当前位置:文档之家› 工程竣工验收流程明细表

工程竣工验收流程明细表

工程竣工验收流程明细表
工程竣工验收流程明细表

工程验收及竣备流程明细表

----------------------------------------------------------------------------------------------------------

一、竣工验收所需必备的基本条件

一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14项内容:

一实体:完成工程设计和合同约定的各项内容

一证:建设单位结算情况说明

一书:施工单位签署的工程质量保修书

一资料:技术档案和施工管理资料。(按51规程整理)

四个报告

1.施工单位《工程竣工报告》

2.监理单位《工程质量评估报告》

3.设计单位《工程质量检查报告》

4.勘察单位《工程质量检查报告》

五个认可文件

1.电梯检验检测机构出具的检验认可文件

2.环保部门出具环保监测的认可文件

3.城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接

受范围的工程)

4.消防部门出具的消防验收认可文件

5..规划部门出具的认可文件

其他:其他文件:节能备案;竣工图;外立面照片等

二、工程验收及竣备步骤

第一阶段(竣备前2月):

1、电梯验收

2、室内空气检测(环境检测)

3、水质、防雷检测

4、工程质量验收(工程实体四方验收)

第二阶段(竣备前2月):各专项验收

1、人防验收

2、消防验收备案(电检,消检,防火复试)

3、节能验收

4、环保验收:环评报告内容验收

5、规划验收

**第一阶段与第二阶段理论上讲无先后逻辑关系,可交叉完成。

第三阶段(竣备前1月):

1、档案预验收

第四阶段(竣备前5天):

1、竣工验收:

**竣工验收主要由甲方、监理、总包、设计、勘察五方参加,质监站自主决定是否

到场。

第五阶段(竣工备案):

三、排定验收计划

项目验收计划(北京模板)

三、组织各专项验收工作

1、电梯验收:甲方组织,施工单位配合。

2、档案预验收:所需资料按51规程整理,详见附件。

3、节能验收:节能验收所需资料

1)《北京市民用建筑节能专项验收备案登记表》原件一式两份;

2)《节能工程专项验收报告》原件一份;

3)《北京市建筑节能设计审查备案登记表》复印件一份(加盖建设单位公章,下同);

4)《建筑节能分部工程质量验收表》复印件一份;

5)《外墙节能构造钻芯检验报告》复印件一份;

6)《外窗气密性、水密性现场实体检测报告》复印件一份;

7)《系统节能性能检测报告》复印件一份;

8)建设工程施工过程中,市、区县两级质量安全监督和执法部门对节能专项工程作出行政处罚或行政处理的,提供处罚或处理决定及整改合格的相关资料。

首先确定检测单位,北京要求节能系统试验。

4、环境检测:确定检测单位,户门安装即可进行。

5、消防验收:项目建筑工程整体施工完成,清理完毕,土建施工各防火分区孔洞封堵工作完成,防火门安装到位;小区消防环形消防通道具备;机电各专业系统安装

调试完成,例如:防排烟系统完善、照明动力系统的疏散应急、强启强切、、防火卷帘门、消火栓系统,喷淋系统完善,室外消火栓喷水、顶层消火栓启动消防泵喷水。室外消防接合器安装完成,并做好标识工作等。

文件要求规定的部分装修装饰材料必须进行消防防火性质检测,并提供检测报告。

6、规划验收:《规划监督验收》申报材料

建设单位出具的申报委托书和填写完整并加盖单位印章的“建设项目规划许可及其他事项申报表”(原件)

上一阶段审批的《建设工程规划许可证》及《建设用地规划许可证》附件及附图1份(复印件)

具有相应测绘资质等级的测绘单位编制的《建设工程竣工测量成果报告书》一份(原件)

建设工程竣工图(包括:图纸目录、无障碍设计说明、设计总平面图、各层平面图、剖面图、各向立面图、各主要部位剖面图、基础平面图、基础剖面图)1份(原件)

验线合格通知单1份(复印件)

正负零测量成果报告1份(原件)

建筑面积实测报告1份(原件)

规划规定的拆迁任务完成等相关情况说明1份(其中包含主体建筑审批、试验及验收情况;用地范围内和代征范围内应当拆除的建筑物、构筑物及其他设施的拆除情况;代征地、绿化用地的滕退情况;单独设立的配套设施的建筑情况等)

竣工照片4张(包括4个立面各1张)

《建设工程规划许可证》和《建设用地规划许可证》的公共展板照片。

其他法律、法规、规章规定的相关要求(复印件);(申报要求中,对可提交复印件的材料,建设单位需在复印件加注“此件复印内容与远见内容核对无误”字样,并加盖单位印章,本行政机关核发的文件除外)。

四、竣工验收

1、提前准备并向质检站提交《工程竣工验收通知书》后附验收组成员名单(建设、勘察、设计、施工、监理单位)

2、要求总包单位提前将历次质监站现场检查开出的《工程质量监督抽查记录表》所提意见的整改回复补齐。

3、为缩短时间,可提前将竣工验收当天质监站所提意见的整改回复的结尾准备好。

4、参加单位:建设单位、设计单位、监理单位、勘察设计单位、总包及各专业分包单位。(门窗、通风、消防等)

5、会议室选择及布置:宽敞明亮,主要领导制作座位牌,张贴欢迎标语(欢迎某某区质量监督站领导莅临监督某某项目竣工验收工作),并摆水果茶糖烟;接待工作一定要热情、周到。

6、质监站到现场前,甲方组织对重点检查部位、重点楼座、尤其对屋面、地下室、标准层进行重点检查、清理。自检自查、整改做到位,发现问题及时解决;现场验收时,要做好准备,对可能遇见的情况,提前做好应急预案。

7、会议由甲方组织:参验各方发表意见,同意进行竣工验收,请质检站监督验收过程。

五、竣工备案所需资料

工程竣工验收备案表一式两份(提前由建委网站下载打印)

工程竣工验收报告

单位工程质量竣工验收原始文件(单位工程质量验收检查记录表)

市政基础设施的有关质量检测和功能性试验资料

备案机关认为需要提供的有关资料

工程施工许可证

建设工程规划许可证

法律、行政法规规定应当由规划部门出具的认可文件或者准许使用文件

法律规定应当由公安消防部门出具的人员密集场所和其他特殊建设工程验收合格的证明文件

施工单位签署的工程质量保修书

住宅工程提交《住宅质量保证书》和《住宅使用说明书》

法规、规章规定必须提供的其他文件:建设工程档案预验收意见书

法人委托书和法定代表人身份证明

附件:档案预验收资料要求

附件:档案预验收档案移交所需资料:51规程

一、建设单位文件

(一)立项文件

1、可行性研究报告

2、可行性研究报告的批复文件

3、关于立项文件的会议纪要、领导批示

4、专家对项目的有关建议文件

5、项目评估研究资料

(二)征地用地拆迁文件

1、征占用地的批准文件和对使用国有土地的批准意见

2、规划意见及附图

3、建设用地规划许可证、许可证附件及附图

4、国有土地使用证

5、国有土地使用权出让交易文件

(三)勘察测绘设计文件

1、工程地质勘察报告

2、水文地质勘察报告

3、建筑用地钉桩通知单

4、验线合格文件

5、审定设计方案通知书及附图

6、审定设计方案通知书有关人防,环保,消防,交通,园林,市政,文物,通讯,保密,河湖,教育等部门的审查意见和要求取得的有关协议

7、消防设计审核意见

8、施工图审查通知书

10、地下部分的各种市政、电力、电信管线等竣工图

(四)开工文件

1、年度施工任务批准文件

2、修改工程施工图通知书

3、建设工程规划许可证,附件及附图

4、建设工程施工许可证

5、工程质量监督手续

(五)商务文件

1、工程结,决算

2、交付使用固定资产清单

3、建设工程概况

(六)验收及备案文件

1、建设工程竣工验收备案表

2、工程竣工验收报告

3、由规划,公安消防,环保等部门出具的认可文件或准许使用文件(七)其他文件

1、工程竣工总结

2、工程未开工前的原貌,竣工新貌照片

3、工程开工、施工、竣工的录音录像资料

二、监理文件:5项资料

1,监理规划、监理实施细则

2,监理工作总结(专题、阶段和竣工总结)

3,质量事故报告及处理资料

4,竣工移交证书

5,工程质量评估报告

三、施工文件

(一)工程管理与验收

1、工程概况表

2、建设工程质量事故调(勘)查笔录

3、建设工程质量事故报告书

4、分部工程质量验收记录表

5、子分部工程质量验收记录表(应单独组卷的分部)

6、单位(子单位)工程质量控制资料核查记录

7、施工总结

8、工程竣工报告

(二)建筑与结构工程

1、图纸会审记录

2、设计变更通知单

3、工程洽商记录

4、工程定位测量记录

5、基槽验线记录

6、沉降观测记录

7、预拌混凝土出厂合格证

8、钢材性能检测报告

9、钢材试验报告

10、水泥试验报告

11、砂试验报告

12、碎(卵)石试验报告

13、外加剂试验报告

14、砖(砌块)试验报告

15、隐蔽工程检查记录

16、地基验槽检查记录

17、地基处理记录

18、地基钎探记录

19、土工击实试验报告

20、回填土试验报告

21、钢筋连接试验报告

22、砌筑砂浆试块强度统计,评定记录

23、混凝土试块强度统计,评定记录

24、混凝土抗渗试验报告

25、混凝土碱总量计算书

(三)桩(地)基工程

1、图纸会审记录

2、设计变更通知书

3、工程洽商记录

4、原材料复式报告(水泥,砂,石,钢材)及施工试验报告(混凝土,砂浆试块强度)

5、隐蔽工程检查记录

6、桩(地)基施工记录

7、桩(地)基检测报告

(四)预应力工程

1、图纸会审记录

2、设计变更通知单

3、工程洽商记录

4、预应力筋复试报告

5、预应力用水泥,外加剂复试报告

6、隐蔽工程检查记录

7、预应力筋张拉记录(一)

8、预应力筋张拉记录(二)

9、有粘结预应力结构灌浆记录

(五)钢结构工程

2、设计变更通知单

3、工程洽商记录

4、钢材性能检验报告

5、钢材试验报告

6、金相试验报告

7、隐蔽工程检验记录

8、超声波探伤报告

9、超声波探伤记录

10、钢构件射线探伤报告

11、磁粉探伤报告

(六)钢架(索膜)结构工程

1、按设计要求和现行规范,标准规定执行(七)幕墙工程

1、幕墙设计计算书

工程竣工验收流程图

工程项目(单位工程)整体竣工验收流程图 项目名称流程名称单位竣工验收流程 验收日期概要描述项目竣工验收的流程 负责单位建设单位施工(总承包)单位竣工测量单位 1 建设工程项目实行总承包的,总包单位负责收集、汇 总各分包单位形成的工程档案,并应及时向建设单位 移交;各分包单位应将本单位形成的工程文件整理、 立卷后及时移交总包单位。 2 3 4 5 总承包单位申请竣工验收 申请之日即为法定竣工日 6 7 规划验收办理流程: 1、书面申请(建设工程竣工规划 验收申请表);2、经批准的验线 资料;3、建设工程竣工测量资料 及图纸;4、根据建设项目的特殊 性应提交的其他相关材料。 竣工测量: 是工程竣工后,为编制工程竣 工文件,对实际完成的各项工 程进行的一次全面量测的作 业。 8 勘察、设计单位应当在任务完成时,施工、监理单位应当在工程竣 工验收前,将各自形成的有关工程档案向建设单位归档。凡设计, 施工及监理单位需要向本单位归档的文件,应按国家有关规定单独 立卷归档。 建设单位应尽早组织档案验收。项目档案验收应在项目竣工验收3 个月之前完成。项目档案验收以验收组织单位召集验收会议的形式 进行。工程竣工验收三个月之内必须向工程档案主管单位提交工程 档案。 公司名称密级公开共1页第 1 页 编制单位签发人签发日期 竣 工 评 价 竣工 验收 备案 规划验 收取证 环 保 验 收 人 防 验 收 建设单位组织 竣工验收 监理单位 组织初验 防 雷 验 收 水 压 验 收 燃 气 初 验 市 政 验 收 环 卫 验 收 绿 化 验 收 消 防 验 收 配电工程验收 档 案 验 收 电 梯 验 收 总承包单位 组织预验收 竣工 测量 整体工程及其室外工程 基本完工,各项资料齐备 所有资料移交档案馆馆

竣工验收流程

竣工验收流程 一、竣工验收流程“十步走” 01 施工单位自检评定 单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求 后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。 02 监理单位提交《工程质量评估报告》 监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监 理单位负责人审核、签字。 03 勘察、设计单位提出《质量检查报告》 勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责 人审核、签字。 04 建设(监理)单位组织初验 建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组 核实整改情况。初验合格后,由施工单位向建设单位提交《工程竣工报告》。05 建设单位组成验收组、确定验收方案 建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立 验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。 06 施工单位提交工程技术资料 施工单位提前七天将完整的工程技术资料交质监部门检查。 07 竣工验收 建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。如有质量问题提出整改意见。 监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收 标准等情况进行现场监督。 08 施工单位按验收意见进行整改

施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完 毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质 监站,对重要的整改内容,监督人员参加复查。 09 工程验收合格 对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整 改完后,重新验收,直至合格。 10 验收备案 验收合格后五日内,监督机构将监督报告送县住建委。建设单位按有关规定报县住建委备案。 1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告必须经总监理工程师签署意见。(施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查)。 2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构。 4、建设单位组织工程竣工验收。 ① 建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; ② 审阅建设、勘察、设计、施工、监理单位提供的工程档案资料; ③ 查验工程实体质量; ④ 对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字。

建设工程竣工验收条件及程序

附件: 建设工程竣工验收条件及程序 一、建设工程竣工验收条件: 1.完成工程设计和合同约定的各项内容。 2.施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。工程竣工报告应经项目经理和施工单位有关负责人审核签字。 3.对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。 4.勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。 5.有完整的技术档案和施工管理资料。 6.有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。 7.建设单位已按合同约定支付工程款。 8.有施工单位签署的工程质量保修书。 9.城乡规划行政主管部门对工程是否符合规划设计要求进行检查,并出具认可文件。 10.有公安消防、环保等部门出具的认可文件或者准许使用文件。

11、建设行政主管部门及其委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。 二、建设工程竣工验收程序: 1.工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。 2.建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 3.建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。 4.建设单位组织工程竣工验收。 ⑴建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; ⑵审阅建设、勘察、设计、施工、监理单位的工程档案资料; ⑶实地查验工程质量; ⑷对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。 参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。

房屋建筑工程竣工验收程序

房屋建筑工程竣工验收程序 一、竣工验收目的和方式 建设项目的施工达到竣工条件进行验收,是项目施工周期的最后一个程序,也是建设成果转入生产使用的标志。 (一)竣工验收的目的 国家有关法规规定了严格的竣工验收程序,其目的在于以下几方面。 1.全面考察工程的施工质量:竣工验收阶段通过对已竣工工程的检查和试验,考核承包商的施工成果是否达到了设计的要求而形成的生产或使用能力,可以正式转入生产运行。通过竣工验收及时发现和解决影响生产和使用方面存在的问题,以保证工程项目按照设计要求的各项技术经济指标正常投入运行。 2.明确合同责任:能否顺利通过竣工验收,是判别承包商是否按施工承包合同约定的责任围完成了施工义务的标志。完满地通过竣工验收后,承包商即可以与业主办理竣工结算手续,将所施工的工程转交给业主使用和照管。 3.建设项目转入投产使用的必备程序:建设项目竣工验收也是国家全面考核项目建设成果,检验项目决策、设计、施工、设备制造和管理水平,以及总结建设项目建设经验的重要环节。一个建设项目建成投产交付使用后,能否取得预想的宏观效益,需要经过国家权威管理部门按照技术规、技术标准组织验收确认。因此,《建设项目工程)竣工验收办法》中规定,“已具备竣工验收条件的项目,3个月不办理验收投产和移交固定资产手续,取消企业和主管部门的基建试车分成,由银行监理全部上交财政。如3个月办理竣工验收确有困验,经验收主管部门批准,可以适当延长期限。” (二)竣工验收的方式

为了保证建设项目竣工验收的顺利进行,必须遵循一定的程序,并按照建设项目总体计划的要求,以及施工进展的实际情况分阶段进行。项目施工达到验收条件的验收方式可分为项目中间验收、单项工程验收和全部工程验收三大类,见表1。规模较小、施工容简单的建设项目,也可以一次进行全部项目的竣工验收。 表1 不同阶段工程验收的特点 虽然项目的中间验收也是工程验收的一个组成部分,但它属于施工过程中的管理容,因此以下仅就竣工验收(单项工程验收和全部工程验收)的有关问题予以介绍。 二、竣工验收围和依据 (一)竣工验收围 按照国家颁布的建设法规规定,凡新建、扩建、改建的基本建设项目和技术改造项目,按批准的设计文件所规定的容建成,符合验收标准,即:工业项目经过投料试车(带负荷运转)合格,形成生产能力的,非工业项目符合设计要求,能够正常使用的,都应及时组织验收,办理移交固定资产手续。对某些特殊情况。工程施工虽未全部按设计要求完成,也应进行验收,这些特殊情况是指以下几种。

工程竣工验收流程明细表定稿版

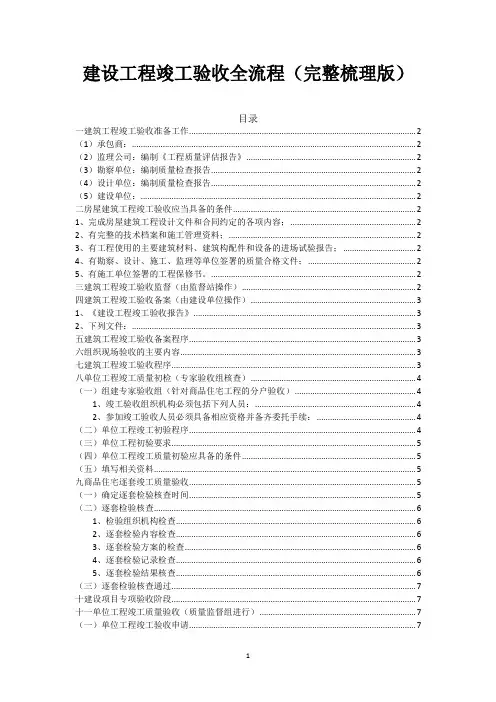

工程竣工验收流程明细 表 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

工程验收及竣备流程明细表 ---------------------------------------------------------------------------------------------------------- 一、竣工验收所需必备的基本条件 一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14项内容: 一实体:完成工程设计和合同约定的各项内容 一证:建设单位结算情况说明 一书:施工单位签署的工程质量保修书 一资料:技术档案和施工管理资料。(按51规程整理) 四个报告 1.施工单位《工程竣工报告》 2.监理单位《工程质量评估报告》 3.设计单位《工程质量检查报告》 4.勘察单位《工程质量检查报告》 五个认可文件 1.电梯检验检测机构出具的检验认可文件 2.环保部门出具环保监测的认可文件 3.城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受范 围的工程) 4.消防部门出具的消防验收认可文件 5..规划部门出具的认可文件 其他:其他文件:节能备案;竣工图;外立面照片等

二、工程验收及竣备步骤 第一阶段(竣备前2月): 1、电梯验收 2、室内空气检测(环境检测) 3、水质、防雷检测 4、工程质量验收(工程实体四方验收) 第二阶段(竣备前2月):各专项验收 1、人防验收 2、消防验收备案(电检,消检,防火复试) 3、节能验收 4、环保验收:环评报告内容验收 5、规划验收 **第一阶段与第二阶段理论上讲无先后逻辑关系,可交叉完成。 第三阶段(竣备前1月): 1、档案预验收 第四阶段(竣备前5天): 1、竣工验收: **竣工验收主要由甲方、监理、总包、设计、勘察五方参加,质监站自主决定是否到场。 第五阶段(竣工备案): 三、排定验收计划

工程项目验收管理办法及流程

工程项目验收管理办法 及流程 Standardization of sany group #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#

工程项目验收管理办法及流程 <试行>

目录 第一章总则 第一条为规范公司工程项目验收程序,提高工程项目交付能力,制定本办法;第二条工程项目验收包括内部验收、外部验收; 内部验收,是指施工项目经理部按施工合同完成了工程项目全部任务,经自检合格,由公司内部组织验收的过程; 外部验收,是指施工项目部经理按施工合同完成了工程项目全部任务,经内部验收合格,报由业主组织验收的过程; 外部验收,是指施工项目部经理按施工合同完成了工程项目全部任务,经内部验收合格,报由业主组织验收的过程; 验收顺序:“先资料,后现场”;“先产品,后系统;先各系统,后系统集成”。第三条工程项目验收活动中的交工(内部验收不交工)主体应是施工项目经理部(施工项目经理),工程项目内部验收活动中的验收主体是公司组织内部验收小组,工程项目外部验收活动中的验收主体应是业主组织的验收小组。 第二章工程项目验收的前提条件 第四条工程项目竣工验收应具备的基本条件:

第五条工程已经按设计规定及合同约定的内容全部完成; 第六条工程所属各个子系统能正常运行; 第七条过程验收、隐蔽工程验收、随工验收所发现的问题已基本处理完毕;第八条竣工资料编制完成并符合工程项目档案资料管理的有关规定; 第九条施工项目经理部已经完成各个系统的自测自检,保证工程质量满足合同、设计要求。 第三章验收的依据、标准与内容 第十条工程项目验收所依据的文件及验收的内容: 第十一条工程项目招、投标文件及后续客户的有效需要变更; 第十二条批准的设计文件、施工图纸及施工说明; 第十三条双方签订项目承包合同; 第十四条设计变更通知书 第十五条国家/行业的相关施工验收规范及质量验收标准、设备厂家的功能、性能标准; 第十六条核查项目合同约定范围的过程内容是否全部完成,是否满足客户需求,有无漏项,增减的内容变更手续是否齐全。 第十七条按照项目预算、施工设计及国家相关标准规范、客户需求,核查项目设计、设备器材采购、安装施工、系统调试等各个工作实际完成情况的优劣,测试系统功能、性能是否达到预期效果。 第四章过程项目验收流程 第十八条工程项目验收流程如下: 第十九条工程项目验收流程节点说明

建筑工程竣工验收条件及程序

建筑工程竣工验收条件及程序 建工程竣设工具体条件包括: (一)完成建设工程设计和合同约定的各项内容; (二)有完整的技术档案和施工管理资料; (三)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; (四)有施工单位签署的工程保修书; (五)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件,包括: 1、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告,质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字; 2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告,工程竣工报告应经项目经理和施工单位有关负责人审核签字; 3、对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告,工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字; (六)城乡规划行政主管部门对工程是否符合规划设计要求进行检查,并出具认可文件; (七)有公安消防、环保等部门出具的认可文件或者准许使用文件; 建设工程竣工验收的程序 工程竣工验收工作由建设单位负责组织实施。工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。建设单位收到建设工程工程竣工报告后,对符合竣工验收要求的工程,应当组织设计、施工、工程监理等有关单位进行竣工验收。

(一)竣工验收应依据下列文件: 1、批准的设计文件、施工图纸及说明书; 2、双方签订的施工合同; 3 、设备技术说明书; 4 、设计变更通知书; 5、施工验收规范及质量验收标准。具体项目包括:地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给排水、建筑电气通风、空调智能建筑和其它。 (二)具体验收程序是: 1、工程具备竣工验收条件时,施工单位向建设单位提交完整竣工资料及竣工验收报告,申请工程竣工验收; 2、建设单位收到工程竣工报告后,在约定期间内,组织勘察、设计、施工、监理等单位和其他有关方面的专家进行验收; 3、建设单位在约定期限内提出给予认可或提出整改意见; 4、施工单位整改修复后,再次提请建设单位验收。

单位工程竣工验收备案流程

单位工程竣工验收备案流程 常州市新北区建设工程质量监督站 2005年9月10日

单位工程竣工验收备案流程图说明依照《建设工程质量治理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案治理暂行方法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情形,新北区建设工程竣工验收和备案工作按下面流程进行。 新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区都市治理与建设局城建处具体承办。 建设工程竣工验收和备案工作共分三时期进行:单位工程质量竣工验收时期、竣工验收时期和竣工备案时期。 1 单位工程施工质量竣工验收时期 1.1 单位工程施工质量竣工验收一样以单位工程为验收单元。每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工终止,专门复杂的工程如大型综合建筑,能够依照“统一标准”的单位工程的划分原则细分验收单元。 1.2单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提 出竣工报告。施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发觉的质量问题整改完成报告等。 1.3单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。

建筑设计工程竣工验收流程.doc

一、竣工验收流程“十步走” 1、施工单位自检评定 单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。 2、监理单位提交《工程质量评估报告》 监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。 3、勘察、设计单位提出《质量检查报告》 勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。 4、建设(监理)单位组织初验 建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。初验合格后,由施工单位向建设单位提交《工程竣工报告》。 5、建设单位组成验收组、确定验收方案 建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。 6、施工单位提交工程技术资料 施工单位提前七天将完整的工程技术资料交质监部门检查。 7、竣工验收 建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。如有质量问题提出整改意见。 监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。 8、施工单位按验收意见进行整改

施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。 9、工程验收合格 对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。 10、验收备案 验收合格后五日内,监督机构将监督报告送县住建委。建设单位按有关规定报县 住建委备案。 二、工程竣工验收的程序 1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告必须经总监理工程师签署意见。(施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查)。 2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构。 4、建设单位组织工程竣工验收。 ① 建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; ② 审阅建设、勘察、设计、施工、监理单位提供的工程档案资料; ③ 查验工程实体质量; ④ 对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字。

建筑工程竣工验收流程43838

建筑工程竣工验收准备工作 1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提 交建设单位。点击?工程资料免费下载 2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参 力加): (1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。b、工程技术资料(验收前20个工作日);监理公司(5个工作日内) (2)、监理公司:编制《工程质量评估报告》 (3)、勘察单位:编制质量检查报告 (4)、设计单位:编制质量检查报告 (5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。 b、监督站出具的电梯验收准用证。 C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站 (监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。 d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。 房屋建筑工程竣工验收应当具备哪些条件 (1)完成房屋建筑工程设计文件和合同约定的各项内容; (2 )有完整的技术档案和施工管理资料; (3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; (4)有勘察、设计、施工、监理等单位签署的质量合格文件; (5)有施工单位签署的工程保修书。 建筑工程竣工验收监督(由监督站操作)

工程竣工验收流程明细表

工程验收及竣备流程明细表 ---------------------------------------------------------------------------------------------------------- 一、竣工验收所需必备的基本条件 一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14项容: 一实体:完成工程设计和合同约定的各项容 一证:建设单位结算情况说明 一书:施工单位签署的工程质量保修书 一资料:技术档案和施工管理资料。(按51规程整理) 四个报告 1.施工单位《工程竣工报告》 2.监理单位《工程质量评估报告》 3.设计单位《工程质量检查报告》 4.勘察单位《工程质量检查报告》 五个认可文件 1.电梯检验检测机构出具的检验认可文件 2.环保部门出具环保监测的认可文件 3.城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受围的工 程) 4.消防部门出具的消防验收认可文件 5..规划部门出具的认可文件 其他:其他文件:节能备案;竣工图;外立面照片等

二、工程验收及竣备步骤 第一阶段(竣备前2月): 1、电梯验收 2、室空气检测(环境检测) 3、水质、防雷检测 4、工程质量验收(工程实体四方验收) 第二阶段(竣备前2月):各专项验收 1、人防验收 2、消防验收备案(电检,消检,防火复试) 3、节能验收 4、环保验收:环评报告容验收 5、规划验收 **第一阶段与第二阶段理论上讲无先后逻辑关系,可交叉完成。 第三阶段(竣备前1月): 1、档案预验收 第四阶段(竣备前5天): 1、竣工验收: **竣工验收主要由甲方、监理、总包、设计、勘察五方参加,质监站自主决定是否到场。第五阶段(竣工备案):

市政工程验收流程

市政工程的验收流程 根据《房屋建筑工程和市政基础设施工程竣工验收暂行规定》,市政工程验收流程如下: 第六条工程竣工验收应当按以下程序进行: (一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。 (二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。 (三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。 (四)建设单位组织工程竣工验收。 1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; 2、审阅建设、勘察、设计、施工、监理单位的工程档案资料; 3、实地查验工程质量; 4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。 参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组

织工程竣工验收。 第七条工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。 工程竣工验收报告还应附有下列文件: (一)施工许可证。 (二)施工图设计文件审查意见。 (三)本规定第五条(二)、(三)、(四)、(八)项规定的文件。 (四)验收组人员签署的工程竣工验收意见。 (五)法规、规章规定的其他有关文件。 扩展资料 市政工程(municipal engineering)是指市政设施建设工程。 在我国,市政设施是指在城市区、镇(乡)规划建设范围内设置、基于政府责任和义务为居民提供有偿或无偿公共产品和服务的各种建筑物、构筑物、设备等。城市生活配套的各种公共基础设施建设都属于市政工程范畴,比如常见的城市道路,桥梁,地铁,比如与生活紧密相关的各种管线:雨水,污水,上水,中水,电力(红线以外部分),电信,热力,燃气等,还有广场,城市绿化等的建设,都属于市政工程范畴。

建筑工程竣工验收备案流程

建筑工程竣工验收备案流程1、桩基施工单位所需备案资料 A、桩基验收记录表 B、桩基自评报告 C、桩基验收会议纪要 2、施工单位所需备案资料 A 、基础分部 a、地基与基础验收记录表 b、地基与基础分部验收记录 c、基础自评报告 d、基础验收会议纪要 竣工验收时,此分项已完)竣工验收时,此分项已完) B、主体分部(竣工验收时,此分项已完) a、主体验收记录表 b、主体分部验收记录 c、主体自评报告 d、主体验收会议纪要 D、竣工验收 a、竣工验收记录 b、竣工自评报告 d、竣工验收会议纪要 竣工验收后三天内盖完施工方、设计、勘察、监理、建设方章) E、各种核查要录 a、单位(子单位)工程质量控制资料核查记 录 b、屋面、有水房间楼地面灌水试验记录 c、钢材出厂合格证和试验报告核查要录 d、水泥合格证、试验报告核查要录 竣工验收时,此分项已完)

e、砼试块抗压强度试验报告核查要录 f、砂浆试块抗压强度试验报告核查要录 g、砖石(砌块)合格证、试验报告核查要录 h、其它材料、构件核查要录 F、其它必备资料(竣工验收时,此分项已完) a工程质量管理体系记录 b、工程质量保修书 c、住宅质量保证书 d、住宅使用说明书 E、备案资料 a市管工程单位工程竣工验收综合验收单(竣工验收后十天内盖完商砼站、墙改办、市场站、安全站、造价站章) 注:1、造价站的章为成本部协助完成。2、市场站必须在室外道路、景观完成后才验收。 b、房屋建筑工程竣工验收备案表(竣工验收后三天内盖完施工方、设计、勘察、监理、建设方章) c、武汉市城市建设工程档案竣工档案验收申请表(竣工验收资料合格后三天内) 3、监理单位所需资料(竣工验收时,此分项已完) A 、桩基评价报告 B、地基与基础评价报告 C、主体评价报告 D、竣工评价报告 4、建设单位所需备案资料 A、前期手续(竣工验收时,此分项已完) a建设工程规划许可证 b、工程施工许可证 C、施工图设计审查批准书 d、验收监督通知单

工程项目竣工验收程序

工程项目竣工验收制度 1、成立交工验收组织机构 如工程项目规模大,交工验收阶段仍有大量繁杂和琐碎的收尾工作和验收工作要做,这要求先做好组织管理工作。为此我们将成立交工领导小组,由项目经理任组长,项目技术负责人及副经理任副组长,成员为工程部、技术部、质量检测部、安全生产部、物资设备部、各专业技术人员及其它有关人员。 2、交工领导小组的主要任务 1)与业主、监理进行交工业务联系,制定交工计划,协商交工工作流程,申报交工项目,讨论交工验收过程中的特定事项和制定规章制度等工作。 2)组织清理施工遗留下来的未完项目。 3)组织各专业完成交工资料和技术文件的汇总整理,装订成册,向业主移交。 4)办理中间交工验收证书和资料签证手续。 3、交工验收步骤 1)准备:交工前,由交工领导小组组织有关人员根据施工图及其它有关资料对工程进行预验收,作一次彻底清查,并及时处理发现的问题。同时对所有的技术文件和资料进行全面系统的整理,为工程交工创造条件。 2)提交竣工报告:具备竣工验收条件后,项目部向业主提交书面通知即竣工报告。在交工验收领导小组领导下,开展工程交工验收的各项工作。

3)竣工检查:由交工验收领导小组根据施工图纸、其它有关资料和施工验收规范的要求,会同业主、监理、总包进行技术检查,经双方确认合格后,即可签署竣工报告。 4)全面检查、收尾清理:交工验收领导小组应会同业主、监理、总包、设计院对工程再进行一次全面检查,把影响生产或使用的问题进行整理,列出清单。凡是我们造成的施工遗留问题,项目部立即组织人力,限期整改处理完毕。 5)办理交工手续:以上工作完成后,即请业主签署交工验收证书,但竣工日期以通过业主初步验收日期为准。工程正式交付生产使用。此时,工程的营运、警卫工作也全部移交业主和现场保卫部门负责。

工程质量验收流程纲要图.doc

1方案报审流程 施工单位根据图纸、合同 文件等要求编制施工组 织设计、施工方案等 施工组织设计 施工单位进行内部审批、 施工方案 手续齐全 施工单位进行施工技术 文件报审 形成 未批准批准 建设(监理)《施组、方案报审表》 单位批复意见 施工单位依据批复意见 1、施工组织设计交底 与技术文件进行技术交 2、施工方案交底 底 3、分项工程施工技术交底 进入施工质量验收报批 流程 方案报审流程图

2物资进场验收流程 相关质量证明文件包括 厂合格证; 供应单位根据供货合同 厂家质量检验报告;提交相关质 组织工程物资进场 厂家质量保证书; 量证明文件 进口商品商检证明; 质量检验部门出具的检 验报告; 环保、消防部门出具的 施工单位组织工程物资进场检验认可文件等。 注:提交的质量证明文 件 抽样复试不合格开箱检查 合格 材料、构配件进场检验记录 材料试验报告 设备开箱检验记录 施工单位进行工设备及管道附件试验记录 程物资进场验收形成物资进场复试报告(试验检验单位提 供) 报 送 建设(监理) 审批签工程物资进场报 认形成验表 单位审核 退货或按 合 合同约定 格 处理 工程使用 物资进场验收流程图

3检验批质量验收流程 施工单位根据图纸、规范、 方案、交底等组织施工 按规范、方案等形成以下资 料: 施工测量记录整施工单位负责进行过程质量施工物资资料 施工记录改 控制检查、检验形成 施工试验记录等 施工完成,施工 不合格 单位自检 监理(建设)单位《检验批质量验收记不合格组织检验批质量验形成录表 收 施工单位进入下一道工序施工 检验批质量验收流程图

4分项工程质量验收流程 同一分项工程检验批 施工完成并验收通过 (第 1 个) 同一分项工程全 部检验批完成 . 同一分项工程检验批同一分项工程检验批施工完成并验收通过施工完成并验收通过(第 2 个)(第n个) 施工单位自检 合格,报监理 监理(建设)单位组织《分项工程质量验施工单位进行分项工收记录表》《分项/分部程质量验收形成工程施工报验表》 下一个分项工程质量验收 流程 分项工程质量验收流程图

完整版工程竣工验收资料和流程

完整版工程竣工验收资料和流程 1、竣工验收程序 1、自检 施工单位在单位工程(子单位工程)按设计文件和合同要求施工完成后,自行组织有关人员进行检查验收(发现问题及时整改尤其是边角要清理干净、保洁做好),并向建设单位提交工程竣工报告。(竣工验收报告宜早不宜晚) 2、预验 监理单位及时组织专业监理工程师进行竣工预验收,达到设计和合同约定的质量标准,监理单位应及时向建设单位提交质量评估报告。(发现问题及时整改,要有抢工的组织能力。) 3、竣工验收 建设单位收到监理单位提交的质量评估报告,应及时组织单位工程竣工验收,建设单位应当在工程验收7个工作日前将工程竣工验收通知单、验收方案和验收人员名单,以及完整的工程资料向质监站提交,质监站责任科室经核查符合要求后,在工程竣工验收通知书上签收。质监站收到竣工验收通知书后,应当及时对该工程是否达到竣工验收条件进行检查,并告知建设单位能否按期组织验收。 质量监督人员应当对建设单位组织验收的组织形式、程序、执行工程建设强制性标准的情况进行监督。质量监督人员在监督工程竣工验收过程中,发现有违反建

设工程质量管理规定的行为或者工程质量不符合强制性标准的,应当责令建设单位进行整改或者整改后重新组织竣工验收。 建设单位竣工验收合格后,质监站应当在5个工作日内向委托的建设行政主管部门报送工程质量监督报告。 2、单位工程竣工验收应具备的条件 1、完成建设工程设计和合同约定的各项内容。 2、有完整的技术档案和施工管理资料。 3、有工程使用的主要建筑材料、建筑构配件和设备合格证明文件及进行抽样试验报告。 4、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;主要功能项目的抽查结果应符合相关专业质量验收规范的规定;观感质量应符合要求。 5、质监站责令整改的问题已全部整改完成。 6、勘察、设计、施工、监理等单位分别签署的质量合格文件。 7、工程质量保修书。 8、有公安、消防、环保等部门出具的认可文件或准许使用文件。 3、工程竣工验收检验事项 1、屋面:从上而下,由内到外或由外到内

工程竣工验收及备案流程图

东莞市房屋建筑工程和市政基础设施工程竣工验收及备案流程图 一、工程竣工,为验收作准备 1、施工单位进行自查质量,自评质量等级。 2、施工单位填写《工程竣工验收申请表》向建设单位提出工程竣工验收;如实行监理的,先提交监理单位核查再报建设单位。 3、施工、监理单位填写《分部工程质量评定表》、《质量保证资料检查表》、《单位工程观感质量评定表》、《单位工程质量综合评定表》。 4、监理单位向建设单位作《工程质量评估报告》。 5、勘察、设计单位提出质量检查报告提交建设单位。 6、建设单位提请规划、公安消防、环保等部门进行专项验收。 7、建设单位应在竣工验收15个工作日前向质监机构提交验收组人员名单、验收方案连同工程技术资料和《工程竣工验 收条件审核表》。质监机构应在7个工作日内审查完毕。 二、建设单位组织勘察、设计、施工、监理单位进行工程竣工验收 1、工程已具备下列条件和文件方可组织竣工验收: 1)、已完成工程设计和合同约定的各项内容; 2)、《工程竣工验收申请表》; 3)、《工程质量评估报告》; 4)、勘察、设计文件质量检查报告; 5)、完整的技术档案和施工管理资料; 6)工程使用的主要建筑材料、建筑构配件、设备的出厂合格证和进行试验报告; 7)、建设单位已按合同约定支付工程款; 8)、施工单位签署的《工程质量保修书》; 9)、市政基础设施的有关质量检测和功能性试验资料; 10)、规划部门出具的规划验收许可文件; 11)、公安消防、环保部门分别出具的验收文件或者准许使用文件; 12)、建设行政主管部门及其委托的质监机构等部门责令整改的问题已全部整改完成; 13)、建设工程施工安全评价论。 2、由建设单位组织勘察、设计、施工、监理等有关单位人员组成验收组进行工程竣工验收。 3、质监机构对工程竣工验收的有关资料、组织形式、验收程序、执行验收标准等情况实施现场监督。 三、工程竣工验收备案 1、建设单位于工程竣工验收之日起15个工作日内向备案机关提交下列文件: 1)、工程竣工验收报告(一式六份); 2)、工程竣工验收备案表(一式六份); 3)、工程竣工验收申请表; 4)、房屋建筑工程质量保修书; 5)、施工许可证; 6)、施工图设计文件审查批准书(已审图的); 7)、工程质量评估报告(监理公司); 8)、勘察质量检查报告(勘察单位); 9)、设计文件质量检查报告(设计单位); 10)、规划验收许可文件(规划部门); 11)、消防验收文件或准许使用文件; 12)、环保验收文件或准许使用文件; 13)商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》; 14)备案机关认为需要提交的基他文件。 2、质监机构应在工程竣工验收之日起5个工作日内向备案机关提交《工程质量监督报告》,已实施施工安全评价的工程 在工程竣工验收之日起5个工作日内由安监机构向备案机关提交《建设工程施工安全评价书》。 3、以上5)、6)、10)、11)、12)项资料需提交原件和复印件,原件核对后退还。其他资料均需原件,除指定份数外均 为一式一份,建设局除保留必要资料外,其余资料在竣工验收备案完毕后退还。(办理时间:十五个工作日) 四、市建设局发《东莞市房屋建筑工程和市政基础设施工程验收备案证书》

建筑工程竣工验收流程

、竣工验收流程“十步走” 1、施工单位自检评定 单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。 2、监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。 3、勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。 4、建设(监理)单位组织初验 建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。初验合格后,由施工单位向建设单位提交《工程竣工报告》。 5、建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。 6、施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。 7、竣工验收 建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。如有质量问题提出整改意见。 监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。 8、施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及

《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。 9、工程验收合格 对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。 10、验收备案验收合格后五日内,监督机构将监督报告送县住建委。建设单位按有关规定报县住建委备案。 二、工程竣工验收的程序 1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告必须经总监理工程师签署意见。(施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查)。 2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 3、建设单位应当在工程竣工验收7 个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构。 4、建设单位组织工程竣工验收。 ①建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; ②审阅建设、勘察、设计、施工、监理单位提供的工程档案资料; ③查验工程实体质量; ④对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字

工程验收管理系统流程

工程验收管理流程 建筑工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)(2)、监理公司:编制《工程质量评估报告》(3)、勘察单位:编制质量检查报告(4)、设计单位:编制质量检查报告

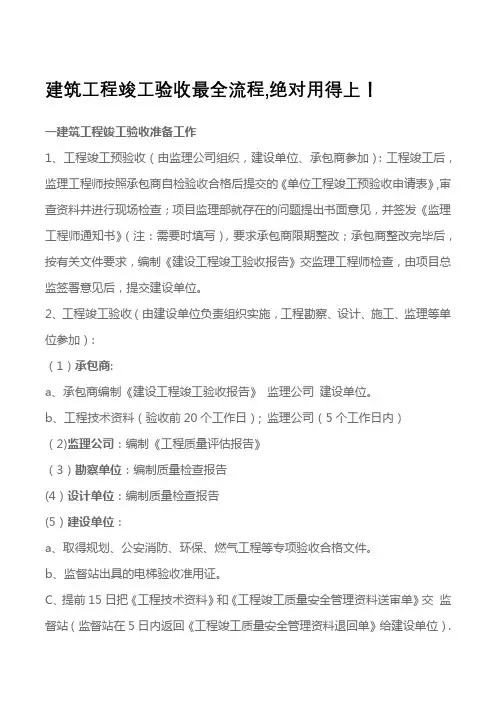

(5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。b、监督站出具的电梯验收准用证。C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。 房屋建筑工程竣工验收应当具备哪些条件(1)完成房屋建筑工程设计文件和合同约定的各项内容;(2)有完整的技术档案和施工

管理资料;(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(4)有勘察、设计、施工、监理等单位签署的质量合格文件;(5)有施工单位签署的工程保修书。 建筑工程竣工验收监督(由监督站操作)1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督,并出具《建设工程质量验收意见书》。 建筑工程竣工验收备案准备的资料工程竣工验收备案(由建设单位操作)备案准备的资料:1、《建设工程竣工验收报告》2、下列文件:(1)、施工许可证;(2)、施工图设计文件审查意见;(3)、工程质量评估报告;(4)、工程勘察、设计质量检查报告;(5)、市政基础设施的有关质量检测和功能性试验资料;6)、规划验收认可文件;(7)、消防验收文件或准许使用文件;(8)、环保验收文件或准许使用文件;(9)、有监督站出具的电梯验收准用证及分部验收文件;(10)、燃气工程验收文件;(11)、《广州市建设工程质量保修书》;(12)、法规、规章、规定必提供的其他文件。 建筑工程竣工验收备案程序1、建设单位向备案机关领取《房屋

相关主题
文本预览
相关文档 最新文档
