1电站水库调度运行方案

一、概况

1、流域特性

***电站水库位于****县北部距县城51公里的****乡***村附近***河上,***河是***江流域***江支流的一条分支,发源于广西**********(海拔20XX米),河流自北向东南,长公里,干流平均坡降%,流经*******乡、*****乡、*****乡,在****乡镇所在地三江门汇入****江。

2、水文气象特性

***河流域地属中亚热带季风气候,气候温和,雨量充沛,多年平均气温℃,极端低温-3℃,极端高温℃,多年平均降雨量2127毫米,电站有记录的最大年降雨量3251毫米,最大12小时降雨量毫米,连续72小时最大降雨量毫米,为广西降雨较多地区之一,但全年分配不均,多集中在4-9月份,占70%,多年平均蒸发量毫米,多年平均日照时数小时,多年平均气压多年平均相对湿度79%,多年平均风速/s,多年平均最大风速16m/s,风向多为NE。

3、工程情况

***电站水库始建于20XX年,20XX年建成,工程等别Ⅲ等。拦河大坝为碾压混凝土重力坝,大坝等级为3级,最大

坝高米,坝顶高程米,坝顶长度137米。溢流坝布置在中部,溢流坝段长59米,溢流前缘长56米,堰顶高程402米。左岸重力坝段长米,右岸重力坝段长米。坝址以上控制集雨面积157平方公里,水库总库容1500万立米,有效库容万立米。坝后引水式发电厂房布置在右岸,发电引水隧洞主洞长米,厂房面积941平方米,厂房距大坝约70米。***河为山区河流,落差较大,河谷狭窄,山洪瀑涨瀑落,洪枯水位变幅较大。

***电站是***河梯级电站的第二级,装机容量3×1000kW,年设计发电量1323万kWR26;h。

二、工程等级及防洪标准

工程等别Ⅲ等,电站规模为小型。按规定采用的防洪标准洪水重现期100年,如下表:(见附表1)

三、水库高度原则

在保证安全的前提下,充分发挥水库发电效益。当安全与效益二者发生矛盾时,效益服从安全。

水库运行水位不得低于死水位,水库水位日降幅尽量不超过5m。

当水库水位上涨至及以上时,电站打开发电尾水闸阀进行辅助排水。

四、水库调度计划及方案

1、水库调度计划

根据***电站坝址多年平均月径流统计数据,每年9月至第二年4月为枯期,5月至8月为汛期,8月和11月为平水期。

为提高水能利用,枯期水位运行范围~,尽可能靠高限运行;汛期水位控制在~之间运行,尽量满发,把水位降到左右。

5月至8月为主汛期,根据系统要求及气象水情信息,通过增加发电负荷,将水库水位消落至以下。11月为蓄水期,根据来水情况及时将水库水位蓄至附近。

2、水库调蓄调度方案

水库水位为及以上时,电站运行三台机组满负荷(3000KW)发电,三台机流量为/s×3=/s。

水库水位为及以下时,电站运行两台机组满负荷(20xXKW)发电,两台机组流量为/s×2=/s。

水库水位为及以下时,电站运行两台机组带1500KW负荷发电,流量计算为/s。

水库水位为及以下时,电站运行一台机组满负荷(1000KW)发电,流量为/s。

水库水位为及以下时,电站运行一台机组带500KW负荷发电,流量为/s。

水库水位为及以下时,电站运行一台机组带300KW负荷发电,流量为/s。

水库水位为时,电站运行一台机组带100KW负荷发电,当水库水位下降至以下时,电站运行一台机组空转,并自带厂用电。

水库水位下降至时,电站停机蓄水。

五、洪水调度方案

本水库大坝为拦河大坝,即混凝土碾压重力大坝,大坝洪水溢流为自然溢流,汛限水位为大坝溢流面高程,本工程没有设计安装泄洪闸门等,所以无洪水调度方案,当洪水水位上升至及以上时,可以打开发电隧洞尾水闸阀进行辅助排水(发电隧洞尾水闸阀可以排/s)。

在防汛期间各部门要按公司及电站防洪度汛预案履行职责,加强与气象台和电网调度部门的联系沟通,及时掌握天气来水和电网运行情况,重复利用调节库容发电,落实防洪度汛值班制度,全面完成安全度汛任务。

2笔架山水库供水防洪调度方案

笔架山水库是具有防洪、灌溉和养鱼等综合利用的水库。水库调度包括防洪调度和灌溉供水调度。结合水库的特性和现状,制定科学化的管理办法,确保大坝安全度汛,保证下游水田正常供水。

一、水库工程基本情况

笔架山水库位于双鸭山市集贤县笔架山农场境内,是一

座以防洪、灌溉为主,兼顾灌溉、防洪、除涝、养鱼等综合利用多年调节的山丘区中型水库。笔架山水库枢纽工程由粘土心墙式土坝、泄洪闸、灌溉输水洞等三部分工程组成,为三等三级枢纽工程。其设计洪水标准为百年一遇,校核洪水标准为千年一遇。水库大坝为粘土心墙土石混合坝,坝高,坝长940m,坝顶宽。溢洪道位于水库东南岸,水库设计灌溉面积万亩,在三江流域规划中为第四区,是三江治理控制性工程,具有拦蓄上游山丘降水,有效削峰滞洪,提高哈达密河的防洪能力。

水库校核水位为,总库容积为3080万m3;正常蓄水位为,相应库容为2630万m3;汛限水位,相应库容20XX万m3;死水位,相应库容180万m3。

二、水库特性情况

笔架山水库兴利调度主要是在运行过程中,保障笔架山农场以及集贤县兴安乡等水田供水。按水库设计要求汛前限制水位,相应的库容为20XX万m3,按水库工程现状,汛期限制水位定在,相应库容为1500万m3(下附洪水调节计算表)。

调洪演算公式:(V1/△t+q1/2)+Qcp-q1=V2/△t+q2/2

式中:

V1--时段初的库容(m3)

q1--时段初的泄洪流量(m3/s)

V2--时段末的库容(m3)

q2--时段末的泄洪流量(m3/s)

Qcp--时段初t1至时段末t2的来水流量均值(m3/s)

△t=6小时—t1至t2的时间间隔(s)

按水库的库容曲线,泄洪闸流量关系线,附调洪工作曲线表。(见附表1)

因此,笔架山水库根据调洪曲线列表计算法,从汛前限制水位开始起调,下泄流量按q≤Qcp控制泄洪,当洪水流量Qcp大于泄洪闸泄洪能力时,则全开泄洪。当通过洪峰流量后,按q≤Qcp控制泄洪,调洪结束后的库水位可控制在兴利水位或低于兴利水位。因泄洪闸有较大的泄洪能力,为保证水库正常蓄水,可考虑部分蓄洪。目前水库承担万亩水田灌溉任务,根据水田各阶段需水情况,水库从5月1日起—9月5日止分5期供水。根据水库所承担的下游防洪、灌溉任务和洪水预报成果,洪水发生时按水库坝址以上和区间不同洪水组合方式进行防洪调度。

三、水文资料及预报情况

20XX-20XX年,24年的风速系列。7、8、9月汛期多年平均最大风速/s。水库流域多年平均降雨量575mm,多年平均气温℃,最高气温34℃,最低气温-33℃,秋冬结冻期11月10日,春季解冻期4月15日,平均最大冰厚左右,水库控制流域面积180km2,流域的重心位置在东经°,北纬°。

笔架山水库目前还没有水文自动测报系统,水文观测只能靠流速仪测流和水位观测这两种方式。水文测站只有一个雨量观测器,设在水库坝下。笔架山水库报汛方式只有固定电话和手机两种通汛方式,如果这两种常规通汛方式中断,水库与外界将中断信息,只有采用人为与外界传递信息。笔架山水库水文站,雨量站报汛采用人工观测电话通报,没有其它通信渠道。

笔架山水库在抗洪前线抢险指挥的通讯方式采用电话、手机、手持对讲机等通讯方式与防汛抢险指挥机构进行联络。

四、水库工程现状及存在的主要问题:

1、主坝包括

(1)、土坝:土坝工程已基本成型,现有坝顶高程,虽为多次间歇性施工,但坝体施工质量及坝基均未有显著的不利隐患,可以认为是基本合格工程。(2)、坝前铺盖:根据铺盖等原图看,原工程未作铺盖就蓄水了,而现有的天然铺盖在坝脚处为破坏状况,在坝前60米处为原老河道切断了天然铺盖。

(3)、上游护坡:上游坝坡1:,采用预制板护坡,在马道以下为1:的砂壳护坡为干砌石及碎石、砂垫层。

护坡石有近三分之一数量的风化石,其余为较坚硬的青石铺筑。风化石经水位变化的冲刷,现已风化成一堆堆砂质酥块,粒径为20-30cm。碎石垫层平均粒径约10cm,厚度10cm

左右,也存在风化石已风化问题。

(4)、下游护坡:下游边坡为1:2,坝脚处有干砌石滤水堆址、排水棱体结构稳定无破坏现象。但一直没做护砌处理,虽隔一段距离设了一些平砌面溜水槽,效果并不好,需投资建设护砌。

(5)、下游减压沟:下游未作减压沟,但老河道在下游距坝脚20-30m丫字形流向下游。现在蓄水位在120-127m,下游左侧河道距坝脚30米处内出现渗漏清水,渗压水头可达

6高程左右,滤水坝址外10米以内,低洼地段渗水反浆,需续建处理。

2、副坝

副坝位于主坝南端原坡积土坡以南100米,接南坝肩。副坝为20XX年整修续建设计时,采用的右岸无闸开敞式溢洪道开挖槽,现有底高程,底宽67m,上口宽90m。

3、输水洞

输水洞为日伪时期修建开凿的隧洞,洞长102m,浆砌石取水塔,2台螺杆启闭机,平板钢闸门,出口为梯形底流消力池。目前输水洞渗水,个别部位岩石脱落,闸门槽缺损,闸门滚轮破坏,检修叠梁启闭不便,叠梁损坏严重等。

4、泄洪闸及泄洪渠

泄洪闸工程是按初步设计确定规模,闸底高程122m,闸

孔尺寸6x7m,陡坡跌水,T型墩消能。泄洪闸下游的泄洪渠,自消力池出口起至汇入下游河道,坝下游主河道全长737m,通过三级跌水与下游河道底高程相接,此段工程由笔架山水管站进行系统管理,泄洪渠土质为粘土,抗冲流速在/s左右,在通过设计洪水流量与校核洪水流量时,流速均大于/s,此段泄洪渠采用厚的干砌块石护砌。按消能计算,除第三级跌水下游河道水位偏低,不能满足淹没要求外,一、二级跌水均无消能要求,所以工程是可以满足设计要求,但问题出现在笔架山管辖三级跌水下段哈达密河道,由于从三级跌水往下渠道管理归集贤县管理,由于多年来农民种地河道堵塞严重,渠道泄洪能力大大减弱,哈达密河部分渠段最大泄洪承受能力只有16m3/s,远远达不到水库汛期防洪要求。

五、库区兴建、消险加固及工程鉴定

该水库始建于解放前,20XX年由笔架山农场自行规划设计和施工,20XX年纳入国家计划,归由水利厅安排投资建设,20XX年由农场完成了“笔架山水库续建工程扩大初步设计”并经原水利厅审核批准由农场自筹续建。20XX年又由农场完成了“笔架山水库整修续建工程设计”,20XX年由省水利厅科学研究所完成了“笔架山水库整体续建工程初步设计”,20XX年完成了笔架山水库泄洪闸技施工程设计,20XX年由笔架山施工,20XX年竣工。

库区地质地层古老,处于以剥蚀为主的地质环境中。第

四松散堆积厚度不大,分布于地势低洼的沟谷之中,简单水文地质,基岩裂隙潜水坡积层下孔隙承压水,冲洪积中空隙潜水含在地表距范围内。

笔架山水库大坝到目前为止未作过安全鉴定。

六、水库调度运用及影响范围

1、防洪调度:在保证工程安全的前提下,争取更大的经济效益。在兴利方面既有长计划,又有短安排,做到大洪不出险,大旱不缺水,少弃水多兴利。汛期利用天气预报系统和雨量观测点准确预报水情雨情,并结合笔架山水库多年运行的实际情况,在确保大坝安全的前提下,尽量多蓄水,充分发挥水库作用,提高综合利用率。

2、主要运用指标:水库正常蓄水位兴利水位,相应库容2627万m3。但由于主坝上游防渗铺盖未完成,所以水库的蓄水位必须逐步提高,并时刻注意水库的运转情况。目前笔架山水库正常蓄水位始终控制在以下,相应库容蓄水量20XX万m3,死水位控制在,相应蓄水量180万m3。根据笔架山水库工程现状以及下游河道的安全泄量,为确保水库本身安全,我们通过防洪计算,结合本流域四十多年的实测供水资料,经水文计算得出各种频率的设计洪水过程线、及调洪工作曲线、库区特性曲线,按水库设计要求汛限水位定在,相应库容20XX万m3,由于水库工程现状以及其它各种因素限制,水库历年来汛限水位一直限制在以下,相应库容1500

万m3。

3、防洪调度规划:从汛限水位以下起开始预备调洪。当库水位达到时,开始启动泄洪闸,下泄流量根据上游来水量起调,最大泄量不超过/s。当水位达到汛限水位时,按照入库流量安全泄洪,最大泄洪量不超过/s。当水库坝址以上出现20年一遇以上洪水时,立即向上级主管部门汇报,请示下泄流量,但最大下泄流量不宜超过设计标准210m3/s,最大泄流量应小于入库流量。一旦接到水库放水通知,要及时开启闸门放水,加强巡逻,保证水库安全。

4、影响范围:笔架山水库下游直通哈达密河,没有其它防洪工程,下游地势低洼,一旦水库发生全部溃坝,将会危害水库人民群众生命财产以及耕地、铁路、公路等安全,造成巨大损失。双鸭山市集贤县福利镇东兴村和兴安乡宏德村、仁德村、忠厚村、精神村、和平村、永乐村、庆生村、兴业村、和发村处于淹没范围内,人口13300人,耕地xxx 万亩。水库下游哈达密河防洪标准20年一遇,安邦河防洪标准30年一遇。发生超标准洪水时,水库溃坝,安邦河也存在溢流危险,故位于安邦河与哈达密河之间福利镇福合村、红联村、先锋村、胜利村、农丰村及良种场的居民9500人也受洪水淹没危险,应及时安排人员和财产转移。淹没范围内还有集佳高速公路及国家铁路。水库坝址距安邦河入口上游两侧既有土堤,按二十年一遇洪水标准设计。设计河道安

全泄量为210m3/s。下游河道归属集贤县管理,防洪标准和实际泄量由县防汛指挥部指挥实施。

七、泄流方式的确定

笔架山水库在进入主汛期后(7月1日—8月31日)水库最高水位维持在以下,相应库容1500万m3,低于汛限水位,相应库容412万m3。当水库水位达到时启动泄洪闸放水,下泄流量根据上游来水量起调,最大泄量不超过∕s。当库容达到汛限水位时按入库流量安全泄洪,最大不超过16m3∕s。当水库坝址以上出现20年一遇以上洪水时,立即和集贤县政府及水务局取得联系,并及时向双鸭山市防汛指挥部汇报请示下泄流量。一旦接到通知,水库要及时开启闸门,加强巡逻,确保水库大坝安全。同时在保证大坝安全的前提下必要时为了和下游区间错峰,水库可考虑短时关闸错峰。当发生50年一遇以上洪水时,水库不再控制泄流,按溢洪道的过流能力起调泄流,但保证最大泄流量应小于最大入库流量。

在汛期应按要求将水库水位控制在汛限水位以下,一旦接到笔架山水库放水通知,要及时开启闸门放水。

3xx水库工程运用调度方案

一、工程概况

、工程概况XX水库位于位于XXX,所在河流为XX溪。

坝址以上集雨面积,河道长度,河道坡降103‰,原设计水库总库容366万m3,20XX年正式投入运行,是一座以灌溉为主,结合防洪、养殖等综合利用的小(一)型水库。

水库枢纽工程由主坝、副坝、溢洪道和输水隧洞等建筑物组成。主坝为均质土坝,最大坝高,坝顶高程,坝顶宽,坝顶长度126m,坝顶设有防浪墙,墙顶高程;迎水坡为干砌块石护坡,背水坡为草皮护坡和干砌块石护坡结合方式,背水坡坡脚为排水棱体,棱体顶宽,内、外坡坡比均为1:2,棱体底高程。

副坝为均质土坝,最大坝高,坝顶高程,坝顶宽5m,坝顶长度52m。迎水坡为干砌块石护坡,背水坡为草皮护坡,背水坡坡脚高程~位置设贴坡式排水体。

溢洪道位于主坝的左岸,为开敞式宽顶堰,堰顶高程,堰顶净宽。溢洪道进口平流段长30m,陡坡段长。溢洪道的消能型式是底流式消能,最大下泄流量为73m3/s。溢洪道未设闸门,为自由泄流。

输水隧洞为城门型无压隧洞,位于主、副坝之间的小山包上,长,洞内套Φ400钢管,钢管长。进口方向为南东173度,中下部为弧形拐弯,出口方向为南东103度,出口接原有渠道。洞进口0+~0+(0+000~0+为明挖段)采用C20砼全断面回填封堵,0+~0+173采用C25钢筋砼衬砌。衬砌厚度边墙及洞顶30cm,底部衬砌10cm。隧洞进口底高程,出口

底高程,洞身坡降为3%。

XX水库设计灌溉面积5500亩。水库保护下游人口1万人、耕地万亩、公路。

、水文气象特征XX水库位于XX县XX镇XX村,所在河流为XX溪,距XX县城关50km。坝址以上流域面积为主河道长度河道平均坡降103‰。据XX县气象站的观测资料统计分析,本流域多年平均气温为19℃,最高月为7月,7月平均气温为℃,最低月为1月,1月平均气温为℃;极端最高气温℃,极端最低气温-℃。多年平均相对湿度为80%。多年平均风速/s,最大风速/s。

流域多年平均降雨量达1566mm。降雨特点:空间上分配不均,自东南向西北递增,降雨等值线在海拔1500m以下基本与地形高低相对应,水系的分水岭和河流上游雨量较大;降雨时间分布不均,年际变化大,年内分布又不平衡。

XX水库工程特性表(见附表1)

、水库水位---库容关系表及溢洪道水位~泄洪量关系表(见表、)

XX水库水位-库容关系表(见附表2)

溢洪道水位~泄洪量关系表(见附表3)

二、运行管理

本工程任务为一座灌溉为主的水库,其中拦河坝、输水涵洞及溢洪道三大建筑物由运行管理单位负责;供水水量分

配根据灌溉的需求统一调度。

水库调度运用的原则是在保证水库工程安全的前提下,根据水库工程任务,结合下游河道安全泄量的实际情况,本着局部服从整体,兴利服从防洪的原则调度。在具体运用中,整体要照顾局部、防洪兼顾兴利,统一领导,全面安排,把灾害降低到最小范围,将效益扩大到最大限度。

运行管理机构

根据《水库大坝安全管理条例》成立XX水库管理所,根据除险加固后的情况,对水库进行日常运行管理。

运行管理制度

XX水库管理所成立后,已建立了成套的各种规章制度,从水工建筑物的检查观测到水库管理处工作人员的日常工作都有一整套完整的规章制度:

⑴大坝安全监测检查制度⑵防汛值班制度⑶洪水调度规程⑷水雨情观测、报汛制度⑸巡视检查制度⑹闸门操作规程与维护保养制度⑺技术培训制度

运行检查工作

水库管理所负责对大坝、溢洪道、进水闸等建筑物进行检查观察,安全检查工作做到经常检查、定期检查和特别检查。

经常检查

用眼看、耳听、手摸等直接观察或用仪器设备对大坝、

溢洪道等的外部进行观测,了解异常变化现象。

定期检查

防汛指挥部的调度,以“蓄泄兼施、以泄为主”的原则进行调度,保证水库大坝安全。

⑵枢纽工程设有大坝、灌溉隧洞和溢洪道,承当泄洪和拦蓄洪水时的任务,但工程竣工后没有经受洪水考验。因此,在拦蓄洪水时,坚持“循序渐进”原则,有条件地逐步提高拦蓄洪水水位,并严格执行上级防汛部门下达年度水库防汛调度方案。

超标准洪水防御方案

枢纽工程承担拦蓄洪水和渲泄洪水任务,因此当库区发生超标准洪水时,库水位将偏高,水库大坝安全将受到影响或库水位超过汛限()时,主坝工程相应采取非常措施。

⑴库水位接近()时,大坝及各枢纽建筑运行正常,天气好转,近期确定无大降雨发生,库区上游来水量减少或基本停止,此时按上级防汛指挥部门批准的方案正常度汛利用水库其它建筑物泄洪,尽快降低库水位,减少水库蓄水量。

⑵加强枢纽工程的防汛值班。做到二十四小时不离人。巡回检查大坝、溢洪道及建筑物,发现险情及时上报。

⑶防汛常备队,突击抢险队现场待命。防汛物资准备充足。

⑷及时报告乡镇指挥所,通知下游做好群众转移的准备

工作,并保持经常联系。

⑸当库水位超过汛限水位,并有迅速上升趋势,库区仍然继续降大到暴雨,库区来水迅猛。此时,要“严防死守”确保大坝安全,同时,经请示上级防汛指挥部门批准后,立即采取非常措施(由现场专家确定)。

⑹在采取非常措施前,利用有限时间,做好下游沿河行洪区的群众转移工作。全体参加防汛人员应高度重视做好观测工作。防汛队伍全力以赴,严阵以待,应付随时出现的险情。

防御突发性洪水

突发性洪水是指由于主(副)坝失事(垮坝)造成的洪水。XX水库坝址地势较高,此次虽进行了全面的除险加固处理,但加固完后还未经过洪水考验。因此主(副)坝未经历高水位的考验。一旦出现超出汛限水位的情况,主(副)坝安全可靠程度就会下降。因此要求防汛工作在近期,特别是头一年,一定要做细做扎实。主(副)坝一旦出现漫顶、垮坝或破口等事故,必须最大限度地采取做子堤、抛投块石及打桩堵口等非常措施,抑制破口的扩大,减缓洪水的下泄速度和下泄流量,确保人民生命财产安全,降低一切损失。

水库主(副)坝的失事,库内3百多万立方米的洪水下泄,将对下游造成不堪设想的后果。沿河一带将面临毁灭性的灾难。因此,当出现重大险情时,应及时做好以下几点:

(1)拉响警报,有线、无线电话迅速通知下游沿途人口转移。

(2)紧急报告各级防汛指挥机构。

(3)安全有序地组织群众转移到指定地点,并妥善安置。

(4)有条不紊地组织抢险救灾。

防汛组织机构设置

(1)成立XX水库防汛领导小组,以XX镇党政一把手任组长,成员由XX镇主管水利副镇长、水利工作站、XX村委会等组成。

(2)成立以XX镇XX村民兵为主防汛抢险应急分队。防汛抢险应急分队队长由镇武装部部长担任,成员由镇政府10人,XX村30人,共计40人组成。

(3)工作方式XX水库的防洪工作在XX县防汛指挥部直接领导下,由水库防汛领导小组负责组织、协调实施。XX 镇防汛指挥机构负责下游泄洪通知、报警以及撤退等工作。XX水库防汛指挥网络图附后。

当发现枢纽工程中发生较严重的破坏现象,出现险情时,立即上报主管部门,组织专门力量进行检查,并采取相应的应急措施。

抢险物资准备

防汛物资是保证防洪抢险的物质基础,为保证水库安全

度汛,在做好工程措施与非工程措施的同时,还必须做好防汛物资的准备工作。XX水库为小(一)型水库,按照水利部《防汛物资储备定额编制规程》的标准要求必须备足袋类5000条,砂石料500m3,块石500m3,竹、木、镐锹类其它防汛物资若干。

人员安置方案

XX水库大坝一旦失事,沿河两岸人民以确保生命为前提,就近向高山处转移,视沿线有利地形进行安置。

当水库发生险情后应立即向防汛指挥机构报告,并及时电话通知沿途各村组,各村组在接到通知后立即组织和帮助地势低洼地处人员财产转移,确定转移地点。人们得到通知(或警报)后,一般情况下应根据河床水位高程向两岸高处就近迅速撤离疏散,紧急情况下由镇政府统一指挥,根据地理位置合理组织安排。

防汛值班电话

XX县防汛抗旱指挥部:xxxxxxx

救灾防疫

灾情过去后各级政府应迅速统一部署,县防疫站、医院、镇卫生院立即行动起来,做好灾区防病防疫工作,杜绝各类传染病流行病暴发,保障群众生命安全。同时还应积极做好灾区群众的安抚工作,开展生产自救,恢复生产,重建家园。

三、工程初期运行

XX水库建库初期以灌溉为主,由于由于建库当时的施工技术落后,造成工程质量较差,施工中地基及边坡处理要求不严,致使建成后土坝沉陷量大,水库漏水严重。20XX年经委托福建省宏禹水利水电咨询设计院对XX水库进行大坝安全鉴定,由三明市水利局组织XX县XX水库大坝安全鉴定专家组进行审定,确认XX水库大坝为三类坝。20XX年5月XX 水库除险加固工程完成后,经过XX县水利局组织的完工验收后,水库开始正常蓄水,蓄水最高水位达到高程(20XX年12月15日),经过巡查,水库运行未发现异常情况。

四、工程监测资料和分析

XX水库建成后,由于但是资金有限,各项监测未完成安装,大坝监测不能开展。本次除险加固对大坝监测设备进行完善,安装大坝安全监测项目主要有:大坝表面变形(包括垂直位移和水平位移)、大坝渗流(包括坝体浸润线和渗漏量)。大坝表面变形包括垂直位移和水平位移。本次除险加固利用原有观测点进行观测。大坝渗流监测包括坝体浸润线和大坝渗流量监测。坝体浸润线监测目的是了解监测断面上压力分布和浸润线位置的确定,本次加固采用钻孔埋设测压管的监测方法。大坝渗流量采用设置量水堰进行监测。

原主坝背水坡左坝端与山体接触位置,高程位置左右处有1小股渗水,水位为时,渗漏量约/s,本次加固后,水位为时,渗漏为/s,渗漏量明显减少;加固前副坝底中部高程

水库调度方案 (4)

水库防洪调度方案 1、总则 1.1防洪调度的目的防洪调度是一具有多目标、多属性、多层次、多阶段的复杂决策过程,由于不确定性因素存在又决定了防洪调度决策具有实践性、社会性、时效性、风险性很强的突出特点。调度就是根据来水和安全、兴利的关系进行优化运用,确定合适的控制指标,在确保安全的前提下发挥最好的经济效益和社会效益。防洪调度是指安全控制运用这个方面。对某个水库来说,其防洪标准确定之后,实际防洪能力是随工程情况而变的,所以每年汛前要认真检查,以确定当年的运用计划。 防洪调度原则 1、在确保安全的前提下,充分发挥工程效益,协调好上下左右,防洪与灌溉的关系,以确定最优的防洪、兴利水位和运用方式。 2、防洪能力未达到设计标准或水库枢纽工程有险情不能正常运用时,须限制蓄水位预留防洪库容。 3、对校核标准洪水,或可能遭遇的超标准洪水,每个大小水库都要提前落实保坝措施,做到心中有数。 4、在灌溉方面要充分发挥灌区内联合工程调度编制合理可靠的防洪调度方案及计划;对于以水库为主组成的防洪系统,需要编制防洪统一联合调度方案,作为指导水库防洪调度的依据。水库必须严格按照预先制定的防洪调度方案进行运行,才能确保水库

工程的安全及有效地发挥水库的防洪及兴利效益。调度原理利用水库防洪库容调蓄洪水以减免下游洪灾损失的措施。水库防洪一般用于拦蓄洪峰或错峰,常与堤防、分洪工程、防洪非工程措施等配合组成防洪系统,通过统一的防洪调度共同承担其下游的防洪任务。用于防洪的水库一般可分为单纯的防洪水库及承担防洪任务的综合利用水库,也可分为溢洪设备无闸控制的滞洪水库及有闸控制的蓄洪水库。规划防洪水库应在河流或地区防洪规划的基础上选择防洪标准、防洪库容和水库泄洪建筑物形式、尺寸及水库群各水库防洪库容的分配方案。防洪标准水库下游防护区的标准:一般应根据其重要性、不同标准洪灾的损失及政治因素等进行确定。当出现大于或相应于该标准的洪水时,水库应控制泄量使防护区的水位不高于保证水位或流量不大于安全泄量。水库本身防洪标准:从保证大坝安全出发,需要分别拟定水库防洪设计标准(正常运用)及校核标准(非常运用)。水库设计洪水,是在正常运用情况下确定水库有关参数和水工建筑物尺寸的依据。校核洪水是非常运用情况下校核大坝安全的依据。水库的防洪设计标准主要根据大坝规模、效益、失事后造成的严重后果等因素,按照有关的规程、规范选定,必要时可通过经济论证及综合分析确定。防洪库容的确定根据防护区的防洪标准求出防护区、水库及区间的设计洪水。通过调查研究确定有关防护区的保证水位及安全泄量。以安全泄量减去区间流量求出水库各时段允许的最大泄量。根据防护区离水库的远近、区间洪水特性、

XXX水库运用调度方案

XXX县XXX镇XXX水库调 度 运 用 方 案 ****县****镇人民政府 二〇一六年三月 目录 一、工程概况 1 1.1工程概况 1 1.2水文气象特征 1 二、运行管理 3 2.1运行管理机构 3 2.2运行管理制度 3

2.3运行检查工作 4 2.4运行观测工作 4 2.5度汛方案 4 2.5.1水库防洪调度运行原则 5 2.5.2水库防洪调度运行方式 5 2.5.3防汛组织机构设置 7 2.5.4抢险物资准备 8 2.5.5人员安置方案 8 2.5.6防汛值班电话 9 2.5.7救灾防疫 9 一、工程概况 1.1、工程概况 ****水库由****县水务局设计并于1979年6月修建,1980年10月竣工并投入使用,主要解决有效灌溉面积达1000亩耕地的农业灌溉用水和灌区内2100多人的人口饮水。水库为均匀土坝,坝址处小溪沟呈对称的“V”字形,土坝高 15.5m,相应高程为757.34m,坝顶长78m,坝顶宽度为1.5 m,总库容21万立米,其中兴利库容18万立米。大坝系左端跨溢流,右端为梯管放水设备。水库枢纽工程为五等五级建筑物,设计洪水为20年一遇,相应洪水位756.5m;校核洪水为20

年一遇,效核洪水位756.84m,防洪高水位755.5m,防洪限制水位755.5m,死水位743.5m,调洪库容韦2.5万m3,防洪库容为1万m3,兴利库容18万m3,死库容0.5万m3。距大坝下游60米处有拦河坝,长10米,宽0.4米,高0.5。 1.2、水文气象特征 ****水库位于****县****镇***村,距****镇政府7km。坝址以上流域面积为1.0km2。 我镇属亚热带季风气候,加上该地区地形地貌影响,域区内气候温和多雨,据****县气象站的观测资料统计分析库区内,平均降雨量900mm,多年平均径流深390mm,年平均气温19oC。汛期主要集中在5—9月,约占全年降水量的60%,并多以暴雨形式出现,根据气象部门资料算出水库水面3米处多年平均最大风速达10.5m/s。 表2.1 ****水库工程特性表

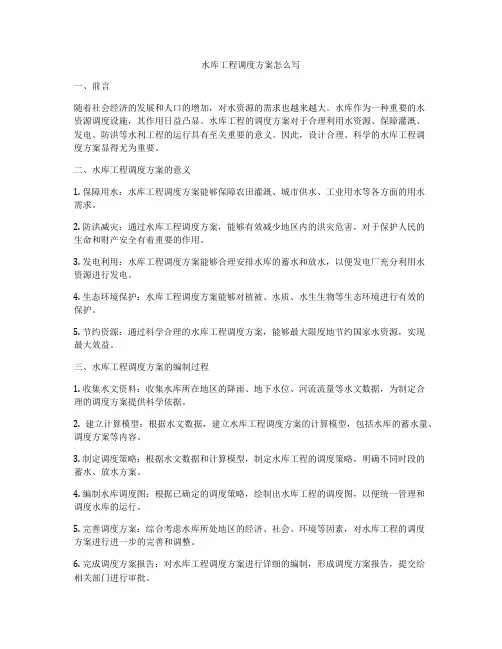

水库汛期控制运用方案编制提纲

水库汛期控制运用方案 (编写提纲) 一、概述方案编制的依据 (一)水库现状简介:工程地理位臵,流域情况(包括流域形状、上游大、中、小蓄水工程及报汛站网情况),枢纽工程状况及主要尺寸,工程效益和供水对象情况,下游河道堤防及主要城镇、工矿、交通设施情况,库区移民高程及存在问题。 (二)历年运用情况:统计建库以来历年运用指标,简述历年工程出险情况、原因及处理效果,现状险段险点情况,填列水库现状防洪标准表。 (三)工程安全鉴定、加固设计和除险加固情况:安全鉴定主要问题、鉴定结论、加固设计项目、已完成的项目、本年度安排的项目及施工进度、待建项目、设计的工程指标、运用指标及对调度运用的要求等。 (四)水库控制运用的原则和要求:阐述编制方案的总原则:说明各方面对防洪、蓄水、用水的要求,计划如何按设计中规定和各方面的要求,处理好上游和下游、安全和蓄水、泄洪和用水及各部门之间用水的矛盾;提出方案执行中应遵循的行动准则,如实际降雨与方案计算条件不一致情况下的处理方法、利用洪水预报指导防洪调度方法、水库预蓄、预泄方式的利用等。 (五)水库控制运用主要指标:提出水库的允许最高水位、警戒水位、汛中限制水位、允许超蓄水位、汛末蓄水位及其相应库容和泄流量。有溢洪闸的水库,可提出预蓄(预泄)水位,相应库容、计划预泄最大流量。 1 (六)阐述防洪调度的责任和制度 对各方面的责任和各种制度,都要有明确的要求:1、领导干部要在充分听取技术人员意见的基础上,在不违反上级批准的调度方案的前提下,权衡利弊、及时地科学决策,调动一切积极因素,抓住时机,战胜洪水。

2、防洪调度和水文测报人员,要及时掌握上下游雨情、水情、工情、灾情,充分利用现有的测报信息收集处理及计算手段,尽早地提出切合实际的调度方案。 3、闸门操作和机电维修人员,要保证机电工作正常,闸门启闭灵活、准确,并制定好操作规程并严格遵照执行。 4、水库防汛指挥机构要做好预警工作,确定多种报警手段和措施,保证将水库洪水情况及时通知下游,下游接到通知后,要全力组织可能受淹的群众迅速转移到安全地带。 二、正常洪水调度方案的编写 正常洪水是指经水库调节后下泄流量不大于下游河道最大安全行洪流量的洪水;或水库下泄洪水与下游区间洪水组合演进到保护对象的流量,不大于最大安全流量的洪水。各水库的拦洪库容和下游河道安全行洪能力不同,其正常洪水的重现期也不相同。 正常洪水调度方案的内容包括: (一)确定下游河道的安全流量。根据调查和测量资料,核算保护目标(城镇、工矿、交通干线、堤防、村庄及耕地等)所在控制断面能安全通过的流量,安全流量可按保护目标分为保河滩耕地、保堤防、保村庄城镇、保交通干线或其它重要设施等若干级。在下游受洪水淹没影响的平面图上,应标明保护对象与水库防汛指挥部在汛期的通讯联系手段。 (二)确定汛中限制水位、允许超蓄水位和预蓄(预泄)水位。 1、汛中限制水位Hs为6月21日至8月15日期间控制2 的蓄水位。 在确保水库工程安全前提下,最大限度地保护下游和满足兴利用水要求的原则,通过计算和多种方案比较后选定。 2、允许超蓄水位Hc即7月份发生过较大暴雨的情况下,允许8月1日后按超过汛中限制水位控制的水位。是一种特定情况下允许在8月上半月提高的

水库运用调度方案

XXX县XXX镇XXX水库 调 度 运 用 方 案 ****县****镇人民政府二〇一六年三月

目录 一、工程概况..................................................................................... 1.1工程概况.......................................... 1.2水文气象特征...................................... 二、运行管理..................................................................................... 2.1运行管理机构...................................... 2.2运行管理制度...................................... 2.3运行检查工作...................................... 2.4运行观测工作...................................... 2.5度汛方案.......................................... 2.5.1水库防洪调度运行原则............................ 2.5.2水库防洪调度运行方式............................ 2.5.3防汛组织机构设置................................ 2.5.4抢险物资准备.................................... 2.5.5人员安置方案.................................... 2.5.6防汛值班电话.................................... 2.5.7救灾防疫........................................ 一、工程概况 1.1、工程概况 ****水库由****县水务局设计并于1979年6月修建,1980年10月竣工并投入使用,主要解决有效灌溉面积达1000亩耕地的农业

小型水库年度调度运用计划模板

****县****镇****水库2018年汛期调度运用计划 编制单位:****县****镇防汛抗旱指挥部 二0一八年五月二十日

目录 1 流域概况 ....................................................... 错误!未定义书签。自然地理 ......................................................... 错误!未定义书签。水文气象 ......................................................... 错误!未定义书签。洪水特性 ......................................................... 错误!未定义书签。 2 工程特性 ...................................................... 错误!未定义书签。工程概况 ........................................................ 错误!未定义书签。工程特征值 ....................................................... 错误!未定义书签。工程特性曲线表 .................................................. 错误!未定义书签。水库除险加固情况 ................................................ 错误!未定义书签。运行管理情况 .................................................... 错误!未定义书签。工程安全现状分析评价 ............................................ 错误!未定义书签。 3 汛期划分与防洪特征值 .......................................... 错误!未定义书签。汛期划分与相应防洪限制水位 ...................................... 错误!未定义书签。水库大坝防洪标准 ................................................ 错误!未定义书签。 4 洪水预报方案及精度评定 ........................................ 错误!未定义书签。水雨情遥测系统运行情况 .......................................... 错误!未定义书签。预报精度评定 .................................................... 错误!未定义书签。 5 水库及上下游防洪形势(情势) .................................. 错误!未定义书签。上下游防洪对象基本情况 .......................................... 错误!未定义书签。典型年洪水调度情况 .............................................. 错误!未定义书签。本年度安全度汛与防洪调度上存在的主要问题 ........................ 错误!未定义书签。 6 本年度水文气象、来水和用水预测情况 ............................. 错误!未定义书签。 7 防洪调度计划(方案) .......................................... 错误!未定义书签。 防洪调度原则 ................................................... 错误!未定义书签。 调度规程洪水调度规则 ........................................... 错误!未定义书签。 汛前蓄水控制 ................................................... 错误!未定义书签。 预泄或超蓄的条件及水位浮动幅度 ................................. 错误!未定义书签。实时洪水调度规则 ................................................ 错误!未定义书签。 超标准洪水的应对措施及启动条件 ................................. 错误!未定义书签。 8 调度权限 ....................................................... 错误!未定义书签。 9 保障措施 ...................................................... 错误!未定义书签。组织保障(根据应急预案编写) ..................................... 错误!未定义书签。 队伍保障(根据应急预案编写) ................................... 错误!未定义书签。 物资保障(根据应急预案编写) ................................... 错误!未定义书签。通讯保障(根据应急预案编写) .................................... 错误!未定义书签。其他保障(根据应急预案编写) .................................... 错误!未定义书签。

小型水库调度运用制度[方案]

小型水库调度方案 水库调度运用制度 为规范水库调度,保证水库安全运行,最大限度发挥水库的防洪减灾及综合运用效益,制定本制度。 一、水库调度运用工作包括以下主要内容: 一,编制水库防洪和兴利调度运用计划。 二,进行短期、中期、长期水文预报。 三,进行水库实时调度运用。 四,编制或修订水库防洪抢险应急预案。 二、水库调度运用的主要技术指标应包括: 校核洪水位、设计洪水位、防洪高水位、汛期限制水位、正常蓄水位、死水位,下游河道的安全水位及流量。 三、防洪调度 一,在保证水库安全的前提下,按下游防洪需要,对入库洪水进行调蓄,充分利用洪水资源。 二,汛期限制水位以上的防洪库容调度运用,应按各级防汛指挥部门的调度权限,实行分级调度。 三,按照批准的防洪调度方案,科学、合理实施调度。根据水情、雨情的变化, 及时修正和完善洪水预报方案。入库洪峰尚未达到时,应提前预降库水位,腾出防洪库容,保证水库安全。 四、兴利调度 一,满足城乡居民生活用水,兼顾工业、农业、生态等需求,最大限度地综合利 用水资源。

二,计划用水、节约用水。 实施兴利调度时,要实时调整兴利调度计划,并报主管部门备案。当遭遇特殊干旱年,需重新调整供水量,报主管部门核准后执行。 五、控制运用 根据批准的防洪和兴利调度计划或上级主管部门的指令,实施涵闸的控制运用。执行完毕后,应向上级主管部门报告。溢洪闸需超标准运用时,应按批准的防洪调度方案执行。在汛期,尽量不用输水涵洞进行泄洪运用。 一,闸门操作运用遵守下列要求, 1、当初始开闸或较大幅度增加流量时,应采取分次开启的方法,使过闸流量与下游水位相适应。 2、闸门开启高度须避免处于发生振动的位置。 3、过闸水流应保持平稳,避免发生集中水流、折冲水流、回流、漩涡等不利流态。 4、关闸或减少泄洪流量时,要避免下游河道水位降落过快。 5、输水涵洞应避免洞内长时间处于明满流交替状态。 二,闸门开启前须做好下列准备工作, 1、检查闸门启闭状态有无卡阻。 2、检查启闭设备是否符合安全运行要求。 3、检查闸下溢洪道及下游河道有无阻水障碍。 4、及时通知下游。 三,溢洪闸操作须遵守下列规定, 1、手电两用启闭机,当手摇启闭时,应切断电源。电动时应取下手柄,拉开离合器。

2016年xx水电站水库调度运行方案

目录 第一章总则 (1) 一、编制目的 (1) 二、适用范围 (1) 三、编制依据 (1) 第二章 xx水电站水库调度运用目标与原则 (1) 一、水库调度运用的目标 (1) 二、水库调度运用的原则 (1) 第三章水库基本情况 (2) 一、流域概况 (2) 二、水文、气象特征 (2) 三、工程概况 (3) 四、工程运行情况 (3) 第四章水库调度运用方式 (4) 一、水库蓄水要求 (4) 二、水库水位控制和洪水调节 (4) 三、水库运行方式 (5) 四、水库泥沙调度方式 (6) 五、水库运行要求 (7) 第五章闸门的运行方式及开启规定 (7) 一、闸门开启方式主要遵循以下原则 (7) 二、闸门的启闭顺序 (8) 第六章水文和气象预报方案 (8) 一、短期水文和气象预报 (8) 二、泄洪冲砂闸泄流曲线 (8) 三、水库水位观测 (11) 四、资料附件 (11) 附表 (12)

2016年xx水电站水库调度应用方案 第一章总则 一、编制目的 为科学、合理地进行xx水电站水库调度运用,在保证工程安全的前提下,充分发挥水库综合效益,制定本方案。 本方案规定了水库调度运用目标、调度原则、调度方式、内容和要求,以及水库基本运行资料等。 二、适用范围 本方案适用于xx水电站水库调度工作。 三、编制依据 中华人民共和国防洪法 GB/T 5123—2000 水电站基本建设工程验收规程 GB/T 17621—1998 大中型水库调度规范 xx市水利电力勘测设计院xx水电站工程可行性研究报告 xx市水利电力勘测设计院xx水电站运行说明书 第二章 xx水电站水库调度运用目标与原则 一、水库调度运用的目标 按设计确定的参数、指标及有关运用原则,在确保xx水电站枢纽建筑物工程安全的前提下,有效地进行发电、防洪、调节出库流量,充分发挥水库及电站的综合效益。 二、水库调度运用的原则 在运行调度中如遇有工程安全与发电相矛盾时,应首先保证工程安全。合理地利用水库有效库容,枯水季节,尽量维持高水位运行,以提高机组出力。汛期保持在汛限水位运行。

小型水库防汛三个重点环节工作指南(试行)

小型水库防汛“三个重点环节”工作指南(试行) 1总则 1.1目的依据 为加强小型水库防汛管理,规范水雨情测报及调度运用 方案、大坝安全管理(防汛)应急预案编制,依据《防汛条例》《水库大坝安全管理条例》《小型水库安全管理办法》 等有关规定,结合小型水库实际,制定本指南。 1.2适用范围 本指南适用于总库容10万立方米以上、1000万立方米以 下的小型水库。 本指南所称防汛“三个重点环节”指水雨情测报、水库 调度运用方案、水库大坝安全管理(防汛)应急预案。 1.3责任主体 小型水库防汛“三个重点环节”工作由水库主管部门和 管理单位(产权所有者)负责落实,水行政主管部门负责监 督指导,必要时可协助落实。 1.4水雨情测报 小型水库应具备必要的水雨情观测和信息报送条件,按 照要求开展观测和信息报送工作。

1.5调度运用方案编制 小型水库调度运用方案编制,应坚持“安全第一、统筹兼顾”,在保证水库大坝安全的基础上,协调防洪、灌溉、供水、发电等任务关系,发挥水库综合利用效益。 1.6大坝安全管理(防汛)应急预案编制 应急预案编制应以保障下游公众安全为首要目标,重点做好突发事件监测、险情报告、分级预警、应急调度、工程抢险和人员转移方案,明确应急救援、交通、电力、通信等保障措施。 2水雨情测报 2.1基本要求 小型水库库水位、降雨量测报工作,由水库管理单位(产权所有者)负责。具体可由巡查管护人员承担,也可由水文专业部门或委托相关技术单位承担。降雨量信息也可利用水库临近站点观测成果。 2.2测报条件 水库应至少有一套库水位观测设施,能够观测死水位至坝顶的库水位信息。 水库应掌握降雨量信息,可设置降雨量观测设施,能够观测水库实时降雨量信息。 水库应具备基本的通信条件,满足汛期日常和紧急情况

水库优化调度

水库调度研究现状及发展趋势 摘要:实施梯级水电站群联合优化运行是统筹流域上下游各电站流量、水头间的关系,从而实现科学利用水能资源的重要手段,符合建设资源节约型、环境友好型社会的要求,是实现节能减排目标的重要途径,对贯彻落实科学发展观,促进流域又好又快发展具有重要意义。本文拟介绍水库调度研究现状及发展趋势,对工程实际具有重要的理论意义。 关键词:水库;优化调度;研究形状;发展趋势 随着水电发展的规划推进落实,大型流域梯级水库群将逐步形成,其联合调度运行必将获得巨大的电力补偿效益和水文补偿效益,同时在实际工程中也会不断涌现新的现象和问题。在新形势下综合考虑梯级上下游电站之间复杂的水力、电力联系,开展梯级水库群联合调度新的优化理论与方法应用研究,统筹协调梯级水库群上下游电站各部门的利益及用水需求,结合工程实际探索梯级水库群联合优化调度的多目标优化及决策方法,实现流域水能资源的高效利用、提高流域梯级水库群的联合运行管理水平乃至达到流域梯级整体综合效益的最大化,对缓解能源短缺、落实科学发展观、贯彻国家“节能 减排”战略以及履行减排承诺均具有重要的理论指导意义和工程实用价值[1]。 1 水库调度研究现状 水库调度研究,按其采用的基本理论性质划分,可分为常规调度(或传统方法)和优 化调度[2]。常规调度,一般指采用时历法和统计法进行水库调度;优化调度则是一种以 一定的最优准则为依据,以水库电站为中心建立目标函数,结合系统实际,考虑其应满足的各种约束条件,然后用最优化方法求解由目标函数和约束条件组成的系统方程组, 使目标函数取得极值的水库控制运用方式 [3]。 常规调度 常规调度主要是利用径流调节理论和水能计算方法来确定满足水库既定任务的蓄泄过程,制定调度图或调度规则,以指导水库运行。它以实测资料为依据,方法比较简单直观,可以汇入调度和决策人员的经验和判断能力等,所以是目前水库电站规划设计阶段以及中小水库运行调度中通常采用的方法。但常规方法只能从事先拟定的极其有限的方案中选择较好的方案,调度结果一般只是可行解,而不是最优解,且该方法难以处理多目标、多约束和复杂水利系统的调度问题。 优化调度 为了充分利用有限的水资源,国内外从上世纪50年代起兴起了水库优化调度研究。其核心有两点:一是根据某种准则建立优化调度模型,二是寻找求解模型的优化方法。 1946年美国学者Masse最早引入优化概念解决水库调度问题。1955年美国人Little[4]采

小型水库年度调度运用计划模板

****县****镇****水库 2018年汛期调度运用计划 编制单位:****县****镇防汛抗旱指挥部 二0一八年五月二十日

目录 1 流域概况 ....................................................... 错误!未定义书签。自然地理 ......................................................... 错误!未定义书签。水文气象 ......................................................... 错误!未定义书签。洪水特性 ......................................................... 错误!未定义书签。 2 工程特性 ...................................................... 错误!未定义书签。工程概况 ......................................................... 错误!未定义书签。工程特征值 ....................................................... 错误!未定义书签。工程特性曲线表 ................................................... 错误!未定义书签。水库除险加固情况 ................................................. 错误!未定义书签。运行管理情况 ..................................................... 错误!未定义书签。工程安全现状分析评价.............................................. 错误!未定义书签。结构安全复核情况 ................................................. 错误!未定义书签。防洪标准复核情况及设计洪水成果.................................... 错误!未定义书签。 3 汛期划分与防洪特征值........................................... 错误!未定义书签。汛期划分与相应防洪限制水位........................................ 错误!未定义书签。水库大坝防洪标准 ................................................. 错误!未定义书签。 4 洪水预报方案及精度评定......................................... 错误!未定义书签。水雨情遥测系统运行情况............................................ 错误!未定义书签。预报精度评定 ..................................................... 错误!未定义书签。 5 水库及上下游防洪形势(情势)................................... 错误!未定义书签。上下游防洪对象基本情况............................................ 错误!未定义书签。典型年洪水调度情况 ............................................... 错误!未定义书签。本年度安全度汛与防洪调度上存在的主要问题.......................... 错误!未定义书签。 6 本年度水文气象、来水和用水预测情况.............................. 错误!未定义书签。 7 防洪调度计划(方案)........................................... 错误!未定义书签。

XXX水库运用调度方案

X X X水库运用调度方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

XXX县XXX镇XXX水库 调 度 运 用 方 案 ****县****镇人民政府 二〇一六年三月

目录 一、工程概况 ................................................. 错误!未定义书签。工程概况 ......................................................... 错误!未定义书签。水文气象特征 ................................................. 错误!未定义书签。 二、运行管理 ................................................. 错误!未定义书签。运行管理机构 ................................................. 错误!未定义书签。运行管理制度 ................................................. 错误!未定义书签。运行检查工作 ................................................. 错误!未定义书签。运行观测工作 ................................................. 错误!未定义书签。度汛方案 ......................................................... 错误!未定义书签。水库防洪调度运行原则.................................. 错误!未定义书签。水库防洪调度运行方式.................................. 错误!未定义书签。防汛组织机构设置.......................................... 错误!未定义书签。抢险物资准备 ................................................. 错误!未定义书签。人员安置方案 ................................................. 错误!未定义书签。防汛值班电话 ................................................. 错误!未定义书签。救灾防疫 ......................................................... 错误!未定义书签。

小三峡水电站水库调度方案

蓄水及首台机组启动验收 四川米易县小三峡水电站水库调度方案 四川米易石峡水电开发有限公司

二OO六年十二月 审定:刘华 审查:陈少奇 编写:叶劲驰

四川米易石峡水电开发有限公司 二OO六年十二月 目录 一、主题内容与适用范围--------------------------------1 二、引用标准------------------------------------------1 三、水库运行------------------------------------------1 3.1、自然地理与水文气象-------------------------------1 3.2、工程概况-----------------------------------------3 3.3、电站的特性表-------------------------------------4 3.4、小三峡电厂水库运行方式---------------------------4 3.5、水库调度-----------------------------------------5 3.6、闸门开启方式-------------------------------------6 四、水文情报------------------------------------------9 五、库水量平衡计算------------------------------------11 六、水文预报------------------------------------------12 七、洪水调度------------------------------------------14 八、调度制度------------------------------------------15 九、附件----------------------------------------------16

水库调度方案

水库调度方案 1电站水库调度运行方案 一、概况 1、流域特性 ***电站水库位于****县北部距县城51公里的****乡***村附近***河上,***河是***江流域***江支流的一条分支,发源于广西**********(海拔20XX米),河流自北向东南,长公里,干流平均坡降%,流经*******乡、*****乡、*****乡,在****乡镇所在地三江门汇入****江。 2、水文气象特性 ***河流域地属中亚热带季风气候,气候温和,雨量充沛,多年平均气温℃,极端低温-3℃,极端高温℃,多年平均降雨量2127毫米,电站有记录的最大年降雨量3251毫米,最大12小时降雨量毫米,连续72小时最大降雨量毫米,为广西降雨较多地区之一,但全年分配不均,多集中在4-9月份,占70%,多年平均蒸发量毫米,多年平均日照时数小时,多年平均气压多年平均相对湿度79%,多年平均风速/s,多年平均最大风速16m/s,风向多为NE。 3、工程情况 ***电站水库始建于20XX年,20XX年建成,工程等别Ⅲ等。拦河大坝为碾压混凝土重力坝,大坝等级为3级,最大

坝高米,坝顶高程米,坝顶长度137米。溢流坝布置在中部,溢流坝段长59米,溢流前缘长56米,堰顶高程402米。左岸重力坝段长米,右岸重力坝段长米。坝址以上控制集雨面积157平方公里,水库总库容1500万立米,有效库容万立米。坝后引水式发电厂房布置在右岸,发电引水隧洞主洞长米,厂房面积941平方米,厂房距大坝约70米。***河为山区河流,落差较大,河谷狭窄,山洪瀑涨瀑落,洪枯水位变幅较大。 ***电站是***河梯级电站的第二级,装机容量3×1000kW,年设计发电量1323万kWR26;h。 二、工程等级及防洪标准 工程等别Ⅲ等,电站规模为小型。按规定采用的防洪标准洪水重现期100年,如下表:(见附表1) 三、水库高度原则 在保证安全的前提下,充分发挥水库发电效益。当安全与效益二者发生矛盾时,效益服从安全。 水库运行水位不得低于死水位,水库水位日降幅尽量不超过5m。 当水库水位上涨至及以上时,电站打开发电尾水闸阀进行辅助排水。 四、水库调度计划及方案 1、水库调度计划

电站水库调度运行方案

**********************司***水库防洪调度方案 批准: 审核: 编制: 二0一三年三月

一、概况 1、流域特性 ***电站水库位于****县北部距县城51公里的****乡***村附近***河上,***河是***江流域***江支流的一条分支,发源于广西**********(海拔2084米),河流自北向东南,长54.8公里,干流平均坡降1.05%,流经*******乡、*****乡、*****乡,在****乡镇所在地三江门汇入****江。 2、水文气象特性 ***河流域地属中亚热带季风气候,气候温和,雨量充沛,多年平均气温19.3℃,极端低温-3℃,极端高温38.3℃,多年平均降雨量2127毫米,电站有记录的最大年降雨量3251毫米,最大12小时降雨量251.7毫米,连续72小时最大降雨量568.2毫米,为广西降雨较多地区之一,但全年分配不均,多集中在4-9月份,占70%,多年平均蒸发量1485.9毫米,多年平均日照时数1374.2小时,多年平均气压999.3hpa, 多年平均相对湿度79%,多年平均风速 2.2m/s,多年平均最大风速16 m/s,风向多为NE。 3、工程情况 ***电站水库始建于1988年,1991年建成,工程等别Ⅲ等。拦河大坝为碾压混凝土重力坝,大坝等级为3级,最大坝高56.3米,坝顶高程409.3米,坝顶长度137米。溢流坝布置在中部,溢流坝段长59米,溢流前缘长56米,堰顶高程402米。左岸重力坝段长31.5米,右岸重力坝段长46.5米。坝址以上控制集雨面积157平方公里,水库总库容1500万立米,有效库容766.6万立米。坝后引水式发电厂房布置在右岸,发电引水隧洞主洞长194.6米,厂房面积941平方米,厂房距大坝约70米。***河为山区河流,落差较大,河谷狭窄,山洪瀑涨瀑落,洪枯水位变幅较大。

水库调度规程编制导则

水库调度规程编制导则(试行) 1 总则 1.0.1 为保障水库大坝安全,促进水库综合效益发挥,规范水库调度规程编制,依据《中华人民共和国水法》、《中华人民共和国防洪法》、《水库大坝安全管理条例》等法律法规,编制本导则。 1.0.2 本导则适用于已建大中型水库,坝高15米以上或总库容100万立方来以上小型水库调度规程的编制,其它小型水库参照执行。1.0.3 水库调度规程是水库调度运用的依据性文件,应明确水库及其各项调度的依据、调度任务与调度原则、调度要求和调度条件、调度方式等。 1.0.4 水库调皮规程按管辖权限由县级以上水行政主管部门审批。调度运用涉及两个或两个以上行政区域的水库。应由上一级水行政主管部门或流域机构审批。水库汛期调度运用计划由有调度权限的防汛抗旱指挥部门审批。 1.0.5 当水库调度任务、适行条件、调度方式、工程安全状况等发生重大变化,需要对水库调度规程进行修订时,应进行专题论证,并报原审批部门审查批准。 1.0.6 编制水库调度规程以初步设计确定定的任务、原则、参数、指标为依据。特定条件下,或情况特殊的水库,应根据水库实际运用情况和工程安全运用条件,分析确定调度条件和依据,并经审查批准。 1.0.7 水库调度应坚持“安全第一、统筹兼顾”的原则,在保证水

库工程安全、服从防洪总体安排的前提下,协调防洪、兴利等任务及社会经济各用水部门的关系,发挥水库的综合利用效益。要兼顾梯级调度和水库群调度运用的要求, 1.0.8 编制水库调度规程应收集与水库调度有关的自然地理、水文气象、社会经济、工程情况及各部门对水库调度的要求等基本资料,并对收集的资料进行可靠性分析和合理性检查。 1.0.9 水库调度规程应按“责权对等”原则明确水库调度单位,水库主管部门和运行管理单位及其相应责任与权限。 1.0.10 水库调度规程由水库主管部门和水库运行管理单位组织编制。水库主管部门和水库运行管理单位应委托有相应规划设计费质的单位编制。 1.0.11 水库调度应采用成熟可靠的技术和手段,研究优化调度方案,提高水库调度的科学技术水平。 1.0.12 编制水库调度规程,除应遵循本导则要求外,还应遵循国家现行有关法律法规、规章标准的要求。 2 调度条件与依据 2.1水工建筑物及金属结构安全运用条件 2.1.1 明确水库各水工建筑物的安全运用条件。 2.1.2 明确水库各金属结构设备的安全运用条件。 2.1.3 明确水库调度过程中的工程安全监测与巡视检查要求。 2.2水库运用参数及主要指标 2.2.1 明确水库的特征指标,包括正常蓄水位,汛期限制水位、防

水库调度的内容及其发展方向

水库调度的内容及其发展方向 张玲玲 2012301580305 水库调度是水库工程管理的主要环节之一。其内容包括:拟定水库调度方式、编制水库调度计划及确定各项控制运用指标、进行面临时段的实时调度等。运用水库的调蓄能力,按来水蓄水实况和水文预报,有计划地对入库径流进行蓄泄。在保证工程安全的前提下,根据水库承担任务的主次,按照综合利用水资源的原则进行调度,以达到防洪、兴利的目的,最大限度地满足国民经济各部门的需要。 水库调度是一种控制运用水库的技术管理方法。是根据各用水部门的合理需要,参照水库每年蓄水情况与预计的可能天然来水及含沙情况,有计划地合理控制水库在各个时期的蓄水和放水过程,亦即控制其水位升、降过程。一般在设计水库时,要提出预计的水库调度方案,而在以后实际运行中不断修订校正,以求符合客观实际。在制定水库调度方案时,要考虑与其它水库联合工作互相配合的可能性与必要性。 水库调度的理论与方法是随着20世纪初水库和水电站的大量兴建而逐步发展起来的,并逐步实现了综合利用和水库群的水库调度。在调度方法上,1926年苏联Α.Α.莫洛佐夫提出水电站水库调配调节的概念,并逐步发展形成了水库调度图。这种图至今仍被广泛应用。50年代以来,由于现代应用数学、径流调节理论、电子计算机技术的迅速发展,使得以最大经济效益为目标的水库优化调度理论得到迅速发展与应用。随着各种水库调度自动化系统的建立,使水库实时调度达到了较高的水平。中国自50年代以来,水库调度工作随着大规模水利建设而逐步发展。目前,大中型水库比较普遍地编制了年度调度计划,有的还编制了较完善的水库调度规程,研究和拟定了适合本水库的调度方式,逐步由单一目标的调度走向综合利用调度,由单独水库调度开始向水库群调度方向发展,考虑水情预报进行的水库预报调度也有不少实践经验,使水库效益得到进一步发挥。对多沙河流上的水库,为使其能延长使用年限而采取的水沙调度方式已经取得了成果。由于水库的大量兴建,对于水库优化调度也在理论与实践上作了探讨。在中国,丰满水电站、丹江口水利枢纽、三门峡水利枢纽等水库的调度工作都积累了不少经验。 水库调度的运用指标,即在水库调度中用作控制条件的一系列特征水位与数据。它们应当根据水库设计中规定的相应特征水位(见水库特征值),考虑工程安全情况、国民经济各部门的现实要求,以及水文数据的变化等具体情况研究确定,并应获主管部门审查批准。水库控制运用指标主要有:①允许最高水位,即水库遇校核洪水允许充蓄到的最高水位,是判断水库防洪安全的重要指标;②防洪限制水位,是水库在汛期为预留防洪库容而限制蓄水的上限水位;③汛末蓄水位,即水库在汛末计划充蓄到的正常高水位,它在很大程度上决定了水库在下一个汛期到来之前可能发挥的兴利效益;④兴利下限水位,即水库在正常兴利运用情况下允许消落到的最低水位,它反映兴利需要及各方面的控制条件;⑤防洪运用标准,即为水库本身及为下游防洪安全制定的防洪标准,一般采用一定重现期的设计洪水或以可能最大洪水为标准。 由水库管理部门在每年初根据本水库的控制运用指标、水库调度方式及当年各方面的要求制定。主要内容包括:当年的入库径流量及过程的预测,各运行期的运行方式及各种控制水位,遭遇各种洪水的调度规则,兴利计划供水过程和计划效益指标(如灌溉面积及计划供水过程、计划发电出力过程及年发电量、工业及城市供水计划与供水量等),以及在调度中应注意的事项等。还可以根据长期径流预报及其误差概率分布,并结合水库调度图拟定年内
