格尔木那棱格勒河三级水电站

工程名称:那棱格勒河三级水电站土建及金属结构制安工

合同编号:NLGL3-2012-1

交叉作业专项施工方案

中国水利水电第四工程局那棱格勒河项目部

2014年4月10日

批准:审查:校核:编制:

一、工程概况:

本工程项目是电站引水枢纽、引水隧洞、调压井、压力管道、厂房及尾水、职工生活区土建及金属结构、启闭设备安装工程。

溢流坝采用堆石混凝土坝型,溢流坝坝顶高程为3154.00m,坝底高程为3130.30m,最大坝高23.80m,坝长为32m,体型为重力坝型式,后坡尾部设鼻坎挑流,。

三孔泄洪冲砂闸布置于河床右侧,闸体为C20钢筋混凝土结构,闸底板表层设0.3m的C40硅粉混凝土,闸后设C20钢筋混凝土消力池,底流式消能,池后设深5m的抛石防冲槽防冲。

进水闸布置于隧洞进口,泄洪冲砂闸右侧,进水闸按竖井式布置,内设工作平面钢闸门一道,井顶设有宽5.2m的C20钢筋混凝土工作桥和卷扬式启闭机一台。闸孔尺寸为5.4m×5.4m,闸后设长6m的渐变段与隧洞相接。竖井上游的入口处,布置两个拦污栅,以防漂浮物进入隧洞。

因此我部结合现场实际情况,发现进水闸竖井开挖过程中与泄洪冲砂闸混凝土浇筑存在交叉作业,机电安装、金属结构安装与土建混凝施工存在交叉作业。为避免出现重大安全事故,特编制交叉作业专项施工方案。

二、编制目的、范围、依据

2.1编制目的

为了保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《施工组织设计》要求,编制的交叉作业专项施工方案。

2.2适用范围

本专项施工方案适用于那棱格勒河三级水电站进水闸开挖与泄洪冲砂闸闸墩胸腔浇筑的交叉作业工点,金属结构制安与土建混凝土施工交叉作业工点,厂房机电安装与土建混凝土施工交叉作业工点。

2.3编制依据

《建设工程安全生产管理条例》

《那棱格勒河三级水电站施工组织设计》

结合现场实际情况

三、交叉施工的主要特点及事故隐患的分布

交叉作业施工是一个技术复杂、隐患众多、事故多发的地段。其特点是:

⑴交叉作业的形式多样,其结构、外形多变,施工方法必将随之改变。

⑵位置固定,生产活动都是围绕着建筑物、构造物来进行的,这就形成了在有限的场地上集中了大量的工人、建筑材料、设备和施工机具进行作业,而且各种机械设备、施工人员多要随着施工的进行不停地流动。作业条件随之变换,不安全因素随时可能出现。

⑶点多、面广、施工流动性大,这给施工管理增加了困难。

⑷交叉作业处在高、大、深,露天高空作业多,施工周期长;施工人员在室外露天作业,工作条件差危险因素多。

四、交叉作业具体施工方法

施工中应尽量减少交叉作业。必需交叉时,施工负责人应事先组织交叉作业各方,商定各方的施工范围及安全注意事项;各工序应密切配合,施工场地尽量错开,以减少干扰;无法错开的垂直交叉作业,层间必须搭设严密、牢固的防护

隔离设施。

(1)、泄洪冲砂闸右岸与竖井接壤处,在进水闸竖井开挖的同时要进行泄洪冲砂闸闸墩、胸腔浇筑,由于竖井开挖位于3166平台上为垂直洞挖方式开挖,所以在爆破过程中不可避免的影响泄洪冲砂闸处施工人员的安全。为保证泄洪冲砂闸施工人员的人身安全,在竖井开挖时要求首先进行进水闸竖井边坡危石处理,并定期对边坡危石进行清除。

(2)、要求竖井进行爆破作业,必须与泄洪冲砂闸错开作业。为避免竖井爆破作业影响泄洪冲砂闸闸墩施工,可将爆破时段安排在早晨上班之前或下午下班之后。爆破作业后需派专人在施工现场进行检查,防止右岸边坡岩石因爆破而引起的震动导致掉落伤及施工人员人身安全,并对边坡松动岩石及时进行清除。

(3)、发电厂房机电安装、金结安装与土建混凝土施工存在交叉作业。为避免在同一工作面多工种作业相互影响,故在施工工序上进行优化。即土建施工先完成厂房四周框架结构钢筋混凝土,将中间机墩及风罩等机电安装较多的环节空出,根据机电安装的进度作为调节仓号进行浇筑。

施工过程中按以上措施循环进行施工,以保证各施工人员人身安全。

五、实现安全目标的保证措施

5.1安全目标

我项目部承诺的安全目标为:

⑴各类重、特大事故为零;

⑵工伤死亡事故为零;

⑶负伤事故率控制在1‰以下;

⑷一般事故和事故隐患发生率进一步下降;

⑸无重大坠落、火灾、爆炸、倒塌等恶性事故或事件发生。

5.2组织保证措施

建立健全安全生产责任制,做到分工明确,责任到人。

成立以项目经理为组长的安全生产领导小组,项目安全生产副经理主抓安全工作。同时安全生产办配备专职安全管理人员、专职安全员,负责现场施工作业,安全生产领导小组名单如下:

组长:石世亮

副组长:王志成、李会彬

组员:马伟、陈晓东、张维学、刘彦国。

⑴深化教育,强化安全意识。施工人员上岗前必须进行安全教育和培训,并经考试合格后发给《安全上岗证》方准上岗,未经培训或培训考试不合格人员,干部不许指挥生产,工人不准上岗作业。电工、架子工、质检员、安全员等特殊作业人员,必须经地方劳动局等有关部门培训合格后持证上岗。调换工种人员,必须重新进行安全培训。

⑵建立和完善各项安全作业制度和防护措施。建立以各类人员(岗位)安全操作规程,安全奖罚细则,安全教育制度,安全检查整改制度,安全技术交底制度为主要内容的各项规章制度,并狠抓落实,使全体施工人员有章可循,有法可依。

⑶认真实施标准化作业,开展安全质量标准工地建设,搞好文明施工。施工中严肃施工作业纪律和劳动纪律,杜绝违章指挥与违章作业,保证施工现场安全防护设施的投入,使安全生产建立在科学的管理、先进的技术、可靠的防护设施上,做到文明施工,有条不紊。

5.3高空作业的安全保证措施

(1)高空作业人员必须进行身体检查,凡患有高血压、必脏病、贫血、癫痫病者以及其它不适于高空作业者,不得从事高空作业。

(2)高空作业使用的工具要放在工具袋内。常用的工具应系在身上。所需材料或其他工具必须用牢固结实的绳索传递,禁止用手抛掷,以免掉落伤人。

(3)凡2m以上悬空和无平台处作业要佩带安全带,挂妥安全带钩。有平台的要安装好防护栏杆和安全网,防止跌落。

(4)所有作业人员进入施工现场,都要戴好安全帽和扣好帽带。登高作业人员要穿胶鞋和软底鞋,不准穿拖鞋、硬底鞋以防滑倒和摔下。

(5)六级以上大风,禁止进行高空作业。

(6)搭设和使用脚手架,严格遵守有关的技术标准和安全技术规程。吊、挂式脚手架使用的钢丝绳和其它绳索,不得有缺陷并满足规定安全系数。

5.4施工专项安全保证措施

⑴严格按施工组织设计施工。

⑵施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和个人防护用品,未经落实时不得进行施工。

⑶每天上班前,安全员必须进行交代不得在上下同一垂直方向上操作,下层作业的位置必须处于依上层高度确定的可能坠落范围之外。不符合以上条件时,必须停止施工。

⑷高处作业场所有坠落可能的物体,应一律先行撤除或予以固定。所用物件均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋,拆卸下的物件及余料和废料均应及时清理运走,清理时应采用传递或系绳提溜方式,禁止抛掷。

⑸所有安全防护设施和安全标志等。任何人都不得损坏或擅自移动和拆除。因作业必须临时拆除或变动安全防护设施、安全标志时,必须经有关施工负责人同意,并采取相应的的可靠措施,作业完毕后立即恢复。

⑹施工中对高处作业的安全技术设施发现有缺陷和隐患时,必须立即报告,及时解决。危及人身安全时,必须立即停止作业。

⑺冲砂闸支模、钢筋制安、混凝土浇筑与竖井,在交叉作业中,不得在同一垂直方向上下同时操作。下层作业的位置必须处于依上层高度确定的可能坠落范围半径之外。不符合此条件,中间应设安全防护层、停止作业或者相互商量错开作业,并派专人进行监管。

⑻工地的安全防护设施要齐全有效,要有明显的警示警告标志。

⑼不同的基础施工要严格遵守有关施工技术安全规则。

⑽进水闸进行爆破作业时;爆破作业单位必须提前24小时书面通知邻近组织、相关单位和人员。被干扰方应积极配合做好人员撤离、设备防护等工作,在被干扰方未做好防护措施前,不准进行爆破作业。并在爆破前30分进行口头通知,确认人员和设备撤离完成;确定爆破指挥人员、爆破警戒范围和人员、爆破时间。爆破时应尽量采用松动爆破,特殊部位应采用覆盖或拉网,防范飞石伤人毁物。

交叉作业安全专项施工方案

交叉作业安全专项施工方案 一、编制目的、范围、依据 1. 1、编制目的 为了有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质【2009】87 号)要求,编制的交叉作业安全专项施工方案。 1. 2、适用范围 本专项施工方案适用于建筑工程项目的质量安全生产监督管理。 1. 3、编制依据 《建设工程安全生产管理条例》 《危险性较大工程安全专项施工方案编制及专家论证审查办法》 二、交叉施工的主要特点及事故隐患的分布 交叉作业施工是一个技术复杂、隐患众多、事故多发的地段。其特点是: 1)交叉作业的形式多样,其结构、外形多变,施工方法必将随之改变。 2)位置固定,生产活动都是围绕着建筑物、构造物来进行的,这就形成了在有限的场地上集中了大量的工人、建筑材料、设备和施工机具进行作业,而且各种机械设备、施工人员要随着施工的不停地流动。作业条件随之变换,不安全因素随时可能出现。 3)点多、面广、施工流动性大,这给施工管理增加了困难。 4)交叉作业处在高、大、深,露天高空作业多,施工周期长;施工人员在室外露天作业,工作条件差危险因素多。 三、交叉作业安全操作规程 (1) 交叉作业的情况下,应对危险作业范围予以明确,并做出必要的安全警示标志,对参加施工作业的人员进行安全技术交底,使施工人员了解作业的范围、作业程序、人员配合的问题、危险点的情况及其它安全注意事项。 (2) 当交叉作业过程中出现模板拆除、脚手架拆除等作业时,还应该对危险作业范围进行围圈,限制非作业人员进入现场。 (3) 交叉作业过程中应有专职安全管理人员现场监督,统一协调指挥,杜绝违章作业、冒险作业等情况发生。 (4) 作业过程中,各层间出现上下交叉作业时,不能在同一垂直方向上进行操作,下层的作业位置必须在上层高度可能坠落的范围半径之外。 (5) 当下层作业位置在上层高度可能坠落的范围半径之内时,则应在上下作业层之间设置隔离层,隔离层应采用木脚手板或其它坚固材料搭设,必须保证上层作业面坠落的物体不能击穿此隔离层,隔离层的搭设、支护应牢靠,在外力突然作用时不至于垮塌,且其高度不影响下层作业的高度范围。 (6) 各交叉作业层的作业人员必须戴好安全帽,扣紧帽绳,存在高处坠落危险的人员应系好安全带。 (7) 各层作业人员必须精力集中,各层的指挥号令不能相互影响,造成混淆,作业人员应随时保持警惕,对意外情况应能及时作出判断和反应。 (8) 上层作业时,不能随意向下方丢弃杂物、构件应在集中的地方堆放杂物,并及时清运处理,作业人员应随身携带物料袋,以便零散物件随身带走。 (9) 上层有起重作业时,起吊物件必须绑扎固定,必要时以绳索予以固定牵引,防止随风摇摆,碰撞其它固定构件,严格遵守起重作业操作规程,起重物件严禁越过下层作业人员头顶。 (10) 遇到6 级以上大风、雨雪天气、浓雾、能见度不良等情况时,严禁进行立体交叉作业。 四、实现安全目标的保证措施

塔吊交叉作业施工方案

塔吊交叉作业施工方案

广西民族大学八坡1#~3# 危旧房改住房项目 塔吊交叉作业施工方案

编制单位:广西建工集团第一建筑工程有限责任公司编制日期:年月日 广西民族大学八坡1#~3#危旧房改住房项目 塔吊交叉作业施工方案审批表 部 门职责 姓名 (签名) 职务备注 项目部编制校核复核 部 门职责 姓名 (签名) 审批意见备注 分公司审核技术或项目管理科审批主任工程师

目录 一、编制依据 (2) 二、工程概况 (2) 三、塔吊参数及平面布置 (3) 四、防碰撞措施 (5) ①、安装防范措施 (5) ②、为了防止塔吊在施工作业过程中发生碰撞,特制订以下措施 (5) ③、操作 (6) ④、组织协调与管理措施 (7) ⑤、多塔运行控制措施 (8) ⑥、安全交底 (9) ⑦、应急救援 (9)

一、编制依据 1、国家有关塔式起重机的国家有关法规、技术标准和规范、规程: (1)《塔式起重机》(GB/T5031-2008) (2)GB50278—2010《起重设备安装工程施工及验收规范》 (3)GB5144—2006《塔式起重机安全规程》 (4)GB8196—2003《机械设备防护安全要求》 (5)JGJ33—2012《建筑机械使用安全技术规程》 (6)JGJ59—2011《建筑施工安全检查标准》 (7)JGJ46—2005《施工现场临时用电安全技术规范》 (8)JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》 2、塔机的使用、安装和拆卸说明书,整机、部件的装配图,电气原理及接线图等。 3、已有的拆装工艺及过去拆装、使用作业中积累的技术资料等。 4、公司有关管理制度、工程项目施工组织设计。 二、工程概况:

交叉作业施工方案(汇编)

福建天辰耀隆新材料有限公司20万吨/年己内酰胺项目 903中和结晶 交叉作业施工方案 编制人: 审核人: 审批人: 湖北省工业建筑集团安装工程有限公司福建天辰耀隆 己内酰胺项目部 二零一三年七月三十一日

交叉作业专项施工方案 交叉作业是指施工现场的上下和水平不同层次,于空间贯通状态下同时进行的作业,交叉作业分为水平交叉作业和垂直交叉作业。为了规范交叉作业人员行为及施工场所的管理,明确责任和权力,消除安全隐患,保证作业人员的安全和健康,特编制该方案。 一、施工概况: 福建天辰耀隆新材料有限公司20万吨/年已内酰胺项目中903中和结晶区域内我单位施工与长沙大圆结晶反应器的制作安装在同一区域施工,存在交叉作业的情况。 二、 三、管理办法: 根据《安全生产法》第四十条规定,两个以上生产经营单位在同一作业区域内进行生产经营活动,可能危及对方安全生产的,应当签订安全生产管理协议,明确各自的安全生产管理职责和应当采取的安全措施,并指定专职安全生产管理人员进行安全检查与协调。根据903施工情况看,主要存在的交叉作业为:我单位的土建、安装作业队与长沙大圆的安装作业队两者之间的施工活动,都会给对方安全生产

带来隐患。为了控制因交叉作业带来的安全隐患,必须由双方作业单位的技术负责人进行安全协议的拟定和签订,协议明确各自的作业范围,防护措施,安全管理职责,安全管理人员,具体实施人员等。长沙大圆单位的安全管理人员应当根据本单位施工的特点,对安全生产状况进行经常性检查。这种检查不能时有时无,也不能千篇一律,而是根据具体安全施工情况确定。要制定检查的计划,有目的地进行检查。要经常深入现场,及时发现施工作业中人的不安全行为、物的不安全状态和环境的不安全条件,对检查中发现的问题,必须立即处理。这里的处理包括个人亲自处理,也包括组织现场有关人员一起处理。立即处理有困难的,要采取临时性安全管理措施,并及时报告有关负责人。对于重大安全隐患,有关负责人应当立即报告总包单位的主要负责人。主要负责人或者有关负责人应当立即召集有关部门或者人员研究安全问题,制定整改方案和安全措施,限期整改。对于有些重大安全隐患,因财力困难等原因,分包单位不能在短期内整改的,要制定整改计划,同时制定相应的安全措施,防止发生事故,一旦条件成熟,立即实施整改。所有检查和处理的情况,安全生产管理人员必须做好记录,以备今后查阅。 四、三、安全规定: 1、施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和个人防护用品,未经落实时不得进行施工。

交叉作业安全管理专项方案

编号:AQ-BH-04691 ( 管理资料) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 交叉作业安全管理专项方案 Cross operation safety management scheme

交叉作业安全管理专项方案 说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要 制订复杂的方案。 一、工程概况 龙瑞高速公路3合同(官坡)段,起于龙陵县城以西长岗岭山脚(K14+900),路线由东向西沿田坝布线至新田,设隧道穿过官坡山梁,之后降坡至李家坟梁子,止于李家坟梁子(K19+220)。本合同路线全长4.37203km。主要工程数量为:1、路基土石方:49万m3;2、桥梁:2334.4m/5座(桥长按单幅计列),其中,大桥2199.16m/3座,中桥88.16m/1座,小桥56.16m/1座;3、涵洞、通道:涵洞2道,通道3处;4、隧道:隧道1293m/1处(按双洞计列),为分离式长隧道。本合同桥梁最高墩柱67米,40米T 梁270片。桥梁桩基222棵,桥梁混凝土总量60694.82立方米。 二、交叉作业的概念 交叉作业指两个以上生产经营单位在同一作业区域内进行生产经营活动。包括立体交叉作业和平面交叉作业。

三、交叉作业的范围 在施工过程中,在同一作业区域内进行施工活动,都可能危及对方生产安全和干扰施工的问题。主要表现在土石方开挖、爆破作业、设备(结构)安装、起重吊装、高处作业、模板安装、脚手架搭设拆除、焊接(动火)作业、施工用电、材料运输、其他可能危及对方生产安全作业等。 四、交叉作业的特点和危害 两个以上单位在同一作业区域内进行施工作业,因作业空间受限制,人员多,工序多,机械设备,物料(转移)存放;所以作业干扰多,需要配合、协调的作业多,现场的隐患多、造成的后果严重。可能发生高处坠落、物体打击、机械伤害,车辆伤害、触电,火灾等。 五、交叉作业的管理要求 为保证双方或多方的施工安全,避免安全生产事故的发生。《安全生产法》第四十条之规定:“两个以上生产经营单位在同一作业区域内进行生产经营活动,可能危及对方生产安全,应当签订安全

多台塔吊交叉作业施工方案(修改版)

X X X X X X X X工程 多台塔吊交叉作业专项方案 (修改版) 审批人: 审核人: 编制人: XXXXX建设有限公司 2016年1月20日

目录 一、工程概况 二、编制依据 三、危险源分析及对应安全措施 四、安全使用措施 (一)技术措施 (二)使用作业具体规定 (二)管理措施 五、应急措施 六、应急预案 七、技术参数表 八、附:塔吊平面定位图 塔吊运行左视图

一、工程概况 工程名称: 建设单位: 监理单位: 施工单位: 本项目为xxx工程,位于武汉市江岸区;本工程共有10栋住宅,分别为1#~10#住宅楼及连体地下室,为一层结构地下室,地上20层~34层住宅楼,结构形式均为剪力墙结构,抗震设防烈度为6度,耐火等级为一级。建筑物最高高度为110.6m。 本工程拟使用型号为QTZ63-5610臂长56m的塔吊十台,最高楼层塔吊最终高度为130m。塔吊基础底与地下室基础垫层地面同标高,为-5.800m。 施工与周边环境分析总结: 1号塔吊: 位于1#楼南侧偏东,1号塔吊西面无任何建筑物但覆盖范围与3#楼塔吊重叠,东面覆盖范围与2#楼塔吊覆盖面有交叉重叠,重叠距离为10.5m,南面为兴业路,北面与3号塔吊有重叠交叉,交叉距离为22.843m,重叠位置采取高低错开施工(2号塔吊低于1号塔吊10m,1号塔吊低于3号塔吊10m)。与3号塔吊重叠部位限位71°,塔吊臂长56m。 2号塔吊: 位于2#楼中间部位,东南面塔吊覆盖区域无任何建筑物,西面与1#楼塔吊有交叉重叠,重叠距离为10.5m,西北面与4#楼塔吊有重叠交叉,交叉距离

为32.853m,重叠采取高低错开施工(2号塔吊低于1号塔吊10m,4号塔吊高于2号塔吊10m),与4号塔吊重叠部位限位76°,塔吊臂长50m。 3号塔吊: 位于3#楼两个单元伸缩缝北面,3号塔吊与1号塔吊南北交叉,交叉距离为22.843m,采取高低错开施工(高于1号塔吊10m)。北面与5#楼建筑物重叠,3#楼主体结构封顶后开始5#楼施工,因此3号塔吊始终高于5#楼,不采取限位措施,北面与5号塔吊重叠距离为38.25m,东、西面无障碍物。塔吊臂长56m。 4号塔吊: 位于4#楼中间部位,南面与2号塔吊重叠交叉,交叉距离为32.853m,采取高低错开施工(4号塔吊高于2号塔吊10m),北面与6#楼建筑物重叠,因4#楼主体封顶后,开始6#楼施工,因此4号塔吊始终高于6#楼,不采取限位措施。东、西面无障碍物,塔吊臂长50m。 5号塔吊: 位于5#楼两个单元伸缩缝北面(与3号塔吊相对位置一致),5号塔吊与3号塔吊南北交叉,交叉距离为38.25m,措施在3号塔吊中已诉,采取高低错开施工。北面与7#楼建筑物重叠,且与7号塔吊重叠,重叠为28.894m,采取限位措施,限位角度为98°,东、西面无障碍物,塔吊臂长45m。 6号塔吊: 位于6#楼中间部位,南面与4号塔吊重叠交叉,交叉距离为31.76m,因4#楼先开工,所以4号塔吊与6号塔吊已错开形成高低差。北面与8#楼建筑物重叠,待6#楼主体施工结构封顶后,开始8#楼施工,因此6号塔吊不采取限位措施。东、西面无障碍物,塔吊臂长50m。

交叉作业方案

交叉作业控制管理方案 一、目的 由于重庆高新园中心区拓展区D区一期(D1-机电大厦)项目生产周期紧,立体交叉作业、起重作业和登高作业十分频繁。为了加强对作业过程中的安全管理,防止因安全措施不到位或不规范操作而导致物体打击等事故的发生,保护职工生命和公司财产安全,特制订本方案。 二、范围 本方案适用于重庆高新园中心区拓展区D区一期(D1-机电大厦)项目范围内所有的立体交叉作业,包括立体交叉作业和平面交叉作业。分析本工程实际施工作业情况,针对本工程施工特点,本工程交叉作业安全防护的重点在外墙装饰施工过程中,主体依然在施工,存在物件打击事件,防止室内装饰过程中,垃圾从窗口散落现象;防止主体施工过程中,从外架上物料散落出现。为确保工程的顺利进行,决定在十二层处搭设大防护架。其他部位无交叉作业危险源部位部搭设防护架。 三、职责 3.1生产管理人员或安排作业者:组织进行作业时,必须遵守项目部安全管理规定,做好同时应履行相应的职责,作业前做好安全技术交底,作业时落实好各项防范措施。 3.2安全管理人员职责:监督检查现场作业指挥者和作业人员安全生产情况,对存在的问题及时予以指出并帮忙纠正。

3.3作业人员的职责:严格遵守安全操作规程进行作业,重点做好作业前的安全检查工作,佩戴好防护用品等。 四、目标及控制措施 4.1防物体打击(针对上下层面出现的立体交叉作业) 4.1.1对作业现场进行勘察,研究作业方法和安全对策,根据项目规模、危险性、周围环境制定作业安全对策。 4.1.2施工队伍事先进行通气,统一协调好,尽量避免上下同一垂线上的作业。 4.1.3对参加生产的作业人员进行相应的安全技术交底,向作业者说明该项目的施工特点、存在的危险因素及防范措施等,并安排专门人员协调现场安全。 4.1.4现场落实好各项安全措施,高层面作业要在下层面确定危险区域,拉好警示设施,禁止无关人员进入危险区域,同时对使用的工具、物件做好防坠落措施;下一层面的要督促工人避开危险区域的作业。 4.1.5安排作业的人员必须对作业情况进行全程跟踪或安排专人进行现场监护,协调现场安全,切实做到看死盯牢。 4.1.6作业人员仔细检查所用工具是否安全可靠,穿戴好防护用品,作业时严格按照操作规程进行作业。 4.2临边防护措施 在外墙装饰施工中,要求外架在拆除前,必须通知地面作业人员提前撤离外架拆除影响范围内,并在拆除时,设专人负责看护。要求每天上下班前后,必须检查脚手架的防护措施是否到位、完好,要求

交叉作业安全管理方案正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.交叉作业安全管理方案正 式版

交叉作业安全管理方案正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成 的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度 与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 方法措施: 1审查和落实相关作业指导书中有关交叉作业的安全措施,并进行安全交底。 2组织交叉作业各方商定各自的施工范围及安全注意事项,施工场地尽量错开。 3无法错开的垂直交叉作业,层间必须搭设严密、牢固的防护隔离设施。 4交叉作业通道应保持畅通。 5在夜间和光线不足的地方禁止进行交叉作业。 6有危险的出入口处应设围栏或悬挂警告牌。

7隔离层、孔洞盖板、栏杆、安全网等安全防护设施严禁任意拆除;必须拆除时,应征得原搭设单位的同意,并采取临时安全施工措施,作业完毕后立即恢复原状并经原搭设单位验收。 8严禁乱动非工作范围内的设备、机具及安全设施。 9交叉作业时,工具、材料、边角余料等严禁上下投掷,应用工具袋、箩筐或吊笼等吊运。吊物下方严禁站人或逗留。 10在系统试运时进行交叉作业,必须执行工作票制度,必要时由试运人员进行监护。 ——此位置可填写公司或团队名字——

塔吊交叉作业安全专项施工方案.

一、工程概况 塔吊交叉作业专项方案 工程名称:新合作供销广场(金色城邦)D区1# 4#、7#楼 施工单位:江苏三箭建筑工程有限公司 编制日期:2014年5月

目录 一、编制依据 (1) 二、........................................................................... 工程简介 1三、........................................................................... 塔吊选型 1四、........................................................................... 塔吊布置 1五、........................................................... 危险源分析及对应安全措施 1六、................................................................... 塔吊防碰撞措施: 2七、................................................................... 塔吊安全操作规程 3八、................................................................... 塔吊安全技术措施 5九、................................................................... 使用作业具体规定 8 十一、塔机安全组织机构及管理职责 (9) 十二、建立附着升节审批制度 (12) 十三、应急措施 (12) 十四、应急预案 (13) 十五、塔吊平面布置图:(附后) (17)

交叉作业实施方案

交叉作业实施方案

————————————————————————————————作者:————————————————————————————————日期:

燕郊港中旅海泉湾一期北区项目 交 叉 作 业 施 工 方 案 编制人: 审查人: 批准人: 编制单位:北京兴安幕墙装饰有限公司 2015年10月29日

目录 1 编制依据 (3) 2 工程概况 (3) 2.1工程简介 (3) 2.1.1参建单位 (3) 2.2建筑概况 (3) 3. 立体交叉施工的主要特点及事故隐患分布 (4) 4. 主要立体交叉作业点 (5) 5. 立体交叉作业安全管理措施 (5) 5.1 安全生产责任制 (6) 5.2 定期检查与人跟踪相结合检查制度 (6) 5.3坚持安全技术交底制度 (6) 5.4 (6) 5.5 坚持特种作业持证上岗制度 (7) 5.6 坚持使用安全“三宝”制度 (7) 5.7 监理工商事故处理制度 (7) 5.8 安全隐患与安全事故处理制度 (7) 6. 立体交叉作业安全操作规程 (8) 7. 实现安全目标的保证措施 (9) 7.1 安全目标 (9) 7.2 组织保证措施 (9) 8. 高空作业施工专项安全保证措施 (10)

8.1 高处作业的安全保证措施 (10) 8.2 施工专项安全保证措施 (11) 9. 施工用电和机械设备的安全管理措施 (11) 9.1 施工用电的安全管理措施 (11) 9.2 各种用电设备的安全措施 (11) 9.3 配电箱的安全措施 (12) 9.4 施工现场临时用电定期检查 (12) 10. 其他安全保证措施 (12) 11. 重大事故、事件发生应急措施 (13) 11.1火灾、爆炸事故应急流程及措施 (13) 11.2、传染性疾病事故应急流程及措施 (17) 11.3、中毒事故应急流程及措施 (18) 11.4、毒事故应急流程应遵循的原则 (19) 11.5、中毒事故的应急措施 (20) 11.6、中毒发生时人员疏散应避免的行为因素 (21)

交叉作业施工组织设计

XXXX装修工程 交叉作业施工方案 编制单位:南通市XXXX工程有限公司 日期:2018-04-01

目录 一、工程概况: (3) 二、施工管理与项目协调 (3) 三、交叉作业安全技术措施: (10) 四、交叉作业安全管理制度 (13) 五、装饰工程主要工序交叉施工原则及措施 (13) 六、立体交叉作业安全操作规程 (14) 七、装修、安装交叉施工要点 (15)

一、工程概况: 工程名称: 结构形式: 建设单位: 监理单位: 施工单位: XXXX装修工程总面积XXXX平方米,本工程包含室内及公区装饰装修。 为完成精装工程而进行的零星砌筑、找平、找方、剔凿、基层处理等工程内容;室内布管穿线、水电改造、防水施工、墙地面找平及非吊顶顶面粉刷石膏找平、腻子涂料、吊顶施工、石材采购安装(含门槛石、飘窗、卫生间台盆大理石)、灯具及开关插座采购安装等;甲供材安装及成品保护(包含瓷砖、洁具及五金、水槽及龙头、暖风机、涂料等);甲指材料的采购安装及成品保护(包含灯具、开关、插座、腻子、PVC管等);甲分包单位的配合及管理(包含空调、地暖、太阳能热水器、新风、木地板、厨房电器、橱柜、木制品(木门及踢脚)、浴室柜、成品镜箱、燃气锅炉、淋浴房、集成吊顶、净水器等。同时在满足规范及工艺标准的前提下进行充分的图纸深化,充分考虑与总承包、消防、智能化、地暖、新风、空调等专业配合施工,满足各项验收要求。 二、施工管理与项目协调 施工项目在运行中会涉及到多方面的关系,为了处理好这些方面的关系,就需要协调。协调是施工管理的重要部分。 1、项目的协调内容

在施工项目运行的不同阶段,协调的内容、侧重点各有不同,归纳起来,应有以下五种主要关系须协调处理。 其一,人际关系的协调:包括项目组织内部的人际关系,项目组织与关联单位的人际关系,主要解决好人员之间在工作中的联系和矛盾; 其二,组织关系的协调:主要解决组织内部的分工与配合问题; 其三,供求关系的协调:包括施工项目实施中所需的人力、资金、设备、材料、技术乃至信息的供应,主要通过协调解决供求平衡的问题; 其四,配合关系的协调:包括求得本公司、建设单位、总包单位、设计单位、分包单位、供应单位、监理单位,在配合关系上的协调和在配合步调上的一致,以达到同心协力的目的; 其五,约束关系的协调:主要是了解和遵守国家和所在地方的政策、法规、制度,在遵章守纪的前提下,求得执法部门的理解和支持。 2、施工项目关系的协调 2.1施工项目内部关系协调 (1)施工项目内部人际关系的协调 项目组内部人际关系是指项目经理与下属的关系,职能人员之间的关系,职能人员与作业人员之间的关系,作业人员之间的关系等。协调好这些关系主要靠执行制度,坚持民主集中制,做好思想政治工作,充分调动个人工作积极性。 (2)施工项目内部组织关系的协调 施工项目中的组织形成了系统,系统内部各组织部分构成一定的分工协作和信息沟通关系,通过关系协调,可使组织正常运转,充分发挥组织的作用。具体可以通过划分职能、明确职责、制度约束、信息沟通、及时解决矛盾等等方式进行。 (3)施工项目内部供求关系的协调 首先应抓紧计划环节,计划编制时力求生产需求与供应之间平衡;其次抓住施工中的重点环节,克服瓶颈制约;第三加强高度工作,排除生产障碍。

立体交叉作业安全措施及方案

立体交叉作业安全措施及 方案 Through the process agreeme nt to achieve a uni fied action policy for differe nt people, so as to coord in ate acti on, reduce bli ndn ess, and make the work orderly.

编制: ___________________ 审核: ___________________ 批准: ___________________

立体交叉作业安全措施及方案 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、立体交叉作业安全措施及方案 高处作业、交叉作业基本情况:按国家高处作业规范规 定,2米以上为高处作业。该工程2米以上施工内容为脚手 架、模版安拆、 钢筋绑扎、砼浇注、电器水暖女装、砌筑工程、装饰工 程、屋面防水、 吊装、物料提升等都属高处作业。该工程在高处作业的 同时,又存在 交叉作业。如:起重吊装于脚手架搭设、模版安拆、钢 筋绑扎、砼浇 注、物料提升以及其他作业,而且这些作业在工时有相 互交叉.给 施工生产带来不和作业人员安全收到威胁.未来使该工 程在高处作

业、交叉作业时人员不受到伤害,因此根据该工程现场实际情况、月 围环境、作业环境,编制高处作业、交叉作业安全措施。 1、高处作业安全技术措施 (1) 高处作业的安全技术及其所需料具,必须列入工程的 织设计或工案 (2) 单位工程施工负责人应对工程的高处作业安全技术负责,并建立相应的责任制。 (3) 施工前应逐级进行施工安全技术交底,落实所以安全 技术措施和人身防护用品,未经落实的不得进行旖工。 (4) 高处作业的安全标志、工具、仪表、电气设施和各种设备必须在施工前加以检查,确认其完好,方能投入使月。 (5) 攀登和悬空高处作业人员及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试,持证上岗,并定期进行身体检查。非作业人员不准在高处作业面上。 (6) 工中对高处作业的安全技术设施,发现有缺陷缺陷和 隐患时,必须及时解决,危及人身安全时,必须须停止作业。

交叉作业安全防护专项方案知识讲解

交叉作业安全防护专 项方案

目录 1、编制说明 (2) 2、交叉施工的主要特点及事故隐患的分布 (2) 3、交叉作业安全操作规程 (3) 4、实现安全目标的保证措 (4) 5、高空作业及建筑施工专项安全保证措施 (5) 6、施工用电、机械设备和车辆的安全管理措施 (6) 7、与相邻施工单位交叉作业保证措施 (9) 8、季节性施工安全技术措施 (9) 9、其它安全保证措施 (10)

交叉作业安全防护专项方案 1、编制说明 1.1、编制目的 为保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制》要求,编制的交叉作业安全专项施工方案。 1.2、适用范围 本专项方案适用于高新园N区2#路(K0+000~K1+720)道路及配套工程、天宫殿N区立交(D、F工程)交叉作业点。 1.3、编制依据 《建设工程安全生产管理条例》 《总体施工组织设计》 2、交叉施工的主要特点及事故隐患的分布 交叉作业施工是一个技术复杂、隐患众多、事故多发的地段。其特点是:(1)交叉作业的形式多样,其结构、外形多变,施工方法必将随之改变。 (2)位置固定,生产活动都是围绕着建筑物、构造物来进行的,这就形成了在有限的场地上集中了大量的工人、建筑材料、设备和施工机具进行作业,而且各种机械设备、施工人员多要随着施工的进行 不停地流动。作业条件随之变换,不安全因素随时可能出现。 (3)点多、面广、施工流动性大,这给施工管理增加了困难。主要交叉点具体分布如下: ①D工程与北广场建设片区;

塔吊交叉作业施工方案

广西民族大学八坡1#~3# 危旧房改住房项目 塔吊交叉作业施工方案 编制单位:广西建工集团第一建筑工程有限责任公司编制日期:年月日

广西民族大学八坡1#~3#危旧房改住房项目塔吊交叉作业施工方案审批表

目录 一、编制依据 (2) 二、工程概况 (2) 三、塔吊参数及平面布置 (3) 四、防碰撞措施 (5) ①、安装防范措施 (5) ②、为了防止塔吊在施工作业过程中发生碰撞,特制订以下措施 (5) ③、操作 (6) ④、组织协调与管理措施 (7) ⑤、多塔运行控制措施 (8) ⑥、安全交底 (9) ⑦、应急救援 (9) 一、编制依据

1、国家有关塔式起重机的国家有关法规、技术标准和规范、规程: (1)《塔式起重机》(GB/T5031-2008) (2)GB50278—2010《起重设备安装工程施工及验收规范》 (3)GB5144—2006《塔式起重机安全规程》 (4)GB8196—2003《机械设备防护安全要求》 (5)JGJ33—2012《建筑机械使用安全技术规程》 (6)JGJ59—2011《建筑施工安全检查标准》 (7)JGJ46—2005《施工现场临时用电安全技术规范》 (8)JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》 2、塔机的使用、安装和拆卸说明书,整机、部件的装配图,电气原理及接线图等。 3、已有的拆装工艺及过去拆装、使用作业中积累的技术资料等。 4、公司有关管理制度、工程项目施工组织设计。 二、工程概况:

本工程地下室:1号、2号、3号楼负一层,地上:1号3号楼25层,建筑高度为75.3米,2号楼26层,建筑高度为78.3米。建筑结构类型为剪力墙结构,该施工现场地势符合塔机的安装、拆卸及进退场条件,该设备产权属于广西南宁隆凯械设备租赁有限责任公司。 三、塔吊参数及平面布置: 根据工程施工组织设计安排本工程拟投入2台塔吊,分别位于1号楼和3号楼处,由于1号楼段先行施工,其塔吊安装在前,具体位置及参数详见后附塔吊平面布置图。

交叉作业施工方案-(2)

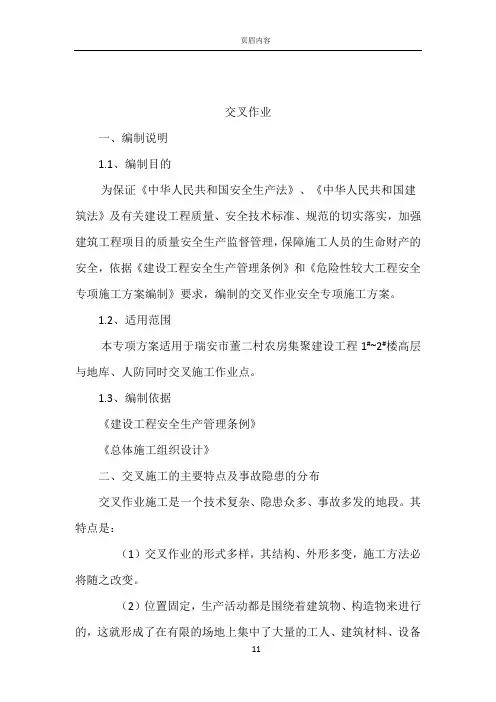

交叉作业 一、编制说明 1.1、编制目的 为保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制》要求,编制的交叉作业安全专项施工方案。 1.2、适用范围 本专项方案适用于瑞安市董二村农房集聚建设工程1#~2#楼高层与地库、人防同时交叉施工作业点。 1.3、编制依据 《建设工程安全生产管理条例》 《总体施工组织设计》 二、交叉施工的主要特点及事故隐患的分布 交叉作业施工是一个技术复杂、隐患众多、事故多发的地段。其特点是: (1)交叉作业的形式多样,其结构、外形多变,施工方法必将随之改变。 (2)位置固定,生产活动都是围绕着建筑物、构造物来进行的,这就形成了在有限的场地上集中了大量的工人、建筑材料、设备和施工机具进行作业,而且各种机械设备、施工人员多要随着施工的进行不停地流动。作业条件随之变换,不安全因素随时可能出现。 (3)点多、面广、施工流动性大,这给施工管理增加了困难。 (4)交叉作业处在高、大、深,露天高空作业多,施工周期长,施工人员在室外露天作业,工作条件差危险因素多。

三、交叉作业安全操作规程 (1)交叉作业的情况下,应对危险作业范围予以明确,并做出必要的安全警示标志,对参加施工作业的人员进行安全技术交底,使施工人员了解作业的范围、作业程序、人员配合的问题、危险点的情况及其它安全注意事项。 (2)当交叉作业过程中出现模板拆除、脚手架拆除等作业时,还应该对危险作业范围牵拉警戒线、立警示标志标牌,防止非作业人员进入现场。 (3)交叉作业过程中应有专职安全管理人员现场监督,统一协调指挥,杜绝违章作业、冒险作业等情况发生。 (4)作业过程中,各层间出现上下交叉作业时,不能在同一垂直方向上进行操作,下层的作业位置必须在上层高度可能坠落的范围半径之外。 (5)当下层作业位置在上层高度可能坠落的范围半径之内时,则应在上下作业层之间设置隔离层,隔离层应采用木脚手板或其它坚固材料搭设,必须保证上层作业面坠落的物体不能击穿此隔离层,隔离层的搭设、支护应牢靠,在外力突然作用时不至于垮塌,且其高度不影响下层作业的高度范围。 (6)各交叉作业层的作业人员必须戴好安全帽,扣紧帽绳,存在高处坠落危险的人员应系好安全带。 (7)各层作业人员必须精力集中,各层的指挥号令不能相互影响,造成混淆,作业人员应随时保持警惕,对意外情况应能及时作出判断和反应。 (8)上层作业时,不能随意向下方丢弃杂物、构件,应在集中的地方堆放杂物,并及时清运处理,作业人员应随身携带物料袋或塑料小胶桶,以便零散物件随身带走。 (9)上层有起重作业时,起吊物件必须绑扎固定,必要时以绳索予以固定牵引,防止随风摇摆,碰撞其它固定构件,严格遵守起重作业操作规程,起重物件严禁越过下层作业人员头顶。

交叉作业专项施工组织方案

格尔木那棱格勒河三级水电站 工程名称:那棱格勒河三级水电站土建及金属结构制安工 程 合同编号:NLGL3-2012-1 交叉作业专项施工方案

中国水利水电第四工程局那棱格勒河项目部 2014年4月10日

批准:审查:校核:编制:

一、工程概况: 本工程项目是电站引水枢纽、引水隧洞、调压井、压力管道、厂房及尾水、职工生活区土建及金属结构、启闭设备安装工程。 溢流坝采用堆石混凝土坝型,溢流坝坝顶高程为3154.00m,坝底高程为3130.30m,最大坝高23.80m,坝长为32m,体型为重力坝型式,后坡尾部设鼻坎挑流,。 三孔泄洪冲砂闸布置于河床右侧,闸体为C20钢筋混凝土结构,闸底板表层设0.3m的C40硅粉混凝土,闸后设C20钢筋混凝土消力池,底流式消能,池后设深5m的抛石防冲槽防冲。 进水闸布置于隧洞进口,泄洪冲砂闸右侧,进水闸按竖井式布置,内设工作平面钢闸门一道,井顶设有宽5.2m的C20钢筋混凝土工作桥和卷扬式启闭机一台。闸孔尺寸为5.4m×5.4m,闸后设长6m的渐变段与隧洞相接。竖井上游的入口处,布置两个拦污栅,以防漂浮物进入隧洞。 因此我部结合现场实际情况,发现进水闸竖井开挖过程中与泄洪冲砂闸混凝土浇筑存在交叉作业,机电安装、金属结构安装与土建混凝施工存在交叉作业。为避免出现重大安全事故,特编制交叉作业专项施工方案。 二、编制目的、范围、依据 2.1编制目的 为了保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《施工组织设计》要求,编制的交叉作业专项施工方案。

交叉作业安全专项施工方案

石家庄地铁1号线11标段 交叉作业专项安全 措施 中铁一局集团有限公司

石家庄地铁1号线11标项目经理部 目录 一、编制目的、范围、依据 (2) 1.1、编制目的 (2) 1.2、适用范围 (2) 1.3、编制依据 (2) 二、交叉施工的主要特点及事故隐患的分布 (2) 三、交叉作业安全操作规程 (3) 四、实现安全目标的保证措施 (4) 交叉作业安全专项施工方案 一、编制目的、范围、依据 1.1、编制目的 为了保证《中华人民共和国安全生产法》、《中华人民共和国建筑法》及有关建设工程质量、安全技术标准、规范的切实落实,加强建筑工程项目的质量安全生产监督管理,保障施工人员的生命财产的安全,依据《建设工程安全生产管理条例》和《危险性较大工程安全专项施工方案编制》要求,编制的交叉作业安全专项施工方案。 1.2、适用范围 本专项施工措施方案适用于石家庄市城市轨道交通1号线一期工程11标段交叉作业工点。 1.3、编制依据 《建设工程安全生产管理条例》 《危险性较大工程安全专项施工方案编制》 《总体施工组织设计》

二、交叉施工的主要特点及事故隐患的分布 交叉作业施工是一个技术复杂、隐患众多、事故多发的地段。其特点是: 1)交叉作业的形式多样,其结构、外形多变,施工方法必将随之改变。 2)位置固定,生产活动都是围绕着建筑物、构造物来进行的,这就形成了在有限的场地上集中了大量的工人、建筑材料、设备和施工机具进行作业,而且各种机械设备、施工人员多要随着施工的进行不停地流动。作业条件随之变换,不安全因素随时可能出现。 3)点多、面广、施工流动性大,这给施工管理增加了困难。 4)交叉作业处在高、大、深,露天高空作业多,施工周期长;施工人员在室外露天作业,工作条件差危险因素多。 三、交叉作业安全操作规程 (1)交叉作业的情况下,应对危险作业范围予以明确,并做出必要的安全警示标志,对参加施工作业的人员进行安全技术交底,使施工人员了解作业的范围、作业程序、人员配合的问题、危险点的情况及其它安全注意事项。 (2)当交叉作业过程中出现模板拆除、脚手架拆除等作业时,还应该对危险作业范围进行围圈,限制非作业人员进入现场。 (3)交叉作业过程中应有专职安全管理人员现场监督,统一协调指挥,杜绝违章作业、冒险作业等情况发生。 (4)作业过程中,各层间出现上下交叉作业时,不能在同一垂直

交叉作业方案

交叉作业方案 编制人: 审查人: 批准人: 目录 1 编制依据 (22) 2 工程概况 (33) 2.1工程简介 (33) 2.1.1参建单位 (33) 2.2建筑概况 (33) 3. 立体交叉施工的主要特点及事故隐患分布 (44) 4. 主要立体交叉作业点 (44) 5. 立体交叉作业安全管理措施 (55) 5.1 安全生产责任制 (55) 5.2 定期检查与人跟踪相结合检查制度 (55) 5.3坚持安全技术交底制度 (55) 5.4 (55) 5.5 坚持特种作业持证上岗制度 (66) 5.6 坚持使用安全“三宝”制度 (66) 5.7 监理工商事故处理制度 (66) 5.8 安全隐患与安全事故处理制度 (66) 6. 立体交叉作业安全操作规程 (66) 7. 实现安全目标的保证措施 (77) 7.1 安全目标 (77) 7.2 组织保证措施 (77)

8. 高空作业施工专项安全保证措施 (88) 8.1 高处作业的安全保证措施 (88) 8.2 施工专项安全保证措施 (88) 9. 施工用电和机械设备的安全管理措施 (88) 9.1 施工用电的安全管理措施 (88) 9.2 各种用电设备的安全措施 (99) 9.3 配电箱的安全措施 (99) 9.4 施工现场临时用电定期检查 (99) 10. 其他安全保证措施 (99) 11. 重大事故、事件发生应急措施 (1010) 11.1火灾、爆炸事故应急流程及措施 (1010) 11.2、传染性疾病事故应急流程及措施 (1212) 11.3、中毒事故应急流程及措施 (1212) 11.4、毒事故应急流程应遵循的原则 (1313) 11.5、中毒事故的应急措施 (1414) 11.6、中毒发生时人员疏散应避免的行为因素 (1515) 1 编制依据 1.1港中旅海泉湾项目一期北区1~10#楼顶钢结构结构施工图。 1.2建设用地的周围环境及现场情况。 1.3国家现行的建筑工程施工及验收规范和质量评定标准。 1.4河北省关于建设工程施工安全技术法规和安全技术标准。 1.5本公司颁发的文件、工艺标准及公司拥有的技术力量。

交叉作业专项方案设计

照母山(重光水库)住宅项目北部新区大竹林组团G标准分区G18-1/02号b区及b1区地块总承包工程 施工现场交叉作业 专项方案

省第十筑 2014年9月28日 目录 一、编制依据 (2) 二、工程概况 (2) 三、工程的特点 (2) 四、安全生产目标 (4) 五、组织机构 (4) 六、交叉作业安全管理措施 (5) 七、高处作业安全技术措施 (8) 八、交叉作业安全防护措施 (10) 九、吊装之间的交叉作业安全控制与防措施 (13) 十、架空层施工与边坡治理、高层施工与架空层施工、高层施工与边坡治理交叉施工控制要点 (17) 十一、支模、砌砖、装饰装修交叉操作控制要点 (17)

十二、拆除脚手架与模板交叉作业时控制要点 (18) 十三、交叉作业区段的安全管理 (18) 一、编制依据 1、《中华人民全生产法》 2、《建筑工程安全生产管理条例》 3、《建筑施工安全检查标准(JGJ59-2011)》 4、《建筑施工高处作业安全技术规格》 5、工程建设施工合同和相关协议 6、工程建设项目设计图纸 7、土建单位和施工单位编制的建筑施工总平面布置图以及建设单位的总平面规划图

8、《施工企业安全生产评价标准》JGJ/T77-2010 9、《生产安全事故应急预案管理办法》 10、《建筑施工特种作业人员管理规定》 11、《安全防工程技术规》GB50348-2004 12、《职业健康安全管理体系规》GB28001-2011 二、工程概况 1.工程名称:照母山(重光水库)住宅项目(北部新区大竹林组团 G标准分区G18-1/02号地块)总承包工程。 2.工程地点:位于中华人民国市大道和金山大道侧。 3.建设单位:和记黄埔地产(两江新区) 4.设计单位:中煤科工集团设计研究院设计 5.监理单位:市环境保护工程监理 6.施工单位:省第十筑 7.地勘单位:川东南地质工程勘察地质勘察 8.工程概况: 该工程室±0.000 标高相对绝对标高详总平面图。该项目位于市北部新区大竹林组团G18-1/02地块,由和记黄埔地产(两江新区)

交叉作业专项施工方案与交叉作业安全管理专项方案汇编

交叉作业专项施工方案与交叉作业安全管理专项方案 汇编 交叉作业专项施工方案 交叉作业是指施工现场的上下和水平不同层次,于空间贯通状态下同时进行的作业,交叉作业分为水平交叉作业和垂直交叉作业。为了规范交叉作业人员行为及施工场所的管理,明确责任和权力,消除安全隐患,保证作业人员的安全和健康,特编制该方案。 一、工程概况: 桃源居二区二标段工程,位于渝北区空港工业园区桃源大道,29、30、31、33、35、37、38、39、50号栋花园洋房为5+1∕-2层,32、36号花园洋房为5+1∕-1层,52、55号为14∕-1层,建筑面积78000㎡,结构形式为短肢剪力墙,层高3米,最大高度46.75米,抗震等级三级,设防烈度为6度。 二、管理办法: 根据《安全生产法》第四十条规定,两个以上生产经营单位在同一作业区域内进行生产经营活动,可能危及对方安全生产的,应当签订安全生产管理协议,明确各自的安全生产管理职责和应当采取的安全措施,并指定专职安全生产管理人员进行安全检查与协调。根据32、36、52、55号楼施工情况看,主要存在的生产经营活动为:外架作业队与土建作业队、安装作业队三者之间的生产经营活动,都会给对方安全生产带来隐患。为了控制因交叉作业带来的安全隐患,必须由三方作业单位的技术负责人进行安全协议的拟定和签订,协议明确各

自的作业范围,防护措施,安全管理职责,安全管理人员,具体实施人员等。生产经营单位的安全生产管理人员应当根据本单位生产经营的特点,对安全生产状况进行经常性检查。这种检查不能时有时无,也不能千篇一律,而是根据具体安全生产情况确定。要制定检查的计划,有目的地进行检查。要经常深入现场,及时发现生产作业中人的不安全行为、物的不安全状态和环境的不安全条件,对检查中发现的问题,必须立即处理。这里的处理包括个人亲自处理,也包括组织现场有关人员一起处理。立即处理有困难的,要采取临时性安全管理措施,并及时报告有关负责人。对于重大安全隐患,有关负责人应当立即报告生产经营单位的主要负责人。主要负责人或者有关负责人应当立即召集有关部门或者人员研究安全问题,制定整改方案和安全措施,限期整改。对于有些重大安全隐患,因财力困难等原因,生产经营单位不能在短期内整改的,要制定整改计划,同时制定相应的安全措施,防止发生事故,一旦条件成熟,立即实施整改。所有检查和处理的情况,安全生产管理人员必须做好记录,以备今后查阅。 三、安全规定: 1、施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和个人防护用品,未经落实时不得进行施工。 2、每天上班前,安全员、班组长必须进行交代不得在上下同一垂直方向上操作,下层作业的位置必须处于依上层高度确定的可能坠落范围之外。不符合以上条件时,必须停止施工。 2、高处作业场所有坠落可能的物体,应一律先行撤除或予以固定。所用物件均应堆放平稳,不妨碍通行和装卸。工具应随手放入工
