广惠高速公路C段第六合同段(K121+400~131+400)

路堤填砂施工方案

广东珠江工程总承包有限公司广惠高速公路C6合同段施工处

路基填砂施工方案

一、工程概况

广惠高速公路C6合同段(K121+400~K131+400)路线所处地区为平原内涝区,其中K121+600~K128+000路段均为鱼塘、水田、菜地,地表长期处于水浸状态,地下水丰富,地下水位浅,表层土含水量大。

根据两阶段路基施工设计图,受内涝水及洪水浸淹路堤,底部设置1m 厚砂类土垫层,垫层两侧用7.5#浆砌片石护坡。根据路基土石方工程数量表,本标段K121+600~K128+000段路基填砂数量为321750m3(不含鱼塘挖淤换填部分)。

本标段地处西枝江流域,砂源丰富,砂质稳定,产量及质量均满足路堤填砂的要求。

二、质量控制指标

1、清表后填前压实度

根据粤长大广惠技字[2000]254号文《关于印发“广惠高速公路C段有关技术问题现场办公纪要”的通知》,路堤填砂段原地面压实度不作要求,只须事先用压路机在清表后的路段上初碾整平。

2、路堤填砂压实度

按规范填砂路堤压实度同一般填料路基要求,本标段路堤填砂均属90区,填砂压实度要求达到90%。

因目前规范并无砂的最大干容重试验方法,采用重型击实试验方法测定砂的最大干容重,每10000m3或砂质变化时检测一次。

压实度检测方法:灌砂法或灌水法

压实度检测频率:根据广惠高速公路试验检测自检测频率要求,每2000m2检查8处。

3、路堤填砂原材料质量控制指标

参考《公路软土地基路堤设计与施工技术规范》(JTJ017-96)有关吹填砂路堤的要求,及广惠C6标段两阶段路基施工设计图中的说明“受内涝水及洪水浸淹路堤底部设置1m厚砂类土”,本标段路堤填砂材料选用中粗砂,含水泥量不宜大于15%,每10000m3或砂质变化时检测一次。

三、路堤填砂施工工艺

1、路基填前清表挖淤

根据两阶段施工设计图,本标段路基清表厚度为30cm。根据有关施工规范要求,清表时以清除表面植被、腐植土为原则。

根据实际情况,清表前挖好纵、横临时排水沟,排除地表水,降低地下水位,晒干表层土后再进行清表。

清表时因原地面土方运输车辆无法行驶,采用挖掘机二次挖运的办法,将所清表土及淤泥临时堆放于路基边缘至征地界之间,待填砂完成,已填筑一层路基土方后,再将表土及淤泥弃运。

清表完成后用挖掘机将地面整平,用光轮压路机碾压,检查合格后开始填砂。

2、填砂的方法

采用自卸汽车购运砂、推土机推运碾压砂的施工方案。

填砂时,根据规范要求(填砂分层厚度1~2m),可一次性填至设计厚度1.0m。采用分段施工的方法,分段长度30~50m,本段填砂完成后,在砂面

修筑一条8 m宽的汽车便道,作为下一段填砂用料的运输道路,再进行下一段填砂的施工。选用重型履带式推土机推运砂,并用重型推土机履带对砂进行碾压。

当砂的含水量偏小、压实度达不到要求,可对砂进行喷水湿润处理后进行碾压。

进行路基填土时,第一层填土每侧必须比填砂超宽1.0m以上,碾压时,先将超宽部分土方压实后再压砂面土方,防止碾压时边缘处砂的崩塌。

第一层路基填土完成后,将两边的表土、淤泥弃运,按设计图开挖排水沟、修整护坡道,并进行排水沟、护坡道及护坡的浆砌片石工作,力争在雨季来临之前完善路基排水系统。

四、施工计划

1、总工期:2个月

计划完工日期:2000年12月15日

2、施工机械设备一览表

3、施工管理人员表

附件:路堤填砂开工申请报告

广惠高速公路C段

第六合同段施工处

路堤填砂开工申请报告

第三驻地办:

根据两阶段施工设计图(2000年9月版),我标段K121+600~K128+000路堤底部设置1.0 m厚砂垫层。我施工处现已按设计图联系好砂场,并已取样试验,所选砂料符合路基填砂要求;机械设备、人员已到位,施工便道修筑亦已完成,路堤填砂施工条件已基本具备,特此申请开工,请批准。

附件:1、重型击实试验记录表

2、细集料筛分试验记录表

3、粗、细集料含泥量记录表

广惠高速公路C段

第六合同段施工处

二000年十月五日

砂砾石换填施工方案

特殊路基砂砾换填施工方案 一、工程概况 该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。 二、编制依据 1、两阶段施工设计图纸。 2、地质勘探报告 3、《公路路基施工技术规范》 4、《公路工程质量检验评定标准》 5、类似工程施经验 三、施工准备 (一)、管理机构 1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。 2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。 (二)技术准备 熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。

(三)人员、机械设备投入 施工人员一览表 机械设备一览表

(四)材料 1、材料要有透水性、水稳性良好。本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料。 2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。 四、施工方案 (一)工艺流程 测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护 (二)特殊路基处理 1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合)。 2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开

土石混填施工工艺设计

目录 一、编制依据 二、编制原则 三、工程概况 四、施工准备 五、施工工艺 六、质量保证措施 七、安全保证措施

一、编制依据 1、国家现行施工规范,验收标准和有关规定。 2、设计文件:有关设计图表及工程数量。 3、监理实施细则 二、编制原则 1、必须遵守国家、四川省、重庆市有关政策、法规和条例。 2、按照国家法律法规要求,安排好环保、水保工作。 3、认真做好调查研究,根据当地自然环境和气候条件,进行施工方案比选,因地制宜地制定施工方案。 4、努力改进施工工艺,提高机械化施工水平,积极而慎重地采用新技术、新结构、新材料、新设备,以求得先进技术工程质量和合理选价的高度统一。 三、工程概况 水界高速公路A12标共有土石混填方20万余立方米,为了给大面积土石混填提供一个可靠的质量保证依据,选定LK54+800~LK54+903.5路段作试验路段,通过实验所得数据来指导整个土石混填路堤施工,使其施工质量达到设计和施工规范的要求. 四、施工准备 1、先对施工现场及地质条件的熟悉,更好领会图纸设计意 图,作好施工组织安排,尽快投入生产保质保量完成。

2、测量:为了保证路基施工顺利进行和线形质量的控制,路基施工前必须对导线、中线、水准点、纵横断面进行复测,符合规定的精度。 3、混填应对填料做土工击实实验,来控制压实度。 4、设置沉降观测、位移观测点来控制沉降量。 5、工具、设备一览表: 6、主要技术工种人员配备:

五、施工工艺 1、测量放样:使用全站仪在已填好的风化泥岩隔水层上按设计施工图放出填方坡脚线和设计线,周边插上控制填筑宽度的花杆和拉广线控制平整度,为保证路基完工后的压实度达到要求,路基两侧在设计宽度基础上加宽50cm,保证路基在宽范围碾压密实。 2、路基施工中,必须按设计要求,首先做好排水工程以及施工现场周边的临时排水设施。不得随意破坏地表植被或堵塞水路,各类排水设施应及时维修和清理,保持其完好状态,使水流畅通不产生冲刷和淤积堵塞现象。临时性排水设施应尽量与永久性排水设施结合起来,长期保证路基表面不得有积水。 3、具体施工方法:结合本段的实际情况,填石路堤完成后,进行土石混填,填前应对填石路堤进行碾压强夯,碾压强夯完毕后,按图纸设计要求,铺设土工织物,严格按《路基施工技术规

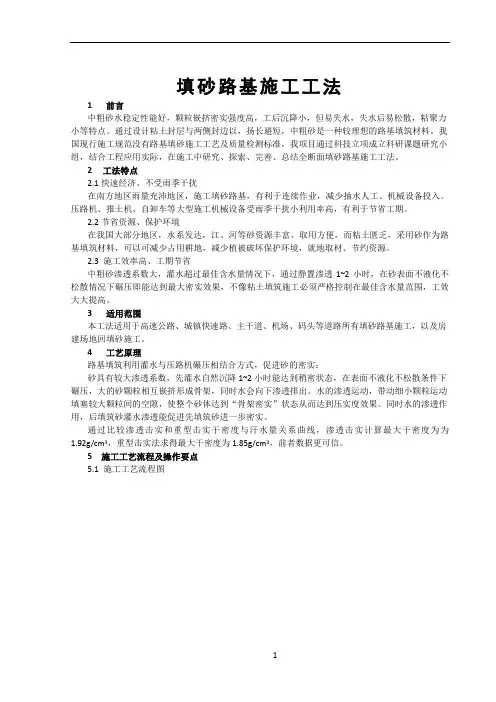

填砂路基施工工法

填砂路基施工工法 1 前言 中粗砂水稳定性能好,颗粒嵌挤密实强度高,工后沉降小,但易失水,失水后易松散,粘聚力小等特点。通过设计粘土封层与两侧封边以,扬长避短,中粗砂是一种较理想的路基填筑材料。我国现行施工规范没有路基填砂施工工艺及质量检测标准,我项目通过科技立项成立科研课题研究小组,结合工程应用实际,在施工中研究、探索、完善、总结全断面填砂路基施工工法。 2工法特点 快速经济、不受雨季干扰 在南方地区雨量充沛地区,施工填砂路基,有利于连续作业,减少抽水人工、机械设备投入。压路机、推土机、自卸车等大型施工机械设备受雨季干扰小利用率高,有利于节省工期。 节省资源、保护环境 在我国大部分地区,水系发达,江、河等砂资源丰富、取用方便,而粘土匮乏,采用砂作为路基填筑材料,可以可减少占用耕地,减少植被破坏保护环境,就地取材、节约资源。 施工效率高、工期节省 中粗砂渗透系数大,灌水超过最佳含水量情况下,通过静置渗透1~2小时,在砂表面不液化不松散情况下碾压即能达到最大密实效果,不像粘土填筑施工必须严格控制在最佳含水量范围,工效大大提高。 3 适用范围 本工法适用于高速公路、城镇快速路、主干道、机场、码头等道路所有填砂路基施工,以及房建场地回填砂施工。 4 工艺原理 路基填筑利用灌水与压路机碾压相结合方式,促进砂的密实: 砂具有较大渗透系数,先灌水自然沉降1~2小时能达到稍密状态,在表面不液化不松散条件下碾压,大的砂颗粒相互嵌挤形成骨架,同时水会向下渗透排出。水的渗透运动,带动细小颗粒运动填塞较大颗粒间的空隙,使整个砂体达到“骨架密实”状态从而达到压实度效果。同时水的渗透作用,后填筑砂灌水渗透能促进先填筑砂进一步密实。 通过比较渗透击实和重型击实干密度与汗水量关系曲线,渗透击实计算最大干密度为为cm3,重型击实法求得最大干密度为cm3,前者数据更可信。 5 施工工艺流程及操作要点 施工工艺流程图

砂砾垫层施工方案

砂砾垫层施工方案 因路基翻浆、沉陷等原因,需将原路面面层和基层挖除,重新铺筑。共计3.308km。路面结构为4+5㎝沥青砼面层,30㎝水稳砂砾(水泥剂量5%),翻浆路段基层下铺设30㎝天然砂砾垫层。 (一)路基施工 1.施工准备 (1)场地清除 ⑴路基施工前应将原地面的草皮、树根、杂物等全部清除干净,并大致找平压实,压实度不小于90%。 (2)路基施工测量 根据图纸给出的曲线要素及导线点,用全站仪放出道路中心线及路基下坡脚线,并用Φ10cm木橛钉出线位桩,间距40m,分别给出路基的设计高程,以铁钉标记。 2.路基挖方 (1)由于路线主要沿旧路布设,挖方量很少。挖掘形式依据路堑的深度和纵向长度采取分段全断面横挖法,主要采取以挖掘机和装载机为主,纵向调配近距离以推土机为主,远距离以自卸汽车为主。 (2)路基挖方施工中检查开挖断面和路线纵断高程,避免超挖。 3.路基填筑 路线主要沿旧路布设,填筑高度较低,一般在0.6m之内。 (1)路基施工 a、本标段划分为两个作业区同时施工,每个作业区配备足够的施工管理人员、测量人员、试验人员、作业班组负责施工。路基填筑采取水平分层全断面填筑方法施工,逐段逐层向上填筑。 b、边坡高度均小于8米时,填方边坡率均取1:1.5。 c、路基必须分层填筑碾压。每层最大压实厚度不超过20㎝,路床顶面层最小厚度不小于10㎝,含水量应控制在压实最佳含水量±2%之内。压实度见下表。 压实度、填料最小强度及最大粒径

d、路堤填筑宽度每侧应宽出填筑层设计宽度30㎝。 e、结构物处的回填 为防止桥头跳车和行车舒畅,对构筑物的回填要做到精细施工。 结构物台背按设计图纸和监理工程师指示进行。采用透水性良好的材料分层填压,其压实度应达到95%以上,以保证桥台的稳定性。为减少水平土压力,不得用大型机械推土筑高和碾压的方法。每层松铺厚度不超过15cm。桥台搭板应待台后填土沉降基本稳定后再浇筑。 f、半填半挖路基 在地面横坡陡于1:5的斜坡上或旧路基上(包括纵断面方向)修筑路堤时,路堤基底应开挖成台阶状,宽度1~2米,并向内设2%的倒坡。挖台阶前必须清除表层浮土、草皮及树根,并将地表夯实,要求夯实度≥95%,方可填筑路基。 g、填石路堤 (1)修筑填石路堤应将石块逐层水平填筑。分层厚度不宜大于50cm。石块最大粒径不得超过压实厚度的2/3。大面向下摆放平稳,紧密靠拢,所有缝隙填以小石块或石屑。在路床顶面以下50cm的范围内应铺填有适当级配的砂石料,最大粒径不超过10cm。 (2)填石路堤应先用135KW以上推土机整平,然后用重型压路机碾压,随后用石渣等嵌缝填坑,再用重型振动压路机加压,分层洒水压实。压实时继续用小石块或石屑填缝,直到压实层顶面稳定,不再下沉(无轮迹),石块紧密、表面平整为止。

换填砂砾石施工方案

换填砂砾石、建渣 施 工 方 案

换填砂砾石、建渣施工方案 一、编制依据 1、《成都理工大学图书馆建设项目图书馆区域(校园一环路内侧)总平工程设计图纸》 2、《城镇道路工程施工与质量验收规范》(1-2008) 3、《市政道路路基施工技术规范》( F50-2011) 4、《市政道路工程施工安全技术规程》(076-95) 二、工程概况 道路路基及硬质景观(铺装)范围内存在淤泥、软塑状粉质粘土、基础软弱不能作为持力层,采用全部清除换填砂砾石、建渣处理。砂砾石、建渣最大粒径不大于100,且应满足道路填料要求,压实度符合设计及规范规定 三、施工方案 (一)施工准备工作 1、场地清理 采用全站仪进行准确放样,根据路基填高计算出路基底宽,确定地表清理界限。地表清理前将软基处理地段的积水引至线外沟渠,疏干地表。采用推土机或挖掘机将施工范围内的淤泥、软塑状粉质粘土、软弱层清理干净,尽量不扰动下层土方。开挖后的淤泥或腐殖土堆放至线外,经初步晾晒,采用汽车运至弃碴场集中堆放。 2、材料准备

材料进场应对进场道路进行调查,确保进场道路通畅。材料采用天然砂砾和建渣,最大粒径不大于100。 3、施工放样 按施工图纸的要求精确放出换填边线,并将上述成果报监理工程师审批。 4、技术准备 ①、施工前仔细阅读设计文件、设计技术交底。 ②、做好现场调查工作,为确保工程质量及工期提供有利条件。 ③、项目部在施工前召开施工班组在内的现场会,对其进行详细的技术交底。确保每道工序交待清楚,并形成交底记录。保证施工管理人员与工人熟悉换填的施工工艺及流程。对施工人员进行技术交底,明确各自的职责。 5、机械准备 换填施工的机械设备主要为挖掘机、自卸车、推土机、压路机和洒水车。淤泥软土挖除及外运采用挖掘机、自卸车或推土机,砂砾石、建渣运输进场采用自卸车,砂砾石、建渣摊平采用推土机,砂砾石、建渣碾压采用压路机和洒水车。

公路工程中的土石混填路基施工技术分析 魏振

公路工程中的土石混填路基施工技术分析魏振 发表时间:2019-09-16T16:20:48.670Z 来源:《基层建设》2019年第17期作者:魏振[导读] 摘要:随着我国经济的社会的不断发展和进步,人们对于公路事业的重视程度也越来越高。 中建八局第二建设有限公司山东济南 250014摘要:随着我国经济的社会的不断发展和进步,人们对于公路事业的重视程度也越来越高。怎样提高公路工程的施工质量以及延长公路的寿命已经成为当前阶段众多施工企业的关注重点之一。作为公路施工的重要技术之一,土石混填路基施工技术的水平建设效果直接影响着我国公路事业发展的好坏。重视研究土石混填技术,不但能够有效提升公路工程施工质量,还能有效降低施工成本,提高公路工程的 经济效益和社会效益。 关键词:公路工程;土石混填;路基;施工技术 一、土石混合料的特性分析 土石混合体作为一种由土与岩石组成的非均质颗粒材料,在山区公路建设中得到了广泛的应用,其工程力学性能越来越受到重视。因此,这些材料的材料组成极其复杂,结构分布不规则,增加了工程施工应用的难度。为了提高公路工程质量,有必要了解土石混合料的特性。 1、土石混合料的压实性能良好。当粗粒含量低于70%时,最大干密度随粗粒含量的增加而增大。当粗粒含量大于70%时,随着粗粒含量的增加,最大干密度减小。 2、土岩混合物的压实固体可视为低压缩性土。当粗粒含量低于70%时,压缩模量随着粗粒含量的不断增加而增大,但孔隙率和压实系数会逐渐减小。此时粗颗粒含量继续增加,形成粗颗粒架空结构。 3、土壤和岩石混合物的颗粒组成有很大的差异,可以是成千上万的大大小小的颗粒。 根据大量的实践证明,在路基稳定性而言,土石混合料的主要影响因素在岩石强度,同时,粒子大小、粒子成分特征也对其质量做出了很大的影响,因此,在选择路基填料时,必须进行合理的分工严格按照石器岩性、土壤最大有效控制粒子大小、粒度分布等。 二、公路施工土石混填路基施工技术 1、施工技术准备 公路施工土石混填路基施工前应将机械设备、填筑材料与施工现场准备工作做到位,满足相关技术规范与要求,以提升土石混填路基施工水平。 1.1机械设备方面 需全面检查挖掘机、推土机等设备,发现问题及时维修,切实做好设备的调试与保养工作,确保其各项性能指标处于最佳状态,还需确定土石混填路基的厚度、强度和沉降量等,以提升土石混填路基的施工质量。 1.2填筑材料方面 根据施工材料标准,严格检验岩石、砂砾等材料,保证各项材料质量达标,让土石混填路基具备更高的抗压强度以及水温稳定性,真正满足土石混填路基施工要求。同时,要根据土石混填路基施工设计要求,提前准备填筑材料,预先确定合理的开挖量,以满足土石混填路基施工对材料的要求。 1.3施工现场整理方面 及时清理土石混填路基施工地表的杂物、碎石等,提升土石混填路基施工效率。 2、测量放样 当施工现场表面清理工作完成后,根据工程施工设计的具体要求和规定,测量技术人员对各个位置放样,例如边桩和中桩等,在这过程中遵循每相隔20m进行直线段控制的原则,对于起伏较大的特殊路段,要加密测量工作,保证遵守每断面的10m的有效控制。在进行填筑路基施工过程中,需要设置相应的临时排水沟,注意排水沟需要有一定的纵坡,并且定时清理排水沟内的杂物,防止由于杂物过多而导致排水沟堵塞。 3、土石混填路基施工分析 3.1路堤填筑 在实际施工的前期,通常来说需要先进行试验段的施工,根据试验段施工的结果来确定各类施工技术参数、不同填筑材料以及施工工艺等方面的指标,例如最佳的含水量以及最佳的机械组合等等。在进行实际填土施工过程中,其顺序一般为从中间到两侧,先填筑低洼路段,再填筑一般路段,注意必须要保证具有一定的纵坡和横坡,从而有效防止聚集雨水情况的发生,能够有效提升填方的质量,保证工程效果。为了保障新老土质能够紧密的进行结合,可以采用阶梯状的方式来对老路进行开挖,从而有利于分层搭接。如果新填土方在纵向具有多路段的划分施工,也需要对其进行一定的阶梯留设,从而给每层渐进的搭接提供方便,并且能够保障施工中路基压实的效果和质量。根据现场施工的具体要求,在压实施工过程中可以采用振动压路机,施工顺序为从两侧到中间,而对于半径较小的曲线段施工来说,其顺序一般为从两侧到中间,通常需要进行错轮的施工,先对其进行两遍静压,速度为一次快一次慢来搭配进行,力度为一弱一强来搭配进行,在进行四遍强振前,要通过水准仪来测量其标高,当完成强振五遍后,则需要对其标高进行重新测量,从而能够有效获得沉降差。对于土石混填路基压实的实际状况,如果发现检测结果与施工规定有较大出入,则需要对其进行重新压实处理,必须要确保其压实度能够满足施工要求和相关规定。 3.2零填挖路基 对于位于零填挖路床下面的路基,其压实度的要求较为严格,对于一些特殊情况,还需要在实际的压实施工前进行翻松作业。如果基础局部落于硬土层和基岩,以及部分落在软土层的情况,可以选择砌块石和混凝土构成的支撑墙用于软土层。并且在基础底面位置设置一定的钢筋,除此,还可以凿除基础以下30~50cm的基岩。除此之外还要进行中、粗砂等材料的填筑,并且将其作为相应的垫层,从而能够实现岩土交接位置地基的相对变形调整,防止由于应力集中而产生的裂缝。如果施工过程中的基础设置到具有较大高差的倾斜岩层,而一部分设置在基础悬空或基岩时,需要将砌块石和将混凝土的支撑墙设置到相对较低的岩石处,并且对于一些局部的基土,要对其进行分层的夯实回填处理。

填砂路基试验段施工方案

填砂路基试验段施工方案 一、编制依据 1、两阶段施工设计图。 2、现行的部颁公路工程技术标准、工程设计施工技术规范以及其它相关的施工规范、试验规程。 3、合同段工程现场考察情况。 4、我单位现有已投入工程的施工技术力量和机械设备 二、试验目的 通过试验确定适合本试验段填料施工含水量的控制范围,适宜的松铺厚度和相应的压实遍数,确保路堤填筑质量并贯穿于整个施工过程中。 三、试验段位置 根据现场实际情况,拟将试验段位置选择在地质条件具有代表性的填方地段K191+600~K191+870,长度为270m。 本试验段位于南昌县泾口乡东港村附近,地形开阔,地势平坦、交通方便,多为农田。 该段地形较缓,自然坡度约50,本段以路堤形式通过。天然路基土情况为:可~硬塑状低液限粘土,清除表层松散土后,路基可直接压实填筑。 水文地质条件:地下水主要为第四系松散岩类孔隙潜水和基岩裂隙水,第四系松散岩类孔隙潜水较发育,基岩裂隙水较贫乏。 四、试验段施工方案 (一)施工准备:

1、所需人员已到位(附表1),所需机械已进场(型号见后附表2),征地拆迁已完成,便道修筑已完成。 附表一 附表二 2、本试验段为填砂路基段,取砂场选在康庄舒村砂场。 (二)、施工放样: 路基施工前,对本试验段路基中桩及地基处理段边桩进行放样(见后

附表3),对原地面进行断面复核,确定地基处理范围及填土高度。 (三)、地表处理 路基施工前,清除表层种植土(厚0.5m左右),采用推土机粗平后用平地机进行精平,并采用重型压路机碾压至符合设计及规范要求。 (四)、填料路堤施工 试验目的是为了确定填料施工的含水率、适宜的松铺系数、厚度和相应的碾压遍数、最佳的机械配套和施工组织。 1、技术要求 ①、路堤填筑按“三阶段、四区段、八流程”施工。 原材料的最大干密度、理论最优含水量、土样最大颗粒粒径、颗粒密度、不均匀系数、CBR、有机质含量等,由试验室选取应符合设计和规范要求,报监理批复后用于试验段施工。 ②、工艺流程 路堤填筑施工工艺流程图 2 、施工过程

路基砂砾垫层施工方案

路基砂砾垫层施工方案 一、分项工程概况 本工程为京昆与青兰高速山西境临汾联络线第七合同段,技术指标为高速连接线,全长7.800km,施工时间为:2010年03月20日至2010年04月20日。其中K6+752—K8+320段施工时间为:2010年03月20日至2010年04月20日。 二、人员、机械组织机构 1、项目部人员组织分工 技术负责人:刘学忠;质检负责人:张志峰; 2、施工人员组织分工 施工队劳动力:20人; 3、施工机械及机具: 推土机2台,装载机4台,平地机2台,光轮压路机2台,振动压路机3台,自卸汽车20辆,洒水汽车3辆。 三、施工组织设计方案 Ⅰ、砂砾垫层施工 1、施工放样 首先在清表碾压后的地面上恢复中线,根据路基宽度放出两侧边线,直线段每20m设一桩,曲线段每10m设一桩,再根据试验段得出的松铺系数确定

松铺厚度,以准确控制垫层摊铺宽度、标高,保证砂砾垫层的厚度。 2、计算材料用量 根据各路段宽度、厚度及预定的干密度计算各段需要的集料数量,根据运输车辆的吨位,计算每车材料的堆放距离。 3、备料和摊铺 集料装车时,应控制每车料的数量基本相等。 同一料场提供的路段内,由远到近将料按上述第二项计算的距离卸置于路基一侧距路基边缘约1.0m处,卸料距离应严格掌握,避免料不够或过多。 用推土机将集料均匀摊铺在预定的宽度上,表面应力求平整,有规定的路拱,并同时摊铺路肩用料。 检查松铺材料层的厚度是否符合预计要求,必要时进行减料或补料工作。 4、整型 用平地机将摊铺好的集料按规定的路拱进行整平和整型,并用轻型压路机粗压一遍以暴露潜压的不平整,然后用人工配合平地机精平。 5、碾压 整型后立即用18t以上的振动压路机进行碾压,直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压,在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。碾压时,后轮应重叠1/2轮宽,碾压一直进行到要求的密实

砂砾石换填施工方案

特殊路基砂砾换填施工方案 一、编制依据 1、G347线阆中三庙乡至厚子铺段公路改建工程第1合同段相关合 同文件及现场调查资料、两阶段施工图设计文件。 2、G347线阆中三庙乡至厚子铺段公路改建工程第1合同段总体实 施性施工组织设计。 3、公路建设常用标准、规范、规程有:《公路工程国内招标文件范 本(2003)》、《公路工程技术标准》、《工程建设标准强制性条文(公路工程部分)》、《公路路基施工技术规范》、《公路工程施工安全技术规程》、《公路环境保护设计规范》以及中华人民共和国交通部颁发的相关公路建设的设计、施工规范、标准、及安全操作规程等。 4、建设同类及类似工程的施工经验、科技成果及用于本合同段施工 队伍的施工设备和技术力量情况。 5、业主、指挥部、总监办、驻监办下发的有关技术文件和管理文件。 6、国家及有关部门颁布的现行设计规范,施工技术规程、规范、质 量检验评定标准和验收办法,以及在施工安全、工地治安、人员健康、环境保护等方面的具体规定。 二、编制原则 1、遵循招标文件、设计文件、施组条款、质量标准等规定,严格按照有关规定条款进行施工组织、运作,确保工程达到合同要求。 2、强化内部管理,依靠科技、精心施工、合理安排,严格按照项目法管理原则进行操作,实现工程成本与管理的最佳组合。

3、以保质量、保安全为指导思想,针对现场各部位的实际情况作相应的管理措施。 三、工程概况 G347线阆中三庙乡至厚子铺段公路改建工程第1合同段,起止里程桩号为K373+400~K403+460,路基工程全长30.06km。因旧路局部出现不均匀沉陷、软基路段,应挖除原软弱路基土层,换填砂砾石,并分层碾压夯实,再重新铺筑路面结构层,本段换填桩号为K374+040-K374+130,长90.0m,宽度为路基全幅,设计换填深度0.9m,挖除老路路基923.40m3,换填砂砾石923.40m3。 四、施工准备 (一)、管理机构 1、按照设计及相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。 2、项目部建立以项目经理孙百春为组长,项目总工王启宏为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。 (二)技术准备 熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。 (三)人员、机械设备投入 施工人员一览表

土石混填路基施工质量控制技术

土石混填路基施工质量控制技术 【摘要】在公路工程项目建设中,由于其地形条件、地质条件以及气候的影响,在路基施工过程中,经常会采用挖方弃渣和隧道弃渣的方式来进行填筑,这种路基被称为土石混填结构,用于填料的颗粒较大,石质成分、颗粒形状和成因等变化也比较大,其填筑施工工艺没有一个统一的方法,其施工质量也比较难以控制。本人就土石混填路基施工质量控制技术进行探讨和分析,根据工程的实际情况及其施工特点,就其控制技术进行具体地阐述。 【关键词】土石混填路基;施工质量;控制技术 通过隧道洞渣或者挖方石料填筑而成的路基被称为土石混填路基,这种路基具有较强的透水性、不宜检测、难于压实、抗剪强度高以及空隙率较大等特点,在一些自然因素和荷载作用下,石料很容易被挤密、收缩、压碎、产生沉降以及重新排列等,因此必须要采取相应的控制措施,从而确保其符合工程的施工质量。本人就承朝高速公路土石混填路基施工质量控制技术进行研究分析,根据其施工特点,提出相关的质量控制措施,从而确保土石混填路基的质量符合整个工程的质量要求。 1 工程概况 为了更好地进行土石混填路基的施工质量控制技术,本人就承朝高速公路第12标路基合同段进行土石混填试验,将其试验过程进行研究和分析。该试验的路段总长度为200m,其路堤的中心填土高度8~10m,其地面的坡度比较缓,该试验路段的填料主要来自于邻近路段的路堑挖方碎石土,其石质成分是强—弱风化片岩、千枚岩和板岩。 2 土石混填路基的试验 2.1 土石混合料室内的试验 在路基填料区获取相应的土样,根据公路土工试验过程中的标准方法来进行击实、塑限、液限试验,对土样的颗粒进行分析,取得土样的最佳含水量、塑性指数、液塑限以及土的最干容量等相关的物料力学性质的数据,其试验数据如表1、表2、表3所示。 2.2 施工现场的填筑试验 (1)试验的相关方案。采用松铺厚度为30cm、40cm分别进行填筑,在每一种松铺厚度进行填筑的时候,应该在路基的表明设置多个固定的测点,在每一次的填筑时都应该碾压一遍,即在这些测点上进行高程测量和灌砂法的检测,对其沉降差进行计算,以此获取沉降差、压实度随着压实遍数的变化规律,最终得到碾压速度、松铺的厚度以及碾压遍数等压实质量检测的标准以及各项施工工艺

路基填砂施工方法

路基填砂施工方法 1、基底处理 场地降水、清表后,需进行填前碾压。填方路段:路槽底0-80cm压实度为95%,80-150cm 压实度为93%,150cm以下压实度为92%;挖方路段:路槽底0-30cm压实度为95%。如发现不良土质地段,要及时先进行处理,并经监理单位现场确认合格后方能进行分层回填施工。 填方段:一级坡1:1.5,二级坡1:1.75,挖方段坡率为1:1.75。 当现状路堤坡度陡于1:5时,应挖台阶,台阶宽度2m,台阶底应有2%-4%的向内倾斜坡度。 2、汽车运输砂料 由拟定取砂场将合格的砂料,由装载机装车,自卸车运至待填筑路堤,严格按照测量所划方格网卸料。由专人指挥运料车到指定方格位置卸土。严格掌握卸料距离,避免料量不够或过多。注意在运至卸料地点之前要提前将运输车进行调头,倒行至卸料地点,严禁在场内调头,以免对已合格的路基造成破坏,特别是已填完砂料路段,由于砂的内摩擦角较小,会将碾压成型的路基破坏,轧出较深的车辙,不能保证路基填筑质量。 3、推土机粗平、初压 填筑第一层砂时,施工横坡度宜控制在3%左右,且应设成内倾横坡,横向水流指向路中心,初压前应检查填砂松铺厚度,初压采用推土机静压两遍,碾压按照一般土方的压实工艺,从路基边缘向内侧逐轮碾压,碾压时轮迹重叠宽度不小于1/2轮宽,轮迹布满一个作业面为1遍,碾压2遍,碾压时也可以采用纵横相交错的碾压方式。 4、平地机整平 初压工序之后用平地机精平,使摊铺面横向平顺均匀,并作1%~3%的双向向内横坡,保持均匀一致的平整度,局部凹坑采用人工修整。 5、灌水 此试验段灌水采用水泵从附近鱼塘抽水,然后用水管直接输送至填层,或采用洒水车到业主指定取水点取水,运输至现场填层。到了填砂层用“十”字接头将水分流,控制施工含水率在15%左右。 6、复压、终压 (1)复压采用26t振动压路机振动碾压碾压3遍,碾压时轮迹重叠宽度不应小于1/3,碾压时先慢后快,用高频低振的方法进行振压,轮迹布满一个作业面为一遍。压路机的碾压行驶速度不超过 4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵

路面砂砾垫层方案

路面砂砾垫层施工方案 因路基翻浆、沉陷等原因,需将原路面面层和基层挖除,重新铺筑。共计3.308km。路面结构为4+5㎝沥青砼面层,30㎝水稳砂砾(水泥剂量5%),翻浆路段基层下铺设30㎝天然砂砾垫层。 (一)路基施工 1.施工准备 (1)场地清除 ⑴路基施工前应将原地面的草皮、树根、杂物等全部清除干净,并大致找平压实,压实度不小于90%。 (2)路基施工测量 根据图纸给出的曲线要素及导线点,用全站仪放出道路中心线及路基下坡脚线,并用Φ10cm木橛钉出线位桩,间距40m,分别给出路基的设计高程,以铁钉标记。 2.路基挖方 (1)由于路线主要沿旧路布设,挖方量很少。挖掘形式依据路堑的深度和纵向长度采取分段全断面横挖法,主要采取以挖掘机和装载机为主,纵向调配近距离以推土机为主,远距离以自卸汽车为主。 (2)路基挖方施工中检查开挖断面和路线纵断高程,避免超挖。 3.路基填筑 路线主要沿旧路布设,填筑高度较低,一般在0.6m之内。 (1)路基施工 a、本标段划分为两个作业区同时施工,每个作业区配备足够的施工管理人员、测量人员、试验人员、作业班组负责施工。路基填筑采取水平分层全断面填筑方法施工,逐段逐层向上填筑。 b、边坡高度均小于8米时,填方边坡率均取1:1.5。 c、路基必须分层填筑碾压。每层最大压实厚度不超过20㎝,路床顶面层最小厚度不小于10㎝,含水量应控制在压实最佳含水量±2%之内。压实度见下表。 压实度、填料最小强度及最大粒径

d、路堤填筑宽度每侧应宽出填筑层设计宽度30㎝。 e、结构物处的回填 为防止桥头跳车和行车舒畅,对构筑物的回填要做到精细施工。 结构物台背按设计图纸和监理工程师指示进行。采用透水性良好的材料分层填压,其压实度应达到95%以上,以保证桥台的稳定性。为减少水平土压力,不得用大型机械推土筑高和碾压的方法。每层松铺厚度不超过15cm。桥台搭板应待台后填土沉降基本稳定后再浇筑。 f、半填半挖路基 在地面横坡陡于1:5的斜坡上或旧路基上(包括纵断面方向)修筑路堤时,路堤基底应开挖成台阶状,宽度1~2米,并向内设2%的倒坡。挖台阶前必须清除表层浮土、草皮及树根,并将地表夯实,要求夯实度≥95%,方可填筑路基。 g、填石路堤 (1)修筑填石路堤应将石块逐层水平填筑。分层厚度不宜大于50cm。石块最大粒径不得超过压实厚度的2/3。大面向下摆放平稳,紧密靠拢,所有缝隙填以小石块或石屑。在路床顶面以下50cm的范围内应铺填有适当级配的砂石料,最大粒径不超过10cm。 (2)填石路堤应先用135KW以上推土机整平,然后用重型压路机碾压,随后用石渣等嵌缝填坑,再用重型振动压路机加压,分层洒水压实。压实时继续用小石块或石屑填缝,直到压实层顶面稳定,不再下沉(无轮迹),石块紧密、表面平整为止。

施工方案-路基土石混填施工方案

路基土石混填试验段施工方案 一、工程概况 张承高速---合同位于隆化县---满族乡境内,主线起点K56+623.459~K63+500,全长6.877Km。主要工程项目:挖方170万方,填方168万方。 本合同路基石方施工在总体施工组织设计中进度计划工期2013年9月1日至2014年10月31日完成,为14个月。我标段将严格按照业主的质量标准施工,按计划完工,确保在规定时间内完成。 二、分项工程进度计划 路基土石混填施工:2013年9月1日~2014年10月31日 计划把路基K60+250-K60+380段作为路基土石混填的试验路段,按照规范规定的试验方法,对松铺系数、分层厚度、碾压机械选择、碾压遍数等重要的技术数据进行收集统计,指导后续工程施工。 三、资源配置 本路段由路基二队负责施工,现场主管工程师为---。管理人员见“进场人员报验单”。投入本分项工程的机械设备见“进场设备报验单”。表中所列机械能满足本分项工程施工进度要求。施工过程中,项目部将根据工程进展情况和施工进度要求增加施工机械,以满足施工要求。 四、施工准备 1、路基施工前,在全面理解设计要求和设计交底的基础上,进行现场调查和核对。 2、路基开工前建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工人员进行岗位培训和技术、安全交底。 3.临时工程,能满足正常施工需要,保证路基施工影响范围内所有道路结构物及农田水利设施的使用功能。 五、测量放样 1、为了满足施工过程控制,对控制点进行了加密,已报监理工程师确认,可作为整个施工过程中的控制,并进行了妥善保护,定期复测。按施工图放出路基中线桩、边桩,直线段每20m一断面,曲线段每10m一断面。 2、做好临时排水边沟:在路堤填筑前,依据各桩号填土断面图,进行坡脚线的测量放样,设置边坡样板,中线里程等。并挖出坡脚线外的临时排水边沟与永久排水

路基填砂施工方案

湖北高速一期土建第二合同段项目部一分部 6%石灰土包砂填筑路基施工方案 一、工程概述 湖北高速一期土建第二合同段项目部所承建里程桩号K42+907.5~K49+328,长6.42km,位于公安县,起于孟家溪镇,止于南平镇。 本标段路基包括主线路基K46+720.6~K47+850,南平互通主线路基K47+850~K48+268.178及K48+353.078~K48+676.4,包括南平互通匝道,路基填筑数量约为39.6万方。该段路基最大填土高度为7.6m,原设计路基填土施工全部为素土填筑。 招标文件中T9取土场设在K47+300~K47+500左、右侧,根据现场考察,K47+300~K47+500处取土场不能满足施工要求,难以保证施工进度,需另行选取。而周边地区土源匮乏,故建议将路基填料进行如下变更: 1.1路基主体采用河砂(每压实厚50cm一层)填筑。采用河砂填筑一是可以节省征用土地、减少征地难度;二是可以避免远距离运输造成更多的县乡公路破坏,减少地方干扰;三是河砂体质量较轻,可以减少路基荷载,有利于路基稳定;四是可以减少因气候原因造成的停工,施工进度快,可以尽快完成路基填筑施工,达到路面施工的条件。 1.2路基外边坡向里 2.5米范围内采用6%石灰土(按压实厚度25cm一层)填筑,减少雨水冲刷对路基造成的破坏。 1.3在填砂和土工布铺设完成后,采用25cm厚的6%石灰土铺筑一层,横坡度为3%,该层石灰土上部、路基两侧6%石灰土包边位置,每间隔15米设置一道盲沟。盲沟宽25cm,高25cm,内侧铺设过滤土工布(土工布宽120cm),用碎石充填后包裹,碎石与河砂接触面也用土工布包裹,以防砂土流失;填筑至94区顶部后,采用25cm的6%石灰土封顶,然后在上面填粘性土进行等载预压,预压完成后卸载至设计精铺层底高程。 1.4路床精铺层(30cm)执行原设计,等载预压卸载完成后施工。 1.5对新选取的土场和河砂,进行土料勘测试验,以确保土方填筑用料满足设计要求。试验项目包括:土壤颗粒分析、含水量、液限、塑性指数、自然密度、最大干密度、最佳含水量等,并对土质进行鉴别和描述。 1.6为尽可能减少对基本农田的占用,减轻对百姓生产生活的干扰,降低筑路成本,结合对沿线松西河段砂资源现状的调查,本段路基土方拟采用远运取土与取砂相结合的方式,拟采用松西河段将官洲,距路线最近距离约5km,该处河道较顺直,河床宽约500m,河中心已形成一狭长沙洲,枯水期面积约634亩,涨水期沙洲出露面积约100亩。平均可取深度约2m。该段河床两侧20~40m左右宽的河堤护脚林,高出河床底约4m,河堤目前为土堤,大堤状况良好,无冲毁破坏历史。 二、填砂路堤主要施工方案 2.1 基本施工工艺原理 本方案所用主要原材料来源于流经本路段的松西河河滩冲击堆积形成的粉细砂沙滩,经试验

路基砂砾石回填方案

南阳新区A1路道路工程 路基砂砾石回填 施工方案 中铁二十三局南阳新区A1路项目经理部 二○一二年十月

本次南阳新区A1路道路工程,道路两侧现状均为耕地,部分地段现存部分废弃河道和坑塘,根据设计图纸及图纸会审要求,路段上的生活垃圾,虚填土,坑塘淤泥等须全部清理干净,采用砂砾石回填,分层压实至路床上平。将其上层耕植土全部挖除30cm,向上回填砂砾石至设计路床。 Ⅰ、施工准备 1、材料 本次采用人工级配砂砾石,砂:砾石=2:8 (1)砂:采用中粗砂,不得含有杂草根、垃圾等杂物,含泥量应小于5%。 (2)砾石:经筛分选取最大粒径不大于10cm,砾石含量不低于80%。 2、机具 (1)水车一台 (2)压路机16T、20T (3)平地机 (4)挖掘机 (5)自卸汽车 3、作业条件 (1)机械已将杂填垃圾、腐殖土、虚填土清挖完毕,基底采用机械碾压密 实,并报监理验收合格。 (2)砂、砾石已进入施工现场,数量能满足施工段需要。 (3)机械已进场。 Ⅱ、施工工艺 工艺流程: 路槽开挖→ → → →

1、路槽开挖及基槽处理 (1)严格按照设计将施工范围内生活垃圾、腐殖土、虚填杂质土等全部清理干净,所挖垃圾土全部外运至弃土场。 (2)因施工区域较长,不能完全封闭施工,必须分段分批开挖,先北侧后南侧,每侧分五段交叉开挖施工,上段基底处理完毕后方可进行下段开挖,防止遍地开花,造成安全隐患。 (3)挖方地段采用机械开挖至设计路床下80cm,开挖完毕后采用人工配合机械将基底找平,清除基底及两侧边坡浮土,机械碾压至设计强度。(4)填方地段采用机械清除表层30cm耕种土,机械碾压至设计强度。(5)施工段内废弃河道、坑塘采用机械清理淤泥,淤泥暂时堆于一侧晾晒后机械装车外运。基底无水的良好地段采用找平机找平、12-16T碾压至设计强度。在地下水位高于基坑底面的工程中施工时,采取排水或降低地下水位的措施,使基坑保持无水状态,基底抛40cm片石及20cm砂砾石找平后采用压路机碾压密实。 (6)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况。应在未做地基前处理完毕并办理隐检手续。 (7)基槽检查验收后,方可进行回填。回填前,要认真检查施工准备情况,严格按照施工方案进行施工。 2、材料进场及检验 (1)材料进场前必须经过专业人员检验,粒径及含泥量超标的不合格材料不得进场 (2)经检验合格的砂石材料每层每百米用量分别堆放。 3、砂砾石拌制 (1)严格按照2:8砂砾石配比,砂石含水率控制在8~12%。

砂砾找平层施工工艺方案

砂砾调平层施工方案 一、工程概况 本路为芦灵路下垭口至灵关镇四级公路“5.12”特大地震灾后重建工程。路面底基层设计为天然砂砾石调平层,厚度为10cm,起止桩号为K20+700—K27+944.934,全长7.245公里 二、施工前准备 1、材料准备:选择好料场,填筑的沙砾必须符合规范要求,粒径大小必须符合找平。 2、取材料实样,送试验室做最佳含水量及最大干密度。 3、机具准备:挖掘机1台、装载机1台、T18振动压路机1台、5T自卸汽车5辆、手推车4辆。 三、天然砂砾石调平层施工方法 1、施工方法 1.1.准备下承层 A、基层的下承层是底基层及其以下部分,底基层(找平层)的下承层可能是土路基以及原泥结石路面。下承层表面应平整、坚实、具有规定的路拱,没有任何松散的材料和软弱地点,压实度及弯沉必须符合设计和施工规范。 B、路基的平整度和压实度应符合规范的规定。 C、土基不论路堤或路堑,必须用18t振动式压路机碾压密实。在碾压过程中,如发现土过干、表层松散,应适应洒水;如土过湿、发生“弹簧”现象,应采取挖开晾晒、换土、砂砾石或粒料等措施进行处理。 D、对于底基层,根据压实度检查(或碾压检验)和弯沉测定结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、换填好的材料、挖开晾晒等措施,使达到标准。

E、底基层上的低洼和坑洞,应仔细填补及压实。底基层上的搓板和辙槽,应刮除;松散处应耙松、洒水并重新碾压。 F、逐一断面检查下路基标高是否符合设计要求。路基层标高的误差应符合规范要求。 H、新完成的土基,必须按规范规定进行验收。凡验收不合格的路段,必须采取措施,达到标准后,方能在上铺筑底基层(找平层)。 1.2.测量 A、在路基恢复中线。直线段每10~20m设一桩,平曲线段每5~10m 设一桩,并在两侧路面边缘外0.3~0.5m设指示桩。 B、进行水准测量。在两侧指示桩上用红漆标出底基层边缘的设计高。 1.3.材料用量 计算材料用量,根据各路段找平层宽度、厚度及预定的干压实密度,计算各段所需材料数量。对于砂砾石,计算砂砾石的数量,根据料场的含水量以及所用运料车辆的吨位,计算每车料的堆放距离。 1.4.机具 翻斗车、汽车或其它运输车辆及装载机配合人工摊铺、洒水车,洒水或利用就近水源洒水;压实机械,18T振动压路机等;其他夯实机具,适宜小范围处理路槽翻浆等。 1.5.运输和摊铺集料 1.5.1.运输 A、集料装车时,应控制每车料的数量基本相等。 B、在同一料场供料的路段,由远到近将料按要求的间距卸置于路基上。卸料间距应严格掌握,避免料不够或过多,并且要求料堆每隔一定距离留一缺口,以便施工。 C、集料在路基上的堆置时间不宜过长。 1.5. 2.摊铺

土石混填专项施工方案

汕湛高速揭博项目T14标 土石混填专项施工方案 中铁十二局集团第四工程有限公司汕湛高速揭博项目T14标项目经理部 二〇一五年一月

汕湛高速揭博项目T14标 土石混填专项施工方案 编制: 审核: 审批: 中铁十二局集团第四工程有限公司汕湛高速揭博项目T14标项目经理部 二〇一五年一月

目录

土石混填专项施工方案 一、编制说明 (一)编制依据 1、《广东省汕头至湛江高速公路揭西大溪至博罗石坝段两阶段施工图设计》 2、《公路路基施工技术规范》(JTG F10-2006) 3、《公路工程质量检验评定标准(第一册土建工程)》(JTG F80/1-2004) 4、《公路工程路基路面现场测试规程》(JTG E60-2008) 5、《公路土工试验规程》(JTG E40-2007) (二)编制原则 结合业主下发的设计图纸和我公司现场踏勘,充分满足工期、质量、安全、环保及文明施工等方面的规定和要求。合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产、以保证施工连续均衡地进行。严格遵守合同文件明确的设计规范、施工规范和质量评定与验收标准。(三)编制范围 本施工方案适用于汕湛高速揭博项目T14标土石混填施工。 二、工程概况 汕头至湛江高速公路揭西大溪至博罗石坝段项目起于揭阳市揭西县大溪镇,对接拟建汕(头)湛(江)高速公路汕头至揭西段,总体呈东西走向,经梅州市五华县、河源市紫金县,终于惠州市博罗县石坝镇,对接已建成通车的广(州)河(源)高速公路惠州段。本标段位于河源市紫金县,经义容镇,起点桩号K210+,终点桩号K219+840,全长,本标段路基填筑总量约为305万m3。 三、人员及机械的配备 (一)项目部人员配备 项目部人员配备表附表3

路基回填施工方案

路基回填施工方案 1、工程概况 本合同段桩号范围(K0+000-K0+077.356)、(K0+290.382-K0+313.680),路基长度约164.4米,宽度为16.5米。 2施工部署 1、机具准备:现场准备一台挖掘机、推土机、压路机、装载机 2.、劳动力分配:现场安排专业施工人员现场管理、监督指导,保证施工质量。 3、施工准备 1、回填材料 基地采用沙石或者沙石料,优先选用级配较好的砾类土、砂类土等粗粒土回填,采用其他类土填料,必须保证液限小于50%,塑性指数小于26,有机含量小于5%,若风化岩石及浸水后不易崩解的岩石等。 2.、压实机械 18吨压路机 3、回填厚度每层不得高于30cm。 4.在回填前要做击实实验,确定最小干密度等技术指标。 5、土方回填准备 将基底的杂草、有机物、淤泥清除完毕后,请监理部门验收。监理验收合格后,运用夯实机夯实,验收合格后,超好基底深度,以控制回填深度。

4、土方回填 1、回填顺序 压实度实验→控制测量→摊铺→碾压 2、回填土含水量控制 回填料不易过干,过湿。过干要预先洒水,过湿要翻松、晾干处理。 3、回填方法 在进行回填前要对路基的中线、边线进行恢复,以满足设计要求;达到设计要求尺寸后及监理部门对基底检验合格后,在进行平铺、平摊,控制好摊铺厚度。 摊铺完毕后,进行碾压,碾压时要先从两边向道路中线碾压,再进行整体碾压,在压路机不能碾压的部位,要用人工进行碾压。每层碾压后都要进行击实实验和检验压实度、恢复中边桩、向监理部门报检。 4,排水处理 边坡上设置排水沟,设置一定的横坡度,保证雨水能及时排除。 5、质量控制 严格控制土的质量,回填料中不的有树根、草皮、垃圾物等,雨天要进行晾干处理,满足施工条件后,再进行施工。 6、安全文明施工措施 1、施工人员要进行安全教育,进入施工现场必须戴安全帽,禁止酒后进入工地。 2、施工作业人员文明施工,不得随意乱丢施工材料、建筑垃圾。 3、大型机械行走距离边坡不得小于3米。
