公路工程施工准备

一、施工现场准备

施工单位开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作:

三、技术准备

(一)熟悉图纸资料和有关文件

施工单位接受工程任务后,应全面熟悉施工图纸、资料和有关文件,参加业主工程主管部门或建设单位组织的设计交底和图纸会审并作好记录。

(1)设计图纸是施工的依据,施工单位和全体施工人员必须按图施工,未经业主和监理工程师同意,施工单位和施工人员无权修改设计图纸,更不能没有设计图纸就擅自施工。

(2)施工单位应组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应在设计交底和图纸会审中提出,请上级给予解答。

(3)设计交底和图纸会审中,着重要解决以下几个问题:

1.设计依据与施工现场的实际情况是否一致。

2.设计中所提出的工程材料、施工工艺的特殊要求,施工单位能否实现和解决。

3.设计能否满足工程质量及安全要求,是否符合国家和有关规、标准。

4.施工图纸中土建及其它专业(水、电、通信、供油等)的相互之间有无矛盾,图纸及说明是否齐全。

5.图纸上的尺寸、高程、轴线、预留孔(洞)、预埋件和工程量的计算有无差错、遗漏和矛盾。

(二)施工组织设计

根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计。

施工总平面图是施工组织设计中的重要组成部分,实践证明:其布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量,乃至与当地关系等方面都会产生很大的影响,因此,必须做好该项工作。

施工总平面的布局应符合下列要求:

(1)应与现场的地物地貌相结合,做到布局合理、工程量少、便于施工及使用。

(2)各项临时工程设施应尽可能与永久工程相结合,尽量不占或少占耕地,不应早占或占而不用,以便减少投资和节约用地。

(3)临时排水、防洪设施,不得损害邻近的永久性建(构)筑物的地基与基础、挖(填)方区边坡以及当地的农田、水利设施等。

(三)技术交底

施工单位应根据设计文件和施工组织设计,逐级做好技术交底工作。

技术交底是施工单位把设计要求、施工技术要求和质量标准贯彻到基层以至现场工作人员的有效方法,是技术管理工作中的一个重要环节。它通常包括施工图纸交底、施工技术措施交底以及安全技术交底等。这项交底工作分别由高一级技术负责人、单位工程负责人、施工队长、作业班组长逐级组织进行。

施工组织设计一般先由施工单位总工程师负责向有关大队(或工区领导)、技术干部及职能部门有关人员交底,最后由单位工程负责人向参加施工的班组长和作业人员交底,并认真讨论贯彻落实。

3.9墩、台身施工

3.9.1 施工方法:

1)在承台顶面准确放出墩台中线和边线,考虑砼保护层后,标出主钢筋就位位置。

2)将加工好的钢筋运支工地现场绑扎,在配置第一层垂直筋时,应使其有不同的长度,以符合同一断面筋接头的有关规定。随着绑扎高度的增加,用圆钢管搭设绑扎脚手

架,作好钢筋网片的支撑并系好保护层垫块。

3)条件许可时,可事先加工成钢筋网片或骨架,整体吊装焊接就位。

4)将标准钢模组合成分块模板片,板片高度及宽度视墩台身尺寸和吊装能力确定。

5)用夹具将I字钢立柱和板片竖向连接,横向销钉和槽钢横肋,将整个模板连成整体,安装就位,用临时支撑支牢,待另一面模板吊装就位后,用圆钢拉杆外套塑料管并

加设锥形垫,外加垫块螺帽,加横撑,将二面模板横向连成整体,校正定位。

6)端头模板要和墙面模板牢固连接,认真采取支撑、加固措施,防止跑模、漏浆。

7)为保证模板的使用性能和吊装时不变形,模板必须有足够的强度、刚度和稳定性,事先进行认真的设计。

8)施工脚手架用螺栓连接在立柱上,立柱下部设置可调斜撑,以确保模板位置的正确。

9)安装直坡式墩台模板,为便于提升,宜有0.5-1%模板高度的锥度,在制作模板时可根据锥度要求加工一定数量的梯形模板,为适应于空心墩台,还须制作收坡式模

板。

10)使用接装式模板修筑圆形、方形墩时,可视吊装能力,分节组拼成整体模板,以加快进度,保证质量及安全。

11)统筹安排砼拌合站的位置,拌合站的拌合能力必须满足施工需要,原材料质量、砼施工配合比、坍落度等必须符合设计要求。

12)砼浇筑前应将模板杂物、已浇砼面上泥土清理干净,模板、钢筋检查合格后,方可进行砼的浇筑。

13)砼的水平运输视运距远近和方量大小可选用手推车、轻便轨道活底斗车、自卸汽车或砼拌合车。砼垂直运输常用各种吊机、扒杆、吊架、砼泵、砼泵车及皮带输送机

等进行高墩台的砼浇筑。

14)墩台身高度不大时,可搭设木板坡道,中间钉设防滑木条,用手推车运输砼浇筑。

当墩台身高度较大,砼下落高度超过2m时,要使用漏斗、串筒。

15)拼装式模板用于高墩台时,应分层支撑、分层浇筑,在浇筑第一层砼时,于墩台身预埋支承螺栓,以支承第二层模板的安装和砼的浇筑。

16)浇筑墩台砼通常搭设普通外脚手架,浇筑高墩台砼时,须采用简易活动脚手或滑动脚手。浇筑空心高墩台砼宜搭设脚手,并兼作提升吊架。

17)砼应分层、整体、连续浇筑,逐层振捣密实,轻型墩台需设置沉降缝时,缝要填塞沥青麻絮或其它弹性防水材料,并和基础沉降保持顺直贯通。

18)砼浇筑时要随时检查模板、支撑是否松动变形、预留孔、预埋支座钢板是否移位,

发现问题要及时采取补救措施。

19)砼浇筑完成应适时覆盖洒水养生,预松模板拉杆透水养生,拆模后也可采用喷洒养生剂、圈套塑料养生。

20)浇筑轻型薄壁墩台,为防止出现砼裂缝,施工时应认真进行砼配合比设计,严格计量投料,精心施工,重视养生。为保持其墙体的稳定,砼浇筑后,要抓紧安排支撑

梁砼的施工,以及上部构件的吊装,使整个构造物早日形成受力框架。

21)高大的后仰桥台,为平衡偏心,应在浇筑台身砼之后,及时填筑台后路堤土方,防止桥台后倾或前滑。未经填土的台身露出地面的高度不得超过4m,以防因偏心造

成基底的不均匀沉陷。

3.9.2 工艺流程:

1.模板

模板由底模、侧模及模三个部分组成,一般预先分别制作成组件,在使用时再进行拼装,模板以钢模板为主,在齿板、堵头或棱角处采用木模板。

模板的椤木采用方钢、槽钢或方木组成,布置间距以75cm左右为宜,具体的布置需根据箱梁截面尺寸确立,并通过计算对模板的强度、刚度进行验算。

模板的支撑应该牢固,对于翼板或顶板采用框架式木支撑。对于一次性浇注砼的箱梁,模框架由设置在底模板上的预制块支撑,预制块砼强度同梁体同标号。对于腹板模板,应根据腹板高度设置对拉性杆,对拉性杆宜采用塑料套管,以便拉杆取出,不得用气割将拉杆割断。箱梁砼是外露砼,要注意砼外观,各种接缝要紧密不漏浆,必要时在接缝间加密缝条。砼的脱挂剂应采用清洁的机油、肥皂水或其它质量可靠的脱模剂,不得使用废机油。

在箱梁的顶板和模隔板上要根据施工需要设置人孔,以便将模拆出。由于箱梁底,侧模板安装后,有钢筋、预应力筋,模等多道工序,作业时间相对特长,往往等到浇注砼时,模板有许多杂物,应采用空压机进行清理,并可在底模板的适应位置设

备一块活动板,以便进行清理。

2.普通钢筋、预应力筋

在安装并调好底模及侧模后,开始底、腹板普通钢筋绑扎及预应力管道的预设,砼一次浇注时,在底、腹板钢筋及预应力管道完成后,安装模,再绑扎顶板钢筋及预应力管道。砼二次浇注时,底、腹板钢筋及预应力管道完成后,浇注第一次砼,砼终凝后,再支模顶板,绑扎顶板钢筋及预应力管道,进行砼的第二次浇注。

普通钢筋及预应力筋按规的要求做好各种试验,并报请工程师批准,严格按设计图纸的要求布设,对于腹板钢筋一般根据其起吊能力,预先焊成钢筋骨架,吊装后再绑扎或焊接成型,钢筋绑扎、焊接要符合技术规的要求。

预应力管道采用镀锌钢带制作,预应力管道的位置按设计要求准确布设,并采用每隔50 cm一道的定位筋进行固定,接头要平顺,外用胶布缠牢,在管道的高点设置排气孔。

锚垫板安装前,要检查锚垫板的几何尺寸是否符合设计要求,锚垫板要牢固的安装在模板上。要使垫板与孔道严格对中,并与孔道端部垂直,不得错位。锚下螺旋筋及加强钢筋要严格按图纸设置,嗽叭口与波纹管道要连接平顺,密封。对锚垫板上的压浆孔要妥善封堵,防止浇注砼时漏浆堵孔。

预应力筋的下料长度要通过计算确定,计算应考虑孔道曲线长,锚夹具长度,千斤顶长度及外露工作长度等因素,预应力筋的切割宜用砂轮锯切割,预应力筋编束时,应梳理顺直,绑扎牢固,防止相互缠绞,束成后,要统一编号、挂牌,按类堆放整齐,以备使用。

预应力筋穿束前要对孔道进行清理。钢束较短时,可采用人工从一端送入即可。如钢束较长时,可采用金属网套法,先用孔道预留铅丝将牵引网套的钢丝绳牵入孔道,再用人工或慢卷扬机牵引钢束缓慢引进。

3.砼的浇注

箱梁施工前,应做砼的配合比设计及各种材料试验,并报请工程师批准,并根据实际情况进行综合比较确定箱梁砼采用一次、两次或三次浇注。

箱梁砼砼方量较大,砼拌和宜采用拌和站拌和,或采用若干拌和机组成拌和机组进行拌和,运输采用砼罐车运输,砼泵车泵送入模,砼浇注前必要对拌和站、泵车等设备进行认真的检修,确保机况良好,必要时要备有应急设备,以防设备障碍造成砼浇注过程中断。

砼浇注时要安排好浇注顺序,其浇注速度要确保下层砼初凝前覆盖上层砼。一般为防止桥墩与支架发沉降差而导致墩顶处梁体砼产生裂缝,应自跨中向两边墩台连续浇注。砼分次浇注时,第二次砼浇注时,应将接触面上第一次砼凿毛,清除浮浆。

砼的振捣采用插入式振捣器进行,振捣器移动间距不超过其作用半径的1.5倍,并插入下层砼5-10cm。对于每一个振动部位,必须振动到该部位砼密实为止,也不得超振。振捣时要避免振捣棒碰撞模板、钢筋,尤其是波纹管,不得用振捣器运送砼。

对于锚下砼及预应力管道下的砼振捣要特别仔细,保证砼密实,由于该处钢筋密、空隙小,振捣棒一般要选用小直径的。

4.拉

在进行拉作业前,必须对千斤顶、油泵进行配套标定,并每隔一段时间进行一次校验。有几套拉设备时,要进行编组,不同组号的设备不得混合。

当梁体砼强度达到设计规定的拉强度(试压与梁体同条件养生的试件)时,方可进行拉。

箱梁预应力的拉采用双控,即以拉力控制为主,以钢束的实际伸长量进行校核,实

测伸长值与理论伸长值的误差不得超过规要求,否则应停止拉,分析原因,在查明原因并加以调整后,方可继续拉。后法预应力筋拉时的理论伸长值为ΔL=PL/A y E g,P 为预应力筋的平均拉力,由于预应力筋拉时,应先调整到初应力,再开始拉和量测伸长值,实际伸长值为两部分组成,一是初应力至拉控制应力部的实测伸长量,二是初应力时推算的伸长值,实际伸长值为两者之和。

拉的程序按技术规的要求进行,一般为

持荷5分钟

0——>初应力——>105σk ——> σk

拉过程中的断丝、滑丝不得超过规或设计的规定,如超过应更换钢丝或采取其它工程师同意的补救措施。

拉顺序按图纸要求进行,无明确规定时按分段、分批、对称的原则进行拉。5.压浆、封锚

拉完成后要尽快进行孔道压浆和封锚,压浆所用灰浆的强度、稠度、水灰比、泌水率、膨胀剂挤量按施工技术规及试验标准中要求控制。一般宜采用525普通硅酸盐水泥,水灰比0.4—0.45,膨胀剂为铝粉,掺量为水泥重量的万分之一,铝粉需经脱脂处理。

压浆使用活塞式压浆泵缓慢均匀进行,压浆的最大压力一般为0.5—0.7Mpa,当孔道较长或输浆管较长时,压力可大些,反之可小些。每个孔道压浆到最大压力后,应有一定的稳定时间。压浆应使孔道另一端饱满和出浆。并使排气孔排出与规定稠度相同的水泥浓浆为止。

压浆完成后,应浆锚具周围冲洗干净并凿毛,设置钢筋网,浇注封锚砼。

(1)

1.侧模安装就位

侧模安装是将侧模悬挂在滑模钢箱上,侧模就位实际上是将两侧面钢箱通过横向滑移装置向侧滑至设计要求位置,以待安装底模。侧模与翼缘模板一般用防水胶合板镶面。

2.安装底模

当钢箱及侧模就位后,将底模对号入座,逐块安装于侧模上。安装过程中,要注意底模与侧模联接处的平整度,销子要安装牢固。对于两块底模之间的间隙,要用木板和防水胶合板嵌紧,以防漏浆。

3.支座安装

此项工作要在已做好的支座垫石上进行。

①根据箱梁砼收缩徐变,弹性变形,气温影响以及施工过程中箱梁的临时固定支座

的设置,计算确定支座上滑板预编值。

②将支座砼垫石凿毛,在其上铺2-3cm厚与墩身标号相同的砂浆,然后立即将支座

吊装就位,调整好标高后,并用砂浆填满捣实,锚固螺栓孔的砂浆也同样捣固密实。

4.预拱度设置与模板调整

当侧模及底模安装就位后,要调整各支点处的模板纵向标高,使钢箱模板处于浇筑砼时的正确位置,与此同时设置好预留拱度。预拱度的设置由安装在钢箱上的垫块和侧模连接处钢框架支承立柱上的调整螺栓来完成,预拱度值由综合计算分析而定,预拱度理论值的计算主要考虑如下因素:

①钢箱的弹性变形;

②恒载;

③砼梁产生的弹塑性变形;

④支点沉降。

后方施工接缝处的侧模与底模,要通过后钢横梁和钢箱吊杆使之与已浇注的箱梁密贴,并用海绵条堵漏。

5.绑扎底板及腹板钢筋

钢筋绑扎按设计及施工规要求进行,在底板钢筋绑扎同时,要沿底模纵向安放两排砼预制块轨道座垫,并通过预留孔用螺栓将该座垫与底模固定,然后在底板钢筋绑扎完成后在底垫上铺设两道轻轨,轨道铺设完毕,然后开始腹板钢筋绑扎。在箱梁腹板钢筋绑扎接近完成时,要按设计图要求的位置,绑扎纵向预应力束管道定位筋,然后安装管道。管道要平顺。接长部分要用胶带纸裹紧。定位钢筋要编号,并与箱梁模板号相对应,其焊接位置由管道坐标计算而定。钢筋绑扎完成后要由质检人员检查,合格后方可进行下道工序施工。

6.预应力系统安装

将钢绞线和穿束机等运到施工现场,放置在已完成的桥面上,将钢绞线从预应力管道一端穿至另一端,穿束时,两端工作人员要密切配合,控制好拉预留长度(一般60-80cm)。当空到位置后,用手提式电动砂轮锯将钢绞线垂直切断,一束钢绞线全部穿完后,要顺序完成锚固头的制作、联接器的安装、压浆管设置等工作。

7.模就位

首段箱梁的模可由吊车直接吊入,以后各段模就位均利用滑模前导梁的卷扬机,沿模轨道拖拉就位。模就位后,利用各自液压系统调整好模板标高和外形尺寸,并用防浮螺栓将每节模与底模上的砼预制块加以控制。模安装好,并检查合格后,方可

进行下一道工序。

8.顶板钢筋绑扎

顶板钢筋绑扎要按设计及施工规要求进行。绑扎过程中,同时按要求安装顶板横向预应力管道及压浆管出浆管,及泄水管的预埋件等。

9.箱梁砼浇筑

砼浇筑采用泵送。其顺序为:首段梁从后端开始向前浇筑,其余各段均从前端向后端浇筑。每段梁在横断面上砼浇筑顺序为先浇底板,再浇腹板,最后浇顶板。

①底板砼浇筑

底板砼的浇注应超前腹板砼的浇注时间约2.0-2.5小时进行。即底板砼一般领先腹板砼10-20m,浇筑时泵车输送管道通过模预留窗口,将砼送入底板。下料时,一次数量不宜太多,并且要及时振捣,尤其边角处必须填满砼并振捣密实,以防浇筑腹板砼时冒浆。振捣时,先用插入式振捣器,然后用平板式振捣器将底板砼振平。振捣完,喷洒养生剂养生。

②腹板砼浇注

当超前浇筑的底板砼刚接连初凝(一般浇完2小时左右)时,即开始斜层浇筑腹板砼。两侧腹板砼要同步进行,以保持模板支架受力均衡。每层砼浇注厚度不得超过50cm,且要振捣密实,严禁漏振和过振现象。振捣器采用插入式高频振捣器,每层砼必须在初凝之前及时覆盖新的砼,以确保腹板砼的连续性。

③顶板砼的浇筑

当腹板浇筑到箱梁腋部后,开始浇筑顶板砼。其顺序为先浇中间,后浇两侧翼缘板,但两侧翼板要同步进行。振捣时,先用插入式振捣器,再用行夯进行振捣整平。为控制桥面标高,必须按两侧模板标线高度进行砼浇筑。

在完成第二次抹面后,立即喷洒养生剂,覆盖养生。当砼达到初凝后,根据气候情况,另外采用塑料布,革袋或土工布覆盖并洒水养生。

④砼的技术要求

设计规要求预应力砼的强度等级不得低于40Mpa,因此仅以50Mpa为例,指出箱梁砼泵送施工的技术要求:

a.强度:不得低于设计强度50Mpa

b.水灰比:宜小于0.4

c.水泥标号:不得低于525号,富余系数不小于1.13

d.坍落度:10-20cm为宜

e.外加剂选用:宜根据性能要求由现场试验确定。

10.模脱模

当一段梁的砼全部浇筑完以后,一般24小时左右,即可脱模拆除端模,操作时先拆卸侧模底角模,再利用模液压系统将顶模两边的角模降缩,落降顶模,卸掉侧模拦杆,然后利用滑模前方的卷扬机牵引模支架,沿轨道向前移,此时侧模收缩就位,待每节模都脱离原位后,再将所有模反向牵引1—2m,让出拉千斤顶所需的作业面,方完成模卸脱工作。

11.施加预应力和管道压浆

当箱梁砼达到设计强度的80%后,一般控制在浇完砼3天,就可进行预应力拉,拉前要作好如下准备工作:

①检查钢束孔道是否畅通,将垫板喇叭口清理干净,然后用空压机吹清管道。

②安装锚头和夹片:将钢绞线逐根空入锚头的孔眼,然后将锚头顺着钢绞线推至锚

垫板处,并靠紧。将夹片套入钢绞线上,并推入锚头的锥形孔中。

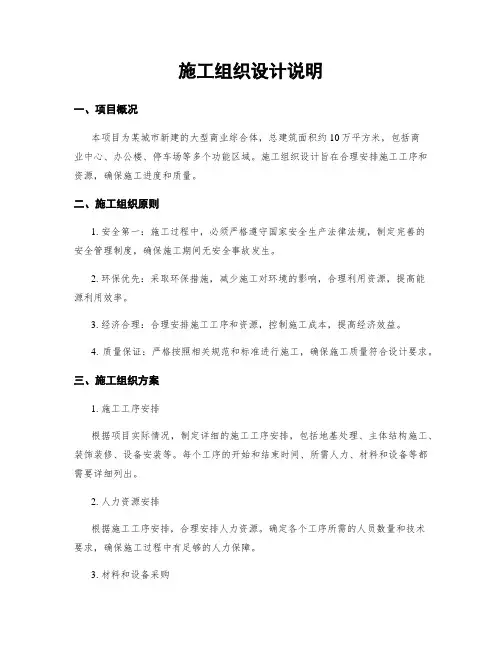

小区改造施工组织设计

施工组织设计 通化市2016年—2017年小区环境 综合整治工程 1.编制说明及原则 本施工组织设计是根据通化市勘测设计院设计,通化市2016年—2017年小区环境综合整治工程施工图为依据,经过我们对施工现场的实地踏察,结合我单位现有的施工技术及人员设备情况编制而成的。 1.1优先考虑安全、质量的原则。精心组织施工,合理安排工作量和工期,确保无安全、质量事故发生。 1.2坚持实事求是的原则。在施工组织设计中,坚持施工技术先进、施工方案可行、重质量守信誉、施工组织科学合理、按期优质高效完工。 1.3坚持科学管理的原则。通过与建设单位、监理单位和设计单位协作,综合运用人员、机械、材料,实现质量、安全、工期的最佳组合。 1.4合理安排各工序间的交叉与衔接,确保各道工序按期完工。 2.工程概况 建设单位:通化恒瑞城市环境节能有限责任公司 设计单位:通化市勘测设计院 监理单位:吉林省东南工程管理咨询有限公司 施工单位:通化市市政工程管理处 开工日期:2016年5月30日 计划竣工日期:2017年9月30日

2.1工程总览 本工程是通化市2016年—2017年小区环境综合整治工程平面改造工程。施工地点位于通化市市区包括:一建葡萄酒小区、部队家属楼、叠翠园、农行家属楼、欣盛小区、东风照相馆、部队家属楼-(市医院对面)、招贤楼、外贸—新站区域、老旧货市场、军分区家属楼、银都区域、食品厂山上、二中对面小区、山水佳苑、龙泉花园、新华绿洲、玉皇佳园、干警集资楼、嘉乐迪后侧、粮运住宅楼、丰泽园、丰泽园机务段小桥排水改造、光明小区、清真小区、金城家具、锦华东苑、振国药业、学府世家、老粮校区域、五七楼、江南村等小区。改造内容包括:小区行车道及人行道改造,排水管线的改造及挡墙围栏等。 3.施工管理 3.1项目管理机构 为加强建设项目管理、确保工程建设工期、保证工程质量及安全、保护周边生态环境、全面实现建设目标,我单位选配精干力量,成立项目管理机构如下: 道路部分排水部分 项目经理王春艳郭楠 技术负责人刘波黄景阳 质量员王卫王世杰 施工员黄宇龚树林 安全员李振书李伟 预算员邹丽华于祥明 3.2施工劳动力配置与安排 选派专业理论和实践经验丰富、综合能力强的专业施工技术管理人员、专业技术工人,根据施工任务工序情况,本着“劳动力资源合理

供热施工组织设计方案范本

项目名称: 供热BOT工程 锅炉房、采暖外线施工组织设计编制单位:

2011年07月22日 参与编制有关人员 项目经理: 编制人:

编制日期: 2011年07月22日

1.编制依据 1.1建设单位有关要求 1.2设计图纸 1.3工业锅炉安装工程施工及验收规范GB50273-98 1.4建筑给水排水及采暖工程施工质量及验收规范GB50242-2002 1.5现场设备、工业管道焊接工程施工及验收规范GB50236-98 1.6锅炉房工程91SB5 1.7建筑工程资料治理要求DBJ01-51-2003 1.8工程建设监理规程DBJ01-41-98 1.9《低压配电设计规范》 1.10《民用建筑电气设计规范》 1.11《爆炸和火灾危险环境电力装置设计规范》 1.12现场勘察资料 编制原则 1.13.1严格执行国家关于差不多建设的政策、法令、法规。 1.13.2遵循国家暖通工程、设备安装工程、工艺管道安装工程、电气设备安装工程等施工技术规范、操作规程、质量评定及验收标

准。 1.13.3满足招标文件对施工组织设计的具体要求。 1.13.3.1施工进度安排考虑外界因素的阻碍,方案合理并满足工程总工期的要求。 1.13.3.2现场组织机构配置合理,专业技术治理人员满足施工要求。 1.13.3.3施工机械配套齐全,搭配合理,满足施工方案及工艺要求。 1.13.3.4施工工艺、施工方法、技术组织措施切实可靠,确保施工安全,满足质量要求和环保要求,确保文明施工。

2.工程概况 2.1 讲明 本工程为供热BOT工程,工程地点位于。 2.2 自然条件与工作环境 极端最高气温:41.6℃ 极端最低气温:-18.3℃ 施工现场临时用电:AV 380V/220V±10% 50HZ±0.5HZ 2.3 锅炉要紧技术指标 1.全自动燃气热水锅炉3台;4200KW/台; 2.全自动燃气热水锅炉2台;2800KW/台; 2.4 施工条件

全钢结构施工组织设计(DOC 55页)

全钢结构施工组织设计(DOC 55页)

第一章:编制依据 第一节:编制说明 我公司属施工总承包二级企业,具有独立承担大中型工业与民用建筑、安装工程施工、各类钢结构制作安装、还有各种厂房、库房等综合施工能力。具有丰富的类似工程施工经验,培养出一批施工技术过硬的施工队伍。 编制本施工组织设计的指导思想是以质量为中心,确保环境、职业健康安全目标的实现,全面贯彻实施GB/T19001-2000及GB/T28001-2001管理标准,建立健全工程项目管理体系,编制项目管理目标与指标,确保工程有序运行。我们将选配高素质的项目经理、项目技术负责人和工程技术管理人员,积极推广新技术、新工艺、新材料的应用,科学管理、精心组织,以求优质、安全、高效地完成本项目的全部施工任务,为业主提供优质的产品和优良的服务。 针对本工程设计特点,本施工组织设计这种从人员、机械设备、施工技术、施工管理、安全达标、文明工地创建等方面进行部署,合理组织,

精心管理,确保质量、工期目标的实现。 第二节:编制依据 1、编制目的 本施工组织设计是此次投标文件之一,它体现了我们对本工程的总体施工构思与设想,是对工程质量、工期等方面进行程序化管理的纲领性文件,用以指导该工程的施工和管理,确保安全、优质、高效、文明地完成该工程的建设任务。本工程若中标,我司将根据现场实际情况,另行编制更加详细的施工方案,使该施工组织设计能更加趋于完善,更加系统化地满足工程施工需要。 2、编制依据 2.1招标文件:建设单位发布的招标文件及施工图纸。 2.2工程采用的主要规范、规程。 主要规范、规程一览表

2.3工程采用的主要标准 主要标准一览表 2.4其他文件 其它文件一览表

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

土建主体与装修施工施工组织设计(最全)

施工组织设计 目录 第一章施工方案与技术措施 (4) 1.1 工程测量方案 (4) 1.2 土方施工方案 (5) 1.3 基础钢筋工程 (6) 1.4 基础模板工程施工方案 (8) 1.5 基础混凝土施工及浇注方案 (9) 1.6 主体结构钢筋工程施工方案 (11) 1.7 主体结构模板工程施工方案 (16) 1.8 混凝土工程施工方案 (18) 1.9 砌筑工程 (23) 1.10 预制构件施工工艺 (25) 1.11 给排水工程 (27) 1.12 电气安装工程 (30) 1.13 消防系统施工 (32) 1.15 装饰装修工程 (34) 第二章质量管理体系与措施 (40) 2.1 质量管理体系认证 (40) 2.2 质量目标 (40) 2.3 技术力量配置及现场管理人员质量终身责任制 (40) 2.4 建立健全质量管理制度 (42) 2.5 质量控制系统 (43) 2.6 确保工程质量达到要求标准的措施 (43) 2.7 贯彻国家强制性质量的措施 (47)

第三章安全管理体系与措施 (49) 3.1 安全管理体系认证 (49) 3.2 安全生产目标 (49) 3.3 安全保证组织体系 (49) 3.4 落实安全生产责任制 (49) 3.5 安全管理制度及组织措施 (50) 3.6 安全生产技术措施 (50) 3.7 安全文明施工保证措施 (53) 3.8 地下管线及地下地上设施防护安全措施 (55) 第四章环保管理体系及措施 (56) 4.1 环境管理体系认证 (56) 4.2 环境保护管理体系 (56) 4.3 防止扬尘污染措施 (56) 4.4 噪音污染防治措施 (57) 4.5 材料污染控制措施 (57) 4.6 水污染控制措施 (58) 4.7 传染病的防控措施 (58) 第五章工程进度计划与措施 (59) 5.1 工期进度计划目标及总体规划 (59) 5.2 工期保证体系 (59) 5.3 工期保证措施 (59) 5.4 确保工期的合同和经济措施 (64) 5.5 其它措施 (65) 第六章资源配备计划 (66) 6.1 拟投入的主要施工机械 (66)

某花园小区楼施工组织设计范本

目录 第一章工程概况··2 第二章工程质量等级及工期目标··3 第三章施工管理··3 第四章施工准备··6 第五章主要项目施工方法··9 第六章施工进度计划··47 第七章劳动力计划··48 第八章主要机械计划··49 第九章施工平面布置图··50 第十章确保工程质量的技术组织措施··50 第十一章确保安全施工的技术组织措施··53 第十二章保证文明施工的技术组织措施··57 第十三章确保工程工期的技术组织措施··59 第十四章冬雨季施工措施··61

第一章工程概况 一、工程简介 工程名称:辉县市文昌花园小区Z6、Z8#楼 施工图设计单位:北京龙安华诚建筑设计有限公司 建筑面积:平方米 结构类型: 建设地点:辉县市文昌路东段 二、建筑工程概况 本工程施工场地基本平坦,建筑面积平方米。工程型状呈“一”字型,砖混结构三层,首层层高为二层、三层高度为米。建筑总高度,设计抗震设防烈度为八度,防水等级为二级,耐火等级为二级。 本工程基础采用现浇钢筋混凝土条型基础,基础垫层混凝土标号C10,基础砼标号C,上部圈梁、构造柱为C20,现浇板、梁为。墙体材料说明如下: 基础采用MU10实心粘土砖,砂浆标号为M10水泥砂浆;首层以上采用多孔砖一、四层采用M10混合砂浆砌筑。三层多孔砖砌体砂浆标号采用M7.5混合砂浆砌砖。 内墙粉刷为混合砂浆抹灰,门窗采用白色塑钢门窗。

外墙面做法为外墙涂料,乳胶漆面层。楼梯间、卫生间在地面为地屋2。阳台楼板为砼现浇板,水层砂浆面层内掺3%防水剂。 第二章工程质量等级及工期目标 1、质量目标:我公司本着“百年大计,质量第一”以用户为上帝的指导方针,严格组织,精心施工,使工程质量达到国家施工验收规范标准,符合设计图纸要求,保证工程质量达到国家合格工程标准。 2、工期目标:本工程业主要求2008年月日开工,我公司本着“为用户着想”的原则,尽快发挥工程投资效益,保证在年月日前完成。 第三章施工管理 一、现场组织机构设置 为保证工程顺利进行,如期交付业主使用,我公司将本着“质量第一,用户第一”的质量方针,以我公司《质量手册》为依据。选派技术素质高,管理科学的优秀项目经理班子,建立质量保证体系与安全保证体系,运用过程控制程序,确保施工质量,实现合格工程目标。根据工程实际情

施工组织设计方案范本

施工组织设计方案范本 施工组织设计,是指导工程施工的综合性技术、经济文件,主要内容是工程施工的技术方案和技术要求。作为投标文件的重要组成部分,施工组织设计方案的优劣直接影响企业是否能够中标。另外,它也是工程结算和工程索赔的重要依据,是监理方对工程进行监督的依据。 一、施工组织设计 目前,根据建筑业管理模式的要求,施工组织设计主要分2大类: 1、指导性施工组织设计 包括施工组织总设计、投标阶段施工组织设计。 指导性施工组织设计,面对的是单项工程、群体工程或招标工程中内容量大或存在不确定因素的部分。只是确定总的原则,不具备工程施工指导性。 2、实施性施工组织设计 包括单位工程施工组织设计、分项工程施工组织设计。 实施性施工组织设计,根据工程特征或者是作为施工组织总设计已确定的总原则的补充,其表述的内容详尽、完善、针对性强,是工程施工的依据。 二、如何编 1、编制方法 施工组织设计的编制,不仅要考虑技术上的需要,而且要

考虑履行合同的需要,应编成一份集技术、经济、管理、合同于一体的项目管理规划性文件,合同履行的指导性文件,工程结算和索赔的依据性文件。 对于大型或复杂项目,应分阶段或分部位(分部、分项)编制;编制工作应在所针对的项目实施前完成。 分包施工的分部(分项)工程的施工组织设计(方案),应以附件形式汇总于项目施工组织设计中。 2、主要内容 1)工程概况、工程特点 2)施工条件 3)业主应提供的条件 包括:施工图、施工场地、水电供应、业主提供的材料设备、业主应办理的报批手续等。 最好列表说明,提供施工条件的时间、地点、数量和质量。 4)工程分包情况 业主分包的工程,要明确该分包工程的进出场时间、交工验收时间、工程交接的方式和程序等。 5)施工管理目标 工期目标、质量目标,以及新技术应用、文明施工、绿色施工、安全生产和成本目标。 6)项目组织机构 确定施工管理机构,包括项目经理、技术负责人等管理人

拆迁安置区工程施工组织设计方案【全套范本】

拆迁安置区工程 1#、5#、8#、12#、16#楼 施 工 组 织 设 计 编制人: 审核人: 审批人: 日期:

目录 1、工程概况 2、工期及质量目标 3、施工准备情况 4、施工总体部署 5、施工组织机构及管理网络 6、主要分部、分项施工工艺和方法 7、针对本工程专项施工组织设计 8、季节性施工措施 9、实现质量目标的措施 10、工期保证措施 11、安全生产和文明施工措施 12、降低成本、提高经济效益措施 13、施工进度计划,劳动力安排一览表 14、计划投入的主要施工机械设备表 15、回访保修措施 16、施工总平面布置图

1、工程概况 (一)、建设背景 本工程为扬州市八里镇玉带家园拆迁安置区工程(北组团)1#、5#、8#、12#、16#楼,工程地点位于扬州市八里镇,建设单位是扬州经济开发区拆迁安置办公室。建筑面积分别2550 M2、、3827 M2、3279 M2、3279 M2、2550 M2,建筑层数为5+1层,建筑高度为17M,结构类型为砖混结构。该项目外观设计新颖、配套设施齐全、景观的巧妙搭配和较高的绿化率,也正体现着一个以人为本的人居特色。 (二)、工程概述 建设单位:扬州经济开发区拆迁安置办公室 代建单位:江苏中江国际房地产公司 设计单位:祥宇建筑设计咨询有限公司。 监理单位:上海市三凯建设监理有限公司。 勘察单位:江苏省工程勘测研究院有限责任公司。 施工单位:江苏弘盛建设工程集团有限公司。 质量监督检验单位:扬州市开发区建设工程质量监督站。 安全监督检查单位:扬州市建设工程安全监督站。 (三)、建筑概况 1、建筑耐久年限:50年; 2、建筑分类:三类; 3、建筑物抗震设防烈度:七度; 4、建设地点:扬州市八里镇

安全施工组织设计方案完整版

安全文明施工组织设计 甘肃永靖建筑总公司夏河县廉租住房 洒乙昂小区1#楼

二O—四年三月一-八日 编制说明 、本安全文明施工组织设计仅为施工现场总的组织方案,对施工现场安全、文明施工起总的指导作用。对于如施工现场临时用电、模板 工程、垂直运输、脚手架工程等,另外编制专项施工方案来具体 指导。 、本安全文明施工组织设计编制依据: 1、《中华人民共和国安全生产法》 2、《建设工程安全生产管理条例》 3、《施工现场临时用电安全技术规范》 ( JGJ46-2005) 4、《建筑施工安全检查标准》 ( JGJ59-99) 5、《建筑施工高处作业安全技术规范》 ( JGJ80-91) 6、《龙门架及井架物料提升机安全技术规范》 (JGJ88-92 ) 7、《建筑施工扣件式钢管脚手架安全技术规范》 ( JGJ130-2001) 8、国家、行业、安徽省及合肥市发布的有关安全文明、环保施工的规 定。

目录 第一章、工程概况-------------------- 3页第二章、管理人员名单及监督电话------- 3 页第三章、安全文明管理目标------------- 4 页第四章、安全管理-------------------- 4页第五章、基坑支护施工方案------------- 9 页第六章、悬挑式钢管脚手架施工方案----- 10 页第七章、模板工程施工方案------------- 15 页第八章、“三宝”、“四口”防护施工方案20 --------------------------------------- 页 第九章、临时用电施工方案------------ 21 页第十章、塔吊安装拆除施工方案-------- 25 页第十二章、安全事故应急预案措施------ 38 页附1:管理人员及特殊工种操作证复印件附2:施工总平面布置图

住宅小区工程施组设计范本000002)

**住宅小区施工组织设计 第一章工程综述 1.1、编制依据 1.1.1、惠州**房地产开发有限公司签发的惠州**住宅小区工程施工承包招标文件。 1.1.2、**建筑设计研究院设计的惠州**住宅小区施工图,工程编号01-01。 1.1.3、国家现行有关建筑施工规范、规程、标准

19 建筑采暖卫生与煤气工程质量检验评定标准 GBJ302-88 20 通风与空调工程质量检验评定标准 GBJ304-88 21 火灾自动报警系统设计规范 GB50116-98 22 电气装置安装工程电梯电气装置施工及验收规范 GB50182-93 23 民用热工设计规范 GB50776-93 24 建筑电气安装工程质量检验评定标准 GBJ303-88 25 混凝土小型空心砌块建筑技术规程 JGJ/T 14-95 26 建筑装饰工程施工及验收规范 JGJ 73-91 27 钢筋焊接验收规范 JGJ18-96 28 钢筋机械连接通用技术规程 JGJ107-96 29 建筑施工安全检查评分标准 JGJ 59-88 30 建筑施工高处作业安全技术规程 JGJ 80-91 31 建筑机械使用安全技术规程 JGJ 33-86 32 施工现场临时用电安全技术规范 JGJ 46-88 33 民用建筑电气设计规范 JGJ/T 116-92 1.1.4、国家、惠州市政府及相关部门颁发的有关建筑的法律、法规、文件。 序号 名 称 备 注 1 《中华人民共和国建筑法》 1997年11月1日第八届全国人 大常委会第二十八次会议通过 2 《建设工程质量管理条例》 2000年1月10日国务院第25次 常务会议通过 3 《建筑安装工程资料管理规程》 惠州市地方性标准DBJ01-51-2000; 京建质[2000]569号 4 《惠州市建设工程施工试验实行有见证取样和送检制度的暂行规定》 京建法[1997]172号; 京建法[1998] 50号 5 《预防砼工程碱集料反应技 术管理规定》 京建材[1999]230号 6 《中华人民共和国环境保护法》 1989年12月26日第七届全国人民代 表大会常务委员会第11次会议通过 7 《惠州市防火安全工作管理规定》 2000年惠州市人民政府令第53号

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备

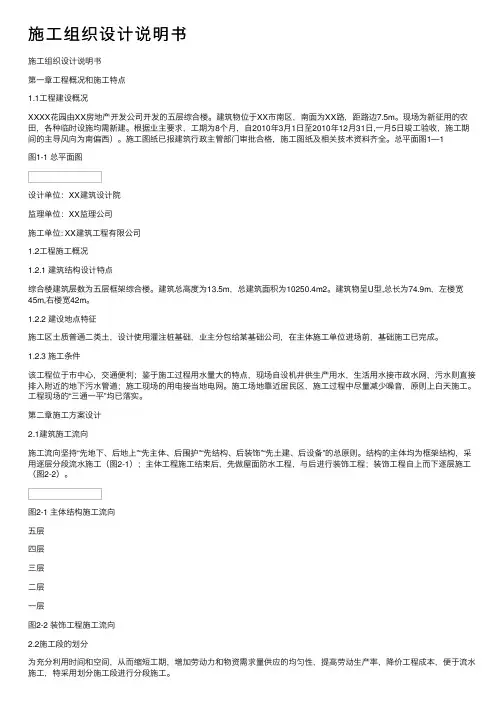

桩基础及全框架结构施工组织设计

第一章编制说明及依据 第一节编制说明 一、首先,我公司完全按招、投标文件及施工合同中的工程施工质量、施工工期、安全文明施工等一切要求,并落实各项施工方案和技术措施,与业主单位、监理单位、设计单位密切协作,共同建设好当阳市三馆一中心工程,尽早完成本工程,交付业主使用。 二、我公司与业主签定合同后,迅速组建项目经理部。我公司将全力以赴,精心组织,选派优秀的管理人员,做好施工前期准备和施工现场生产设施的总体规划布置工作,充分发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在建设单位、监理单位领导和监督管理下的项目施工管理制度。通过对劳动力、机械设备、材料、技术、方法和信息的优化配置,全面实现工期、质量、安全、环境及社会信誉等方面的预期目标。 三、认真学习和研究当阳市三馆一中心工程招标文件、施工图纸及施工合同等文件,并根据施工现场影响施工的各种因素、本工程的特点和难点,制定本施工组织设计,以便指导现场施工,确保工程在安全施工的前提下,最大限度的提高生产效率,保证以高质量、高速度、认真的完成本工程承包范围内的全部施工任务。 四、施工中将严格按照施工招投标文件、施工图纸、施工技术规范标准、湖北省和宜昌市、当阳市有关的质量规定进行施工,确保本工程达到国家现行施工验收规范合格等级标准。 五、我公司将建立严格的质量保证体系,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级质量监督部门的监督直至工程竣工验收。 六、为了确保安全生产和最大限度降低对施工环境的不利影响,我公司将安排专职安全员和环境管理员进行现场安全和环境全过程管理,确保本工程施工安全生产,达到《建筑施工安全检查标准》(JGJ59-99)的合格标准,杜绝发生重大安全事故。 七、施工过程中根据实际情况完成专项施工方案,经建设单位、监理单位审查批准后组织施工,全过程接受建设单位、监理单位及设计单位对工程施工进度、质量、安全的监督管理。 八、我公司将严格按照省和市建设工程文明施工管理规定组织施工,保证施工现场清洁,达到工完料清的文明施工要求。 九、我公司各类施工机械装备完好,模板、钢管支撑等设备材料储备丰厚,有适合于本工程施工的混凝土泵车、中小型起重机械设备,完全能满足本工程施工进度和使用要求。 十、本工程将根据合同文件中有关施工工期要求和以往类似工程施工的实践经验,决定在355日历天内完成本工程的全部施工任务。 第二节编制依据 一、当阳市三馆一中心工程招标文件、施工图纸、施工合同等。 二、我单位已通过认证的ISO9001质保体系文件和多年类似施工经验。 三、施工技术标准及验收规范。 四、本公司“质量手册”及程序文件。依据或参考《建筑施工手册》、《建筑施工组织设计汇编》等资料。 五、国家颁布的现行施工及验收规范《工程建设标准强制性条文》。 六、现行的国家、湖北省、宜昌市行业主管部门的相关文件和法律法规。

新建的职工住宅小区施工组织设计范本(DOC 47页)

新建的职工住宅小区施工组织设计范本(DOC 47页)

摘要 施工组织设计作为合同的组成部分,不仅是施工单位工程项目施工的指导、实施性文件,而且对工程的索赔、结算等影响很大,对于工程项目具有重要作用。 本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。 编制合理科学的施工组织设计对于工程项目的招投标、施工、结算等都具有重要的指导意义。 关键词:施工组织设计工程目标编制依据保障措施 IV

Abstract Construction organization design as part of the contract, the construction unit is not only the guidance of the project construction, implementation documents, and claims the project, clearing and other great influence, plays an important role for the project. This construction organization design Be predominant the basis of construction, expect to the target work while drawing up, engineering quality, item management organization constitution, labor force organization, construction the progress plan a control, machine equipments and turnover material an equipment, main divide parts of item engineering construction method, safety assurance measure, civilization construction and environmental protection measure, decline low cost measure etc. many factors to consider possibly and well, outstanding science and possibility. The preparation of reasonable scientific organization design for construction project bidding, construction, settlement and so has important significance. Keywords:construction design,project objectives ,prepared on the basis ,safeguards IV

精品施工组织设计方案范本

精品施工组织设计方案范本 工程概况 第一节工程概述 1、介绍该工程的地理位置及及周边环境情况. 2、介绍该工程的总建筑面积、建筑类别、耐火等级、抗震等级、人防工程等级、防化等级、工程建筑耐久等级、工程总占地面积等 工程重要指标. 3、介绍该工程的规定工期(若招标书有规定)及其他招标限制 条件. 4、介绍与该工程有关的其他配套工程的施工情况. 第二节主要实物工程量 依据工程招标文件、设计施工图纸等资料以表格形式反映该工程的主要实物工程量(如:钢筋、混凝土、模板、标准砖、镀锌钢管等). 第三节工程自然条件 2.3.1工程水文地质条件 3.根据工程地质勘察报告,介绍该工程施工场地内各地层岩性情况、土层的物理力学性质(各类力学指标)、地下水类型、地下水 位情况、地层渗透情况(渗透系数)以及地下水腐蚀情况等. 2.3.2工程气候气象条件 第四节工程特征 2.4.1建筑特征

依据工程招标文件及工程建筑设计图纸,简述该工程的建筑特征: 1、工程各主要部位建筑面积 2、各类建筑特征指标(建筑单位工程类别及数量、建筑层数、建筑高度、建筑总占地面积、建筑容积率、建筑占有率、住宅户型指标等) 3、工程各部位建筑材料类型及主要施工做法. 4、其他建筑特征. 2.4.2结构特征 依据工程招标文件、结构施工图纸等,简述该工程的结构设计特征: 1、主要结构部位的荷载指标 2、结构体系及基础结构形式 3、主要建筑材料技术指标(钢材、混凝土、砌体等) 2.4.3给排水工程特征 2.4.4电气工程特征 依据工程招标文件及相关图纸、资料等,简述该工程的电气工程特征: 1、用电负荷等级 2、供电电源及变配电系统 3、配电线路设计 4、设备安装方式 5、防雷接地类别及设计特征 6、其他特征 第五节工程现场施工条件

施工组织设计方案全套参考范例

投标书 内蒙古黄河万家寨实业有限责任公司: 我方研究了黄河万家寨水利枢纽有限公司呼市基地综合楼内装修工程招标文件、合同条件、技术规范、图纸和其他有关文件,并勘察了现场,现正式提出愿意承担上述招标文件中规定的承包者的全部责任和义务,我方的投标总金额为人民币(大写):贰仟叁佰贰拾陆万叁仟柒佰柒拾叁元整。其中:第一标段为人民币(大写):伍佰贰拾壹万贰仟伍佰陆拾元整,第二标段为人民币(大写):叁佰零贰万壹仟玖佰叁拾玖元整., 第三标段为人民币(大写):壹仟伍佰零贰万玖仟贰佰柒拾叁元(包 括九层为人民币:壹佰肆拾陆万叁仟肆佰捌拾叁元)。 一旦通知我方中标,我方保证按照你们批准的投标书着手施工准备,并保证按规定的工期完成本工程的全部装修任务。 一旦通知我方中标,我方保证按照投标文件规定向你公司提供银行出具的履约保函,作为我方的履约保证。 我方的投标书从开标日期算起的30天内有效。如果你们提出延期,我们将予以考虑。 随同本标书,附上金额为5万元(人民币)的投标保证金一份(银行保函、银行汇票),如果我方不参加开标会议,或在投标书有效期内撤回投标书,或中标后拒绝签订合同协议书,则上述投标保证金可由你公司向银行兑现收取。 我方完全理解,你方不保证报价最低的投标人中标。我方同意负担直至合同协议书签署时我方为此投标所付出的一切费用。 投标人:珠海经济特区伟民(港澳)设计装饰公司 地址:珠海市拱北水湾路119号 电话:(0756)8895165 8895265 传真:(0756)8885416 日期:二00二年十一月三日

投标保证金 内蒙古黄河万家寨实业有限责任公司: 鉴于我公司于2002年11月6日参加贵公司的呼市基地综合楼内装修工程的投标,并随同投标书出具伍万元整(人民币)的投标保证金,我们如有下列行为之一时,你方有权向银行支取投标保证金,并可取消我们的中标资格: 在投标有效期内撤回投标书; 未能或拒绝按招标文件的要求提交履约保函; 在接到中标通知书7日内,由于我方的原因未能或拒绝签订合同协议书。 投标单位:(公章) 法定代表人:(签字、盖章) 日期:2002年11月1日

安全施工组织设计方案(完整版)

安全文明施组织设计 甘肃永靖建筑总公司夏河县廉租住房 洒乙昂小区1#楼 o—四年三月八日

编制说明 本安全文明施工组织设计仅为施工现场总的组织方案,对 施工现场安全、文明施工起总的指导作用。对于如施工现场临时 用电、模板工程、垂直运输、脚手架工程等,另外编制专项施工 方案来具体指导。 本安全文明施工组织设计编制依据: 1、中华人民共和国安全生产法》 2、建设工程安全生产管理条例》 3、施工现场临时用电安全技术规范》 (JGJ46-2005) 4、《建筑施工安全检查标准》 ( JGJ59-99) 5、《建筑施工高处作业安全技术规范》 ( JGJ80-91) 6、龙门架及井架物料提升机安全技术规范》 (JGJ88-92) 7、建筑施工扣件式钢管脚手架安全技术规范》 ( JGJ130- 2001) 8、国家、行业、安徽省及合肥市发布的有关安全文明、环保 施工的规定。

第一章、工程概况 第二章、管理人员名单及监督电话 第三章、安全文明管理目标 第四章、安全管理 第五章、基坑支护施工方案 第六章、悬挑式钢管脚手架施工方案10 第七章、模板工程施工方案15 三宝”、“四口”防护施工方案20 第九章、临时用电施工方案21 第十章、塔吊安装拆除施工方案25 第十二章、安全事故应急预案措施38 附1:管理人员及特殊工种操作证复印件 附2:施工总平面布置图

章工程概况 工程名称:夏河县2013 年廉租住房洒乙昂小区二期1#楼建设单位:夏河县住房和城乡建设局 施工单位:甘肃永靖建筑总公司 设计单位:甘肃宏图建筑设计有限公司 监理单位:甘肃星驰建设监理有限责任公司 工程地点:甘南州夏河县城东洒乙昂新区 建筑面积:11284.19m2 结构类型:框架-剪力墙结构,基础为平板筏型基础。 层次:地下一层,地上十一层、本工程建筑耐久年限为二级,耐火等级为n级,抗震设防列度为7度,屋面防水等级为I级,地下室防水等级为n级。 本工程建筑场地为n类,建筑抗震设防类别为丙类,结构安全等级为二级。 开工日期:2014年4月15日

施工组织设计范本-广东某小区电气改造施工方案

×××小区改造 小区改造工程工程施工方案 计划施工日期: ×××年月日至×××年月日 为确保×××小区改造工程施工安全、有序、保质、保量、按时完成施工任务,特制订本方案,请施工班队认真组织学习贯彻执行,严格按方案组织施工。 施工总指挥: 施工现场工作总负责人: 施工技术负责人: 公司安全员: 施工现场安全员: 工程项目负责人: 材料供应负责人: 试验工作负责人: 工作负责人: 工作班成员: 一、工程概况及施工任务 1、工程概况:新架设BVV-120200米、BVV-50500米、BVV-35300米、BVV-105000米、BV-62500米,安装单相表81个、制作接地极5组等安装调试工程。 2、施工任务: ①、更换电表、表箱,

②、安装低压线路; ③、安装电线保护管; 二、停电线路及停电时间 1、停电线路: 2、停电时间: ×××年月日时至×××年月日时 分期施工或因故变动时具体时间以申报批准为准。 三、施工步骤: ⑴、工程开工前,线路外表皮是否有裸露破损,电线支架是否牢固; ⑵、查阅图纸齐全,施工方案,工作任务明确,材料设备备全; ⑶任务安排:由于本工程施工时间紧,任务重,项目多,施工地点分散,为保证施工任务完成,采取不停电安装设备,停电改接负荷、调试设备,分期分项组织施工。施工班队需根据本方案编写施工计划停电改接负荷施工方案和办理工作票,安全措施按工作票要求布设; ⑷、每天开工,安排施工任务,布设或检查安全措施,技术措施,每天收工检查施工质量和施工进度。 四、环境保护及文明施工: 1、在施工过程中,应遵守国家和广东省现行的有关文件文明施工,环境保护,文物保护方面的规定,全面分析施工过程中可能引起的环境保护方面的问题,把保护生态环境作为一项重要工作来抓; 2、做到工完、料净、场清、恢复原有绿化; 3、文明施工、循序作业、按章操作; 4、尊重民风、民俗、搞好民众关系; 五、施工质量要求: 1、质量宗旨:以科学性管理,高标准,严要求,精益求精,质量第一,优质高效服务,创优质工程,实现顾客满意。

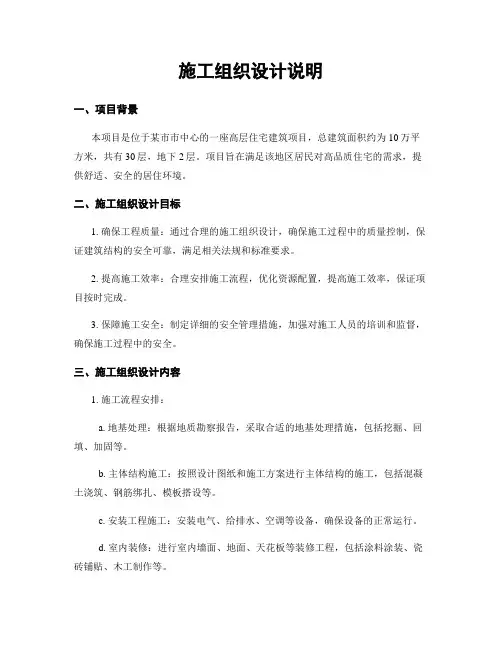

工程施工组织设计方案范本1

xxx工程施工组织设计 第1 章编制说明 本施工组织设计作为指导施工的依据,对项目管理组织机构设置,劳动力计划安排,材料供应安排,机械设备配置,主要分部分项工程施工方法,工期保证措施,质量安全保证措施,保证安全生产、文明施工、减少扰民、降低环境污染和噪声的措施给予了充分考虑,突出质量创优、技术先进、经济合理、安全适用的原则。 1.1 编制依据 1.1.1 xxx建安工程招标文件及答疑。 1.1.2 建筑设计研究院设计的各专业施工图和地质勘察报告。 1.1.3 现场调查咨询获取的资料及施工条件。 1.1.4 建设领域相关的法律法规和地方性规定,工程建设强制性条文(房屋建筑部分),现行的国家、行业、地方规范规程及标准。 1.1.5 集团总公司《质量手册》和《程序文件》。 1.1.6 集团总公司施工人员结构、技术力量、机械设备实力和历年的施工经验。 1.2 编制原则 1.2.1 以满足招标文件的全部要求为基本原则,领会设计理念,体现设计意图,发挥集团总公司的整体优势,达到优质高速、安全文明、技术先进、经济适用的目的。 1.2.2 围绕工程质量目标,在质量控制上,以预控和过程控制为重点,确保一次达优。 1.2.3 确保施工过程无安全责任事故,环保生产,文明施工,创建省级建筑安全生产文明工地。 1.2.4 大力推广应用建筑业10 项新技术,提高工程项目科技含量和施工现代化水平,积极申报省级建筑业新技术应用示范工程。 1.3 编制范围招标图纸范围内的建筑工程。 第2 章工程概况 2.1 建筑、结构概况(略) 2.2 工程建筑做法:工程建筑做法如表2-3 所示。(略) 第3 章施工部署 3.1 工程目标 3.1.1 工期目标:2003 年6 月25 日开工,2004 年12 月31 日竣工,日历工期556 d。 3.1.2 质量目标:省优。 3.1.3 安全目标:省级建筑安全生产文明工地。 3.1.4 技术目标:省级建筑业新技术应用示范工程。 3.2 施工组织机构 本工程实行项目管理,成立项目经理部,由具有国家壹级项目经理资质等级且具有工程师任职资格的33担任本项目经理,受公司委托履行施工合同;由具有国家壹级项目经理资质等级且具有高级工程师任职资格的33担任项目副经理,由具有国家壹级项目经理资质等级且具有高级工程师任职资格的33担任项目工程师,协助项目经理搞好技术管理工作,实施质量预控管理,组成精干高效的项目班子,进行项目施工管理。项目管理组织机构如图3-1 所示。(略) 3.3 施工组织 3.3.1 组建项目经理部 本工程施工管理严格按照《建设工程项目管理规范》(GB/T50326-2001)的规定执行,组建本工程的项目经理部,以工程施工全过程的进度、质量、安全文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9001 标准和公司质量体系文件,达到创优质高效的目标。

工程施工组织设计方案(全套)

施工组织设计方案 第一章编制依据及编制说明 1.1编制说明 本施工组织设计是指导清水河校区博士生公寓10~12栋工程施工的纲领性文件。编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备周围材料配备、主要部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低能、安全、文明、高速完成全部施工任务的重要经济技术文件。 1.2编制依据 1.2.1省市电了科技大学博士生公寓工程施工招标文件及答疑文件。 1.2.2国家现行的建设安全、文明施工以及环境保护等方面规及省有关法规条例。 1.2.3中建建筑设计号为A131001433的博士生公寓10~12栋土建、水电全套施工图纸。 1.2.4国家及省强制性技术质量标准,施工验收规、规程。 1.2.5建设单位对该项工程的介绍、期望和要求。 1.2.6施工现场相关资料和数据。 1.3 主要承担工程容 本工程的建设

第二章工程概况 2.1工程概况 工程名称:博士生公寓 建设单位:市电子科技大学 工程地点:市高新西区西源大道2006号电子科技大学清水河校区 设计单位:中建建筑 结构/层次:框架剪力墙结构/六层 建筑面积35550.73平方米 2.2建筑概况 本工程建筑类别:二类;设计耐火等级:二级;设计使用年限:50年;屋面防水等级:Ⅱ级,结构类型及抗震设防烈度:为框架剪力墙结构,抗震设防烈度为7度,建筑规模为新建总建筑面积35550.73平方米,新建建筑基底面积 7622.18平方米,建筑总层数6层,建筑高度:20.50米。本工程为框架剪力墙结构,分7~9幢、10~12幢两大部分,主要用途为学生住宅。 第三章工程项目管理组织机构 3.1项目机构的建立 (1)公司在每个工程施工中严格实行“项目法”施工,由公司老总选出优秀的项目经理组建的项目经理部的具体施工管理,公司工程部协助老总推选。针对该工程项目,公司推选的项目班子,经验丰富、责任心强、管理水平强、有组织能力的同志担任。 (2)实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。 (3)组建项目经理部可采用老、中、青相结合的方式,把老同志的丰富经验、中年同志的稳重干练、年青同志的开拓进取精神有机结合,形成强有力的项目班子。 (4)根据工程的实际情况及特点,有针对性的组建项目班子,项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有序地开展工作,从而较大幅度地提高项目经理部的工作效率,有效促进整体管理实力的强化,使项目经理部管理体系有更多的精力和时间来分折运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子

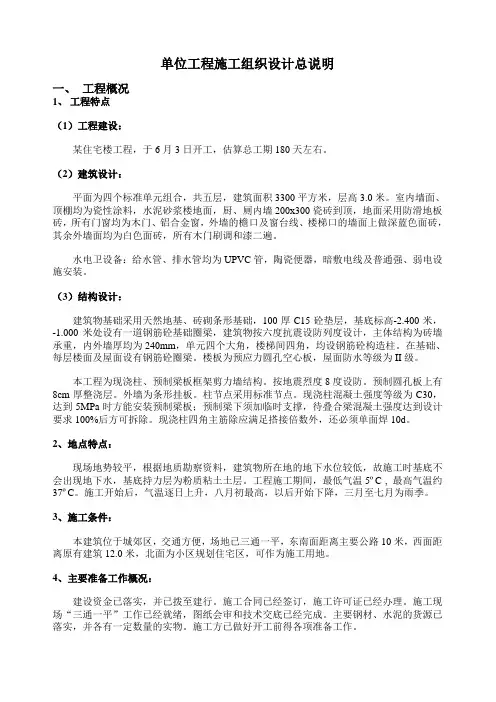

某住宅小区施工组织设计方案样本

施工方案 目录第一章编制说明及依据 第一节编制说明 第二节编制依据 第二章工程概况 第三章质量管理体系 第一节技术管理措施 第二节质量管理措施 第三节质量保证体系 第四章关键部位或特殊要求施工工艺/措施第一节施工测量 第二节土方开挖及回填 第三节砌筑工程 第四节钢筋工程 第五节模板工程 第六节砼工程 第七节装饰工程 第八节设备安装工程 第九节电气安装工程

第五章施工力量计划及布署 第一节项目组织结构 第二节工程总承包管理 第三节劳动力组织及劳动力计划安排 第六章安全管理措施 第一节安全生产保证体系 第二节制定安全生产管理制度 第三节施工安全要求 第四节施工机械安全施工措施及有关规定第五节消防保卫综合治理 第七章文明施工措施 第八章工程进度计划及保证工期措施 第一节工程进度计划 第二节保证工期措施 第九章主要设备、材料构件用量表 第一节主要设备用量表 第二节主要材料、构件计划表 第十章工程交付服务及维修 第十一章施工现场平面布置图 附表:施工进度表

第一章编制说明及依据 第一节编制说明 本工程施工方案是根据勘察资料及xx建筑设计所提供的施工图纸、分部分项工程的内容,以及招标文件的各项标准要求结合我公司在近几年来建筑同类型工程的施工及实力进行编制。它将作为中标后指导工程施工的纲领性文件,是编制我单位中标后,具体施工方法及施工技术措施的基础,本施工组织设计可以在中标后根据业主的某些要求再进行充实和完善。 第二节编制依据 1、根据xx建筑设计所提供的施工设计图纸,招标文件及相关图集。 2、国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程。 3、建设部颁发的《建筑工程施工工程现场管理规定》及地方政府的有关文件。 4、我单位所具备的施工技术力量和管理能力。 5、xx市《建筑工程现场管理规定》有关文件。 6、本工程概预算资料。 7、建设布颁发的《工程建设标准强制性条文》。 8、本单位长期施工总结、验证的先进工艺和施工方法。 9、施工现场实际情况。
