2000立方消防水池施工组织设计

2000立方消防水池施工组织设计
2000立方消防水池施工组织设计

东营市港城热力有限公司

港城集中供热项目工程

消防水池

胜利油田大明建筑安装工程有限公司

2012年4月10日

目录

1、编制依据 (4)

1.1 施工合同 (4)

1.2 施工图纸 (4)

1.3 主要规程、规范 (4)

1.4 其他 (4)

2、工程结构概况 (5)

3、施工准备 (5)

3.1 技术准备 (5)

3.2 材料需用计划 (6)

3.3 机械需用计划 (6)

3.4 劳动力需用计划 (6)

4、作业条件 (7)

4.1 临时用水、用电 (7)

4.2 脚手架工程作业条件 (7)

4.3 钢筋工程作业条件 (7)

4.4 模板工程作业条件 (8)

4.5 砼工程作业条件 (8)

5、主要施工方法 (9)

5.1 主要施工方法及工艺流程 (9)

5.2 钢筋工程 (10)

5.2.1 钢筋加工、制作 (11)

5.2.2 钢筋连接 (11)

5.2.3 钢筋绑扎 (11)

5.3 模板工程 (12)

5.3.1 模板组拼 (13)

5.3.2 模板定位 (13)

5.3.3 模板的支设 (13)

5.3.4 模板及支撑体系的选择及设计 (14)

5.4 混凝土工程 (15)

5.4.1 浇筑顺序 (15)

5.4.2 混凝土浇筑 (15)

5.4.3 混凝土养护 (16)

6、工艺质量及计量 (16)

6.1 钢筋工程 (16)

1、主控项目 (16)

2、一般项目 (17)

6.2 模板工程 (17)

1、主控项目 (17)

2、一般项目 (17)

6.3 混凝土工程 (17)

7、质量通病的防治 (18)

8、职业健康与环境保护 (18)

8.1安全管理 (18)

8.2 环境因素 (21)

8.3 安全活动分析 (22)

8.4 环境因素分析 (23)

8.5 成品保护措施 (23)

8.5.1 原材料、半成品的保护措施 (23)

8.5.2 钢筋砼成品保护 (23)

1、编制依据

1.1 施工合同

消防水池施工合同

1.2 施工图纸

采用05S804矩形钢筋蓄水池2000立方的图集进行施工。

1.3 主要规程、规范

1.4 其他

(1)建设部“关于建筑业进一步推广应用十项新技术的通知”。

(2)企业ISO9001-2000 质量体系管理文件和环境/职业健康安全管理体系文件。

2、工程结构概况

东营市港城热力有限公司港城集中供热项目工程(消防水池)施工单位:胜利油田大明建筑安装工程有限公司;设计单位:山东鑫峰工程设计有限公司;监理单位:山东恒信建设监理有限公司。工程总建筑面积为47.7*24=1144.80M2、分为2个池子。

建筑做法:

1、垫层C15混凝土100厚、

2、底板C35混凝土300厚(底板抹水泥砂浆)、

3、池壁C35混凝土300厚(外侧抹水泥砂浆)、

4、顶板C35混凝土180厚(顶面抹水泥砂浆)、

5、300*300独立柱50棵、

6、M7.5水泥砂浆MU10机砖砌筑倒流墙,(水泥砂浆抹面)。

本项目为东营市港城热力有限公司港城集中供热项目工程消防水池,消防水池为全现浇结构。

3、施工准备

3.1 技术准备

(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。

(2)编制模板施工方案,对施工队进行技术交底。

(3)对施工人员进行安全和技术培训,加强班组的技术素质。

3.2 材料需用计划

序号材料名

规格单位数量备注

1 钢管Φ48×3.5×

(4-6)m

T 16

3 木枋50×100 M312

4 模板2400×1200×1

5 张180

5 橡胶止

水带

300 米180

6 顶托颗1500

7 扣件颗3500

87 止水螺

840MM 根2400 止水片满焊

3.3 机械需用计划

机械名称型号数量

1 平刨机MB573A 1 台

2 圆盘锯MJ104A 1 台

3 压刨机MB10

4 1台

4 电焊机BX1-500 2台

5 混凝土振捣棒4台3.4 劳动力需用计划

工种人数进场时间备注

1 钢筋工13 2012-3-18

2 木工12 2010-3-18

3 砼工15 2010-3-18

4 架子工 6 2010-3-18

5 电(焊)工 2 2010-3-18

6 专职安全员 1 2010-3-18

7 杂工 5 2010-3-18

4、作业条件

4.1 临时用水、用电

保证现场的用水、用电的线路安全畅通,各种机械设备运行完好。

4.2 脚手架工程作业条件

4.2.1各种进场的钢管、扣件均应出具产品质量合格证、质量检验报告。旧钢管应检查表面的锈蚀深度和钢管的变形程度,其偏差应满足规范的规定。

4.2.2各种钢管、扣件、跳板的进场数量应满足现场连续施工的条件。

4.2.3工长应根据施工规范、操作工艺及作业指导书的要求向施工班组作出详细的书面安全、技术交底,参加交底的施工人员应在交底书上签名。

4.3 钢筋工程作业条件

4.3.1钢筋原材料的品种、规格、数量必须符合设计图纸的要求。

4.3.2钢筋进场后,必须按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等规定抽取试件作力学性能检验,由试验部门出具的复试报告,复试合格方可使用。

4.3.3钢筋制作前必须由钢筋工长根据设计图纸和有关规范要求对构件钢筋进行翻样,然后作业班组按照放样图进行下料和钢筋保护层砂浆垫块的制作。

4.4 模板工程作业条件

4.4.1本工程采用的模板为木模板,板厚15mm。模板进场后,由项目部有关人员检验,合格后方可使用。加固模板所采用的木枋应用压刨进行刨制,以做到尺寸一致。

4.4.2根据图纸设计要求绘制出配模图,按照审批好的配模图进行下料,现场不得乱裁模板。

4.4.3工长按照操作工艺标准和施工规范的要求向班组做出详细的安全、技术交底,参加交底的施工人员应在交底书上签名。

4.5 砼工程作业条件

4.5.1模板、钢筋、预留孔洞已经安设完毕,经检查符合设计及规范要求,并办好隐检、预检手续。

4.5.2商品混凝土已提前通知搅拌站并详细告之所需混凝土的参数。

4.5.3现场所用的砼输送泵、振动器、振动棒等经调试已合格 (夜间照明的灯具准备充足)。运输道路畅通。提前与气象部门联系,尽量避开恶劣的天气,做好防雨准备。

4.5.4施工员应根据砼操作的工艺标准向施工班组作出详细的安全、技术交底。

水利水电施工组织设计doc

一、总则 1.0.1 施工组织设计是水利水电工程设计文件的重要组成部分;是编制工程投资概(估)算的主要依据和编制招、投标文件的主要参考,是工程建设和施工管理的指导性文件。认真作好施工组织设计对正确选定坝址、坝型、枢纽布置、整体优化设计方案、合理组织工程施工、保证工程质量、缩短建设周期、降低工程造价都有十分重要的作用。为提高水利水电工程施工组织设计水平,做到安全可靠、技术先进、经济合理、实用性强,适应市场经济发展的需要,特制定本标准。 1.0.2 本标准适用于编制大、中型水利水电工程初步设计阶段施工组织设计文件,编制项目建议书、可行性研究报告和招、投标文件可参照执行。编制小型水利水电工程施工组织设计文件可参考使用。 1.0.3 施工组织设计应贯彻执行国家有关法律、法规和技术经济政策,结合实际,因地、因时制宜,统筹安排、综合平衡、妥善协调枢纽工程各部位的施工,结合国情推广应用新技术、新材料、新工艺和新设备。 1.0.4 施工组织设计应重视基础资料的收集。施工组织设计工作的依据和所需资料见附录A。 1.0.5 施工组织设计除应符合本标准的规定外,尚应符合国家现行有关标准的规定。

水利水电工程施工组织设计规范(报批稿)──正文 二、引用标准 下列标准所包含的条文,在本标准中引用构成本标准的条文。在标准出版时,所示版本均为 有效。所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。 《生活饮用水卫生标准》(GB 5749—1985); 《建筑设计防火规范》(GBJ 16—1987); 《厂矿道路设计规范》(GBJ 22—1987); 《采暖通风与空气调节设计规范》(GBJ 19-87); 《粉煤灰混凝土应用技术标准》(GBJ 146—1990);《防洪标准》(GB 50201—1994); 《污水综合排放标准》(GB 8978—1996); 《水利水电工程地质勘察规范》(GB 50287—1999);《水利水电建筑安装安全技术工作规程》(SD 267—1988);《浆砌石坝设计规范》(SL 25—1991); 《水工建筑物岩石基础开挖施工技术规范》(SL 47—1994);《水利水电工程防火设计规范》(SL 278—1990); 《水利水电工程天然建筑材料勘察规程〔试行〕》(SL 251—2000); 《水利水电工程等级划分及洪水标准》(SL 252—2000);《水工隧洞设计规范》(SL 279—2002);

水利水电工程施工组织设计方案(方案)_(55)

目录 第1卷工程概况 (2) 第2卷编制依据 (2) 第3卷技术要求 (2) 第4卷试验介质 (2) 第5卷试验围 (2) 第6卷试压准备工作应符合下列要求 (2) 第7卷管道系统的严密性试验 (4) 第1章观察压降法(管径小于或等于400mm) (4) 第2章采用放水法测试渗水量(管径大于400mm的管道) (4) 第8卷试压安全技术措施 (5) 第1章一般要求 (5) 第2章试验时的要求 (5) 第9卷建立高度统一、技术精湛的实验领导机构 (6)

工程概况 1该管线(180+00—194+60段),全长共计1460米,此段系卷焊钢管1660m与PCCP管210m公称通径DN1800,钢管接口采用承插焊接。PCCP管采用双胶圈承插连接,主管与支管(DN800卷焊钢管)已于 9月10日全部安装完毕,经检查,管道安装焊接符合设计、规要求,为检验管道安装的在质量,施工单位对该段管道进行试压。特制定本措施。 编制依据 2.1.:《施工图》及相关技术文件。 水压试验方案》。 技术要求 3.1.最大工作压力0.6Mpa 最大试验压力1.1Mpa 试验介质 清水 试验围 DN1800焊接钢管. 桩号A 180+00—A194+60 。 试压准备工作应符合下列要求 6.1.该段主管道安装完毕,排气阀与排水阀设置见分段试压表,排水接至 排水沟。 6.2检查所有承插接口符合规要求。封堵试压预留口以外所有敞口,管 件接口应有支撑,不得有渗水现象。 6.3.管件支墩,锚固,敞口承插封堵已达设计强度。 6.4.试验管段的后背符合下列要求:

6.4.1.后背设在原状土上,后背的支撑土应分层夯实,支撑长度不得小10 米,在设后背时,基础应分层夯实分层厚度不大于0.15米,保证后背 不下沉、不后退。 6.4.2后背墙面应平整,并应与管道轴线垂直。 6.4.3为确保管端盲板不被断面推力破坏需按以下后背简图 尺寸设置后背。 7.1 试验工序(详见《试压方案》附图3) 7.2 水压试验方法及操作步骤 7.2.1 引水 a 试压设备和水源: 水源试压采用电动试压泵,水源接自“城供水”引水口,在该段主管道各排气点(管顶标高)设排气阀。在191+70(管底标高)处设排水阀,接至排水沟。在185+40处作注水接口。(参见附图1给水系统试验布置图) b水量计算:从取水点到灌水口长度400(m)和高差2(m),选用合适的潜水泵和φ40的钢管灌水,按管道规格计算储水量。试验管段长为1460m。 水量 V=πR2L(m3)=735.6 m3 L假若定为1460m;

消防水工程施工组织设计

消防水工程施工组织设计 一、编制说明 (一)编制依据 1.消防给水工程施工图纸; 2.工程现场施工条件; 3.国家有关工程建设法规要求; 4.国家现行有关施工规范及标准要求; 5.河北省区建设厅颁发的有关建筑规程安全质量等文件; (二)施工中主要遵循的有关规范及标准 1.《建筑给水排水及采暖工程施工及验收规范》(GB50242—2002); 2.《给排水与采暖工程施工工艺标准》 3.《建筑工程施工现场供电安全规范》(GB50194—93); 4.《施工现场临时用电安全技术规范》(JGJ46—88); 5.《建筑施工高处作业安全技术规范》(JGJ80—91) 6.《自动喷水灭火系统施及验收规范》(GB 50261-2005) 7.《自动喷水灭火系统设计规范》;GB50084-2001(2005版) 8.《建筑消防设备检测技术规程》GA503-2004 9.《建筑机械使用安全技术规程》; 10.《建设工程施工现场供用电安全规范》;GB50194-93

11.《建筑工程施工手册及建筑工程施工质量通病及预防措施》; 二、工程特点 1.在施工过程中要和土建、装修协调配合,统筹安排,优质高效的完成安装任务。 2.质量要求高,该工程内部设施完备,技术先进,装修水准高,土建安装施工均须达到高质量,须保证建筑设施使用的可靠性,安全性,保证建筑装饰安装三者的整体及协调。 3、系统复杂:喷淋系统、消火栓系统分为高、低区;消防泵房;消防临时给水设施; 4、钢管品种多:消火栓系统采用焊接钢管、消火栓第一个设备层以下消防干管和消防传输管道采有加厚镀锌钢管;喷淋系统低、高区采用普通镀锌钢管,喷淋中区报警阀前和减压阀前采用无缝镀锌钢管; 5、工作压力高:消防传输系统工作压力:1.4MPa;消火栓高区工作压力:1.6MPa;喷淋低区工作压力:1.6MPa; 三、施工准备工作 施工准备 1.组织施工技术人员对参加本工程全体人员对消防给水工程的技术要求、工期要求、质量要求等进行详细交底,使人人明白目标,以确保工程如期完成。 2.会同施工人员熟悉图纸,及早发现施工中的问题,向有关部门反映,使问题在施工之前得到解决,保证顺利施工。

地下消防水池工程施工组织设计方案

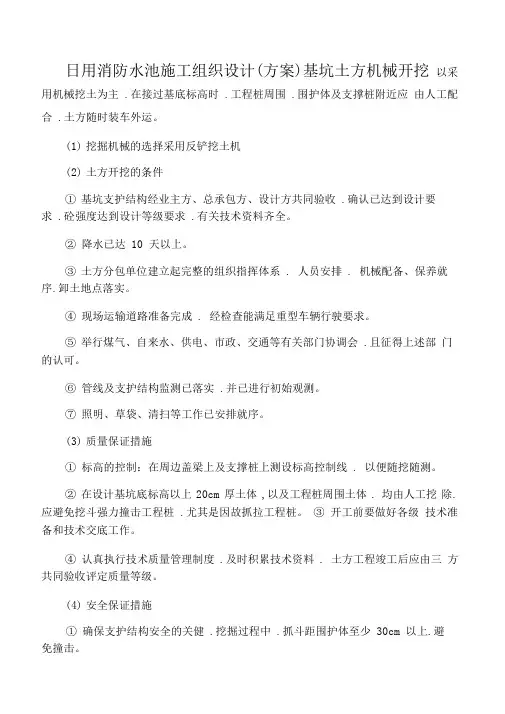

日用消防水池施工组织设计(方案)基坑土方机械开挖以采用机械挖土为主.在接过基底标高时.工程桩周围.围护体及支撑桩附近应由人工配合.土方随时装车外运。 (1)挖掘机械的选择采用反铲挖土机 (2)土方开挖的条件 ①基坑支护结构经业主方、总承包方、设计方共同验收.确认已达到设计要求.砼强度达到设计等级要求.有关技术资料齐全。 ②降水已达10 天以上。 ③土方分包单位建立起完整的组织指挥体系. 人员安排. 机械配备、保养就序.卸土地点落实。 ④现场运输道路准备完成. 经检查能满足重型车辆行驶要求。 ⑤举行煤气、自来水、供电、市政、交通等有关部门协调会.且征得上述部门的认可。 ⑥管线及支护结构监测已落实.并已进行初始观测。 ⑦照明、草袋、清扫等工作已安排就序。 (3)质量保证措施 ①标高的控制:在周边盖梁上及支撑桩上测设标高控制线. 以便随挖随测。 ②在设计基坑底标高以上20cm 厚土体,以及工程桩周围土体. 均由人工挖除.应避免挖斗强力撞击工程桩.尤其是因故抓拉工程桩。③ 开工前要做好各级技术准备和技术交底工作。 ④ 认真执行技术质量管理制度.及时积累技术资料. 土方工程竣工后应由三方共同验收评定质量等级。 (4)安全保证措施 ① 确保支护结构安全的关健.挖掘过程中.抓斗距围护体至少30cm 以上.避 免撞击。

② 挖掘机、运输车只能停在路基箱上. 不宜直接停在水平支撑上。场内运输 道路应按设计要求制作。 ③对围护体和管线进行监测. 发现问题及时采取措施。 ④夜间施工要有足够的照度.进出口处专人指挥.避免发生交通事故. 挖机回转范围内不得站人.尤其是土方施工配合人员。 ⑤基坑周边用钢管扣件成高度900mm 的拦杆。 ⑥做好各级安全交底工作。 (5)交通、环卫协调与文明施工 ① 与交通、环卫、渣土办理好土方准运手续。 ② 在进出口处铺设草袋. 车辆开出时在大门由二人专门去泥.冲洗车胎. 每天早晨清扫.冲洗路面.阴雨天尤其要注意。 本工程采用盲沟集水井排水方法。 (1 )当土方开挖至设计基底标高时?开挖宽0.4m.深0.3m的排水沟.沿基坑周边和纵横各15m 设一道.而后填满碎石.形成排水盲沟系统。 (2)集水井每30m 设一只.至少设四只.每角一只.集水井直径1m. 深度1.0m.井壁采用标砖预制?井底铺0.3m厚的碎石?以免泥砂堵塞水泵。 (3)排水沟和集水井应保持一定高差。 (4)施工现场要有完善的排水堵水系统.防止地表面水流入基坑内。基础施工完 成后及时回填。 回填土采用土质良好、无有机杂质的粘土。蛙式打夯机分层夯实.分层厚度控制不超过250mm.控制好回填土的含水率.以免产生橡皮土”现象。 按规范要求现场取样进行土的干容重测试.以确保其密实 基础模板制作安装 ⑴安装顺序

水电安装施工组织设计范本

目录 一、编制依据 (2) 二、工程概况 (2) 三、工程特点 (2) 四、施工准备 (3) 五、主要工序施工技术措施 (6) 六、电气工程施工 (8) 七、管道工程施工 (22) 八、质量保证措施 (50) 九、安全技术措施 (52) 十、消防保卫措施 (53) 十一、现场文明施工管理措施 (54) 十二、成品及设备部件的保护措施 (55) 十三、现场的材料设备供应和管理措施 (56) 十四、降低成本技术措施 (56) 十五、技术保证措施 (57)

郴州市第一人民医院东院一期 安装工程施工组织设计 一、编制依据 1、工程施工图纸 2、工程合同条款 3、郴州市建委相关文件 4、现行《建筑安装工程施工规范》和《建筑安装工程质量评定标准》 二、工程概况 1、工程名称:郴州市一人民医院东院一期 2地理位置:郴州市苏仙区白露塘镇青年大道与白露塘路交汇处 3、工程规模:总建筑面积约80000m2;建筑高度最高为99.85米 4、工程特点:本工程为框剪结构;由医技楼5层,住院楼10层;专家楼11层组成。 1、电气部分: 动力、照明、弱电(电话综合布线系统、消防报警联动系统、有线电视系统、广播系统、电视保安监控系统)、防雷接地系统等。 2、管道部分: 生活冷水系统、生活污水系统、雨水系统、消火栓系统、自动喷淋系统。 三、工程特点: 1、本工程为新建公共建筑,楼内设施较完善,功能齐全,技术含量高。为此我们将在安装施工过程中,结合本工程的特点,配合好土建施工,统筹安排,协调配合,优质高效的完成任务。 2、本工程施工工期紧,专业交叉施工多,技术难度大,工程量大,劳动力组织及管理机构配备是否合理,将影响建设方的社会效益。因此,我们将发挥各职能部门的积极性,精心施工,以竣工验收日期不变为基准,全部实行倒排计划,投入最精干的队伍,以严密的组织机构落实详细的施工计划,强化管理,严格执行质量管理制度,保证工程施工质量。 四、施工准备 (一)、施工布置原则

水利水电工程施工组织设计规范2004

SL 中华人民共和国水利行业标准 SL303—2004 替代SDJ 338—89 水利水电工程施工组织设计规范 Specifications for Construction Planning of Water Resources and Hydropower Engineering 2004—08—23发布 2004—12—01实施 中华人民共和国水利部发布

前言 根据水利部水利水电规划设计管理局(水总局科[2001]1号)文件和《水利技术标准编写规定》(SL 1—2002)的要求,对1990年1月1日发布的行标《水利水电工程施工组织设计规范(试行)》(SDJ 338—1989)进行修订。 和SDJ338-89相比,本标准基本上保持了原标准的总体框架和主要内容,作了局部调整。全标准分为8章38节284条和8个附录,主要技术内容有: ──明确了水利水电工程施工组织设计的作用,规定了标准的适用范围; ──规定了施工组织设计的编制原则、工作依据、所需资料和引用标准; ──对施工组织设计主要工作(施工导流、主体工程施工、施工交通运输、施工工厂设施、施工总布置和施工总进度)的一般要求、采用标准、设计原则和有关技术问题作了具体规定。 本次修订的主要内容有: ──适用范围增加了“小型水利水电工程”施工组织设计可参考使用本标准; ──标准中尽力反映了“市场经济”对施工组织设计的要求; ──标准中体现了“环境保护”和“水土保持”对施工组织设计的要求; ──增加了施工组织设计的“引用标准”; ──施工导流中列入了“风险度分析法”; ──修订了“坝体施工期临时度汛洪水标准”; ──取消了“过木设施”的内容; ──增加了部分成熟的新技术、新工艺和新方法; ──强调了“料场规划”的作用; ──增加了大体积混凝土温度控制的有关施工要求; ──增加了“金属结构及机电安装工程”施工方法的有关要求; ──增加了“施工总布置堆场及仓库面积估算”的有关要求; ──施工总进度中补充了“工程准备期”和“地面厂房”的施工进度。 本标准的强制性条文有3.2.1、3.2.2、3.2.4、3.2.5第2款、3.2.6、3.2.7、3.2.12、3.2.16、3.2.17、3.4.10、3.4.12、4.2.7、4.6.13黑体部分、4.7.14第4款、6.5.6黑体部分、7.3.3,以黑体字标识,应严格执行。 本标准为全文推荐。 本标准所代替标准的版本为: SDJ 338—1989 本标准批准部门:中华人民共和国水利部 本标准主持机构:水利部水利水电规划设计管理局

水电工程施工组织设计方案范本65948

水电施工方案 目录 一、施工技术说明书 1、工程概况 2、施工准备 3、施工方案 4、施工技术组织措施 二、施工进度计划 三、技术物资供应计划 四、现场施工管组织结构及管理人员职责 五、安全、消防、季节施工措施 六、文明施工及产品保护措施

第一章工程概况 工程围:按业主提供xxxxxx 室外给排水安装工程、电气照明安装工程、电力和防雷设置安装工程全套施工图纸和双方签证施工合同全部容。 工程质量要求:达到现行国家颁发的施工及验收规和质量标准。 第二章施工准备 1、临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。 2、劳动力安排:根据施工进度要求,合理安排的人员进场施工。 3、技术准备: ①、认真学习、熟悉施工图纸,理解设计的意图,搞好图纸会审; ②、编制施工方案和施工操作要点,对可能出现问题的部位和工序提出注意 事项和措施,对关键工序有专门的单项施工方案; ③、由公司工程部,进行技术交底,技术交底的容为:图纸交底、施工组 织设计交底、设计变更和洽商交底、分项工程技术交底,以明确施工意图;克服 质量通病,确保工程优良; ④、组织现场施工人员学习工程质量验收规及ISO9001:2000 质量体系标 准与作业指导书,实行专业技术培训,全面掌握、熟悉安装工程质量检验评定标准; ⑤、建立各种规章制度:材料管理制度、安全责任制、施工现场用水用电安 全制度、卫生值勤制度、出勤考核制度; ⑥、对工人岗前进行安全教育与安全交底。 第三章主要施工方法与技术措施根据该工程的实际情况,我公司计划把本水电项目工程分为室外给水安装工程、室外排水安装工程、低压电气系统和防雷工程四个施工分部工程进行施

水电安装施工组织设计(方案)

第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照先锋国际时尚广场工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的广东佛山市城协建筑规划设计有限公司设计的先锋国际时尚广场项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,怀化市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《怀化市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)

(5)《建筑电气工程施工质量验收规范》(GB50303-2002)1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:先锋国际时尚广场 2、建设单位:湖南建峰置业有限公司 3、设计单位:广东佛山市城协建筑规划设计有限公司 4、勘察单位:湖南核工业岩土工程勘察设计院湘西分院 5、监理单位:辰溪县建筑工程质量安全监督站 6、施工单位:湖南宇泰建筑工程有限公司 7、结构类型:框剪结构 7、质量要求:达到国家有关施工质量验收规范要求,并一次性验收合格。 9、安全文明施工目标:杜绝一切伤亡事故,轻伤率控制在3‰内,争创

华北科技学院消防水池施工组织设计方案.doc

华北科技学院消防水池施工组织设计方案

华北科技学院消防水池施工组织设计方案

一、编制说明及编制依据 (5) 1.1 编制说明 (5) 1.2 编制依据 (5) 二、工程概况 (7) 2.1 现场施工条件与环境 (7) 2.2 工程概况 (8) 2.3施工条件 (8) 2.4 主要工程量一览表 (9) 2.5 施工中需重点控制的内容 (9) 三、施工部署 (9) 3.1 项目管理目标 (9) 3.2 项目管理机构介绍(机构组成表、简历表). 10 3.3 施工准备(设备表、劳动力计划表) (18) 3.4 施工进度计划(横道图) (1) 四、施工平面布置 (1) 4.1 施工平面布置方案说明 (1) 4.2 施工平面布置 (1) 4.3 主要生产设施布置 (1) 4.4 施工临时用水、电 (2) 4.5临时设施用地一览表 (2) 五、主要施工方法和技术措施 (3) 5.1施工测量 (3)

5.2钢筋工程 (3) 5.3模板工程 (4) 5.4脚手架工程 (6) 5.5砼工程 (6) 5.6砌体工程 (7) 5.7 抺灰工程 (7) 5.8施工缝的处理 (8) 六、雨季施工措施 (9) 6.1 雨季施工准备 (9) 6.2 雨季施工需采取的主要措施 (10) 七、质量保证措施 (12) 7.1 质量保证措施 (12) 7.2 施工质量控制措施 (13) 八、工期保证措施 (21) 8.1施工组织保障措施 (21) 8.2 计划保障措施 (21) 8.3 工序管理保障措施 (22) 8.4 选用优良的施工队伍及提高施工机械化水平. 22 8.5 资金材料管理保障措施 (22) 8.6 经济措施 (23) 8.7 外部环境保障措施 (23) 8.8 季节性施工保障措施 (23) 九、安全文明施工及环保措施 (24)

消防水电施工组织设计

五、施工组织设计 (一)工程项目概况 1、项目名称: 2、招标单位: 3、建设地点: 4、工程规模: (二)施工方案及技术措施 1.报警系统施工方案 为了提高火灾自动报警系统的施工质量,确保系统正常运行,防止和减少火灾危害,爱护人身和财产安全,特按国家规范的规定编写施工方案,并严格按方案要求进行施工。 火灾自动报警系统的施工,必须受公安消防监督机构监督,系统在交付使用前必须通过公安消防监督机构验收,因本规范适用于工业与民用建筑设置的火灾自动报警系统的施工及验收,因此除执行以上规范外,还必须符合国家现行的有关标准和规范的规定。施工前还必须具备下列条

件: ●施工图纸,技术资料齐全。 ●设计交底,图纸会审进行完毕。 ●施工组织设计,施工预算书,消防安装申报手续差不多完成。 ●施工用机具设备已运至施工现场,劳动力调配及材料供应落实。 ●设备清点,交接做好记录。 系统施工的一般规定 ●火灾自动报警系统的施工应按设计图纸进行,不得随意更改。 ●火灾自动报警系统施工前,应具备设备布置平面图、接线图、安装图、系统图以及其它必要的技术文件。 火灾自动报警系统竣工时,施工单位必须提交下列有关文件: ●竣工图; ●设计变更文字记录; ●施工记录和隐蔽工程验收记录; ●检验记录(包括绝缘电阻和接地电阻测试记录);

●竣工报告。 1.1管内穿线 1)穿在管内绝缘导线的绝缘强度不应低于500伏。 2)导线在管内不准有接头和扭结,其接头必须在接线盒内连接。 3)不同回路、不同电压和交流与直流的导线不得穿入同一管内,但电压为50伏及以下的回路可除外: 4)同一交流回路的导线必须穿入同一根管内。 5)管内导线总面积不应超过管子总面积的40%。 6)垂直敷设的电线管内导线,每超过下列长度时应在管口处或接线盒中加以固定,以防止导线因自重而折断。 7)导线穿入管内,在导线出口处应装护线套。不进入盒(箱)内的垂直管口导线穿入钢管后应做密封处理。 1.2 消防电设备安装 1)火灾报警操纵器的安装。 ●火灾报警操纵器落地安装,其底边应高出地坪0.1-0.2mm。

水利水电施工组织设计方案(方案)

****水利枢纽 一期工程施工 组织设计 文件编号:DP-QP-09-01 版本号: A z

分发号: 控制要求: **水电工程局大埔水电站工程经理部 二○○○年十月 批准:时间: z

审核:时间: 校核:时间:时间:二○○○年十月 目录 1 工程概况、编制说明、施工准备 2 施工总平面布置 3 主体工程施工技术措施 3.1厂坝土工程施工技术措施 3.2厂坝砼浇筑工程施工技术措施 3.3灌浆工程施工技术措施 3.4金属结构制安及机组安装工程施工技术措施 3.5导截流工程施工技术措施 z

3.6其它工程施工技术措施 4 施工机械进场计划 5 工程质量、安全生产保证措施 6 工期保证措施 7 高温、冬季、雨季施工措施 8 文明施工、减少扰民、降低环境污染措施 9 工程保修措施 10 进度计划 11 劳动力计划表 1 编制说明、工程概况、施工准备 1.1 编制说明 (1)本文是根据****水利枢纽主体工程土建施工合同文件(合同编号:GX—DPHPS—0001)和目前工程面貌及颁布的水电站工程施工技术规、工程局ISO质量体系文件的有关规定来编制的。 (2)投资资金必须足额按时到位。 (3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。 (4)本施工组织设计是以2001年元月主体工程开工,2002年11月z

进行截流,2002年12月第一台机组发电为目标进行编制。 (5)各种施工图纸必须按时到位。 (6)工程投资计划: 因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。 1.2 工程概况 1.2.1 说明 ****水利枢纽主体工程于是1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已到▽99~101m高程,3#~6#闸墩已到▽97.5 m高程,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。总共完成土开挖(或填筑)约87.05×104m3,清淤2.53×104 m3,钢筋制安1182t,砼浇筑约12.45×104 m3,灌浆13086m。1995年5月后由于种种原因工程被迫停工,1997年11月复工,1998年5月再次停工。2000年11月经过多的共同努力,**水利枢纽又恢复建设施工,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。根据这设案,编制本工程施工组织设计。 1.2.2 一期工程施工项目 一期工程主要施工项目有: (1)挡水工程土建包括右岸接头坝、右岸接头砼重力坝、1#~5#闸坝、排漂闸及1#~3#导墙。 (2)导流工程的一期围堰修复及拆除。 (3)发电厂工程土建包括厂房砼、安装间砼、导砂坎砼。 (4)其它工程的右岸近坝区上下游护岸。 z

消防水电安装专业承包工程施工组织设计方案

第一章总本概述 第一节编制说明 一、编制依据 1、招标单位提供的招标文件、施工图纸及工程量清单。 2、标前施工场地的地理位置、施工现场、周边环境勘察情况。 3、我公司现有可投入工程的施工技术人员和机械设备。 4、与工程建设有关的法律、法规。 5、《建筑给水排水及采暖工程施工质量验收规(GB50242-2002)》、《自动喷水灭火系统施工及验收规(GB50261-2005)》、《火灾自动报警系统施工及验收规(GB50166-07)》、《通风与空调工程施工质量验收规(GB50243-2002)》、《建筑电气工程施工质量验收规(GB50303-2002)》、《建筑设计防火规(GB50016-2014)》、《建筑给排水设计规(GB50015-2003)》、《自动喷水灭火系统设计规(GB50084-2001)》、《火灾自动报警系统设计规(GB50116-2013)》、《建筑电气安装工程手册》、《现代民用建筑电气工程设计与施工》、《智能建筑弱电工程设计施工图集(97X700(上、下))》等国家的有关标准及规。 二、施工管理目标 我公司将全面响应招标文件的要求,按照“科学管理、安全高效、创优重誉、适应市场”的指导方针,实现以下总目标: 1、工程质量目标:严格按国家颁布的现行施工规定及安全操作规程施工,确保工程竣工验收等级为合格。 2、工程工期目标:确保在签订施工合同后365个日历天以竣工。 3、安全生产目标:强化施工现场科学管理,坚持“安全第一、预防为主”的方针,确保施工期间杜绝重大工伤事故。 4、文明施工目标:达到市文明工地标准。 第二节工程概况 一、工程概况 工程名称:置盈商业中心工程 工程地点: 建设单位: 监理单位:

消防水池施工组织设计

目录 1.工程概况 ............................................................... 错误!未定义书签。 2.编制依据及说明..................................................... 错误!未定义书签。 3.目标策划 (1) 4.工程质量检验策划 (4) 5.施工总体部署 ........................................................ 错误!未定义书签。 6.施工进度计划 (6) 7.施工现场平面布置图 (7) 8.施工准备 (7) 9.施工工艺和施工方法 (9) 10.关键过程和特殊过程的控制 (22) 11.季节性施工 (22) 12.施工机械、设备配置计划 (23) 13.测量装置配置计划 (24) 14.劳动力组织 (24) 15.质量保证措施 (25) 16.文明施工现场管理措施 (27) 17.安全管理规定及保证措施 (31) 18.劳动保护用品的配置与发放 (45) 19.成品保护与工程防护 (46) 20.成本控制措施 (46) 21.组织机构图 (48)

1. 工程概况 1.1本工程为室外消防水池及泵房,地点位于大同市天镇县于八里村西南。水池蓄水量300m3;水池覆土为0.9m;建筑面积:205.13m2。建筑耐火等级:二级;防水等级:二级。 1.2本工程主要参建单位: 建设单位:同煤集团宏丰有限公司 设计单位:大同市建筑设计研究院` 监理单位:太原理工大学监理公司 施工单位:大同煤矿集团宏远建设有限责任公司 1.3消防水池为全混凝土现浇结构;泵房基础为条形基础,基础上部为砖砌体结构。 2. 编制依据 《混凝土结构工程施工质量验收规范》GB50204-2015 《建筑地基基础工程施工质量验收规范》GB50202-2012 《建筑工程施工质量验收统一标准》GB50300-2013 《工程测量规范》GB50026-2007 《施工现场临时用电安全技术规范》JGJ46-2015 3. 目标策划

水电施工组织设计详细版模板

水电施工组织设计 详细版

施工组织设计(施工方案)审批表工程名称 施工方案

一、工程概况: 本工程是铁通湖南通信枢纽楼, 位于湖南省长沙市马王堆路与荷晏路交叉口西北角, 由铁通湖南分公司负责筹建实施, 占地面积为 1104.82m2, 总建筑面积15920.74m2, 地下一层, 地上十五层, 建筑高度64m, 属高层建筑一类工程, 地下室设地下人防设备层。一层门厅, 二层报告厅, 三层餐厅, 四至七层客房, 八至十二层办公室, 十三层智能网设备层, 十四层数据中心, 十五层计费中心。由湖南农林业勘察设计研究总院设计, 由湖南省长沙市马王堆建筑公司施工。 二、工程介绍及说明 1、电部份 本大楼总装机容量为2584KW, 计算有效功率为1565KW, 大楼低压配电采用放射式与树干式相结合的方式。对重要的用电负荷, 采用电缆放射式供电。一级负荷, 采用双回路供电(如机房、 电梯、消防, 精密空调、通风、排污)在最末端, 配电箱双电源自动切换, 一级负荷, 供电采用耐火电缆NH-VV-1KV 。一般负荷采用阻燃电缆ZR-VV-1KV 敷设于大楼电缆井及地下室电缆桥架内, 穿地下室人防墙电缆设置防爆套管。大楼地下室从室外变电间引至强电井桥架采用Xaj-P-800 X 150。其于水平部份采用XQ-P-200 X 100。从主桥架至空调控制室采XQJ-P-400 X 150。强电井内垂 直桥架采用XQJ-P-800X 150。地下室设有空调、消防、生活水泵及配电控制屏。设有水箱、水池、排污及控制开关箱。地下室照明设有公共照明一般照明、应急照明。每层强电井内设有照明开关总箱, 屋顶设有排风、空调、电梯、开关控制箱。大楼每层设有一般照明筒灯, 过道走

水利水电工程施工组织设计

水利水电工程施工 组织设计 1

施工组织设计 第一章编制说明 一、编制依据 1、本工程招标文件; 2、本工程施工图纸; 3、<水利水电工程施工组织设计规范>; 4、<水利水电建设工程验收规程>; 5、<水利水电工程施工测量规范>; 6、<水利基本建设工程验收规程>; 7、<道路交通标志和标线>; 8、<水源涵养林建设规范>; 9、<饮用水水源地保护区标志技术要求>; 10、<饮用水水源地保护区划分技术规范>; 11、<砼质量控制标准>; 12、<砌体工程施工及验收规范>; 13、<普通混凝土用碎石或卵石质量标准及检查方法>; 14、<建筑工程质量检验评定标准>; 15、<普通混凝土用砂量标准及检验收方法>; 16、<普通混凝土配合比设计技术规定>; 17、<砼拌和用水标准>; 18、业主对本工程的工期、质量标准等要求; 19、现场调查、收集、咨询所获取的资料;

20、我公司综合管理、施工技术和机械设备水平及类似工程施工中的经验和工法成果。 二、编制原则 1、积极响应招标文件要求,以合同工期为依据进行施工总体安排,并配备足够的施工队伍、机械设备,确保施工工期; 2、严格遵守设计文件要求的施工规范、施工质量验收标准; 3、编制时对本工程的地质条件,地理环境和交通情况作了充分的了解和准备,制定了科学合理、详细周密、经济适用的施工方案,按照工程建设的质量、工期,安全、环保等各项要求,结合本工程的实际情况,实事求是进行编制。配备先进的施工机械设备,投入经验丰富、技术过硬的管理人员和施工队伍。 4、突出重点、兼顾一般; 5、合理安排施工顺序,尽量减少季节、环境及其它工序施工间的相互影响; 6、临时工程、临时设施的设置尽量利用已征土地及其它荒地,并尽量和规划的永久性工程相结合,兼顾其它施工单位的利益,确保目标的顺利实现。 第二章工程概况说明 一、工程概况 工程名称:1111 工程地址: 招标项目代理机构: 招标人:

消防工程施工组织设计(标准版)[详细]

深圳市气象塔消防工程施工组织设计 (标准版)

目录 第一章编制说明和编制依据 (1) 第一节编制说明 (1) 一、工程概况 二、工程特点 三、工程内容 第二节编制依据 一、编制依据 二、主要设备材料清单 第二章施工组织机构 一、施工组织机构 二、项目经理部岗位职责 第三章施工总体部署及总进度计划安排 第一节施工总体部署 一、施工总体部署 二、施工组织方案 第二节施工总进度计划安排 一、施工安装工期 二、施工总进度计划安排 第三节劳动力组织 第四章施工准备 第一节主要施工机具计划 一、主要施工机具计划 二、施工机具的维护保养 第二节施工用电、用水计划 一、施工现场用电计划 二、施工现场用水计划 第三节物资供应 一、自行采购物资控制 二、甲供设备、材料的协调 第五章主要工程项目的安装技术措施 第一节消防水系统 一、室内消火栓系统施工技术方案措施

(一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案: (四)系统施工技术措施 二、湿式自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 三、雨淋喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 四、消防水幕系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施 五、预作用自动喷水灭火系统施工技术方案措施 (一)系统组成和分布 (二)系统的主要特点 (三)系统施工方案 (四)系统施工技术措施: 第二节火灾自动报警系统施工技术方案措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第三节气体灭火系统施工安装技术措施 一、系统组成和分布 二、系统的主要特点 三、系统施工方案 第四节防排烟系统施工技术方案措施 一、预留、预埋

消防水电施工方案1

施工组织设计(方案)

编制人: 审核人: 审核日期:二O一O年六月二十九日

施工方案 第一节电气工程 电气工程包括报警线路施工、报警控制器回路、探测器、手动报警按钮、模块接线施工等,施工必须有施工严密的管理措施,严格质量管理体制,高水平专业施工管理人员,科学的施工方法和积极主动的协调配合精神。 1、根据专业分类组织专业技术负责人员认真熟悉图纸。 2、对施工人员强化岗前培训,由专业技术人员根据具体专业特点,对本专业技术要求及规范、质量通病、特殊材料设备、工艺流程进行全面讲述,并进行岗前练兵考核,达不到要求者不准上岗。 2.1、做好图纸会审,避免施工的盲目性。 2.2、做好开工前材料设备,施工进度总计划及施工中月、旬计划。 2.3、施工机具组织进场,先进设备购置。 2.4、技术交底内容包括:工艺、质量、安全、方案交底,并有针对性。 2.5、材料设备进场,配合施工开始。 3、施工程序安排: 3.1检查施工阶段内,各种管路的数量规格,位置是否与其他专业有矛盾,如有矛盾及时提交监理部门或建设单位相关专业人员协调。 3.2验线、穿线、校线。 3.3配合土建装修、设备安装。 3.4各系统控制器安装。 3.5全系统调试。

3.6组织交工验收。 4.主要施工方法: 4.1管内穿线安装工程 4.1.1管内穿线 1、在穿线前,应首先检查各个管口的护口是否整齐,应将管内或线槽内的积水及杂物清除干净,当管路较长或转弯较多时,要在穿线的同时往管内吹入适当的滑石粉,穿线时,同一回路的导线,必须穿入同一管内或线槽内,不同回路,不同电压以及交流与直流的导线,不得穿入同一管或线槽内。 2、穿入管内导线包括绝缘层的总截面积不应大于管子内截面积的40%,且穿入的导线应能满足日后维修更换要求,杜绝死线。 3、严禁导线在管内接头和扭结,也不得将导线接头埋入箱底板后的墙体,如有接头必须在箱盒内。 4、导线的分色:报警信号线正极为红色、负极为蓝色。 4.1线路绝缘摇测 传感器、探测器及模块安装前进行摇测,首先将应将干线和支线分开,一人摇测,一人及时读数,并记录,摇动速度应保持在120n/min左右,读数应采用一分钟后的读数为宜。 4.2 接线端子箱安装应在土建地面施工完后进行。 接线端子箱安装位置应准确,部件齐全,箱体开孔合适,切口整齐,油漆完整,盘内外清洁,箱盖、开关灵活,回路编号清晰,接线整齐,线安装明显牢固。 接线箱因有引出管而需开孔时,必须使用开孔器,严禁用电、气焊开孔。 4.3 探测器、手报按钮、模块安装及接线

(完整版)水利水电工程施工组织设计管理

水利水电工程施工组织设计 1、什么是施工组织设计 1.1 设计阶段的概念 水利水电工程是一项复杂的系统工程,按我国项目建设现行的基本建设程序,可以划分为9个阶段,一般包括: 1)、规划阶段; 2)、项目建议书阶段; 3)、可行性研究阶段; 4)、设计阶段; 5)、开工准备阶段(四通一平及招投标); 6)、施工阶段(实施阶段); 7)、生产准备阶段(投产前); 8)、竣工投产阶段(试运行); 9)、后评价阶段(项目投产1~2年以后); 图1-1 项目阶段划分 图1-2 项目阶段与投资控制关系图 1.2 各阶段主要工作内容 a.初步设计; b.技术设计; c.施工图设计

水利水电工程投资多、规模庞大、周期长,包括的建筑物及设备种类繁多,形式各异。涉及专业纵多,水文、规划、地质、水工、施工、机电、金结、建筑、环评、水保、移民、概算、经济评价等,各专业缺一不可,各专业之间均有一定程度的联系,需要在工程各阶段设计中紧密配合才能提供完整的设计产品。一个水利水电项目一般要经过规划、项目建议书、可行性研究、初步设计、招投标才能进入正式施工实施阶段。 水利水电工程施工组织设计是工程设计文件的重要组成部分,是指导拟建工程项

目进行施工准备和施工的技术文件,是探讨施工科学管理、缩短建设周期的独立学科和工程项目建设前的总体战略部署。根据水利水电工程项目的工程量大、结构复杂、施工质量要求高、建设地点多处荒山峡谷、交通困难、还受水文、气象、地形地质等自然因素制约等工程施工特点,确定合理的施工顺序和总进度;选择适当的施工方法、施工工艺和相应的施工设备;选定原材料和半成品的产地、规格、数量;确定施工总布置;估算所需劳动力、能源,对工程项目在人力和物力、时间和空间、技术和组织上作到全面合理的安排,是施工组织设计的重要内容。做好施工组织设计,对正确选定工程布置及工程设计方案;对合理组织工程施工、降低工程造价,都具有重要作用。 水工设计侧重研究布置及结构的具体形式,施工组织设计侧重研究怎么实施这种结构。比如水工专业设计一座混凝土面板堆石坝,提出设计图纸,枢纽布置,典型结构断面,基础处理等。施工专业根据枢纽布置,需要研究提出施工期河流控制(导流)、建筑材料的来源及规划、施工方法与工艺、施工总布置(砼系统、风水电、道路等)、主要施工机械设备、合理施工工期等。 施工组织“Construction Planning”,侧重Planning,即组织、实施、规划,施工组织设计的核心是“组织”。 根据编制的对象不同,施工组织设计分为三类: (1)施工组织总设计。针对整个水利水电工程编制的施工组织设计,一般在工程设计阶段编制,相对比较宏观、概括和粗略,对工程施工期指导作用,核心是导流、建材、工期,总体布置。比如西水东引一期工程可研设计阶段施工组织设计。 (2)单项工程施工组织设计。通常在招标或施工阶段编制没有雨仅涉及工程的某一局部或工序,贬值对象具体,内容也比较翔实,具有实时性。比如吉林台一级水电站施工规划,内容较多,基本涵盖施工单位进场后需要研究的主要技术问题,包括道路规划、导流规划、施工方案、机械设备等等。 (3)施工措施设计。以某单项工程或公众、或专业为对象,编制比较详细、具体的施工组织设计。比如大坝开挖施工组织设计、砼拌合系统设计等,,实际上就是施工单位所报的具体实施方案。这部分内容非常具体,一般而言,设计部门较少参与。 2、施工组织设计主要研究内容 施工组织设计主要研究什么内容呢?这在施工组织设计手册、规程、规范都有具体规定,大家可以参阅,这里简单提一下。

消防工程施工组织设计方案(完整版)

消防工程施工组织设计方案(完整版) 目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:*******************************(B3、B4地块)消防、防排烟、通风及人防工程 建设单位:******************************* 设计单位:********************** 项目地点:*******城东片区 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 本项目A标段为东区工程,包括地下室、*#楼、*#楼、*#楼、*#楼、*#楼工程。 二、主要施工内容与范围: 项目施工内容: 火灾自动报警系统、消防联动控制系统、消防广播系统、消防对讲电话系统、消火栓系统、自动喷水灭火系统、通风及防排烟系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防对讲电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、线槽、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、无机玻璃钢风管、风口、防火排烟阀、消声器、防排烟风机、正压送风机、等。 项目施工范围: 1、火灾自动报警及联动控制系统

相关主题
文本预览
相关文档 最新文档
