篇一:erp项目工作总结

中核华原钛白股份有限公司

erp项目工作总结

erp项目作为公司2006年三项重点工作之一,自3月15日正式启动,3月22日开始实施,4月19日上线,至今已运行近2个多月,从目前的运行情况看,系统运行基本稳定,实现了项目的阶段性目标。值此今天项目验收之际,首先我代表公司erp项目组向对项目工作给与大力支持的公司领导和积极配合、协调、保障项目运行的公司有关部门表示感谢,向用友集团公司甘肃分公司领导和咨询实施顾问致以深深地敬意,向不畏困难、积极进取、辛勤工作的所有项目参与人员表示真诚感谢和问候,没有你们在项目实施运行过程中的无私奉献,就没有项目的今天。

实施erp项目,对加强公司内部控制,提高经营效率,实现可持续发展意义重大。对改变公司资源配臵状况,及时准确地提供生产、销售、财务管理的动态信息,高效灵活地支持公司各项业务,在不断变化的市场环境中,保持竞争优势将发挥积极作用。

下面我就erp项目启动、实施、运行有关情况向各位做简要的总结。

一、加强组织,有序推进项目工作

erp项目是“一把手”工程,项目能否成功依赖于观念转变和明晰的工作目标。在项目确定后,公司随即成立了以殷总为组长的项目小组,抽调了相关部门的业务骨干,全面负责公司erp项目的实施,为项目成功提供了组织保证。工作启动后,项目组在用友咨询实施顾问指导下制定项目整体实施主计划、周计划,明确工作任务,并严格按照计划组织落实。项目运行后,以项目内部支持人员为核心,不断解决运行中出现的问题,保证了项目稳定运行。

二、建立供应链财务业务一体化系统,实现了财务与业务高度集中统一管理

随着公司二、三期技改工程建成投产,公司规模扩大,带来了公司物流、资金流和信息流流量显著增加,财务管理深度和广度在不断延伸。财务与供应、生产、销售业务集中统一管理是提高公司运营效率,有效控制成本费用,实现公司年度经营目标和中长期战略规划的迫切要求。erp项目实施为公司业务与财务集中管理提供了一个平台,同时为以财务管理为中心的集中管理提供了现代化的管理工具。

三、实现公司内部物流、资金流和信息流的全面集中和共享

公司erp项目实施后,为公司提供了一个集中统一的信息管理中心,采购、销售、供应、库存业务更加透明,公司内部物流、资金流和信息流全面集中和共享,实现了集中统一的资源平台,改变了过去由于业务与财务相互隔离,信息不对称,传递不及时,导致分析相对滞后,不能为公司经营决策提供及时准确的信息弊端。现在供应、采购、财务信息集中统一在一起,实现了信息资源的共享,为提高管理效率奠定了基础,必将减少公司管理成本。

四、规范了公司基础业务资料,全面梳理了基础资源

在项目运行前期,为了保证顺利实施并稳定运行,项目组人员及各相关部门进行了大量的前期准备工作,完成了各基层单位库存物资的清查及所有库存材料的建档、分类、编码、核对、录入、再核对工作。完成了客户档案和供应商档案的建档工作。期间共加班500多人次,完成各种数据的核对录入30多万项,为系统的启动运行奠定了基础。为了使存货分类尽可能作的完善一些,前期我们经过了两上两下,首先由项目组人员根据公司存货情况进行了大致的分类,然后反馈供应部根据实际情况进行再细分,在此基础上由公司相关领导及有关人员进行了讨论最后确定了存货分类标准,并按照规则进行了编码,编码确定后,由各库管员根据分类和编码对各自所管物资账簿进行规格型号、编号、库位号、最低库存量等的录入,在上述信息录入后,又经过了反复核对,最后才将金额录入,并再次核对,最后将存货档案打印(300多页)再次提交供应部核对确认,最终作为原始档案存档。

五、规范业务流程,加强和调整内部控制

erp项目的实施,改变了公司供应、销售以及财务人员过去传统的习惯做法,要求以全新的模式和理念开展工作,因此,过去一直沿用的与公司供、产、销、财务配套的相关管理制度必须进行修订和完善。随着项目的逐步实施,项目组人员根据新的业务流程组织相关人员进行讨论,在充分讨论的基础上,根据流程的需要和实际工作的要求,制定了相关制度目录,并分配到各业务部门,由各部门根据实际工作要求进行编写,目前已编写完成各项制度20多项,初步为系统运行提供了制度保证。

六、加强培训,为项目提供人力资源保证

erp项目稳定运行,对采购管理、仓库管理、销售管理、财务会计岗位人员的职业道德水平和业务素质提出更高的要求,培训支持显得尤为重要,在完成起初静态数据准备工作的同时,按照项目主计划结合项目进展情况,适时地开展关键用户及最终用户的培训工作,期间关键用户及最终用户的培训达12次,参加培训人数达250多人次,上机练习达560多小时,培养了一大批业务能手,为系统上线运行提供了人力资源保证。七、重点工作要求

公司erp项目从实施到今天为止,可以说是实现了阶段性目标,具备了验收条件,这说明用友u8erp系统能够适应我公司管理的需求,能够满足公司管理的需要,对加强公司内部控制,提高经营管理效率,改变公司资源配臵状况,及时准确地提供生产、销售、财务管理的动态信息,高效灵活地支持公司各项业务确实能起到积极作用。但是好的软件只有充分有效地利用,才能真正发挥作用,从目前erp系统运行前情况看,项目前期的基础工作做得还不足,导致运行过程中重复修改,增加了工作量,因此,还有很多工作需要我们脚踏实地去推进,在今后的工作中,还需要在以下方面持续改进。

1、加强以存货为核心的基础档案管理。由于公司没有专业物流管理人员加之时间仓促,公司存货分类不够科学合理,存在存货名称不够规范、规格型号不统一等等,存货档案冗余度较大。这就要求公司采购计划人员对公司原材料、生产设备及备品备件规格型号要熟悉,在存货立项时要谨慎负责,减少重复立项,注意收集存货档案中存在的问题,不断优化存货档案。

2、规范优化业务流程。从目前情况来看,公司采购、销售、财务管理流程有很多方面需要规范优化。已经确定的流程我们要坚定的执行下去,不得以“效率”为借口,破坏现有保证项目运行必备的流程规范,要转变观念,新的流程在执行之初,由于观念和习惯做法,可能存在效率问题,但随着流程固化,各个方面关系的理顺,必将带来效率的提高。

3、进一步健全相关制度。根据项目实施的要求,各部门已根据实际工作结合新的业务流程对相关制度进行了修改,编写各种制度达20多项,即将下发执行。但是,这些制度应该说还不能完全满足今后工作的需要,制度本身也还存在诸多不足,需要今后一段工作的检验和不断的修改完善,随着系统的持续运行和工作的不断深入,还会出现各种各样的问题,需要更多的制度来规范,因此,希望各部门在今后的工作中不断总结经验,制定、修改和完善各项制度,逐步形成一套系统、完整的能够保障erp系统正常运行的制度体系。

4、培训工作还要持续进行。在项目实施中对相关人员进行培训,接受培训较多的是各单位选派的关键用户,其次是全部上机人员,由于时间关系,各角色的培训还不够全面。通过对项目运行中出现问题的原因分析,用户的操作水平目前还不能适应项目需要,下一步,公司将根据系统运行的实际状况和操作人员的需求适时组织再培训工作,不断提高工作人员的水平,使erp的作用能够真正发挥。

八、项目未来规划

erp项目是一项专业性强,涉及面广,实施难度较大的系统工程,目前我们才完成了项目整体实施规划三个阶段的第一阶段,即财务、销售、采购、合同管理的信息化,第二阶段还将根据第一阶段运行情况,实施办公自动化系统,进而将公司生产管理、人力资源、质量管理等纳入erp系统。因此,第一阶段实施的是否有效,直接关系到下面两个阶段实施的时间和质量。我们一定不能停止前进的脚步,进一步汲取新的知识和方法,加强执行力,充分发挥

项目的管理效能。

最后让我们上下一心,团结一致,为提高公司核心竞争力和应对市场风险能力做出积极的贡献,为公司全面实施erp工程打下坚实的基础。

erp项目组

二○○六年七月三日篇二:erp项目阶段总结

jcerp项目阶段总结

一、项目进展

我司财务、房地产及oa项目自2012年7月2日启动以来,至今已经有一个月的实施期,这段期间,在各位领导、各业务部门同事及用友顾问的协助与配合下,项目组成员群策群力,客服困难,让我司房地产系统实施顺利推进到了蓝图设计阶段,而oa及财务项目则因顾问方人力的有限投入仍然处在项目准备阶段,以致本期项目的整体实施进度有些滞后,现将项目整体状况做分析如下:

已完成工作:

1. 建立项目组织:确定双方项目组成员及责任,建立项目制度,确定项目整体实施主计划;

2. 业务分析调研:通过实施顾问及关键用户的配合,了解我司现有财务、营销、项目管理、oa等业务流程;

3. 解决方案初稿:房地产相关模块根据调研的结果,形成了解决方案初稿,并通过关键用户培训及实际案例的测试对初稿进行了改善;而财务及oa也根据前期的调研行政了我司的需求报告;

4. 房地产系统测试:结合关键用户培训及实际案例来进行测试工作,极大的完善了房地产解决方案。

二、项目实施主要成果

(一) 顾问历史行程(以顾问方提供的实施日志为依据)(二) 主要输出文档

? 项目实施主计划?

?

?

?

?

?

?

?

?

? 房地产实施分计划 oa实施分计划财务u8实施分计划房地产调研计划每周计划及总结调研日报房地产需求分析报告财务u8业务系统解决方案房地产关键用户培训计划房地产关键用户测试计划

三、项目实施不足分析

虽然在各部门的配合下完成了许多工作,但纵观整个项目历程,还是有些地方做的不够到位,具体如下:

?

? 项目实施过程缺乏顾问方高层参与,使整个项目在实施过程中受到的重视程度不够; oa 顾问专业性、实施能力及实施心态均有待提升,至今为止只来过我司三次,出

具的需求报告也不尽人意,以致oa部分项目实施进度缓慢;

? 顾问方项目经理因同时在实施几个项目,对我司项目关注不够,财务、oa及房地

产的实施分计划晚了实施主计划26天提交,几乎占了整个项目实施周期的一半时间;

?

?

? 顾问方没有严格的防病毒机制,连续两周发送的文档有病毒;周计划在发送前未统一内容,出现过项目组成员给我司发送几个版本周计划的情况;项目周计划总结输出不够明细,对未完成事项没有总结原因及做责任划定,导致项

目事项每周都有延期的事项发生;

四、下一阶段工作重点

1. 正式服务器调试篇三:erp工作总结

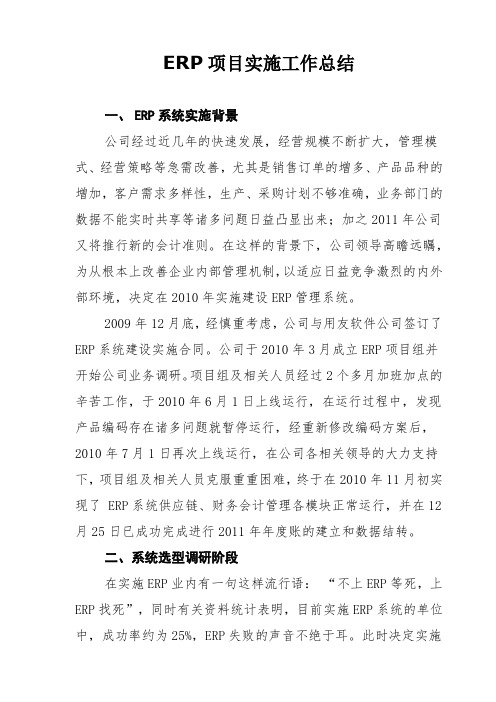

erp项目实施工作总结

一、 erp系统实施背景

公司经过近几年的快速发展,经营规模不断扩大,管理模式、经营策略等急需改善,尤其是销售订单的增多、产品品种的增加,客户需求多样性,生产、采购计划不够准确,业务部门的数据不能实时共享等诸多问题日益凸显出来;加之2011年公司又将推行新的会计准则。在这样的背景下,公司领导高瞻远瞩,为从根本上改善企业内部管理机制,以适应日益竞争激烈的内外部环境,决定在2010年实施建设erp管理系统。

2009年12月底,经慎重考虑,公司与用友软件公司签订了erp系统建设实施合同。公司于2010年3月成立erp项目组并开始公司业务调研。项目组及相关人员经过2个多月加班加点的辛苦工作,于2010年6月1日上线运行,在运行过程中,发现产品编码存在诸多问题就暂停运行,经重新修改编码方案后,2010年7月1日再次上线运行,在公司各相关领导的大力支持下,项目组及相关人员克服重重困难,终于在2010年11月初实现了erp系统供应链、财务会计管理各模块正常运行,并在12月25日已成功完成进行2011年年度账的建立和数据结转。

二、系统选型调研阶段

在实施erp业内有一句这样流行语:“不上erp等死,上erp找死”,同时有关资料统计表明,目前实施erp系统的单位中,成功率约为25%,erp失败的声音不绝于耳。此时决定实施erp 系统,面临着巨大的风险和严峻的挑战。因此,公司对erp的选型调研进行了周密的部署,精心的安排;从2009年8月份开始,财务部和技术部多次组织公司相关业务部门对国内外实施erp的情况进行了对比分析,并且组织专人对兄弟企业实施erp的情况进行参观调研,对实施成功和失败的因素进行了全面认真地剖析,对实施风险因素进行了细致分析。从2009年8月到12月最终签订实施erp系统合同,历时5个个多月的时间,在此期间,信息化小组进行了全面的调研,对各家软件类型及功能特点、实施的实力及业绩、项目投资等进行综合评价,同时结合公司多年使用用友的经验,最终选择了用友erp系统。

三、系统实施阶段

2010年3月底,公司在总经理薛总的主持下成立了erp项目组,全面负责erp系统的建设和实施。

公司erp项目组和用友实施项目组经过多次讨论,大家一致认为, erp系统的实施,是一个重新改进业务流程、规范企业业务流程的过程,最终实现利用信息化手段管理企业业务的目的。因此,项目总体规划如何定位、流程如何进行再造、实施范围如何确定、实施步骤如何执行,必须从我公司实际情况出发,充分考虑自身的各种资源和条件,有计划、有目的、有步骤、有重点地进行。最终确定实施的原则是“立足企业实际,先固化、再优化”的实施策略。实施过程主要分为以下四个阶段:

(一)项目实施规划2010年3月18日到21日,主要是项目实施规划阶段,项目组就erp 项目的整体规划进行了深入的沟通,与用友项目实施项目组编制了《erp项目实施主计划》、《双方项目小组名单及职责》。

(二)项目调研

从2010年3月22日到28日,erp系统建设进入项目调研阶段。在该阶段,主要完成了对我公司的总体业务调研及确定流程整理计划。重点对财务管理、销售管理、采购管理、库存管理、生产管理等业务进行了详细调研。经过认真细致的调研分析,多次专题会议的讨论,完成了项目调研阶段的主要工作:

1、基础数据编码业务;

2、销售管理业务;

3、采购管理业务;

4、仓库管理业务;

5、计划的制定(采购计划、生产计划);

6、生产管理业务;

7、财务会计管理业务;

8、企业特殊要求等。

(三)系统实施

从2010年4月开始,erp系统开始进入上线前的关键阶段。此阶段的主要工作是组织erp系统操作人员培训;完成系统所需硬件、网络环境、软件安装配置;确定u890应用方案(终稿),存货编码方案、存货数据盘点;应用方案测试、调整、确定等。在此阶段,项目组编制了:《业务操作人员培训计划》

《各部门业务流程图》

《业务解决方案》

《基础数据准备计划》

《期初数据准备计划》

《静态数据准备方案》

《最终业务解决方案》

(四)系统切换上线

经过前期大量的工作,2010年5月底创建了公司u8正式帐套,完成了基础数据、基础档案、期初数据的录入,正确配置帐套各项参数,操作用户权限的分配等工作,2010年6月1日上线试运行。在系统运行期间,发现产品编码方案存在较大问题。而就在此期间,用友项目实施经理发生变动,给公司erp项目实施带来极大困难,后经项目组与用友公司协调,由用友襄樊公司接手后,项目实施才逐渐走上正轨。产品的编码方案经过与各相关部门多轮商讨、论证,结合前期存在的弊端,最终确定了更加合理的产品编码方案,并在6月底对u8账套进行修订后,于7月1日erp系统再次上线运行。

四、系统运行情况

从2010年7月1日erp系统正式切换上线,经过近半年的运行、持续优化,erp系统的运行已经在商务部、采购部、制造部、财务部等多个部门全面运行;其中使用系统模块的人员达20多人。erp系统的应用已经贯穿到公司业务的多个环节。具体表现在以下几个方面:

1、销售管理

? 实现了客户信息收集与电子归档,实现信息整合和快速查询;

? 实现了客户存货档案的在线管理;

? 实现了销售订单管理,可对订单的执行情况进行管理、控制和追踪进行管理;

? 实现了销售发货管理;

? 销售订单执行状况分析以及销售质量追溯,并可方便使用各类销售统计报表,如公司的销售发货、销售开票、回款、欠款及发货计划、费用等信息的年月日报表等,极大的提高了工作效率,为掌握公司生产进度及统筹安排提供了依据。

2、采购管理

? 实现了供应商信息收集与电子归档管理;

? 实现了采购订单管理;

? 采购订单执行状况分析以及采购质量追溯,并可方便使用各类采购统计报表,如公司的采购到货、采购发票、暂估材料等信息的年月日报表等,极大的提高了工作效率,为保证生产原材料的统筹安排提供了依据。

通过采购订单、采购到货、材料入库、发票处理、付款等全过程采购活动的信息化使得采购活动实现一定程度上的透明

ERP工作总结

ERP项目实施工作总结 一、ERP系统实施背景 公司经过近几年的快速发展,经营规模不断扩大,管理模式、经营策略等急需改善,尤其是销售订单的增多、产品品种的增加,客户需求多样性,生产、采购计划不够准确,业务部门的数据不能实时共享等诸多问题日益凸显出来;加之2011年公司又将推行新的会计准则。在这样的背景下,公司领导高瞻远瞩,为从根本上改善企业内部管理机制,以适应日益竞争激烈的内外部环境,决定在2010年实施建设ERP管理系统。 2009年12月底,经慎重考虑,公司与用友软件公司签订 了ERP系统建设实施合同。公司于2010年3月成立ERP项目组并开始公司业务调研。项目组及相关人员经过2个多月加班加点的辛苦工作,于2010年6月1日上线运行,在运行过程中,发现产品编码存在诸多问题就暂停运行,经重新修改编码方案后,2010年7月1日再次上线运行,在公司各相关领导的大力支持下,项目组及相关人员克服重重困难,终于在2010年11月初 实现了ERP系统供应链、财务会计管理各模块正常运行,并在12月25日已成功完成进行2011年年度账的建立和数据结转。 二、系统选型调研阶段 在实施ERP业内有一句这样流行语:“不上ERP等死,上ERP找死”,同时有关资料统计表明,目前实施ERP系统的单 位中,成功率约为25%,ERP失败的声音不绝于耳。此时决定

实施ERP系统,面临着巨大的风险和严峻的挑战。因此,公司对ERP的选型调研进行了周密的部署,精心的安排;从2009年8月份开始,财务部和技术部多次组织公司相关业务部门对国内外实施ERP的情况进行了对比分析,并且组织专人对兄弟企业实施ERP的情况进行参观调研,对实施成功和失败的因素进行了全面认真地剖析,对实施风险因素进行了细致分析。从2009年8月到12月最终签订实施ERP系统合同,历时5个个多月的时间,在此期间,信息化小组进行了全面的调研,对各家软件类型及功能特点、实施的实力及业绩、项目投资等进行综合评价,同时结合公司多年使用用友的经验,最终选择了用友ERP系统。 三、系统实施阶段 2010年3月底,公司在总经理薛总的主持下成立了ERP 项目组,全面负责ERP系统的建设和实施。 公司ERP项目组和用友实施项目组经过多次讨论,大家一致认为,ERP系统的实施,是一个重新改进业务流程、规范企业业务流程的过程,最终实现利用信息化手段管理企业业务的目的。因此,项目总体规划如何定位、流程如何进行再造、实施范围如何确定、实施步骤如何执行,必须从我公司实际情况出发,充分考虑自身的各种资源和条件,有计划、有目的、有步骤、有重点地进行。最终确定实施的原则是“立足企业实际,先固化、再优化”的实施策略。实施过程主要分为以下四个阶段:(一)项目实施规划

2019-201X年仓库保管员年终考核个人工作总结-范文模板 (2页)

2019-201X年仓库保管员年终考核个人工作总结-范文模板 本文部分内容来自网络,本司不为其真实性负责,如有异议或侵权请及时联系,本司将予以删除! == 本文为word格式,下载后可随意编辑修改! == 201X年仓库保管员年终考核个人工作总结 ★工作总结频道为大家整理的201X年仓库保管员年终考核个人工作总结,供大家阅读参考。更多阅读请查看本站工作总结频道。 时间象日历一样一页页的翻过去了,转眼新的一年又到了,一年一度的工作 总结要写了。我认真的回顾了这一年的工作,本人能完成领导交给的任务,胜 任自己的一切工作,做到了出库有凭据,缺货及时申报,每月进行盘库,设计各种表格,出入库的验收、记帐和发放工作,做到帐帐相符,账实相符,账卡 相符,具体工作做如下总结 1)负责仓库各种消耗和量具的管理,上班第一件事情就是查看什么物质需要,及时做好了工具的申购,传真,催货一系列程序,做到了不影响公司正常 工作。 2)货物到了,及时做入库,填写卡片等工作,做到了账,卡,物三相符, 保证帐目日清月结,一目了然,每月做好盘点工作。能熟练的运用《erp》软件填制材料订单,到货单,入库单,出库单,退库单等制作。 3)严格把好验收关,按申报订单要求,对货物进行,外观质量,数量查看,对不合格的货物予以退回,并做好记录。 4)货物到了,做到先进先出法,货物摆放整齐,摆放合理。一切工作凭有 效凭证办理,核对好后办理签字的相关手续,做到了谁收货谁负责,并做好清 洁工作。 5)和客户协调好换货,退货工作。经常和客户做好电话沟通,对仓库产品 做好防潮,防火,防盗,等相应的工作。 6)做好各种出库的产品型号分类,维护好发货的工卡量具的的编号,规格,签字等一系列烦杂的手续。填制领料单,由领料人和相关负责人签字认可,做 好出库准备工作并做账。对少数的易碎物品有明确标识。 7)每日及时做好日报表,月低及时做好月报表工作,做好消耗,废品的数 量登记,并制好表发给财务和物管种心。按时写好周计划,月计划。写好库存 分析,让财务及时了解物质的来龙去脉,有多少库存量,库存原因是什么等等 一系列工作。

ERP项目实施过程中的甲方团队组织

ERP项目实施过程中的甲方团队组织 一、前言 经过这么多年的实践和大量的专家的总结,关于ERP实施的一些话题几乎都被说完了。但是,总是有很多朋友问一些在实施过程中的具体问题,尤其是关于甲方的团队组织问题。 以前,大家不是很在乎这个问题,总觉得,我花了这么多的钱,你们乙方(服务商)应该替我全包圆了,如果我还是要花费这么多的精力,那我不是亏了么? 这个心态在很多情况下还是常出现的,大家有时候还是不自觉地以到商场买东西的这种心态来对待,有时候有的人就直接说出这类话来。不仅仅是在ERP项目上,在很多别的譬如PLM、OCS(协同办公系统)等方面,也有这样的情况。 这种心态可以理解,虽然目前ERP已经逐步达到要普及的程度,但是,问题也是越来越多了。就以我服务过的一家企业来讲,数年前我经朋友介绍加入这家公司,负责IT业务(后来又增加了一些别的业务),当务之急就是一个执行到三个半月的SAP R/3 ERP实施项目。当时实际上情况是很紧急的,因为项目从调研开始已经过去了多半年,正式启动也已经三个半月了。但是,现状是很有些混乱的味道的。我到任的时候,除了老板和一位介绍我加入的高管之外,其他的人都不认识。更不用说部门级的主管们和业务流程了。一坐下来,我就知道了问题实在是很麻烦的。最后用尽了各种办法,最后还是成功上线了。我离开的时候,提醒过:半年到一年左右,必须重新整理一次;部服务团队必须尽快优化一下。 不过,最近与了解他们的近况的朋友聊起来,说:现在那个系统无法满足新的业务需要了,搞得很有些混乱。因为业务也发生了很大的变化,增加了一个新的事业部,是与原来完全不同的产品。 为什么呢? 答案就是:项目实施前的很多该甲方做的准备工作不充分,尤其是甲方部服务团队的构成,这会影响较长时期的应用效果。那家企业的问题在于,业务容和结构都发生了很大的变动,但是,ERP的架构还是原来的。因为,如果不进行一次大的改动,是无法让这个系统适应现在的业务要求的。而为何到了现在才感觉到呢?甲方部的服务人员干什么去了? 疑问很多,也是可理解的。 实际上,现在看那家公司,主要问题在于:一方面是当时选择的乙方服务团队不是很理想,这个话题很容易明白,因为要严控成本的原因,乙方无法找到足够专业经历和水准的专业工程师(我在这里不用顾问,而是用工程师),这方面是一分钱一分货的。另一方面就是,

2020年(ERPMRP管理)联想ERP2000项目总结报告

(ERPMRP管理)联想ERP2000项目总结报告

ERP2000项目总结报告 2001年5月8日香港ERP项目上线,标志着ERP2000项目的完结。为回顾过去、汲取经验、服务未来,从目标计划、实施状况、人员队伍、费用分析、收益分析、经验总结六个方面对ERP2000项目进行总结。 一、目标计划: ERP2000项目是指以联想电脑公司为实施主体,自2000年5月8日联想集团ERP系统拆分,到2001年5月8日联想电脑公司香港ERP项目上线,在此期间所实施的各个ERP项目,以及对ERP系统的运行支持的总称。ERP2000项目是继联想电脑公司ERP系统独立上线运行之后,对公司的ERP系统进行的全面推广及部分优化工作,是公司ERP系统建设的持续拓展和深入。 总体目标为: 在保证系统运行、支持业务运作的基础上,实现ERP系统的全面推广,完成部分优化,进一步为公司的信息化建设铺实基础。 具体目标为: ●大区平台财务及销售:在上海、深圳、成都、西安、沈阳等平台实施FI/CO、SD模块,实现区域结算;在20家中心站实施FI/CO模块。 ●QDI业务:将QDI在惠阳的R/3系统升级至4.0,在原有FI/CO、MM、PP的基础上增加SD模块,在荷兰、香港平台实施FI/CO、MM、SD模块 ●香港平台业务:除满足QDI在香港平台的结算需求外,还实现了台式电脑、笔记本电脑等业务在香港平台的物料管理和财务管理(MM、FI/CO模块)功能结算。 ●在整个电脑公司范围内(包括各地平台、海外平台)实施人力资源模块。 ●配合北方新厂的投产在联想(北京)公司代码下增加立体仓库管理(WM

模块)。 ●软件企业、FM365等法人平台FI/CO的实施。 总体实施计划为: 二、实施状况: 在ERP2000项目总体目标及总体实施计划的指导下,在2000年5月8日至2001年5月8日的时间范围内,ERP2000项目的六大具体目标已顺利达成,同时还根据具体的业务要求,完成了不在计划内的七个项目。以下从项目和运行支持两个方面对实施状况进行具体说明及分析: ●基于项目的说明及分析: 完成主要项目13个,列表如下:

erp项目实施工作总结

竭诚为您提供优质文档/双击可除erp项目实施工作总结 篇一:用友eRp项目总结报告 **公司eRp系统项目总结报告 建立日期:20xx/7/5修改日期:20xx/7/5 文控编号:t6(V6.0)-hxR_001 客户项目负责人:日期:用友项目负责人:日期: 20xx/7/5 用友实施方法论——标准模板 1、项目背景 xx公司是一家专业从事“复合高分子材料”研发、生产、销售的科技企业,始建于1993年,公司总部座落于重庆市建桥工业园c区,拥有3万平方米的生产基地。 xx公司eRp项目的目标是为了规范企业财务与供应链相关的部门对账长期比较繁琐,账务及业务报表都不能较为及时、准确地上报给企业管理层人员;希望通过eRp系统能够按时上报财务报表,实时查询企业资金现状,业务流程数据,库存现状,产品生产成本,以提高企业的管理和决策水平。 2、项目回顾

1、项目实施的组织结构 xx公司eRp项目的项目组由用友方和客户方共同组成。用友方项目负责人由武晴晴担任,前期由雷耀和官耀作为项目小组成员,后期实施完成后将移交给项目经理田超。客户方由彭用文担任项目经理,项目成员包括郑良碧、郑丽和苟涛及其部门相关下属操作人员。用友圣恩公司董事长周刚担任项目总监,用友致远分公司总经理雷耀和xx公司总经理彭用文组成项目领导小组,xx公司总经理担任组长。 2、项目实施的时间、范围 xx公司eRp项目动员大会开展时间为20xx年12月5日,完成时间为20xx年7月5日,实施的范围包括,根据双方所签订的合同范围对t66.0软件的销售管理系统管理、库存管理、采购管理、应收账款、应付账款、总账等模块进行实施(20xx年5月新增加出纳管理块,未单独收取实施费用)。实施范围仅限于xx公司单独的一家公司,不包含其他公司。 本次实施范围也不包含合同范围之外的相应服务,比如网络建设等。 3、项目实施的主要阶段 项目的实施经历了项目规划、业务分析、流程设计、切换准备、系统上线和持续支持等主要阶段。 在项目的规划阶段我们主要完成了项目实施小组的组建、制订项目主计划、召开项目启动会等工作。

erp系统工作总结

erp系统工作总结 我自20xx年6月23日入职至今近4年,在这些年中严格要求自己,遵守公司各项规章制度,与同事之间相处融洽;工作上,尽职尽责,不敢有丝毫懈怠,除了做好本职工作外,还对公司的各个部门的计算机作了全面的了解,熟悉基础知识,更好的做好本职工作。本岗位目前主要工作内容是对公司计算机、传真机等硬软件及其网络的管理维护和对维涛系统进行维护,现对前期工作做如下总结:本岗位目前主要有四项主要工作内容:其一,计算机及其网络维护管理;其二,公司维涛系统的维护;其三,公司邮箱的监管和电话的软硬件故障的处理,还有会前投影机、电脑的连接、设备的检查工作。现对前期工作如下总结和: 一、计算机及其网络维护管理方面的工作 工作内容:此项工作主要包括公司计算机硬件的维护、管理,并保证公司计算机及相关网络产品的正常工作,公司计算机上软件的安装及维护,软件在使用过程中出现问题的解决,防止机器及整个网络被病毒攻击,以及公司计算机相关产品,例如打印机,复印机的日常故障维护及共享设置等。 完成情况:本年度此项工作的具体完成情况如下: (一)、计算机硬件的更换,购置和维护情况 公司电脑硬件近半年总体来讲,出现问题频率较少,每台机器除了日常的简单故障维护之外,硬件方面都做到物尽其用,对一些配置较低的机器进行适当的系统优化处理。

公司其他电脑配件采购方面基本上都是一些小的电脑配件,例如:优盘、鼠标、键盘等。整体硬件使用情况较好。 (二)、计算机系统及软件维护 公司目前一共32台台式电脑,12台笔记本在正常使用。由于机器较多,日常出现故障的情况较为常见,主要的电脑故障有:系统故障,网络故障,软件故障等,很多机器由于长期使用,导致系统中存在大量垃圾文件和病毒木马程序,系统文件受到损坏,从而导致系统崩溃,需重装系统;另外有一些属网络故障,线路问题,例如因公司机柜路由器老化而导致连接不到网络等情况。 (三)、公司计算机病毒的维护与防范情况 目前网络计算机病毒较多,传播途径也较为广泛,可以通过浏览网页、下载程序、邮件传播,为了做好防范措施,公司每台机器都安装了杀毒软件,并定期的要求升级,对发现病毒的机器及时的进行处理。近一年来,没有出现重大病毒在网内传播的情况。建议对重要电脑的杀毒软件行进升级,并保证后期正常使用。 二、公司维涛系统的维护 工作内容:协助客户完成每天的销售数据上传,远程帮助重新安装电脑系统的客户恢复维涛系统,对客户不懂的地方进行指导。 此项工作的具体完成情况如下: (一)、协助客户完成每天的销售数据上传 每天督促客户上传昨天的销售,保证数据的及时和准确。

ERP系统项目实施总结报告

_______ERP系统项目总结报告

客户项目 经理: 日 期: 用友项目 经理: 日 期: 1、项目背景 建议描述容提要: 1、客户基本状况介绍,包括行业、规模; 2、项目的目标; 某某股份,始建于一九六六年,是机械工业部定点制造液压件的重点企业。生产各种规格齿轮油泵、液压控制阀、液压缸、液压系统。产品品种达到3000多种,年销售额近1亿人民币。企业人员规模为800多人。

某某股份ERP项目的目标是为了提高生产计划系统的效率,满足产销平衡的需要;能够按产品种类核算生产成本,提高企业的决策水平。 2、项目回顾 建议描述容提要: 1、项目实施的组织结构; 2、项目实施的时间、围; 3、项目实施的主要阶段; 4、项目实施的重要任务和活动。 1、项目实施的组织结构 某某股份ERP项目的项目组由用友方和客户方共同组成。用友方项目经理由XXX担任,XXX和XXX作为项目小组成员。客户方由XXX担任项目经理,项目组成员包括XX、XX和XX。用友XX分公司实施部经理担任项目总监,用友XX分公司总经理和某某股份总经理组成项目领导小组,某某股份总经理担任组长。 2、项目实施的时间、围 某某股份ERP项目实施的时间为2002年5月至2002年8月。实

施的围包括,根据双方所签订的合同围对U8M软件的销售管理、物料需求、系统管理、库存管理、采购管理、应收账款、应付账款、会计界面、总账等模块进行实施。实施围仅限于与生产有关的料品围;仅限于某某股份单独的一家公司,不包含其他公司。 本次实施围也不包含合同围之外的相应服务,比如网络建设等。 3、项目实施的主要阶段 项目的实施经历了项目规划、业务分析、蓝图设计、切换准备、系统切换和持续支持等主要阶段。 在项目的规划阶段我们主要完成了项目实施小组的组建、制订项目主计划、召开项目启动会等工作。 在业务分析阶段我们主要完成了安装培训和测试环境、理念和产品分析、业务需求分析等工作。 在蓝图设计阶段我们主要完成了解决方案设计、静态数据准备、系统测试、解决方案确认、业务应用标准操作手册等工作。 在切换准备阶段我们主要完成了系统运行管理制度建设、建立部支持体系、生产系统准备、业务权限规划和分配、最终用户培训等工作。 系统切换阶段我们主要完成了静态数据转换、动态数据转换、系统正式运行等工作。

erp工作总结范文

erp工作总结范文 篇一: 一、 ERP系统实施背景 公司经过近几年的快速发展,经营规模不断扩大,管理模式、经营策略等急需改善,尤其是销售订单的增多、产品品种的增加,客户需求多样性,生产、采购计划不够准确,业务部门的数据不能实时共享等诸多问题日益凸显出来;加之xx年公司又将推行新的会计准则。在这样的背景下,公司领导高瞻远瞩,为从根本上改善企业内部管理机制,以适应日益竞争激烈的内外部环境,决定在xx年实施建设ERP 管理系统。 xx年12月底,经慎重考虑,公司与用友软件公司签订了ERP系统建设实施合同。公司于xx年3月成立ERP项目组并开始公司业务调研。项目组及相关人员经过2个多月加班加点的辛苦工作,于xx 年6月1日上线运行,在运行过程中,发现产品编码存在诸多问题就暂停运行,经重新修改编码方案后,xx年7月1日再次上线运行,在公司各相关领导的大力支持下,项目组及相关人员克服重重困难,终于在xx年11月初实现了ERP系统供应链、财务会计管理各模块正常运行,并在12月25日已成功完成进行xx年年度账的建立和数据结转。

二、系统选型调研阶段 在实施ERP业内有一句这样流行语:“不上ERP等死,上ERP找死”,同时有关资料统计表明,目前实施ERP系统的单位中,成功率约为25%,ERP失败的声音不绝于耳。此时决定实施ERP系统,面临着巨大的风险和严峻的挑战。因此,公司对ERP的选型调研进行了周密的部署,精心的安排;从xx年8月份开始,财务部和技术部多次组织公司相关业务部门对国内外实施ERP的情况进行了对比分析,并且组织专人对兄弟企业实施ERP的情况进行参观调研,对实施成功和失败的因素进行了全面认真地剖析,对实施风险因素进行了细致分析。从xx年8月到12月最终签订实施ERP系统合同,历时5个个多月的时间,在此期间,信息化小组进行了全面的调研,对各家软件类型及功能特点、实施的实力及业绩、项目投资等进行综合评价,同时结合公司多年使用用友的经验,最终选择了用友ERP系统。 三、系统实施阶段 xx年3月底,公司在总经理薛总的主持下成立了ERP项目组,全面负责ERP系统的建设和实施。 公司ERP项目组和用友实施项目组经过多次讨论,大家一致认为, ERP系统的实施,是一个重新改进业务流程、规范企业业务流程的过程,最终实现利用信息化手段管理企业业务的目的。因此,项

ERP模拟 销售总监个人总结

个人实训总结报告 姓名:吴嘉娱学号:2012514212 班级:2012514212 公司名称:007 职位:销售总监 ERP沙盘,是企业资源规划(Enterprise Resource Planning)沙盘的简称,也就是利用实物沙盘直观、形象地展示企业的内部资源和外部资源。通过ERP沙盘可以展示企业的主要物质资源,包括厂房、设备、仓库、库存物料、资金、职员、订单、合同等各种内部资源;还可以展示包括企业上下游的供应商、客户和其他合作组织,甚至为企业提供各种服务的政府管理部门和社会服务部门等外部资源。一般来说,ERP沙盘展示的重点是企业内部资源。 企业组织内每个角色的岗位责任,一般分为CEO、销售总监、生产总监、采购总监、财务总监等主要角色。我在组里担任了销售总监这一职位,在团队中扮演一个销售人员。销售就是企业用价值不断来满足客户需求的过程。营销工作对企业的运营来说是一项极其重要的环节,而且作为营销总监必须准确及时地了解市场变化取的有竞争力的市场份额,又要熟悉市场规则,做到整体把握。在日常业务中与CEO并肩作战,商讨市场开发、定位以及新产品开发决策,必要时给予企业一个合理的建议,又要与生产总监有效的沟通,听取生产总监的规划方案,然后进行营销规划,还要与财务总监商议广告费用等支出同时还得对各个市场上的产品需求量预测进行分析,结合产品的价格预测表对广告的投放进行安排。企业所有的行为、所有资源,无非是要满足客户的需求。模拟企业几年中的市场竞争对抗,我将学习会如何分析市场、关注竞争对手、把握消费者需求、制订营销战略、定位目标市场,制订并有效实施销售计划,最终达成企业战略目标。所以,我的职责就是要提高企业的收入,合理的使用资金投广告,尽可能的使资金利用最大化。企业中市场的开发也影响着企业的销售,如果开发了一个市场,那就要在那个市场上把开发费赚回来,否则,企业还是损失了。投广告费不能盲目,一定要掌握市场对产品需求量、销售单价。选择市场前要对市场进行开拓,开拓市场之后还需要决策是否需要对企业产品进行产品认证。 以下是我实践经验: 第一,进入沙盘之前,一定要充分地了解沙盘规则,深刻地理解了每一条规则,只有了解了规则,在实际操作中才不会手忙脚乱,才不会不知所措。在遇到难题的时候,碰到困境的时候,才能冷静的处理各种情况,使企业不至于走向破产。我们前几次就是因为对规则的不大了解,导致出现决策上的失误,使我们蒙受了经济损失。 第二,沙盘开始之前,团队要分工好各自的职责,我们团队分为了CEO、营销部、生产部、财务部,每个人负责自己的角色,不管职务是什么,当沙盘开始的时候,都当自己就是在真正的公司中经营。只有让自己融入角色之中,才能从公司经营的角度去思考问题,解决问题。也只有每个人都各尽自己职位的职责,才能使整个公司的生产经营有序地执行 第三,对外部市场要有一个清晰,全面地的预测和估计,只有掌握了市场需求情况,才能决策公司未来几年的经营方向,才能制定出公司的经营战略目标。 第四,根据外部市场的需求状况,适时地调整生产线,在资金允许的情况下提高生产能力,以满足供货需求。在这个过程中,一定要准确的协调好市场,生产和资金之间的相互关系。只有协调好这三者,才能使公司很好的经营下去,不管哪一个方面出现小差错,都有可能使公司面临破产的危机。而且一定要保证公司有足够的现金可以周转经营。 第五,要根据未来可能的市场情况,对公司的经营战略进行定位,做好总的规划和每一年开始之前的经营计

ERP系统项目实施总结报告

ERP系统项目实施 总结报告 1

_______ERP系统项目总结报告 客户项目 经理:

日期: 用友项目 经理: 日期: 1、项目背景 建议描述内容提要: 1、客户基本状况介绍,包括行业、规模; 2、项目的目标; 某某股份有限公司,始建于一九六六年,是机械工业部定点制造液压件的重点企业。生产各种规格齿轮油泵、液压控制阀、液压缸、液压系统。产品品种达到3000多种,年销售额近1亿人民币。企业人员规模为800多人。 某某股份有限公司ERP项目的目标是为了提高生产计划系统的效率,满足产销平衡的需要;能够按产品种类核算生产成本,提高企业的决策水平。 3

2、项目回顾 建议描述内容提要: 1、项目实施的组织结构; 2、项目实施的时间、范围; 3、项目实施的主要阶段; 4、项目实施的重要任务和活动。 1、项目实施的组织结构 某某股份有限公司ERP项目的项目组由用友方和客户方共同组成。用友方项目经理由XXX担任,XXX和XXX作为项目小组成员。客户方由XXX担任项目经理,项目组成员包括XX、XX和XX。用友XX分公司实施部经理担任项目总监,用友XX分公司总经理和某某股份有限公司总经理组成项目领导小组,某某股份有限公司总经理担任组长。 2、项目实施的时间、范围 某某股份有限公司ERP项目实施的时间为5月至8月。实施的范围包括,根据双方所签订的合同范围对U8M软件的销售管理、物料需求、系统管理、库存管理、采购管理、应收账款、应 4

付账款、会计界面、总账等模块进行实施。实施范围仅限于与生产有关的料品范围;仅限于某某股份有限公司单独的一家公司,不包含其它公司。 本次实施范围也不包含合同范围之外的相应服务,比如网络建设等。 3、项目实施的主要阶段 项目的实施经历了项目规划、业务分析、蓝图设计、切换准备、系统切换和持续支持等主要阶段。 在项目的规划阶段我们主要完成了项目实施小组的组建、制订项目主计划、召开项目启动会等工作。 在业务分析阶段我们主要完成了安装培训和测试环境、理念和产品分析、业务需求分析等工作。 在蓝图设计阶段我们主要完成了解决方案设计、静态数据准备、系统测试、解决方案确认、业务应用标准操作手册等工作。 在切换准备阶段我们主要完成了系统运行管理制度建设、建立内部支持体系、生产系统准备、业务权限规划和分配、最终用户培训等工作。 系统切换阶段我们主要完成了静态数据转换、动态数据转 换、系统正式运行等工作。 5

2020年甲方ERP实施总结报告(一字未修改)

甲方ERP实施总结报告(一字未修改) ERP一期工作总结 近十年来,我厂坚持“精细化管理,稳定发展”的战略,加快产业结构调整,已经由单一的阀门电动装置制造转变成为覆盖核电、化工、船舶、电力、机械多行业的生产制造企业,生产经营实现了跨越式发展,信息化建设伴随着我厂发展也取得了长足的进步。尤其是xx年以来,为适应战略调整后企业内外部信息由分散到整合、由滞后传递到快速反映的需要,厂部决定实施ERP系统,从信息化基础层、信息化平台层和信息化应用层建设三个层面上,不断推进信息技术的应用,取得了较大的进步和较好的效果。 一、精心准备: 有关资料统计表明,目前已实施ERP系统的单位中,成功率约为5%,ERP失败的声音不绝于耳。多数企业还在为是否上ERP系统进行争论,我厂此时决定实施ERP系统,面临着巨大的风险和严峻的挑战。为成功实施ERP,我们的做法是: 1.全面考察,总结实施的经验和教训,制定规避风险的措施。xx年,我们先后对国内外实施ERP的情况进行了对比分析,并参加南京软件博览会了解软件动态。对实施成功和失败的因素进行了全面认真地剖析,对实施风险因素如厂部决心、软件选型、实施范围、实施策略、实施队伍、基础管理、人员素质、项目投资等进行评估,并制定了相应的规避风险的措施。

2.慎重选型,扬长避短,化解风险。从xx年8月到11月最终签订实施ERP系统合同,历时4个多月的时间,在此期间,我们进行了全面的调研,对各家软件类型及功能特点、实施的实力及业绩、项目投资等进行综合评价并最终选择了秋葵ERP系统。 选择该软件,主要从企业实际出发,采用通用商品软件,符合社会专业分工协作的规律,具有起点高、见效快、服务好、维护方便、易升级等明显优点,取得成功者较多。 选择该软件,不仅看中的是软件本身具有完整性、集成性、开放性、扩展性、灵活性、实用性、针对性等功能特点,更重要的是因为双方将该项目作为国内离散型制造企业一个典型的示范项目来实施,从而形成了一种战略合作伙伴关系,进一步降低了实施风险。 3.立足企业实际,确定切实可行的实施策略。实施ERP系统不仅仅是一个购买信息工具的简单问题,而是一个重新改进业务流程的重要决策。总体规划如何定位、流程再造如何进行、实施范围如何确定、实施步骤如何执行,必须从我厂实际情况出发,充分考虑自身的各种资源和条件,有计划、有目的、有步骤、有重点地进行。全面开花、一蹴而就,其结果可能会因各种条件的限制而导致失败。 二、确定范围: 1.项目实施范围。确定了包括销售、生产、物料、客户关系管理、供应部门业务所涵盖的内容。工作范围涵盖了全厂各车间,各公司及所属的科室等。

ERP沙盘模拟实验财务总监个人总结最新公文范文心得体会工作计划总结活动总结培训总结

当我们做完第一年份的工作的时候,我对财务总监这个角色应承担的工作任务与责任,算是有了个初步的了解,此时我才真正的意识到我的工作确实是贯穿企业经营的各个阶段,责任之大,任务之巨,顿时 让我加倍的清醒。 财务总监的工作范围很难明确的界定,它既是CEO的得力助手,在日常业务中与CEO并肩作战,及时监督企业的运作状况,必要时给予企业一个合理的建议;又要与运营总监进行有效的沟通,听取关于生产的规划方案,并给予最有利的支持;还要合理安排并支付采购总监拟订的采购计划;同时,每年年初还要给营销总监最大的财政支持用于广告费用等的支出。总之,财务总监的每件工作,都是别人无法替代的。并且有些事情是无法授权给他人的。 我的日常工作是: 一、支付公司的各项费用,并及时地核对帐目; 二、审核公司新项目投资的可行性; 三、年终作出公司的年度利润表、现金流量表、资产负债表;四、配合其他组员的工作。 由于没有经验,在各年年初都没有进行资金的评估和预算;后面三年,虽然在每年年终做完三张表后,都有对下一年的资金应用做出估算,但估算过于粗略,对下一年的资金的顺利运转并没有起到很好的促进作用,所以让我有了些体会: 1、在这次沙盘实验里面,可以看到公司的现金流量、应

收账款、工资费用、折旧费、生产线、市场认证、等运营指标,怎样让公司走向更美好的明天,不仅需要全体团结协作,还要有精明能干的CEO,指定一个整体的运营规划;精打细算的财务总监,编制预算表等资金控制表;纵观市场的营销总监,提高产品的市场占有率和收益率;熟练生产规则的运营总监,调整和控制生产能力;精确材料的采购总监,在控制成本的情况下保证原料的供应。 2、应根据环境、战略与能力三者的关系,当环境发生变化时,为了适应这种变化,企业必须改变战略,制定出适应新环境的新战略。同样,当战略改变了,企业的能力也必须随着变化,从而使企业的能力能够符合战略的要求,保证战略的实现。 3、具体的职业定位,做好每个职务都很不容易,最重要的,就是交流,沟通。 4、注重团队协作,团队精神。每一个角色都要各负其责,才能使整体得到最大的发挥 5、融资渠道的正确应用是至关重要的,向银行贷款其实是有利于企业的资金周转的,对企业起到的作用是不可忽视的,一定程度的负债对于企业来说并非不是件好事,它可以起到杠杆的作用。 6、对企业要有全面、整体的调控,在研发产品和开拓市场的同时,要注意生产线的引进、生产能力的跟进,使之相匹配。也只有生产能力与开拓的市场相匹配时,企业才能获取最大的利润。 7、遇到困境时要有乐观积极的态度,要对自己、对企业充满信心。暂时的困境或许可以给我们更多的思考、启发,让我们有更深

ERP个人工作总结

ERP个人工作总结 自进入ERP咨询实施行业以来,一直都在不断地学习、实践、总结,不断地在项目中经历着痛苦抑或者快乐的磨砺和蜕变,‘痛并快乐着’是我很长一段时间以来的真实感受。从一个懵懂而又充满激情的青年学生,经过技术支持顾问到ERP实施顾问再到ERP管理咨询顾问的转变,个中感受,每每回想起来,颇有一番滋味。 回首起来,自1996年毕业,1998年步入ERP行业以来,凡9年间,共经历了3个主要的发展阶段: 一、技术支持工作为主的工程师 1998年有幸进入某台资企业,并幸运地(至少当时应该是)得以有机会参与,后来主导整个企业的ERP项目实施与后续的技术支持工作。当时是从工程设计职位转行作ERP实施,当时行业的工作经验应该是从零开始,好在有台湾的咨询顾问指导,尽管如此,还是走了很多弯路,碰到了很多问题,其中很多问题现在在项目实施过程中仍然时时会遇到,几乎项目管理中的典型问题都曾遇到了,只是当时没有系统学习过项目管理的知识(PMBOK)无法给以准确的总结罢了。现将当时所遇问题列举如下,算是对当时工作做一个小结了: 1.项目范围问题

首先是实施模块的界定,其次更重要的是实施这些模块带给整个企业的价值点,这个就是范围,也叫边界。ERP是一套管理系统,或者称之为管理工具,它一定要给企业带来价值,但是需要带来哪些价值?体现在哪些具体的职能部门?哪些作业流 程上?这个要界定清楚,需求看起来很宽泛,但需要细化分解到每一个可以执行的层面,只有将边界搞清楚了,实施才有目标,才有的放矢,才便于项目的最终验收。 台湾顾问在此方面的确很有经验,调研做的非常仔细,项目范围说明书也做的非常细致,而且一定要企业的高管签字确认。 2.项目时间管理问题 谈及时间管理,台湾顾问在时间上的确做到不错,提前有计划确认。但对于企业而言,配合实在是难以如愿。直至后来咨询方提高了顾问人天费用后才予以重视,这个对于我后来从事实施工作的计划性有很大的助益。——没有计划,就难以分清工作之轻重缓急,虽然计划跟不上变化,但计划一定要强化执行,尤其对于顾问方,一定要坚持与客户方确认,督促客户制定相应的考核制度以作保证! 3.项目沟通问题 在甲方作项目经理的这段时间,使我印象很深刻的就是:所有项目相关的事宜均需书面表达,并顾问方、企业方确认,让当时是客户项目经理的我由感觉繁琐到接受确实经历了一段时间。

erp年度工作总结

erp年度工作总结 一、前言 简单的回顾一下过去九个月以来的实施过程:4月1日K3ERP系统上线;5月1日盘点修正系统数据;7月系统运行进入稳定期;8月起通过系统规范部分工作行为直到今天。9个月以来,系统运行过程中暴露出来的问题更多的是各个环节管理上的缺陷及相关制度的缺失。ERP小组只能在自己力所能及的范围内尽量的去规范一些业务、完善系统。当然,ERP实施也有其积极的一面,如暴露管理薄弱环节、基础数据质量的提高等等。ERP推行以来取得的任何成绩或者不足都是客观原因和主观原因共同的结果,在这里我将简单客观的进的进行一个总结,希望这些实实在在的经验能为后面的工作起到相应的借鉴作用。 二、取得的成绩 K3ERP是一个承接公司管理思想的载体、实现管理目的的一个工具。因此,它的实施所取得的成绩和管理无法分离。1.对公司庞大的基础数据进行了完整的梳理,提炼出一份相对准确、高质量的基础数据。具体体现在:客户、供应商、物料和BOM。2.基本实现了财务管理及业务管理的一体化,通过财务管理来监督各项业务的执行情况。具体体现在:财务凭证由业务单据直接生成。3.基本实现了实物流与信息流的统一。在每个实物流与信息流结合的节点及关键工作岗位发生的业务都会被准确、及时的记录到系统里面,为业务监督、问题追踪、统计分析提供了数据基础。4.实现公司供应链各业务环节的衔接,

初步达到了计划管理、内控管理的目的,提高了基础管理水平。具体体现在:物料需求由销售需求确定、采购订单由物料计划决定、生成领料由生产订单决定。5.暴露出了部分公司内部管理的问题及制度的缺失,如成本管理制度、物控管理制度的缺失等。这是问题的本质,也是以后工作的重点及方向。6.积累了丰富的ERP实施和应用经验,公司现有一批ERP应用骨干人员。 三、存在的不足 到现阶段,就ERP实施而言还存在着以下几个不足。 1.至今仍无法满足MRP运行的条件。MRP作为ERP运行的核心是整个物控、成本核算、计划作业等的基础。公司现在基础数据准确度不够高、生产计划不稳定、物料采购不稳定、来料异常经久不息,MRP 有效运行的环境尚未成熟。 2.供应链及财务各业务环节缺乏必要的KPI,因此,ERP系统统计、分析功能就无法体现,仅仅处于数据采集的初级阶段。只有各个部门的内部管理水平提升上去了,知道自己部门需要掌握哪些数据了,ERP 才会切实的发挥管理效能。这应是下步努力的重点. 3.各个公司的ERP实施小组后期未发挥相应的作用,基本上是我一人在单干。ERP实施应是管理梳理在前,技术支持在后。这个规则在咱们公司完全没有体现。这一点和上面一点密不可分。 4.缺乏相关的考核奖惩措施支持,部分制定的制度无法得到有力的执行。

ERP项目实施工作总结20191218

ERP项目实施工作总结20191218 E R P 项目实施工作总结 一年多来,经过源讯顾问及ERP 小组团队的辛苦、努力,并在公司各级领导的支持与帮助下,ERP SAP终于前言:踏上了新路程---成功上线,这将成为公司稳步迈向国际化的标志性里程碑! 在ERP 实施的整个推动过程中,对现行流程运作进行了梳理与拍照,并以公司未来的发展战略为出发点,诊断分析了流程中的问题点,针对诊断结果结合ERP 系统的管理思想与逻辑进行了未来业务的优化与设计,再经过了一系列严谨的系统配置、程序开发及不断的测试,ERP SAP终于进入了实现阶段并上线运营。回顾ERP 的推动过程,从一个更高的角度,更清晰地看到了公司的业务运作状况,这对个人的成长及后续工作的管理方式将是一个很大的改变,具体分享如下: 一、公司目前的运营状况及ERP 上线后的改变 1、公司原有的流程过于复杂、繁琐,且数量多,各流程间的衔接关系不清晰,每一个流程的运作大多局限在使用单位,太多的“自私”面;优化后,结合了ERP 的管理思想与逻辑,将所有流程有机衔接在一起,既相互共享,又彼此约束; 2、品质上,虽然公司目前已建立有比较完善的质量管理体系,但品质第一的意识不强,为达成产量、追求交货、促进短期利益,“急料”未检也可上线,甚至检验不合格就鉴审等等,提高了品质风险,背弃了“诚信”的核心价值;优化后,结合SAP 系统QM 模块标准功能,以及同MM 、PP 、SD 等其它模块之间的集成性,取消了一些不规范的业务环节,明确了各环节的岗位职责,并将部分业务运作纳入了SAP 系统进行管理,严格控制异常的产生与流出;作为一个处于市场高端的企业为了维护品牌及声誉,特别需要减少有可能带来品质问题的流程,并把“杜绝不良”作为我们奋斗的目标; 3、公司现行业务流程是按专业部门分工设计的,长久以来人们已习惯于按专业职能处理信息,在信息采集、信息共享方面未建立整体的管理规则。人们常常在部门需要某个数据的时候从计算机系统中导出数据来,重新整理、加工、制表后再进行人工传递。而ERP 系统则可一次性同时采集到计划、生产、检验等共事信息,保证以最快的速度,最小的投入解决问题,比如:为准确进行成本归集,设立了工作中心;为了生产计划稳定(品质也更稳定)以及实现库存的监控,可运行MRP 进行物料需求计算,等等。 4、现行各部门处于基本信息孤岛状态,甚至处于“数据垄断地位”, 但在SAP 系统中,很多数据就可以直接查询到,根本不需要四处打听。打个比方, 现行很多中层管理还属于“体力劳动者”, 因为每天的工作时间有一半在手工制表、手动传签各种单据等;实施SAP 就不一样了,单据可以通过系统快速录入, 很多单据可以从系统中直接调出,稍加修改即可,类似“客户信息”、“产品信息”、“价格信息”等只要从系统调出即可,不用重复录入。

ERP电子沙盘实训企业经营总结报告

工商管理系 实训项目成果报告项目名称: 专业: 姓名: 学号: 指导教师: 完成时间:二〇年月

目录 一、对ERP的认识.................................................. 错误!未指定书签。 二、企业组建与经营................................................ 错误!未指定书签。 企业成员.......................................................... 错误!未指定书签。 第一年经营........................................................ 错误!未指定书签。 第二年经营........................................................ 错误!未指定书签。 第三年经营........................................................ 错误!未指定书签。 第四年经营........................................................ 错误!未指定书签。 第五年经营........................................................ 错误!未指定书签。 二、各职能部门及CEO总结(内容不一定要写这么多,结构也可以多样化,但要结合本小组实际经营情况写).......................................................... 错误!未指定书签。 1、对商品研发及销售管理总结....................................... 错误!未指定书签。 2、销售总监总结................................................... 错误!未指定书签。 3、采购总监总结................................................... 错误!未指定书签。 4、生产总监总结................................................... 错误!未指定书签。 5、财务总监总结................................................... 错误!未指定书签。 6、对CEO决策的总结............................................... 错误!未指定书签。 三、期末数据分析(可以针对不同数据进行分析)....................... 错误!未指定书签。 四、最终评分...................................................... 错误!未指定书签。

ERP项目工作总结

篇一:erp项目工作总结 中核华原钛白股份有限公司 erp项目工作总结 erp项目作为公司2006年三项重点工作之一,自3月15日正式启动,3月22日开始实施,4月19日上线,至今已运行近2个多月,从目前的运行情况看,系统运行基本稳定,实现了项目的阶段性目标。值此今天项目验收之际,首先我代表公司erp项目组向对项目工作给与大力支持的公司领导和积极配合、协调、保障项目运行的公司有关部门表示感谢,向用友集团公司甘肃分公司领导和咨询实施顾问致以深深地敬意,向不畏困难、积极进取、辛勤工作的所有项目参与人员表示真诚感谢和问候,没有你们在项目实施运行过程中的无私奉献,就没有项目的今天。 实施erp项目,对加强公司内部控制,提高经营效率,实现可持续发展意义重大。对改变公司资源配臵状况,及时准确地提供生产、销售、财务管理的动态信息,高效灵活地支持公司各项业务,在不断变化的市场环境中,保持竞争优势将发挥积极作用。 下面我就erp项目启动、实施、运行有关情况向各位做简要的总结。 一、加强组织,有序推进项目工作 erp项目是“一把手”工程,项目能否成功依赖于观念转变和明晰的工作目标。在项目确定后,公司随即成立了以殷总为组长的项目小组,抽调了相关部门的业务骨干,全面负责公司erp项目的实施,为项目成功提供了组织保证。工作启动后,项目组在用友咨询实施顾问指导下制定项目整体实施主计划、周计划,明确工作任务,并严格按照计划组织落实。项目运行后,以项目内部支持人员为核心,不断解决运行中出现的问题,保证了项目稳定运行。 二、建立供应链财务业务一体化系统,实现了财务与业务高度集中统一管理 随着公司二、三期技改工程建成投产,公司规模扩大,带来了公司物流、资金流和信息流流量显著增加,财务管理深度和广度在不断延伸。财务与供应、生产、销售业务集中统一管理是提高公司运营效率,有效控制成本费用,实现公司年度经营目标和中长期战略规划的迫切要求。erp项目实施为公司业务与财务集中管理提供了一个平台,同时为以财务管理为中心的集中管理提供了现代化的管理工具。 三、实现公司内部物流、资金流和信息流的全面集中和共享 公司erp项目实施后,为公司提供了一个集中统一的信息管理中心,采购、销售、供应、库存业务更加透明,公司内部物流、资金流和信息流全面集中和共享,实现了集中统一的资源平台,改变了过去由于业务与财务相互隔离,信息不对称,传递不及时,导致分析相对滞后,不能为公司经营决策提供及时准确的信息弊端。现在供应、采购、财务信息集中统一在一起,实现了信息资源的共享,为提高管理效率奠定了基础,必将减少公司管理成本。 四、规范了公司基础业务资料,全面梳理了基础资源 在项目运行前期,为了保证顺利实施并稳定运行,项目组人员及各相关部门进行了大量的前期准备工作,完成了各基层单位库存物资的清查及所有库存材料的建档、分类、编码、核对、录入、再核对工作。完成了客户档案和供应商档案的建档工作。期间共加班500多人次,完成各种数据的核对录入30多万项,为系统的启动运行奠定了基础。为了使存货分类尽可能作的完善一些,前期我们经过了两上两下,首先由项目组人员根据公司存货情况进行了大致的分类,然后反馈供应部根据实际情况进行再细分,在此基础上由公司相关领导及有关人员进行了讨论最后确定了存货分类标准,并按照规则进行了编码,编码确定后,由各库管员根据分类和编码对各自所管物资账簿进行规格型号、编号、库位号、最低库存量等的录入,在上述信息录入后,又经过了反复核对,最后才将金额录入,并再次核对,最后将存货档案打印(300多页)再次提交供应部核对确认,最终作为原始档案存档。 五、规范业务流程,加强和调整内部控制
