当前位置:文档之家› 道路软基处理方法

道路软基处理方法

道路软基处理方法
道路软基处理方法

道路软基处理方法

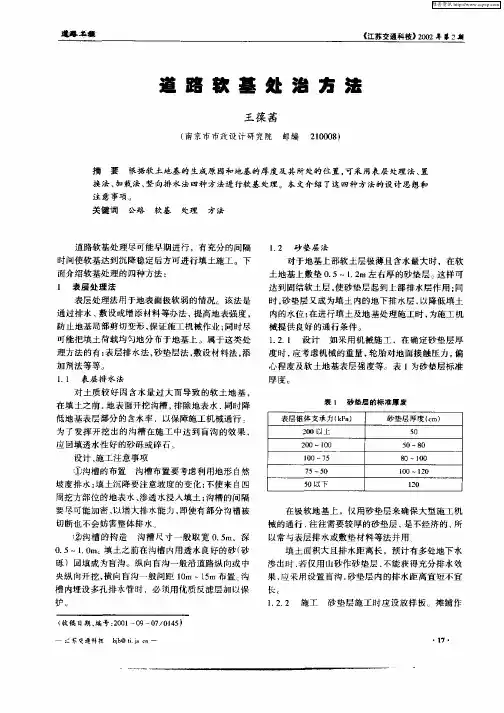

道路软基处理尽可能在早期进行,这样有充分的间隔时间使软基沉降,软基稳定后方可进行填土施工。下面介绍软基处理的四种方法:

一、表层处理法

表层处理法用于地表极软弱的情况,该法是通过排水、敷设或增添材料等办法,提高地表强度,防止地基局部剪切变形,保证施工机械作业,同时尽可能把填土荷载均匀地分布于地基上。这类处理方法包括表层排水法、砂垫层法、敷垫材料法、添加剂法等。

1、表层排水法

对土质较好而含水量过大导致的软土地基,在填土之前,开挖沟槽排除地表水,同时降低地基表层部分的含水率,以保障施工机械通行。为了发挥开挖出的沟槽在施工中达到盲沟的效果,应回填透水性好的砂砾或碎石。

1.1沟槽的布置

沟槽布置要考虑利用地形自然坡度排水;填土沉降要注意坡度的变化;不要让来自四周挖方部位的地表水、渗透水浸入填土;沟槽的间隔要尽可能加密,以

增大排水能力,即使有部分沟槽被切断也不会妨害整体排水。

1.2沟槽的构造

沟槽一般宽0.5m、深0.5~1.0m。填土之前在沟槽内用透水良好的砂(砂砾)回填成盲沟。纵向盲沟一般沿道路纵向或中央纵向开挖,横向盲沟一般间距10~15m布置。沟槽内埋设多孔排水管时,必须用优质反滤层加以保护。

2、砂垫层法

对于地基上部软土层极薄且含水量大的软土地基,在软土地基上敷垫0.5~1.2m厚的砂垫层,这样可达到固结软土层,使砂垫层起到上部排水层作用,同时砂垫层又成为填土内的地下排水层,以降低填土内的水位。在进行填土及地基处理施工时,为施工机械提供良好的通行条件。

2.1设计

如采用机械施工,在确定砂垫层厚度时,应考虑机械的重量、轮胎对地面的接触压力、偏心程度及软土地基表层强度等造成的影响。

在极软地基上,仅用砂垫层来确保大型施工机械的通行,往往需要较厚的砂垫层,这是不经济的,所以常与表层排水或敷垫材料等方法并用。

填土面积大且排水距离长,预计有多处地下水渗出时,若仅用山砂作砂垫层,不能获得充分排水效果,应采用设置盲沟,砂垫层内的排水距离宜短不宜长。

2.2施工

砂垫层施工时应设放样板。摊铺作业一般采用自卸汽车与推土机联合操作,要尽量做到均匀一致。用透水性差的粉土作填料时,其坡脚附近的砂垫层一旦被土复盖,就有可能妨碍侧向排水,因此对砂垫层的端部要妥善处理。

3、敷垫材料法

对于地基土层不均匀,可能发生局部不均匀沉降和侧向变位,可利用所敷垫材料的抗剪和拉抗力来增强施工机械的通行,均匀地支承填土荷载,减少地基局部沉降和侧向变位,以提高地基的支承能力。

3.1敷垫材料

主要有化纤无纺布、土工布、玻璃纤维格栅等。

3.2设计、施工注意事项:

①应注意地基表层强度、施工机械重量以及填土荷载大小和宽度等,据以选用合适的敷垫材料。

②施工机械通过区域,使局部地段产生较大的拉压力,应作特别的补强。

③敷垫材料四周应超过填土边缘,端部卷入填土内,上面用填土压紧。

④在特别软的地基上进行首层填土时,可使用放置在干筏上的手摇传送带撒铺,有时也用皮带抛射式撒砂机撒铺。

⑤初次撒铺厚度应尽可能薄些,并要求用透水性好的河砂为材料。含砾石时,要注意不使其损坏敷垫物。

4、添加剂法

对于表层为粘性土时,在表层粘性土内渗入添加剂,改善地基的压缩性能和强度特性,以确保施工机械的行驶,同时也可达到提高填土稳定及固结的效果。

4.1添加材料

通常使用生石灰、熟石灰和水泥。石灰类添加材料通过现场拌和或厂拌,除了降低土壤含水量、产生团粒效果外,被固结的土壤随着时间的推移会发生化学性固结,使粘土成分发生质的变化,从而促进土体稳定。

4.2设计、施工注意事项

①生石灰消解过程伴随体积膨胀,在此期间进行碾压不可能获得预期效果。因此,在固结时要掌握发热温度、准确判断消解结束时间。

②设计添加材料的适当剂量,要根据所处理的土质、施工方法和试验配比的结果来决定。一般有改良土、石灰土、水泥稳定土较为常用。改良土是利用现场地基土掺石灰(一般含灰6%)后再次利用,其施工方便、造价低;石灰土是用黄土掺石灰(一般含灰10%~12%)后使用,其造价较改良土要高;水泥稳定土是用黄土掺水泥(一般含水泥3%~5%)后使用,其造价较贵,在秋、冬季雨天施工时活工期较短等不得已的情况下采用,其优点是不需太长时间就可使地基固化板结,达到施工要求的强度。

③用水泥或熟石灰处理,在拌和一结束即产生固结。用生石灰处理,从拌和时的初步碾压到生石灰消解结束,要进行二次固结,若强度足够可不必养生。但因土质或施工条件不同,被处理过的土质强度增长也各不相同,大体上以养生一周后的强度为所要求的固结强度。

二、置换法

本法是以优质土置换软弱土,确保填土稳定和减少沉降量。施工方法分有人工挖掘置换和借填土自重或用爆炸法将软弱土挤出的强制置换。其施工都比较容易,多数情况下能在短时间内达到所要求的目的。从可靠性来说人工挖掘置换较优。置换材料应采用即使受到水浸也不致降低承载力的粗粒土,但必须进行充分压实。

三、加载法

加载法是为了预先促进软土地基沉降,增加地基强度,以防止设置在填土上或邻接填土的路面和构造物或者埋入填土内的构造物发生有害沉降而导致破坏。促进地基固结沉降的方法有:在地基上增加总压力法、减少土中的间隙水压提高有效应力法等。前者用填土荷载时,一般为填土加载法,后者又可分通过井点、竖井等的降低地下水法和在地表面铺砂或覆盖不透水膜使之形成真空,依靠大气压力加载来促进固结的大气压加载法。采用填土加载法时,须注意地基的稳定状态。而降低地下水法和大气压加载法则不必担心地基遭到破坏,但受到地基适应性的限制且工程费用大,一般不采用。上述方法,都很少单独采用。

1、填土加载法

1.1原理

已完成设计填土(荷载qf)时,其全部垂直力为Po+ΔPf=P1,由此引起的沉降量为S1。加载后经Δt时间,固结度为U,又知沉降量为S1U,通过固结沉降过程时间t以后的残余沉降量为ΔS1。当增加Δqs的超载时,全部垂直应力为P0+ΔPf+ΔPS=P2,由此引起的沉降量为S2,加载经过Δ

t时间的度固结为U,沉降量达到S2U。此时如把Δqs荷载卸除,对于qf(m)来说即达到了U+ΔU的固结度,换句话说,原只能达到U的固结度,由于超载Δqs经Δt时间,增加了ΔU的固结度。不过实际加载不会瞬时完成,卸荷后又会产生一定膨胀,对已经增长的固结效果有些丧失。

假如加载Δqs及荷载时间选择恰当,经t时间后的残余沉降量有可能从ΔS1减少到ΔS2。

1.2设计、施工注意事项

采用本法的主要目的是使铺装完成后路面残余沉降量控制在允许值以内。所以它与载荷重量、放置自沉时间、固结层厚和沉降时间曲线及荷载设计、允许工期等有关。

①本法施工以不损伤支承荷载的地基稳定为宜,对难以保证稳定或加载重量很大时,应考虑与竖向排水井法或缓速加载法并用。

②如果仅为了处理沉降,可选择超载重量,且作长期放置自沉,其效果较好。

③由于沉降时间一般是难以预测的,所以在施工时应进行全面的动态观测,随时注意防止地基的破坏,根据所获得的观测资料,确定卸载后的残余沉降量和卸荷时间。

2、降低地下水法

本法适用于上部、中间部位有砂层分布的地基,但粘性也仍然有效。本法的特点是与软土层深度无关。

2.1原理

设位于地下水位以下Z处的垂直总应力为P,有效应力为P0′,则

P0=P+YwZ

一旦使地下水位降低△Z,水压分布发生变化,地下水面以下的压实有效应力为P1′,则P1'=P+Yw(Z-ΔZ)

YwΔZ为增加的有效应力。

通常可以认为,水位每降低1m,有效应力增加10kPa。若降低了的水位处,地基由粗粒土组成,因为排水而使土的单位体积重量减小,于是P也变小,效果也就有所降低。

2.2设计施工注意事项

①砂层的透水系数

②使用井点时,理论可抽水深度为10.3m,但考虑水头损失和动力关系,能够降低水位的值约5.5~6.0m左右。

邻近有水源(河、池、海或沟)时,需要抽水的量增多;降低地下水位,如对抽水区以外地域及沿线有损害时,为了既隔断对四周的影响又达到降低地下水

位的效果,可在施工区间打入钢板桩围护;因为需在整个固结期内降低地下水位,致使经历时间长,机械费用高。

四、竖向排水法

在粘性土地基中设置垂直的排水柱,以缩短排水距离,促进地基排水固结,增加抗剪强度。常用的办法是砂井排水法。

根据砂井的施工方法不同,可分为打入式、振动式、螺旋钻式、水射式及袋装式等。本法很少单独使用,多与加载法或缓速填土法并用。此法对层厚、均质的粘土地质有效,对泥炭质地基效果稍差。粘性土层固结所需时间t与垂直方向排水距离D的平方成正比。

1. 设计

以间距d布置,直径为dw的排水砂井。设想直径为de的圆柱状地基,如间隙水只流向砂井,其固结时间为:t=2Thde/Ch

式中:t-固结时间(d)Th-水平向固结时间因数(无因次)Ch-水平向固结系数(m2/d)de-有效直径(m)当砂井间距离为d间;正三角形布置de=1.05d;正方形布置de=1.13d。dw-砂蟛直径(m)可知de越小,排水砂井间距d就越小,越能促进固结。固结度Uh与时间因数Th是以有效直径和排水砂井直径之比n=de/dw为参数。de与垂直向的固结排水距离D相对较小,所以多把垂直方向排水忽略。但粘占层厚度较小时,不能忽略。粘土层总的固结度U由下式求得。

U=1-(1-Uh)(1-Uv)

式中:Uh-水平向固结度;Uv-竖向固结度。地基处理范围,为了稳定,以填土坡面下为处理对象;为防止沉降,主要以路基顶面宽度下作为处理对象。

设计排水砂井时,首先假定施工方法、砂井直径、排水距离和改良范围,然后进行稳定及沉降计算,若不能满足时,修正假定数据,再进行计算。须注意下列几点:是否有砂层存在;防止扰动四周土壤,避免降低透水性或地基强度。宜取尽可能宽的排水间距。一般情况水平向固结系数Ch为竖向的固结系数CV的数倍,但是由于砂井打设方法不同,实际Ch只能达到CV甚至小于CV的值;砂井中的砂,在固结过程中起到排水通路的作用,因此必须长期发挥良好的透水性能。通常采用干净优质的粗砂。

2. 施工程序

2.1铺砂

在砂井施工之前,地表面先铺砂垫层,并设置排水沟,使填土内不致有较高的地下水位。

2.2打入排水砂井

其法有打入式、振动沉桩式、射水式、螺旋钻进式及袋装式等。无论何种方式,一般的沉入深度为15~20m,超过这一深度工程费用明显增大。

2.2.1打入式和振动沉桩式

这是常用的两种方式。使用履带式起重机时沉入深度为10m左右;使用特制的钢打桩架,沉入深度可达30m。桩径一般采用30~50cm,间距为1.5~3.0m。打入式和振动沉桩式的施工程度大致相同:套管底端接上管靴,放置在设计井位上;用汽锺锺击或振动锤振打至设计深度;用铲斗把砂喂入套管中;将喂砂口封闭,一边压入压缩空气,一边拔出套管;待套管完全拔出,砂井沉入即告结束。

2.2.2射水式

该法与别的方法相比对地基扰动小,在水源丰富、排泥处理无困难时宜采用。其施工顺序:将套管置在设计井位上;在套管内放入喷咀杆,并用喷咀射水;一旦开始射水,即将套管缓缓下降,如遇障碍物或固结硬层,可用锤轻轻敲击套管顶面;套管下到设计深度升降喷咀杆,使管中的土溢出;灌入砂,徐徐拔出套管,砂井即告成。

2.2.3螺旋钻进式和袋装式

螺旋钻进式的直径为40~100cm,钻入深度15m左右,本法对地基扰动较小,但施工速度慢。袋装式是为了避免井内所填的砂被土壤切断,不能排水,而把砂装入直径12cm左右的柔韧透水袋内。

2.3施工注意事项

2.3.1按设计图间距布置砂井。用不同颜色标志已打入或待打入的井位。导杆应始终保持竖直,并经常检查。

2.3.2打入深度按设计规定。允许以较快的速度打入,但套管拔出速度应控制在填充砂及压气能从容地操作为度。留心套管拔出时砂在成拱作用下与套管一起被上提产生间隙,这样常使软土侵入砂井切断砂柱。

2.3.3填充砂料可采用传送带连续投入,也可采用漏斗提升喂入,从正确计量考虑,以后一种方式为优。
