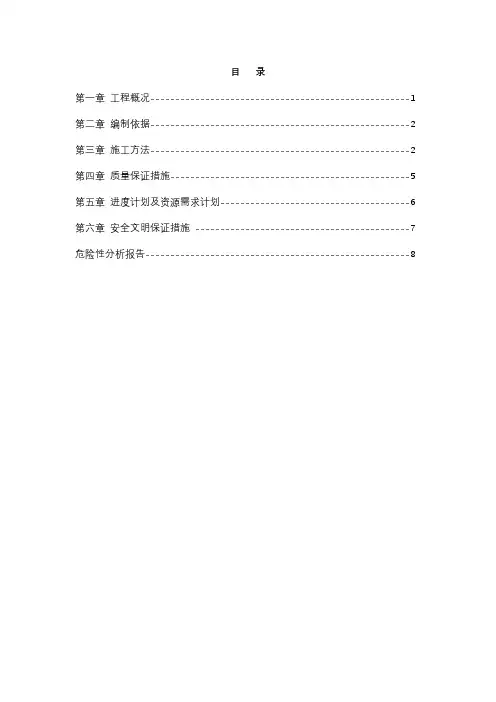

第一章工程概况----------------------------------------------------1 第二章编制依据----------------------------------------------------2 第三章施工方法----------------------------------------------------2 第四章质量保证措施------------------------------------------------5 第五章进度计划及资源需求计划--------------------------------------6 第六章安全文明保证措施 -------------------------------------------7 危险性分析报告-----------------------------------------------------8

第一章工程概况

初期雨水池(3196单元)共有三个水池。其中酸性废水水池(3196-1)长12.6m,宽8.6m,基底标高95.1m,±0.000相当于100.00m;酸碱中和池(3196-2)长9.6m,宽6.6m,基底标高95.85m,±0.000相当于100.00m;酸性废水水池/酸碱中和池(3196-3)长13.6m,宽12.6m,基底标高95.3m,±0.000相当100.00m。以上基础均为钢筋混凝土结构,考虑到施工安全及对水池周边构筑物的保护,土方开挖采用15米拉森钢板桩进行基坑支护,用HW400*400*13*21型钢和609圆管进行围檩支撑。基坑采用两道支撑支护系统,防止土方坍塌及地下水的渗透。方便进行下一道工序的施工。以3196-1为例,支护图如下:

第二章编制依据

《江苏斯尔邦工程项目施工组织设计》

《建筑地基基础设计规范》 GB50007-2011

《建筑地基基础工程施工质量验收规范》 GB50202-2002

《工程测量规范》 GB50026-2007

《混凝土结构工程施工质量验收规范》 GB50204—2011

《炼油、化工施工安全规程》 HGJZ33-87、SHJ505-87 《石油化工装置设备基础工程施工及验收规程》 SH3510—2011

《建筑工程施工质量验收统一标准》 GB50300-2013

第三章施工方法

3.1钢板桩的选用

根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,

选用的拉森Ⅲ型钢板桩,拉森Ⅲ型钢板桩宽度适中,抗弯性能好,其主要技术参数为:W=1600cm3,g=60kg/m,依地质资料及作业条件决定选用钢板桩长度15M 长,要求钢板桩入土深度达桩长0.5倍以上。

3.2打拔桩机的选用

投入钢板桩打拔桩机1台用于施工。打拔桩机为挖掘机(KATO1250)加振动锤改装而成,振动锤为曰本产NPK-HP-7SXB型,激振力200kN。

3.3.水池施工程序

水池施工顺序为:打钢板桩→基坑开挖→基底换填→基础施工→土方回填→拔钢板桩。

1、打钢板桩

(1)打拔桩机侧向施工,便于测量人员观察。挂上振动锤,升高,理顺油管及电缆。

(2)锤下降,开液压口,拉一根桩至打桩锤下,锁口抹上润滑油,起锤。

(3)待钢板桩尖离开水面30cm时,停止上升。锤下降,使桩至夹口中,开动液压机,夹紧桩。上升锤与桩,至打桩地点。

(4)对准桩与定位桩的锁口,锤下降,靠锤与桩自重压桩至淤泥以下一定深度不能下降为止。

(5)试开打桩锤30秒左右,停止振动,利用锤惯性打桩至坚实土层,开动振动锤打桩下降,控制打桩锤下降的速度,尽可能的使桩保持竖直,以便锁口能顺利咬合,提高止水能力。

(6)板桩至设计高度前40cm时,停止振动,振动锤因惯性继续转动一定时间,打桩至设计高度。

(7)松开液压夹口,锤上升,打第二根桩,以上类推至打完所有桩。

打桩前一般应在锁口内涂以黄油、锯末等混合物,在打完钢板桩后,开始进行钢板桩围堰内的止水处理。

2、土方施工

(1)基本要求

土方开挖应注意挖机与基坑边的安全距离,避免超挖。开挖至设计标高向下

500mm后,及时用山皮土换填,换填后及时夯实,验槽合格后及时浇筑垫层。为保证水池施工质量。

(2)其他注意事项

①基坑排水

沟底挖设明沟和集水坑,明沟沿基坑四边留设,宽度300mm,深度200mm,集水坑在基坑边角设置一个,长宽均为800mm,井底比集水明沟深800mm,并要求能满足排水要求。现场准备潜水泵2台,直径75mm塑料水管20m。

开挖过程中如有地下水涌出或发生降雨,要进行不间断排水。排水过程要遵守相关的安全用电规定。雨季施工时,必须要有专职电工24h值班,并持证上岗,现场备有发电设备,防止排水不利造成坑底被水浸泡。定期检验电缆密封的可靠性,以防磨损后水沿电缆芯渗入电机内,影响正常运转。

②临边防护

(1)、边坡上部不准堆放弃土和材料设备等,堆放重物距土坡安全距离不得小于4m,临时材料不得小于2m。

(2)、距离坡上线1.5m外用钢管插入地下做立杆搭设1.2米高,设两道水平栏杆。

③上下通道

用钢管搭设人行上下走梯,每级横向不少于两根钢管,宽度200mm,坡道必须满足多人同时上下行走,并保证其承载力,坡道底部支撑必须放置在300mm

宽的承托板上,不得直接置于土中,坡道要有扶手护栏等齐全的安全设施。

④基坑监护

现场设一名专职监护人员,进行全天监测,如发现有松动、变形、裂缝现象,立即采取坡顶卸载等措施,情况严重立刻撤离现场作业人员,并及时报告上级有关部门,采取防范措施,确保安全生产。在雨天时,严禁施工操作人员在基坑周边及坑底施工,防止雨天基坑边坡坍塌造成人员伤亡。

⑤雨天基坑开挖保证措施

通过网络、电视、报纸等途径每天查看天气预报及时掌握连云港地区天气情况。有物资设备部提前采购雨天应急物资,如:雨靴、雨衣、铁锹、药品等。现

场施工员和安全员及时掌握基坑四周基坑支护的稳定情况,如有情况及时处理上报相关领导。原则上在雨天时,不得在基坑内和基坑安全防护范围内进行施工,如必须施工时,在施工地点必须安排专职安全员进行监督,以保证施工人员的安全。如有安全事故发生及时启动现场安全应急预案,尽可能避免人员的伤亡。

3、拔桩

先用打拔桩机夹住钢板桩头部振动1min~2min,使钢板桩周围的土松动,产生“液化”,减少土对桩的摩阻力,然后慢慢的往上振拔。拔桩时注意桩机的负荷情况,发现上拔困难或拔不上来时,应停止拔桩,显获动1min~2min后再往下锤0.5m~1.0m再往上振拔,如此反复可将桩拔出来。

4、钢板桩的施工中遇到的问题及处理:

钢板桩打拔施工中常遇到一些难题,常采用如下几点办法解决:

①桩过程中有时遇上大的块石或其它不明障碍物,导致钢板桩打入深度不够,采用转角桩或弧形桩绕过障碍物。

②钢板桩杂填土地段挤进过程中受到石块等侧向挤压作用力大小不同容易发生偏斜,采取以下措施进行纠偏:在发生偏斜位置将钢板桩往上拔l.0m~2.0m,再往下锤进,如此上下往复振拔数次,可使大的块石被振碎或使其发生位移,让钢板桩的位置得到纠正,减少钢板桩的倾斜度。

③钢板桩沿轴线倾斜度较大时,采用异形桩来纠正,异形桩一般为上宽下窄和宽度大于或小于标准宽度的板桩,异形桩可根据据实际倾斜度进行焊接加工;倾斜度较小时也可以用卷扬机或葫芦和钢索将桩反向拉住再锤击。

④在基础较软处,有时发生施工当时将邻桩带入现象,采用的措施是把相邻的数根桩焊接在一起,并且在施打当桩的连接锁口上涂以黄油等润滑济减少阻力。

第四章质量保证措施

4.1.质量保证措施

建立健全质量安全管理网络,分工明确,责任到人,及时发现和清除各种质量安全隐患,防患于未然。

(1)以项目经理为质量第一负责人,任命1至2名合适的有资格人员负责质量管理方面的工作,并保持与设计施工等各方面有效协调。

(2)各种原材料,半成品严格按质量要求进行采购。钢板桩送到现场后,应及时检查、分类、编号,钢板桩锁口应以一块长1.5~2.0m标准钢板桩进行滑动检查,凡锁口不合应进行修正合格后方能使用。

(3)钢板桩质量要求

a、桩的垂直度控制在1%以内;

b、桩底高程误差控制在10cm左右;

c、沉桩要连续,不允许出现不连锁现象;

d、桩的平面位移控制在15cm以内。

第五章施工计划及保证措施

5.1施工计划

序号部位开始时间完成时间

1 3196-1 11-8 11-20

2 3196-2 11-10 11-18

3 3196-3 11-12 11-24

5.2 施工计划保证措施

1、技术人员应认真做好技术准备工作,提前发现图纸问题及时解决,减少因图纸问题而造成的停工和窝工现象。

2 、充分发挥计划管理职能,按照项目部的总体计划为依据,编制周、日计划来控制整个现场的施工进度和其他各项管理工作。抓住关键线路和关键工序,开展各个工序作业,基坑的施工尽最快的速度在保质量、保安全的情况下把基础抢上来。

3、充分发挥目标管理职能,加强现场的控制力度,以目标考核为手段,及时

采取措施、进行调整。以每个具体的工序控制结果来保证关键工序的结果和整体的结果。

4、充分发挥整体资源优势,适时平衡和调配人、材、机、物等资源。

5、加强与业主、监理单位的协调、沟通,保证施工时段现场“通水,通电,通路”。

第六章安全文明保证措施

1、机械设备安全保证措施

(1)、机械设备操作人员(或驾驶员)必须经过专门训练,熟悉机械操作性能,经专业管理部门考核取得操作证或驾驶证后上机(车)操作。

(2)、机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,严禁酒后驾驶。

(3)、机械设备发生故障后及时检修,决不带故障运行,不违规操作,杜绝机械和车辆事故。

(4)、机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。

(5)、设备及工具摆放整齐,不得随意摆放。

2、安全文明施工

(1)、进入现场施工人员必须佩戴安全帽,讲究文明用语,杜绝打架斗殴,酗酒等不文明行为。

(2)、泥浆与运土车出场,轮胎要清洗干净。

(3)、注意工地防火,现场要摆放防火器材。

3、安全措施

(1)、合理安排作业区域和时间,保证施工人员正常工作。

(2)、施工平台必须要有标识和防护栏,夜间作业布置警示照明灯。基坑开挖后立即搭设基坑防护栏杆,并经安全部门验收合格后方可继续施工。

(3)、现场必须配备足够的消防设备。

危险性分析报告

公司:中石化第

五建设有

限公司

丙烯腈装置:基坑开挖JHA

编号:日期:.

序号工作

步骤

可能的危

害或损失

风险

评估值

对危害的控制方法

S

L

R

1 熟悉

施工

方案

1、所有参加施工人员必须熟悉丙烯腈装置施工方

案内容的每个步骤,并参加技术交底。2、根据施

工方案,准备好相应安装工具。

2

JHA

交底

人员、环

境的损害

和污染

2 1 2

1、所有安装人员必须参加JHA交底,严格遵守丙

烯腈装置安全规定,按安装方案JHA要求做。2、

进入施工现场穿戴好个人防护用品:如工作衣、

安全帽、工作鞋、防眼镜、防护罩等。3、现场

施工区域应有安全标志和围护设施。

3 材料

的运

人员伤

害、车辆

的损坏、

1 2 2

1、基坑开挖的材料应按图纸和施工方案的技术要

求进行准备,各类原材料应有有效的材料合格证。

2、运送材料的车辆、人员,应遵守交通规则和丙

污染环境烯腈装置道路车辆运输有关规定,不得超载、超

高、超宽、超长、超速,不得人物混装,运送材

料的人员不得站在货运车辆的箱板上。3、运送车

辆进入施工现场,应有专人指挥车辆(尤其是车

辆倒车时)。4、搬运施工材料时,搬运人员应相

互配合,轻拿轻放,放在指定的地方,不得乱扔

乱放。

4 人工

开挖

人员伤

害,污染

环境

1 2 2

1、管沟开挖前,首先要办理开挖作业票,注明时

间和区域。2、挖土中发现管道、电缆及其他埋设

物时应及时报告,不得擅自处理。3、挖土时要注

意土壁的稳定性,发现有裂缝及倾坍可能时,人

员应立即离开并及时加固处理。4、人工挖土时,

前后操作人员间距离不应小于2~3m,堆土要在基

坑边沿1m以外,并且高度不得超过1.5m,5、下

雨、下雪后必须检查土壁及支撑稳定情况,在确

保安全的情况下继续工作,并且不得将土和其他

物件堆在支撑上,不得在支撑上行走和站立。6、

大风(6级或6级以上)时,严禁开挖作业,避免

尘土污染周边环境。

5 机械

开挖

人员伤

害、机械

损坏

2 2 4

1、机械挖土,启动前应检查离合器,钢丝绳等,

经空车试运转正常后再开始作业。2、机械操作中

进铲不应过深,提升不应过猛。3、机械不得在输

电线路下工作,应在输电线路一侧工作,不论在

任何情况下,机械的任何部位与架空输电线路的

最近距离应符合安全操作规程要求。4、机械应停

在坚实的地基上,如基础过差,应采取走道板等

加固措施,不得将挖土机履带与控空的基坑平行

2m停、驶。运土汽车不宜靠近基坑平行行驶,防

止坍方翻车。5、电缆两侧1m范围内应采用人工

挖掘。6、配合拉铲的清坡、清底工人,不准在机械回转半径下工作。7、向汽车卸土应在车子停稳后进行,禁铲斗从汽车驾驶室上空越过。

6 施工

用电

人员伤

害、电器

设备损坏

2 2 4

1、电器设备接线送电施工人员必须要有合格的电

工,并持证上岗。2、配电箱和电器设备每天的巡

检记录要完善。3、所使用的工具必须性能良好,

安全装置可靠,电动设备应有可靠的接地,电动

工具必须装置触电保护器4、配电箱内设置必须做

到“一机一闸一保护”。5、合理布置电缆和电箱

位置,禁止就地拖放电线、电缆或用裸管等方式

做保护穿过道路,并用绝缘材料与金属罐体隔绝;

6、配电箱、开关箱内的接触器、刀闸、开关等电

气设备,应动作灵活,接触良可靠,电源线外皮

无破损现象。7、用电单位必须建立用电安全责任

岗位制,明确用各级用电安全负责人。8、严禁非

电工拆装用电设备,严禁乱拉乱接电源线。9、配

电室和现场的开关箱、开关柜应加锁。10、电气

设备的明显部位,应设警示标识。

7 临边、

孔洞、

基坑、

槽的

防护

人员伤

害、机械

伤害

3 2 6

1、指定专人负责基坑周围地面变化情况的巡查,

如发现裂缝、塌陷,应及时加以分析和处理。2、

基坑四周必须设置护栏,要设置一定数量临时上

下施工楼梯。3、临边、洞口应有安全标志和围

护设施。4、基坑、槽的支撑,应按回填土的速度,

施工组织设计要求依此拆除,即填土时应从深到

浅分层进行,填好一层拆除一层,不能事先将支

模拆除。5、雨后作业时一定将基坑、槽内的积水

排放干净,并对坍陷的地方进行加固。6、及时完善临边、洞口、基坑、槽的防护措施。

8 夜间

作业

伤人、损

坏设施

1 2 2

1、夜间作业应有足够的照明,并且办理好夜间作

业票。2、登高作业应及时系挂好安全带,作业处

有牢固的操作平台。3、现场行走应注意头上脚下

及四周的环境地势,以防出现意外。

水池土方开挖施工方法

水池土方开挖施工方法 1、土方开挖施工程序 施工准备→测量放样→场地清理→分层开挖→边坡修整→阶段验收 2、土方开挖施工方法 (1)施工准备 建好施工平面控制网、高程系统,按设计要求精确地放出开挖高程及开挖边线。按抽排水方案实施截、排水沟施工,即进行土方开挖工作。 (2)测量放样 开挖前,先采用全站仪、经纬仪和水准仪进行测量放样,确定开挖范围、高程,并测(放)开挖范围、开挖深度控制桩线。 (3)排水沟开挖 施工准备工作完成后,首先进行边坡开挖线以外的排水沟开挖,以防雨水进入开挖基坑。排水沟开挖采用反铲进行,人工配合清理至设计断面要求,之后用人工将基底夯实。 (4)场地清理 土方开挖的场地清理施工包括植被清理和表土清理。植被清理为开挖区内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物,表土为含细根须、草本植物及覆盖草等植物的表层有机土壤。场地清理采用反铲、推土机清除最大开挖边坡边线范围内及其外5m范围内的杂草及表层土等;采用人工挖除最大开挖边坡边线范围内及其外3m范围内的树墩及主根。开挖的杂物采用1M3反铲装车,8-10t自卸车运至弃碴场堆放。 (5)施工方法

①土方明挖从上至下分层分段依次进行,开挖分层厚度3-5m,采用推土机集料,1-1.6M3反铲直接开挖、装车(8-10t自卸汽车),人工辅助开挖边脚及进行边坡修整;对边坡高度较大部位,可先采用反铲削坡,开挖土料先用反铲翻落至低处开挖平台,再用反铲装车。 ②土方边坡开挖接近设计坡面时,按设计边坡适当留有修坡余量,再用人工整修。 ③基础土方开挖时,结合永久性排水设施规划场地开挖的临时排水设施,及时排除地面积水,保证在干地施工。 ④开挖时将可利用的土方,集中堆放在合适地区,在回填施工时利用。剩余的弃土必须运至监理工程师指定的地点。

消防水池方案

目录 一、编制依据....................................................................................... 2 二、工程概况....................................................................................... 2 三、施工准备....................................................................................... 2 四、施工工艺....................................................................................... 5 五、质量验收....................................................................................... 6 六、成品保护及安全注意事项 ............................................................ 6

一、编制依据 1. 工程相关文件,设计图纸; 2.《建筑防水工程手册》、《新型建筑材料实用手册》; 3.《中华人民共和国国家标准》建筑防水材料。 4.《界面渗透性防水涂料质量检验评定标准》DBJ 01-54-2001 5. 《水泥基渗透结晶型防水材料》GB18445-2008 二、工程概况 工程名称:105号疫苗生厂房等2项及X67F1地块围墙工程 施工项目:107地下室水池渗透结晶防水 材料选用:水泥基渗透结晶防水涂料 三、施工准备 1.技术准备 1.1.组织管理: 公司将选派优秀的人员组建项目经理部、组织过硬的施工队伍,以确保工程质量达优良,争创优质安全文明工程。具体管理组织如下: 1.2.施工技术准备: 施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。 对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过建设单位及监理部门审定。 1.3该项目工程人员安排如下:

水池基础土方开挖专项施工方案设计

水池基础土方开挖 专 项 施 工 方 案 编制: 审核: 审批: 编制时间:

目录 一、方案编制依据及要求 (1) 1. 1 编制依据 (1) 1.2 本方案实施原则 (1) 1.3 方案编制基本要求 (1) 二、工程概况 (2) 2.1 工程概述 (2) 2.2 地质概况 (3) 2.3 施工条件 (3) 三、施工准备 (4) 3.1 施工前准备 (4) 3.2 技术准备 (4) 3.3 材料、机具准备 (5) 3.4 人员准备 (5) 3.5 作业条件 (6) 四、组织机构 (6) 4.1 土方开挖组织机构图 (6) 五、土方施工方案 (7) 5.1施工方法 (7) 5.2车辆行车及机具配备 (10) 5.3施工降排水措施 (10) 5.4外运弃土 (11)

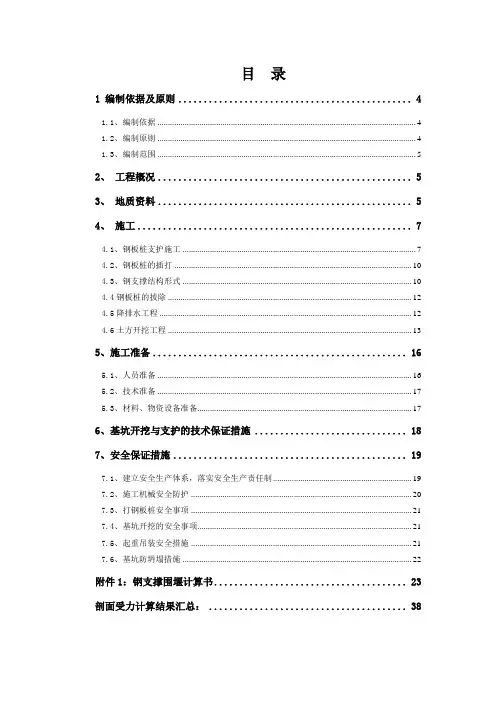

六、工字钢支护 (12) 6.1 工字钢施工的一般要求 (12) 6.2 工字钢施工的顺序 (12) 6.3 工字钢施工工艺 (13) 七、协调管理及工期 (17) 八、应急措施及注意事项 (18) 8.1 应急预案的方针及原则 (18) 8.2 应急措施 (18) 8.3 注意事项 (19) 九、安全、文明及环保措施 (20) 9.1安全施工措施 (20) 9.2 文明施工措施 (21) 9.3 环境保护措施 (22)

一、方案编制依据及要求 1. 1 编制依据 1)水池设计施工图。 2)XXXX污水处理厂提标改造项目地质勘探报告、地形图和工程测量控制网。 3)现场情况及周边环境。 4)有关设计和施工采用的最新施工技术验收规范、规程及标准。工程所涉及的国家、行业、地方主要法律、法规、技术规范、规程和企业技术标准及质量、环境、职业安全健康管理体系文件。 5)其他有关文件(工程有关的国家批准的基本建设计划文件,建设地区主管部门的批文,施工单位上级下达的施工任务书等)。1.2 本方案实施原则 本方案经监理、业主审核确认后的方案报安监站备案,手续完备方可展开施工;方案必须向各施工人员及机械手交底,理解无误后施工。所有施工均应符合设计技术规范及验收规范要求。 1.3 方案编制基本要求 1)专项方案编制由项目经理牵头,项目技术主管组织编写,并在项目部相关岗位进行会签。 2)专项方案是对基坑支护施工的全面策划,各项指标和技术措施必须满足合同的要求,保证工程各项目标的最终实现。 3)必须严格遵守国家工程建设的法律、法规、方针、政策、技术规范规程以及公司各项有关规章制度,科学合理地组织施工。

消防水池施工方案

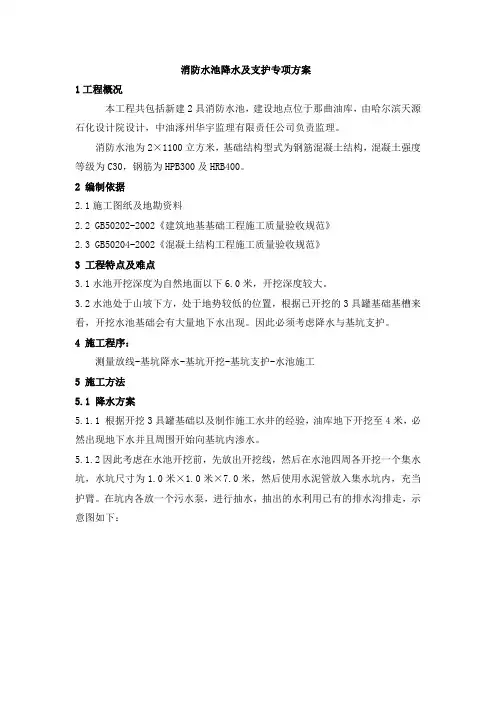

一、工程结构概况 本工程消防水池300m3,钢筋混凝土结构。消防水池采用C30砼,抗渗等级不低于S6,水池底板厚度均为300、池壁厚度均为250,顶板厚度为200。垫层为100厚C15素砼。 基础垫层埋深在-4.6米处,吸水坑处垫层埋深在-5.2米处。建议增加建筑及结构做法: 1.1抹灰:1)水池外壁、内壁和顶板顶面,用1:2防水砂浆抹面,厚20mm,水池顶板底面、支柱和导流墙等表面,可用1:2水泥砂浆抹面,厚15mm。2)如水池施工采用光滑模板,可以取消水泥砂浆内抹面。 3)为提高水池的不透水性,池内的1:2防水砂浆抹面,应分层紧密连续涂抹,每层的连接缝需上下左右铺开,并应与混凝土的施工缝错开。 2.水池顶板地面做法:(从上到下)覆土夯实—TS-C防水卷材(仅顶板面设置)—1:2水泥砂浆找平—200厚顶板 二、施工部署 (1)施工准备: 施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作。 (2)施工顺序: 第一步施工水池基础垫层(挖基坑→清底→验槽做好周边临时排水→ 支模板→浇砼垫层→垫层周边分层回填夯实)垫层周边回填完毕。第二步施工水池底板与池壁的斜托上部约300mm处,并预埋金属或塑胶止水带。第三步施工池壁与顶板连接的斜托下部处。第四步施工现浇顶板及水池进行灌水试验、验收。第五步施工池内导流墙及池外壁保温墙。第六步施工池壁内外抹灰。第七步施工池顶复土及周边回填夯实。

三、具体施工方法 1、施工测量: 按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。 2、基坑开挖: 基坑底部的开挖宽度可按下式计算: B=B1+2b1+b2 式中B基坑底部开挖长或宽 B1垫层宽度或长度 b1每侧工作面宽 b2可变数(设临时排水或需设挡土板宽度) 边坡坡度按硬塑粘性土类,放坡系数为1:1计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。 3、验槽 根据图纸要求,不同土质情况有不同的地基处理,在开挖基坑时,及时会同设计、监理方确认土质情况,并对基础形式作业决定。基坑底高程的允许偏差为±20mm。 4、施工排水

水池基础土方开挖专项施工方案完整版

水池基础土方开挖专项 施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

水池基础土方开挖 专 项 施 工 方 案 编制: 审核: 审批: 编制时间:

目录 一、方案编制依据及要求 (1) 1. 1 编制依据 (1) 本方案实施原则 (1) 方案编制基本要求 (1) 二、工程概况 (3) 工程概述 (3) 地质概况 (3) 施工条件 (3) 三、施工准备 (4) 施工前准备 (4) 技术准备 (4) 材料、机具准备 (5) 人员准备 (6) 作业条件 (6) 四、组织机构 (7) 土方开挖组织机构图 (7) 五、土方施工方案 (7) 施工方法 (8) 车辆行车及机具配备 (10) 施工降排水措施 (11) 外运弃土 (12) 六、工字钢支护 (12) 工字钢施工的一般要求 (12) 工字钢施工的顺序 (13) 工字钢施工工艺 (13) 七、协调管理及工期 (18) 八、应急措施及注意事项 (18) 应急预案的方针及原则 (18)

应急措施 (19) 注意事项 (20) 九、安全、文明及环保措施 (20) 安全施工措施 (20) 文明施工措施 (22) 环境保护措施 (23)

一、方案编制依据及要求 1. 1 编制依据 1)水池设计施工图。 2)XXXX污水处理厂提标改造项目地质勘探报告、地形图和工程测量控制网。3)现场情况及周边环境。 4)有关设计和施工采用的最新施工技术验收规范、规程及标准。工程所涉及的国家、行业、地方主要法律、法规、技术规范、规程和企业技术标准及质量、环境、职业安全健康管理体系文件。 5)其他有关文件(工程有关的国家批准的基本建设计划文件,建设地区主管部门的批文,施工单位上级下达的施工任务书等)。 本方案实施原则 本方案经监理、业主审核确认后的方案报安监站备案,手续完备方可展开施工;方案必须向各施工人员及机械手交底,理解无误后施工。所有施工均应符合设计技术规范及验收规范要求。 方案编制基本要求 1)专项方案编制由项目经理牵头,项目技术主管组织编写,并在项目部相关岗位进行会签。 2)专项方案是对基坑支护施工的全面策划,各项指标和技术措施必须满足合同的要求,保证工程各项目标的最终实现。 3)必须严格遵守国家工程建设的法律、法规、方针、政策、技术规范规程以及公司各项有关规章制度,科学合理地组织施工。 4)专项方案应采用合理的施工程序和施工工艺,优先考虑应用成熟先进的施工技术和管理方法,推广行之有效的科技成果,科学确定施工方案,提高管理水平,提高劳动生产率,确保安全施工,保证工程质量,注意环境保护。 5)运用现代建筑管理原理,积极采用信息化管理技术、流水施工方法和网络计划技术等,做到有节奏、均衡和连续地施工。 6)充分利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高劳动生产率。 7)提高建筑工业化程度,科学安排施工,确保均衡性、连续性施工。 8)确保安全生产和文明施工,做好环境和建筑物保护,防止建筑振动、噪声、粉尘和垃圾污染。 9)编制内容力求:重点突出,表述准确,取值有据,图文并茂。 10)专项方案应按规定程序编制、审批,并应在工程开工之前完成。施工组织设计在贯彻执行过程中应实施动态管理,根据情况变化及时调整、报审。 11)项目经理部是施工组织设计(专项方案)的实施主体,应严格按照施工组织设计要求的内容组织进行施工,不得随意更改。 二、工程概况 工程概述 XXXX污水处理厂位于中宁县石空镇太平村,提标改造规模为1万m3/天,将原百乐克A2/O工艺生物池、改造污水处理厂进出入管网、配套改造污水处理设备设施等,将原《城镇污水处理厂污染物排放标准》一级B标准提高至《城镇污水处理厂污染物排放标准》达到国家一级A标准。原污水处理厂处理工艺为:悬挂链曝气生物处理工艺(百乐克工艺);提标改造后处理工艺为:A2/O+深度处理工艺。

消防水池施工方案69185

水泵房及地下消防水池施工方案 一、工程概况: 1、工程特点:本工程位于荆州市经济开发区深圳大道西侧。工程场地西临深圳大道,北临常湾居民小区,西临凯乐公司,南临奥达公司。建筑总面积约为32230平方米。消防水池地下一层面积295.24㎡,地上一层面积16.12㎡,基坑开挖尺寸按轴线往外各放4米的工作面,基坑土方开挖依据现场情况,计划采用基坑放边坡处理,其放坡系数为1:0.33.计划基础开挖回填工程50天时间完成。 2、地形地貌: (1)本工程±0.000标高相对绝对高程30.500米,与室外地面高差为0.300米。 (2)周边距10KV高压电缆、市政主干道、建筑物太近,为保证原建筑物的安全,计划局部钢板桩支护及相应的支护方案确保安全施工。 (3)施工条件: 1、测量定位已完成。高程控制点,以室外相对点以上0.3米为工程±0.000。 2、现场临设施工完毕,能正常使用。 3、施工道路基本畅通,施工用临时用水、电已连接。 4、机械、劳动力已完成调配,现已进入施工现场。 二、施工准备: 1、施工要求: 1)标高水准点依据建设单位给定的高程点已引入施工区。 2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。 3)制定土方开挖施工方案,安排工期计划。 2、现场准备: 1)进行定位放线,放出基坑开挖线和边坡线。 2)落实基坑支护队伍,以便开挖与支护同时进行。 3、施工方案: 1)施工工艺:测量定位、机械进场、土方开挖、人工修边角、基底平整、基底普探。 2)施工流向:清理地表垃圾土并外运,自上而下,依次开挖,依据施工开挖线进行开挖。将土方运往食堂四周回填,形成一个流水作业线,确保工程顺利进行。

消防水池土方开挖施工方案

浙江省特种设备检验科研综合楼工程 厂区消防水池及泵房基坑土方开挖专项施工方案 编制单位:中国葛洲坝集团股份有限公司 编制人:王力 编制日期:2014年11月15日 页脚内容1

浙江省特种设备检验科研综合楼工程 目录 一、工程概况 .................................................................. - 1 - 1.1建设概况 (1) 1.2编制依据 (1) 1.3工程概况 (1) 1.4工程特点 (1) 1.5施工部署 (1) 1.6施工准备工作 (2) 二、施工总平面布置及说明....................................................... - 3 - 2.1施工总平面布置图 (3) 三、土方开挖技术措施........................................................... - 4 - 3.1拟投入的主要机械设备及劳动力计划 (4) 3.2基坑土方挖运 (4) 3.3土方回填施工要求 (5) 3.7基坑开挖验收 (6) 四、施工安全及文明施工措施..................................................... - 7 - 4.1施工安全措施 (7) 4.2文明施工措施 (10) 4.3工程技术档案资料管理措施 (12) 五、基坑应急救援措施.......................................................... - 13 - 5.1危险性分析 (14) 5.2重大危险源的确定 (14) 5.3应急小组设置 (14) 5.4应急响应 (14) 5.5发生坍塌事故应急预案 (14) 5.6物体打击事故的预防及其应急预案 (16) 5.7触电事故的预防及其应急预案 (16) 5.8应急预案演练计划 (19) 页脚内容- 0 -

消防水池施工方案

消防水池工程 专 项 施 工 方 案 建设单位: 施工单位: 编制人: 审核人: 日期:2018年4月7日

目录 第一章编制依据 (3) 第二章工程概况特点 (3) 第三章施工准备 (4) 第四章分项工程施工方案 (6) 第五章深基坑监测 (8) 第六章临边保证措施 (9) 第七章质量保证措施 (9) 第八章安全生产保证措施 (10) 第九章质量通病及防治措施 (13) 第十章工程成本控制措 (16) 第十一章施工工期保证措施 (20) 第十二章雨季施工保证措施 (21) 第十三章文明施工保证措施 (21) 第十四章成品保护措施施 (22) 第十五章工程创优保证措施 (22) 第十六章环保管理及措施 (25) 第十七章应急预案 (26) 第十八章施工进度计划表 (28) 第十九章施工平面布置图 (29)

消防水池工程专项施工方案 第一章编制说明 第一节编制依据: 1、本工程现有设计图纸。 2、国家及本地区现行施工规范、有关法律、法规等文件。 3、现行建筑、安装等劳动和工期定额。 4、建筑行业推广的新技术、新设备、新工艺、新材料。 5、本工程施工合同。 第二节拟使用的现行国家及地方主要标准、规范 序号名称版本 1、工程测量规范 GBJ50026-93 2、混凝土结构工程施工质量验收规范 GB50204—2015 3、建筑工程施工质量验收统一标准 GB50300-2013 4、建筑施工安全检查标准 JGJ59-2011 5、建筑机械使用安全技术规程 JGJ33-2012 6、施工现场临时用电安全技术规范 JGJ46-2016 7、其他有关国家及吉林省现行施工验收规范等。 第二章工程概况特点: 工程名称:消防水池工程 工程地点: 建设单位: 监理单位: 勘察单位: 设计单位: 施工单位: 第一节建筑设计 本消防水池面积149.42M2,容积为500M3。建筑物长16.60米,宽12.20米,高度为4.20米;结构形式:钢筋混凝土结构。池底标高-4.50米,相当于

清水池基坑开挖方案

南水北调受水区获嘉县城区供水改扩建工程 清水池 基 坑 施 工 方 案 河南广磊建设工程有限公司2013年7月16日

目录 第一章、工程概况: (2) 、设计情况 (2) 、地质情况 (3) 、场地情况 (4) 第二章、编制依据: (4) 第三章、施工方案 (4) 边坡及支护参数 (4) 土方施工方案 (5) 3.2.1土方施工准备 (5) 3.2.2挖土施工测量 (6) 3.2.3土方施工方案 (6) 3.2.4土方施工技术措施 (7) 3.2.5土方施工阶段的安全防护措施 (7) 3.2.6土方施工的质量要求 (8) 3.2.7基槽土方回填的存土措施 (8) 3.2.8特殊说明 (8) 井点降水方案 (8) 第四章、基坑监测方案、紧急情况预案及其它相关措施 (11) .基坑监测 (11) 紧急预案 (11) 雨季施工措施 (12) 第五章、环保与文明施工措施 (14) 、环保措施 (14) 文明施措施 (17) 清水池基坑施工方案 第一章、工程概况: 、设计情况 清水池设计边长34.7米,池内净高3.95米;池底±绝对标高为75.100米,全埋于地下,顶部覆土1米厚。主体为C30钢筋混凝土结构,池内导流墙为240mm厚粘土烧

结砖砖墙。结构设计合理使用年限为50年,安全等级二级。 1.1.1采用材料 1、混凝土:(1)垫层为C20。 (2)钢筋混凝土为C30,抗渗等级S6。 2、钢筋:HPB300级和HPB400级 3、水池内外池壁、底板、顶板上下面,支柱用1:2防水水泥砂浆抹面,厚度20mm。 4、预埋件采用Q235B钢,焊条E43型。 5、所有明露钢件均应刷防锈底漆两道,环氧防腐漆两道。 1.1.2最外侧钢筋混凝土保护层;底板钢筋均为40mm,平台板及走道板为30mm,其它均为35mm。 、地质情况 本工程建筑场地工程地质基本概况:(下表) 地下水位稳定水位埋藏深,标高75.000m。根据本地地下水水位变化历史,本场地最高水位深2.7m。 本建筑场场地稳定,适应本工程建设。本工程采用天然地基,基础持力层为第2层粉质粘土层,承载力特征值fak=120Kpa。

消防水池土方开挖施工方案

厂区消防水池及泵房基坑土方开挖专项施工方案 编制单位:中国葛洲坝集团股份有限公司 编制人:王力 编制日期:2014年11月15日

目录 一、工程概况 ............................................................................................ - 1 - 1.1建设概况 (1) 1.2编制依据 (1) 1.3工程概况 (1) 1.4工程特点 (1) 1.5施工部署 (1) 1.6施工准备工作 (2) 二、施工总平面布置及说明 .................................................................... - 3 - 2.1施工总平面布置图 (3) 2.2现场临时排水布置 ............................................ 错误!未定义书签。 三、土方开挖技术措施 ............................................................................ - 4 - 3.1拟投入的主要机械设备及劳动力计划 (4) 3.2基坑土方挖运 (4) 3.3土方回填施工要求 (5) 3.4基坑开挖验收 (6) 四、施工安全及文明施工措施 ................................................................ - 7 - 4.1施工安全措施 (7) 4.2文明施工措施 (10) 4.3工程技术档案资料管理措施 (12) 五、基坑应急救援措施 .......................................................................... - 14 - 5.1危险性分析 (14) 5.2重大危险源的确定 (14) 5.3应急小组设置 (14) 5.4应急响应 (14) 5.5发生坍塌事故应急预案 (15) 5.6物体打击事故的预防及其应急预案 (16) 5.7触电事故的预防及其应急预案 (17) 5.8应急预案演练计划 (20)

蓄水池工程施工方案

蓄水池工程施工方 案

蓄水池工程施工方案 2.2.1 施工顺序 2.2.2土方工程 2.2.2.1 土方开挖 进场后首先进行土方工程的施工,考虑施工的紧迫性进场后进行土方开挖, 1.采用一台1立方米反铲挖掘机挖土,8t自卸车运到堆土区堆放,余土堆于弃土区。 2.土方开挖坡比: a.土方开挖坡比采用坡比1:2; b.土方开挖预留工作面宽度为1m,按土方开挖图预留。 3.旱地施工 所有主体建筑物的基础开挖在旱地进行施工。 4.雨季施工 在雨季施工中,保证基础工程质量和安全施工的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。

5、土方工程施工工艺 6、预防开挖注意事项 (1)土方开挖前应认真学习和审查图纸,查勘施工现场,平整施工场地及清除地面和地上障碍物。 (2)土方开挖应遵循自上而下分层开挖原则,严禁逆向、逆坡开挖或先挖坡脚等的危险作业施工。 (3)全面做好施工场地排水降水工作。场地规划、平整,保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟,地下水控制工作应持续到基础工程施工完毕,直至回填后才能停止。 (4)基坑开挖时,操作人员之间要保持在2.5m以上安全距离。多台机械开挖,挖土机械之间应保证在10m以上安全距离。 (5)机械多台同时开挖时,应验算边坡的稳定,根据规定和验算结果确定挖土机械离边坡的安全距离,以防造成坍方、翻机事故。 (6)机械操作时,严禁在机械下方和在机械回旋半径内站人。 (7)斜坡地段挖方宜从上而下,分层分段依次进行,要根据工程地质和土坡高度,结合当地同类土体的稳定坡度值先确定土坡的开挖坡度,并随时做成一定的坡势以利泄水。在斜坡上方

消防水池基坑钢板桩支护专项施工组织方案

番禺区XXXXXXX消防水池 基坑钢板桩支护专项施工方案 编制单位:省X X X X建筑工程公司 编制: 审核: 审批: 编制日期:

第一节编制依据 1、现场施工图纸 2、《建筑地基基础设计规》 GB50007—2002 3、《建筑基坑支护技术规程》 JGJ 120—2012 4、《钢结构设计规程》 GB50017—2003 5.《钢板桩码头设计与施工规》 JGJ292—98 6.《建筑施工安全捡查标准》 JGJ59-2011 第二节工程概况 番禺区XXXXXXXXXX:六层综合楼一幢,建筑总面积9826.82平方米,高度为20.5米。消防水池位于综合楼大门口;原大门临时围敝,门口地下设置消防水池。水池设计方案宽度为19.8m,长度为29.4m,消防水池池底标高-3.6m,消防泵房3.6m, 水池开挖深度至3.98米。为减少对周围原有建筑物的破坏及影响,拟采取垂直开挖,经业主、设计、监理、施工四方研究决定全部采用钢板桩进行围护。 本施工场地地质详情见地质工程勘察报告。本场地地质概况自自然地坪上而下土层分布依次为: ①表层为杂填土, ②次层为淤泥, ③三层为淤泥质砂土。(见下图):

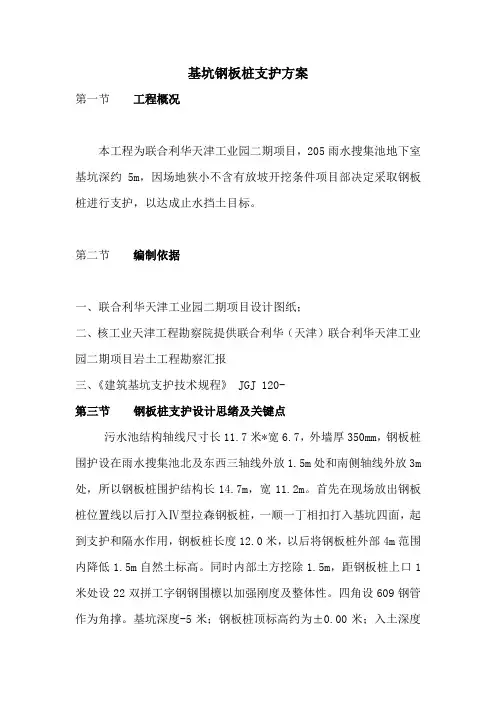

第三节钢板桩支护设计及施工要点 1、支护对像 本消防水池工程的基础,土质比较软,地下水位普遍高。所以挖土时对基坑的围护特别重要,尤其是地下水池的基础埋深要达到3.98米,拟采用拉森Ⅳ型钢板桩作为基坑围护体系。 2、支护方法 结合本工程实际,设计中采用拉森Ⅳ型钢板桩作为基坑围护体系。 钢板桩作为上述基坑侧壁的支护结构,以做到快速支护、快速撤除,适应本工程工期较为紧迫的特点。根据基坑特点,分别采用如下不同的支护断面形式, 1.基坑顶面层采用C25冠梁200X1750,配Φ48-3.5钢管锚杆800,长6m打入土层锚固。 2.基坑顶冠梁外侧采用C20喷射混凝土面层,80X2750,

清水池土方开挖方案

辽通化工大伙房水源给水工程 清水池工程 土方工程专项施工方案 审批人:_______________ 审核人:_______________ 编制人:_______________ 中国三冶集团有限公司 第三建筑工程公司华锦项目部 2012年6月6日

目录 一、工程概况 (1) 二、土方方案 (1) 1、场地地址条件概述 (2) 2、施工准备 (4) 3、工序流程 (5) 4、基坑排水 (6) 5、成品保护措施 (6) 6、土方回填 (7) 7、应注意的质量控制要点 (8) 8、安全与文明施工措施 (9)

编制依据 1、甲方提供施工设计图纸及岩土工程勘察报告。 2、本工程招投标文件及合同。 3、《建筑施工手册》(第四版) 4、现行规范及标准。 1)建筑地基处理技术规范JGJ79-2002 2)《建筑工程施工质量验收统一标准》GB50300-2001 3)地下工程防水技术规范GB50108-2008 4)地下防水工程质量验收规范GB50208-2002 5)施工现场临时用电安全技术规范JGJ46-2005 5、本工程的施工组织设计。 6、类似工程的施工经验。 一、工程概况 1、本工程位盘锦市双台区红旗大街西段路北,一共有2座清水池,每座清水池 长43.2米,宽54.6米。 2、本工程清水池±0.00相当于绝对标高4.5m。场地实际高程在3.6m上下。清水 池基底高程在-0.9m,需要开挖深度为 4.5m。根据地勘报告,基坑的放坡系数为1:1.5,土方量大概为27000m3。 二、土方方案 (一)场地地址条件概述 1、地形、地貌及区域地质情况 勘察场地位于盘锦市双台区红旗大街西段路北,场地的士平坦、开阔,现地表高程在2.83~4.32米之间。地貌单元属于辽河河口三角洲,海陆交互相沉积,沉积地层主要为第四纪的粉土夹粉质粘土、粉砂夹粉土、粉砂和细砂等。2、场地地层结构组成 拟建场地由第四系全新统海陆交互相沉积物组成,根据其成因、时代及工程地址性质,将勘探深度内所揭露的地层从上至下详述如下: a)素填土层:杂色,湿~饱和,松散,主要以粘性土为主,局部混有少量生 活垃圾。层厚0.5~1.6m。该层分布普遍。

消防水池深基坑开挖施工方案

消防水池土方深基坑开挖施工方案 一、工程概况: 1、工程特点:本工程位于和苑路北侧,占地面积389.82㎡,消防水池面积278.48㎡,基础为大开挖,基坑开挖尺寸按轴线往外各放2.2米0.5m的工作面,外运土方量为1580 m3基坑土方开挖依据现场情况,计划采用基坑放边坡处理,其放坡系数为1:0.38计划基础开挖回填工程50天时间完成。 2、地形地貌: (1)本工程±0.000标高相对绝对高程36.45米(国家高程),与室外地面高差为0.45m。 (2)东侧为工人宿舍,北靠党校食堂,西靠建校围墙,为保证原建筑物的安全,计划局部槽钢支护及相应的支护方案确保安全施工。 (3)施工条件: 1、测量定位已完成。高程控制点,以室外相对点为工程±0.000。 2、现场临设施工完毕,能正常使用。 3、施工道路基本畅通,施工用临时用水、电已连接。 4、机械、劳动力已完成调配,现已进入施工现场。 二、施工准备: 1、施工要求: 1)标高水准点依据建设单位给定的高程点已引入施工区。 2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。 3)制定土方开挖施工方案,安排工期计划。

2、现场准备: 1)进行定位放线,放出基坑开挖线和边坡线。 2)落实基坑支护队伍,以便开挖与支护同时进行。 3、施工方案: 1)施工工艺:测量定位、机械进场、土方开挖、人工修边角、基底平整、基底普探。 2)施工流向:清理地表垃圾土并外运,自上而下,依次开挖,依据施工开挖线进行开挖。将土方先进行外运局部堆放,形成一个流水作业线,确保工程顺利进行。 3)施工方法:采用一台挖掘机,3辆自卸汽车配合外运。 人工刷坡:待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0.38,人工刷坡与机械开挖同时进行。 4)基坑支护:本工程离周边建筑物较近,开挖深度至-5.6米(自然地坪标高为+0.3m),因而依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,东北西三侧须做槽钢进行支护,在距离放坡1m向下挖深3.5m垂直打入4m长槽钢间距60cm木工板进行支护,在距离放坡边2m向下挖深至筏板底部深度-5.3米在垂直打入槽钢间距60cm木工板进行支护,槽钢木工板支护与机械开挖同时进行。 基坑四周设置扣件钢管栏杆,并绑密目网,设置警示牌,防止人员及物体坠落。采用扣件和钢管搭设爬梯,供施工人员上、下基坑。 5)施工排水:。 坑内排水沿基坑四周插入水管进行井点降水。

消防水池方案模板

消防水池方案 【海军机关新建西区100#公寓楼及地下车库工程】 编号: FA-19 消防水池施工方案

审批: 审核: 编制: 中天建设集团有限公司 海军机关新建西区100#公寓楼项目部 7月 目录 1、编制依据 (4) 2、工程概述 (4)

2.1、工程概况 (4) 2.2、混凝土数量 (5) 3、施工安排 (5) 3.1、施工时间的安排 (5) 3.2、施工工艺安排 (5) 4、主要施工方法和技术措施 (6) 4.1、主体结构预留及后期施工方法: (6) 4.2、防水层施工 (6) 4.3、水池底板施工 (8) 4.4、水池墙体施工 (9) 5、施工管理措施 (11)

1、编制依据 1.1.中国建筑北京设计研究院设计的《海军机关新建西区100号楼施工图纸》 1.2.《混凝土结构工程施工质量验收规范》( GB50204- ) 1.3.《混凝土泵送施工技术规程》(JGJ/T10-95); 1.4.《建筑施工质量验收统一标准》( GB50300- ) 1.5.《北京市建筑工程施工安全操作规程》( DBJ01-62- ) 1.6.《混凝土质量控制标准》(GB50164-92) 1.7.《混凝土强度检验评定标准》( GBJ 107-87) 1.8.《混凝土结构施工图平面整体表示方法制图规则和构造详图》( 04G101-3) 1.9.《建筑结构长城杯质量评审标准》( DBJ/T01-69- ) 1.10.《海军机关新建西区100号楼及地下车库工程施工组织设计》 2、工程概述 2.1、工程概况 海军机关新建西区100号公寓楼工程位于北京市西三环中路19号院内, 地下2层+夹层, 基底标高-9.32m, 结构形式为剪力墙结构体系, 结构底板均为筏板基础, 底板厚度为800mm, 墙下设有暗梁高900mm; 结构抗震设防烈度按8度。在地下二层I-24~I-32/I-A~I-D 轴范围内设有一座消防水池, 消防水池部位基础筏板标高比其它部位1.2m。 消防水池四周墙体为现浇混凝土墙, 墙体厚度为250mm, 配筋为14@450双层双向, 水池底为现浇钢筋混凝土, 配筋为14@200双层双向, 水池顶盖为现浇混凝土, 板厚120, 配筋为10@200, 板顶标高为-6.0m, 距地下二层顶板净空距离只有550mm( 距楼板梁距离只有

初期雨水池开挖支护方案

目录 第一章工程概况----------------------------------------------------1 第二章编制依据----------------------------------------------------2 第三章施工方法----------------------------------------------------2 第四章质量保证措施------------------------------------------------5 第五章进度计划及资源需求计划--------------------------------------6 第六章安全文明保证措施 -------------------------------------------7 危险性分析报告-----------------------------------------------------8

第一章工程概况 初期雨水池(3196单元)共有三个水池。其中酸性废水水池(3196-1)长12.6m,宽8.6m,基底标高95.1m,±0.000相当于100.00m;酸碱中和池(3196-2)长9.6m,宽6.6m,基底标高95.85m,±0.000相当于100.00m;酸性废水水池/酸碱中和池(3196-3)长13.6m,宽12.6m,基底标高95.3m,±0.000相当100.00m。以上基础均为钢筋混凝土结构,考虑到施工安全及对水池周边构筑物的保护,土方开挖采用15米拉森钢板桩进行基坑支护,用HW400*400*13*21型钢和609圆管进行围檩支撑。基坑采用两道支撑支护系统,防止土方坍塌及地下水的渗透。方便进行下一道工序的施工。以3196-1为例,支护图如下:

消防水池施工方案简单

***** 施 工 方 案 编制人:_________________ 审核人:_________________ 批准人:_________________ *****有限公司 年月曰

消防泵房施工方案 一、设计概况: 本工程位于******** 西侧,仓库2 北面,建筑面积187.24 平方米,地上一层,桩及承台基础框架及剪力墙结构,建筑高度5.4 米,层高4.5米,顶板厚度120mm该消防蓄水池底板厚300mm池壁厚度为 250mm砼强度等级分别为:素砼垫层:C20;底板:C40, P6; 池壁:C35, P6;顶板:C35, P6。 二、施工准备: 本项目部接到任务后,组织有关人员认真熟悉图纸,因工程时间紧,又接近冬天,所以必须对图纸中所使用的材料进行准备并采购,组织施工力量,考察并联系打桩队进场,预约钢筋、模板、砼等班组进场。三、地下室消防蓄水池结构施工方案: (一)消防蓄水池施工顺序为: 场地平整-打桩-土方开挖-砼垫层-砖胎膜施工-回填土-池底板垫层浇筑T 浇桩芯砼T底板防水工程T防水层防护层T底板地梁钢筋绑扎-防水套管安装、止水钢板安装-浇筑承台地梁底板C40P6 砼-框架柱剪力墙钢筋绑扎-框架柱梁剪力墙顶板模板安装-框架梁顶板钢筋绑扎-柱剪力墙梁板砼浇筑。 (二)钢筋工程施工方法: 1.该消防泵房底板受力筋为三级钢①12@150双层双向,池壁竖向受力钢筋为三级钢①12@150水平筋为三级钢①12@150 2.消防泵房所用钢材进场后,必须按进场批次和产品的抽验方法进

行现场批量见证取样,合格后方可使用。因本工程为三级抗震等级,故钢筋检验所得强度实测值应符合下列规定: 2.1钢筋的抗拉强度实测值与屈服强度实测值的比值下应小于 1.25。 2.2钢筋屈服强度实测值与强度标准值的比值不应大于1.3 。 3.底板钢筋绑扎前,应先在砼垫层上划分好钢筋位置线,钢筋绑扎时,应严格按线的位置绑扎钢筋,所有底板钢筋交叉点必须全部扎牢,且相互成八字形。 4.底板的底部钢筋及池壁竖向钢筋的砼保护层应使用标准厚度 的垫块,确保保护层的厚度,对底板上层负弯矩筋必须用①10@1000 马凳筋进行支撑,以保证上下层钢筋之间间距,池壁钢筋采用梯子筋进行绑扎定位,梯子筋采用三级钢① 12@25。0 5.底板受力钢筋连接采用绑扎搭接,同一构件中,相邻纵向受力钢筋绑扎扣搭接接头宜相互错开,在连接区段长度为1.3m内(L L为搭接长度),纵向钢筋搭接接头面积百分率不宜大于25%。 6.为保证池壁墙体厚度,采用三级钢① 12@1000水平支撑钢筋长 度为250mm梅花状布置。 7.在池壁钢筋绑扎时,沿池壁四周在底板以上500mn处设一圈钢板止水带,止水钢板固定用① 12@400钢筋点焊在池壁墙筋上。 8.消防泵房钢筋安装质量检验评定必须符合下列规定。 8.1 钢筋网片绑扎:长、宽允许偏差± 10mm。 网眼尺寸允许偏差士20mm

水池基础(坑)土石方开挖施工方案

目录 第一章编制依据 (3) 第二章工程概况 (3) 一、参建单位……………………………………………………………4 二、工程特征……………………………………………………………4 三、地质情况……………………………………………………………4 四、基础(坑)土方工程范围及规模…………………………………4 五、基础概况 (4) 六、工程主要特点 (5) 第三章施工部署 (5) 一、基础(坑)开挖方式………………………………………………5 二、基础(坑)开挖土石方进度计划…………………………………5 三、基础(坑)土方开挖阶段劳动力配备 (5) 四、测量工具配置 (6) 五、机械设备安排 (6) 第四章施工准备…………………………………………………………… 6 一、技术准备 (6) 二、现场准备 (7) 第五章土方开挖施工方案 (7) 一、工艺流程 (7) 二、基坑开挖路线 (8)

三、防护方法和排水方法 (8) 四、开挖方法 (8) 五、检查验收办法……………………………………………………… 9 六、成品保护 (10) 七、软弱基层换填……………………………………………………… 10 第六章质量保证措施……………………………………………………… 10 第七章雨季施工措施……………………………………………………… 12 第八章危险源的辨识及预防 (1) 3 第九章实行安全与信息施工 (13) 第十章文明施工及环境保护措施………………………………………… 16 附件:施工现场截水沟平面布置图

第一章编制依据 本施工组织设计主要编制依据如下: 1、工程施工图、答疑纪要。 2、地勘资料、施工现场实际情况和周围环境,地质条件和大足地区气候特征。 3、本公司技术标准及IS09002质量标准、《质量手册》、《程序文件》、《作业指导书》及《企业标准》。 4、国家现行技术规范及设计技术标准,图表及安全施工规范:

【通用】消防水池方案.doc

【海军机关新建西区100#公寓楼及地下车库工程】 编号:FA-19 消防水池施工方案 审批: 审核: 编制: 中天建设集团有限公司 海军机关新建西区100#公寓楼项目部 2010年7月

目录 1、编制依据 (2) 2、工程概述 (2) 2.1、工程概况 (2) 2.2、混凝土数量 (3) 3、施工安排 (3) 3.1、施工时间的安排 (3) 3.2、施工工艺安排 (4) 4、主要施工方法和技术措施 (4) 4.1、主体结构预留及后期施工方法: (4) 4.2、防水层施工 (5) 4.3、水池底板施工 (7) 4.4、水池墙体施工 (9) 5、施工管理措施 (11)

1、编制依据 1.1.中国建筑北京设计研究院设计的《海军机关新建西区100号楼施工图纸》 1.2.《混凝土结构工程施工质量验收规范》(GB50204-2002) 1.3.《混凝土泵送施工技术规程》(JGJ/T10-95); 1.4.《建筑施工质量验收统一标准》(GB50300-2001) 1.5.《北京市建筑工程施工安全操作规程》(DBJ01-62-2002) 1.6.《混凝土质量控制标准》(GB50164-92) 1.7.《混凝土强度检验评定标准》(GBJ 107-87) 1.8.《混凝土结构施工图平面整体表示方法制图规则和构造详图》(04G101-3) 1.9.《建筑结构长城杯质量评审标准》(DBJ/T01-69-2003) 1.10.《海军机关新建西区100号楼及地下车库工程施工组织设计》 2、工程概述 2.1、工程概况 海军机关新建西区100号公寓楼工程位于北京市西三环中路19号院内,地下2层+夹层,基底标高-9.32m,结构形式为剪力墙结构体系,结构底板均为筏板基础,底板厚度为800mm,墙下设有暗梁高900mm;结构抗震设防烈度按8度。在地下二层I-24~I-32/I-A~I-D
