当前位置:文档之家› 灌溉渠道干渠支渠斗渠农渠毛渠

灌溉渠道干渠支渠斗渠农渠毛渠

灌溉渠道干渠支渠斗渠农渠毛渠
灌溉渠道干渠支渠斗渠农渠毛渠

仅为更正之前回答,谢谢关注。

https://www.doczj.com/doc/332386469.html,/question/109797087.html?oldq=1&;from=c ommentTo#answer-350898107前次回答确为随口乱讲(当年知道、贴吧、论坛混来乱用,有时插科打诨胡言乱语),诚挚道歉,时隔几年了,被揪出指正,深感惭愧,(误导后来人罪过不小)向度娘申请删除此答案被否决。另有心得略为分享,谨致歉意,欢迎交流批评。

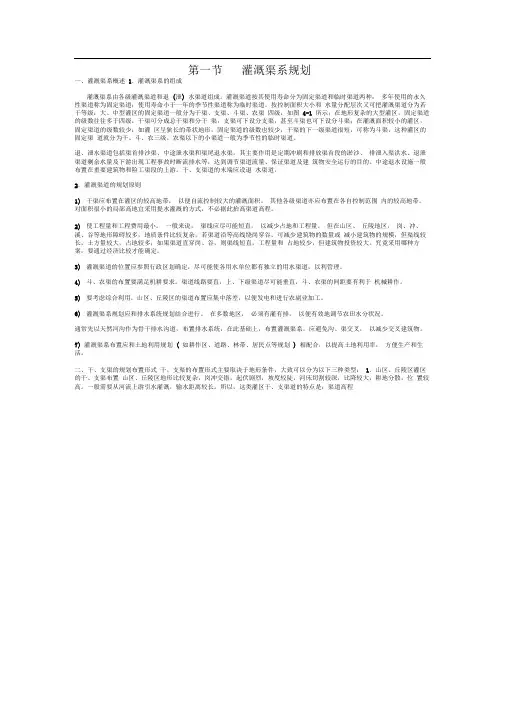

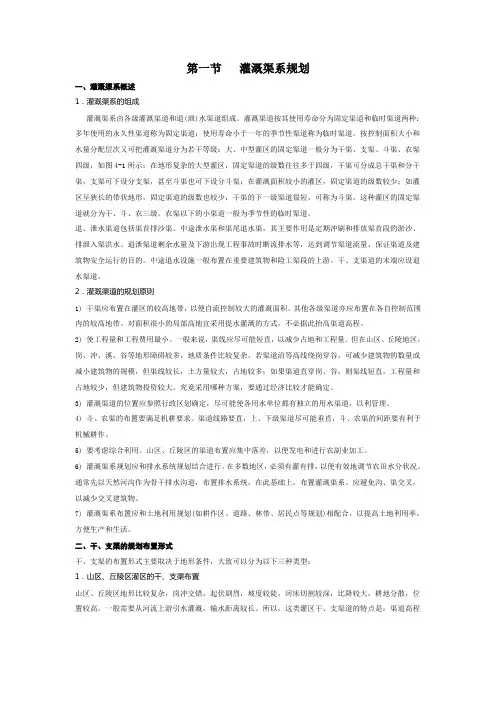

详细概念就不必解释了,百科都有(或查询相关相关国标,本人接触到的相关规范见后,有兴趣的朋友自行下载或联系我).一般来讲就是干支斗农毛分级,干渠为水源地取水引至灌区的输水渠道(干渠以下为配水系统),多见“南干”“北干”之类名号,干渠以下多见数字编号了,具体有“总干”分出“分干”引水至各区域(附图1,为总干穿高速后一分为二,这可不是我胡乱画的,渠侧有碑刻记“总干”,二闸门有“一分干”“二分干”标记,实景图片缺失),支渠斗渠更进一步分配水流,农渠百科定义为从斗渠取水并分配到田间的最末一级固定渠道,毛渠百科定义为从农渠取水并向畦、沟供水的田间临时渠道。(附图2,为二渠道地头并行,是什么级别渠本人也忘了,在此也不敢乱定了。渠道分支多为正交斜交,平行的即如图,此图中可见常说的“门”)(附图34,倒虹,文字标记中为“粮基”左为“九三年”右为“四斗3# ”,另有老渠道明确标记为“3斗7农1毛”且保存完好,为毛渠实证,很遗憾未存影像。)

GB50288-99_灌溉与排水工程设计规范

农田水利技术术语SL56-93

本文字仅为解释原回答中错误,如有疑问请斟酌规范标准为正,再次致歉。

还望各位朋友留些口德。

u型槽渠道建设施工合同

竭诚为您提供优质文档/双击可除u型槽渠道建设施工合同 篇一:现浇混凝土u型槽渠道施工技术方案 混凝土u型渠道施工方案 综述 本工程项目有大量的砼工程属于现浇砼斗、农渠,这一部分工程占本项目投资的比重很大,也是本项目发挥最大效益,改善农田灌溉条件,增加粮食产量,增加农民收入的关键工程。为此,我项目部高度重视现浇砼u型槽工程质量,确保做合格的工程。 一、基槽土方工程施工 1、测量放线 渠道基槽根据已平整的田块高程、满足设计要求的灌排功能进行测量放样后,再进行挖、填和修整。并严格控制渠道基槽断面的高程、尺寸和平整度。每条斗渠、农渠均须按设计要求进行测量放线并确定开挖断面,要求渠成直线,高程、坡降、断面、平整度等符合设计要求; 2、新建填方渠道,填筑前清除填筑范围内的草皮、树

根、淤泥、腐蚀土和污物,刨松基土表面,适当洒水浸润,然后摊铺选定的土料,分层压实。煤层铺土厚度,机械压实时,不大于30㎝;人工夯实时,不大于20㎝。土料含水量应按最优含水量控制,压实后的干密度应达到设计要求 1.55g/cm3。逐段逐层压实,经验收合格后方可开挖渠道。 3、新建半挖半填渠道的填筑部位,应利用挖方土料按上条的要求进行填筑,达到密实、稳定。在开挖和填筑施工中,宜避免扰动挖方基槽土的结构。 4、开挖方法 挖方渠槽、填方渠槽按设计定好渠线中心桩,测量好高程,定好两侧开挖线。采用机械或人工开挖法施工时,线粗略开挖至接近渠底,再将中心桩移至渠底,重新测量高程后挖完剩下的土方。然后每隔5~10m挖出标准断面,在两个标准断面间拉紧横线,按横线从上至下边挖边削坡,并用断面样板逐段检查,反复修整,直至符合设计要求。 5、每条斗渠、农渠基槽开挖好后,施工方进行自检合格后,报请监理进行隐蔽工程验收(斗渠邀请业主参加)。基槽验收合格后,及时进行浇筑混凝土u型槽工序施工。 二、现浇混凝土u型槽施工 1、模板制安 根据设计图(见施工图号)和选定的施工方法制作稳定坚固、经济合理模板。木模板制作的允许偏差,与浇边坡砼

施工方案

青口盐场大新片土地复垦置换项目水利局片工程 施 工 方 案 江苏省赣榆县水利局二○○六年二月二十八日

赣榆县水利局土地复垦置换项目 工程实施方案 青口盐场大新片土地复垦置换项目(水利局片)苏国土签发〔2006〕74号,根据江苏省易地补充耕地重点项目实施暂行办法及国家的有关法律法规,按照青口盐场大新片土地复垦置换项目(水利局片)规划设计报告,结合我局与赣榆县土地整理中心土地复垦置换项目实施协议书的具体要求和本次项目工程的实际情况,为确保该土地复垦置换项目保质保量按期完成搞好土地平整及配套农田水利工程建筑物,营造农田林网,建立农业服务体系,将其建成高标准、高质量、高产稳产旱涝保收农田,彻底改变这一地区的落后面貌,满足业主对工程质量、施工工期及安全生产、文明施工的要求、以及国家对环境保护的法规为前提,以“建优质工程、创文明工地、树企业信誉”为目标;特制定此施工方案。 一、工程概况 (一)工程建设情况 1、工程名称:青口盐场大新片土地复垦置换项目(水利局片) 2、建设单位:江苏省赣榆县国土资源局 3、设计单位:南京江地土地开发咨询服务有限责任公司 4、施工单位:江苏省赣榆县水利局 5、监理单位:连云港正方监理工程有限公司 6、计划开工时间:2006年3月28日 7、计划竣工时间:2006年 6月30日

8、质量等级:合格 9、工程地点:项目区位于赣榆县青口镇东南,东至朱稽河闸, 南至青口盐场、西至沭北运河,北至青口河; 10、工程规模:项目区总面积132.31公顷(1984.7亩),预计新增耕地面积84.87公顷(1273.1亩),新增耕地率为64.14%;规划沿项目区南边及北边各新建一条斗渠,在两条斗渠的渠首各新建一座泵站。斗渠总长5941m,比降1/10000。农渠垂直斗渠,与农沟相间布置,间距为100m,农渠比降1/5000,布置农渠29条,总长6175m。规划后斗、农渠均采用梯形断面,混凝土衬砌;项目区涝水主要通过农沟排入内河,布置农沟28条,根据排水降渍的要求,农沟间距取200m;新建灌溉泵站2座(1#站、2#站),新建农渠过田间道涵洞27座;农沟过田间道涵洞13座,农沟退水涵洞28座;新建农门29座;格田进、出水口247座;斗渠一的南侧,斗渠二的北侧及朱稽河的北岸各新建一条田间道;田间道均为砂石路面,宽4m,路基宽6m,长8338m。沿农渠两侧布置生产路,生产路路面宽2m,路基宽2m,素土夯实,共84条,总长12340m,道路高出地面高度视沟渠堤顶高度而定。营造防护林能够降低风速,减少水分蒸发,改善田间小气候,为农作物的生长发育创造有利的条件。规划沿田间道两侧布置防护林,根据当地气候与土质条件及当地防护林建设的经验,树种选用意杨,株距2.5m。植树6672株。 11、工程内容:本项目主要有土地平整、农田水利工程、田间道路工程、农田防护林工程,其主要任务是:

绥江农渠斗渠工程施工总结报告改

绥江县2010年小型农田水利专项工程 第二标段工程验收 农渠、斗渠工程施工管理报告 批准: 审核: 编写: 云南省昭通市水利机械施工队 2011年11 月05日

目录 1、工程概述2? 1.1工程概况 (2) 1.2施工条件 (3) 1.3承担的工程项目和工作内容 ........................................................................... 31.4工期................................................................................................................ 31.5合同价款3? 1.6工程建设有关单位3? 2、施工简况?3 2.1施工总体布置 (3) 2.2施工进度实施情况4? 3、工程征占地4? 4、完成的主要工程量 (4) 5、主要施工方法及施工工艺 (4) 5.1土石方开挖4? 5.2土方回填施工5? 5.3砼的施工............................................................................................................ 5 5.4抹面施工8? 6、施工质量管理 ....................................................................................................... 86.1质量管理措施. (8) 6.2施工质量自检及质量检验情况9? 6.3施工质量评定情况?9 6.4质量问题的处理 (9) 7、工程资料整理情况9? 8、文明施工与安全生产1?0 8.1文明施工.......................................................................................................... 10 8.2安全生产?10 9、价款结算?13 10、经验与建议13? 11、工程大事记13? 1、工程概述 1.1工程概况 农田堰灌区位于绥江县西面金沙江南岸,地理位置东103°

农田水利工程施工方案1

农田水利专项工程施工方案 广西元大建筑有限公司 2012年11月10日

目录 一、编制依据 (1) 二、工程概况 (2) 三、施工方案 (3) 1、施工准备 (3) 2、施工测量 (3) 3、施工工艺 (3) 1)、农渠、斗渠、排水沟、灌排结合渠施工工艺 (3) 2)、涵洞施工施工工艺 (7) 3)、喷灌施工工艺 (11) 4)、泵房施工工艺 (13) 四、安全施工措施 (15)

一、编制依据 《土地开发整理项目规划设计规范》 《水利建设项目经济评价规范》 《喷灌与排水工程设计规范》 《喷灌工程技术规范》 《节水灌溉工程技术规范》 《水土保持综合治理技术规范》 部颁SL207-98《节水灌溉工程技术规范》 部颁SL18-91《渠道防渗工程技术规范》 GB50288-99《灌溉与排水工程技术规范》 部颁SL23-91《渠道工程抗冻胀技术规范》 SL256-2000《机井技术规范》 部颁TD/T1011-1013-2000《土地开发整理标准 二、工程概况 农田水利工程:项目区共新建农渠12条,总长度为7146米;新建排水农沟11条,总长度5760米;改建斗渠2条,总长度为1533.8米,改建斗沟3条,总长度为1459.3米;灌排结合渠5条,总长度为4832.63米;改建排水土沟5条,总长度为3558米。喷灌工程;项目喷灌区为309.75亩,新建泵房1座,其配套喷灌管线、电力系统。涵洞工程;涵洞分为单孔管涵、三孔管涵及盖板涵,单孔管涵46座;三孔管涵6座;盖板涵25座。

三、施工方案 1、施工准备 根据工程施工内容,做好人力、材料及机械预备工作,每个施工段投入配套机械和人员。组织项目管理人员熟悉的图纸,掌握有关设计和施工规范要求。 2、施工测量 结构放样利用已建平面控制网,采用交会法放样,放样时,用J2经纬仪按设角交会放样,同时,用全站仪置于中轴线上校核,交角应介于30°~120°之间。 承包单位将测量成果资料报送监理单位审核,必要时监理单位可以要求承包单位在其直接监督下进行复核测量。若经双方协商同意,承包单位可邀请建设单位共同进行联合测量,经双方核签的测量成果,直接作为计量依据。 承包单位应负责保护好测量基本控制点、基线的永久埋石、标架和水准点,使之容易进入和通视。承包单位对测量网点负有保护全部责任。 3、施工工艺 1)农渠、斗渠、排水沟、灌排结合渠施工工艺 施工程序:沟渠开挖→清底找平→放线→立皮数杆→排列砖块→拉线砌筑→沟渠壁抹灰→压顶。 2)人工、机械挖沟渠 本工程土方采用机械开挖、人工辅助,人工运土方式进行。根据道路的位置的定位控制线,放线定出的开挖宽度,定出沟槽的灰

灌溉渠道干渠支渠斗渠农渠毛渠

仅为更正之前回答,谢谢关注。 https://www.doczj.com/doc/332386469.html,/question/109797087.html?oldq=1&;from=c ommentTo#answer-350898107前次回答确为随口乱讲(当年知道、贴吧、论坛混来乱用,有时插科打诨胡言乱语),诚挚道歉,时隔几年了,被揪出指正,深感惭愧,(误导后来人罪过不小)向度娘申请删除此答案被否决。另有心得略为分享,谨致歉意,欢迎交流批评。 详细概念就不必解释了,百科都有(或查询相关相关国标,本人接触到的相关规范见后,有兴趣的朋友自行下载或联系我).一般来讲就是干支斗农毛分级,干渠为水源地取水引至灌区的输水渠道(干渠以下为配水系统),多见“南干”“北干”之类名号,干渠以下多见数字编号了,具体有“总干”分出“分干”引水至各区域(附图1,为总干穿高速后一分为二,这可不是我胡乱画的,渠侧有碑刻记“总干”,二闸门有“一分干”“二分干”标记,实景图片缺失),支渠斗渠更进一步分配水流,农渠百科定义为从斗渠取水并分配到田间的最末一级固定渠道,毛渠百科定义为从农渠取水并向畦、沟供水的田间临时渠道。(附图2,为二渠道地头并行,是什么级别渠本人也忘了,在此也不敢乱定了。渠道分支多为正交斜交,平行的即如图,此图中可见常说的“门”)(附图34,倒虹,文字标记中为“粮基”左为“九三年”右为“四斗3# ”,另有老渠道明确标记为“3斗7农1毛”且保存完好,为毛渠实证,很遗憾未存影像。)

GB50288-99_灌溉与排水工程设计规范 农田水利技术术语SL56-93

本文字仅为解释原回答中错误,如有疑问请斟酌规范标准为正,再次致歉。 还望各位朋友留些口德。

衬砌渠道(农渠、斗渠)施工工艺精编版

衬砌渠道(农渠、斗渠)施工工艺 一、衬砌工程施工 (一)施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 (二)土方工程施工 衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m一个。弯道处5m一个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30〃。其次,按四等水准要求控制高程,闭合精度要求控制在20 。每200m留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。 2、土方回填夯实 A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。 B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。 C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度≤30cm,铺土要均匀平整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。 D、夯实机械为蛙式打夯机或其它能达到相同质量要求的机械,不得使用立柱石夯。分层夯实遍数不得少于4遍,应杜绝漏夯、虚土层、橡皮土等不符合质量要求的现象。夯实后土样干容重不小于1.55T/m3。一次回填夯实工作面不小

斗渠农渠教学提纲

第三节渠灌输水工程(新建斗渠80*80(301米、新建农渠40*45(2351米)重建斗渠80*80(724米)、斗渠80*80盖板(240块)、农渠40*45盖板(190块)) 一、土方开挖工程 1、施工准备工作 (1)勘查现场,清除地面及地上障碍物。 (2)保护测量基准桩,以保证土方开挖标高位置与尺寸准确无误。 (3)备好开挖机械、人员、施工用电、用水、道路及其他设施。 2、清表 凡工程范围内的表层杂草、块石、杂物、腐殖土、树根等均应清除干净,平整压实,清理厚度不得小于0.3m,清除出来的废渣不得随地弃置,采用自卸汽车外运至弃料场。 3土方开挖 这里所指土方开挖主要为招标人指定范围内的土方开挖,开挖的土方外运至招标人指定地点,堆土高度不得超过1985黄海高程12.20米。 (1)施工准备 ①施工资料准备:土方开挖受天气、地质条件、及原有建筑物的影响,开挖前应做好以下工作: a 施工图纸的审阅、分析,及施工方案的拟定。 b 当地的水文、气象条件的了解。 c 施工场地的地质条件的了解。 d 施工范围内的建筑物及管线埋设情况。 e 绘制土方开挖的平面图和横断面图。 (2)测量放样利用布设的临时控制点,放样定出开挖边线和开挖深度等。在开挖边线放样时,应在设计边线外增加30~50cm,并作上明显的标记。基坑底部开挖尺寸,除建筑物轮廓要求外,还应考虑排水设施和安装模板等要求。 (3)土方开挖要求 ①施工准备

a 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 b 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 c 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。 d开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。 e施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。 f 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。 g 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。 h 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 i 机具:挖土机械有:挖土机、推土机、铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。 j熟悉图纸,做好技术交底。 ②操作工艺 a工艺流程: 确定开挖的顺序和坡度→分段分层平均下挖→修边和清底。 b坡度的确定: 本工程开挖坡度按设计要求,若在施工中仍不能确保稳定,则跟设计方面联系,更改开挖方案。 c机械开挖开挖应合理确定开挖顺序、路线及开挖深度。本工程采用挖掘机配合堆土机进行开挖,土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查边坡的状态。开挖基坑,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层挖土机用反铲挖土时,为50cm左右为宜。

衬砌渠道农渠斗渠施工工艺

衬砌渠道(农渠、斗渠)施工工艺 —、衬砌工程施工 (一)施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 (二)土方工程施工 衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m—个。弯道处5m—个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30〃。其次,按四等水准要求控制高程,闭合精度要求控制在20。每200m留一个临时咼程控制点。最后,根据中心线和咼程控制点,放样出渠道底脚线和渠口线共四条控制线。 2、土方回填夯实 A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。 B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。 C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度w 30cm,铺土要均匀平 整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。 D夯实机械为蛙式打夯机或其它能达到相同质量要求的机械,不得使用立柱石夯。分层夯实遍数不得少于4遍,应杜绝漏夯、虚土层、橡皮土等不符合质量要求的现象。夯实后土样干容重不小于1.55T/m3。一次回填夯实工作面不小 于100m渠道内侧应预留20?30cm的削坡量。

现浇混凝土U型槽渠道施工技术方案

混凝土U型渠道施工方案 综述 本工程项目有大量的砼工程属于现浇砼斗、农渠,这一部分工程占本项目投资的比重很大,也是本项目发挥最大效益,改善农田灌溉条件,增加粮食产量,增加农民收入的关键工程。为此,我项目部高度重视现浇砼U型槽工程质量,确保做合格的工程。 一、基槽土方工程施工 1、测量放线 渠道基槽根据已平整的田块高程、满足设计要求的灌排功能进行测量放样后,再进行挖、填和修整。并严格控制渠道基槽断面的高程、尺寸和平整度。每条斗渠、农渠均须按设计要求进行测量放线并确定开挖断面,要求渠成直线,高程、坡降、断面、平整度等符合设计要求; 2、新建填方渠道,填筑前清除填筑范围内的草皮、树根、淤泥、腐蚀土和污物,刨松基土表面,适当洒水浸润,然后摊铺选定的土料,分层压实。煤层铺土厚度,机械压实时,不大于30㎝;人工夯实时,不大于20㎝。土料含水量应按最优含水量控制,压实后的干密度应达到设计要求1.55g/cm3。逐段逐层压实,经验收合格后方可开挖渠道。 3、新建半挖半填渠道的填筑部位,应利用挖方土料按上条的要求进行填筑,达到密实、稳定。在开挖和填筑施工中,宜避免扰动挖方基槽土的结构。 4、开挖方法 挖方渠槽、填方渠槽按设计定好渠线中心桩,测量好高程,定好两侧开挖线。采用机械或人工开挖法施工时,线粗略开挖至接近渠底,再将中心桩移至渠底,重新测量高程后挖完剩下的土方。然后每隔5~10m挖出标准断面,

在两个标准断面间拉紧横线,按横线从上至下边挖边削坡,并用断面样板逐段检查,反复修整,直至符合设计要求。 5、每条斗渠、农渠基槽开挖好后,施工方进行自检合格后,报请监理进行隐蔽工程验收(斗渠邀请业主参加)。基槽验收合格后,及时进行浇筑混凝土U 型槽工序施工。 二、现浇混凝土U型槽施工 1、模板制安 根据设计图(见施工图号)和选定的施工方法制作稳定坚固、经济合理模板。木模板制作的允许偏差,与浇边坡砼板设计斜长和表面模板设计长度相当尺寸的偏差为±20㎜,与砼板设计厚度和伸缩缝设计深度、宽度相应尺寸的偏差±3㎜,模板面局部不平整度(用2m直尺检查)±3㎜,拼接的相邻两板面高度差±1㎜,现浇混凝土模板安装净距,沿渠道纵向、宽度方向的允许偏差为±10㎜、±30㎜。 2、原材料及配合比 必须严把混凝土原材料关。水泥、砂、石子必须经国家认可的有资质的检验单位检验合格后,方可使用。按试验确定的混凝土配合比进行配料(砼设计标号C20),不应擅自更改。水泥、砂、石、掺和料均应以重量计,水及外加剂可折算成体积加入。本项目区可将砂、石用量折算成体积配料,每天、每个单元工程均应称量校核。混凝土U型槽施工前,应进行试验性施工。按设计配合比称料拌和,检验配合比;进行铺筑试验,确定铺筑厚度和有关施工工艺参数。 3、砼拌合及运输 混凝土应采用机械拌和。拌和时间应不少于2min。混凝土应随拌、随运、

农渠施工组织设计

目录 1、施工方案与技术措施 2、质量管理体系与措施 3、安全管理体系与措施 4、工程进度计划与措施 5、资源配备计划 6、环境保护管理体系与措施 1、施工方案与技术措施

(一)技术准备 1、把编制的施工方案、施工计划、技术标准、质量管理办法、临时占地计划等报业主和监理审定,以便修改完善,互相配合,落到实处;根据设计和有关规范编制工程技术要点和质量保证措施,便于各工点、各工种规范操作,保证各工序的施工质量。 2、认真阅读设计文件,明确设计意图、施工要求、技术标准和关键工序环节,对设计中的疑问、建议尽早提出,积极与业主、设计和监理研究,及时解决,保证设计的顺利实现。分级组织施工人员进行技术交底,使有关人员了解工程情况、特点、施工工序和施工安排,熟知技术要求、规范标准、施工方法质量保证措施等,以及该项目的管理程序。 3、与业主、监理共同研究,本着尽量少占农田,维护良好施工环境的原则,科学、合理地作好施工场地布置,即时完备施工临时设施。 4、签订材料购运协议,明确质量要求、质量检验职责、存放位置和有关事项,把好质量第一关和落实材料购运。 5、在签订施工合同后,工程局立即委派测量专业人员进行定线测量,设置施工放线控制标志,会同监理、业主审定;在此基础上工地技术人员根据工程设计及测量资料建立施工测量控制系统,确定堤轴线位置和高程,设固定标志桩;逐段测量横断面,延伸到作业区以外设标识和引证桩,作为施工放样依据。为正确施工打好基础。

6、安排砂浆和砼配合比试验,以便在浆砌筑前确定砂浆、砼用料配比,并报监理审定。 7、根据本工程特点和临汛施工的情况,制定出施工度汛方案和落实防汛抢险措施。 二、施工准备 1、主要施工机械设备配置 (1)按设计规划,渠道各段自备自动计量系统的砼拌和站,拌制出符合设计标准的砼,并配备运输工具及时运输到施工现场以满足施工高峰期均衡连续生产的要求。 (2)配备1台50kw柴油发电机供渠道拌合设备用电。渠道段共配备10台15kw柴油发电机组满足施工、供电、供水需要。 2、主要施工材料 (1)渠道防冻料在业主制定的地点开采。 (2)砼拌合完成后,运往渠道两侧。 (二)土方开挖 1、施工总体规划 (1)利用开挖弃料做好施工前临时排水设施,保证渠道施工的顺利进行。 (2)用装载机对渠线沿线1Km范围内选择合格填筑料场进行清废。为渠道填筑材料的开采做好准备。 (3)由于渠线开挖深度不等,渠道采用分层开挖的施工方法。 2、施工机械 根据本工程情况,各施工作业段拟配备装载机2台,洒水车2台,自卸式汽车2辆等机械设备。 3、农渠的施工方法与技术措施 (1)做好对原地形的测量放线工作,布置好轴线桩、水平桩的控制点,每隔25m设置轴线控制桩和水平桩,以控制土方的顺利开挖,这些桩点既要便于施工,又要位置安全,防止被破坏。 (2)施工放线后,以洒好的边线用装载机与挖掘机进行清废,清表外边坡按设计1:1.75。将表层20cm(填方段清表表层清废50cm)厚植被、冻胀土及杂物清除,渠道清废,清废物装车运至弃料场。

土地整治工程施工组织设计方案

市临翔区南美乡坡脚等3个村土地整治项目 (第1标段) 施工组织设计 编制: 审核: 审批: 中外建华诚城市建设有限公(盖章) 编制日期:2016年01月12日 目录

第一章编制依据及工程概况 第一节编制依据 第二节工程概况 第二章施工组织管理 第三章施工总体平面布置 第四章资源配备计划 第五章施工方案与技术措施 第一节工程测量放线 第二节土石方工程 第三节混凝土工程 第四节砌石工程 第五节农田水利工程 第六节砼涵工程 第七节钢筋工程 第八节模板工程 第六章重点(关键)和难点工程的施工方案、方法第七章质量管理体系与措施 第一节质量目标 第二节质量管理依据 第三节创优主要措施 第四节质量管理、检查体系 第五节质量保证措施

第八章工程进度计划与措施 第一节施工总工期 第二节施工进度保证措施 第三节进度计划的组织管理措施 第九章季节性施工措施 第一节冬雨季施工措施 第二节夏季施工措施 第三节节假日、农忙季节施工措施第十章安全管理体系与措施 第一节安全管理目标 第二节安全管理体系 第三节安全管理措施 第十一章环境保护与文明施工措施第一节环境保护管理体系 第二节环境保护保证措施 第三节文明施工保证措施 第十二章其他措施 第一节降低造价、提高工程质量措施第二节成品、半成品保护措施 第十三章拟采用的新技术、新工艺 第十四章对工程实施的合理化建议 第十五章附图及附表

附表一:劳动力计划表 附表二:拟投入本工程的主要施工设备表 附表三:拟配备本工程的试验和检测仪器设备表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面布置图 附表六:临时用地计划表 附表七:项目管理 附表八:主要管理人员资质证明

土地平整施工

一、土地平整 1、本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地复垦,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在20cm以上。 2、施工方法 (1)测量放样: 根据设计单位提供的坐标控制点及水准测量点,定出平整开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合理的土方调度方案。如存在较大差错时,应邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更。高程复核完后,应对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是应及早进行协调,保证施工机械及人员的安全和耕作侧防渗能力。 (2)土地平整施工: 考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,然后先把表层原田面耕作土25cm用推土机分两层推土剥离后,堆放在格田内,暴雨时需用塑料布遮盖,避免暴雨淋刷使土壤大量流失。表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机铲运土方回填,尽量做到挖填同时进行,土地复垦后高程符合设计要求。平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足够的保水层。防止表土层底部为漏水层,在施工时应注意田面高程的控制。并按照设计要求用铲运机运土,推土机配合平整进行耕作层回覆,新造田表土翻松则用推土机的松土器进行耙松处理。 (3)建筑垃圾清远 对建筑垃圾、场地废料、土石弃方处理,应按设计要求,按监理工程师指定地点清远,尽量减少对周围耕地、农田、灌溉、渠道、绿化的影响和破坏。施工废水、生活污水不得污染水源、耕地、农田、灌溉渠道,采用渗井或其它措施处理,工地垃圾及时运到指定地点。

衬砌渠道(农渠、斗渠)施工工艺

衬砌渠道(农渠、斗渠)施工工艺 一、衬砌工程施工 (一)施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 (二)土方工程施工 衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m一个。弯道处5m一个。用钢尺量距,误差不超过 1/1000。测角时两次误差不超过30〃。其次,按四等水准要求控制高程,闭合精度要求控制在20 。每200m留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。 2、土方回填夯实 A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。 B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。 C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度≤30cm,铺土要均匀平整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。 D、夯实机械为蛙式打夯机或其它能达到相同质量要求的机械,不得使用立柱石夯。分层夯实遍数不得少于4遍,应杜绝漏夯、虚土层、橡皮土等不符合质量要求的现象。夯实后土样干容重不小于1.55T/m3。一次回填夯实工作面不小

灌排渠道工程计算方法

1. 灌排渠道工程 对项目区的灌溉渠道进行衬砌,并新建一部分梯形渠道。其中干支渠采用梯形渠道,上宽分别为4.5m 和2.0m ;斗渠和农渠分别采用U80和U60现浇混凝土衬砌,衬砌厚度6cm ,具体的梯形断面渠道典型设计和防渗U 型断面渠道典型设计如下。 (2) 防渗U 型渠道典型设计 ① 设计灌溉保证率的确定 根据项目区水系状况、水资源和水文气象的实际情况,依据《灌溉与排水工程设计规范》(GB50288-99),本次溧阳市高标农田建设工程规划采用的设计灌溉保证率为75%。 ② 设计灌溉模数的确定 项目区农作物以水稻、小麦、蔬菜、特种经济作物为主,由于水稻的需水量比其它的农作物大的多,而且水稻灌溉用水时,其它作物的需水量较小,因此项目区的设计灌溉模数可以按水稻的需水量计算。在水稻的泡田期和全生育区中,泡田区的为用水高峰,因此设计灌水模数按泡田定额计算。溧阳市别桥镇的泡田定额取100 m 3/亩,水稻田种植比α为88%,水稻栽插期T=6d ,提水灌区机泵每天运行时间为20-22h,取t=20h ,则设计灌水模数为: 1000.881001003636620 m q Tt α?= ?=???= 2.037 m 3 /(s· 万亩) ③ 渠系布臵 项目区规划在斗渠口修建提水泵站,灌溉渠道分斗、农二级

固定渠道,田面灌水采用畦灌,斗、农渠均实行续灌。项目区的各个提水泵站斗控制的灌溉面积大致相等,选择项目规划区北侧,红星河、兴隆河三排河之间的灌溉面积作为典型设计区。典型设计区斗渠控制面积1100亩,农渠灌溉控制面积120亩。 ④ 渠道设计流量的确定 参照《灌溉与排水工程设计规范》(GB50288-99),渠道设计流量依据种植面积、灌水模数和渠系水利用系数确定。渠道设计流量推算如下: 斗渠的设计流量: 渠系水利用系数取斗 η=0.85 斗斗斗η=?=?=/ 2.0370.11/0.850.2636Q q A m 3/s 农渠设计流量: 农渠水利用系数.90=农η,田间水利用系数95.0=田η 农农农田ηη=?=??=Q q A /() 2.0370.012/(0.90.95)0.0286 m 3/s ⑤ U 渠道断面计算 由斗、农渠的设计流量,设计斗、农渠U 砼渠道断面: 已知条件,渠道的设计流量农斗、Q Q ,渠道糙率系数013.0n =,斗、农渠纵坡比降为:000/31=斗i 、1000/1=农 i 。 αααsin +=N N r N h ?=α2 8 5 2 08 3 410]tan cos )sin 2()90 1(2[] []cos 2)901([αααα παα πααN N i nQ N r +-+-+-=

农田水利工程施工方案

农田水利工程施工方案

农田水利专项工程施工方案 广西元大建筑有限公司 2012年11月10日

目录 一、编制依据 (1) 二、工程概况 (2) 三、施工方案 (3) 1、施工准备 (3) 2、施工测量 (3) 3、施工工艺 (3) 1)、农渠、斗渠、排水沟、灌排结合渠施工工艺 (3) 2)、涵洞施工施工工艺 (7) 3)、喷灌施工工艺 (11) 4)、泵房施工工艺 (13) 四、安全施工措施 (15)

一、编制依据 《土地开发整理项目规划设计规范》 《水利建设项目经济评价规范》 《喷灌与排水工程设计规范》 《喷灌工程技术规范》 《节水灌溉工程技术规范》 《水土保持综合治理技术规范》 部颁SL207-98《节水灌溉工程技术规范》

部颁SL18-91《渠道防渗工程技术规范》 GB50288-99《灌溉与排水工程技术规范》 部颁SL23-91《渠道工程抗冻胀技术规范》 SL256-2000《机井技术规范》 部颁TD/T1011-1013-2000《土地开发整理标准 二、工程概况 农田水利工程:项目区共新建农渠12条,总长度为7146米;新建排水农沟11条,总长度5760米;改建斗渠2条,总长度为1533.8米,改建斗沟3条,总长度为1459.3米;灌排结合渠5条,总长度为4832.63米;改建排水土沟5条,总长度为3558米。喷灌工程;项目喷灌区为309.75亩,新建泵房1座,其配套喷灌管线、电力系统。涵洞工程;涵洞分为单孔管涵、三孔管涵及盖板涵,单孔管涵46座;三孔管涵6座;盖板涵25座。 三、施工方案 1、施工准备 根据工程施工内容,做好人力、材料及机械预备工作,每个施工段投入配套机械和人员。组织项目管理人员熟悉的图纸,掌握有关设计和施工规范要求。 2、施工测量 结构放样利用已建平面控制网,采用交会法放样,放样时,用J2经纬仪按设角交会放样,同时,用全站仪置于中轴线上校核,交角应

斗渠农渠教学提纲

第三节渠灌输水工程(新建斗渠80*80 (301米、新建农渠40*45 (2351米)重建斗渠80*80 (724米)、斗渠80*80盖板(240块)、农渠40*45盖板(190 块)) 一、土方开挖工程 1、施工准备工作 (1)勘查现场,清除地面及地上障碍物。 (2)保护测量基准桩,以保证土方开挖标高位置与尺寸准确无误。 (3)备好开挖机械、人员、施工用电、用水、道路及其他设施。 2、清表 凡工程范围内的表层杂草、块石、杂物、腐殖土、树根等均应清除干净,平整压实,清理厚度不得小于0.3m,清除出来的废渣不得随地弃置,采用自卸汽车外运至弃料场。 3 土方开挖 这里所指土方开挖主要为招标人指定范围内的土方开挖,开挖的土方外运至招标人指定地点,堆土高度不得超过1985黄海高程12.20米。 (1)施工准备 ①施工资料准备:土方开挖受天气、地质条件、及原有建筑物的影响,开挖前应做好以下工作: a施工图纸的审阅、分析,及施工方案的拟定。 b当地的水文、气象条件的了解。 c施工场地的地质条件的了解。 d施工范围内的建筑物及管线埋设情况。 e绘制土方开挖的平面图和横断面图。 (2 )测量放样利用布设的临时控制点,放样定出开挖边线和开挖深度等。在开挖边线放样时,应在设计边线外增加30~50cm,并作上明显的标记。 基坑底部开挖尺寸,除建筑物轮廓要求外,还应考虑排水设施和安装模板等要求。 (3)土方开挖要求 ①施工准备 a 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处

理完毕。 b建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 c夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。 d开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措 施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。 e施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。 f选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。 g施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。 h在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 i机具:挖土机械有:挖土机、推土机、铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。 j熟悉图纸,做好技术交底。 ②操作工艺 a工艺流程:确定开挖的顺序和坡度一分段分层平均下挖-修边和清底。 b坡度的确定:本工程开挖坡度按设计要求,若在施工中仍不能确保稳定,则跟设计方面联系,更改开挖方案。 c机械开挖开挖应合理确定开挖顺序、路线及开挖深度。本工程采用挖掘机配合堆土机进行开挖,土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查边坡的状态。开挖基坑,不得挖至设计标咼以下,如不能准确地挖至设计基底标咼时,可在设计标咼以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层挖土机用反铲挖土时,为50cm左右为宜。 d人工修挖在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。修帮和清底时在距底设 计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走,水泥搅拌桩头要沿桩开挖,不得破坏,开挖到基底高程,根据截桩高程要求对水泥搅拌桩进行截

衬砌渠道农渠斗渠施工工艺修订稿

衬砌渠道农渠斗渠施工 工艺 集团档案编码:[YTTR-YTPT28-YTNTL98-UYTYNN08]

衬砌渠道(农渠、斗渠)施工工艺 一、衬砌工程施工 (一)施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 (二)土方工程施工 衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m一个。弯道处5m一个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30〃。其次,按四等水准要求控制高程,闭合精度要求控制在20 。每200m留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。 2、土方回填夯实 A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。 B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。 C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度≤30cm,铺土要均匀平整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范

围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。 D、夯实机械为蛙式打夯机或其它能达到相同质量要求的机械,不得使用立柱石夯。分层夯实遍数不得少于4遍,应杜绝漏夯、虚土层、橡皮土等不符合质量要求的现象。夯实后土样干容重不小于1.55T/m3。一次回填夯实工作面不小于100m,渠道内侧应预留20~30cm的削坡量。 E、渠坡修整 为避免表面干燥和施工中人为因素的践踏及雨水冲涮而造成的起尘和破坏,渠道削坡宜在砼现浇前一天进行。削坡时应严格控制高程及表面平整度。采用人工挂线精削。如果削坡过量,不得用浮土回填,应采用与现浇同标号的砼填充。渠底及内边坡平整度允许偏差±0.5cm。 (三)原材料及砼配合比 1、水泥 砼渠道所用水泥应符合《水工混凝土施工规范》SDJ207-82的有关规定,由于具有抗冻要求,宜采用标号325或425的普通硅酸盐水泥,考虑到不同厂家水泥的色泽不同,最好同一个厂家的水泥。 2、砂 现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。细度模数控制在 2.2~ 3.0内,含泥量小于3%,含水量小于4%。 3、碎石 现浇砼所用碎石为1~4cm或1~3cm。须选用质地坚硬、清洁、级配良好的碎石。超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。

农田水利工程施工方案

农田水利专项工程施工方案广西元大建筑有限公司

201 2 年11 月10 H 冃录 一、编制依据 (1) 二、工程概况 (2) 三、施工方案 (3) 1、施工准备 (3) 2、施工测量 (3) 3、施工工艺 (3) 1)、农渠、斗渠、排水沟、灌排结合渠施工工艺 (3) 2)、涵洞施工施工工艺 (7) 3)、喷灌施工工艺 ...................................... ?1 1 4)、泵房施工工艺 (13)

四、安全施工措施 (15)

、编制依据 《土地开发整理项目规划设计规范》 《水利建设项目经济评价规范》 《喷灌与排水工程设计规范》 《喷灌工程技术规范》 《节水灌溉工程技术规范》 《水土保持综合治理技术规范》 部颁SL2 O 7-9 8《节水灌溉工程技术规范》 部颁SLlS-9 1《渠道防渗工程技术规范》 GB 5 O 288-99《灌溉与排水工程技术规范》 部颁SL23-91《渠道工程抗冻胀技术规范》 S L256- 2 OOO《机井技术规范》 部颁TD/T1011-1 0 1 3 - 2 0 0 0《土地开发整理标准 二、工程概况 农田水利工程:项目区共新建农渠1 2条,总长度为7 146米;新建排水农沟1 1条,总长度5760米;改建斗渠2条,总长度为153 3.8米,改建斗沟3条,总长度为14 5 9. 3米;灌排结合渠5条,总长度为483 2.63米;改建排水土沟5条,总长度为3 5 58米。喷灌工程;项目喷灌区为3 0 9. 75 亩,新建泵房1座,其配套喷灌管线、电力系统。涵洞工程;涵洞分为单孔管涵、三孔管涵及盖板涵,单孔管涵46

相关主题
文本预览
相关文档 最新文档
