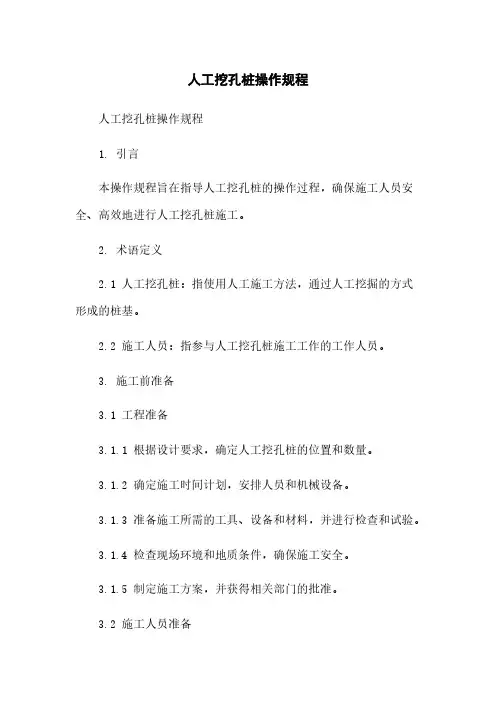

人工挖孔桩安全操作规程

一、人工挖孔桩的特点是,设备简陋,施工方法原始,作业人员体力消耗大,且井下作业员工体质要好年青男性为宜.

二、施工前要详细了解该地层构造,岩心特征与地质情况。

三、要掌握当地洪水水位,积水情况,含水层及其涌水量等水文地质资料。

四、根据地层、水文地质资料及挖孔深度,编制施工组织设计,正确选用孔壁支护方法。

五、每班次作业人员上下桩孔,首先要检查升降系统的装置,如支架、固定销、滑轮、绳索、吊具、吊篮等是否牢固、灵敏、安全、有效。如发现磨损、失灵现象,要立即整改,修复,以防坠落事故发生。

六、孔内作业人员必须按要求戴好安全帽。

七、井口要高出原地面30公分,护壁砼应采用搅拌机拌和,混凝土强度不小于桩芯混凝土,孔内出碴严禁就近堆放,应及时清理出场。八、井内向井上提拉出碴桶时,要由井下人员发出信号,井上操作人员密切配合。提拉时要求稳中求快,防止土、石块掉下井内伤人。垂直运输时,作业人员必须立即撤至边缘安全位置,土斗落稳时方可靠近作业。

九、在不稳定的地层中挖孔施工须按设计要求及时进行支护,在松散地层或流砂层中开挖施工。必须采用沉管支护法。

十、开挖中及时排除孔内积水,发现涌水应采取紧急措施,及时撤离人

员。

十一、控孔步骤从上至下分层进行,禁止采用挖空底脚的操作方法。十二、在挖孔施工中,如发现不能辨认的物品时,应立即报告项目部或安全员进行处理,不得随意敲击玩耍。

十三、在挖孔施工中,如碰到管线或电缆时,应立即停止作业,报告项目部,经处理后方可继续施工。

十四、孔内须用行灯照明时,需设置安全电压变压器,井下照明用

电电压必须使用12伏安全电压。

十五、人工挖孔桩扩大头施工,要严格遵照规范和施工组织设计中的要求,在分层做好孔壁支护的情况下,底部扩挖要循序渐进,严防坍塌事故发生。

十六、孔深超过10米时,要经常检查孔内CO2浓度,如超过0.3%时, 人体就感到不舒服,要采取机械通风或其他方式排风。

十七、成孔后,灌注前井口要有安全防护措施。

十八、技术管理人员如需下到井内检查成孔质量时,需两人以上同行,下井一人,一人在井口注视安全。

十九、井下作业人员应及量换班,井口操作应两人为宜。

人工挖孔桩操作规程

人工挖孔桩操作规程 Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998

人工挖孔桩安全操作规程 一、人工挖孔桩的特点是,设备简陋,施工方法原始,作业人员体力消耗大,且井下作业员工体质要好年青男性为宜. 二、施工前要详细了解该地层构造,岩心特征与地质情况。三、要掌握当地洪水水位,积水情况,含水层及其涌水量等水文地质资料。 四、根据地层、水文地质及挖孔深度,编制施工组织设计,正确选用孔壁支护方法。 五、每班次作业人员上下桩孔,首先要检查升降系统的装置,如支架、固定销、滑轮、绳索、吊具、吊篮等是否牢固、灵敏、安全、有效。如发现磨损、失灵现象,要立即整改,修复,以防坠落事故发生。六、孔内作业人员必须按要求戴好安全帽。七、井口要高出原地面30公分,护壁砼应采用搅拌机拌和,混凝土强度不小于桩芯混凝土,孔内出碴严禁就近堆放,应及时清理出场。八、井内向井上提拉出碴桶时,要由井下人员发出信号,井上操作人员密切配合。提拉时要求稳中求快,防止土、石块掉下井内伤人。垂直运输时,作业人员必须立即撤至边缘安全位置,土斗落稳时方可靠近作业。九、在不稳定的地层中挖孔施工须按设计要求及时进行支护,在松散地层或流砂层中开挖施工。必须采用沉管支护法。十、开挖中及时排除孔内积水,发现涌水应采取紧急措施,及时撤离人员。 十一、控孔步骤从上至下分层进行,禁止采用挖空底

脚的操作方法。十二、在挖孔施工中,如发现不能辨认的物品时,应立即报告项目部或安全员进行处理,不得随意敲击玩耍。 十三、在挖孔施工中,如碰到管线或电缆时,应立即停止作业,报告项目部,经处理后方可继续施工。十四、孔内须用行灯照明时,需设置安全电压变压器,井下照明用电电压必须使用12伏安全电压。十五、人工挖孔桩扩大头施工,要严格遵照和施工组织设计中的要求,在分层做好孔壁支护的情况下,底部扩挖要循序渐进,严防坍塌事故发生。 十六、孔深超过10米时,要经常检查孔内CO2浓度,如超过%时,人体就感到不舒服,要采取通风或其他方式排风。十七、成孔后,灌注前井口要有安全防护措施。 十八、技术管理人员如需下到井内检查成孔质量时,需两人以上同行,下井一人,一人在井口注视。十九、井下作业人员应及量换班,井口操作应两人为宜。

人工挖孔灌注桩施工安全措施详细版

文件编号:GD/FS-8696 (解决方案范本系列) 人工挖孔灌注桩施工安全 措施详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

人工挖孔灌注桩施工安全措施详细 版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 施工前安全措施 1 从事挖孔桩的作业人员必须视力、嗅觉、听觉、心脏、血压正常,必须经过安全技术培训,考核合格方可上岗。 2 施工前,总承包的施工企业应和具有资质的分包企业签订专业分包合同,合同中必须规定双方的安全责任。 3 人工挖孔桩施工前应对现场环境进行调查,掌握地下管线位置、埋深和现况;地下构筑物(人防、化粪池、渗水池、坟墓等)的位置、埋深和现况;施工现场周围建(构)筑物、交通、地表排水、振

动源等情况;高压电气影响范围。 4 人工挖孔桩施工前,应根据桩的直径、桩深、土质、现场环境等状况进行混凝土护壁结构的设计,编制施工方案相应的安全技术措施,并经企业负责人和技术负责人签字批准。 5 人工挖孔桩施工过程中,现场应设作业区,其边界必须设围挡和安全标志、警示灯,非施工人员禁止入内。 6 施工现场应配有急救用品(氧气等);遇塌孔、地下水涌出、有害气体等异常情况,必须立即停止作业,将孔内处人员立即撤离危险区;严禁擅自处理、冒险作业。 7 人工挖孔桩施工前,工程项目经理部的主管施工技术人员必须向承担施工的专业分包负责人进行安全技术交底并形成文件。

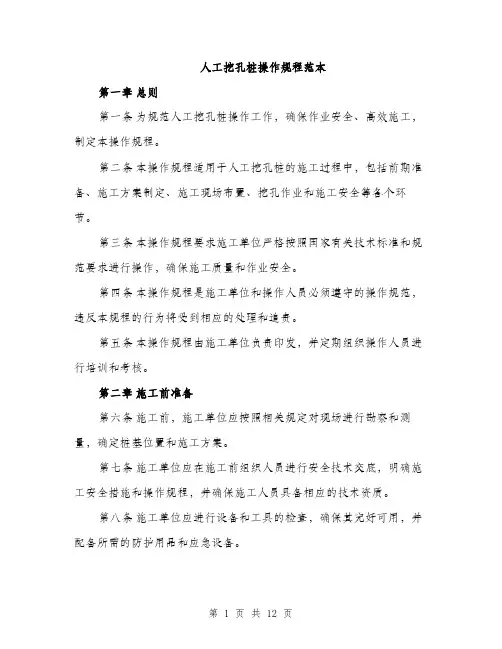

人工挖孔桩操作规程标准版本

文件编号:RHD-QB-K2230 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 人工挖孔桩操作规程标 准版本

人工挖孔桩操作规程标准版本 操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、预防坍塌的安全技术措施 1.挖孔桩周围应设置围栏,夜间应挂设警示灯。 2.施工过程中,严格按照施工要求作护壁,一护到底。护壁高出自然地面30厘米,桩径小于1.2米护壁不应小于10厘米,大于1.2米的护壁厚度要适当增加。 3、挖孔运到地面的土石方应暂时堆放在距孔边缘1米外的地方,且高度不应大于1米。并及时运走,重载车不得进入现场。 4、护壁砼按通知单计量投料,而且搅拌出的砼各种特性均要达到要求。

5、要严格控制护壁拆模前质量要求,护壁砼强度需达到4MP以上方可拆模。 6、多孔同时并排挖孔施工时,应采取间隔挖孔方法,相邻的桩不能同时挖孔、成孔,必须在相邻孔浇灌砼完成后才能再开挖。如孔壁松软,可采取锚钉法固定,孔壁松软成凹坑,应采取密集插板。在板后填稻草或用钢护筒,强迫下沉护壁法施工。 7、应按设计要求挖扩大头,松软沙土地层采取短挖短护,一护到底方法施工。 8、桩底护孔应间隔消土,留一部分土作支撑,待浇砼之前再挖。此时宜加钢支架支护,浇注砼时再拆除。 9、采取爆破法穿过孔内沉石或开挖孔底岩层时,应精心编制爆破设计。 10、挖孔过程中要经常检查净孔尺寸和平面位

置,保持孔壁垂直和圆度,使孔壁受力均衡,免于塌方。 11、如遇透水时应及时排水、及时护壁,以防水侵土造成塌方。 12、搞好特殊情况下的特殊护壁,预防坍塌事故。 二、杜绝触电事故的安全技术措施 1、孔内潜水泵、振动棒应采取三相五线制,“三级配电、两级保护”。实行一机一闸一保险,设备、照明线分开关安装,放在孔口处,紧急情况时随时拉闸。 2、孔内照明应使用橡胶软电缆,不许有接头,照明线采用36V以下电压,工作灯应采用防水移动式悬挂孔壁一侧。 3、潜水泵应用受力尼龙绳作受力活动,严禁用

挖孔桩施工安全操作规程(最新版)

The prerequisite for vigorously developing our productivity is that we must be responsible for the safety of our company and our own lives. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 挖孔桩施工安全操作规程(最新 版)

挖孔桩施工安全操作规程(最新版)导语:建立和健全我们的现代企业制度,是指引我们生产劳动的方向。而大力发展我们生产力的前提,是我们必须对我们企业和我们自己的生命安全负责。可用于实体印刷或电子存档(使用前请详细阅读条款)。 1、挖孔灌注桩宜在无水或少水的密实土或岩石层中施工,一般不宜超过15米。应采取孔壁支护及排水降水等措施,防止塌孔。 2、人工挖孔过程应有专人检查孔壁稳定情况、起吊机具等。孔口应设置高出地面的围栏,夜间施工应悬挂红灯警示,挖孔停止作业时应设置罩盖及标志。 3、孔内挖土人员的头顶部应设置护盖,取土吊斗升降时,挖土人员应在护盖下面。孔口附近不得乱堆放小型工具或弃碴,以免落入孔内伤人。 4、挖孔人员下井作业前,应用鼓风机将孔内空气进行更换。当二氧化碳浓度超过0.3%时,应加强通风,作业人员有呼吸不适感觉时也应采取加强通风或换班。 5、当挖孔深度超过10米时,应采用机械强制加强通风。当采用孔内爆破时,通风时间不得少于15分钟。放炮前应在四周派专人进行防护警戒,相邻孔位和桩位的施工人员必须撤离停止作业。

人工挖孔桩作业安全常识

人工挖孔桩作业安全常识 Orga nize en terprise safety man ageme nt pla nning, guida nee, in spect ion and decisi on-mak ing. en sure the safety status, and unify the overall pla n objectives

编制:____________________ 审核:____________________ 时间:____________________

人工挖孔桩作业安全常识 和决策等事项,保证生产中的人、物、环境因素处于最佳安全状态,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、人工挖孔桩作业的概念 1、人工挖孔桩是指采用人工挖成井孔,然后往孔内浇 灌混凝土成桩载重,主要用于高层建筑和重型构筑物,一般 孔径在1.2?3m,孔深在5?30m。 2、人工挖孔桩工程作业时易发生的事故: ⑴高处坠落一一作业人员从作业面坠落井孔内。 ⑵ 窒息和中毒一一孔内缺氧、有毒有害气体对人体造 成重大伤害。 ⑶ 坍塌一一挖孔过程出现流砂、孔壁坍塌。 ⑷ 物体打击——处于作业面以上的物体坠落砸到身体 的某个部位。 二、人工挖孔桩作业安全常识 1、严格施工队伍管理,施工人员必须经过安全培训,严 格按施工方案进行。

2、施工现场必须备有氧气瓶、气体检测仪器。 3、施工人员下孔前,先向孔内送风,并检测确认无误,才允许下孔作业。 4、施工所用的电气设备必须加装漏电保护器,孔下施工照明必须使用24v以下安全电压。 5、采用混凝土护壁时,必须挖一节,打一节,不准漏打。 6、孔下人员作业时,孔上必须设专人监护,监护人员不准擅离职守,保持上下通话联系。 7、发现情况异常,如地下水、黑土层和有害气味等,必须立即停止作业,撤离危险区,不准冒险作业。 8、每个桩孔口必须备有孔口盖,完工或下班时必须将 9、作业人员不得乘吊桶上下,必须另配钢丝绳及滑轮,并设有断绳保护装置。 10、挖孔作业人员,在施工前必须穿长筒绝缘鞋,头戴安全帽,腰系安全带,井下设置安全绳。 11、井口周边必须设置不少于周边3/4范围的围栏,

人工挖孔桩桩安全操作规程(一类建资)

人工挖孔桩施工方案 一、人工挖孔桩成孔施工工艺 (一)施工程序 1、场地平整后放线,地面设十字挖制网,基准点,以挖制桩位和水平 标高。 2、依据控制网定桩开挖线,并挖第一节桩孔土方。 3、第一节桩土方挖好后绑护壁钢筋,安装护壁模板,浇筑第一节混凝 土护壁,然后在护壁上二次投设标高及桩位的十字轴线。 4、安装活动井盖,设置垂直运输架,安装电动卷扬机、吊土桶、潜水 泵、鼓风机、照明设施等。 5、开挖第二节桩身土方,清理桩孔四壁,校核桩孔垂直度,直径和中 心轴线,拆上节模支第二节模板,浇筑第二节混凝土护壁。如此重复第二节挖土,绑扎护壁钢筋、支模、浇筑混凝土工序循环作业至桩设计深度。 6、对桩孔直径、深度、桩孔中心进行全面检查验收,清理虚土,排除 孔底积水,吊放桩身钢筋笼就位,浇筑桩身混凝土。 (二)孔壁支护 为了确保孔内挖土操作安全,防止土壁坍塌,挖孔每1m深对孔壁支护一次,支护采用现浇混凝土护壁。混凝土护壁的构造如下图2-1所示,分段高度由土质情况确定一次挖土深度,一般为1m,但土质不好也可一次挖0.5m。护壁混凝土厚度参见下表(2-2)

护壁混凝土强度级采用C 25或C 30为了避免在挖土时护壁向下位移,在每节护壁接头处加4根Ф12短钢筋(在接头处上下各埋250mm 长)拉接。根据土质情况和挖孔深度,护壁内适当配筋,特别是孔壁四周土质不同,且一侧有滞水时,护壁混凝土可能承受拉力,更应适当配筋。第一护壁在地面处,做一个宽400mm 的井壁圈,以保护井口。 (三) 挖孔方法 1、 采用人工从上到下逐层用镐、锹进行挖土,挖土顺序是:先挖中间, 后挖周边,并按桩径加2倍护壁厚度控制截面,尺寸的允许误差不超过30mm 。 2、 弃土装入活底吊桶或箩筐内,重直运输,由孔上口安装的电动卷扬 机,提升解决。(卷扬机需是10-20KN 慢速卷扬机)。土吊至地面后用手推车运出。同时在孔口设水平移动式活动安全盖板,严防土块、操作人员掉入孔内伤人。桩孔四周设安全栏杆。 3、 每挖一节浇筑一节护壁混凝土,不得未浇筑护壁混凝土而超前开挖。 012500-10001000 12001800 120018002400100150200表现浇混凝土护壁厚度选用 2-2图2-1

人工挖孔桩的作业条件

安全管理编号:LX-FS-A99297 人工挖孔桩的作业条件 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

人工挖孔桩的作业条件 使用说明:本安全管理资料适用于日常工作环境中对安全相关工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1、根据建筑物场地工程地质资料和必要的水文地质资料和桩基工程施工图及图纸会审纪要等有关资料制定切实可行的施工方案; 2、建筑场地和邻近区域内的地下管线(管道、电缆)、地下构筑物、危房、精密仪器车间等施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝特殊情况记录备查,对挖孔和抽水可能危及的邻房应事前采取加固措施; 3、施工前应组织图纸会审,会审纪要连同施工图等作为施工依据并列入工程档案; 4、桩基施工用的临时设施,如供水、供电、道

人工挖孔桩安全操作规程及注意事项

人工挖孔桩安全操作规程及注意事项 1、遵守安全生产规章、责任制度,严格执行本工种(岗位安全操作规程),有权拒绝违章。 2、施工作业时必须戴好个人防护用品(含安全帽、安全带、防护眼镜等)、严禁穿拖鞋、赤脚、高跟鞋进入施工现场。 3、根据地质情况,如有砂砾层及透水性强的地层,应保证足够的抽水设备,以满足施工人员在水中安全作业的要求。 4、挖孔灌注桩采用砼护壁,强度等级C20,根据开挖进尺浇注砼护壁,一般每1m为一段,地质较差可每0.8m一段,护壁内应设置钢筋,护壁厚度15cm。 5、挖孔灌注桩的孔口,应高出原地面30cm,孔口处孔壁增加40~50cm、厚20cm的钢筋砼孔口,并设流水坡,防止护壁下沉伤人。 6、孔口操作平台应自成稳定体系,防止在护壁下沉被拉跨,现场所有设备、设施、安全装置、工具、配件以及个人劳保用品等必须在作业前进行检查,确保完好和安全使用。 7、工人必须进行体检,合格后才可下孔施工,对于高、低血压及心脏病患者,不准下孔施工。 8、每天开工前,应将孔内的积水抽干,并用鼓风机向孔内送风5分钟,使孔内混浊空气排出,才准下孔作业。 9、挖孔时还应经常检查孔内的有害气体含量,如超标、或孔深超过原地面以下8m时,必须采用通风供气设备,保证施工人员足够的氧气。 10、出入孔挂梯的制作,应采用Ⅰ级钢筋,每级不超过30cm,每6~7级必须设置不少于15cm支点与砼护壁接实,以防止施工人员足蹬滑

落。 11、装土的工具必须用橡胶制作,并有防断裂坠落设施,在出渣时,应紧靠护壁站立,并停止孔内开挖和装渣作业,要注意防止落石、落土伤人。 12、孔内、外施工人员应互相调换,每2小时更换一次,防止施工人员过度疲劳而出现事故。孔口配合人员应集中精力,密切监视孔内的情况,不得擅离岗位,在孔内上下递送工具物品时,严禁用抛掷的方法。严防孔口的物件落入桩孔内。 13、孔内所使用的开挖及装渣工具,把长不宜超过60cm,防止互相干扰及碰壁伤人。 14、开挖复杂的土层结构时,每挖深0.5-1m,应用手钻或不小于φ16钢筋对孔底做品字型探查,检查孔底面以下是否有洞穴,流砂等,如发现流砂、漏水、护壁变形等不良预兆以及有异味气体时,应停止作业并风速撤离。 15、暂停施工的桩孔,应加盖板封闭孔口,人员行走严禁从孔中跨越。 16、施工现场的一切电源,电路的安装和拆除,必须由持证电工专管,电气设备必须严格执行接地,接零和使用漏电保护器。孔内必须绝缘,并有防磨损、防潮、防断等保护措施,孔内作业照明应采用安全电压。 17、在灌注桩身砼时,相邻10m范围内的挖孔作业应停止,并不得在孔底留人。

人工挖孔桩施工安全防护专项方案

人工挖孔桩施工安全防护专项方案 1、适用范围人工挖孔成孔施工适用于地下水位较低的粘性土、粉土、填土、中等密实以上的砂土及岩层等地质地层。在地下水位较高时,对于砂土地层、卵石土层等透水性较强的地层不应采用人工挖孔施工,特别是有承压水的砂土层、滞水层、厚度较大的淤泥层和流塑淤泥质土层不得采用人工挖孔施工。 2、施工准备 1、施工人员的选用:参加挖孔桩的人员一定要选用从事过挖孔桩施工,具有一定的挖孔桩施工经验的人员。 2、身体检查:对身体有缺陷、智力有缺陷。听力和视力有缺陷以及有其他疾病不适宜从事地下施工的人员,均不得录用,人工挖孔施工现场井内作业一般不得使用女工。 3、安全教育与培训:参加人工挖孔桩的施工人员都必须经过安全教育、操作技术、施工方案和安全操作规程的培训。 4、机械和设备准备:人工挖孔桩的出渣可采用电动卷扬机,电动葫芦或使用人工绞架的方法垂直运输出渣,无论哪种方式,必须都有制动装置,施工前要准备提升机械、钻眼设备(空压机、风镐、风钻、电钻等)、抽水设备,通风设备等。 5、安全防护准备:安全帽、安全带、绝缘鞋,工作手套、孔内上下软梯,垂直运输限位器、孔口盖板等。 6、施工现场:人工挖孔桩施工现场必须由专职安全员,负责现场管理,规范作业人员行为,抓好安全质量和文明施工。施工场地必须平整,清除树木植被和障碍物,探明地下是否有电缆、电线、给排水管道、输送油、气管线等,桩基顶部设雨棚,四周设排水沟或积水井。 三、施工用电 1、施工用电必须由持证的专业电工操作,每一个挖孔桩配一个电器开关箱,箱内安装提升机、抽水机、空压机、通风和照明用的闸刀、空气开关各一个,闸刀和空气开关的大小要与设备的功率相匹配,闸刀使用的熔断保险丝必须与设备

挖孔桩作业安全操作规程(通用版)

( 操作规程 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 挖孔桩作业安全操作规程(通用 版) Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

挖孔桩作业安全操作规程(通用版) 1挖孔桩开挖到一定深度后浇注一节砼护壁时,应同时浇注砼锁口井圈,并配置一定数量的钢筋。在井口四周加设栏杆及钢护板,或在井口四周浇注高15~20cm宽10cm左右的砼,防止物品掉下伤人。 2出渣设备应完好,定期检查滑轮、绳索等吊具,发现问题必须及时解决和修复。 3所使用的卷扬机机座必须平稳牢固,其操作位置应设在视线无阻碍的地方。 4卷扬机设置位置与第一个转回滑轮之间不得小于卷扬机钢丝卷筒直径的15~18倍。 5钢丝绳在卷筒上排列应整齐,在卷筒上至少要保留三圈以上,不准全部放完,通过滑轮的钢丝绳不准有接头。

6卷扬机凿轮、皮带等传动部分必须具有防护罩。若发现损坏应及时修复,起吊用的滑轮禁止使用开口环轮。 7卷扬机的能力应和所起吊的重量相匹配,严禁超负荷使用。 8卷扬机的运行控制必须使用按钮开关,严禁用电闸刀代替使用。其卷扬机通、断电闸刀应安装木箱上锁。 9卷扬机的操作应指定专人负责,其操作人员应熟悉性能、操作和保养规程,操作中应严格执行卷扬机安全操作规程。 10挖孔桩出渣时,其井下人员不准站在重物同一垂直线下方,防止重物掉下伤人。 11不准向下抛掷物品和工具。 12施工作业中应有足够的照明设备,照明设备应尽可能架空,所使用的电线严禁使用塑料线和花线。 13挖孔桩施工人员必须戴好安全帽。 14出渣和运送材料时,挖孔桩边必须有专人指挥,指挥人员哨音、手势应清晰标准。 15挖孔桩在挖到一定深度时,根据土质情况每天用红笔作显示

人工挖孔桩操作规程(正式)

编订:__________________ 单位:__________________ 时间:__________________ 人工挖孔桩操作规程(正 式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7484-61 人工挖孔桩操作规程(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、预防坍塌的安全技术措施 1.挖孔桩周围应设置围栏,夜间应挂设警示灯。 2.施工过程中,严格按照施工要求作护壁,一护到底。护壁高出自然地面30厘米,桩径小于1.2米护壁不应小于10厘米,大于1.2米的护壁厚度要适当增加。 3、挖孔运到地面的土石方应暂时堆放在距孔边缘1米外的地方,且高度不应大于1米。并及时运走,重载车不得进入现场。 4、护壁砼按通知单计量投料,而且搅拌出的砼各种特性均要达到要求。 5、要严格控制护壁拆模前质量要求,护壁砼强度需达到4MP以上方可拆模。 6、多孔同时并排挖孔施工时,应采取间隔挖孔方

法,相邻的桩不能同时挖孔、成孔,必须在相邻孔浇灌砼完成后才能再开挖。如孔壁松软,可采取锚钉法固定,孔壁松软成凹坑,应采取密集插板。在板后填稻草或用钢护筒,强迫下沉护壁法施工。 7、应按设计要求挖扩大头,松软沙土地层采取短挖短护,一护到底方法施工。 8、桩底护孔应间隔消土,留一部分土作支撑,待浇砼之前再挖。此时宜加钢支架支护,浇注砼时再拆除。 9、采取爆破法穿过孔内沉石或开挖孔底岩层时,应精心编制爆破设计。 10、挖孔过程中要经常检查净孔尺寸和平面位置,保持孔壁垂直和圆度,使孔壁受力均衡,免于塌方。 11、如遇透水时应及时排水、及时护壁,以防水侵土造成塌方。 12、搞好特殊情况下的特殊护壁,预防坍塌事故。 二、杜绝触电事故的安全技术措施 1、孔内潜水泵、振动棒应采取三相五线制,“三

人工挖孔灌注桩专项施工方案

富园根商住楼工程 边坡治理和基坑支护施工方案 编制人: 校对人: 审核人: 审批人: 编制单位:四川华企建设工程有限公司 编制时间:二0一二年十二月三十日

一、工程概况 富园根商住楼工程位于十堰市北京北路,由十堰市富园根工贸公司开发建设。该工程计划设两层地下室。由于该工程周边地形复杂,建筑物较多,因此在该工程基础施工前需进行边坡治理和基坑支护施工,以确保周边建筑物的安全。 根据设计图纸的标注,该工程需进行治理的边坡和基坑总长约195m,其中北侧边坡(bef段)长约18m、南侧边坡(hga段)长约83m。北侧基坑(fi段)长约36m、东侧基坑(ih段)长约58m、实际长度以现场为准。北侧和南侧边坡在场地整平标高以上部分为永久治理,场地整平标高以下部分为临时性支护,北侧和东侧基坑均为临时性支护。其中北侧边坡(bef段)采用锚杆面板支护,南侧边坡(hga段)采用桩锚支护,北侧和东侧基坑(fi段和ih段)采用抗滑桩支护。现在北侧边坡(bef 段)和南侧边坡(hga段)已基本施工完毕,后续施工的部位是北侧基坑(fi段)约15根抗滑桩、南侧边坡和基坑(gh段)抗滑桩17根,东侧基坑(ih段)抗滑桩23根。 二、施工方法 hg段和fi段全部采用机械钻孔成桩浇筑钢筋混凝土的施工方法。Ih段沿花坛内边地下埋设有光缆线,上部孔桩必须由人工挖孔桩挖出光缆线后,根据实际情况对光缆线采取防护措施,避免机械钻孔造成对光缆的损伤。采用此法需注意:因光缆线下面的孔桩还要采用机械钻孔打桩,上部人工挖孔桩的成桩直径必须确保机械钻头能顺利通过人工所挖的孔桩并进行下部钻孔作业。所以人工挖孔桩的成孔直径要在设计桩径的基础上再增加20cm,确保机械钻孔作业时钻头旋转有活动空间。

挖扩桩孔作业安全操作规程正式样本

文件编号:TP-AR-L7429 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 挖扩桩孔作业安全操作 规程正式样本

挖扩桩孔作业安全操作规程正式样 本 使用注意:该操作规程资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1 人工挖扩桩孔的人员必须经过技术与安全操作 知识培训,考试合格,持证上岗。下孔作业前,应排 除孔内有害气体。并向孔内输新鲜空气或氧气。 2 每日作业前应检查桩孔及施工工具,如钻孔 和挖扩桩孔施工所使用的电气设备,必须装有漏电保 护装置,孔下照明必须使用36V安全电压灯具,提土 工具、装土容器应符合轻、柔、软,并有防坠落措 施。 3 挖扩桩孔施工现场应配有急救用品(氧气 等)。遇有异常情况,如孔、地下水、黑土层、有害

气体等,应立即停止作业,撤离危险区,不得擅自处理,严禁冒险作业。 4 孔口应设防护设施,凡下孔作业人员均需戴安全帽、系安全绳,必须从专用爬梯上下,严禁沿孔壁或乘运土设施上下。 5 每班作业前要打开孔盖进行通风。深度超过5m或遇有黑色土、深色土层时,要进行强制通风。每个施工现场应配有害气体检测器,发现有毒、有害气体必须采取防范措施。下班(完工)必须将孔口盖严、盖牢。 6机钻成孔作业完成后,人工清孔、验孔要先放安全防护笼,钢筋笼放入孔时,不得碰撞孔壁。 7人工挖孔必须采用混凝土护壁,其首层护壁应根据土质情况作成沿口护圈,护圈混凝土强度达到5MPa以后,方可进行下层土方的开挖。必须边挖、

最新人工挖孔桩安全操作规程

最新人工挖孔桩安全操作规程 1.人工挖孔桩施工适用于桩径800~2000mm、桩深不超过25m的桩。 2.从事挖孔桩的作业人员必须视力、嗅觉、听觉、心脏、血压正常,必须经过安全技术培训,考核合格方可上岗。 3.人工挖孔桩施工前,应根据桩的直径、桩深、土质、现场环境等状况进行混凝土护壁结构的设计,编制施工方案和相应的安全技术措施,并经企业负责人和技术负责人签字批准。 4.施工前,总承包的施工企业应和具有资质的分包施工企业签订专业分包合同,合同中必须规定双方的安全责任。 5.人工挖孔桩施工前应对现场环境进行调查,掌握以下情况: ⑴地下管线位置、埋深和现况; ⑵地下构筑物(人防、化粪池、渗水池、坟墓等)的位置、埋深和现况; ⑶施工现场周围建(构)筑物、交通、地表排水、振动源等情况; ⑷高压电气影响范围。 6.人工挖孔桩施工前,工程项目经理部的主管施工技术人员必须向承担施工的专业分包负责人进行安全技术交底并形成文件。交底内容应包括施工程序、安全技术要求、现况地下管线和设施情况、周围环境和现场防护要求等。 7.人工挖孔作业前,专业分包负责人必须向全体作业人员进行详细的安全技术交底,并形成文件。 8.施工前应检查施工物资准备情况,确认符合要求,并应遵守下列规定: ⑴施工材料充足,能保证正常的、不间断的施工。 ⑵施工所需的工具设备(辘轳、绳索、挂钩、料斗、模板、软梯、空压机和通风

管、低压变压器、手把灯等)必须完好、有效。 ⑶系入孔内的料斗应由柔性材料制作。 9.当土层中有水时,必须采取措施疏干后方可施工。 10.人工挖孔桩必须采用混凝土护壁,混凝土等级不得低于C20,厚度不得小于10cm,必要时可在护壁内沿竖向和环向配置直径不小于6mm,间距为200mm 钢筋;首节护壁应高于地面20cm,并形成沿口护圈,护圈的壁厚不得小于20cm;相邻护壁节间应用锚筋相连。护壁强度达5MPa后方可开挖下层土方。施工中必须按施工设计规定的层深,挖一层土方施做一层护壁,严禁超规定开挖、后补做护壁的冒险作业。 11.人工挖孔作业应遵守下列规定: ⑴每孔必须两人配合施工,轮换作业。孔下人员连续作业不得超过2h,孔口作业人员必须监护孔内人员的安全。 ⑵孔下操作人员必须佩戴安全帽。 ⑶桩孔周围2m范围内必须设护栏和安全标志,非作业人员禁止入内。3m内不得行驶或停放机动车。 ⑷严禁孔口上作业人员离开岗位,每次装卸土、料时间不得超过1min。 ⑸土方应随挖随运,暂不运的土应堆在孔口1m以外,高度不得超过1m。孔口1m范围内不得堆放任何材料。 ⑹料斗装土、料不得过满,每斗质量不得大于50kg。 ⑺孔口上作业人员必须按孔内人员指令操作辘轳。向孔内传送工具等必须用料斗系放,严禁投扔。 ⑻必须自上而下逐层开挖,每层挖土深度不得大于100cm,松软土质不得大于

人工挖孔灌注桩施工作业指导书.

人工挖孔灌注桩作业指导书 一、适用范围 挖孔灌注桩适用于无地下水或少量地下水,且较密实的土层或风化岩层。若孔内产生的空气污染物超过现行规范规定的限值时,必须采取通风措施,方可采用人工挖孔施工。 二、施工准备 1、制定施工技术方案,根据地质和水文条件及安全施工、提高挖掘速度和因地制宜的原则,选择合适的孔壁支护类型,进行护壁结构设计,石质地层开挖的爆破设计,混凝土配合比设计等并履行报批手续,制定安全预案。 2、平整场地,清除坡面危石浮土。施工现场的出土路线应畅通。 3、坡面有裂缝或坍塌迹象者应加设必要的保护,铲除松软的土层并夯实。 4、施工复测后,定出桩孔准确位置,在桩位外侧设置桩中心的十字控制桩,设置护桩并固桩,经常检查校核护桩。放出桩孔圆周。 5、现场四周应设置排水沟、集水井和沉淀池。孔口四周挖排水沟,做好排水系统。及时排除地表水,搭好孔口雨棚。 6、预制孔口护壁混凝土管或加工钢护筒。 7、安装提升设备,布置好出渣道路,合理堆放材料和机具,使其不增加孔壁压力、不影响施工。 8、施工前,施工现场技术负责人和施工人员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施上都得到落实。

9、专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录,钢筋笼和桩身混凝土等隐蔽验收记录。 10、护壁模板分节的高度视土质情况而定,一般可用50~100cm。每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。符合要求后,可用木楔打入土中支撑模板,稳定位置,防止振捣混凝土时模板发生位移。 三、挖孔时的施工技术要求 ㈠孔井口的加固处理 在挖掘前,孔井口周围须用木料、型钢或混凝土制成框架或围圈予以围护,其高度 应高出地面20~30cm,防止土、石、杂物滚入孔内伤人。若井口地层松软,为防止孔口坍塌,须在孔口用混凝土护壁。若井口地层有较大的渗水量时,可应用井点法降低地下水位。 ㈡挖掘成孔 1、挖掘方法 ⑴位于无水地层的桩基,埋设孔口围护或护筒后,可人工直接开挖,遇到岩石宜采用浅眼松动爆破,人工清渣掘进,用辘轳将渣石吊运出井,手推车运送弃渣。 ⑵孔内遇到岩层须爆破时,应专门设计,采用浅眼松动爆破法,严格控制炸药量并在炮眼附近加强支护。孔深大于5m时,必须采用电雷管引爆。孔内爆破后应先通风排烟15min并经检查无有害气体后,施工人员方可下井继续作业。 ⑶位于有水地基时要边开挖边用水泵排水。在孔深大于15m的井孔中作业时,要采用鼓风机通过传风管向孔底吹入新鲜空气,保障施工安全。在孔壁可能坍塌、有渗水的情况下,应及时增加护壁。

挖孔桩作业指导书

挖孔桩作业指导书编号:SGS/ZY-15-B 中铁****工程有限公司

目录 一、编制说明 (01) 二、挖孔桩作业指导书 (02) 1、目的 /适用范围 (02) 2、编制依据 (02) 3、作业前的施工准备 (02) 4、施工工艺 (03) 5、质量标准 (05) 6、安全生产要求 (06)

编制说明: 本作业指导书(挖孔桩作业指导书)自签发之日起生效。 1、操作人员必须持证上岗。 2、检验人员必须有质检证或助工以上的技术职称。 3、对特殊工序的施工机械设备,施工前应进行验证。 4、操作过程中的施工记录必须满足施工及顾客要求。 5、情况发生变化时,对以上内容进行再确认。 6、本作业指导书解释权为公司生产部,公司所属各单位、各部门必须遵照执行。 批准人: 2019年6月10日

挖孔桩作业指导书 1、目的/适用范围 为了确保挖孔桩施工质量,达到设计及施工规范要求,提高产品质量特制订本作业指导书。 本作业指导书适用于公司承建的铁路、公路桥梁工程等挖孔桩施工。 2、编制依据 2.1 《铁路桥涵施工规范》-TB10203-2002 2.2 《铁路桥涵工程质量检验评定标准》-TB10415-98 2.3 《公路桥涵施工技术规范》-JTJ041-2000 2.4 《公路工程质量检验评定标准》-JTJ071-98 3、作业前的准备 3.1人员和技术准备 3.1.1要明确现场管理人员与操作者对挖孔桩施工各工序的责任人。 3.1.2绘制出挖孔桩施工顺序流程图,将挖孔灌注混凝土每项负责人,责任班长等人与挖孔桩施工记录一起填写,一起保存。 3.2材料 3.2.1挖孔桩所用的钢材、水泥的材质,粗细集料规格及技术指标应符合投标文件中技术规范、施工及验收规范的要求。现场搅拌时,要实行配合“挂牌”制度,自动控制计量要准确,确保砼拌和质量。 3.3机具 3.3.1事先对挖孔桩的提升设备和砼搅拌运输灌注机械设备进行检查

人工挖孔桩安全操作规程3

人工挖孔桩安全操作规程 一、人工挖孔桩的特点是,设备简陋,施工方法原始,作业人员体力消耗大 挖孔作业员工体质要好,年青,男性为主。 二、施工前要详细了解该地层构造,岩心特征与地质情况。 三、要掌握当地洪水水位,积水情况,含水层及其涌水量等水文地质资料。 四、根据地层、水文地质资料及挖孔深度,编制施工组织设汁,正确选用孔壁支护方法。 五、每班次作业人员上下桩孔,首先要检查升降系统的装置,如支架、固定销、滑轮、绳索、吊具、吊篮等是否牢固、灵敏、安全、有效。如发现磨损、失灵现象,要立即整改,修复,以防坠落事故发生。 六、孔内作业人员必须按要求戴好安全帽。 七、井口要用砖砌,高度为15一20公分围栏,丼口边0.8一1米内不准堆放泥土或材料,1米外堆放高度不得超过1.5米 八、井内向井上提拉吊篮时,要由井下人员发出信号,井上操作人员密切配合。提拉时要求稳中求快,防止土、石块掉下井内伤人。 九、在不稳定的地层中挖孔施工须按设计要求及时进行支扩,在松散地层或流砂层中开挖施工,必须采用沉管支护法。 十、开挖中及时排除孔内积水,发现涌水应采取紧急措施,及时撤离人员。 十一、控孔步骤从上至下分层进行,禁止采用挖空底脚的操作方法。在挖孔施工中,如发现不能辨认的物品时,应立即报告项目部或安全员处理。 十二、暂停作业时,孔口必须设围挡和安全标志或用盖板盖牢,阴暗时和夜间应设警示灯。 十三、施工中孔口需用垫板时,垫板两端搭放长度不得小于1m,垫板宽度不得小于30cm,板厚不得小于5cm。孔径大于1m时,孔口作业人员应系安全带并扣牢保险钩,安全带必须有牢固的固定点。 十四、料斗和吊索具应具有轻、柔、软性能,并有防坠装置。每班作业前应检查桩孔和工具,确认安全。 十五、孔内照明必须使用36V(含)以下安全电压。

人工挖孔桩作业安全常识

行业资料:________ 人工挖孔桩作业安全常识 单位:______________________ 部门:______________________ 日期:______年_____月_____日 第1 页共6 页

人工挖孔桩作业安全常识 一、人工挖孔桩作业的概念 1、人工挖孔桩是指采用人工挖成井孔,然后往孔内浇灌混凝土成桩载重,主要用于高层建筑和重型构筑物,一般孔径在1.2~3m,孔深在5~30m。 2、人工挖孔桩工程作业时易发生的事故: ⑴高处坠落作业人员从作业面坠落井孔内。 ⑵窒息和中毒孔内缺氧、有毒有害气体对人体造成重大伤害。 ⑶坍塌挖孔过程出现流砂、孔壁坍塌。 ⑷物体打击处于作业面以上的物体坠落砸到身体的某个部位。 二、人工挖孔桩作业安全常识 1、严格施工队伍管理,施工人员必须经过安全培训,严格按施工方案进行。 2、施工现场必须备有氧气瓶、气体检测仪器。 3、施工人员下孔前,先向孔内送风,并检测确认无误,才允许下孔作业。 4、施工所用的电气设备必须加装漏电保护器,孔下施工照明必须使用24v以下安全电压。 5、采用混凝土护壁时,必须挖一节,打一节,不准漏打。 6、孔下人员作业时,孔上必须设专人监护,监护人员不准擅离职守,保持上下通话联系。 7、发现情况异常,如地下水、黑土层和有害气味等,必须立即停止作业,撤离危险区,不准冒险作业。 第 2 页共 6 页

8、每个桩孔口必须备有孔口盖,完工或下班时必须将孔盖盖好。 9、作业人员不得乘吊桶上下,必须另配钢丝绳及滑轮,并设有断绳保护装置。 10、挖孔作业人员,在施工前必须穿长筒绝缘鞋,头戴安全帽,腰系安全带,井下设置安全绳。 11、井口周边必须设置不少于周边3/4范围的围栏,护栏外挂密目网。 12、作业人员严禁酒后作业,不准在孔内吸烟,不准带火源下井。 13、井孔挖出的土方必须及时运走,孔口周围1m内禁止堆放泥土、杂物、堆土应在孔井边1.5m以外。 14、井下人员应轮换工作,连续工作不宜超过4小时。 15、井孔挖至5m以下时,必须设置半圆防护板,遇到起吊大块石时,孔内人员应先撤至地面。 人工挖孔桩各岗位安全规程 (一)开挖岗操作安全职责 1、开挖深度超过2米以下的,必须有护壁安全措施(其他桩机如地面开挖土、石方的,也应按本条要求进行)。在有井壁护圈的支承下才允许继续延伸作业,护圈的底部距桩孔的底部距离不应大于1米。 2、在开挖中发现桩孔内有异物、异臭时应暂停作业,并及时报告项目经理(施工员),待查明原因采取必要的安全措施后才能准许继续 第 3 页共 6 页

人工挖孔安全操作规程

编号:SM-ZD-92853 人工挖孔安全操作规程Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

人工挖孔安全操作规程 简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1、施工形成所有设备、设施、安全防护装置、工具、配件以及个人防护用品必须经常检查,确保完好和正确使用。 2、桩孔内作业如需照明,必须使用安全电压,灯具必须符合防爆要求,孔内的电缆必须固定并有防破损、防潮的措施。 3、夜间禁止人工挖孔作业。 4、多孔施工应间隔开挖,相邻的桩孔不能同时进行挖孔作业。 5、孔口操作平台应自成体系,防止在护壁下沉时被拉垮。 6、孔内作业人员必须戴安全帽,作业时不得吸烟,不得穿化纤衣裤,不得在孔内使用明火。同一人在孔内作业时间不得超过2h。 7、班前和施工过程中,要随时检查起重设备各部件是否

牢固、灵活;支腿是否牢固稳定;起重钢丝绳及其与挂钩的联接、挂钩的安全卡环、防坠保护装置是否牢固、可靠;提桶是否完好,发现问题应即使修理或更换。 8、必须遵守逐节施工的原则,即必须做到挖一节土,做一节混凝土护壁。孔内开挖作业必须待护壁稳定后再挖下一节。 9、桩孔扩底(适宜于黏土层、硬实砂土层)应采用间隔削土法,留下一部分土做支撑,待浇灌混凝土前再挖支撑土。淤泥层、松散砂层(喊流沙层)不宜人工扩底。 10正在施工的桩孔,每天班前应将积水抽干,并用鼓风机向孔内至少送风5min,经检测符合要求后方可下人作业。当孔深抽干10m时,地面应配备向空内送风的专用设备,风量不宜少于5L/s,孔底凿岩时尚应加大送风量。 11、孔内有人作业,孔口应有专人监护。发现护壁变形、涌水、流沙以及有异味气体等时,应立即并停止作业并将孔内作业人员撤至地面,报告施工负责人处理,在排除隐患后方可继续施工。 12、开挖复杂的土层结构时,每挖0.5-1.0m应用手钻

人工挖孔桩作业指导书

人工挖孔桩作业指导书 1目的 明确桥梁桩基人工挖孔施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范桩基作业施工。 2编制依据 《客运专线铁路桥涵工程施工质量验收暂行标准》 《客运专线铁路桥涵工程施工技术指南》 《郑西铁路客运专线施工图设计文件》 3 适用范围 适用于无水、少水,孔壁不易坍塌、孔深少于20米的桩基或桩基上半部分。 4 施工工艺及技术要求 挖孔桩工艺流程见图1。 4.1人工挖孔 4.1.1 场地平整 平整场地、清除杂物、夯打密实。桩位处地面应高出原地面50厘米左右,场地四周开挖排水沟,防止地表水流入孔内。 4.1.2测量放样 进行施工放样,施工队配合测量班按设计图纸定出孔位,经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验。 4.1.3 桩孔开挖 采用从上到下逐层用镐、锹进行开挖,遇坚硬土或大块孤石采用锤、钎破碎,挖土顺序为先挖中间后挖周边,按设计桩径加20厘米控制截面大小。 孔内挖出的土装入吊桶,采用自制提升设备将渣土垂直运输到地面,堆积到指定地点,防止污染环境。注意挖孔过程中,不必将孔壁修

成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力。 4.1.4 护壁施工 护壁拟采用现浇模注混凝土护壁,混凝土标号为C15,径向厚度为10cm ,第一节混凝土护壁(原地面以下1米)径向厚度为20cm ,宜高出地面20~30cm ,使其成为井口围圈,以阻挡井上土石及其它物体滚入井下伤人,并且便于挡水和定位。喇叭错台状护壁如下图示。 该方法适用于各类土层,每挖掘1.0m 深时,即立模灌注混凝土护壁。平均厚度10cm 。为加速混凝土的凝结,可掺入速凝剂。
