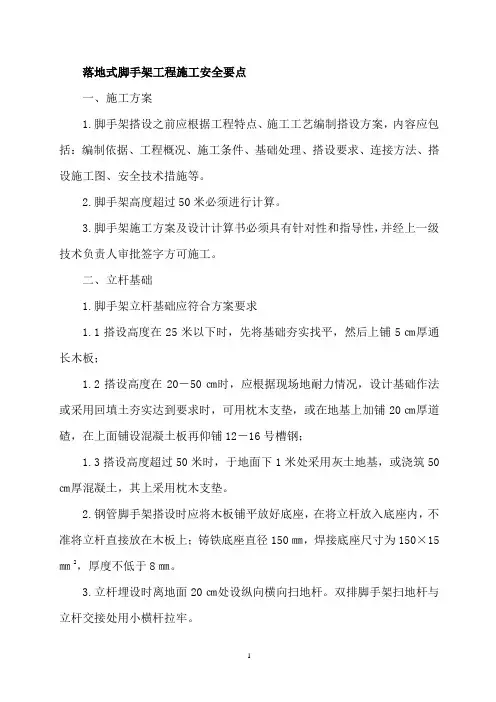

落地式脚手架工程施工安全要点
一、施工方案
1.脚手架搭设之前应根据工程特点、施工工艺编制搭设方案,内容应包括:编制依据、工程概况、施工条件、基础处理、搭设要求、连接方法、搭设施工图、安全技术措施等。
2.脚手架高度超过50米必须进行计算。
3.脚手架施工方案及设计计算书必须具有针对性和指导性,并经上一级技术负责人审批签字方可施工。
二、立杆基础
1.脚手架立杆基础应符合方案要求
1.1搭设高度在25米以下时,先将基础夯实找平,然后上铺5㎝厚通长木板;
1.2搭设高度在20-50㎝时,应根据现场地耐力情况,设计基础作法或采用回填土夯实达到要求时,可用枕木支垫,或在地基上加铺
20㎝厚道碴,在上面铺设混凝土板再仰铺12-16号槽钢;
1.3搭设高度超过50米时,于地面下1米处采用灰土地基,或浇筑50㎝厚混凝土,其上采用枕木支垫。
2.钢管脚手架搭设时应将木板铺平放好底座,在将立杆放入底座内,不准将立杆直接放在木板上;铸铁底座直径150㎜,焊接底座尺寸为150×15㎜2,厚度不低于8㎜。
3.立杆埋设时离地面20㎝处设纵向横向扫地杆。双排脚手架扫地杆与立杆交接处用小横杆拉牢。
4.脚手架四周应设排水设施。
三、架体与建筑结构拉结
1.高度在7米及以上的外脚手架,每隔4米,水平每7米设一个拉结点,拉结点必须均匀分布,并设置在立杆上。双排脚手架拉结点必须同时拉住里外立杆。
2.连墙杆必须与建筑物结构部位连接,以确保承载能力,在施工方案中应绘制作法详图,施工中不得随意设置;连墙杆可作柔性连接
或刚性连接,当脚手架高度超过24米时不准采用柔性连接。
四、杆件间距与剪刀撑的搭设
1.剪刀撑的设置
1.1每组剪刀撑跨越立杆根数为5-7根(>6米),斜杆与地面夹角为45-60度之间。
1.2高度在24米以下单、双排脚手架,均必须在外侧立面的两端各设一组剪刀撑,由底部至顶部连续设置;中间部分可间断设置,但间距不大于15米。
1.3高度在25米以上的双排脚手架,外侧立面必须沿长度和高度连续设置。
1.4剪刀撑斜杆应与立杆和伸出的小横杆连接,底部下端应置于垫板上。
1.5剪刀撑斜杆的接长均采用搭接,其长度不小于1米,设置2个旋转扣件。
2.横向剪刀撑
脚手架搭设高度超过24米时,为增强其横向水平的刚度,可在脚手架拐角处及中间沿纵向每隔6跨在平面内加设斜杆,使之成为"之"字形或"十"字形。
五、脚手板与防护栏杆
1.脚手板必须铺满、铺严、铺稳,距离墙面不得大于20㎝。
2.脚手板可采用竹、木、钢脚手板材质应符合要求。
3.凡脚手板伸出小横杆以外大于20㎝的称为探头板,当操作层不需沿脚手架长度满铺脚手板时,可在端部采用护栏及立网将作业面限定,把探头板封闭在作业面外。
4.脚手架外侧应按规定设置密目安全网,安全网设置在外排立杆的里面,密目网必须用合格的绳或12-14#铅丝穿过环扣系牢在脚手管上。
5.遇作业层时,还要在脚手架外侧大横杆与脚手板之间,按临边防护的要求设置1.2米防护栏杆和180㎜档脚板,防止作业人员和物
料坠落。
6.单双排脚手架首层必须设置兜网,每隔10米再设一道兜网,双排脚手架里立杆与墙体间应设兜网或铺设脚手板。
7.架体外立杆内侧必须从底到顶连续横向设置密目式安全网。
六、交底与验收
1.脚手架搭设前,施工负责人应按照施工方案要求,结合施工现场作业条件和队伍情况,做详细的交底并有专人指挥。
2.脚手架搭设完毕后,应由施工负责人组织有关人员,对照施工方案和规范分段进行逐项检查验收,符合要求后方可投入使用。
3.对验收表上的内容应进行量化,应实测数据进行记录,并由检测人员签字。
七、小横杆设置
1.规范规定应该在立杆与大横杆的交点处设置小横杆,小横杆应紧靠立杆用扣件与大横杆扣牢。
2.双排脚手架搭设的小横杆必须在小横杆的两端与里外排大横杆扣牢,否则双排脚手架将变成两片脚手架,不能共同工作,失去脚手架的整体性。
3.单排脚手架小横杆的设置位置不能用于半砖墙,18㎝墙小横杆在墙上的搁置长度不应小于18㎝。
八、通道(斜道、马道)
1.人行通道宽度不得小于1米,坡度宜为1:3,宽度不小于1.5米,坡度为1:6。
2.拐弯处应设平台,通道及平台按临边防护要求设置防护栏杆和挡脚板,并挂密目网。
3.、通道板上应设防滑条,厚度20-30㎜,间距不大于300㎜。
九、卸料平台
1.施工现场使用的各种卸料平台,必须经单独设计并绘制施工图纸。
2.卸料平台应制作成定型化、工具化的结构,无论采用钢丝绳或型钢支承都应与建筑物主体连接。
3.卸料平台禁止与脚手架连接。
4.卸料平台周围应设置双道防护栏杆及180㎜挡脚板,外侧挂密目网,平台应在明显处设标志牌,规定其荷载;在卸料平台处脚手架开洞尺寸不得超过两跨并进行加固。
脚手架安全技术交底-1 1、搭设脚手架安全基本要求。 (1)作业平台有足够的面积,脚手架必须达到稳定、坚固,保证在各种荷载和气候条件下不产生变形、倾斜和摇晃。 (2)使用的材料规格和型号必须符合安全要求。 (3)搭设结构符合规定,脚手架杆件连接处要固定牢靠。 (4)作业层脚手板要铺满、铺稳,绑扎牢固,无探头板。 (5)必须有完善的安全防护措施,按规定设置防护栏,安全挡板以及安全网等。 (6)钢脚手架必须有良好的接地防触电措施和避雷装置。 2、脚手架搭设 (1)架子的底脚必须固定牢固。 (2)为了保证垂直运输架的稳定,钢管井架高度在15m以下时设一道缆风绳,超过15m,每增高10m设一道缆风绳。 (3)缆风绳与输电线路要保持一定的距离,如靠近或穿越输电线路,必须采取防护措施。 (4)吊盘应有停车安全装置和预防钢丝绳断后的安全装置。 3、拆除脚手架 (1)拆除脚手架时,禁止无关人员进入危险区域。拆除应按顺序由上而下,一步一清,不准上下同时作业。拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人员往下顺杆子。拆下的材料,应向下传递用绳吊下,禁
止往下投扔。 (2)拆除脚手架人员进入作业区后,要系好安全带,安全带必须高挂低用。 (3)拆除脚手架要统一指挥,上下应动作协调。 建筑施工满堂脚手架搭设安全技术交底 满堂脚手架所使用材料和搭设方法同一般脚手架。 ⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地下30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。 ⒉横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm. ⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。 ⒋架板铺设:架高在4m以,架板间隙≯20cm,架高大于4m,架板必须满铺。 1.安装满堂脚手架前,应在楼面或地面弹出门架的纵横方向位置线并进行抄平。 2.门架的跨距和间距应根据实际荷载经设计确定,一般间距不宜大于1.2m。 3.交叉支撑应在每列门架两侧设置,并应采用锁销与门架立杆锁牢,施工期间不得随意拆除。 4.水平架或脚手板应每步设置。顶步作业层应满铺脚手板,并应采用可靠连接方式与门架横梁固定,大于200mm的缝隙应挂安全平网。 5.水平加固杆应在满堂脚手架的周边顶层、底层及中间每5列、5排通长连续设置,并应采用扣件与门架立杆扣牢。 6.剪刀撑应在满堂脚架外侧周边和部每隔15m间距设置,剪刀撑宽度不应大于4个跨距或间距,斜杆与地面倾角宜为45°~60°。 7.满堂脚手架距墙或其他结构物边缘距离应小于0.5m,周围应设置栏杆。 8.满堂脚手架中间设置通道时,通道处底层门架可不设纵(横)方向水平加固杆,但通道上部应每步设置水平加固杆。通道两侧门架应设置斜撑杆。
丰县火车站与S321、S322连接线建设工程丰沛运河崔楼桥工程项目 桥 梁 支 架 及 模 板 安 装 与 拆 除 安 全 施 工 方 案 中铁十局集团有限公司 二0一一年八月
桥梁支架、模板安装与拆除安全施工方案 一、施工前安全要点: 1.施工前,工班长对工班内全体人员的身体状况进行详细的调查,凡患有高血压、心脏病、恐高症或其他不适宜高空作业的人员不得参与施工。 2.施工前,应逐级做好安全技术交底,检查安全防护措施。并对所使用的现场材料、机械设备和电气设施等进行检查,确认其符合要求后方能使用。 3.施工现场所有人员必须配戴安全帽(进入施工现场的管理人员及检查人员也不例外),必要时配戴安全带,安全带应挂在牢固的物体上,严禁在一个物体上挂几根安全带或一根安全绳上系几个人4.施工中使用的各种移动式梯子,梯脚底应该坚实,梯子上端应有固定措施,在同一梯子上不得2人同时作业,要经常检查工作梯,防止在移动过程中摔坏,确保梯子的牢固性。 5.进行双层作业时,上层人员将工具、材料等放在可靠的地方,上层人员下放重物时,必须通知下层人员避开后,方可进行。 6.施工现场供电设备的绝缘必须良好,布置整齐,用电设备开关的设置为“一机一闸一保险”,所有配电箱、开关箱必须加盖、加锁,采取防雨措施。 7.桥上施工人员严禁向下抛物体,发现落物应及时清理,以免影响桥下其他工人的安全。 二、支架的安装与拆除: (1) 搭设高层支架,所采用的各种材料均需符合质量要求。 (2) 高层支架基础必须牢固,搭设前经计算,满足载荷要求,并按施工规范搭设,做好排水措施。 (3) 支架搭设技术要求应符合有关规范规定。
脚手架工程安全专项施工方案 ?一、工程概况 1、建设单位:四川美丰化工股份有限公司
2、工程名称:四川美丰综合办公大楼2#、3#、4#楼内外装修施工工程 3、建设地点:德阳市长江西路一段12号 4、工程范围:深圳市居众装饰设计工程有限公司设计的四川美丰综合办公大楼2#、3#、4#楼装修施工图和沈阳军鼎建筑幕墙安装工程有限公司设计的四川美丰综合办公大楼2#、3#、4#楼外墙装修(幕墙钢结构)施工图内容。 二、主要编制依据 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130) 《建筑施工安全检查标准》(JGJ 59) 《建筑施工高处作业安全技术规范》(JGJ 80) 工程施工组织设计、施工图纸等。 三、危险源识别与预防措施 1、脚手架危险源识别 (1)作业人员安全意识淡薄,不戴安全帽或不系安全带,发生高处坠落事故。 (2)脚手架搭设不符合规范要求导致人员伤亡事故。 (3)脚手架材质不符合要求引起整架倾倒、垂直坍塌或局部垮架。(4)脚手架搭设与拆除方案不符合要求引起人员伤亡事故。(5)安全检查不到位,引起安全隐患。 2、脚手架危险源的预防措施 (1)加强培训教育,提高安全意识,增强自我保护能力,杜绝违章作业。?安全生产教育培训是实现安全生产的重要基础工作。企业
要完善内部教育培训制度,通过对职工进行三级教育、定期培训,开展班组班前活动,利用黑板报、宣传栏、事故案例剖析等多种形式,加强对一线作业人员,尤其是农民工的培训教育,增强安全意识,掌握安全知识,提高职工搞好安全生产的自觉性、积极性和创造性,使各项安全生产规章制度得以贯彻执行。脚手架等特殊工种作业人员必须做到持证上岗,并每年接受规定学时的安全培训。《建筑施工扣件式钢管脚手架安全技术规范》规定,“脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗“。《建筑安装工人安全技术操作规程》规定,进入施工现场必须戴安全帽,禁止穿拖鞋或光脚。在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。正确使用个人安全防护用品是防止职工因工伤亡事故的第一道防线,是作业人员的“护身符”。 2、严格执行脚手架搭设与拆除的有关规范和要求。 (1)脚手架作业层防护要求 脚手板:脚手架作业层应满铺脚手板,板与板之间紧靠,离开墙面120-150mm;当作业层脚手板与建筑物之间缝隙大于150mm时,应采取防护措施。脚手板一般应至少两层,上层为作业层,下层为防护层。只设一层脚手板时,应在脚手板下设随层兜网。自顶层作业层的脚手板向下宜每隔12m满铺一层脚手板。 防护栏杆和挡脚板:均应搭设在外立杆内侧;上栏杆上皮高度应为1.2m;挡脚板高度180mm;中栏杆应居中设置。 密目网与兜网:脚手架外排立杆内侧,要采用密目式安全网全
When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 脚手架工程的安全措施(最新版)
脚手架工程的安全措施(最新版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 1、把好材料加工和产品质量关,加强对架设工具的管理和维修保养工作,避免使用质量不合格的架设工具和材料。 2、确保脚手架具有稳定的结构和足够的承载力。 3、认真处理脚手架地基,确保地基具有足够的承载能力。 4、确保脚手架的搭设质量。 5、严格控制使用荷载,确保有较大的安全储备。 6、要有可靠的安全防护措施。 7、严格避免以下违章作业。 ①、利用脚手架吊运重物。 ②、作业人员攀登架子上下。 ③、在脚手架上拉结吊装缆绳。 ④、任意拆除脚手架部件和联杆件。 ⑤、在脚手架底部或近旁进行开挖洞槽等影响脚手架地基稳定的施工作业。
⑥、起吊构件和器件时碰撞或扯动脚手架。 ⑦、立杆沉陷或悬空,联接松动,架子歪斜,杆件变形,脚手架上结冰、霜等。 8、六级以上大风、大雾、大雨和大雪天气下应暂停在脚手架上作业,雨雪后上架操作要有防滑措施。 9、加强事业过程中的检查。 XX设计有限公司 Your Name Design Co., Ltd.
脚手架施工方案及安全措施 该工程脚手架为装饰脚手,用钢管搭设成双排脚手架。 1.人员选定:必须有专业人员搭设(持证上岗)。 2.材料选用:架体主要用毛竹与8#铅丝绑扎而成。毛竹应用四年生以上的毛竹,青嫩、枯黄、虫蛀或有裂纹连通节二节以上的毛竹杆都不能使用。 3.构造与质量要求 3.1立杆:小头有效直径不得小于7.5厘米。纵向间距不大于1.2米,里排立杆距墙面不大于25厘米,上下两根立杆的搭设长度应不小于1.5米,并用8#铅丝绑扎不少于三道。接头应放在右边,第三个放在左边,依次类推;且大头朝下,小头朝上,收尾封顶立杆大头朝上,搭接绑扎小头。上下垂直,保持重心平衡。相邻两根立杆的接头应错开一步架。底层立杆立在散水坡上,沿立杆底绑扎扫地杆。在未绑扎脚手架之前,先将散水坡按设计图纸要求做好,宽度不小于 1.5m。并设排水沟,防止积水。立杆搭设到建筑物顶部时,里排要低于沿口40-50厘米,外排立杆要高于沿口1.5米,高出部分需绑扎护身拦杆。架体外侧自一层以上用密目网(不小于200目,用市安全站推荐产品)全封闭维护。立杆应做到:纵成线(平行墙面),横成方(垂直墙面),杆身直,
垂直度的偏差不得大于架高的1/200。 3.2大横杆:小头的有效直径要不小于7.5㎝。步距(上下间距)为1.8M。最下一步架可放大到2M。大横杆应绑在里侧,做到平直,右杆接头处后置于主杆处,并使小头压在大头上,搭接长度不小于 1.5M,绑扎不少于三道,接头处要上下里外错开,即同步架里外两根大横杆的接头也应错开,一根立杆大横杆沿墙与山墙交点转角处,应铅丝绑扎,且大横杆应搭在沿墙的立杆上。3.3小横杆:有效部分小头直径应不小于9㎝,伸出立杆部分应不小于9㎝,小横杆必须绑扎在立杆上。为使架体稳固,使架体与建筑物牢固连接,每高三米,水平间距七米应设置一个连墙点,同时将小横杆顶住墙面。脚手架连墙点不得擅自拆除,砍断。确因施工工序需要拆动时,必须采取其他加固措施,确保脚手架的稳定性。 3.4斜撑:为增加架体侧向刚度,从中间补设一双紧贴脚手架外侧与地面成45角的斜杆,上下连续回撑呈之形。 3.5剪刀撑:在脚手架顶端的双跨内和中间每隔15M左右设置剪刀撑。与地面成45--60角的斜杆,上下连续设置,杆子交叉点应绑扎在立杆或横杆上,最下一步的剪刀撑与扫地杆相连接。3.6护拦:在二盘架以上外侧设置栏杆,距上大横杆1.2米,挡脚板距下大横杆18㎝。 3.7脚手板铺设:每步脚手架设二根填芯竹(用10#铅丝绑扎于小横杆上)。从第二步架起,应每隔一步架,要铺竹笆充分防护
附件: 建设工程模板支撑体系安全管理要点 为进一步规范我市建设工程模板支撑体系的安全管理,提高模板工程施工质量,防止安全生产事故的发生,根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑施工模板安全技术规范》(JGJ162-2008)、《钢管脚手架扣件》(GB15831-2006)以及住建部《危险性较大的分部分项工程安全管理办法》(建质﹝2009﹞87 号)、《建设工程高大模板支撑系统施工安全监督管理导则》(建质﹝2009﹞254号)等有关规定,制订建设工程模板支撑体系安全管理要点: 一、构配件质量管理 (一)对施工单位自行购置的构配件,由施工单位对其质量和安全性能负责;对施工单位租赁的构配件,由施工及租赁单位共同对其质量和安全性能负责。 (二)构配件租赁单位必须依法取得工商行政管理部门颁发的营业执照,未办理合法手续的单位和个人一律不得向施工现场出租构配件;租赁单位应向施工单位提供所出租构配件的生产厂家生产许可证、产品合格证、质量检验报告等有关质量证明材料。 (三)施工单位应建立构配件使用管理台帐,详细记录构配件的来源、数量、使用次数、使用部位和质量检验等情况,防止 - 1 -
未经检测或检测不合格的构配件在施工中使用。 (四)构配件使用过程中,施工及租赁单位应严格维护保养及报废制度,及时对构配件进行防锈、除锈、更换破损零部件等维护保养,对有严重锈蚀、变形、出现裂纹及其它不符合标准情况的构配件必须作报废处理,严禁继续使用。 二、建设工程模板支撑体系选择 (一)建设工程模板支撑体系应根据工程实际选择;推广应用碗扣式、门式、承插式等工具式支撑体系,采用工具式等其它形式搭设的模板支撑系统应符合国家及行业有关标准规范的要求(二)当采用国家及行业标准规范尚未明确的支撑体系,可采用经备案的企业标准并经专家论证后实施。 (三)超过以下规模的模板支撑体系不得使用钢管扣件式脚手架。 1、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上; 2、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。 三、专项施工方案编制与论证管理 (一)模板支撑系统施工前必须编制安全专项施工方案(以下简称专项方案),专项方案应由施工单位组织编制,编制人员应具有本专业中级以上技术职称,并应按规定程序报施工单位技术负责人及监理单位项目总监审批。 - 2 -
脚手架工程施工安全措施 脚手架工程是建筑工程必不可少的一项分项工程。也是安全隐患最多的一项分项工程。是建筑行业中是一项最主要的危险源。建筑企业在施工中,高空坠落、架体坍塌等造成人员伤亡事故屡见不鲜。一次次血淋淋的教训告戒我们:在脚手架施工中必须制定严格的施工方案和安全措施。必须执行严格的安全检查。加大力度对全体人员的安全教育。否则危险随时出现,事故极有可能发生。所以必做到警钟常鸣,时时刻刻做好安全防范工作。现制定安全措施如下: 一、脚手架工程是架子工专门从事作业的工程,架子工必须经过有关部门 培训考核后,持证上岗,无证人员不得从事架设作业。 二、架子工必须通过单位的安全施工教育和考核。签定安全生产责任状。 并且经过身体检查合格方可进行施工作业。 三、在实施脚手架工程作业中,必须做好个人安全防护。必须坚决执行”高 处作业必须系好安全带”的规定,戴好安全帽,精心作业,不可有任何疏忽。 四、坚决执行脚手架工程施工方案和架设作业的操作规范,不得擅自更改 方案所规定的事项,不得违规冒险作业。 五、为保证工程进度和他人的安全,架子工必须在架设施工作业中走在其 他工种作业的前面,不得滞后。脚手架必须高出整体作业面不小于1.5米。对各工种的施工架设要求,必须得到切实保证。并且按规范架设、达到牢固平稳。保证各工种作业的安全防护架设。 六、积极作好各个边口、洞口和整体外围的安全防护和安全架设,以防止 任何人和物体的坠落事故发生。 七、增强责任心、精心施工,对架体的架设、安全网的铺设、临边、洞口
的防护,卸料台、卸料口、龙门架、临时通道口、安全通道口及各种防护棚(如搅拌机棚、卷扬机棚、进料口防护棚、通道口防护棚等)等,架设必须及时到位,牢固稳定。并对各个部位的防护情况进行经常细致的检查,及时采取补救措施,以防任何由于疏忽出现的危情和事故。 八、在实施架设作业中,不得扔传管件、扣件,严密注意下方人员的动向 和设施的存放情况。确保施工安全。 九、坚决执行单位的各项制度。工作时间不得饮酒,不得打闹喜戏。接受 单位质量、安全检查。务实施工作业。 十、在使用管件、扣件时要注意其质量,对不合格的管件、扣件及时取缔, 不得优劣混用。 十一、在架设过程中,保证管件平直和垂直度,保证间距的规范性,保证扣件拧紧牢固。严禁钢木混架。该用对接扣件的禁止搭接。该用扣件的,严禁使用铁线绑扎。 十二、保证架体与结构的牢固连接。严格执行方案在架体与结构拉结的规定。十三、在使用吊车运送管件、扣件中,必须与吊车司机、吊车指挥密切配合。保证不超重、不偏挂。保证物件摆放平稳,栓结牢固。杆件长短要分开吊运,避免杆件下滑坠落。并经常检查钢丝绳、吊环等完好程度,不得冒险吊运材料。 十四、吊运材料中要稳起稳落,选择适当位置堆放。不得将材料堆放在屋面边等边口处。不得影响其他工种作业程序和人员安全。不得靠在电器设备放置、不得压线。 十五、对卷杨机、龙门架及各吊运材料中所使用的钢丝绳、卡扣等要经常检查。对磨损的要检查其磨损程度,保证及时更换。发现隐患及时停止使用。
脚手架施工安全要求 一、脚手架搭设人员必须是按《建筑施工特种作业人 员管理规定》要求,经过考核合格的专业架子工。 上岗人员应定期体检,合格者方可持证上岗。凡不适合高处作业者不得上脚手架操作。 二、搭设脚手架时,操作人员必须戴安全帽、系安全 带、穿防滑鞋。 三、脚手架搭设前,必须制定施工方案和进行安全技 术交底。 四、未搭设完的脚手架,非架子工一律不准上架。脚 手架搭设完后,由施工负责人和安全、技术等有关人员共同验收合格后方可使用。 五、作业层上的施工荷载应符合设计要求,不得超载 (结构脚手架3KN/㎡,装修脚手架2 KN/㎡,防护脚手架1 KN/㎡)。不得在脚手架上集中堆放模板、钢筋等物件,严禁在脚手架上拉缆风绳和固定、架设模板支架及混凝土泵送管等,严禁悬挂起重设备。 六、不得在脚手架基础及其邻近处进行挖掘作业,否 则应采取安全措施,并报主管部门批准。 七、脚手架应有防止坠物伤人的防护措施。 八、搭拆脚手架时,地面应设围栏和警戒标志,并派
专人看守,严禁非操作人员入内。 九、当有六级及以上大风和雾、雨、雪天气时应停止 脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。 十、在脚手架使用过程中,应定期对脚手架及其地基 基础进行检查和维护,特别是下列情况下,必须进行检查验收。 1.作业层上施加荷载前; 2.遇大雨和六级及以上大风后; 3.寒冷地区开始解冻后; 4.停用时间超过一个月; 5.如发现倾斜、变形、下沉、松扣、崩扣等现象要及 时修理。 十一、工地临时用电线路的架设及脚手架接地、避雷措施、脚手架与架空输电线路的安全距离等,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46-2005)的有关规定执行。钢管脚手架上安装照明灯时,电线不得接触脚手架,并要做绝缘处理。 十二、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
脚手架工程安全施工方案 编制单位:四川国栋建设股份有限公司审核人: 编制日期:二〇〇七年六月一日 批准人: 四川国栋建设股份有限公司二〇〇七年六月一日 一、工程概况本工程由四川国栋建设集团有限公司开发建设,工程名称为哈尔滨市枫桥国际A栋工程,黑龙江省纺织工业设计院设计。地上六层,地下一层,框架剪力墙结构。设有人防地下室及地下车库、消防水池、设备用房,地上设有停车泊,总高度为 55、2m。本工程位于哈尔滨市香坊区红旗大街西侧,呈“L”型,南北走向,建筑总面积约为152 89、95m2,地下室约为22 43、87m2,地上建筑面积约为130 46、08 m2,主楼占地面积为8 15、38 m2,外墙干挂理石。基础采用钻孔灌注桩,桩径为400mm,桩长为
20、65m,总桩数为397根。桩端进入粗砂层500mm以上,单桩极限承载力为1700KN,独立柱基础承载力为150Kpa。 二、脚手架工程施工方案本工程脚手架工程采用悬挑式双排脚手架,施工顺序:一层顶板预埋锚固钢筋→安装悬挑钢梁→钢梁锚固固定连接校正→安装脚手架、拉结、加固→铺设脚手板→封挂安全网→验收交付使用。本工程悬挑钢梁设置在四层顶板和九层顶板。 1、材料选用与安装系数锚固预埋件钢筋Φ16,锚入梁、板长度lm-40d。悬挑钢梁采用Ⅰ20a工字钢。脚手架钢管采用Φ4 83、5无缝钢管,且不得有锈蚀、弯曲,压扁或折裂。脚手架扣件必须有产品质量出厂证明且相应理化性能指标必须符合相应标准规定。立杆、钢梁纵距≤ 1、35,相邻立杆接头相互错开不小于 1、5m;大横杆步距 1、5m,立杆横距 1、05m,立杆纵距为 1、35m。施工时要严格控制脚手架使用荷载,一般不超过1KN/m2,确保有较大的安全储备。钢梁斜拉线采用钢丝绳φ6@1350,配合花篮螺栓拉吊外设2000目密目网竖向防护,水平防护双向安全网。外脚手架埋件作成Ω型,钢筋用量Φ16:3吨。脚手架悬挑钢梁外部焊接[20a,确保脚手架的横距。 2、脚手架计算(1)外脚手架设计说明与设计参数的确定外脚手架设计荷载 1、55kN/m2脚手架搭设要设置足够牢固的拉结点,不得随意改变杆的间距,严格执行国家建筑工程安全操作规程及规范,详见计算书。本计算假设搭设高度50m,内侧采用密目网全封闭,结构作业N1=1,装修作业N2=2,哈尔滨地区的基本风压值WO=0、45kN/m2。脚手架设计参数立杆纵距La= 1、35m,立杆横距Lb= 1、05m,步距Lc= 1、5m,连墙杆2步3跨设置,脚手板为60mm厚木板。其它设计参数:立杆截面面积A=489mm2,立杆的截面抵抗矩W=
脚手架工程安全工作要点 1、首先应了解监理的工程搭设架体属哪种类型。 2、监理人员应对架体搭设的高度、架体的连墙、各杆件的连接、悬挑构件的固定;针对落地式脚手架的基础及斜坡处理;防坠、防倾装置进行重点检查。 3、脚手架的安装、搭设是否编制安全专项方案,是否属超过一定规模危险性较大的分部分项工程,需组织专家论证。 4、检查从事脚手架搭设专业分包单位是否具备相应的资质及安全生产许可证。 5、搭设脚手架的特种作业人员是否持证上岗,且应对人对岗。 6、脚手架安装搭设完毕后是否组织验收。 方案的编制及审查 《建设工程安全生产管理条例》 第五十七条违反本条例的规定,工程监理单位有下列行为之一的,责令限期改正;逾期未改正的,责令停业整顿,并处10万元以上30万元以下的罚款;情 节严重的,降低资质等级,直至吊销资质证书;造成重大安全事故,构成犯罪的,对直接责任人员,依照刑法有关规定追究刑事责任;造成损失的,依法承担赔偿责任: (一)未对施工组织设计中的安全技术措施或者专项施工方案进行审查的; (二)发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的; (三)施工单位拒不整改或者不停止施工,未及时向有关主管部门报告的; (四)未依照法律、法规和工程建设强制性标准实施监理的。
不同结构形式的脚手架安全技术规范中对编制专项施工方案的要求 通过对比可以看出不同结构形式的钢管脚手架均要求在脚手架施工前,应编制专项施工方案。先方案,后作业。 方案编制人 实施施工总承包的,专项施工方案应当由施工总承包单位组织编制。其中,机械安装拆卸工程、深基坑工程、附着式脚手架等专业工程实施分包的,其专项方案可由专业承包单位组织编制。 方案审核要点 1.程序性审核 (1)编制单位的审批手续是否齐全。 ①一般专项施工方案的编制为项目技术负责人,审核为项目经理,批准为企业技术部门负责人并加盖技术部门公章; ②报审程序应符合规范要求。是否经专家论证 (2)总监组织专业监理工程师进行审核。 2.对照工程建设安全强制性标准的主要内容审核 (1)建设环境、建设特征、施工技术及管理水平、工程特点、难点分析、工程项目客观情况等与工程实际的相符性 (2)编制依据与目标审查:①与投标承诺技术标组织设计有无原则性的重大出入,包括(质量、进度、经济、安全目标,管理体系,人员和组织保
Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.脚手架施工安全要求及注 意事项正式版
脚手架施工安全要求及注意事项正式 版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 脚手架搭设要求 1、脚手架搭设或拆除人员必须由《特种作业人员安全技术培训考核管理规定》经考核合格,领取《特种作业人员操作证》的专业架子工进行。 2、操作时必须配戴安全帽、安全带,穿防滑鞋。 3、大雾及雨、雪天气和6级以上大风时,不得进行脚手架上的高处作业。 4、脚手架搭设作业时,应按形成基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形周边脚手架宜从其中的一个角
部开始向方向延伸外搭设。确保已搭部分稳定。 5、搭设作业,应按以下要求作好自我保护和保护好作业现场人员的安全:(1)在架上作业人员应穿防滑鞋和佩挂好安全带。保证作业的安全,脚下应有必要数量的脚手板,并应铺设平稳,且不得有探头板。当暂时无法铺设落脚板时,用于落脚或抓握、把持的杆件均应为稳定的构架部分,着力点与构架节点的水平距离应不大于0.8m,垂直距离应不大于 1.5m。位于杆接头之上的自由立杆不得用作把持杆。 (2)架上作业人员应作好分工和配合,传递杆件掌握好重心,平稳传递。不
模板支架施工工艺流程及操作要点 4.1 施工工艺流程 地基处理→铺放垫木和安放底座→放置纵横向扫地杆→搭设立 杆、横杆→设置剪刀撑→连接加固板底架体→铺设顶板木胶合板→检查验收模板支架→浇筑顶板砼。 4.2 操作要点 4.2.1 地基处理应符合第3.2.8条的规定。 4.2.2 沿纵横向设置水平支撑,每根立杆地部均应设置底座或垫板。立柱低面以上200mm设置纵横向扫地杆。 4.2.3 立杆接长采用对接扣件连接,两根相邻立杆的接头不应设置在同一步距内。同步内隔一根立杆的两个相隔接头在高度方向错开的间距≥500mm,各接头中心至主节点的距离≤1/3步距。 4.2.4架体内部在距离地面3m高满挂一道双层安全平网,安全平网和架体连接牢固,同时在距板底800mm高度满铺木脚手板,作为施工过程中的操作平台,脚手板两端采用8#铁丝箍紧。同时每三块脚手板两端用直径3.2mm的镀锌钢丝和φ14钢筋和横杆捆绑结实。 4.2.5当搭设高架支撑架时,可以先用立杆组成一个支撑柱单元, 每个单为300×300×600mm,高度的基本模数为600mm。再在支撑柱单元之间用长度较长的横杆联结起来,组成高架支撑架。
4.2.6当有一个大的集中荷载需要支撑架承担时,可采取以下三项措施,现叙述如下。 1增加主杆数:增加主杆数就是缩小立杆间距,加大立杆密度。可选取最短型号的扣接式横杆交所有立杆连结为一整体,并适当设置一些斜杆组成支撑架。若需要现缩小立杆间距时,可以采用两组或多组架子交错叠合布置,横杆错层连连接,如图4.2.6-1所示。 图4.2.6-1 2 扩大基底面积:将支撑架底部面积扩大,并照按照传力方向设置斜撑,将中间所承受的集中力传递到扩大的底部(如图4.2.6-2所示),以免地基局部过载。
脚手架工程施工方案 本工程为锦州医学院图书馆工程,钢筋砼框架结构,总体五层,建筑面积20109.7m2,楼总高度27m。层高为4.2m,长82.50米,宽60.95m。 脚手架是建筑工程施工中不可缺少的供人操作、堆放材料用的辅助设施,有的还是混凝土(工程模板)支撑。因此,要求脚手架要有足够的强度、刚度和稳定性。 1、施工准备: 1.1、人员准备: 1.1.1、施工管理人员:工长、技术员各一人。 1.1.2、操作者:35人左右,应持劳动部门颁发的安全操作证。 1.2、技术准备: 1.2.1、《建筑施工安全检查标准》(JGJ59-99) 1.2.2、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 1.3、材料、工具准备: 1.3.1、施工所用的钢管φ48×3.5,长度分别为1.0m、2.0m、2.5m、3.0m、4.0m、5.0m、6.0m。扣件:对接、直角、回转扣件及底座。钢脚手板及8#铁丝等。 1.3.2、施工工具有钎子、套筒扳手、钢丝钳、断线钳及工具套(袋)。 2、脚手架搭设: 2.1、基础脚手架搭设均在回填土上且高度小于30m,地基应严格分层夯实,但由于层高较高,而且正值雨季,很容易造成承重架变形,为保证架体安
全,在基础承重架立杆下面凿入1m长木楔(6×12㎝),在木楔上垫通长4m 长6×12㎝木方,双向。在脚手架外侧挖浅排水沟,排出雨水。 2.2、主楼脚手架除东、西挑出造型外,均在混凝土顶板上,将脚手架的底座放在顶板混凝土上即可。 2.3、脚手架搭设简图(图2-1) 图2-1 2.4、双排扣件式脚手架搭设: 2.4.1、立杆:第一排立杆离墙0.3m,杆横距1.0m,纵距1.5m,相临立 1,杆接头位置应错开,在不同的点距内,与相近的大横杆距离不得大于步距的 3 立杆与大横杆用直角扣件扣紧,不得隔点设置或遗漏。立杆的允许偏差:当架 1。主楼东、西造型处立杆纵距为1.0m,高在30m内时,不大于架高的 200 横杆间距1.4m。 2.4.2、大横杆:大横杆步距1.7m,上、下横杆接长位置错开布置,不 1,同一排大横杆的在同一立杆的跨距中,与相临近立杆的距离不大于跨距的 3
管理制度编号:YTO-FS-PD872 脚手架搭设安全注意事项通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards
脚手架搭设安全注意事项通用版 使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、脚手架搭设或拆除人员必须由《特种作业人员安全技术培训考核管理规定》经考核合 格,领取《特种作业人员操作证》的专业架子工进行。 2、操作时必须配戴安全帽、安全带,穿防滑鞋。 3、大雾及雨、雪天气和6级以上大风时,不得进行脚手架上的高处作业。 4、脚手架搭设作业时,应按形成基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形 周边脚手架宜从其中的一个角部开始向方向延伸外搭设。确保已搭部分稳定。 5、搭设作业,应按以下要求作好自我保护和保护好作业现场人员的安全: (1)在架上作业人员应穿防滑鞋和佩挂好安全带。保证作业的安全,脚下应有必要数 量的脚手板,并应铺设平稳,且不得有探头板。当暂时无法铺设落脚板时,用于落脚或抓
编订:__________________ 单位:__________________ 时间:__________________ 模板支架安全控制要点 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑
文件编号:KG-AO-8352-21 模板支架安全控制要点(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管 理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作, 使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、安全技术保证措施 1、模板及支架吊运安全控制 1)吊运模板及支架之前必须事先检查吊机钢丝绳、卸扣质量是否符合要求,一旦发现问题,立即进行更换,严禁使用已经损坏的吊具。 2)吊运之前,检查吊装人员是否到位,塔吊是否正常工作;对讲机事前必须调试无误,确保基坑上下操作人员相互连络畅通无阻。 3)调运过程中,由专业司索工进行统一指挥,基坑上下保持步调一致,沟通无阻。 4)模板支架吊放应定点作业,在地面通过运输设备转运至吊点,指挥人员必须密切关注模板走向,严禁发生碰撞现象,如发现吊装物品松动,有滑落倾向,立即通知基坑底人员散开,杜绝伤亡事故的发生。
5)材料吊运到位后,操作人员必须确认材料着地落实、钢丝绳松动无张力后方可进行拆卸、倒运工作,避免材料倾倒伤人。 6)工人倒运周转材料时,不得将模板、支架随便抛扔,避免损坏。 7)模板堆放场地及在施工现场内,若不得进行明火焊接、切割作业。必须有可靠的消防措施。 8)夜晚作业时,必须配有良好的照明设施。 2、支架搭设安全控制 1)施工前,对钢管、扣件、模板等进行检查验收,不合格产品不得使用;底座安放时必须准确地放在定位线上。 2)钢管支架要有出厂合格证,使用时要逐个检查,发现裂纹、变形、滑丝的严禁使用。 3)支架未搭设完成时,支架上严禁放置过多、过重材料和重物,在同一平方米内重物堆放不得超过100Kg。 4)支架搭设高度超过2m后,施工人员必须佩带
工作行为规范系列 脚手架施工安全技术要点(标准、完整、实用、可修改)
FS-QG-57540 编 号: 脚手架施工安全技术要点 Tech ni cal poi nts of scaffold ing con struct ion safety 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 1木、竹脚手架的捆扎材料,应使用8~10号镀锌铅丝和 直径不小于10mm的三股白麻绳或水葱竹蔑。水竹脚手架采用质地新鲜、坚韧带青的新水竹劈制而成,厚度为0.6?0.8mm,宽度为5mm左右为宜。断腰、大节疤和受潮发霉的竹蔑不得使用。 2钢管脚手架连接材料应使用扣件,接头应错开,螺栓要紧固,立杆底端需使用立杆底座。铅丝和白麻绳不得连接钢脚手架。 3脚手板要铺满、绑牢,无探头板,并要牢固地固定在 脚手架的支撑上。脚手架的任何部分均不得与模板相联。 4脚手架要设置栏杆:敷设的安全设施应经常检查,确保 操作人员和小型机械安全通行。 5脚手架的材料和工具要堆放整齐,积雪和杂物应及时清除;有坡度的脚手板,要加设防滑木条。
6悬空脚手架应用栏杆或撑木固定稳妥、牢靠,防止摆动摇晃。 7搭设在水中的脚手架,应经常检查受水冲刷情况,发现松动、变形或沉陷应及时加固。在脚手架上作业人员应配带救生设备。 8搭设钢管井架相临的两立杆的接头应错开,横杆和剪刀撑要同时安装。滑轨必须保持垂直,两轨间距误差不得超过10mm 9吊篮应严格按照设计要求施工。悬挂吊篮的钢丝绳围绕挑梁不得少于3圈,卡子不得少于3个。一个吊篮的保险绳索不得少于2根。钢丝绳不得与构造物或其他物件相摩擦。 10脚手架高度在10?15m时应设置一组(4?6根)缆风绳,每增高10m应再加设一组,缆风绳与地面夹角为45 ° ~60°,缆风绳的地锚应设围栏,防止碰撞破坏。 11拆除脚手架时;周围应设置护栏或警戒标志,并应从上而下地拆除,不得上下双层作业。拆除的脚手杆、板应用人工传递或吊机吊 送,严禁随意抛掷。 幼儿园食品安全应急预案 请输入您公司的名字 Foon shi on Desig n Co., Ltd
脚手架工程施工安全技术交底 1.脚手架搭设或拆除人员必须由符合劳动部颁发的《特种作业人员安全技术培训考核管理规定》经考核合格,领取《特种作业人员操作证》的专业架子工进行。 2.操作人员应持证上岗。操作时必须配戴安全帽、安全带,穿防滑鞋。 3.大雾及雨、雪天气和6级以上大风时,不得进行脚手架上的高处作业。雨、雪天后作业,必须采取安全防滑措施。 4.脚手架搭设作业时,应按形成基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形周边脚手架宜从其中的一个角部开始向两个方向延伸搭设。确保已搭部分稳定。门式脚手架以及其他纵向竖立面刚度较差的脚手架,在连墙点设置层宜加设纵向水平长横杆与连接件联接。 5.搭设作业,应按以下要求作好自我保护和保护好作业现场人员的安全: (1)在架上作业人员应穿防滑鞋和佩挂好安全带。保证作业的安全,脚下应铺设必要数量的脚手板,并应铺设平稳,且不得有探头板。当暂时无法铺设落脚板时,用于落脚或抓握、把(夹)持的
杆件均应为稳定的构架部分,着力点与构架节点的水平距离应不大于0.8m,垂直距离应不大于1.5m。位于立杆接头之上的自由立杆(尚未与水平杆联接者)不得用作把持杆。 (2)架上作业人员应作好分工和配合,传递杆件应掌握好重心,平稳传递。不要用力过猛,以免引起人身或杆件失衡。对每完成的一道工序,要相互询问并确认后才能进行下一道工序。(3)作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。 (4)架设材料要随上随用,以免放置不当时掉落。 (5)每次收工以前,所有上架材料应全部搭设上,不要存留在架子上,而且一定要形成稳定的构架,不能形成稳定构架的部分应采取临时撑拉措施予以加固。 (6)在搭设作业进行中,地面上的配合人员应避开可能落物的区域。 6.架上作业时的安全注意事项: (1)作业前应注意检查作业环境是否可靠,安全防护设施是否齐全有效,确认无误后方可作业。 (2)作业时应注意随时清理落在架面上的材料,保持架面上规整清洁,不要乱放材料、工具,以免影响作业的安全和发生掉物伤人。 (3)在进行撬、拉、推等操作时,要注意采取正确的姿势,站稳脚根,或一手把持在稳固的结构或支持物上,以免用力过猛身体
一般脚手架施工安全控制要点 一、一般脚手架施工安全控制要点 1.脚手架搭设之前,应根据工程的特点和施工工艺要求确定搭设(包括拆除)施工方案。 2.脚手架地基与基础施工,必须根据脚手架搭设咼度、搭设场地土质情况与现行国家标准有关规定进行。当基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须米取加固措施。 3.脚手架主节点处必须设置一根横向水平杆,用直角扣件扣 接在纵向水平杆上且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于杆长的0.4倍,且不应大于500mm 4.脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角 扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地 杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m靠边坡上方 的立杆轴线到边坡的距离不应小于500mm 5.高度在24m以下的单、双排脚手架,均必须在外侧立面的 两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m 24m以上的双排脚手架应 在外侧立面整个长度和高度上连续设置剪刀撑。剪刀撑、横 向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设,各底
层斜杆下端均必须支承在垫块或垫板上。 6. 宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑 配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙 件。24m以上的双排脚手架,必须采用刚性连墙件与建筑物 可靠连接,连墙件必须采用可承受拉力和压力的构造。50m 以下(含50m)脚手架连墙件应按3步3跨进行布置,50m 以上的脚手架连墙件应按2步3跨进行布置。 二、一般脚手架检查与验收程序 1.脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组负责人等有关人员参加,按照技术规范、施 工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后方可投入使用。 2.脚手架及其地基基础应在下列阶段进行检查和验收: ⑴基础完工后及脚手架搭设前。 ⑵作业层上施加载荷前。 ⑶每搭设完1013m高度后。 ⑷达到设计高度后。 ⑸遇有六级及以上大风与大雨后。 ⑹寒冷地区土层开冻后。 ⑺停用超过一个月的,在重新投入使用之前。
解决方案编号:YTO-FS-PD728 脚手架施工安全方案通用版 The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards
脚手架施工安全方案通用版 使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。文件下载后可定制修改,请根据实际需要进行调整和使用。 一、编制依据: (一)、国家现行有关设计规范、标准及规定 1、建筑结构可靠设计统一标准GB-50068-2001 2、工程结构可靠性设计统一标准GB-50153-2008 3、建筑工程荷载规范GB-50009-2012 4、混泥土结构设计规范(2015版)GB-50010-2010 5、砌体结构设计规范GB50003-2011 6、建筑抗震设计规范)(2016版)GB50011-2010 7、建筑地基基础设计规范GB50007-2011 8、高层建筑混泥土结构技术规程JGJ3-2010 9、地下工程防水技术规程GB50108-2008 10、建筑设计防火规范GB50016-2014 11、中国地震动参数区划图GB18306-2015 二、工程概况: 2.1:本项目建设用地位于梓潼县经济开发区文昌干道东侧,南面为幸福路,北面为成都路,总用地面积
