XXXXX工程

施工组织设计

批准:XXX

审核:XXX

编制:XXX

***工程公司项目部

二〇一八年四月

目录

1、施工方案

2、保证工程质量、安全、文明生产措施;

3、施工进度计划及保证措施

4、劳动力安排计划

5、主要材料、机具使用计划;

6.合理化建议。

一、施工方案

1.1工程概况

工程总体概况:

项目名称:海门四甲路口基站土建机房和45米单管塔塔基

工程地点:江苏省南通市海门市四甲镇山羊交易市场内

建设单位:中国铁塔股份有限公司南通市分公司

设计单位:广东省电信规划设计院有限公司

1.1.1建筑概况

本工程建筑层数为一层,建筑面积22.22m2,占地面积约60m2,室外自然地面标高-0.65m,建筑高度3.34m,采用砖混结构。

1 、地面:

机房内均为300*300灰白浅色防滑地面砖地面。

2 、内墙面、天棚:

白色乳胶漆。

3 、外墙面:

外墙水泥砂浆刷白色防水外墙涂料。

4 、屋面工程:

屋面采用屋面现浇钢筋砼平屋面,SBS卷材防水、40厚细石砼(内设钢丝网片)保护层。

5 、门窗工程:

采用成品防火保温防盗门。

1.1.2 结构概况

本工程按6度抗震裂度设防,砌体施工控制等级为B级。

1、基础工程:

单管塔基:ф2000摩擦端承桩、钢筋砼承台;

机房:基础为平板式筏板基础,根据地质勘探资料,基础持力层为回填砂石层。

主体工程:

本工程为砖混结构,±0.000以下采用KP1型MU10实心混凝土多孔,M7.5水泥砂浆砌筑,±0.000以上采用KP1型MU10混凝土多孔砖,M5混合砂浆砌筑。

砼标号:垫层C15、桩及承台C30、其他C25。

1.1.3、水电部分:

机房电气安装部分

采用0.45/0.75KV铜芯聚氯乙烯绝缘护套阻燃B类电线,穿镀锌钢管走线槽明敷。

防雷接地

本工程基础作为自然接地体,地脚螺栓及避雷带镀锌扁钢与塔基内主筋焊接连接,抽头扁钢一端焊在塔基主筋上,另一端待铁塔安装

机房建设施工组织设计方案完整版

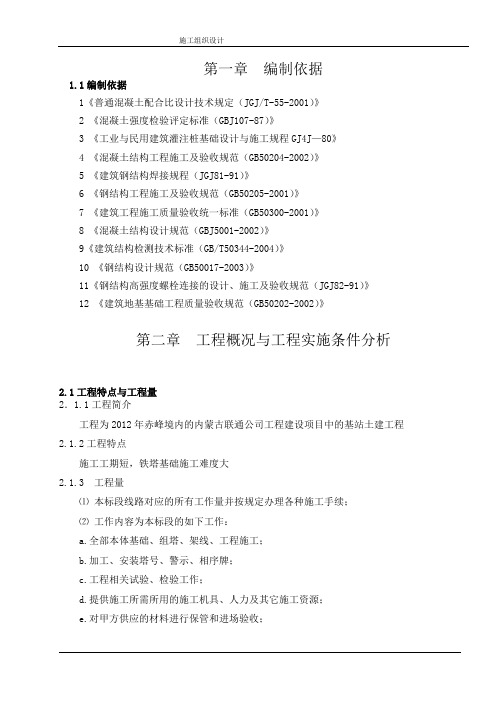

(此文档为word格式,下载后您可任意编辑修改!) 目录 1.施工组织设计 (6) 1.1工程概况 (6) 1.1.1 工程特点 (6) 1.1.2工程范围 (6) 1.2编制施工组织总设计的指导思想 (7) 1.3施工组织的编制依据 (7) 1.4施工组织结构 (9) 1.4.1总包管理 (9) 1.4.1.1建立总包管理体系框架 (9) 1.4.1.2总包工程与监理、设计人及各单位之间的配合 (9) 1.4.2组织机构 (10) 1.5项目组成人员工作职责 (12) 1.5.1工程总指挥工作职责 (12) 1.5.2工程技术总监职责 (12) 1.5.3项目经理工作职责 (12) 1.5.4设计工程师工作职责 (13) 1.5.5项目工程管理人员工作职责 (13) 1.5.6项目材料员职责 (14) 1.5.7项目仓管员职责 (15) 1.5.8行政管理人员职责 (15) 1.5.9安全员职责 (16) 1.5.10试验员职责 (16) 1.5.11质检员工作职责 (16) 1.5.12物资采购员工作职责 (17)

1.6项目施工组织目标 (18) 1.6.1施工进度目标 (18) 1.6.2质量管理目标 (18) 1.6.3安全目标 (18) 1.6.4文明施工目标 (18) 1.7施工管理 (19) 1.7.1工程进度管理 (19) 1.7.2安全制度 (19) 1.7.3材料的质量控制 (20) 1.7.3.1采购部人员组成 (20) 1.7.3.2工作原则 (20) 1.7.3.3设备材料的质量控制 (21) 1.7.3.4验审资质 (21) 1.7.3.5材料管理 (21) 1.7.3.6材料、机具计划 (22) 1.7.3.7施工的临时设施 (23) 1.7.4工程进度管理 (24) 1.7.4.1工程会议 (24) 1.7.4.2工程洽商 (25) 1.7.4.3总体实施进度表 (25) 1.7.4.4施工项目进度控制方法、措施和主要任务 (26) 1.7.4.4.1施工项目进度控制方法 (26) 1.7.4.4.2动态控制 (26) 1.7.4.4.3系统控制 (26) 1.7.4.4.4 施工项目进度控制的措施 (27) 1.7.4.4.5网络计划技术处理 (27) 1.7.4.4.6施工项目进度计划的实施与检查 (27) 1.7.4.4.7施工项目进度控制的任务 (28) 1.8工程质量保证 (28)

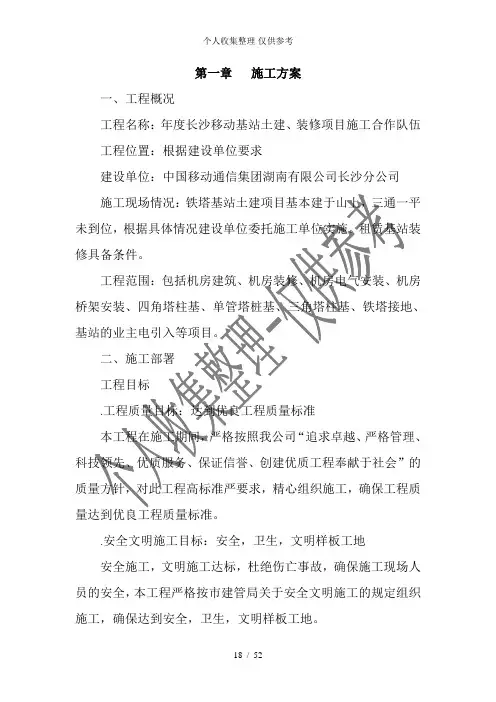

基站施工组织设计

中国电信湘潭分公司移动网络工程 湘潭市基站配套单项工程机房单位工程 湘乡电杆厂 施工组织设计 编制单位:湖南省湘乡市第三建筑工程有限公司 编制人: 审核人: 编制日期:2009年元月10日

施工组织设计 1.工程概况 本工程为中国电信湘潭分公司基站土建工程,地处郊区。本工程包括铁塔基础、机房、接地、护坡、电力引入及基站装修工程、五证办理等。 1.1现行国家质量验收规范、材料验收规范及相关技术规程。 主要的质量验收规范 主要的安全技术规范、规程 《施工现场临时用电安全技术规范》JGJ46-88 《建筑机械使用安全技术规程》JGJ33-86 《建筑施工扣件式钢管脚手架使用安全技术规范》 《建筑安装工程安全技术规程》[56]国议周字第40号 《建筑安装工人安全技术操作规程》[80]建工劳字第24号 主要建筑设计标准图集 《中南地区通用建筑标准设计》系列图集 1.2 公司历年施工技术资料文件、质量管理办法和近几年类似工程施工经验。 1.3 现行湖南省通信、土建、安装定额,全国劳动基础定额和本公司内部施工定额。 2、工程管理系统 2.1施工总体布臵 2.1.1 质量保障体系:公司由负责质安工作副总经理、公司

质安科定期检查监督,严格执行IS09002标准建立的公司《质量保证手册》、《质量体系程序文件》,项目建立质量保证体系。项目经理负责整个工程全面管理;项目技术负责人负责整个工程质量现场管理;施工员负责跟踪控制;质检员负责质量跟踪检查,资料员负责工程资料的收集、归档整理,班组长负责本班组操作质量检查控制。 2.1.2 安全保障体系:公司质安科定期检查监督,项目生产副经理负责整个工程安全的现场管理,技术负责人负责安全措施的制定,施工员及安全员负责跟踪控制,班组长负责本班操作安全的检查控制。 2.1.3 后勤保障体系:公司经理及有关部门在施工人员和设备调入方面给予项目部全力支持。后勤副经理负责项目后勤保障体系,综合组负责住宿、医务、保卫及对外联系、协调等工作,材料设备部门负责材料、设备的采购与供应,劳资部门负责组织施工人员进出场。 2.1.4 技术保障体系:项目技术负责人全面负责工程技术保障,并对各项技术问题把关。对工程可能发生的工程质量问题制定出质量预控目标和办法,重大技术问题会同公司总工和技术科解决。 2.2施工目标 工期:确保在建设方规定的工期内竣工。 质量:确保整体质量达到建设单位要求的工程标准。

机房工程施工组织设计

目录 第一章、施工总平面布置图 (6) 一、施工总平面图布置原则 (6) 二、总平面布置图 (6) 第二章、各分项工程主要施工方案 (6) 一、建筑装修工程施工方案 (6) 1.1、地板下防尘漆施工方案 (6) 1.2、抗静电地板施工方案 (7) 1.3、顶内刷防尘漆施工方案 (7) 1.4、彩钢板墙面施工方案 (8) 1.5、电气照明工程施工方案 (9) 1.5、开关、插座施工方案 (9) 1.6、管线敷设施工方案 (12) 1.7、电缆敷设施工方案 (18) 二、机房空气调节系统施工方案 (22) 2.1、新风系统施工方案 (22) 2.2、专用空调系统施工方案 (31) 三、综合布线系统施工方案 (32) 3.1、施工前的环境检查 (32) 3.2、器材检验一般要求 (32) 3.3、型材、管材与铁件的检验要求 (32) 3.4、机架安装 (32) 3.5、配线设备机架安装 (33) 3.6、各类接线模块安装 (33) 3.7、信息插座安装 (33) 3.8、电缆桥架及槽道安装 (33) 3.9、缆线的敷设 (33) 3.10、预埋线槽和暗管敷设缆线的规定 (34) 3.11、设置电缆桥架和线槽敷设缆线的规定 (34)

3.12、配线子系统缆线敷设支撑保护的要求 (35) 3.13、干线子系统缆线敷设支撑保护的要求 (36) 3.14、缆线终端的一般要求 (36) 3.15、对绞电缆芯线终端的要求 (36) 3.16、光缆芯线终端的要求 (37) 3.17、各类跳线的成端 (37) 三、消防系统施工方案 (37) 3.1、安装工程施工原则 (37) 3.2、消防系统配管安装 (37) 3.3、消防系统线路敷设 (38) 3.4、火灾探测器的安装 (38) 3.5、气体灭火控制器的安装。 (39) 3.6、系统接地装置的安装 (39) 四、供配电施工方案 (39) 4.1、工艺流程 (40) 4.2、配电柜(箱)安装前应具备的条件 (40) 4.3、配电柜(箱)的运输: (40) 4.4、设备开箱检验: (40) 4.5、设备的搬运 (41) 4.6、配电柜(箱)的安装 (41) 4.7、电缆的连接 (41) 4.8、送电试运行 (42) 五、机房安防系统施工方案 (42) 5.1、门禁系统施工方案 (42) 5.2、监控系统施工方案 (44) 5.3、报警系统施工方案 (44) 第三章、工程投入的主要物资和施工机械设备情况、主要施工机械计划 (45) 一、配置先进的、性能好且数量足的施工机械设备 (45) 二、拟投入的主要施工机械表 (45) 三、资源协调保证措施 (47)

中国移动基站施工组织设计

1)基础工程(机房、绿色机房基础等) A、土方工程 ①土方开挖: 基础工程流水划分:根据本工程特点,其工艺流程为:测量放线→标高确定→土方开挖及放坡→清槽、验槽。 土方开挖时严格按土方放坡方案进行开挖,机械挖至基底标高上200mm处,由人工开挖、清槽。 基坑开挖后通知有关单位及时验槽,验槽合格后及时进入下道施工程序,防止基坑遭水浸和暴晒破坏基土原状结构。 ②土方回填 工艺流程:基底清理→人工分层摊铺、整平→打夯机分层打夯压实→密实度分层检测。 填土前应将基底的垃圾等杂物清理干净。 检验回填土质量,土有无杂物,粒径是否符合规定,回填土的含水率是否符合规要求,若不符合要求,回填土要过筛,含水率过高采用翻松晾晒,含水率过低可采用洒水湿润。 回填土采用机械夯实,机械运土,人工铺平,每层铺土厚度为200~250mm,每层打夯不少于三遍,打夯应一夯压半夯,夯夯相接,纵横交叉。 基础回填土应同时进行,环绕铺填。 回填土时应注意成品保护及周围管线的保护。 土方回填时应专人指挥机械运土,倒土时不得有人在基坑周围走动,并做好警示标志。 修整找平:填土全部完成后,应进行抄平找平,凡高于标准高程处及进铲平,凡低于标准高程处应补填夯实。 ③人工清理基底后,及时请相关单位共同验收,尽快浇筑混凝土垫层,防止基底被雨水

或外来水泡坏。 A、钢筋砼施工方法 ①模板的制作、安装 制模时,要考虑模板拼装结合的需要。板边要找平刨直,接缝严密,不漏浆。钉子的长度一般为木板的2-2.5 倍。每块板在横档处至少要钉2 处钉子。第二块板的钉子要朝向第一块板方向斜钉,使拼缝严密。配制完后,对不同部位的模板进行编号,写明用途,分别堆放。 模板安装时,先在基础面上弹出纵横轴线和四周边线。然后调整标高。 及时拆除模板,有利于模板的周转及加快工程进度,但应使砼达到70%以上的强度。拆模时注意不要用力过猛,其程序为;后支先拆,先支后拆;先拆除非承重部分,后拆除承重部分。 ②钢筋制作、安装 钢筋在进场之前,应有供方提供的出厂材质报告,我方依据设计提供的参数进行必要的抽样,并送质检部门进行检测,合格后,现场才能组织相应的钢筋进场。 进场的钢筋表面应洁净。无油渍、漆污,用锤敲击时能剥落的浮皮、铁锈等应在使用前进行清除干净。在焊接前,焊接点处的水锈应清除干净。将同规格钢筋根据不同长度长短搭接,统筹安排,先断长料,后断短料,减少短头,减少损耗。在切断过程中,如发现钢筋有劈裂、缩头或严重弯头等必须切除。 钢筋弯曲前,对形状复杂的钢筋,对钢筋料牌上标明的尺寸,用石笔将弯曲点的位置划出,钢筋弯曲处不得有裂缝,钢筋不能弯过头再弯回来。 钢筋绑扎接头应符合设计及规要求。首先划出钢筋位置线,即在模板上用红油漆划线。钢筋安装完毕后,检查钢筋接头的位置及搭接长度是否符合设计要求。检查钢筋接头是否牢固,有无松动变形。

机房工程施工组织设计

目录 第一章、施工总平面布置图 (9) 一、施工总平面图布置原则 (9) 二、总平面布置图 (9) 第二章、各分项工程主要施工方案 (10) 一、建筑装修工程施工方案 (10) 1.1、地板下防尘漆施工方案 (10) 1.2、抗静电地板施工方案 (10) 1.3、顶内刷防尘漆施工方案 (11) 1.4、彩钢板墙面施工方案 (11) 1.5、电气照明工程施工方案 (12) 1.5、开关、插座施工方案 (13) 1.6、管线敷设施工方案 (16) 1.7、电缆敷设施工方案 (21) 二、机房空气调节系统施工方案 (26) 2.1、新风系统施工方案 (26) 2.2、专用空调系统施工方案 (35) 三、综合布线系统施工方案 (35) 3.1、施工前的环境检查 (35) 3.2、器材检验一般要求 (36) 3.3、型材、管材与铁件的检验要求 (36) 3.4、机架安装 (36) 3.5、配线设备机架安装 (36) 3.6、各类接线模块安装 (37) 3.7、信息插座安装 (37) 3.8、电缆桥架及槽道安装 (37) 3.9、缆线的敷设 (37) 3.10、预埋线槽和暗管敷设缆线的规定 (38) 3.11、设置电缆桥架和线槽敷设缆线的规定 (38) 3.12、配线子系统缆线敷设支撑保护的要求 (39) 3.13、干线子系统缆线敷设支撑保护的要求 (40)

3.14、缆线终端的一般要求 (40) 3.15、对绞电缆芯线终端的要求 (40) 3.16、光缆芯线终端的要求 (41) 3.17、各类跳线的成端 (41) 三、消防系统施工方案 (41) 3.1、安装工程施工原则 (41) 3.2、消防系统配管安装 (41) 3.3、消防系统线路敷设 (42) 3.4、火灾探测器的安装 (42) 3.5、气体灭火控制器的安装。 (43) 3.6、系统接地装置的安装 (43) 四、供配电施工方案 (43) 4.1、工艺流程 (44) 4.2、配电柜(箱)安装前应具备的条件 (44) 4.3、配电柜(箱)的运输: (44) 4.4、设备开箱检验: (44) 4.5、设备的搬运 (45) 4.6、配电柜(箱)的安装 (45) 4.7、电缆的连接 (45) 4.8、送电试运行 (46) 五、机房安防系统施工方案 (46) 5.1、门禁系统施工方案 (46) 5.2、监控系统施工方案 (48) 5.3、报警系统施工方案 (48) 第三章、工程投入的主要物资和施工机械设备情况、主要施工机械计划 49 一、配置先进的、性能好且数量足的施工机械设备 (49) 二、拟投入的主要施工机械表 (49) 三、资源协调保证措施 (51) 3.1、保证各种材料设备及时供应 (52) 3.2、主要材料设备的采购及供应计划 (52) 3.3、施工机具调配计划 (53)

通信基站施工组织设计

通信基站施工组织设计 第一章编制说明 本施工组织设计根据xxx有限责任公司xxx分公司提供的设计图纸:移动通信基站——基站机房、双平台钢管塔基础、铁塔基础工程设计图情况,建设单位对本工程要求和我公司综合实力进行编制。 一、编制依据 1、xxx有限责任公司xxx分公司提供的:移动通信基站——基站机房、双平台钢管塔基础、铁塔基础工程设计图(建施、结施、基础接地图) 2、《砼接结构工程施工及验收规范》GB50204—92 3、《砌体工程施工及验收规范》GB50203—98 4、《屋面工程质量验收规范》GB50207—2002 5、《建筑地面工程施工质量验收规范》GB50209—2002 6、《建筑装饰装修工程质量验收规范》GB50210—2001 7、《建筑安全技术规程》 8、《建筑给水排水及采暖工程施工质量验收规范》GB503242 9、《建筑电气工程施工质量验收规范》GB50303—2002 10、《建筑工程施工质量验收统一标准》GB50300—2001 11、《混凝土结构施工图平面整体表示方法》00G101 12、《建筑桩基技术规范》JGJ94-94

13、其它现行国家有关施工及验收规范。 13、我公司现有经济、技术综合实力情况。 第二章工程概况 工程名称:xxx通信基站工程 工程位置:xxx全地区设站地 建设单位:xxx责任有限公司xxx分公司 设计单位:xxx市明州建筑设计研究院 双平台钢管塔基础 本基础为45米双平台钢管塔基础。基础混凝土为C25,垫层C10。桩身为水下C25砼。单塔基础设4根灌注桩,桩径:800mm。单桩承载力设计值1433.2KN,单桩抗拔力1233.3KN。因为本工程分布地域广,桩长根据各站址地质情况及设计承载力要求确定桩长,桩伸入持力层1000mm,桩顶超灌长度1500mm。 铁塔现浇钢筋砼浅基础 本基础为现浇钢筋混凝土阶梯基础,混凝土标号C20。根据本工程各基站所处位置地质情况不同,基础埋深要根据站址情况和设计要求的地基承载力标准值:500KN/m2具体设置,回填土分层夯实,容重大于16KN/m3若地基过于软弱则要根据实际情况改设桩基础。 机房 结构类型:一层砖混结构;设防烈度:六度;抗震等级:三级;结构安全等级:二级;耐火等级:二级。

网络通信基站施工方案

三、技术部分 目录 第一部分工程概述 第一章工程概况 第二章总体部署 第二部分施工方法与技术措施 第一节施工测量放样工程施工工艺 第二节地面基层找平施工工艺及技术措施 第三节馈线窗安装工程施工的施工方案及注意事项第四节走线架的安装施工的施工方案及注意事 第五节灭火器的安装 第六节汇流排的安装 第八节塔基础工程施工方案 第九节主体工程模板工程施工方案 第十节机房施工及装饰 第三部分质量管理体系与措施 第一章质量保证措施 第一节工程的质量标准 第二节质量保证体系 第三节质量保证措施 第四节工程质量的薄弱环节及预防措施 第五节创优施工的措施 第六节成品保护措施 第七节重点、难点技术分析及解决方案 第四部分安全管理体系与措施 第一章施工安全保证措施 第一节安全作业规范及检查系统 第二节安全管理体系 第三节现场施工的人身安全防护措施 第四节防护设施和劳保用品控制措施

第五节施工用电控制措施 第六节安全生产薄弱环节分析及预控措施第七节紧急情况的处理措施、预案

第—章现场文明施工措施 第一节文明施工管理网络 第二节场容场貌 第三节文明施工管理措施 第五部分工程进度计划与措施 第一章施工进度计划 第一节工期目标 第二节施工段划分 第三节施工进度施工工期保证措施 第二章施工现场维护措施 第一节进场劳动力的管理 第二节进场物资管理 第三节资料管理的配合措施 第六部分资源配备计划与先进性 第一章工程投入的主要施工机械设备情况描述及进场计划第一节拟投入的主要施工机械设备表见附表 第二节拟配备本标段的试验和检测仪器设备表见附表第三节机械设备投入说明第二章劳动力计划 第一节劳动力调配计划 第二节劳动力的来源 第三节劳动力计划表 第四节劳动力保证措施 第三章资金需求计划 第七部分施工现场环保措施 第一节噪声的控制措施 第二节大气污染控制措施 第三节水污染控制措施 第四节建筑垃圾处理的管理措施 第五节节能环保措施 第八部分附表 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:临时用地表

发电机房降噪安装施工组织设计

柴油发电机房降噪安装工程 施工组织设计 1.编制说明及编制依据 1.1 编制依据 a. 甲方提供的机房平面图及建筑图。 b. 国家相关规范、标准及文件。 1.2 编制说明本施工组织设计是根据有关的法规条例和技术资料并结合我公司的实际施工经验而编制的。本施工组织设计编制的主要依据是:有关的规程、规范、标准、图纸等和有关技术文件。编制本施工组织设计已考虑了我企业自身的特点,且已理解了贵公司的招标要求,如果我公司有幸中标,将严格按照施工组织设计所述进行施工,以质量、安全、进度为核心,在建设、监理和设计单位的指导下,与土建和其他等兄弟单位一道,团结 协作,互相配合,确保工程顺利完成。 1.3 本次施工目标及施工范围 a. 施工目标:用规范性技术文件指导施工全过程,保证本工程在工程质量、生产安全和工期目标等各方面均能圆满地达到合同要求,最大限度地发挥企业潜

能,创优质工程。 b. 施工范围: 1、发电机组排烟施工 2、进、排风消声系统安装施工 3、机组调试 c. 主要采用新技术新工艺的说明 本项目安装我们将以科学的管理方法组织进行施工。采取流水法作业,提高工效,确保质量和工期。实行网络计划,进行动态跟踪,使施工计划各控制点质量环节受到全方位监控,确保工期和质量。做好与业主、土建单位、设计单位、质量监督单位的服务,主动争取和服从监理公司的监督。 2.工程概况及特点 本工程位于成都市,本工程规模大、难度高,各施工范围内有各种不同的设备,给施工带来了困难,在施工期间对贵公司的生产影响尽请原谅。 3.项目负责人及组织管理机构说明 3.1 项目经营简介 我公司是发电机组安装及噪声治理的专业公司。自公司成立以来,先后承接了龙湖三千里、龙湖长桥郡、万科金域西岭、万科城市花园、万科魅力城、华润二十四城、华润翡翠城、云南省肿瘤医院、重庆燃气大厦、重庆移动、蓝光凯丽美域、蓝光圣菲阳光、蓝光香

机房施工组织设计

施工组织设计及工程进度计划 目录 一、施工组织设计编制说明工程概况及人员组成 (3) 1.编制说明 (3) 1.1说明 (3) 1.2本施工组织设计编制依据 (4) 1.3 编制目的 (5) 1.4 适用范围 (5) 1.5 质量目标与工期目标 (5) 2、工程概况 (6) 3、人员组织 (8) 3.1施工管理及人员组织机构 (8) 3.1.1施工组织机构人员架构图 (9) 3.1.2主要施工管理人员表 (9) 3.1.3项目负责人的简历及业绩 (10) 3.1.4技术负责人的简历和业绩: (11) 3. 2现场施工人员安排计划 (11) 3. 3现场投入施工人员计划表 (12) 二、仪器及施工机械设备的准备情况 (13) 2.1 施工机械设备及仪器的配备情况说明 (13) 2.2投入本工程的主要仪器和施工机械设备表 (13) 三、工程总体进度计划 (14) 3.1 施工准备 (14) 3.2 施工进度保障的技术措施 (15) 3.3 材料供应计划 (16) 3.4 与建设方的配合协调和物质准备工作 (16) 3.5 工期保证措施 (17) 3.5.1制订完善的施工进度计划 (17) 3.5.2 材料组织 (18) 3.5.3 交叉施工 (18) 3.5.4 劳动力配置及灵活安排 (18) 3.5.5 充分利用本公司技术和人员优势 (18) 3.5.6、施工工期 (18)

3.5.7、工程总体进度计划表见附录 (19) 四、主要施工项目的施工方法 (20) 4.1、施工顺序及工艺安排 (20) 4.2、施工方法 (20) 4.3、定位放线技术及要求 (21) 4.4、砌砖墙体工艺技术及要求 (21) 4.5、防水技术及要求 (22) 4.6、龙骨条形铝扣板天花技术及要求 (23) 4.7、地板工程 (23) 4.8、板墙面工程 (24) 4.9、面饰ICI乳胶漆工艺技术及要求 (24) 4.10、木门施工技术要求 (26) 4.11、玻璃门安装施工方案 (27) 4.12、玻璃安装工艺技术及要求 (28) 4.13、主机房天花区域防渗漏水处理办法 (29) 4.14、照明器具安装 (30) 4.15、电路管线敷设的技术及要求 (30) 4.16、配电箱安装 (31) 4.17、配电工程 (31) 4.18、配线工程 (32) 4.19、防静电接地及防雷 (37) 5.20、机房精密空调的安装调试 (37) 4.21、综合布线系统 (42) 五、保证安全生产、文明施工等环境污染的措施 (45) 5.1 安全生产目标 (45) 5.2 安全生产管理措施 (45) 5.3 各级人员安全生产职责 (47) 5.4 安全防火措施 (49) 5.5 应急保证措施 (50) 5.6保证文明施工管理措施 (50) 5.7保证施工安全管理措施 (52) 5.8保证环境污染的措施 (60) 六、质量保障体系及消除通病的措施 (61) 6.1 工程质量总目标 (61)

铁塔土建施工组织设计

施工组织方案 1.工程概况 1.1 项目建设地点:山东省日照市五莲县。 1.2计划工期:工期要求按招标人具体订单要求执行。招标人按每个单项工程的具体内容制定工期要求。 1.3 项目规模:本项目投资预算约()万元人民币。 1.4 工程范围:基站外电引入,即向供电部门报批高低压的外电引入工程及向第三方业主借外电引入工程,具体包括 但不限于代理电力报装手续、电力线路勘察设计、电力线路引入,以及配电屏、空开及电表安装等。 1.5 质量要求:工程质量达到国家规定的合格标准。 2.项目组织结构 (1) 项目经理 1) 遵守国家有关法律、法令,执行国家规范规程,按程序办事,向总公司负责。 2) 对工程的施工质量、进度、安全、经济效益负领导责任,对履行合同条款负主要责任。 3) 对工程的施工管理各方面进行部署、指导及监督落实。 4) 协调施工中的人力、物力、资金,确保施工正常进行。 5) 决策施工过程中的重大问题,协调各职能部门和外界有关部门的关系,保障施工正常进行。 (2) 施工负责人 1) 协助项目经理搞好全面协调管理工作,向项目经理负责。 2) 抓好现场各种方案的落实。 3) 与技术人员一起研究制定各种施工方案,确保工程质量和进度计划的完成。 4) 制定各种管理制度和管理人员岗位责任制,加强人员的管理。 5) 督促各种材料及时进场,并做好检验、实验和成品保护措施。 (3) 技术负责人 1) 实施总公司的质量方针和目标,认真贯彻国家有关的规范规程。 2) 组织审查施工图纸和制定各种施工方案,并检查项目部的落实情况。 3) 检查项目部各项技术交底是否具有可行性、针对性、先进性和可操作性。 4) 及时解决施工中出现的技术质量问题。 5) 组织实施施工组织设计和施工方案,组织落实施工管理的各项措施。 6) 在施工技术、工程质量等方面负主要责任,向项目经理负责。 7) 及时和建设单位、监理、设计保持联系,做好信息反馈工作。 (4) 质量员 1) 对施工过程进行质量预控和监控,组织质量检查和不定期的抽查。 2) 负责组织材料的检验,不合格材料严禁进入施工现场。 (5) 材料员 负责市场调查,材料采购供应,施工机具和设备的租赁等工作,对材料质量负直接责任。 (6) 安全员 1) 组织研究制定各种管理措施。对施工安全负主要责任,向项目经理部负责。

机房装修施工组织设计

目录 第1章编制说明及编制依据 (1) 1.1 编制说明 (1) 1.2 编制依据 (1) 1.3 现场条件 (2) 1.4 施工重点难点针对性措施 (3) 第2章现场组织管理机构 (5) 2.1 项目组织机构 (5) 第3章主要施工方案 (8) 3.1 施工段的划分 (8) 3.2 总体施工顺序 (9) 3.3 总体装饰施工部署 (9) 第4章主要装饰施工工艺 (11) 4.1 工厂化加工方案 (11) 4.2 吊顶工程施工工艺 (11) 4.3 地面工程施工工艺 (14) 4.4 乳胶漆工程施工工艺 (15) 4.5 拆除工程 (17) 4.6 轻钢龙骨石膏板隔墙 (19) 4.6.1. 施工准备 (19) 4.7 玻璃隔墙工程 (21) 4.8 抗静电活动地板施工工艺 (22) 4.9 乳胶漆施工工艺 (23) 4.10 电气照明安装施工方案 (25) 4.11 通风空调安装施工方案 (28) 第5章质量保证体系及措施 (30) 5.1 质量目标 (30) 5.2 质量管理制度 (31) 5.3 质量保证措施 (31) 第6章施工进度计划及保证措施 (37) 6.1 施工进度计划安排 (37) 6.2 工期影响因素分析 (37) 6.3 工期保障措施 (38) 第7章安全施工保证措施 (43)

7.1 安全管理体系 (43) 7.2 施工安全管理 (45) 7.3 现场治安保卫管理 (45) 7.4 主要安全设施 (46) 7.5 临时用电措施 (46) 7.6 施工机具管理措施 (47) 7.7 消防管理措施 (47) 第8章施工机械计划及其管理 (50) 8.1 施工机具、设备的投入计划 (50) 8.2 施工机具的管理措施 (50) 第9章劳动力、材料计划及其管理 (52) 9.1 劳动力投入计划 (52) 9.2 劳动力管理措施 (53) 9.3 材料的管理措施 (53) 第10章施工平面布置 (56) 10.1 现场情况 (56) 10.2 平面布置原则 (56) 10.3 材料及人员运输 (56) 10.4 现场临时设施布置 (57) 10.5 施工临电、临水布置 (57) 第11章成品保护措施 (59) 11.1 建立成品保护管理组织机构 (59) 11.2 成品保护管理措施 (59) 11.3 成品保护管理的要求 (59) 11.4 主要成品保护措施 (60) 11.5 雨季施工管理措施 (62) 第12章技术资料的管理及竣工验收 (63) 12.1 施工技术资料管理的目的 (63) 12.2 技术资料管理的要求 (63) 12.3 竣工验收 (64)

防辐射施工组织设计

附件六.施工组织计划及服务承诺 1.工程概况 一、项目概况 xx医院医疗机房防护及屏蔽工程项目防护区域建筑面积约4319.46㎡,包括医技楼首层的影像科、医技楼首层的核医学、医技楼首层的CT机房、医技楼三层的介入中心、医技楼四层的内镜手术室、医技楼四层的内镜ERCP、医技楼四层的牙科X光室、11#办公科研楼首层的体检中心、1#住院楼首层的X光机房、1#住院楼首层的CT机房、1#住院楼的直线加速机房(放疗中心)、1#住院楼地下一层的放疗科、4#5#楼首层的急诊、4#住院楼泌尿外科碎石机房、9#住院楼首层的感染科移动X光室;屏蔽区域建筑面积约1052.16㎡,包括医技楼首层的MR机房、医技楼二层的高频室、医技楼四层的高频室、医技楼四层的动态脑电图室、医技楼四层的视频脑电图室、医技楼四层的普通脑电图检查室、医技楼四层的听力学中心、1#住院楼首层的热疗机房。

2.施工及验收规范 以上所列的主要技术标准和规范,如未能达到国际和国内最新标准时,承包人的系统设计、施工及选用的设备和材料需符合最新的国内、国际标准。

3. 完整的工程质量管理体系 1)我公司从1998年建立至今,一直从事医院项目建设,组织施工管理经验丰富、拥有一大批思想好、业务精的管理人才和施工技术人员与生产人员,届时选拔其中的富有施工经验的、各项素质较好—专多能的工程技术人员和能工巧匠进行项目实施,可为本项目顺利实施提供技术保障。 2)我公司不仅已形成独立的质量管理体系及科学的管理模式,且已通过ISO9001:2008质量管理体系认证、ISO14001:2004环境管理体系认证、OHSAS18001:2007职业健康安全管理体系认证,能确保本项目实施过程进行全程贯标。 3)我公司具有承接大型三甲医院的丰富经验,具有良好的市场信誉,且近期有过类似成套项目的成功施工经验,有能力有信心保质保量按时完成本项目的实施任务。 4)我司有自己大型加工厂及与多家设备厂家、材料供应商保持多年的友好合作关系,一旦我司中标,可以尽快地、有条不紊地组织各类物资,确保本工程在如期开工,认真组织流水作业,并认真计划并配足周转材料,精确划分施工阶段,保证施工现场既做到施工顺利,又不至于材料堆积。 5)我公司拥有一支正规、专业的保修队伍,为本项目竣工后的售后服务工作提供强有力的保证。

铁塔新建基站施工组织设计

铁塔新建基站 施 工 组 织 设 计

目录 1、施工方案 2、保证工程质量、安全、文明生产措施; 3、施工进度计划及保证措施 4、劳动力安排计划 5、主要材料、机具使用计划; 6.合理化建议。

一、施工方案 1.1工程概况 本工程为××县范围内包含但不限于新建机房(包括土建机房、轻质机房)、机房内外部装修、基站室外标准化机柜基础、铁塔基础、室分机房的简易接地、新增设备及安装(包括立杆、馈线窗、室内外走线架)等及其后期服务,总投资约800万元。外墙为煤矸石砖。屋面现浇钢筋砼平屋面作隔热防水。砖混结构。 1.1.1建筑概况 本工程层数为一层,采用砖混结构。 1 、楼地面: 机房内均为陶瓷地面砖楼地面。 2 、内墙面、天棚: 内墙面抹混合砂浆加仿瓷涂料两遍。 3 、外墙面: 外墙为抹混合砂浆。 4 、屋面工程: 屋面采用屋面现浇钢筋砼平屋面作隔热防水。 5 、门窗工程: 所有门窗采用80系列白色断热桥铝合金窗(带纱)、无色普通双层中空玻璃,门采用防盗平开门。 1.1.2 结构概况

本工程按四度抗震裂度设防。 1、基础工程: 本工程基础为扩展基础,根据地质勘探资料,基础持力层为粘土,主体工程: 本工程为框架结构,±0.000以上MU10外墙为煤矸石砖,M7.5混合砂浆砌240眠墙。 1.1.3、水电部分: 1、本工程室内采用三套给水系统,给水管为DN40,DN50,四套排水系统,排水管全PVC110管。 2、电安装部分 电安装由按图纸要求施工。 屋面防雷采用屋面避雷针的形式。利用建筑物四周外立柱钢筋作防雷引下线,要求通长焊接,利用基础钢筋作业防雷接地极,要求将地梁钢筋联结成电气环路,按地电阻不大于1欧姆。 1.2施工部署及管理目标 1.2.1施工部署 我司自成立以来,承建了一大批民用基站工程,创出了一批精品名牌。我们在总结以往基站工程经验的基础上,认真分析了本工程特点,精心组织,精心施工,将该工程列为我司20××年重点管理工作,组建强有力的项目部负责施工。本着“建设放心工程、追求更高目标”的宗旨,按照国家、部委有关规范、规程的要求,建立健全的与之相应的质量保证体系与质量管理体系。按照质量保证手册与质量管理手

工程施工组织设计方案铁塔新建基站

目录 1、施工方案 2、保证工程质量、安全、文明生产措施; 3、施工进度计划及保证措施 4、劳动力安排计划 5、主要材料、机具使用计划; 6.合理化建议。

一、施工方案 1.1工程概况 本工程为新化县围包含但不限于新建机房(包括土建机房、轻质机房)、机房外部装修、基站室外标准化机柜基础、铁塔基础、室分机房的简易接地、新增设备及安装(包括立杆、馈线窗、室外走线架)等及其后期服务,总投资约800万元。外墙为煤矸石砖。屋面现浇钢筋砼平屋面作隔热防水。砖混结构。 1.1.1建筑概况 本工程层数为一层,采用砖混结构。 1 、楼地面: 机房均为瓷地面砖楼地面。 2 、墙面、天棚: 墙面抹混合砂浆加仿瓷涂料两遍。 3 、外墙面: 外墙为抹混合砂浆。 4 、屋面工程: 屋面采用屋面现浇钢筋砼平屋面作隔热防水。 5 、门窗工程: 所有门窗采用80系列白色断热桥铝合金窗(带纱)、无色普通双层中空玻璃,门采用防盗平开门。 1.1.2 结构概况 本工程按四度抗震裂度设防。

1、基础工程: 本工程基础为扩展基础,根据地质勘探资料,基础持力层为粘土,主体工程: 本工程为框架结构,±0.000以上MU10外墙为煤矸石砖,M7.5混合砂浆砌240眠墙。 1.1.3、水电部分: 1、本工程室采用三套给水系统,给水管为DN40,DN50,四套排水系统,排水管全PVC110管。 2、电安装部分 电安装由按图纸要求施工。 屋面防雷采用屋面避雷针的形式。利用建筑物四周外立柱钢筋作防雷引下线,要求通长焊接,利用基础钢筋作业防雷接地极,要求将地梁钢筋联结成电气环路,按地电阻不大于1欧姆。 1.2施工部署及管理目标 1.2.1施工部署 我司自成立以来,承建了一大批民用基站工程,创出了一批精品名牌。我们在总结以往基站工程经验的基础上,认真分析了本工程特点,精心组织,精心施工,将该工程列为我司2015年重点管理工作,组建强有力的项目部负责施工。本着“建设放心工程、追求更高目标”的宗旨,按照国家、部委有关规、规程的要求,建立健全的与之相应的质量保证体系与质量管理体系。按照质量保证手册与质量管理手册编制本工程项目质量计划,并严格执行。我们的目标是确保本工程的质量达到优质工程的标准。

机房工程施工组织设计.

机房弱电工程 网络设备与机房装修项目 施 工 组 织 方 案

一、机房工程管理概述 1.1机房工程内容 A.建筑装饰部分 防静电活动地板的敷设; 铝合金微孔吸音天棚; 彩钢板墙壁; 玻璃隔断; 照明灯具的安装; 防火门窗安装; 吊顶上地板下防尘及保温处理; B.电气工程部分 机房动力配电系统; 机房网络设备配电系统; 机房照明及应急照明系统; 机房防雷系统的安装; 机房直流地引入线、直流地网及静电泄漏地网; 精密空调、新风排风配电系统; 配电柜、配电箱制作安装; 各类用电设备安装; 配电系统消防联动部分(强切); C.空调新风系统 吊顶内新风空调通道的安装; 新风系统的安装;

空调系统的安装; D、弱电管理系统 综合布线系统的安装及调试; 门禁系统的安装及调试; 温湿度传感设备的安装及调试; 漏水报警系统的安装; UPS、空调、配电柜、新风机等设备环境监控系统的安装及调试; 屏蔽机房安装及调试; E、网络设备安装调试 核心交换机设备安装调试 接入网设备安装调试 安全设备安装调试 服务器及软件安装调试 程控设备扩容调试 F、系统联合调试 网络交换机联合调试 服务器及软件联合调试 安全与网络设备联合调试 整体网络系统设备调试运行 1.2机房工程管理目标 1) 本工程为本公司重点工程项目,要确保优质工程,以作为全国样板工程。 2) 实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保质 量、保交工。 3) 采取有效可靠的质量保证措施,创工程优良,并达到优质工程评定条件。 4) 建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施 工管理方法和施工技术。 5) 实现安全生产和文明施工。 1.3机房工程管理办法 1) 项目分类计划和进度控制

基站施工组织设计-精品

【关键字】化学、活动、地理、设计、方案、建议、意见、情况、台阶、道路、方法、环节、条件、动力、成绩、质量、行动、计划、运行、地方、作风、问题、战略、系统、有效、密切、主动、自觉、深入、整体、均衡、合理、文明、配合、执行、保持、统一、发展、建设、建立、制定、提出、发现、掌握、了解、研究、措施、规律、特点、位置、关键、支撑、安全、稳定、意识、思想、精神、基础、需要、素质、环境、政策、工程、项目、职能、重点、体系 施工组织设计 工程名称:中宁二中基站 建设单位:中国移动通信集团宁夏有限公司 设计单位:宁夏人防设计院 结构类型:砖混结构 本工程概况: 本工程机房建筑面积53.2平方米,建筑分类和耐火等级为三类二级,建筑屋面防水等级为三级。墙体±0.00以下MU10粘土实心砖,M10水泥砂浆砌筑,±0.00以上MU10粘土多孔砖,M5混合砂浆砌筑。塔基础为45米通信塔塔基础设计,采用钢筋混凝土独立基础,持力层为第三层圆砾层。设计使用年限为50年。 一、施工部署 1、施工准备工作计划 施工管理人员进入施工现场,首先着手准备施工所需要的各种机械设备、工具和用具,该更换的彻底更换,能维修的彻底维修。并且和建设单位商定,准备该工程所急需的、紧缺的建筑材料、构配件。 配齐各工种人员,组织学习业务知识和安全防护要领及最新安全管理规定。 搭好临时设施和工料器具棚,给正常施工打下可靠的基础。

在开工前由工程技术负责人组织技术人员和各工种的负责人认真细致熟悉图纸,全面系统地了解设计意图,明确掌握图纸设计要求和所使用标准及规范规定,全面掌握结构构造、掌握验评标准。并会同设计单位、建设单位共同进行图纸会审,解决好图纸中所存在的实际问题,及时消除隐患。 现场施工人员切实组织好分部、分项工程的施工,做到按程序操作、按标准施工,精通流水作业的方法提高工作效率,缩短工期,争取一次性验收达到合格(好)。 2、施工顺序安排 施工顺序采取先地下,后地上,先结构,后安装的方法,具体可分为以下八个阶段,即:灌注桩施工阶段--土方施工阶段----垫层施工阶段--承台阶段——柱、梁阶段——现浇板阶段——砌体阶段——安装装饰阶段——主体竣工阶段。 3、根据本工程的实际情况,进行流水作业,按照工程合同的工期目标完成任务 4、施工总平面布置图 二、主要部分、分项工程施工方案 (一)施工段的划分 为了科学合理的组织施工,本工程分为三个施工阶段: 第一个阶段为:塔基,第二个阶段为:机房,第三个阶段为:安装。 进行流水作业,左右交叉、水平错位施工。 (二)任务安排

机房工程施工组织计划

********机房装修工程建设 项 目 施 工 组 织 方 案

目录 一、项目管理概述 二、项目组织及人员介绍 三、项目计划进度安排与控制 四、项目具体管理措施 五、项目各实施阶段计划 六、总体施工进度及人员安排 七、售后服务 八、附件 附件一施工主要仪器设备工具 附件二施工进度计划表及人员安排计划表附件三分项工程施工方法及工艺要求 附件四安全文明施工管理条例

一、项目管理概述 1.1项目工程内容 A.建筑装饰部分 砌墙、圈梁工程; 瓷面抗静电地板的铺设; 铝合金微孔吸音天棚; 彩钢板墙柱面; 照明灯具的安装; 防火门窗安装; 吊顶上地板下防尘及保温处理; B.电气工程部分 机房动力配电系统; 机房网络设备配电系统; 机房照明及应急照明系统; 机房防雷系统的安装; 机房直流地引入线、直流地网及静电泄漏地网; 精密空调、新风排风配电系统; 配电柜、配电箱安装; 各类用电设备安装; C、弱电管理系统 综合布线系统的安装及调试; 门禁系统的安装及调试; 温湿度传感设备的安装及调试; 漏水报警系统的安装; UPS、空调、配电柜等设备环境监控系统的安装及调试; 屏蔽机房安装及调试; D、网络设备安装调试 核心交换机设备安装调试 接入网设备安装调试

安全设备安装调试 服务器及软件安装调试 程控设备扩容调试 E、系统联合调试 网络交换机联合调试 服务器及软件联合调试 安全与网络设备联合调试 整体网络系统设备调试运行 1.2项目管理目标 1)实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保 质量、保交付。 2)建立强有力的项目领导班组,组织一流素质的施工队伍,采取先进的施 工管理方法和施工技术。 3)实现安全生产和文明施工。 1.3项目管理办法 1) 项目分类计划和进度控制 为了实现管理目标,本项目将工作分为基础装饰工程和强弱电工程两大 类,分析了项目的工作范围,分类归入所需管理的任务中,每个任务设 置专门的统筹负责人;同时对各任务进度情况进行控制,从而可以保证 机房系统的工程进度。 3) 项目修改控制 项目中的工程修改控制由甲方提出,工程修改控制将包括具体图纸、工 程修改签证单(变更单)、审查、复核。 4) 质量监督管理控制 为了保证工程质量,项目组配备项目经理,按照ISO 9000质量管理的 目标、步骤、办法完成质量监督管理。

信息机房施工组织设计

信息机房施工组织设计

xxxx公司行政办公楼信息机房配套设施 建设工程 投标文件 工程名称: 投标人: (盖章) 投标文件内容:投标文件技术部分 法定代表人或其委托代理人: 日期:年月日

目录 一、企业概况 二、施工组织设计或施工方案 三、项目管理机构配备情况 四、投标总报价明细表

一、企业概况 二、施工组织设计 2.1、编制依据 2.1.1、施工组织设计的指导思想 “大唐清苑热电有限公司行政办公楼信息机房配套设施建设工程”施工组织设计是按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程,再结合我公司的施工能力、技术准备力量及多年信息机房工程的设计施工经验和本工程的具体情况进行编制的。 施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。 施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。 2.1.2、编制范围及内容 2.1.2.1 本工程施工组织设计是严格按照信息机房工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。 2.1.2.2 我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。 2.1.2.3 本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。同时保证周边和施工现场有良好环境。 2.1.3、施工组织设计编制技术依据

相关主题
文本预览
相关文档 最新文档
