钢结构料仓施工方案

钢结构料仓施工方案
钢结构料仓施工方案

钢结构料仓施工方案 Final revision by standardization team on December 10, 2020.

扬州金泓机械设备有限公司编制

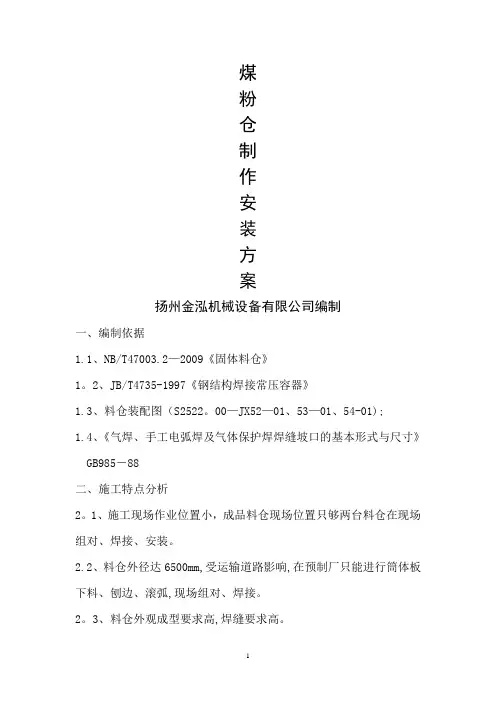

一、编制依据

、NB/《固体料仓》

、JB/T4735-1997《钢结构焊接常压容器》

、料仓装配图(、53-01、54-01);

、《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》GB985-88

二、施工特点分析

、施工现场作业位置小,成品料仓现场位置只够两台料仓在现场组对、焊接、安装。

、料仓外径达6500mm,受运输道路影响,在预制厂只能进行筒体板下料、刨边、滚弧,现场组对、焊接。

、料仓外观成型要求高,焊缝要求高。

、施工季节位于春、夏季,风大、雨多会影响现场焊接,造成工期紧张。

三、施工阶段

、台料仓筒体板开始下料。

、料仓现场开始组对、焊接。

完成料仓制作,验收,油漆,发货。

将发货到现场的筒体进行逐节吊装焊接。

四、施工准备

技术准备

1)施工方案及技术交底编制并审批完;

2)焊接过程卡编制并审批完;

3)焊接工艺按设计要求评定完;

4)焊工技能评定完。

5)图纸会审结束。

材料放置

1)钢材及其零部件应分类,按规格尺寸分别放置在垫木上。

工装准备

1) 自制24套直径米型钢胀圈,用于筒圈组对,并防止在焊接、吊装运输过程中筒节变

形。

涨 圈

胀圈采用【14#槽钢,分3段成圈,采用3个10T 螺旋千斤顶顶撑,涨圈制作后应具有良好的圆度。

2)自制6.5米平衡梁4个,4.25米平衡梁1个,用于料仓组对和吊装。

3

学清理。

4)样板制作:

在滚板前自制检测料仓筒体、筒体对接纵缝棱角的圆弧型内样板,用δ=镀锌铁皮,按料仓直径及锥体弧度制作。 159*6

自制对接环缝形成的棱角样板,用长度不小于300㎜的检查尺检查,其值不得大于板厚的1/10加2㎜,且不得大于5㎜。

料仓制作规定

一般规定:仓体筒节、上锥体或仓底的拼板展开长度不小于500㎜,宽度不小于300㎜,但锥体最小端长度除外;上锥体或仓底的任意焊缝之间的距离不得小于100㎜;上锥体或仓底锥体拼缝与相邻仓体焊缝之间的距离不小于100㎜。

五、筒体制作

下料

筒体、下料应根据排板图进行,并应考虑材料焊缝收缩量。

板材的切割采用剪板机。

板材表面的局部缺陷应进行修磨,修磨深度不应超过板厚的负偏差,修磨后表面应平滑过渡。

筒体板的尺寸的允许偏差应符合下表的规定:

坡口加工

坡口加工应采用刨边机进行加工,坡口形式和尺寸见下图。设计图纸有明确要求的应按设计图纸进行加工。坡口加工应保证坡口角度,钝边均匀,保证坡口质量。加工后的坡口表面应平整,且无毛刺和飞边。

筒体主体结构焊缝坡口形式和尺寸

滚弧

筒体板的成型采用滚板机滚制,形成半壳体(见下图所示)。为防止卷制后的板材变形,卷板后配置卷弧胎具(与铝板接触处衬δ=2㎜的过滤布),卷板时用天车配合吊扶筒板,用样板控制和检查成型的弧度,卷好的板材放置在卷弧胎具上(与铝板接触处衬δ=2㎜的过滤布)。

槽钢

料仓下锥体的成型,可采用卷板机将扇形板分块卷制。

筒体、仓裙板滚圆前,板端应利用钢板衬布的胎具进行预弯,并用弦长不小于250㎜的样板检查圆弧度,其间隙不得大于㎜。

滚圆后的筒体板,用弦长为1.5米的样板检查,其间隙不得大于3㎜.

单个筒节制作

筒节组对应在现场钢平台上进行。详见下图。

筒节组对图

为保证筒节组对的圆度和垂直度,在上部和下部设置涨圈。铝板与涨圈接触处衬不锈

钢板(δ=2)或毡布。上部胀圈距离筒节上沿100㎜左右。涨圈中间用立柱将两个涨圈连接为一体。

纵焊缝组对间隙应符合下表要求:

钢平台螺旋千斤

垫不锈钢板

立柱

涨 圈

限位挡板

槽钢垫墩

纵焊缝组对间隙

纵焊缝对口错边量:b≤且b≤3mm。料仓单个筒节组对时,端面应在同一平面上,其板端错口不应大于1㎜。

单个筒节同一断面上的最大直径和最小直径之差不应大于公称直径的1%,且不大于30㎜。

现场吊装

焊接检查

焊缝必须进行百分之百外观检查,检查前应将焊缝及其附近表面的飞溅物清除,并标上焊工代号。

焊缝外观质量应符合下列要求

1)焊缝应与母材表面圆滑过渡,其表面不得有裂纹、未熔合、气孔、氧化物夹渣及过烧等缺陷。

2)焊缝余高和余高差:外e≤1+且不得超过3mm,内e≤2mm。

3)焊缝咬边深度:不得超过0.5mm,且连续长度不超过100mm。

4)表面凹陷:不允许。

5)焊缝宽度差:手工焊不大于3mm。

6)角焊缝焊脚高:不小于图样规定的焊脚高。

检测

焊缝进行煤油渗透检测。

焊接接头理化检测百分之十。

焊缝返修

焊缝返修由合格焊工担任,返修工艺措施应经焊接技术负责人批准,同一部位的返修次数不应超过两次。对经过两次返修仍不合格的焊缝,如再进行返修,应经施工单位技术负责人批准。

打磨

料仓焊缝打磨应在焊缝质量检查合格后进行。

六、吊装

上吊装段的组对利用倒装法逐段组对各筒节。,利用50吨吊车和平衡梁吊起锥体与筒节段,逐节组对安装到筒体,完成上吊装段的组装。上吊装段图

将预制好的筒节利用平衡梁进行吊装,注意夹具与铝板间垫一不锈钢板,以免损坏铝板,详见下图。在吊装前筒节上部胀圈不应撤下。

环焊缝组对间隙应符合下表要求:

环焊缝组对间隙

料仓筒节组对后应保证内壁齐平。环缝焊接后,检查焊缝焊接质量和筒节几何尺寸是否符合规定要求,若有不符合要求处应进行矫正。

环焊缝对口错边量允许偏差(㎜)

筒体对接纵缝形成的棱角应用弦长1/6的内径,且不小于300㎜的内样板检查其值不得大于板厚的1/10加2㎜,且不应大于5㎜。对接环缝形成的棱角E,用长度不小于300㎜的检查尺检查,其值不得大于板厚的1/10加2㎜且不大于3㎜。

找正

料仓的找正基准应符合下规列定:

1)料仓底座环、支座环的底面标高应以基础的标高基准线为基准。

2)料仓位置及方位以基础中心线为基准。

3)料仓的垂直度以料仓上0°90°180°270°处的方位线为基准.

5.4.2.2料仓找正应符合下列规定:

1)找正应在同一平面上互成直角方向的两个或两个以上的方位进行。

2)垂直度的调整和测量工作应避免在一侧受强阳光照射或风力大于4级的条件下进行。

3)应用调整垫铁的方法进行找正,不得用紧固地脚螺栓及局部加压的方法进行找正。

4)螺母与垫圈、垫圈与设备底座间的接触应良好,地脚螺栓的紧固应均匀对称。

5)找正完毕,应将垫铁焊牢.

6)料仓找正后,其安装的允许偏差应符合下表的规定:

料仓安装的允许偏差

七、措施用料计划

7.3.1 成品料仓施工措施用料

7.3.2不合格及掺混料仓施工措施用料

八、施工质量措施

质量组织结构

质量控制措施

1) 严格执行公司质量保证手册、程序文件、作业指导书的有关规定和要求,对施工全过程进行质量控制;

2) 制定质量经济责任制,实行质量否决权;

3) 实行三检制,明确质量责任;

4) 作好工序检验,只有合格工序才能转入下道工序;

5) 认真做好开工前的技术交底工作,使作业人员掌握施工程序,作业工艺方法,操作规程及质量检验标准。

质量保证措施:

8.3.1所有参加本次焊接工作的焊工必须取得《焊工上岗证》和《焊工合格证》;

对焊缝质量进行煤油渗透试验。

工装卡具应装在外壁上,拆除工装卡具时,不得损伤母材,否则应进行修补,并打磨平滑。

8.2.6滚制完的壁板一定要放置在壁板胎具上,以防止壁板变形。

8.2.7料仓焊接过程中,应分段进行煤油渗漏试验,即将焊缝能够检验的一面清洗干净,涂以自沾浆,待干后,在焊缝另一面涂以煤油,使表面得到足够的浸润,过半小时以后检查,白粉表面不应有油渍。

8.2.8应避免机械损伤,在制造安装过程中如有机械损伤,应进行修磨,修磨深度不应超过板厚的负偏差,修磨后表面应平滑过渡。

九、安全保障措施

钢结构住宅

钢结构住宅发展现状的评述 周建龙 [提要] 钢结构住宅是十五期间我国将要重点推广的项目,其具有强度高、结构尺寸小、自重轻、施工速度快、抗震性能好及工业化程度高的特点。本文对国内外主要的钢结构住宅结构形式进行了回顾和总结,对各种结构体系进行了评述,并对钢结构住宅设计中存在的主要问题提出了建议。 [关键词] 钢结构住宅结构体系 一。概述 改革开放以来,我国的钢产量有了很大的提高,特别是从1997年以后,我国的钢产量连续四年超过亿吨,但我国的钢结构用钢量占总钢产量的比例仅为2%,而在钢结构用钢量中,建筑钢结构用钢量又仅占10%,这与我国作为产钢大国的地位是很不相称的,为此,国家外经贸委会同冶金部制定了在建筑工程中推广使用钢结构的一系列政策措施,争取在“十五”期间建筑钢结构的用量达到总钢产量的3%,至2010年建筑钢结构的用量达到总钢产量的6%,而建设部将钢结构住宅体系的开发和应用作为我国建筑业用钢的突破点,并且制定了《钢结构住宅建筑体系产业化技术导则》和《钢框架核心筒住宅建筑体系技术导则》。钢结构住宅具有强度高、自重轻、抗震性能好、施工速度快、结构构件尺寸小、工业化程度高的特点,同时钢结构又是可重复利用的绿色环保材料,因此钢结构住宅是符合国家产业政策的推广项目。随着国家禁用实心粘土砖和限制使用空心粘土砖的政策的推出,加快住宅产业化进程、积极推广钢结构住宅体系已迫在眉睫。但我国的钢结构住宅尚处于探索起步阶段,这种体系在钢结构防火、梁柱节点做法、楼板形式、配套墙体材料、经济性及市场可接受程度上尚有许多不完善之处。从前几年开始,全国陆续出现了一批钢结构住宅试点项目,如山东莱钢的樱花园住宅小区、天津的钢框架—剪力墙高层住宅、北京赛博思金属结构有限公司的钢框架核心筒多层住宅、上海冶金设计院设计的陆海城、中福城项目、马鞍山钢铁股份有限公司设计的18层示范实验住宅楼等。我院的钢结构住宅设计刚刚起步,为使大家对钢结构住宅有一全面了解,为今后的设计积累必要的技术资料,现对国内钢结构住宅体系作一介绍。 二.结构体系 钢结构住宅结构体系大致可分为以下几种形式: 1.钢框架与混凝土筒体(墙体)的混合结构体系 2.钢框架加支撑的结构体系 3.钢框架与预制混凝土墙体的框剪结构体系 4.纯钢框架结构体系 5.错列桁架结构体系 6.轻钢龙骨结构体系 1) 钢框架与混凝土筒体(墙体)的混合结构体系的特点 钢—混凝土混合结构的平面布置一般为楼电梯或卫生间采用钢筋混凝土,形 成主要的抗侧力结构,而外周的框架则采用钢框架,这种结构体系将钢材的强 度高、重量轻、施工速度快和混凝土的抗压强度高、防火性能好、抗侧刚度大 的特点有机地结合起来,外周梁柱连接一般采用刚性连接,而楼面钢梁与混凝 土墙则采用铰结,由于混凝土承担了绝大部分的水平力,故而混合结构的位移 控制指标可参照钢筋混凝土结构采用,但框架部分承担的地震剪力不得小于结

屋顶造型钢结构施工方案

钢结构施工组织设计 工程名称:达 工程地点: 施工单位: 编制单位:编写人: 监理单位审核意见:审核人:

建设单位审核意见: 审核人:

第一章编制依据 第一章工程概况及特点第三章组织体系 第四章施工部署 第五章钢结构制作 第六章钢结构安装 第七章外维护系统安装第八章质量控制措施第九章安全控制措施第十章文明施工措施

屋顶造型钢结构工程 钢结构施工组织设计 第一章编制依据 1、有关施工及验收规范和质量检验评定标准: 《建筑工程施工质量验收统一标准》 (GB 50300—2001) 《钢结构工程施工质量验收规范》(GB 50205-2001) 《建筑钢结构焊接技术规范》( JGJ81—2002)、( J2018—2002) 《碳钢焊条》 ( GB/T5117) 《低合金钢焊条》( GB/T5118) 《钢结构扭剪型高强螺栓连接副》( GB3632-3633) 《钢结构高强螺栓连接的设计、施工及验收规程》 ( JGJ82) 《钢焊缝手工超声波探 伤方法和探伤结果分级》 ( GB 11345) 《屋面工程质量验收规范》 (GB5020—2002) 2、本工程设计图纸及有关设计文件 第二章工程概况及特点 中山银泉酒店屋顶造型为“菠萝” 状的钢结构工程,钢结构造型底部直径为13米,上部直径 3.2米,高10米,顶部设一根直径960?300mm,高18米的外包不锈钢的天线。整个造型建筑物外包金色铝板和金色镀膜玻璃,特显酒店辉煌、豪华的气势。 第三章组织体系

1项目管理人员 项目经理: 项目总工: 施工员: 安全员: 质检员: 2、现场项目部主要岗位职责: 2.1项目经理 2.1.1组织编制项目质量计划,使整个项目按照IS09002标准体系运作。

钢结构专项施工方案

钢结构专项施工方案

泰州市华诚医学投资集团有限公司医药高新区环卫生停车场工程 钢 结 构 施 工 方 案 编制单位:泰州市恒祥建筑装饰工程有限公司编制日期:2017 年10月20日

第一章编制目的与依据 一、编制目的: 本施工方案编制的目的是:为停车场钢结构工程提供较为完整的纲领性技术文件,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据: 1、施工图纸等资料。 2、建筑工程安装文明施工规范、标准。 3、钢结构施工节点图集、ISO9001质量保证体系标准文件,质量手册等技 术指导性文件以及现有同类工程的施工经验、技术力量。 4、根据中国现行的有关标准和规范要求: (1)《钢结构工程施工质量验收规范》(GB50205-2001) (2)《建筑钢结构焊接规程》(JGJ81-91) (3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95) (5)《钢结构防火涂料应用技术规范》(CECS24:90) (6)《钢结构焊缝外形尺寸》(GB5777-96) (7)《建筑设计防火规范》(GBJ16-87) (8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92) (9)《涂装前钢材表面除锈和除锈等级》(GB8923-88)

第二章工程概况及特点 一、工程概况 工程名称:高新区环卫停车场项目工程 建设地点:位于南官河西侧、姜高路南侧 建设单位:泰州市华诚医药投资集团有限公司 设计单位:泰州市海陵建筑设计院有限公司 监理单位:江苏祥和项目管理有限公司 施工单位:泰州市恒祥建筑装饰工程有限公司 本工程主要1#库、2#库、修理车间三部分组成。总建筑面积约4774平方米。其中办公楼面积为1984平方米,修理车间面积约为240平方米,停车库面积约2550平方米。 ①结构形式:单层型钢结构; ②材料选用: a、本工程钢柱、钢梁、加劲肋、盖板及梁柱端头板等材质均采用Q345B 型钢制作。其中钢梁及钢柱采用H型钢。 b、普通螺栓为A级5.6级M20。 c、焊接焊条采用E50XX型焊条(对Q345钢)。焊接焊条应符合《碳钢焊条》GB5117或《低合金钢焊条》GB5118的规定. d、预埋件锚筋采用HRB335热轧钢筋,锚栓材质采用Q345B。

钢结构房屋施工技术方案

钢结构房屋施工技术方案 1钢结构制作、安装施工技术方案 1.1 钢结构制作 按照初步设计图纸和结合现场实际情况确定,立柱、砂斗梁、钢梯、主梁等全部在工厂预制完成;所有砂斗先将壁板(包括加强筋板和加强角钢等)在工厂预制完成,运至现场后,吊装至安装位置拼装完成。平台支撑梁、辅助梁、平台面板等在现场预制后吊装至安装位置后拼装完成。 1.1.1钢结构制作工艺流程 1.1.2钢结构制作工艺说明 a.施工准备 按施工图编制材料采购计划。并按计划进行采购。 所采购的工程用钢材应具有生产厂质量证明书,并应符合设计、招标要求的

质量要求(钢材必须符合GB700-65所规定之机械特性)。对有疑问的钢材按国家标准《碳素结构钢》的要求进行抽样检查。 对主要工程设备和材料,需征得监理公司及业主书面认可后方可采购。所购设备和材料必须有合格证,且需经监理公司检验合格签字并由业主签字认可后,方可使用。 当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材负偏差值的1/2。 按施工图所标明的钢结构规模,工作量准备充足的施工人员,工机具等。 由专业技术人员向施工人员作技术交底,说明钢结构制作的工艺要求,质量要求和施工方法。 b.放样、号料、下料。 预制件根据施工图要求进行放样和制作样板并按所放样进行号料。 放样和号料应根据工艺要求预留制作和安装时的焊接收缩余量及切割、刨边和铣平等的加工余量。 放样和样板的允许偏差应符合下表规定 号料的允许偏差应符合下表规定 按号料时所划切割线、利用等离子切割机、气割、联合冲剪机、剪床等装备进行切割。 气割前应将钢材切割区域表面的铁锈、污物等清除干净,气割后应清除熔渣和飞溅物。 气割的允许偏差应符合下表规定

阳光(采光顶棚)钢结构安装专项方案

xxxxx采光顶钢结构安装及装饰工程 安全项施工方案 编制人: 审核人: 审批人: xxxxx有限公司

目录 1编制依据 (1) 2工程概况 (1) 3安全文明施工目标及承诺 (1) 4安全生产组织架构 (2) 5我单位的施工安全责任 (2) 6对相关人员的安全文明施工的教育培训措施 (4) 6.1三级教育培训 (4) 6.2平常施工安全培训教育 (5) 7安全施工保证体系 (5) 7.1组织保证体系 (5) 7.2安全生产管理制度 (6) 7.3消防保卫制度 (8) 7.4卫生管理制度 (8) 7.5本工程建设安全防护、文明施工措施项目 (9) 8安全施工 (11) 8.1施工危险性分析 (11) 8.1.1钢结构施工过程中的主要安全伤害形式 (11) 8.1.2起重作业的安全风险 (12) 8.1.3使用电气设备的安全风险 (13) 8.1.4动火作业的安全风险 (14) 8.1.5高处坠物的安全风险 (15) 8.2安全施工保证措施 (15) 8.2.1施工现场消防设施布置 (15) 8.2.2施工期间防雷措施 (17) 8.2.3个人防护措施 (19) 8.2.4高处作业 (20) 8.2.5悬空作业 (20) 8.2.6夜间作业 (21) 8.2.7交叉作业 (21) 8.2.8雨季作业 (21) 8.2.9防止高空坠落和物体落下伤人 (22) 8.2.10施工电器安全技术内容 (22) 8.2.11防止氧乙炔瓶爆炸 (25)

9安全措施 (26) 9.1上人通道 (26) 9.2安全网设置 (26) 9.3劳保用品使用 (27) 9.4玻璃幕墙安装措施 (28) 10汽车吊吊装安全方案 (28) 11生产安全事故的应急救援和调查处理 (31)

钢结构天棚施工方案样本

目录 第一章工程概况及工期安排 (1) 一、编制根据 (1) 二、编制原则 (2) 三、编制目 (2) 四、工期安排 (3) 第二章施工组织 (3) 一、施工准备 (3) 二、重要技术办法 (5) 三、安全文明施工保证办法 (15) 第三章防雷及接地安装 (22) 第四章工期技术保证办法 (23) 第五章质量技术保证办法 (24) 一、质量管理体系 (24) 二、质量保证办法 (25) 第六章安全生产管理体系及事故应急预案 (27) 一、安全生产管理体系及保证办法 (27) 二、事故应急预案 (29) 1、应急救援组织 (29) 2、应急响应 (29) 3、应急救援装备 (31) 4、应急救援办法 (32) 第七章文明施工和环保办法 (36) 一、文明施工办法 (36) 二、环保办法 (36) 第八章交叉施工协调组织办法 (38) 第九章雨季、大风施工保证办法 (39)

第一章工程概况及工期安排 一、编制根据 1、龙归污水解决厂扩建工程施工图纸 2、《钢构造设计规范》GB50007- 3、《型钢混凝土组合构造技术规程》(JGJ 138-) 4、《冷弯薄壁型钢构造技术规程》GB50018- 5、《碳素构造钢》GBJ700-88 6、《碳钢焊条》GBJ5117-85 7、《建筑钢构造焊接技术规程》JGJ81- 8、《压型金属板设计施工规程》(YBJ216-88) 9、《钢构造工程施工质量验收规程》GB50205- 10、《钢构造工程质量检查评估原则》GB50221-95 11、《型钢混凝土组合构造技术规程》(JGJ 138-) 12、《建筑钢构造防腐蚀技术规程》(JGJ/T 251-) 13、《钢构造高强度螺栓连接技术规程》(JGJ82-) 14、《建筑钢构造焊接技术规程》(JGJ81-) 15、《钢骨混凝土构造设计规程》(YB 9082-)

住宅楼钢结构工程施工组织设计方案

第1 章编制说明 本施工组织设计是为中国科学院半导体研究所中青年科技人员住宅楼工程投标需要编制的。 编制的指导思想是:投标时为业主着想,施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术上可靠的前提下,保质、保量、保工期。 本施工组织设计在编制过程中,充分考虑了该工程的施工特点及相应的施工规范要求和我公司内部管理制度,本着优化施工方案、强化质量管理、合理降低工程 造价、缩短工期的原则,编制了本工程的施工方案。在为本工程制定质量目标的同 时也充分考虑了现场条件和建设单位的要求,并在方案中充分体现新技术、新工艺、 新方法、新材料,确保优质高效的完成本工程的施工任务。 5 第2 章编制依据 2.1 以甲方提供的北京市建筑设计研究院设计的《中科院青年科技人员住宅》图纸、 答疑文件及招标文件有关要求,并通过对施工现场的实地考察、通过实测取得的数 据为依据。 2.2 方案编制中参考了国家有关建筑设计和施工技术验收现行规范、北京现行的质量 评定标准;北京市1996 年建设工程概算定额及北京市建设工程造价管理处的有关规 定。 (1)规范、规程表2-1 序号类别规范、规程名称编号 国家《混凝土结构工程施工及验收规范》GB 50204-92 2 国家《砌体工程施工及验收规范》GB 50203-98 3 国家《屋面工程施工及验收规范》GB 50207-94 4 国家《采暖与卫生工程及验收规范》GB J242-82 5 国家《通风与空调工程施工及验收规范》GB 243-82 6 国家《电气装置安装工程施工及验收规范》 GBJ 50254-96 GB 50257-96 GB 50258-96 GBJ 232-82 7 国家《地面与楼面工程施工及验收规范》GBJ 209-83 8 国家《建筑装饰工程施工与验收规范》JGJ 73-91 9 行业《泵送混凝土技术规程》JGJ/T 10-95

钢结构住宅施工中的常见问题及预防措施 吕印铭

钢结构住宅施工中的常见问题及预防措施吕印铭 发表时间:2019-06-20T09:01:42.260Z 来源:《基层建设》2019年第8期作者:吕印铭 [导读] 摘要:近年来,钢结构住宅的建设逐渐增多,但在钢结构住宅的施工过程中,经常出现一些问题,对钢结构住宅的质量造成了严重的影响。 河南天丰钢结构建设有限公司河南新乡 453000 摘要:近年来,钢结构住宅的建设逐渐增多,但在钢结构住宅的施工过程中,经常出现一些问题,对钢结构住宅的质量造成了严重的影响。因此,本文对钢结构住宅施工中的常见问题及预防措施进行详细研究。 关键词:钢结构;住宅施工;常见问题;预防措施 一、钢结构特点分析 1、绿色、节能、环保,符合可持续发展理念 我国自改革开放以来,提出了可持续发展的理论和观念,进而各个方面的发展也都围绕着绿色、环保来进行,钢结构正好符合这方面的需求,建筑钢结构中的一些基础材料可以进行工业化生产,同时其还具备高强度和高效能这两个特点,更为重要的是,建筑钢结构具备强大的支撑能力。除此之外,还可以将钢结构利用过程中所产生的一些零碎边角料进行回收利用,实现资源的循环利用,减少施工单位的材料成本,提升施工单位的经济效益。这种材质自身比较轻便,并且非常符合相应的建筑材料标准,在实际应用和运输的过程中都比较方便。 2、强度高、抗震性能好 钢结构强度极高,并且其弹性模量也比较高,所以在相同的承重条件下,会比其他建筑结构更加节省材料和空间,例如钢筋混凝土结构,最终有效地减少建筑结构的竖向面积,提升建筑结构的使用面积。除此之外,因为钢的物理性能及内部组织比较均匀,所以在受力情况下各个部分基本相同,如果受力没有超过极限,会产生一定的弹性,工作性能十分良好。钢材还具备较强的延展性,能够在很大程度上减小地震对建筑结构所带来的伤害,避免结构出现断裂等相关情况。 3、施工成本低 当前很多建筑结构中都采用钢结构,一方面是因为钢材自身的特性,钢材在应用之后还可以回收再利用,进而有效地降低建筑单位的材料成本;另一方面则是因为我国建筑钢结构施工技术已经发展的比较成熟了,钢结构的安装和加工等施工都十分方便,在这种背景下,合理地应用钢结构能够极大地提升建筑施工的效率、减少施工周期;最后,就是在建筑钢结构实际施工过程中,受外界环境影响比较小,能够很好地保障房屋建筑的稳定性,其经济性也十分明显。 4、实用性好 钢结构的实用性具体表现在其建筑材料的质量和重量这两个方面。首先就其重量方面来说,通常情况,相比较于传统的混凝土和砖木结构的建筑材料而言,建筑钢材的重量比较轻,进而施工操作起来十分简便;然后就是钢结构具备非常好的力学性能,其刚度和强度都比较高,进而在施工完成之后,建筑抗震性能十分好,这几个方面都充分地表现出了建筑钢结构的实用性。 二、钢结构住宅施工中常见问题 1、焊缝开裂问题 经过对钢结构住宅建设的研究发现,在焊接过程中经常出现焊缝开裂问题,主要以下包括原因:(1)由于焊件的材质含碳量较高,导致钢材本身的强度与刚度不足,导致在焊缝过程中出现开裂问题;(2)焊条质量未达到施工要求,导致焊缝过程中开裂问题出现;(3)施工人员对部分构件的焊接施工顺序不规范,进而导致焊缝开裂问题;(4)施工人员在焊接过程中随机增加焊肉,导致出现应力集中或焊肉过量变形的问题,导致焊缝开裂,影响钢结构住宅的整体施工质量;(5)在施工人员进行组对焊接时期也极易出现焊缝开裂的问题。该问题的出现主要是由于焊接者进行组对焊接时焊后放置位置不平衡,焊件的应力释放导致焊件出现变形、开裂问题。 2、构件侧弯问题 构件侧弯问题的原因主要包括:(1)由于在施工过中未搭建施工辅助平台,导致基准面出现侧弯问题,进而导致焊接施工后构件出现弯曲问题;(2)由于施工过程中,材料运输地点、材料堆放地点以及起吊点设置不合理,导致构件出现弯曲问题;(3)由于构件组装间隙不均,导致焊接施工后出现一侧弯曲变形问题;(4)由于在构件组装与拼装过程中采用强行组装的焊接方式,进而导致构件在焊接后还存有大量的残余应力,导致构件侧弯问题。另外,在构件焊后放置时期放置不平,支撑点数量太少也会导致构件弯曲变形。 3、局部变形以及角变形问题 导致局部变形以及角变形问题的原因主要包括:(1)由于制作的构件存在刚性较小、密度不均匀等的问题,导致焊接后出现收缩变形不一致的问题,使钢结构出现局部变形;(2)对构件进行焊缝布置时,构件本身即存在焊缝不均的问题,导致焊接施工后焊接较多的部位出现收缩较大,变形不一致的问题;(3)在焊接施工时,材料放置不平,导致钢结构出现局部变形问题。 三、钢结构住宅施工中常见问题的预防措施 1、焊接中焊缝开裂问题出现的预防措施 针对上述钢结构焊接过程中常出现的焊缝开裂问题,本文提出以下具体预防措施:(1)应对焊件的质量进行全面的试验检测,明确材料中的碳含量、硫含量等具体数据信息,进而保障材料的质量水平处于标准施工范围内,避免焊缝开裂问题;(2)选择焊条与焊剂时,应选择与整体结构材料相适应的材料,进而避免在焊缝施工时期出现开裂问题;(3)进行具体焊接施工时,规范施工人员对刚度较大的构件的施工顺序,先对裂缝较大且收缩量大的部位进行焊缝施工,进而避免焊缝开裂问题;(4)焊接尺寸较大并且焊缝数量较多的构件时,可以采取分层焊接、分段焊接等焊接方式,并且避免在焊接中出现随机增加焊肉的情况,以保障具体焊接中的焊缝开裂问题得到避免,在实施焊接时期,焊接人员还应对焊接电流、焊接速度、焊接方向进行控制,保障整体焊接手法使用的一致性;(5)在施工人员应经常翻动构件,使焊接过程中出现的应力相互抵消,避免变形、开裂问题;(6)进行组对焊接时,应对施工平台进行检测,保障施工平台的找平符合标准,进而避免出现组对焊接时出现焊件应力释放引起的开裂问题。同时,在对钢平台找平情况进行检测时,应采用挂通线检查的方式。 2、施工中构件侧弯问题出现的预防措施 针对上述钢结构住宅施工中常出现的构件侧弯问题,本文提出以下具体预防措施:(1)应在构件施工中搭建施工平台,并对挂通线进

钢结构加层施工方案

1、北京星胜建筑工程设计有限公司设计的XX教学楼加层工程设计图纸。 2、业主提供的招标文件。 3、对施工现场及周围环境的调查。 4、国家有关建筑安装工程施工及验收规范、建筑安装工程质量检验评定标准和北京市施工现场管理及有关法规文件要求。 5、ISO9000族质量管理和质量保证标准。 本工程位于朝阳区安外惠新北里10号,是XX教学楼加层。原建筑为四层框架结构,现再加二层,五层作为学生宿舍和老干部活动中心,六层作为报告厅及图书阅览室。 工程特点: 1、建设面积两层共 m2,场地面积950 m2,场地较小。 2、所加五、六层层高分别为3.9m,4.3m,加层后檐高24.6m。 3、原建筑及新加两层结构形式为现浇框架,六层顶横向采用钢屋架,顶板采用压型板,加层后整体结构抗震设防烈度为8度,框架抗震等级二级。 4、墙体全采用加气混凝土砌块,外墙厚250mm,内墙厚150mm。 5、外装修和原外装一致采用面砖镶贴。 6、内装修: (1)楼地面:阅览室、活动中心、走道、楼梯间为现浇水磨石地面,卫生间铺地砖,其余的办公室、宿舍等均为细石混凝土楼面。 (2)顶棚:大部分采用石膏板吊顶涂耐擦洗涂料,楼梯间板底涂耐擦洗涂料。 (3)内墙面:耐擦洗涂料 7、门窗工程:铝合金窗、木门 8、水暖工程:包括采暖、生活给水、排水、消防 9、电气工程:包括钢管暗敷设、管内穿线、灯具安装、开关插座安装、配电箱安装、防雷接地系统 (一)工程目标: 1、质量目标:优良。 2、安全文明施工目标:争创北京市文明安全工地。 3、工期目标:合理划分施工流水段,科学安排工序,确保合同工期。 4、管理目标:规范项目管理行为,充分调动项目经理部全体成员的积极因素,利用我单位在施工、经营、技术管理中的优势,实现现代化管理。保证工程在管理、质量、文明、作风上创出一流水平,让用户放心和满意。 (二)组织机构: 1、组织机构:该工程按项目法组织施工,组建办公教学楼加层项目经理部。施工现场配备专业技术人员、领工员、安全员、质量检查员,分别负责技术管理、施工管理、安全防护、质量检查各项工作。配有丰富实践经验和较高水平的老工人负责主体、装修质量关。项目经理部管理人员均在现场办公,及时解决施工过程中出现的问题。 (1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策重大事宜,对工程进度、成本、质量、安全和现场文明施工等负全部责任。

钢结构 施工方案

钢结构制作安装施工方案 施工组织设计 工程名称:编制单位: 编制人:审核人:批准人: 编制日期:年月 目录 第一章工程概况及特点 (3) 第一节工程概况..................、.. (3) 第二节工程特点 (3) 第三节编制依据 (4) 第二章施工部署 (4) 第一节施工段划分 (4) 第三章钢结构制作安装工艺 .............、 (5) 第一节钢结构制作 (5)

第二节钢结构安装 (7) 第三节钢结构焊接................................................. (15) 第四章质量和进度保证措施 (18) 第一节质量控制措施 (18) 第二节雨季施工措施 (19) 第五章安全保证措施 (21) 第二节安全保证措施 (21) 附表

第一章工程概况及特点 第一节工程概况 一、工程概况 本工程为阿玛尼艺术公寓项目园林景观工程车库骨架及景墙骨架(图号:LD5.01-LD5.08)钢结构工程,位于成都市顺江路335号。本钢结构骨架总长约23.5M,结构形式为钢梁组合框架结构,连接形式为焊接。纵向轴距多为1.5M,2M横向轴距为5.2M、7.55M两种,安装高度较高。 本工程为保证施工周期,采取钢结构工厂化制作好后运送到现场安装,安装结束后在现场进行面漆涂装。 二、建设、设计、施工、监理单位 工程名称:阿玛尼艺术公寓项目园林景观工程《车库骨架及景墙骨架》设计单位:成都赛澜景观设计有限公司建设单位:成都晨川实业有限公司 监理单位:四川省川建院工程项目管理有限公司施工单位:成都市广田华南装饰工程有限公司 第二节工程特点 一、施工工期 本工程钢结构施工工期预计为自开工之日起日历天90天。 二、工程特点 技术特点:因受现场因素(土建、天气、施工用电等)的制约,制作量及安装量比较大,构件吊装高度较高;连接形式为焊接,做好焊接施工监督和检验工作尤为重要。 安全特点:本钢结构安装属于高空作业,且施工现场受高温和大风影响,预防高空坠落的措施要求高。主要大型机械吊车,对吊装作业的要求较高。

高层钢结构住宅施工注意事项

高层钢结构住宅施工注意事项 随着中国国民经济发展和人口城市化进程加快,我国高层建筑建设持续空前发展。钢结构体系因其本身所具有的自重轻、强度高、施工快等优点,与钢筋混凝土结构相比,更具有在“高、大、轻”三个方面发展的独特优势。中国已成为第一产钢大国,钢结构住宅适宜工厂大批量生产,工业化、商品化程度高,可以将设计、生产、施工、安装一体化,提高建筑产业化水平。钢结构应用于高层建筑已有数十年的历史。首先采用钢结构建造高层建筑的是美国,战后经过经济恢复,高层钢结构工程建设再度兴起,随着炼钢技术和成型制造工艺的发展,给钢结构工程的应用带来新的活力:工程建设日益增加,相应又推动了钢结构设计与施工技术的不断进步积完善。现对超高层钢结构施工技术进行简要总结。超高层钢结构施工技术主要包含如下几方面内容:(1)做好施工前的准备工作;(2)塔吊的选择与布置;(3)严格原材料;(4)钢构件验收;(5)螺栓安装;(6)钢柱安装;(7)焊接;(8)门窗工程安装。 一、做好施工前的准备工作 首先是强化施工图纸的会审工作,图纸是工程施工的依据,工程开工前项目监理机构要组织监理人员熟悉工程图纸与项目有关的规范标准、工艺技术条件,充分领会设计意图。同时,要组织施工单位专业技术人员对图纸进行会审,检查施工图纸中的“错、漏、碰、缺”,力争把问题解决在施工之前,减少因图纸问题对工程质量、进度的影响。其次是认真审查钢结构安装施工组织设计,施工组织设计是施工单位全面指导工程实施的技术性文件,施工组织设计的完善程度直接影响工程的质量、进度。因此,钢结构安装工程施工组织设计审查要针对性和重点,主要内容有:①质量保证体系和技术管理体系的建立;②特殊工种的培训合格证和上岗证;③新工艺的应用;④对工程项目的针对性;⑤质量、进度控制的措施和方法;⑥施工计划(工期)的安排。 二、塔吊的选择与布置 塔吊是超高层钢结构工程施工的核心设备,其选择与布置要根据建筑物的布置、现场条件及钢结构的重量等因素综合考虑,并保证装拆的安全、方便、可靠。在塔吊的选择上应优先考虑内爬式塔吊,因为钢结构建筑采用内爬式塔吊不需要对楼层进行加固,并且在起重机布设位置上有较大的自由度。另一方面,采用内爬式塔吊进行钢结构高层建筑吊装施工,对塔吊起重能力和幅度要求不像采用附着式塔吊那样苛刻。从经济上考虑,为节约成本,优先选用内爬式塔吊进行钢结构超高层建筑的施工。 三、严格原材料 钢结构有很多优点,但其缺点是导热系数大,耐火性差。随着冶金技术的提高,耐火钢的研究成功并投入生产,为钢结构的进一步发展创造了条件。在选择中,首先钢筋的质量证明文件应齐全有效,且进场检验应符合规范和设计要求。连接套筒应有出厂合格证,材料一般为低合金钢、优质碳素结构钢,其设计抗拉承载力标准值应不小于被连接钢筋的受拉承载力标准值的倍,套筒长为钢筋直径的二倍。 四、钢构件验收

屋顶造型钢结构施工综合方案样本

屋顶造型钢结构施工综合方案

钢结构施工组织设计 工程名称:达 工程地点: 施工单位: 编制单位:编写人: 监理单位审核意见:审核人: 建设单位审核意见:审核人:

目录 第一章编制依据 第二章工程概况及特点第三章组织体系 第四章施工部署 第五章钢结构制作 第六章钢结构安装 第七章外维护系统安装第八章质量控制措施第九章安全控制措施第十章文明施工措施

屋顶造型钢结构工程 钢结构施工组织设计 第一章编制依据 1、有关施工及验收规范和质量检验评定标准: 《建筑工程施工质量验收统一标准》(GB 50300—2001) 《钢结构工程施工质量验收规范》(GB 50205—2001) 《建筑钢结构焊接技术规范》(JGJ81—2002)、(J2018—2002)《碳钢焊条》(GB/T5117) 《低合金钢焊条》(GB/T5118) 《钢结构扭剪型高强螺栓连接副》(GB3632—3633) 《钢结构高强螺栓连接的设计、施工及验收规程》(JGJ82)《钢焊缝手工超声波探伤方法和探伤结果分级》(GB 11345)《屋面工程质量验收规范》(GB50207—2002) 2、本工程设计图纸及有关设计文件 第二章工程概况及特点 中山银泉酒店屋顶造型为“菠萝”状的钢结构工程,钢结构造型底部直径为13米,,高10米,顶部设一根直径960~300mm,高18米的外包不锈钢的天线。整个造型建筑物外包金色铝板和金色镀膜玻璃,特显酒店辉煌、豪华的气势。 第三章组织体系

1.项目管理人员 项目经理: 项目总工: 施工员: 安全员: 质检员: 2、现场项目部主要岗位职责: ,使整个项目按照IS09002标准体系运作。 ,确定项目管理的目标与方针。 项目经理 项目副经理 项目总工 工程技术部 计划财务部 办公室 班组一 班 组二 班组三

高层钢结构住宅施工方案设计(非常详细)

锦绣学府2#楼钢结构施工方案 编制: 审核: 批准:

目录 1.工程概况 (3) 1.1.编制依据 (3) 1.2.建设工程总体概况 (4) 1.3.钢结构工程概况 (4) 1.4.结构设计技术要求 (7) 3.施工部署 (9) 3.1.施工目标 (9) 3.2.施工特点、难点 (9) 3.3.施工管理机构 (10) 3.4.施工现场平面布置 (11) 3.5.施工区域划分 (11) 3.6.施工顺序 (13) 4.施工进度计划 (14) 5.施工准备与资源配置计划 (15) 5.1.施工准备 (15) 5.2.资源配置计划 (16) 6.钢结构制作 (18) 6.1.深化设计 (18) 6.2.深化设计总体思路 (18) 6.3.材料采购 (18) 6.4.焊接工艺评定 (19) 6.5.钢结构制作 (20) 6.6.成品运输 (22) 7.钢结构安装 (24) 7.1.钢构件进场验收及交接 (24) 7.2.钢构件塔吊平面图 (25) 7.3.钢构件吊重分析 (26) 7.4.钢构件安装要求 (28) 8.焊接施工 (44)

8.1.焊前准备 (44) 8.2.焊接管理 (45) 8.3.焊接施工工艺 (46) 8.4.焊接过程中应注意事项 (47) 8.5.焊后清理及外观检查 (47) 8.6.检验 (47) 8.7.一般要求 (53) 8.8.涂装工艺 (55) 9.雨季、冬季施工 (58) 9.1.雨季施工措施 (58) 9.2.冬季施工措施 (59) 10.质量保证体系及措施 (64) 10.1.质量管理组织保证体系 (64) 10.2.各主要工序质量控制程序 (68) 10.3.工程质量保证措施 (71) 11.安全生产、文明施工保证措施 (73) 11.1.安全生产保证措施 (73) 11.2.文明施工保证措施 (78) 11.3.环境管理 (78) 11.4.协调关系,防止粉尘和施工扰民 (79) 12.应急预案 (80) 12.1.现场施工主要应急事件 (80) 12.2.应急救援组织体系 (80) 12.3.物资和设施准备 (81) 12.4.应急程序及响应 (82)

钢结构雨棚施工方案

新建浦江镇C-1地块商品住宅项目地下车库钢结构雨棚工程 施 工 组 织 设 计 方 案 编制单位:江西建工装潢有限责任公司 日期:2016年1月18日

第一章编制说明 本工程施工方案根据上海保利建衡房地产有限公司有关设计图纸,结合我公司从事建筑施工中积累的丰富经验及综合我公司劳动力资源,机械设备,技术力量编写而成。 施工方案共分七章,对工程概况、施工总体部署、劳动力和设备进场计划,施工进度计划、组织机构及质量管理,安全管理等进行较详细的阐述。 1.1编制依据: a.《钢结构工程施工质量及验收规范》(GB50205-2002) b.《钢结构高强度螺栓连接的设计施工及验收规程》(JGJ82-91) c.《冷弯薄壁钢结构技术规范》(GB50018-2002) d.《建筑钢结构焊接规程》(JGJ81-2002) e.《屋面工程质量验收规范》(GB50207-2002) f.《涂装前钢材表面除锈及除锈等级》(GB8923) g.《我公司现行的质量、安全手册及项目管理手册》。 1.2工程概况: 汽车坡道雨篷2个,自行车坡道雨篷2个,钢结构用钢采用Q235钢;构架节点全部采用焊接,构件接触面采用表面氟碳喷涂焊缝质量检验级别为二级。

第二章工程管理目标 2.1质量目标 1、竣工验收达到国家验收评定标准的合格以上等级。 2、质保资料和分部分项质量评定与施工同步,内容真实完整。 2.2 文明施工目标 按公司的文明工地管理条例严格管理,争创文明施工先进工地。

第三章技术力量配备 3.1组织机构 在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。项目经理部以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO2000标准和公司质量保证体系文件,达到创优质高效的目标。 项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,项目经理部对公司实行经济责任承包。项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。 项目管理层由项目经理、技术负责人、施工员、安全员、质量员、等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划、组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。 作业层人员的配备:施工人员均挑选有丰富施工经验和劳动技能的正式工和合同工,分工种组成作业班组,挑选技术过硬、思想素质好的正式职工带班。 为保证项目部管理层指令畅通有效,工作安排采用“施工任务书”的形式。要求签发人和执行人签字,项目经理层作为执行的监督者。施工任务书的工作内容完成后由签发人封闭并签字,如未能封闭必须找出原因并对执行人进行处罚。 3.2项目主要人员配置 项目经理一名,项目负责人一名,安装负责人一名,安全人员一名,防火人员一名,玻璃安装人员五名,焊接负责人一名,电焊工人二名,喷漆工一名,技术员二名,钢架安装人员五名

屋顶钢结构施工方案

【屋顶钢结构】 吊装工艺与吊装施工组织一、吊装工艺流程定位——定标高——柱地脚螺栓植筋——弹线——柱安装——钢梁安装——檩条安装——补漆——竣工 二、钢柱安装工艺 (一)、钢柱吊装、校正 1.对基础进行复测,包括锚栓的露出长度,锚栓中心线对基准线的位移偏差,锚栓间距,基础标高,对于不合格的进行处理后方可进行吊装。 2.为了控制柱子的安装标高,还事先在柱子可视的截面上划出500mm的位置,以便安装时进行标高的微调、校正。在复测合格的基础上安装钢柱,首先用单 支钢丝绳将柱子捆绑好,吊点位置选择在距柱端1/3柱长的位置。通过旋转法将柱子吊起,将钢柱吊起送至安装位置。 3.推动柱子将其底板螺栓孔对准基础锚栓,根据情况,反复小范围的调整,直 到所有预埋地脚都对准螺栓孔后,将构件缓缓的落下,注意在此过程中一定要保证柱子的每个预埋地脚都进入到螺栓孔,并且保证柱子垂直下落。 4.当整个柱子基本落到基础上,然后调整柱子的中心线与基础的定位轴线。中 心线的调整主要是通过用水平靠尺(具有测水平和垂直的双重功能)对准基础中心线和和柱子四面已分好的中心线,然后再进行反复调整。 5.调整柱子的标高,由于柱子落在事先复侧的基础上,标高只需进行微调,通 过水平仪检查柱子上事先画好的500mm 线是否与实际的标高相符,使用垫铁,进行标高的调整。 6.柱子的垂直度控制:

①在柱子可视面上事先画出中心线,然后在两个相互垂直的方向用经纬仪对柱子的垂直度进行调整。 ②通过测量柱子内侧距建筑物上弹好的控制线的距离来控制柱子的垂直度。 ③柱子的标高、轴线和垂直度偏差的调整是相互联系的兼顾的,待所有标准都达到时才算完成校正工作。然后进行柱底板与预埋钢筋的塞焊工作。 1.由于此时可以把水平仪架在楼面上对柱子的水平进行测量。 2.待柱子调整完成后拧紧螺栓,进行焊接工作。 7.柱子的焊接:翼缘板、腹板的焊接为全熔透坡口焊。焊接顺序先焊接翼缘。 三、钢梁安装工艺 将钢梁卸车到各柱附近,再由内到外、自下而上逐根按编号用吊车安装钢 梁,只有当梁两端安装螺栓紧固(或点焊牢固)后,方可松钩,依次吊装其它钢梁。检验合格后进行焊接。 四、现场焊接工艺 主要构件焊接工艺 手工焊接应采用多层多道、小电流的焊接方法。 1、对接溶透焊缝(平焊位手工电弧焊) 适用梁柱翼缘板腹板对接焊缝,焊条E4303。 焊接工艺参数: 焊接坡口:b≤12mm单坡口角度60度钝边2mm b>12mm双坡口角度60 度钝边2mm 组装间隙:2---3mm 焊接电流140~~180A,焊接电压24V,焊接速度15cm/min

钢结构厂房施工方案

钢结构厂房施工方案 主要施工工艺流程如下: 施工放线→基础混凝土内预埋螺栓→(钢结构加工制作)门式刚架吊装→吊车梁安装→钢梁安装→屋架、屋面板及屋檐板安装→墙面板安装→钢结构涂装。 一、施工放线 (1)按照设计要求,根据图纸要求,配合土建单位将标高、轴线核实核准。 (2)施工前用经纬仪复核轴线,并用水准仪确定标高,并用墨线在不易损坏的固定物上作好记号,注明标高,并做好记录。 (3)在确定轴线和标高之后,即放好大样之后,再放小样,也就是确定每个钢柱在基础混凝土上的连接面边线及纵横十字轴线,。 (4)在定位钢柱时,要尽量避免钢柱脚与螺栓的碰撞,以避免钢柱底面的变形,从面减少与基础混凝土的接触面,以及螺栓的弯曲变形,造成螺栓纠直之后给螺栓带来的强度损耗。 二、基础混凝土内预埋螺栓 (1)在基础混凝土浇捣之前,再仔细核对螺栓的大小、长度、标高及位置,并固定好预埋螺栓。 (2)在基础混凝土浇捣之前,黄油及塑料薄膜包住预埋螺栓的丝口部分,以避免混凝土浇捣时对螺栓丝口的污染。 (3)在浇捣混凝土之时,派有经验的专人值班,做好混凝土浇捣时对预埋螺栓定位的影响。以避免预埋累栓的位移及标高的改变。 (4)基础混凝土浇捣之后,及时清理预埋螺栓杆及丝口上的残留混凝土。 三、钢结构加工制作 工艺过程: 1.下料图单 ①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。 ②质量检测标准: 应符合设计要求及国家现行标准的规定。 ③检验方法: 检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。 2.放样、号料 ①放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。 ②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。 ③划线前,材料的弯曲和变形应予以矫正。 ④放样和样板的允许偏差见下表: 项目允许偏差 平行线距离和分段尺寸±0.5mm 对角线差 1.0mm 宽度、长度±0.5mm

钢结构住宅施工

钢结构住宅施工 钢结构住宅适合在工厂大批量的生产,并且工业化和商品化程度在不断地提高,能够把设计、生产、施工和安装整合为一体。进而使住宅产业化水平得以提高。基于上面的优点,钢结构在住宅市场势必会有很好的发展前景。 0 引言 钢结构在高层建筑方面的运用已经经历了数十年。美国,战后通过经济恢复第一次使用了钢结构建造高层建筑,随后,高层钢结构工程建设又一次的兴起。由于炼钢技术与成型制造工艺日趋发展,这就给运用钢结构工程带来新的生机,工程建设也不断的增加,因此,也就不断完善了钢结构设计和施工方面的技术,尤其是上世纪六十年代以来,高层钢结构工程飞速的发展,使得钢结构成为人们在高层建筑设计选型上的首选者。软体区1#楼高层住宅钢结构体系的应用研究,更好地提高钢结构体系在住宅产业当中的应用技术,推动国内钢结构在房地产业中的采用,为钢结构体系的发展做出贡献。 1 工程概况 软体区1#商住楼的建筑面积为3.3万㎡,地下是一层,地上为二十六层。它的位置处在武清开发区武清建总建设的小区内。在此建筑楼内,地下是车库,一到三层是公建部分(其外窗使用无框窗),四层及其以上是居住楼(其外窗使用PVC塑钢窗以及中空玻璃)。承

载重量的框架是箱形截面柱和H型梁,这些柱使用的都是马钢生产的Q345B型钢,并且都是在工厂车间加工生产的。楼面是施工现场浇筑混凝土,为保温屋面,我们使用PVC卷材防水聚乙脂发泡。内墙板使用南京产ALC,外墙直接在ALC板(蒸压轻质加气混凝土板)刷涂料。在房屋内,水和电(计量方式为分户)走的都是暗线,在和梁交叉的地方要走梁腹板并事先留好孔。使用美国原装金玛克电暖器。由于屋内的空间很大,可以精装修,这样更能发挥出钢结构的优势作用。 2 主要施工方法 2.1 对于钢结构加工制作箱型柱,我们一般使用钢板。对于加工以及钢结构构件的除锈和焊接都在加工车间完成。 2.1.1 箱型柱制作工艺①钢板拼接。因为各段柱高均在十二米之下,为了确保在下料后钢板的直线度,我们首要做的是把两块钢板拼接在一起。注意,要在钢板的两端开坡口。②划线下料。要依据排料图划线,在划线时,长度方向留余量五十毫米(并沿着划线每隔5米钻Φ8mm孔),宽度方向三毫米。注意,中间的隔板划线不再留余量。使用2台半自动切割机一同沿着划线中心进行切割。注意,每隔5米要留出100毫米不切割,要等到其冷却之后在进行切割。③组装焊接。我们要采用H型钢作为暂时的组装平台,并组装焊接衬板以及在两个腹板上划上组装线。注意,在组装之前,我们要将平台用水准仪找平,同时稳固并垫实H型钢。定位焊。在衬板内侧每隔300mm 焊10-20mm焊缝。将一腹板与隔板组对,定位焊。组对两盖板。定位焊。组装腹板,定位焊。把三根相同长度的箱体并排起来,同时两点

钢结构厂房屋面反吊顶板施工组织方案

高架库屋面板安装 安 全 施 工 方

案 一、编制依据 1、《钢结构工程施工质量验收规范》GB50205-2001 2、《钢结构工程质量检验评定标准》GB50221-95 3、《建筑结构设计统一标准》GBJ68-84 4、《建筑物荷载规范》GB50009-2001 5、《钢结构设计规范》GBJ17-2003 6、《建筑结构荷载规范》GB5000-2001 7、《建筑钢结构焊接规程》JGJ81-91 二、反吊顶板施工特点 本工程屋面高度m,厂房单跨跨度为m,所以合理安排反吊顶板的施工方法和工艺是施工安全的保证。施工时先从轴开始安装,在轴反吊顶板安装完调整后,再进行轴反吊顶板的安装。反吊顶板调整完成后将自攻钉拧紧牢固,以保证该单元的水平度和直度,然后依次进行下一反吊板的安装。

三、屋面板施工机械的选择及施工过程 为保证人员安全,又便于施工,我单位采用檩条吊筐双重保护施工的施工方法,并结合场地采用人工配合滑轮的方法进行上料。 (1)施工机械的选择 本工程以确保工程质量、工期、安全的承诺为目标,按安全需要选择施工机械。本反吊顶板施工主要施工机具为手电钻、拉铆枪等。主要载人施工机具为吊筐,此吊筐为自行加工制作。吊筐采用圆12钢管作为主骨架,吊钩采用圆12钢管进行对焊(焊口要求沿钢管周长100%满焊),吊钩钢管外侧满焊光圆8钢筋作为加固措施,加固筋保证完好,不吃肉,不损伤。吊框四周设置1.2m护栏,以防人员侧身坠落。在吊框北侧设置上下爬梯,爬梯采用圆12钢筋与钢管进行满焊连接,挂钩顶部安装两个滑管便于移动,挂钩下方设置防坠螺母,待挂钩挂在钢梁上后,用相应螺栓将挂钩拧紧锁死,防止应挂钩松动造成吊筐坠落。吊筐骨架转角对焊处均设置加强肋,加强肋采用圆12钢筋。 (2)施工过程 首先在屋面上南北走向(纵向)每轴各设置一根生命线(生命线采用直径20mm 的钢丝绳,采用绳卡连接),施工人员经高架库附楼楼梯上至副楼屋面,利用附楼屋面
