交房时应当如何验房,验收房屋时需要注意什

么?

正在读取...|法邦网

本文系法邦网原创,谢绝任何形式的转载,违者必究。

栏目关注:商品房验房的注意事项有哪些哪些情形购房者可以拒绝收房商品房验收合格的标准是怎样的

导读:房屋质量问题要及早发现,因此验房就非常重要了。那么,对购房者来说,交房时应当如何验房?验收房屋时需要注意什么?一起看看下文吧!

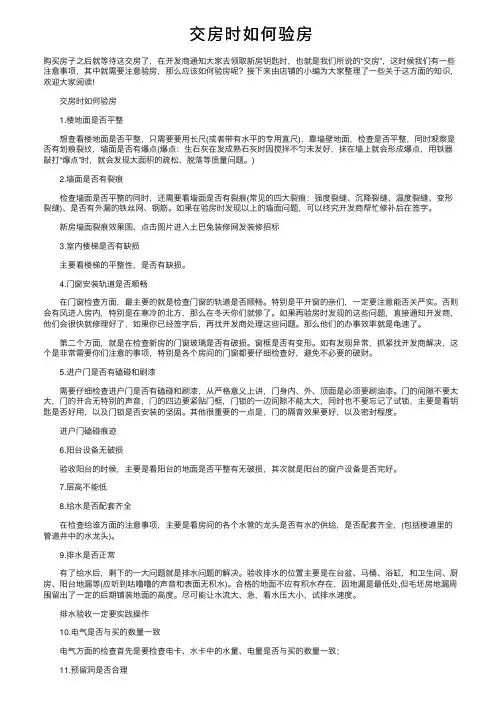

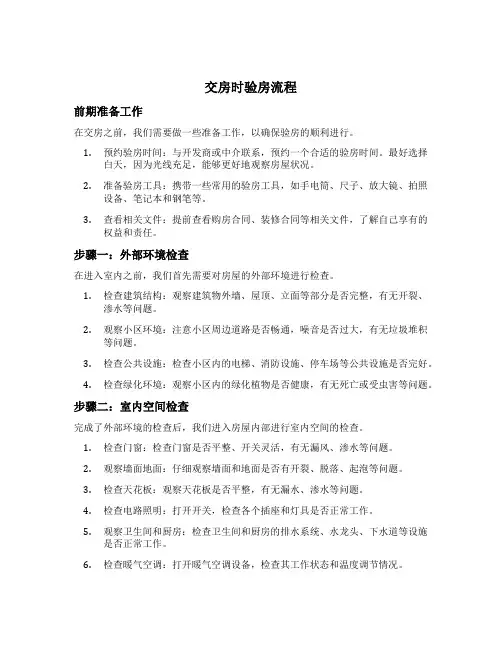

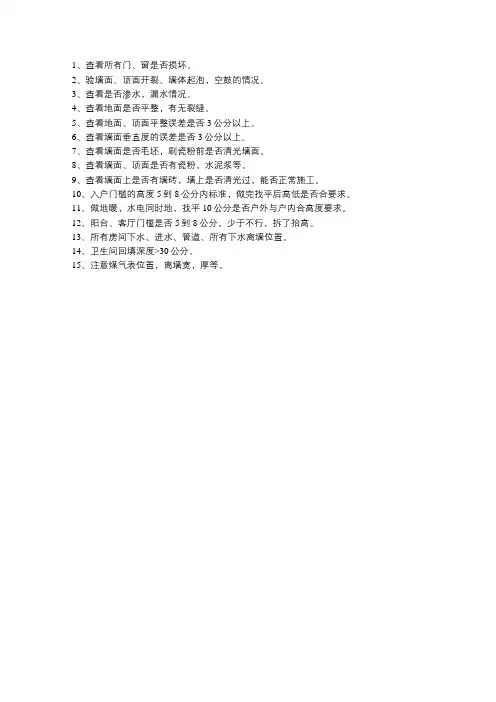

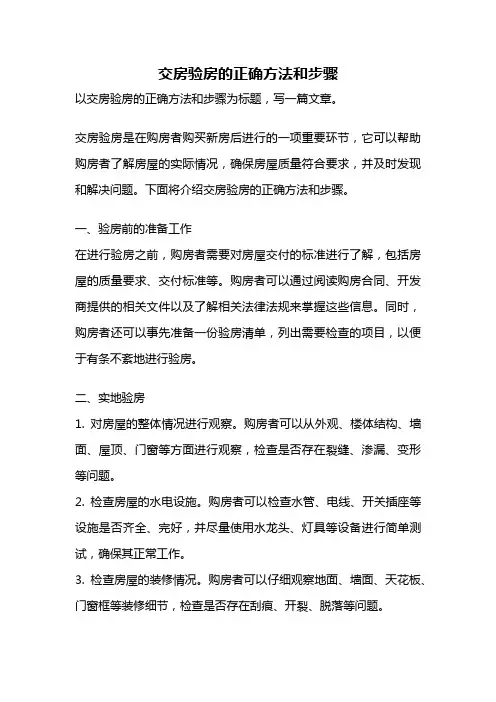

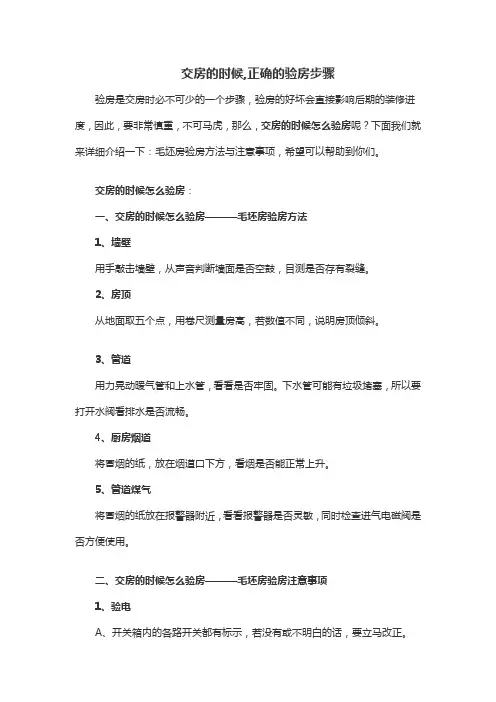

一、交房时应当如何验房?

新房的验收要把握由外而内的原则:

首先,要先看外部,即外立面、外墙瓷砖和涂料、单元门、楼道;

其次,对内部进行检测,包括入户门、门、窗、天棚、墙面、地面、墙砖、地砖、上下水、防水存水、强弱电、暖气、煤气、通风、排烟、排气等;

再次,进行闭存水试验、水表空转等问题,但注意必须和楼上楼下邻居配合。需要提醒的是,如果房子和合同约定的一样,你就在收房单子上签字。如果在验收的时候发现问题,一定要当场请施工单位及时维修,维修后再重新验收房屋。

最后,业主则需要交纳物业管理费等相关费用,包括有物业管理费、供暖费以及契税、公共维修基金等。

二、验收房屋时需要注意什么?

总体来说,购房者在验收房屋时应当注意以下几点:

1、应坚持先验房后办手续

办理入住手续是收楼的正常程序,但目前发展商能让买家先验房后办手续的并不多。通常的做法是让业主先在收楼文件上签字,再发批准条,让业主到物业管理处去拿钥匙。等业主进得房去,发现存在问题,申诉起来也软弱无力。为避免出现这种情况,业主应坚持先验房、后办理手续,并应将验房时发现的房屋质量、室内有害气体超标、公摊不公等问题书面呈递给开发商并让其签收,以免留下后患。或者可在收楼文件上注明“室内情况尚不清楚”或“楼房状况未明”等字样。

对所购商品房进行验收主要应注意以下几点:

第一、详细检查房屋质量,包括墙壁、门窗、阳台等部位有无开裂现象;

第二、核对买卖合同上注明的设施、设备等是否有遗漏,品牌、数量是否相符;

第三、检查水、电、天然气、上下水管道等是否开通和能否正常使用;

第四、检查是否有规划、设计变更或小区缩水等问题;

第五、检查相关质量问题及室内有害气体超标等问题;

第六、对发现的问题要在验楼单上予以注明,如果确实属于不能收楼的,要详细写明不予收楼的原因并要求开发商签字、盖章。

2、记得索要“两书一表”

业主收房时须注意向开发商索要《住宅质量保证书》《住宅使用说明书》和《竣工验收备案表》。其中,尤其应该注意索要《竣工验收备案表》,而且不能只看开发商有没有这张《备案表》,同时一定要仔细察看各个分项有没有备案,例如消防设施等。《竣工验收备案表》对商有着严格的约束作用,只要将项目送交主管部门备案后,发展商就必须对终生负责,出了问题,如果是发展商的过失,可以追究其责任。

3、签验收单前先签《物业管理公约》

在您查看了房产后并准备签收《房屋验收单》之前,您一定先签订《物业管理公约》,做一个事先约定,避免日后起纠纷。您要清楚以后所要交纳的物业管理费到底由哪些方面构成,清洁费、保安费、绿化费怎么核定,做到明明白白。同时,考察一下您的小区物业管理公司的资质,是否具备您要求的管理标准。

以上就是对“交房时应当如何验房”“验收房屋时需要注意什么”所做的解答。总之,购房者在交房时必须仔细验收房屋,避免在入住后才发现房屋质量问题。只有尽早地发现房屋质量问题,才能使自己处于更加主动的地位。对于购房者来说,由于缺乏验房的经验,所以不妨请律师帮助陪同验房,毕竟律师们办理过大量房屋质量相关的案件,对验房问题十分了解。

2

该内容对我有帮助

延伸阅读:

商品房交房时要注意哪些,商品房交房时的注意事项

商品房交房时的注意事项主要有以下几点:一、按照开发商通知的时间办理商品房交接手续若商品房已经符合合同约定的交付条件,开发商应当在合同确定交付房屋的日期前书面通知买房人办理交接手续。若开发商的通知书中已经明确了办理交接手续的时间、地点以及应当......

什么是交房两书,交房时要注意哪些问题?

一、什么是交房两书,其内容分别有哪些?两书是指《住宅质量保证书》和《住宅使用说明书》。二者是房地产开发企业对销售的商品住宅承担质量责任的法律文件,应当在交房...

魏国鹏律师

北京专业房产律师魏国鹏温馨提示:

先验楼再缴费、办理入住手续是收楼的正常程序,但实践中开发商常常是让业主先在收楼文件上签字,等业主验房时,发现货不对板,再维权。所以,买家应事先在购房合同中特别约定先验房后收楼,另一方面如已成事实,可在收楼文件上注明"室内情况尚不清楚"或"楼房状况未明"等字样。

如果您遇到房产问题,可以拔打免费到房产咨询电话:400-098-9366,执业15年一直专注于房产领

域的研究和实践!

买商品房,在交房时要注意什么?需要看的证书有那些?

2006-03-25 23:03提问者:绿草20|浏览次数:36288次

我来帮他解答

精彩回答

2006-03-25 23:26

以下是全部要注意事项.你要想看就全看看.我说几个简单的吧.

1.就算是收了房子,如果有出现问题,物业或开发商还是要管的.所以验房时大面上看一下就好了.别太挑了.

2.看好你的合同,金额和面积,数清发票,是不是够了.

3.看开发商提供给你的房屋实测面积表,和竣工备案表.记住,要看原件.你可以要一份复印件,也可以不要,但这两个东西,一定要看原件,你也有权要求开发商出示.

4.在收房时,物业会有一份复写纸的东西,记录了你提出的问题,一定要写全面.

顺便说一句,你就是在你的房子里看上一整天,以后也还会发现做的不到位的地方,建议不要太浪费时间了.

收房时要带小锤(检查空鼓用)、软管(检查地漏及排水坡度用)、电笔(检查开关插座用)专家建议:收楼日应带以下装备:

1、带有日期显示功能的相机一部,以便拍下有问题之处作为凭证。

2、纸笔,即时记下发现的问题。

3、易贴便条一叠,写下问题所在及维修意见,贴在出现问题的地方,以便维修人员查找。

4、扁型三插头小电器一个(如电吹风、电须创等),插入屋内各个电源插座检查电源是否已全部接通。

5、售楼说明书,边看边对照着厨房、浴室等附送的设备是否合符发展商当初的承诺。

6、请有收楼经验的朋友同行,帮助提供意见,发现问题。

收房注意事项:

1 检查所有插座

没有电笔的朋友可以拿个充电器和一个三相接头的排插。充电器可以检查两相插座,三相接头的排插可以检查三相插座。

2 检查所有窗户

·检查玻璃:玻璃不能有疤痕,我们所买的每一件都是商品,要仔细检查,否则吃亏的是自己。不要以为那么大的一块玻璃上有个小小的疤痕无所谓,想想如果你是在买一面镜子,有疤痕的镜子你肯定不要。

·检查窗纱好多纱窗上的窗纱都是破的,或者上面有很大的划痕。

·检查窗户开启时是否碰墙墙面很容易毁坏

3 检查电话线,宽带接口天伦的电话线和宽带面板质量不好,而且要看是否固定牢靠!

4 检查暖气片、阳台护栏是否牢固

5 检查每一个灯和开关

6 检查每一个水龙头

7. 收房要查验《竣工备案验收表》的原件和《房屋面积实测表》,否则一旦接钥匙,再提面积问题就晚了,在司法实践中,以收房时未提异议,视同购房人事实接房放弃对面积争议的权利

8. 收房注意窗户合页,和水管,毛病不少啊

一、房屋具备使用条件后,开发商将房屋交付于购房者,对于购房者来说就意味着收房。与一般的商品买卖相比,房屋的交付更为复杂,因为它涉及到两方面的关系,一方面是房屋买卖合同的履行,另一方面是物业管理合同的建立。示范合同第十一条专门对房屋的交接做了规定,本文就其中的几个主要问题进行讲解。

交房一般程序

1.开发商发出收房通知。收房通知中包括收房的时间、须交纳的费用、未按时收房的处理等。通知的形式有电话、传真、信件等。稳妥起见,开发商在用电话、传真等方式通知之外,最好能同时使用挂号信件的方式,否则,很难证明自己已向购房者发出收房通知,有可能造成承担延期交房责任的不利后果。

2.购房者交纳有关费用。如房屋价款结算、物业费、公共维修基金等。

3.验房。购房者对房屋进行验收,看是否存在质量问题,对发现的质量问题向开发商提出,开发商进行整改,修理后再由购房者验房。

4.购房者接收房屋。房屋验收合格后,开发商将钥匙交给购房者。一般而言,钥匙的交付是房屋交接的主要标志。除了所有权(所有权转移时间以管理机关办理过户手续的时间为准)外,关于房屋的一切权利都从钥匙交付时由购房者来行使了。当然,风险也从此时由购房者来承担了(比如房屋交付后出现火灾、地震等造成房屋灭失的风险)。

如何收房

对于如何来收房的问题,很多购房者的思路不是很清晰。实际上,收房时主要有三个问题。

1.审查有关证件。作为购房者,应首先审查房屋是否具备交房条件。关于交房条件,在合同的第八条有明确约定,从北京来看,一般合同约定以该房屋取得北京市建设工程竣工备案表作为交房的前提条件。按照今年12月1日实施的《北京市城市房屋转让管理办法》的规定,竣工备案表更成为开发商交房的法定条件。如果没有竣工备案表,作为购房者一般可以拒绝收房。

此外,购房者还要审查几个证件,包括:住宅质量说明书、住宅质量保证书、房屋面积实测

表等。

2.审查房屋的质量。验房主要是看房屋是否与合同约定一致,包括户型、朝向、尺寸、结构等。如果这些方面发生变化,则购房者可以要求退房。此外,很重要的工作就是审查房屋是否存在质量问题,如果有质量问题,应要求开发商进行修理,待修理后再重新验房。

3.审查交房费用。交房时涉及到一系列的费用。

房屋价款结算。对于期房而言,合同价款是依据房屋预测面积计算的,等房屋竣工后,实测面积肯定会有所差异,双方根据面积差异来结算房款。

物业管理费用。作为异产毗邻房产,实行的是强制性的物业管理制度。购房者在接收房屋后,无论是否入住,就开始享受到前期物业管理企业的服务,因此在收房时就须交纳物业管理费。按照北京现行规定,物业管理企业一次最多可收取一年的物业费。

公共维修基金。公共维修基金是为房屋公共部位和公共设施进行大、中修而准备的基金,按照房款的2%交纳,可以交给开发商,也可以直接去房管局小区办交纳。

二、看房15招:

1招:看“备案”留“两书”

新房入住前,业主应看到该项目有关备案文书的复印件,以便确认该项目是合法建筑;同时,应得到开发商提供的《住宅质量保修书》和《住宅使用说明书》。

2招:卫生间不渗不存

检查卫生间地面是否渗漏,可以用塑料袋装满沙子放在地漏上,然后在卫生间蓄一些水,24小时后,到对应的下层卫生间,看其顶部是否有渗漏。这个检测最好与上层住户同时进行,这样既可检测自家卫生间的地面是否渗漏,也可检测自家卫生间的顶部是否渗漏。

检查卫生间地面是否存水,也是先在卫生间蓄一些水,然后放水,看地面是否有积水现象。合格的地面不应有积水存在,因为安装地漏处是卫生间最低处。但是,毛坯房除外,因为地漏周围留出了一定的后期铺装地面的高度。

4招:轻敲各面听空裂

墙面的抹灰、地面装饰面层及其他装饰面层是否存在空裂现象,只要用小锤轻轻一敲便知。若听到“空空”的声音,就是各面层与墙(地)面接触有缝隙,需要返工;若听到沉闷的碰击声,则表明它们接触良好。

5招:顶层住户查渗雨

如果买的是顶层,一定要查看各个房屋的顶面有无雨水渗漏的痕迹。因为按照建筑施工要求,所交工的房屋要么经过两场大雨的“考验”,要么施工方在监理单位的监督下进行过雨淋实验。

6招:阳台裂缝危险大

一般而言,墙面的裂缝大多不是结构裂缝,影响美观,但危险性不大。房屋的结构问题常出现在阳台,万一发现房间与阳台的连接处有裂缝,很有可能是阳台断裂的先兆,一定要立即通知相关单位。

7招:保温不好墙滴水

冬天,房间里的墙面如果有结露现象(类似夏天冰镇的瓶啤,在室温下外瓶壁出现的水滴),这个墙面的保温层肯定有问题。

8招:大开龙头查漏堵

上下水管道有无渗、漏、堵现象,打开水龙头便知,需要注意的是,尽可能让水流大一点、急一点,一来看看水压,二来试试排水速度。

9招:暖气支管有坡度

暖气供、回水支管不是水平安放的,供水支管连接进水管的那端要高于连接散热器的那端,回水支管的两端高度正好相反,这个坡度与两根支管的长度成正比,一般每米相差1%。

10招:供暖管道要套管

供暖管道穿墙及穿过楼板应设套管(在管道与墙面或楼板交接处,给管道再套上一小截管子),地面的套管应高出地面2-3厘米,地面为初装修的,应高出地面5厘米。其作用是防止供暖管道热胀冷缩后拱裂墙面和楼板。

11招:拉闸断电不可少

电闸及电表在户外的,应检查其是否能控制室内的灯具及室内各插座,方法是拉闸后户内是否完全断电;户内有分闸的,也应同样分别检查各个分闸是否完全控制各分支线路。

12招:保险插座护幼童

为防止幼童把手指头伸进插座孔中,距离地面30厘米高的插座都必须带保险装置。

13招:卫生间插座规矩多

卫生间内的电源插座应是防潮插座并有防溅措施 卫生间的照明灯座必须是磁口安全灯座 洗手盆的上方不应有插座。

14招:厨卫紧邻通风道

厨房、卫生间应与通风道就近安排,这样有利于异味、废气等气体的迅速排出,保持室内空气的清洁。

15招:开关接口拉一拉

检查一下开关、插座的牢固程度,尤其别忘了打开电话、电视的线路接口,用力拉一拉,看是否虚设。

三、注意事项

1、窗边与混凝土接口有无缝隙?窗框属易撞击处,框墙接缝处一定要密实,不能有缝隙。

2、房屋内各处开关窗户是否太紧?开启关闭是否顺畅?

3、屋顶上是否有裂缝?一般来说,与房间横梁平行的裂缝,属眼下的质量通病,虽有质量问题,但基本不妨碍使用;如果裂缝与墙角呈45度斜角,甚至与横梁呈垂直状态,那么就说明房屋沉降严重,该住宅有严重结构性质量问题。

4、看屋顶部是否有麻点?这种麻点专业称“石灰爆点”,是石灰水没有经过足够时间的熟化所致。如果顶部有麻点,对室内装潢将带来很大的不利影响。

5、墙身顶棚有无部分隆起?用木棍敲一下有无空声?

6、坐厕下水是否顺畅?冲水声响是否正常?冲厕水箱有无漏水声?

7、卫生间、厨房内是否有地漏,坡度是否对头,绝不能往门口处倾斜,不然水要流进居室内。

8、试一下房屋内所有的开关、插座及总电闸有无问题?各种电路、闭路电视、电话插座的位置等,也应仔细了解。30%的火灾是由于电气事故引起的,这与电气线路的设置有相当的关系。为了用电的安全和方便,国家出台了《住宅设计规范》,规定每套住宅回路数不宜少于5个。增加回路可以保证电线的使用寿命,减少短路火灾事故的发生。

9、顶棚有无水渍?裂痕?如有水渍,说明有渗漏之嫌。如果你是住顶层房子的住户,那么观察一下顶层是否渗漏是绝不能忘记的。

10、供水管的材质?目前大部分供水管采用铜管。铜管可安全使用50年。铜可以抑制细茵生长,增长水中的铜含量,有益健康。

11、试煤气热水器开关是否妥当?

12、居室、客厅各种管线是否外露?是否有管线穿过?因为有较多管线穿越居室,会造成装修困难,也会造成视觉上的障碍,影响整体感。

13、自来水水质怎么样?注意区分市政水和小区自供水。

14、墙身、顶棚楼板有无特别倾斜?弯曲?起浪?隆起或凹陷的地方?最简单的办法是拿手电筒照射墙面和顶棚,有无凹凸一眼就能看出来。

15、检查屋内是否清洁?有无残留建筑垃圾?查看所有可以拆开的空间内是否有垃圾?

16、要求开发商出具该楼盘的竣工备案表和测绘单位实测面积明细表。

四、收楼要验哪些内容?

面积、电气、屋面、地面、装修、结构、外墙一个都不能少购房面积

从房屋交接的实践来看,由于对商品房销售面积的计算方法不甚了解,多数购房者只注重对房屋结构、装修质量的验收,而忽视对房屋面积的核实。实际上,房屋面积的大小不仅影响到最终产权,而且涉及房价,对购房者的经济利益产生直接影响。所以核查所购房屋的销售面积也是房屋验收工作中的一个重要环节,应当引起购房者的高度重视。应该依据建设部最新颁布实施的《商品房销售面积计算及公用建筑面积分摊规则(试行)》,对购房面积进行计算。

电气

1、电气线路安装应平整、牢固、顺直,过墙应有导管。导管连接必须紧密,铝导线连接不得采用绞接或绑接。采用管子配线时,连接点必须紧密、可靠,使管路在结构上和电气连成整体并有可靠的接地;

2、应按套(单元)安装电表或预留表位,并有接地装置;

3、照明器具等低压电器安装支架必须牢固,部件齐全,接触良好,位置正确;

4、各种避雷装置的所有连接点必须牢固可靠;

5、电梯应能准确启动运行、选层、平层、停层,曳引机的噪声和震动声不得超过规定值。制动器、限速器、报警器及其他安全设备应动作灵敏可靠;

6、对电视信号有屏蔽影响的住宅,电视信号微弱或高层建筑遮挡及反射波复杂地区的住宅,应设置电视共用天线;

7、配置有空调机、洗衣机、电冰箱、电子热水器、电子燃气灶、电子监控报警系统的高级住宅,应检查所配电器设备能否正常运行,各类管线是否安全可靠;

8、配置有电话的住宅,应检查电话线路是否如期开通,接听效果是否和谐,电话费用是否已经清缴完毕。另外还要验水、卫、消防、配套设施等设备。

屋面

1、各类屋面均需排水畅通,无积水、不渗漏;

2、平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检修孔;

3、阳台和三层以上房屋的屋面应有组织排水,出水口、檐沟、落水管应安装牢固,接口平密,不渗漏。

地面

1、面层与基层必须粘结牢固,不空鼓,整体平面平整,不允许有裂缝、脱皮和起砂等缺陷。块料面层(如柚木地板)应表面平整、接缝均匀顺直,无缺棱掉角;

2、卫生间、阳台、盥洗间地面与相邻地面的相对标高应符合设计要求,不应有积水,不允许倒泛水和渗漏;

3、木楼地面应平整牢固,接缝密合。

验楼经验谈

一、土建工程的验收楼宇整体外观不出现倾斜,房间内的梁、柱、墙无明显的尺寸偏差(请带上钢卷尺);墙面、楼板面、天花等不出现明显的裂缝;批荡层不允许有龟裂缝、脱皮、起沙眼以及起泡等缺陷;门窗与墙身之间结合部的处理应平整,无缺棱掉角。

二、给排水工程的验收1、给排水管之间的接驳处无渗水,尤其是塑胶管的接驳位;2、所有水喉出水情况正常,抽水马桶不漏水,水管无破裂,各接口处密封良好;3、厨房、卫生间、阳台地面坡度足够,地漏无阻塞,排水迅速;4、在厨、厕做泡水试验24小时,无渗漏现象,其中:(1)地漏出墙管处不应有水渗出至外墙;(2)不应有水从厨厕沿墙脚

渗到厅、房墙面、墙脚;(3)上层住户厨厕、阳台内的水不应渗下至您家相应的天花(特别要检查天花灯座、竖管口周围);(4)屋面下的天花和墙角、墙面(尤其是窗周围)不应有雨水渗入的痕迹(在大雨过后两天内来检查为宜);

三、照明用电工程的验收1、检查房内电源总开关和漏电保护装置的灵敏度(一般是以按动电器自有的检测钮观察保护器能否工作为准);2、检查户内电线铺设走向是否合理与美观;3、三线插座是否已安装接好地线;4、灯具开关正常,插座可通电(不防带上可充电剃须刀等物来试验);5、门铃、报警系统工作正常;

四、装修工程的验收(包括卫生洁具)1、木地板、瓷砖、窗台大理石等无裂缝和色差,平整无空鼓(小锤敲起来不空洞);2、墙面、天花乳胶漆或白灰色泽正确、均匀,面层无剥落现象;3、无木地板、地瓷砖时,水泥地面应大致平整;4、铝合金或钢木门窗应安装平正牢固,无扭曲变形,开关灵活,配件齐全,尤其是窗户和阳台落地玻璃门的安装.要验收的细项实在非常多,买家在验楼时最好请专业人士协助,而且问题又并非一次便能看出,因此,验多几次亦无妨。

73|评论(4)

先验房再交房及验房注意事项

先验房、后收房”的收房流程有法律依据 在买卖合同中,“先验后收”是通常的交易习惯,而“先收后验”的交易习惯可能存在,但一定是一种非正常现象,具有典型的霸王条款性质,与市场经济的基本原则相悖,为现代民法和经济法所否定。《合同法》第三条规定:“合同当事人的法律地位平等,一方不得将自己的意志强加给另一方”。《消费者权益保护法》第十条规定:“消费者享有公平交易的权利,消费者在购买商品或者接受服务时,有权获得质量保障、价格合理、计量正确等公平交易条件,有权拒绝经营者的强制交易行为”。《消费者权益保护法》第八条规定:“消费者享有知悉其购买、使用的商品或者接受的服务的真实情况的权利”。不通过验房,买受人的知情权无从保障,“先收房、后验房”的霸王条款,完全剥夺了买房人对所有购房者的知情权。 开发商可能会认为,因为双方合同中未约定是先验后收还是先收后验,因此其规定先收后验就是有理由的。对于这种合同中未约定履行方式的情况,《合同法》第六十二条第五项规定:“履行方式不明确的,按照有利于实现合同目的的方式履行”。在交房中有利于实现合同目的的履行方式只能是“先验后收”。 买卖合同中对标的物的验收,法律也有明确规定,《合同法》第一百五十七条规定:“买受人收到标的物时,应当在约定的检验期间内检验。没有约定检验期间的,应当及时检验”。《合同法》第一百五十八条规定:“当事人约定检验期间的,买受人应当在检验期间内将标的物的数量或质量不符合约定的情形通知出卖人。当事人没有约定检验期间的,买受人应当在发现或者应当发现标的物的数量或者质量不符合约定的合理期间内通知出卖人……”。不对标的物进行验收,买受人就无法发现标的物数量和质量是否符合约定,也就无法在合理期间内通知出卖人是拒绝还是接受标的物。如果作出“不论标的物品质如何,不经验收而其所有权和风险都转至买受人”的解释,对买受人是极不公平的。 “先验房、后收房”有利于市场稳定,保证交易安全,实现对经营者的监督。《消费者权益保护法》第十七条规定:“经营者应当听取消费者对其提供的商品或者服务的意见,接受消费者监督”。 究竟是先验房,后拿钥匙,还是相反?有不少业主询问:究竟是先验房,后拿钥匙,还是相反? 很多验房公司和律师事务所都没有把这个准业主迫切知道的非常实际的操作问

最新新房验收交房全套流程及注意事项(1)

新房验收交房全套流程及注意事项 收房应知 【提示】:“两书两表”又增加了实测面积登记表 开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》、《房屋土地测绘技术报告书》〈实测面积登记表〉、必须为原件而不是复印件。 《住宅质量保证书》是开发商针对房屋质量及保修期限、范围作出的承诺。《住宅使用说明书》则是针对房屋设计、施工及验收中的具体技术指标,如抗震指数、墙体结构类型等作出的相关说明。目前我国的房地产业在《质量保证书》和《使用说明书》上已形成大体统一的规范,问题较少; 《竣工验收备案表》上的每一项都必须报主管部门备案,如果缺少任何一项的话,这个楼盘就属于“黑楼”,是不能入住的。消防这种关键环节,一旦出了问题,就是人命关天的大事故。而对于业主来说,人身安全才是第一位的,因此购房者验房的时候不能只看发展商有没有这张《备案表》,一定还要仔细察看各个分项有没有都备案。《竣工验收备案表》对房地产商有着严格的约束作用,只要将项目送交主管部门备案后,发展商就必须对楼盘终生负责,即使是十年二十年以后出了问题,查下来如果是发展商的过失,一样可以追究其责任。 需要提醒购房者注意的是,一定要坚持先验房,后办理入住手续。如验房时发现问题,如房屋质量、室内有害气体超标、公摊不公等问题,要书面呈送给开发商并让其签收,以免留下后患。 公用建筑面积分摊原则: 1、商品房公用建筑面积的分摊以幢为单位。分摊的公用建筑面积为本幢内的公用建筑面积,与本幢不相连的公用建筑面积不得分摊到本幢房屋内。

2、为整幢商品房服务的公用建筑面积,由该幢楼各套商品房分摊;为局部范围服务的公用建筑面积,由受益的各套商品房分摊。多次分摊公用建筑面积的,分别计算分摊系数。各套商品房应分摊的公用建筑面积,为各次分摊的公用建筑面积之和。 3、公用建筑面积分摊后,不划分各套商品房摊得建筑面积的具体部位,但任何人不得侵占或改变原设计的使用功能。 可分摊的公用建筑面积: 1、大堂、公共门厅、走廊、过道、公用厕所、电(楼)梯前厅、楼梯间、电梯井、电梯机房、垃圾道、管道井、消防控制室、水泵房、水箱间、冷冻机房、消防通道、交(配)电室、煤气调压室、卫星电视接收机房、空调机房、热水锅炉房、电梯工休息室、值班警卫室、物业管理用房等以及其他功能上为该建筑服务的专用设备用房。 2、套与公用建筑空间之间的分隔墙及外墙(包括山墙)墙体面积水平投影面积的一半。 不应入的公用建筑空间: 1、仓库、机动车库、非机动车库、车道、供暖锅炉等,作为人防工程的地下室、单独具备使用功能的独立使用空间。 2、售房单位自营、自用的房屋。 3、为多幢房屋服务的警卫室、管理(包括物业管理)用房。 其他原则:其他购房人受益的其他非经营性用房,需要进行分摊的,应在销(预)售合同中写明房屋名称、需分摊的总建筑面积。 售房单位在预售商品房前,应向商品房预售管理部门提交预售商品房的面积测量报告。预售商品房设计方案变更涉及预售房屋面积的,应重新提交面积测量报告。 售房单位在销(预)售商品房时,在销(预)售合同(含补充协议)中应明确商品房销售面积、分摊的公用建筑面积及公用建筑部位。 装饰、设备标准 外墙:贴外墙砖内墙:耐水腻子找平地面:细石混凝土抹光顶棚:耐水腻子找

验房注意事项及验房流程

验房注意事项及验房流程 一、收房 1、通知:在开发商收房通知书寄出30天内,购房者应当去办理相关手续;按有关规定,如购房者在约定时间内没有到指定地点办理相关手续,则一般被视为开发商已实际将该房交付买家使用。 2、证书:要查看开发商出具的两书一表,这是收房的必要条件之一。具体为《住宅质量保证书》、《住宅使用说明书》和《竣工验收备案表》。问题比较多的主要是《竣工验收备案表》,不能只看开发商有没有这张表,同时一定要仔细察看各个分项有没有都备案,例如消防设施等。如果都没有问题,可进行下一步,任何一项有问题,建议不要进行收房。 3、看房:很多开发商总是要求业主先补齐房款(如果面积涨水)、缴纳一年的物业管理费等费用,然后方可以办理入住手续,领取房屋钥匙和相关资料,然后才能验收房屋,如果房屋有问题交物业慢慢维修。PS:小编以切身经历告诉你,开发商与物业一般都是“踢皮球”,一旦房屋质量出现问题,往往是“拉锯战”的开始。SO:无论是依据法律的规定和大部分购房合同的约定,缴纳公共维修基金、契税等费用均不能作为开发商交付房屋的前提。 在交付以前,业主有权先验收房屋,发现有质量问题,开发商应限期维修,由此导致业主逾期入住的,开发商应承担违约责任。在开发商交房时,业主们要特别注意以下三点:1、在验房之前,如果开发商要求交费或者是签署文件,那业主一定不要答应,否则在验房时业主发现的质量问题,就只能自己付钱解决了。 2、如果开发商提出代办产权证,业主是可以拒绝的,因为产权证业主完全可以自己办,如果交给开发商,那业主还要给开发商交代办费。 3、验房中所发现的质量问题一定要白纸黑字写在纸面上,不能听信开发商的口头承诺,并且在房屋问题的后面,还要写明开发商承诺的解决时间,这样业主才不会在开发商无限期拖延之后毫无办法。 二、公建与周边配套是否完备。 业内人士建议,除了对自己的房屋进行全面验收之外,对周边的公建和配套进行查验也是非常重要的。比如环境、园林以及相关配套规模是否与楼书或者广告中所描述的规划相一致,一些约定的服务项目是否健全。此外,还有物业管理方面的一些问题。比如物业管理的收取情况,水电费的价格(主要指分摊部分的标准,如电梯费)。对于这些问题,应当要求在《前期物业管理协议》中约定清楚,以免引起不必要的纠纷和麻烦。 三、验房自带“利器”,自己也是验房高手。 1、榔头:轻敲墙壁,听到“空空”的声音,说明此处水泥砂浆未抹均匀或用量不够;如果听到沉闷的碰击声,则说明质量没有多大问题。

最新整理正确的交房注意事项(不看后悔)资料

正确的交房注意事项(不看后悔) 有关收房的程序问题,务必请开发商按照国家法律规定,煤气开通费,有线电视开通费等相关费用应该由开发商承担.开发商收取的垃圾清运费需要物价部门核准,无物价部门核准的收费,皆为非法.否则全体业主拒绝收楼. 一、证书方面:1、《竣工验收备案表》; 2、测绘部的实测面积文件(即房管局勘丈科出具的<<勘丈报告>>以确认房屋面积);3、《住宅质量保证书》;4、《住宅使用说明书》以上证书缺一不可。如开发商不能提供上述文件,则构成违约,可根据合同约定及法律规定追究违约责任! 二.检验住房是否与所买的户型一致,有无规划设计变更(如层高,窗户位置,管道布线) 三.市政配套与公共配套完备状况,比照商品房合同签订交付条件. 四.仔细读清交房验收单上内容,不要对没有实际检查的东西,随便签字. 另外,对室内的情况及质量不明确的,在收楼文件上可以注明“室内情况尚不清楚”等字样。这一点需要注意。 五.实地验收: 1.结构工程:钢筋是否暴露,墙面是否渗水,是否有裂缝,承重墙,梁,柱是否符合设计规范. 2.梁与柱工程:梁与柱的位置是否影响出入动线与生活动线. 3.层高:其尺寸是否符合图纸标称要求. 4.门窗工程:门的厚度,材质与规格;窗底部滑道是否平滑,窗框的材质与规格;门框,窗框与墙身无过大缝隙. 试试门窗开启是否灵活,目测门与门框、窗与窗框的各边之间是否平行,关上门窗听听隔音效果,同时也了解了它们的密封程度。不过,卫生间的门不要求严丝合缝,为了防水,反而规定下方须离地面 1.5厘米。如果你装修要换掉就不太重要了。 5.水电工程:电气线路安装应平整,牢固,顺直,穿墙应有导管,导线加接必须紧密;应按套安装电表或预留表位,并由电器接地装置;照明器具等低压电器安装支架必须牢固,部件齐全,接触良好,位置正确. A. 防水检查:卫生间地面是否渗漏,可以用塑料袋装满沙子放在地漏上,然后在卫生间蓄一些水,24小时后,到对应的下层卫生间,看其顶部是否渗漏。这个检测最好与上层住户同时进行,这样既可检测自家卫生间的地面是否渗漏,也可检测自家卫生间的顶部是否渗漏。B.给排水检查:上下水管道有无渗、漏、堵现象,打开水龙头便知,尽可能让水流大一点、急一点,试试水压和排水速度。每个地漏要做通水试验,可用桶装满水往里倒,看是否畅通。C.卫生间用电——卫生间内的电源插座应是防潮插座并有防溅措施,照明灯座必须是磁口安全灯座,洗手盆的上方不应有插座。D. 厨卫通风——是否有利于异味、废气等气体的迅速排出,保持室内空气的清洁。 6.室外工程:阳台是否与事先承若及设计图相符,楼宇标识,门牌标识,层位标识,房屋标识是否与实际相符,是否有邮政接收箱,电话线是否进户等,给水情况,水质如何,水流状况,水表计量和供电是否正常. 7、墙地面空裂——墙面的抹灰、地面装饰面层及其他装饰面层是否存在空裂现象,只要用小锤轻轻一敲便知。若听到“空空”的声音,就是各面层与墙(地)面接触有缝隙,需要返工;若听到沉闷的碰击声,则表明它们接触良好。 8、阳台裂缝——这是比较容易被忽视的地方。房屋的结构问题常出现在阳台,万一发现房间与阳台的连接处有裂缝,很有可能是阳台断裂的先兆,一定要立即通知发展商。 9、电气设备——A.检查电闸及电表是否能控制室内的灯具及室内各插座,方法是拉闸后户内是否完全断电;有分闸的,也应同样分别检查各个分闸是否完全控制各分支线路。B.开关接口——检查一下开关、插座的牢固程度,别忘了打开电话、电视的线路接口,用力拉一拉,看是否结实。 10、插座——检查每个插座的数量及是否已通电。为防止幼童把手指头伸进插座孔中,距离地面30厘米高的插座都必须带保险装置。 11、查抄水表、电表底度。 一收房的一般程序是:

收新房的流程和注意事项

一、准备工作 (1)交房期限一个月左右时间开始经常去楼盘转转,主要是解决房屋可能存在的大问题: 1、对卫生间地面(还有你的楼上)做防水实验。(有时厨房做了防水也要做) 2、注意在雨天到房屋里去看看墙体是否渗漏,主要是外墙。(顶层更需注意) 3、注意在雨天到房屋里去看看塑钢窗固定的地方是否渗漏。 4、由于塑钢窗的重量比较大,需要你检查是否变形、推拉是否方便。 5、检查天花板是否有的裂缝情况发生。 6、如果你是整板现浇结构的楼盘,千万注意看有管网穿透楼板的地方是否漏水。 (2)交房前仔细研究自己的合同,认准合同中约定的交房标准。 比如: 水通、电通、路通的标准,绿化和违约责任等。交房开发商需要提供的验收标准。 二、交房过程 (1)需要看的文件 1、《商品房交付xx》 这里存在很多疑问,解释一下。有三个东东办理的顺序是这样: 《工程竣工备案表》在上面把关于绿化、工程等等的章章盖完之后,就可以换取《工程竣工备案证》,有了这个证,开发商可以办理《商品房交付许可证》。所以,交房的时候最好是看《商品房交付许可证》。如果是分期开发的

小区,开发哪一期就看哪一期的,记住,这玩意没有可以扯皮的,当然,还要看你的合同签的是哪一条。 2、《住宅质量保证书》 《住宅使用说明书》开发商都有这xx 4、开发商代手的煤气管道等等费用,均需有政府相关文件公示,特别是收费标准。 5、物业公司收取的物业管理费需要有物价部门的核准标准说明。有一个打分标准。 (2)验房 1、检查道路畅通情况。 2、以合同附件中约定的配套标准逐一验收。 3、单元对讲门是否安装并可以使用。 4、楼梯走道是否达到配套标准。 5、楼道灯可以使用吗? 6、门口弱电配套是否完成。 7、入户门是否可以打开,有无损坏,门铃是否好。 8、地面是否搓xx找平。 9、墙面符合配套标准吗? 10、有限和宽带的接入标准达到了吗? 11、电源开关安装到位? 12、检查墙壁和天花板的裂缝情况。

精装修房间验房必备(工具+注意事项)

需要准备的验收工具 1、房验小锤:用来检查墙面、地面、窗台空鼓。 2、稍大一点的水桶:用来检查地漏、排水管是否通畅。 3、卷尺:用来检查房屋净高等。 4、验电插头:用来检查插座有无脱线、不通。 5、网球:用来检查排污管道有无障碍物。有显示日期功能的相机(带闪光灯),用于房屋有问题时留影取证。 正常验收房子时间一般是持续2-3个钟头,建议早晨8:30去或下午2:00去。有条件的可请专业人员帮你验房(大型装修公司,如果你在验房之前已经和他们签订了装修合同,那么可以请他们专门的施工监理和你一起去验房,其实这是最好,最有效的方式)。 验收过程和具体步骤 要根据购房契约和补充协议验收房屋,下面提供验房的参考步骤,通过的项目可在后面打“√”,未通过的注上说明,最后汇总,请开发商代表签字确认。 第一项:查验文件 业主在收楼时,首先要审核开发商是否具备交付的全部法律文件,必要时可以要求核对相应原件。只有证件(原件)齐全,才能签署收楼单。只要开发商手续不完整,即便该房屋实际不存在质量问题可以实际居住,也不能视为法律意义上的交付。业主也有权拒绝在相应手续上签字并要求开发商承担逾期交房的违约责任。如果确实被要求收楼,也要在相关文件,如《验房记录表》等相关文件中写明“未见《××××证书》”等字样并妥尚保留好相关文件副本。 分别有以下文件资料需要查验: 1、区级以上质检站核发的《房屋质量合格证明》。-必须具备。 2、开发商提供的房屋的《住宅质量保证书》-必须取得,要带走。 3、开发商提供的《住宅使用说明书》-开发商据此承担保修责任。必须取得,要带走。 4、管线分布竣工图(水、强电、弱电、结构)-可带走。房屋的设计图纸和水电路图纸,管线如何走,哪些墙可以打,配电箱及配线箱的使用说明等。 (此部分罗列的是全国统一性的文件,是必须要有的,根据省市的不同可能还会有其他的文件) 验房注意事项和验收内容 1 户门 1.1 门要运作自如、门的开启关闭是否顺畅,门开关时有无特别声音。 1.2 门间隙是否太大(特别是门锁的一边)、门四边是否紧贴门框户门;

新房交房验收明细

322016.9.18新房交房验收明细 总流程:;检验材料——领《建设工程质量认定书》、《建设工程;面积明细)、管线分布竣工图——交纳余款——领钥匙;合验收(重点)——问题质疑、改进意见、解决方案—;业费并索要发票或盖章确认的收据;签署《入住交接单》; 一、证件;开发商在交房时向业主提供的《竣工验收备案表》、《;《房地产开发建设项目竣工综合验收合格证》面积实测;管线分布竣工图(水、强电、弱电、结构) 总流程: 检验材料——领《建设工程质量认定书》、《建设工程质量认定书》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表(户面积和公摊 面积明细)、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》——综 合验收(重点)——问题质疑、改进意见、解决方案——与开发商达成协议,30日解决——业公司的物业关系(与物业公司签署物业协议、向物业公司交纳物

业费并索要发票或盖章确认的收据。)——办理产权证有关的事项(若业主委托开发商办理产权证,则可由开发商代收契税和房屋产权登记费。业主也有权拒绝代办。)——业主 签署《入住交接单》。 一、证件 开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复印件。《建设工程质量认定书》原件,可带走《住宅使用说明书》原件,可带走《住宅质量保证书》原件,可带走《竣工验收备案表》原件,可带走 《房地产开发建设项目竣工综合验收合格证》面积实测表 管线分布竣工图(水、强电、弱电、结构)原件,可带走其他:进房前从物业拿钥匙并签/《钥匙拿到书》,钥匙分别有:楼门、户门、信箱、水表、电表; 二、验房容:1.房屋主体 顶棚:(是否平整,无空鼓,开裂,脱落,露筋,锈点)墙面:(是否平整,洁净,颜色均匀,无空鼓,开裂,爆点)地面:(是否平整,无空鼓,开裂,露筋,起沙;)阳台:(是否平整,无开裂,有无地漏,倒返水;)

交房时验房流程和注意事项是什么

交房时验房流程和注意事项是什么 一、交房时验房流程: 1、先看证书 《修建工程质量认定书》、《房子说明书》、《房子质量保证书》、《房产开发建设项目竣工归纳检验合格证》、《修建竣工检验存案表》。 2、门外看外观 修建外墙瓷、外墙涂料、单元门、楼道等。 3、进门看构造 面积、户型、构造、合同中的配套设置等。 4、内部看细节 入户门、内门、窗户、天棚、墙面、地上、墙砖、地砖、上下水、防水存水、强弱电、暖气、煤气、通风、排烟、排气、水表空转等。 5、先验房,后签字 断定房子无缺,签字表明验房。 6、缴费 物业管理费、装修相关的押金等费用、垃圾清运费。 二、交房时检验注意事项 事项1: 先查看楼层的外墙瓷砖有没有非常贴合结实的黏在上面,小区的大门单位门是不是无缺无损,共用楼梯的安全性和消防设施是不是到位,还有共用的一些设备是不是完全,都应该加以留意。

事项2: 房子层高是不是跟合同上所说,契合规范呢?把楼高、浴缸长度和宽度、淋浴房尺度、水表和水表数字、吊顶高度等等都应该记下来,关于高楼有没有歪斜这个情况,可以在房顶取4-5个点用盒尺量一量,数值一样的话即是没有歪斜,关于这一点,留意安全,不要轻率。 事项3: 家里的阳台门窗等等部位都要看清是不是有开裂的状况,油漆的涂刷是不是到位,可以用镜子看门框的顶部和底部有没有刷满油漆,还有门窗的密封工作是不是到位,试一试家里的门窗,看看推进的是不是灵活,窗户的外框上应该有堵帽,这样下雨就不会窗台积水,逐个查看才是正路。 事项4: 查看墙面是不是平坦,有有没有划痕和脏物什么的,留意看家里墙面上会有那种兴起的包点,这叫爆点,生石灰发成熟石灰的时分没有拌和均匀,使这种状况发作;另外,地上是不是平坦,是不是有空壳开裂和渗水的状况。 事项5: 查看水龙头的水压是不是正常,用盆盛水然后在浴缸、马桶、厨房、阳台和地漏等等试一试,看看是不是有很流通的咕咚咕咚的声响,表明没有积水,没有情况的话就要用塑料袋罩住出水口。

验房攻略以及验房注意事项

验房攻略以及验房注意事项 微信扫一扫分享给朋友 何为验房?验房是收房前最为关键的步骤,为了让您“少走冤枉路,少花冤枉钱”,下面吉屋小编来给大家介绍一下验房攻略以及验房注意事项. 我们通常讲的验房,是房地产交易过程中对房屋当前状况进行鉴定的一种手段.其通常是一种,即通过视觉上的观察和一般性的操作 并借助于一些仪器设备,对房屋各主要系统及其构件(可接近可操作 的部分)的当前状况进行评估,发现明显的问题和那些接近使用寿命 的构件或设备,提出维修或改进意见,并估计其费用(有可能且被要求这么做时). 验房通常需要2-3小时,根据房屋的类型.大小有所不同.验房师按照有关行业标准对房屋从上到下.由里到外检查一遍,其中包括检 查室外场地.屋面.地下室.各楼层.阁楼.水电设施,并开动暖气机.冷气机等设备,最后会将一份书面报告交给顾客.在验房过程中,本人非常希望顾客及代理经纪能够全程跟踪,及时讨论一些问题,并会介绍 许多房屋维护保养知识和一些设备的操作使用方法. 验房的主要目的就是给房屋做个体检以评估其当前的状态,让顾客对其有一个全面的.客观的.公平的.准确的了解,以帮助他们做一 个清楚明白的买卖决定. 验房所需物品 准备验电插头一支,用于检测电路状况; 准备响鼓锤一支,用于检测墙面空鼓;(市场上不容易购买,可用实心细金属棒代替) 准备几支白色粉笔,用于现场标记.(切勿使用彩色粉笔,避免腻子披刮后反色);

水盆或小水桶一个,也可向物业借用.用于检测水龙头是否通畅及水压状况,检测排水管道是否通畅; 废报纸一张,打火机一个,用于检测烟道排风是否通畅; 手电筒、小镜子各一个,用于光线不好或肉眼无法直视的部位; 准备5米或7.5米卷尺一支,用于测量; 准备记事本一个,圆珠笔一支,用于记录; 塑料袋若干、橡皮筋若干,用于验房后封闭排水管道; 验房攻略 检查墙面是否有空鼓现象.空鼓现象由于其隐蔽性,往往是被广大业主所忽视的.但墙面空鼓如果没有及时发现并处理,对日后的装修工程将极为不利.墙面空鼓是日后墙面基层材料龟裂、脱壳的主要元凶.所以检查墙面是否有空鼓现象一定要细致认真,所有墙面一定要逐一排查.如果您家出现空鼓现象比较严重,其他家也往往存在同样问题.在集中收房阶段,地产商会集中给予解决. 检查墙面空鼓的方法是,用响鼓锤匀速扫过墙面,聆听墙面的响声.“响声沉闷”,证明墙面抹灰层下无空鼓.“响声清脆”,代表墙面抹灰层下有空鼓.发现有空鼓现象的墙面要细致检查出空鼓整体区域,用粉笔标记出空鼓范围. 电路验收.很多业主在房屋验收的过程中往往忽略了电路部分的验收,而电路问题是万万不可小视的.轻则带来装修返工,重则损毁电器.那么我们如何对电路状况作出准确的判断呢?传统的用电笔或灯泡来测试电路的方式是不可取的,传统方式只能反映电路是否接通,但是否接通地线、零火线是否错接、漏电保护是否起作用等信息是无法得到反馈的.想要完成标准的电路验收工作,我们需要要具备一个专业工具——验电插头

新房收房时验房注意事项大全

编者按:有人说,买房子真累,总觉得处处陷阱,如履薄冰。从选房购房开始,等待了一年甚至更长时间的业主们,终于盼来了收房的日子。可以,当业主们满腔热情、带着憧憬去收房时,却常常会出现一些令人烦恼的小问题,让业主们的满心欢喜大打折扣。收房作为整个买房过程的后期阶段,往往也是出问题最多的阶段,一不小心,业主们就容易掉进开发商精心布置的陷阱里。 新房接收时的验房是一道非常重要的手续。新房存在的问题在验房时如果没被发现,那么在装修阶段就必须花费额外的费用来进行修补。下面我们就来介绍一下验房顺序,以及验房常用工具和验房的常用方法,尽可能的避免和化解有可能出现的房屋质量纠纷。 俗话说“有备无患”,做足事前功夫始终是应对问题的不二法宝。为让业主收好房,开开心心住新居,小编特意整理“收房大作战,最完备的收房流程”,给即将收房的“准业主们”提供实战性攻略。 第一步:接到收房通知单 按合同约定,开发商会在收房前一个月内将收房通知单寄给买家,告知具体收房时间及需要准备的资料。 按有关规定,如业主在约定时间内没有到指定地点办理相关手续,则一般被视为开发商已实际将该房交付买家使用,买家应从通知单的最后期限之日起承担所有购房风险责任及税费。某些负责任的开发商会在收房通知寄出时另以电话方式通知购房者,也有开发商并不管你有没有收到。 拆招:业主收到开发商寄来的收房通知书时,先看看信的邮戳日期是否超过了购房合同上的 收房日期,超过了可考虑向开发商按合同索赔。 业主在购房时切记写清楚收房通知书的邮寄地址(一定要容易接收、能保障亲自签收的地点)。有特殊情况不能如期到场的,可以书面形式委托亲友、律师进行,也可即使与开发商联系,商议另行约定时间,并有书面形式确认。 第二步:看清“三书一证一表” 收房者来到现场的第一步就是要查看开发商是否已经具备了足够的交房条件。 按照要求,开发商应出示《建设工程质量认定证书》,并向收房业主提供《住宅使用说明书》、《住宅质量保证书》、《房地产开发建设项目竣工综合验收合格证》和《竣工验收备案表》(简称“三书一证一表”),还有各种相关验收表格,如《住户验房交接表》(房间功能分区及标的物详列各项验收内容,如客厅楼板、阳台地面等)和验收意见表(如《楼宇验收记录表》)等。 证件齐全的可直接进入下一步骤,证件不齐交房的则要向开发商问个究竟,千万不要贸然收房。 拆招:交房是要具备这“三书一证一表”,这是国家的强制规定,如果证书不齐全,建筑质 量当然就难以得到充分保障。因此早在签订购房合同之前,购房者一定要坚持将“三书一证一表”齐全列入交房的必要条件中,这样一来,就算是碰到开发商违规无证交房的情况,发生纠纷也有据可依。 面对“三书一证一表”不齐全的情况,购房人可选择不收房,如果确实被要求收房,也要在相关文件中,如《住户验房交接表》、《验房记录表》等相关文件中写明“未见《××××表》”等字样并妥善保留好相关文件副本。 第三步:先验房后交费 检查完各种证件后,收房最关键的一步:验房正式开始了。业主先是需要交身份证复印件、收房通知书,领取房间钥匙,然后由开发商的接待人员带领,到所购楼房依双方约定的交房标准查验楼房状况。 先验房后交费、签文件的收房程序是较合理的正常程序,但在大多数情况下,开发商都会要求买家先交钱填表、签文件,再验房。

验房注意事项

验房注意事项 一、收房日期和形式 已经买过房人可能有过这样的遭遇:如期接到收房通知单后,全家人兴冲冲地赶到新居现场,却发现,现场已经是非常热闹,人来人往。也许你早上8点多钟就来现场了,却要排到中午甚至下午才能验收房子。面对这种情况,你要有绝对的耐心。既不要被现场热闹的气氛感染,急着交钱收房,也不要失去耐心,冲工作人员发起脾气,甚至在验房的时候“找碴儿”,一定要本着“新生活开始第一天”的心态,和开发商、物业公司配合好,要知道,从此,这就是你的新家园。我们建议,大家在接到开发商验房通知后(不论是否分批接到),请及时联系各楼栋的牵头人,尽量分批集中统一前往,人多力量大嘛! 如果收(验)房通知单的寄达日期超过了契约的规定日期,应属延误了交房时间,大家看契约规定的赔偿条例是如何规定的,要向开发商提出。验房时,一定要先验收,检查过房屋没了问题,或所有的问题都已得到圆满解决后,再签字。千万不能同意先签字再拿钥匙看房验收。只要业主签署了房屋交接单,办理了入住手续,那么开发商就会以“业主已经认可”为由,对质量问题拒绝赔偿。所以,在房屋交付时,邻居们弄清楚该房屋是否已经具备交付条件十分重要。前往验收房屋,并不意味着一定要最终签署房屋交接单和办理入住手续。业主相应义务的履行,首先要存在前提,即开发商交付的房屋除了具备房屋交付的法律文件外,该房屋的实际质量也应当符合规定。 切记!到时大家分批集体验收。人多、眼多、智慧多!如果开发商不同意,有问题找组织---临时业主委员会,联合起来抵制开发商、物业公司的各种侵权行为。临时业主委员会应该设验房专题,将验房中出现问题及时发布,提醒大家随时关

注。 二、需要准备的验收工具 1、房验小锤:用来检查墙面、地面、窗台空鼓。 2、稍大一点的水桶:用来检查地漏、排水管是否通畅。 3、卷尺:用来检查房屋净高等。 4、验电插头:用来检查插座有无脱线、不通。 5、网球:用来检查排污管道有无障碍物。有显示日期功能的相机(带闪光灯),律师建议最好用光学相机—用于房屋有问题时留影取证。 正常验收房子时间一般是持续2-3个钟头,建议早晨8:30去或下午2:00去。有条件的可请专业人员帮你验房。 三、验收过程和具体步骤 要根据购房契约和补充协议验收房屋,下面提供验房的参考步骤,通过的项目可在后面打“√”,未通过的注上说明,最后汇总,请开发商代表签字确认。各位邻居有认为需要添加的其他验收内容,就自行添加或发到网上来,相互提醒相互帮助! 第一项:查验文件 业主在收楼时,首先要审核开发商是否具备交付的全部法律文件,必要时可以要求核对相应原件。只有证件(原件)齐全,才能签署收楼单。只要开发商手续不完整,即便该房屋实际不存在质量问题可以实际居住,也不能视为法律意义上的交付。业主也有权拒绝在相应手续上签字并要求开发商承担逾期交房的违约责任。如果确实被要求收楼,也要在相关文件,如《验房记录表》等相关文件中写明“未见《××××证书》”等字样并妥尚保留好相关文件副本。

接房时验房程序

验房程序: 查看两书一表一数:房屋质量保证书;房屋使用说明书;竣工验收备案表;面积实测数据对照购房合同上的面积(自己可实测套内面积)。《住宅工程质量分户验收管理规定》要求开发商在向购房者交房时,必须提供《住宅工程质量分户验收表》,该表必须详细记录该套住宅中房屋外观及尺寸偏差、防水、水电安装等8项内容的验收过程、曾经存在的问题以及整改情况。 住宅工程质量分户验收的主要内容包括:依据设计图纸的要求,在确保工程地基基础和主体结构安全可靠的基础上,检查住宅观感质量和使用功能质量。 分户验收合格后,开发商必须按户出具由建设、施工、监理单位负责人签字(签章)确认的《住宅工程质量分户验收表》,并加盖建设、施工、监理单位工程质量验收专用章。住宅工程质量分户验收如果不合格,建设单位就不能组织整个工程竣工验收。 二、不交费、不签字、先验房:发现问题后更不能交费、签字。应先修房,同时取证、为日后必要时举证(即通过录音机、摄像机或照相机调好日期记录证据)奠定基础,特别保存好自己留存、交房代表签字的验房问题备案单。核查房屋总面积:超出或减少百分之三以内的情况很普遍(多退少补,吃亏的是业主);套内面积不变、公摊面积增加的情况更多(实得面积减少,吃亏的还是业主)。 三、房屋完好。交接钥匙后签业主公约、前期物业管理合同时,看好条款,不能放弃自己的权利。 四、交合理费用(物业管理费[应有市物价局批文]等) 验房顺序: 专人进行同步纪录,最好填写一式四份验房单,业主留好交房代表签字的一份。 一、先看外部:外立面、外墙瓷砖和涂料(注意腰线部位的内墙渗漏)、单元门(外观和试用)、楼道(宽度、扶手、踏步、纱窗)。 二、再查内部:入户门、门、窗、天棚、墙面、地面、墙阴阳角、墙砖、地砖、上下水、防水存水、暖气、煤气、通风、采光、排烟(厨房)、排气(卫生间)、强弱电配电箱、强电:插座、开关、照明灯;弱电:可视对讲、呼叫报警、电话、宽带、有线电视。 三、后测相邻:闭存水试验、水表空转等问题必须和楼上楼下邻居配合。 验房常用工具: 1.空鼓锤,用于检验墙面空鼓 2.阴阳角水平测试仪,检测阴阳角垂直水平 3.靠尺,检测墙面平整度 4.盛水容器,主要是用于地漏通水实验 5.卷尺,测量层高 验房常见问题: ①墙面大面积空鼓、开裂 ②墙面不平整 ③阴阳角不直 ④卫生间闭水试验没做 ⑤地漏被堵,不通 ⑥层高不达标 ⑦门窗滑动不畅,配件有问题(例如:把手,锁等) 验房步骤: 1.网页报名 2.组织小区网友一起报名

新房验房注意事项

新房验房注意事项(详细步骤教你如何验房) PART1 装修前期准备:验房+找公司+签合同 新房验房可以说也是人生中的一件重大事情,这也就是为什么很多业主在验房时,愿意花高价去请验房师的原因。而如果验房没验好,就会给入住后的生活带来N多麻烦,令生活难得安稳,所以业主们在验房前一定要做足准备,精心验收,不留死角。那么新房验房注意事项有哪些?新房如何验房?下面小编为大家详尽介绍新房验房注意事项以及提供详细的验房步骤让业主们更深入的了解。。小提示:为了保证每位业主顺利的对新房验收,土巴兔特别邀请专业验房师举办了:“土巴兔公益验房进小区”公益验房活动,本次验房活动完全免费,仅限50位报名名额。点击参加土巴公益验房报名 二、验房时应注意哪些事项 1.楼地面是否平整 想查看楼地面是否平整,只需要要用长尺(或者带有水平的专用直尺),靠墙壁地面,检查是否平整,同时观察是否有划痕裂纹,墙面是否有爆点(爆点:生石灰在发成熟石灰时因搅拌不匀未发好,抹在墙上就会形成爆点,用铁器敲打“爆点”时,就会发现大面积的疏松、脱落等质量问题。) 2.墙面是否有裂痕 检查墙面是否平整的同时,还需要看墙面是否有裂痕(常见的四大裂痕:强度裂缝、沉降裂缝、温度裂缝、变形裂缝)、是否有外漏的铁丝网、钢筋。如果在验房时发现以上的墙面问题,可以终究开发商帮忙修补后在签字。

新房墙面裂痕效果图、点击图片进入土巴兔装修网发装修招标 3.室内楼梯是否有缺损 主要看楼梯的平整性,是否有缺损。 4.门窗安装轨道是否顺畅 在门窗检查方面,最主要的就是检查门窗的轨道是否顺畅。特别是平开窗的亲们,一定要注意能否关严实。否则会有风进入房内,特别是在寒冷的北方,那么在冬天你们就惨了。如果再验房时发现的这些问题,直接通知开发商,他们会很快就修理好了,如果你已经签字后,再找开发商处理这些问题。那么他们的办事效率就是龟速了。 第二个方面,就是在检查新房的门窗玻璃是否有破损。窗框是否有变形。如有发现异常,抓紧找开发商解决,这个是非常需要你们注意的事项,特别是各个房间的门窗都要仔细检查好,避免不必要的破财。 5.进户门是否有磕碰和刷漆

交钥匙验房注意事项总结

验房注意事项分析 第一章、交房的性质和重要性 交房的性质。交房不是简单单的收钥匙。交房是房屋出卖人按照合同约定向买受人交付特定房屋的程序,是开发商履行合同义务的最核心环节,房屋一旦交付,便视为开发商依约履行义务,可以获得房屋价款,房屋所有权及风险的转移。交房是整个房产交易中最核心的环节。 第二章、正确的交房顺序 1、为确保业主利益,避免纠纷,收楼前,确认三证一表,坚持先查看文件再验房最后办手 续。(根据国务院颁布的《城市房地产开发经营管理条例》规定:“房地产开发项目竣工后,经验收合格后,方可交付使用”。“三书一证一表”齐全是楼房质量经过国家有关部门权威认可的标记,是发展商交楼的必要条件。)开发商未能在交房时提供,是位开发商违约,根据合同将按照约定的时间以及比例赔付违约金,超过三个月,买受人可以要求退房。 2、三书一证一表---《住宅质量保证书》、《住宅使用说明书》、《建筑工程质量认定书》、 《商品房预售合同》。 《房地产开发建设项目竣工综合验收合格证》和《竣工验收备案表》 验房前应要求发展商出示《建设工程质量认定证书》,索取《住宅使用说明书》、《住宅质量保证书》、《房地产开发建设项蘑工综合验收合格证》, 《竣工验收备案表》(简称“三书一证一表”),还有各种相关验收表格,如《住户验房交接表》、验收意见表(如《楼宇验收记录表》)等。只有证件齐全了,才能签署入住单。 3、不交费、不签字、先验房:发现问题后更不能交费、签字。应先修房,同时取证、为 日后必要时举证(即通过录音机、摄像机或照相机调好日期记录证据)奠定基础,特别保存好自己留存、交房代表签字的验房问题备案单。核查房屋总面积:超出或减少百分之三以内的情况很普遍(多退少补,吃亏的是业主);套内面积不变、公摊面积增加的情况更多(实得面积减少,吃亏的还是业主)。 4、三、房屋完好。交接钥匙后签业主公约、前期物业管理合同时,看好条款,不能放弃自 己的权利。 5、四、交合理费用(物业管理费[应有市物价局批文]等) 第三章、退房条件 如果开发商竣工建成的楼盘没有《建设工程质量核验证明书》,证明该楼盘是不合格的。按国家建设部规定,建设工程质量不合格和小区配套不完善的房屋不能交付使用,购房者有权拒绝接收。 按照法律规定和合同约定入住前出现以下八种情况,购房人可提出退房。

交验房注意事项新房交房时如何验房

交验房注意事项新房交房时如何验房导读:本文介绍在房屋买房,交易流程的一些知识事项,如果觉得很不错,欢迎点评和分享。 现在很多的新房都不是购买了之后就可以马上接房的,一般购买了之后还要等开发商那边通知接房的时候才能接房,一般在接房的时候肯定就要对于自己的房子好好的查验一番才可以,接下来大家就来一起了解一下交验房注意事项有哪些以及新房交房时如何验房方面的相关问题吧。 交验房注意事项 1、在精装房收房的时候要查验开发商的楼盘竣工备案验收表原件和房屋面积实测表原件,如果不检查就签订交房合同,拿到钥匙再提精装房的房屋面积问题就晚了。在中国法律中,如果精装房收房时精装房购房者未提出异议,法律将视同购房者放弃积争议的权利。 2、入住自己所购买的房屋之前,看一下所入住的房屋的购房合同、附件及合同补充协议是否一至,精装房入住前要向房地产商提出重新核对房屋并在必要时进行房屋更换。 3、精装房的窗户合页和水管出现的毛病不少,精装房收房是一定要注意精装房中的窗户合页和水管。 4、对自己所购买的精装房质量进行详细的检查,如果发现精装房出现结构问题,应该在自己入住前向房地产商提

出,并且向当地政府有关部门反映情况。 新房交房时如何验房 1、去新房物业部门查看资料,分别有以下几份资料需要查验: (1)新房的《住宅质量保证书》。 (2)新房的《住宅使用说明书》。 (3)新房的《竣工验收备案表》。 (4)新房的面积实测表。 2、核实面积、新房买卖合同及价钱多退少补问题。确认新房买卖合同附图与现实是否一致,新房结构是否和原设计图相同,新房面积是否经过房地产部门实际测量,与新房合同签订面积是否有差异。 3、验收房子。核实完上述问题后,你就可以去验收新房了,不过暂且不要交付一些新房物业费用及相关费用,若是物业催促你交付,可同他们商量,等到验收好后再交付费用。 前面的文章为大家介绍的就是关于交验房注意事项有哪些以及新房交房时如何验房方面的相关问题,大家通过以上的文章有没有了解一些这方面的问题呢?通过上面的内容看得出来大家如果要对自己的房子进行验房需要大家去注意的事情是非常多的,大家一定要注意一些。 本文结束,感谢您的阅读!

最全新房验房攻略毛坯新房验房流程

毛坯新房验房流程 第一步:首先看窗户。 看窗户的合页执手是否可以正常使用; 检查窗边“密封条”是否整齐,特别需要注意玻璃有没有划痕; 检验一下“纱窗”能否正常使用; 第二步:检验防盗门“门锁”、“合叶”。 “防盗门”闭合无明显的晃动和缝隙,检验门的整体“漆面”有没有“划痕”;特别是一些“木质的入户门”尤其要注意开发商施工中会有磕碰,后期修补印记明显,以上问题要求维修; 第三步:水路重点检查“下水地漏”。 每一个地漏都需要做“注水实验”,个别工人干活马虎,水泥掉落进地漏造成“堵塞”;有“地暖”的房子在非供暖期,一定要求开发商打压测试,看有没有渗漏。 第四步:电路检查。 每一路“灯”是否可以正常开关亮起,看“插座”是否通电正常,“相位器”逐一检验插座。检验零-火-接地线是否正确,有没有漏电。 第五步:“空鼓锤”敲击墙面,测试有没有“空鼓”,做好标记,要求开发商维修。 这一项要注意,小面积的空鼓不要轻易铲除,有可能越扩越大。 其他:像“阴阳角垂直”,墙顶面平整度,2米靠尺紧贴墙面,缝隙3mm内合格,量房间的“对角线”是不是方正,这些不重要,后期可以通过装修来弥补。 验房方法 1、首先要核对买卖合同上注明的设施、设备等是否有遗漏,品牌、数量是否相符。 2、详细检查房屋质量,包括墙壁、门窗、阳台等部位有无开裂现象;仔细查看房屋地面和顶上有无裂缝,没有裂缝最好,如有裂缝,要看是什么样的裂缝。 3、验房时检查厨房、卫生间渗漏、排水、通风等问题;卫生间面积、尺寸是否符合合同约定标准;卫生设备的品牌、规格、件数是否与合同相符。 上水、排水是否通畅;是否有裂痕、渗水现象;地面是否防滑;开窗的通风采光效果如何;是否有装修,如无装修,各种管线是否排放到位,便于装修。 4、检查水、电、天然气、上下水管道等是否开通和能否正常使用;公共供水是否正常,

收房验房的步骤及注意事项(精)教学文案

收房验房的步骤及注意事项 长期以来,我国大多数省市,商品房交易中对交房条件的界定比较模糊, 主要以买卖双方签订的购房合同约定的条件为准。有的开发商为了赶工期,往往不顾房屋质量和配套设施是否齐全便仓促交付, 使购房者的权益不能得到有效保障。毛坯房收楼注意事项到底有哪一些 ? 和新房收房注意事项又有哪些不一样呢 ? 相信这是许多即将进行新房收房的朋友都想要了解的。 一、注意及时接收入住通知书 1、要注意收房的期限,错过收楼日期麻烦多。 2、收楼日期可提早不可推迟。若实际交楼日期超过了合同上约定的收楼日期,可考虑向开发商按合同索赔。 3、有特殊情况不能如期到场的,可以书面形式委托亲友、律师进行,也可及时与开发商联系,商议另行约定时间,并以书面形式确认。 4、若购房者在约定时间内没有到指定地点办理相关收房手续, 从法律角度来说,则一般被视为开发商已实际将该房交付买家使用,买家应从通知单的最后期限之日起承担所有购房风险责任及税费。 二、查验开发商应该提供的收房资料 (一向开发商索要以下材料: 1、《竣工验收备案表 2、《住宅质量保证书》》 3、《住宅使用说明书》房地产开发建设项目竣工综合验收合格证》 4、《实测面积登记表》

(二若售楼部推说在开发商处或其他什么原因,可让其提供必须的所购房号的《住宅工程质量分户验收表》。 《住宅工程质量分户验收管理规定》要求开发商在向购房者交房时,必须提供《住宅工程质量分户验收表》 ,该表必须详细记录该套住宅中房屋外观及尺寸偏差、防水、水电安装等 8项内容的验收过程、曾经存在的问题以及整改情况。住宅工程质量分户验收的主要内容包括:依据设计图纸的要求,在确保工程地基基础和主体结构安全可靠的基础上,检查住宅观感质量和使用功能质量。分户验收合格后,开发商必须按户出具由建设、施工、监理单位负责人签字 (签章确认的《住宅工程质量分户验收表》 , 并加盖建设、施工、监理单位工程质量验收专用章。住宅工程质量分户验收如果不合格,建设单位就不能组织整个工程竣工验收。 只有具备上述文件,才说明房屋已经具体交付条件。所以收房时先要审查相关文件,确认房屋已经具备交付条件之后,才能进一步进行验房、结算费用、交钥匙等要看原件而不是复印件。如果开发商拒绝出示这些证明文件、或文件不全, 您可要求开发商签收 " 关于出卖人拒绝出示《住宅质量保证书》和《住宅使用说明书》、《建筑工程竣工验收备案表》等的责任确认函 " 。如开发商拒不签字,可利用现代化手段,如录音、录像等。以被万不得已时使用,否则你会后悔的,且记。 如果开发商不能提供上述相关文件,购房人有权拒绝收房, 由此产生的延期交房的责任由开发商承担。可要求开发商签收 " 关于出卖人拒绝出示《住宅质量保证书》和《住宅使用说明书》、《建筑工程竣工验收备案表》等的责任确认函。如开发商拒不签字,可利用现代化手段,如录音、录像等。以备万不得已时使用,否则你会后悔的,且记。 三、保证验房的时间,不可轻易签已收房的字 1、有的售楼员和开发商没等你看房就催你签字, 要知道, 短时间内即便是专业人员也无法保证验房的质量。
