当前位置:文档之家› 清单计算规则解释

清单计算规则解释

清单计算规则解释
清单计算规则解释

清单工程量计算规则&定额课件及习题(特别适用08清单基础学习)

第一部分清单工程量计算规则及要求

土方量计算

(一)清单项目设置及说明

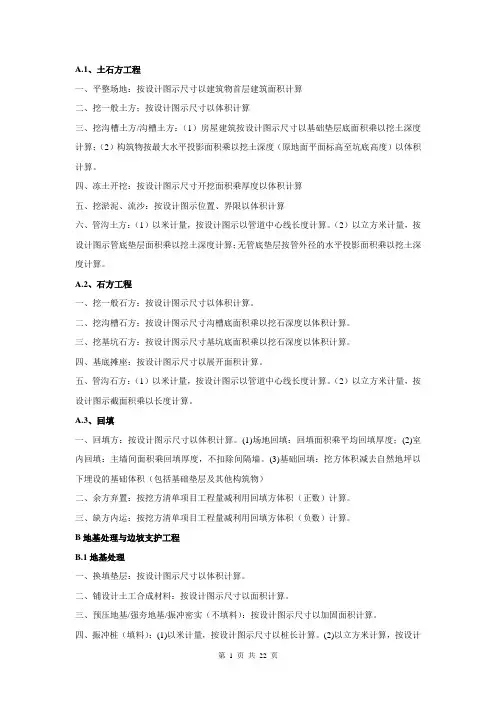

1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。

2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。

3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等

4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。

5、因地质情况变化或设计变更而引起的工程量的变更。由业主和承包商双方现场认证,依据合同调整。

6、干湿土的划分《计价规则》P34 (8)

7、土石方体积折算系数表《计价规则》P38

8、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。

(二)主要清单项目工程量计算

1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。其工

程量按设计图示尺寸以建筑物首层面积以m2计算。

*“首层面积”如何定义?阳台如何计算面积?

*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积

*“首层面积”应按建筑物外墙外边线计算。落地阳台计算全面积;悬挑阳台不计算面积。设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。

2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。

*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。

*计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。

1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V =B×H×L

B—垫层宽度,

H—挖土深度(垫层底面标高-室内外高差)

L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数)

2)挖地坑:指坑底面积≤20m2(即小面积的)

V=A×B×H

A、B—垫层长度、宽度

H—挖土深度(垫层底面标高-室内外高差)

3)大开挖:指坑底面积>20m2(即大面积)计算同2)

4)人工挖桩孔:V=3.14×R2×H

*人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二者有没有矛盾?

*以不重列为原则。如将人工挖孔列入"砼灌注桩"项目内,则不再列"挖基础土方"。如属两个结算单位施工,也可以分列。

3、土方回填:按体积以m3计算。包括基础回填土和室内回填土。并包括指定范围内的运输

1)基础回填土:

V=挖土体积-设计室外地坪以下埋设的基础体积

2)室内回填土:

V=主墙间净面积×回填厚度

=(S底-L中×墙厚-L内×墙厚) ×(室内外高差-垫层、找平层、面层等厚度)

*主墙厚度:承重墙或厚度在15CM以上的墙不扣除垛、附墙烟囱、垃圾道及地沟等面积

4、管沟土方:按设计图示以管道中心线长度以m计算。

*适用于管沟土方的开挖、回填

*地沟土方开挖、回填应包含在地沟中,一般不单独列项。

5、土方运输:按自然方以m3计算(一般不单独列项)。

若无法按自然方计算的,可按压实方量*1.15的系数.

砌筑工程量计算

一、清单项目设置及说明

1、砌筑工程共包括六部分内容,其中砖基础1项(必须掌握),砖砌体6项(常用项目2项,实心砖墙和零星砌体),砖构筑物4项(常用项目1项,检查井),砌块砌体2项(重点项目1项,空心砖墙、砌块墙),石砌体,砖地沟(常用项目)。

2、“砖基础”项目适用于各种类型的砖基础,对基础的类型,应在清单的项目特征中进行描述。(如墙基础、柱基础、构筑物基础、管道基础等)

3、一般情况下,砖基础下的垫层、防潮层不单独列项,应包括在砖基础主体项目中,垫层的材料、强度、厚度等应在清单中进行描述。

4、零星项目:《计价规则》p51 (6)、(7)

5、砌体内加固筋在钢筋砼工程中列项(010416001)计算。

6、不同类型的墙,其综合单价就不同,因此清单编制人在进行项目特征描述时,要注意将墙的类型详尽进行描述,以便投标人准确报价。(墙体类型:内、外墙、女儿墙、围墙、弧形墙、混水墙、清水墙等)

二、计算规定

1、基础与墙身的划分:①砖基础与砖墙以设计室内地坪为界,室内地坪以下为基础,以上为墙身(有地下室的按地下室室内地坪为界)。②砖围墙应以围墙内设计地坪为界,以上为墙身。

2、计算长度:外墙按外墙中心线长,内墙按内墙净长线长计算。

3、标准砖墙的计算厚度p51 (2)

4、砖墙高度的计算:

①外墙高度:

A平屋面算至钢筋混凝土板底(净高)。

B斜屋面无沿口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加20cm;无天棚者算至屋架下弦底加30cm,出沿宽度超过60cm时,应按实砌高度计算。

②内墙高度:

A有钢筋混凝土楼板隔层者,算至楼板顶(层高)。

B位于屋架下弦者,其高度算至屋架下弦底。

C无屋架者,算至天棚底再加10cm。

③内、外山墙,墙身高度按其平均高度计算。

④围墙:高度算至压顶上表面(砼压顶下表面),围墙柱并入围墙体积内。

5、计算基础和墙体工程量时,应扣除门窗洞口、嵌入墙身的钢筋混凝土构件所占体积及大于0.3m2的洞口及其过梁所占体积。

三、主要清单项目工程量计算

1、砖基础按设计图示尺寸按体积以m3计算。

“砖基础”适用于各种类型的砖基础,如墙基础、柱基础、烟囱基础、水塔基础、管道基础等。对基础类型,应在工程量清单的项目特征中进行描述。1)条形砖基础(墙下)

V=b×(h+H)×L

b---基础墙厚度(mm)h---基础深度(垫层上表面至0.00)L---基础长度(外墙中心线,内墙净长线)H---基础大放脚折加高度(P92.P93)

砖基础T型接头重复计算部分及防潮层不扣除。

2)独立柱基础(砖柱下)

V=柱基断面积×柱基高+柱基大放脚体积

基础高度--柱基扩大顶面至0.00

柱基大放脚体积--分台阶分层计算,面积×厚度

2、砖柱适用于各种类型柱,如矩形、异形柱、圆柱。按设计图示尺寸按体积以m3计算,扣除砼梁垫、梁头、板头所占体积。V=柱断面积×柱高

3、垫层按设计图示尺寸按体积以m3计算。

(1)条形(带形)基础垫层

V=断面积×长度=B×H×L

L--垫层长度(L中,L内-(B/2-b/2)*接头个数)

(2)独立基础(满堂基础)垫层

V=底面积×厚度=A×B×H

(3)地面下垫层

V=室内净面积×厚度= (S底-L中×墙厚-L内×墙厚)×H 注:编制清单时,垫层一般不单独列项

4、砖墙:

按设计图示尺寸按体积以m3计算。

V=(L×H-洞口面积)× b-砼构件体积

L---墙长度(外墙中心线,内墙净长线)

H---墙高度(净高,层高)

b---墙厚度(见《计价规则》P51 表)

5、围墙:

按设计图示尺寸按体积以m3计算。

V=L ×H× b

L---围墙长度(中心线长)

6、其它砖墙:

①附墙的烟筒、通风道、垃圾道等以其体积计算后并入墙身中计算。

②附墙(包括基础)砖垛按实体积并入依附墙(基础)项目

③女儿墙分别不同墙厚按外墙以m3计算,高度自屋面板上表明算至图示高度。

④框架结构间砌墙,分别内、外墙及不同厚度以框架间的净空面积乘厚度以m3计算。

⑤底层阳台的围护砖墙按外墙计算。

7、零星项目:按设计图示尺寸按体积(面积、长度、个)以m3(m2、m、个)计算。

*零星项目的含义见《计价规则》P51 (4)(6)(7)

*对零星项目的名称、部位,应在工程量清单的项目特征中进行描述。

8、砖地沟、明沟:

砖砌地沟、明沟按设计图示尺寸按中心线长度以m计算

*在地沟的项目特征中,应描述的内容(如是否含挖运填土方、是否含地沟盖板、地沟过梁)。

*地沟土方若在管沟土方中编码列项,地沟项目中就不能在包括挖土方内容。

*地沟盖板、过梁可以按预制砼沟盖板(010412008)、过梁(010410008)单独列项编码。

钢筋砼工程量计算

一、清单项目设置及说明

钢筋砼工程共包括十七部分内容,其中现浇砼构件8节内容(必须掌握),预制砼构件6节内容(常用项目2项,过梁和空心板),砼构筑物4项,钢筋工程8项(重点项目4项,001~004),螺栓、铁件(常用项目1项,预埋铁件)。

二、有关概念和计算规定

1、几个名词:

1)现浇板

有梁板:现浇板下有现浇梁,其梁和板(包括主、次梁与板)按梁板体积之和计算。

无梁板:现浇板下无现浇梁但有柱,板与柱分别计算列项(柱帽计入板内)平板:指板直接搁在墙上(或圈梁上)板按体积计算。

注意:有梁板中不包括圈梁和框架梁

2)现浇梁

基础梁:指梁的两端搁在柱基上(梁下是否放在土上,有没有底模板不管)圈梁:沿砖墙设置的梁,施工时无底模板,地圈梁执行圈梁定额。

梁及框架梁(单梁、挑梁、连梁等):施工时有底模板和支撑。

2、计算规定

1)梁长的确定

梁与柱相交,梁长算至柱的内侧边。

主梁与次梁相交,次梁算至主梁的侧边。

梁与墙相交,梁长算至墙的内侧边(墙指混凝土墙)

圈梁长度:外墙按中心线长度,内墙按净长线长度。

2)柱高的确定

从基础扩大顶面算起。

柱与梁(有梁板)相交,柱高算至梁顶面。

柱与无梁板相交,柱高算至柱帽下表面。

框架柱算至柱顶高度。

构造柱按全高计算,嵌接墙体部分并入柱身体积。

3)计算砼时不扣除构件内钢筋、预埋铁件所占体积

4)砼墙、板及散水、坡道中单孔面积在0.3平方米以下的孔洞,在计算混凝土工程量时不预扣除。

5)预制砼板及其它预制构件中,不扣除300×300以内的孔洞所占的体积。

三、主要清单项目工程量计算

1、现浇砼基础:包括带形基础、独立基础、满堂基础、设备基础、桩承

台等。其工程量按设计图示尺寸以体积以m3计算。

1)带形基础(有梁式和无梁式)

砼带形基础T形接头部分不能重复计算,因此

无梁式:V=基础断面积×基础长度+T形接头部分的体积

有梁式:V=基础断面积×基础长度+T形接头部分的体积

基础长度L—外墙下:L中

内墙下:基础底面净长线

T形接头部分体积的计算:VD=V1+(V2+V3)

V1-搭接部分上部矩形梁的体积:V1=b×h3×LD

V2-搭接部分中部楔形体的体积:V2=b×h2×LD/2

V3-搭接部分两侧三棱锥的体积:V3=(B-b)/2×h2×LD/3×2

VD=b×h3×LD+(2b+B)/6×h2×LD

对于无梁式带形基础,h3=0,即

VD= (2b+B)/6×h2×LD

如果T形接头是阶梯形的,则每个搭接部分均为矩形,接头部分的体积是把每个台阶矩形直接叠加起来即可。

2)独立基础(阶梯式和方锥形)

阶梯式:按台阶分层计算(底面积*台阶高度)

方锥形:分台形体和矩形体计算

台形体V=[A×B+(A+a)×(B+b)+a×b]×h/6

矩形体V=底面积×高度

3)杯形基础

分成两个台形体和两个矩形体计算

V=V1+V2+V3-V4

杯形基础列项时按独立基础考虑

4)满堂基础(有梁式和无梁式)

无梁式:V=基础底板面积×板厚

有梁式:V=基础底板面积×板厚+∑梁断面积×梁长

5)设备基础

设备基础常见的是块体状,其工程量按设计图示尺寸按体积以m3计算。设备基础若是框架式,则要分解成设备基础、柱、梁、板、墙列项编码。6)桩承台基础

桩承台基础分为独立式、带式和满堂式承台,类型不同分别列项编码。其工程量按设计图示尺寸以体积计算。

7)箱形基础

《清单计价规则》没有箱形满堂基础的项目,在编制清单时,应将其分解为满堂基础、墙(柱)、顶板等项目分别列项编码,其工程量按相应构件的计算规则计算。

2、现浇砼柱:其工程量按设计图示尺寸以体积以m3计算。

1)一般柱

V=柱的断面积×柱高

2)带牛腿柱

V=柱的断面积×柱高+牛腿体积

3)构造柱(按矩形柱列项)

V=(构造柱断面积+马牙槎断面积)×柱高

4)异形柱

异形柱要单独列项,其工程量计算同一般柱,注意断面积的计算

3、现浇砼梁:其工程量按设计图示尺寸以体积以m3计算。

1)一般梁(基础梁、矩形梁、异形梁)

V=梁的断面积×梁长

2)圈梁

V=圈梁的断面积×梁长(L中,L内)

3)过梁

V=过梁的断面积×梁长(L=洞口宽+500)

4、现浇砼墙:其工程量按设计图示尺寸以体积以m3计算。墙垛及突出部分并入墙体积内计算。

5、现浇砼板:其工程量按设计图示尺寸以体积以m3计算。

1)平板按板的净面积×板厚计算。

2)有梁板(包括主次梁与板)按梁板体积之和计算。

3)无梁板按板和柱帽之和计算。

4)各类板(雨蓬、阳台板除外)伸入砖墙内的板头并入板体积内计算。5)栏板是楼梯、阳台、雨蓬、通廊等侧边弯起的垂直部分,起防护及装饰作用。其工程量按垂直投影面积×栏板厚度计算。

6、现浇砼悬挑构件:其工程量按设计图示尺寸以墙外部分体积以m3计算。

1)挑沿

挑沿的体积包括底板和翻沿两部分

V1=底板的断面积×(L外+4×底板宽)

V2=翻沿的断面积×[L外+8×(底板宽-沿厚/2)]

2)雨蓬、阳台板

包括伸出墙外的牛腿、挑梁和雨蓬反挑檐的体积

雨蓬:V=底板的面积×板厚+挑梁体积+翻起的体积

阳台板:V=底板的面积×板厚+挑梁体积

“阳台板”仅指阳台底板,当阳台为现浇整体阳台或采用多孔板的挑阳台时,应分解后列项编码。

7、现浇砼楼梯:其工程量按设计图示尺寸以水平投影面积以m2计算。不扣除宽度小于0.5m的楼梯井,伸入墙内部分不计算。(水平投影面积包括休息平台、平台梁、楼梯与板的连接梁)

8、现浇砼其他构件

1)散水、坡道:按设计图示尺寸以面积按m2计算。不扣除单个0.3m2以内的孔洞所占面积。

散水:S=(L外-台阶宽)×宽+宽×宽×4

坡道:按设计图示尺寸以面积按m2计算。

散水和坡道要结合建筑设计说明把构造做法描述清楚

2)电缆沟、地沟:按设计图示尺寸以中心线按m计算

在项目特征中,要把地沟的断面尺寸、垫层材料、砼强度等级及是否包含土方开挖等要描述清楚。

地沟土方若在管沟土方中编码列项,地沟项目中就不能在包括挖土方内

容。

地沟的工程内容中不包括地沟盖板和地沟过梁。

地沟盖板和过梁可以按预制砼构件单独列项编码。

3)台阶:按设计图示尺寸以水平投影面积以m2计算。

4)扶手、压顶:按设计图示尺寸以延长米按m计算。

5)其余构件:按设计图示尺寸以体积按m3计算。

9、预制砼构件:其工程量按设计图示尺寸以体积以m3计算。

10、钢筋工程:包括现浇砼钢筋、预制构件钢筋、预应力钢筋、钢筋网片、钢筋笼等,其工程量按设计图示尺寸长度乘以单位理论重量以T计算(即其工程量为图纸用量)。

钢筋图纸用量计算公式:G=L×n×g×k

L—计算长度n—钢筋根数

g—每米长重量k—构件根数

1)、每米长钢筋重量(g)(g/m)

①查钢筋重量表

②[直径(mm)/10]×0.617

2)、长度计算(L)

①两端无弯钩的直筋

L=构件长—保护层

②有弯钩(折)的直筋

L=构件长—保护层+弯钩长(弯折长度)

③弯起钢筋长度

弯起钢筋的长度计算,可按构件长度减去保护层,加上弯起部分增加的长度及端部的弯钩或弯折长度。

L=构件长—保护层+弯起增加长+端部弯钩长

④保护层厚度

基础:有垫层a=35

无垫层a=70

梁柱:a=25

板:板厚<100 a=10

板厚>100 a=15

⑤钢筋的接头

在计算钢筋长度时,还应考虑钢筋的接头情况,对于钢筋的接头长度:按设计图纸规定的搭接长度计算;设计未规定搭接长度的,不在另行计算搭接长度(已包括在定额钢筋的损耗率之内或报价时自行考虑)。

⑥箍筋长度计算

可以按构件(梁、柱)断面周长加上调整值计算。

L=(B+H)×2+△

△调整值见教材P215

⑦螺旋箍筋长度计算

L=

3)钢筋的根数计算(n)

①图纸上直接注明钢筋根数的,已图纸标注为准,如梁、柱中的柱筋

②以间距表示的,如箍筋、板中的钢筋

n=构件长度/间距+1

4)施工措施用钢筋

施工措施用钢筋是指施工图纸上未标出,但施工过程中不可避免要用的钢筋,应按其实际用量计入钢筋工程量内。

如现浇构件中固定位置的支撑钢筋,双层钢筋用“铁马”,梁中的垫筋、伸入构件的锚固钢筋、预制构件的吊钩等,并入钢筋工程量内

金属结构工程量计算

一、清单项目设置及说明

1、金属结构工程共包括七部分24个项目,其中钢屋架网架2项,钢托架珩架2项,钢柱3项,钢梁2项,压型钢板楼板、墙板2项,钢构件8项(常用项目1项,钢梯),金属网1项。

2、钢构件的除锈刷漆应包括在报价内

3、钢构件的拼装台的搭拆和材料摊销,应列入措施项目中。

4、钢构件需探伤(包括射线探伤、超声波探伤、着色探伤等)时,应在招标文件中注明。

5、型钢砼柱、梁浇注砼和压型钢板楼板上浇注钢筋砼,砼和钢筋执行第四章相关项目编码列项。

6、“钢栏杆”适用于工业厂房平台钢栏杆。

二、主要清单项目工程量计算

1、金属结构构件的工程量按图示尺寸以钢材重量以吨计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等不另增加重量。

计算时应注意:

1)先按图示尺寸计算长度、高度或面积(钢板),再折算成重量。

2)不规则或多边形钢板,以其外接规则矩形面积计算。

3)依附在钢柱上的牛腿等并入钢柱工程量内。

4)制动梁、制动板、制动珩架、车挡并入钢吊车梁工程量内。

5)钢墙架项目包括墙架柱、墙架梁和连接杆件。

2、压型钢板楼板、墙板按图示尺寸以铺设投影面积计算。不扣除柱、垛及单个0.3m3以内的孔洞所占面积。

“压型钢板楼板、墙板”项目适用于现浇砼楼板,使用压型钢板作为永久性模板,并与砼叠合组成共同受力的构件。压型钢板采用镀锌或经防腐处理的薄钢板。

3、金属网按设计图示尺寸以面积计算。

屋面及防水工程计算

一、清单项目设置及说明1、屋面及防水工程共包括三部分12个项目,其中瓦、型材屋面3项,屋面防水5项(常用项目3项,卷材防水、涂膜防水、排水管),墙地面防水防潮4项(常用项目2项,卷材防水和涂膜防水)。

2、掌握屋面防水构造做法

3、地下室底板和外墙防水构造做法

4、变形缝和止水带构造做法

二、主要清单项目工程量计算

1、瓦型材屋面:包括瓦屋面和型材屋面,其工程量按设计图示尺寸以斜面积以m2计算。

瓦屋面适用于小青瓦、平瓦、筒瓦、石棉瓦、玻璃钢瓦等。

型材屋面适用于压型钢板、金属压型夹心板、彩钢保温板、阳光板、玻璃钢等。

2、膜结构屋面:也称索膜结构,按设计图示尺寸以需要覆盖的水平面积以m2计算。

膜结构屋面是指以膜布与支撑(柱、网架等)和拉杆结构(拉杆、钢丝绳等)组成的屋盖、蓬顶结构形式的屋面。

3、屋面防水:包括卷材防水和涂膜防水。按设计图示尺寸以面积以m2计算。

1)斜屋面按斜面积计算。

2)平屋面按水平投影面积计算。

女儿墙:S=S底

挑沿:S=S底+挑沿处面积

3)女儿墙、伸缩缝、挑沿处的弯起部分,并入屋面工程量内。

4)不扣除烟筒、风帽底座、斜沟所占面积。

5)小气窗的出檐部分不增加面积。

4、屋面排水管:按设计图示尺寸以长度以m计算。

L=设计室外地面到沿口的垂直高度

5、墙、地面防水、防潮:按设计图示尺寸以面积以m2计算。

“卷材防水,涂膜防水”项目适用于基础、楼地面、墙面等部位的防水。“砂浆防水(潮)”项目适用于地下、基础、楼地面、墙面等部位的防水防潮。

1)地面:按主墙间的净空面积计算

扣除凸出地面的构筑物设备基础所占面积

不扣除间壁墙和单个0.3m2以内的柱、垛、烟囱和孔洞所占面积

2)墙基:S= L中×墙厚+L内×墙厚

5、变形缝:按设计图示尺寸以长度以m计算。

变形缝适用于基础、墙体、屋面等部位的抗震缝、伸缩缝、沉降缝。应注意止水带安装、盖板制安

保温隔热层工程计算

一、清单项目设置及说明

1、防腐隔热保温工程共包括三部分14个项目,其中防腐面层6项,其它防腐3项,隔热、保温5项(常用项目3项,屋面、天棚、墙)。

2、屋面如有隔气层时,隔气层不单独列项,并入屋面保温层,在项目特征中描述清楚。

3、隔热保温在计算工程量时按面积计算,因此,应在项目特征中,对保温材料的厚度(平均厚度)加以描述。

4、保温隔热墙的装饰面层,应在装饰工程墙柱面相关项目中编码列项。

5、池槽保温隔热,池壁、池底应分别编码列项,池壁并入墙面,池底并入地面。

二、主要清单项目工程量的计算

1、保温隔热屋面:适用于各种材料的屋面隔热保温,其工程量按设计图示尺寸以面积以m2计算。不扣除柱、垛所占面积。

女儿墙:S=S底-L中×女儿墙厚

挑沿:S=S底+挑沿处面积或S=S底

2、保温隔热天棚:适用于各种材料的下贴式或吊顶上搁置式的保温隔热天棚,其工程量按设计图示尺寸以面积以m2计算。不扣除柱、垛所占面积。

S=S底-(L中×墙厚+L内×墙厚)

3、保温隔热墙:适用于工业与民用建筑物外墙、内墙保温隔热工程,其工程量按设计图示尺寸以面积以m2计算。扣除门窗洞口面积;门窗洞口侧壁需保温时,并入保温墙体工程量内。

1)外墙外保温:

S=L外×高-门窗洞口

2)外墙内保温:

S=(L中-4×墙厚-T型接头个数×内墙厚度)×净高-门窗洞口面积

4、地面保温:按设计图示尺寸以净面积以m2计算。不扣除柱、垛所占面积。

楼地面工程计算

一、清单项目设置及说明

1、楼地面工程共包括九部分42个项目

2、有关注意事项:

1)零星装饰项目适用小面积(0.5m2以内)、少量分散的楼地面装饰,其工程部位或名称应在清单项目中进行描述。

2)楼梯、台阶侧面装饰,可按零星装饰项目编码列项,并在清单项目中

《建设工程工程量清单计价规范》

《2013工程量清单计价规范》GB50500-2013 1总则 1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在 单位,应对工程造价文件的质量负责。 1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。

1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。 2术语 2.0.1工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3已标价工程量清单 构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正 (如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。

13版清单计价规范

13年清单计价规范 目录 1、总则 (2) 2、术语 (2) 3、一般规定 (10) 4、工程量清单编制 (14) 5、招标控制价 (15) 6、投标报价 (18) 7、合同价款约定 (19) 8、工程计量 (20) 9、合同价款调整 (22) 10、合同价款其中支付 (33) 11、竣工结算与支付 (36) 12、合同解除的价款结算与支付 (41) 13、合同价款争议的解决 (42) 14、工程造价鉴定 (45) 15、工程计价资料与档案 (48) 16、工程计价表格 (49) 17、附录A 物价变化合同价款调整方法 (51)

1总则 1.0.1为规范工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》,制定本规范。 1.0.2 本规范适用于建设工程发承包及其实施阶段的计价活动。 1.0.3建设工程发承包及其实施阶段的工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对应由具有专业资格的工程造价人员承担。 1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6建设工程发承包及其实施阶段的计价活动应遵循客观、公正、公平的原则。 1.0.7 建设工程发承包及其实施阶段的计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。 2术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。 2.0.2 招标工程量清单

市政工程工程量清单项目及计算规则(gb50500-2008)

GB 50500-2008 附录 D 市政工程工程量清单项目及计算规则 一、实体项目 D.1 土石方工程 D.1.1 挖土方。工程量清单项目设置及工程量计算规则,应按表D.1.1 的规定执行。 表 D.1.1 挖土方(编码:040101) 计算 按设计图示断面乘以长度 以体积计算

GB 50500-2008 D.1.2 挖石方。工程量清单项目设置及工程量计算规则,应按表D.1.2 的规上执行。 表 D.1.2 挖石方(编码:040102) 项目编码项目名称 D.1.3 填方及土石方运输。工程量清单项目设置及工程量计算规则,应按表D.1.3 的规定执行。 表 D.1.3 填方及土石方运输(编码:040103) D.1.4 其他相关问题应按下列规定处理: 1 挖方应按天然密实度体积计算,填方应按压实后体积计算。 2 沟槽、基坑、一般土石方的划分应符合下列规定: 1) 底宽7m 以内,底长大于底宽3 倍以上应按沟槽计算。 2) 底长小于宽3 倍以下,底面积在150m2以内应按基坑计算。 3)过上述范围,应按一般土石方计算。

GB 50500-2008 D.2 道路工程 D.2.1 路基处理。工程量清单项目设置及工程量计算规则,应按表D.2.1 的规定执行。 表 D.2.1 路基处理(编码:040201)

GB 50500-2008 D.2.2 道路基层。工程量清单项目设置及工程量计算规则,应按表D.2.2 的规定执行。 表 D.2.2 道路基层(编码:040202) 2

D.2.3 道路基层。工程量清单项目设置及工程量计算规则,应按表D.2.3 的规定执行。 表 D.2.3 道路面层(编码:040203) 黑色碎石 3.石料最大粒径 1. 沥青品种

2008清单计算规则

2008清单计算规则

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取

工程量清单计算规则及说明

工程量清单计算规则及说明 一、工程量计算规则 1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。 2、挖土方按设计图示尺寸以m3计算。 3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层及地基相接的底面积)乘以挖土深度以m3计算。 4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。 5、挖淤泥、流砂按设计图示位置、界限以m3计算。 6、管沟土方按设计图示的管道中心线长度以m计算。 7、预裂爆破按设计图示的钻孔总长度以m计算。 8、石方开挖按设计图示尺寸以m3计算。 9、管沟石方按设计图示的管道中心线长度以m计算。 10、土(石)方回填按设计图示尺寸以m3计算。场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填 厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。 二、说明 1、土壤及岩石(普氏)的分类可按(附表一)确定。 2、土石方体积应按挖掘前的天然密实体积计算。 3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面 测量标高至设计地坪标高间的平均厚度确定。 5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层及地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。无交付施工场地标高时,应按自然地面标高确定。 6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。 7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

清单计价规范2018

住建部2018年10月11日在网站上发布了"住房城乡建设部标准定额司关于征求《城市轨道交通工程预算定额》(通信工程册、信号工程册)、《房屋建筑与装饰工程工程量计算规范》、《矿山工程工程量计算规范》、《构筑物工程工程量计算规范》、《爆破工程工程量计算规范》意见的函"(建标造函〔2018〕208号),并要各省、自治区住房城乡建设厅,直辖市建委在2018年10月20日前将意见反馈至住建部定额司。由此可见,工程量清单计价规范2018很快会与大家见面。 从征求意见稿可以看出,这次工程量清单修订后,住建部要求建设工程工程量计算规则、工程量清单的编制方法必须全国统一,工程量清单计价,必须按本规范规定的工程量计算规则进行工程计量。也就是说以后建设工程要求全国按照新修订的规范,统一工程量计算规则,统一工程量清单的编制,统一工程量清单计价。从而促进工程量计量、计价行为的规范化和标准化。 从征求意见稿的具体分部分项工程量清单子目划分看,2018清单计价字母划分更细致、更合理,更符合建设工程施工的计量的实际情况,对计量规则的规定和描述更加的清晰和规范,从而避免在工程量清单计价过程中因工程量计算规则描述不详产生的争议,使今后工程量清单计量计价变得更加容易。 意见稿对清单综合价进行了编制扩大,如现浇混凝土工程项目"工作内容"中包括模板工程的内容,一般情况下现浇混凝土模板

项目不单列,现浇混凝土工程项目的综合单价中应包括模板工程费用。对一般预制混凝土构件按现场制作编制项目,"工作内容"中包括模板工程,不再另列。若采用成品预制混凝土构件时,构件成品价(包括模板、钢筋、混凝土等所有费用)应计入综合单价中。以后模板不再单独列入措施中了。 粗略看了工程量清单2018的意见稿,感到变化还是不少,感受到新规范的的应用对造价工程的开展会更好,更方便,期待工程量清单计价新规范的早日到来。 2018年1月,住房城乡建设部标准定额司在《2018年工作要点》中提到,将修订、完善工程量清单: ? 完善工程量清单格式、项目组成、费用构成、编制方法,统一全国工程量清单计价方法和计价规则。 ? ? 统一消耗量定额编制规则,工程造价综合指标指数和人工、材料价格信息发布标准。 ? ?

2008清单计价规范

附件2 建设工程工程量清单计价规范(GB50500-2008) 计价表式 一、计价表格的组成 我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下: 1 封面 1.1 工程量清单:封-1 1.2 招标控制价:封-2 1.3 投标总价:封-3 1.4 竣工结算总价:封-4 2 总说明 3 汇总表 3.1 工程项目招标控制价汇总表表-01 3.2 单位工程招标控制价汇总表:表-02 3.3 工程项目投标报价汇总表:表-03 3.4 单位工程投标报价汇总表:表-04 3.4 工程项目竣工结算汇总表:表-05 3.5 单位工程竣工结算汇总表:表-06 4 分部分项工程量清单表 4.1 分部分项工程量清单及计价表:表-07 4.1.1 工程量清单综合单价计算表:表-07-1 4.1.2 工程量清单综合单价工料机分析表表-07-2 5 措施项目清单表 5.1 措施项目清单与计价表(一):表-08 5.2 措施项目清单与计价表(二):表-09 5.2.1 措施项目清单综合单价计算表:表-09-1 5.2.2 措施项目清单综合单价工料机分析表表-09-2 6 其他项目清单表

6.1 其他项目清单与计价汇总表:表-10 6.1.1 暂列金额明细表:表-10-1 6.1.2 材料暂估单价表:表-10-2 6.1.3 专业工程暂估价表:表-10-3 6.1.4 计日工表:表-10-4 6.1.5 总承包服务费计价表:表-10-5 6.2 索赔与现场签证计价汇总表:表-11 6.2.1 费用索赔申请(核准)表:表-11—1 6.2.2 现场签证表:表-11—2 7 人工、材料、机械价格表 7.1 主要工日价格表:表-12 7.2 主要材料价格表:表-13 7.3 主要机械台班价格表:表-14 8 安全防护、文明施工措施项目费分析表:表-15 9 工程款支付申请(核准)表:表-16

市政工程工程量清单项目及计算规则

附录D市政工程工程量清单项目及计算规则 一、实体 项目 D.1 土石方工程 D.1.1 挖土方。工程量清单项目设置及工程量计算规则,应按表D.1.1 的规定执行。 表D.1.1 挖土方 (编码:040101) D.1.2 挖石方。工程量清单项目设置及工程量计算规则,应按表D.1.2 的规上执行。 表D.1.2 挖石方 (编码:040102)

D.1.3 填方及土石方运输。工程量清单项目设置及工程量计算规则,应按表D.1.3 的规定执行。 表 D.1.3 填方及土石方运输(编码:040103) D.1.4 其他相关问题应按下列规定处理: 1 挖方应按天然密实度体积计算,填方应按压实后体积计算。 2 沟槽、基坑、一般土石方的划分应符合下列规定: 1) 底宽7m 以内,底长大于底宽3倍以上应按沟槽计算。 2) 底长小于宽3倍以下,底面积在150m2以内应按基坑计算。 3)过上述范围,应按一般土石方计算。

D.2 道路工 程 D.2.1 路基处理。工程量清单项目设置及工程量计算规则,应按表D.2.1 的规定执行。 表 D.2.1 路基处理(编码:040201)

D.2.2 道路基层。工程量清单项目设置及工程量计算规则,应按表D.2.2 的规定执行。 表 D.2.2 道路基层(编码:040202)

D.2.3 道路基层。工程量清单项目设置及工程量计算规则,应按表D.2.3 的规定执行。

D.2.4 人行道及其他。工程量清单项目设置及工程量计算规则,应按表D.2.4 的规定执行。 表D.2.4 人行道及其他(编码:040204)

2008清单计算规则.

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土

安装工程量清单计算规则

第四节安装工程工程量清单计算规则 一、安装工程工程量清单计算规则 安装工程工程量清单项目包括机电设备安装工程、电气设备安装工程、热力设备安装工程、炉窑砌筑工程、静置设备与工艺金属结构制作安装工程、工业管道工程、消防工程、给排水、采暖、燃气工程、通风空调工程、白动化控制仪表安装工程、通信设备及线路工程、建筑智能化系统设备安装工程、长距离输送管道工程、共十三章125节、1140个项目.本节主要介绍电气设备安装工程、消防工程、给排水、采暖、燃气工程、通风空调工程、建筑智能化系统设备安装工程等常用的工程量清单计算规则。 (一)电气设备安装工程 1.变压器安装 变压器安装按设计图示数量,区别不同容量以“台”计算。 变压器安装项目包括油浸电力变压器、干式变压器、整流变压器、自藕式变压器、带负荷调压变压器、电炉变压器及消弧线圈等。 2.配电装置安装 配电装置安装按设计图示数量,区别不同名称、型号、容量以“台”、“组”或“个”计算。 配电装置安装项目包括各种断路器、真空接触器、隔离开关、负荷开关、互感器、电抗器、电容器、滤液装置、高压成套配电柜、组合型成套箱式变电站及环网柜等。 3.母线安装 (l)软母线、组合软母线、带形母线、槽形母线的工程量按设计图示尺寸以单线长度计算。 (2)共箱母线、低压封闭式插接母线槽的工程量按设计图示尺寸以长度计算。 (3)重型母线以“t”为计量单位,按设计图示尺寸以质量计算。 4.拉制设备及低压电器安装 (l)控制设备及低压电器安装工程量按设计图示数量,区别不同名称、型号、规格(容量)以“台”、“套”或“个”计算. ①控制设备安装项目包括各种控制屏、继电信号屏、模拟屏、配电屏、整流柜、电气屏(柜)、成套配电箱、控制箱等. ②低压电器安装项目包括各种控制开关、控制器、接触器、启动器、小电器等。 ③控制开关适用于自动空气开关、刀型开关、铁壳开关、胶盖刀闸开关、组合控制开关、万能转换开关、漏电保护开关等。 ④小电器适用于按钮、照明用开关、插座、电笛、电铃、电风扇、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器. (2)盘、柜、屏、箱等进出线的预留量,均不作为实物丝计算,按设计要求或规范规定的长度,在综合单价中考虑。 5.蓄电池安装 蓄电池安装工程量以“个”为计量单位,按设计图示数量计算.????????????? 蓄电池安装项目包括碱性蓄电池、固定密闭式铅酸解电池和免维护铅酸苗电池等。 6.电机检查接线及调试 (1)电机检查接线及调试工程量,按设计图示数量,区别不同名称、型号、容量、启动方式和控制保护类型,以“台”或‘.组”计算。 (2)电机检查接线及调试项目,包括发电机、调箱机、普通小型直流电动机、可控硅调速直流电动机、普通交流同步电动机、低压交流异步电动机、高压交流异步电动机、交流变频调速电动机、微型电机、电加热器、电动机组等的检查接线及调试。 (3)电机以单台工量在3t以下为小型.单台重量在3~30t者为中型,单台重量在30t 以上

2008清单计价规范解释

2008清单计价规范解释 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑专题 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报

价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

最新工程量清单计算规则

一、工程量计算规则 1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。 2、挖土方按设计图示尺寸以m3计算。 3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。 4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。 5、挖淤泥、流砂按设计图示位置、界限以m3计算。 6、管沟土方按设计图示的管道中心线长度以m计算。 7、预裂爆破按设计图示的钻孔总长度以m计算。 8、石方开挖按设计图示尺寸以m3计算。 9、管沟石方按设计图示的管道中心线长度以m计算。 10、土(石)方回填按设计图示尺寸以m3计算。场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填 厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。 二、说明 1、土壤及岩石(普氏)的分类可按(附表一)确定。 2、土石方体积应按挖掘前的天然密实体积计算。 3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面 测量标高至设计地坪标高间的平均厚度确定。 5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。无交付施工场地标高时,应按自然地面标高确定。 6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。 7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。 工程量清单计算规则及说明 一、工程量计算规则 1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。 2、预制钢筋混凝土桩按设计图示尺寸的桩长(包括桩尖)以m 或根计算,或按设计图示尺寸以桩长(包括桩尖,不扣除桩尖虚体积)乘桩身断面积以m3计算。 3、砂石灌注桩、灰土挤密桩、旋喷桩、喷粉桩按设计图示尺寸

公路工程工程量清单计量规则

公路工程工程量清单计量规则

目录 第一章总则 (2) 第二章路基工程 (4) 第三章路面工程 (18) 第四章桥梁涵洞工程 (23)

总说明 为了统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容,特制定本规则。 1. 本规则是《公路基本建设工程造价计价规范》的组成部分,是编制工程量清单的依据。 2. 本规则主要依据交通部《公路工程国内招标文件范本》(2003年版)中的技术规范,结合公路建设项目内容编制。本规则与技术规范相互补充,若有不明确或不一致之处,以本规则为准。 3. 本规则共分八章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,新增第九章房建工程是依据公路建设项目房建工程内容增编。 4. 本规则由项目号、项目名称、项目特征、计量单位、工程量计算规则和工程内容构成。 4.1本规则项目号的编写分别按项、目、节、细目表达,根据实际情况可按厚度、标号、规格等增列细目或子细目,与工程量清单细目号对应方式示例如下: 细目号2 09— 1— a 浆砌片(块)石挡土墙 细目 节 目(以两位数标识,不足两位数前面补零) 项 4.2项目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。 4.3项目特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。 4.4计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量: 以体积计算的项目——m3 以面积计算的项目——m2 以重量计算的项目——t,kg 以长度计算的项目——m 以体积计算的项目——m3 以自然体计算的项目——个、棵、根、台、套、块…… 没有具体数量的项目——总额 4.5工程量计算规则是对清单项目工程量的计算规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;材料及半成品采备和损耗、场内二次转运、常规的检测等均应包括在相应工程项目中,不另行计量。 4.6工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应按照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。 5.施工现场交通组织、维护费,应综合考虑在各项目内,不另行计量。 6.为满足项目管理成本核算的需要,对于第四章桥梁、涵洞工程,第五章隧道工程,应按特大桥、大桥、中小桥、分离式立交桥和隧道单洞、连洞分类使用本规则的计量项目。 7.本规则在具体使用过程中,可根据实际情况,补充个别项目的技术规范内容与工程量清单配套使用。

河南省建设工程工程量清单综合单价定额土建2008定额工程量计算规则

土建—2008工程量计算规则 总说明 一、《河南省建设工程工程量清单综合单价(2008)》“A建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。 二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。 三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。 四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。 五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。 工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。 措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。措施项目费用由组织措施项目费、技术措施项目费组成。 其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。 规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。 税金由营业税、城市建设维护税、教育费附加组成。 六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行相应的扩展。凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。 七、实行工程量清单招标的项目,应依据《计价规范》和本综合单价编制工程量清单。工程量清单中项目编码十至十二位数字,由清单编制人依据招标工程的工程量清单项目名称设置。 八、为便于组合工程量清单综合单价,本综合单价将《计价规范》中的项目编码、项目名称和计量单位统一标注在各章节的标题下,并同时标注了综合单价子目的具体工作内容。当综合单价子目的工作内容与《计价规范》清单项目的工程内容不一致时,应将相应的综合单价子目进行组合。 九、本综合单价中的措施项目费和注明不得调整的规定仅适用于编制招标标底和拦标价。施工企业投标报价可自主决定。 十、综合单价由人工费、材料费、机械费、管理费和利润组成。综合单价所确定的人、材、机消耗量依据合理的施工方法综合取定,辅助材料和辅助机

市政清单工程量计算规则

2013_市政清单工程量计算规则二 工程量清单项目设置及工程量计算规则,应按表的规定执行。道路面层(编码:040203) 项目编码项目名称项目特征计量单位工程量计算规则工程内容40203001沥青表面处治1.沥青品种m2按设计图示尺寸以面积计算不扣除各种井所占面积1.洒油2.层数2.辗压40203002沥青贯入式1.沥青品种m2按设计图示尺寸以面积计算不扣除各种井所占面积1.洒油2.厚度2.辗压40203003黑色碎石1.沥青品种m2按设计图示尺寸以面积计算不扣除各种井所占面积1.洒铺底油2.厚度2.铺筑3.石料最大粒径3.碾压40203004沥青混凝土1.沥青品种m2按设计图示尺寸以面积计算不扣除各种井所占面积1.洒铺底油2.石料最大粒径2.铺筑3.厚度3.碾压4.材质 40203005水泥混凝土1.混凝土强度等级、石料最大粒径m2按设计图示尺寸以面积计算不扣除各种井所占面积1.传力杆及套筒制作安装2.厚度2.混凝土浇注3.掺合料3.拉毛或压痕 4.配合比4.伸缝 5.缩缝 6.锯缝 7.嵌缝 8.路面养生40203006块料面层1.材质m2按设计图示以面积

计算,不扣除各种井所占的面积。1.铺筑垫层2.规格2.铺砌块料3.垫层厚度3.嵌缝、勾缝4.强度 40203007橡胶、塑料弹性面层1.材料名称m2按设计图示以面积计算,不扣除各种井所占的面积。1.配料2.厚度2.铺贴工程量清单项目设置及工程量计算规则,应按表的规定执行。人行道及其他(编码:040204) 项目编码项目名称项目特征计量单位工程量计算规则工程内容40204001人行道块料铺设1.材质m2按设计图示尺寸以面积计算不扣除各种井所占面积1.整形碾压2.尺寸2.垫层基础铺筑3.垫层材料品种、厚度、强度3.块料铺设4.图形40204002现浇混凝土人行道及进口坡1.混凝土强度强度、石料最大粒径m2按设计图示尺寸以面积计算不扣除各种井所占面积1.整形碾压2.厚度2.垫层基础铺筑3.垫层、基础:材料品种、厚度、强度3.混凝土浇注 4.养生40204003安砌侧(平、缘)石1.材料m按设计图示中心线长度计算1.垫层、基础铺筑2.尺寸2.侧(平、缘)石安砌3.形状 4.垫层、基础:材料品种、厚度、强度 40204004现浇侧(平、缘)石1.材料品种m按设计图示中心线长度计算1.垫层铺筑2.尺寸2.混凝土浇注3.形状3.养生 4.混凝土强度、石料最大粒径 5.垫层、基础:材料品种、厚度、强度

工程量清单及工程量计算规则

第四章工程量清单及工程量计算规则(12学时) 一、本章教学目的 通过本章的学习,让学生可以对工程量清单有一个总体的把握,明确工程量清单的基本内容及格式,掌握工程项目建筑面积、土石方等各部分工程量的计算规则,能熟练准确计算工程项目各部分的工程量。 二、本章教学重点和难点 本章的重点是工程量清单及工程量的计算规则。难点是工程结构部分工程量的计算规则。 三、本章教学内容 (一)工程量清单概述 工程量清单是由建设工程招标人发出的,对招标工程的全部项目,按统一的项目编码、工程量计算规则、项目划分和计量单位计算出的工程数量列出的表格。 工程量清单可以由招标人自行编制,也可以由其委托有资质的招标代理机构或咨询单位编制。工程量清单是招标文件的组成部分。 1.工程量清单除了为潜在的投标人提供必要的信息外,还具有以下作用: (1)为投标人提供一个公开、公平、公正的竞争环境。 (2)工程量清单是计价和询标、评标的基础。 (3)为施工过程中支付工程进度款提供依据。 (4)为办理工程结算及工程索赔提供了重要依据。 (5)设有标底价格的招标工程,招标人利用工程量清单编制标底价格,供评标时参考。 2.工程量清单的内容 《建设工程工程量清单计价规范》(以下简称《清单规范》)中对工程量清单的格式进行了统一规定,其内容有:工程量清单封面、填表须知、工程量清单总说明、分部分项工程量清单、措施项目清单、其他项目清单和零星工作项目表。工程量清单的编写应由招标人完成,除以上规定的内容以外,招标人可根据具体情况进行补充。工程量清单主要有分部分项工程量清单、措施项目清单、其他项目清单三部分,其中分部分项工程量清单是核心。 (1)工程量清单封面 招标人需在工程量清单封面上填写:拟建的工程项目名称、招标人(招标单位)法定代表人、中介机构法定代表人、造价工程师及注册证号、编制时间。 (2)工程量清单填表须知 招标人在编写工程量清单表格时,必须按照所规定的要求完成。具体规定如下:

2013工程量清单计量规则

则说明 .本章总则包括:保险费、工程管理、临时工程与设施、承包人驻地建设费用等内容。 2. 保险费分为工程一切险和第三方责任险: 2.1工程一切险是为永久工程、临时工程和设备及已运至施工工地用于永久工程的材料和设备所投的保险。 2.2第三方责任险是对因实施本合同工程而造成的财产(本工程除外)的损失和损害或人员(业主和承包人雇员除外)的死亡或伤残所负责任进行的保险。 2.3保险费率按议定保险合同费率办理。 3.工程管理包括竣工文件、施工环保费、安全生产费和工程管理软件。 3.1 竣工文件是承包人对承建工程,在竣工后按交通部发布的《公路工程竣(交)工验收办法》的要求,编制竣工图表、资料所需的费用。 3.2 施工环保费:是承包人在施工过程中采取预防和消除环境污染措施所需的费用。 3.3安全生产费:是承包人在施工过程中采取安全措施所需的费用。 3.4工程管理软件:是发包人指定要求承包人统一配备的软件系统,并建立网络系统所需的费用。 4.临时工程与设施包括临时道路、临时用地、临时供电设施、电信设施的提供、维修与拆除以及供水与排污设施。 4.1 临时道路(包括便道、便桥、便涵、码头)是承包人为实施与完成工程建设所必须修建的设施,包括工程竣工后的拆除与恢复。 4.2临时用地是承包人为完成工程建设,临时占用土地的租用费,工程完工后承包人应自费负责恢复到原来的状况,不另行计量。 4.3临时供电设施是承包人为完成工程建设所需要的临时电力设施的架设、维修与拆除的费用,不包括使用费。 4.4电信设施的提供、维修与拆除是承包人为完成工程建设所需要的临时电讯设施的架设、维修与拆除的费用,不包括使用费。 4.5供水与排污设施是承包人为完成工程建设提供、安装、保养和拆除全部施工和生活用水设施,安装、维修、管理和拆除临时排污系统的费用。 5.承包人的驻地建设包括承包人的驻地建设和场地建设: 5.1承包人驻地建设是指承包人为工程建设必须临时修建的承包人住房、办公房、加工车间、仓库、试验室和必要的医疗卫生、消防设施所需的费用,其中包括拆除与恢复到原来的自然状况的费用。 5.2场地建设是指承包人为工程建设必需进行的储料场、拌和场和预制场的场地平整、硬化,作业区的分隔,以及拆除与恢复到原来的自然状况所需的费用。

清单计价规范及计算规则(详细版本).

附件:1、《建设工程工程量清单计价规范》 1 总则 1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程工程量清单计价活动。 1.0.3 全部使用国有资金投资或国有资金投资为主 (以下二者简称“国有资金投资”的工程建设项目. 必须采用工程量清单计价。 1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。 1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。 1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。 1.0.7 本规范附录 A 、附录 B 、附录 C 、附录 D 、附录 E 、附录 F 应作为编制工程量清单的依据。 1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。 2 附录 B 为装饰装修工程工程量清单项目及计算规则, 适用于工业与民用建筑物和构筑物的装饰装修工程。 3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。 4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。

5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。 6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。 1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。 2.0.2 项目编码 分部分项工程量清单项目名称的数字标识。 2.0.3 项目特征 构成分部分项工程量清单项目、措施项目自身价值的本质特征 2.0.4 综合单价 完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非工程实体项目。 2.0.6 暂列金额

清单计算规则解释

清单工程量计算规则&定额课件及习题(特别适用08清单基础学习) 第一部分清单工程量计算规则及要求 土方量计算 (一)清单项目设置及说明 1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。 2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。 3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等 4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。 5、因地质情况变化或设计变更而引起的工程量的变更。由业主和承包商双方现场认证,依据合同调整。 6、干湿土的划分《计价规则》P34 (8) 7、土石方体积折算系数表《计价规则》P38 8、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。 (二)主要清单项目工程量计算 1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。其工

程量按设计图示尺寸以建筑物首层面积以m2计算。 *“首层面积”如何定义?阳台如何计算面积? *“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积 *“首层面积”应按建筑物外墙外边线计算。落地阳台计算全面积;悬挑阳台不计算面积。设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。 2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。 *挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。 *计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。 1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V =B×H×L B—垫层宽度, H—挖土深度(垫层底面标高-室内外高差) L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数) 2)挖地坑:指坑底面积≤20m2(即小面积的)

安徽省建设工程工程量清单计价办法

总说明 一、《安徽省市政工程计价定额》以下简称“本市政定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及市政工程设计与施工特点编制的。 本市政定额共包括六部分:第一部分通用项目;第二部分道路工程;第三部分桥涵工程;第四部分隧道工程;第五部分管网工程;第六部分生活垃圾处理工程。 二、本定额在编制过程中结合了我省市政工程设计与施工特点,以及近几年我省出现的新工艺、新技术、新材料的应用情况。 三、本定额适用于我省境内的新建、扩建市政工程。 四、本市政定额的作用: 1?是市政工程工程量清单计价的依据。 2?是编制与审查设计概算、施工图预算、最高投标限价的依据。 3?是调解处理工程造价纠纷的依据。 4?是评审工程成本,审核和鉴定工程造价的依据。 5?是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。 五、本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平。 六、本市政定额中人工工日以“综合工日”表示,不分工种、技术等级。内 容包括:基本用工、辅助用工、超运距用工及人工幅度差 七、本市政定额中的材料:

1.本市政定额中的材料包括主要材料、辅助材料、周转材料和其他材料。 2.本市政定额中的材料消耗量包括净用量和损耗量。损耗量包括:从工地仓 库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料是以“其他材料费占材料费”百分比形式表示。 3.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消 耗量体积以“ m”表示,设计强度(配合比)等与定额不同时,可以调整。本市政 定额中现拌混凝土、预拌混凝土、预制混凝土的养护,均按自然养护考虑的,如有特殊要求,可在措施费中考虑。 4.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等配合比,执行《安徽省建设工程计价定额(共用册)》的规定。 5.本市政定额中所列砂浆均为现拌砂浆,若实际使用预拌砂浆是,每立方砂浆人工扣减工日。搅拌机扣减台班。 6.本市政定额中消耗量用括号()表示的为该子目的未计价材料用量,基 价中不包括其价格。 八、本市政定额中的机械: 1.本市政定额的机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的,已包括机械幅度差。 2.本市政定额中的机械仅列主要施工机械消耗量。凡单位价值2000元以内,使用年限在一年以内,不构成固定资产的施工机械,定额中未列消耗量,企业管理费中考虑其使用费,其燃料动力消耗在材料费中计取。难以计量的机械台班是以“其他机械费占机械费”百分比形式表示。

相关主题
文本预览
相关文档 最新文档
