造计〔2013〕16号

各市造价(定额)站:

根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)精神,我省建设工程定额人工费单价由57元/工日调整为68元/工日。为便于贯彻实施,经研究提出如下实施意见:

一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、仿古建筑及园林、城市轨道交通、抗震加固等工程,均执行本实施意见。

二、调整的人工费单价包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等费用。

三、执行清单计价的工程:

1、对于执行2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为31元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可由工程当事人视工程技术特点、难易程度等,在合同中约定单价标准,但最高不得超过101元/工日。

2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册)计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。

3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。

四、执行定额计价的工程:其定额人工费单价统一调整为68元/工日,原定额中3.5元/工日的流动施工津贴均不再计取。取消定额人工工日地区差价。

1、对于执行2000年建筑、安装、仿古建筑及园林定额计价依据的,原定额人工费单价(分别为27.64元/工日、25.84元/工日、24.55元/工日)统一调整到68元/工日,其价差计取税金后,计入工程总价。

2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价(分别为19.69元/工日、22.00元/工日、26.00元/工日)现统一调整为68元/工日,其价差计取税金后,计入工程总价。

3、对于执行1999年《全国统一房屋修缮工程预算定额安徽省综合价格》的,原定额人工费单价为19.69元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。

4、对于执行2000年《全国统一市政工程预算定额安徽省估价表》的,原定额人工费单价为25.84元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。

5、对于执行2012年《安徽省抗震加固工程计价定额》的,原定额人工费单价为57元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。

6、对于执行2011年《安徽省建设工程概算定额》的,原定额人工费单价为47元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。

7、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,分析机械台班用工量后,进行人工价差调整,其调整部分计取税金后,计入工程总价。

五、执行时间:本实施意见自2013年11月1日起执行。跨年度工程按工程合同约定办理。

安徽省建设工程造价管理总站

2013年10月15日

建筑工程定额与预算全套试题有答案版

建筑工程定额与预算试题 一、单项选择题(每小题1分,共20分) 1.( B )是衡量工人劳动生产率的主要尺度。 A.施工定额 B.劳动定额 C.定额水平 D.施工定额水平 2.材料原价是指生产或供应单位的材料( A )。 A.销售价格 B.市场价格 C.信息价格 D.预算价格 3.概算定额中,内墙抹灰按内墙面积,两面抹灰乘以系数( D )。 B.1.71 C. 给水工程中的取水工程、输水工程等,属于( B)。 A.单位工程 B.单项工程 C.分部工程 D.分项工程 5.零星借工是指建设单位向施工单位借用工人,由( C )负责管理的零星用工。 A.施工单位 B.监理单位 C.建设单位 D.设计单位 6.层高在( B )以内的设备管道层、贮藏室不计算建筑面积。 A.1.1m B.2.2m C.3.0m D.2.5m 7.有柱的雨蓬、车棚、货棚等,按( C )计算建筑面积。 A.顶盖水平投影面积 B.顶盖水平投影面积的一半 C.柱外围水平面积 D.柱外围水平面积的一半 8.单层建筑物按如下规定计算建筑面积( B )。 A.层高超过2.2m,按一层计算建筑面积 B.不论其高度如何,均按一层计算建筑面积 C.层高6~9m,按倍计算 D.层高9m以上,按倍计算建筑面积 9.平整场地工程量按建筑物外墙外边线每边各加( C )以平方米计算。 A.1m B.1.5m C.2m D.3m 10.一砖半厚的标准砖墙,计算工程量时,墙厚取值为( C )mm。 .360 C 11.内墙工程量应按( D )计算。 A.外边线 B.中心线 C.内边线 D.净长线 12.某砖混工程,有四根边角构造柱,断面尺寸为240×240mm.柱高12m,其工

单价调整申请报告

单价调整申请报告 篇一:单价调整申请报告 单价调整申请报告 中国葛洲坝集团股份有限公司: 我工程部现请求贵公司领导,关于凤鸣南路—海航大道弃土石方的运输费及石方爆破和清表的单价调整申请如下: 一、为了该工程施工顺利进行,本工程部服从当地政 府和贵公司的领导安排和指导,弃土石方在运输中照顾当地群众的车队,便于施工进展顺利,但我工程部目前组织车队实际发生运费单价在6公里内运价达到15.5元/m3,贵公司给我部的单价是9元/m3,弃土场推平2.5元/m3,每天公路清扫卫生的费用0.5元/m3,洒水车 0.5元/m3,以上合计费用已达到19元/m3。 二、弃土场每车倒土费收90÷18m3=5元/m3。 三、石方爆破,如果用炸药爆破成本价9元/m3,用破 碎锤机械破碎成本价39元/m3。 四、原地面清表合同价是按立方计价,单价11.13元 /m3,该路段实际地形清表施工难度大,应按平方计价较合理。 以上成本的增加费用,请贵公司领导给予酌情解决为感! 申请单位:凤鸣南路—海航路工程部20XX年11月2日 篇二:调价申请书

调价申请书 尊敬的豪铭厨具有限公司: 首先感谢贵公司一直以来对我厂的大力支持和帮助。由于近期原材料的价格上涨而导致的生产成本上升。以及其它辅助材料上涨。 特别是原材的上升:玻璃片每平方米上涨3元,员工工价每年上涨,现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,特定于10月10号对产品每个型号/价格每片上涨0.1元,特请公司批准。希望贵公司能够理解和支持。非常感谢! 永康市金谷电器厂 20XX年10月5日 篇三:单价申请报告 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目部 事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:) 关于申报变更项目造价的报告 尊敬的监理工程师: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据

人工费调整的函1

关于粤北人民医院 门急诊医技综合楼人工费调整的函 韶关市建设工程造价管理站: 根据韶市建字〔2011〕33号:关于调整建设工程人工综合单价的通知:“二、执行《广东省建筑工程计价依据》(2006)、《广东省装饰装修工程计价依据》(2006)、《广东省安装工程计价依据》(2006)、《广东省市政工程计价依据》(2006)、《广东省园林绿化工程计价依据》(2006)的建设工程人工工资调整。 (一)从2011年4月1日起,我市市区建设工程人工工资单价调整为:一类工53.87元/工日、二类工51.47/工日、三类工49.08元/工日、四类工46.68元/工日。 (二)2011年4月1日以前开工的在建工程,已完成的工作量,其人工单价仍按原施工合同的约定执行;未完成工作量的人工工资单价,经发承包双方协商参照执行,并签订补充协议。”结合由我公司承建的粤北人民医院门急诊医技综合楼工程实际情况,现将2011年4月前、后的工程进度中的人工费进行划分如下: 1、2011年4月1日以前开工已完成的工作量,按工程进度报表为依据:4月1日以前清单工日数为:148465.8工日(一~四类工合计);人工费合计为:6115755.45元,其人工单价仍按原施工合同的约定执行,不作调整。(附2011年4月1日以前进度汇总表一份)

2、 2011年4月1日以后完成的工作量等于:410248.70工日(清单:一~四类工总工日扣除4月1日以前清单: 一~四类工总工日)人工单价按韶市建字〔2011〕33号执行:一类工53.87元/工日、二类工51.47/工日、三类工49.08元/工日、四类工46.68元/工日。人工费价差为:3684829.27元。(附2011年4月1日后人工价差汇总表一份) 以上是根据韶市建字〔2011〕33号:关于调整建设工程人工综合单价的通知,结合本工程实际进度完成情况汇总分析,恳请韶关市建设工程造价管理站根据“韶市建字〔2011〕33号”文件精神,给我司和粤北人民医院关于调整人工费事宜给个明确的指导意见。 广东省第五建筑工程有限公司 二0一一年八月一十五日

2020年自考《建筑工程定额与预算》习题及答案(卷二)

2020年自考《建筑工程定额与预算》习题及答案(卷二) 一、单选题 1. 参加造价工程师考试合格的人员,在取得证书几个月内,应到当地造价工程师注册管理机构办理注册登记手续?( ) A.2个月 B.3个月 C.4个月 D.5个月 2. 计算砖柱体积应扣除什么体积?( ) A.楼板 B.过梁 C.垫块 D.钢筋 3. 以下什么不是建筑产品本身的特点?( ) A.寿命长 B.固定性 C.业务不稳定 D.体积庞大 4. 基本建设程序的客观性要求,决算不能超过什么?( ) A.投资 B.概算 C.预算 D.决算 5. 砖基础与砖墙(身)使用同样材料时,它们的划分,应以什么为界,以下为基础,以上为墙(柱)身?( ) A.设计室外地坪 B.设计室内地坪 C.砖基础大放脚顶面标高 D.防潮层 6. 现浇混凝土楼梯计算说法正确的是:( ) A.以斜面面积计算 B.扣除宽度小于500mm的楼梯井 C.伸入墙内部分不另增加 D.伸入墙内部分另增加

7. 关于墙面抹灰的计算,下面说法正确的是:( ) A.不扣除墙裙所占面积 B.附墙的柱侧壁面积并入相应墙面面积内 C.应该计算门窗洞口侧壁的抹灰面积 D.不扣除面积在0.3平方米以上的孔洞面积 8. 造价工程师注册有效期为几年?( ) A.2年 B.3年 C.4年 D.5年 9. 金属构件工程量的单位一般以什么为单位?( ) A.m B.m3 C.kg D.t. 10. 基本建设程序的客观性要求,设计要有什么?( ) A.估算 B.概算 C.预算 D.决算。 11. 基本建设程序的客观性要求,预算不能超过什么?( ) A.投资 B.概算 C.预算 D.决算。 12. 建设部颁发的《建筑工程工程量清单计价规范》于以下什么时候正式执行?( ) A.2003年5月1日 B.2004年5月1日 C.2003年7月1日 D.2004年7月1日 13. 实心砖墙工程量计算规则规定不应扣除多少平方米以内的

广西关于调整建设工程定额人工费及有关费率的通知

关于调整建设工程定额人工费及有关费率的通知 桂建标〔2015〕5号 各市住房城乡建设委(局),各有关单位: 为加强对我区建设工程定额人工工资单价的动态管理,合理确定和有效控制工程造价,根据《广西壮族自治区建设工程造价管理办法》(广西壮族自治区人民政府令第43号)和《〈建设工程工程量清单计价规范〉(GB50500-2013)广西壮族自治区实施细则》的规定,结合我区建设工程市场实际情况,现对定额人工费进行调整,具体规定如下: 一、定额人工费调整 (一)2013年以前施行的定额的人工工资单价调整 ⒈ 2005年《广西壮族自治区建筑工程消耗量定额》、《广西壮族自治区装饰装修工程消耗量定额》、2009年《广西壮族自治区建筑装饰装修工程节能消耗量定额》、2011年《广西壮族自治区建筑工程拆除消耗量定额》的定额人工工资单价调整为: (1)建筑综合工日:一类工56元/工日、二类工66元/工日; (2)装饰综合工日:一类工66元/工日、二类工76元/工日。 ⒉ 2008年《广西壮族自治区安装工程消耗量定额》的定额人工工资单价调整为:一类工66元/工日、二类工76元/工日。 ⒊ 2007年《广西壮族自治区市政工程消耗量定额》、2009年《广西壮族自治区城镇污水、生活垃圾处理设施补充消耗量定额》、2011年《广西壮族自治区市政设施养护维修工程消耗量及费用定额》的定额人工工资单价调整为:一类工56元/工日、二类工66元/工日、三类工76元/工日。 ⒋ 2005年《广西壮族自治区园林绿化工程消耗量定额》的定额人工工资单价调整为:一类工56元/工日、二类工66元/工日、三类工76元/工日。2010年《广西壮族自治区城市园林绿化养护消耗量定额及费用定额》的绿化综合工日定额人工工资单价调整为56元/工日。 ⒌各专业定额机械台班单价中的机械台班工日单价调整为66元/工日。 ⒍夜间施工增加费调整为18元/工日;停工窝工人工补贴调整为45元/工日。 (二)2013年以后施行的定额的人工费调整 ⒈ 2013年《广西壮族自治区建筑装饰装修工程消耗量定额》的定额人工费调增15%。 ⒉ 2014年《广西壮族自治区市政工程消耗量定额》的定额人工费调增10%。

人工费调整

关于人工费调整,你了解多少? 开心九妹 加关注 等级: 地区:唐山发帖数:1 回复数:7 帮筑币:570 魅力值:2 大家都来探讨一下,关于人工费调整的问题? 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费?? 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调? 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整?? [考考你]-关于人工费调整l,你了解[合同与招投标] 变更与签证精华帖大集锦 [合同与招投标] 建筑工程合同变更及签证问题 [合同与招投标] 合同与招投标> 建筑工程合同谈判的[合同与招投标] 造价员在工程各阶段的工作流程 [合同与招投标] 建筑工程合同谈判的技巧 [合同与招投标]

工程承包商 加关注 等级: 发帖数:0 魅力值:1 回复于:2012-10-24 11:04:41 只看该作者1#得分:0 我觉得这三个问题的根本区别在于:招标文件中约定的计价方式是哪种计价方式,如果是清单计价方式、又是固定单价合同,根本就不存在人工费的调增问题,清单报价一切都要以市价价格为准,要考虑施工期间的各种风险,不受政府之后的什么人工费调差之约束。结算时其固定单价也是不能调的。 如果招标文件中约定的计价方式约定采用定额计价的话,哪就要按政策调整了,现在这种方式也不是政府主导的方向了。 zhen 加关注 等级: 发帖数:0 魅力值:0 回复于:2012-10-15 12:40:44 只看该作者2#得分:0 我认为要看招标文件中对这块的约定是怎样的?要是与合同一样,那就可以调整,不管你当时投标时人工单价是高还是低,应该可以进行调整。只是调整的标准应为投标时政府文件当时的人工单价作为调整基数。 还没有回复 回复于:2012-10-24 09:54:05 只看该作者3#得分:0 情况1和2:做法不妥,也没有人这么做。竣工结算时肯定不会予以调增人工费的。 问题3. 在报价的时候人工费必须按照现行的人工费用标准执行。 没有人投标时在人工工日单价上想办法!

建筑工程定额与预算

郑州大学现代远程教育《建筑工程定额与预算》试卷 (闭卷本科样题) 一、单项选择题(每题1分,共20分) 1、投资决策、筹资与控制造价的主要依据就是( A)。 A、投资估算 B、概算造价 C、预算造价 D、合同价 2、建设工程( A)就是指建设工程初始建造成本与建成后日常使用成本之与。 A、全寿命期造价 B、全过程造价 C、全要素造价 D、全方位造价 3、在项目决策阶段,( B)就成为项目财务分析与经济评价的重要依据。 A、工程造价管理 B、项目建议书 C、建设工程造价 D、筹集资金的能力 4、造价工程师就是一种(A)。 A.执业资格 B.技术职称 C.技术职务 D.执业职称 5、建设项目的实际造价就是( C)。 A.中标价 B.承包合同价 C.竣工决算价 D.竣工结算价 6、《综合单价2008》中子目综合单价由人工费、材料费、机械费、管理费与( A )五项组成。 A 利润 B 成本 C 直接费 D 间接费 7、在项目建议书与可行性研究阶段应编制的经济技术文件就是( C) A 设计概算 B 施工图预算 C 投资估算 D 施工预算 8、( C)就是指施工合同期内因人工、材料、机械等市场价格的上涨因素,导致工程造价超出正常承包造价的费用。 A预备费B涨价预备费 C风险费D准备金 9、税费(营业税、城市建设维护税、教育费附加)的计算基数就是( D) A人工费B综合工日 C定额直接费D税前造价 10、以下项目中,不计算建筑面积的就是( A)。 A、建筑物通道 B、地下室 C、有永久性顶盖的室外楼梯 D、半地下室 11、室外楼梯建筑面积计算,( B)

A、有永久性顶盖的按自然层投影面积之与计算 B、有永久性顶盖的按自然层投影面积的二分之一计算 C、无永久性顶盖的按自然层投影面积的二分之一计算 D、不应计算 12、建筑物外墙外侧有保温隔热层的( A)。 A.应按保温隔热层外边线计算建筑面积 B.不应按保温隔热层外边线计算建筑面积 C.应按结构外围外边线计算建筑面积 D.同外墙装饰、抹灰、镶嵌块料面层一样,不计算建筑面积 13、房间地平面低于室外地平面的高度超过该房间净高的( C )者为地下室。 A、1/4 B、1/3 C、1/2 D、2/3 14、人工挖土子目就是按干土编制的,如挖湿土,人工乘以系数( B) 。 A 1、15 B 1、18 C 1、2 D 1、13 15、土方体积应按( D)计算。 A、松填土体积 B、夯实土体积 C、虚土体积 D、挖掘前天然密实体积 16、凡图示基底面积在( B)㎡以内(不包括加宽工作面)的为地坑。 A、15 B、20 C、25 D、30 17、砌体结构中的单梁,伸入墙内的梁头、梁垫( B) A、忽略不计 B、并入梁内计算 C 单独列项 D 并入墙体计算 18、1、5标准砖厚的砌体,其厚度应为( B) A、200 B、365 C、370 D、250 19、钢筋混凝土柱高的规定就是:底层自( C)算起 A、室外地坪 B、室内地坪 C、柱基上表面 D、柱基下表面 20、预制构件就位运输:《综合单价》构件安装时按机械起吊中心回转半径( C)以内的距离计算的。 A、10m B、12m C、15m D、20m 二、多项选择题(每题2分,共10分) 1、工程造价的职能包括( ABDE) A.预测职能 B.控制职能 C.降价功能 D.评价职能 E.调控职能 2、《河南省建设工程工程量清单综合单价(2008)》中的施工组织措施费包括( ABCD)。 A现场安全文明施工措施费、B材料二次搬运费、C夜间施工

有关人工工资费用调整的申请报告--1

有关人工工资费用调整的申请报告 致:上海复华软件产业发展有限公司 由于上海复华高新技术园区—科技创新基地A块工程合同采用的是上海九三定额进行结算的,定额人工费是采用的是当时的人工工资标准,经过十几年的时间,物价和人工工资已非比往日。上海周边的江苏以及山东等地均实行定额人工工资上调的惯例;同样在上海,大多数工程基本实行2000定额进行结算,定额消耗量上海九三和2000定额基本接近,但是人工工资就相差较大了。这就明显显示出本工程选用上海九三定额结算在人工费上的明显缺陷,导致亏损严重;同时现阶段人工工资的上涨迅猛,民工维权保护受到相当重视,民工工资同样受到相当的保护和重视,这就给本施工企业在经济效益上带来较大压力,特别是定额人工工资亏损事宜。 同时由于本工程的优惠下浮率为9%,加上在实际施工过程中,贵司定价的项目和材料较多,相关项目和材料的利润空间已微乎其微,较大程度上削减了本公司的经济效益。一方面下浮9%,定价项目和材料众多,另一方面继续执行原先的93定额的人工费,其人工费只有实际人工费的1/4,已呈现出相当严重的不合理状况,不仅给本施工企业经济效益带来较大的负面影响,同时必定给民工工资的支付困难带来较大的隐患。 诚信、双赢是双方合作的基础,本公司恳请希望贵司能就上述有关问题从双方平等、互赢的角度重新审视。为了能凭着较真实地反映实际的工资水平,公平合理地反映施工工程的人工费用情况,本公司认为:本工程工程结算仍继续遵照《上海市建筑工程综合预算定额单位估价汇总表1993》、《上海市建筑安装工程预算定额1993》的定额要求,人工工日数量遵照定额消耗量,人工工资单价按照上海市建筑建材业网站造价信息电子版中公布的人工工资,即人工工资综合取定为:65元。上述事宜望贵司能从工程实际情况出发,以创造和谐社会,达到双赢共存为目的,能及时酌情处理为盼! 特此申请 五洋建设集团股份有限公司 2009-12-18 1 / 1

新版造计〔2013〕16号关于调整执行建设工程定额人工费的实施意见-新版-精选.pdf

关于调整执行建设工程定额人工费的实施意见 造计〔2013〕16号 各市造价(定额)站: 根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)精神,我省建设工程定额人工费单价由57元/工日调整为68元/工日。为便于贯彻实施,经研究提出如下实施 意见: 一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋 修缮、仿古建筑及园林、城市轨道交通、抗震加固等工程,均执行本实施意见。 二、调整的人工费单价包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会 保障费、住房公积金等费用。 三、执行清单计价的工程: 1、对于执行2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单 价为31元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修 工程定额人工费单价可由工程当事人视工程技术特点、难易程度等,在合同中约定单价标准,但最高 不得超过101元/工日。 2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常 用册)计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。 3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。 四、执行定额计价的工程:其定额人工费单价统一调整为68元/工日,原定额中 3.5元/工日的流动施工津贴均不再计取。取消定额人工工日地区差价。 1、对于执行2000年建筑、安装、仿古建筑及园林定额计价依据的,原定额人工费单价(分别为 27.64元/工日、25.84元/工日、24.55元/工日)统一调整到68元/工日,其价差计取税金后,计入工程 总价。 2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工 费单价(分别为19.69元/工日、22.00元/工日、26.00元/工日)现统一调整为68元/工日,其价差计取税金后,计入工程总价。 3、对于执行1999年《全国统一房屋修缮工程预算定额安徽省综合价格》的,原定额人工费单价 为19.69元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 4、对于执行2000年《全国统一市政工程预算定额安徽省估价表》的,原定额人工费单价为25.84元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 5、对于执行2012年《安徽省抗震加固工程计价定额》的,原定额人工费单价为57元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。

关于墙体材料变更人工费调整申请报告(1)

关于墙体材料变更人工费及砂浆费用调整申请报告 ***村民委员会: ***新型社区一期工程由于图纸未详述页岩砖规格的选用,现甲方对页岩砖规格选用已确定(详工作联系函,编号015),由于页岩砖尺寸改小,导致在施工工艺上引起每立方墙体砌筑时人工消耗量(包括基本用工、辅助用工、超运距用工和人工幅度差)增加,水泥砂浆消耗量增加,因而引起砌筑人工费相应大幅度增加,现根据2013定额调整后人工费和实际市场价人工费分析如下: 一、按2013年定额计算实际页岩砖墙体砌筑人工费 1、200*100*50页岩实心砖墙: 外墙页岩实心砖规格为200*100*50,每立方米用量为773块/m3,每立方米外墙水泥砂浆用量为(1-773*0.2*0.1*0.05)*1.05=0.238m3/m3;而定额标准砖规格240*115*53,定额每立方米用量为540块/m3,定额每立方米水泥砂浆用量为0.225m3/m3。实际页岩砖的每立方米用量为定额标准砖的1.43倍,实际外墙每立方米用量为定额标准砖的1.06倍。导致外墙每立方米水泥砂浆用量相应增加,导致人工砌筑时辅助用工比标准砖增加20%左右,所以200*100*50页岩砖每立方米砌筑人工工日消耗量为标准砖人工工日消耗量的1.5*(1+20%)=1.8倍。 (1)按2013年定额人工工日单价调差为: 普工:0.724*1.8工日/m3×60元/工日=78.19元/m3 技工:0.884*1.8工日/m3×92元/工日=146.39元/m3 合计:78.19+146.39=224.58元/m3早日 综上所述,砌筑外墙每立方米页岩砖的人工费为224.58元/m3。

关于调整安徽2013年建设工程定额人工费的实施意见

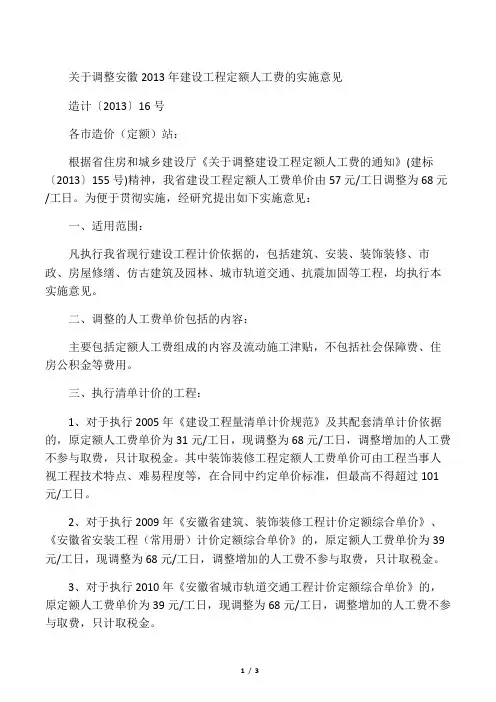

关于调整安徽2013年建设工程定额人工费的实施意见 造计〔2013〕16号 各市造价(定额)站: 根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2013〕155号)精神,我省建设工程定额人工费单价由57元/工日调整为68元/工日。为便于贯彻实施,经研究提出如下实施意见: 一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、仿古建筑及园林、城市轨道交通、抗震加固等工程,均执行本实施意见。 二、调整的人工费单价包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等费用。 三、执行清单计价的工程: 1、对于执行2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为31元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可由工程当事人视工程技术特点、难易程度等,在合同中约定单价标准,但最高不得超过101元/工日。 2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册)计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。 3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为68元/工日,调整增加的人工费不参与取费,只计取税金。 四、执行定额计价的工程:其定额人工费单价统一调整为68元/工日,原定额中3.5元/工日的流动施工津贴均不再计取。取消定额人工工日地区差价。 1、对于执行2000年建筑、安装、仿古建筑及园林定额计价依据的,原定额人工费单价(分别为27.64元/工日、25.84元/工日、24.55元/工日)统一调整到68元/工日,其价差计取税金后,计入工程总价。 2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价(分别为19.69元/工日、22.00元/工日、26.00元/工日)现统一调整为68元/工日,其价差计取税金后,计入工程总价。 3、对于执行1999年《全国统一房屋修缮工程预算定额安徽省综合价格》的,原定额人工费单价为19.69元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 4、对于执行2000年《全国统一市政工程预算定额安徽省估价表》的,原定额人工费单价为25.84元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 5、对于执行2012年《安徽省抗震加固工程计价定额》的,原定额人工费单价为57元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 6、对于执行2011年《安徽省建设工程概算定额》的,原定额人工费单价为47元/工日,现调整为68元/工日,其价差计取税金后,计入工程总价。 7、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,分析机械台班用工量后,进行人工价差调整,其调整部分计取税金后,计入工程总价。 五、执行时间:本实施意见自2013年11月1日起执行。跨年度工程按工程合同约定办理。 安徽省建设工程造价管理总站 2013年10月15日

关于人工费调整--探讨

大家都来探讨一下,关于人工费调整的问题? 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费?? 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调? 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整? 一、 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费??大部分人的感觉,固定单价不给调或者依据合同约定调整,但是这可能是一个误区,是根据合同约定调整,但是像这种政策性的调整,是无法预料的,所以出现这种情况出于保护施工方的利益,要给与调整,如果是正规合同,即使专用条款没约定,在通用条款也有条款的。只是按你调低的价为基数还是以当时定额价,是存在争议的。 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调?这个不会下调。因为虽有调价文件,但是人工费是允许按企业定额、市场价自主报价的,且经过招投标和合同约定,具有法律效力。 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整??可以按照企业定额或市场价自主报价。

建筑工程定额与预算真题附答案

建筑工程定额与预算试题 课程代码:00170 一、判断题(判断下列各小题,正确的在题后括号内打“√”,错的打“╳”。每小题1分,共10分) 1.定额是在合理的劳动组织和使用材料、机械的条件下,完成单位合格产品所消耗的平均资源数量标准。( ) 2.人工幅度差是指在劳动定额中未包括,而在一般正常施工情况下又不可避免发生的一些零星用工因素。( ) 3.多层建筑6层以内和单层建筑檐高20m以内的垂直运输已综合在建筑工程概念定额内。( ) 4.不同步距的分部工程单价是概预算最基本的计价单位。( ) 5.施工附加费、施工包干费均属于其他直接费。( ) 6.技术措施费是指在特殊条件和特殊环境中施工所采取的技术措施费。( ) 7.室内外附墙烟道按房屋自然层计算建筑面积。( ) 8.挖湿土采用人工降低地下水位时,干湿土划分界限以实际降低的水位为准。( ) 9.附属于柱的牛腿应并入柱身体积内计算。( ) 10.综合概算书是由各专业的单项工程概算书所组成。( ) 二、填空题(每空1分,共10分) 1.非定额时间包括多余或偶然工作时间、____________及违反劳动纪律时间。 2.劳动定额根据表达方式分为____________和____________两种。 3.工程造价价差是指建设工程所需的人工、设备、材料费等,因____________对工程造价产生的____________。 4. 5.。 三、单项选择题(1分,共20分) 1.( ) A.施工定额 2. A.销售价格 3. A.1.64 4. A.单位工程 5. A.施工单位 6.层高在( ) A.1.1m 7. A.顶盖水平投影面积 C.柱外围水平面积 8. A.层高超过2.2m B. C.层高6~9m,按1.5 D.层高9m以上,按 9. A.1m B.1.5m C.2m D.3m 10.一砖半厚的标准砖墙,计算工程量时,墙厚取值为( )mm。 A.370 B.360 C.365 D.355 11.内墙工程量应按( )计算。 A.外边线 B.中心线 C.内边线 D.净长线 12.某砖混工程,有四根边角构造柱,断面尺寸为240×240mm.柱高12m,其工程量为( )m3。 A.2.76 B.3.11 C.3.50 D.3.46 13.综合脚手架定额未综合( )。 A.内外墙砌筑脚手架 B.抹灰脚手架 C.高度在3.6米以上的抹灰脚手架 D.斜道和上料平台 14.砖烟囱、水塔计算工程量时,对孔洞的处理是( )。 A.0.3m2以上扣除 B.0.3m2以下扣除 C.全扣除 D.全不扣除 15.( )按梁板体积之和计算工程量。 A.有梁板 B.无梁板 C.现浇平板 D.井字板 16.装饰工程的满堂脚手架工程量计算中,基本层高度范围是( )。 A.2.2~3.0m B.3.0~3.3m C.3.3~3.6m D.3.6~5.2m 17.普通钢门窗安装,按( )计算工程量。 A.门窗框外围尺寸 B.门窗框中心线尺寸 C.设计门窗洞口面积 D.门窗框净尺寸

2013定额人工调整

鲁建标字[2013]7号 山东省住房和城乡建设厅 关于发布我省建设工程定额人工单价、各市综合工日市场指导单价及最低单价的通知 各市住房和城乡建设委员会(建设局): 近年来,随着我省经济的快速发展,建设市场人工费水平一直处于上涨的趋势中,现行的定额人工单价水平已不能适应市场发展的要求。为加强对建设工程造价的动态管理,促进建设市场健康有序发展,客观反映建设市场人工价格水平,保障建设市场各方权益,经研究,决定调整我省建设工程定额人工单价水平,并同时发布各市综合工日市场指导单价和最低单价。现就有关问题通知如下: 一、调整我省建设工程定额人工单价水平,由原来的53元/工日调整为66元/工日,其中包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,该单价为全省建设工程计价依据中综合工日单价的平均水平,是建设工程费用计算程序中企业管理费、利润等各项费用的计算基础,适用于山东省建筑、安装、市政、园林绿化、房屋修缮、仿古建筑、轨道交通等各专业工程计价依据,由省

建设行政主管部门统一管理。 二、按省定额人工单价66元/工日调整完成的《山东省建设工程施工机械台班单价表》和山东省建设工程各专业定额价目表,发布在“山东省工程建设标准造价信息网”上。 三、各市综合工日市场指导单价是各市以建设市场代表性工程实际人工费支出为基础进行测算,并结合各市现阶段建设市场招投标以及工程发承包、工程结算的实际情况,进行综合取定的。该单价代表现阶段各市工程计价综合工日单价的合理水平,是各市建设工程发承包双方工程招标、投标报价、签订施工合同以及实施建设市场人工单价管理的重要指导。 四、各市综合工日最低单价是各市在以省人民政府发布的全省各地区最低工资标准进行折算的基础上,结合各市现阶段建设工程人工费成本和施工企业的实际利润等情况,进行综合分析取定的。 为保障工程项目的顺利实施和质量安全,规范无序竞争和恶意压价等不合理行为,维护各方主体的合法权益,自本文件生效之日起,新签订的施工合同中确定的综合工日单价水平,均不得低于该最低单价。 五、本通知自2013年4月1日起执行,之前已签订合同的工程,仍按原合同及有关政策规定执行。原合同约定可调整但未对调整方法作出明确规定的工程,自本文件生效之日起

建筑工程定额与预算实训报告

建筑工程定额与预算 实训报告 专业_____________ 班级_____________ 学号_____________ 姓名_____________

辅导老师____________ 起止日期____________

第一部分实训目的 为了使教学更好地与生产相结合,以理论联系实际,加深我们对专业知识的认识与理解以及实践技能的培养。生产实习必须与工程实践紧密结合在一起,进行实际的锻炼。在实训过程中,运用所学的专业知识,解决工程实际问题,检验并提高学生的实践动手能力和技能水平。 第二部分实训容 1、熟识图纸,收集资料(包括施工规、设计文件、勘测资 料和各种定额、验收规等)。 2、在计算相应分部工程量时必须熟读定额,掌握相应定额 工程量的计算容及方法和调整系数的关系等。 3、掌握建筑面积的构成容,准确地计算出建筑物、构筑物 等的建筑面积。(掌握什么情况下不计建筑面积,什么 情况下计建筑面积,什么情况下计一半,特别注意雨篷、阳台、挑檐、站台、走廊、台阶、门厅、楼梯等特殊部 分建筑面积计算)。 4、土石方量计算。(必须明白地坪平整、挖沟槽、挖地坑、 挖土石方等挖方量区别,掌握他们对应的定额工程量和 清单工程量计算方法。大型土石方工程量计算的横断面 法和网络划分法的应用。填方量计算和一些特殊挖方的 定额调整)

5、砌筑工程量计算。(包括砖砌基础、砖砌墙、砖砌柱基 和砖柱、砖砌烟囱;其他砌体所砌的墙、柱、基础等)6、钢筋混凝土工程量计算。(包括现浇混凝土工程的柱、 梁、板、及其他特殊部件的模板工程量计算、现浇混凝 土制作量计算、现浇混凝土浇捣工程量计算;预制混凝 土构件模板工程量计算、预制混凝土制作量、浇捣工程 量、预制构件运输量、安装工程量计算;钢筋工程量计 算(包括墙体加固筋)、及一些预埋件工程量计算等。 7、楼地面工程量计算。(包括整体楼地面、石砌块料楼地 面、塑料和木质楼地面工程量计算。特别注意这三种楼 地面计算围的不同)。 8、屋面工程量计算(包括面层、基层、保温隔热层、防水 卷材或防水涂漠等计算) 9、装饰工程量计算(包括、外墙、天棚、独立柱、阳台、 楼梯、挑檐、雨篷、零星工程、和各种装饰线条工程量 的计算) 10、门窗工程量计算(包括木门窗、钢门窗、铝合金门窗、 卷帘门、型钢门窗及其一些特种门窗的制作、安装工程 量计算) 11、脚手架工程量计算(包括室外综合脚手架、里脚下手架、 满堂脚下手架、满堂基础脚手架、外墙单排脚手架、独 立柱、围墙、特殊雨篷、吊装工程脚下手架、单独装饰

项目单价调整申请报告(建文)

工程单价调整申请报告 篇一:单价申请报告 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:) 关于申报变更项目造价的报告 尊敬的监理施工全过程管理人员: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据《贵阳北郊水 厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程施工合同》专用条款第十五条第三款、第四款:投标文件中已有适用的综合单价的,按已有综合单价确定,无类似综合单价的,可套用相应定额子追求,按版《贵州建筑工程计价定额》及版《贵州装饰装修工程计价定额》套用相应子目,现提出申报变更项追求综合单价报告,请予审批! 施工单位现场负责人:

贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小 坝山)房屋建设工程工程部 附件:)工程变更申请报告单)工程变更项目工程量计算表)工程变更项目预算表)工程变更项目隐蔽验收记录 甲方:监理单位: 日期:年月日 新增工程项目单价申报表 名称:? 报价编制说明 ()单价编制依据:依据投标报价书的计价标准。()人工费单价为:同投标报价书 ()材料单价:同投标报价书,投标报价缺项的参照同期市场单价 贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部 年月日

2013清单计价规范关于人工费调整条款的问题分析

2013清单计价规范关于人工费调整条款的问题分析规范条款: 3.4 计价风险 3.4.2 由于下列因素出现,影响合同价款调整的,应由发包人承担: 1.国家法律、法规、规章和政策发生变化; 2.省级或行业建设主管部门发布的人工费调整,但承包人对人工费或人工单价的报价高于发布的除外。 条文说明: 3.4 计价风险 3.4.2~3.4.4 根据我国工程建设特点,投标人应完全承担的风险是技术风险和管理风险,如管理费和利润;应由限度承担的是市场风险,如材料价格、施工机械使用费等的风险;应完全不承担的是法律、法规、规章和政策变化的风险。 本规范定义的风险是综合单价包含的内容。根据我国目前工程建设的实际情况,各省、自治区、直辖市建设行政主管部门均根据当地人力资源和社会保障行政主管部门的有关规定发布人工成本信息或人工费调整,对此关系职工切身利益的人工费不宜纳入风险,材料价格的风险宜控制在5%以内,施工机械使用费的风险可控制在10%以内,超过者予以调整,管理费和利润的风险由投标人全部承担。 ——按规范条文3.4.2条第2点的意思应该是:非“国家法律、法规、规章和政策发生变化”的但只要报价低于“发布的”价格也均可调整了。 而可调整的“发布”价在规范中又未考虑造价行业有不同发布内容的情况,如:一种是因计价定额编制期问题,对定额(基价)人工进行的调整(相当于定额消耗量不变而定额基期项目单价都调整的情况),这种调整是不频繁的,可以说不知几年可能会调整一次; 另一种是按市场信息价发布的人工单价变化,这个看各地的信息发布情况,一般可以每月、每季的发布,所以是市场人工连续的动态变化(且按现行的环境都是上升的趋势)。

2018人工费的调整市基价

关于调整我市建设工程定额人工综合工日单价的通知 ?制发机关:青岛市城乡建设委员会 ?成文日期:2018-10-31 ?发布日期:2018-11-01 ?索引号:00511773400020020180129 ?编号:青建管字[2018]61号 各区、市建设行政主管部门,青岛西海岸新区城市建设局,各相关单位:为客观反映建设市场人工价格水平,合理确定工程造价,保障建设市场各方权益,结合我市实际,现调整我市建筑、装饰、安装、市政、园林绿化、轨道交通、房屋修缮、仿古建筑工程定额人工综合工日单价。相关事宜通知如下: 一、各专业定额人工综合工日单价。 1.执行《山东省建筑、安装、市政、园林绿化工程消耗量定额》(鲁建标字〔2016〕39号)计价的建筑、装饰、安装、市政、园林绿化工程定额人工综合工日单价调整为:建筑工程为113元/工日,装饰工程为126元/工日,安装工程为122元/工日,市政工程为103元/工日,园林绿化工程为100元/工日。 2.2017年7月1日前已发布招标文件且执行《山东省建筑、安装工程消耗量定额》(鲁建标字〔2003〕3号)、《山东省市政工程消耗量定额》(鲁建标字〔2002〕11号)、《山东省园林绿化工程消耗量定额》(鲁建标字〔2005〕7号)计价的建筑、装饰、安装、市政、园林绿化工程定额人工综合工日单价调整为:建筑、安装工程为92元/工日,装饰工程为107元/工日,市政工程为86 元/工日,园林绿化工程为78元/工日。 3. 执行《山东省房屋修缮工程计价定额》(鲁建标字〔2008〕5号)、《山东省仿古建筑工程计价定额》(鲁建标字〔2008〕8号)、《山东省市政养护维修工程消耗量定额》(鲁建标字〔2005〕3号)、《城市轨道交通工程预算定额》(CG103-2008)计价的房屋修缮、仿古建筑、市政养护、城市轨道工程定额人工综合工日单价调整为:房屋修缮中的建筑、安装和仿古建筑工程为92元/工日,房屋修缮中的装饰工程为107元/工日,市政养护工程为86元/工日,城市轨道工程为90元/工日。

建筑工程定额与预算(习题)

建筑工程定额与预算 (1) 13、具有独立性的设计文件,竣工后可以独立发挥生产能力或工程效益的工程是【 B 】A.建设项目 B.单项工程 C. 单位工程 D.分部工程 14、时间定额和产量定额的关系是【 D 】 A.没有关系 B.互为平方关系 C. 互为立方关系 D.互为倒数关系 15、预算定额中周转性材料的消耗量是【 C 】 A.净用量 B.损耗量 C. 摊销量 D.使用量 16、用建筑面积(或体积)或万元造价为计量单位,以独立的建设项目为对象规定其所需人工、材料、机械台班和资金消耗量是【 A 】 A.投资估算指标 B.概算定额 C.概算指标 D.预算定额 17、工程量清单包括分部分项工程量清单、措施项目清单和【 B 】 A. 税金清单 B. 其他项目清单 C.投标清单 D. 规费清单 18、安装防盗网的阳台的建筑面积按其水平投影面积的【 A 】 A.1/2计算 B. 1/3计算 C.1/4计算 D.全面积计算 19、工程量清单规范中,平整场地的工程量计算按设计图示尺寸以【 B 】 A.实际平整的面积计算 B. 以建筑物首层面积计算 C.以建筑物首层建筑面积计算 D. 以建筑物首层范围向外扩2m计算 20某工程桩设计桩长为30米,由单根10米的桩连接而成,则该工程桩接桩的的数量是【B 】 A 1个B.2个C.3个 D.4个 21、现浇混凝土楼梯的混凝土工程量按设计图示尺寸以水平投影面积计算,不扣除【 C 】A.宽度小于600mm的楼梯井 B.宽度大于400mm的楼梯井 C.宽度小于500mm的楼梯井 D.宽度大于500mm的楼梯井 22、钢筋的工程量计算按【 A 】 A. 设计长度乘以单位理论重量,以吨计算 B.设计长度乘以单位实际重量,以吨计算 C.实际长度乘以单位理论重量,以吨计算 D.实际长度乘以单位实际重量,以吨计算 23、屋面卷材防水的工程量计算中,下列哪个项目所占的面积不扣除【 D 】 A.檐沟 B.天沟 C天窗 D. 房上烟囱 24、工程量清单规范中,金属扶手带栏杆、栏板的工程量【 A 】 A.按设计图示尺寸以扶手的中心线长度计算(包括弯头长度) B.按设计图示尺寸以扶手的中心线长度计算(不包括弯头长度) C. 按设计图示尺寸以扶手的中心线长度乘以栏杆的高度以面积计算 D.按设计图示尺寸以扶手的中心线长度乘以栏杆的宽度以面积计算 26、一个上程项目总报价确定后.通过调整内部各个项口的报价,以期既不提高总报价、不影响中标,又能在结算时得到更理想的经济效益的方法是【 A 】 A. 不平衡报价法 B.多方案报价法 C.增加建议方案法 D.无利润的报价法 27、( B )是衡量工人劳动生产率的主要尺度。 A.施工定额 B.劳动定额 C.定额水平 D.施工定额水平 28、材料原价是指生产或供应单位的材料( A )。 A.销售价格 B.市场价格 C.信息价格 D.预算价格
