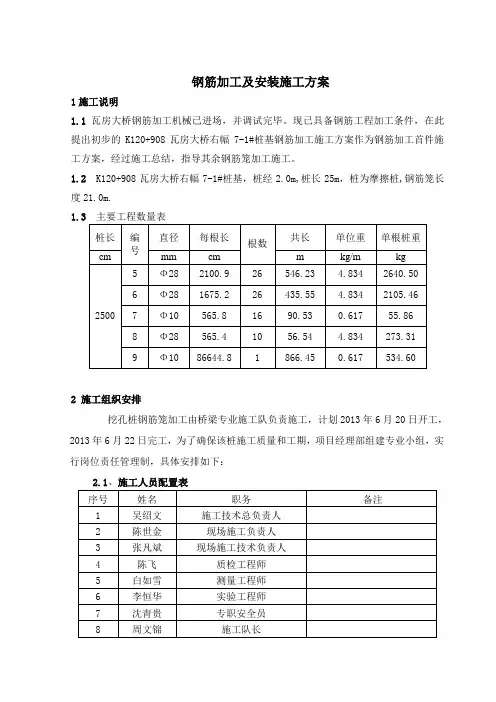

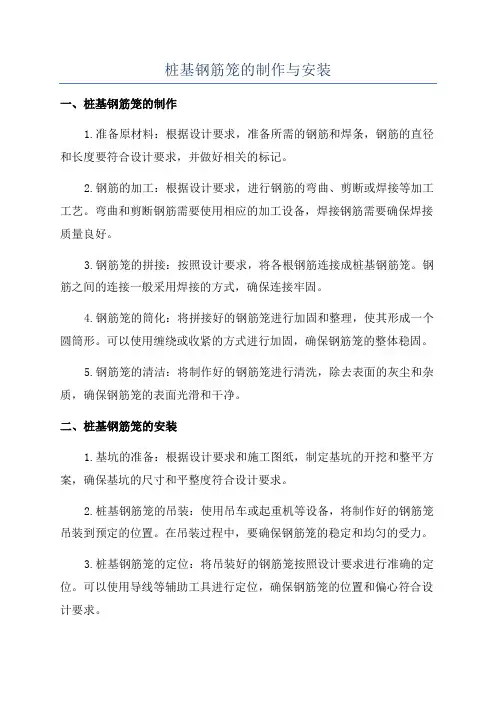

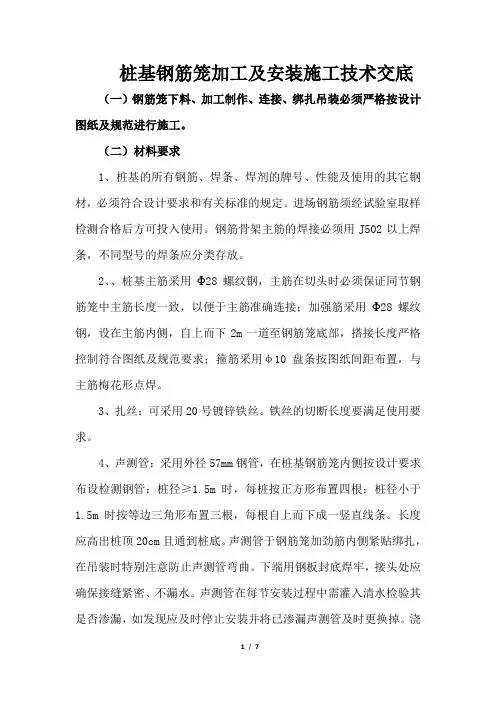

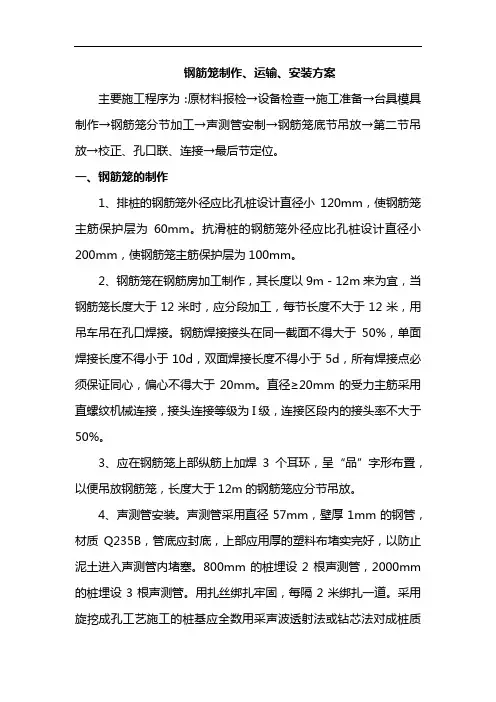

钻孔桩钢筋笼起重吊装专项方案 1编制依据 1、建质[2009]87号关于印发《危险性较大的分部分项工程安全管理办法》的通知。 2、各专业设计施工图纸及设计交底、图纸会审记录。 3、《建筑施工手册》第四版。 4、汽车起重机技术及安全操作规程。 2 工程概况 本工程位于本建筑为贵州师范学院教育实践训练中心综合楼项目,为一类高层公共楼共25层,位于贵州省贵阳市乌当区。地下三层,地上25层。其中地下一层为设备用房;地下二至三层为人防地下室,平时作为停车使用,配套机械停车位;一层大堂、学生会活动房、小型商铺;二层为餐厅及包房;三层为厨房及餐厅区;四层为实验室和展厅;五层为档案室、图书室;六层为办公室、多媒体教室;七层为设备层;八至二十五层为270间学生宿舍;屋顶层为电梯机房;建筑总高度99.7m,框剪结构。 钢筋笼施工主要用于边坡的抗滑桩施工,约103根,成孔方式为机械旋挖桩。孔径1000-1600mm不等。 3施工计划 1、施工进度计划 本工程抗滑桩基计划于2016年4月25日开工,2016年5月25日完成钻孔桩的施工,共计30天。 2、施工材料计划 表3-1 施工材料计划 3、施工机械、设备投入情况 表3-2 施工机械、设备投入表 4施工工艺技术 4.1施工方案

钢筋笼分四节制作和吊装,经验收合格后,钢筋笼起吊采用两点吊方式。主吊点采用25t汽车吊将钢筋笼水平起吊,起吊时用吊车大钩分两点固定钢筋笼顶端,副吊点采用副钩分两点吊装钢筋笼1/2至1/3中间部位。空中翻转,副吊松钩,25t汽车吊主钩竖直吊着钢筋笼吊运入孔,用槽钢支承于孔口。 4.2施工工艺流程 图4-1 钢筋笼吊装施工工艺流程图 4.3吊装配置参数 选用汽车吊规格型号为QY25A,最大额定起重量为25T,最大起升高度为25m,参考《建筑施工手册》第四版。选用工作幅度6m,主臂长17.6m,起重量10.4t,起升高度16.84m。 4.4钢筋笼起吊方法

桩基钢筋笼吊装方案

. 桩基钢筋笼吊装方案 批准: 审核: 编制: *****工程有限公司 2017年6月20日

目录 第一章吊装设备选型及方法 (2) 1.1总起重量的确定 (2) 1.2钢筋笼吊装加固 (2) 1.3主副吊点的确定 (2) 1.4起重垂直高度计算 (3) 1.5起重机选型确定 (3) 第二章吊装验算 (3) 2.1钢丝绳强度验算 (3) 2.2主、副吊扁担梁 (4) 2.3吊点加固 (4) 2.4卸扣 (5) 2.5滑车 (5) 第三章吊装工序 (5) 第四章安全保证措施 (6) 4.1做好岗前安全吊装培训 (6) 4.2双机抬吊措施 (6) 4.3吊车操作安全措施 (7) 4.4起重工(起重机司机、起重指挥、信号、挂钩工)安全操作规程 (8) 4.5吊装 (10) 4.6吊索具 (10) 第五章高空坠落及物体打击、吊车倾覆应急预案 (11)

5.1报警和接警处置程序 (11) 5.2现场保护的组织程序 (11) 5.3应急物资和设备 (12) 5.4防护、救援的程序和措施 (12) 5.5通讯联络、安全防护措施 (12) 附表一30吨汽车起重机性能表 (13) 附表二25吨汽车起重机起重性能表 (14) 附图钢筋笼吊点布置示意图 (16) 第一章吊装设备选型及方法 1.1总起重量的确定 本工程单节钢筋笼重量最大规格为?1.2m×31m,最大重量约为3吨。(含包括扁担梁、吊钩、滑轮组、卸扣、钢丝绳小计0.35T)。 1.2钢筋笼吊装加固 钢筋笼采用8点起吊,钢筋笼吊点处用?16mm圆钢加固。 钢筋笼起吊时,顶部要用两根扁担横梁,其长度为2米。为了不使钢筋笼在起吊时产生很大的弯曲变形,采用两台吊车同时操作。钢筋笼下端可系绳索用人力控制,防止钢筋笼在空中晃动。起吊时不允许钢筋笼下端在地面上拖引,以防造成下端钢筋弯曲变形。 1.3主副吊点的确定 本工程钢筋笼起吊设备采用一台30吨汽轮吊车和一台25吨汽轮吊车。起重方式采用8点抬吊,主吊设4个吊点,副吊设4个吊点,其中主吊2点设于笼顶上方距离笼顶距离为1.4米,顺向朝下8米、6米、8米处间距布置(附图钢筋笼吊点布置示意图)。

钢筋笼制作工艺流程

钻孔桩钢筋笼加工工艺流程及要求 1、钢筋笼加工工艺流程图 不合格 合格 钻孔灌注桩钢筋笼加工工艺流程图 2、钻孔灌注桩钢筋笼加工要求: (1) 钢筋加工 ①钢筋加工前应清除油污、浮皮、铁锈。除锈可采用机械除锈、喷砂方法除锈和取人工用钢丝刷或砂轮除锈等方法进行。 ②钢筋应平直、无局部弯折,对弯曲的钢筋应调直后使用。调直可采用冷拉或调直机调直,冷拉法多用于箍筋的调直,采用冷拉法调直时应匀速慢拉,Ⅰ级钢筋冷拉率不得大于2%,Ⅱ级、冷拉率不得大于1%。主筋端部弯折无法调直,采用无齿锯切割。 ③钢筋加工前,技术人员应根据设计图纸要求对每根桩钢筋进行配料,下达配料单。加工人员在下料前认真核对钢筋规格、级别及加工数量,无误后按配料单下料。下料时,应采用无齿锯或钢筋切断机进行切割,严禁使用电、气焊切割。在钢筋切断前,先在钢筋上用石笔按配料单标注下料长度将切断位置做明显标记,将标记对准刀刃切断。 ④钢筋的弯制成型用弯曲机进行,钢筋的弯制和末端弯钩均应符合设计要求。 (2)钢筋连接 钢筋连接可采用机械连接、电弧焊接或闪光对焊,本工程灌注桩施工采用电弧焊接。 电弧焊接所用焊条牌号应符合设计要求,其性能应符合现行国家标准规定。钢筋正式焊接前,必须同等施工条件下进行试焊试验,确定焊接工艺、参数以及焊接质量,对焊接质量不合格的操作人员应重新进行培训、考试,合格后方可上岗。施工时,操作人员严格执行工艺参数,施工员、质量员对焊接参数、接头质量随机抽样,确保焊接过程监控到位,焊接接头检测由监理工程师见证抽样送检。

受力筋焊接接头的设置要避开弯曲处,距弯曲点的距离不得小于10d,同一根钢筋要尽量少设接头,在同一根钢筋上两焊接接头在35d范围内,且不小于500mm以内,不得超过一个接头。 冬季施工期间,采用电弧焊接应有防雪、防风及保温措施,焊好的接头严禁立即与冰雪接触。 (3)钢筋笼加工 ①钢筋笼骨架在加工场内采用一次性整体制作。钢筋笼主筋接头要错开,每一截面上接头数量不超过50%,按设计要求的钢筋位置布置好箍筋,箍筋与主筋连接缠绕紧密,将箍筋点焊在主筋上。 ②加强筋设于主筋内侧,第一道加强筋布置在桩顶处,最下一道设于钢筋底面以上10cm,中间部分自上而下每2m设一道,零数可在最下二段平均分配,但不得大于2.5m。加强筋与主筋的连接要采用电弧焊,必须焊牢,要求严格控制电流大小,严禁烧伤主筋。 ③对于较短的桩基,钢筋笼宜制作成整体,一次吊装就位。对于孔深较大的桩基,根据现场实际情况确定钢筋笼的每节长度,在加工场地分节制作,其分段长度不宜小于4m,以减少现场连接工作量。现场连接须采用单面帮条焊接或机械连接。 ④钢筋笼保护层厚度必须满足设计要求,钢筋骨架的保护层厚度可用焊接钢筋“耳朵”垫块,置密度按竖向每隔2m设一道,每一道沿圆周对称布置4个。 ⑤成型后的钢筋笼自检合格后报监理验收,验收合格后挂牌置于专用场地处采用下垫上盖存放,妥善保护。 (注:文档可能无法思考全面,请浏览后下载,供参考。可复制、编制,期待你的好评与关注!)

桩基钢筋笼加工技术交底大全

技术交底书表格编号1310 项目名称新建铁路银川至西安线第 1 页 共 9 页 交底编号 工程名称新建铁路银川至西安客运专线桥梁工程 设计文件图号银西施桥(中)-03、银西施桥(特)-09、银西施桥(特)-10、桥参-07 施工部位桩基钢筋笼加工作业技术交底 交底日期年月日 交底内容: 本交底适用于YXZQ-3标二工区钻孔桩钢筋笼加工。本标段内桩基础直径为:1.0米,1.25米,1.5米,2.0米四种,基础主笼长度在26.196米,其余部分为附笼长度(设计桩长-25米)。钢筋笼采用HPB300钢筋和HRB400钢筋,在图纸中分别用和表示。 一、技术要求及流程 1.1钢筋原材料 1)所用钢筋原材料需是符合设计要求的合格的材料,不合格材料严禁用;钢筋应具有出厂证书和试验报告单。每种原材料进场前需取样做相应的自检试验,自检试验合格报监理申批同意使用后现场方能使用。 2)钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应分别设立标识牌。钢筋在运输过程中,应避免锈蚀和污染。钢筋宜堆置在仓库(棚)内,如露天堆置时,应垫高并加遮盖。 3)不得替换设计所规定的钢筋规格,严格按照图纸施工,不得有缺少配筋现象发生,如有不明之处请与现场技术人员联系。 1.2钢筋加工 1.2.1钢筋除锈 钢筋除锈采用钢丝刷除锈。钢筋的表面应洁净,油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。在焊接前,焊点处的水锈应清除干净。 1.2.2钢筋调直 钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直,采用调直机进行调直。 对局部曲折、弯曲或成盘的钢筋应加以调直。钢筋调直普遍使用卷扬机拉直和用调直机调直。采用钢筋调直截断机作业,其工艺流程为: 备料→调直机调直→截断→码放→转入下道工序。 调直工艺如下: ⑴将需调直的盘条钢筋上吊放在距调直机约3~4m处,将调直机限位器长度调至钢筋

孔桩钢筋笼吊装方案

孔桩钢筋笼吊装方案 一、概况: 6#楼采用人工挖孔灌注桩,桩孔直径有 1.1m、1.2m、0.9m、等多种规格,按实际计算最大孔径的钢筋笼重1100 kg。最远距离16m,所以最大起重力距不小于2000kg·m(20吨·m)。 二、起重机选用: 结合本工程实际情况,选用25吨汽车式起重机。 三、汽车起重机的使用要点: (1)、行驶前必须遵守与汽车有关的操作规程及交通规则。将起重臂放在支架上,吊钩用专用钢丝绳挂住。将车架尾部的两撑杆分别撑在尾部下方的两支座内(使撑杆稍微受力即可),并用锁架螺母锁定,以改善转台行驶时的受力情况。将锁式制动器插入销孔,以防旋转。 (2)、作业场地应坚实平整。如遇松软地基或起伏不平的地面,一定要垫上合适的木块,在确认安全后方可开始作业。 (3)、作业时,起重臂下严禁站人,驾驶室内不得坐人。重物不得超越驾驶室上方,不得在车前方起吊。 (4)、伸缩式起重臂伸缩时,应按规定顺序进行。在伸臂的同时要相应下降吊钩,当限位器发出警报时,须立即停止伸臂。起重臂缩回时,角度不得太小。 (5)、起重臂伸出后,若出现前节长度大于后节伸出长度时,必须调整正常后方可作业。

(6)、满负荷作业时,应注意检查起重臂的挠度。侧向作业时,要注意支腿情况。发现不正常情况时,应立即放下重物,检查调整正常后方能继续作业。 (7)、起重机停住后整机倾斜度一般不得大于1.5。,底盘车的手制动器必须锁死。吊重时不得扳动支腿操纵阀手柄。如需调整支腿时,必须将重物放至地面,起重臂放于正前方或正后方,方可调整。 (8)、对起重机的关键部件,如起重臂等,要定期检查是否有裂缝、变形以及连接螺栓的紧固情况。有任何不良情况都不能继续使用。 四、钢筋笼的吊装: 1、钢筋笼吊点的选择:将钢筋笼的第一个加劲箍与主筋焊牢固。 在加劲箍上对称四个点作为钢筋笼吊装点。 2、钢筋笼起吊过程中,应该用四根白棕绳,控制钢筋笼的稳定 性。 3、钢筋笼入孔后,先用将钢筋笼校直后方可入孔固定。 五、安全措施 1、吊装时钢丝绳采用φ10以上的,卡具使用φ10以上的牛鼻子卡具。 2、起吊时应设专门的指挥人员统一指挥,起吊前专人检查卡具是否都已经锁牢固。 3、在起吊过程中起重臂、钢筋笼旁边严禁立人。

桩基钢筋笼制作工艺

桩基钢筋笼制作工艺 案场各岗位服务流程 销售大厅服务岗: 1、销售大厅服务岗岗位职责: 1)为来访客户提供全程的休息区域及饮品; 2)保持销售区域台面整洁; 3)及时补足销售大厅物资,如糖果或杂志等; 4)收集客户意见、建议及现场问题点; 2、销售大厅服务岗工作及服务流程 阶段工作及服务流程 班前阶段1)自检仪容仪表以饱满的精神面貌进入工作区域 2)检查使用工具及销售大厅物资情况,异常情况及时登记并报告上级。 班中工作程序服务 流程 行为 规范 迎接 指引 递阅 资料 上饮品 (糕点) 添加茶水 工作 要求 1)眼神关注客人,当客人距3米距离 时,应主动跨出自己的位置迎宾,然后 侯客迎询问客户送客户

注意事项 15度鞠躬微笑问候:“您好!欢迎光临!”2)在客人前方1-2米距离领位,指引请客人向休息区,在客人入座后问客人对座位是否满意:“您好!请问坐这儿可以吗?”得到同意后为客人拉椅入座“好的,请入座!” 3)若客人无置业顾问陪同,可询问:请问您有专属的置业顾问吗?,为客人取阅项目资料,并礼貌的告知请客人稍等,置业顾问会很快过来介绍,同时请置业顾问关注该客人; 4)问候的起始语应为“先生-小姐-女士早上好,这里是XX销售中心,这边请”5)问候时间段为8:30-11:30 早上好11:30-14:30 中午好 14:30-18:00下午好 6)关注客人物品,如物品较多,则主动询问是否需要帮助(如拾到物品须两名人员在场方能打开,提示客人注意贵重物品); 7)在满座位的情况下,须先向客人致歉,在请其到沙盘区进行观摩稍作等

待; 阶段工作及服务流程 班中工作程序工作 要求 注意 事项 饮料(糕点服务) 1)在所有饮料(糕点)服务中必须使用 托盘; 2)所有饮料服务均已“对不起,打扰一 下,请问您需要什么饮品”为起始; 3)服务方向:从客人的右面服务; 4)当客人的饮料杯中只剩三分之一时, 必须询问客人是否需要再添一杯,在二 次服务中特别注意瓶口绝对不可以与 客人使用的杯子接触; 5)在客人再次需要饮料时必须更换杯 子; 下班程 序1)检查使用的工具及销售案场物资情况,异常情况及时记录并报告上级领导; 2)填写物资领用申请表并整理客户意见;3)参加班后总结会; 4)积极配合销售人员的接待工作,如果下班时间已经到,必须待客人离开后下班;

灌注桩钢筋笼制作及安装施工方案

灌注桩钢筋笼制作及安装作业指导书 1、适用范围 适用于胜利街棚户区改造项目人工挖孔桩钢筋笼制作与安装。 2、作业准备 2.1 技术准备 施工图已到位,经过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、规范及技术标准。人员经培训合格后进场,特种工持证上岗。 安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作 人员,操作人员熟知使用方法。 2.2 材料准备 钢筋已到达现场,其品种、级别和规格符合设计要求,并附有产品合格证、附件清 单和有关材质报告单或检查报告,现场质检员已按要求进行外观检查,并按规定进行 复试合格。 检查每批钢筋的外观质量。钢筋表面不得有裂纹、结疤和折叠;表面的凸块和其 它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差。 3、技术要求 3.1 所使用的机械及设备具有合格的出场证明及使用期限。 3.2 在大面积进行钢筋笼加工及安装前进行施工工艺试验,确定工艺参数。 4、施工工序 主要施工工序为:原材料报验→施工准备→钢筋笼加工→钢筋笼成品报验→钢筋 笼吊放→校正→复测桩顶标高→固定钢筋笼。 5、施工工艺 钢筋在加工前应清除油污和锤打能剥落的浮皮、铁锈。大量除锈,可通过钢筋冷 拉或钢筋调直机调直过程中完成;少量的钢筋除锈,可采用电动除锈机或喷砂方法除 锈,钢筋局部除锈可采取人工用钢丝刷或砂轮等方法进行。 如除锈后钢筋表面有严重的麻坑、斑点等,已伤蚀截面时,应降级使用或剔除不 用,带有蜂窝状锈迹钢筋,不得使用。 5.1 钢筋下料

(1) 下料前认真核对钢筋规格、级别及加工数量,无误后按配料单下料。 (2) 钢筋弯曲成型前,应根据配料表要求长度分别截断,通常宜用钢筋切断机进行。 在钢筋切断前,先在钢筋上用粉笔按配料单标注下料长度将切断位置做明显标记,切 断时,切断标记对准刀刃将钢筋放入切割槽将其切断。 (3) 应将同规格钢筋根据不同长短搭配、统筹排料;一般先断长料,后断短料,以 减少短头和损耗。避免用短尺量长料,防止产生累计误差,应在工作台上标出尺寸、 刻度,并设置控制断料尺寸用的挡板。切断过程中如发现劈裂、缩头或严重的弯头等, 必须切除。切断后钢筋断口不得有马蹄形或起弯等现象。 5.2 钢筋的连接 (1) 施工时,操作人员严格执行工艺参数,施工员、质量员对焊机参数、接头质量 随机抽样,确保焊接过程监控到位。 (2) 钢筋电弧焊所用焊条牌号应符合设计要求,其性能应符合现行国家标准《碳钢 焊条》(GB/T5117-1995) 或《低合金钢焊条》(GB/T5118-1995) 的规定。 5.3 钢筋笼加工成型 钢筋笼在加工场地制作,根据有效桩长及设计图纸确定每个笼长,加工必须按照 钢筋配料单或技术交底书进行,严禁随意、私自更改制作方式。本工程的桩径A900mm,钢筋笼直径A800mm,桩长约8 米,笼长约8.5m 左右。C14 主筋钢筋12 根,C12 加强筋设在主筋内侧,间距为2m,第一道在桩顶处,最下一道位于桩基底以上10cm处,螺旋箍筋采用A8 盘圆筋,A8@100加密区 4.5m,其余A8@20,0定位钢片做法见10SG813 第12 页。 5.4 钢筋笼成型报验 成型后的钢筋笼自检合格后报监理验收,验收合格后挂牌置于场地处存放。 6、钢筋笼运输与吊放 钢筋笼在搬运和吊装时,需做好保护措施避免钢筋笼变形。运输采用平板车运输 至工点,用吊机将钢筋笼吊入孔中。吊车作业派专人指挥,吊点设两个,在吊装过程 中要轻吊轻放。待钢筋笼完全吊起后缓慢移向所对应的桩孔。钢筋笼吊装入孔要将钢 筋骨架中心与桩孔对中后插入孔内,下放过程中要保持钢筋笼垂直,不准碰触桩孔内 壁。

钢筋笼快速制作与安装施工工法

大直径超长钻孔桩钢筋笼快速制作与安装施工工法 中铁四局集团有限公司 1.前言 近年来,随着桥梁跨径的增大,大直径超长钻孔桩在铁路和公路桥梁基础中得到广泛应用,相应的钢筋笼直径和长度也向大口径和超长方向发展。大直径超长钻孔桩钢筋笼具有节段多、自重大、接头多、易变形等结构特点,制造和安装工艺要求较高,传统的钢筋笼制造、安装工艺难以满足大直径超长钻孔桩施工的需要。 宁波铁路枢纽新建北环线工程甬江左线特大桥主桥为主跨468m钢-混混合梁斜拉桥,为满足索塔基础的Φ3.0m、桩长132.5m的钻孔灌注桩施工需要,课题组对“大直径超长钻孔桩钢筋笼快速制作与安装”施工进行技术研究,解决了大直径超长钢筋笼易变形、直螺纹套筒连接精度不易控制、钢筋笼安装不易定位等难题,实现了施工集约化、快速化,取得了良好的经济效益和社会效益。并申请了发明专利“大直径超长钻孔桩自由吊挂定位系统”(受理号:2.8),经总结施工经验形成该工法。 2.工法特点 2.1 采用长线加工法在定位胎具上分段同步制作钢筋笼。设计制造了一种胎座式钢筋笼加工模具,多节段同时加工,能够控制钢筋笼轴线偏差,保证主筋匹配对接精度。 2.2钢筋笼对接时相邻主筋采用直螺纹套筒错位反向对拧法,有效地解决了主筋间距小带来直螺纹套筒施拧不便的难题,大大地提高了施工效率。 2.3钢筋笼采用单主梁、双天车龙门吊吊装施工方法。利用龙门吊双钩可进行钢筋笼安装作业的同时也可进行钢筋笼吊起作业,方便快捷,提高了钢筋笼安装施工工效。 2.4安放钢筋笼时采用自由吊挂定位方法。在龙门吊双天车作业时,利用设计的“十”字型吊具进行多吊点吊装,吊具的上、下吊梁采用同心销轴连接,钢筋笼在悬吊状态可自由转动,解决了钢筋笼下放转动对位调整的难题。利用钢板挂钩与支撑平台对一般节段钢筋笼进行临时定位,钢板挂钩位置可自由调整;利用吊杆和吊挂定位环配合钢板挂钩对顶节钢筋笼定位,有效地解决了小间距主筋钢筋笼安放时定位难、精度低的问题。

钻孔灌注桩钢筋笼柱吊装方案

钻孔灌注桩 钢 筋 笼 吊 装 方 案 编制: 复核: 审核: 基础工程有限公司 2012年1月1日

目录 一、概述 (1) 二、吊装施工方案 (1) 2.1钢筋笼吊装 (1) 2.1.1钢筋笼吊装方法 (1) 2.1.2施工要点 (2) 2.1.3吊点位置确定 (3) 2.1.4主吊机垂直高度H确定 (5) 2.1.5付吊起重高度H及钢丝绳长度计算 (6) 2.1.6机械选用 (8) 2.1.7吊点吊环验算 (8) 2.1.8钢丝绳强度验算 (9) 2.1.9 卡环计算 (10) 三、吊装施工技术措施 (10) 四、主要安全施工措施 (11)

一、概述 本工程灌注桩直径Φ2200mm,钢筋笼最长60m,需分段加工制作,计算按工程桩中单根长度40m,理论重量40t的单节钢筋笼为准;试桩钢筋笼长62.66m,理论重量60t,钢筋笼二节加工,单节长度不超过33m;钢管柱直径1000mm~1400mm,壁厚最大25mm,钢管柱长度最长约23m,加上部工具柱28m,重量约25吨。 计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计规范》(GB50017-2003) 二、吊装施工方案 本工程钻孔桩钢筋笼主筋较多,为减少井口焊接时间,工程桩钢筋笼长度40m拟采取一次性吊装,试桩钢筋笼长度62.66m,拟分两节二节吊装,单节长度在33m以内,由于本工程钢筋笼长度长、重量大,吊装风险较大,现根据现场实际情况采取可靠有效的吊装施工方案,即理论计算满足要求和吊装方案满足安全施工要求。 根据上述特点和以往大直径钻孔灌注桩钢筋笼吊装施工经验,采取多点抬吊吊装、整体空中回直入孔的吊装方案。 2.1钢筋笼吊装 2.1.1钢筋笼吊装方法 钢筋笼吊放采用双机多点抬吊,空中回直。吊机主吊选用150T履带吊车。起吊时必须使吊钩中心与钢筋笼重心相重合,保证起吊平衡。 钢筋笼吊放具体分六步走:

钢筋笼制作技术交底

钢筋笼制作技术交 底

施工技术交底记录 3月8日施管表5

应满足现行国家规范的规定。 四、施工流程 图4-1钢筋笼制作工艺流程图 五、施工方法 1、钢筋下料 1)钢筋下料应严格按照图纸给出的钢筋大样和数量下料。 2)钢筋下料应做到最大限度的对原材的利用,减少产生的废料量和钢筋对接接头。 3)下料前应先对钢筋进行除锈除污,保证钢筋表面洁净,点焊处的水锈一定要清除干净。 4)主筋直螺纹套筒连接 (1)钢筋笼主筋均采用直螺纹套筒连接。 (2)主筋下料时,用直螺纹专用切断机进行切割并用砂轮机打磨切口端面,切口端面要与钢筋轴线垂直,断面要平整,不得有马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲时应进行调直。需要注意的是,接头处不得用气割进行下料,须采用切断机进行切割。 (3)钢筋丝头的牙形、螺距必须与连接套的牙形、螺距相吻合,有效丝扣内的秃牙部分累计长度不大于一扣周长的1/2。丝头加工好后应套保护盖。 (4)连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净完好无损。 标准型套筒的几何尺寸(mm) 规格螺纹直径M 螺距P 套筒长度L±1套筒外径Φ±0.5 20 20.5 2.0 5031 22 22.5 2.5 5533 25 25.5 2.5 6538

28 28.5 3.0 6542 32 32.5 3.0 7048 (5)钢筋丝头加工长度为标准型套筒长度的1/2,其公差应为0~2.0P(P为螺距)。 滚丝头加工尺寸(mm) 规格螺纹尺寸丝头长度完整丝扣圈数 20 M20.5×2.0 25 13 22 M22.5×2.527.5 11 25 M25.5×2.5 32.5 13 28 M28.5×3.0 32.5 11 32 M32.5×3.0 35 12 (6)直螺纹接头应使用扭力扳手或管钳进行施工,将两个钢筋丝头在套筒中间位置相 互顶紧,单边外露丝扣长度不应超过2P;接头拧紧矩应符合规定,直螺纹钢筋接头拧紧力 矩值见下表: 直螺纹钢筋接头拧紧力矩值 钢筋直径(mm)16 18~20 22~25 28~32 拧紧力矩(N·m)100 200 260 320 (7)钢筋笼纵向受力钢筋的接头要相互错开,钢筋机械连接的连接区段长度按45d计 算,在同一区段内钢筋接头百分率不得大于50%。 5)加强箍、螺旋箍筋、定位筋 (1)东引道南侧人非混行道挡土墙桩基钢筋笼加强箍采用20钢筋,采用单面搭接焊 工艺,搭接长度不小于10d(200㎜)。 (2)东引道南侧人非混行道挡土墙桩基钢筋笼箍筋采用φ10钢筋,箍筋绑扎一定要紧 贴主筋,间距均匀。 (3)东引道南侧人非混行道挡土墙桩基钢筋笼定位筋采用16钢筋,竖向每4m设置 一道,每道环向四个,均匀布置。 (4)承台桩基钢筋笼加强箍采用22钢筋,采用单面搭接焊工艺,搭接长度不小于 10d(220㎜)。 (5)承台桩基钢筋笼箍筋采用φ8钢筋,箍筋绑扎一定要紧贴主筋,间距均匀。 (6)承台桩基钢筋笼定位筋采用16钢筋,竖向每2m设置一道,每道环向四个,均 匀布置。 (7)挡土墙桩基钢筋笼加强箍采用22钢筋,采用单面搭接焊工艺,搭接长度不小于 10d(200㎜)。 (8)挡土墙桩基钢筋笼箍筋采用φ8钢筋,箍筋绑扎一定要紧贴主筋,间距均匀。

桩基钢筋笼施工方案

桩基钢筋笼施工方案 一、工程概况 宋家营大桥右幅位于本合同段YK54+224.9处,横跨伊逊河,下部结构为柱式墩台,0#~20#为钻孔桩基础。全桥共有砼灌注桩66根,其中φ1.5m桩基1539延米/60根,φ1.2m桩基120延米/6根,合计1659延米。宋家营大桥左幅位于本合同段ZK54+030.5处,横跨伊逊河,下部结构为柱式墩台, 0#~20#为钻孔桩基础。全桥共有砼灌注桩66根,其中φ1.6m桩基324延米/12根,φ1.5m桩基1266延米/48根,φ1.2m桩基120延米/6根,合计1710延米。 二、主要机具和设备 根据钢筋笼的制作工艺,拟选定GW-40钢筋弯曲机2台,GT4/10钢筋调直机1台,BX-500交流弧焊机4台,GQ-40钢筋切断机1台,HL250备用发电机1台,钢筋数控加工设备1台。 三、施工组织及人员安排

由于桩基长度过长,钢筋笼加工需要分段加工制作,运输至桩基孔口处焊接成整体。分段长度根据吊装条件确定,原则上不超过三段,并能保证钢筋笼不产生变形、钢筋搭接接头错开,本工程钢筋笼分段长度为12m。 (一)钢筋制作说明 1.钢筋笼加强箍筋设在主筋内,最下一道设于钢筋地面以上50 cm,自下而上每2m设置一层至钢筋笼顶部,其零数可在最后 两段调整。 2.为使钢筋笼下到孔内时不靠孔壁而有足够的保护层,按照设 计图纸在钢筋笼主筋上每隔2米对称布置四个混凝土保护层 垫块。 3.桩身主筋必须和加强箍筋焊接牢固,主筋与螺旋箍筋连接处 采用点焊或绑扎。 4.桩基钢筋笼顶部1m用塑料胶带包扎,以隔离混凝土,带混凝 土施工完毕后,凿除桩头时保证钢筋清洁。 5.钢筋的表面应洁净,使用前应将表面油渍、漆皮、磷锈等清 除干净。 6.钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调 直。 7.采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于2%; HRB335、HRB400牌号钢筋的冷拉率不宜大于1%。

钻孔灌注桩钢筋笼制作及安装方案

1作业准备 1.1技术准备 施工图已到位,经过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、范及技术标准。人员经培训合格后进场,特种工持证上岗。 安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作人员,操作人员熟知使用方法。 1.2材料准备 钢筋已到达现场,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告,现场质检员已按要求进行外观检查。 检查每批钢筋的外观质量。钢筋表面不得有裂纹、结疤和折叠;表面的凸块和其它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差 钢筋的级别、直径是否与设计相符,查验出厂证明书及复试报告单是否符合有关标准要求。 进行可焊性试验和焊接参数试验,取得相应的焊接参数。 按材料表或技术交底书进行配料。 钢筋加工棚,对场地进行硬化,修整完排水系统,规划场地。 2技术要求 2.1所使用的机械及设备具有合格的出场证明及使用期限。 2.2在大面积进行钢筋笼加工及安装前进行施工工艺试验,确定工艺参数。 3施工程序及工艺流程 3.1施工程序 主要施工程序为;原材料报检f可焊性试验f焊接参数试验f设备检查f施工准备 -台具模具制作一钢筋笼分节加工一声测管安制一钢筋笼底节吊放一第二节吊放一校正、焊接f最后节定位。 3.2 工艺流程 台模、模具放样施工

钢筋检验、试验、报验-__钢筋放样、下料 声测管报验、安装-__钢筋笼分节加工--- 钢筋笼报检 吊放最后一节并定位 4施工要求 4.1钢筋储存 4.1.1 钢筋的外观检查合格后,应按钢筋品种、等级、牌号、规格及生产厂家分类堆放,不得混杂,且应设立识别标志。 4.1.2 钢筋在储存过程中应避免锈蚀和污染,宜在库内或棚内存放,露天堆置时,应架空存放,离地面不宜小于300mm应加以遮盖。 4.2 钢筋的除锈 4.2.1 加工方法 钢筋均应清除油污和捶打能剥落的浮皮、铁锈。大量除锈,可通过钢筋冷拉或钢筋调直机调直过程中完成;少量的钢筋除锈,可采用电动除锈机或喷砂方法除锈,钢筋局部除锈可采取人工用钢丝刷或砂轮等方法进行。 4.2.2 注意事项及质量要求 如除锈后钢筋表面有严重的麻坑、斑点等。已伤蚀截面时,应降级使用或剔出不用,带有蜂窝状锈迹钢筋,不得使用。 4.3 钢筋配料整形 4.3.1 配料单编制:钢筋应平直、无局部弯折,对弯曲的钢筋应调直后使用。调直可 采用冷拉或调直机调直冷拉法多用于较细钢筋的调直,调直机多用于较粗钢筋的调直, 采用冷拉法调直时应匀速慢拉,1级钢筋冷拉率应三2%,牌号钢筋冷拉率应三1%.用调直机调直钢筋时,表面伤痕不应使截面面积减少5%以上。调直后的钢筋应平直、无局部弯折,冷拔低碳钢筋表面不得有明显擦伤。 4.4 钢筋下料

桩基钢筋笼吊装施工方案

XXX股份有限公司 十天高速公路汉中西段XX合同段 XX大桥 桩基钢筋笼吊装施工方案 编制: 2009年 12 月日复核: 2009年 12 月日审核: 2009年 12 月日批准: 2009年 12 月日

一、工程概况 本合同段桥梁共610.065m,属于桂花树岭大桥的一部分(ZK434+294.5~ ZK434+619.589,YK434+294.5~YK434+578.976),上部结构为20m预应力混凝土组合箱梁;下部结构为柱式墩、桩基础、重力式台、扩大基础。具体见桥梁工程数量表(见下页) 施工组织及工期安排 大桥共有56根桩基,计划2009年11月开始桩基施工,2010年1月底完成桩基施工;~2010年3月完成桥梁下部结构工程。 二、钢筋笼吊装方案 1、钢筋笼运输 (1)、起吊 在钢筋加工场用20t或25t吊车将检查合格的钢筋笼起吊放在炮车上,起吊时在钢筋笼上设六个吊点,用钢丝绳、扣环作为吊装连接部分。起吊时钢筋笼处于水平状态,并平稳放置在炮车上。为了保证骨架起吊时不变形,在加强筋内设置十字撑。 (2)、运输 钢筋笼运输中不得使骨架变形。运送钢筋笼的炮车用拖 拉机牵引,在炮车行走中,始终固定四个人手执红旗在炮车前后进行

桥梁工程数量表

防护,以保证交通安全。 夜间或大雾等交通条件差的情况下,严禁钢筋笼运输。 2、钢筋笼吊装 在施工现场顺便道侧设钢筋笼临时存放点,用20*20方木间距2米进行支垫,并保证所有方木顶面处于一个水平面上,待炮车到达存放点时用吊车使用和起吊时同样的方法调放到方木上面。如果成孔以检查合格则可以直接起吊下放入孔。 用25吨吊车从炮车或方木上将钢筋笼水平起吊,起吊时用吊车大勾分两点固定钢筋笼顶端,小勾一点吊装钢筋笼1/2至1/3中间部位。对于长骨架,起吊前在骨架内部临时帮扎两根杉木杆以加强其刚度。起吊时,先提起中间吊点,使骨架稍提起,再与端点同时起吊,待骨架离开地面后,中间点停吊,继续提升端吊点。随着端吊点不断上升,慢慢放松中间吊点,直到骨架同地面垂直,停止起吊。放松中间吊点的钢丝绳,检查骨架是否顺直,如有弯曲应调直。然后移动到孔口,用十字护桩进行对中后然后下放钢筋笼,当骨架进入孔口后,应将其扶正徐徐下降,严禁摆动碰撞孔壁。然后由下而上逐个解去帮扎杉木杆的帮扎点及钢筋十字撑。当骨架下降到第二吊点附近的加强箍筋的下方,将骨架临时支撑于孔口,孔口临时支撑用两根方钢棒,方钢棒应满足强度要求。将吊钩移到骨架上端,取出临时支撑,将骨

桩基钢筋笼制作工艺

一、施工方案及工艺流程 1、主要施工方案 1、主要施工方案 本合同段的各种直径全部采用长线法在台座胎具上统一制作。钢筋笼分3~6节加工制作,基本节长9m,最后一节为调整节。钢筋笼主筋连接接头采用滚轧直螺纹钢筋连接接头,主筋与箍筋连接宜点焊。钢筋笼制作成型后分节倒运至桩孔旁,吊机吊装入孔,在孔口进行对接,直至全部安装完毕。孔口采用定位型钢与桩基钢筋笼四根加长主筋焊接精确定位。 2、钢筋笼施工工艺流程图: 二、施工工艺 1、施工准备 1.1、技术资料准备 认真研读施工图纸,熟悉每根桩的钢筋笼尺寸、主筋规格、强度等级及加强箍筋规格等参数,仔细阅读钢筋制作与安装作业指导书,同时熟读钢筋加工各种施工规范和施工工艺,了解钢筋笼施工要点及质量检验标准。 1.2、场地及台座设置

根据钢筋笼长度长,节数多的特点,钢筋笼采用长线法在台座胎具上统一制作。台座胎具设计为:设置4组钢筋笼台座胎具,在每组台座胎具上根据施工进度要求调整安装钢筋笼主筋的定位模具。定位模具是根据钢筋笼的主筋规格、数量进行设计制作的,其中两根一束布置是,钢筋之间预留10mm空隙。 对场地及台座情况进行记录,为保证钢筋笼的线型质量,对胎具标高应定期进行检查,发现有下沉及变形情况,及时纠正调整。 1.3、机具配置 1.4、人员培训 在进行钢筋笼制作及安装前,对钢筋笼制作、安装人员进行培训,并对技术管理人员、操作人员进行技术交底和安全交底。 2、原材料 2.1、钢筋 (1)钢筋进场应按《金属拉伸实验方法》(GB/T228—2002)、《钢及钢产品力学性能试验取样位置及试样制备》(GB/T2975—1998)、《金属材料弯曲试验方法》(GB/T232—1999)、《焊接接头冲击实验方法》(GB/T2650—89)、《焊接接头拉伸实验方法》(GB/T2651—89)的规定进行屈服点、抗拉强度、延伸量和冷弯试验及焊接实验。钢筋必须按不同钢种、等级、牌号、规格及生产厂分批验收,分别堆存,且应立牌便于识别。 (2)钢筋应贮存于地面以上0.5m的平台、枕木或其他支承上,应保护它不受机械损伤及由于暴露于大气而产生锈蚀和表面破损;钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其他杂志;钢筋原材料应无有害的缺陷,例如裂纹及剥离层。 (3)各种类型钢筋,应按规格、型号、品种堆放整齐,挂好标志牌,堆放场所应有遮盖,避免锈蚀和污染。

桩基钢筋笼制作安装安全技术交底

昆明(岷山)至楚雄(广通)高速公路扩建工程 安全技术交底表

钢筋笼采用钢筋笼滚焊机生产桩基钢筋笼,即桩基钢筋笼整体成型工艺,具体施工工艺流程如下; (2)钢筋笼出场报检 成型后的钢筋笼自检合格后报监理验收,验收合格后挂牌置于场地处存放。存放时下部要垫起30cm 。 制作过程中,按照设计要求在钢筋笼上安装声测管和保护层垫块。声测管采用φ57×3mm 钢管制作,桩径大于1.5m 的灌注桩设置4根,桩径小于或等于1.5m 的设置3根。声测管应埋设至桩底,管口顶标高高出桩顶面30cm ,底节钢筋笼声测管底口采用圆形钢板焊接封闭,施工时应注意保持钢管竖直,并不得堵塞管道,声测管接头和底部均应密封,不漏浆,确保管道畅通。桩基定位钢筋每隔2m 设置一道,均匀布置在桩周,与钢筋笼焊接固定,其位置与主筋不重叠,避免影响混凝土浇筑质量。 制好后的钢筋骨架存放在平整、干燥的场地上,底部垫高以免沾上泥土,每个钢筋骨架按照各节次序排好,并在每个节段上挂上标志牌,写明墩号、桩号、节号等,以便使用时按顺序装车运出。 二、钢筋笼的安装 1、上料 主筋放在主筋料架;盘筋放在箍筋料架 2、穿筋、固 定 主筋通过分料盘穿过固定盘到移动盘,并在移动盘对其固定 3、起始焊接 将箍筋和主筋交叉焊接固定,箍筋并排连续绕两圈,并与主筋焊接牢固 4、正常焊接 两个盘同步旋转,使箍筋连续在主筋上缠绕,并进行焊接;同时移动盘缓慢移动。 5、终止焊接 并排绕二圈,进行焊接牢固。 6、切断箍筋 切断箍筋 7、分离固定盘 移动钢筋笼,使钢筋笼和固定盘 8、松筋 松开固定主筋和移动盘的螺栓。 9、分离移动盘 移动钢筋笼,使钢筋笼和移动盘分离。 10、卸笼 把加工好的钢筋笼移离支撑架。 11降下支撑架 支撑架降下归位。 12移动盘归位 移动盘归位,准备生产下一个笼 钢筋笼生产流程图

关于旋挖桩钢筋笼制作及安装技术交底

技术交底 编号: DK290+250~DK292+650段工程名称机场隧道工程交底部位 旋挖桩钢筋笼制作及安装施工单位中建股份公司交底日期2016年1月22日 围护结构旋挖桩钢筋笼制作及安装 一、交底范围 本交底适用于新建济南至青岛高速铁路站前工程JQGTSG-11标段一分部DK290+250~DK292+650段旋挖桩钢筋笼制作及安装。 二、施工工艺流程 1、主要施工程序为:施工准备→可焊性试验→焊接参数试验→设备检查→钢筋笼 加工→钢筋笼吊放→校正→定位。 2、工艺流程

三、施工准备 1、所供钢材须是国家大型钢厂产品,钢材批量进货,每批钢材出厂质量证明书、出厂合格证齐全,钢筋表面或每捆(盘)钢筋应有明确标志,且与出厂检验报告及出厂单相符。 2、钢筋进场原材料进场后需进行报监、试验、报验,待检验合格后方可投入使用。 3、钢筋原材料进场后须分类堆放整齐,做到上盖下垫,下垫300mm。待检钢材与检验合格钢材分开堆放,并用标识牌标明。 四、具体施工工艺及相关要求 (一)钢筋笼制作 1、钢筋笼制作工艺:原材进场复试→钢筋下料制作→钢筋焊接→钢筋笼成型 2、制作工艺 本基坑采用Ф1000桩,钢筋笼直径为800mm。本工程地质较复杂,桩基较深(最深达22米)。钢筋笼加工长度根据桩位不同而不同。 3、材料及主要机具 ①钢材不得有裂缝、锈蚀、斑痕、变形,其断面尺寸和机械性能应该符合设计要求; ②焊条药皮应无裂缝、气孔、凹凸不平等缺陷。焊接加劲箍时严禁咬伤主筋。 4、钢筋焊接 ①主筋采用25,共32根,加强筋采用22@1500螺纹钢,螺旋筋采用Ф10@150圆钢,桩纵筋采用单面搭接焊连接,纵向钢筋接头面积百分率小于50%且接头间距不下于0.9米;加强箍采用单面搭接焊连接,焊缝长度不小于10d,与主筋采用点焊连接在主筋内侧,点焊率不低于90%。 ②钢筋笼保护层采用焊接钢筋料头,每隔4~6米沿钢筋周边主筋均匀设置3道。制作好的钢筋笼稳固放置在平整的地面上,防止变形。在长度为0.9米的区域内不得有两个接头; ③钢筋笼成型:钢筋笼主筋与加劲箍及螺旋筋之间均采用点焊。 (二)钢筋笼安装 1、当钢筋笼加工完成,由专职质检员质检,最后报监理工程师检验合格后方可进行下一道工序施工。 2、加工好的成品须分堆摆放,码放整齐,并用标识牌标明用途,钢筋在储存过程中避免锈蚀和污染,露天堆置时,架空存放,离地面不准小于300mm,下雨天必须加以遮盖。钢筋笼的重叠不能超过两层。

钢筋笼制作技术交底13582资料

施工技术交底记录

四、施工流程 图4-1钢筋笼制作工艺流程图 五、施工方法 1、钢筋下料 1)钢筋下料应严格按照图纸给出的钢筋大样和数量下料。 2)钢筋下料应做到最大限度的对原材的利用,减少产生的废料量和钢筋对接接头。 3)下料前应先对钢筋进行除锈除污,保证钢筋表面洁净,点焊处的水锈一定要清除干净。 4)主筋直螺纹套筒连接 (1)钢筋笼主筋均采用直螺纹套筒连接。 (2)主筋下料时,用直螺纹专用切断机进行切割并用砂轮机打磨切口端面,切口端面要与钢筋轴线垂直,断面要平整,不得有马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲时应进行调直。需要注意的是,接头处不得用气割进行下料,须采用切断机进行切割。 (3)钢筋丝头的牙形、螺距必须与连接套的牙形、螺距相吻合,有效丝扣内的秃牙部分累计长度不大于一扣周长的1/2。丝头加工好后应套保护盖。 (4)连接钢筋时,钢筋规格和套筒的规格必须一致,钢筋和套筒的丝扣应干净完好无损。 标准型套筒的几何尺寸(mm) 规格螺纹直径M 螺距P 套筒长度L±1套筒外径Φ±0.5 20 20.5 2.0 5031 22 22.5 2.5 5533 25 25.5 2.5 6538 28 28.5 3.0 6542 32 32.5 3.0 7048 (5)钢筋丝头加工长度为标准型套筒长度的1/2,其公差应为0~2.0P(P为螺距)。

滚丝头加工尺寸(mm) 规格螺纹尺寸丝头长度完整丝扣圈数 20 M20.5×2.0 25 13 22 M22.5×2.527.5 11 25 M25.5×2.5 32.5 13 28 M28.5×3.0 32.5 11 32 M32.5×3.0 35 12 (6)直螺纹接头应使用扭力扳手或管钳进行施工,将两个钢筋丝头在套筒中间位置相互顶紧,单边外露丝扣长度不应超过2P;接头拧紧矩应符合规定,直螺纹钢筋接头拧紧力矩值见下表: 直螺纹钢筋接头拧紧力矩值 钢筋直径(mm)16 18~20 22~25 28~32 拧紧力矩(N·m)100 200 260 320 (7)钢筋笼纵向受力钢筋的接头要相互错开,钢筋机械连接的连接区段长度按45d计算,在同一区段内钢筋接头百分率不得大于50%。 5)加强箍、螺旋箍筋、定位筋 (1)东引道南侧人非混行道挡土墙桩基钢筋笼加强箍采用20钢筋,采用单面搭接焊工艺,搭接长度不小于10d(200㎜)。 (2)东引道南侧人非混行道挡土墙桩基钢筋笼箍筋采用φ10钢筋,箍筋绑扎一定要紧贴主筋,间距均匀。 (3)东引道南侧人非混行道挡土墙桩基钢筋笼定位筋采用16钢筋,竖向每4m设置一道,每道环向四个,均匀布置。 (4)承台桩基钢筋笼加强箍采用22钢筋,采用单面搭接焊工艺,搭接长度不小于10d(220㎜)。 (5)承台桩基钢筋笼箍筋采用φ8钢筋,箍筋绑扎一定要紧贴主筋,间距均匀。 (6)承台桩基钢筋笼定位筋采用16钢筋,竖向每2m设置一道,每道环向四个,均匀布置。 (7)挡土墙桩基钢筋笼加强箍采用22钢筋,采用单面搭接焊工艺,搭接长度不小于10d(200㎜)。 (8)挡土墙桩基钢筋笼箍筋采用φ8钢筋,箍筋绑扎一定要紧贴主筋,间距均匀。 (9)挡土墙桩基钢筋笼定位筋采用16钢筋,竖向每2m设置一道,每道环向四个,均匀布置。

桩基钢筋笼起吊方案

围护结构地下连续墙 钢筋笼起吊方案 一、工程概况 本车站由车站一号线、车站二号线、北联络线及控制中心等四部分组成,其中:(1)、车站一号线为东西向,有效站台中心里程为右CK10+361,设计起终点分界里程分别为右CK10+146.8、右CK10+459,车站外包总长度315.2m(净长312.2m),外包总宽度32.4m(净宽29.4m),一号线车站近期设有5个出入口,2个风亭(即2号、4号、5号风亭)。(2)、二号线车站为南北向,外包总长度113.5m,外包总宽度24.5m,一号线和二号线“T”型换乘,二号线车站设有2个风亭(即1号、3号风亭),1个冷却塔。(3)、北联络线位于车站二号线北端,联络线长约168m,为地下负三层结构,预留远期2个出入口。(4)、控制中心位于一号线北侧,长约108m,宽约60m,为地下负一层结构。 车站采用地下连续墙(地下二层墙厚800㎜、地下三层墙厚1000㎜)和φ850mmSMW 工法桩做围护结构;钻孔灌注桩内设型钢柱与砼支撑共同形成开挖临时格构状支撑体系(局部辅以钢支撑),以确保主体结构施工作业安全。 为确保地面交通的正常通行,1号线南侧主体结构采用盖挖顺筑法施工,其余部分均采用明挖顺筑法施工。车站主体结构物防水等级为S8和S10级。 苏州市轨道交通一号线广济路站基坑围护结构采用地下连续墙,墙厚为800mm、1000mm两种。本工程钢筋笼长度为40.4m(钢筋笼最重32.657t)、31.4m(钢筋笼最重23.1648t)、28.4m(钢筋笼最重23.133t)、24.73m(钢筋笼最重18.191t),分别有“—”、“L”、“Z”、“+”四种形式,钢筋笼厚度为680mm、880mm。钢筋笼重量不含预埋钢板重量和接驳器重量。 本方案按40.4m长(1000mm槽宽)最重钢筋笼和31.4m长(800mm槽宽)最重钢筋笼进行计算。 计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计规范》(GB50017-2003) 二、施工准备
