一、工程概况

本工程位于斜沟煤矿3#职工公寓楼南侧篮球场,因原有篮球场场地沉裂,影响比赛锻炼以及文体使用功能,需对基底土质进行换填处理及原场外供排水、照明等重新布置。改建的篮球场总占地面积约为905㎡,篮球赛场面积约为786㎡,其基层为250㎜厚的钢筋砼,面层为硅PU塑胶面层,边设排水沟,球场四设篮球场设照明及记分牌等配套设施。

二、施工依据

2.1、施工合同、施工图纸及甲有关技术要求;

2.2、《建筑工程施工质量验收统一标准》;

2.3、《硅PU专项施工案》;

2.4、现行的建筑工程施工规及相关工程的施工工艺标准;

三、施工部署

一、现场布置

本工程边场地均为职工公寓楼,是职工生活、娱乐、休息的场所,所以对安全、环境、文明施工管理面的要求很高。由于施工场地又极为狭小,故所有的施工材料及转性材料施工场区均无法堆放,基础工程中的换填土和灰土工程用的土也要全部运出场外堆放,待施工时再装车运回施工。所以所

有的施工及转材料均设置在施工场外堆放,待施工时再二次运至施工现场。

二、主要目标

①、质量目标:工程质量合格率100%,竣工交验合格率100%,合同履约率100%。

②、工期目标:按合同规定竣工日期2013年05月31日前完成计划规定的全部工作。

③、安全目标:各项事故发生率:控制值为0。

④、环境目标:污染物排放控制在合同要求的围。

⑤、文明施工目标:达到文明工地标准。

三、劳动组织

3.1 项目组织机构如图

3.2 劳动力配备

劳动力配备表

3.3、机械设备配备主要机械设备一览表

3.4 施工总平面布置图

由于本工程施工场地极为狭窄,现场不设混凝土相关的设备及专门的材料堆场,钢筋在选煤厂加工运至现场进行绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见篮球场平面布置图。

四、岗位职责

为保证工程施工进度、质量合格以及按照环保要求施工,各级人员明确自己岗位职责,按照质量体系要素进行格分工,各级人员各司其职,使质量体系有效运行本项目部管理职责如下;

项目经理岗位职责

一、项目经理对本工程的质量、形象进度计划和安全生产负全部责任,对整个工程施工负责。

二、认真贯彻执行有关安全生产针,劳动保护政策,法规和上级有关决议,并负责检查实施,确保工程安全生产。

三、对本工程必须格执行和地有关工程施工标准和技术规,确保本工程质量全面达到优良。

四、组织编制、部署、审批本工程的施工进度计划及具体实施情况。督促检查本工程各职能部门人员的执行情况,并安排有关的计划及调整措施,确保本工程按时完成。

五、负责组织生产例会制度,并及时向公司领导汇报。 1.每天下午主持召开生产协调会,协调材料,劳动力,机械设备,各工种、各工序之间关系,检查当月计划执行情况,布置次日作业计划。2.每一上午抽半小时召开施工现场职工大会,总结上的工程形象进度,质量安全执行情况,布置本各项任务,落实各项措施,明确施工目标。3.每按时同甲召开工程例会,负责汇报本工程情况以及需要解决的一些问题。

技术负责人岗位职责

1、代表项目经理行驶质量管理,环境管理职责。

2、负责项目经理质量、环境体系的运行。

3、组织编制项目质量、环境体系的自查。

4、审核针对一般工程质量问题、环境和职业健康安全管理不符合规定的纠正和预防措施。

5、执行公司管理体系文件、审批重点部位技术交底,并监督、检查执行情况。

6、向项目经理汇报质量体系运行及质量。环境自查结果,为管理评审和改进提供依据。

7、负责项目工程技术质量和环境的管理目标。

8、贯彻实施技术、质量、环境法规。

施工员岗位职责

一、协助项目经理及技术负责人对本工程的现场管理,对施工现场出现的一些施工问题负主要责任;

二、读通施工图,参加施工图自审和会审,学习掌握和贯彻工程施工中的各项规章、规和标准,并格按照施工图相关规和施工组织设计的计划要求组织施工。

三、编制施工现场的进度计划,编制相应材料、转材料,劳动力、机械设备使用计划,并报项目经理核准后实施。四、做好对作业班组的技术、质量、安全交底工作,并经常性的检验与督促。

五、认真做好施工日记的记录工作,及时搜集和整理本工程的技术资料和竣工验收资料。

六、负责对施工现场存在的质量、安全、文明施工等面的事故隐患和问题进行检验和整顿。

五、施工准备

5.1、技术准备

首先图纸准备,对整个工程的施工图纸进行审读,各类图纸要看懂看透,测量放线时认真阅读施工图纸,了解设计意图及施工要求,对图纸的设计尺寸及标高,要认真核对,如发现不符,及时同业主沟通解决。

5.2、材料准备

根据图纸及工程情况做出详细的材料计划书,根据施工进度计划将所有材料的供货时间作好安排,具备施工条件。5.3、人员准备

项目经理对工程中的人员安排列出详细计划,包括工种、人数、进场时间,尽量做到落实到岗。所有工人必需持证上岗,必须佩带工作证、佩戴安全帽施工。

5.4、施工组织计划准备

要对施工进度,质量,安全进行有效的控制,必须做好详细的施工组织计划,施工组织计划准备得越细落实得越充分,工程的进度质量就能控制得越好。

六、篮球场拆除及恢复工程

篮球场拆除及土开挖时,为避免地下水、电、热力管网造成带来的不必要损失及后果,施工人员应依照《篮球场地上、地下设施施工》和《篮球场地下设施恢复工程》进行施工。篮球场具体拆除步骤如下;

6.1、球场砼破除开挖,球场破除采用炮锤破除原混凝土场坪,然后使用反铲开挖,在开挖过程中,由测量放线人员随时进

行配合,用水准仪进行标高的控制,以免超挖,同时在坑底留10cm的土层,由人工修整至设计标高。破除混凝土时应特别注意水、电、热力管网等设施,开挖时派专人指挥。由于施工场地狭窄且位于职工公寓楼,施工时注意施工安全和环保措施。

6.2 、在球场基础工程完成后,依据施工图纸进行各种管网恢复工程,其需满足施工图纸规及业主要求。

七、土建主要施工步骤

7.1、根据施工图纸进行定位放线,放线后进行场地清理和土开挖,由于本工程南北两侧是职工公寓楼,东侧紧靠消防水池,西侧为原有小区道路,现场无施工场地堆放土,为了不影响职工出入通行及正常生活,土由机械开挖运出场外,3:7灰土及基坑换填土也要全部运出场外堆放,然后再装车运至施工现场。

7.2、主要施工流程

定位放线——原篮球场拆除——场坪土开挖——素土换填——干插片垫层——场地平整碾压——3:7灰土垫层——混凝土基层——硅PU胶面层涂装——灯具安装——竣工验收

7.3、施工法

一、土开挖

篮球场施工方案

篮球场施工组织方案 目录 一、工程概况 二、施工部署 三、施工进度计划 四、施工准备 五、施工方法 六、劳动力组织 七、机械设备 八、质量、安全保证措施 九、环保措施 一、工程概况 1、项目名称:某部队球场新建项目 2、建设地点:广西崇左市 3、建设规模:球场建设等内容 4、施工范围:施工图纸、工程量清单范围内的工程 5、质量要求:达到国家建设工程施工质量验收规范合格标准等级

6、计划工期:60日历天 二、施工部署 2.1 施工顺序 定位放线-- 场坪土石方开挖-- 场地平整碾压--排水沟砌筑-- 稳定层铺设碾压-- 结构层混凝土浇筑-- 围栏安装--看台砌筑-- 篮球场SPU 面层涂装-- 灯具、记分牌安装-- 竣工验收 电气暗埋管线等项目根据土建施工进展情况穿插进行。 2.2 施工总平面布置图 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见附件一。 三、施工进度计划 见附件二 四、劳动组织 4.1 组织机构见附件三 4.2 劳动力配备 劳动力配备表 1 、放线工3人 2 、木工3人

3 、混凝土工10人 4 、抹灰工2人 5 、球场工1人 6 、电工1人 7 、杂工5人 8、砌砖工3人 合计28 五、机械设备配备 主要机械设备一览表 1、自卸汽车15T 2台 2、机动翻斗车1T 2 台 3、小型压路机1.5T 1 台 4、振动棒φ75 4 根 5、平板振动器1500W 1 台 6、电动搅拌器300W 1台 7、交流电焊机30KVA 1 台 8、钩机PC120 2台

篮球场改造工程施工组织设计方案

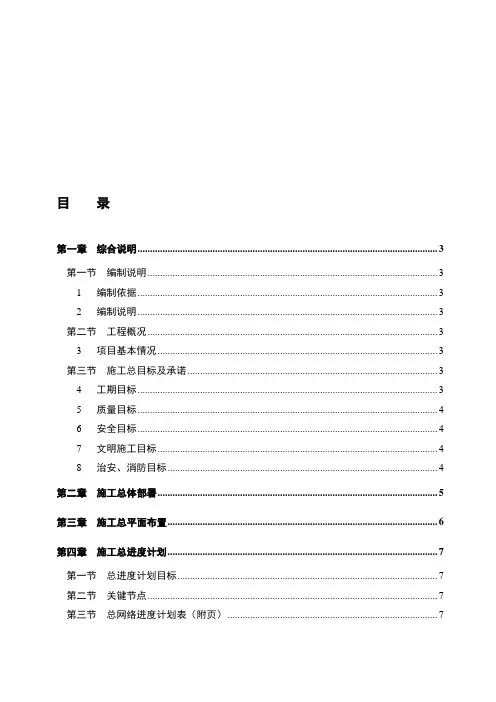

目录 第一章综合说明 (4) 第一节编制说明 (4) 1编制依据 (4) 2编制说明 (4) 第二节工程概况 (4) 1项目基本情况 (4) 2主要工程实物量 (5) 第三节施工总目标及承诺 (6) 1工期目标 (6) 2质量目标 (6) 3安全目标 (7) 4文明施工目标 (7) 5治安、消防目标 (7) 第二章施工总体部署 (8) 第三章施工总平面布置 (9) 第四章施工总进度计划 (10) 第一节总进度计划目标 (10) 第二节关键节点 (10) 第三节总网络进度计划表(附页) (10) 第五章施工资源计划及平衡 (11) 第一节劳动力配置计划 (11) 第二节施工机械设备计划 (11) 第六章主要工程施工方案 (12) 第一节篮球场施工方案 (12)

1篮球场砼地坪施工 (12) 2篮球场地坪丙烯酸球场涂层系统施工 (14) 3篮球场围网施工 (15) 第二节外墙施工方案 (16) 1外墙毛竹脚手架施工 (16) 2外墙涂料施工 (20) 第三节室内装修施工方案 (22) 1涂料施工 (22) 2吊顶 (23) 第四节电气施工方案 (24) 1电气安装 (24) 第七章工程质量管理体系、保证措施及承诺 (30) 第一节工程质量管理体系 (30) 第二节工程质量的保证措施 (31) 1管理措施 (31) 2技术保证措施 (31) 第三节冬季施工技术保证措施 (33) 第四节对工程质量的承诺 (33) 第八章安全施工管理体系、保证措施与承诺 (34) 第一节安全管理体系 (34) 第二节安全保证措施 (34) 1管理措施 (34) 2土建施工主要安全技术措施 (35) 3电气工程主要安全技术措施 (36) 第三节对安全施工的承诺 (37) 第九章文明施工及环境管理体系、保证措施与承诺 (38) 第一节文明施工、环境管理体系 (38) 第二节文明施工及环境管理保证措施 (39)

标准足球场施工方案

标准足球场的施工方案 (一)工程概况: 本足球场是新建种植自然草足球场,建筑面积约为7500平方米,采用美国草种植;基础设计如下: 开挖土方原土夯实设方格网调整坡度开挖盲沟安装喷淋系统铺级配碎石层黄土掺50%的粗砂层植物土掺30%的粗砂层种植‘结缕草’天然草 (二)具体施工方案: 开挖土方及原土夯实:采用挖土机开挖土方,运出后采用6-8吨碾压机分层碾压,边湿水边碾压,达到密实度大于90%,含水率8-12%的要求。 设立方格网,足球场区域以标高图中等高线间距为边长建立矩形方格网,每隔15度设一个放射形方格网,每个角上钉上小木桩,并标明所处位置之标高。调整坡度,根据方格网拉线检查并调整场地坡度,用碾压机或人工进行夯实,直到符合坡度要求。 开挖盲沟及安装喷淋系统:在进行盲沟施工时,沟底原土必须夯实(密实度90%),且应保障排水坡度为0.4%的设计要求,碎石滤水层的粒径Φ30-50,不得过小,以免堵塞Φ150波纹滤水盲管小孔。安装半自动喷淋系统时,应注意预埋管道放坡,严格控制喷头标高,太高将影响使用,亦不美观,太低将不利于喷出水雾。 铺级配碎石层:按设计厚度及放坡坡度平铺,既要保证坡度又要保证平整度,根据方格网进行调整。 (三)草坪施工种植,应狠抓几个方面:

1、草种选择,该运动场地处南方亚热带,因此选用暧季型,耐践踏的美国草种; 2、为保证草坪的生长年限,同时也保证雨后能尽可能早些活动,使种植土不板结并保持一定的透气率,在施工现场,应根据当地种植土的含沙量,掺进一定比例(约30-40%)的中沙与5%的泥炭土。 3、为减少草坪的病虫害,减少杂草,保证草坪的健康成长,应根据当地耕植土的PH值,掺进一定比例的石灰粉消毒(每100平方米6-7kg),并与中沙、泥炭土、耕植土一起破碎,过筛,除去小石杂物及杂草根,再喷洒一定量的除草剂后翻晒,待播种。 4、为保证整场的平整度与均匀度,草坪播种时,采用机械喷播。 5、在整场施工种植过程中,务必把握好密实度与透气率,密实度与自然沉降,保水渗水的矛盾辩证关系。 (四)草坪施工程序及注意事项: 1、进场后组织20人劳动力将排泄草坪的杂草刨出、铲除。 2、按10×10方格钉好标高挖制桩,并按图纸坡度设计要求平整场地。 3、根据图纸设计放线,开挖土方。 4、在足球场底层设计300厚碎石,一个用于足球场的负重,二个用于渗水。在预埋碎石时,应注意如下几个问题: (1)碎石层的标高、坡度是否符合图纸设计要求。 (2)集、渗管渗水孔是否按图纸设计。 (3)回填碎石粗细要均匀,层次分明,防止管道堵塞。 1.1 其底原土用10-12T压路机碾压,要求密实度>85%,防止随时间延长出现不规则沉降,而出现积水窝。

篮球场沥青混凝土路面施工方案

篮球场沥青混凝土工程施工方案 天津xxx建工集团有限公司 2014年11月

篮球场沥青混凝土工程 施工方案 一、工程概况: 篮球场为沥青混凝土工程,总面积5344平方米。沥青混凝土路面工程层采用沥青混凝土路面,根据施工场地,首先对施工现场15cm碎石进行清理后,土方开挖外运,场地路基素土碾压夯实,10cm级配碎石,30cm厚3:7灰土基层,15cm水泥石粉稳定层,4cm厚粗质沥青混凝土压实,3cm厚细沥混凝土面层碾压成型。 本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用双钢轮振动压路机、轮胎压路机碾压施工。 二、施工准备工作 1、沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求。 2、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。 3、路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。 4、要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。 5、沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。 6、集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。 三、拌和及其运输

1、拌和。集料和沥青材料按工地配合比规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌和生产出沥青混合料,应符合批准的工地配合比的要求。 2、沥青混合料运输。沥青混合料的运输采用自卸车运输,从拌合设备向自卸车放料时,为减少粗细集料的离析现象,每卸一斗混合料挪动一下汽车位置,运料时,自卸车用篷布覆盖。 四、摊铺及碾压 1、摊铺。 (1)混合料使用自动找平沥青摊铺机,进行全宽度摊铺和刮平。摊铺机自动找平时,采用所摊铺层的高程靠金属边桩挂钢丝所形成的参考线控制,横坡靠横坡控制器来控制,精度在±0.1%范围。 (2)摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。不得随意变换速度或中途停顿。摊铺机螺旋送料器中的混合料的高度保持不低于送料器高度的2/3。并保证在摊铺机全宽度断面上不发生离析。 (3)混合料的摊铺以参考线控制铺筑层标高。 (4)上下两层之间的横向接缝应错开50cm以上。 (5)在机械不能摊铺及整修的地方,在征得监理工程师同意后可用人工摊铺和整修。 (6)在施工安排时,当气温低于10℃时不安排沥青混合料摊铺作业。 2、碾压 (1)一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。

PU硅胶球场 施工组织设计

施工组织设计 目录(一)、工程概况 (二)、施工部署 (三)、施工进度计划 (四)、劳动组织 (五)、机械设备配备 (六)、施工准备 (七)、主要项目施工方法 (八)、质量、安全保证措施 (九)、环保措施

(一)、工程概况 ++++++++++++++++++++++++++。 技术要求: 1、硅PU球场技术要求 1.1.硅PU球场平整,厚度不少于4mm; 1.2.硅PU球场物理性能指标要求参照GB/T19851.11-2005执行;化学性能指标要求参照 GB/T14833-2011执行;环保性能指标要求参照GB18581-2009执行; 1.3.为保证使用人员身心健康,所有使用塑胶材料均为环保材料,并有环保检测报告; 1.4.硅PU球场基础为水泥路面,基础伸缩缝防裂处理应自行处理,不单列费用; 1.5.场地排水要求:表面要求在雨后20分钟以后无积水; 2、围网技术要求 2.1.围网:采用PE包塑; 2.2.内径2.1mm*外径 3.6mm,网孔50mm*50mm; 2.3.颜色墨绿色; 2.4.立柱采用直径为76mm圆管,焊接而成; (二)、施工部署 2.1主要目标

按照我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标。 质量目标:合格。 工期目标:签定合同接到业主通知后40天。 安全目标:死亡、重伤、负伤事故发生率:控制值为0。 文明施工目标:达到文明工地标准 2.2施工顺序 定位放线——场坪土石方开挖——场地平整碾压——排水沟砌筑——稳定层铺设碾压——结构层混凝土浇筑——围栏安装——看台砌筑——篮球场PU面层涂装——灯具、记分牌安装——竣工验收 2.3 施工总平面布置图 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,钢筋在本公司钢筋车间加工运到现场绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单。 (三)、施工进度计划 本工期为40天 (四)、劳动组织 4.1劳动力配备

篮球场地改造工程施工方案

篮球场地改造工程施工方案 为方便安排施工计划,将本工程分为:基础工程、围网工程、屋面卷材铺设工程、雨水井安装工程、及塑胶面层工程5个重点施工阶段。依施工图纸设计内容,现将每个阶段拟订施工方案如下: 一、基础工程施工方案: 拆除工程(停车场,原有篮球场基础) 拆除路面:将原有的水泥混凝土路面(不含筋)全部拆除,原有混凝土基础厚度为120mm,将拆除后的渣土外运,拆除后根据实际情况修补夯实平整原有基层。 沥青基层做法: 70厚粗沥青混凝土,标号AC-25C; 50厚中沥青混凝土,标号AC-16C; 主要施工工艺: 1、测量放线 1)对测量工作人员设的技术要求: 本工程为体育场地,依据运动员对场地的不同要求,因此各部位的几何尺寸必须达到施工设计图纸及运动场地竞赛规则要求的标准,同时由于对排水的特殊要求,同时由对排水的特殊要求,测量工作不仅是确保施工质量的关键,还是本工程能否通过验收的重要环节,因此对工程的测量工作要加强管理及控制,并严格落实测量复核制度,未经复测不准进行下道工序。 2)运动厂设定±0.00为排水沟盖板顶面标高,按设计图纸的排水高程控制排水坡度。施工时严格控制场地的平速度和坡度。对该工程所使用的没量仪器的精度应满足场地设计技术的要求,即经纬仪精度达到2以内,水平仪闭合差应不超过±2mm,测距采用全站仪及钢尺双测。 3)场地的±0.000及东西南北轴线点,由甲方设计负责给定,为确保其长度误差为±2mm,采用经纬仪和日本拓普康GTS-311S全站仪,精度2定位,施工时再设6个临时定位脏.水准高程,采用DS3水准仪.

施工单位对给定点要时行保护,在反复校没无误后,并进行两次核后,再浇筑干硬性C20细石混凝土进行定位,并要洒水养护.同时,设保护标志,防止碰移位.填好测量、验张复核单,报工地监理,验收合格后方可动工。要求其丈量精度为1/10000,使用精度2经纬仪测量,再用精度为2全站复核,长度误差为±2mm,为场地划线量之依据,确保场地长度达到设计技术要求和田径场地的规则规范要求。 4)对于拆除废除地下原有管、线和各种检查井,必须措清管线标高、位置,根据实际情况制定拆除或保护方案,征得甲方同意后,对管线拆除或加周保护。 2、土石方工程: 土石方工程开工前,必须摸清管线标高、位置,根据实际情况制定拆除方案或保护方案,征得甲方同意后,对管线拆除或加固保护。保护措施采用砂袋围护或钢板平铺保护。 土方开挖有平整修坡: 土方开挖采用机械与人民相结合进行,机械开挖至基底离设计标高10Cm时,人工开挖至设计标高,在开挖过程中测量人员必须随时跟踪测量,尤其必须保证开挖过程中不能超挖,不扰动原状土。专业测量人员测量人员做好高程控制点,刮平机结合铲车对基础结构平整修坡。 (1)现场清表后,采用人工配合机械平整,平整的即用10-12T 振动路机反复碾压。(2)如遇到下沉性较大或含量太大、松软呈像皮状的土必须更换和加固,腐值土不能作为基土,应进得更换。(3)基土过干、过湿应适当加水或晾干,以达到最佳含水率(一般不大于10%)。(4)基于更换时,应分层进行,每层虚铺厚度应根据土质种类、含水量现场决定。(5)碾压要沿纵向从路边向中部碾压,重叠碾压至平整结实为止。(6)地层的质量标准:在中型碾压机压过后,无显著轮迹,无民软起皮,无浮土松散,波浪起伏等到现象:压实密度达到95%以上:厚度偏差允许达到±10%:纵横断高允许偏差±2Cm:宽度不小于设计宽度 (一)沥青混凝土施工方案:

(完整版)篮球场施工方案

一、施工方案

篮球场、羽毛球场施工方案 一、编制说明: 本施工方案系我公司对某厂篮球场、羽毛球场的施工设计方案,本施工组织设计体现了本工程施工的总体构思和部署,公司遵循技术管理程序,按照本大纲确定的基本原则,进一部完善细化各分部分项工程的施工方案,用以具体施工,确保本工程优质、高速建成。 二、编制依据及原则: 2.1《阳和污水处理厂篮球场、羽毛球场设计图纸》; 2.2《国际篮球竞赛规则》; 2.3《国际羽毛球竞赛规则》 2.4《钢卷尺》; 2.5《体育场地建筑设计规范》; 2.6《建筑工程质量管理条理》国务院令第279号文; 2.7《工程建筑标准强制文件》建设部建标[2002]8号文; 2.8《建筑验收工程施工质量统一标准》GB50300-2001; 2.9《建筑工程项目管理规范》 GB/50326-2001; 2.10《工程测量规范》 GB50026-93; 2.11《建筑地面工程质量验收标准》GB50209-2002; 2.12《施工现场临时用电安全技术规范》JGJ46-88; 2.13《建筑装饰装修工程验收规范》GB502010-2001; 2.14《施工手册》第四版(1、2、3、4、5); 2.15《建设工程安全生产管理条例》国务院第393号令 2.16本公司有关生产质量、安全管理、文明施工管理制度; 2.17严格遵守合同文件明确的技术规范,施工规程和质量评定与验收标准;

2.18坚持技术先进性,科学合理性,经济适用性与实事求是相结合; 2.19主要国家标准规范、规程、强制性文件,技术性规范文件及文献参考资料。 三、工程概况: 3.1编制内容:篮球场、羽毛球场的基础施工、6mm全塑性塑胶面层铺装和 围网、体育器材附属工程施工内容; 3.2工程范围:篮球场、羽毛球场的基础施工、6mm全塑性塑胶面层铺装和 围网、体育器材附属工程施工内容; 3.3工程施工顺序:素土平整夯实→沙卵石垫层→水泥混凝土(或水泥稳 定层)→3cm细沥青垫层→围网安装→全塑型塑胶面层 四、基础施工设计方案: 根据设计图纸显示,本工程塑胶面层下面的基础为水泥混凝土基础,这样的基础对于全塑型塑胶来说,很容易出现起泡、脱层的现象。全塑型塑胶对于基础的要求是沥青基础,建议在实际施工中在水泥混凝土垫层上面加铺3cm细沥青基础,这样才能保证质量。 基础的具体结构:素土平整夯实→沙卵石垫层→C20水泥混凝土(或8%水泥稳定层)→3cm细沥青垫层→全塑型塑胶面层 五、球场专用围网安装: 1.围网安装方法:围网立柱按设计要求、距离定好位置、预埋,在水泥 基础完工后按施工工艺进行挂网。 2.网围采用围网采用高效防锈包塑网,包塑层采用原粒进口高密度聚乙 烯(简称HDPE)包裹,内层钢丝采用低碳镀锌钢丝结构。 3.颜色:采用独特防紫外线色粉混合翠绿塑料。 4.结构:PE高效防锈包塑网在原有的镀锌铁丝网基础上表皮包上一层高 密聚乙烯(HDPE)塑料,经加热溶解后冷却凝固在钢丝表面上,内层钢丝与表面塑料粘贴紧密,使空气不易进入而与钢丝表面产生氧化,因此可达到理想的

室内篮球场木地板施工方案

国际篮联的主要正式比赛所规定的篮球场是长28米,宽15米,面积就是420平方米了. 篮板的尺寸是:横宽1.80米,竖高1.05米,下沿距地面 2.90米. 篮圈:圈条的直径最小为0.017米(17毫米),最大为0.020米(2 0毫米),牢固地安装在篮板上,篮圈顶面要成水平,离地板3.05米. 篮板的厚度是0.03米(3厘米). 室内篮球场木地板装修工程施工技术方案或者相关资料 枫木、桦木、荷木 施工方案: 一、先铺防潮胶纸,做防水、防潮处理。 二、制定松木方(木龙骨)打眼安装程序,起平修整、检查牢固度。 三、铺设中间加强高压夹板。 四、安装面板(每块不要拼得太紧,四周离墙1cm间隙)打磨平整。 五、调整板面色差、着色。 六、涂耐磨加强层,抛磨。

七、画线。 运动地板技术标准 序号名称技术指标说明 1 冲击力吸收最低数53%最低53%的冲击力吸收功能。也就是说,当木地板承受瞬时集中冲击时,这一冲击力的53%被地板结构所吸收,只有47%冲击力的反射回弹到运动员的腿上和身体上。使运动员免于受伤,更能降低疲劳度。采用震动系数测量仪测量、冲击吸收测试仪测试。 2 谐振吸收最低2.3毫米W500=最大15%当地板承受5000N 冲击及运动带来的地板面振动时,在承受点上,地板的振幅是2.3mm.,离承受点500毫米处的谐振不大于15%,或者说只有0.345mm.用谐振振幅监测仪测试。 3 磨檫系数最小0.5,最大0.7 如地板表面太滑或涩时,木地板表面的磨擦系数增大是,这样就对地板施加了很重的负荷,给运动员腿上的肌肉和韧带也施加了很重的负荷,使运动员极易疲劳。用光滑仪测试。 4 球的回弹力最小90%球的回弹力是用正确充气的标准蓝球来测定的。当球掉在水平的水泥地面上时,测量出回弹力为1,然后把同一个球在1.5米高度自由落在木地板上来做试验。理想的球回弹力的优点之一,就是它改善了对球的控制。用弹力测试仪测试 5 滚动负荷最小1500N 滚动负荷,可以是用铁轮手推车将运动器材或重物在木地板场地里推动。在木地板上每一个轮子在承受150

篮球场改造施工方案

篮球场改造施工方 案

篮球场改造工程施工方案 一、工程概况 本工程位于斜沟煤矿3#职工公寓楼南侧篮球场,因原有篮球场场地沉裂,影响比赛锻炼以及文体使用功能,需对基底土质进行换填处理及原场内外供排水、照明等重新布置。改建的篮球场总占地面积约为905㎡,篮球赛场面积约为786㎡,其基层为250㎜厚的钢筋砼,面层为硅PU塑胶面层,周边设排水沟,球场四周设篮球场设照明及记分牌等配套设施。 二、施工依据 2.1、施工合同、施工图纸及甲方有关技术要求; 2.2、《建筑工程施工质量验收统一标准》; 2.3、《硅PU专项施工方案》; 2.4、现行的建筑工程施工规范及相关工程的施工工艺标准; 三、施工部署 一、现场布置 本工程周边场地均为职工公寓楼,是职工生活、娱乐、休息的场所,因此对安全、环境、文明施工管理方面的要求很高。由于施工场地又极为狭小,故所有的施工材料及周转性材料施工场区内均无法堆放,基础工程中的换填土方和灰土工程用的土方也要全部运出场外堆放,待施工时再装车运回施工。因此所有的施工

及周转材料均设置在施工场外堆放,待施工时再二次运至施工现场。 二、主要目标 ①、质量目标:工程质量合格率100%,竣工交验合格率100%,合同履约率100%。 ②、工期目标:按合同规定竣工日期 05月31日前完成计划内规定的全部工作。 ③、安全目标:各项事故发生率:控制值为0。 ④、环境目标:污染物排放控制在合同要求的范围内。 ⑤、文明施工目标:达到文明工地标准。 三、劳动组织 3.1 项目组织机构如图

3.2 劳动力配备 劳动力配备表 3.3、机械设备配备主要机械设备一览表 3.4 施工总平面布置图

篮球场地面工程施工方案

混合型塑胶跑道、硅PU网/篮球场专业施工涂装 第一章 施工组织及设计 第一节工程概况 本工程为******运动场新建工程,占地面积平米,划分为以下几个区域:设有1个约平米的混合型环形跑道和1个面积约为平方米的硅PU篮球场和1个面积约为平方米的硅PU网球场。 工期约为天,承包方式:卖材料+带施工,工程性质:学校使用。 混合型跑道

第二节施工准备

1、技术准备 (1)图纸会审:深化图纸设计,如集甲方、设计、施工三方会审,提出设计、施工质询,发会议纪要,作为工程施工和结算依据; (2)施工组织设计的编制和审批; (3)技术交底:对施工人员布置施工方案与技术交底。 2、现场准备 (1)勘察现场,并作好记录,有问题马上汇报,以便紧急磋商对策; (2)与甲方确认进场需要的施工场地和要完成的工作面,以便甲方提早做好准备。在适当位置设一处工地临时办公室和临时材料仓库,并设夜间值班处; (3)与甲方落实施工现场水电的供应及接驳点、运输通道等施工条件; (4)划定施工现场,施工人员严格在现场内施工;严禁非施工人员进入,确保质量与安全。 3、生产准备 (1)要取得建设单位配合及时办理施工许可证等手续。 (2)根据施工总平面布置,搭设临时设施和工人临时宿舍。并布置施工机具和材料的堆放场地。 (3)按照经审核批准的临电、临水布置图,建立临时供电、供水系统,系统敷设完毕后应依手续办理验收并备案待查。 (4)进行施工材料、机具、劳动力的组织就位工作。开工前制定材料进场计划,特殊材料和设计指定的材料尽早落实货源,及时组织进场,并提前进行原材料检验工作和砼及砂浆的试配。模板支顶供应量要充足,以满足施工进度要求。 (5)组织人员进行安全生产教育和技术交底,各部门制定工作计划和作业细则,保证开工前所有准备工作一切准备就绪。 4、物质人力资源的准备 (1)向甲方提供材料样板,产地证明及合格证,经甲方确认作为施工依据; (2)做好材料的生产计划,争取提前进场; (3)落实机械机具的供应; (4)调配施工力量,组织劳动力入场,进行入场教育,明确目标任务。

硅PU篮球场地面施工方案

硅PU地面工程施工方案 第一节编制依据 一、编制依据 1、国家现行的工程质量评定标准。 2、广东省现行的其他有关文件。 3、结合本工程实情及现场状况和环境。 4、我公司有关工程质量管理、安全文明施工管理制度。 5、现行《国家体育设施手册》。 二、编制原则 1、严格按设计图纸各项技术标准和条款进行编制。 2、执行国家有关政策法规、规程、行业技术标准和技术规定。 3、结合实际因地制宜的原则。 4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。 5、减少各部位、各工序、各工种相互干扰的原则。 三、编制说明 1、在认真、全面、系统地阅读设计图纸和根据施工现场的具体情况上,深刻领会和贯彻业主对本工程的各项要求而编写。 2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本公司全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达到快速、优质、高效、安全的管理目标。确保工程质量优良。 第二节硅PU材料简介 一、适用范围 硅PU适用于室内篮球场、网球场、排球场、羽毛球场、手球场、乒乓球场等球类场地的地面施工,还可用于休闲区、健身房、康体活动场地等地面的施工。 二、性能特点

1.专业性能:独特的双层结构,具有良好的减震和回弹性,既可使运动员迅捷起动,又可缓解运动中的冲击力,安全舒适,为运动员提供了安全的运动场地,是专业球场的首选材料。 2.环保性能:该材料用水做固化剂,不含有苯类、二异氰酸酯、甲荃等有毒成份,在施工过程中不掺入任何溶剂,不残留任何有毒或重金属成份,是真正的环保产品,完全符合国家环保要求。 3.实用性能:该材料色泽美观、耐磨、防滑、耐老化,不受气候条件的影响。a.不因紫外线、臭氧、雨水及高低温气候等环境改变而褪色、粉化、发硬、发软等现象,并能长期保持鲜艳色彩。 b.能保证外观结构特征恒久稳定不变,耐磨性好,能满足长期高使用频率之需要。 c.坚韧、密实、不易被鞋底或其它硬物刮化,长期保持球场光洁如新。 项目企标国标 硬度(邵A),度65~75 45~60 拉伸强度,Mpa ≥2.0≥0.7 扯断伸长率,% ≥500≥90 压缩复原率,% ≥95≥90 回弹值,% ≥20≥20 阻燃性,级 1 1 第三节施工方法 一、硅PU的施工方法 基面清洗→滚涂丙烯酸封底层→缓冲层施工→加强层施工→面漆层施工→验收。 二、施工技术要点 2.1底层基础处理: 由于该健身房基础面为瓷砖面,因此瓷砖与瓷砖间存在大量凹陷位,为保证瓷砖与硅PU材料的粘接力,需进行丙烯酸封底层处理。首先将健身房瓷砖基面清理干净,然后滚涂1-2道石英砂丙烯酸混合料,对凹陷部位进行填平修整处理。 2.2缓冲层施工 1)在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须要按配比将定量的材料加进材料搅拌桶内,并用电动搅拌机搅拌均匀(约3分钟)才可使用,已加混合的材料必须在12小时内用完;已开启的材料尽量在当天用完。 2)缓冲层材料施工是采用薄涂多遍的方法施工,既能保证质量又能节省材料。施工时用有齿刮板将缓冲层涂刮于基面,每道涂刮厚度不能超过2mm,每道

篮球场工程施工组织设计方案

运动场地预算方案 硅PU 是一种符合人体工学原理并满足运动物理特性需要,具备上硬下弹结构特征并能直接在水泥或沥青基础上施工的健康型专业弹性合成球场面层材料系统,以单组份有机硅改性聚氨酯组成缓冲回弹结构,双组份改性丙烯酸作为耐磨面层, 作为一种体育设施场地地面材料,有良好的的缓冲性和延展性,粘接力强,对基础有一定的治愈功能,能够自动找平,施工简单,抗老化性优秀,施工后化学性能稳定,不易产生气泡等问题。 一、硅 PU 面层参数、性能及适用围

2、硅PU面层的优势 (1)舒适性:无论你是在跑动,运球还是静止不动,硅PU的适度曲技术都为您提供了高度的舒适性。 (2)振动吸收:当硅PU承受瞬间冲击时,有63%的冲击力被地面系统所吸收,更好的保护了运动员的脚踝。 (3)超强耐磨:面层选用高强度硅树脂颗粒材料,独特的双层结构。比普通产品更加耐磨,有的使用寿命达到8年以上。 (4)粘合能力:硅聚氨脂材料能渗透不同材质基础毛孔,产生高强度附着力,更好与基础粘合。 (5)技术稳定性:无论是大球还是小球的回弹性、吸震性及摩擦系数能贯穿整个场地系统,保证其技术稳定性。 (6)理想的综合功能:适用于室外篮球场,网球场,排球场,羽毛球场,手球场,休闲场地,健身房等多项运动地面。 (7)易施工:可在沥青混凝土或水泥混凝土基础上直接施工,所有材料都按比例分类桶装,可按使用说明施工,操作简单便捷。 (8)易维护:含有抗污助剂,污渍不会渗入面层,只需用清水清洗即可保持常新。 (9)持久耐用性:

①、优越的耐候性:硅PU不会因户外高、低温气候等环境改变而出现褪色、发硬、发软、面层泛白等现象,即使在强紫外线、臭氧、雨水及高温差等气候环境下依然能长期保持其鲜艳的色彩。 ②、超强的耐磨性:硅PU面层采用添加硅树脂颗粒做法,其结构特征恒久稳定不变,软硬适中,耐磨性能满足长期高使用频率的需要。 ③、出色的抗污性:硅PU面层密实,软硬适中。不易开裂、起皮,褪色泛白,通过简易的冲洗即可长期保持球场光洁如新。 3、适用围 (1)高级中小学、高等院校网球场、篮球场、羽毛球场、排球场、运动场; (2)专业运动场馆、训练场; (3)幼儿园游乐场,健身房,舞蹈室等; 二、硅PU面层的施工方法及成品展示 1、基础施工 (1)新水泥混凝土基础 (a)磨缝 把温度缝两边的基面各宽40-50mm磨成斜口深3mm,使温度缝表面成“V”型,(各40-50宽是提高填缝胶与基面的粘接面积,增加其粘接力,3mm深是保证填缝胶厚度而不占用弹性层的位置,保证整体的缓冲性好,使基础的热胀冷缩不影响硅PU表面)。 (b)酸洗 用清水湿润基础(防止稀盐酸渗入基础里面),以浓度为8%左的稀盐酸均匀泼洒并洗刷基面,再用清水冲洗干净(一般冲洗两遍),洗完干燥后要求基面水泥原色,无白色粉化物及浮松物。在酸洗过程中要圈出积水位并做标识标记。 (c)填缝 用填缝泡棉轻挤满温度缝(填缝泡棉是可拉伸、可压缩的,有效减少基础热胀冷缩变化影响表面外观)露出部分填缝泡棉用手提磨机磨平,再用TB-002分两道以上把“V”型槽填平(每道填的厚度不大于1.0mm,太厚会发泡,影响TB-002的拉伸性能)。TB-002半干(表干前)状态下在表面贴上一块宽50mm

篮球场施工方案(完整)

施工技术方案 工程概况 本工程包括:电厂海滨电力园 #3、4、5、6 楼间 2个篮球场、 1个网球场和 2 个停车场及其附属的照明、排水设施、围栏和路肩、人行通道等。其中篮球场 1184 平米,网球场 614.4 平米,路肩、人行通道铺砖 783.4 平米,停车场967平米,网球场钢丝网围栏427平米、篮球场围栏64平米,p排水沟 168 米。 二、EPDM 地面网球场、篮球场施工方案及技术措施 1, 地基层球场地进行定位放样及标高测量后 ,计算挖深土方深度及立方数 ,并根据开挖土方的深度和方量 ,确定使用人工或者机械来施工 ,确定使用推土机还是装载机施工.在开始施工前,需计划开挖路线 ,开挖顺序,堆土区域,运土车辆的行车路线。 工程机械使用时 ,必须有专人来指挥 ,确保不发生机械伤人的事故 . 不管是人工还是机械开挖 ,特别是装载车辆运土的时候 ,都有很大的灰尘 , 所以要注意经常洒水 ,防止土方起尘 ,避免伤害人体健康 .因为工地离办公楼 ,住宅楼很近 ,应多注意防尘 ,不要因为灰尘而影响职工工作、休息。 对于工程施工散落在园内的泥土 ,必须及时清理 ,保持电力园的清洁。土方开挖时 ,要严格控制开挖的深度 ,避免因超挖而带来的回填 .超挖对基 础造成了不必要扰动 ,也对基础的处理不利 (1) 原基础改造挖土方 : 整个场地进行定位 ,标高测量后 ,计算挖深土方厚度及平方数 ,开始施工 ,此

工序包括清除表土,开挖土方 ,余土外运 ,整平埸地,夯实素土 . (2) 平整 ,压实场地 : 施工测量人员,测出中线高程及横向坡度,用刮平机整平到规定高程,控制土层的含水量在最佳含水量的 2%之内进行碾压。 压路机辗压吨重宜采用 8-12t, 方向沿纵向路中辗压 ,行车速度 25-30m/min, 重叠辗压平整坚实为止 ,一般碾压 5 至 8 遍。 压路机碾压路基时按下列程序进行: a、碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。 b、根据现场压实试验提供的松铺厚度和控制压实遍数进行压实控制。 c、路基填土压实时,采用18-21T光轮压路机或振动压路进行碾压;采用振动压路机碾压时,第一遍不振动静压,然后先慢,后快,由弱振至强振。 d、各种压路机的碾压行驶速度开始时用慢速,最大时速不超过4km/h ;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机重迭 50cm ,对三轮压路机重迭后轮宽的 l/2 ,前后相联两区段纵向重迭 1 米;做到无漏压、无死角,确保碾压均匀。使用夯锤压实时,首遍各夯位应紧靠,如有间隙应不大于 15CM 。次遍夯位应压在首遍夯位的缝隙上。如此连续夯实,直到达到规定的压实度 2、碎石垫层素土基层报验合格后及时按图纸设计要求,采用碎石作垫层。测量员放好垫层边线,按设计要求控制垫层的长宽和厚度。厚度为 10cm ,要求垫层

篮球场木地板施工方案

1.施工顺序 场地检查→防潮层施工→木龙骨防腐处理及减震垫安装→木龙骨安装→夹板层安装→木地板安装→打磨补灰→油漆施工→收边→打蜡→清洁验收 2.技术交底 开工前,组织作部操作工人学习内审施工图,全面熟悉和掌握施工图的全部内容,领会设计意图。针对施工的关键部位施工难点以及质量安全要求、操作要点及注意事项等进行全面交底,明了该木地板工程的工艺要求和质量、安全控制难点,以及工期的紧迫性。 3.龙骨安装 场地检查:检查施工场地是否满足施工要求。重点检查场地水泥基层强度及平整度。施工现场其它作业班组是否影响木地板工程施工。确认场地完全满足施工要求后,方可组织进场施工。 防潮层施工:将地面清扫干净。浮渣、水泥块、扇灰腻子等扫不了的先用铲子铲除,再清扫干净。 防潮层为两层。下层为1.5mm厚矿棉一层,接口处搭接50mm宽,用50mm 宽封口胶封死。上层为为5S厚塑料薄膜一遍,接口处搭接50mm宽,用50mm 宽封口胶封死。场地四周与墙、柱等交接处防潮层上卷80mm高。 木龙骨安装:防潮层施工完成后,开始进行木龙骨安装。先将所有进场的木龙骨进行防腐处理。先将木龙骨在地面一字排开,用滚筒将防腐沥青油均匀涂在木龙骨表面。一个面涂完后再涂另一个面,将所有六个面全部涂刷。沥青油表干后平放一边待用。 在做好防腐处理的主龙骨上每隔300mm安装一块10mm厚减震橡胶垫。

全场弹好水平线,控制标高。在地面上弹好主龙骨与副龙骨安装网格线。 主龙骨中距406mm,副龙骨中距610mm。 龙骨安装网格线复核无误后安装主龙骨,主龙骨安装方向与球场短边方向平行。用5*100mm自攻螺丝固定,间距350mm,即每条主龙骨装6~7支自枚螺丝。自枚螺丝安装在橡胶垫块中间。相邻主龙骨接头位置错开100mm以上。安装时在两端拉好线,控制左右偏差,做到顺直平滑。再拉好水平线调整标高,做到全场水平。调整时按高处为标准,低的地方用木楔垫至水平。 主龙骨安装完毕后再安装次龙骨,次龙骨用4*50铁钉固定在主龙骨上。主副龙骨上表面们于同一水平面上。次龙骨固定好后,再拉线找平。 主副龙骨平整度要求控制在3mm/2m内。 篮球架安装位置及进场通道主龙骨进行加密处理,中距203mm。 防虫处理:在木龙骨安装完毕后,夹板安装前,将防虫药粉均匀撒在场地上进行防虫处理。在门口、通道口重点处理。 4.夹板及地板层安装 夹板安装:采用15mm厚高级夹板。

运动场工程施工组织设计

施工组织设计

施工组织设计目录 一、编制依据 (1) 二、工程概况 (1) 三、施工部署 (1) 四、施工进度计划 (2) 五、劳动力组织 (2) 六、施工方法 (3) 七、施工准备 (4) 八、主要施工方法 (5) 九、机械设备 (8) 十、质量、安全保证措施 (11) 十一、环保措施 (10) 十二、附件 附件一:施工总平面布置图 附件二:施工进度计划

一、编制依据 1、《建筑施工组织设计规范》(GB/T50502-2009) 2、工程施工图纸 3、混凝土施工应按《公路路面基础施工规范》及《沥青路面施工及验收规范》(GB50092-96执行) 4、塑胶物理机械性能须符合国际田联(IAAF)要求 5、运动场各种比赛场地按照体育设计规范要求划分及设置 6、运动场各种比赛场地必须满足中小学校建筑规范要求设置 7、《建筑节能工程施工质量验收规范》GB50411-2007 8、地质勘察设计报告 9、国家现行施工验收规范及有关的标准、规定 二、工程概况 1、总体概述本工程即圣象135米塑胶运动场工程。本工程各场地表面材料包括透气型塑胶;人造草皮,黄土落地区;混凝土地面及其他基础设施配套工程,篮球场四周设荷兰网围栏,沿荷兰网围栏内一米设排水沟;总占地面积约2200㎡。 2、参建单位 本工程建设单位为福建居怡竹木业有限公司,设计单位为建瓯市设计研究院,施工单位为福建省建瓯永兴建设有限公司。 3、设计概况 (1)建筑及结构设计 篮球场做法:素土碾压密实后铺100厚碎石垫层,再铺200厚石粉水泥稳定层,浇筑120厚 c20混凝土,面层铺5厚圭pu塑胶面层。 挡土墙设计概况:挡土墙选用M7.5砂浆MU30强度毛石砌筑,其基地图承载力特征值要求不小于180kPa,墙后填料宜选用透水性较强的填料,且非冻胀性填料,如炉渣、碎石、粗砂。凡软粘土、成块的硬粘土、膨胀土和耕植土不能用作墙后的回填土。 荷兰网围栏采用DN80镀锌钢管,50*50网眼。围网基础需预埋铁件。 三、施工部署 3.1主要目标 按照我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标。 质量目标:分项工程质量合格率100%,竣工交验合格率100%,合同履约率100%。 工期目标:按合同规定工期内完成合同内规定的全部工作。 安全目标:死亡、重伤、负伤事故发生率:控制值为0。 环境目标:污染物排放控制在核电站要求的范围内。 文明施工目标:达到文明工地标准 3.2施工顺序 运动场施工顺序: 土方工程——场地平整碾压——排水沟砌筑——稳定层铺设碾压——浇筑混凝土——植草 护坡—围栏安装——篮球场面层—竣工验收。 3.3 施工总平面布置图 本工程运动场采用现场搅拌混凝土,搅拌机及材料设在第一个篮球场内,设备、材料布置见附件。

篮球场施工方案(完整)

施工技术方案 一、工程概况 本工程包括:电厂海滨电力园#3、4、5、6楼间2个篮球场、1个网球场和2个停车场及其附属的照明、排水设施、围栏和路肩、人行通道等。其中篮球场1184平米,网球场614.4平米,路肩、人行通道铺砖783.4平米,停车场967平米,网球场钢丝网围栏427平米、篮球场围栏64平米,p排水沟168米。 二、EPDM地面网球场、篮球场施工方案及技术措施 1,地基层 球场地进行定位放样及标高测量后,计算挖深土方深度及立方数,并根据开挖土方的深度和方量,确定使用人工或者机械来施工,确定使用推土机还是装载机施工.在开始施工前,需计划开挖路线,开挖顺序,堆土区域,运土车辆的行车路线。 工程机械使用时,必须有专人来指挥,确保不发生机械伤人的事故. 不管是人工还是机械开挖,特别是装载车辆运土的时候,都有很大的灰尘,所以要注意经常洒水,防止土方起尘,避免伤害人体健康.因为工地离办公楼,住宅楼很近,应多注意防尘,不要因为灰尘而影响职工工作、休息。 对于工程施工散落在园内的泥土,必须及时清理,保持电力园的清洁。 土方开挖时,要严格控制开挖的深度,避免因超挖而带来的回填.超挖对基础造成了不必要扰动,也对基础的处理不利。 (1)原基础改造挖土方: 整个场地进行定位,标高测量后,计算挖深土方厚度及平方数,开始施工,此工序包括清除表土,开挖土方,余土外运,整平埸地,夯实素土. (2)平整,压实场地:

施工测量人员,测出中线高程及横向坡度,用刮平机整平到规定高程,控制土层的含水量在最佳含水量的2%之内进行碾压。 压路机辗压吨重宜采用8-12t,方向沿纵向路中辗压,行车速度 25-30m/min,重叠辗压平整坚实为止,一般碾压5至8遍。 压路机碾压路基时按下列程序进行: a、碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。 b、根据现场压实试验提供的松铺厚度和控制压实遍数进行压实控制。 c、路基填土压实时,采用18-21T光轮压路机或振动压路进行碾压;采用振动压路机碾压时,第一遍不振动静压,然后先慢,后快,由弱振至强振。 d、各种压路机的碾压行驶速度开始时用慢速,最大时速不超过4km/h;碾压时直线段由两边向中间,小半径曲线段由内侧向外侧,纵向进退式进行;横向接头对振动压路机重迭50cm,对三轮压路机重迭后轮宽的l/2,前后相联两区段纵向重迭1米;做到无漏压、无死角,确保碾压均匀。使用夯锤压实时,首遍各夯位应紧靠,如有间隙应不大于15CM。次遍夯位应压在首遍夯位的缝隙上。如此连续夯实,直到达到规定的压实度。 2、碎石垫层 素土基层报验合格后及时按图纸设计要求,采用碎石作垫层。测量员放好垫层边线,按设计要求控制垫层的长宽和厚度。厚度为10cm,要求垫层平整并夯实。 3,沥青混凝土层 (1) 沥青混合料的拌制 沥青混合料的拌制在场内采用拌和机械拌制.拌制程序为集料掺配,加热烘干,称量,然后同称量后的热沥青在一起拌和,形成沥青拌和料。

篮球场改造施工组织设计方案

篮球场改造工程施工案 一、工程概况 本工程位于斜沟煤矿3#职工公寓楼南侧篮球场,因原有篮球场场地沉裂,影响比赛锻炼以及文体使用功能,需对基底土质进行换填处理及原场外供排水、照明等重新布置。改建的篮球场总占地面积约为905㎡,篮球赛场面积约为786㎡,其基层为250㎜厚的钢筋砼,面层为硅PU塑胶面层,边设排水沟,球场四设篮球场设照明及记分牌等配套设施。 二、施工依据 2.1、施工合同、施工图纸及甲有关技术要求; 2.2、《建筑工程施工质量验收统一标准》; 2.3、《硅PU专项施工案》; 2.4、现行的建筑工程施工规及相关工程的施工工艺标准; 三、施工部署 一、现场布置 本工程边场地均为职工公寓楼,是职工生活、娱乐、休息的场所,所以对安全、环境、文明施工管理面的要求很高。由于施工场地又极为狭小,故所有的施工材料及转性材料施工场区均无法堆放,基础工程中的换填土和灰土工程用的土也要全部运出场外堆放,待施工时再装车运回施工。所以所

有的施工及转材料均设置在施工场外堆放,待施工时再二次运至施工现场。 二、主要目标 ①、质量目标:工程质量合格率100%,竣工交验合格率100%,合同履约率100%。 ②、工期目标:按合同规定竣工日期2013年05月31日前完成计划规定的全部工作。 ③、安全目标:各项事故发生率:控制值为0。 ④、环境目标:污染物排放控制在合同要求的围。 ⑤、文明施工目标:达到文明工地标准。 三、劳动组织 3.1 项目组织机构如图

3.2 劳动力配备 劳动力配备表 3.3、机械设备配备主要机械设备一览表

3.4 施工总平面布置图 由于本工程施工场地极为狭窄,现场不设混凝土相关的设备及专门的材料堆场,钢筋在选煤厂加工运至现场进行绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见篮球场平面布置图。 四、岗位职责 为保证工程施工进度、质量合格以及按照环保要求施工,各级人员明确自己岗位职责,按照质量体系要素进行格分工,各级人员各司其职,使质量体系有效运行本项目部管理职责如下; 项目经理岗位职责 一、项目经理对本工程的质量、形象进度计划和安全生产负全部责任,对整个工程施工负责。 二、认真贯彻执行有关安全生产针,劳动保护政策,法规和上级有关决议,并负责检查实施,确保工程安全生产。
