水电施工组织设计详细版

水电施工组织设计详细版
水电施工组织设计详细版

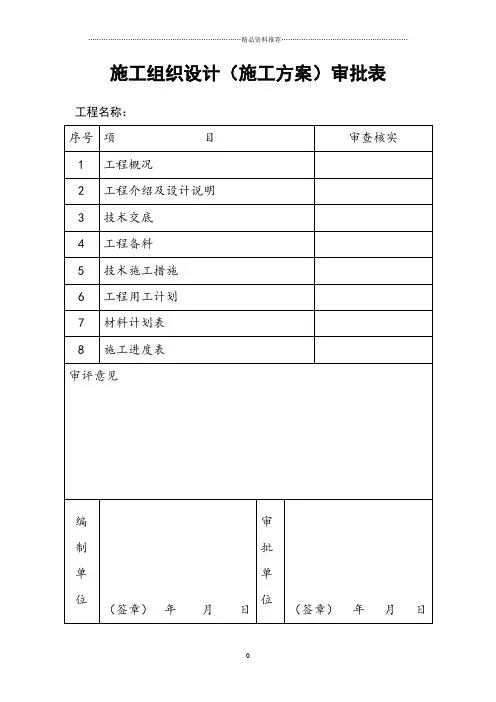

施工组织设计(施工方案)审批表工程名称:

施工方案

一、工程概况:

本工程是铁通湖南通信枢纽楼,位于湖南省长沙市马王堆路与荷晏路交叉口西北角,由铁通湖南分公司负责筹建实施,占地面积22

为1104.82m ,总建筑面积15920.74m,地下一层,地上十五层,

建筑高度64m,属高层建筑一类工程,地下室设地下人防设备层。一层门厅,二层报告厅,三层餐厅,四至七层客房,八至十二层办公室,十三层智能网设备层,十四层数据中心,十五层计费中心。由湖南农林业勘察设计研究总院设计,由湖南省长沙市马王堆建筑公司施工。

二、工程介绍及说明

1、电部份

本大楼总装机容量为2584KW,计算有效功率为1565KW,大

楼低压配电采用放射式与树干式相结合的方式。对重要的用电负荷,采用电缆放射式供电。一级负荷,采用双回路供电(如机房、电梯、消防,精密空调、通风、排污)在最末端,配电箱双电源自动切换,一级负荷,供电采用耐火电缆NH-VV-1KV。一般负荷采用阻燃电

缆ZR-VV-1KV 敷设于大楼电缆井及地下室电缆桥架内,穿地下室

人防墙电缆设置防爆套管。大楼地下室从室外变电间引至强电井桥架采用Xaj-P-800×150。其于水平部份采用XQ-P-200×100。从主

桥架至空调控制室采XQJ-P-400×150。强电井内垂直桥架采用

XQJ-P-800×150。地下室设有空调、消防、生活水泵及配电控制屏。

设有水箱、水池、排污及控制开关箱。地下室照明设有公共照明一般照明、应急照明。每层强电井内设有照明开关总箱,屋顶设有排风、空调、电梯、开关控制箱。大楼每层设有一般照明筒灯,过道走廊,楼梯间设有应急照明疏散灯、指示灯。都由照明开关控制,一至三层房内有二次装修部份只留开关插座盒及预埋线管。其于房间设有日光灯,格栅灯及插座。四至七层为客房部,每间房内设置开关箱,水房设置插座箱。客房内设置床头控制柜、壁灯、吸顶灯及花灯和插座。卫生间内设变压器隔离插座及照明风扇。八至十二屋为办公室及设备机房主要是一般照明的平灯座、筒灯、房间日光灯、格栅灯、插座和控制箱,要进行二次装修的房间只预留盒子和线管。十三至十五层为设备仪器室,设有开关箱、照明,公共场所设筒灯和一般白炽灯,房间设有日光灯和格栅灯。所有强电井内开关箱明敷设,其于开关箱暗设,过道内设有电线电缆桥架。照明采22

BV2.5 导线穿钢管G15 暗敷设。插座电源采用BV-500-4导线穿PVC15.20暗敷设。动力采用380V供电,照明采用220/380V供电。过道楼梯间采用声控开关,其于采用跳板暗开关。

2、防雷接地部份

本大楼按二级防雷建筑物进行防雷设计,用φ10镀锌无钢。在屋顶设置10m×10m,避雷带防直击雷,屋面所有金属物均与避雷带焊,接通。引下线利用建筑物柱内主筋引下,外墙0.3m外设测十个,在-0.8m处留40×4 镀锌扁铁作N板,距明沟散水1m以外。从

一层起每隔二层建筑物外侧,结构梁焊通,从八层底板起每二层做

侧面避雷带,所有建筑物外墙,金属窗、金属构件,设备均与建筑

物均压环和侧面避雷带焊接。外墙避雷带利用梁柱钢筋,电器装置

接地仪器设备系统接地与防雷接地系统共用。接地电阻不大于1欧。本大楼接地利用基础钢筋自然接地。在地下室强电井设置等电位连

接板(MEB)。强弱电井各设一根4×25 铜排作等电位,联结干线

与大楼等电位连接板(MEB)连接。地下室配电屏接地与接地网连接。

3、给水热水卫生工程部份

①给水:由市政自来水主管引入,装水表及阀门各一个,在建

筑物外圈2m-1.6m 安D150 镀锌管,环管与消防共用,地下室设有

消防水池和生活水池屋面设置水箱,一至三层用市政自来水,四层

以上由屋顶水箱供水。水泵房设屋面水箱由地下室生活泵供水。大

楼主要用水是厕所、面盆、洗手池、厨房、水房、拖把池用水。每

根主管开梯设置阀门一个。给水管道采用PP-R-1.25mpa热熔接明设,所有穿外墙壁及水池安放柔性套管。室内过墙和穿楼板安放防水套管。主水立管每10m设一个伸缩带,预留住宅区生活用水管道。

②热水:地下室设置热水机组二台,四台11KW热水泵,屋面

设不锈钢波纹水箱,与热水机组循环供给,水温65°。管道采用热

水PP-R PN1.25mpa热溶接明设。一至三层主热水管上设置减压阀一个。每10m主管设U 管伸缩节。热水主要供面盆及浴盆。主管开梯

设置热水阀一个,热水水箱及热水管道保温采用聚氨脂泡沫塑料瓦块,包铁丝塑料和玻璃布,面上刷油漆。

③排水卫生:排水采用PVC-U管,室外采用砼排水管,室内与室外,排水汇总处设检查井。主立管每二层设置检查口,每层设伸缩节阻火圈。未出屋面的排水管设吸气阀,厨房排水出外墙设隔电器。一至二层设有公共卫生间,男女厕所。每层大便器7 个,面盆

4 个,设有地漏,男厕所设有小便斗4个和拖把池一个。三层厨房

设有洗菜池和水池地漏排水。四至七层,每层客房十四间,每间内设座式马桶和面盆浴盆及地漏排水。八至十二层,每层卫生间二个,

设有大便器面盆、浴盆、地漏排水。十二至十五层,每层卫生间一个设有大便器、小便斗、洗手盆及地漏排水。

三、技术交底

1、电器部份

①施工安装人员进场后熟悉设计图纸及有关规程,如有疑问或建议应及时提出,在征得设计部门具体答复和签证后方可施工。

②根据设计图纸或规程,标出主、干线路及主要电器设备在建筑物中的实际位置。

③土建预留、预埋,在基础,地面墙壁及屋面等处的电气管路,接线盆、开关箱等应按设计尺寸配合土建作好预埋、预留工作。

④所有电器材料、设备及附件的加工、制作品认真清点检查,不合格产品不用,所有产品必须具有出厂证明及检验合格证。

水电安装施工组织设计(方案)

第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照先锋国际时尚广场工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的广东佛山市城协建筑规划设计有限公司设计的先锋国际时尚广场项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,怀化市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《怀化市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)

(5)《建筑电气工程施工质量验收规范》(GB50303-2002)1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:先锋国际时尚广场 2、建设单位:湖南建峰置业有限公司 3、设计单位:广东佛山市城协建筑规划设计有限公司 4、勘察单位:湖南核工业岩土工程勘察设计院湘西分院 5、监理单位:辰溪县建筑工程质量安全监督站 6、施工单位:湖南宇泰建筑工程有限公司 7、结构类型:框剪结构 7、质量要求:达到国家有关施工质量验收规范要求,并一次性验收合格。 9、安全文明施工目标:杜绝一切伤亡事故,轻伤率控制在3‰内,争创

水电安装施工组织设计方案培训资料

(此文档为word格式,下载后您可任意编辑修改!) 第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照先锋国际时尚广场工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的广东佛山市城协建筑规划设计有限公司设计的先锋国际时尚广场项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,怀化市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《怀化市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—

99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB) (5)《建筑电气工程施工质量验收规范》 (GB) 1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。? 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:先锋国际时尚广场 2、建设单位:湖南建峰置业有限公司 3、设计单位:广东佛山市城协建筑规划设计有限公司 4、勘察单位:湖南核工业岩土工程勘察设计院湘西分院 5、监理单位:辰溪县建筑工程质量安全监督站 6、施工单位:湖南宇泰建筑工程有限公司 7、结构类型:框剪结构

水利水电工程施工组织设计方案(方案)_(55)

目录 第1卷工程概况 (2) 第2卷编制依据 (2) 第3卷技术要求 (2) 第4卷试验介质 (2) 第5卷试验围 (2) 第6卷试压准备工作应符合下列要求 (2) 第7卷管道系统的严密性试验 (4) 第1章观察压降法(管径小于或等于400mm) (4) 第2章采用放水法测试渗水量(管径大于400mm的管道) (4) 第8卷试压安全技术措施 (5) 第1章一般要求 (5) 第2章试验时的要求 (5) 第9卷建立高度统一、技术精湛的实验领导机构 (6)

工程概况 1该管线(180+00—194+60段),全长共计1460米,此段系卷焊钢管1660m与PCCP管210m公称通径DN1800,钢管接口采用承插焊接。PCCP管采用双胶圈承插连接,主管与支管(DN800卷焊钢管)已于 9月10日全部安装完毕,经检查,管道安装焊接符合设计、规要求,为检验管道安装的在质量,施工单位对该段管道进行试压。特制定本措施。 编制依据 2.1.:《施工图》及相关技术文件。 水压试验方案》。 技术要求 3.1.最大工作压力0.6Mpa 最大试验压力1.1Mpa 试验介质 清水 试验围 DN1800焊接钢管. 桩号A 180+00—A194+60 。 试压准备工作应符合下列要求 6.1.该段主管道安装完毕,排气阀与排水阀设置见分段试压表,排水接至 排水沟。 6.2检查所有承插接口符合规要求。封堵试压预留口以外所有敞口,管 件接口应有支撑,不得有渗水现象。 6.3.管件支墩,锚固,敞口承插封堵已达设计强度。 6.4.试验管段的后背符合下列要求:

6.4.1.后背设在原状土上,后背的支撑土应分层夯实,支撑长度不得小10 米,在设后背时,基础应分层夯实分层厚度不大于0.15米,保证后背 不下沉、不后退。 6.4.2后背墙面应平整,并应与管道轴线垂直。 6.4.3为确保管端盲板不被断面推力破坏需按以下后背简图 尺寸设置后背。 7.1 试验工序(详见《试压方案》附图3) 7.2 水压试验方法及操作步骤 7.2.1 引水 a 试压设备和水源: 水源试压采用电动试压泵,水源接自“城供水”引水口,在该段主管道各排气点(管顶标高)设排气阀。在191+70(管底标高)处设排水阀,接至排水沟。在185+40处作注水接口。(参见附图1给水系统试验布置图) b水量计算:从取水点到灌水口长度400(m)和高差2(m),选用合适的潜水泵和φ40的钢管灌水,按管道规格计算储水量。试验管段长为1460m。 水量 V=πR2L(m3)=735.6 m3 L假若定为1460m;

水电安装施工组织设计方案完整版

安 装 工 程 施 工 方 案 编制人: 审核人: 审批人: 施工单位:

编制日期: 水电工程施工方案 目录 工程概况————————————————————————2 施工部署————————————————————————3 施工准备—----—————————————————————3 施工配合—----—————————————————————4 施工安排—------------—————————————————5 分步分项工程施工方法—----———————————————6 关键工序过程控制————————————————————14 技术质量措施——————————————————————14 施工后成品保护措施--——————————————--———16 安全施工措施--------——————————————————1 7 现场施工管理措施------—————————————————2 0 职业健康安全控制措施—————————————-—---——20 文明施工及环保措施————————————--—-—---——21

参考文献————————————--—-—---—----------—23 1 一、工程概况 给水、排水、消防、采暖、强电、综合布线、防雷接地等系统。 1、给水系统 工业给水由市政供水,室外给水采用钢丝网骨架塑料复合管,室内给水主管、立管采用内内筋嵌入式衬塑钢,生活给水均采用PPR聚丙烯塑料给水管,热熔连接。 2、排水系统 高层排水采用伸顶通气单立管排水方式,卫生间排水采用排水立管和专用通气立管双立管排水方式。室内污、水合流,排水入室外,经处理后排入市政污水管。排水立管及横管均采用UPVC硬聚氯乙烯消音加厚型排水管道,承插粘接。 3、消防系统

水电工程施工组织设计方案范本65948

水电施工方案 目录 一、施工技术说明书 1、工程概况 2、施工准备 3、施工方案 4、施工技术组织措施 二、施工进度计划 三、技术物资供应计划 四、现场施工管组织结构及管理人员职责 五、安全、消防、季节施工措施 六、文明施工及产品保护措施

第一章工程概况 工程围:按业主提供xxxxxx 室外给排水安装工程、电气照明安装工程、电力和防雷设置安装工程全套施工图纸和双方签证施工合同全部容。 工程质量要求:达到现行国家颁发的施工及验收规和质量标准。 第二章施工准备 1、临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。 2、劳动力安排:根据施工进度要求,合理安排的人员进场施工。 3、技术准备: ①、认真学习、熟悉施工图纸,理解设计的意图,搞好图纸会审; ②、编制施工方案和施工操作要点,对可能出现问题的部位和工序提出注意 事项和措施,对关键工序有专门的单项施工方案; ③、由公司工程部,进行技术交底,技术交底的容为:图纸交底、施工组 织设计交底、设计变更和洽商交底、分项工程技术交底,以明确施工意图;克服 质量通病,确保工程优良; ④、组织现场施工人员学习工程质量验收规及ISO9001:2000 质量体系标 准与作业指导书,实行专业技术培训,全面掌握、熟悉安装工程质量检验评定标准; ⑤、建立各种规章制度:材料管理制度、安全责任制、施工现场用水用电安 全制度、卫生值勤制度、出勤考核制度; ⑥、对工人岗前进行安全教育与安全交底。 第三章主要施工方法与技术措施根据该工程的实际情况,我公司计划把本水电项目工程分为室外给水安装工程、室外排水安装工程、低压电气系统和防雷工程四个施工分部工程进行施

水电安装施工组织设计方案范本

水电安装施工组织 设计方案 1

许昌鄢陵建业联盟生态新城项目一期工程17#楼工程 水电安装施工组织设计 第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照许昌鄢陵建业联盟生态新城项目一期工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了当前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的河南省建筑设计研究院有限公司设计的许昌鄢陵建业联盟生态新城项目一期工程项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,许昌市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《许昌市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—)

(3)《建筑施工安全检查标准》(JGJ59—99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB50242- )(5)《建筑电气工程施工质量验收规范》(GB50303- ) 1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。 2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:许昌鄢陵建业联盟生态新城项目一期工程17#楼 2、建设单位:鄢陵建业易成旅游地产有限公司 3、设计单位:河南省建筑设计研究院有限公司 4、勘察单位:郑州中核岩土工程有限公司 5、监理单位:河南卓越工程管理有限公司 6、施工单位:许昌大成建设(集团)有限责任公司 7、结构类型:框架结构

居民楼水电安装施工组织设计

目录 第1卷工程概况 (3) 第2卷工期及工期管理保证措施 (3) 第1章工期 (4) 第2章工期管理保证措施 (4) 第3卷施工组织机构 (5) 第1章项目部组织机构(参照土建的施工组织设计) (5) 第2章项目经理职责 (5) 第4卷文件和资料的管理 (6) 第5卷资源配备及工程进度计划 (7) 第1章劳动力进场计划 (7) 第2章机械进场计划 (7) 第3章工程进度计划表 (8) 第6卷施工技术措施 (8) 第1章电气工程 (8) 第1节电管敷设 (8) 第2节管内穿线工艺 (10) 第3节防雷接地安装 (11) 第4节照明器具安装 (12) 第5节配电柜(盘)安装 (12) 第2章给排水工程 (13) 第1节给水管道安装 (13) 第2节排水管道安装 (14) 第3节卫生器具安装 (15) 第4节水压试验 (16) 第7卷施工质量管理保证措施 (17) 第8卷成品保护措施 (19) 第9卷施工安全消防措施 (20) 第10卷施工现场文明管理措施 (21)

工程概况 1.1设计依据 JGJT-16-92《民用建筑设计规范》 《江苏省住宅设计标准》 《城市公共建筑和住宅小区通讯技术规范》 《建筑给水排水设计规范》 《采暖与卫生工程施工及验收规范》 1.2该工程为住宅工程,主要有以下几个分项工程;给排水(给水系统,排水系统,雨水系统,消防系统),电气工程(低压配电,照明系统,防雷及接地系统),弱电(电话、电视系统) 由于是一幢住宅安装,主体期间有48小时不能上负荷,到后期安装工程量较大,工期较紧,造成安装工作施工期集中,所以必须配备精干的施工技术人员,周密细致地组织施工,确保优质高速,圆满地完成施工任务。 工期及工期管理保证措施 第1章工期 根据招标文件的要求及工程量的需要,工期定为240天。 第2章工期管理保证措施 施工工期是建设单位对施工单位最基本的要求之一,也是施工组织设计的核心内容,它直接牵涉到业主的切身利益,同时也关系到施工单位的社会信益和经济效益。因此,切实抓好本工程的施地进度,具有极其重要的意义。 2.2.1配备具有丰富施工经验的技术管理人员及综合素质高的职工队伍,建立一支精干高效的施工组织机构,是保证工期的基础和前提。 2.2.2施工前组织参与工程的施工人员,认真学习图纸,深刻领会设计意图,并在图纸会审时提出合理化建议,力争做到各有关人员无能明确自己所在岗位的职责,避免施工时出现串工现象。 2.2.3做好各专业的施工准备工作,特别是对现场工具机械台班、材料及人员进场安装应允分准备,避免施工时上述因素不能灵活调动而造成浪工。 2.2.4施工过程中,做好技术交底工作,验收工作,加强内部管理,尽量做到一次到位,避免返工或整改。

水利水电工程施工组织设计

水利水电工程施工 组织设计 1

施工组织设计 第一章编制说明 一、编制依据 1、本工程招标文件; 2、本工程施工图纸; 3、<水利水电工程施工组织设计规范>; 4、<水利水电建设工程验收规程>; 5、<水利水电工程施工测量规范>; 6、<水利基本建设工程验收规程>; 7、<道路交通标志和标线>; 8、<水源涵养林建设规范>; 9、<饮用水水源地保护区标志技术要求>; 10、<饮用水水源地保护区划分技术规范>; 11、<砼质量控制标准>; 12、<砌体工程施工及验收规范>; 13、<普通混凝土用碎石或卵石质量标准及检查方法>; 14、<建筑工程质量检验评定标准>; 15、<普通混凝土用砂量标准及检验收方法>; 16、<普通混凝土配合比设计技术规定>; 17、<砼拌和用水标准>; 18、业主对本工程的工期、质量标准等要求; 19、现场调查、收集、咨询所获取的资料;

20、我公司综合管理、施工技术和机械设备水平及类似工程施工中的经验和工法成果。 二、编制原则 1、积极响应招标文件要求,以合同工期为依据进行施工总体安排,并配备足够的施工队伍、机械设备,确保施工工期; 2、严格遵守设计文件要求的施工规范、施工质量验收标准; 3、编制时对本工程的地质条件,地理环境和交通情况作了充分的了解和准备,制定了科学合理、详细周密、经济适用的施工方案,按照工程建设的质量、工期,安全、环保等各项要求,结合本工程的实际情况,实事求是进行编制。配备先进的施工机械设备,投入经验丰富、技术过硬的管理人员和施工队伍。 4、突出重点、兼顾一般; 5、合理安排施工顺序,尽量减少季节、环境及其它工序施工间的相互影响; 6、临时工程、临时设施的设置尽量利用已征土地及其它荒地,并尽量和规划的永久性工程相结合,兼顾其它施工单位的利益,确保目标的顺利实现。 第二章工程概况说明 一、工程概况 工程名称:1111 工程地址: 招标项目代理机构: 招标人:

水电安装施工组织设计方案 (2)

目录 第一章工程概况 第一节工程简介 第二节工程特点 第三节施工技术关键 第二章施工组织 第一节组织结构的设置 第二节施工力量布置 第三节施工准备工作 第三章施工进度计划 第一节施工进度总体表 第二节主要进度控制点设置 第四章施工总体部署 第一节施工总体工序 第二节总体施工要求 第五章施工技术组织措施 第一节工期保证措施 第二节质量保证措施 第三节安全保证措施 第四节现场文明施工措施 第五节季节施工措施 第六节与土建、装饰工程配合措施

第六章现代管理方法和新技术应用 第一节管理方法 第二节新技术应用 第七章施工总平面规划 第一节临时设施规划 第二节现场用电、用水规划 附录:采用施工规范、检验标准目录 应编制的专业施工方案或作业指导书 交工资料目录 劳动力配备计划 主要施工机具一览表 主要检测仪器一览表 项目组织机构图 质量保证体系图安全保证体系图 质量控制点一览表 防渗漏措施 第八章施工方案 电气施工方案 弱电工程施工方案 消防施工方案 及排水工程施工方案 采暖工程施工方案

第一章工程概况 第一节工程简介 本工程为河南林九建设工程有限公司承建的兴泸居泰-祥瑞苑定向限价 房工项目(1~15#楼、幼儿园及地下车库),工程位于泸州市沙茜半岛。本工程为 框剪或框架结构;其中1~4#楼、7~8#楼地上18层,地下负一层;5~6#楼、9~15# 楼地上6层,其中6#楼地上6+1层,地下负一层;总建筑面积125129.82㎡。 工程名称:兴泸居泰祥瑞苑定向限价房 建设单位:泸州兴泸居泰房地产有限公司 监理单位:四川精正建设管理咨询有限公司 设计单位:核工业西南勘察设计研究有限公司 施工单位:湖南省第六工程有限公司 安装工期: 2013 年 9 月 25 日开工, 2014 年 9 月 15 日竣工。 第二节工程特点 一、施工技术工程质量要求高 本工程是按现代化住宅设计,内部设施完备,安装工程只有达到高质量标准,才能保证设施的可靠性、安全性及建筑、安装、装饰三者的整体美观与协调。 二、项目齐全、专业性强、施工配合量大面广 该工程安装项目种类繁多,水暖通部分由生活给水:冷水、热水系统、生活排水系统、采暖系统、消防系统、消火栓系统、通风和防排烟系统等等;电气部分有照明系统、综合布线系统、对讲系统、消防报警系统及联动控制系统等等,且给排水和通风部分必须做好大量

【水电站施组】水电站施工组织设计方案(DOC 230页)

第1章概述 1.1 编制依据 施工组织设计编制依据如下: (1)本工程招标文件中规定的合同范围、工作内容和工程量、工期要求、施工条件、技术条款及招标图纸; (2)招标文件补充通知; (3)现场踏勘及标前会所掌握的情况; (4)在招标文件中明确要求执行的施工技术规程、规范及技术要求; (5)本承包商在同类工程施工中的成功经验及资源。 1.2 工程概况 XX左江山秀水电站位于左江下游河段、扶绥县城上游14km处,是左江综合利用规划中的第三梯级,以发电为主,兼有航运、电灌、养殖、旅游等综合效益的项目,坝址以上集雨面积29562km2,坝址多年平均流量600m3/s,多年平均径流量为189.3亿m3,正常水位86.5m,死水位85m,水库总库容 6.063亿m3,电站装机容量3×26MW=78MW,年利用小时数4522h,多年平均发电量3.527亿kW.h。船闸通航标准为Ⅴ级船闸—顶2 300t分节驳船队,水库蓄水后可渠化河道130km。 本工程枢纽建筑物由河床式厂房、溢流闸坝、船闸、两岸接头重力坝、右岸接头土坝等主要建筑物组成,与河流流向垂直。从右至左依次布置各个挡水建筑物:0+000~0+76.26为右岸接头土坝、0+76.26~0+110.26为右岸连接重力坝、0+110.28~0+184.32为厂房、0+184.34~0+342.94为闸坝、0+342.96~0+370.96为船闸、0+370.98~0+435.98为左岸接头重力坝。坝顶总长435.98m,坝顶高程99m。 1.3 工程施工条件 (1)水文气象条件 左江是珠江流域西江水系的主要支流之一,流域位于XX西南部,集雨面积32068km2,坝址以上集雨面积为29562 km2。左江干流从龙州自西向东蜿蜒而下,至龙州县上金镇有明江自右岸汇入,至崇左县驮怀村附近有黑水河自左岸汇入,经崇左、扶绥、邕宁等县,在邕宁县宋村附近与右江汇合后称郁江,再流经约30km就到XX的

(完整版)水利水电工程施工组织设计管理

水利水电工程施工组织设计 1、什么是施工组织设计 1.1 设计阶段的概念 水利水电工程是一项复杂的系统工程,按我国项目建设现行的基本建设程序,可以划分为9个阶段,一般包括: 1)、规划阶段; 2)、项目建议书阶段; 3)、可行性研究阶段; 4)、设计阶段; 5)、开工准备阶段(四通一平及招投标); 6)、施工阶段(实施阶段); 7)、生产准备阶段(投产前); 8)、竣工投产阶段(试运行); 9)、后评价阶段(项目投产1~2年以后); 图1-1 项目阶段划分 图1-2 项目阶段与投资控制关系图 1.2 各阶段主要工作内容 a.初步设计; b.技术设计; c.施工图设计

水利水电工程投资多、规模庞大、周期长,包括的建筑物及设备种类繁多,形式各异。涉及专业纵多,水文、规划、地质、水工、施工、机电、金结、建筑、环评、水保、移民、概算、经济评价等,各专业缺一不可,各专业之间均有一定程度的联系,需要在工程各阶段设计中紧密配合才能提供完整的设计产品。一个水利水电项目一般要经过规划、项目建议书、可行性研究、初步设计、招投标才能进入正式施工实施阶段。 水利水电工程施工组织设计是工程设计文件的重要组成部分,是指导拟建工程项

目进行施工准备和施工的技术文件,是探讨施工科学管理、缩短建设周期的独立学科和工程项目建设前的总体战略部署。根据水利水电工程项目的工程量大、结构复杂、施工质量要求高、建设地点多处荒山峡谷、交通困难、还受水文、气象、地形地质等自然因素制约等工程施工特点,确定合理的施工顺序和总进度;选择适当的施工方法、施工工艺和相应的施工设备;选定原材料和半成品的产地、规格、数量;确定施工总布置;估算所需劳动力、能源,对工程项目在人力和物力、时间和空间、技术和组织上作到全面合理的安排,是施工组织设计的重要内容。做好施工组织设计,对正确选定工程布置及工程设计方案;对合理组织工程施工、降低工程造价,都具有重要作用。 水工设计侧重研究布置及结构的具体形式,施工组织设计侧重研究怎么实施这种结构。比如水工专业设计一座混凝土面板堆石坝,提出设计图纸,枢纽布置,典型结构断面,基础处理等。施工专业根据枢纽布置,需要研究提出施工期河流控制(导流)、建筑材料的来源及规划、施工方法与工艺、施工总布置(砼系统、风水电、道路等)、主要施工机械设备、合理施工工期等。 施工组织“Construction Planning”,侧重Planning,即组织、实施、规划,施工组织设计的核心是“组织”。 根据编制的对象不同,施工组织设计分为三类: (1)施工组织总设计。针对整个水利水电工程编制的施工组织设计,一般在工程设计阶段编制,相对比较宏观、概括和粗略,对工程施工期指导作用,核心是导流、建材、工期,总体布置。比如西水东引一期工程可研设计阶段施工组织设计。 (2)单项工程施工组织设计。通常在招标或施工阶段编制没有雨仅涉及工程的某一局部或工序,贬值对象具体,内容也比较翔实,具有实时性。比如吉林台一级水电站施工规划,内容较多,基本涵盖施工单位进场后需要研究的主要技术问题,包括道路规划、导流规划、施工方案、机械设备等等。 (3)施工措施设计。以某单项工程或公众、或专业为对象,编制比较详细、具体的施工组织设计。比如大坝开挖施工组织设计、砼拌合系统设计等,,实际上就是施工单位所报的具体实施方案。这部分内容非常具体,一般而言,设计部门较少参与。 2、施工组织设计主要研究内容 施工组织设计主要研究什么内容呢?这在施工组织设计手册、规程、规范都有具体规定,大家可以参阅,这里简单提一下。

水电施工组织设计详细版

施工组织设计(施工方案)审批表工程名称: 施工方案

一、工程概况: 本工程是铁通湖南通信枢纽楼,位于湖南省长沙市马王堆路与荷晏路交叉口西北角,由铁通湖南分公司负责筹建实施,占地面积22 为1104.82m ,总建筑面积15920.74m,地下一层,地上十五层, 建筑高度64m,属高层建筑一类工程,地下室设地下人防设备层。一层门厅,二层报告厅,三层餐厅,四至七层客房,八至十二层办公室,十三层智能网设备层,十四层数据中心,十五层计费中心。由湖南农林业勘察设计研究总院设计,由湖南省长沙市马王堆建筑公司施工。 二、工程介绍及说明 1、电部份 本大楼总装机容量为2584KW,计算有效功率为1565KW,大 楼低压配电采用放射式与树干式相结合的方式。对重要的用电负荷,采用电缆放射式供电。一级负荷,采用双回路供电(如机房、电梯、消防,精密空调、通风、排污)在最末端,配电箱双电源自动切换,一级负荷,供电采用耐火电缆NH-VV-1KV。一般负荷采用阻燃电 缆ZR-VV-1KV 敷设于大楼电缆井及地下室电缆桥架内,穿地下室 人防墙电缆设置防爆套管。大楼地下室从室外变电间引至强电井桥架采用Xaj-P-800×150。其于水平部份采用XQ-P-200×100。从主 桥架至空调控制室采XQJ-P-400×150。强电井内垂直桥架采用 XQJ-P-800×150。地下室设有空调、消防、生活水泵及配电控制屏。

设有水箱、水池、排污及控制开关箱。地下室照明设有公共照明一般照明、应急照明。每层强电井内设有照明开关总箱,屋顶设有排风、空调、电梯、开关控制箱。大楼每层设有一般照明筒灯,过道走廊,楼梯间设有应急照明疏散灯、指示灯。都由照明开关控制,一至三层房内有二次装修部份只留开关插座盒及预埋线管。其于房间设有日光灯,格栅灯及插座。四至七层为客房部,每间房内设置开关箱,水房设置插座箱。客房内设置床头控制柜、壁灯、吸顶灯及花灯和插座。卫生间内设变压器隔离插座及照明风扇。八至十二屋为办公室及设备机房主要是一般照明的平灯座、筒灯、房间日光灯、格栅灯、插座和控制箱,要进行二次装修的房间只预留盒子和线管。十三至十五层为设备仪器室,设有开关箱、照明,公共场所设筒灯和一般白炽灯,房间设有日光灯和格栅灯。所有强电井内开关箱明敷设,其于开关箱暗设,过道内设有电线电缆桥架。照明采22 BV2.5 导线穿钢管G15 暗敷设。插座电源采用BV-500-4导线穿PVC15.20暗敷设。动力采用380V供电,照明采用220/380V供电。过道楼梯间采用声控开关,其于采用跳板暗开关。 2、防雷接地部份 本大楼按二级防雷建筑物进行防雷设计,用φ10镀锌无钢。在屋顶设置10m×10m,避雷带防直击雷,屋面所有金属物均与避雷带焊,接通。引下线利用建筑物柱内主筋引下,外墙0.3m外设测十个,在-0.8m处留40×4 镀锌扁铁作N板,距明沟散水1m以外。从

水电安装施工组织设计46816

大型居住社区浦江基地四期A块幼儿园 (安装工程) 施 工 专 项 方 案 编制人:吴豪 审核人:陈开封 批准人:陈永琪 大型居住社区浦江基地四期A块幼儿园

2014年7月 目录 第1卷工程概况 (4) 第2卷工期及工期管理保证措施 (5) 第1章工期 (5) 第2章工期管理保证措施 (5) 第3卷施工组织机构 (6) 第1章项目部组织机构(参照土建的施工组织设计) (6) 第2章项目经理职责 (6) 第4卷文件和资料的管理 (7) 第5卷资源配备及工程进度计划 (8) 第1章劳动力进场计划 (8) 第2章机械进场计划 (8) 第3章工程进度计划表 (9) 第6卷施工技术措施 (9) 第1章电气工程 (9) 第1节电管敷设 (9) 第2节管内穿线工艺 (11) 第3节防雷接地安装 (12) 第4节照明器具安装 (13) 第5节配电柜(盘)安装 (13) 第2章给排水工程 (13)

第1节给水管道安装 (13) 第2节排水管道安装 (15) 第3节卫生器具安装 (16) 第4节水压试验 (17) 第7卷施工质量管理保证措施 (18) 第8卷成品保护措施 (20) 第9卷施工安全消防措施 (21) 第10卷施工现场文明管理措施 (22)

工程概况 大型居住社区浦江基地四期A块普通幼儿园项目是由上海益恒置业有限公司建设,上海城建工程建设监理有限公司监理,华虹建筑安装工程集团有限公司承建。建筑面积5754.58m2。 1.1设计依据 《民用建筑设电气计规范》 《中小学校及幼儿园教室照明设计规范》 《供电系统设计规范》 《低压配电设计规范》 《建筑照明设计规范》 《建筑物防雷设计规范》 《建筑物电子信息系统防雷技术规范》 《火灾自动报警系统设计规范》 《有线电视系统工程技术规范》 《公共建筑节能设计标准》 《电子信息系统机房设计规范》 《建筑物防雷工程施工与质量验收规范》 《建筑给水排水设计规范》 《建筑灭火器配置设计规范》 《上海市工程建设规范民用建筑水灭火系统设计规程》 建设单位提供的有关设计原始资料及设计要求。 建筑专业提供的条件图。

水电施工组织设计详细版模板

水电施工组织设计 详细版

施工组织设计(施工方案)审批表工程名称 施工方案

一、工程概况: 本工程是铁通湖南通信枢纽楼, 位于湖南省长沙市马王堆路与荷晏路交叉口西北角, 由铁通湖南分公司负责筹建实施, 占地面积为 1104.82m2, 总建筑面积15920.74m2, 地下一层, 地上十五层, 建筑高度64m, 属高层建筑一类工程, 地下室设地下人防设备层。一层门厅, 二层报告厅, 三层餐厅, 四至七层客房, 八至十二层办公室, 十三层智能网设备层, 十四层数据中心, 十五层计费中心。由湖南农林业勘察设计研究总院设计, 由湖南省长沙市马王堆建筑公司施工。 二、工程介绍及说明 1、电部份 本大楼总装机容量为2584KW, 计算有效功率为1565KW, 大楼低压配电采用放射式与树干式相结合的方式。对重要的用电负荷, 采用电缆放射式供电。一级负荷, 采用双回路供电(如机房、 电梯、消防, 精密空调、通风、排污)在最末端, 配电箱双电源自动切换, 一级负荷, 供电采用耐火电缆NH-VV-1KV 。一般负荷采用阻燃电缆ZR-VV-1KV 敷设于大楼电缆井及地下室电缆桥架内, 穿地下室人防墙电缆设置防爆套管。大楼地下室从室外变电间引至强电井桥架采用Xaj-P-800 X 150。其于水平部份采用XQ-P-200 X 100。从主桥架至空调控制室采XQJ-P-400 X 150。强电井内垂 直桥架采用XQJ-P-800X 150。地下室设有空调、消防、生活水泵及配电控制屏。设有水箱、水池、排污及控制开关箱。地下室照明设有公共照明一般照明、应急照明。每层强电井内设有照明开关总箱, 屋顶设有排风、空调、电梯、开关控制箱。大楼每层设有一般照明筒灯, 过道走

水电安装施工组织设计(方案)(参考模板)

许昌鄢陵建业联盟生态新城项目一期工程17#楼工程 水电安装施工组织设计 第一章·编制综述 1.1、编制说明 1、本施工组织设计严格按照许昌鄢陵建业联盟生态新城项目一期工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准,在人员管理、设备配置、材料供应、质量要求、进度控制、安全文明施工等方面统一部署的原则下编制的安装专业施工组织设计。 2、根据本工程的设计特点、功能要求,本着对工程质量高度负责的原则,在“经济、优质、高效”的基础上编制。 3、本施工组织设计的编制融合了目前我公司类似工程的管理经验和先进的施工方法,力求重点突出、可行,并有针对性和侧重点。 4、根据工程特点,围绕工程重点周密部署,预留预埋、安装专业工序合理穿插。 1.2、编制依据 1、建设方提供的河南省建筑设计研究院有限公司设计的许昌鄢陵建业联盟生态新城项目一期工程项目施工图及相关说明。 2、国家现行相关法律、法规及规范,行业标准、规范及图集,许昌市地方标准、规程。 (1)《中华人民共和国建筑法》、《建设工程质量管理条例》及《许昌市建筑管理条例》 (2)《建筑工程施工质量验收统一标准》(GB50300—2001) (3)《建筑施工安全检查标准》(JGJ59—99) (4)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) (5)《建筑电气工程施工质量验收规范》(GB50303-2002)1.3、编制原则 1、坚持科学的基本建设程序和施工顺序。

2、加强质量管理,确保工程一次交验合格。 3、分层分段流水作业法组织施工。 4、在确保工程质量、安全的前提下,加快施工进度。 5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。 6、搞好安装与土建之间的协调配合,加快施工进度。 7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。 8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。 第二章·工程概况及特点 2.1、综合概况 1、工程名称:许昌鄢陵建业联盟生态新城项目一期工程17#楼 2、建设单位:鄢陵建业易成旅游地产有限公司 3、设计单位:河南省建筑设计研究院有限公司 4、勘察单位:郑州中核岩土工程有限公司 5、监理单位:河南卓越工程管理有限公司 6、施工单位:许昌大成建设(集团)有限责任公司 7、结构类型:框架结构 7、质量要求:达到国家有关施工质量验收规范要求,并一次性验收合格。 9、安全文明施工目标:杜绝一切伤亡事故,轻伤率控制在3‰内,争创许昌市市级安全文明工地。 10、服务目标:热情主动,协调配合,协商共事,优化设计、优化采购、优化施工、优化服务;做到工程质量、工期管理、设备运行、回访保修等方面让用户满意;功能达到设计指标最高值。 2.2.1、电气概况 本工程所有用电负荷等级为三级,总安装容量为88kw,电源进线由室外电缆分线箱引来,电源电压为220/380V,住户内的照明、插座、空调均由不同的回路供电,住户配电箱设自恢复式,过欠电压保护电器,除壁挂空调回路

小型水利水电工程施工组织设计

2010年度中卫市沙坡头区兴仁镇土地整理 工程施工项目十标段 施工组织设计 第一章编制说明 一、编制依据 1)、根据本工程招标文件 2)、根据水利水电工程相关工程施工规范及技术标准 3)、依据我国现行水利工程有关质量评定标准 4)、依据水利水电工程施工组织设计指南 5)、依据工程建设标准强制性条文有关规定 6)、根据本公司设备及人员状况和施工经验 7)、依据招标办和甲方组织的施工现场勘察情况 二、编制原则 1)、按合同工期要求,抓住关键、控制重点,全面合理安排施工人员,机械设备及施工进度计划,搞好工序衔接达到均衡生产,在保证质量、安全生产的前提下缩短工期,按时完成。 2)、科学合理的配置资源,充分利用施工单位现有的机械设备,施工中做到机械化作业和标准化作业。 3)、强化质量管理,加强工序监控,做到事前预防,争创优

良工程。 三、编制执行的有关施工技术规范 1.SL52-93《水利水电工程施工测量规范》 2.SD207-82《水工砼施工规范》 3.SDJ2450-88《水利水电基本建设单元工程质量等级定 标准(一)》 4.SDJ338-89《水利水电工程施工组织设计规范》 5.GBJ202-83《地质与基础工程施工及验收规范》 6.SD128-87《土工试验规程》 7.GB50290-98《土工合成材料应用技术规范》 8.SL207-98《节水灌溉技术规范》 9.SL236-1999《滴灌与微灌工程技术管理规程》 第二章工程概况 第一节工程概况 2010年度中卫市兴仁镇土地整理工程施工项目十标段位于中卫市兴仁镇境内,主要建设内容有:管网施工、土建施工、土地整理、道路整修、防护林网设计等。 根据以上工程量,本次施工在有效期内应采用以人工为主的总体施工方案。主、支管沟开挖采用机械开挖,PVC管及毛管

水电施工组织设计

第一章编制说明及工程概况 1、编制依据 1.1 城市之门工程相关设计施工图纸。 1.2《蚌埠市大学科技园行政服务中心大楼、公寓及办公楼工程岩土勘察报告》 1.3 国家、安徽省、蚌埠山市相关建设工程文件。 1.4 国家现行施工及验收规范。 1.5 本公司管理手册,质量、环境、职业健康安全三标一体化管理体系程序文件、企业标准等有关文件。 1.6 本公司承建类似工程施工经验。 2、项目概述 2.1 工程名称:蚌埠大学科技园城市之门工程; 2.2 建设地点:东海大道以北,财大路以西; 2.3 建设单位:蚌埠市科技创业投资有限公司; 2.4 监理单位:安徽人和项目管理有限公司; 2.5 设计单位:机械工业第一设计研究院; 2.6 施工单位:中国十七冶蚌埠大学科技园项目部 2.7 业主工期要求: 计划开工日期:2011年6月1日;(实际开工日期以业主签定的开工报告为准) 计划竣工日期:2012年6月1日;

2.8 业主质量要求:一次性验收合格。 3、工程概况 3.1.1蚌埠大学科技园城市之门工程,位于东海大道北侧,财大路以西,使用功能:办公楼及行政服务楼地下一层汽车库(局部为设备用房),建筑面积58171.55m2,其中地下建筑面积5428.77m2,地上面积52742.78m2,结构类型:框架剪力墙结构,人工挖孔桩基础;结构设计使用年限50年,本工程结构安全等级:二级。抗震设防烈度7级,框架抗震等级二级,核心筒抗震等级二级。地下一层,地上二十层,地下室层高5.5m,一层层高5.1m,二、三层高 4.8m,四-二十层层高3.6m。建筑物高度(室外地面至主要屋面板的板顶)7 5.900m。02-22轴线长为139.100m,B-G列宽为40m;①-⑤轴线、B-G列为三层框架结构,结构高度为14.700m,局部高度18.300m。 设计标高±0.000相当于绝对标高(黄海)30.500m,室内外高差300mm。 3.17 给排水、消防、通风空调、电等工程概况 给排水系统主要包括:生活给水系统、生活热水系统、污水排放系统、雨水排放系统等。 消防系统包括:消火栓系统、喷淋系统、配电房设施气体灭火系统、防排烟系统等。 通风空调系统包括:空调系统、空调风系统、冷凝水系统、机械通风系统等。

水电消防施工组织设计方案

本工程所包含的安装施工范围为:给排水、电气及锅炉房工程。 5.1系统概述 5.1.1 给排水系统 5.1.1.1 给水系统 水源采用城市自来水,室外采用生活用水与消防用水合用给水系统。地下层至地上四层由市政自来水直接供水。生活热水为全日制集中热水供应系统,采用同程式布管机械循环。热源为热水锅炉和屋顶太阳能热水系统联合供给。 5.1.1.2 排水系统 本工程采用生活污水与雨水分流制管道系统,污、废水采用合流制,屋面雨水经雨水斗收集后通过雨水立管排至室外散水明沟。 5.1.1.3 消防水系统 室外消防采用低压制给水系统,为生活用水与消防用水合用给水系统。室内消火栓系统采用临时高压制,消防管道布置成环状,消防管道在竖向为二个区。地下室汽车库自动喷水灭火系统按中危险级Ⅱ级进行设计,办公、客房等按中危险Ⅰ级进行设计。地下车库采用68℃直立型喷头,有吊顶房间采用68℃吊顶型喷头,厨房采用79℃下垂型喷头,客房采用68℃边墙扩展型喷头。 5.1.2 电气系统 5.1.2.1 供配电照明系统

本工程由市政电源提供两路独立10KV电源,此两路电源满足一级负荷的供电要求,且每路均能承担本工程全部一、二级负荷。本工程供电采用放射式与树干式相结合的供电方式。 5.1.2.2 防雷接地系统 在屋顶女儿墙上采用Φ12 镀锌圆钢作接闪器,在支架上明敷,接闪器网格要求不大于10米X10米或12米X8米。采用结构柱内四根Φ12钢筋或两根Φ16钢筋作为防雷引下线。接地极利用建筑基础梁上的上下两层钢筋中的两根不小于Φ16的主筋通长焊接并与柱内两组主筋可靠焊接形成的基础接地网。本工程防雷接地、电气设备的保护接地、电梯机房等共用统一的接地体,要求接地电阻不大于1欧姆。 5.1.2.3 弱电系统 弱电系统仅做管线及桥架预埋。 5.1.2.4 火灾报警及联动控制系统 消防控制室设在负一层,并设有直接通往室外的出口。消防控制室的报警控制设备由火灾报警控制主机、联动控制台、显示器、应急广播设备、消防直通对讲电话设备和电源等组成。具有火灾自动报警、联动控制、火灾应急广播、消防专用通信、消防设备运行监控、切除非消防用电设备及应急照明控制等功能。 5.2 施工工艺及施工方法 5.2.1 给排水系统安装 5.2.1.1预埋预留、套管制安

水利水电工程施工组织设计文件

施工组织设计 第一章编制讲明 一、编制依据 1、本工程招标文件; 2、本工程施工图纸; 3、《水利水电工程施工组织设计规范》; 4、《水利水电建设工程验收规程》; 5、《水利水电工程施工测量规范》; 6、《水利差不多建设工程验收规程》; 7、《道路交通标志和标线》; 8、《水源涵养林建设规范》; 9、《饮用水水源地爱护区标志技术要求》; 10、《饮用水水源地爱护区划分技术规范》; 11、《砼质量操纵标准》; 12、《砌体工程施工及验收规范》; 13、《一般混凝土用碎石或卵石质量标准及检查方法》;

14、《建筑工程质量检验评定标准》; 15、《一般混凝土用砂量标准及检验收方法》; 16、《一般混凝土配合比设计技术规定》; 17、《砼拌和用水标准》; 18、业主对本工程的工期、质量标准等要求; 19、现场调查、收集、咨询所猎取的资料; 20、我公司综合治理、施工技术和机械设备水平及类似工程施工中的经验和工法成果。 二、编制原则 1、积极响应招标文件要求,以合同工期为依据进行施工总体安排,并配备足够的施工队伍、机械设备,确保施工工期; 2、严格遵守设计文件要求的施工规范、施工质量验收标准; 3、编制时对本工程的地质条件,地理环境和交通情况作了充分的了解和预备,制定了科学合理、详细周密、经济适用的施工方案,按照工程建设的质量、工期,安全、环保等各项

要求,结合本工程的实际情况,实事求是进行编制。配备先进的施工机械设备,投入经验丰富、技术过硬的治理人员和施工队伍。 4、突出重点、兼顾一般; 5、合理安排施工顺序,尽量减少季节、环境及其它工序施工间的相互阻碍; 6、临时工程、临时设施的设置尽量利用已征土地及其它荒地,并尽量和规划的永久性工程相结合,兼顾其它施工单位的利益,确保目标的顺利实现。 第二章工程概况讲明 一、工程概况 工程名称:1111111111111111111111111111 工程地址: 招标项目代理机构: 招标人: 施工内容:
