最新网架工程施工组织设计方案

最新网架工程施工组织设计方案
最新网架工程施工组织设计方案

技术部分目录

一、编制说明 3 (一)编制依据 3 (二)工程概况 7 二、施工进度计划及网络图 7 (一)施工进度计划 7 (二)施工进度计划网络图 8 三、施工前的准备情况 9 (一)施工总平面布置图 9 (二)施工准备 10 (三)施工测量 11 四、材料的选用 11 (一)材料的选用 11 (二)材料及其辅料的采购管理 12 五、加工制作方案 12 (一)网架制作 12 (二)单层压型钢板加工 30 (三)镀锌檩条加工制作 35 六、钢结构现场拼装方案 35 (一)网架工程的施工组织 35 (二)钢结构现场拼装方案 36 七、钢结构施工安装方案 37 (一)钢结构施工安装方案 37 (二)滑移脚手架搭设方案 40 (三)钢结构网架的安装方法 44 (四)钢结构网架现场涂装 47 八、檩条及屋面板的施工方案 50 (一)材料准备 50 (二)镀锌檩条安装 51 (三)屋面板安装 52 九、人力资源及设备配置 55 (一)劳动力安排计划及各工种配置 55 (二)主要施工机械设备计划 56 (三)检测设备 57

十、工程质量检测 57 (一)材料检测 57 (二)钢网架检测 60 (三)防腐涂层检测 61 (四)压型钢板及屋面检测 62 (五)檩条检测 63 十一、质量保证体系 63 (一)质量标准及质量目标 63 (二)质量保证措施 63 十二、安全文明施工及工程工期保证措施 67 (一)安全施工措施 67 (二)文明施工措施 70 (三)工程工期保证措施 72 (四) 验收竣工 76

附录一拟投入的主要施工机械设备表和检测设备表

附录二 2000年以来已完网架工程一览表

附录三目前正在承建网架工程情况表

附录四工期进度计划表和施工网络图

附录五临时用地表

附录六劳动力计划表

一、编制说明

(一)、编制依据

1、依据招标文件

2、本工程所采用的技术标准、规

材料部分:

《碳素结构钢》GB 700-88

《合金结构钢技术条件》GB 3077-88

《低合金结构钢技术条件》GB 1591-94

《热轧钢板和钢带的尺寸、外形、重量及允许偏差》GB 709-88 《优质碳素结构钢热轧厚钢板和宽钢带》GB 711-88

《一般结构用热连轧钢板和钢带》GB2517-81

《焊条分类及型号编制方法》GB980

《焊接用焊条》GB 1330

《低合金钢焊条》GB5118-85

《气体保护焊用焊条》GB/T 14958-94

《焊条检验、包装和标记》GBJ 225-76

《低合金钢埋弧焊剂》GB 12470

《钢网架螺栓球节点用高强螺栓》GB/T 16939

《钢结构高强螺栓的设计、施工及验收规程》JGJ82-91

《钢结构用高强度大六角螺栓、大六角螺母、垫圈与技术条件》 GB/T1128~1231—91

《钢结构用扭剪型高强螺栓连接副》GB/T3632~3633—1995

《紧固件机械性能、螺栓、螺钉和螺柱》GB3098

《直逢电焊钢管》GB/T13793—93

《结构用无缝钢管》GB8162

钢结构工程:

《网架结构设计与施工规程》JGJ7-91

《钢结构工程施工质量验收规》GB50205-2001

《钢网架行业标准》JGJ75.1~75.3—91

《冷弯薄壁型钢结构技术规》GBJ18-87

《钢结构制作安装施工规》YB9254-95

《钢结构检测评定及加固技术规》YB9257-96

《钢结构工程施工质量验收规》GB50205-2001

《钢及钢产品交货一般技术要求》GB/T17505-1998

《钢及钢产品力学性能试验取样位置及试样制备》GB/T2975-1998 《钢的化学分析用试样、取样及成品化学成分允许偏差》GB222 《钢材力学及工艺性能试验取样规定》GB2975-82

《建筑安装工程金属熔化焊接射线照相检测标准》CECS70-94 《钢焊缝射线照相及底片等级分类法》GB3323

《钢焊缝手工超声波探伤方法结果分析》GB11345

《建筑钢结构焊接规程》JGJ81-91

《手工电焊焊接接头的基本形式与尺寸》GB985-88

《埋弧焊接接头的基面形式与尺寸》GB986-88

《焊缝符号表示法》GB324

《工程建设施工现场焊接目视检验规》CECS71-94

《屋面工程技术规》GB50207-94

《网架结构工程质量检验评定标准》JGJ78-91

《彩色涂层钢板与板带》GB/T 12754-91

《建筑结构荷载规》(GB50009-2001)

《建筑结构抗震设计规》(GB50011-2001)

《钢结构设计规》(GB50017-2002)

工程测量:

《工程测量规》GB50026-93

《工程测量基本术语标准》GB/T50228-95

脚手架工程:

《建筑施工扣家扣件式钢管脚手架安全技术规》JGJ33-2001 《建筑施工扣家扣件式钢管脚手架安全技术规程》JGJ130-2001 《钢管脚手架扣件》JGJ22-85

防腐蚀工程:

《建筑防腐蚀工程施工及验收规》GB50212-91

《建筑防腐蚀工程质量检验评定标准》GB50224-95

《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88

《漆膜附着力测定法》GB1720

《钢结构防火涂料应用技术规程》CEC24-90

《色漆和清漆、漆膜的划格试验》GB9286

《建筑构件防火喷涂材料性能试验方法》GB9978

《钢结构防火涂料应用技术条件》GB14907

安全施工:

《建筑施工安全检查标准》JGJ59-99

《高空作业机械安全规则》JGJ5099-98

《建筑机械使用安全技术规程》JGJ33-2001

《建筑工程施工现场供用电安全规》GB501094-93

《建筑施工高处作业安全技术规》JGJ80-91

《建筑卷扬机安全规程》GB13329-91

《起重机安全规程》GB6067

《起重机试验规和规程》GB9504

3、本企业的特点、现状、设计及施工技术管理力量及我公司的质量手册、程序文件、部文件等管理制度

(二)、工程概况

1、工程名称:卷烟厂“十五”重点技术改造网架工程

2、建设单位:卷烟厂

3、设计单位:中国烟草总公司

4、土建单位:华信建筑工程

5、工程概况:本工程包括制丝车间及动力中心、卷接包装间,其结构形式为混凝土框架柱,正放四角锥网架结构屋面,制丝车间面积为12096㎡;卷接包装间面积为6375㎡;屋面板为单层压型钢板(镀铝锌),厚度1mm,上肋宽度≥40 mm。屋面排水形式为有组织排水。

7、网架材料及涂装要求

1)杆件: Q235B;

2)支座、垫板、支托、檩条、封板、锥头:Q235B;

3)螺栓球: 45号钢;

4)顶丝: 40Cr;

5)高强螺栓:40Cr;

6)除锈等级:Sa2.5;

7)防腐要求采用水性无机富锌底漆,环氧中间漆及聚氨酯面漆;

8、现场情况:

1)、施工临时用电,在红线围已装有500KVA变压器一台。

2)、施工临时供水,已接至施工红线围。

大跨度钢结构煤棚施工方案

目录 一、工程概况 二、施工应遵循的规程、规范和标准 三、工程特点 四、施工部署 五、主要项目施工工序 六、主要施工方法 七、焊接作业指导书 八、吊装作业指导书 九、质量保证措施 十、安全技术措施 十一、应急响应措施 十二、劳动力组织 十三、施工用主要机械工器具 附:危害识别及风险评价表 一、工程概况

本工程为山西瑞光热电有限公司煤棚封闭制作安装工程,由山西中方森特建筑工程设计研究院设计。该工程结构跨度较大为104.4米,轴向长202米,共10个支点,网架高度49.645米,所使用材料、规格较多,共计1000余吨,吊装难度及焊接工作量大,为使工程安全顺利进行,特编制本方案。 二、施工应遵循的规程、规范和标准 1、山西瑞光热电有限公司煤棚封闭工程施工图 2、《钢结构工程施工质量验收规范》 GB50205---2001 3、《碳素结构钢》 GB/T700---1988 4、《结构用无缝钢管》 GB/T8162—1999 5、《钢结构焊接外形尺寸》 GB/T7949—1999 6、《钢结构设计规范》 GB50017---2003 7、《建筑钢结构焊接技术规程》 JGJ81-----2002 8、《涂装前钢材表面除锈等级和出绣等级》GB8923---88 9、《钢焊缝手工超声波探伤方法和结果分级》GB3323-87 10、《设备起重吊装作业施工规范》 11、《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82-91 12、《钢结构制作工艺规程》 DBJ08-216-95

三、工程特点: 3.1、工期紧:本工程根据计划,从施工到交工验收共计100日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。 3.2、制作工作量大,质量要求高。 3.3、构件品种多:本工程因各种钢构件部分需工厂加工制作,然后运输至工地,各种管件件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。 3.4、拱桁架吊装难度大。 四、施工部署 4.1、实施目标 为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。按项目法施工管理,严格执行质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标: 4.1.1质量等级:优良。 4.1.2工期目标:钢结构制作安装工期100日历天。 4.1.3安全文明施工:采取有效措施,杜绝工伤、死亡及一切事故的发生,创文明标准化工地。 4.2、施工准备工作 4.2.1原材料采购:

【精品】正放四角锥网架施工组织设计

网架工程施工组织设计 一、工程基本情况 网架结构形式:正放四角锥螺栓球节点网架。 支撑条件:下弦柱点支撑。 本工程用地呈“口”型,本工程平面尺寸为72m×36.8m,建筑总高23.95米,主体采用钢筋混凝土框架结构体系,屋面结构为钢网架,网架屋面面积约2 650㎡. 施工条件:网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。交通:运输有能进汽车至施工现场内的道路。水电:生活用水(30人左右)、生活用电安装时固定支座、安装桁条用电. 二、施工顺序: 1、工厂内:图纸会审——备料--原材料检验--加工制作部件(钢球、杆件、支座)--表面防腐处理-—质量检验-—包装发往现场——网架安装——网架检测——屋面安装。 2、施工现场:场地整理—-搭设临时设施——临时支架搭设(高至网架下弦30cm)--检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装——网架安装—-网架检测——验收。

3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。 三、施工方法: (一)材料采购与检验 钢板、焊管、锥头、封板、应符合GB700-88《碳素结构钢》标准规定的Q 235材质要求,无缝钢管应符合GB699-88《优质碳素结构钢》标准规定的20#钢要求,螺栓球的材质应符合GB699-88《优质碳素结构钢》标准规定的45#钢要求,内螺纹尺寸和球孔角度尺寸应符合设计图纸要求,螺钉应符合JG10-1 999行业标准要求,高强度螺栓材质、性能应符合GB16939-1997标准要求。材料规格按设计图纸要求执行.

网架工程施工设计方案

网架施工组织设计方案

目录 第一部分:编制依据 3 第二部分:工程概要 4 第三部分:项目人员及设备、机械配备 5 第四部分:工厂制作规程设计 15 1、总则 2、工厂制作总体部署 3、加工图的设计 4、材料供应 5、生产制作过程及质量控制 6、工厂制作的质量保证措施 7、工厂制作进度保证措施 8、包装、运输、装卸、堆放 第五部分:现场施工组织设计 31 1、总则 2、现场安装总体部署 3、现场安装准备工作 4、主要安装工序施工方法及其质量要求 5、安装施工质量保证措施 6、工期保证措施 7、现场安全及文明施工措施 第六部分:附录 59

附录一钢结构制作主要工艺流程图附录二网架制作主要工艺流程图附录三项目总体计划进度表 附录四项目安装分区图

第一部分: 编制依据 一、本施工组织设计是依据以下国家规、行业标准、相关文件、图纸编制的: 1.1国家行业及有关技术和验收的标准、规 《建设工程施工现场管理规定》 《建设工程质量管理办法》 《建设工程质量监督管理规定》 《建设安全生产监督管理规定》 《钢结构焊缝外形尺寸》 《建设项目(工程)竣工验收办法》 《钢桁架质量标准》(JGJ74.1-91) 《钢结构施工及验收规》(GB50205-95) 《钢结构工程质量检验评定标准》(GB50221-95) 《建筑安装工程质量检验评定统一标准》(GBJ300-88) 《建筑工程质量检验评定标准》(GBJ301-88) 《钢结构设计规》(GBJ17-88) 《碳素结构钢》(GB700-88) 《优质碳素结构钢技术条件》(GB699-88) 《合金钢技术条件》(GB3077-88) 《低压流体输送用焊接钢管》(GB/T3092-93) 《碳钢焊条》(GB/T5117-95) 《气体保护电弧焊用碳钢低合金钢焊丝》(GB/T8110-95) 《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-89) 《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88) 《建筑钢结构焊接规程》(JGJ81-91) 《紧固件机械性能、螺栓和螺钉》(GB3098.1-82) 《热轧钢板和钢带的尺寸、外形、重量及允许偏差》(GB709-88) 《钢结构用高强度大六角头螺栓》(GB1228-91)

网架施工专项施工方案

普定至安顺及安顺西绕城高速公路 总承包项目交安项目经理部 沿线收费站天棚 专项施工技术方案 编制: 复核: 审核: 审批: 施工单位:贵州路桥集团有限公司

监理单位:贵州省交通建设咨询监理有限公司编制日期:2011年8月20日

目录 第一章编制说明 第二章工程概况 第三章总体部署 第四章材料供应 第五章安装施工组织设计

第一章编制说明 一、编制依据 1.1贵州省交通规划勘察设计研究院综合楼屋面网架图纸 1.2本公司的有关文件 《质量手册》《程序文件》 1.3公司采用(依据)的国家行业及有关技术和验收的标准、规范《建筑工程项目管理规范》(GB/T50326-2006) 《钢结构工程施工质量验收规范》(GB50205-2001) 《屋面工程质量验收规范》(GB50207-2002)《建筑钢结构焊接技术规程》(JGJ81-2002) 《网架结构设计与施工规程》(JGJ7-91) 《网架结构工程质量检验评定标准》(JGJ78-91) 《冷湾薄壁型钢结构技术规范》(GB 50018-2002)《钢网架螺栓球节点》(JGJ75.1-91)

《钢结构高强度螺栓连接的设计、施工及检收规程》(JGJ82-91) 《建筑结构荷载规范》(GB50009-2001)(2006版) 1.4说明: 本文件含钢网架制作、施工的组织设计,屋面施工的组织设计,在施工前交业主审核,如与整体工程的施工组织有矛盾作相应调整。 第二章工程概况 二、工程概况 网架和屋面的技术参数如下: 1、屋面网架:网架采用螺栓球节点,正放四角锥网架形式,周边柱支承。网架静荷载上弦层0.45KN/㎡,下弦层0.1KN/㎡,活荷载0.5KN/㎡,基本风压0.3KN/㎡,地震设防烈度6度,屋面呈拱形,跨度28.9米,拱高0.7米,网架投影面积578米2。网架材料根据网架设计图总说明中的要求选用。 2、屋面板:屋面覆盖材料采用单层彩色压型钢板,。 3、网架采用“原地面拼装、原地吊装”的安装方法。 第三章总体部署 根据本工程特点,实行项目部垂直管理模式。由项目经理、项目副经理、项目总工组成领导层,负责对工程的领导、决策、指挥、协调、控制等事宜,对工程的进度、成本、质量、安全、和现场文明施工等负全部责任。管理组织机构见图4.1。

干煤棚网架施工方案

长山电厂一期煤场全封闭钢结构工程 干 煤 棚 施 工 方 案 编制: 审核: 审批: 中色十二冶金建设有限公司 2016年10月 录目

第一章工程概况 ...................................................... 2 1.1干煤棚系统的组成 (2) 1.2设计参数 (3) 第二章编制依据及编制原则 ............................................ 3 2.1编制依据 (3) 2.2编制原则 (4) 第三章施工总体规划 .................................................. 4 3.1施工组织管理 (4) 3.2资源配置 (8) 3.3机械设备计划 (8) 3.4材料管理 (9) 3.5施工进度计划及要求 (9) 第四章主要施工方案及技术措施 ........................................ 9 4.1钢网架安装方案(地面拼装、高空组装) (9) 4.2钢架屋面板安装 (22) 第五章施工安全管理组织措施 ......................................... 24 5.1安全目标 (24) 5.2文明施工目标 (25) 5.3组织机构 (25) 第六章质量保证措施 ................................................. 28 6.1质量目标 (28) 6.2施工技术保证措施 (28) 6.3材料保证措施 (28) 6.4施工队管理保证措施 (29) 第七章季节性施工技术措施 ........................................... 29 7.1冬季施工措施 (29) 第一章工程概况 干煤棚系统的组成1.1. 长山电厂煤场全封闭钢结构工程,由露天煤场#1,1-17轴跨度90.7m,长度65.6m;18-28轴长度为43.8m,跨度为73.7m;29-49轴长度为76.2m,跨度为84.1m且1#煤棚高度约为40m。干煤棚煤场改造封闭#3煤场,西侧扩建长55m,跨度约103m,东侧进行山墙封闭,跨度约103m。网壳节点采用螺栓球,为全封闭钢结构。 彩板:选用铝镁锰喷涂压型钢板;采光板:采用通用型玻璃纤维聚酯阻燃采光板,采光波型板板型与屋面压型钢板版型相同,采用蛋白色,板厚2.0mm,使用寿面为20年,透光率≥62%,耐温限度≥-40℃~+120℃,抗冲击强度≥17.6kg/cm2。 1.2设计参数 1.本工程系落地式双层网壳螺栓球节网架

网架施工组织设计完整版

网架施工组织设计 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

(投标文件技术部分) 项目编号: 投标人编号:

网架部分 一、钢球的制作 端而必须与管轴垂直。

钢管的下料长度,除考虑节点间距和钢球半径外,还应特别注意钢管与钢球间的相贯尺寸。钢管的下料长度L S可由下式决定。 实际下料时,还要留出焊口间隙。考虑到焊接问题,可采取加长钢球间距的方法,其加长值等于两个焊口的焊接收缩量。 为了保持钢管端面与管轴垂直,以便与钢球对中和施焊,最好用车床下料。对较薄的钢管,也可用无齿锯(砂轮锯)下料。 在施工中由于下料不准或其他原因需将钢管接长时,连接处应加补管,其补管在钢管端部的沟槽中伸缩,调好后用卡子拧紧再进行焊接。 三、网架的拼装 平板网架的拼装,可在施工现场进行。为了减少现场工作量,缩短工期,除了可以用螺栓接头直接镶拼的标准化的构件外,要根据网架安装方法和运输条件,尽量在工厂将构件拼成单片桁架,或拼成较小的空间网架单元。零件或单元体一般应在厂经过预拼才参送往工地。 单向平面桁架和弦十字架两种单元体的制作,应在胎模上进行见。平面胎模的尺寸应根据钢球直径而定,如彻成490mm ×370mm高550mm的砖石朵,则应在中间留洞,以便埋设钢板,并用细石混凝土填实。预埋钢板上填实。预埋钢板上焊短钢管用以安放节点钢球,每根杆件的端头预埋铁件P1和P2来调

整钢管中心线,便杆件与钢对中并保它们的中心在一个平面内。 当网架起拱时,则应加上高差,施工时可在最高点和最低点接钢找出中间各点的标高。 胎模的间距,应考虑焊接收缩量而加长。此值与焊缝厚度和气温有关。 2、网架的拼装网架拼成整体,在砖胎模上进行,胎模上短钢管和预埋件的位置及其标高必须经过反复校正,以保证准确拼装。 ①平面单向桁架立起,用定位杆或线锤找直后予以因定; ②装设上弦十字架,先点焊十字架靠近已定位桁加一端,以利于腹杆的安装; ③点焊另一方向的下弦及腹杆; ④点焊十字架的另一端; ⑤全部调整点焊定位后,进行对称施焊。 合理的焊接次序,是防止焊接变形影响拼装精度半减少焊接收缩应力的关键,除必须遵守对称施焊原则外,还应先焊下弦杆,后焊上弦杆,待一圈的上下弦杆都焊完后再焊另一圈。这样做,下、下弦杆交替收缩得比较均匀,有利于保持单片桁架的垂直度和下弦的设计形状。对于整个网架来说,一般从中心开始向外逐圈推进。也可从外圈向里跳挡施焊,如果焊完后边部翘起,或中心拱起,则是焊接次序不合理所致。

体育馆网架工程施工组织设计方案

xxx 中学体育馆网架及屋面板工程安装施工组织设计 一、工程概况: 本工程是xxx 中学体育馆网架及屋面板工程(该工程尺寸见图),总面积为4010 平方米,网架采用螺栓球节点,支承形为周边下弦支承正放四角锥形式,承托屋面板的桁条为C 型冷弯槽钢,托梁间距按上弦球均布屋面板采用EPS75mm夹心板。 二、网架工程设计与施工遵守下列规范: 1、《网架结构设计与施工规范》(JGJ7-91) 2、《钢结构设计规范》GBJ17-88 3、《钢结构工程验收规范》GBJ50205-95 4、《钢网架行业标准》JGJ71.5-73.5-91 5、《钢网架螺栓球节点用高强螺栓》GB\T716939 三、施工条件:网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。交通:运输有能进汽车至施工现场内的道路。水电:生活用水(30 人左右)、生活用电安装时固定支座、安装桁条用电。 四、施工方案: (一)施工顺序:

1 、工厂内:图纸会审一一备料一一原材料检验一一加工制作部件(钢球、杆件、支座)一一表面防腐处理一一质量检验一一包装发往现场一一网架安装一一网架检测一一屋面安装。 2 、施工现场:场地整理一一搭设临时设施一一临时支架搭设(高至网架下弦30cm ――检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装一一网架安装一一网架检测一一验收。 3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。 (二)施工方法: 1、网架构件的加工制作。 1.1. 网架构件加工制作工艺过程见流程图。 12网架构件加工制作方法。 1.2.1. 螺栓球——关键工序。 121.1. 原材料:45#圆钢棒料。 检验方法:外观检查,检查出厂合格证和试验报告。 1.2.1.2. 毛坯锻造:圆钢棒料锯旦下料炉加热胎模、空气、锤锻打成形(球状)。 检验方法:用10倍放大镜100%佥查钢球有无过烧、裂纹缺陷。 +30 -1.5 +2.0 用卡钳、游标卡尺检查球坯直径一D W.120时允许偏差D ; D> 120 时允许偏差D ,球的圆度W 120时,允许偏差值1.5MM,D> 120时允许偏-1.0

干煤棚网架施工方案

原、燃料煤均化库网架施工方案 1、工程概况及主要特点 1.1工程概况 河南晋开集团延化化工有限公司的原、燃料煤均化库网架结构工程,是由河南晋开集团延化化工有限公司建设并提供招标网架图,施工前图纸需二次深化设计。 均化库主体结构为正放四角锥螺栓球节点拱形网架。网架由A、B两座一样的网架块组成,网架网拱跨度66m+66m,网壳长235m,拱高9.274m,网壳厚2.473m(双层),基本网格尺寸为3.805m x 4m,共19X2跨。网架上弦静恒载0.25kN/m2,下弦静载0.2kN/m2、上弦活载0.5kN/m2,基本风压0.4kN/m2,雪压0.4kN/m2,抗震设防烈度8级。网架支撑方式采用网架格构柱支撑、柱高25.8m,屋面有气楼两排,每隔8m设一支承固定支座,支座支撑于1m高的柱顶。整个网架设三排固定支座,共180个。 1.2 干煤棚网架施工特点: (1)网架的跨度大(66m+66m),高度高(下弦最高点高25.8m,上弦最高点高35.074m), 面积大(网架平面投影尺寸)134.5m x 235m=31607.5m2 (2)网架自重大(1679T),杆体品种多,数量多。安装工程量大,安装精度要求高。 (3)工作环境恶劣,预计施工期间会有雨季及冬季施工。 (4)工期紧,如此大的工程量,工期只计划120日历天。 2 施工方案 2.1移动式脚手架高空散装法 该方法采用在54组滑轮上措设两块部分满堂架(本工程搭设三跨范围,宽15m:长为60m+60m),架顶满铺竹脚手板形成阶形操作平台,在平台上安装此三跨网架;然后手动牵引该满堂架纵向滑移到下一单元三跨,再安装网架;如此轮回,直到网架安装完毕。

网架施工组织方案

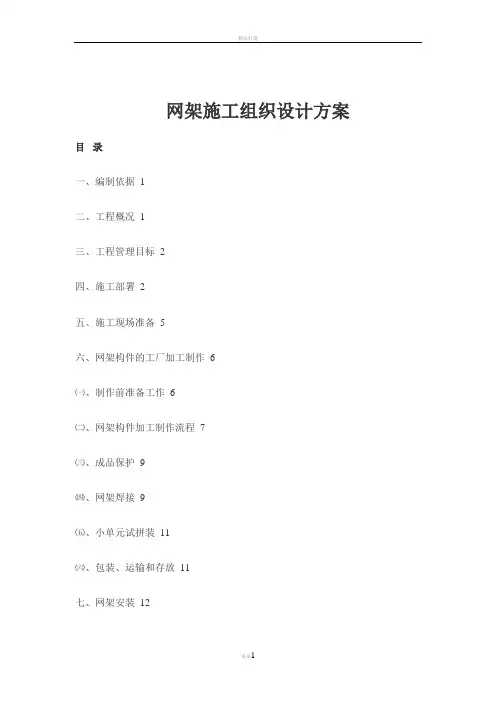

网架施工组织设计方案目录 一、编制依据 1 二、工程概况 1 三、工程管理目标 2 四、施工部署 2 五、施工现场准备 5 六、网架构件的工厂加工制作 6 ㈠、制作前准备工作 6 ㈡、网架构件加工制作流程 7 ㈢、成品保护 9 ㈣、网架焊接 9 ㈤、小单元试拼装 11 ㈥、包装、运输和存放 11 七、网架安装 12 ㈠、安装前准备工作 12 ㈡、安装工艺流程 12 八、网架结构防腐涂装 13 ㈠、施工准备 13 ㈡、工艺流程: 14 ㈢、涂装施工 14 ㈣、涂层检查与验收 15 ㈤、成品保护 16 ㈥、应注意的质量问题 16

九、屋面施工 16 ㈠、质量标准 16 ㈡、安装前准备 16 ㈢、安装技术要求 17 ㈣、检查验收 18 十、创优达标措施之一 工程质量保证措施 20 十、创优达标措施之二 确保施工工期措施 23 十、创优达标措施之三 确保安全生产措施 24 十、创优达标措施之四 文明生产、工地卫生保证措施 26 十、创优达标措施之五 施工现场消防保卫措施 27 十、创优达标措施之六 降低工程成本措施 28

一、编制依据 1、本施工组织设计主要根据高级中学提供的有关资料; 2、待建项目建设用地的周围环境及现场情况; 3、市建筑设计研究院设计的图纸; 4、现行《钢结构设计规》GBJ17-88、《网架结构设计与施工规程》JGJ7-91、《钢结构施工及验收规》GB50205-9 5、《网架结构工程质量检验评定标准》JGJ78-91等规及国家有关规定; 5、现行国家及市关于建设工程施工安全技术法规和安全技术标准; 6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。 二、工程概况 1、工程简介: 市郊区人民法院审判法庭大楼网架屋面工程,轴线面积约440平方米。规格尺寸:21.6米* 20.3米,屋面采用75厚聚氨脂彩钢屋面板,方钢主龙骨,C型钢檩条。 2、工程材料: ⑴、网架材料:根据工程、设计及规要求,钢管选用Q235制成的高频焊管焊管或无缝钢管;螺栓球选用45号钢;高强螺栓选用40Cr,等级为10.9s;支座等均按照《网架结构设计与施工规程》(JGJ7-91)的要求配置。焊条Q235钢与Q235钢之间选用E43,Q235钢与45 号之间选用E50。 屋面材料:屋面采用75厚聚氨脂彩钢屋面板 ⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均按照《钢网架行业标准》JGJ75.1~75.3—91的要求控制。 三、工程管理目标 1、工程工期: 我们技术人员通过对工程各项容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀施工队伍等一系列保障措施,密切与业主协作,以60个工作日

网架结构工程施工组织设计

网架结构工程 施工组织设计 目录 1 .编制说明 (1) 1.1 编制依据 (1) 1.2 编制原则 (1) 1.3 本工程采用的主要技术规范 (1) 2 .工程概况 (3) 2.1 工程概况 (3) 2.2 工程特点 (3) 3 .施工组织机构 (5) 3.1 项目部的组成 (5) 3.2项目管理体制 (6) 3.3项目部高效运作的保证措施 (6) 3.4项目部的协调管理 (9) 4 .施工部署 (11) 4.1工程目标 (11) 4.2施工总体安排 (11) 5 .施工进度计划及保证工期措施 (13) 5.1 施工进度安排 (13) 5.2 保证工程工期的措施 (13) 6 .施工准备 (15) 6.1技术准备 (15) 6.2现场准备 (15) 6.3劳动力需用计划 (16) 6.4施工机械配备 (16) 7 .主要施工方法 (17) 7.1 测量放线 (17) 7.2 钢构件制作 (17)

7.3钢结构施工 (17) 7.4 结构吊装 (35) 8 .保证质量的措施 (37) 8.1 质量保证体系 (37) 8.2 质量保证制度 (38) 8.3 质量管理措施 (39) 8.4安全保证措施 (42) 9 .文明施工保证措施 (47) 9.1 组织机构 (47) 10 .环境保护措施 (50) 11 .季节性施工措施 (51) 附表

1.编制说明 1.1编制依据 1、建设单位发布的招标文件; 2、本工程建筑场地实地踏勘情况; 3、我公司ISO9001质量管理文件; 4、建设单位提供的工程量清单; 5、国家和行业现行施工规范及验收规范、技术规程、标准以及省市关于建筑施工管理的有关规定。 1.2编制原则 1、本工程投标施工组织设计是根据现场实际条件,严格按照工程招标范围和招标文件对施工组织设计的要求进行策划后编制的。在人员、机械、材料调配、施工方案、质量要求、进度安排、安全文明等方面统一部署的原则下,编制而成。 2、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制小组,集思广益、博采众长,力求使本方案切合工程实际,思路先进,可操作性强。 1.3本工程采用的主要技术规范 详见表NO.1所示。 使用标准规范一览表

钢网架施工组织设计

钢网架施工方案

目 录 第一章概况 2 1. 1工程概况 2 1.2承包方式 2 1.3施工条件 2 第二章施工总体安排 3 2.1施工准备 3 2.2组织机构 3 第三章主要施工方法 4 3.1钢构件加工、运输及堆放 4 3.2现场构件验收 4 3.3网架的安装 4 3.4防锈漆施工 6 3.5防火喷涂(涂料待定) 7 第四章技术质量保证措施 8 4.1材料质量保证措施 8 4.2钢构件现场堆放管理 9 4.3安装的质量控制 9 4.4交工验收时的质量控制 10 第五章安全消防措施 11 5.1安全目标及保证体系 11 5.2施工安全措施 11 5.3消防保卫措施 11 第一章 概 况 1. 1工程概况 网架形式:采用正放四角锥螺栓球节点

网架投影面 39m×21m =819m2 积 网架总重量65T(包括马道) 防腐网架零部件除锈后刷CO6-1铁红醇酸底漆五道 防火涂料暂定为薄型防火涂料 主要构件见附表 1.2承包方式 由中建一局四公司钢结构公司分承包,主要内容有:网架设计、材料、加工、运输、安装。 1.3施工条件 1.3.1焊接等用电依据现场临电平面布置图,就近接在二级电箱上(由钢结构公司自备电箱,项目部配合施工) 1.3.2钢结构安装所需预埋件按照图纸要求已埋设完毕并且柱混凝土强度达到50%以上时。(钢结构公司负责较核埋件尺寸、标高和加工,项目部负责施工)。 1.3.4满堂红脚手架已搭设完毕并经过验收。 1.3.5钢结构各零部件已加工完毕并运至现场,堆放在综合楼B区东侧。

第二章 施工总体安排 2.1施工准备 2.1.1用激光经纬仪在已埋设好的埋件上放出轴线,并用红油漆在埋件上标注出埋件标高。 2.1.2焊接及安装工人等人员必须持证上岗,焊工合格证要注明焊工所能承担的焊接工种,且在有效期内。 2.1.3钢结构所有杆件在安装前2天全部运至施工现场。 钢构件取样试验应是同一批工艺、配件、材料所做的试件,试件的选定应是本工程所用材料及受力大小的构件情况提前确定,随货发出。另,根据《网架结构工程质量检验评定标准》JGJ78-91之规定:对于安全等级为一级,跨度为40米以上公共建筑所采用的网架结构,以及对质量有怀疑时,现场必须复试。 2.1.4网架正式安装前,必须认真查阅施工图纸及相关规范,做到施工前发现问题并及时解决问题,施工中得心应手。 2.2组织机构 项目总工(闻琛)及生产经理(王春) 主管责任师(问志俊) 安装项目经理(蒋千重)) 安全员(1人) 技术员(1人) 操作层(18人)

最新网架工程施工组织设计方案

技术部分目录 一、编制说明 3 (一)编制依据 3 (二)工程概况 7 二、施工进度计划及网络图 7 (一)施工进度计划 7 (二)施工进度计划网络图 8 三、施工前的准备情况 9 (一)施工总平面布置图 9 (二)施工准备 10 (三)施工测量 11 四、材料的选用 11 (一)材料的选用 11 (二)材料及其辅料的采购管理 12 五、加工制作方案 12 (一)网架制作 12 (二)单层压型钢板加工 30 (三)镀锌檩条加工制作 35 六、钢结构现场拼装方案 35 (一)网架工程的施工组织 35 (二)钢结构现场拼装方案 36 七、钢结构施工安装方案 37 (一)钢结构施工安装方案 37 (二)滑移脚手架搭设方案 40 (三)钢结构网架的安装方法 44 (四)钢结构网架现场涂装 47 八、檩条及屋面板的施工方案 50 (一)材料准备 50 (二)镀锌檩条安装 51 (三)屋面板安装 52 九、人力资源及设备配置 55 (一)劳动力安排计划及各工种配置 55 (二)主要施工机械设备计划 56 (三)检测设备 57

十、工程质量检测 57 (一)材料检测 57 (二)钢网架检测 60 (三)防腐涂层检测 61 (四)压型钢板及屋面检测 62 (五)檩条检测 63 十一、质量保证体系 63 (一)质量标准及质量目标 63 (二)质量保证措施 63 十二、安全文明施工及工程工期保证措施 67 (一)安全施工措施 67 (二)文明施工措施 70 (三)工程工期保证措施 72 (四) 验收竣工 76 附录一拟投入的主要施工机械设备表和检测设备表 附录二 2000年以来已完网架工程一览表 附录三目前正在承建网架工程情况表 附录四工期进度计划表和施工网络图 附录五临时用地表 附录六劳动力计划表

网架安装施工方案

网架工程 设 计 及 施 工 方 案 编制: 审核: 批准: 江苏钢结构工程建设有限公司 二0一七年四月

目录 第一章工程概况及胎架设计方案 (4) 第二章编制依据 ............................ 1错误!未定义书签。第三章施工部署 (14) 一、材料准备 (14) 二、劳动力计划 (14) 三、施工机具 (15) 四、施工平面布置 (17) 第四章施工方案 (19) 一、总体方案 (19) 二、胎架安装 (20) 第五章质量保证措施 (26) 一、施工过程质量控制 (26) 二、施工质量检验与评定 (31) 三、现场质量保证措施 (34) 第六章安全保证措施 (37)

一、网架施工的专项安全技术措施 (37) 二、应急救援预案 (40)

第一章工程概况 1、工程名称:大棚网架结构及围护工程。 2、工程地点:广西防城港。 3、建设单位: 4、施工单位:江苏钢结构工程建设有限公司。 5、工程特征: 本工程条形封闭煤场采用三心圆柱面网架,网架总长度564.4m,总宽度为238.3m,总建筑面积约13.5万m2。网架分为AB和BC两跨,跨度分别为137.0m和101.3m,横向布置在1~127轴线,纵向布置在A~C轴线。根据工程的结构形式,在1轴至5轴设置拼装区域(网架宽度18米,胎架宽度20米),拼装网架结构。在A、B、C轴线各设置一条滑移轨道,滑移方向从1轴到127轴。累积滑移安装网架结构,每一滑移单元为4个轴距,按伸缩缝将整个工程分成5个独立滑移单元,各单元完成后独立滑移至设计位置。

胎架位置图 6、胎架设计方案 6.1、胎架设计流程 根据网架确定荷载→计算施工平台→计算胎架→根据胎架计算结果调整网架 6.2、根据网架确定荷载 本工程施工采用“网架累计滑移法”施工,要求所有网架在1~6轴线处将4个网格拼装成型,然后滑移。本工程胎架主要用于承受跨度网架跨度方向中部网架的自重荷载及工人对网架拼接时的施工荷载。网架自重荷载的确定:根据网架设计模型及现场施工时的支撑条件,采用空间结构设计软件MSTCAD模拟安装过程中网架自重条件下的荷载。根据计算结果将支撑点的反力作为网架传递给胎架的自重荷载。 6.3 施工荷载确定:由于工人需在胎架上对网架进行拼接作业,故胎架

网架施工组织设计方案

【最新资料Word版可自由编辑!!】

网架施工组织设计方案目录 一、编制依据1 二、工程概况1 三、工程管理目标2 四、施工部署2 五、施工现场准备5 六、网架构件的工厂加工制作 6 ㈠、制作前准备工作6 ㈡、网架构件加工制作流程7 ㈢、成品保护9 ㈣、网架焊接9 ㈤、小单元试拼装11 ㈥、包装、运输和存放11 七、网架安装12 ㈠、安装前准备工作12 ㈡、安装工艺流程12 八、网架结构防腐涂装13 ㈠、施工准备13 ㈡、工艺流程:14 ㈢、涂装施工14 ㈣、涂层检查与验收15 ㈤、成品保护16

㈥、应注意的质量问题16 九、屋面施工16 ㈠、质量标准16 ㈡、安装前准备16 ㈢、安装技术要求17 ㈣、检查验收18 十、创优达标措施之一 工程质量保证措施20 十、创优达标措施之二 确保施工工期措施23 十、创优达标措施之三 确保安全生产措施24 十、创优达标措施之四 文明生产、工地卫生保证措施26 十、创优达标措施之五 施工现场消防保卫措施27 十、创优达标措施之六 降低工程成本措施28

一、编制依据 1、本施工组织设计主要根据重庆高级中学提供的有关资料; 2、待建项目建设用地的周围环境及现场情况; 3、重庆市建筑设计研究院设计的图纸; 4、现行《钢结构设计规范》GBJ17-88、《网架结构设计与施工规程》JGJ7-91、《钢结构施工及验收规范》GB50205-9 5、《网架结构工程质量检验评定标准》JGJ78-91等规范及国家有关规定; 5、现行国家及重庆市关于建设工程施工安全技术法规和安全技术标准; 6、根据本公司颁发的文件,工艺标准及施工方法和经验及公司拥有的技术力量。 二、工程概况 1、工程简介: 重庆高级中学体育馆网架屋面工程,轴线面积约3139m2。规格尺寸:73m×43m,屋面采用岩棉夹芯板。 2、工程材料: ⑴、网架材料:根据工程、设计及规范要求,钢管选用Q235制成的高频焊管焊管或无缝钢管;螺栓球选用45号钢;高强螺栓选用40Cr,等级为10.9s;支座等均按照《网架结构设计与施工规程》(JGJ7-91)的要求配置。焊条Q235钢与Q235钢之间选用E43,Q235钢与45号之间选用E50。 屋面材料:隔热层为超细玻璃棉,面层为彩钢板。 ⑵、所有材料具有质量证明及验收报告单,钢球打上工号,所有焊件应编焊工工号,所有产品的质量均按照《钢网架行业标准》JGJ75.1~75.3—91的要求控制。 三、工程管理目标 1、工程工期: 我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施

网架施工组织设计方案-

农八师优质高中扩招青少年活动中心 网架工程 施 工 组 织 设 计

一、工程概况 工程名称: 工程地址: 建设规模:1338m2 工程性质及结构情况:网架、夹芯板玻璃屋面 有关结构参数:详见图纸 二、施工平面布置 施工平面布置的原则 (1)、施工总平面布置时尽量减少施工用地,平面布置紧凑合理便于施工。 (2)、合理组织现场运输,保证运输方便通畅。 (3)、合理利用机械,保证机械满足安装需要。 (4)、施工区域的划分和场地的确定,应符合建筑与安装施工流程要求,尽量减少专业工种和各工程之间的干扰,以及对交通和毗邻财产的干扰。 (5)、充分利用提供的现场临时设施和项目法人提供的已有施工道路、构筑物和施工服务。各种生生活设施应便于工人的生产生活。 (6)、构件应根据规格型号和安装顺序分类堆放,现场有专人负责,不能混乱,并尽量避免二次倒运。 (7)、螺栓、高强度螺栓、栓钉等小连接件应堆放在专用库房,其底层应架空防潮,并配有专人收发、保管、不能混放。 (8)、每堆构件与构件之间,应留有一定距离(一般为2M),供构件预检及装卸操作用,且不能影响行车路线。 三、施工组织设计编制依据和原 一、编制依据 1、建设工程设计图纸和工地现场踏勘所获得的资料。 2、与本工程有关的现行设计、施工规范和工程质量检验评定标准。 3、我公司资源情况及类似工程施工经验。 4、我公司ISO9002标准质量体系文件。 二、编制原则 1、确保质量。实行全面质量管理,实行技术、质量包保责任制,

确保工程质量达到本标书制定的质量目标。 2、保证工期。优化施工方案,利用先进的施工设备,精干的施工队伍,精心组织,科学施工,确保工期按时完工,争取略有提前。 3、确保安全。推行安全目标责任制,制定安全保证措施,严格按安全规程操作,杜绝安全事故的发生,达到本标书制定的安全目标。 4、突出重点,统筹安排,组织连续、均衡而紧凑的施工生产。重点把握影响质量和工期的重点、难点工程,保证工期、质量及安全目标的实现。加强经济核算制度,贯彻增产节约方针。 5、坚持按专业化组织施工的原则,对构件的制作、安装、等均安排有丰富施工经验的专业队伍承担。 三、质量、安全、工期及文明施工目标 1、质量目标:确保工程一次验收合格,达到国家验评标准。 2、安全目标:确保文明施工,争创安全文明施工施示范工地,杜绝死亡及重大伤亡事故,杜绝重大火灾事故、杜绝交通伤亡等安全事故。 3、工期目标: 计划开工日期:2003年月日 计划竣工日期:2003年月日 4、文明施工目标:确保安全文明施工先进单位,争创安全文明施工示范工地。 四、组织机构及资源配置 项目部设立“工程项目经理部”,全权代表我公司在施工现场履行合同,按期优质完成工程施工任务,对甲方负责,对本公司负责。在合同实施过程中,我公司将在人、财、物上给予大力支持。并监督检查项目部全面执行合同,及时解决施工中出现的重大问题。

网架工程施工方案.docx

(受控文件)网架工程(滑移)施工方案 天津市工业大学游泳馆 天津市中嘉轻金属结构有限公司编码:修改码: 部门:工程部设计部版本:A 页码: 3/01 1方案编制依据 1. 01《网架结构设计与施工规程(JGJ7-91 )》 1. 02《网架工程质量检验评定标准(JGJ78-91 )》 1. 03《钢结构工程施工及验收规范(GB50205-95)》 1. 04《钢结构工程制作安装工艺规则》 1. 05项目设计施工图(图号) 2工程概况简述 2. 01分项名称:天津工业大学游泳馆屋盖网架结构及屋面 2. 02地点:河东区程林庄路 2. 03覆盖面积: M2 2. 04网架形式及主要尺寸: A网架为跨度方向变曲线拱形,最高与最低点差距 B跨度*长度36* C预计重量吨 2. 05网架结构主要材料: A球节点 B杆件钢管 C顶托与支座钢板 2. 06屋面材料:C型轻钢檩条彩色双层聚苯压型钢板; 2. 07防腐及防火要求: 2. 08采用施工方法:滑移; 2. 09预计工期:有效工期35 天(包括屋面安装); 2. 10现场条件简介 3施工程序

3. 01预制球节点,钢管杆件下料; 3. 02安装现场中部搭置脚手架平台,接通电源; 3. 03铺设滑移轨道,牵引锚固点; 3. 04按分段上料—网架拼装—焊接— C 型檩条安装—防锈漆补刷-- 滑移;3. 05按上述顺序至一端完成; 3. 06重复,至另一端完成; 3. 07中间段合拢,焊接; 3. 08撤除轨道就位; 3. 09校正位置,安装支座; 3. 10屋面板材安装; 3. 11其他配件安装; 3. 12竣工验收; 天津市中嘉轻金属结构有限公司修改码: 部门:工程部设计部 页码: 3/02 编码:版本: A 4主要技术质量措施 网架檩条4. 01分段 A B 分段后结构具有稳定性,不会出现影响结构安全和拼装的变形; 共 7 段 A1,2 ,3;B1,2,3;C 段 ( 其中 C 段位合拢段 ) ;每段面积为长m,宽 m; 4. 02材料 全部材料必须符合设计图纸要求,具备原厂材质报告,并经天津市建筑工程质量监 督站( 24 站)复验合格,出具复验合格报告; A全部钢管杆件长度误差为±;断面垂直度1mm; B按规定要求需要坡口的钢管坡口一律30°± 1°; C按图纸要求杆件编号,用白色油漆标于明显处; D球节点经外观检验满足( JGJ78-91 )标准的各项规定; E彩色压型钢板厚度外形涂层,保温材料必须满足设计要求; F钢檩条的规格外观质量必须达到相关标准; 4. 03拼装 A A1第一网格为基准网格,长宽高平面的误差必须控制在规范允许的最小范围; B A1 C AI 第一条为基准条,长度(即网架跨度)误差必须控制在10mm以内,其两边节点中心必须与承重梁轴线重合; 第一条拼装完成后立即安装支座和拖轮,撤去支承架是网架重量落于混凝土梁上; D其他条段均按此顺序进行拼装; E拼装阶段需注意观察测量结构的变形情况,随时校正扭曲下挠等缺陷,尽量避

xxx体育馆网架工程施工组织设计方案

(本文档为word格式) xxx中学体育馆网架及屋面板工程安 装施工组织设计 一、工程概况: 本工程是xxx中学体育馆网架及屋面板工程(该工程尺寸见图),总面积为4010平方米,网架采用螺栓球节点,支承形为周边下弦支承正放四角锥形式,承托屋面板的桁条为C型冷弯槽钢,托梁间距按上弦球均布屋面板采用EPS75mm夹心板。 二、网架工程设计与施工遵守下列规范: 1、《网架结构设计与施工规范》(JGJ7-91) 2、《钢结构设计规范》GBJ17-88 3、《钢结构工程验收规范》GBJ50205-95 4、《钢网架行业标准》JGJ71.5-73.5-91 5、《钢网架螺栓球节点用高强螺栓》GB\T716939 三、施工条件:

网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。交通:运输有能进汽车至施工现场内的道路。水电:生活用水(30人左右)、生活用电安装时固定支座、安装桁条用电。 四、施工方案: (一)施工顺序: 1、工厂内:图纸会审——备料——原材料检验——加工制作部件(钢球、杆件、支座)——表面防腐处理——质量检验——包装发往现场——网架安装——网架检测——屋面安装。 2、施工现场:场地整理——搭设临时设施——临时支架搭设(高至网架下弦30cm)——检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装——网架安装——网架检测——验收。 3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。 (二)施工方法: 1、网架构件的加工制作。 1.1.网架构件加工制作工艺过程见流程图。 1.2.网架构件加工制作方法。

网架屋面工程施工方案

一、 编制依据。 1.工地现场实际情况。 2.网架施工图,及设计文件。 3. 现行《钢结构设计规范》GB50017-2003、 《网架结构设计与施工规程》JGJ7-91、 《钢结构施工及验收规范》GB50205-2001、 《网架结构工程质量检验评定标准》JGJ78-91 等规范及国家有关规定; 4.根据本公司的施工方法和经验及公司拥有的技术力量。 一、工程概况。 1、本工程为平原家庭号购物中心屋面网架,采用螺栓球四角锥双层网架结构形式,下旋支撑,网架覆盖面积为650.16平方米。 2、工程材料,钢管、选用Q235b高频焊管,高强螺栓选用符合等级10.9级性能的材料。螺栓球选用45号钢,支座及附属钢板、Q235B 材质。

二、网架安装方案 1、本工程根据现场实际情况网架低平与室内地面距离不到5米,拟采用搭设脚手架,高处散装的方案来拼装网架。 钢结构网架安装方案 一、安装前准备工作 1、安装前对网架支座轴线与标高进行验线检查,网架轴线、标高位置必须符合设计要求和有关标准规定。 2、安装前对支座混凝土强度进行了解,混凝土强度必须符合设计要求和国家现行有关标准的规定后才能安装。 3、搭设满堂红脚手架,放线布置好各支点位置与标高。并设计布置好临时支点,临时支点的位置、数量经过验算确定。 4、临时支点选用专业支点工具逐步调整网架高度。 5、对进场成品构件逐一清点、分类堆放。 三、安装工艺流程 1、本工程的施工,根据现场条件采用高空散装法进行安装,把网架零部件垂直运输至安装平台分散堆放,后根据安装图编号分别对号安装。为确保网架的安装轴线正确,我们研究后决定先安装对应支承点连接一榀网架,等支座位置校正后再由一边向另一边安装以减少积累误差。 2、具体安装步骤:

钢结构钢网架施工组织设计

钢 结 构 程 施 工 案编制人: 审核人: 审批人:

高速公路网G85渝昆高速待补至功山段沿线建筑设施施工工程广西桂川建设集团有限公司项目部 二零一五年一月一日 钢结构及网架施工案 第一章、工程概况 第二章、设计依据 第三章、钢结构施工安装工艺及流程 一、钢结构安装工艺及质量控制程序:

二.施工安装流程图: 1、安装工艺流程: 场地三通一平→构件进场→吊机进场→钢柱安装→屋面梁安装→檩条支撑系杆安装→涂料工程→屋面系统安装→墙面系统安装→零星构件安装→装饰工程施工→收尾拆除施工设备→交工。 2、屋面系统安装工艺流程: 准备工作→屋面大梁安装校正→屋面檩条压杆支撑安装固定→天沟安装→雨排水管道安装固定。 3、屋面梁连接程序: 对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。

三.钢结构工程安装 钢结构安装分前期预埋和后期集中安装容。 1、前期预埋: 主要指锚栓的预埋工作,锚栓的埋设精度直接影响工程的安装质量及对提高安装工效有较大的影响。此部分已由土建施工单位埋设完成。 2、吊装前准备工作: ⑴.安装前应对基础轴线和标高,地脚螺栓位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求: ①.基础砼强度达到设计要求。 ②.基础的轴线标志和标高基准点准确、齐全。 ③.基础顶面预埋钢板做为柱的支承面,其支承面,地脚螺栓的允偏差应符合规要求。 ⑵.超出规定的偏差,在吊装之前应设法消除,此外,为便于校正钢柱的平面位置和垂直度,标高等,需在钢柱的底部和上部标出纵横向的轴线,主体标记和50线标高控制标记。构件制作允偏差应符号规要求。 ⑶.准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、螺母。 3、施工机械选择: 本工程计划选用1台QY25吨汽车式起重机承担主钢柱梁、次钢柱梁、钢屋面的安装,选用1台QY16吨汽车式起重机承担所有钢构件的卸货。 4、钢结构的吊装 ⑴、钢柱的吊装: ①钢柱吊装采用旋转法直吊。钢丝绳绑扎点与钢构件接触点之间应用软材料保护好钢构件,以防钢构件及钢丝绳受损,起重机边回转边起钩,使柱绕柱脚旋转而直立,立柱时,先将柱脚螺栓插入预留螺栓,回转巴杆,使柱头大致垂直后初步对中,即对螺栓进行初拧。 ②校正前先检查柱脚的轴线,使其达到规的要求,再检查标高,柱子的标高可用下螺母控制。 ③钢柱经过初校,垂直度偏差控制在H/1000以可使起重机脱钩,钢柱的垂直度用经纬仪进行校正,上测点设在柱顶,钢柱如有偏差,用两个撑杆校正,在校正过程中,随时观察柱底部和标高控制块之间是否脱空,以防校正过程中造成水平标高的误差,同时检查轴线,防止钢柱位移,钢柱复校后,可终拧紧固螺栓。 ⑵、钢架梁构件的吊装 ①钢架梁的现场拼装,采用立拼。 ②吊装采用分段吊装,吊点采用两点绑扎平衡起吊,绑扎点应用软材料垫至其中以防钢构件受损。起吊时先将屋架吊离地面50cm左右,使屋架中心对准安装位置中心,然后慢慢升钩,将屋架吊至柱顶以上,再用溜绳旋转屋架使其对准柱顶,以使落钩就位,落钩时应缓慢进行,并在屋架刚接触柱顶时即刹车对准预留螺栓,并将螺栓穿入,初拧作临时固定,同时进行垂直度校正和最后固定,屋架垂直度用挂线锤检查,第一榀屋架应于抗风柱相连接并用四根溜绳从两边把屋架拉牢,以后各榀屋架可用次梁作临时固定和校正,屋架经校正后,即可安装各类支撑及檩条等,并终拧螺栓作最后固定。 ⑶、高强度螺栓的连接和固定 ①钢构件拼装前应检查清除飞边、毛刺、焊接飞溅物等,摩擦面应保持干燥、整洁,不得在雨中作业。 ②高强度螺栓选用扭剪型。螺栓自由穿入,不得强行敲打,并不得气割扩,穿放向保持一致。
