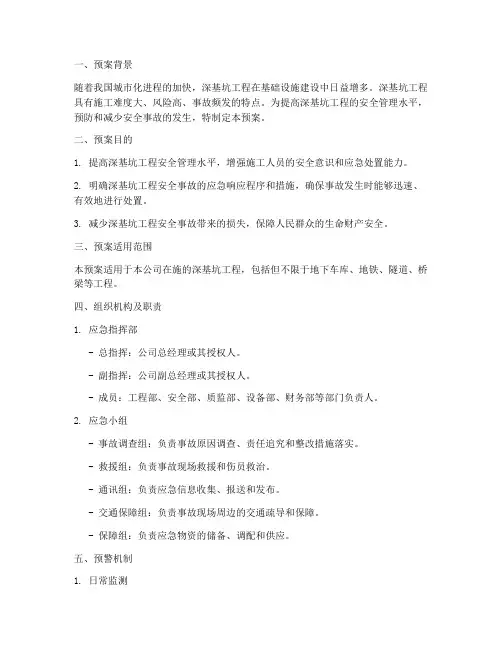

深基坑工程安全应急预案

一、工程概况

工程名称:安徽中华职业学校综合楼深基坑工程

建设单位:安徽中华职业学校

勘察单位:安徽建筑大学勘测设计研究院

设计单位:大连城市建设专家事务所有限公司

施工单位:安徽省建华建筑工程有限公司

监理单位:安徽南巽建设项目管理投资有限公司

基坑支护设计单位:安徽省城建设计研究院

深基坑施工单位:安徽省第一建筑工程公司

本工程位于合肥市亳州路和肥西路交叉口东南角,建筑总面积14040m2,占地面积2680m2,建筑高度59.20m,总高度64.30m。地上17层,地下1层,框剪结构,抗震裂度7度,平板式筏形基础。基坑支护采用土钉墙、围护灌注桩、斜支撑系统及注浆的形式进行支护。

本工程±0.000为吴淞高程20.400米。设计灌注桩为56根,桩径均为900,采用机械成孔。桩身及冠梁的混凝土强度等级均为C30,土钉为钉杆采用400钢筋20,锚管采用Φ48x3钢管,土钉施工采用螺旋钻机,不得注水成孔,孔径为100。注浆材料采用42.5水泥净浆,水泥水灰比为0.4-0.5。本工程局部深基坑开挖深度为5.9-8.25m左右。二、场地地形地貌及地基土构成

拟建场地地层层序自上而下分别为:

①层杂填土:分布整个场地,层厚为1.2~4.7m,层底标高15.32~

18.76m。

②层粉质粘土:层厚4.2~7.8m,层底标高9.16~12.17m。

③层粉质粘土夹粉细沙:层厚7.5~10.2m,层底标高1.1~2.16m。

④层强风化泥质砂岩:最大钻遇深度大于5.0m。

三、地下水

据勘察报告反映:勘察场地埋藏有上层滞水岩层裂隙水,上层滞水

分布在①层杂填土底部,其主要来源是大气降水和地表水渗流补给。裂

隙水分布在④层强风化泥质砂岩,水量较少。勘察期间测得混合地下水

位地表下1.2~2.0m。

四、应急预案的方针与原则

坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。

五、应急策划

1、应急预案工作流程图

根据工程的特点及施工工艺的实际情况,认真的组织项目部人员对危险源和环境因素的识别和评价,特制定项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。其应急准备和响应工作程序见下图:

图1 应急准备和响应工作程序图

2、突发事件风险分析和预防

为确保正常施工,预防突发事件以及预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和预防。

根据工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定工程的重大危险因素是:

桩孔坍塌;

人员坠落;

基坑失稳;

长螺旋钻机故障、槽钢安装时脱钩等。

在工地采取机电管理、安全管理各种防范措施的基础上,还需要制定相应的安全应急方案。

3、应急资源分析

1)应急力量的组成及分布:公司有关部门负责人、项目部成员。

2)应急设备、物资准备:现场灭火器、医疗设备、救护车辆充足,药品齐全,各施工小分队配有对讲机。

3)上级救援机构:公司应急救援领导小组,地方可用的主要应急资源是救护车。

4、法律法规要求

《关于特大安全事故行政责任追究的规定》第七条、第三十一条;《安全生产法》第三十条、第六十八条;《建筑工程安全管理条例》、《安全许可证条例》。

六、应急准备

1、机构与职责

一旦发生施工安全事故,公司领导及有关部门负责人必须立即赶赴现场,组织指挥抢险,成立现场抢险领导小组。

职责:研究、审批抢险方案;组织、协调各方抢险救援的人员、物资、交通工具等;保持与上级领导机关的通讯联系,及时发布现场信息。

项目部应急预案领导小组及其人员组成

组长:温永贵电话:

副组长:范慧电话:

下设

通讯联络组组长:许柯电话:

技术支持组组长:范慧电话:

抢险抢修组组长:张恩法电话:

组员:沈正电话:

医疗救护组组长:杜长青电话:

组员:陈明电话:

后勤保障组组长: 杜长青电话:

组长职责:

1)决定是否存在可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划,在不受事故影响的地方进行直接控制;

2)复查和评估事故(事件)可能发展的方向,确定其可能的发展过程;

3)指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视;

4)与场外应急机构取得联系及对紧急情况的记录作出安排;

5)在场(设施)内实行交通管制,协助场外应急机构开展服务工作;

6)在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析和处理。

副组长(即现场管理者)职责:

1)评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失;

2)如有必要,在救援服务机构来之前直接参与救护活动;

3)安排寻找受伤者及安排非重要人员撤离到集中地带;

4)设立与应急中心的通讯联络,为应急服务机构提供建议和信息。

通讯联络组职责:

1)确保与最高管理者和外部联系畅通、内外信息反馈迅速;

2)保持通讯设施和设备处于良好状态。

3)负责应急过程的记录与整理及对外联络。

技术支持组职责

1)提出抢险抢修及避免事故扩大的临时应急方案和措施。

2)指导抢险抢修组实施应急方案和措施。

3)修补实施中的应急方案和措施存在的缺陷。

4)绘制事故现场平面图,标明重点部位,向外部救援机构提供准确的抢险救援信息资料。

抢险抢修组职责

1)实施抢险抢修的应急方案和措施,并不断加以改进。

2)寻找受害者并转移至安全地带。

3)在事故有可能扩大进行抢险抢修或救援时,高度注意避免意外伤害。

4)抢险抢修或救援结束后,直接报告最高管理者并对结果进行复查和评估。

医疗救治组

1)在外部救援机构未到达前,对受害者进行必要的抢救(如人工呼吸、包扎止血、防止受伤部位受污染等)。

2)使重度受害者优先得到外部救援机构的救护。

3)协助外部救援机构转送受害者至医疗机构,并指定人员护理受害者。

后勤保障组职责

1)保障系统内各组人员必须的防护、救护用品及生活物资的供给。

2)提供合格的抢险抢修或救援的物质及设备。

2、应急资源

应急资源的准备是应急救援工作的重要保障,项目部应根据潜在事性质和后果分析,配备应急救援中所需的消防手段、救援机械和设备、交通工具、医疗设备和药品、生活保障物资。

3、教育、训练

为全面提高应急能力,项目部应对抢险人员进行必要的抢险知识教育,制定出相应的规定,包括应急内容、计划、组织与准备、效果评估等。

4、互相协议

项目部应事先与地方医院、宾馆建立正式的互相协议,以便在事故发生后及时得到外部救援力量和资源的援助。

七、应急响应

预案的起动时机:

当基坑失稳或地面沉降幅度过大时,特别是桩孔水平、垂直位移、基坑发生突变时应立即起动应急预案。现场管理人员根据出现的危情或有可能出现的险情,迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门。由综合部收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由施工单位自行直接进行处理。如果事故较大或施工单位处理不了则由施工单位向建设单位主管部门进行请示,请求启动建设单位的救援预案,建设单位的救援预案仍不能进行处理,则由建设单位向建委或政府部门请示启动上一级救援预案。

图2 应急事故发生处理流程图

(1)值班电话:实行昼夜值班制,项目部值班时间和人员如下:7:30~20:30 杜长青电话:

20:30~7:30 陈明电话:

(2)紧急情况发生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话通报到值班室,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。

(3)值班人员在接到紧急情况报告后必须在2分钟内将情况报告到紧急情况领导小组组长和副组长。小组组长组织讨论后在最短的时间内发出如何进行现场处置的指令。分派人员车辆等到现场进行抢救、警戒、疏散和保护现场等。由综合部在30分钟内以小组名义打电话向上一级有关部门报告。

(4)遇到紧急情况,全体职工应特事特办、急事急办,主动积极地投身到紧急情况的处理中去。各种设备、车辆、器材、物资等应统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。

(5)在整个施工阶段要从人员、设备、材料和制度做好充分的准备工作,一旦遇到险情能迅速投入抢险工作。

(6)对于雨季施工,要及时了解天气信息遇到暴雨天气要委派专人值班,掌握施工现场情况并及时汇报。

八、预防措施

1、基坑监测预防措施

在基坑及周边环境监测结果显示超出设计报警值,基坑及周边环境安全受到威胁时,根据不同情况有针对性地采取应急措施。

(1)在土方开挖过程中组织堵漏专业队,储备堵漏剂、双快水泥、注浆管、注浆机、水泥、水玻璃等物资,派专人巡视围护墙体是否渗漏。若发现围护墙渗漏,则视具体情况立即组织进行坑内灌浆堵漏,或坑内、坑外分别进行灌浆、注浆堵漏。

(2)在土方开挖的过程中,若发现不明障碍物或地质条件与地质勘

察报告不符,则立即向业主、总包、监理汇报,由业主及监理组织各主体结构设计方、基坑围护结构设计方、地质勘察单位共同处理。项目部做好现场的保护、调查工作,为有关各方工作提供方便。

(3)在监测过程中,若发现地下连续墙沉降或位移累计或变形速率接近报警值,需立即报业主和监理单位,并由业主、监理、设计、施工及勘察单位共同确定基坑加固措施,同时考虑是否调整基坑的施工顺序、施工方法等。

(4)在土方开挖过程中,若监测数据显示,局部围护结构变形异常,累计值接近报警值,则与基坑围护设计人员一起共同确定处理方案。现场作好回填机械(挖机、运土车辆)、抢险人员(普工、电焊工、电工、塔吊工、物资调配人员、现场指挥人员)、抢险设备(电焊机、注浆机、混凝土输送设备、自备发电机、塔吊、汽车吊)和抢险物资(型钢支撑、钢板、焊条、水泥、水玻璃、麻袋)等各项准备。

(5)周边重要建(构)筑物变形接近报警值并有继续发展的趋势时,根据施工进展情况及专家确定的处理意见采取相应的措施。如增加临时钢支撑或采用锚索支护,同时增加施工人员,缩短结构施工时间,尽早形成安全、稳定的永久支撑结构。

2、基坑安全紧急情况处理措施

(1)基坑围护结构位移过大,应立即停止开挖,在薄弱部位设置临时支撑加固,控制围护结构继续位移。根据监测报告和位移情况,找出围护结构位移原因,制定具体对策。

(2)变形速率达到报警值时应立即停止挖土。如无渗漏,应对基坑加强监测;如有渗漏,则应立即采取措施堵漏,在基坑内侧加设支撑或堆填砂石,控制地下连续墙变形。

本工程基坑开挖深度大,基坑内外侧地下水位差异大,由于地下水

压力及土压力的作用,容易出现基坑侧偏移,基坑底隆起的现象,危及基坑施工安全。为此,若经第三方基坑监测报告显示基坑沉降位移达到预警值或控制值,则应采取基坑支护加固措施,控制基坑位移量,确保基坑作业安全。本工程拟采用锚索加固连续墙的方法维持基坑稳定。

施工过程按照有关施工质量验收规范及标准执行,尤其对钻孔成孔及张拉锁定工序要严格把好质量关。钻孔的孔位、孔深、倾斜度应按设计要求进行严格控制。

围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂。如果开挖过程中发现地下墙接缝夹泥宽度超过 20(砂土、砂质粉土)、50(粘土、粘质粉土),应随开挖面暴露及时用钢板封堵地下墙接缝,并用水泥浆灌满钢板与地下墙间隙。如果开挖过程中发生渗漏,采用双快水泥抽槽压注聚氨酯的方法封堵。如果渗漏水流混浊,且渗漏时间较长,应注意渗漏点附近可能存在严重的土体流失,出现空洞,此时严禁重型机械靠近,并应立即采用振管注浆方法填补空洞。

3、基坑降水控制措施

本工程地下室逆作施工时,基坑外绝大部分地下水已被地下连续墙截断,基坑内降水采用集水明排法。明沟布置在基坑四周内侧,随土方开挖不断加长,并在基坑四角及每隔 30 米设集水井,使基坑渗出的地下水通过排水明沟汇集于集水井内,通过潜水泵从集水井抽水,在梁板留设的通风口或出土口排往基坑面明沟。

基坑内设置的排水明沟的底面应比最深挖土面低 0.3~0.4m。集水井底面应比沟底面低 0.5m 以上,并随基坑的挖深而加深,以保持水流畅通。

在底板施工时,基坑内的土层含水、连续墙渗透水、地表雨水及上部施工用水等水量仍然存在较大的可能性,为保证底板顺利施工,采用集水井+盲沟排水的方法进行处理,即通过沿底板纵横设置的盲沟将水集中

引至集水井内,然后由潜水泵抽至地面截水明沟内。

沟、井的截面应根据排水量确定。明沟、集水井排水,视水量多少连续或间断抽水,直至地下室结构梁板施工完毕为止。

4、基坑及桩孔坍塌事故预防措施

(1)现场技术负责人应对施工人员进行技术、质量、安全的交底,对有关施工作业人员进行法制教育(如《建筑法》、《建设工程安全生产管理条例》等以及安全生产教育。严格按基坑支护设计要求及有关国家、行业、地方的技术标准、规范、规程进行施工,实行技术交底、自检、工序交接、工程隐蔽验收等制度,使工程质量和安全得以控制。

(2)基坑及桩孔施工应具备下列资料:

①施工区域内的工程地质勘察报告。勘察报告中,要有土壤的常规物理力学指标,必须提供土的内摩擦角ψ、内聚力 c,渗透系数 K 等数据和有关建议。

②基坑支护工程施工图。

③场地内和邻近地区地下管线图和有关资料,如位置、深度、直径、构造及埋设年份等。

④邻近的原有建筑、构筑物的结构、基础情况,如有裂缝、倾斜等情况,需作标记、拍照或绘图,形成原始资料文件。

(3)深基坑特别是稳定性差的土质边坡、顺向坡应充分考虑雨季施工等诱发因素,提出预案措施。

(4)雨期施工时,应对施工现场的排水系统进行检查和维护,保证排水畅通。

(5)基坑边及桩孔边一般不宜堆放重物,如坑边确须堆放重物,边坡坡度和基坑支护设计须考虑其影响;基坑开挖后,坑边的施工荷载严禁超过设计规定的荷载值。坑边及桩孔堆土、料具堆放及机械设备到坑边距离应根据土质情况、基坑深度进行计算确定。作业人员上下应搭设稳固安全的阶梯,桩孔内须有阶梯。

(6)按要求在基坑周围设置符合要求的防护栏杆,并用密目式安全

网封闭。防护及支护结构完成后要及时进行验收。施工过程中应指定专人进行指挥、监护,如出现支护结构产生可能危及基坑工程安全的变形、位移、开裂及渗漏时,应立即停止施工,并采取措施进行调整或加固后,方可作业。

(7)基坑及桩孔内属于危险作业场所,在施工过程中要对施工现场设施及周边环境做好变形监测。监测要做好记录,主要是对基坑支护结构及桩孔内护壁、周边已有构筑物、重要管线和道路的沉降、位移、变形情况及时掌握。如出现有可能危及基坑工程安全和周边构筑物、重要管线和道路的安全和正常使用情况时,应及时采取有效可靠的措施,防止事故的发生。坑内人员不得在未加固处理的坑壁下方操作、走动和停留,要离开坑壁一定的距离。操作时应随时注意上方土体的变化情况,发现问题时,作业人员要迅速撤离并及时加固处理。夜间施工要尽量安排在地形平坦、施工干扰较少和运输道路畅通的地段,并备足够的照明和警示灯。

5、灌注桩施工安全紧急情况处理措施

机械成孔桩工程施工引起地面不均匀沉降,引起附近建筑物的倾斜的指挥与控制:当发现附近建筑物倾斜达到警戒值1%时或沉降速度达到

0.1时,采取的措施为:

a 立即停止机械桩成孔,在重新确定好新的成孔方案后再行施工。

b 地面加强措施为在劲性桩周边5.0m范围内采用注浆进行加固土体,地面注浆材料采用纯水泥浆。

c 邀请有关专家或加固研究所共同制订建筑物的纠偏方案并组长实施。

d 如在基坑开挖阶段,则立即停止开挖并进行部分土方回填,防止险情进一步恶化。

九、主要事故应急救援措施

1、基坑、土钉墙及桩孔坍塌应急救援措施

(1)发现事故预兆后,立即停止作业,迅速组织人员往安全地方

疏散,迅速撤离危险区域。应急救援领导小组应根据情况迅速制定有效的抢救、抢险措施以最快的速度实施抢险。同时要密切监测事故周围建筑、道路、地下水等情况的变化发展,以便根据情况调整和实施新的抢救措施,并迅速疏散影响范围内的所有人员。

(2)分析事故坍塌的影响范围,迅速组织疏散无关人员撤离事故现场,并组织人员建立警戒区域,加强保卫,无关人员不得进入事故影响范围。

(3)当发生坍塌事故后,最早发现者或目击者应立即大声呼救,并根据情况立即采取正确方法施救,向施工现场有关人员报告或报警。

(4)项目部应急小组应迅速判断事故发展状态和现场情况,迅速确定该部位作业人数及伤员人数,采取正确方法施救,判断清楚被掩埋人员位置后,立即组织人员全力抢救。抢救救援时必须要以人为本进行抢救伤员,在救援过程中要避免再次伤害伤员。当坍塌土方量大时,为抢时间救援伤员,清理坍塌表层时可用大、中型机械挖掘;当坍塌范围较小时,禁止使用大、中型机械,只可使用小型电动工具及人手进行挖掘救援,对伤员进行必须的处理后,将伤员迅速送医院抢救,并按规定程序上报有关各级主管部门请求救援。

(5)在救护过程中要防止二次坍塌,扩大伤害范围,必要时要先对危险的地方采取一定的防护措施。

(6)急救人员按照有关救护知识,立即抢救脱险出来的伤员,在等待医生救治或送往医院抢救过程中,不要停止和放弃施救,如采用人工呼吸,清洗包扎或输氧急救等。

(7)当现场不具备抢救条件时,应立即向社会求救。

2、高处坠落事故应急救援措施当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。

(1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况部位、伤害性质,如伤员发生休克,应先处理休克,去除伤员身上的用具和口袋中的硬物。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约 20 ,尽快送医院进行抢救治疗。在搬运和转送过程中,颈部和躯干不能前屈或扭转,而应使脊柱伸直,绝对禁止一个抬肩一个

抬腿的搬法,以免发生或加重截瘫。

(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧以防舌根下坠或分泌物、呕吐物吸入,发生喉咙阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。

(3)颌面部伤员首先应保持呼吸道畅通,摘除义齿,清除移位的组织碎片、血凝块、口腔分泌物等,同时松解伤员的颈、胸部钮扣。若舌已后坠或口腔内异物无法清除时,可用12号粗针穿刺环甲膜,维持呼吸,尽可能早作气管切开。

(4)发现脊椎受伤者,创伤处用消毒的纱布或洁布等覆盖伤口,用绷带或布条包扎。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程严禁只抬伤者的两肩与两腿或单肩背运。

(5)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉、神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹片等。

(6)复合伤要求平仰卧位,保持呼吸道畅通,解开衣领扣。

(7)周围血管伤,压迫伤部以上动脉干至骨骼。直接在伤口上放置厚敷料,绷带加压包扎以不出血和不影响肢体血循环为宜。当上述方法无效时可慎用止血带,原则上尽量缩短使用时间,一般以不超过1小时为宜,做好标记,注明使用止血带时间。

①遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施是:创伤局部妥善包扎,但对疑颅底骨折和脑脊漏患者切忌作填塞,以免导致颅内感染。

a.一般伤口小的止血法:先用生理盐水(0.9溶液)冲洗伤口涂上红汞,然后盖上消毒纱布,用绷带较紧地包扎。

b.加压包扎止血法:用纱布、棉花等做成软件包垫,放在伤口上再加包扎,来增强压力而达到止血。

c.止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂以上1/2(靠近心脏位置),下肢出血

结扎在大脚上1/3(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔25-40分钟放松一次,每次放松0.5-1分钟。

②动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送

途中应尽量减少颠簸。同时密切注意伤者的呼吸、脉搏、血压及伤口的情况。

3、通讯

项目部必须将110、120、项目部应急领导小组成员的手机号码、企业应急领导组织成员手机号码、当地安全监督部门电话号码,明示于工地显要位置。工地抢险指挥及安全员应熟知这些号码。

4、警戒与治安

安全保卫小组应在事故现场周围建立警戒区域实施交通管制,维护现场治安秩序。

5、人群疏散与安置

疏散人员工作要有秩序的服从指挥人员的疏导引起进行疏散,做到不惊慌失措,勿混乱、拥挤,减少人员伤亡。

十、现场恢复

充分辩识恢复过程中存在的危险,当安全隐患彻底清除,方可恢复正常工作状态。

十一、预案管理与评审改进

公司和项目部对应急预案每年至少进行一次评审,针对施工的变化及预案中暴露的缺陷,不断更新完善和改进应急预案。

施工现场安全应急预案

松原恒大御景湾二期11#楼主体及 配套建设工程 安全生产应急预案 编制:张华庆 审核:刘万兴 2017年4月1日

目录 一、工程概况 (3) 二、编制依据 (3) 三、潜在事故的确定 (3) 四、应急组织体系 (4) 五、紧急事故响应流程图 (5) 六、应急救援方案的实施办法 (6) 七、基本要求 (8) 八、事故应急救援知识培训 (9) 九、潜在的紧急情况的预防及响应措施 (10) 十、应急设备、物资、药品清单 (22) 十一、应急设备维护 (23) 十二、其它生产安全事故应急救援方法和演练计划............. . . . . . . . . . . . . . . . . . . . ..24 十三、关闭事故应急救援程序............. ........... . (26)

一、工程概况 本工程为恒大御景湾二期11#楼主体及配套建设工程,工程位于松原市前程大路以南,松花江大桥以西,东镇大路以北。结构类型为剪力墙结构,设计使用年限为50年。 二、编制依据 1、《中华人民共和国安全生产法》 2、《建设工程安全生产管理条例》 3、《中华人民共和国消防法》 4、《重大危险源辨识》(GB18218) 5、本工程施工组织设计 6、本工程施工特点及环境条件 7、为确保本项目的生产安全事故应急救援工作的规范、有序地进行,有效地防范各种安全生产事故的发生,使各种事故灾害的损失减轻到最低限度,保障本项目的生产顺利进行和职工生命、财产的安全,及本工程周边人员和房屋的安全,依据国家安全生产法及相关安全管理法规规章的规定及公司生产安全事故应急救援预案的要求,结合本项目安全生产管理工作及实际环境的实际情况,编制本应急救援预案; 8、本预案适用于恒大御景湾二期11#楼主体及配套建设项目。 9、本预案适用于本项目部安全生产事故以及异常情况; 10、各管理人员应依据本预案实行分级管理做到各尽其职,各负其责。 三、潜在事故的确定 1、坍塌事故(基坑作业、模板混凝土浇筑作业) 2、倾覆事故(脚手架搭拆) 3、物体打击事故 4、机械伤害 5、高空坠落事故

深基坑施工应急救援预案

有限公司工程项目部 深基坑施工应急救援预案 一、目的 为严格坚持“安全第一,预防为主”的方针,更好地适应法律法规和经济活动的要求,给施工作业人员的工作和施工场区周围居民提供更好更安全的环境,保证在深基坑施工过程中发生异常情况后,有效防止事态扩大和保障作业人员人身安全,特制定本预案。 二、组织机构及职责 职责:研究、编制抢险方案;组织、协调各方抢险救援的人员、物资、交通工具等;保持与上级领导机关的通讯联系,及时发布现场信息。 项目部应急预案领导小组及其人员组成: 组长: 副组长: 通讯联络组负责人: 技术支持组负责人: 抢险抢修组负责人: 医疗救护组负责人: 后勤保障组负责人: 应急组织的分工职责: 组长职责:在受事故影响的地方进行直接控制;指挥部分设施转移和停工,并与相关人员积极配合,迅速撤离现场人员;与场外应急机构取得联系及对紧急情况的记录做出安排;在紧急状态结束后,组织人员参加事故的分析和处理。 副组长(即现场管理者)职责:评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失;安排寻找受伤者及安排处于危险区域的人员撤离到安全地带。 通讯联络组职责:确保与上级部门保持联系畅通,内外信息反馈迅速;保持通讯设施和设备处于良好状态;负责应急过程的记录与整理及对外联络。 技术支持组职责:提出抢险抢修及避免事故扩大的临时应急方案和措施。指

导抢险抢修组实施应急方案和措施。修补实施中的应急方案和措施存在的缺陷。绘制事故现场平面图,标明重点部位,向上级主管部门提供准确的抢险救援信息资料。 安全保卫组职责:设置事故现场警戒线、岗,维持工地内抢险救护的正常运作。保持抢险救援通道的通畅,引导抢险救援人员及车辆的进入。抢救救援结束后,封闭事故现场直到收到明确解除指令。 抢险抢修组职责:实施抢险抢修的应急方案和措施,并进行改进。寻找受害者并转移至安全地带。抢险抢修或救援结束后,直接报告上级主管部门并对结果进行复查和评估。 医疗救治组:在“120”未到达前,对受害者进行必要的抢救(如人工呼吸、防止受伤部位受污染等)。协助“120”转送受害者至附近医院,并指定人员护理受害者。 后勤保障组职责:保障各组人员必须的防护、救护用品及生活物质的供给。提供合格的抢险抢修或救援的物质及设备。 三、事故处理程序 1、意外事故发生后:事故发现第一人应紧急呼救,同时迅速向主管负责人(项目经理或生产经理) 报告。 2、项目应急工作小组获得求救信息并确认意外事故发生以后,应:①、立即组织项目营救救护队伍进行施救;并立即向当地急救中心(120)、上级部门电话报告;②、立即向公司应急抢险领导小组汇报事故发生情况并寻求支持;③、严密保护事故现场。 四、应急物资 见《深基坑施工组织设计》 五、应急准备 1、项目部根据施工现场实际情况配备足够的应急设备、物资。 2、项目部建立相应的应急预案领导小组和抢险工作小组,并进行相应的培训。

深基坑应急处置预案

泗水龙福源社区13#-16#楼工程 基 坑 施 工 应 急 预 案 编制人: 审批人: 九巨龙建筑工程 二〇一五年十二月二十九日

本工程是较深基坑工程,结合本工程的特点、重点、难点,特设应急预案,具体措施如下: 一、成立应急抢险领导工作小组 组长:凡坦 副组长:柳波 专职安全员:周焕林 组员:董威 王建孔祥雷 承玉史尚东 二、应急容 龙福源13#-16#楼位于圣安路以东,泉通路以北,基坑深度5.7m,且基坑土质情况复杂。一旦发生基坑事故其直接损失和影响都很大,因此我们在施工中采用风险管理的科学方法,全过程、全方位地分析、监督、控制、

处置各种风险因素,确保工程安全。为此,我们特编制本基坑开挖应急预案,其基坑开挖施工的应急容如下: 1、坑底出现流砂; 2、坑底承压水突涌; 3、基坑纵向边坡失稳滑坡; 4、坑底隆起; 5、基坑围护结构位移过大; 6、围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂; 7、围护结构发生坍塌 三、应急处置 针对可能产生上述现象的因素,按预案进行处理。 应急方案 1、坑底出现流砂; (1)停止开挖基坑 (2)回填土方压住流砂 (3)分析原因,制定进一步对策 a. 采取坑降水补救措施,降低地下水位,阻止流砂的发生。 b. 将板桩紧贴围护结构打入坑底。增大围护结构入土深度,减小动水压力,阻止流砂发生。 2、坑底承压水突涌; (1)停止开挖基坑,加强基坑排水。 (2)采取坑降承压水补救措施,降低承压水压力,阻止突涌发生。

(3)采用快凝压力注浆或灌注快凝砼堵住涌口。 3、基坑纵向边坡失稳滑坡 (1)如边坡坡度太陡,修复边坡时应放缓边坡。 (2)加强基坑周边地面明排水,采取有效措施阻止地面水侵入基坑。(3)采取边坡、外降水的补救措施。 (4)修复塌方或滑坡的边坡前,先在坡脚外做临时支护,再按安全坡度放坡修复边坡,做好护坡工作。 4、.坑底隆起 (1)加设基坑外沉降监测点。 (2)坑加载或坑沿周边插入板桩防止外土向坑挤压,坑底土体降水处理。(3)坑按实际情况作坑底地基土加固,然后挖至标高。 5、基坑围护结构位移过大 (1)立即停止开挖,在薄弱部位紧贴土面设置临时支撑,控制围护结构继续位移。 (2)根据监测报告和位移情况,找出围护结构位移原因,制定具体对策。a等到坑井点预降水达到降水深度,坑外地基加固土体达到龄期或设计强度时再开挖基坑。 b严格执行分段、分层、分块、限时开挖要求,限时支撑到位的基坑开挖原则。 6、围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂 (1)如果开挖过程中发现地下墙接缝夹泥宽度超过20mm(砂土、砂质粉土)、50mm(粘土、粘质粉土),应随开挖面暴露及时用钢板封堵地下墙接

基坑施工应急预案

基坑施工应急预案 撰写人:___________ 部门:___________

基坑施工应急预案 1危急原则 1、可能发生的突发事件处理原则为:"预案先备、全程监控、预防为主、及时处理、措施得当、最大限度地减少损失"。 2、工程出现意想不到的意外事故、紧急情况,对此类突发事件务必以"果断、快速、正确"处理,快速启动应急预案,消除隐患。 (1)监控系统建立及和报警数据--变形、沉降、受力等方面的监测;根据设计及规范要求以及本项目的监测方案确定监控标准,一旦监测结果接近预警数据立即报警,启动应急预案。 (2)加强现场观察、巡视--地表、坡顶裂缝,建筑物及基坑有无裂缝或沉陷,渗漏、涌流等。 杜绝事故的关键在于预防,一旦出现事故的苗头应采取对策及应急措施,阻止事故的发展扩大。根据事故苗头应区别对待。 2应急方案 2.1应急快速反应机制 项目部成立以项目经理为第一责任人的应急领导小组,下设各相应的应急预案领导小组及相应的抢险队,小组成员由项目部技术室、安质室、机械物资室、综合办公室、财务室等部门人员组成,各抢险队员由项目经理部各部门选择有责任心的人参加。提前对可能出现的险情制定应急方案,预备应急物资,并事先和周边单位(如医院)、无锡轨道办 第 2 页共 2 页

指挥部等之间建立有效的联系,进行演练,确保完善有效。一旦出现险情,应急小组人员立即就位,各负其责立即组织实施应急方案,排除险情。 2.2组织准备 表5-1 项目部应急组织机构表 序号姓名项目部职务应急救援组织职务联系方式 2.3应急小组人员职责 应急小组成员职责: 1)组长,由项目经理徐修发担任,负责掌握了解现场情况,组织抢险。编写事故报告,向上级汇报并做好预案的实际效果的评价和修改工作。 2)副组长项目副经理吕东强根据指挥令,及时布置现场抢救,副组长项目总工程师负责现场技术指导,同时协助项目经理做好平常的检查和事故处理工作。 3)秦明强、赵永臣负责抢险材料的落实及现场实施抢险工作。 4)其他组员,由项目部其它管理人员及班组安全人员组成,负责平时的演练、培训和检查工作。在事故发生过程中,在项目经理的指挥下,有责任保护好事故现场,积极排除险情,抢救伤员,并保护好现场,做好记录。 第 2 页共 2 页

工程施工安全应急预案

【中海·国际社区】3#地块B区工程 安全事故应急救援预案 成都海宏建筑工程有限公司 二00八年四月

目录 施工企业生产安全事故应急救援预案...................... - 1 -第一章坍塌安全事故应急救援预案...................... - 7 -第二章触电安全事故应急救援预案..................... - 10 -第三章高空坠落安全事故应急救援预案................. - 14 -第四章物体打击事故应急救援预案..................... - 16 -第五章机械伤害应急救援预案......................... - 18 -

施工企业生产安全事故应急救援预案 为有效避免事故在施救过程中的盲目性,减少事故救援过程中的伤亡损失,降低生产安全事故的成本;为防止和减少生产安全事故,遏制生产安全事故的频繁发生,减少安全事故中的人员伤亡和财产损失,促进安全生产形势根本好转。根据《安全生产法》的有关规定,公司特制定《施工企业生产安全事故应急救援预案》的管理办法, 一、安全事故的划分: 根据本案安全事故划分为重特大安全事故和一般安全事故。 重特大安全事故的范围:按建设部《工程建设重大事故报告和调查程序规定》(中华人民共和国建设部令第3号发布): (一)、具备下列条件之一者为一级重大事故: 1、死亡三十人以上; 2、直接经济损失三百万元以上。 (二)、具备下列条件之一者为二级重大事故: 1、死亡十人以上,二十九人以下; 2、直接经济损失一百万元以上,不满三百万元。 (三)、具备下列条件之一者为三级重大事故: 1、死亡三人以上,九人以下; 2、重伤二十人以上; 3、直接经济损失三十万元以上,不满一百万元。 (四)、具备下列条件之一者一为四级重大事故:

深基坑防汛应急处置预案方案

表B02深基坑施工(雨季)应急预案专项施工方案 工程名称:*** 工程地址:*** 建设单位:*** 监理单位:*** 施工单位:*** 编制人: 项目技术负责人: 施工单位项目负责人: 建设单位项目负责人: 监理工程师: 施工企业技术负责人: 总监理工程师: 年月日

目录 一、工程概况 二、材料准备 三、施工现场准备 四、主要施工措施 五、成立基坑防汛抢险领导小组 六、成立抢险救援突击队 七、建立防汛工作值班制度 八、建立现场预先控制制度 九、现场防汛应急程序 十、汛期卫生工作 十一、汛期安全文明施工措施

一、工程概况 建设单位:*** 设计单位:*** 监理单位:*** 施工单位:*** 本工程建设地点为***总占地面积2501.89平方米,总建筑面积17151.343平方米,建筑高度50.38米,地下一层,地上十一层,层高一层5.2米,二层7.2米(局部夹层),三层4.5m,四~十一层4.2米,机房5.7米。本工程为框架抗震墙结构,耐火等级一级,抗震设防烈度7度。 本项目工程地下一层,开挖深度约为6.5米,属于深基坑作业。按目前天气和施工进度,地下室施工周期正值汛期。在基坑使用期间加强检查巡视工作,定期对基坑进行监测,发现问题,及时组织处理。基坑坑底设置排水沟和集水坑,现场积水有专人用多台水泵连续工作,施工道路周边设置循环排水沟,并设置沉淀池,确保施工现场及地下室雨水和施工作业用水能及时抽排出场。以保证深基坑雨期施工安全。 二、材料准备 防汛物质储备表

三、施工现场准备 1、开工前,按施工现场平面布置图,将场地分区统一坡向形成有组 织排水。场道路预埋设过路排水管,路面按1%坡向道路两侧,排入排水明沟,再经排水管流向场外沟渠。 2、施工现场场地道路硬化,除道路外其它全封闭硬化,以确保下雨 不会有水渗入坑壁造成坑壁垮塌。 3、钢筋加工区、材料码放区有防雨设施,依靠地面径流,排向场地 下排水管沟。 四、主要施工措施 1、沿基坑护坡顶外侧既顺围墙砌排水沟,沿基坑周边设挡水墙(高 30㎝),挡水墙两侧均做硬化封闭,以免雨水浸入,并向外侧找坡0.1%,并高于现场临时道路。排水沟按照1%坡度排出场外接当

基坑施工应急预案

基坑施工应急预案内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

山水庭苑自编G幢基坑施工应急预案 一、应急预案的方针与原则 坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。 二、应急策划 (一)工程概况及地质条件 (1)工程概况 本工程位于广州市白云区同和路828号山水庭苑小区内,地面以上为现浇钢筋砼框剪结构, 总建筑面积为69468m2,其中地上45955 m2,地下23513 m2,地下室三层,局部四层,地上包括5幢塔楼,其中G1和G5为分别为21层,总高为75.637m,G2、G3和G4幢为19层,总高为67.587m。地下室负三、四层高为4.00m,负二层高为3.80m,负一层高为4.80m,标准层层高为3.15m。 (2)工程地质 依据广东省工程勘察院提供的场地岩土工程勘察报告,场地地层按成因类型可分为人工填土层、坡积层、冲积层、风化残积层和基岩,基岩为燕山三期花岗岩,存在较厚的全风化和强风化岩带,中风化和微风化岩层埋藏较深。 根据勘察报告,勘察期间测得地下水位埋深~13.10m。人工填土中存一定量的上层滞水,场地地基土中的坡积层、冲积层含少量孔隙水,场地第四系冲击砂层为场地主要含水层,局部水量丰富。由于不存在透水层,且周边场地低点低于

深基坑防汛应急预案方案

南京互联网+大数据创新创业产业基地 深基坑安全度汛方案 和应急抢险方案 编制: 审核: 审批: 南京丹湖建筑安装工程有限公司 年月日

目录 一、工程概况 二、材料准备 三、施工现场准备 四、主要施工措施 五、成立基坑防汛抢险领导小组 六、成立抢险救援突击队 七、建立防汛工作值班制度 八、建立现场预先控制制度 九、现场防汛应急程序 十、汛期卫生工作 十一、汛期安全文明施工措施

一、工程概况 工程名称:南京互联网+大数据创新创业产业基地 工程地址:南京市江北新区顶山街道华富路与园胜路交界口 建设单位:南京瑞益祥网络科技有限公司 支护设计单位:南京苏杰岩土勘察设计有限公司 主体设计单位:南京城镇建筑设计咨询有限公司 监理单位:南京苏宁工程咨询有限公司 结构类型:框筒结构,A栋地下2层,地上20层,P1、P2地下2层地上13层;B栋地下2层,地上20层,P3、P4地下2层地上13层; 本项目工程地下二层,开挖深度约为米,局部米,属于深基坑作业。按目前天气和施工进度,地下室施工周期正值汛期。在基坑使用期间加强检查巡视工作,定期对基坑进行监测,发现问题,及时组织处理。基坑坑底设置排水沟和集水坑,现场积水有专人用多台水泵连续工作,施工道路周边设置循环排水沟,并设置沉淀池,确保施工现场及地下室内雨水和施工作业用水能及时抽排出场。以保证深基坑雨期施工安全。 二、材料准备 防汛物质储备表

三、施工现场准备 1、开工前,按施工现场平面布置图,将场地分区统一坡向形成有组 织排水。场内道路预埋设过路排水管,路面按1%坡向道路两侧,排入排水明沟,再经排水管流向场外沟渠。 2、施工现场场地道路硬化,除道路外其它全封闭硬化,以确保下雨 不会有水渗入坑壁造成坑壁垮塌。 3、钢筋加工区、材料码放区有防雨设施,依靠地面径流,排向场内 地下排水管沟。 四、主要施工措施 1、沿基坑护坡顶外侧既顺围墙砌排水沟,沿基坑周边设挡水墙(高 30㎝),挡水墙两侧均做硬化封闭,以免雨水浸入,并向外侧找坡%,并高于现场临时道路。排水沟按照1%坡度排出场外接当地

施工安全应急预案

****有限责任公司二次网改造施工 施 工 安 全 应 急 预 案 年月日

为保证施工作业发生事故时,能迅速、有效地开展现场处置救援工作,保护企业和职工生命财产安全,维护社会稳定,结合施工现场实际,制定本预案。 一、发生施工作业事故应急救援工作的基本原则 应急救援工作的基本原则是“以人为本”,即保护人民生命为第一目标,以维护社会稳定为本,在此前提下,尽量减少受灾损失,防止事故扩大;突发施工作业事故,应急救援工作实行“统一协调,各负其责,就近求助,区域救援”的工作原则;应急救援要建立责任明确,反应迅速,指挥有力,措施有效的应急救援体系。 二、突发施工作业事故的应急救援组织体系和主要职责 应急处理工作实行一把手责任制,公司成立由总经理任组长,分管工程副总、分管安全副总任副组长,工程部、物资部、安全部、各分公司等有关部门负责人为成员的工作应急处理领导小组。 应急救援领导小组的职责: 1.负责组织审定突发特别重大事故应急救援预案; 2.负责应急救援方面的重大问题决策,包括人员、资源配置、力量调动、事故上报等; 3.负责突发事故应急救援费用的批准和使用; 4.负责本预案的启动和终止,组织生产恢复。 发生施工作业事故后,项目负责人应马上报告公司值班室,由值班室报告应急救援小组,由现场负责人判断灾情,主要进行灾情的初期观察,确定灾情性质,并上报灾情情况,公司迅速启动救援

应急预案。公司应急领导小组接到险情后,由工程部通知做好人员疏散准备,由安全主管副总带领安全部人员到现场进行封锁,由应急救援小组组长到现场进行指挥。灾情发生后,由工程部负责初期救助,主要负责现场危险品搬运,视实际情况进行断电,当灾情无法控制时,应立即撤离。如有人员受伤,由工程主管副总负责人员救助,伤者要撤到空气流通地区,按急救方法进行急救,同时与医院联系,派遣车辆到现场协助医护人员做好护送工作。 三、事故的防范 (一)施工前期安全检查 施工前应对所有工机具、机械等进行详细检查(应有编号及检验合格证),如有损坏应进行修理或更换,以保证使用时安全可靠,经常检查沟壁是否有裂痕、松动等异常现象,如有应及时修补,对检查出不安全现象,应及时排除、修补,以确保安全施工。 (二)施工中安全措施 1、施工过程中工具和材料应放置在规定的位置,不得随意堆放在沟边或挖出的土坡上面,以免落入沟中伤人。 2、在工地现场使用车辆搬运器材时,必须指定专人负责安全。 3、开挖或非开挖工程(微钻顶管)施工前,首先调查附近通信、电力、雨污水、自来水、热力、煤气、石油等地下管线及障碍物,严禁未经调查就盲目施工。 4、开挖沟槽时,须在两端明显位置设置警示标志(红旗、红灯

深基坑施工应急预案

编号:AQ-BH-09956 ( 应急管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 深基坑施工应急预案 Emergency plan for deep foundation pit construction

深基坑施工应急预案 备注:应急预案明确了应急救援的范围和体系,有利于做出及时的应急响应,当发生超过应急能力的重大事故时,便于与应急部门的协调,降低事故的危害程度。 施工前由总包单位制定具体的围护工程施工与土方开挖方案,经各方协商讨论,确定后存档备案。挖土施工要严格控制,统一协调,按挖土方案严格执行,分层分区开挖,每层开挖深度严格控制,不得超挖。围护施工与挖土施工要密切配合,严格做到先撑后挖、先换撑后拆撑。 第一节基坑应急领导小组 项目部成立了应急抢险小组,由项目经理统一指挥,技术负责人、施工总负责人小组任副组长,并有相关班组及管理人员组成,应急领导小组人员安排24小时进行值班,分成三班进行轮流,八小时一班,每班均有小组领导带队,值班电话上墙公布。如出现重大紧急情况,组长将第一时间上报公司,公司生产、安全、技术等部门将立即赶到现场给予一定的技术、物质等帮助。 第二节应急准备

1、材料准备:项目部在现场将配备必要的堵漏材料和设备,以及一些砂包、钢管、木材等,以备急用。发电机和钢板桩在公司仓库随时待命。本工程配备散水泥200吨。钢管10吨,砂包1000袋,空沙包袋2000只,水玻璃1吨,堵漏王100包,钢板网2筒。 2、人员准备:基坑土方开挖对班组人员进行应急措施培训,让班组人员掌握常见应急措施施工方法,对班组骨干进行重点培训,班组骨干将是应急施工核心力量。 3、机械准备:现场应配备发电机、潜水泵、挖掘机、喷浆机、空压机等。本工程配备用150KV柴油发动机一台,高压注浆机一套,喷浆机一套及潜水泵5台。井点降水设备一套(备用)。 第三节基坑应急措施 一、周边建筑物出现过大的沉降或基坑出现较大水平位移的应急措施: 1、当周围路面出现过大的沉降和水平变形时,采取注浆加固道路和管线地基的方法,控制沉降的发展。 2、基坑围护桩、支撑结构的变形和内力超过设计值

楼深基坑施工应急预案完整版

楼深基坑施工应急预案标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

基坑施工应急预案 一、应急预案的方针与原则 坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。 二、应急策划 (一)深基坑施工方案及支护方案 开挖方案 ○1用反铲挖土机进行基坑大开挖,坑底周边设置排水明沟用于排水,坑顶设1.2米防护栏杆,围起安全网。筏板边预留600㎜工 作面,○15轴一测靠近围墙且靠围墙,无法放坡,而围墙又不能拆除须对围墙做好加固,加固方法:在挖好的基坑下用钢管斜顶围墙,斜杆与地面45度角每2米一根间距加固,离地面20公分拉一条拉 杆和靠着围墙搭设一道水平杆连成整体顶住围墙。 (三)应急预案工作流程图 根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。其应急准备和响应工作程序见下图:

图1 应急准备和响应工作程序图 (四)突发事件风险分析和预防 为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和预防。 1、突发事件、紧急情况及风险分析 根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是围墙靠基坑,围墙倒塌、物体打击、等。在工地已采取机电管理、安全管理各种防范措施. 2、突发事件及风险预防措施 从以上风险情况的分析看,如果不采取相应有效的预防措施,不仅对施工造成很大影响,而且对施工人员的安全造成威胁。 1)降雨量过大引起基坑坍塌的预防措施: a、基坑的周边砌筑30cm高的防淹挡墙,作为通常情况下的挡水设施;配备足够数量的草包,紧急时对基坑周围施做围堰,防止地面水大量流入坑内。 b、配备两台水泵(其中一台备用),用于排除井下积水。 c、施工现场仓库配备足够数量的潜水泵、泥浆泵。 d、及时获取天气信息,预先做好准备工作。 e、在进行现场平面布置时,考虑适当加大明排系统的能力,并加强管理保持其畅通。 施工结束。。 (五)应急资源分析 1)应急力量的组成及分布:机关有关部门负责人、项目部成员。

基坑工程应急预案

基坑工程应急预案 根据本工程基坑开挖深度及周边环境,确定基坑安全等级为。 第1节应急组织机构与职责 针对可能出现的紧急状况,成立应急救援小组,负责指挥及协调工作,同时组织专家成立专家咨询组,及时为本工程基坑施工提供技术支持。 1.1.1指挥机构及职责 项目成立生产安全事故应急救援指挥部,由项目经理、副经理,以及各部门主要负责人组成,指挥组下设应急救援办公室(设在项目安全管理部),日常工作由项目安全管理部负责。 1.1.1.1现场总指挥主要职责 (1)决定就是否启动指挥、协调应急行动。 (2)决定就是否要求应急服务机构提供帮助并实施场外应急计划,决定就是否启动上一级预案。 (3)复查与评估事故可能发展的方向,确定其可能的发展过程。 (4)决定应急撤离,最大限度地保证现场人员与外援人员及相关人员的安全,确保任何伤害者都能得到足够的重视。 (5)负责确定救援工作的终止。 (6)负责上报事故。 1.1.1.2副总指挥的主要职责 (1)保持与现场总指挥的直接联络,协助现场总指挥组织应急救援工作。 (2)评估事故的规模与发展态势,向应急现场总指挥提出应急反应对策与建议。 (3)事故现场实行交通管制,协助场外应急机构开展服务工作。 (4)组织实施抢险行动方案,不断加以改进。 (5)监察、指导应急救援指挥部各小组的行动。 (6)在紧急状态结束后,控制受影响地点的恢复。 1.1.2组员分工及职责 应急救援指挥部下设信息联络组;技术处理组;抢险抢修组;后勤保障组;医

疗救护组;事故调查组与善后处理组。 (1)信息联络组:项目书记李坤岳担任组长,项目行政部人员为成员,主要职责如下: ①负责消息的传达、确保内外信息反馈迅速。 ②负责应急过程的记录、整理、对外联络与事件澄清后的对外发布。 ③对外信息传递,以及与相关方的协调与沟通工作。 (2)技术处理组:副总工王震担任组长,技术部管理人员为成员,具体职责如下: ①应急预案启动后,根据事故现场的特点,及时向应急救援总指挥提供科学的工程技术方案与技术支持,有效指导应急行动中的工程技术工作。 ②提出抢险抢修及避免事故扩大的临时应急方案与措施。 ③指导抢险组实施应急方案与措施。 ④绘制事故现场平面图,标明重点部位。 ⑤修补实施中的应急方案与措施存在的缺陷。 (3)抢险抢修组:项目质量总监程然担任组长,工程部、土建部与项目所属的劳务队伍为成员,具体职责如下: ①及时调遣项目应急救援队伍与劳务队伍组织抢险抢修。 ②及时向指挥长报告抢险进展情况。 ③对场区内、外进行有效隔离、疏散,设置事故现场警戒线,保护抢险人员的人身安全,维持治安秩序。 ④寻找受害者并转移至安全地带。 ⑤抢运可以转移的场区内物资,将可能引起新危险的物品转移到安全地带。 ⑥抢救救援结束后,封闭事故现场,直到收到明确解除指令。 ⑦负责应急救援器材的发放、管理与维护工作。 ⑧抢险抢修或救援结束后,对结果进行复查与评估。 (4)后勤保障组:项目商务经理王瑞芳担任组长,物资设备部、财务部管理人员为组员,具体职责如下: ①负责调集抢险所需的器材、设备,及时提供后继的抢险物资。 ②保障应急救援系统内各组人员必需的防护、救护用品及生活物资的供给。

深基坑防汛应急预案方案word精品

表B02深基坑施工(雨 季)应急预案专项施工 方案 工程名称:*** 工程地址:*** 建设单位:*** 监理单位:*** 施工单位:*** 编制人: 项目技术负责人: 施工单位项目负责人: 建设单位项目负责人: 监理工程师: 施工企业技术负责人: 总监理工程师:

一、工程概况 二、材料准备 三、施工现场准备 四、主要施工措施 五、成立基坑防汛抢险领导小组 六、成立抢险救援突击队 七、建立防汛工作值班制度 八、建立现场预先控制制度 九、现场防汛应急程序 十、汛期卫生工作 1^一、汛期安全文明施工措施

一、工程概况 建设单位:*** 设计单位:*** 监理单位:*** 施工单位:*** 本工程建设地点为***总占地面积2501.89平方米,总建筑面积17151.343平方米,建筑高度50.38米,地下一层,地上^一层,层高一层5.2米,二层7.2米(局部夹层),三层4.5m,四~ ^一层4.2 米,机房5.7米。本工程为框架抗震墙结构,耐火等级一级,抗震设防烈度7度。 本项目工程地下一层,开挖深度约为6.5米,属于深基坑作业。按目前天气和施工进度,地下室施工周期正值汛期。在基坑使用期间加强检查巡视工作,定期对基坑进行监测,发现问题,及时组织处理。基坑坑底设置排水沟和集水坑,现场积水有专人用多台水泵连续工作,施工道路周边设置循环排水沟,并设置沉淀池,确保施工现场及地下室内雨水和施工作业用水能及时抽排出场。以保证深基坑雨期施工安全。 二、材料准备 防汛物质储备表

三、施工现场准备 1、开工前,按施工现场平面布置图,将场地分区统一坡向形成有组 织排水。场内道路预埋设过路排水管,路面按1%坡向道路两侧, 排入排水明沟,再经排水管流向场外沟渠。 2、施工现场场地道路硬化,除道路外其它全封闭硬化,以确保下雨不会有水渗 入坑壁造成坑壁垮塌。 3、钢筋加工区、材料码放区有防雨设施,依靠地面径流,排向场内地下排水管 沟。 四、主要施工措施 1、沿基坑护坡顶外侧既顺围墙砌排水沟,沿基坑周边设挡水墙(高 30 cm),挡水墙两侧均做硬化封闭,以免雨水浸入,并向外侧找 坡0.1%,并高于现场临时道路。排水沟按照1%坡度排出场外接当 地沟渠。

施工现场安全应急预案(范例)

*****项目部施工现场安全应急预案 编制:技术员或安全员 审核:项目总工 批准:项目经理

1.5应急工作原则 应急处置应遵循统一领导,分级管理,分工协作的原则。处理事故险情时由项目部应急指挥中心领导组启动本预案并实施; 处理事故险情时,应坚持以人为本的原则,最大限度保护人员生命和财产安全,应尽可能减少环境污染,并按有利于恢复施工生产的原则组织应急行动。 保证通讯畅通和快速反应,迅速调集救助力量和物资,控制事态发展,防止二次事故发生。 正确分析事故险情,划定危险区域,在确保无人员伤亡的前提下,组织应急抢险行动。 2.本项目的危险性分析 2.1工程概况 2.1.1概述 *************************************************************************************** *******************************************************************。 2.1.2 施工人员组成 本项目部有管理人员120人,下设土方施工队、地基处理施工队、桩基施工队、钢支撑施工队、降水施工队、结构工程施工队、防水施工队和监控测量施工队共8个施工队,因为施工单位,雇用协作工较多,高峰时雇用协作工将达到1000人。 2.2危险源与风险分析

2.2.1潜在重大事故、紧急情况或自然灾害的围 2.2.1.1潜在的重大安全事故或紧急情况主要包括交通、水灾、火灾、触电、坍塌及垮塌、机械伤害、食物中毒、物体打击、高空坠落、地下管线破裂以及起重伤害事故等。 2.2.1.2潜在的环境重大事故或紧急情况主要包括水灾、火灾、食物中毒、地下管线破裂引起的事故以及重大安全事故发生后引起的次生事故等。 2.2.1.3危险源清单及风险评价表 本项目的危险源清单及风险分析详见“市轨道交通光谷综合体项目部危险源清单”和“市轨道交通光谷综合体LEC法风险评价表”。 3.组织机构及职责 3.1项目部应急指挥中心领导小组组成人员: 组长: 副组长: 成员: 3.2指挥机构及职责 3.2.1指挥机构 项目部应急指挥中心由应急指挥中心办公室、联络调度组、抢险救援组、医疗救助组、警戒保卫组、物资设备保障组、事故调查组、善后组及各施工队应急自救领导小组组成。 3.2.2人员的职责: 3.2.2.1项目部应急指挥中心领导组:全面负责项目突发性事故抢险救援决策、指挥、协调工作。项目经理*******为总指挥,负责全面指挥工作,应急指挥中心领导组副组长*****为副总指挥,其他组员配合行动,各司其职。 3.2.2.2应急指挥中心领导组总指挥职责:、 A、贯彻、地方、行业以及地铁集团公司等上级有关安全应急管理的法律法规、标准和规程; B、组织实施项目应急预案,掌握本项目事故灾害及险情情况,解决应急工作中的重大问题; C、根据事故现场的情况,下令进入相应级别的应急状态,必要时向上级(相关单位)应急救援机构报告有关情况; D、确保应急资源配备投入到位,组织项目部总体应急演练,指挥项目部总的应急行动。 3.2.2.3应急指挥中心领导组副总指挥职责: A、协助总指挥开展应急指挥工作,总指挥不在位时,代行其职责;

深基坑应急预案

目录 一、基坑施工风险管理 (1) 二、风险的规避与预防措施 (2) 三、基坑工程施工风险分析与控制措施表 (2) 四、基坑施工应急预案和响应程序 (4) 4.1 应急准备 (4) 4.2 应急响应 (4) 4.3 应急演练和预案的评价及修改 (6) 4.4 应急抢修材料设备 (7) 4.5 应急抢险集装箱系统 (7) 五、快速反应技术措施 (9) 5.1 地下墙施工时槽段壁面不稳定、坍方的应急措施 (9) 5.2 围护结构接缝夹泥,导致基坑开挖阶段渗漏水甚至涌土、喷砂 (9) 5.3 基坑边坡失稳滑坡 (10) 5.4 支撑失稳,基坑崩塌 (11) 5.5 坑底隆起 (11) 5.6 基坑围护结构变形过大 (12) 5.7 降水引起周围地面沉降 (13) 5.8 承压水突涌应急措施 (13) 5.9 周围建(构)筑物、管线变形过大的应急措施 (13) 5.10 高处坠落事故的应急措施 (14) 5.11 触电事故的应急措施 (15) 5.12 火灾事故的应急措施 (16) 5.13 突发性停电的应急措施 (16) 5.14 防台防汛的应急措施 (17)

基坑施工应急预案 一、基坑施工风险管理 在施工过程中难免有气候骤变和不可预见的因素影响工程的安全,在本项目基坑工程施工中我公司拟采用风险管理的科学方法全过程、全方位地分析、监督、控制、处置各种风险因素,确保工程安全。 (1)认真贯彻“安全第一,预防为主,综合治理”的方针,工程实施前总承包项目经理部会同参建各方成立工程施工风险应急领导小组,统一指挥领导本工程的基坑施工风险管理。 (2)严格按施工组织设计进行施工,同时加强监测管理,根据“信息化施工管理及工程监测”方案实施,利用监测数据指导施工。 (3)为防止突发事故引起的危害,施工前必须准备好紧急联络一览表(便于同有关方面及时联系),如发生事故,值班人员应立即按紧急联络一览表与相关方面取得联系,并根据情况采取相关措施,在第一时间及时控制事态。 (4)为确保工程的安全顺利建设,针对风险环节必须制定详细和周密的技术方案,关键环节还必须在实施前制定应急预案。 (5)工程施工风险可以根据事件的对象、性质、伤害与损失程度、可预见与可控程度进行等级划分,对各类事件从管理与组织上采取对策。一般施工技术风险、施工管理风险大部分属于可控事件和可预测事件,而自然或特殊因素风险大部分属于突发事件。其一般对策也根据事件的性质有不同的侧重。 1)可控事件 对于施工前可预知的安全保障重点、技术工艺成熟的可控事件,施工组织管理上做到心知肚明,提前进行技术交底,提前采取相应对策,杜绝可控事件的发生。 2)可预测事件 集中在本工程施工的技术重点、难点项目上,对可能引起施工安全、结构安全、人生安全、环境安全的关键部位、关键工序,如围护方案、基坑开挖支撑方案等应经过充分论证,应用成熟工艺,进行技术交底,并委派高素质持证上岗人员严格按规范操作实施,同时要认真检查,做到监控信息及时反馈。 3)突发事件风险分析及措施

基坑支护应急预案44201

太平河生态综合治理项目(一期)总承包工程施工(二标段) 基 坑 应 急 预 案 编制:编制日期: 审核:审核日期: 审批:审定日期: 编制单位:黄河明珠水利水电建设

一、工程概况: 1.1参建单位: 工程名称:太平河生态综合治理项目(一期)总承包工程施工(二标段) 建设单位:沣东田园都市建设发展 监理单位:省水利工程建设监理有限责任公司 设计单位:市水利规划勘测 施工单位:黄河明珠水利水电建设 1.2工程概况: 太平河位于市西部,是皂河的一级支流,自高新区市政箱涵出水口至入皂河口,太平河全长24.84KM,为市城市排水系统中皂河排水系统的重要组成部分。太平河在沣东新城的长度约为19.7KM,其主要接纳西高新二次创业区域及河道沿途经过的长安区斗门街道办和王寺街道办、市雁塔区和未央区、都区沿途的雨污水排放。 本工程设计太平河生态综合治理项目(一期)施工总承包工程(二标段),桩号为K1+000~~~K1+833.90,总体布置采用箱涵、飘带水系、堤顶道路及绿化林带结合形式。采用明渠改箱涵方式进行提升改造。箱涵在充分考虑现有地形条件及规划市政排水口高程的前提下,确定涵底高程,保留箱涵左侧现防汛抢险维护道路,箱涵顶部覆土并设置飘带水系,道路两侧设绿化带,绿化带以植草绿化为主,涵顶外侧可种植常青树木及高大乔木。 1.3工程容: 施工图纸及工程量清单所包含容。

二标段围为:自桩号K1+000.00至桩号K1+833.90(浆砌石护坡、植草砖拆除;导流明渠及围堰施工,明渠两侧土方开挖、基础开挖;箱涵工程:砂砾石垫层填筑、混凝土垫层、伸缩缝止水等;土方回填:渠道两侧土方回填;苗木移栽;拆除及道路恢复等)。 计划工期:145 日历天,计划开工日期:待定(开工日期以现场批准的书面开工报告为准),计划竣工日期:待定 质量要求:符合国家相关质量验收标准,合格工程。 二、总体施工组织布置及规划 2.1布置原则 施工总平面布置,将直接关系到施工总进度计划的实施及安全、文明、环保管理水平的高低,为保证现场施工顺利进行,根据本合同段工程量的分布和现场考察情况,本着满足施工,节约投资的原则,对施工场地进行优化布置。 2.2施工水布置 施工用水主要有生活用水、生产用水和消防用水。生产用水是混凝土养护、绿化施工及施工防尘等,均考虑由灌车拉运供给, 水源采用附近市政管网取水或农田机井抽取;生活用水考虑按本标段高峰人员数量计算,水源采用附近市政管网取水。消防用水采用水罐储备,供需水量10 m3。 2.3基坑简介: 1、地表水: 工程区地表水主要为太平河河水,受大气降水补给和沿途生活污水以及工业污水补给。沣河一级阶地河段地表水水化学类型为HCO3—Mg型水,矿化度为0.526g/l,

深基坑应急预案

淀川盛馀(合肥)高科技钢板有限公司 1#建筑(生产厂房)设备基础基坑施工 应 急 预 案 专 项 方 案 编制单位: 编制人: 校核人: 复核人: 审核人: 审批人:

本工程是基坑工程,结合本工程的特点、重点、难点,特设应急预案,具体措施如下: 1.1、组织机构 1.1.1.成立应急抢险领导小组 组长及组员由公司领导人员组成。 1.1.2.成立应急抢险工作小组。 组长及组员由本单位选派的现场施工管理人员组成。 1.2、应急内容 一旦发生基坑发生事故其直接损失和社会影响将远大于一般的土建工程,因此我们在施工中采用风险管理的科学方法,全过程、全方位地分析、监督、控制、处置各种风险因素,确保工程安全。为此,我们特编制本工程的围护结构施工、基坑开挖施工的应急内容如下: 1.2.1. 坑底出现流砂; 1.2.2. 坑底承压水突涌; 1.2.3. 基坑纵向边坡失稳滑坡; 1.2.4. 坑底隆起; 1.2.5. 基坑围护结构位移过大; 1.2.6. 围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂; 1.3、应急处置 针对可能产生上述现象的因素,按预案进行处理。 1.4、应急方案 1.4.1. 坑底出现流砂; (1)停止开挖基坑 (2)回填土方压住流砂 (3)分析原因,制定进一步对策 a. 采取坑内降水补救措施,降低地下水位,阻止流砂的发生。 b. 将板桩紧贴围护结构打入坑底。增大围护结构入土深度,减小动水压力,阻止流砂发生。 1.4. 2. 坑底承压水突涌; (1)停止开挖基坑,加强基坑内排水。

(2)采取坑内降承压水补救措施,降低承压水压力,阻止突涌发生。 1.4.3.基坑内纵向边坡失稳滑坡 (1)如边坡坡度太陡,修复边坡时应放缓边坡。 (2)加强基坑周边地面明排水,采取有效措施阻止地面水侵入基坑。 (3)采取边坡内、外降水的补救措施。 (4)修复塌方或滑坡的边坡前,先在坡脚外做临时支护,再按安全坡度放坡修复边坡,并做好护坡工作。 1.4.4.坑底隆起 (1)加设基坑外沉降监测点。 (2)坑内加载或坑内沿周边插入板桩防止外土向坑内挤压,坑底土体降水处理。 (3)坑内按实际情况作坑底地基土加固,然后挖至标高。 1.4.5.基坑围护结构位移过大 (1)立即停止开挖,在薄弱部位紧贴土面设置临时支撑,控制围护结构继续位移。 (2)根据监测报告和位移情况,找出围护结构位移原因,制定具体对策。 a等到坑内井点预降水达到降水深度,坑内外地基加固土体达到令期或设计强度时再开挖基坑。 b严格执行分段、分层、分块、限时开挖要求,限时支撑到位的基坑开挖原则。 1.4.7. 围护结构缺陷,导致基坑开挖阶段渗漏水甚至涌土、喷砂 (1)如果开挖过程中发现地下墙接缝夹泥宽度超过20mm(砂土、砂质粉土)、50mm(粘土、粘质粉土),应随开挖面暴露及时用钢板封堵地下墙接缝,并用水泥浆灌满钢板与地下墙间隙。 (2)如果开挖过程中发生渗漏,应视渗流部位、流量、渗漏点大小分别采用下列方法: a. 如果渗漏点局限于开挖面以上,且渗漏量不大,宜采用双快水泥抽槽压注聚氨酯的方法封堵。 b. 如果渗漏点局限于开挖面以上,且渗漏量不大,宜在渗漏点打入泄水管,用钢管和双快水泥封堵泄水管周围,待周围封堵材料达到强度后关闭泄水管阀门。 c. 如果渗漏点延伸自开挖面上至开挖面以下,应在基坑外渗漏点附近压注双液浆,注浆采用压力控制,最高压力不得超过0.3Mpa。 d. 如果渗漏点延伸自开挖面上至开挖面以下且流量较大,应在基坑内局部回填至流量减小后,在基坑外渗漏点附近压注聚氨酯。
