昆明市寻甸县联合乡北河等2村土地整治项目

内容提要:

专业工作特点

监理工作流程

安全监理控制目标及控制要点

监理的工作方法及措施

项目监理机构(章):

专业监理工程师:

总监理工程师:

日期:

云南易通工程监理咨询有限公司

目录

一、总则

二、工程概况及工程特点

三,参建单位

四,监理工作流程

五、监理工作控制要点及目标值

六、监理工作的方法与措施

一、总则

1、编写目的,为了指导监理人员有效地控制本工程质量,实现监理规划目标;同时也为施工人员了解工程施工程序及工程质量要求,相互勾通信息,减少失误而编制。

2、编写依据:

(1)业主和承包签订的施工合同;

(2)设计图纸、文件、资料。

(3)已批准的监理规划。

(4)施工组织设计

(5)与本工程施工内容相关的质量标准。技术条款、规程、规范,《土地开发整理施工规范》,《公路工程施工规范》GL260-98,《砌体工程施工及验收规程》GB50203-98;《水利水电建设工程验收规程》SL223-1999。《建筑工程质量评定标准》GBJ301-88等编制。

3、适用范围

本细则适用于土地整理项目工程的监理,本细则根据项目土地平整项目、及生产田间道路工程、水利设施中农渠、沟渠、涵、及机井等配套设施工程。

二、工程概况及工程特点

1、土地平整工程

项目区地形较为平坦,比较好整。按规程要求,按照“田成方、林成行、路成框、渠相连”的要求,考虑当地机械化耕作的需要,规划对项目区土地分块进行土地平整。耕作田块的长度按照耕作机械工作效率、田块平整度、灌溉均匀程度、灌排水畅通度及防止风害等要求。

2、农田水利工程

2.1农沟开挖

项目区周边均有数条排水沟存在,所以项目区内只规划排水农沟,与其周边斗沟相连,共同组成项目区的排灌体系。项目区排水开挖农沟37972 米,

2.2田间道路工程

按照方便田间作业以及农产品和农作物质(化肥、农药)运输,节约耕地的原则,结合项目区内及区外已有道路状况,布设田间路和生产路;生产路联系田与田之间;田间路联系村与田之间。项目区内道路规划成网,且能使田间机械操作达到所有田块。项目区内道路分田间路、生产路两级修建,对项目区内现在存在的连接村与村或村庄对外的主要道路保留其现有宽度,只按田间路的投资标准进行修建。规划生产路其中路面宽3.5米,田间路24098米、生产路13258米。

二,工程概况及工程特点

本工程为昆明市寻甸县联合乡北河等2村2015土地整治项目

1.建设地点:寻甸县联合乡北河凹子2个村委会

2.建设规模:543公顷

3.工程投资预算:1848.08万元

4.工程施工费:157

5.52万元

5.土地平整面积:371.3836公顷

(1)平整土方量:603607立方米

(2)表土剥离:1114155立方米

6.灌溉与排水工程:

(1)农沟:37.972千米(27条)

(2)水窖:137个(15m3)

(3)水池:2个(50m3)(100m3)

(4)涵洞:85座

6.(1)田间路:23.323千米

(2)生产路:15.363千米

其中;

第一标段:第二标段:

1.土地整治:128.2212亩 1.土地整治:1209.7695亩

2.田间道:7171米 2.田间道:3325米

3.生产路:3537米 3.生产路:4408米

4.水窖:37个 4.水窖:38个

5.涵洞:16个 5.涵洞:26个

6.农沟:9928米 6.农沟:10261米

7.挡墙:100米7.挡墙:150米

第三标段:第四标段:

1.土地整治:125

2.326亩 1.土地整治:1185.3405亩

2.田间道:6312米 2.田间道:7290米

3.生产路:3546米 3.生产路:1767米

4.水窖:32个 4.水窖:30个

5.涵洞:26个 5.涵洞:17个

6.农沟:9875米 6.农沟:7909米

7.挡墙:200米7.挡墙:100米

二,工程内容:工程主要以土地整治为主,把农用土地进行平整。在农用土地中产生的道路,农沟,水窖,涵洞进行施工。本工程总投资为5430万元参加建设单位:

(1),建设单位:昆明市寻甸县国土资源局

(2),建设地点:寻甸县联合乡北河凹子等2村委会

(3),设计单位:云南世软科技有限公司

(4),监理单位:云南易通工程监理咨询有限公司

(5),承包单位:一标,云南振永水利水电有限公司,二标,新平新乡建筑有限责任公司,三标,湖北金瑞建筑工程有限公司,四标,云南汇川水利水电工程有限公司。

合同工期:自合同签订之日起至项目各单位工程竣工验收,至保修期满止。工程造价:1848.08万元

工程特点

1、全过程:从土地整治,田间道和生产路土方开挖、深坑回填、水窖钢筋砼桩桩基、筏板基础到主体施工、绿化工程,全过程的安全监理,时间长,专业范围广。

2、施工单位众多,施工人员良莠不齐:由于涉及全过程监理,导致施工单位众多、交叉施工不可避免,施工人员大部分为基础劳动力,安全意识和安全防护能力较差,安全教育和安全检查的责任重大。

4、监理单位要求各施工单位必须严格遵循工程施工安全规则和规章制度以及业主的各项要求,确保工程施工安全。作为监理单位,必须严格监督施工单位制定周密可行的施工组织方案和措施,建立健全安全保证体系,按设计文件、施工规范和有关安全施工的规定进行施工,同时配合业主等相关部门,确保工程的施工安全。

三、参建单位

承担单位:寻甸县国土资源局

监理单位:云南易通工程监理咨询有限公司

设计单位:云南世软科技有限公司

施工单位:一标.云南振永水利水电有限公司,二标.新平新乡建筑有限责任公司,三标.湖北金瑞建筑工

四,监理工作的流程

3.1监理工作流程图

①开工申请的程序

②施工进度程序

③造价控制程序

④施工监理质量控制流程表

3.2工地例会

3.2.1在施工过程中,总监理工程师应定期主持召开工地例会。会议纪要应由项目监理机构负责起草,并经与会各方代表会签。

3.2.2工地例会应包括以下主要内容:

(1)检查上次例会议定事项的落实情况,分析未完事项原因;

(2)检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施。

(3)检查分析工程项目质量状况,针对存在质量问题提出改进措施。

(4)检查工程核定及工程款支付情况。

(5)解决需要协调的有关事项。

(6)其他有关事宜。

3.2.3总监理工程师或专业监理工程师应根据需要及时组织专题会议,解决施工过程中的各种专项问题。

四、监理工作控制要点及目标值

项目监理重点是“四控制、二管理、一协调”即投资控制、进度控制、质量控制、安全控制、合同管理、信息管理、组织协调,达到施工合同中规定的控制的目标。

4.1投资控制,根据项目投资计划、工程进度计划进行投资控制,投资目标、控制工程投资在合同价内,不超过概算。

4.2进度控制,用动态的原理,对影响进度的主要因素,如资金、材料、劳力、组织管理、机械及气候等因素进行系统综合分析,找出影响进度原因,提出调整措施,随时修正进度计划。进度目标,满足度汛要求。且不超过合同工期。

4.3质量控制:主要的事前质量控制,事中质量控制,事后质量控制三方面着手,以数据为基础,以事实为依据,经规范为准绳,严把质量关,坚持预防为主,防检结合的方针,严格按照监理工作程序控制落实施工单位“三检制”,严格把工序交接检查检验制度。

4.4 安全控制:严格审查承包商提交的施工现场平面图,安全通道、消防设施,电缆架设必须符合安全操作规程中的要求。在施工过程中对用电安全、施工区域与非施工区域护栏设置、机械设备、消防重点检查,现场施工人员的操作、作业的环境和条件是否符合安全生产的要求。对特殊工种操作人员必须严格审查上岗操作证,严防违章操作。督促施工企业建立健全劳动安全生产教育培训制度,使其务必进行三项教育:一是新工人的“三级”教育,二是特殊工种的专业安全技术教育,三是新工艺和换岗人员的新岗位的安全教育、监督施工企业做到,未经安全生产技术培训的人员不得上岗。

五、监理工作的方法与措施

5.1收集和验证业主提供的产品

5.1.1监理方应收集和验证业主提供的产品,业主提供的产品包括:

(1)工程勘测、设计资料;

(2)施工承包合同;

(3)施工招投标文件、中标通知;

(4)设计文件(含变更通知、设计图纸、设计说明等);

(5)其它。

5.1.2监理方主要对业主提供的产品进行下列内容验证的:

(1)业主单位提供产品的完整性;

(2)勘测、设计文件的有效性(是否有有效图章和签名等);

(3)其它文件的真实性。

5.1.3监理方应安排专人对验证合格产品保存、管理,作好验证和收发文登记(以下简称登记),并在监理日志上作好记录(以下简称记录)。

5.1.4监理人员在使用过程中,如丢失、损坏或不适用情况,应立即向业主汇报,同时予以记录说明,并作好记录。

5.2监理准备工作

5.2.1总监理工程师组织监理人员学习有关规程规范、设计文件以及质量记录表式的填写方法。

5.2.2总监理工程师组织分析监理工程特点,进行质量策划,在专业工程开工前,完成相关专业工程监理实施细则编写工作。

5.2.3制订监理工作制度。

5.2.4总监理工程师应根据专业工程的特点,并按工作内容组织监理人员制定监理工作程序。

5.2.5总监理工程师根据业主的要求,参与施工招标和签订施工承包合同。

5.2.6监理工程项目划分

(1)监理工程项目划分的依据。

①经批准的设计文件、施工图纸。

②招投标文件、承包合同中采用的技术标准,施工部署等。

③从土地平整、农田水利、道路工程施工质量评定规程的有关条款。

(2)工程项目划分的主要原则。

①同一单位工程中,同类型各分部工程的工程量,不宜相差太大,不同类型的各分部工程投资不宜相差太大,差额不宜超过50%。

②每一单元工程中分部工程数目不宜少于5个。

③单元工程为分部工程中由一个(无序)或几个(有序)二种完成的最小综合体。

④单元工程为分部工程中按设计、结构、施工部署或质量考核的要求划分的层、块、段。

(3)监理方应会同业主、承包单位依据有关规程、规范和工程特点进行详细的项目划分。必要时报中心工程技术部审查。

(4)总监理工程师应将工程项目划分结果报业主方审批,然后将批准的工程项目划分表发送到业主和承包单位作好登记和记录。

5.3施工准备阶段监理工作

5.3.1签发开工通知

5.3.1.1在具备以下条件时,由总监理工程师在施工合同规定的期限内,向承包单位发出《开工通知》,并报送业主,作好登记和记录。

(1)工程开工报告(施工许可证)已获业主的政府主管部门批准;

(2)提供了完整的施工承包合同、委托监理合同。

(3)提供的设计文件有效,且能满足工程进度的需要;

(4)征地拆迁工作能满足工程进度的需要;

5.3.1.2工程项目没有满足上述条件时,总监理工程师应及时向业主报告,请业主给以明确答复。在明确答复后,可根据实际情况签发《开工令》。

作好登记和记录。

5.3.1.3当承包单位在接到《开工令》后,督促承包单位及时组织人员、调配施工设备、材料进入工地。从开工日起按签订施工合同时的进度计划进行施工准备。

5.3.1.4监理方应发出《监理工程师通知单》要求施工单位详细说明不能及时进行施工准备的原因并提交确保工期措施,做好登记和记录。

5.3.2及时组织或参加设计交底

5.3.2.1在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对图纸中存在的问题通过业主向设计单位提出书面意见和建议。

5.3.2.2监理人员应及时组织或参加由业主组织的设计交底会,总监理工程师应对设计交底会议纪要进行签认,并作好记录。

5.3.2.3在设计交底提出的问题和合理化建议得到解决和确认的基础上,由总监理工程师在施工合同规定的期限内向承包单位签发工程师图纸。作好登记和记录。

5.3.3审查施工单位的开工报审文件

5.3.3.1工程项目开工前,总监理工程师应组织专业监理工程师审查承包单位报送的施工组织设计(方案),提出审查意见,并经总监理工程师在《施工组织设计(方案)报审表》上审核、签认后报业主,做好记录。

5.3.3.2工程项目开工前,总监理工程师应审查承包单位现场管理机构的质量管理体系、技术管理体系和质量保证体系,确能保证工程项目施工质量时予以确认,在报审表上予以签认。作好记录,。对质量管理体系、技术管理体系和质量保证体系主要审核以下内容:

(1)质量管理、技术管理和质量保证的组织机构;

(2)质量管理、技术管理制度;

(3)专职管理人员和特种作业人员的资格证、上岗证。

5.3.3.3如果有分包工程时,分包工程开工前,专业监理工程师应审查承包单位报送的分包单位资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师在《分包单位资格报审表》上予以签认作好记录。对分包单位资格应审核以下内容:

(1)分包单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证;

(2)分包单位业绩;

(3)拟分包工程的内容和范围,在合同中有规定。

(4)专职管理人员和特种作业人员的资格证、上岗证。

5.3.3.4专业监理工程师应按以下要求对承包单位报送的测量放线控制成果及保护措施进行检查,符合要求时,专业监理工程师对承包单位报送的《施工测量定位成果报验申请表》上予以签认,做好登记和记录,检查内容为:(1)检查承包单位专职测量人员的岗位证书及测量设备检定证书;

(2)复核控制桩的校核成果、控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。

监理方可以指示承包单位在监理人员的监督下进行抽样复测,当复测中发现有错误时,督促承包单位按照监理机构的指示进行修正或补测。

5.3.3.5专业监理工程师应审查承包单位报送的《工程开工/复工报审表》及相关资料,具备以下开工条件时,由总监理工程师签发,并报送业主,做好登记和记录。

(1)施工组织设计及前述各项申请表(报审表)已获总监理工程师批

准;

(2)承包单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实;

(3)其它准备工作已完成。

5.3.3.6工程项目开工前,监理人员应参加由业主主持召开的第一次工地会议。第一次工地会议纪要应由监理机构负责起草,并经与会各方代表会签。第一次工地会议应包括以下主要内容:

(1)业主、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;

(2)业主根据委托监理合同宣布对总监理工程师的授权;

(3)业主介绍工程开工准备情况;

(4)承包单位介绍施工准备情况;

(5)业主和总监理工程师对施工准备情况提出意见和要求;

(6)总监理工程师介绍监理规划的主要内容;

(7)研究确定各方在施工过程中参加工地例会的主要人员、召开工地例会周期、地点及主要议题。

5.3.3.7在专业工程开工前,专业监理工程师应组织监理实施细则交底。作好登记和记录。

5.3.3.8监理机构应根据有关法律、法规和规章以及合同的有关规定,检查、监督承包单位安全工作的实施。监理方在检查中发现施工中存在不安全因素时,应及时指示承包单位采取有效措施予以改正,若承包单位故意延误或拒绝改正时,监理方有权责令其停工整改。

5.4施工过程监理

5.4.1工程质量控制方法与措施

(1)在施工过程中,当承包单位对已批准的施工组织设计进行调整、补充或变动时,应经专业监理工程师审查,并由总监理工程师签认。

(2)专业监理工程师应要求承包单位报送重点部位、关键工序的施工工艺和确保工程质量的措施,审核同意后在《施工方案报审表》上予以签认。作好登记和记录。

(3)当承包单位采用新材料、新工艺、新技术、新设备时,专业监理工程师应要求承包单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后在《施工组织设计及方案报审表》上予以签认。作好登记和记录。

(4)监理机构应对承包单位在施工中报送的施工测量放线成果进行复验和确认。

5.4.6检验工程材料、构配件和设备

专业监理工程师应对承包单位报送拟进场的工程材料,《工程材料/构配件/设备报审表》及其质量证明资料进行审核,并对进场的实物按照委托监理合同约定或有关规范规定的比例采用平行检验或见证取样方式进行抽检。

5.5水利及道路工程的地基质量标准与检验方法

5.5.1地基处理

(1)沟渠清理的边界应在设计基面边线外30-50cm。

(2)根据设计要求,将表层杂草、树根、石块、淤泥、腐殖土、泥炭以及杂物清除。

(3)清基完毕后,应对基底进行平整压实。

(4)在清基过程中,如出现软弱基础,应根据设计要求进行加固处理。若发现不明地质情况时,应立即报告监理工程师或业主,与设计、勘探单位联

系,共同研究处理。

(5)清基的弃土、杂物、废碴等,应运到指定的场堆放。

5.5.2浆砌石的质量控制

(1)砌筑前,先根据设计图纸尺寸进行槽开挖,开挖弃土应运指定地方。

(2)浆砌石料须选用质地坚硬、不易风化之石料,其抗水性、抗压强度、几何尺寸等均应符合设计要求。宜采用块石砌筑。水泥标号不低于325号。

(3)砌筑前应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。

(4)砂浆配合比应按设计标号通过试验确定,同时应具有适宜的和易性。配制砌筑用的水泥砂和小石子砼,应按设计强度等级提高20%,在施工中随拌随用。常温拌成后应在3-4h内使用完毕,如气温超过30℃,则应在2h内使用完毕。使用中如发现泌水现象,应在砌筑前再次拌合。所拌水泥砂浆应在砌筑现场随机制取试件。水泥砂浆的稠度可用标准圆锥沉入度表示,以40-70mm为宜,小石子砼的坍落度以70-90mm为宜。

(5)应采用坐浆法分层砌筑,铺浆厚宜为3-5cm,随铺浆随砌石。砌缝需用砂浆填充饱满,不得无浆直接贴靠,砌缝内砂浆应采用扁铁捣密实。严禁先堆砌石块再用砂浆灌缝。上下层砌石应错缝砌筑,砌体外露面应平整美观,外露面上的砌缝应预留约4cm深的空隙,以备勾缝处理。水平缝宽不大于2.5cm,竖缝宽应不大于4cm。

(6)砌筑因故停顿,砂浆已过初凝时间,应待砂浆强度达到2.5Mpa 后才可继续施工。在继续砌筑前,应将原砌体表面的浮渣清除。砌筑时应避免

振动下层砌体。

(7)砌筑完毕后应保持砌体表面湿润做好养护。

(8)不规则石块砌体应用铺浆法砌筑,灰浆应饱满。内部石块间较大的空隙,应先灌填砂浆或细石砼并认真捣实,再用碎石块嵌实,不得采用先填碎石块,后塞砂浆的方法。当最低气温在0-5℃时,应注意表面保护;最低气温在0℃以下时,应停止砌筑。砌筑过程中如遇中雨或大雨,应停止砌筑,并将已砌筑石块中的空隙用砂浆或细石砼填实,然后加以遮盖,然后加以遮盖,雨后应清除积再继续砌筑。

(9)质量检查

对合同规定的材料和工程设备,监理机构应按与承包单位按商定的时间和地点共同进行检查和检验。若监理方未按商定的时间派员到场参加检查或检验,除监理方另有指示外,承包单位可自行检查或检验,并立即将检查或检验结果提交监理方。监理方应在事后确认承包单位提交的检查或检验结果,若监理方对承包单位自行检验的结果有疑问时可进行抽样检验,作好记录。

监理人员对未经验收或验收不合格的工程材料、构配件和设备,应拒绝签认,并签发《监理工程师通知单》,书面通知承包单位限期将不合格的工程材料、构配件和设备撤出现场,作好登记和记录。

5.6对于业主提供的工程设备

(1)合同规定由业主提供的工程设备的名称、规格、数量、交货地点和计划交货日期,均规定在专用合同条款中。

(2)承包单位应根据合同进度计划的安排,提交一份满足工程设备安装进度要求的交货日期计划报送监理机构审批,并抄送业主。监理机构收到上述交货日期计划后,应与业主共同协商确定交货日期。

第二期厂房新建工程安全监理实施细则 推荐工程施工建筑技术交底组织设计监理方案模板安全实施细则

目 录 一、工程项目概况–––––––––––––––––––––2 二、安全目标值––––––––––––––––––––––2 三、安全监理依据–––––––––––––––––––––3 四、安全监理内容–––––––––––––––––––––3 五、安全监理工作流程–––––––––––––––––––4 六、监理工作控制要点细则–––––––––––––––––5 七、文明标化工地––––––––––––––––––––11 八、安全组织网络图–––––––––––––––––––17

一、本工程概况: 工程名称:第二期厂房F3、F4新建工程 工程地址:位于南汇区秀浦路 工程规模:总建筑面积约148158.78平方米 建设单位: 设计单位: 勘察单位: 监理单位: 总包单位:  本工程位于南汇区康桥工业园区,总用地面积为58091.98平方米。 二:安全目标

通过有效地控制施工中人为的冒险性,盲目性,和随意性的行为造成不安全因素的发展,把可能发生的事故消灭在萌芽状态,预防是消除患的最佳  途经,最终以安全第一、预防为主,实现重大伤亡事故为零。争创标化工地、优质工程。 三:安全监理编写依据 1.安全监理委托合同; 2.安全监理手册; 3.《中华人民共和国建筑法》; 4.《上海市安全生产条例》; 施工企业安全生产评价标准JGJ/T77-2003 5.JGJ59—99建筑施工安全检查标准; 6.JGJ46—88《施工现场临时用电安全技术规范》; 7.JGJ80—91《建筑施工高处作业安全技术规范》; 8.JGJ33—86《建筑机械使用作业安全技术规程》; 9.国家的安全生产方针,各级政府安全生产法规,行业安全生产规范性文件与技术规范和标准等。 四.安全监理内容 1.审核承包单位安全资质 2.监督安全生产协议书的签订与实施 3.审核承包商编制安全技术措施并监督实施 4.监督承包按规定标准搭设安全设施

土地整理项目监理规划

湖北省大悟县新城镇低丘岗地改造项目茶 园示范标段 监理规划 编制人: 审核人: 批准人: 湖北华泰工程建设监理有限公司 大悟县土地整理项目监理部 二OO九年十二月

湖北省大悟县新城镇低丘岗地改造项目茶园示范标段 监理规划 一、工程项目概况 本工程项目位于整个项目区中部、环形道路两侧沿线,工程面积分别约3000亩,主要涉及新城镇江冲、沿河、新城等三个村委会。 二、项目工程施工内容及布局 本标段主要工作内容为包括四个方面分别为:土地平整、农田水利、道路等工程及防护林,具体如下: 土地平整工程主要为水平梯田建设及田坎建设,拟平整面积为1360亩,平整土方69331方,修建石田坎5364米; 农田水利工程主要为现有渠道清淤加固、坡面排水沟、灌排沟新建、护路沟新建及相关水工建设,其中修复现有渠道一条共729米,排水沟8条,共1967米,灌排合一沟四条,1107米,护路沟25条,共11032米;新建过路涵管5类35座;陡坡16座;清淤加固塘23口,并配套卧管式放水口23座; 田间道路工程主要为4米宽田间道及2米宽生产道的修复和新建,其中修复田间道4条,共5113米,新建生产路7条共2373米,修复生产道3条共1226米,并在修复田间道1沿沿河水库段设臵防护栏一座总长148米; 防护林工程主要为栽植防护林,根据当地气候及习惯,拟在修复田间道两侧栽植乌桕,间距3米,共植树3409棵。 三、监理工作目标

1、工程造价:在满足质量和进度要求的前提下,以本工程概算总投资为控制额。 2、工期目标:本项目工程计划工期为××日历天,××年××月××日开工,××年××月××日竣工。施工中,要严格监督承包商按已批准的计划进度施工,以确保工期目标的实现。 3、质量目标:合格工程 单元工程质量等级评定标准及具体实施办法,依据设计要求及有关规范实施。 四、监理工程范围 湖北省大悟县新城镇低丘岗地改造项目茶园示范标段施工阶段的全过程监理。 五、各参建单位 建设单位:大悟县国土资源局 承担单位:大悟县土地整理中心 设计单位:安徽正地土地咨询有限公司 监理单位:湖北华泰工程建设监理有限公司 施工单位:××工程有限公司 六、监理工作依据 实施监理工作的基本依据主要有以下几方面: 1、建设工程相关的法律、法规、规章。主要有:《中华人民共和国公司法》、《中华人民共和国招标投标法》、《水利工程建设项目招标

土地整理项目监理规划范本

第一章工程概况 项目名称:xxxxxx土地整理项目工程。 项目业主:xxxx国土资源局。 建设地址:xxxxxx村、xxxxx村。 建设期限:150个日历天。 建设规模:项目区整理面积xxx亩。 主要工程容: 1、改建条石浆砌排灌渠xxxx米 2、新建U型槽排灌渠xxx米 3、蓄水池xxx口 4、改建村道、田间道xxxx米 5、新建中心村xx个、聚居点xxx个(基础建设) 第二章监理依据 1、国家和地方现行的有关工程建设及建设监理的法律、政策、规及标准; 2、政策批准的建设计划、规划许可证及其它有关文件; 3、监理合同及业主认可的其它监理工作文件; 4、正式的设计文件、图纸、说明及设计变更; 5、依法成立的与本工程有关的工程建设合同或协议。

第三章监理工作围、目标 第一节监理工作围 对土地平整工程、农田水利工程、田间道路工程、中心村聚居点工程施工阶段进行工程质量、进度、投资控制、安全生产监理、合同、信息管理及组织协调。 第二节监理工作目标 监理工作总目标:我公司将以优质的服务使本工程建设达到合同约定的质量、进度、投资、安全目标,并尽力使业主在整个建设过程中感到满意、放心。 质量目标:工程质量达到《工程施工合同》所约定的质量标准,在工程预定的投资围及预期的工期,实现最佳的质量效果。 进度目标:做好进度控制,实现7个月合同工期要求,确保项目在预定的期限交付使用。 投资目标:按照《施工图设计》确定工程量和招标单位发出的工程量变更通知所明确的工程量,严格制订现场计量及技术经济签证制度,以不突破《施工合同》中所约定的工程价款总额为投资控制目标。 安全、文明施工目标:以控制工程项目安全目标为中心任务,通过预控、规、科学、有序的管理,严格执行省、市行政主管部门对安全文明施工颁发的有关规定,实现施工无重大质量安全事故,无重大伤亡事故,创文明施工现场。 第四章项目监理组织机构

园林绿化工程安全监理实施详尽细则

园林绿化工程安全监理实施详尽细则

咸嘉生态文化城镇带 (南外环、太乙大道及规划七路)绿化工程 施工安全 监 理 细 则 编制 批准 编制时间: 咸嘉生态文化城镇带(南外环、太乙大道及规划七路) 绿化工程项目监理部

目录 一、工程项目概况 (3) 二、安全监理实施细则的编制依据 (4) 三、监理范围 (4) 四、监理工作流程 (4) 〈一〉监理工作依据 (5) 〈二〉施工监理工作程序 (5) 五、监理工作控制要点及目标值 (8) 〈一〉本工程监理预控措施 (8) 〈二〉本工程施工安全监理控制要点及目标值 (9) 六、监理工作方法及措施 (10) 〈一〉主要工程安全检查要点 (10) 〈二〉监理工作内容 (11) 〈三〉安全施工监理手段 (14) 〈四〉安全施工监理措施 (15)

咸嘉生态文化城镇带 (南外环、太乙大道及规划七路)绿化工程 安全监理实施细则 安全生产始终贯穿于整个建设工程的全过程,安全监理工作的主要任务是贯彻落实国家的安全生产方针、政策、法律、法规,督促施工单位按照国家有关安全生产的现行法律、法规和标准进行生产施工,消除施工中的冒险性、盲目性、随意性及违反各种操作规程的现象。 市政工程的安全监理工作不仅要监督检查各部位安全文明生产的安全防护措施的贯彻落实情况,还应该监督检查施工中各项安全措施的落实,以达到预防安全事故、控制和减少各类伤亡事故的发生,确保安全生产。 为了更好的贯彻落实《建筑法》、《安全生产法》、《建设工程安全生产管理条例》等法律法规,更充分的发挥监理单位所起的监督、帮助、促进、协调、服务的作用,落实安全监理责任,结合本工程实际情况,特制定本工程安全监理实施细则,以指导安全监理工作有效开展。 一、工程概况 工程名称:咸嘉生态文化城镇带(南外环、太乙大道及规划七路)绿化工程工程地点:南外环、太乙大道及规划七路沿线两侧 建设单位:咸宁市政府投资项目建设管理局 监理单位: 设计单位:湖北淦川园林景观设计有限公司 施工单位:湖北碧云园林绿化有限责任公司 工程规模: 总规模:181872.6㎡。 规划七路,红线范围:128339.1㎡。道路总长为2500m。绿化面积为57657.7㎡。草沟面积为6634.2㎡.湿沟为3860m。 太乙大道,道路总长为2880m。景观面积为68144.7㎡。绿化面积为64841.7㎡。海绵体面积为9677.7㎡。

土地整理监理细则(新版).

昆明市寻甸县联合乡北河等2村土地整治项目 监 理 实 施 细 则 内容提要: 专业工作特点 监理工作流程 安全监理控制目标及控制要点 监理的工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 云南易通工程监理咨询有限公司

目录 一、总则 二、工程概况及工程特点 三,参建单位 四,监理工作流程 五、监理工作控制要点及目标值 六、监理工作的方法与措施 一、总则

1、编写目的,为了指导监理人员有效地控制本工程质量,实现监理规划目标;同时也为施工人员了解工程施工程序及工程质量要求,相互勾通信息,减少失误而编制。 2、编写依据: (1)业主和承包签订的施工合同; (2)设计图纸、文件、资料。 (3)已批准的监理规划。 (4)施工组织设计 (5)与本工程施工内容相关的质量标准。技术条款、规程、规范,《土地开发整理施工规范》,《公路工程施工规范》GL260-98,《砌体工程施工及验收规程》GB50203-98;《水利水电建设工程验收规程》SL223-1999。《建筑工程质量评定标准》GBJ301-88等编制。 3、适用范围 本细则适用于土地整理项目工程的监理,本细则根据项目土地平整项目、及生产田间道路工程、水利设施中农渠、沟渠、涵、及机井等配套设施工程。 二、工程概况及工程特点 1、土地平整工程 项目区地形较为平坦,比较好整。按规程要求,按照“田成方、林成行、路成框、渠相连”的要求,考虑当地机械化耕作的需要,规划对项目区土地分块进行土地平整。耕作田块的长度按照耕作机械工作效率、田块平整度、灌溉均匀程度、灌排水畅通度及防止风害等要求。 2、农田水利工程 2.1农沟开挖 项目区周边均有数条排水沟存在,所以项目区内只规划排水农沟,与其周边斗沟相连,共同组成项目区的排灌体系。项目区排水开挖农沟37972 米, 2.2田间道路工程

(建筑工程安全)施工安全监理实施细则(修改版).

(建筑工程安全)施工安全监理实施细则(修改版)

新建铁路西安至成都客运专线工程 XCJL---6标 安全三防措施 编制: 审核: 批准: 天津新亚太监理公司西成客专监理站

2013年5月25 目录 1 编制依据 (3) 2 工程概况 (3) 3 安全监理工作的原则 (4) 4.1安全监理组织机构图 (5) 4.2各级监理人员安全职责 (5) 4.2.1总监理工程师职责 (5) 4.2.2安全监理工程师职责 (6) 5 安全生产形势评估 (6) 6 安全控制目标 (7) 7 安全监理工作内容 (7) 7.1施工准备阶段安全监理工作主要内容: (7) 7.2施工过程中安全监理工作的主要内容 (8) 7.3竣工验收阶段安全监理工作的主要内容: (9) 8 专项安全监控要点 (9) 8.1施工机械及施工用电 (9) 8.1.1施工机械 (9) 8.1.2施工用电................................ ............. .11

8.2路基工程 (14) 8.2.1一般规定 (14) 8.2.2路堤 (14) 8.2.3路堑 (15) 8.3.1轨料、道碴的装卸和搬运 (17) 8.3.2机械铺轨 (18) 8.4.3桩基础 ................................. . (22) 8.4.4桥梁墩台 (25) 8.4.5混凝土梁灌筑与架设 .................... .. (26) 8.4.6涵洞、渡槽、倒虹吸管 (31) 8.4.7防水层施工 (31) 8.6跨公路 (32) 8.6.1跨越公路、河道和构筑物施工需要做到“六不准、六到位” (32) 8.7沿、跨铁路既有线施工安全 (34) 8.7.1基本规定 (34) 8.7.2营业线施工分类 (36) 8.7.3施工计划的编制、审报及审批 (38) 8.7.4营业线施工安全控制和防范要点 (40) 8.7.5营业线道口安全 (41) 8.7.6电气化区段施工安全 (42)

(完整版)土地整理项目监理规划

第一章工程概况 项目名称:***县***乡***村土地整治项目 项目业主:***县土地整理中心 建设地址:***县***镇***村 建设规模:项目区整理面积98.7482公顷。 主要工程内容: 1、土地平整工程 土地平整工程动土方43886立方米。 2、农田水利工程 清淤沟渠0.37千米,共计动土方0.0891万方;新建农桥1座;埋设PVC125mm地下防渗管道7.816千米,阀门井18个,泄水井3个;扬水点10座,扬水点房10座;打机井3眼、建井房3座、安装潜水泵3台/套、并配套安装100KV A变压器2台/套、50KV A变压器1台/套、架设高压线路0.69千米、低压线路1.362千米; 3、路、田、林网化建设 砖面田间道2.44千米,新修生产路0.808千米,整修生产路1.804千米;布置农田防护林2440株。 第二章监理依据 1、国家和地方现行的有关工程建设及建设监理的法律、政策、规范及标准;

2、政策批准的建设计划、规划许可证及其它有关文件; 3、监理合同及业主认可的其它监理工作文件; 4、正式的设计文件、图纸、说明及设计变更; 5、依法成立的与本工程有关的工程建设合同或协议。 第三章监理工作范围、目标 第一节监理工作范围 对土地平整工程、农田水利工程、田间道路工程、中心村聚居点工程施工阶段进行工程质量、进度、投资控制、安全生产监理、合同、信息管理及组织协调。 第二节监理工作目标 监理工作总目标:我公司将以优质的服务使本工程建设达到合同约定的质量、进度、投资、安全目标,并尽力使业主在整个建设过程中感到满意、放心。 质量目标:工程质量达到《工程施工合同》所约定的质量标准,在工程预定的投资范围内及预期的工期内,实现最佳的质量效果。 进度目标:做好进度控制,实现7个月合同工期要求,确保项目在预定的期限内交付使用。 投资目标:按照《施工图设计》确定工程量和招标单位发出的工程量变更通知所明确的工程量,严格制订现场计量及技术经济签证制度,以不突破《施工合同》中所约定的工程价款总额为投资控制目标。

云南省土地开发整理项目管理实施细则(修订稿)

云南省土地开发整理项目管理实施细则 (修订稿) 第一章总则 第一条为加强和规范云南省土地开发整理项目申报、入库审批、工程施工、竣工验收、设施管护、资金使用及管理等工作,根据《云南省土地开发整理项目管理暂行办法》、《云南省新增建设用地土地有偿使用费财务管理暂行办法》、云南省《土地开发整理项目资金管理暂行办法》、《云南省财政厅国土资源厅关于调整新增建设用地土地有偿使用费使用方式的通知》等文件精神以及有关法律、法规和政策规定,结合云南省实际情况,制定本细则。 第二条本细则适用于云南省使用中央或地方新增建设用地土地有偿使用费、耕地开垦费、土地出让金用于农业土地开发部分等省级以上财政性资金安排实施的土地开发整理项目(以下简称“项目”)的管理工作。 第三条省国土资源厅负责本省行政区域内国家和省级土地开发整理项目的入库、实施、竣工验收等行政管理工作。所属土地整理机构具体负责土地开发整理项目的组织实施,受委托进行项目踏勘复核、入库材料和规划设计初审、项目实施监督及成果初验等技术性、事务性工作。

州(市)国土资源管理部门负责本地区行政区域内土地开发整理项目的监督管理,所属相关事业单位负责项目踏勘、材料初审等技术性事务性工作。 县(市、区)国土资源管理部门负责本行政区域内土地开发整理项目的实施管理,所属土地开发整理机构是项目实施的承担单位。 第四条各级国土资源管理部门和财政部门要积极配合,认真履行职能,加强对本行政区域内土地开发整理项目申报入库、项目实施、竣工验收、设施管护、资金使用等监督管理并提供技术服务,对拟上报的基本农田面积、灌溉水田面积、项目资金安排明细等有关情况进行核查。所需经费由省财政厅会同省国土资源厅在省级收取的新增建设用地土地有偿使用费中解决,按不超过当年国家和省级项目投资预算的2%安排,不得截留、挪用、挤占项目经费。 第五条项目管理坚持下列基本原则: (一)权利、义务和责任相统一的原则; (二)公开、公平、公正的原则; (三)简化程序、提高效率的原则; (四)、实行统一组织,分级管理的原则。

建筑工程安全文明施工监理细则

建筑工程安全文明施工监 理细则 The pony was revised in January 2021

×××

建筑工程安全文明施工监理细则 一.文明施工监理的有关标准、规范 1.JGJ59-99 《建筑施工安全检查标准》; 2.JGJ130-2001 《建筑施工扣件式钢管脚手架安全技术规范》; 3.JGJ128-2000 《建筑施工门式钢管脚手架安全技术规范》; 4.JGJ46-88 《施工现场临时用电安全技术规范》; 5.JGJ88-92 《龙门架及井架物料提升机安全技术规范》; 6.JGJ80-91 《建筑施工高处作业安全技术规范》; 7.广州地区建筑工程质量安全监督站2000年7月编排的《安全管理汇编》; 8.国家行业和地方的有关安全文明生产的法规、标准、规范等。 二.监理的安全文明施工责任 代表甲方对施工全过程的监理,负有安全文明施工的监理责任。 1.按照经济全同内容,落实安全技术措施费用; 2.根据安全责任制和管理目标,协调各施工队伍搞好安全生产管理工作,组织施工现 场全局性或专项的安全检查; 3.督促事故隐患的整改。 三.监理的主要工作内容 1.对施工单位进行各阶段安全文明施工监督交底; 2.检查施工单位“资质证书”、企业及现场安全生产体系、安全生产责任制;

3.检查施工单位及施工人员执行国家、行业和地方的安全生产法规和安全技术标准、 规范等的状况和有关安全行为; 4.对施工单位进行开工安全生产条件检查; 5.检查施工单位各分部(项)工程的安全技术方案(措施)的拟订及审批签字和落实 情况; 6.检查大中型施工机械、设施的安装、拆卸方案、安全措施的拟定及审批签字和落实 情况,检查其验收手续、准用证和年审记录; 7.检查施工单位的安全技术交底、职工安全教育、特殊工种上岗、现场安全检查记录 等,安全管理资料是否齐全有效; 8.督促施工单位进行经常性和定期性的安全文明施工检查,组织施工现场进行安全文 明施工大检查,配合地区安全监督机构进行安全文明施工的大检查,并督促施工单位整改,检查整改执行情况;实施安全、文明施工单位评分考核、竣工评定安全等级; 9.督促施工单位在施工全过程中做好安全文明施工资料的整理并移交归档。 四.安全文明施工监理 工程开工前将“关于安全文明施工对施工单位交底函”(见附件一)交付施工单位并按函件内容进行会议交底,督促施工单位迅速开展安全文明施工各项工作。 1.施工初期安全文明施工监理。 1)查验施工单位的“资质证书”,施工单位必须取得由建设行政主管部的签发的《施工许可证》、《余泥渣土排放证》等。 2)督促施工单位建立并落实安全生产责任制、安全管理目标、工地应有工程项目安全生产的第一责任人和直接责任人、防火责任人、专职工地安全员的任命书。

土地整治项目监理规划模板

土地整治项目监理 规划 1

XX高标准基本农田建设XX年度X镇土地整治项目 监理规划 XXX工程咨询有限公司 XXX项目监理部

资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。 X 年X 月 1

目录 一、监理工作的指导思想 ............................................ 错误!未定义书签。 二、监理工作的主要依据 ............................................ 错误!未定义书签。三.工程项目主要目标.................................................. 错误!未定义书签。四.监理工作范围、监理工作内容 ............................ 错误!未定义书签。五.监理组织.................................................................. 错误!未定义书签。 六、监理项目组成人员和任务 (15) 七. 施工监理工作程序、方法和制度 .......................... 错误!未定义书签。八.监理人员守则和奖惩制度 ..................................... 错误!未定义书签。 九、工程质量控制......................................................... 错误!未定义书签。 十、工程进度控制......................................................... 错误!未定义书签。十一、工程投资控制..................................................... 错误!未定义书签。十二、合同管理............................................................. 错误!未定义书签。十三、信息管理............................................................. 错误!未定义书签。十四、工程验收与移交................................................. 错误!未定义书签。

土地平整监理实施细则

献县西城乡蔡东村基本农田 土地整理项目-- 土地平整 工程监理实 施细则 河北深华工程建设项目管理有限公司西城乡土地整理监理部编制: 审核: 编制日期:二O—五年一月二十五日

献县西城乡蔡东村基本农田土地整理项目土地平整工程监理实施细则第1页、专业工程的概况及特点 _ 、编制依据 三、监理工作流程 四、监理工作的控制要点及目标值 五 、 监理工作方法及措施

献县西城乡蔡东村基本农田土地整理项目 土地平整工程监理实施细则 本细则是针对项目的土地平整单项工程而编制的,用于指导 开展工程施工过程中监理工作的文件。 一、专业工程概况及特点 土地平整是项目区的主要工程类型之一,是很重要的一个单项工 程。建设规模为25.9720公顷,通过土地整理、归并耕地,合理减少田坎,复垦废弃园地、沟渠,填埋坑塘等,合计净增加耕地20.478公 顷。对废弃园地进行土地平整,可增加耕地面积 2.4982公顷;对农村 道路平整可增加耕地面积1.7517公顷;开发未利用沙地16.5066公顷;整理废弃坑塘0.0830公顷;其他草地0.3199公顷,五项出地来源共出地20.478公顷,由于新修沟渠和道路需新占用耕地,使得最终净增 耕地为17.5498公顷,新增耕地率78.85%。 土地平整是土地整理项目工程建设的一项重要的内容,土地平整的中心任务是通过平整,使土地更适合种植或其它的需要。本项目区的土地平整设计主要考虑在满足灌排要求的基础上,合理调配土方,尽量保持平整单元内挖填方平衡,以减少运土工程量。由于项目区为高产农田区,土地耕作较为成熟,田块能够满足耕作、灌溉的基本要求。因此设计文件中在己有的田块内部不再进行土地平整,仅对废弃坑塘进行回填以及废弃宅基地拆迁。 土地平整单项工程主要工程内容及工程施工基本步骤如下: 1、项目区零星分布的废弃园地,进行土地整理后可变为耕性良 好的耕地,可新增耕地2.4982公顷;整理废弃坑塘0.0830公顷。废弃坑塘填埋施工工序为:划分施工作业区或段-运土并推土填筑-耕作层以下碾压-覆盖优质表土-就地平整(按设计要求标高并结合临近地块的排灌状况)。

建筑幕墙工程安全监理实施细则

. 余政储出(2013)53号地块 (幕墙工程) 安 全 监 理 细 则 编制: 审批: 浙江荣阳工程监理有限公司 杭行道项目监理部 2018 年7月5日

目录 一、专业工作特点 二、安全监理工作依据 三、安全监理工作的程序 四、安全监理工作的特点 五、安全监理工作的控制要点及目标值 六、安全监理工作的方法 七、安全监理工作的措施

一、专业工作特点 1、本项目办公T1楼、T2楼、T3楼、T4楼一二层商铺和商业楼幕墙工程,分为石材幕墙、玻璃幕墙、金属幕墙。干挂石材幕墙采用干挂式结构,热浸镀锌钢龙骨、不锈钢挂件 二、安全监理工作依据 (1)、《建筑施工安全检查标准》JGJ59-2011 (2)、《建筑施工安全检查标准》浙建建【1999】190号(3)、《建筑幕墙》GBT21086-2007 (4)、《金属与石材幕墙工程技术规范》(JGJ133 -2001)(5)、《建筑施工附着升降脚手架管理暂行规定》(建建【2000】230号) (6)、《建筑施工高处作业安全技术规范》(JGJ80) (7)、《建筑机械使用安全技术规程》(JGJ33-2001) (8)、《关于加强工程建设安全质量技术责任制的暂行规定》(浙建建【2003】35号) (9)、已批准的《监理规划》 (10)《幕墙安装工程施工方案》 (11)《建筑装饰装修工程质量验收规范》(GB50210-2001)三、安全监理的程序 (1).审查承包(分包)单位的有关安全生产的文件:

1) 《安全生产许可证》; 2) 安全生产管理机构的设置及安全专业人员的配备等; 3) 安全生产责任制及管理体系; 4) 安全生产规章制度; 5) 特种作业人员的上岗证及管理情况; 6) 起重机械的检测检验、验收、备案手续。 7)幕墙工程的安全生产操作规程 (2).审查承包单位幕墙安装工程专项施工方案: 1.审核幕墙安装工程施工方案的编写、审批: 1.1幕墙安装工程施工方案应由承包单位的专业工程技术人员编写; 1.2幕墙安装工程施工方案应由施工单位技术、质量、安全等有关部门进行联合会审; 1.3幕墙安装工程施工方案应由具有法人资格的施工单位技术负责人批准; 1.4幕墙安装工程施工方案应由分包单位报施工总承包单位审核、批准。 1.5幕墙安装工程施工方案应由施工总承包单位报监理单位审批认可; 1.6安全技术措施变更或修改时,应按原程序由原编制审批人员批准。 2、审核幕墙安装工程施工方案是否符合工程建设强制性标准。 幕墙工程的施工图、结构计算书、设计说明及其他设计文件中有关安

土地整理监理大纲

土地整改监理大纲 第一节工程概况 1.项目名称:宿州市埇桥区大营镇镇东等(3)个村整体推进农 村土地整治重大工程工程监理 2.建设单位:宿州市埇桥区土地复垦整理开发中心 3.工程地点:宿州市埇桥区大营镇,涉及大营镇镇东村、陈李村和 南村共三个行政村 4.工程规模:项目区建设规模2153.33公顷,总投资约4000万 元。 5.工程特点: (1)本工程施工工期要求严格。因施工工期关系到本工程按时投入使用,村民及时耕种。 (2)本工程投资必须严格控制,需努力追求“功能、价格”比值的最大化。 (3)本工程的功能要求高、细部多、工序多、专业多、工种多,有工期要求的条件下,势必交叉作业多,配合协调难,成品保护难,施工难度,质量控制难度比其它建设工程更大,创无质量通病工程,对工程质量必须“严格要求,严格制度,严格管理,严格责任”。 (4)工程承包单位进场施工,施工期只能到生产间隙,时间紧,任务重,涉及各家各户承包地块的界线恢复,公用建构筑物占地分摊调补平衡,青苗补偿事项,协调配合工作量较大。

第二节监理编制依据 一、国家和地方的法律、法规和规定 1.《中华人民共和国建筑法》 2.《中华人民共和国合同法》 3.《建设工程质量管理条例》 4.《工程建设监理规定》 5.《建设工程监理规范》GB50319-2000 6.《中华人民共和国土地管理法》; 7.《中华人民共和国土地管理法实施细则》; 8.《土地开发整理编制规程》; 9.中华人民共和国城乡规划法 二、技术规程、规范及图纸 1.宿州市埇桥区土地复垦整理开发中心、安徽合普项目管理咨询有限公司编制的《宿州市埇桥区大营镇镇东等(3)个村整体推进农村土地整治重大工程项目监理招标文件》; 2.监理采用的主要技术规范及规程: (1)《灌溉与排水工程设计规范》GB50288-99; (2)《建筑工程施工质量验收统一标准》GB50300-2001; 三、本监理大纲支持文件: 1.项目监理工作管理规定; 2.监理人员守则; 3.项目监理文档报表管理办法; 4.建筑材料质量控制监理实施细则; 5.项目监理安全管理工作规定; 6.工程测量定位放线质量监理实施细则;

模板工程安全监理实施细则

XXXXXXX工程(项目名称) 模板工程安全监理实施细则 编制: 审批: 广西华蓝工程咨询管理有限公司

XXXX年XX月 目录(根据项目具体情况自行修改相关容和页码) 一、工程概况 (2) 二、编制依据 (2) 三、安全监理工作程序 (3) 四、安全监理工作控制要点及目标值 (4) 五、安全监理工作的法 (6) 六、安全监理工作的措施 (8) 七、模板工程监测及安全检查 (8) 八、事故应急准备和响应处理监理 (10)

一、工程概况 工程名称: 工程地点: 建设单位: 勘察单位: 设计单位: 施工单位: 监理单位: 工程造价: 要求质量标准: 工期: 本项目模板工程专业特点: 重点阐述模板工程的特点、难点以及需要解决的问题等。 二、编制依据 1、及地现行有关工程建设的政策、法律法规及其他要求如《建设工程安全生产管理条例》、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)、《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)等; 2、业主提供的经审查合格的设计图纸等技术资料; 3、经审批的监理规划; 4、经审批的模板工程安全专项施工案; 5、现行有关建筑工程施工技术标准和规: 《混凝土结构工程施工质量验收规》GB50204-2002(2011年版) 《建筑地基基础工程施工质量验收规》GB50202-2002 《混凝土结构工程施工规》GB50666-2011 《施工现场临时用电安全技术规》JGJ46-2005 《建筑施工安全检查标准》JGJ59-2011 《建筑机械使用安全技术规程》JGJ33-2012

《建筑施工高处作业安全技术规》JGJ80-91 《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2011 《建筑施工模板安全技术规》JGJ162-2008 《大体积混凝土施工规》GB50496-2009 《建筑施工模板及作业平台钢管支架构造安全技术规》DB45/T618-2009 三、安全监理工作流程 监理工作流程图如下:

最新土地整理项目监理规划

永川区朱沱镇江永村土地开发整理项目B 监理规划审批表

永川区朱沱镇江永村土地开发整理 项目B 监

理 规 划 编制单位:重庆财汇工程管理有限公司编制时间:年月

目录 一、工程概况 二、监理工作范围和内容 三、项目工程主要目标 四、工程建设组织 五、监理工作依据 六、现场监理组织 七、监理方法和措施 八、监理工作制度 九、监理设施

一、工程概况 1、项目名称:永川区朱沱镇江永村土地开发整理项目B 2、项目性质:本项目为市级补助,区级投资高标准基本农田的土地整理项目 3、建设地点:永川区朱沱镇江永村大池湾社、江永村石甲林社、江永村文坪社、江永村中湾村。 4、自然条件与外部环境: 1)地形、地貌

项目所在地朱沱镇位于永川区南部,地处渝西方山丘陵区,属于重庆市高标准农田建设区中的丘陵宽谷区。岩层为侏罗系中统沙溪庙组厚层泥岩,由于泥岩物理风化强烈,抗风化能力较低,岩层经过长期的风化剥蚀,形成连绵起伏的破碎山丘,山顶浑圆,山坡平缓,常呈现孤立的残丘和残岭,沟谷断面多呈“U”字型,沟底纵坡平缓。 项目区总体地势为北端高南端低,起伏较小,丘体多呈馒头状。海拔高度在209m~326m之间,海拔最低点位于项目区东部的白香弯社白湾沟处,海拔最高点位于项目区西部的工马子溪社磨子山处。 2)气候 项目区属亚热带湿润季风气候区,气候温和,四季宜耕,降雨量分布不均,光、热、水分配同季。夏热冬暖春早,热量资源丰富;降水充沛,时空分布不均;秋多阴雨,冬多云雾,光能资源少;地域差异大,立体气候明显。年平均气温18.2℃,最高气温39℃,最低气温2℃,年平均日照时数为1298.5小时,≥10℃的年总活动积温5246℃,平均无霜期317天,项目区多年年降水量约1042mm,月降水量变幅大,冬季降水量较少,在夏季最为集中。全年相对湿度较大,多年平均为82%。 3)土壤 项目区土壤均以侏罗系中统沙溪庙组紫色砂页岩或泥岩发育的灰棕紫泥土为主,该土壤富含钙质,呈微碱性,发育的土壤类型为沙夹泥土。 水稻土有机质含量1.84%,全氮含量0.113%,速效氮87.7mg/kg,有效磷27.3mg/kg,速效钾97.12mg/kg,土壤pH值7.0左右,土壤为壤土质地,有效

土地整理监理细则

土地整理监理细则 乐山市井研县研经镇同前、塘家等六个木寸土地整理项目监理细则 乐山市井研县研经镇同前、塘家等六个村 土地整理项目

监理细则 编制人:________________ 审批人:________________ 审核人:________________

乐山市井研县研经镇同前、塘家等六个村土地整理项目监理细则 2008-9-18

乐山市井研县研经镇同前、塘家等六个村土地整理项目监理细则 目录 1 . 工程概况 2 2. 监理组织机构 (2) 3. 质量监理工作流程 (2) 4. 监理工作控制要点3 4.1施工前组织保证^ 3 4.2施工中技术保证..... (3) 4.3本工程质量监理要点 (3) 5监理工作的方法及措施 (9) 5.1组织措施 (9) 5.2技术监理工作的方法及措施 (10) 5.3质量监理工作的方法及措施 (10) 5.4合同及经济监理工作的方法措施................................................. 1.1 5.5安全进度监理工作措施11

乐山市井研县研经镇同前、塘家等六个村土地整理项目监理细则 乐山市井研县研经镇同前、塘家等六个村土地整理项目 监理细则 1. 工程概况 1.1、工程类型 项目区主要工程包括:土地平整工程(主要是坡改梯、水田整理、荒草地开发);农田水利工程(主要是农渠、排灌渠、山平塘、蓄水池、提灌渠、提灌站、便民池等);道路工 程(田间道和生产路);农田防护工程等。 1.2、工程数量 土地平整工程:旱地坡改梯区域391.783公顷;筑埂水田 99.025公顷;荒草地开发整理1.27公顷;爆破松土33.24公顷。 农田水利工程:新建提灌站1个;新建蓄水池108 口;新建便民池80 口;新建排灌渠1条,长1280.00m ;新建田间道涵管67处;新建隧洞涵管长250.00m ;整治山平塘14 口;整治农渠6条,总长7070.00m;整治提灌渠1条,长1717.00m ;整治排洪沟1条,长205.00m ;整治囤水田99.025公顷。

人防工程安全监理细则正式样本

文件编号:TP-AR-L4889 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 人防工程安全监理细则 正式样本

人防工程安全监理细则正式样本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1. 目的: 为了认真贯彻落实《建筑法》、《安全生产法》、《建设工程安全生产管理条例》及安全生产的相关法规,认真履行安全监理工作,规范现场安全监理工作,特制本细则。 2. 工程概况 3. 监理依据 1)《中华人民共和国建筑法》; 2)《中华人民共和国安全生产法》; 3)《建设工程安全生产管理条例》; 4)《关于落实建设工程安全生产监理责任的若

干意见》; 5)《工程建设标准强制性条文》(房屋建筑部分 20xx年版); 6)《建设工程监理规范》GB50319—2013; 7)《施工现场临时用电安全技术规范》 (JGJ59—2012); 8)《建筑施工高处作业安全技术规范》 (JGJ80—91); 9)《建筑机械使用安全技术规程》(JGJ33—2012); 10)《建筑施工扣件式钢管脚手架安装技术规范》(JGJ130—2001); 11)《建设工程预防坍塌事故若干规定》; 12)《建筑工程预防高处坠落事故若干规定》; 13)监理招、投标及合同文件;

[江苏]土地整理复垦项目监理实施细则(图表丰富)_secret

B13 XX县XX镇XX村等三个村土地整理项目工程监理实施细则 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 监理现场监测标准 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:2011.10.28 XX省建设厅监制

监理实施细则 受XX县土地复垦整理中心的委托,江苏XX工程咨询监理公司水利项目监理部进驻XX县XX镇XX村等三个村土地整理项目工程现场,实施施工阶段的监理工作。为了能使各项监理工作顺利实施,依据《XX县XX镇XX村等三个村土地整理项目工程监理规划》的要求,特制订本监理细则,以此细则具体指导监理部的监理工作。 一、工程概况和特点: (一)工程概况: 1、工程名称:XX县XX镇XX村等三个村土地整理项目工程 2、地理位置:XX县XX镇XX村 3、建设单位:XX县土地复垦整理中心 4、设计单位:XX县兴洋水利建设服务有限公司 5、工程规模:项目建设规模1508.97公顷,新增垦地49.5公顷 6、该项目划分为四个施工标段,各标段工程量为:

7、工期要求:2012年8月30日前全部竣工。 8、质量等级:合格 (二)本工程特点: 本工程特点:工程量大、施工地域广、项目建设在农户责任田周边、施工中农户的相关协调工作较多、给施工带来不便等特点。 (三)编制依据: 1、监理合同、施工合同; 2、《工程建设监理规定》; 3、业主的施工图设计图纸及变更; 4、已批准的监理规划及施工组织设计; 5、《江苏省水利工程施工质量检验评定标准》(2002)

二、监理工作流程 监理工作流程图。 1)施工准备阶段监理工作流程图 不同意不合格 同意合格 不符合

2021新版施工安全监理实施细则

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2021新版施工安全监理实施细 则 Safety management is an important part of production management. Safety and production are in the implementation process

2021新版施工安全监理实施细则 为了加强本工程施工安全管理,确保安全施工,依据《建设工程安全生产管理条例》、北京市建委(关于加强安全生产监理工作指导意见),制定本工程安全监理方案。 一、安全监理责任 (1)审查施工组织设计中的安全技术措施或者专项方案是否符合工程建设强制性标准。 (2)在实施监理过程中,发现存在安全事故隐患的应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。 (3)施工单位拒不整改或者不停止施工的,应当及时向有关主管部门报告。 (4)应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任。

二、安全监理内容 1、施工准备阶段的安全监理工作(事前控制,防患于未然) (1)协助建设单位与施工单位签订工程项目施工安全责任书,贯彻安全生产,预防为主的方针。 (2)审查施工单位编制的施工组织设计、安全技术措施,专项施工方案和安全生产事故应急救援预案。 (3)审查施工单位编制的职业健康安全目标和管理方案, (4)督促施工单位建立、健全各项安全规章制度。 (5)督促施工单位建立、健全施工现场安全生产保证体系。 (6)督促施工单位检查分包单位的安全生产管理制度。 (7)审查电工、焊工、架子工、起重机械工、塔吊司机及指挥人员等特种作业人员资格。 (8)督促施工单位做好逐级安全交底工作、安全教育工作。 2、施工过程中的安全监理工作(事中控制、把问题消除在萌芽状态) (1)督促施工单位按照工程建设强制性标准和专项安全施工方

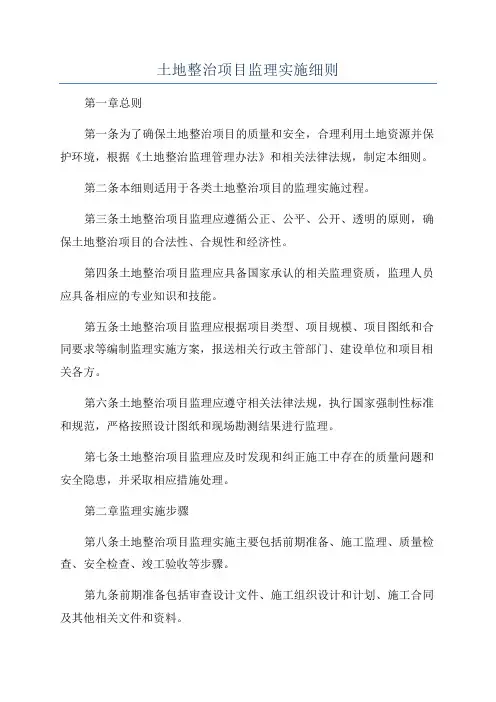

土地整治项目监理实施细则

******土地整治项目 监 理 实 施 细 则 编制: 审批: 广西XXX建设工程咨询有限公司 X年X月

目录 第一章总则 (2) 第二章监理工作目标 (3) 第三章监理人员、组织机构及管理办法 (5) 第四章监理工作的主要内容 (10) 第五章开工前期准备阶段监理实施细则 (12) 第六章工程费用(投资)监理实施细则 (18) 第七章施工工质量监理实施细则 (28) 第八章施工进度监理实施细则 (39) 第九章合同管理监理实施细则 (49) 第十章信息管理监理实施细则 (68) 第十一章组织与协调监理实施细则 (71) 第十二章安全监理实施细则 (72) 第十三章交工及缺陷责任期监理实施细则 (74)

第一章总则 一、编制目的: 根据本监理合同段的具体情况,按照现行监理规范及监理实施办法的规定,以及工程建设的一般规律,编制本工程施工监理实施细则,用以指导本监理合同段的监理工作。协调业主、承包商及其他方之间的工作关系,确保本监理合同段的施工质量、进度、投资三大目标的实现以及搞好合同、信息管理,争创本工程建设成为优质、高效、低耗、文明、安全的优良工程。二、工程概况: 工程名称:******************************************* 建设地点:XXX城厢乡马上村、泗贯村两个行政村 工程投资:约3500万元 地理位置:介于东经109°15′30.4″~109°17′59.7″、北纬23°42′17.7″~23°47′51.5″之间。 涉及范围:涉及马上村、泗贯村两个行政村。 项目类型:土地整治。 项目规模:1400.22公顷。 地形条件:丘陵。 气候条件:年平均降水量达1370.9mm。 土壤类型:红壤土和潴育水稻土。 田块格平整:格田内土方平整692268m3,表土剥离及回填404809 m3,,田埂夯筑28519.80 m3。 新增耕地措施:客土69671.55 m3,清理石芽3483.56 m3。 农田水利 ①斗渠:新建8798m,改建3422m。浆砌砼预制块渠。 ②农渠:新建20598m。浆砌砼预制块渠。
