《施工现场临时用电安全技术规范》强制条文(附件1)1.0.3 建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V 三相四线制低压电力系统,必须符合下列规定:

1 采用三级配电系统;

2 采用TN-S 接零保护系统;

3 采用二级漏电保护系统。

3.1.4 临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。变更用电组织设计时应补充有关图纸资料。

3.1.5 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。

3.3.4 临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续。

5.1.1 在施工现场专用变压器的供电的TN—S 接零保护系统中,电气设备的金属外壳必须与保护零线连接。保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。

5.1.2 当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。不得一部分设备做保护接零,另一部分设备做保护接地。

采用TN 系统做保护接零时,工作零线(N 线)必须通过总漏电保护器,保护零线(PE 线)必须由电源进线零线重复接地处或总

漏电保护器电源侧零线处,引出形成局部TN-S 接零保护系统。5.1.10 PE 线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。

5.3.2 TN 系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地。

在TN系统中,保护零线每一处重复接地装置的接地电阻值不应大于10Ω。在工作接地电阻值允许达到10Ω的电力系统中,所有重复接地的等效电阻值不应大于10 Ω。

5.4.7 做防雷接地机械上的电气设备,所连接的PE 线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求。

6.1.6 配电柜应装设电源隔离开关及短路、过载、漏电保护器。电源隔离开关分断时应有明显可见分断点。

6.1.8 配电柜或配电线路停电维修时,应挂接地线,并应悬挂“禁止合闸、有人工作”停电标志牌。停送电必须由专人负责。

6.2.3 发电机组电源必须与外电线路电源连锁,严禁并列运行。

6.2.7 发电机组并列运行时,必须装设同期装置,并在机组同步运行后再向负载供电。

7.2.1 电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。需要三相四线制配电的电缆线路必须采用五芯电缆。

五芯电缆必须包含淡蓝、绿/黄二种颜色绝缘芯线。淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE 线,严禁混用。

7.2.3 电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。埋地电缆路径应设方位标志。

8.1.3 每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制 2 台以上用电设备(含插座)。

8.1.11 配电箱的电器安装板上必须设N 线端子和PE 线端子板。N 线端子板必须与金属电器安装板绝缘;PE 线端子板必须与金属电器安装板做电器连接。

进出线中的N 线必须通过N 线端子板连接;PE 线必须通过PE 线端子板连接。

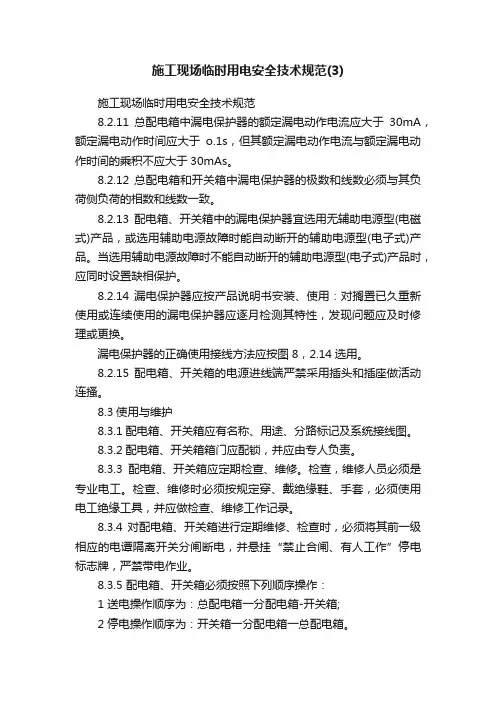

8.2.10 开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动0.1S。

使用于潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1S。

8.2.11 总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1S,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。

8.2.15 配电箱、开关箱的电源进线端严禁采用插头和插座活动连接。

8.3.4 对配电箱,开关箱进行定期检查、维修时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。

9.7.3 对混凝土搅拌机、钢筋加工机械、木工机械、盾构机械等设备

进行清理、检查、维修时,必须首先将其开关箱分闸断电,呈现可见电源断点,并关门上锁。

10.2.2 下列特殊场所应使用安全特低电压照明器:

1、隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m 等场所的照明,电源电压不应大于36V;

2、潮湿和易触及带电体场所的照明,电源电压不得大于24V。

3、特别潮湿的场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。

10.2.5 照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器。

10.3.11 对于夜间影响飞机或车辆通行的在建工程及机械设备,必须安装设置醒目的红色信号灯。其电源应设在施工现场电源总开关的前侧,并应设置外电线路停止应急自备电源。

《建筑施工模板安全技术规范》强制性条文(附件2)5.1.6 模板结构构件的长细比应符合下列规定:

1、受压构件长细比:支架立柱及桁架,不应大于150;拉条、缀条、斜撑等连系构件,不应大于200;

2、受拉构件长细比:钢杆件,不应大于350;木杆件,不应大于250。

6.1.9 支撑梁、板的支架立柱安装与构造应符合下列规定:

1、梁和板的立柱,其纵横向间距应相等或成倍数。

2、木立柱底部应设垫木,顶部应设支撑头。钢管立柱底部应设垫木和底座,顶部应设可调支托,U型支托与楞梁两侧间如有间隙,必须楔紧,其螺杆伸出钢管顶部不得大于200mm,螺杆外径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心。

3、在立柱底距地面200mm 高处,沿纵横水平方向应按纵下横上的程序设扫地杆。可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆步距要求条件下,进行平均分配确定步距后,在每一步距处纵横向应各设一道水平拉杆。当层高在8~20m 时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高大于20m 时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。所有水平拉杆的端部均应与四周建筑物顶紧顶牢。无处可顶时,应于水平拉杆端部和中部沿竖向设置连续式剪刀撑。

4、木立柱的扫地杆、水平拉杆、剪刀撑应采用40mm×50mm 木

条或25mm×80mm 的木板条与木立柱钉牢。钢管立柱的扫地杆、水平拉杆、剪刀撑应采用Φ48mm×3.5mm钢管,用扣件与钢管立柱扣牢。木扫地杆、水平拉杆、剪刀撑应采用搭接,并应采用铁钉钉牢。钢管扫地杆、水平拉杆应采用对接,剪刀撑应采用搭接,搭接长度不得小于500mm,并应采用2个旋转扣件分别在离杆端不小于100mm 处进行固定。

6.2.4 当采用扣件式钢管作立柱支撑时,其安装与构造应符合下列规定:

1、钢管规格、间距、扣件应符合设计要求。每根立柱底部应设置底座及垫板,垫板厚度不得小于50mm。

2、钢管支架立柱间距、扫地杆、水平拉杆、剪刀撑的设置应符合本规范第 6.1.9 条的规定。当立柱底部不在同一高度时,高处的纵向扫地杆应向低处延长不少于2跨,高低差不得大于1m,立柱距边坡上方边缘不得小于0.5m。

3、立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。

4、严禁将上段的钢管立柱与下段钢管立柱错开固定于水平拉杆上。

5、满堂模板和共享空间模板支架立柱,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔10m 左右设由下至上的竖向连续式的剪刀撑,其宽度宜为4~6m,并在剪刀撑部位的顶

部、扫地杆处设置水平剪刀撑。剪刀撑杆件的底端应与地面顶紧,夹角宜为45°~60°。当建筑层高在8~20m 时,除应满足上述规定外,还应在纵横向相邻的两竖向连续式剪刀撑之间增加之字斜撑,在有水平剪刀撑的部位,应在每个剪刀撑中间处增加一道水平剪刀撑。当建筑层高超过20m 时,在满足以上规定的基础上,应将所有之字斜撑全部改为连续式剪刀撑.

6、当支架立柱高度超过5m 时,应在立柱周圈外侧和中间有结构柱的部位,按水平间距6~9m,竖向间距2~3m 与建筑结构设置一个固结点。

《建筑施工门式钢管脚手架安全技术规范》强制性条文(附件3)6.1.2 不同型号的门架与配件严禁混合使用。

6.3.1 门式脚手架剪刀撑的设置必须符合下列规定:

1 当门式脚手架搭设高度在24m及以下时,在脚手架的转角处、两端及中间间隔不超过15m的外侧立面必须各设置一道剪刀撑,并应由底至顶连续设置;

2 当脚手架搭设高度超过24m时,在脚手架全外侧立面上必须设置连续剪刀撑:

3 对于悬挑脚手架,在脚手架全外侧立面上必须设置连续剪刀撑。

6.5.3 在门式脚手架的转角处或开口型脚手架端部,必须增设连墙件,连墙件的垂直间距不应大于建筑物的层高。且不应大于4.Om。

6.8.2 门式脚手架与模板支架的搭设场地必须平整坚实,并应符合下列规定:

1 回填土应分层回填,逐层夯实;

2 场地排水应顺畅。不应有积水。

7.3.4 门式脚手架连墙件的安装必须符合下列规定:

1 连墙件的安装必须随脚手架搭设同步进行,严禁滞后安装;

2 当脚手架操作层高出相邻连墙件以上两步时,在连墙件安装完毕前必须采用确保脚手架稳定的临时拉结措施。

7.4.2 拆除作业必须符合下列规定:

1 架体的拆除应从上而下逐层进行,严禁上下同时作业。

2 同一层的构配件和加固杆件必须按先上后下、先外后内的顺序进行拆除。

3 连墙件必须随脚手架逐层拆除。严禁先将连墙件整层或数层拆除后再拆架体。拆除作业过程中,当架体的自由高度大于两步时,必须加设临时拉结。

4 连接门架的剪刀撑等加固杆件必须在拆卸该门架时拆除。

7.4.5 门架与配件应采用机械或人工运至地面,严禁抛投。

9.0.3 门式脚手架与模板支架作业层上严禁超载。

9.0.4 严禁将模板支架、缆风绳、混凝土泵管、卸料平台等固定在门式脚手架上。

9.0.7 在门式脚手架使用期间,脚手架基础附近严禁进行挖掘作业。

9.0.8 满堂脚手架与模板支架的交叉支撑和加固杆,在施工期间禁止拆除。

9.0.14 在门式脚手架或模板支架上进行电、气焊作业时,必须有防火措施和专人看护。

9.0.16 搭拆门式脚手架或模板支架作业时,必须设置警戒线、警戒标志,并应派专人看守,严禁非作业人员入内。

《建设工程施工现场消防安全技术规范》强制性条文(附件4)

3.2.1易燃易爆危险品库房与在建工程的防火间距不应小于15m,可燃材料堆场及其加工场、固定动火作业场与在建工程的防火间距不应小于10m,其他临时用房、临时设施与在建工程的防火间距不应小于6m。

4.2.1.宿舍、办公用房的防火设计应符合下列规定:

(1)建筑构件的燃烧性能等级应为A 级。当采用金属夹芯板材时,其芯材的燃烧性能等级应为A 级。

4.2.2发电机房、变配电房、厨房操作间、锅炉房、可燃材料库房及易燃易爆危险品库房的防火设计应符合下列规定:

(1)建筑构件的燃烧性能等级应为A 级

4.3.3既有建筑进行扩建、改建施工时,必须明确划分施工区和非施工区。施工区不得营业、使用和居住;非施工区继续营业、使用和居住时,应符合下列规定:

1 、施工区和非施工区之间应采用不开设门、窗、洞口的耐火极限不低于3.0h 的不燃烧体隔墙进行防火分隔。

2、非施工区内的消防设施应完好和有效,疏散通道应保持畅通,并应落实日常值班及消防安全管理制度。

3、施工区的消防安全应配有专人值守,发生火情应能立即处置。

4 、施工单位应向居住和使用者进行消防宣传教育,告知建筑消

防设施、疏散通道的位置及使用方法,同时应组织疏散演练。

5 、外脚手架搭设不应影响安全疏散、消防车正常通行及灭火救援操作,外脚手架搭设长度不应超过该建筑物外立面周长的1/2。

5.1.4施工现场的消火栓泵应采用专用消防配电线路。专用消防配电线路应自施工现场总配电箱的总断路器上端接入,且应保持不间断供电。

5.3.5临时用房的临时室外消防用水量不应小于下表的规定

5.3.6在建工程的临时室外消防用水量不应小于下表的规定

5.3.9 在建工程的临时室内消防用水量不应小于下表规定

6.2.1用于在建工程的保温、防水、装饰及防腐等材料的燃烧性能等级应符合设计要求。

6.2.3室内使用油漆及其有机溶剂、乙二胺、冷底子油等易挥发产生易燃气体的物资作业时,应保持良好通风,作业场所严禁明火,并应避免产生静电。

6.3.1施工现场用火应符合下列规定:

3、焊接、切割、烘烤或加热等动火作业前,应对作业现场的可燃物进行清理;作业现场及其附近无法移走的可燃物应采用不燃材料对其覆盖或隔离。

5、裸露的可燃材料上严禁直接进行动火作业。

9、具有火灾、爆炸危险的场所严禁明火。

6.3.3施工现场用气应符合下列规定:

1、储装气体的罐瓶及其附件应合格、完好和有效;严禁使用减压器及其他附件缺损的氧气瓶,严禁使用乙炔专用减压器、回火防止器及其他附件缺损的乙炔瓶。

《建筑施工扣件式钢管脚手架安全技术规范》强制性条文(附件5)3.4.3可调托撑受压承载力设计值不应小于40kN,支托板厚不应小于5mm。

6.2.3 主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

6.3.3 脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm 。

6.3.5单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

6.4.4开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m。

6.6.3高度在24m 及以上的双排脚手架应在外侧全立面连续设置剪刀撑;高度在24m 以下的单、双排脚手架,均必须在外侧两端、转角及中间间隔不超过15m 的立面上,各设置一道剪刀撑,并应由底至顶连续设置。

6.6.5开口型双排脚手架的两端均必须设置横向斜撑。

7.4.2单、双排脚手架拆除作业必须由上而下逐层进行,严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差大于两步时,应增设连墙件加固。

7.4.5卸料时各构配件严禁抛掷至地面。

8.1.4扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准《钢管脚手架扣件》GB 15831 的规定。扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。

9.0.1扣件钢管脚手架安装与拆除人员必须是经考核合格的专业架子工。架子工应持证上岗。

9.0.4钢管上严禁打孔。

9.0.5作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在架体上;严禁悬挂起重设备,严禁拆除或移动架体上安全防护设施。

9.0.7满堂支撑架顶部的实际荷载不得超过设计规定。

9.0.13在脚手架使用期间,严禁拆除下列杆件:1 主节点处的纵、横向水平杆,纵、横向扫地杆;2 连墙件。

9.0.14当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须对脚手架采取加固措施。

《建筑施工升降机安装、使用、拆卸安全技术规程》强制性条文

(附件6)

4.1.6有下列情况之一的施工升降机不得安装使用:

1 属国家明令淘汰或禁止使用的;

2 超过由安全技术标准或制造厂家规定使用年限的;

3 经检验达不到安全技术标准规定的;

4 无完整安全技术档案的;

5 无齐全有效的安全保护装置的。

4.2.10安装作业时必须将按钮盒或操作盒移至吊笼顶部操作。当导轨架或附墙架上有人员作业时,严禁开动施工升降机。

5.2.2严禁施工升降机使用超过有效标定期的防坠安全器。

5.2.10严禁用行程限位开关作为停止运行的控制开关。

5.3.9 严禁在施工升降机运行中进行保养、维修作业。

《建筑施工塔式起重机安装、使用、拆卸安全技术规程》强制性条文

(附件7)2.0.3 塔式起重机安装、拆卸作业应配备下列人员:

1 持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员;

2 具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重司机、起重信号工、司索工等特种作业操作人员。

2.0.9 有下列情况之一的塔式起重机严禁使用:

1 国家明令淘汰的产品;

2 超过规定使用年限经评估不合格的产品;

3 不符合国家现行相关标准的产品;

4 没有完整安全技术档案的产品。

2.0.14 当多台塔式起重机在同一施工现场交叉作业时,应编制专项方案,并应采取防碰撞的安全措施。任意两台塔式起重机之间的最小架设距离应符合下列规定:

1 低位塔式起重机的起重臂端部与另一台塔式起重机的塔身之间的距离不得小于2m;

2高位塔式起重机的最低位置的部件(或吊钩升至最高点或平衡重的最低部位)与低位塔式起重机中处于最高位置部件之间的垂直距离不得小于2m。

2.0.16塔式起重机在安装前和使用过程中,发现有下列情况之一的,

不得安装和使用:

1 结构件上有可见裂纹和严重锈蚀的;

2 主要受力构件存在塑性变形的;

3 连接件存在严重磨损和塑性变形的;

4 钢丝绳达到报废标准的;

5 安全装置不齐全或失效的。

3.4.12 塔式起重机的安全装置必须齐全,并应按程序进行调试合格。

3.4.13 连接件及其防松防脱件严禁用其他代用品代用。连接件及其防松防脱件应使用力矩扳手或专用工具紧固连接螺栓。

4.0.2 塔式起重机使用前,应对起重司机、起重信号工、司索工等作业人员进行安全技术交底。

4.0.3 塔式起重机的力矩限制器、重量限制器、变幅限位器、行走限位器、高度限位器等安全保护装置不得随意调整和拆除,严禁用限位装置代替操纵机构。

5.0.7拆卸时应先降节、后拆除附着装置。

施工现场临时用电安全培训【最新】

施工现场临时用电安全培训 一、临时用电培训视频 该视频内容包括: 1、施工现场临时用电配电系统; 2、临时用电作业人员; 3、临时用电接地措施; 4、电线电缆的固定及导管敷设; 5、配电箱; 6、漏电保护器的设置; 7、建筑机械操作; 8、用电设备的检查及使用;

9、临时照明; 10、临时用电工程的验收; 11、常见违章作业; 12、临时宿舍用电违章现象; 13、电气灭火器的选择; 14、触电急救; 15、临时用电资料归档管理。 二、临时用电的管理 1、开工前必须认真编制临时用电施工组织设计 临时用电设备在5台或5台以上或设备总容量在50KW以上者,应编制临时用电施工组织设计。 主要内容有:(1)现场勘察;(2)确定电源进线和变电所、配电室、总

配电箱、配电箱、未级电箱装设位置及线路方向;(3)负荷计算;(4)绘制电器平面图、立面图和接线系统图;(5)选择导线截面;(6)制订安全用电技术措施的电器防火措施。 2、加强临时用电技术管理工作 按照“规范”的规定,临时用电工程施工组织设计必须由技术人员编制,技术负责人审核,项目经理批准后实施,同时施工现场要建立临时用电安全技术档案。其主要内容为:(1)关于临时用电施工组织设计资料;(2)关于技术交底资料;(3)关于安全检测记录;(4)关于电工维修记录等。 3、加强临时用电安全的指导和监督 加强施工用电安全管理,对全场施工人员进行安全用电教育。保证临时用电生产安全运行,尤其是保障人身安全、防止触电伤害事故的重要环节。各级管理人员必须认真学习、贯彻执行“规范”标准:各单位机电管理人员加强业务学习和指导工作,应组织定期学习“规范”,电气作业人员要不断提高自身业务技术水平,认真按部颁“规范”搞好现场临时用电搭设,公司有关职能部门要各负其责,加强监督检查。

《施工现场临时用电安全技术规范》

本页为作品封面,下载后可以自由编辑删除,欢迎下载! 精品文档 1 精品word 文档、可以自由编辑!】 建设部关于发布行业标准 《施工现场临时用电安全技术规范》的公告 第322 号 现批准《施工现场临时用电安全技术规范》为行业标

准,编号为JGJ46-205 ,自2005 年7 月1 日实施。其中,第1.0.3 、3.1.4 、3.1.5 、3.3.4 、5.1.1 、 5.1.2 、5.1.10 、5.3.2 、5.4.7 、 6.1.6 、6.1.8 、 6.2.3 、6.2.7 、 7.2.1 、7.2.3 、 8.1.3 、8.1.11 、8.2.10 、8.2.11 、8.2.15 、8.3.4 、 9.7.3 、 10.2.2 、10.2.5 、10.3.11 条为强制性条文,必须严格执行。原行业标准《施工现场临时用电安全技术规范》 JGJ46-88 同时废止。 本标准由建设部标准定额研究所组织,中国建设工业出版社出版发行。 中华人民共和国建设部 2005 年4 月15 日 中华人民共和国行业标准

施工现场临时用电安全技术规范 JGJ 46-2005 J 405-2005 1总则 1.0.1 为贯彻国家安全生产的法律和法规,保证施工现场用电安全,防止触电和电气火灾事故发生,促进建设事业发展,制定本规范。 1.0.2 本规范适用于新建、改建、扩建的工业与民用建设和市政基础设施施工现场临时用电工程中的电源中性点直接接地的220V/380V 三相四线制低压电力系统的设计、安装、使用、维修和拆除。 1.0.3 建筑施工现场临时用电工程专业的电源中性点直接接地的 220V/380V三相四线制低压电力系统,必须符合下列规定: 1采用三级配电系统; 2采用TN-S 接零保护系统; 3采用二级漏电保护系统。 1.0.4 施工现场临时用电,除应执行本规范的规定外,尚应符合国家现行有关强制性标准的规定。 2术语、代号 2.1术语 2.1.1低压 交流额定电压在1KV及以下的电压。 2.1.2高压 交流额定电压在1KV以上的电压。 2.1.3外电线路施工现场临时用电工程配电线路以外的电力线路。 2.1.4有静电的施工现场存在因摩擦、挤压、感应、接地不良等而产生对人体和环境有害静电的施工现场。 2.1.5强电磁波源辐射波能够在施工现场机械设备上感应产生有害对地 电压的电磁辐射波。 2.1.6接地设备的一部分为形成导电通路与大地的连接。 2.1.7工作接地 为了电路或设备达到运行要求的接地。 2.1.8重复接地设备接地线上一处或多处通过接地装置与大地再次连接 的接地。

(完整版)施工现场临时用电专项方案

施工现场临时用电专项方案 一、工程概况 本工程为高端节能环保纳米润滑剂生产项目,位于青白江工业集 中发展区创新路 466号。其中综合楼: 1#楼建筑层数 4层,建筑高度14.75m,2#楼建筑层数 4层,建筑高度 13.25m。建筑耐火等级二级,屋面防水等级Ⅱ级,框架结构,结构安全等级为二级,抗震设防类别为标准设防类,按 7度(0.10g)抗震设防烈度进行设计,结构设计使用年限为 50年,结构抗震等级四级,裂缝控制等级三级 (0.3mm)。基础采用钢筋混凝土独立基础。 厂房:采用门式钢结构体系。室内夹层采用完全脱开单独钢框架结构体系;主体结构设计正常使用年限为50年,结构安全等级为二级,抗震设防分为丙类,抗震设防裂度为 7度,建筑抗震等级四级,设计基本地震加速度为 0.10g分组为三组,设计特征周期值为 0.45s,轴线平面尺寸; 79.0m*91.0m,柱高 12.15m,柱距 8.1m;8.5m,柱脚 连接形式 ;铰接、钢接。基础采用钢筋混凝土独立基础。 二、现场勘察 进行现场勘察:必须确实实地了解施工现场的地形地貌和正式工程的位置,现场建筑材料堆放场所,生产生活用建筑物的位置;各用电设备的装设位置和容量等。只有经过现场勘察才能为合理选择配电室位置、电源进线等提供合理依据。 三、编制依据 1.根据 JGJ46-2012《施工现场临时用电安全技术规范》的要求。 2.根据 JGJ59-2011《建筑施工安全检查标准》。 3.本工程主要施工机具及施工总平布置图(图附后)。

四、临时用电的原则 1.本工程由甲方提供箱变式 2.本工程施工现场临时用电系统,应遵循如下原则 1)在保证生产的前提下,满足用电设备在使用中的可靠性、安全性,从而提高电能质量; 2)线路布置、配电箱和电器设置,简单可靠、安装维修方便; 3)符合“三级配电,两级保护”的要求; 4)采用 TN-S中性零线保护系统; 5)符合“一机、一闸、一箱、一漏、一锁”的要求; 3.楼层供电方式 1)主体施工阶段 主体施工阶段主要是作业层用电,供电面单一。采用橡套电力电缆随层提升供电。由地面二级配电柜供电,通过电缆送到楼层移动分配电箱,移动分配电箱内电器设置与地面固定配电箱基本相同。接线端子板用插座代替,从地面进入建筑物的线路穿套管埋地敷设。 2)装饰施工阶段 装饰施工阶段的用电特点是多层用电,用电较多,供电电缆。导线线路穿套管沿墙固定安装。隔层设接线点对楼层供电,以便接线时能切断电源作业。 3)楼梯 楼梯的照明灯采用漏电保护低压电源供电。 4.用电布置 施工现场设总配电柜一台。 总配电柜内的电器设置应满足供电要求,同时应符合标准 JGJ5-99 的要求和《施工现场临时用电安全技术规范》(JGJ46-2005)的要求。 两级漏电保护,漏电开关设置在总配电箱和开关箱内。 施工现场专用中性接地的电力线路,采用 TN-S接零保护系统。

建筑施工现场临时用电安全管理规定

北京航天龙华建筑 施工现场临时用电制度 第一章总则 第一条为了进一步加强施工现场安全用电管理,确保员工人身财产安全,结合公司实际情况,制订本制度。 第二条本制度未涉及部分,按《施工现场临时用电安全技术规》(JGJ 46—2005)、《北京市建设工程施工现场安全防护标准》、《北京地区电气设备运行管理规程》、《北京地区电气工程安装标准》、《北京地区电气安全工作规程》、《建筑施工安全检查标准》和现行有关规定执行。 第二章安全用电管理 第三条施工现场应设一名电管人员,配备专职电工,配备必要的工具、仪表和防护用品。电工必须持证上岗。 第四条公司安全部应会同工程部每月至少组织一次对在施项目进行临时用电安全管理检查。 第五条各级电管人员有权制止违章作业,违章指挥。 第六条临时用电设备≥5台或设备总容量≥50kW时,开工前必须由项目专业技术人员编制临时用电施工组织设计,经总工程师审核、公司技术负责人批准后实施。变更临时用电组织设计时应补充有关图纸及资料。 第七条临时用电设备不足5台或设备总容量不足50kW时,应在施工组织设计方案中制定安全用电技术措施和电气防火措施,绘制电气平面图和接线系统图。 第八条临时用电工程必须经项目专业技术人员、总工程师、及相关人员共同验收,合格后方可投入使用。验收资料齐全,归档及时。 第九条停用的配电线路、设备应及时切断电源。工程竣工后的配电线路、设备应及时拆除。当外单位需利用时,必须及时办理移交手续,明确责任。 第十条施工总承包时,总承包单位负责总体临时用电工程的安装和管理,分包单位在总包单位指定使用的配电箱、开关上引出电源,负责分包现场临时用电工程的安装和管理,双方在办理验收移交手续的同时,应签订安全用电协议书,

施工现场临时用电规范(示意图)(3)

施工现场临时用电规范(参考) 1.三级配电二级漏保总体要求 ★施工现场配电系统应采用三级配电、二级漏电保护系统; ★用电设备必须有各自专用的开关箱; ★漏电保护器参数应匹配并灵敏可靠; ★总配电箱与开关箱应安装漏电保护器分配电箱与开关箱、开关箱与用电设备的距离应符合规范要求; 图一三级用电、两级漏保示意 2. 总配电箱设置 ★箱体结构、箱内电器设置及使用应符合规范要求。 ★配电箱、开关箱电器可靠、完好,进出线整齐。

设置要求: 1、总配电箱以下可设若干分配电箱,分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。 2、总配电箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。 3、总配电箱的电器具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。 4、当总路设置总漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。当所设总漏电保护器同时具备短路过载漏电保护功能的漏电断路器时,可不设总断路器或总熔断器。 5、当各分路设置分路漏电保护器时,还应装设总隔离开关、分路隔离开关以及总断路器、分路断路器或总熔断器、分路熔断器。当分路所设漏电保护器是同时具备短路、过载、漏电保护功能的漏电断路器时,可不设分路断路器或分路熔断器。 6、熔断器应选用具有可靠灭弧分断功能的产品。 7、总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值相适应。

《 施工现场临时用电安全技术规范》新版

《施工现场临时用电安全技术规范》 (JGJ46 — 2005 ) 2005 年7 月11 日起施行 一、临时用电的组织设计 新《规范》规定:凡是电气设备在 5 台及其以上必须编制临时用电组织设计,或用电在50kw 及其以上也必须编制临时用电组织设计;临时用电组织设计应由电气工程技术人员编制,由相关部门审核(于机电管理有关的部门),技术负责人批准后实施。临时用电组织设计编制主要内容8 条。凡达不到上述电气设备数量或用电量的,可以不编制临时用电组织设计,按其主要内容的第8 条执行。 二、临时用电安全技术交底资料 1 绝缘、接地、电阻和漏电保护器的参数检查表; ② 临时用电技术档案资料有电气技术人员保管; ③ 电工负责保管电气设备安装拆除的有关资料。 三、在建工程与外电线路的安全距离和保护 1 凡电压在1kv 以上(不包括1kv )称为高压电路; 2 凡电压在1kv 以下(含1kv )称为低压电路; 3 安全电压,凡50v 以下(50v 、42v 、36v 、12v 、6v )均称为安全电压。 四、接地、接零和临时用电的安全保护系统和防雷 ⒈接地—将电气设备可导电的金属外壳(部分)用导线与大地相连称之为接地,其分类如下: Ⅰ类—工作接地(产生工作零线)。在电力系统中因工作需要的接地称为工作接地,其电阻R ≤ 4 Ω; Ⅱ类—保护接地。在电力系统中因防止漏电伤害保护所需要的接地称为保护接地,其电阻R ≤ 4 Ω; Ⅲ类—重复接地。在电力线中除始端接地外,在其中间或末端的再次接地称为重复接地,其电阻R ≤ 10 Ω; Ⅳ类—防雷接地。将避雷针(器)用导线与大地相连称为防雷接地,其电阻R ≤ 30 Ω。 五、在建工地的临时用电系统

施工现场临时用电安全措施范本

整体解决方案系列 施工现场临时用电安全措 施 (标准、完整、实用、可修改)

编号:FS-QG-85003施工现场临时用电安全措施Temporary electricity safety measures at construction site 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 1.保证正确可靠的接地与接零 必须按本设计要求设置接地与接零,杜绝疏漏。所有接地,接零处必须保证可靠的电气连接。保护线PE必须采用绿/黄双色线,严格也相线、工作零线相区别,杜绝混用。 2.电气设备的设置必须符合JGJ46—2005《施工现场临时用电安全技术规范》的要求。 3.电气设备的安装必须符合JGJ46—2005《施工现场临时用电安全技术规范》的要求。 4.电气设备的防护必须符合JGJ46—2005《施工现场临时用电安全技术规范》的要求。 5.电气设备的使用与维修必须符合JGJ46—2005《施工现场临时用电安全技术规范》的要求。 6.电气设备的维修人员必须符合JGJ46—2005《施工现

场临时用电安全技术规范》的要求。 对于按JGJ46—2005《施工现场临时用电安全技术规范》的规定,应编制临时用电施工组织设计的施工现场,可按上述六项要求简化编制安全用电技术措施。安全用电技术措施应包括下述内容: 1接地与接零 ⑴在施工现场专用的中性点直接接地的低压电线路中,必须采用TN—S接零保护系统。 ①保护零线应由工作接地线或配电室的零线或第一级漏电保护器电源测得零线引用; ②保护零线应与工作零线分开单独敷设,不作他用,保护零线PE必须采用绿/黄双色线; ③保护零线必须配电室(或总配电箱)配线路中间和末端至少三处作重复接地,重复接地线应与保护零线相连接; ④保护零线的截面应不小于工作零线的截面,同时必须满足机械强敌的要求,与电气设备相连接的保护零线为截面不小于2.5㎜2的绝缘多股铜线; ⑤电气设备的正常情况下不带电的金属外壳、框架、部

施工现场临时用电的基本要求

临时用电配电箱的基本要求 一、必须采用TN--S系统(三相五线制) 二、必须采用三级配电二级保护 三、必须采用一机一箱一闸一漏电一锁 四、一级箱必须设置重复接地并与PE线连通 五、二、三级箱的末端箱必须设置重复接在并与PE线连通 六、所有设备的金金属外壳必须与PE线连通 七、二、三级箱门上应书写上几级箱,什么地方用,应有电工的姓名和电话。 八、所有配线必须分色。开关和配线的大小应跟据用电负荷的大小来确定 九、所有配电箱必须安装牢固,且应有防雨措施 十、一级配电箱箱门上必须设有电压表、电流表、电压转换开关 十一、一级配电箱应设置总配电室 基本要求 1、应有防雨、防鼠、防雷、防火、通风、照明等到措施 2、应配备2只以上干粉灭火器 3、所有地面必须捕设绝缘垫 4、室内应比室外高200MM以上 5、配电箱应比地面高200MM以上 6、配电箱与墙壁的净距正面应大于1500MM;背面应大于800MM;则面应大于1000MM 7、配电室的净高应不小于3000MM 8、配电室门必须向外开,空气对流,排气扇齐全、防鼠网、必须采用防火门。

十二、配电箱的材质要求 1、一级箱:①箱体的板材厚度≥1.5mm ②规格:宽1000mm 厚400mm 高1500mm ③为前后双开门 2、二级箱:①箱体的板材厚度≥1.2mm (室外型) ②规格:宽1000mm 厚250mm 高1500mm ③为前双开门 3、三级箱:①箱体的板材厚度≥1.0mm (室外型) ②规格:宽500mm 厚150mm 高650mm ③单开门 十三、配电箱内电器元器件的设置要求 1、一级箱:①总隔离开关 ②透明空气开关 ③漏电开关(动作电流应≤150mA,动作时间应≤0.2S) ④接地、接零排 ⑤接线端子 ⑥电流互憾器 ⑦动力计度表 ⑧照明计度表 2、二级箱:①透明空气开关 ②漏电开关(动作电流应≤100mA,动作时间应≤0.1S) ③接地、接零排 ④接线端子

施工现场临时用电专项施工方案

施工现场临时用电专项施工方案

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工用电明细表 (4) 四、设计内容和步骤: (5) 五、临时用电施工组织设计说明及负荷计算 (6) 六.安全技术措施 (11) 七.电工管理措施: (14) 八、安全用电防火措施 (16) 九、安全组织架构 (19) 十、附件 (19)

一、工程概况 工程名称: 荔枝湾(二期)综合整治工程安置房建设工程施工总承包 建设地点:广州市荔湾区东风西路和平南 建设单位:广州市荔湾区水务和农业局 勘察单位:建材广州地质工程勘察院 设计单位:广东工业大学建筑设计研究院 监理单位:广东奥科工程管理有限公司 施工单位:广东盛康建筑工程有限公司 拟建项目位于广州市荔湾区东风西路和平南,总用地面积3309.997平方米,其中可建设用地面积约2575.5平方米。建筑物层数为8层,建筑高度H=31.50m,含1层地下室,地下室深度约5.25~6.35m。总建筑面积4992.78平方米,其中地上3621.37平方米,地下1371.41平方米。 本工程总工期为550天,计划开工日期暂定2017年3月15日至2018年9月15日,最终以开工报告为准。 二、编制依据 编制依据主要包括以下规程规范及资料 《建设工程施工现场供用电安全规范》GB50194-93 《施工现场临时用电安全技术规范》JGJ46-2005 《低压配电设计规范》GB50054-95 《供配电系统设计规范》GB50052-95 《通用用电设备配电设计规范》GB50055-93 《建筑施工安全检查标准》JGJ59-99 现场用电电源:电源从业主指定的接线点将线路引至工地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱。施工用电采用TN-S系统,严格按JGJ46-2005、J405-2005《建筑施工现场临时用电安全技术规范》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行。

《施工现场临时用电安全技术规范》(JGJ46-2005)

《施工现场临时用电安全技术规范》(JGJ46-2005) 一、关于临时用电电气产品管理和电工测试仪器、工具的配备 1、施工现场临时用电工程所使用的电气设备、装置、元器件和电线、电缆等电气产品必须按照国家和省有关规定经国家“3C”认证和省建设工业产品登记备案。使用单位相关人员应当对购买的电气设备、装置、元器件和电线、电缆质量进行核查,不合格产品不得用于临时用电工程。 2、施工单位必须按照有关规定为电工配备劳动防护用品和电工工具,并应配齐万用表、兆欧表、接地电阻测试仪、漏电保护器检测仪。 二、关于施工现场临时用电的供配电 3、施工现场临时用电工程的电源中性点直接接地220/380V三相四线制低压电力系统,必须符合TN—S接零保护、三级配电、两级漏电保护和动照分设、压缩配电间距和环境安全的原则。同一台变压器或发电机的各用电系统中,接地保护的型式必须保持一致。 4、施工现场临时用电工程配电方式:从一级总配电箱(配电柜)向二级分配电箱配电可以分路。即:当采用电缆配线时,总配电箱(配电柜)可以分若干分路向若干分配电箱配电;当采用绝缘导线架空配线时,每一架空分路也可支接若干分配电箱。从二级分配电箱向三级开关箱配电,当采用电缆配线时,一个分配电箱可以分若干分路向若干开关箱配电。 5、施工现场供配电线路宜选用电缆,电缆的类型、电缆芯线及截面、电缆的敷设等应符合规范要求。 (1)总配电箱(配电柜)至分配电箱必须使用五芯电缆。 (2)分配电箱至开关箱与开关箱至用电设备的相数和线数应保持一致。动力与照明分别设置时,三相设备线路可采用四芯电缆,单相设备和一般照明线路可采用三芯电缆。 (3)塔式起重机、施工电梯、物料提升机、混凝土搅拌站等大型施工机械设备的供电开关箱必须使用五芯电缆向设备配电。 6、电缆必须包含全部工作芯线和保护零线(PE线),五芯电缆芯线绝缘色标为绿/黄双色、淡蓝色、黑色、棕色、黑色或棕色,其中黑色、棕色、黑色或棕色为相线色标,淡蓝色芯线必须用作工作零线(N线),绿/黄双色芯线必须用作保护零线(PE线),N线、PE线绝缘色标同样适用于四芯、三芯电缆。 三、关于重复接地及防雷接地 7、施工现场临时用电工程供电的电源中性点直接接地220/380V三相四线制低压电力系统,当三相四线进线的首端处未装漏电保护器(RCD)且现场用电系统可采用TN 接零保护型式时,配电室(总配电箱、配电柜)电源进线零线必须作重复接地,同时引出保护零线(PE线),保护零线(PE线)应贯穿于各分路至用电设备外露可导电部分,形成局部TN—S接零保护系统。

施工现场临时用电安全规范正式样本

文件编号:TP-AR-L8323 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 施工现场临时用电安全 规范正式样本

施工现场临时用电安全规范正式样 本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1、编制依据 本手册是依据GB-50194《建筑工程施工现场用 电安全规范》JGJ-46《施工现场临时用电安全技术规 范》编制。 2、编制目的 用科学方法保障建筑施工现场安全生产预防在施 工中安全事故的发生,提高监理人员在施工现场管理 的综合水平。 3、编制说明 建筑施工用电必须符合GBT-50194《建筑工程施

工现场供电安全规范》和行业标准JGJ-46《施工现场临时用电安全技术规范》的规定,本手册只限现场施工监理人员掌握,可供配电安装专业技术人员参考,不做依据。 4、三相五线制 4.0.1三相五线制是所有建筑施工用电必须采用的供电方式 4.0.2三相五线包括的是3根相线(火线)1根工作零线,一根保护零线。 4.0.3三根相线的代号是A、B、C或L1、L2、L3,A为黄色,B为绿色,C为红色,在开关上排列是左中右,相线之间的电压是380V,称线电压。 4.0.4工作零线是变压器中性接地线,代号为N,为黑色或淡蓝色,与相线间的电压是220V,称相电压。

施工现场临时用电专项方案编制

施工现场临时用电专项 方案编制

施工现场临时用电安全专项施工方案编制 一、编制说明: 根据《施工现场临时用电安全技术规范》JGJ 46—2005的规定:临时用电设备在5台以上或设备总容量在50kW及50kW以上者,应编制临时用电施工组织设计。 编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性;另一方面,临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性。因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的、首要的、不可少的基础性技术措施。 临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,即所设计的临时用电的要求,同时还要兼顾用电方便和经济。 临时用电施工组织设计的主要内容。 二、工程概况 (一)工程名称; (二)工程所处的地理位置; (三)工程结构及占地面积。 三、临时用电设计步骤 1)现场勘探,了解工程概况,掌握施工用电需要。 2)确定电源进线,变电所、配电室、总配电箱、分配电箱等的位置及线路走向。(设备选择、线路设计和配电箱、开关箱设计时要充分考虑已有旧设备、旧电缆和旧配电箱的充分利用) 3)进行负荷计算。 4)选择变压器容量、导线截面和电器的类型、规格。 5)绘制电气平面图、接地系统图和接线系统图。 6)制定安全用电技术措施和电器的防火措施。 2、采用方式 在施工现场中,施工电源的规模与工程的大小相适应,可以很大,也可以很小。施工用电供电一般采用下列方式:

1)小型现场(一般指电源的供电量在200KW以下,不单设供电变压器的现场),一般采用一路主干线供电,各支线由主干线上引接,即成为树干式供电系统。 2)中型现场(一般指设有一至二台施工电源供电变压器的现场),一般采用两路主干线供电,而构成现形闭合网路以提高供电的可靠性。 3)大型现场(一般指有多台施工电源供电变压器,且分散在各现场点),采用放射形多路主干线,送至各区域,而在每区域内则又分块构成环形网路。 3、设计原则 施工现场临时供电设计应以“简单、灵活、安全、可靠、多用”为原则,采用TN-S系统供电,在施工现场专用的中性点直接接地的电气线路中,必须设置总配电箱(或配电室),分配电箱,做到三级配电、二级及其以上保护,确保一机一闸、一箱、一漏电。 4、负荷计算 负荷是电力负荷的简称,负荷计算,就是计算用电设备、配电线路、配电装置,以及变压器、发电机中的电流和功率。这些按照一定方法计算出来的电流或功率称为计算电流或计算功率。 负荷计算通常是从用电设备开始的,逐级经由配电装置和配电线路,直至电力变压器。即首先确定用电设备的设备容量(或额定负荷)和计算负荷,继之计算用电设备组的计算负荷,最后计算总配电箱或整个配电室的计算负荷。 设备容量的确定: 设备容量或额定负荷,不能简单的理解为用电设备的铭牌功率或容量,而是根据用电设备的工作性质和铭牌功率或容量经换算后得到的换算功率或容量。为了便于统一说明问题,假定每台用电设备的铭牌额定功率和容量分别用P’e和S’e表示,经换算后的设备容量分别用Pe和Se表示。 以下将分别介绍各种用电设备容量的换算方法。 (1)长期工作制电动机的设备容量,等于其铭牌额定功率,即: Pe=P’e (2)反复短时工作制电动机(如吊车中的电动机)的设备容量只是指统一换算到暂载率JC=25%(或用JC25表示)时的额定功率 式中Pe——换算到JC=25%时电动机的设备容量,kW;

施工现场临时用电安全技术规范

《施工现场临时用电安全技术规范》 “三级配电两级保护” (1)《施工现场临时用电安全技术规范》(以下简称《规范》)要求,配电箱应作分级设置,即在总配电箱下设分配电箱,分配电箱以下设开关箱,开关箱以下就是用电设备,形成三级配电。这样配电层次清楚,既便于管理又便于查找故障。同时要求,照明配电与动力配电最好分别设置,自成独立系统,不致因动力停电影响照明。 (2)“两级保护”主要指采用漏电保护措施,除在末级开关箱内加装漏电保护器外,还要在上一级分配电箱或总配电箱中再加装一级漏电保护器,总体上形成两级保护。 2、关于加装漏电保护器 《规范》规定:“施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置”。 施工现场虽然改TN-C为TN-S后,提高了供电安全,但由于仍然存在着保护灵敏度有限问题,对于大容量设备的碰壳故障不能迅速切断保险,对于较小电流的漏电故障又不能切断保险,而这种漏电电流对作业人员仍然有触电的危险,所以还必须加装漏电保护器进行保护。在加装漏电保护器时,不得拆除原有的保护接零(接地)措施。 3、关于漏电保护器的主要参数

(1)额定漏电动作电流。当漏电电流达到此值时,保护器动作。 (2)额定漏电动作时间。指从达到漏电动作电流时起,到电路切断为止的时间。 (3)额定漏电不动作电流。漏电电流在此值和此值以下时,保护器不应动作,其值为漏电动作电流的1/2。 (4)额定电压及额定电流。与被保护线路和负载相适应。 4.参数的选择与匹配 (1)两级漏电保护器应匹配: 《规范》规定:“总、配电箱和开关箱中两级漏电保护器的额定漏电动作电流和额定漏电动作时间应合理配合,使之具有分级分段保护功能”。 “两级保护”是指将电网的干线与分支线路作为第一级,线路末端作为第二级。第一级漏电保护区域较大,停电后影响也大,漏电保护器灵敏度不要求太高,其漏 电动作电流和动作时间应大于后面的第二级保护,这一级保护主要提供间接保护 和防止漏电火灾,如果选用参数过小就会导致误动作影响正常生产。 漏电保护器的漏电不动作电流应大于供电线路和用电设备的总泄漏电流值2 倍以上,在电路末端安装漏电动作电流小于30mA的高速动作型漏电保护器,这样形成分级分段保护,使每台用电设备均有两级保护措施。 分级保护时,各级保护范围之间应相互配合,应在末端发生事故时,保护器不 会越级动作和当下级漏电保护器发生故障时,上级漏电保护器动作以补救下级失 灵的意外情况。

施工现场临时用电安全常识

【施工用电】施工现场临时用电安全常识 一、电气设备和线路必须绝缘良好: 施工现场所有电气设备和线路的绝缘必须良好,接头不准裸露。当发现有接头裸露或破皮漏电时,应及时报告,不得擅自处理以免发生触电事故。 二、使用橡皮线注意事项 1.施工现场临时用电采用橡皮线时,应架空敷设,不得拖地使用,以防人踩,车轧。有水作业时,如磨石机电源电缆,要将电源电缆用钢索架起,防止浸水造成事故。 2.电缆接头必须按《JGJ46-88》规定操作,包扎严密、牢固、绝缘可靠。 三、遇到高压线路注意事项 1.高压线的下方不得搭设临建,不准堆放材料和进行施工作业。 2.在高压线一侧作业时,必须保持6m以上的水平距离。达不到上述距离时,必须采取隔离防护措施,防止作业人员作业时金属料具碰触高压线路,造成触电事故。 四、机电设备要一机一闸一漏一箱: 施工现场的每台用电设备都应该有自己专用的开关箱,箱内刀闸(开关)及漏电保护器只能控制一台设备,不能同时控制两台或两台以上的设备,否则容易发生误操作事故。 五、电动机械设备的检查: 现场的电动机械设备包括:电锯、电刨、电钻、卷扬机、搅拌机、钢筋拉伸机等。为了确保运行的安全,作业前必须按规定进行检查、试运转;作业完,拉闸断电,锁好电闸箱,防止发生意外事故。 六、开关箱设置和使用注意事项 1.开关箱应防雨、防尘、加锁;一般安装高度(距地)为1.5m,与其控制的固定电气设备的距离不超过3m。 2.开关箱内不准存放任何物品,防止误操作造成事故。 3.开关箱周围不准堆放杂物,并应有足够两人同时操作的空间和通道。 七、非电工严禁拆装保险丝: 开关箱内的电器安装与接线,必须由电工操作,非电工严禁操作。电闸保险丝断了,应立即找电工查明原因,排除故障后再接好保险丝;非电工严禁拆装,更不能用其它金

施工现场临时用电专项施工组织计划

施工现场临时用电 施工方案 编制人: 审核人: 审批人:

目录 一、编制依据 二、工程概况 三、用电设备技术参数及用电总量核算 四、电缆选用及线路走向 五、安全用电技术措施和电气防火措施 六、安全用电和电气防护管理制度

一、编制依据 建筑机械使用安全技术规程(JGJ33-2012); 建筑施工安全检查标准(JGJ59-2011); 施工现场临时用电安全技术规范(JGJ46-2005); 建设工程施工现场供用电安全规范(GB50194-2014); 二、工程概况 (一)、概况 1、建设单位:阜平环阜生态环境科技发展有限公司 2、工程名称:阜平国际农林示范区-生态养殖区建设项目 3、建设地点:阜平县平阳镇 (二)施工用电区域的划分 施工用电区域主要分施工区、办公生活区和加工区。主电缆由甲方提供的箱变敷设到加工区的总配电箱(一级箱),分配箱(二级箱);活动配电箱(三级箱)。施工区的各单体技术参数见下表: 办公生活区主要分布在场地的东北侧,配套了相应的办公用房及生活设施。(三)、现场平面布置 现场供电条件 在施工现场的东区南端,由业主提供一台630KvA的变压器。电缆线全部采用地下埋设,分区段设置配电箱,以满足不同施工段,施工期的各种用电设备的需要。

三、用电设备技术参数及用电总量核算(一)、施工区各类机械设备总计 序号设备名称 型号规 格 数 量 国别 产地 额定功 率(KW) 总功率备注 1.弯曲机GF20 1 上海 2.2 2.2 2.钢筋切断机GQ40 1 上海 2.2 2.2 3.砂轮切割机J36-40 2 杭州 2.2 4.4 4.数控钢筋调直机YGT4-12 1 成都9 9 5.交流电焊机BX3-300 2 杭州30KVA 60 6.砼搅拌机J350 1 宁波 7.5 7.5 7.插入式振动机ZH-50 3 杭州 1.1 3.3 8.平板振动机ZW-J 1 宁波 1.5 1.5 9.木工圆锯机MJ-105A 2 中国 4 8 10.潜水泵PYX100 1 杭州 1.2 1.2 11.办公区空调 6 1.5 9 生活区照明12 0.6 7.2 合计总功率115.5 (二)、用电总量核算 通过用电设备的分析,得出不同阶段的用电总量计算式为: P总=1.05(K1P1/ COS¢+K2P2+K3P3+K4P4) P1--电动机额定功率总量:结构、140.9KW P2--电焊机额定容量总量:结构、230KW P3--室内照明办公区用电总量:结构、108KW P4--室外照明总量:结构、47KW C0S¢——电动机的平均功率因数(在施工现场最高时0.75~0.78,一般0.65~0.75)这里取0.75;K1、K2、K3、K4、—需要系数,按现场所用数量统计分别定为:0.6、0.6、0.8、1.0; P总=1.05(0.6×140.9/0.75+0.6×230+108×0.8+1×47=384.12KV A﹤400KVA 通过计算现场提供的总电源400KWA分别能够满足结构装饰阶段的用量要求。 四、电缆选用及线路走向 (一)、电缆截面选用

施工临时用电安全技术规范(正式版)

施工临时用电安全技术规范 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:___________________ 日期:___________________

施工临时用电安全技术规范 温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。 本文档可根据实际情况进行修改和使用。 一、总则 为加强施工现场的安全管理, 保障正常的供、用电秩序, 保证项目部施工用电管理规范化、制度化, 根据《中华人民共和国电力法》、《全国供用电管理规定》、《电力供应与使用条例》、《供用电监督管理办法》和《施工现场临时用电安全技术规范》等, 特规定本办法。 二、施工现场临时用电技术、组织管理 1 技术措施 (1)临时用电系统采用TN-S供电系统。 它是把工作零线N和专用保护线PE在总供电电源处严格分开的供电系统, 也称三相五线制。它的优点是正常情况下PE专用保护线上无电流, 此线专门承接故障电流, 确保其保护装置动作。应该特别指出, PE线不许断线。在距离较远的供电干线末端应将PE线做重复接地。 (2)设置漏电保护器, 坚持三级保护和一机一闸、一漏一箱的原则。 漏电保护器的选择应符合国标GB6829―86《漏电电流动作保护器(剩余电流动作保护器)》的要求。施工现场的总配电箱和分配电箱应至少设置两级漏电保护器, 而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应合理

施工现场临时用电现状及解决办法

施工现场临时用电现状及解决办法 施工现场临时用电的安全是保证建筑工程正常施工的基础,是建筑工程开工前和施工中必须做好的一项保障工作。临时用电是施工现场极易发生伤亡事故的一个项目,触电事故更是建筑领域五大伤害之一。 建设部为了规范施工现场临时用电,预防人员触电伤亡事故的发生,编制了《施工现场临时用电安全技术规范》(JGJ 46-88),执行多年,施工现场触电伤亡事故大为减少。根据执行中存在的问题,后加以修订,编号为JGJ 46-2005,从2005年7月1日施行。在新修订的《施工现场临时用电安全技术规范》(以下简称《规范》)中增加了25条强制性标准条文,要求各施工单位必须做到。其中建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统必须符合下列规定:①采用三级配电系统;②采用TN-S接零保护系统;③采用二级漏电保护系统。另外对临时用电组织设计的编制也提出了明确要求。即:临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。此外规范对外电线路及电气设备防护、接地与接地电阻、防雷、配电室及设备电源、配电线路、配电箱及开关箱、电动建筑机械和手持电动工具、照明等项目也提出了相应的强制性标准条文要求。在此不再赘述。

新修订的《规范》已经执行两年多了,从对各施工现场监督检查情况来看问题不少,有少部分施工现场的临时用电与《规范》要求相差甚远。主要表现在: 1、临时用电组织设计编制不规范或者未编制。 (1)部分施工现场的临时用电组织设计不是由专业电气工程技术人员组织编制,而是由施工员、安全员或者是电工进行编制,根本不能用于指导现场施工。有的仅写出方案或者是编制、审核、批准不符合程序。 (2)编制内容简单、针对性不强。《规范》规定临时用电组织设计应包括8项内容,但是有的仅2~3项;有的无机械设备台数统计,就直接计算出用电量,计算结果毫无根据;有的没有架空线路和外电防护,而是把规范中的规定照抄照搬;有的临时用电组织设计仍在引用JGJ 46-88。 2、安全技术档案不全 临时用电施工完成后,没有验收表;运行过程中没有检查表;电工没有安装、巡检、维修、拆除工作记录;没有接地电阻、绝缘电阻和

施工现场临时用电安全检查.

施工现场临时用电安全检查 一、安全检查要点 1、施工临时用电三项原则 2、临时用电管理 3、外电线路及电气设备防护 4、接地与防雷 5、配电线路 6、配电箱及开关箱 7、电动建筑机械和手持式电动工具8、照明 (一)、施工临时用电三项原则: 建筑施工现场临时用电工程采用的电源中性点直接接地的220/380V 三相四线制低压电力系统,必须符合下列规定: 1、采用三级配电系统 2、采用TN-S 接零保护系统 3、采用二级漏电保护系统。原则一:采用三级配电系统 三级配电系统指施工现场从电源进线开始至用电设备之间,经过三级配电装置配送电力,即由总配电箱(一级箱)或配电室的配电柜开始,依次经由分配电箱(二级箱)、开关箱(三级箱)到用电设备。这种分三个层次逐级配送电力的系统就称为三级配电系统。 为保证三级配电系统能够安全、可靠、有效地运行,在实际设置系统时尚应遵守四项规则:1、分级分路规则2、动、照分设规则3、压缩配电间距规则4、环境安全规则 1、分级分路规则:从一级总配电箱(配电柜)向二级分配电箱配电可以分路。即一个总配电箱(配电柜)可以分若干分路向若干分配电箱配电。

2、从二级分配电箱向三级开关箱配电同样也可以分路。即一个分配电箱也可以分若干分路向若干开关箱配电。 3、从三级开关箱向用电设备配电必须实行“一机一闸”制,不存在分路问

题。即每一个开关箱只能联接控制一台与其相关的用电设备(含插座),包括一组不超过30A负荷的照明器,或每一台用电设备必须有其独立专用的开关箱。 2、动力与照明分路设置规则 动力配电箱与照明配电箱宜分别设置:若动力与照明合置于同一配电箱内共箱配电,则动力与照明应分路配电。动力开关箱与照明开关箱必须分箱设置,不存在共箱分路设置问题。 3、压缩配电间距规则 压缩配电间距规则是指除总配电箱、配电室(配电柜)外,分配电箱与开关箱之间,开关箱与用电设备之间的空间间距应尽量缩短。按照《规范》的规定,压缩配电间距规则可用以下三个要点说明。 1、分配电箱应设在用电设备或负荷相对集中的场所。 2、分配电箱与开关箱的距离不得超过30m。 3、开关箱与其供电的固定式用电设备的水平距离不宜超过3m。 4、环境安全规则 环境安全规则是指配电系统对其设置和运行环境安全因素的要求。按照《规范》的规定,配电系统对其设置和运行环境安全因素的要求可用以下五个要点说明。 1、环境保持干燥、通风、常温。 2、周围无易燃易爆物及腐蚀介质。 3、能避开外物撞击、强烈振动、液体浸溅和热源烘烤。 4、周围无灌木、杂草丛生。 5、周围不堆放器材、杂物。

施工现场临时用电安全要求

施工现场临时用电安全要求 在施工中要注意以下内容: 1、现场用电线路的设置和架设必须按有关规定与平面布置图进行。电缆线均应埋地或架空,穿越道路的电缆线护套管埋至深度应超过0.2米。用导线架空时,应按规范架设,无车辆通过地段离地面垂直高度不低于4m,车道处不得低于6m,相线必须按颜色排列。 2、在现场电工房醒目处挂警示标志,配备一组有效的干粉灭火器,电工房钥匙由现场电工班派专人保管。 3、主线走向原则:不设在剧烈振动场所,不设在可触及的地方,不设在有腐蚀介质场所,不设在低洼和积水、溅水场所,不设在易燃物房,进入建筑物的主线原则上设在预留管线井内。 4、现场施工用电原则执行"三相五线制"、"三级"配电"两级"保护措施,做到一机一闸一漏一箱。现场用的配电箱应统一编号、设门上锁,专人保管。施工用电的设备、电缆线、导线、漏电保护器等应有产品质量合格证。漏电保护器要经常检查,发现问题立即更换,熔丝要相匹配。 5、从总配电室引出的主干线至各级配电箱及开关箱之间的保护接零线,不应少于2-3处以上重复接地保护措施。末级开关箱至机械电气设备的不带电部位与保护接零线(黄、绿双色多股铜芯线)作可靠连接。 6、电焊机的外壳应可靠接地,不得多台串通接地。电焊机的裸露导电部分应装保护罩,电缆线和电焊把钳绝缘必须良好。

7、移动式电动工具、手持式电动工具在通电前,要做好保护接零措施,安装单独的电源开关,严禁1个开关接2台及2台以上的设备。 8、移动式电动工具、手持式电动工具在采用插座连接时,其插头、插座应无损伤、无裂纹,且绝缘良好。 9、移动式电动工具和手持式电动工具,应装高灵敏动作的漏电保护器。使用电动工具应戴绝缘手套或站在绝缘台上。 10、配电箱内所配置的电闸、漏电、熔丝荷载必须与设备额定电流相等。不使用偏大或偏小额定电流的电熔丝,严禁使用金属丝代替熔丝,在开关箱内部和顶部同时钉装防火板。 11、现场防雷装置。现场脚手架、电梯、塔吊都将高于建筑物,很容易受到雷击破坏。因而要求现场三种设备必须设置避雷装置,其设备顶端焊接2米长φ20镀锌园钢作避雷器,用小于35毫米的钢芯作引下线与埋地件(角钢50×50×2500mm)连接,其电阻值不大于10Ω。 12、现场所有用电设备均按三相五线制配备,电工要随时检查用电情况。 13、使用行灯的电压不得超过36V,行灯应有保护罩,行灯的手柄应绝缘良好且耐热、防潮,行灯的电源线应采用橡套软电缆。 14、现场需要临时用电时,必须提前提出申请,由现场专业电工进行接引。 15、严禁非电工拆装电气设备,严禁乱拉乱接电源。
