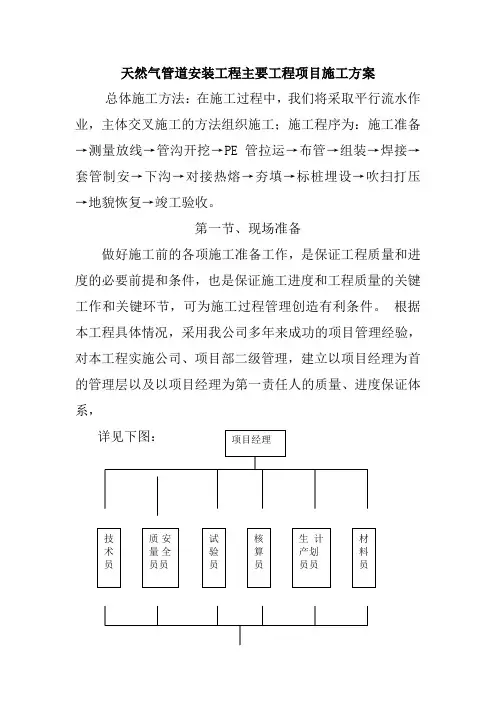

天然气管道安装工程主要工程项目施工方案总体施工方法:在施工过程中,我们将采取平行流水作业,主体交叉施工的方法组织施工;施工程序为:施工准备→测量放线→管沟开挖→PE管拉运→布管→组装→焊接→套管制安→下沟→对接热熔→夯填→标桩埋设→吹扫打压→地貌恢复→竣工验收。

第一节、现场准备

做好施工前的各项施工准备工作,是保证工程质量和进度的必要前提和条件,也是保证施工进度和工程质量的关键工作和关键环节,可为施工过程管理创造有利条件。根据本工程具体情况,采用我公司多年来成功的项目管理经验,对本工程实施公司、项目部二级管理,建立以项目经理为首的管理层以及以项目经理为第一责任人的质量、进度保证体系,

第二节、进场计划及保证措施

1、现场三通一平已具备开工条件。

2、我公司技术力量雄厚,施工经验丰富,流动资金充足,机具设备齐全,项目部管理人员经验丰富,在多年的施工中,均得到建设单位及主管部门的好评。

3、一旦我公司进入施工现场,将迅速投入人员、机具设备,立刻组织施工,并有信心确保工程优良。

4、针对本工程的特殊要求及施工现场管线布置的实际情况,因而对每段施工必须详细制定施工方案,全力投入人员、机具设备、以最快的施工进度、优良的工程质量、在确保安全的前提下,尽快投入使用。

第三节、技术准备

一、图纸的自审与会审

1、接到施工图后,由公司技术管理部门组织项目施工技术、预算等相关人员认真学习图纸和施工验收规范、操作规

程,使上述人员领会施工图纸的设计意图,熟悉和理解建筑、结构、设备安装等分部分项工程之间的相互配合关系,明确施工过程中的有关规定,做到施工管理人员在施工过程中理解设计内容、思路清晰、心中有数。

2、在熟悉图纸设计意图和理解设计内容的基础上,找出存在的问题,结合施工条件、特点,由建设单位负责组织设计单位、监理单位、施工单位进行设计交底和图纸会审。通过会审解决存在的问题,共同商讨影响施工进度和质量的措施,扫清技术障碍,建立必要的和相关的质量记录,为施工过程管理和技术管理创造条件。

二、编制施工组织总设计及技术交底工作

1、在图纸会审与设计单位交底、答疑的基础上,由项目工程师组织项目相关专业技术人员编制可行性施工组织设计。编制完成后报送建设单位、监理单位及公司主管部门审批确定后,再由项目经理牵头,项目工程师负责组织全体项目管理人员认真学习方案,为实现“质量目标及质量计划”打好基础。

2、严格按照施工组织设计方案指导施工,对新技术、新工艺的实施及特殊部位的施工,编制相应的专项施工方案或分项工程施工作业设计。

3、本着谁施工谁负责质量的原则,各分管工程负责人,

在安排施工任务之前,必须对施工班组进行书面技术、质量、安全交底,列出监控部位及监控要点,必须作到交底不明确、质量标准不明确不施工,使项目管理层和操作层明确工作内容和工作职责。

三、施工程序控制

1、工程施工前,由项目经理组织技术、材料、生产有关人员,研究制定施工现场平面布置图,并根据施工阶段不同时期随时调整平面图,以满足施工的需要。

2、施工前由项目经理根据工程规模、特点及工期要求,对整个施工过程进行全局规划和部署,根据施工现场的实际情况,并根据工期要求排出科学、合理的施工进度总计划,列出各施工阶段的施工顺序和工期要求及控制点,合理安排施工程序和穿插工序,有序和合理地组织施工,不打乱仗。

四、材料控制

1、材料进厂后,由项目材料人员和质量检查人员按材料验收标准共同对进场材料进行进场验证和登记。做到帐、物、卡、名称、数量、质量一致,特殊材料单独分库存放。

2、用于工程的原材料、成品、半成品和设备等,必须由供应部门提供合格证明文件。用于重要结构材料必须采用双控制度,即使用前必须按规范和设计要求进行抽检、复验,

检验合格后方可使用,不合格材料严禁进入施工现场和用于工程实体。

3、各种测量仪器在工程开工前均送往有资质的计量检测部门校验,检测合格后方可使用,确保施工计量的准确性。

4、特殊情况下工程用设备及材料的供货计划如在供货过程中遇以下特殊情况,针对具体情况制定处理的应急措施,以确保工程施工进度和工程施工质量。

6、运至施工现场的设备、材料经检查不符合设计要求或不合格,则应查阅供货计划及施工进度安排,立即重新安排供货计划和确货定供厂家,在最短时间内组织符合设计要求的设备材料,重新发货。

7、运至施工现场的设备、材料数量短缺或因运输过程中的方法不当,而引起的超计划损耗,采取应急措施。

8、供货厂家未能按供货计划及时供货。

①、首先做到预先控制(如在订货合同中写明供货日期,在供货过程中督促等),如发现供货商不能按计划一次性交货,则应分批发货,或及时更换供货商,以确保工程施工进度。

②、做到事先控制,如不能及时供货,则另选符合要求的供货商进行采购。

③、工程施工过程中,如遇以上情况,工程现场施工管理组应及时调整工序,以及施工安排。施工现场管理人员可

根据实际情况,在保证质量的前提下,一方面加紧敦促供货商供货,一方面调整工序,以便最大限度的保证工期。

五、工程质量检验制度

1、本工程质量目标为优良。为了实现这一质量目标,公司在人力、财力、物力、技术等方面给予项目部全方位的协助与支持,为项目工程质量提供有力保障。同时,不论是现场管理人员还是操作工人,在持证上岗的同时,必须进行质量安全教育等岗前培训,明确工作目标。

2、建立健全施工管理、技术管理、质量监督、物资保证、经营保证和安全教育六大质量保证体系,明确项目经理是工程质量和工作质量第一责任人,项目副经理对施工过程实施全面管理,项目工程师是项目质量经理,并对质量负有连带责任,同时全面负责全面的技术管理工作。项目部下设质量和安全管理组、设两名专职质检员和安全员。实行每周专检一次,每个分部分项随时检查。项目部组织互检和交接检,施工班组设自检员一人,归项目部统管,主要负责自检工作。质检人员有权对不合格产品和工序行使“停工权”、“返工权”、“奖罚权”和“一票否决权”。

3、制定工序标准,严抓过程控制,提高工程质量:施工中为确保质量,项目对各工序环节制定了严格标准,在每道工序上狠抓质量,将分部分项工程施工提高一个质量标准,

正循环施工方案

泰安民生景园A3、A4#楼 桩基工程 施工组织设计编制: 审核: 审批: 陕西有色建设有限公司 2011年1月16日

目录 1.概 况 (2) 1.1工程概况 1.2工程三通一平 1.3主要设计参数及施工技术要求 1.4施工组织设计编制依据 2.工程组织实施 (3) 2.1施工管理组织机构及人员配置 2.2施工设备选型及配置 2.3施工设备进场计划 2.4施工材料进场计划及堆放 3.施工方案、方法及质量控制 (5) 3.1施工方案 3.2施工方法 3.3施工质量控制 4.施工进度计划 (15) 4.1单桩施工计划 4.2工程桩施工进度计划 4.3保证工期的措施 5.安全文明施工措施 (16) 5.1安全保证措施 5.2文明施工措施 6.竣工验收 (19) 附:冬期施工措施 (21)

1.工程概况 1.1工程概况 工程名称:泰安民生景园A3、A4#楼 工程地点:渭南市民生路中段 地基处理方案:泥浆护壁正循环钻孔后注浆砼灌注桩 建设单位:渭南泰安房地产有限责任公司 设计单位:陕西东辰建筑设计工程有限公司施工单位:陕西有色建设有限公司 总包单位:渭南市泰安沋西联合开发办 监理单位: 1.2工程三通一平 施工现场场地平整、交通方便,水电已基本满足施工需要 1.3主要设计参数及施工技术要求 6 1412@2000 6 2514@2000 6 1412@2000

总桩数260根,其中试桩4根,锚桩16根。 1.4施工组织设计编制依据 1) 《建筑工程是质量统一验收标准》(GB50300—2001) 2) 《建筑地基基础工程施工质量验收规范》(GB50202—2002) 3) 《建筑桩基技术规范》(JGJ94—2008) 4) 《混凝土机构工程施工及验收规范》(GB50204—2002) 5) 《钢筋焊接及验收规程》(JGJ18—2003) 6) 《试桩、锚桩、工程桩配筋详图及说明》 2、工程组织实施 2.1施工管理机构及人员配置 本工程实行项目经理负责制,由项目经理对工程质量、进度、安全、材料、财务等进行统一管理。 2.2施工设备选型及配置 2.2.1施工设备选型

工程项目建设方案

目录 一、项目概况 二、项目组织机构 三、项目建设程序办理计划 四、项目设计进度计划 五、项目招标进度计划 六、项目施工进度计划 七、项目资金使用计划 八、项目主要机电设备、装饰装修等材料采购计划 九、项目建设保证措施 一、项目概况 2010年4月12日,滨海新区建交局给建投集团下发津滨建交计[2010]3号“关于开展滨海文化商务中心前期工作的通知”,将滨海新区行政中心的项目暂定名为“滨海文化商务中心”。 1、项目位置和用地面积 滨海文化商务中心位于中央大道以东、大连东道以南、于家堡安居房以西、紫云中学以北,总用地面积约为30公顷。

2、主要建设内容和规模 滨海文化商务中心按照统一规划,分期建设的原则。本项目一期 总建筑面积约为47万平方米,其中地上建筑面积约为29万平方米、地下建筑面积约为18万平方米,由7座建筑和地下车库组成;它们为:商务主楼、培训中心、服务中心、接待中心、会议中心、商务辅楼、公寓。各建筑具体功能和建筑面积如下: 商务主楼(9) 为滨海新区区委、区政府、区人大区政协四套领导班子的办公场所,建筑位于基地北部,座北朝南布置成双“一”字形布局,用连廊相连接,各套班子办公区域分布明确又相互联系,均取得良好朝向,地上建筑面积6.78万平方米,宽度约172米,建筑层数最高9层,立面处理简洁大气,现代明快,该幢建筑为商务中心内最主要的建筑,外檐处理以浅色石材为主要装饰面,运用柱廊,檐口等细部的构造处理,以突出历久弥新,庄重典雅的建筑性格。 辅助办公楼(4层)

是辅助商务主楼的会议、办公场所,建筑位于行政办公楼的南侧,建筑面积2.87万平方米,建筑层数为四层。 服务中心(3层) 为滨海新区企业和市民提供工作和生活一站式服务的场所,一、二层设有开放式业务大厅,三层设有接待、办公、会议等项设施,建筑位于行政办公楼的西侧,主入口设置于南侧,方便前来办理业务的企业和市民。建筑面积为3.36万平方米,建筑层数为三层。 职工食堂(3层) 为商务中心提供接待,用餐的场所,设有多类大、小餐厅及接待服务设施,建筑位于行政办公楼的南侧,建筑面积3.09 万平方米,分三层设置。 会议中心(2层) 为大型行政会议场所,建筑位于行政办公楼东侧,建筑面积2.25万平方米,层数为两层,一层设置700人的会议厅和若干个大小会议室,二层为1200人,大会议厅并设200座席的主席台及服务于会议的其它设施。 商务辅楼(6层) 商务辅楼位于基地东侧,分三幢建筑,建筑面积8.2万平方米。主要功能为各委办局办公、会议、接待用地。 公寓2栋(10层、15层) 总建筑面积为6万平米,主要为办公人员住宿用。 地下车库 区域内及周边提供停车场所,车库面积为10.4万平米。 二、建设标准 (一)结构设计 本工程属重点设防类(乙类)建筑,按本地区抗震设防烈度7度设计基本加速度0.15g进行抗震设计,按高于本地区设防烈度即8

燃气管道保护施工方案

天然气管道保护施工方案 乌海市凯洁燃气有限责任公司段天然气管道与 路桥工程相邻,因为该路桥工程施工需要,其工作面已接近燃气管道的安全距离,需要对燃气管道进行保护措施。施工方案如下:总述:(如图1、图2) 该保护燃气管道长18米,其下均匀分布六个独立基础支撑。每个支撑柱均为砖砌体(1200X500mm,H=3500mm),外抹防水砂浆, 图1 其下为C10素混凝土垫层(1400X700mm,H=200mm)。土方工程为人工开挖,人工回填夯实,放坡系数K=0.47。(工作面c=300mm)工序为:独基土方开挖基坑清理基础垫层浇筑砌体砌筑防水、防潮第二个独基土方开挖﹡﹡﹡﹡土方回填

图2 1.沟槽土方开挖 1.1该地土质为三类土,燃气管道上口距室外地坪约2米,为保证施 工安全,严禁使用任何机械设备进行沟槽土方开挖。人工开挖时应由一端向另一端逐步推进,并要求第一个支撑基础开挖完成后及时进行沟槽清理平整,然后暂停土方工程,进行下道工序施工。 待其他工序完成后方可继续进行土方工程。(放坡系数K=0.47)2.基础垫层 2.1垫层为现浇砼,标号C10,厚度200mm。采用木模支撑。 2.2砼浇筑时严禁人员抛扔,应搭设滑坡溜槽,将混凝土溜至沟槽底, 且振捣均匀。 2.3严禁在砼初凝期内进行其他工序施工。 3.砌筑工程 3.1砌筑均采用“三一法”砌筑,砂浆饱满度水平灰缝≧80%、竖缝

≧90%,砂浆标号为M7.5。 3.2超出砌筑高度时必须搭设脚手架。 4.防水防潮 4.1基础防水防潮采用防水砂浆抹面。 5.土方回填 5.1土方回填时应将基底杂物清理干净,并分层回填夯实。5.2土方回填采用夯实方法,压实系数不得小于0.95. 编制人: 编制日期:

跨河管道桁架施工方案

目录 第一章工程概况 (2) 第二章编制依据 (2) 第三章工程特点及难点 (3) — 第四章施工总体思路 (3) 第五章施工前准备 (4) 第六章桁架安装 (6) 第七章脚手架搭设 (9) ; 第八章施工质量保证措施 (12) 第九章安全生产及文明施工 (14) ?

第一章工程概况 本工程为恒运东区热源点至康师傅集团公司供热管道工程项目。管道恒运厂区外至四清河间管段采用高空支架(支架面高~敷设,管道在原有蒸汽管上部,并预留两条DN500蒸汽管。管道沿连云路河侧及南岗河侧采用中低空支架敷设(支架面高~。跨东鹏大道、广园东路立交桥底、开创大道等采用蒸汽直埋管(覆土深敷设。跨南岗河采用桁架敷设。管道沿南岗河东侧低支架敷设至本田路口,再沿南岗河东侧直埋敷设至百事亚洲马路对面,管道顶管(蒸汽直埋管)穿过开创大道(约70m),进入百事秉信围墙内,管道沿秉信围墙内侧低支架敷设至康师傅。管线总长约4000m,其中架空管道3350m,蒸汽直埋管650m。 第二章编制依据 ; 1、《钢结构工程施工质量验收规范》(GB50205-2001) 2、《建筑钢结构焊接技术规程》(JGJ 81-2002) 3、《碳钢焊条》GB/T 5117 4、《低合金钢焊条》GB/T 5118 5、《气体保护焊用钢丝》GBT14958-94 6、《建筑施工安全检查标准》JGJ59-99; 7、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; 8、《混凝土结构加固设计规范》GB50367-2006 ? 9、《建筑施工高处作业安全技术规范》JGJ80-91; 10、《施工现场临时用电安全技术规范(附条文说明)》(JBJ46-2005) 11、《城镇供热管网工程施工及验收规范》JJ28-2004 12、《混凝土结构工程施工质量验收规范》(GB50204-2002) 13、《建筑工程施工质量验收统一标准》(GB50300-2001)

水电安装工程施工方案完整版

青山湖科技城越秀城市综合体(二期) F区项目 机电工程水电施工方案 编制: 审批: 日期:2017 年月日 广州越秀地产工程管理有限公司 青山湖科技城越秀城市综合体(二期)F区地块项目机电部

第一节:编制依据及原则 一、编制依据 1、由建设单位(业主方)提供的给排水、电气施工图纸。 2、建设单位下发的招标文件的要求。 3、中华人民共与国《建筑法》,南京市人民政府有关建筑工程管理、市政管理、环境保护等地方性行政法规。 4、我单位《质量保证手册》与有关文件。 5、中华人民共与国颁布的现行安装工程施工的有关规范、规程及验收标准,所执行规范主要目录如下: ○1《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002 ○2《建筑电气工程施工质量验收规范》 GB50303-2002 ○3《通风与空调工程施工质量验收规范》 GB50243-2002 ○4《通风管道技术规范》 JGJ141-2004 J363-2004 ○5《压缩机、风机、泵安装工程施工验收规范》 GB50275-1998 ○6《建筑工程施工质量验收统一标准》 GB50300-2001 ○7《建设工程文件归档整理规范》 GB/T50328-2001 ○8 《建筑施工安全检查标准》 JGJ59-99 ○9《施工现场临时用电安全技术规范》 JGJ46-88 ○10《建筑排水硬聚氯乙烯管道工程技术规格》 CJJ/T29-1998 ○11《给排水标准图集》 S1 、 S2 、 S3 ○12《建设工程项目管理规范》 GB/T50326-2001 ○13《机械设备安装工程施工及验收规范》 GB50231-98

回旋钻钻孔灌注桩施工方案

回旋钻钻孔灌注桩施工技术方案 一、概述 钻孔灌注桩基础,直径为Φ1500、 二、施工准备 1、完成钻孔灌注桩的定位工作,平整场地,接通水、电,为钻机进场创造好条件。 2、钻机、护筒、钢筋、泥浆箱及各种相关材料,准备到位。 3、开工前召开现场技术交底会,使所有参与钻孔桩施工的施工人员明确本岗位的具体技术要求、职责,尽一切力量避免出现断桩。 4、跟商品混凝土厂联系有关标号、配合比、坍落度及运输方面等事宜。 5、处理好文明、安全施工有关事项,包括用电、排污、排放泥浆、三防等。 6、备足有关配件材料,做到开钻后中途不停站,检查所有测量仪器及施工机械,确保无误。 7、清理、清除钻孔桩桩位内杂物保证护筒顺利下放。 8、对自备发电机组进行试机,并进行停电时的快速发电、通电检验,确保停电时能快速保证钻机重新开钻。 9、位于旱地钻孔灌注桩采用挖孔埋设钢护筒;位于现状河道内桥梁搭好水上排架。排架竖向均采用6米长直径16厘米的松木桩,并用道钉连接,中间用剪刀撑加固。 三、采用GPS150型钻机,正循环回转法施工。钻头采用尖头笼式钻头(主要用于粘土层中)及平头笼式钻头(主要用于粉砂土中)。 1、测量放样 详见测量施工方案。 2、埋设护筒 (1)护筒采用钢护筒,用5mm厚钢板制成,确保在护筒埋设稍有偏差时,保证钻头能正确就位,并能顺利提钻。 (2)旱地里护筒长度为1.5m,位于现状河道内的护筒长为2m(并外套钢护筒),因为上部土质较差,大部分为杂填土。原则上保证护筒进入原状土50cm,并高出地面30cm左右,以确保不小于1m的水头压力,防止塌孔。如2m不够长,加长护筒。由于地质资料第一层土为粉质粘土,第二层均为淤泥质粉质粘土层,下为粉土夹粉质粘土,因此护筒埋深不宜穿透粉质粘土层,而使护筒外露段长一些有利。 (3)护筒就位用十字交叉法定位。 (4)护筒就位后,周围用粘土分层均匀填满夯实,确保泥浆不外漏,确保护筒位置正确牢固。考试大论坛 (5)如果底部土质很差。为防止护筒下沉,采取相应的加固措施,把护筒固定。 (6)护筒埋好后,测定好护筒顶标高,做好资料,请监理复核认可后,钻机就位。 (7)护筒埋好后,在桩机范围内整浇混凝土地坪,挖好泥浆排放沟。确保泥浆不外溢。来源:考试大 3、泥浆循环 在各桥位附近各设置一个四根桩泥浆容量的泥浆池(泥浆比重1:3),用于泥浆循环,并及时组织泥浆车进行外运。来源:考试大 4、钻孔 (1)开钻前,配制好比重为1.3-1.4的泥浆进入泥浆池及孔内。 (2)调平好钻孔工作平台,保证钻孔平台水平并确保牢固,在钻孔过程中不发生倾斜位移。 (3)调整好钻机,保证钻杆竖直,使钻架吊点、钻机的转盘中心和桩位中心三点在一垂直线上。 (4)在钻孔过程中,随时检查平台的水平度,发现倾斜,及时调整,确保成孔垂直度。 (5)在粘土钻孔过程中,及时检查泥浆比重,控制在1.2~1.3之间。粘度控制在16~22秒,发现不符,及时调整。 (6)钻孔作业分班连续进行,不中断。 (7)升降钻具时,保证操作平稳,钻头提升时,防止发生碰撞护筒、孔壁及钩挂护筒底现象发生。 (8)在钻孔中因故停钻时,一是确保有规定水位及相应比重的泥浆,防止塌孔,二是钻头上提2m左右,

商场建筑工程主要项目施工方案

编号: 建筑工程 主要项目施工方案 编制人:职务(称): 审核人:职务(称): 批准人:职务(称): 批准部门(章): XX建设集团股份有限公司 20XX年X月X日

第一节、流水段划分 流水段划分既要考虑现浇砼工程的模板配置数量、周转次数及每日砼的浇筑量,也要考虑流水段材料和工程量的均衡程度和塔式起重机每台班的效率,具体流水段划分规划如下: 一、底板按后浇带的分划分为四个流水段。 二、地下室结构横向分为四个流水段,筒体为一单独流水段,穿插在横向流水施工中,不占用工期。 三、主体结构竖向分为三个流水段,筒体为一单独施工段,穿插在竖向流水段中,不占用工期。地下室、首层至四层及地上筒体段结构施工,先施工筒体及柱分项,后施工梁板分项。 第二节、测量放线 一、根据图纸及现场实际情况,对各流水段进行网状控制,兼顾+0.000以上施工,测试控制轴线2轴、3轴、9轴、15轴、19轴、B轴、E轴、J轴、M轴;根据测绘院提供水准点向施工现场内引高程控制点,距离基坑至少15m。控制点放样采用方向交汇法,按照导线施测,所有控制点设专人保护,且每月复核一次,使用前必须进行校核。 二、采用电子经纬仪,用采用方向交汇法投测各轴线的两端点测设轴线。 三、钢尺量距时要求采用标准拉力50N,季节复检时,根据气温情况进行温度校正。对悬空和倾斜测量,应在满足限差要求的情况下视具体情况考虑垂直及倾斜改正。要求每层轴线距离用引测轴线法进行校对。 四、标高抄测采用S2水准仪,视距差控制在20mm内,均以控制水准点作后视,并作往返闭合。 五、楼梯间放线扣除面层部分,放出详细平面、标高及砼面层控制线;以控制轴线及上下贯通线控制垂直偏差,外墙立面窗口两侧控制线从上到下弹通线,逐层上引控制。 六、所有测量仪器及工具定期由区以上技术监督局鉴定,合格后方可使用。 七、沉降观测:(由建设单位直接委托有资质单位)沉降观测点按施工图设

天然气管道穿越工程施工方案

施工方案及施工工艺 工程简介 ######天然气利用工程-天然气长输管道起于仙人岛能源化工区的仙人岛天然气液化厂,终于大石桥市西侧的大石桥分输站。管线长度约为98KM,管径φ406.4,设计压力4.0Mpa,管道输气规模为1.4*108m3/a。 管道沿线经过仙人岛能源化工区、盖州市、鲅鱼圈区、营口市沿海产业基地、营口市中小企业园区、老边区和大石桥市,设置大石桥分输站1座,设鲅鱼圈南分输阀室、鲅鱼圈北分输阀室、盖州分输阀室、北海分输阀室、沿海分输阀室、中小园分输阀室、老边分输阀室和有色园分输阀室共8座分输阀室。 施工方法的选择: 天然气管道穿越工程,根据设计要求、定向钻机性能及现场情况,决定采用DDW320定向钻机。 1.1 钻机主要性能参数DDW320定向钻机: DDW320 机身长度 6.4m 机向宽度 2.3m 高度 2.0m 重量9.2 t 泥浆流量320L/min 钻杆重量40kg 发动机功率145kw 行走速度 5.3Km/h 最大扭矩12KNm 实际推进力32 t

实际回拖力32 t 钻杆长度3m 钻杆外径73mm 水压8Mpa 1.2 钻机技术特点: A、设备机械化程度高,结构布局合理,整体性好。 B、结构简单易于操作。 C、钻机倾角可调,适应不同铺设管线设计深度和不同施工场地条件。 D、钻机具有足够的回拉力和较大的回转扭矩,满足反扩拉管要求。 E、易于随时监测钻进方向,调整孔底钻头,控制钻进轨迹。 F、及时监测钻进参数和地层变化。 2 施工方法特点: 2.1 精确性。拖管轨迹准确、精度高,满足设计要求。 2.2 方向可控性。在整个施工过程中,随时可确定管线的位置及埋深,这是传统的顶管工艺所达不到的。 2.3 铺管速度快,施工周期短。同样长度及管径的管线,施工时间是普通顶管线施工时间的1/5。 2.4 广泛的适应性。适用于复杂的地质结构,如乱石、回填土等,适用于地下管网分布复杂的地段。 2.5 不阻碍交通,不污染环境,对路面及河道无损害。 2.6 铺管质量高,由于基本没有破坏原有土质结构,无须进行地下水防 范和软土层的加固措施,避免了土壤沉降过程对管道的应力破坏。 2.7 具有较好的经济效益。管径越大,埋深越深,周边环境越复杂,经济效

热力管网跨河管道桁架施工组织方案[一二期合编]

盈丰环保科技 热动力中心外管网工程 淠 河 管 道 桁 架 施 工 方 案 批准: 审核: 编制: 中国第四冶金建设有限责任公司2016年9月8日

盈丰环保科技 热动力中心外管网工程淠河管道桁架施工方案 第一章工程概况 盈丰环保科技热动力中心外管网工程跨淠河管道桁架由夏工程设计设计、中国第四冶金建设有限责任公司负责施工。考虑到桁架整体跨度达到86m,运输不便,本案拟用在工厂下料、防腐,运至施工现场进行组合吊装。为了确保顺利、安全地完成本工程施工安装,特编制本施工方案。 第二章编制依据 1、《钢结构工程施工质量验收规》(GB50205-2015) 2、《建筑钢结构焊接技术规程》(JGJ 81-2011) 3、《低合金高强度结构钢》(GB/T1591-2008) 4、《施工现场临时用电安全技术规(附条文说明)》(JBJ46-2012) 5、《城镇供热管网工程施工及验收规》JJ28-2014 6、《混凝土结构工程施工质量验收规》(GB50204-2015) 7、《建筑工程施工质量验收统一标准》(GB50300-2013) 8、《建筑防腐工程施工及验收规》(GB50212-2012) 9、《建设工程安全生产管理条例》(2004-2-1施行) 10、《钢桁架检验及验收标准》JG9-1999 11、《工业金属管道工程施工质量验收规》(GB50184-2011) 12、《工业金属设备及管道防腐工程施工质量验收规》(GB50727-2011) 13、《工业金属设备及管道绝热工程施工规》(GB50127-2008) 14、盈丰环保科技热动力中心外管网工程设计图纸 15、国家其他有关现行施工验收规及质量验评标准 上述标准如有新版本,以最新的版本为准。 第三章工程特点及难点 1、桁架钢结构构件数量多,规格型号复杂,部分构件体积大、重量重,要求在加工图深化设计、制作、运输和安装过程中紧密协调配合,且保证自始至终保持编号一致,避免错用。 2、大型构件需要由于运输能力限制,桁架在工厂分段或散件制作,到施工现场进行组装,需要合理安排材料及构件进场时间,并安排合适的堆放场地。 3、焊接质量及工艺要求高,所有焊缝焊接质量均不小于Ⅱ级,在桁架支撑架上焊缝要求为Ⅰ级,双面坡口对称焊接要求完全熔透,为了防止焊缝层状撕裂,采用低强焊条在坡口母材板面上先堆焊塑性过渡层。同时,本工程钢结构构件间连接基本采用焊接,应选择合理的施工工艺及顺序并采取有效措施,控制焊接变形及焊接应力,确保焊接强度及变形控制满足设计要求和规要求。 第四章施工总体思路 根据对本工程涉及的各专业、各系统的分析,我公司制定本工程的施工总体思路为:围绕重点、抓住关键、先难后易、分段施工、精密组织、确保工期; 根据本工程现场条件及结构特点,结合现有起重、运输设备的能力,在确保质量、安全、工期的条件下,权衡综合经济效益,经过多种方案的优化比较,决定采取方案为:大部分桁架钢结构在工厂加工制作完成,运输到现场后在进行局部拼装成整体,且

主要工程项目的施工方案,施工方法

主要工程项目的施工方案,施工方法 一、清除植被 1、工程开工前根据征地红线图,开挖水沟,标明征地界线,对进场施工人员进行现场测量交底,避免超过征地界施工。 2、在路基施工范围中的中心线桩及水准点引出机械施工活动区域以外,并设标志予以保护,对关键桩号做好控制点,便于破坏后及时恢复。 3、对施工现场的地下、地上、空中障碍物进行全面调查了解,根据施工进度制定出排除各种障碍的时间,积极配合业主作好拆迁、征地、排障等工作。 4、在路基界限范围内,采用人工砍伐树木,用D85推土机清除树根、杂草灌木丛、垃圾物等并归堆,用汽车将清除的表层非适用材料运走堆放在指点地点。 5、对于填方区,清除植被和表层土后,应用压路机将原地面碾压至规范和标书要求的密实度后方可回填。 二、路基土石方工程 2.1路基土方工程施工 1.施工方案 路基土方开挖、装运、填筑、平整、碾压均采用机械化施工。挖土运距在0~75m范围内,用推土机作业直接分层推运至填方路段。100~300m采用自行式铲运机及挖掘机挖装配置自卸汽车运输或采用大马力推土机推松拢堆,装载机装车自卸汽车运输的方案施工。 路基回填地段现场清理,视地质情况,采用推土机清挤淤泥,障碍物、草皮,或反铲挖土机清挖淤泥特殊局部地方采用人工。

土方回填整平采用推土机粗平,平地机精平,CA25光轮振动碾及50T拖式振动羊足碾压实。 2.土方工程施工工艺流程图见附图: 3.施工方法 (1)用全站测距仪,S3水准仪准确测量放线,打桩,插小红旗,挖沟标明施工边界线。 (2)用推土机、铲运机清理施工现场内的树根、草皮耕植表土,并将其表土清除堆放在指定线外地点,路堤填方地段内有积水、水塘及稻田地时,采用排水疏干处理方法,沿路基两侧纵向开挖排水沟,在低洼积水地带开挖横向排水沟,以利排干积水。采用推土机推挤或挖土机挖除淤泥,或采用抛填片石挤压淤泥。按设计要求回填土或选料回填处理。 地表为旱地或丘陵地时,清除表土后用压路机碾压原地面使其密实度达90%以上时,再进行回填土施工。 (3)路堑挖土方:对距填方区距离较近的,在50~80m以内的土方采用推土机直接分层推运至填方区,当运距在80~300m时,则采用铲运机自行铲运至填方区,当运距在300~1000m以上时,则采用挖土机,装载机装车,自卸汽车运输到填方区的施工方法进行施工。 推土机开挖作业采用:槽形推土法、多刀片送土法、并列推土法、下坡推土法四种方法施工。根据路段开挖深度,坡面陡缓程度灵活运用不同的推土方法。正反铲挖掘机作业开挖、当路堑深≥4m时应采用分层挖土法,或多层挖土法,路堑挖方路段纵向距离较长,一般≥200m时,可采用中心线开挖法,或半幅路线开挖法。反铲挖掘机装土方法:采用汽车在开挖面装土法与汽车与挖掘机在同工作面装土法相结合,根据地形特点灵活运用,为提高装土效率一

燃气管道施工方案

第一章工程概况 1.工程简况:此工程为唐钢汽车板主厂房5区燃气管道,轴线位置于501-531轴、列线位于5A-5C轴,共计3条管线,分别是焦炉煤气(COG)Φ820*6、Φ630*6、Φ529*6,氮气管道(N)Φ377*9、Φ273*6、Φ159*6,氢气管道(H)Φ76*4、Φ57*5、Φ32*3, Φ87*3为煤气放散管和煤气干事排水器连接管,各种管线总计约861m,其中,焦炉煤气Φ820*6 214m、Φ529*6 68m 、Φ630*6 12m,氮气管道Φ377*9 203m、Φ273*6 Φ54m、Φ159*6 12m,氢气管道Φ76*4 189m、Φ57*5 6m、Φ32*3 60m,煤气放散及煤气干事排水器连接管Φ87*3 12m。 2.质量目标:工程质量等级100%合格,质量优良率≥90%以上。 3.安全目标:杜绝重大安全事故,月负伤率小于千分之零点四,争创“无伤工程”。 4.工程特点: 1.4.1施工工期短,工作量大,且点多面广。 1.4.2高空作业,施工现场条件复杂,施工难度大。 1.4.3管道焊口数量多,射线探伤拍片量大,需要边施工边进行检验。 第二章施工准备 1、施工准备: 考虑到本工程工期短、作业面广的特点,施工准备工作很重要,技术标准的配备、施工机具进场前的全面检查、施工用材料的提前备货、施工顺序的优化和施工方法,以保证一经开工即可投入正常施工当中。 2、技术准备: 2.2.1熟悉和审查图纸,参加设计交底,同时取得各项技术资料及有关图集,制定施工技术措施,组织技术交底。 2.2.2了解管道的总体布置,对每个管道的规格、材质、连接形式及垫片的选用、防腐、保温等应做到心中有数。 2.2.3选用施工及验收规范: 《工业金属管道工程施工及验收规范》GB50235-97

钢桁架施工方案

目录 1、工程概况 (2) 2、编制说明 (2) 3、施工组织 (2) 4、吸收塔基础施工方案 (3) 5、危险辨识及防治措施 (9) 6、防范措施及应急预案 (11) 7、工期计划 (12)

1、工程概况 项目地点:山东省临清市解放路与南水北调和交叉处。 项目规模:钢桁架长78米,跨越南水北调河,下面为桩基础,桩长23米,桩径600毫米;基础为独立基础,上面为框架。 具体施工范围:钢筋混凝土桩,基础开挖,基础为钢筋砼结构,框架施工,上均埋设24个1.3米地脚螺栓,直径为2厘米,埋深1.1M左右,钢桁架制作及安装。 建设单位:大唐临清热电有限公司 设计单位:南京苏夏工程设计有限公司 监理单位:山东诚信工程建设监理有限公司 施工单位:山东军辉建设集团有限公司 2、编制说明 2.1、编制依据 《施工图》 《电力建设施工质量验收及评价规程》(第1部分:土建工程)DL/T5210.1-2005 《电力建设安全工作规范》DL5009.1-2002 《建筑施工手册》第四版 《工程建设标准强制性条文》2006年版(电力工程部分) 相关图纸会审 2.2、编制说明 根据工程招标文件的有关要求和我公司在类似工程中的施工经验和施工工艺,全面落实国家现行有关规范、规程,特编制本施工方案。 3、施工组织 3.1、劳动力组织 施工人员一览表:

3.2、机械设备 挖土投入的主要施工机械设备表 6米 4、钢桁架施工方案 4.1、施工准备 基础所需的工程材料,进行试验鉴定,对原材料、半成品、成品分别堆放整齐,产地、规格、批号、数量、检验状态标识清楚,按要求选定混凝土配合比。按照设计文件和规范要求进行放样,同时搞好现场“三通一平”,各种材料准备充分,分类堆放,对临时用地、临时用电等协调问题,施工前应注意与有关部门协商好,积极与有关部门协商。 由队技术主管组织队的相关人员会审图纸,进行技术交底。确定施工程序,制定施工作业计划,机具计划,劳动力计划等。施工用水电请施工科安排引到施工现场。 工程特点:本工程地基基础设计等级为乙级,根据开挖图上的地质要求及现场实际情况,基础开挖为土方。相对标高为-1.5米,开挖深度为1.5米。超挖部分按设计要求采用C15 砼换填。本工程基础钢筋用量为56T,基础砼130方,砼浇筑时应严格按照砼施工的规范要求作业,并作好养护工作。

冲击反循环钻孔法施工工艺

冲击反循环钻孔法施工工艺1前言 随着国民经济的发展,铁路、公路的桥梁以及高层建筑的基础大多采用钻孔灌注桩基础,其成孔方法较多,而冲击钻孔法是常见的一种,因它能适应各种地层特别是冲击硬质岩层优势明显。近年来,使用冲击反循环钻孔法成孔速度大有提高,因而在复杂地质中的钻孔灌注桩基础大多优先选用冲击钻孔法来解决施工中的疑难问题。 2工艺特点 (1)设备简单,操作方便。 (2)可以采用反循环冲击成孔提高效率。 (3)可以穿过漂石、卵石、砾石等地层。 (4)对处理复杂地层中的基础有显著的优点。 (5)它可直接投入粘土块入孔自行造浆。 3适用范围 冲击钻孔法适用于孔径100cm~300cm,钻孔深度50m。冲击钻机适用于所有土层,采用实心锤钻进时,在漂、卵石和基岩中显得比其他方法优越。 4机械性能及参数 见表1。

冲击钻孔系统设备由冲击钻头、三脚立架、卷扬机组成。冲击钻机配有1~5t重的冲击锥。国产的冲击钻机主要是CZ型的CZ-30、CZ-28、CZ-22等,另外还有YKC-31、YKC-30等型号。 5钻孔施工 施工工艺流程 5.1.1冲击钻孔施工工艺流程 见图1。 5.1.2 冲击反循环钻孔施工工艺流程 见图2。 图1 冲击钻孔施工工艺流程图

图2 冲击反循环钻孔施工工艺流程 施工工艺步骤 5.2.1 施工准备 (1)平整场地(陆地)。 平整场地应达到“三通一平”,以便钻机安装和移位;对于不利于施工机械运行的松散场地,应采取硬化、加固等措施。场地要采取有效的排水措施。 根据施工图设计,合理选择和确定进出线路和钻孔顺序,制定场地布置方案。合理的安排泥浆池、沉淀池的位置,沉淀池的容积应满足2个孔以上排渣量的需要。 (2)围堰筑岛(浅水)。 对于浅水区域的桩基施工,可采用围堰筑岛方式施工,筑岛填料宜用粘土,岛面要有足够的施工场地,岛面标高应高出施工水位~2.0m。 (3)平台施工(深水)。 对于场地为深水时,可采用钢管桩施工平台、双壁钢围堰平台等固定式平台,也可采用浮式施工平台。 (4)测量定位。 桩位放样后,应埋设好护桩,并做好测量交底,随时进行检查。 (5)制作埋设护筒。

天然气管道施工方案

淮安市西安路南延工程穿越西气东输天然气(武墩—金湖线)管道保护工程施工方案 施工单位:淮安市市政建设工程有限公司 西安路南延工程项目部

淮安市西安路南延工程穿越西气东输天然气 (武墩—金湖线)管道保护工程施工方案 一、编制依据: (一)《输油输气管道线路工程施工及验收规范》SY0401-98; (二) 《天然气集输管道施工及验收规范》SY0466-97; (三)《石油天然气钢质管道无损检查》SY4109/T-2005; (四)《石油天然气管道穿越施工及验收规范》SY/T4079-95; (五)《淮安市西安路南延、通甫路南延(园区段)工程施工图设计》; (六)《城镇道路工程施工与质量验收规范》(CJJ1-2008); (七)《给水排水工程构筑物结构设计规范》(GB 50069-2002)。 (八)《中国石油西气东输第三方施工管理作业指导书》 (九)《中华人民共和国石油天然气管道保护法》 二、工程概况: 本段工程位于淮安清浦区以及正在建设的江苏淮安工业园区境内,规划的西安路南延(宁连一级公路-通海大道段)为南北向的一条城市主干道,道路规划红线宽度40m,路线全长9.502km。本标段工程实施桩号为K0+000-K4+120。 现场地势总体上较为平坦,交通便利。施工现场内考虑新建施工便道。 三、具体部位及工程设计情况

西安路南延一标段工程穿越天然气管道一次。 (一)、道路与天然气管道交叉,交叉位置桩号为K1+000,交叉角度为:1530,设计采用钢筋砼盖板涵保护管道穿越,盖板涵净空2.6*5m。 (二)、雨水管道与天然气管道交叉位置桩号为K1+000,交叉角度为1530,穿越设计采用大开挖或拖拉管施工。经实地勘察,你采用开挖施工安管的方法。 四、施工工期及安排 待施工方案审批后,开工,计划工期30日历天。 五、施工组织机构: 为确保天然气管道安全,淮安市市政建设工程有限公司高度重视,专门成立了相应的组织机构,负责西安路南延工程天然气管道安全保护管理工作,同时要求相关施工单位成立组织机构,确保天然气管道安全万无一失。 组长:孙家胜 副组长:赵见飞、缪伟国、董金虎 成员:周士军、朱国军、王志刚 六、质量目标: 达到国家和建设部现行的工程质量验收标准,单位工程一次验收合格率达百分之百。 七、施工方案 施工前,必须与天然气公司进行沟通,利用探管仪确定天然气管

正循环钻孔施工方案

南京江东路部分节点改造工程(下关大桥—应天大街段) (K3+780.353-K5+630)

正循环钻孔桩施工方案 编制:___________ 复核:___________ 审批:___________ 中铁四局集团有限公司南京江东路改造工程指挥部一经理部 二O一二年十二月 目录 1 编制依据 (3) 2 适用范围 (3) 3 组织机构及人员分工 (3) 3.1 经理部管理组织机构 (3) 3.2 作业组织框架 (4) 3.3 主要人员及机械设备 (4) 4 施工方法及工艺要求 (4) 4.1 施工准备 (4) 4.2 埋设护筒 (5) 4.3 钻机就位及钻孔 (6) 4.4 清孔 (7) 4.5 钢筋笼骨架的制作运输与吊装 (7) 4.6 导管安装 (12) 4.7 灌注水下混凝土 (12) 5 质量检测 (14) 6 钻孔桩常见事故的预防及处理 (15) 6.1 钢筋笼上浮 (15) 6.2 坍孔 (15) 6.3 钻孔偏斜 (16)

6.4 扩孔和缩孔 (17) 6.5 钻孔漏浆 (17) 7 钻孔桩断桩常见事故及处理 (18) 7.1 首批混凝土封底失败 (18) 7.2 供料和设备故障使灌注停工 (18) 7.3 灌注过程中坍孔 (19) 7.4 导管拨空、掉管 (19) 7.5 灌注过程中混凝土上升困难、不翻浆 (19) 8 安全保证措施 (20) 8.1 交通安全措施 (20) 8.2 机电设备安全措施 (20) 8.3 吊装注意事项 (21) 8.4 孔口作业注意事项 (22) 8.5 钢筋笼吊装安全事故应急预案 (22) 9 钻孔桩施工质量保证措施 (23) 9.1 成孔质量保证措施 (23) 9.2 水下砼灌注质量保证措施 (23) 10 文明施工与环境保护措施 (24) 11 附件: (25)

建筑工程主要项目施工方案

建筑工程主要项目施工方案 1地下室及基础工程 土方地基工程施工前,组织施工班组熟悉有关的工程技术资料的设计图纸,包括地形测量图,工程地址勘察报告,文物考古钻探资料、地下管线、水文、气象资料和本工程的施工图纸。 工程开工前组织图纸会审、编制施工组织设计和施工总平面图,合理选择施工方案,尽量采用新技术和机械化施工,按合同要求安装施工进度,在施工准备工作全部就绪并经工程师批准后开工。 施工前,做好工程控制测量和建筑物的定位放线工作台,对轴线定位站和水准点重点保护。 为节约大型机械施工费用,全部基础工程(土方、砌筑、钢筋、混凝土)除砂浆、混凝土采用机械搅拌和水平运输采用小翻斗车外,其余均由人工施工。因基础深度大于1.5m,挖土时应按规定的1:0.33放坡,挖土时必须在四周圈起钢管护身栏,高度1.2m,四角设警告牌,夜间设红色路灯。坑边堆土或其他材料距坑边不小于1m。在坑内施工的所有人员必须戴安全帽。基坑填土前,应先清理坑内杂物,每层虚铺厚度20cm,采用蛙式打夯机夯实,每层填土隔40m取样做干密度试验,其值不得低于1.658/cm3。 地下室砌体及基础砼施工前,工程所用材料配比材料、及施工机械的安装就位工作应已完成并调试合格。 基础砼浇筑前,先进行验坑,轴线、标高、基坑尺寸符合图纸规定,坑内浮土、积水、淤泥清除干净后方可施工。 地下室墙的防潮层按图要求用1:2水泥砂浆加水泥用量3%的防水粉,厚度为20mm。 对隐蔽工程应进行中间验收,经检查合格后,方可进行下一道工序的施工。

由基础工程在晚冬季节施工,必须采取相应的防冻措施以保证质量。基础工程施工完毕后经质检部门、监理方、甲方验收合格后立即进行土方回填。 雨期施工时,采取有效措施,保证工程进度、质量和安全。 雨期到来前,对施工现场的排水系统进行检查,必要时增加排水设施,保证流水畅通。 冬期施工时,制订冬期施工措施,保证工程的进度、质量和安全。 冬期施工时,填方每层铺土厚度比常温施工时减少20-25%予留沉降量应常温施工时适当增加。 冬期进行填方施工时,应清除基底上的冰雪或保温材料。地面面层的填方中不得含有冻土块。填土完成后到地面施工前应采取防冻措施。 2砌砖工程 (1)结构工程以瓦工为主,木工及混凝土工按工作量配备力量。每层砌砖为两步架,两个施工层,每层平均砌砖配备瓦工15人(另加普工8人)。 (2)结构工程主要施工顺序为:放线立皮数杆→绑构造柱钢筋→一步架砌砖→支构造柱模板、浇筑混凝土→二步架砌砖→支构造柱模板、浇筑混凝土→安装过梁→绑圈梁钢筋、支模板→安装楼板→板缝支模、支现浇板模板、整理钢筋→浇筑圈梁、板缝、现浇板混凝土。 (3)结构砌砖采用满丁满条法。首层要作好排砖撂底,前后檐第一层排条砖,山墙第一层排丁砖,门窗旁加七分头,两边对称一致,以防止产生阴阳膀。外墙大角要同时砌筑,内外墙接槎每步架留斜槎到顶。砌筑时控制灰缝厚度,不得超越皮数杆灰缝高度。240mm、370mm墙均采用双面挂线。 (4)砌砖使用平台架子(里脚手),建筑物外设脚手架,随楼层升高,作挂安全网、勾缝、外檐装修用。砖用砖笼吊运,灰浆使用吊斗直接投入桶内。 (5)砖墙与构造柱交接处留三进三出直槎,进出要标准整齐,以保证构造柱断面尺寸。门窗洞口使用标准顶杆,控制墙面平整及洞口尺寸。圈梁下用硬

燃气管道施工方案..

燃气管道施工方案 一、编制依据: 1、施工合同、施工设计图; 2、《城镇燃气输配工程施工及验收规范》(CJJ33-2005); 3、《埋地钢质管道牺牲阳极阴极保护设计规范》SY/T 0019-97; 4、《城镇燃气设计规范》(GB50028-2006); 二、工程概况: 1、本工程燃气管道布置于道路西侧人行道下,管中心距该侧道路边线2米。燃气管道 管径为DN160,管材采用燃气专用PE管。路边地块内用气设DN90接口,间隔约100~150米。根据规范要求,本工程管道无坡度要求,标高根据各控制点标高自然将坡。 三、施工部署和管理体系: 1、主要工程量: 序号名称型号规格单位数量备注 1 燃气管聚乙烯(PE100)管dn90 米391 2 燃气管聚乙烯(PE100)管dn160 米200 3 燃气管聚乙烯(PE100)管dn200 米1224 4 异径三通聚乙烯(PE100)dn160/90 个16 5 异径三通聚乙烯(PE100)dn160/110 个 3 6 燃气球阀dn90 个16 7 燃气球阀 dn110 个 2 8 燃气球阀 dn160 个 3 9 45°弯头dn160 个 4 10 钢套管20#刚D219×6 米247 11 钢套管20#刚D244.5×6 米94 12 钢套管20#刚D273×6 米78 13 管帽聚乙烯(PE100)dn110 个 3 14 管帽聚乙烯(PE100)dn160 个 2 15 阀门井D=760 座21 16 警示带带示踪线米1815 17 11.25°弯头聚乙烯(PE100)dn160 个 6

2、机械计划:(见机械配备表) 序号机具名称型号及规格数量单位备注 1 工程指挥车 2 辆 2 现场转管车自制 1 辆 4 空气压缩机 1.1m3/min 1 台 5 电动钢丝刷10 台 6 氩弧焊机300ST 4 台 7 焊条保温筒 4 台 8 角向磨光机S1MJ-125 2 台 9 千斤顶5吨 2 台 10 链条葫芦5T 10 套 11 电火花检测仪 2 台

热力管网跨河管道桁架施工方案(一二期合编)

安徽蓝天盈丰环保科技有限公司六安热动力中心外管网工程 淠 河 管 道 桁 架 施 工 方 案 批准: 审核: 编制: 中国第四冶金建设有限责任公司 2016年9月8日

安徽蓝天盈丰环保科技有限公司 六安热动力中心外管网工程淠河管道桁架施工方案 第一章工程概况 安徽蓝天盈丰环保科技有限公司六安热动力中心外管网工程跨淠河管道桁架由南京苏夏工程设计有限公司设计、中国第四冶金建设有限责任公司负责施工。考虑到桁架整体跨度达到86m,运输不便,本案拟用在工厂下料、防腐,运至施工现场进行组合吊装。为了确保顺利、安全地完成本工程施工安装,特编制本施工方案。 第二章编制依据 1、《钢结构工程施工质量验收规范》(GB50205-2015) 2、《建筑钢结构焊接技术规程》(JGJ 81-2011) 3、《低合金高强度结构钢》(GB/T1591-2008) 4、《施工现场临时用电安全技术规范(附条文说明)》(JBJ46-2012) 5、《城镇供热管网工程施工及验收规范》JJ28-2014 6、《混凝土结构工程施工质量验收规范》(GB50204-2015) 7、《建筑工程施工质量验收统一标准》(GB50300-2013) 8、《建筑防腐工程施工及验收规范》(GB50212-2012) 9、《建设工程安全生产管理条例》(2004-2-1施行) 10、《钢桁架检验及验收标准》JG9-1999 11、《工业金属管道工程施工质量验收规范》(GB50184-2011) 12、《工业金属设备及管道防腐工程施工质量验收规范》(GB50727-2011) 13、《工业金属设备及管道绝热工程施工规范》(GB50127-2008)

正循环钻孔施工方案

目录 1 编制依据 ..........................................................................................错误!未定义书签。 2 适用范围 ..........................................................................................错误!未定义书签。 3 施工方法及工艺要求...................................错误!未定义书签。3.1 施工准备..........................................错误!未定义书签。埋设护筒..............................................错误!未定义书签。钻机就位及钻孔........................................错误!未定义书签。清孔..................................................错误!未定义书签。钢筋笼骨架的制作安装..................................错误!未定义书签。导管安装..............................................错误!未定义书签。灌注水下混凝土........................................错误!未定义书签。 4 质量检测.............................................错误!未定义书签。 5 钻孔桩常见事故的预防及处理...........................错误!未定义书签。钢筋笼上浮............................................错误!未定义书签。坍孔..................................................错误!未定义书签。钻孔偏斜..............................................错误!未定义书签。扩孔和缩孔............................................错误!未定义书签。 5.5钻孔漏浆..........................................错误!未定义书签。 6 钻孔桩断桩常见事故及处理.............................错误!未定义书签。首批混凝土封底失败....................................错误!未定义书签。供料和设备故障使灌注停工..............................错误!未定义书签。灌注过程中坍孔........................................错误!未定义书签。导管拨空、掉管。......................................错误!未定义书签。灌注过程中混凝土上升困难、不翻浆。....................错误!未定义书签。 7 机械设备、人员情况:.................................错误!未定义书签。 8 安全保证措施.........................................错误!未定义书签。交通安全措施..........................................错误!未定义书签。
