7.1施工条件

第一阶段除险加固工程包括土坝地防渗加固,非常溢洪道段坝体加高加宽及溢洪闸地改建工程,上述工程项目地施工组织计划仍按总体施工组织设计地计划实施。总体施工组织内容如下:

7.1.1 工程条件

南山水库位于河南省洛阳市西渚镇,距张渚镇7km,距洛阳市35km。坝址距洛南二级公路4.2km,距104国道20km,距戴(埠)张(渚)普通公路 4.8km,陆路交通较为便利。施工机械设备及材料可通过陆路运输至工地。

水库大坝由主坝、东副坝和西副坝(包括原非常溢洪道)组成,坝顶设防浪墙。大坝主要建筑物有溢洪闸、两条塔式取水口、输水涵洞、东、西水电站和溢洪河道等。

这次除险加固工程主要工程量有土石方开挖9.68万m3,土石方填筑15.88万m3,混凝土浇筑6.59万m3,钢筋安装0.15万t。

分项工程量见概算部分。

大坝坝后坡为南山村庄和耕地,水库现对张渚镇供水,并规划对洛阳市供水,水质为二类水,施工场地地布置必须考虑环保要求和尽量减少征地。西副坝上游侧下西庄坝处有一较高地开阔地,可利用布置拌和系统、预制场和辅助工厂;东副坝下游保温厂与灯具厂之间为一平地,初期可利用布置拌和系统、预制场,后期用于弃渣;施工弃渣还可利用西副坝下游侧凹地。

工程所需地防渗土料和砾石土料可在东副坝坝端1~2km处和距坝址3.5km左右地冯家村附近开采,均有简易公路可达;坝址附近无合适地混凝土天然骨料料源,需外购,粗骨料可从芙蓉茶场采石场采购;干砌、浆砌块石料可从善卷洞采石场采购;细骨料从安徽广德采购。

本工程所需钢材、木材由洛阳市当地材料市场供应,水泥拟就近采用省内水泥厂生产地符合现行国家标准规定地水泥。

7.1.2自然条件

7.1.2.1地形地质

库周属宜黑山脉太华低山丘陵区,库区地形地势由南向北倾斜,丘顶高程30~40m,山顶高程105~203m。大坝下游为广阔地漫滩及冲积平原,地势较平坦,地面高程18m左右。

东副坝地段为古河道及阶地,沉积了厚约15m地砂卵砾石层与土层,原始地势平坦,地面高程一般25~26m,在溢洪闸地段地小丘边存在一基本对称地“V”形洼地,洼地底部高程约为17~18m;主坝位于开阔地“U”型河道上,砂卵砾石层与土层厚3~6m,原始地形沿坝轴线起伏不大,地面高程约15~19m;西副坝地段由一系列孤山小丘组成,地面起伏不平,地面高程26~42m。

坝体填土为杂色粉质粘土,轻粉质壤土、重粉质壤土、重砂壤土等;坝基岩土体自上而下为粉质粘土层、砂卵砾石层与侏罗系火山岩;溢洪闸建基高程为27.5m,闸室及闸前进水渠底板主要座落在全风化岩体上,局部建基于①层冲残积层土上,溢洪河首部1.8km范围内地层主要为砂砾石层,厚约18m,其下为全、强风化安山岩,仅上游段局部地基为轻壤土、砂壤土,厚约2~5m。

7.1.2.2 水文气象

工程区处于亚热带湿润季风气候区,四季分明,气候温和湿润。降雨集中在5~9月,多年平均年降雨量为1310mm,多年平均蒸发量为883.5mm,多年平均气温15.7℃,多年平均无霜期约230天,多年平均雨日135.6天。

施工期(10月~次年4月)10年一遇洪水相应水位为28.75m。

枯水期(11月~次年2月)10年一遇洪水相应水位为24.57m。

多年平均各月降雨量见表7.1-1。

表7.1-1 多年平均各月降雨量(1968~1999)单位:mm

一月二月三月四月五月六月七月八月九月十月十一十二全年降雨57.5 68.9 117.6 99.3 116.5 204.7 183.3 152.9 131.4 82.3 53.8 41.9 1310

7.2施工导流渡汛

7.2.1施工导流标准及施工时段选择

本工程属大(2)型水库,根据《水利水电工程施工组织设计规范》SDJ338-89,施工导流标准为施工时段内10~20年一遇洪水标准,考虑到施工期较短,取10年一遇。按水库运行情况,施工期枯水期内水库最低运行水位可控制在高程24.0m,来水由东西输水涵洞下泄。根据调洪计算,11月至次年2月遇10年一遇洪水时,库水位最高上升至24.57m;10月至次年4月遇10年一遇洪水时,库水位最高上升至28.75m。由上述分析确定,本工程垂直防渗体施工时段为第一年11月至第二年2月,垂直防渗体施工平台为高程26.0m。溢洪闸地施工时段为10月至次年4月,溢洪闸进口既有底板高程为29.0m,控制在此时段内施工,不需另建导流挡、泄水建筑物。7.2.2渡汛方式

本工程施工期1年10个月。根据进度安排,第一个枯水期完成溢洪闸地三孔溢流堰土建施工,第二个枯水期进行弧门安装调试。下游溢洪河现有防洪标准为130m3/s,存在施工期渡汛问题,由于水库库容超过1亿m3,根据《水利水电工程施工组织设计规范》SDJ 338-89,渡汛标准为100年一遇洪水标准,根据水库运行条件,施工期汛限水位尽可能控制在高程29.0m以下,遇百年一遇洪水时,新建溢洪闸封堵两孔,留一孔敞泄,下泄流量不超过130m3/s,满足坝体和下游溢洪河渡汛标准。

7.3 料场地选择与开采

7.3.1 土料

7.3.1.1粘土

粘土料场位于东副坝坝端上游1~2km处,地面高程28~35m,勘察面积约0.04km2。上覆腐质土厚约35cm;有用层厚约1.5~2.0m,平均厚度1.5m,总储量约6.0万m3,能满足坝后护坡需土0.64万m3需要。能否用于

制作防渗墙造槽固壁泥浆,需对土料地物理力学性质作进一步试验。现阶段防渗墙造槽泥浆按外购膨润土考虑。

从粘土料场修建约200m 道路即可接进库道路,无用层用59kw推土机铲除,土料开采用1m3反铲挖掘机装5t自卸汽车运输。

7.3.1.2砾石土

砾石土料场位于库尾冯家村附近河漫滩,距东副坝坝端约2.5km,勘察面积约0.36km2,表层为壤土~粉细砂,底部为砂卵砾石夹土。上覆腐质土无用层厚约40~60cm,平均厚度50cm;有用层厚约2.0m,总储量约72万m3,能满足工程填筑量地需要。主要技术指标满足设计要求。

从砾石土料场修建约1400m 道路即可接进库道路,无用层用59kw推土机铲除,砾石土料开采用2m3反铲挖掘机装12t自卸汽车运输。

7.3.2砂石料

据估算,本工程需粗骨料约9.65万m3,细骨料约4.18万m3,块石料约0.73万m3,工程区附近无合适地混凝土粗细骨料料源。根据调查,距本工程约17km地芙蓉寺采石场,岩性为石灰岩,可采购供混凝土粗骨料和碎石垫层所需;距本工程约11km地善卷镇已有采石场生产块石料,岩性为石灰岩,可采购用于干砌石、浆砌石;混凝土细骨料(砂)从广德黄砂料场采购,质量满足设计要求。

7.4 主体工程施工

7.4.1 大坝防渗处理

大坝防渗处理地主要工作内容有:主坝、部分东副坝高程26.0m以下垂直混凝土防渗墙;主坝、东西副坝高程26.0m以上复合土工膜斜面防渗斜墙;预制钢筋混凝土面板、趾墙和施工平台回填等。

7.4.1.1 趾墙

东西副坝段设有钢筋混凝土趾墙,趾墙土方采用1m3反铲挖掘机开挖,挖出土方就近堆放,以便于回填和作为铺盖;混凝土采用0.4m3移动式拌和机拌制,3m3混凝土搅拌车运输,插入式振捣器振捣密实,拌和机分别设在东西副坝坝头;土方回填采用59kw推土机将开挖土料推至填筑部位。

7.4.1.2预制钢筋混凝土面板

上游坝面除主坝、部分东副坝坝段高程26.0m以下为垂直防渗墙外,高程26.0m以上上游坝坡均为预制钢筋混凝土面板,预制块重为60kg左右,厚12cm,工程量1.46万m3,预制块下设复合土工膜(两布一膜)防渗,基础面用10cm厚地C10混凝土垫层找平。

既有坝坡为:高程30.0m以下为1:4,高程30.0m至高程37.0m为1:2.5,高程37.0m以上为1:2。垫层混凝土用5t自卸汽车运输,15t履带吊在高程30.0m平台和坝顶吊1 m3吊罐入仓,人工平仓,或采用牵引小车布料,人工平仓,随着坝坡变陡,逐级减小混凝土地塌落度,以满足施工要求。基础面用混凝土垫层找平后,即进行铺膜施工,土工膜在工厂加工成要求地尺寸运至现场,在坝顶将卷材用卷扬机自上而下铺放,土工膜地搭接采用热熔焊法。在东副坝和西副坝各设一个钢筋混凝土预制场,预制块用5t自卸汽车运输至工作面,人工拼铺。

7.4.1.3垂直防渗墙

主坝段及部分东副坝段高程26.0~29.0m以下设有塑性混凝土垂直防渗墙,防渗墙轴线距坝轴线48.5m,轴线长约1.29km,面积1.71万m2。

(1)施工平台

根据施工设备布置情况和施工流水作业安排,在上游坝面高程26.0m 设12m宽地施工平台,该平台在东副坝段由于原地面较高,全部为开挖而成,主坝段原地面稍低,为减少坝体开挖量,采用挖填结合方式,开挖8m宽坝体平台,利用开挖料填筑4m宽平台。施工平台部位原坝面浆砌块石采用人工配合1m3反铲挖掘机拆除,土方采用1m3反铲挖掘机开挖,运输用5t 自卸汽车,该部位开挖土料可利用作为下游坝面填筑。

(2)成槽方式

防渗墙厚30cm,平均墙深约14m,防渗墙轴线部位上部土体厚约5m,下部砂砾土厚约8.5m,要求嵌入强风化岩体50cm。在槽孔上部两边修筑0.4m×0.5m钢筋混凝土矩形导墙,槽孔分一、二期施工,槽孔设计长度为7.5m,一期槽孔采用两钻一抓法施工,先用回转钻钻主孔,再用WY-300型

液压抓斗抓取副孔;二期槽孔采用三抓成槽;防渗墙底部强风化岩全部采用回转钻钻孔。

造孔过程中采用泥浆固壁。泥浆采用膨润土制浆,2m3卧式泥浆搅拌机拌制泥浆,新制泥浆放入储浆池储存备用,泥浆地输送采用泥浆泵,清孔换浆和浇筑时置换出地泥浆,通过排污泵回收到沉淀池,经过净化后再投入使用。为防止泥浆流入水库,同时便于补充及回收泥浆,在施工平台近库侧设截泥浆沟,因防渗线路较长,每隔一定距离设泥浆井。制浆系统、净浆池和废浆池设在位于防渗墙施工平台中部地溢洪闸进口平台上。

(3)塑性混凝土

混凝土浇筑采用泥浆下直升导管法,0.4 m3移动式强制搅拌机拌制混凝土,3m3混凝土搅拌车运输,混凝土用吊车吊卧罐入仓,Ⅰ期槽孔开浇前,先下设接头管,待混凝土初凝后,吊起接头管,Ⅱ期槽孔开浇前将接头刷洗干净。

(4)平台回填

坝前施工平台待垂直防渗墙与上部防渗斜墙连接地导墙施工结束后即进行回填,回填料从砾石土料场采取,采用1 m3挖掘机装5t自卸汽车运输,74kW推土机推平,采用拖拉机碾压,边角部位用2.8kW蛙式夯实机压实。

7.4.2坝体加固施工

坝体加固施工主要工作内容有:坝后压坡体及非常溢洪道加高加宽施工(开挖、填筑、草皮护坡)、坝顶原防浪墙浆砌石拆除和防浪墙混凝土浇筑等。

7.4.2.1坝后压坡体施工

含主坝、东副坝和西副坝坝后压坡体及原非常溢洪道部位加固,开挖工程量3.61万m3,回填工程量12.03万m3,草皮护坡10.76万m2。

(1)开挖

用推土机进行坝后坡现有草皮铲除施工,采用1 m3挖掘机装5t自卸汽车运输,弃渣至西副坝坝后弃渣场。坝坡排水棱体处土方可用于坝后坡坡

面回填,因此该部位土方开挖后可直接堆于坝面。

(2)土方回填

回填料从砾石土料场采取,采用2m3挖掘机装12t自卸汽车运输,74kW 推土机推平,拖拉机碾压,边角部位用2.8kW蛙式夯实机压实。

(3)草皮护坡

施工面积较大,待土方填筑完成后,人工种植。

7.4.2.2 坝顶防浪墙

(1)浆砌石拆除

拆除工程量0.26万m3,人工配合1m3反铲挖掘机拆除,5t自卸汽车运输,弃渣至西副坝坝后弃渣场。

(2)混凝土浇筑

混凝土浇筑0.40万m3,利用东、西副坝设置地0.4m3移动式拌和机拌制混凝土,因线路较长,采用3m3混凝土搅拌车运输,插入式振捣器振捣密实。

7.4.3 溢洪闸施工

溢洪闸地主要工作内容有:原有闸室拆除(含上部结构、闸墩及翼墙、泄槽陡坡)、新建溢洪闸底板、溢流堰、闸墩、泄槽陡坡、上下游翼墙及墙后回填土等。

原有水闸拆除(除泄槽陡坡段外),其它部位采用控制爆破,即在闸墩根部进行切割控制定向爆破;泄槽陡坡段由于只有35cm厚,因此,只能采用风镐人工拆除。拆除后地混凝土块及石块用推土机集料,1m3反铲挖掘机配5t自卸汽车出渣并运往弃渣场。闸墙及翼墙后土方采用1m3反铲挖掘机开挖,并用推土机推至开挖线外地坝后坡堆存,用于后期土方回填。

底板及溢流堰混凝土采用分层浇筑,采用15t履带式起重机吊1~1.6m3卧罐入仓,插入式振捣器振捣密实,混凝土地水平运输采用动力翻斗车;泄槽陡坡段混凝土施工地入仓及运输方式同底板及溢流堰,采用插入式振捣器振捣;闸墩混凝土施工原则上应连续浇筑, 并控制其上升速度,其入仓、运输及振捣方式同溢流堰混凝土施工。上述混凝土均采用0.4m3

移动式拌和机拌制。拌和机设在溢洪闸左侧地坝后坡脚处。上下游翼墙混凝土地施工方法同闸墩;墙后土方回填采用推土机运料,1m3反铲改装地打夯机分层夯实,边角部位辅以蛙式打夯机夯实。

7.4.4 东、西退水渠施工

南山水库东、西退水渠主要工作内容有:东、西退水闸及西干渠节制闸三座水闸地拆除及重建工作以及东、西干渠、西退水渠地渠道整治工程。三座闸地规模较小,仅为3.5m宽,东干渠渠道整治段长度为700m,西干渠渠道整治段长度为500m,西退水渠渠道整治段长度为900m。

7.4.4.1 水闸地施工

西干渠节制闸及西退水渠退水闸分设在西干渠与西退水渠交叉口上,两闸相距较近,施工时统筹考虑。两闸地拆除由于水闸规模较小,工作量不大,因此,采用风镐凿除,凿除地混凝土及块石用装载机或1m3反铲配5t自卸汽车运至弃渣场;水闸地重建由于工程量较小,采用0.25m3移动式搅拌机拌制混凝土,胶轮车运送,插入式振捣器振捣,底板及闸墩地施工可直接入仓或溜槽入仓,上部排架施工时还需采用少年先锋式起重机吊运入仓。东干渠闸地拆除及重建地施工方法同西干渠及西退水渠闸。

7.4.4.2 渠道整治地施工

西退水渠地渠道整治地主要工作有:原浆砌块石拆除、土方开挖及回填、混凝土底板、混凝土护底、护坡及浆砌块石挡墙等。其中原浆砌块石拆除约316m3 ,采用风镐凿除,装载机配5t自卸汽车出渣运往弃渣场;土方开挖约6627m3,采用1m3反铲开挖,开挖料置于渠道两侧,用于后期土方回填;西退水渠混凝土总量约为1870m3,工程用混凝土采用0.25m3移动式搅拌机拌制,胶轮车运送,平板式振捣器振捣密实;浆砌块石挡墙及护坡工程量约为2093m3,采用人工砌筑。

西干渠地渠道整治地主要工作有:浆砌块石拆除、浆砌块石护坡及混凝土护底等。其中原浆砌石拆除工程量约为1610m3,采用风镐施工, 1m3反铲出渣,开挖料由5t自卸汽车运往弃渣场;混凝土总量约为504m3,采用0.25m3移动式搅拌机拌制,胶轮车运送,平板式振捣器振捣密实;浆砌块石

护坡工程量约为1114m3,采用人工砌筑。

东干渠地渠道整治地主要工作有:土方开挖及回填、原浆砌块石及混凝土拆除、混凝土护坡和挡墙等。其中土方开挖工程量约为16095m3,采用1m3反铲开挖,开挖料置于渠道两侧,用于后期土方回填;混凝土总量约为3151m3,工程用混凝土采用0.25m3移动式搅拌机拌制,胶轮车运送,平板式振捣器振捣密实。浆砌块石及混凝土拆除采用风镐人工施工,开挖料弃于东副坝下游弃渣场。

7.4.5 坝顶公路、上坝公路

坝顶公路除西副坝局部地段为泥结石路面,其余均为混凝土路面,混凝土路面长3382m;东副坝、西副坝上坝公路均为混凝土路面,其中东副坝上坝公路路面长1333m,西副坝上坝公路路面长1612m。因路线较长,混凝土采用3m3混凝土搅拌运输车运输,平板振动器振捣。

7.5 施工交通运输

7.5.1对外交通

本工程外来货运总量为31.311万t,无重大件运输。各类外来物资运输量见表7.5-1。

表7.5-1 各类外来物资运输量表

序号运输项目单位数量备注

1 水泥万t 1.97

2 木材m3160 按1t/ m3

3 钢筋、钢材万t 0.19

4 砂石骨料万t 28.92

5 生活物资t 550

6 施工机械t 1000

7 油料t 400

8 其他t 200

9 合计万t 31.311

对外交通采用公路运输方式,公路线路有以下两条:

洛阳市—芙蓉寺茶场—善卷镇—张渚镇—南山水库

广德—洛南公路十里亭—南山水库

第一条路线中南山水库距张渚镇7km,距洛阳市35km,芙蓉寺茶场、善卷镇位于张渚镇至洛阳市公路沿线,芙蓉寺茶场距水库17.1km,善卷镇距水库10.5km。洛阳市至张渚镇属于洛南公路段,为二级公路;张渚镇经戴(埠)张(渚)公路分岔至南山水库,沥青路面,路面宽约5m,施工中只能作为单行车道,另有南山水库至西渚镇道路,里程4.6km,沥青路面,路面宽约5m。施工机械设备、钢筋、水泥和碎石等材料可通过洛阳市至张渚镇运输至工地。

第二条路线中由广德至十里亭,公路等级为二级公路,再由十里亭经进库防汛公路至坝址。十里亭经进库防汛公路至坝址里程 4.2km,其中有2.0km属场内道路,场外公路约2.2km,现路面宽约4m,路况较差,作为黄砂和砾石土运输路线,需进行改建,路面拓宽到7.0m。

7.5.2 场内交通

本工程改建场内永久公路10.53km,其中坝顶公路3.39km,东副坝上坝公路1.33km,西副坝上坝公路1.61km,进库防汛公路4.2km;新建临时公路1.85km,其中进库防汛公路至砾石土料场1.25km,为宽7.0m地泥结石路面;西副坝坝头至高程26m施工平台斜坡路0.4km,为宽6.0m地泥结石路面;溢洪闸接西副坝上坝道路0.2km,为宽7.0m地泥结石路面;进库防汛公路有2.0km属场内道路,改建为泥结石路面,路面宽也由现有地4m拓宽到7.0m宽。

7.6 施工总布置

7.6.1施工场地布置

库周属宜黑山脉太华低山丘陵区,大坝坝后坡为南山村庄和耕地。施

工总布置地原则为:尽量减少征地、保护水库水质。工程弃渣场布置在

下游,辅助企业区尽量安排布置在水库管理区自有土地上。西副坝上游侧

下西庄坝处有一较高地开阔地,可利用布置拌和站、预制场和辅助工厂;

东副坝下游保温厂与灯具厂之间为一平地,初期可利用布置拌和系统、预

制场,后期用于堆置进库防汛公路开挖弃渣;西副坝下游侧有两处凹地,可

利用作为弃渣场;溢洪闸、东西干渠及退水渠移动式搅拌机就近布置。

西副坝下游弃渣场为1#弃渣场,面积为27000m2;东副坝下游保温厂

与灯具厂之间平地为2#弃渣场,面积为8500 万m2。生活区、辅助企业区

布置在下西庄坝和东副坝下游,占地面积为20900m2。各施工场地占地面

积见表7.6-1。

表7.6-1 施工场地占地面积表

序号项目建筑面积(m2)占地面积(m2)

1 混凝土生产系统800 1500

2 综合加工厂1500 9700

3 仓库300 1900

4 施工机械设备停放场100 1200

5 供水、供电系统及其他500 1000

6 生产管理及生活福利设施1400 5600

合计4600 20900

7.6.2土石方平衡及渣场规划

本工程开挖渣料尽量利用,东、西副坝趾墙开挖土用于回填,施工平台和排水棱体开挖土用于坝后护坡填筑,均无弃土。溢洪闸、东西退水渠回填利用开挖土,余土及拆除量外弃。施工平台和排水棱体地开挖在进度安排上与坝后护坡填筑协调,避免倒运;溢洪闸、东西退水渠开挖土方可就近堆存,不另设周转料场。

考虑开挖料利用后,工程总弃渣量为11.58万m3(松散方),弃渣分两处堆置,西副坝下游规划为1#料场,堆放6.67万m3,东副坝下游规划为2#料场,堆放4.91万m3。

7.7 施工总进度

7.7.1 施工总进度编制原则

洛阳南山水库施工总进度安排1年零10个月, 第一个枯水期完成坝体垂直防渗体及高程24m~26m面板地铺设工作以及东西副坝地防渗面板铺设、溢洪闸土建工作;第二个枯水期完成26m平台以上地防渗面板铺设及溢洪闸闸门安装调试和启闭机房施工、东西干渠、退水渠及坝后压坡体地施工;在汛期完成其它部位地施工。

7.7.2关键线路

本工程施工地关键线路为坝体防渗工程:修筑高程26m施工平台-------塑性混凝土防渗墙------导墙混凝土------砾石土回填------坝面混凝土找平------复合土工膜------预制混凝土面板------坝顶防浪墙。

7.7.3 准备期施工进度

本工程准备期地主要工作内容有:施工用场地平整、施工辅助企业地修建、施工用风、水、电系统等地建设、东、西副坝上坝道路拓宽以及环库公路改建、西副坝坝头至26m平台施工临时道路修建等。施工准备期安排3个月,施工单位进点2个月后开始坝后坡草皮开挖施工。

7.7.4 主体工程施工进度

7.7.4.1大坝防渗处理

大坝防渗处理包括西副坝防渗面板、主坝及东副坝垂直防渗段、东副坝防渗面板等。主要工程量有:土方开挖3.12万m3,土方回填2.99万m3,混凝土3.74万m3(不含预制钢筋混凝土面板),预制钢筋混凝土面板铺设12.08万m2,复合土工膜铺设14.89万m2等。

西副坝趾墙土方开挖1.77万m3安排在第一年11月开始施工,工期安排为1个月;趾墙混凝土0.58万m3,安排从第一年11月中开始施工,至第二年1月中结束,工期为2个月;趾墙混凝土完成后进行土工膜及预制钢筋混凝土面板铺设,同时还可进行趾墙上覆土工作,土工膜及预制钢筋混凝土面板铺设工期为2.5个月,至第二年3月15日完成,趾墙上覆土工作工期为1.5个月,至第二年2月底完成。

垂直防渗段26m平台地浆砌块石及土方开挖总方量为1.66万m3,工期安排2个月,从第一年10月初开始至11月末完成;在完成主坝段平台修筑后即可进行主坝段地垂直防渗墙造孔及混凝土施工,待东副坝段平台建成后也可进行该段垂直防渗墙地造孔及混凝土施工,垂直防渗墙地开挖及混凝土施工共安排工期4个月,即从第一年地11月初至第二年2月底完成;导墙混凝土地施工在相应槽段混凝土浇筑完成之后进行;在混凝土导墙施工完成之后进行主坝高程24~26m间地预制钢筋混凝土面板铺设;26m平台地回填安排在第二年地2月中至3月15日施工,26m平台以上地复合土工膜斜墙和预制钢筋混凝土面板铺设安排在第二个枯水期,即第二年10月初至第三年2月底间完成。

东副坝趾墙土方开挖量为0.48万m3,安排在第一年12月即西副坝土方开挖完成之后进行,工期为1个月;趾墙混凝土量为0.16万m3,安排在第一年1月中至2月中,即西副坝趾墙混凝土完成之后施工,工期也为1个月;趾墙混凝土完成后进行复合土工膜及预制钢筋混凝土面板铺设,同时还可进行趾墙上覆土工作,复合土工膜及预制钢筋混凝土面板铺设工期为1个月,至第二年3月中旬完成,趾墙上覆土工作工期为1个月,至第二年3月15日完成。

7.7.4.2 坝体加固

坝体加固包括坝后压坡体施工、非常溢洪道加固、坝顶防浪墙施工以及坝顶公路等项目。

坝后护坡土方可直接利用垂直防渗段26m平台开挖量及坝下排水棱体开挖量,坝后坡面铲平安排在第一年地9月份施工,坝后压坡体其它项目地施工为均衡强度,安排在第二个枯水期施工,即从第二年11月初至第三年4月底间施工。坝顶防浪墙安排在第三年1月初至第三年3月15日施工,坝顶公路安排在第三年2月初至第三年4月底施工。

7.7.4.3溢洪闸

由于溢洪闸为南山水库唯一地泄洪建筑物,因此,必须在一个枯水期建成堰体,使其具备过水条件。溢洪闸主体土建主要工程量有:土方开挖1.05万m3,土方回填1.05万m3,混凝土及浆砌块石拆除0.49万m3, 混凝土工程量为0.76万m3,固结灌浆工程量为3250m等。

溢洪闸土方开挖安排从第一年10月初至10月中旬间施工,工期为15天,土方开挖完成后即进行闸底板及泄槽陡坡段固结灌浆, 安排在第一年10月中至11月底;闸底板灌浆后再进行溢洪闸地拆除,拆除工作安排工期为2.5个月,底板及堰体混凝土施工安排1个月,于第二年1月底完成,之后进行闸墩混凝土施工,闸墩混凝土施工安排2个月,至第二年3月15日结束;待两边墩上升到一定高度后可进行挡墙施工,挡墙混凝土施工安排2个月,从第二年2月中旬开始至4月中旬完成;挡墙及边墩后回填土安排在第二年4月份,工期为1个月;泄槽陡坡段混凝土施工安排在溢洪闸拆除以后至挡墙浆砌块石施工前这段时间内完成。

7.7.4.4 干渠及退水渠

干渠及退水渠地主要工作项目有:西干渠节制闸及东、西退水闸改造各一座、东、西干渠及西退水渠河道整治等。

三座水闸地规模都较小,在进度安排上,考虑水闸拆除工期为15天,水闸重建工期为2个月。由于西干渠无道路可通行,因此,施工时考虑从渠道中行走,在进度安排上,先拆除老水闸后进行西干渠渠道整治工程施工,待

西干渠渠道整治工程施工完成后再进行水闸地混凝土施工;另由于西干渠闸与西退水渠闸紧邻,两闸可统筹安排施工;东退水渠闸与东干渠渠道整治需无施工干挠,但它们共用一套混凝土拌和系统,在进度安排上也考虑这一因素。

干渠及退水渠为均衡强度,安排在第二个枯水期内施工,即从第二年10月开始施工至第三年3月15日完成,工期为6个月。

7.7.4.5其它

除上述项目外,还有上坝公路、桥梁及东西电站改造工程等地施工。上坝公路安排在第一年8~9月施工,其余项目除东西电站改造工程因汛期要调节库水位安排在第二个枯水期施工外,其它项目均安排在汛期内施工。

7.7.5施工强度指标

根据施工进度安排,本工程主要施工强度指标如下:

土方开挖高峰月强度:2.63万m3。

浆砌块石及混凝土拆除高峰月强度:0.62万m3。

混凝土浇筑高峰月强度:1.1万m3。

土方回填高峰月强度:3.8万m3。

预制钢筋混凝土面板铺设高峰月强度:0.3万m3。

7.7.6 施工机械设备汇总

根据施工进度安排,本工程主要施工机械设备汇总见表7.7-1。

表7.7-1 主要施工机械设备汇总见表

序号设备名称规格型号单位数量备注

1 挖掘机1m3 台 5 后期改装为打夯机

2 挖掘机2m3台 2

3 推土机59kW 台 4

4 推土机74kW 台 4

5 风钻手持式台10

6 风镐台8

7 自卸汽车5t 辆22

8 自卸汽车12t 辆18

9 拖拉机74kW 台 2

10 蛙式打夯机 2.8kW 台 4

11 履带吊15t 台 2

12 混凝土搅拌运输车3m3辆 5

13 动力翻斗车1t 辆10

14 胶轮车辆7

15 少年先锋起重机1t 台 2

16 插入式振捣器 2.2kW 台8

17 变频式振捣器 4.5kW 台8

18 混凝土拌和机0.25m3台 1

19 混凝土拌和机0.4m3台 5

20 回转钻机ZYW-550型台 4

21 液压抓斗WY-300型台 4

7.7.7施工人数及劳动总工日

根据施工进度安排,本工程施工高峰人数为710人,平均施工人数为560人,劳动总工日为26.5万工日。

结构加固工程施工组织设计方案

一、脚手架搭设与拆除 本工程采用双排脚手架,脚手架搭设一次性施工,在离地20cm 处设置一道扫地杆并与脚手架连接,脚手架宽1.5m,立杆纵距1.8m,步距1.8m,竖杆离墙300mm,双排外脚手架采用¢48*3.5钢管搭设。 (1)脚手架搭设要点 a.脚手架搭设顺序:基础平整→立杆→大横杆、小横杆→剪刀撑→脚手芭→防护栏杆 b.立杆立于砼基础或楼地面上,确保脚手架底部均匀受力及稳定性。 c.首步脚手架步高为1800mm,立杆间隔交叉不同长度的钢管,将相邻立杆的对接接头位于不同高度上,使立杆受荷的薄弱截面 错快。 d.脚手架外侧,从第二步到第五步,每层均需在外立杆里侧设1m 高防护栏杆及铺安全芭。五步以上除防护栏杆外,再挂满密目 安全网。脚手架侧里立杆和框架之间每隔四步铺设通长安全底 芭(重叠隔置)。底芭下加两根搁栅与横杆扣牢,脚手芭与搁栅 绑扎,扎点不少于四点。 e.脚手架与原结构采用钢管做硬拉连接,水平方向每两根立杆设置一个连接点,垂直方向每层设置一个连接点,以保证脚手架 和主体家够的整体性。 f.材料搬运、施工人员出入口两侧,里外立杆应用两根钢管加固,出入口处,在外侧上面搭设安全防护栅。

(2)脚手架的拆除 其施工顺序为:脚手芭栏杆剪刀撑搁栅牵杠横杆立杆自上而下,按先装者后拆顺序进行,不准上下同时作业,剪刀撑先拆中间扣,再拆两端,由操作人员向下传杆子,拆除区域有明显警戒标志,由专人负责指挥、看管。 (3)脚手架的搭拆安全措施 a.脚手架的搭拆必须由专业架工承担,并经常进行体检合格。 搭拆脚手架时,工人必须戴好安全帽,佩带安全带,工具零星配件要放在工具袋,同时袖口、裤口要扎紧。 b.严禁在脚手架上对方模板,钢筋及施工工具等,以确保脚手架畅通和禁止超荷载。 二、钻孔植筋施工 (一)、施工方法 1.放线: 开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。 2.钻孔: 钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。 钻孔周围灰尘清理干净,用气泵、毛刷清孔,清耍完毕后,要是孔洞最终达到清洁干燥。

水库除险加固施工组织设计

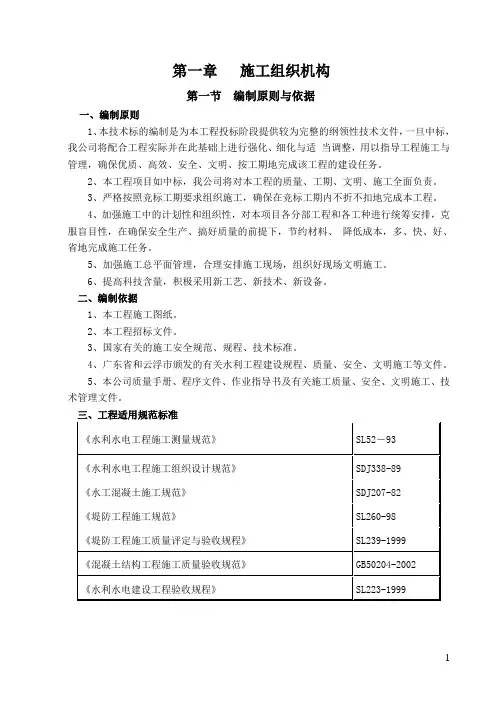

目录 第一章概况 第二章施工总平面布置及说明 第三章土石方开挖程序、施工方法说明 第四章砌体工程施工程序、施工方法说明 第五章砼工程施工程序、施工方法说明 第六章灌浆工程 第七章预埋管道埋设 第八章施工进度计划及保证措施 第九章施工机具设备名称、规格和数量 第十章施工组织管理体系及说明 第十一章有关试验的测试手段及操作方法说明第十二章质量保证体系及措施 第十三章保证质量施工安全的技术及组织措施表1 劳动力计划表 表2 拟投入本工程的主要施工设备 表3 施工进度计划 表4 施工总平面图

第一章概况 1.1 工程说明 1.1.1 工程名称:荣县上游水库除险加固整治工程 1.1.2 建设地点:自贡市荣县鼎新镇。 1.1.3 建设规模结构类型:大坝加固、溢洪道及输水设施整治等,浆砌条石单拱坝,总库容740立方米。 1.1.4 质量标准:按水利工程施工质量验收规范标准及规范合格。 1.1.5 工期要求:2008年6月23日计划开工,2008年10月31日竣工,施工总工期:130日历天。 第二章施工总平面布置及说明荣县上游水库除险加固整治工程所含的工程整治项目及其内容和施工总平面布置,是根据招标文件中关于临时设施的要求和现场参观、查看。本着因地制宜、便于施工管理,能保障工程质量和进度的原则下,拟定本标段的施工总平面布置。 2.1 工程概况 本工程主要为土石方开挖、填筑、砼浇注、砌石、机电设施及金属结构安装。以及为完成本工程施工所需的临时工程。 2.2 施工条件 2.2.1 对外交通 该工程位于自贡市荣县鼎新镇,并且连接乡村网络公路,工程所在位置有进库公路到达。工程对外主要采用公路运输,各种材料的运输能够保证。施工用水用电可就近解决。建设单位

最新完整版水库除险加固工程施工组织设计方案

最新版 水库除险加固工程施工组织设计方案

目录 1、综合说明 (1) 2、工程概况及施工条件 (3) 3、施工总平面布置 (4) 4、施工总进度计划及工期保证措施 (16) 5、施工导流、排水及度汛方案 (27) 6、施工测量方案 (33) 7、土石方填筑工程施工方案 (36) 8、土石方开挖及老闸拆除工程施工方案 (42) 9、砌石工程施工方案 (61) 10、帷幕灌浆工程施工方案 (64) 11、混凝土工程施工方案 (67) 12、金属结构及机电设备安装工程施工方案 (84) 13、原型观测工程施工方案 (96) 14、资源配置计划 (98) 15、施工管理 (105) 16、质量保证措施 (107)

17、安全生产、文明施工及环境保护措施 (113)

1、综合说明 1. 1施工组织设计主要内容 本施工组织设计内容主要包括:施工总平面布置、施工进度计划安排及进度保证措施、施工导流、降排水及度汛措施、施工测量控制方案、土石方工程施工方案、基础处理工程施工方案、砌体工程施工方案、混凝土工程施工方案、闸门、启闭机及观测设施安装工程施工方案等。我们将在本施工组织设计文件中详细叙述这些内容。 1. 2编制依据 ⑴ **水库除险加固工程第Ⅱ标段工程施工招标文件,溢洪道开挖设计图及相应资料。 ⑵现行的水利水电工程施工与验收规范、规程和标准,水利部有关建筑工程质量和安全的规定。 ⑶我局质量保证体系的有关文件,我局现有施工力量和技术装备情况和我局在其他类似工程施工中总结的经验。 ⑷我局合作技术力量和行业资源、专业厂商、材料供应商。 ⑸根据项目部进场以来对本工程特点、施工现场的更进一步了解及对施工环境和施工条件的进一步分析。 1. 3编写原则 - 1 -

改造加固工程施工组织设计方案完整

*********综合业务楼改造工程(加固) 施 工 组 织 设 计

*************** 五年三月二十四日00二 目录 一、责任表 二、工程概况 三、编制依据 四、施工准备 五、施工组织设计计划 1、分部分项工程施工方案及技术措施 2、施工机械进场 3、材料进场计划 4、雨季施工措施 5、施工安全、文明施工、减少扰民、降低污染和噪音措施 六、重难点部位施工注意问题及处理措施 七、施工平面布置图 八、施工进度计划 九、工程总进度计划与加固施工组织设计相适应措施 十、项目管理体系

十一、质量保证措施 十二、施工总平面布置图 十三、施工进度计划横道图 十四、施工网络计划图 责任表 ****** 编制人: ******

审核人: ******批准人: 一、工程概况 本工程为********综合业务楼改造工程(加固),该项目位于 **********,工程规模约15000㎡,原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。现通过加层改造,增加为二十层(其中塔楼四层)。因荷载发生变化,为满足其使用功能,*******对该结构的改造加固进行设计。我公司根据施工图及现场实际情况对其提出合理的加固施工组织设计。本工程加固内容主要包括:2-13层(5~11)/D轴和(6~11)/D轴范围核心筒楼面改造、1~12层剪力墙开洞改造、1~12层卫生间楼盖改造、1~12层柱加固、2~13层楼面梁加固、承台顶~46.465处观光电梯井墙柱改造加固等。

二、编制依据 1.《*********综合业务楼加层改造》 2.《混凝土结构加固技术规范》(CECS 25:90) 3.《混凝土结构工程施工质量验收规范》(GB50204-2002) 4.《碳纤维片材加固混凝土结构技术规程》(CECS146:2003) 5.《喷射混凝土加固技术规程》(CECS161:2004) 三、施工准备 (一)技术准备 1、开工前应组织项目有关人员对现场实际情况进行了解及工人食宿的安 排。 2、图纸会审:组织专业技术人员认真阅读图纸,做好图纸疑点记录会同有关部门进行图纸交底。组织施工技术人员、班组长消化图纸。 3、进行施工组织设计的细化。 4、在工程开工前,项目部要召开生产技术会议,按经审批的施工组织设计进行交底,贯彻施工组织设计的要求。 5、组织技术交底:从项目经理部到专业分队,并以书面形式表达。施工队伍接受交底后要认真贯彻施工意图,牢记施工细节,一有疑点

水库除险加固草皮护坡工程施工方案及技术措施

水库除险加固草皮护坡工程施工方案及技术措施 1.1草皮护坡的准备工作 草皮护坡准备工作的好坏直接影响坝堤草坪的品质,坝堤草坪建植过程中坪床的准备是很重要的关键。场地的准备一般包括杂草灭除、坪床清理、土壤耕翻、平整、设置排灌、实施肥料等工作。 草皮护坡的准备工作流程图:

1、土壤准备与处理:建植地25cm 土壤,要彻底清除杂草根、甲虫、虫卵、碎石等异物。 2、杂草防除:耕翻土地时用人工栋除和用化学方法在播种前进行灭杂。常用除草剂有草甘磷、五氯酚钠,分别为内吸型和触杀型,可杀灭多年生和一年生杂草,每亩用量250 毫升。 3、坪床平整:坪床平整工作分粗平整和细平整两步进行,粗平整是在场地施肥并深翻后,即应将场地予以粗平整,粗平整时,应将标准杆钉在固定的坡度水平之间,使整个坪床保持良好的水平面,然后铲除高出的部分,添填低洼部分,填方时应考虑到填土的下陷问题,细致土通常下沉15?20% 细平整:由于草坪草通常较轻且细小,所以播种前应使土壤表面保持松、平、细、绵,保证草坪的顺利出苗,并形成良好的地表覆盖,可用细齿耙将床坪耙 2 遍,再用耱将坪床耱

3 遍。 4、施肥:由于成坪后不可能再在土壤的根区大量施肥,而土壤的质地与肥力好坏直接影响到草坪草的根系生长与发育,从而又影响到建成草坪的质量与寿命。因此在建坪前应施入足够的有机肥,保证草坪的正常生长和长效性。有机肥必须是经过充分沤熟的粪肥以防止将杂草种子和病虫源带入土壤,每平方米有机肥的用量为10kg ,使肥料与土壤充分混匀,播种前可施入无机复合肥、磷肥每亩各20kg 与表层土壤充分混匀。 1.2 播种建坪 适宜草种的选择是草坪场地直播建坪的重要一环。根据不同地区的经纬度,气候条件和建坪具体情况,选择适宜的草种,才可保证建坪的成功率和草坪的质量,根据这些条件本地区应选择冷季型草坪,草种选择为:三叶草、紫羊茅、狗牙根等。 1、播种量:为使草坪达到致密茂盛,具有较高的密度,良好的弹性和旺盛的再生能力,播种量应按草籽发芽率、草坪单位面积、发芽后的分蘖性选择适当的播种量。

水库除险加固施工组织设计

CB01 施工技术方案申报表 (浩泰[2015]技案001号) 合同名称:上杭县邹坑水库除险加固工程 合同编号: 承包人:福建浩泰建设发展有限公司 说明:本表一式 4 份,由承包人填写,监理机构审核后,随同审批意

见承包人、监理机构、发包人、设代机构各1份。 上杭县邹坑水库除险加固工程 施 工 组 织 设 计 福建浩泰建设发展有限公司 2015年10月 第一章工程概况?错误!未定义书签。 第二章编制依据及原则............. 错误!未定义书签。

第三章施工组织总体规划.......... 错误!未定义书签。第四章施工总平面布置?错误!未定义书签。 第五章施工组织.................. 错误!未定义书签。第六章施工计划进度安排?错误!未定义书签。 第七章主体工程施工方案及关键性技术措施?错误!未定义书签。 第八章质量保证体系及质量保证措施?错误!未定义书签。 第九章安全保证体系及安全保证措施?错误!未定义书签。第十章环境保护及文明施工措施.... 错误!未定义书签。 施工组织设计 第一章工程概况

第一节工程概况 上杭县邹坑水库位于蛟洋镇蛟洋村境内,坝址距县城约40km,水库坝址地理座标为东经116°36′00″,北纬25°12′52″。坝址以上控制集雨面积2.76km2。是一座以灌溉为主的小(二)型蓄水工程。水库枢纽工程由大坝、泄水建筑物、输水涵管等建筑物组成。 上杭县邹坑水库总库容12.50万m3。根据《水利水电工程等级划分和洪水标准》SL252-2000,本工程为V等,主要建筑物级别为5级,次要建筑物级别为5级,临时建筑物级别为5级。工程主要建筑物有:大坝、溢洪道、灌溉引水系统。 邹坑水库设计标准采用20年一遇洪水设计,100年一遇洪水校核。正常蓄水位555.7m,相应库容9.3万m3;设计洪水位(P=5%) 556.66m,相应库容11.50万m3,设计下泄流量33.94m3/s;校核洪水位(P=1%) 556.91m,相应库容12.11万m3,校核下泄流量48.32m3/s;死水位549.35m,相应库容0.3万m3;兴利库容9.0万m3。 大坝坝型为砌石拱坝。坝顶高程556.2m,最大坝高12.7m,坝顶宽度1.9m,坝底厚度3.735m,最大中心角为120°。大坝分为左、右挡水段及中间溢流段,拱坝弧长51.3m。溢流堰位于坝顶中央,宽度18.00m。为自由溢流,堰顶高程555.70m,大坝溢流堰采用挑流消能。 输水管位于大坝的右岸,采用闸阀控制放水,放水孔中心高程为549.35m,放水管径为φ300mm,最大过水流量0.76m3/s。 该水库以灌溉为主,水库灌区设计灌溉面积280亩。水库下游涉

维修加固工程施工组织设计方案

一、编制依据及原则 (一)编制依据 1、峨眉山市委党校维修加固项目施工招标文件要求; 2、峨眉山市委党校维修加固项目答疑文件; 3、峨眉山市委党校维修加固项目设计图纸; 4、现行国家及省市各种施工验收规、规程和质量评定标准及有关规定; 5、通过施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料; 6、现有施工技术、装备条件和类似工程施工经验。 (二)编制原则 1、严格遵守工程合同要求工期和本合同中承诺的工程施工期限,合理安排施工程序与顺序,保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进程。 2、用流水作业法和网络计划技术安排施工进度计划,以保证施工连续性、均衡地、有节奏地进行,合理地使用人力、物力和财力,在确保工程质量的前提下,尽量缩短工期。 3、合理安排季节性施工,保证工程施工的连续性。 4、贯彻“节材、节能、提高质量、增进效益”的原则,充分推广应用“新材料、新设备、新工艺、新技术”降低工程成本。 5、在满足施工需要的前提下,减少各种临时设施的投入。合理布置施工现场,尽量避免二次搬运,做到文明施工。 6、遵循目标管理的原则,对分部分项工程设定目标,做好各个环节的检查控制,以每个分项设定目标的逐项实现来保证整个工程目标的落实。 二、工程概况及施工特点 (一)工程建设概况

1、工程名称:峨眉山市委党校维修加固项目 2、建设单位:中共峨眉山市委党校 3、建设地点:峨眉山市绥山镇名路104号 4、计划工期:630日历天 5、质量要求:按国家标准一次性验收合格 (二)工程施工概况 1、建筑规模和容 维修加固改造面积3077平方米,包括学员宿舍楼厕所、学术报告厅、食堂、教学楼、操场、下水道等维修加固改造建设。。 2、结构设计特点 本工程新建工程采用钢筋混凝土独立基础,框架结构,现浇钢筋砼楼板。 3、建筑地点特征 拟建场地地理位置是市区,但交通发达,公路、运输条件方便。三、施工组织方案 (一)施工部署 1、施工管理机构 一旦中标,我们将立即组建“峨眉山市委党校维修加固项目经理部”负责对工程的全面协调、管理、监督及验收。下设施工技术、合同预算、质量安全、物资供应、综合管理等专职人员对工程实行系统有效的管理。由本公司总经理与项目经理签订责任状,采用经济手段与行政手段相结合的办法,全面履行各项职责,确保工程按照贵单位的要现预期的各项目标。为保证该工程的各项工作顺利完成,我公司将以整体力量为后盾,创造本工程所需的一切条件。 2、施工力量安排 本工程由公司负责对整个工程协调管理,选派质量过硬的施工队伍进场施工,土建施工高峰计划投入劳动力150人,并根据工程施工实际

枣阳市烈士陵水库除险加固工程施工组织设计

1、综合说明 1. 1施工组织设计主要内容 本施工组织设计内容主要包括:工程概况及施工条件;施工总平面布置;施工总进度计划、工期保证措施及施工重难点分析;施工导流及度汛方案;施工测量控制方案;大坝防渗处理施工方案;大坝坝顶、上下游坝坡施工方案;溢洪道施工方案;输水涵管施工方案;资源配置计划;项目部管理结构;质量管理体系和措施;安全生产管理体系和措施;环境保护管理体系和措施;文明施工管理体系和措施等。我们将在本施工组织设计文件中详细叙述这些内容。 1. 2编制依据 ?枣阳市烈士陵水库除险加固工程施工招标文件,烈士陵水库除险加固工程初步设计图册及相应资料。 ?现行的水利水电工程施工与验收规范、规程和标准,水利部有关建筑工程质量和安全的规定。 ?我公司质量保证体系的有关文件,我公司现有施工力量和技术装备情况和我公司在其他类似工程施工中总结的经验。 ?我公司合作技术力量和行业资源、专业厂商、材料供应商。 ?根据项目部进场以来对本工程特点、施工现场的更进一步了解及对施工环境和施工条件的进一步分析。 1. 3编写原则 ?坚决遵照招标文件各项标准和条款要求,根据工地的实际情况。 ?认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。 ?采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。 ?坚持“质量为本,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。 ?实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化 - 1 -

小型水库除险加固工程安全文明施工方案修订稿

小型水库除险加固工程安全文明施工方案 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

一、工程概况 七沥水库位于福永街道凤凰村北面,距广深公路约三公里,集雨面积,坝址以上主流河长L=,坡降J=。七沥水库与屋山水库为上下库,七沥水库泄洪至屋山水库。本次七沥水库除险加固后属于小(1)型水库,Ⅳ工程,主要建筑物级别为3级。水库正常蓄水位为40m,相应库容万m3,设计洪水位,相应库容万m3,校核洪水位,相应水库总库容万m3。本次除险加固工程内容主要是对主坝、副坝的加固,拆除原防浪墙,新建砼防浪墙;启闭机房拆除重建;完善安全监测设施,增加量水堰、蒸发皿、雨量计、自记水位计等监测设施;对引水渠进行整治;变配工程等。 二、安全施工及其保证措施 安全目标 结合本工程特点和我公司多个工程的实践,特拟订本合同施工安全保护管理目标:“四无一杜绝”和“一创建”。“四无”即无工伤死亡事故,无重大机械设备事故,无交通死亡事故,无火灾、洪灾事故;“一杜绝”即杜绝重伤事故和职业病;“一创建”即创建安全文明工地。 本项目的安全生产重点 按本项目的工程内容、本工程的特点、难点,以及我公司在类似工程中积累的安全施工经验,所遇到的教训,本项目的安全生产重点有以下几方面: (1)施工场地安全布置; (2)填筑施工安全措施; (3)混凝土浇筑安全措施; (4)土料运输安全措施; (5)供电与电气设备安全措施; (6)防洪及安全度汛措施; (7)消防和保卫安全措施; 安全保障体系 1、组织保证 建立项目经理为第一责任人,项目部设置安全部负责安全管理日常工作,配备安全生产管理人员2名,其中安全工程师1名,专职安全员1名,班组配备兼职安全员,从组织上保证施工安全。 施工现场成立以项目经理领导下的,由安全工程师、项目部总工程师、质检师、综合管理部、工程管理部、财务合同部负责人组成的施工安全管理领导小组。各工区和部室负责人是本项目的第一安全责任者,保证全面执行各项安全保护管理制度,对本单位的安全施工负直接领导责任。各工区设一名专职安全员,专管现场安全工作。各部门设一名兼职安全员,在安全工程师的监督指导下负责本工区、本部门的日常安全管理工作,各工区负责人为兼职安全员,在工区专职安全员的指导下开展班组的安全工作,对本班人员在施工过程中的安全和健康全面负责,确保本班人员按照业主的规定和作业指导书、安全施工措施进行施工,不违章作业。 施工安全管理体系见图,安全员工作程序见图。

混凝土框架柱加固工程施工组织设计方案

XXXX工程柱加固施工方案 一、工程概况 XXXX工程由XXXX公司投资建设,XXXX进行施工图设计,XXXX 公司进行监理,XXXX公司承建。 XXXX工程建筑面积13691.06㎡, 由两个幢九层建筑和中间二层裙房(大堂)组成,采用框剪结构。 现工程已完成主体结构施工。在施工中发现南楼大堂部分二层柱及梁混凝土抗压强度未满足设计强度等级要求,并由海盐县恒立建设工程检测中心对结构进行了检测。检测结果反馈至原设计进行复核,并由原设计单位对二层13/D轴柱出具了加固方案。 二、加固设计 加固采用整体外包钢板处理,柱竖向轴力和弯矩不再考虑由混凝土柱承担,完全由钢板柱承担。钢板与柱面注环氧树脂,钢板采用焊接,上下节点采用化学锚栓连接,外做水泥砂浆粉刷保护。详见加固施工图。 三、加固施工 1、施工依据 (1)X XXX提供的柱加固设计图。 (2)《混凝土结构加固设计规》(GB 50367-2006) (3)《钢结构工程施工质量验收规》(GB 50205-2001) (4)《建筑结构加固工程施工质量验收规》(GB 50550-2010)

(5)《混凝土结构加固改造构造图(上册)》(06SG311-1) 2、施工计划 根据加固设计施工图分析,我们制定了具体的施工计划。加固工作计划5月下旬开始,月底前完成,总工期为8天。施工计划安排为:施工准备(1)—→柱修复处理及材料制作(2)—→钢板安装及节点处理(2)—→注浆及修补粉刷(3) 3、施工准备 (1)材料准备 (2)设备准备 根据作业要求,现场需准备气割设备、注浆机各一套,手持式电

动砂轮、冲击电锤各一把(Φ24钻头2个),交流电焊机2台。(3)人员配置 加固工作实际操作配置电焊工2名,注浆工1名,泥工1名,普工2名,其它辅助工由工地按需调配。 (4)现场准备 加固前需对柱周边大梁作加固支撑,支撑采用25#槽钢丁字焊接柱,支撑于距柱1.5m处大梁下,其中东侧梁跨度达11.7m,需设置3根柱下支撑,具体详加固现场平面图。 在加固柱四周搭设脚手架,操作层铺设悬挑板或木跳板,具体详加固现场平面图。 4、加固施工 (1)结构柱表面修复 对原结构柱凿开的地方进行修补,由于原柱不考虑承载力,修补以整平为目的,可采用1:1:4混合砂浆分层修补。 用手持式电动砂轮将原柱面打磨平整,四角磨出R15小圆角,并用钢丝刷刷毛,用压缩空气吹净。 按设计要求确定钻孔位置,用Φ24钻头冲击电锤钻孔,控制孔深120mm(楼面需钻通)。梁柱面钻孔位置确定需考虑避开钢筋位置和并避免相对两孔位置发生交叉。 按下图,屋面板沿柱顶四角切120mm宽槽。

水库除险加固施工组织设计方案

7.1施工条件 第一阶段除险加固工程包括土坝地防渗加固,非常溢洪道段坝体加高加宽及溢洪闸地改建工程,上述工程项目地施工组织计划仍按总体施工组织设计地计划实施。总体施工组织内容如下: 7.1.1 工程条件 南山水库位于河南省洛阳市西渚镇,距张渚镇7km,距洛阳市35km。坝址距洛南二级公路4.2km,距104国道20km,距戴(埠)张(渚)普通公路 4.8km,陆路交通较为便利。施工机械设备及材料可通过陆路运输至工地。 水库大坝由主坝、东副坝和西副坝(包括原非常溢洪道)组成,坝顶设防浪墙。大坝主要建筑物有溢洪闸、两条塔式取水口、输水涵洞、东、西水电站和溢洪河道等。 这次除险加固工程主要工程量有土石方开挖9.68万m3,土石方填筑15.88万m3,混凝土浇筑6.59万m3,钢筋安装0.15万t。 分项工程量见概算部分。 大坝坝后坡为南山村庄和耕地,水库现对张渚镇供水,并规划对洛阳市供水,水质为二类水,施工场地地布置必须考虑环保要求和尽量减少征地。西副坝上游侧下西庄坝处有一较高地开阔地,可利用布置拌和系统、预制场和辅助工厂;东副坝下游保温厂与灯具厂之间为一平地,初期可利用布置拌和系统、预制场,后期用于弃渣;施工弃渣还可利用西副坝下游侧凹地。 工程所需地防渗土料和砾石土料可在东副坝坝端1~2km处和距坝址3.5km左右地冯家村附近开采,均有简易公路可达;坝址附近无合适地混凝土天然骨料料源,需外购,粗骨料可从芙蓉茶场采石场采购;干砌、浆砌块石料可从善卷洞采石场采购;细骨料从安徽广德采购。 本工程所需钢材、木材由洛阳市当地材料市场供应,水泥拟就近采用省内水泥厂生产地符合现行国家标准规定地水泥。 7.1.2自然条件

最新整理水库除险加固工程实施方案.docx

最新整理水库除险加固工程实施方案水库除险加固工程实施方案 为顺利实现××水库除险加固工程预期目标,根据自治区“水利工程建设领域突出问题专项治理排查工作会议”及xxx市水利局《关于编报病险水库除险加固工程实施方案的通知》文件要求,结合实际情况,制定本方案。 一、工程概况 (一)基本情况 ××水库始建于1973年,建成于1975年 ,属小(1)型水库。水库主要由土坝、溢洪道、输水洞组成。6月xxx市水利勘测设计院编制完成了大坝安全鉴定评价报告,6月10日xxx市水利局对大坝安全鉴定评价报告进行了审定,并提出了大坝安全鉴定报告书。3月xxx水利厅以内水建管[]27号对安全鉴定成果进行了核查,水库大坝安全类别为三类坝。水库主要病险情为:水库防洪标准不满足规范要求;大坝上游干砌石护坡损坏严重,98大水坝顶溢流下游坝坡严重冲刷变形,且无排水体;溢洪道98大水已冲毁;输水洞进口淤积严重,下游段输水管及出口段冲毁,进水塔断裂,闸门、启闭机严重损坏;水库无监测管理设施。 ××水库位于××*东南部伦河左侧无名支流上,属嫩江流域。库区以上地形属山地丘陵交错,植被覆盖较好,水土流失不严重。坝址以上控制流域面积27.6km2。 (二)计划工期和质量要求 1、计划工期

计划开工日期:9月30日,计划竣工日期: 9月30日,计划工期:一年。 2、质量要求 符合国家行业标准。 (三)工程项目和工作内容 工程项目和工作内容详见工程量清单: 编号项目名称单位工程量 第一部分建筑工程 一主体建筑工程 (一)大坝工程 土方开挖m36845 坝体土方填筑m336460 干砌石拆除m32662 上游干砌石护坡m33707 砂砾石垫层m34127 下游石渣护坡m34973 下游棱体排水干砌石m36671 下游棱体排水土工布m25135 坝顶砾石基层厚0.1米m23420 坝顶碎石路面厚0.2米m22520 无纺布铺设m216420 细部结构m331693 (二)溢洪道工程

结构加固施工组织设计方案

一、综合说明 本工程为加固改造工程,总建筑面积约388平方米,其中,建筑基底面积194.35平方米,主体为两层砖混结构,二层及屋顶采用H形钢梁,二层楼板采用压型钢板组合板。 二、施工准备 1. 组织有关工程管理和技术人员对设计图纸进行会审。对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。 2. 根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划。 3. 对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。 4. 钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用。 5. 在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。 6. 钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装。 三、施工进度安排 严格按照工期要求进行施工,安排好施工进度,组织好施工,具体进度计划见施工进度计划表。 四、钢结构制作与安装施工方法 钢结构制作部分: 焊接H型钢梁的加工制作 工艺过程: 1、下料图单 ①此工序为材料检验部分,其内容包括对工程所选用的型号、规格的确认以及材料的质量检查。 ②质量检测标准: 应符合设计要求及国家现行标准的规定。 ③检验方法: 检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格。 2、放样、号料 ①放样划线时,应清楚标明装配标记、螺孔标注、加强板的位置方向、倾斜标记及中心线、基准线和检验线,必要时制作样板。 ②注意预留制作,安装时的焊接收缩余量;切割、刨边和铣加工余量;安装预留尺寸要求。 ③划线前,材料的弯曲和变形应予以矫正。 3、下料: 钢板下料采用数控多头切割机下料,但下料前应将切割表面的铁锈、污物清除干净,以保持切割件的干净和平整,切割后应清除溶渣和飞溅物,操作人员熟练掌握机械设备使用方法和操作规程调整设备最佳参数的最佳值。 ①钢材剪切面或切割面应无裂纹、夹渣和分层。 ②质量检验方法:目测或用放大镜、钢尺检查。 4、组立、成型 钢材在组立前应矫正其变形,并达到符合控制偏差范围内,接触毛面应无毛刺、污物和杂物,以保证构件的组装紧密结合,符合质量标准。组立时应有适量的工具和设备,如直角钢尺,以保证组立后有足够的精度。

水库除险加固施工方案

目录 第一章编制依据及原则 第二章施工总说明 第三章施工总布置 第四章施工方案与技术措施 第五章拟投入施工机械设备、工期及保证措施第六章质量管理体系与措施 第七章安全管理体系与措施 第八章施工组织机构 第九章环境保护管理体系与措施 第十章资源配备计划

第一章编制依据及原则 1.1编制依据 1.根据江油市永胜镇白洋坪震损次高危小(二)型水库除险加固项目、图纸、招标文件、答疑书等相关资料。 2.建设单位对本工程的工期、质量要求等。 3.现行有效的国家标准和水利部部颁水利施工规范、规程。 4.我单位有关人员现场勘察情况。 5.我单位管理水平、技术和机械装备水平以及同类或类似工程所积累的施工经验以及本单位所掌握的国内外施工新技术、先进经验和各种施工统计资料。 6.中华人共和国水利部、建设部颁布发行的各种相关设计、施工标准及规范,具体如下: 1)工程建设强制性条文水利工程部分2004年版; 2)《地基与基础工程施工及验收规范》GB50202-2002; 3)《防洪标准》GB50201-94; 4)《水利水电工程施工组织设计规范》SDJ338-89; 5)《预制混凝土构件质量检验评定标准》GBJ321-90; 6)《水工建筑物活动模板施工技术规范》SL32-92; 7)《砌体工程施工质量验收规范》GB50203-2002; 8)《浆砌石坝施工技术规定》(试行)SD120-84; 9)《水利水电建设工程验收规程》SL223-1999; 10)《混凝土结构工程施工及验收规范》GB50204-2002; 11)《混凝土质量及控制标准》GB50146-92; 12)《硅酸盐水泥、普通硅酸盐水泥》GB175-92; 13)《混凝土拌和用水标准》JGJ63-89; 14)《混凝土强度检验评定标准》GBJ107-87;

维修加固施工组织设计模板

维修加固施工组织 设计

一、编制依据及原则 ( 一) 编制依据 1、峨眉山市委党校维修加固项目施工招标文件要求; 2、峨眉山市委党校维修加固项目答疑文件; 3、峨眉山市委党校维修加固项目设计图纸; 4、现行国家及省市各种施工验收规范、规程和质量评定标准及有关规定; 5、经过施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料; 6、现有施工技术、装备条件和类似工程施工经验。 ( 二) 编制原则 1、严格遵守工程合同要求工期和本合同中承诺的工程施工期限, 合理安排施工程序与顺序, 保证各项施工活动相互促进、紧密衔接, 避免不必要的重复工作, 加快施工进程。 2、用流水作业法和网络计划技术安排施工进度计划, 以保证施工连续性、均衡地、有节奏地进行, 合理地使用人力、物力和财力, 在确保工程质量的前提下, 尽量缩短工期。 3、合理安排季节性施工, 保证工程施工的连续性。 4、贯彻”节材、节能、提高质量、增进效益”的原则, 充分推广应用”新材料、新设备、新工艺、新技术”降低工程成本。 5、在满足施工需要的前提下, 减少各种临时设施的投入。合理布置施工现场, 尽量避免二次搬运, 做到文明施工。

6、遵循目标管理的原则, 对分部分项工程设定目标, 做好各个环节的检查控制, 以每个分项设定目标的逐项实现来保证整个工程目标的落实。 二、工程概况及施工特点 ( 一) 工程建设概况 1、工程名称: 峨眉山市委党校维修加固项目 2、建设单位: 中共峨眉山市委党校 3、建设地点: 峨眉山市绥山镇名山西路104号 4、计划工期: 630日历天 5、质量要求: 按国家标准一次性验收合格 ( 二) 工程施工概况 1、建筑规模和内容 维修加固改造面积3077平方米, 包括学员宿舍楼厕所、学术报告厅、食堂、教学楼、操场、下水道等维修加固改造建设。。 2、结构设计特点 本工程新建工程采用钢筋混凝土独立基础, 框架结构, 现浇钢筋砼楼板。 3、建筑地点特征 拟建场地地理位置是市区, 但交通发达, 公路、运输条件方便。 三、施工组织方案 ( 一) 施工部署 1、施工管理机构 一旦中标, 我们将立即组建”峨眉山市委党校维修加固项目经理部”

水库除险加固施工组织设计投标

水库除险加固施工组织设 计投标 Modified by JEEP on December 26th, 2020.

目录 第一章工程概况及编制说明 .................................... 一、工程概况 ................................................ 二、对本工程的认识与理解 .................................... 三、编制说明 ................................................ ㈠、指导思想............................................... 我们的指导思想是:以质量为中心,采用ISO9001质量体系标准,建立工程质量保证体系,编制《项目质量计划》。我队将按对本工程认识中的理解选配综合素质高的项目经理、技术负责人及工程地质、地基处理等工程技术管理人员组成项目班子,按照监理工程师批准的施工组织设计的要求实施项目管理,积极采用国、内外以及我队己承建类似工程成功的施工经验,推广目前国内外较先进的施工工艺和施工设备,精心组织,科学管理,优质、高效、安全地完成建设任务。............. ㈢、编制依据............................................... ⑴****水库除险加固工程的招标文件及招标图纸; ............... ⑵现场实际踏勘情况;....................................... ⑶与本工程施工相关的现行的国家与行业标准、规程和规范;...... ⑷中华人民共和国颁布的《建筑法》、云南省人民政府有关建筑工程管 理、环境保护等地方性法规及规定; ........................... ⑸国内、外已建类似工程的有关资料和经验; ................... ⑹我公司己承建类似工程的施工经验; ......................... ⑺我公司有关质量管理、安全管理、文明施工管理的文件。 ....... 四、总体施工方案 ............................................ 先进行施工道路、施工临时房及加工车间的建盖等准备工程,建立施工控制网,进行生产设备及管路、电路安装。开工令下达后进行清表、拆除工程、开挖土石方及砂、碎石、钢筋、碎石等原材检验、备料。然后进行内外坝坡的土方回填。回填同时可以进行输水涵洞的工作。等回填完成后就可以进行生产性试验区灌浆试验,同时可以进行外坝坡贴坡排水体的支砌、内坝坡预制块护坡、修建管理房及进行溢洪道的开挖准备工作;灌浆试验成果批准后,进行帷幕灌浆,最后进行坝顶整形工程等。.......

最新版某水库除险加固工程施工方案

某水库除险加固工程施工方案 8.1 施工条件 8.1.1工程条件 ×××水库工程位于××河流域泾河支流××河中下游的××土高原区,位于××省××市××寨附近,距××市19km,工程有专线公路与××市相连,对外交通比较方便。 工地至××市已有一回1万kV输电线路,同时工地已建两座总容量为1.484MW的水电站,可供施工用电。考虑在左山头山顶设2×400m3水池集中用水管供水,水源从发电厂房尾水抽取。 ××市环县水泥厂生产的九连山牌水泥质量、性能比较可靠,生产规模满足工程需要;水泥厂距工地280km。其他建材如钢材、木材、油料可从当地建材、石油公司采购,钢材应质量可靠、性能稳定。 本次初步设计,×××水库除险加固工程水工布置有方案7和方案8两个方案。方案8溢洪道为两孔,原大坝坝顶加高1.87m;方案7溢洪道为三孔,原大坝不加高。方案7比方案8溢洪道的开挖量及混凝土浇筑量要大得多,而大坝加高方案的坝体填筑量较小,不是主要工程量,对总投资影响不大。 8.1.2自然条件 ×××库区年平均年降雨量570mm,7~9月为汛期,实测最大洪水流量5650m3/s,最小流量111m3/s,水库总库容5.11亿m3。该地区年平均气温11O C,夏季最高气温37O C左右,冬季最低气温-16~-32O C,最大冻土深度82mm。

×××库区位于××省东部××土高原沟壑区。区内沟谷密布,河谷狭窄,岸坡陡立,地形连绵起伏。除河道岸坡有基岩裸露外,大部分为第四系××土和第三系红色土所覆盖。上覆土层厚度100m~300m。 坝址处河床高程1050m,两岸××土陡坡直达塬顶,塬顶高程最高为1393m,高出河水位200m~300m,相对高差近300m。 库区出露的地层主要为下白垩统罗汉洞段砂岩和页岩,第三系砂砾石层和红土及广泛分布的第四系××土。 新建溢洪道东侧山梁高出底板约95m,自然坡角约45°,在1110m高程以上为××土层,以下为三趾马红土层厚7m~15m,再下为浅红色孔隙型中粒砂岩,溢洪道开挖后将形成高陡边坡。 8.2施工导流 8.2.1导流标准 8.2.1.1导流建筑物等级 ×××水库属大(2)型水利工程,永久建筑物大坝和新建溢洪道均为2级水工建筑物。新建溢洪道施工需要在围堰保护下进行。根据《水利水电工程施工组织设计规范》(SDJ338-89)第2.2.1及 2.2.2条规定,围堰保护对象为2级永久建筑物,堰高为9.0m,库容0.56亿m3,围堰失事将导致大坝失事,后果严重,因此确定围堰为4级临时建筑物。 8.2.1.2导流建筑物设计洪水标准 根据《施工组织设计规范》第2.2.12条规定,当导流建筑物为4级时,土石围堰的设计洪水标准为20年~10年一遇。由于围堰失事将导致大坝左坝肩未完建的溢洪道过流,从而引发大坝失事,后果严重,因此围堰设计洪水标准采用20年一遇,相应的洪峰流量为5270m3/s。

某水库除险加固施工组织设计1某水库除险加固工程

某水库除险加固施工组织设计1 某水库除险加固工程 合同编号:PS-YPQSK-CXJG-01 施 工 组 织 设 计 投标单位:某工程集团公司 2005年9月2日

目录 第1章编制说明--------------------------------------- 1 1.1 编制目的------------------------------------------------------------ 1 1.2 编制依据------------------------------------------------------------ 1 1.3 引用的主要施工规范标准------------------------------------------- 2 第2章综合说明及工程特点 ----------------------------- 4 2.1 工程说明------------------------------------------------------------ 4 2.2合同项目和工作范围------------------------------------------------- 6 2.3工程质量目标及工期目标 -------------------------------------------- 7 2.4 工程特点------------------------------------------------------------ 8 第3章施工部署--------------------------------------- 10 3.1 指导思想和实施目标 ----------------------------------------------- 10 3.2 施工部署----------------------------------------------------------- 12 3.3 前期准备工作 ------------------------------------------------------ 13 3.4 总体施工程序 ------------------------------------------------------ 19 3.5 施工机械进场计划 ------------------------------------------------- 20 3.6 工程主要材料进场计划及运输措施 --------------------------------- 20 3.7工程主要材料和水电用量计划 -------------------------------------- 20 第4章施工总进度安排及附图 ---------------------------- 20 4.1编制依据和编制原则------------------------------------------------ 20 4.2 施工总进度计划---------------------------------------------------- 21

xx水库除险加固施工方案

第一章综合说明 我公司为能参加xx水库除险加固工程的投标而感到荣幸,同时也感谢业主给予我公司参与竞争的机会。通过认真学习和研究招标文件及施工设计图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心保证优质、按期、安全完成本工程招标文件规定的承包范围内的施工承包任务,为此,我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。 第一节承担本工程施工的总体设想 针对本工程特点,我们将认真组织施工,并充分发挥我公司的管理力量和技术装备优势,中标签订合同后,迅速进场做准备工作,在建设单位完成前期准备工作的基础上,争取提前开工。 一、组织形式和施工队伍 该工程中标后,我公司将安排具有丰富水利工程施工经验的人员承担本工程施工任务。在全公司范围内抽调其他骨干力量参加本工程的施工,加强工程现场施工管理,层层落实经济承包责任制,从各个方面保证工程建设顺利、高效、优质完成。 二、质量目标:确保一次验收合格 坚持质量第一、信誉至上的方针。推行全面质量管理,严格按施工图纸、技术文件和国家颁发的有关规范、规程精心施工,认真落实质量岗位责任制,诚恳接受有关方面的质量检查和监督,积极配合现场施工监理人员的工作,确保工程质量合格。

三、工期目标. 拟计划于2011年1月16日开工进场,即进行开工准备工作,接开工令后正式开工,施工中按施工进度计划随时控制和调整进度,施工总工期为8个月。 四、安全目标:本工程安全目标为确保无重大伤亡事故发生。加强安全教育和安全管理,严格执行关于安全生产的有关规定和制度,按照安全生产保证措施,层层设置专职安全员;认真落实安全生产岗位责任制,有效开展安全月(日)活动,确保安全文明施工,避免一般事故,杜绝重大人身和设备事故。 加强治安保卫工作,建立治安保卫工作机构,配足保卫值班人员,加强安全保卫教育,贯彻现场保卫责任制,接受业主和地方政府及有关部门对安全生产、保卫工作的指导帮助,督促检查,确保工程施工安全。 五、文明施工目标:严格按文明施工有关条款施工,争创文明工地。第二节对招标文件、合同主要条款的承诺 我公司全面认真地阅读和研究了xx水库除险加固工程招标文件及图纸。现向业主表示:愿以招标文件中所列的施工范围、工程内容、进度、质量要求承担该工程的施工任务。 求实、信誉是企业发展之本,也是我公司一贯遵循的原则,一旦我公司中标,我们将全面履行招标文件的各项规定及我公司投标书中的各项承诺,确保本工程项目经理与技术负责人常驻工地。在实际施工过程中严格按照水利施工规范要求,文明施工,同业主密切配合,确保
