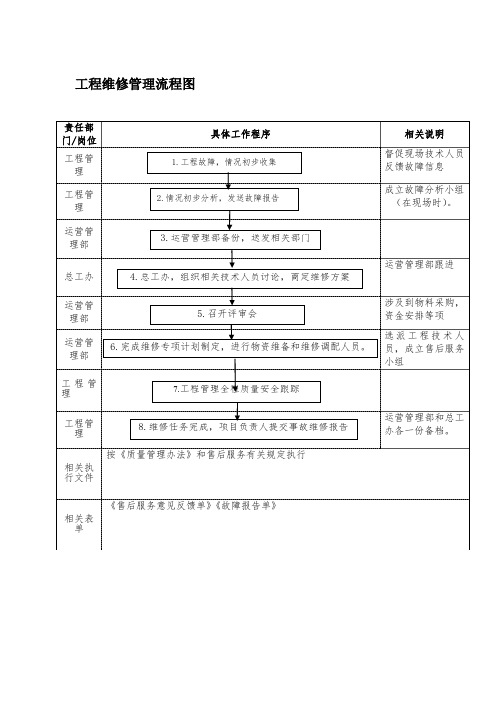

工程维修管理流程

目的:

为确保维修工作的及时性和维修质量,控制维修成本,提高客户的满意度,同时收集工程质量改进的信息,减少同类问题的重复发生,特制定本流程。

维修管理工作要求:

一、投诉信息受理及传递

1)物业服务中心投诉信息受理及传递

1.1物业服务中心各相关工作人员接到业主的来电、来函、短信或口头等投诉时,均在第一时间内将信息反馈至物业前台,前台做好登记工作。

1.2物业前台经梳理后,在保修期内的工程质量问题转至房产客服部杨萍处,由客服主管将投诉信息登记在《投诉登记表》上,并及时向所分管的负责人及客服分管领导汇报。

1.3涉及物业服务中心自身的投诉问题及已过保修期的投诉问题,物业服务中心将问题转至内部各分管责任部门处理。

1.4在保修期内涉及房产类的投诉,物业服务中心在报备客服部的同时,及时联系施工单位说明相关问题,并做好反馈记录。

1.5物业服务中心接到房产的投诉意见后及时将反馈意见反馈至客户,并做好反馈记录。

1.6在保修期内维修完成的事项,物业服务中心需将维修时间及完成时间报备客服部杨萍处,杨萍则在《投诉登记表》上做好登记以闭合。

2)房产投诉信息受理及传递

2.1房产相关部门接到投诉后,在第一时间内将问题统一反馈至客服部杨萍处,由杨萍按投诉类型告知责任部门,同时启动《投诉处理单》走0A流程审批,投诉处理进展由客服部跟踪。

二、联系业主勘查现场

1、客户服务人员应会同工程管理人员、物业服务人员、施工方在半个工作日内联系业主勘查现场,调查工程质量问题的原因,并拍照记录。

2、因客户不当装修、不当使用、不可抗力或其他非我方原因引起的工程质量问题,以及超出保修期的质量问题,需向客户说明,并提供相应证据,此类问题应请客户自行解决。若客户确有需要,我方亦可协助维修,但必须事先与客户说明需承担的大致费用。

3、因规划、设计、施工、设施、设备、材料等我方责任引起的工程质量问题,由我方维修,工程管理人员应及时填写指令单,并在半个工作日内传递给第三方维修单位及客服部。

三、确定维修方案

1、工程管理人员根据现场实际情况确定维修方案,方案包括原因分析、维修方案、维修时间及期限、维修费用及分摊、人员、材料配备、装修保护、卫生清理等内容,填写《维修工作单》。

2 、一般工程质量问题的维修方案应在3个工作日内完成,经工程部经理审核报客服部即可实施。

3、重大工程质量问题的初步维修方案应在7个工作日内完成,经工程部经理审核上报工程分管领导批准并报备事业部审批后方可实施,同时将方案报备客服部。

四、与客户沟通维修方案

涉及重大的维修,客服和工程管理人员应共同就维修方案与客户沟通。得到客户许可后,方可组织人员进行维修;如客户拒绝维修,应以《维修通知单》形式告知客户,自提出维修之日起发生的损失,应由客户自行承担。

五、安排维修单位

1、工程管理人员通知原施工单位在规定时间内进场维修;原施工单位不能及时维修或不认可问题原因鉴定的,工程管理人员书面告知原施工单位后,保留照片等原始资料以EMS挂号信形式寄给对方,挂号信则由客服部保管。

2、工程管理人员在原施工单位未按规定时间内履行维修的,有权及时安

排经比价后的第三方维修队伍进场维修。

3、客户要求自行维修的,应由客户服务人员与其商定维修费用,经公司领导审批后,与客户签订协议,明确维修费用、责任等事项,并将费用一次性补偿给客户;同时终止该问题的维修及保修工作。

六、维修过程监控

1、第三方维修单位或施工方应在维修前向施工人员进行技术交底,并对维修过程的关键节点现场监控,工程管理人员督促维修单位保证维修质量并按期完成;遇到特殊或突发问题时,应及时向客服部经理及公司领导汇报;若需调整维修计划,应向客户解释清楚。

2、物业楼管员应全程跟进维修工作:在维修前要求施工人员对维修现场做好成品保护工作,对成品保护不到位的,楼管员有权要求其改正。

3、第三方维修单位或施工方在相同部位维修两次以上但未达到效果,或收到业主投诉的,工程管理人员须及时予以更换维修单位。

七、客户确认

维修结束并经工程管理人员检查合格后,物业服务人员应及时联系客户进行维修确认,对维修的及时性、服务态度、装修保护及卫生清理进行评价,填写《维修工作单》;若客户不同意确认,须协商解决或按上述流程重新安排维修。

八、维修验证

1、维修完成后,工程管理人员应会同客服人员、物业人员及时对维修工程进行验证,验证意见填入《维修工作单》的相应栏目中。

2、验证不符合要求的,应立即返工,重新拟订维修方案并报批,工程部在1个工作日之内组织制订返修计划,经项目客服部经理或事业部工程分管领导审批后落实维修事宜。

九、记录管理

维修处理完毕后,相关资料由客服部人员统一整理归档。

十、维修费用审核

1、第三方维修单位在维修前,需上报维修所产生的费用,包括维修方案及工程量清单,单项维修费用在1000元以下的,则由客服部经理签字确认,工程管理人员下发指令单后方可进行维修;单项维修费用在1000元以上,则由成本部对维修单价进行审核、审核人员签字确认后,报备项目工程人员及客服部,工程管理人员下发指令单后方可进行维修。

2、第三方在维修过程中因维修需要,维修项目或维修费用增加,工程管理人员需及时出具联系单与成本部联系,再次确认单价后进行维修。

3、第三方维修单位在每月25日前上报维修工程量清单,上报时必须附上维修前和维修后照片,工程量由项目工程管理人员审核确认,报项目客服

部经理及事业部成本部,经成本部审核后,由项目客服部上报支付流程。

4、涉及施工单位造成的工程质量问题,所产生的维修费用,项目客服部做好扣除费用的清单,并将相关资料报备成本部和工程部备案,后期从质保金中扣除。

客服部

2017.1.13

XX项目精细化管理实施与方案

XX项目精细化管理实施方案 x项目部为进一步提高项目管理水平,夯实管理基础,着眼长远的战略措施,不断提高项目管理水平和核心竞争力,使项目管理工作更加标准化、规范化、专业化、程序化和系统化,特编制本合同段实施方案。 一.总则 1.1精细化管理的内涵 基本内涵:“精确定位、合理分工、细化责任、量化考核”。 精确定位就是指对每个部门、每个人岗位的职责都要定位准确,对每个系统的各道工序和各个环节都要规范清晰、有机衔接;合理分工是指细分工作职责和办事程序,从而建立制衡有序、管理有责、咼效运行的内部管理系统;细化责任是指通过对各业务部门的责任细化,建立完善的内部管理机制;量化考核是指将各部门的管理目标量值化,经济责任具体化,对管理行为与结果进行控制的过程,考核时做到定量准确,考核及时奖惩兑现。 1.2精细化管理的特征 可以用精、准、细、严四个字来概括。精:精是做精,精益求精,追求最好。准:准是准确的信息与决策,准确的数据与计量,准确的时间衔接和正确的工作方法细:工作作细化、管理细化特别是执行细化。严:严是严格控制偏差,严格执行标准和

制度。 1.3精细化管理的关键工作 精细化管理的关键工作是在于执行力,项目有无执行力是项目精细化管理所面临的最大问挑战。项目的执 行力是企业的生命力,没有执行力的项目就没有战斗力,没有执行力,项目就没有竞争力。具体表现为检查与落实,精细化管理就是落实管理责任,将管理责任具体化、 明确化,它要求每一个管理者都要到位、尽职。 精细化管理有三大原则:注重细节、立足专业、科学量化。只有做到这三点,并秉其“持续改进,不断创新,追求永无止境”的核心灵魂,才能使精细化管理落实到位。 二.目标要求和实施步骤 2.1目标要求 通过实施精细化管理,最终建立起一套科学合理的项目管理机制,提升项目整体执行力,实现“质量可靠、安全耐久、形象优良、费省效宏、环保节能”的目标。 2.2实施步骤 第一步:宣传贯彻能过宣传树立精细化管理意识,营造精细化管理氛围,结合本项目的实施方案,让参与人员明确活动的目标、责任与分工,及具体措施、步骤和标准。

设备报修管理流程

设备报修管理流程 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

设备报修管理流程 一、目的:为了加强设备维修及设备配件采购管理,做好设备维修记录,统计设备备件消耗,确保生产设备维修的及时性,特拟定本流程。 二、适用范围:公司所有设备的维修 三、职责:制造部等相关单位负责设备损坏的申报;维修员负责设备维修全过程的跟踪;采购部负责委外维修厂商的联系、设备零配件的采购及维修费用的核价、结算。 四、设备维修申报流程: 1、车间生产设备发生故障后,操作人员应立即通知当班的现场管理人员(工段长)确认,如需维修,操作员应立即填写《设备维修申请表》,经现场管理人员签字后,交设备维修人员; 2、设备维修人员接到通知后需及时到现场分析故障原因,并提出解决方案。 2.1如可以内部维修,且不用更换零件或更换的备件库房有备件,应填写维修开始时间,并及时维修;维修结束后交现场操作员和管理人员进行验收,维修结束; 2.2如可以内部维修,但需要购买零配件,维修员应认真填写《维修申请表》上相关内容(配件数量、规格),交制造部部长审核,然后交常务副总经理审批,最后交采购执行;在此过程中,要全程与采购沟通,了解备件到厂的时间,并给出大概的维修时间; 2.3如无法找出故障原因,需要委托生产厂家或者外部人员维修,维修员应认真填写委外维修的原因,同时按照2.2的流程办理审批手续。在此过程中,要全程与采购沟通,了解外部维护人员大概到公司的时间。待外部人员到公司后维修员要全程参与,了解故障原因及维修的内容。 3、采购流程。 3.1采购员接到已经审批的《设备维修申请单》后,应根据事情轻重缓急,及时准备备件的采购和委外维修厂家的联系,并且需及时将得到的信息反馈给维修员,确保生产的顺利进行; 3.2采购员对《设备维修申请单》上填写的内容有询问权,对于需要维修设备的型号/规格/公司编号/位置填写不清楚、备件数量填写不清楚以及缺少必要审批人员签字审批的维修申请单,采购视情况有权不予办理; 4、验收流程 4.1设备维修结束后,维修员应通知操作员及所在单位现场管理人员进行验收。操作员及现场管理人员验收无误后,应认真填写《设备维修申请单》上维修结束时间,验收依据、验收结论。设备维修人员填写事故原因分析及结论。

工程维修管理流程

工程维修管理流程 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】

工程维修管理流程 目的: 为确保维修工作的及时性和维修质量,控制维修成本,提高客户的满意度,同时收集工程质量改进的信息,减少同类问题的重复发生,特制定本流程。 维修管理工作要求: 一、投诉信息受理及传递 1)物业服务中心投诉信息受理及传递 物业服务中心各相关工作人员接到业主的来电、来函、短信或口头等投诉时,均在第一时间内将信息反馈至物业前台,前台做好登记工作。 物业前台经梳理后,在保修期内的工程质量问题转至房产客服部杨萍处,由客服主管将投诉信息登记在《投诉登记表》上,并及时向所分管的负责人及客服分管领导汇报。 涉及物业服务中心自身的投诉问题及已过保修期的投诉问题,物业服务中心将问题转至内部各分管责任部门处理。 在保修期内涉及房产类的投诉,物业服务中心在报备客服部的同时,及时联系施工单位说明相关问题,并做好反馈记录。 物业服务中心接到房产的投诉意见后及时将反馈意见反馈至客户,并做好反馈记录。 在保修期内维修完成的事项,物业服务中心需将维修时间及完成时间报备客服部杨萍处,杨萍则在《投诉登记表》上做好登记以闭合。 2)房产投诉信息受理及传递

房产相关部门接到投诉后,在第一时间内将问题统一反馈至客服部杨萍处,由杨萍按投诉类型告知责任部门,同时启动《投诉处理单》走0A流程审批,投诉处理进展由客服部跟踪。 二、联系业主勘查现场 1、客户服务人员应会同工程管理人员、物业服务人员、施工方在半个工作日内联系业主勘查现场,调查工程质量问题的原因,并拍照记录。 2、因客户不当装修、不当使用、不可抗力或其他非我方原因引起的工程质量问题,以及超出保修期的质量问题,需向客户说明,并提供相应证据,此类问题应请客户自行解决。若客户确有需要,我方亦可协助维修,但必须事先与客户说明需承担的大致费用。 3、因规划、设计、施工、设施、设备、材料等我方责任引起的工程质量问题,由我方维修,工程管理人员应及时填写指令单,并在半个工作日内传递给第三方维修单位及客服部。 三、确定维修方案 1、工程管理人员根据现场实际情况确定维修方案,方案包括原因分析、维修方案、维修时间及期限、维修费用及分摊、人员、材料配备、装修保护、卫生清理等内容,填写《维修工作单》。 2 、一般工程质量问题的维修方案应在3个工作日内完成,经工程部经理审核报客服部即可实施。 3、重大工程质量问题的初步维修方案应在7个工作日内完成,经工程部经理审核上报工程分管领导批准并报备事业部审批后方可实施,同时将方

工程项目管理工作流程

工程项目管理工作流程 一、项目前期跟踪阶段:此阶段以市场(营销)部为主,负责项目跟踪及协调工作,工程部提供必要的技术支持。 1、及时获取可靠的招标信息,分析投标可行性,供领导层研究决策。 2、公司决定参与投标时,及时报名并领取招标文件与施工图纸。 二、项目投标管理阶段:此阶段以为市场(营销)部主,工程部协助。 1、积极组织公司内外部专业人员,精细研读招标文件,高质量地编制预算书、投标文件。 2、及时将投标文件送达招标单位、准时参加招标会议。 3、及时领取中标通知书,及时签订施工合同。 三、项目施工管理阶段:此阶段以市场(营销)部为主,工程部提供技术支持。 1、图纸会审工作流程: ⑴、组织技术人员仔细研读设计文件,找出施工图设计错误或其他矛盾问题,做好会审准备。 ⑵、提请建设单位邀请设计与监理单位,确定会审日期。 ⑶、组织相关人员,准时参加图纸会审,做好会审记录。 ⑷、做好会审结果的落实工作,及时办理技术变更。 2、施工准备工作流程: ⑴、根据工程特点、公司人力资源状况,组建能满足工程管理需要的项目班子。 ⑵、组织召开项目部及相关单位参加的施工准备工作会议,根据工程特征及工地所在地环境,确定施工准备工作范围,明确工作分工,核定时间表。 ⑶、督促检查各部门的工作进展,确保施工准备工作按期完成。 ⑷、施工准备工作分工原则: ①、技术资料管理:负责宏观管理类工作和技术管理类工作。具体包括:施工方案与进度计划的审核,施工图技术交底,各类管理指标的研究确定等。 ②、人力资源管理:对项目部组成人员的调配或招聘。 ③、材料采购管理:根据工地具体情况的不同,研究制定设备材料采购供应方案(划分分级采购范围及控制办法),确保及时供应。 ⑸、项目部准备工作:

学校精细化管理实施方案

小雪街道中学 精细化管理实施方案 一、指导思想: 以党的十八大会议精神和“核心价值观”重要思想为指导,根据上级关于中小学校实施精细化管理工作的精神,结合我校实际,以 先进的理念在工作中实施细致、高效、人文化的管理,调动全体教职工爱岗敬业的工作积极性;树立爱校如家的主人翁意识;培养爱生如子的人民教师情怀;在坚持依法治校而又充满民主、人文化的氛围中促进广大教职工发挥主动性和创造性,落实“为学生的终身发展奠基” 的办学理念。以高度的历史责任感和使命感推动新课程改革和养成教育工作不断求真创新,和谐健康的育人环境,当人民满意的教师,办人民满意的学校,为小雪街道中学的基础教育改革和发展谱写和谐篇 J章O 二、工作目标: 广大教职工应充分认识到实施精细化管理有利于学校依法治校工作的有力推进,同时在广大师生中形成严谨、和谐、健康、人文化的校园气氛,感受到学校管理中既有严谨的制度、严格的要求,又有亲情关爱、俨然如家的人文关怀,从而激发广大师生积极主动配合学校管理,支持学校工作,关心学校发展,由“精细化”带来“高效化” 的变化,全面完成学校的各类工作目标,推进学校养成教育工作再上台阶,进一步深化素质教育的改革,实现

“正教风,树形象,抓管理,提质量”的终极目标。 三、具体内容: 1、行政管理: 学校发展要出台五年规划,三年计划和学期计划,从学校的办学方向、办学宗旨、办学目标、管理举措等各方面提出严密、细致、具体可行的任务和要求,做到职责明确、制度完善;学校出台的各项具体工作的计划、方案、管理制度等要细致入微,把可能出现的情况及处理办法都考虑进去,经过全体教师的讨论,教代会的论证、审议之后再予以实施;行政管理人员平时工作要深入学校工作一线,坚持“公开周工作要点”制度,并深入到师生中去,在检查、督促的同时掌握第一手素材,为工作的决策提供依据,实现学校的有序运转,同时自己在群众中要起到模范带头作用,要多关心群众生活,做教职工的知心朋友,体现管理的人文化。 2、教育教学管理: (1) 、学校以“高效课堂” 为核心来制订教育教学工作的学期计划和五年规划,使课堂改革工作贯穿于学校工作的始终。 (2) 、在课堂改革实施过程中要始终坚持高效务实的原则,在教育目标的制定上,通过班级目标的确定来定位学校教学改革目标,着重从师生良好的教、学意识,教、学行为,教、学方法,技能养成、品德习惯的培养入手来提高师生综合素质;在教育方法的使用上重点围绕行为训练法、榜样示范法、个案研究法、情感熏陶法等四种方法来进行探讨,探索小雪中学自己的课改之路;从2012 年下学期开始启动的“入校离校”的校本课题探讨,

工程项目管理流程

工程管理流程 目录: 第一部分:图纸会审流程; 第二部分:材料进场验收流程; 第三部分:施工样板验收流程(略); 第四部分:装饰隐蔽验收流程; 第五部分:总包与公装之间的工作面移交流程; 第六部分:3层样板流程; 第七部分:竣工验收资料准备流程; 第八部分:工程移交物业流程。 第一部分:图纸会审流程 1.组织者:甲方设计部经理或项目部经理 2.主持人:甲方设计总监、技术总监或总工程师 3.参加单位及人员: ⑴.设计院技术负责人及各专业设计师; ⑵.施工单位技术负责人及各专业工长; ⑶.监理公司总监理工程师及各专业监理工程师; ⑷.甲方设计总监、技术总监或总工程师、项目经理及各专业工程师。 4.会议地点、餐饮及车辆安排:施工单位承包人负责。 5.会议目的:设计交底。 6.会议程序: ⑴.甲方主持人做会前简短发言,介绍各方参加人员,安排不同专业的设计交底分组; ⑵.按专业划分,设计院各专业设计师做设计交底; ⑶.在设计交底过程中,图纸变更有较大成本变化时,需甲方总工确认; ⑷.图纸会审完毕,施工单位在5个工作日内完成图纸会审记录整理,交设计、监理、甲方审核确认; ⑸.图纸会审记录签字盖章,作为施工和结算依据。

7.会前准备: ⑴.甲方项目部需提前10个工作日将图纸发到施工方和监理方; ⑵.甲方项目部需提前2个工作日将会审纪要初稿(会议讨论内容)交设计方及监理方。 8.图纸会审要点(错漏碰缺): 土建: ⑴.地下室柱墙砼标号是否统一? ⑵.总平面定位图与单体建筑轴线距离是否统一? ⑶地下室框架柱是否统一? ⑷.电梯底坑标高及井道冲顶高度是否满足电梯相关规范? ⑸.建施立面图上的外墙悬挑构件或装饰线条在建施平面图或结施图上是否遗漏或不统一? ⑹.屋顶机房或造型花架标高及构造建施与结施是否统一? ⑺.建施平面图与结施平面图的降板区位置是否统一?功能是否正确? ⑻楼层相连两户是否可跨越?防盗功能是否具备? 安装: 装饰: 第二部分:材料进场验收流程 1.组织者:甲方项目部 2.参与者:甲方项目部工程师、材料工程师、监理工程师、甲供材料供应商或施工单位现场管理人员。 3.验收的资料准备:材料合格证、材料出厂检测报告或试验报告。 4.验收标准:有材料样板则参照材料样板验收,无材料样板的则参照设计图纸、合同、设计施工及验收规范、技术规程、技术标准验收。 5.验收程序: ⑴.施工方或甲供材料供应商通知甲方监理进行材料进场验收;

城市精细化管理实施计划方案

城市精细化管理实施方案 各位读友大家好,此文档由网络收集而来,欢迎您下载, 篇一:城市精细化管理实施方案 为完善城市功能、优化城市环境,打造宜居城市,实现居民安居乐业、环境整洁优美、社会和谐稳定,推动临城经济社会更好更快发展,现制定如下实施方案: 一、指导思想 以建设“环境优美、设施完善、宜居宜业的繁荣、文明、和谐新临城”为目标,按照“宏观标准简单、微观管理精细”理念,启动为期三年的城市精细化管理工程,构建“大城管”格局,理顺体制,着力做好占道经营、广告牌匾、环境卫生、街道交通秩序等整治工作,精雕细刻,精益求精。 二、主要工作 构建“大城管”格局,实现管理体制上的突破

在积极推进城市管理“三级网络”建设的基础上,积极构建“大城管”格局,实现管理体制上的突破,解决部门之间交叉管理、职责不清、标准不一等严重影响我县城市管理执法方面的问题,为全面推进精细化管理工程奠定坚实的组织基础。成立由县政府主管领导任组长,建设局、工商局、公安局、交警大队、交通局、环保局、财政局等单位主要负责同志为成员的“临城县城市管理综合执法领导小组”,定期研究协调城市管理工作。领导小组下设“临城县城市管理综合执法局”具体负责日常管理工作,综合行使城市管理执法职能和环境卫生、市政、市容、绿化、规划管理以及流动商贩、露天经营、城市交通、客运秩序和其他方面的城市管理职能,达到城市管理高效、快捷、综合执法的目的。 增加环卫基础设施 在新建道路、小区等处建设垃圾转运站及公厕。同时,结合我县道路实际情况,购买必要的机械清扫车、垃圾清

运车。 加强县城功能分区规划、建设、管理力度,实行“一证管多证”模式 按照县城总体规划,合理布局,将县城划分为若干个功能分区,实施城区精细化管理。一是加大专业市场规划、建设力度。结合县城建设和城中村改造,加快各功能分区基础设施建设,着力抓好停车场、水果专业市场、蔬菜专业市场、小吃市场、汽修建材市场等市场体系建设,为经营者提供合适场所。二是疏堵结合,治理占道经营。结合市场建设,逐步取缔街道占道经营摊点。三是加强源头治理。城区的一切经营活动,必须符合县城功能分区规划。在经营业主申请办理营业手续时,经建设局审核同意后,方可到其他部门办理有关证照,以免造成管理上的混乱。 明确重点,落实责任,实现城市精细化管理的突破 1、建设局负责制定《临城县市容市貌及环境卫生精细化管理实施细则》、

设备维护维修管理制度

xx 公司设备维护维修管理制度 目 录 目 录 ........ 一、 目 的 .............................................................. 2 二、 责任部门 ................................................... 2 三、 适用范围 ................................................... 3 四、 公司的组织架构简介 ......................................... 3 维护部门主要岗位职责 ......................................... 3 五、硬件设备管理制度及流程 ...................................... 4 5.1设备管理范围 ............................................. 4 5.2自助设备的采购管理与流程 ................................. 4 5.3设备入库流程 ............................................. 5 5.4设备安装管理流程 ......................................... 6 5.5安装细则 ................................................. 7 六、设备维护与保养管理 (8) 主 题 设备维护维修管理制度 生效日期 2015-**-** 编号 2015 手册页 数 ** 修订日期 批准 起草 **部 日期:

工程维修管理流程

工程维修管理流程 一、目前维修工作流程 1、业主报修:接到业主报修后,维修人员到现场查看,根据报修内容做出判断,物业能处理的和业主确认时间,维修标准和维修内容,安排物业水电工进行处理并反馈结果,需要一定时间的特别向业主说明原因并在约定的时间内处理;属于于工程质量问题,通知项目工程部人员到现场查看,物业向项目工程部发《工作联系单》,并持续跟踪,每周向项目工程部经理QQ邮箱和微信发送处理情况,并抄送项目总经理。 2、物业日常巡检中发现的问题:巡检人员通知维修人员到现场查看情况,能自行处理的自行处理,对于工程质量问题,及时通知项目工程部人员到现场查看,物业向项目工程部发《工作联系单》,并持续跟踪,每周向项目工程部经理QQ 邮箱和微信发送处理情况,并抄送项目总经理。 二、存在问题及要求 工程质量问题处理不及时,多次催促仍未处理;物业报修未果,导致业主有意见,经过积压最终导致物业工作开展困难。

三、整改建议 项目工程部在接到物业有关报修任务时,应在《工作联系单》上签字确认;或者有必要的话,可以安排相关人员到现场察看,和物业、业主确认修复事项及修复时间,在《工作联系单》上签字确认,原则上3日内必须处理完成。 发生涉及结构安全或者严重影响使用功能(譬如漏水、墙面瓷砖脱落、线路故障等)的紧急情况下维修,如项目部或工程部在接到维修通知后,未立即到达现场开展抢修的,物业管理处有权在取证之后立即进行抢修。为不使维修责任扩大,在紧急情况下(如果不处理立即就会造成损失的扩大或造成其它人员财产损害的发生),物业公司有权先行采取必要措施,由此发生的费用,由原施工方承担,随后由项目部或工程部和施工单位确认费用并支付给物业公司。 物业公司对工程质量问题无法进行诊断或存在问题较大无法自行处理时,应及时上报到项目部或工程部门,由工程部门制定施工方案、组织人员进行处理。 有下列情况之一的,物业公司可直接组织人员进行处理,所发生的费用由项目工程部施工单位质量保证金中扣除; 1、项目工程部在接到通知后没有组织人员进行维修并且超过物业催促两次仍未给明确答复的。 2、项目工程部对同一部位维修超过两次的。 3、两次电话通知(项目工程部安排的维修单位)未到现场维修的。

工程施工项目流程管理完整版

工程施工项目流程管理 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

式 工程项目管理模 Gongcheng xiangmu guanli moshi 工程总承包是指从事工程总承包的企业(以下简称工程总承包企业)受业主委托,按照合同约定对工程项目的勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。工程总承包主要有如下方式: 1.设计—采购—施工(Engineering Procurement Construction,简称EPC)/交钥匙总承包(Lump Sum Key,简称LSTK) 设计—采购—施工总承包是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、成本全面 负责。 交钥匙总承包是设计采购施工总承包业务和责任的延伸,最终是向业主提交一个满足使用功能、具备使用条件的工程项目。 2.设计—施工总承包(Design-Build,简称D-B) 设计—施工总承包是指工程总承包企业按照合同约定,承担工程项目设计和施工,并对承包工程的质量、安全、工期、成本全面负责。 根据工程项目的不同规模、类型和业主要求,工程总承包还可采用设计—采购总承包(Engineering-Procurement,简称E-P)、采购—施工总承包(Procurement- Construction,简称P-C)等方式。 工程项目管理是指从事工程项目管理的企业(以下简称工程项目管理企业)受业主委托,按照合同规定,代表业主对工程项目的组织实施进行全过程或若干阶段的管

建设工程精细化管理实施方案

灵武矿区水电分公司 建设工程精细化管理实施方案 管理是企业永恒的主题,精细化管理是提升企业核心竞争力的基础。为响应公司精细化管理的号召,适应企业内部条件变化的新要求,进一步夯实建设工程管理基础,逐步规范并形成管理系统科学,责任目标明确,管理效果明显的精细化管理模式,加快“五型企业”建设步伐,更好的为实现神华宁夏煤业集团有限责任公司灵武矿区水电分公司(以下简称“公司”)的战略目标服务,全面提升工程质量和工程管理水平,根据《神华宁夏煤业集团公司精细化管理指导意见》,特制定本实施办法。 一、指导思想 以集团公司精细化管理指导意见为纲,坚持以精细化管理体系建设为基础,以质量管理为核心,以现场管理和过程控制为重点,以标准化的工程建设为目标,对各分部分项工程以高标准验收,将建设工程管理工作中的每一个环节、每一个步骤、每一项工作做精、做细,全面提升建设工程管理水平,最大限度地为提高公司的经济效益服务。 二、基本原则 (一)创新性原则:通过管理手段的摸索创新建设标准化工程,不维持现状,不满足现有成绩,通过观念更新,管理

手段创新, 在实践中应用,在管理模式和机制上有所突破,使我方对监理方、施工方、厂家的管理精确、高效、协调和持续运行,实现对建设工程全过程的有效控制。 (二)以人为本原则:通过以人为本的精细化管理,努力实现安全管理零缺陷、工程质量零次品、安全检查零死角、设备运行零事故、员工零“三违”,最终实现消灭轻伤以上人身事故、设备责任损坏事故和交通事故。 (三)标准化原则:按照精益管理的原则,严格划分员工岗位,细分责任,制定各类工作程序、标准等作业规范和制度,指导员工理解自身职责所在,达到每个岗位职责明确、制度健全,员工有章可循,按章办事,提高工作质量和效率,达到建设工程标准化,实现总体目标。 三、精细化管理的目标 (一)总体目标 培养员工精细化管理的理念和意识,养成精细的工作作风,使精细化成为每个员工的习惯;最大限度地减少等待、缺陷和库存,消除一切浪费;优化业务流程,每个工序、每个环节有机衔接,每个子系统都符合大系统的内在要求,实现系统高效运转;合理设置组织机构,以适应高效、便捷流程的需要;明晰各岗位职责,规范各单位业务范围和操作标准,科学制订考核标准和奖罚制度,力争用1年左右的时间,形成一套相对完善的精细化管理制度;用2至3年的时间,

(完整版)设备维护保养管理程序

康祝设备控制程序---征求意见稿 1、目的 对生产设备进行预防性维护、管理和控制,确保生产设备处于完好状态,充分发挥 设备的使用效能,确保产品的生产、加工符合规定的要求,以期做出令顾客满意的产品,提高公司的投资效益。 2、范围 本程序适用于公司生产设备的预防性维护、管理和控制。 3、权责 3.1生产部是设备管理的归口管理部门。 ,车间主任、班长负责监督执行。 A.负责组织技术、质量部及使用车间对新购设备进行评估、验收。 B.负责设备的管理、维修及易损设备/备件的申购,对相关信息进行归档保存。 C.负责组织对生产设备的移交、编号、标识、维护、封存、报废与管理。 3.2技术部负责生产设备的选型,并参与生产设备的安装调试、验收、评估。 3.3采购部负责生产设备和备件的采购。 4、定义 本标准采用下列定义。 4.1预防性维护:为消除设备失效和生产意外中断原因而策划的措施。 4.2预见性维护:基于过程数据,通过预测可能的失效模式以避免维护性问题的活动。 4.3关键设备:唯一性设备,在控制计划中有特殊特性要求的过程设备以及高精度、大型、 稀有设备。(高精:注塑机及模具) 4.4闲置设备:封存时间超过一年以上,以及因产品转型或工艺改进等原因退出生产过程的 设备。 4.5 设备利用率:在工作时间内,设备生产产品所用时间与工作时间的比率。

4.6日常保养:每天操作者对使用设备进行加注润滑油、维护,保持设备清洁、整齐、润滑、 安全有效的维护保养活动。 4.7定期保养:由设备管理人员依据设备要求按周期进行的保养。 4.8关键设备:指关键过程和特殊过程的生产设备。(例如特殊设备:锅炉;关键设备:空 气过滤装置) 4.9一般设备:除关键和特殊过程设备以外的设备。 4.10三级保养管理 指对设备实施日常保养、一级保养和二级保养三个等级的保养。 4.11一级保养 指在维修工辅助配合下由操作工定期进行的保养。 4.12二级保养 指按检修计划由维修工负责进行的保养。 4.13大修 对设备的全部或大部分部件,包括电气系统进行修复,调整并翻新外观,达到全面消除大修前存在的问题,恢复设备的规定精度和性能。 4.14检修 针对日常点检和定期检查发现的问题,更换或修复失效的零件,以恢复设备的正常功能。 4.15设备迁移 企业由于产品任务发生变化和工艺路线调整等原因,设备在企业内部调动或移位,称为设备迁移。 4.16设备事故 企业生产检测设备因非正常损坏造成停产或效能降低,停机时间和经济损失超过规定限额的设备故障为设备事故。 4.17设备档案 设备档案是指从规划、设计、制造、安装、调试、使用、验收、维修、改造、更新直至报废的全过程中形成的图纸、文字说明和记录等文件,通过不断收集整理、鉴定等工作归档建立的设备档案. 5流程图

工程维修工作流程

工程维修工作流程 荣和二十一世纪名人俱乐部有限责任公司 日常报修/维修服务流程 检查人营运督导员 执行人工程人员 执行日期 2015-7-31 项目监督部门行政办公室日常报修/维修服务流程 服务程序服务规范 1(填写报修单 (1)各部门服务员发现设备设施需要维修时,应立即报告部门 主管。 填写报修单 (2)各部门负责人填写报修单,填写时应写明申请日期、申请部门、维修地点、维修内容、维修申请人以及须注明的其查阅报修单 他情况 (3)填好报修单后,将其交给工程主管,由主管安排维修进行维修 2(查阅报修单 (1)工程主管收到报修单后,对报修单填写内容进行查阅,栏维修工作结束目内容不全或不符合要求的应拒收 (2)验明无误后,注明受理日期,按时间进行登记(时间为签 收时间),然后将第二联交给报修部门留底,第一联在本 部门留存。 (3)若是需要优先处理的维修项目,应在报修单上盖上“紧急” 字样章

3(进行维修 (1)维修人员收到报修单后,立即带好必要的工具,准时到达 维修点。若因工作原因在规定时间内不能到达现场,应主 动与报修部门联系说明原因,征求意见 (2)按质量标准完成任务后,请报修部门验收、核对使用材料, 在报修单上由验收人员和维修人员本人共同签字认可 相关说明: 荣和二十一世纪名人俱乐部有限责任公司 (3)若因材料、人力、技术等原因不能按期完成维修任务时,则如实报告工程主管, 工程主管或后勤部经理与报修部门协商解决办法 4(维修工作结束 (1)维修工作结束后,维修人员必须清理现场,包括垃圾、材料、工具等,将搬动过 的物品恢复原位 (2)及时将签字后的报修单交给工程主管,由工程主管将其与留存的报修单核对后装 订在一起保存 (3)每日下班前,工程主管将工作日志交给后勤部经理,请其审阅。必要时,后勤部 经理亲自或派人检查维修结果。若发现不合格,需责成有关人员返工 (5)交班时,向下一班人员介绍说明未完成的维修项目及注意事项 荣和二十一世纪名人俱乐部有限责任公司 下面是泰戈尔励志经典语录,欢迎阅读。

医疗设备维护保养管理程序

医疗设备维护保养管理程序 1、目的 对生产设备进行预防性维护、管理和控制,确保生产设备处于完好状态,充分发挥设备的使用效能,确保产品的生产、加工符合规定的要求,以期做出令顾客满意的产品,提高公司的投资效益。 2、范围 本程序适用于公司生产设备的预防性维护、管理和控制。 3、权责 3.1生产部是设备管理的归口管理部门。 3.1.1负责编制《设备安全操作规程》。 3.1.2生产车间使用者负责所使用设备的一级保养(日常点检、润滑、清洁维护管理), 车间主任、班长负责监督执行。 3.1.2生产经理(因没有设备部) A.负责组织技术、质量部及使用车间对新购设备进行评估、验收。 B.负责设备的管理、维修及易损设备/备件的申购,对相关信息进行归档保存。 C.负责组织对生产设备的移交、编号、标识、维护、封存、报废与管理。 3.2技术部负责生产设备的选型,并参与生产设备的安装调试、验收、评估。 3.3采购部负责生产设备和备件的采购。 4、定义 本标准采用下列定义。 4.1预防性维护:为消除设备失效和生产意外中断原因而策划的措施。 4.2预见性维护:基于过程数据,通过预测可能的失效模式以避免维护性问题的活动。 4.3关键设备:唯一性设备,在控制计划中有特殊特性要求的过程设备以及高精度、大型、 稀有设备。(高精:注塑机及模具) 4.4闲置设备:封存时间超过一年以上,以及因产品转型或工艺改进等原因退出生产过程的 设备。 4.5 设备利用率:在工作时间内,设备生产产品所用时间与工作时间的比率。 4.6日常保养:每天操作者对使用设备进行加注润滑油、维护,保持设备清洁、整齐、润滑、 安全有效的维护保养活动。

建设工程项目管理全过程流程图

基建文件可按下列流程形成:

立项决策文件包括:项目建议书(代可行性研究报告)及其批复、有关立项的会议纪要及相关批示、项目评估研究资料及专家建议等。根据项目大小、投资主体的不同,项目建议书的批复文件分别由国家、行业或北京市相关政府管理部门审批。 建设用地文件包括:征占用地的批准文件、国有土地使用证、 国有土地使用权出让交易文件、规划意见书、建设用地规划许可证等。建设用地文件分别由国有土地管理部门和规划部门审批形成。 勘查设计文件包括:工程地质勘察报告、土壤氡浓度检测报告、建筑用地钉桩通知单、验线合格文件、设计审查意见、设计图纸及设计计算书、施工图设计文件审查通知书等。建筑用地钉桩通知单、验线合格文件、审定设计方案通知书由规划部门审批形成。 招投标及合同文件包括:工程建设招标文件、投标文件、中标通知书及相关 合同文件。 开工文件包括:建设工程规划许可证、建设工程施工许可证等。工程开工文件 分别由规划部门和建设行政管理部门审批形成。 商务文件包括:工程投资估算、工程设计概算、施工图预算、施工预算、工程结 算等。 其他文件包括:工程未开工前的原貌及竣工新貌照片、工程开工、施工、竣 工的音像资料、工程竣工测量资料和建设工程概况表等。

(一)立项决策文件包括:项目建议书(代可行性研究报告)及其批复、有关立项的会议纪要及相关批示、项目评估研究资料及专家建议等。根据项目大小、投资主体的不同,项目建议书的批复文件分别由国家、行业或北京市相关政府管理部门审批。 (二)建设用地文件包括:征占用地的批准文件、国有土地使用证、国有土地使用权出让交易文件、规划意见书、建设用地规划许可证等。建设用地文件分别由国有土地管理部门和规划部门审批形成。 (三)勘查设计文件包括:工程地质勘察报告、土壤氡浓度检测报告、建筑用地钉桩通知单、验线合格文件、设计审查意见、设计图纸及设计计算书、施工图设计文件审查通知书等。建筑用地钉桩通知单、验线合格文件、审定设计方案通知书由规划部门审批形成。 (四)招投标及合同文件包括:工程建设招标文件、投标文件、中标通知书及相关合同文件。 (五)开工文件包括:建设工程规划许可证、建设工程施工许可证等。工程开工文件分别由规划部门和建设行政管理部门审批形成。 (六)商务文件包括:工程投资估算、工程设计概算、施工图预算、施工预算、工程结算等。 (七)其他文件包括:工程未开工前的原貌及竣工新貌照片、工程开工、施工、竣工的音像资料、工程竣工测量资料和建设工程概况表等。

小学精细化管理实施方案

小学精细化管理实施方案 一、指导思想: 根据《县教育局关于中小学校实施精细化管理工作意见的通知》精神,以先进的管理理念在学校管理中实施细致、高效、人文化的管理,调动全体教职工爱岗敬业的工作积极性;形成爱校如家的主人翁意识;培养爱生如子的人民教师情怀;在坚持依法治校而又充满民主、人文化的氛围中促进广大教职工发挥主动性和创造性,落实“为学生的终身发展奠基”的办学理念。以高度的历史责任感和使命感推动学校新课程改革和养成教育工作不断求真创新,营建和谐健康的育人环境,当人民满意的教师,办人民满意的学校,为何坊乡的基础教育改革和发展谱写和谐音符。 二、工作目标: 让广大教职工认识到实施精细化管理有利于学校依法治校工作的有力推进,同时在广大师生中形成严谨、和谐、健康、人文化的校园气氛,感受到学校管理中既有严谨的制度、严格的要求,又有亲情关爱、俨然如家的人文关怀,从而激发广大师生积极主动配合学校管理,支持学校工作,关心学校发展,由“精细化”带来“高效化”的变化,全面完成教育局下达给学校的各类工作目标,推进学校养成教育工作再上台阶,进一步深化素质教育的改革,实现“管理出效益、管理出质量”的终极目标。 三、具体内容: 1、学校行政管理:对学校发展要出台五年规划和学期计划,从学校的办学方向、办学宗旨、办学目标、管理举措等各方面提出严密、细致、具体可行的要求,做到职责明确、制度完善;学校出台的各项具体工作的计划、方案、管理制度等要细致入微,把可能出现的情况及处理办法都考虑进去,经过一定程序的论证、审议之后再予以实施,尽可能减少具体工作中不必要的失误和损失;学校行政管理人员平时工作要深入一线,坚持“一日三巡”,走到师生中去,在检查、督促的同时掌握第一手素材,为工作的决策提供依据,实现学校的有序运转,同时自己在群众中要起到模范带头作用,要求教职工做到的自己一定率先做到,要多关心群众生活,做教职工的知心朋友,体现管理的人文化。 2、教育教学管理: (1)、学校以“养成教育”为核心来制订教育教学工作的学期计划和五年规划,使养成教育工作贯穿于学校工作始终。 (2)、在养成教育实施过程中要始终坚持务实的作风,在教育目标的制定上通过班级目标的确定来定位学校养成教育目标,着重从学生良好的行为习惯、生活习惯、学习习惯、品德习惯的培养入手来提高学生综合素质;在教育方法的使用上重点围绕行为训练法、榜样示范法、个案研究法、情感熏陶法等四种方法来进行探讨,探索刘集小学自己的养成教育之路;从2006秋开始启动省级教育科研课题“感恩教育”的课题探讨,研究课堂教学活动中如何培养学生的良好学习能力、学习习惯、学习品质,实现养成教育课题化、课堂化;继续推进创建“书香校园”读书活动的深入开展,在全体师生中形成读精品、颂经典的读书热潮,大兴读书学习之风,增强校园书香人文气息,展现刘集小学自身独特的校园文化;在养成教育管理上讲究不拘一格、百花齐放,不断推出在实施养成教育工作中典型的班级、教师和学生,在全校师生中对实施养成教育创造浓郁的氛围和统一的认识,促进每一个学生充分、全面、和谐发展。 (3)严格按《山东省中小学课程计划》的有关规定开齐各类课程,开足课时,确保学生每天1小时课外活动时间的落实,做到班班有特色,人人有特长,促进学生身心全面发展;按新课标要求搞好课堂教学“自主-互学”教学模式的研究与探讨,在教师中大兴教研教改之风,建立各种竞争机制鼓励青年骨干教师脱颖而出,不断提高课堂40分钟教学效率,强化

项目维修及质保金管理流程

项目维修及质保金管理流程

1.流程概况

3.质量责任认定 3.1项目交房后,物业公司应在小区设置客服接待处,并在小区公示客服及售后维修,由专人负责服务热线接听及接待工作。原则上物业客服作为唯一的保修及投诉受理通道。如业主报修或投诉至其他部门,相关人员应尽量引导业主按照流程进行投诉和报修。但必须协助业主与物业客服取得联系,切忌因为应对式等问题使业主任务我推诿责任,从而激化矛盾。 3.2物业接到业主维修申请后,应第一时间填写《报修及投诉情况记录》表格,并立即通知区域公司客服部,由客服部组织地产项目部专业工程师、物业项目部到场,确定质量责任。 3.3如质保期出现的质量问题,经现场确认属于施工单位的质量责任,由客服部现场取证并向施工单位发函通知进行维修。如施工单位未及时维修,则物业、地产客服应共同同业主协商赔付金额或委派第三施工单位进行维修,所发生的费用从质保金中扣除。 3.4质保期后属于未整改的遗留问题,原则上由施工单位负责维修,属于业主在使用、改建或装修中发生的问题由业主自行负责。 4.维修及验收 4.1物业公司应按照每日根据《报修及投诉情况记录》及现场责任认定情况编制《售后维修工作计划》。 4.2物业公司工程部应根据《售后维修工作计划》的时间节点,及时对维修情况进行验收。如未达到验收标准,物业公司工程部应第一时间通知维修单位进行整改,整改完成物业公司工程部需再次验收,收合格后通知业主对维修情况进行验收。 4.3客户验收合格并在《维修记录》中签字确认后,该单据作为质保金审批附件及支付依据,按照质保金审批流程进行审批。无该单据,禁止支付质保金。 5.质保金的结算及返还 5.1地产公司同物业公司按月进行售后维修费用的计量和结算,物业公司应建立维修记录台账,注明维修部位、维修物料等,由物业公司发起并向施工单位发函,经地产客服部、物业公司总经理、区域公司成本部、集团分管领导(3000元以上)审批后执行。 5.2维修费用涉及对业主进行赔偿的,应明确承担赔偿的相关单位,由物业项目部、集团

关于全面推行精细化管理工作的实施方案定稿

段王煤业集团公司段王矿 关于全面推行精细化管理工作的实施方案 为进一步提高我矿精细化管理水平,增强企业核心竞争力,有效促进企业可持续发展,结合我矿实际,特制定本方案。 一、工作思路 由简到繁、全面铺开;由点到面、典型引路;由浅入深,稳步推进。 二、总体目标 结合段王矿实际,运用精细化管理理念和管理技术,通过提升员工素质,加强企业内部管理,提升企业整体效益,实现“五精”(精细、精准、精确、精益、精美)、“三化”(制度化、流程化、标准化)整体目标。 三、实施步骤 (一)优化组织机构明确职责分工 1、矿精细化领导小组机构及职责分工 (1)机构设置 组长:张景坤聂强 常务副组长:郭银峰 副组长:段王矿副总师以上领导 成员:矿属各单位、部门负责人 (2)职责分工 精细化领导小组全面负责全矿的精细化管理工作。负责矿精细化管理工作的组织、领导、方案审核及实施;指导全矿各单位开展精细

化管理工作;召开精细化管理工作会议,及时解决精细化管理工作开展实施过程中存在的重要问题等。 领导小组成员既要协调联动,又要分工明确。具体分工如下: ①组长:全面负责全矿的精细化管理工作。 ②常务副组长:牵头负责全矿的精细化管理工作。 ③副组长:负责各自所分管单位、部门的精细化管理工作的督促、指导。 ④成员:全面负责所在单位、部门的精细化管理工作。 2、精细化管理办公室具体职能 矿精细化管理小组下设精细化管理办公室,负责全矿精细化管理工作方案制定;负责全矿精细化管理工作的开展实施、推进、协调及监督;对各单位、各部门的精细化管理工作开展情况进行督导、检查;对精细化管理工作进行总结,组织开展精细化管理工作检查和考核;落实领导小组布置的其它工作。 3、各单位、各部门成立精细化管理机构 各单位、部门成立各自的精细化管理机构,负责本单位、部门精细化管理工作的方案制定、办法实施、推进等。要求做到分工明确,责任到人。各单位、部门主管负责人为精细化管理第一责任人。 (二)制定标准办法全面推进实施 1、优化标准制定办法 由各单位、部门精细化管理机构牵头制定各自的精细化管理实施办法,完善各自的管理制度,细化优化各岗位标准,制定各岗位精细化管理考核办法。有多少个岗位就要制定多少项考核标准,做到人人、事事、时时、处处都有标准。

设备维修管理流程及报修单

目的 规范设备维修管理流程,提升维修效率;加强设备故障维修的反应速度和信息反馈速度,最大限度的服务于生产需要,培养高效的维修管理团队。 范围 XX 公司 执行时间 该制度于XXX年XX月开始执行 四内容 1 设备故障报修途径 1.1 使用部门的设备操作员发现故障隐患,上报主管(班组长、车间主任/ 科长),由操作班组填写《设备故障报修单》上“报修申请”部分内容后交予维修员。 1.2 设备维修员在日常设备巡查中发现设备故障隐患:首先排查并解除设备故障,对于较复杂的设备故障应及时报告维修班长安排维修。 1.3 在设备预维护过程中发现设备故障隐患:首先要对故障情况进行检修工作,对于较复杂的设备故障应及时报告维修班长进行进一步处理。 2 设备故障的确认 2.1 设备故障情况通过报修途径报至维修班,由维修班对故障情况进行确认,确定设备故障维修复杂程度。 3 设备故障的维修 3.1 简单故障的现场维修 3.1.1 对于维修复杂度低的设备故障,由设备维修人员直接进行现场维修。 3.2 较复杂故障的计划维修 3.2.1 对于维修复杂度高的设备故障,应制定出维修计划,报科室主管,由主管审核后批准执行。 最新可编辑word 文档

3.2.2 维修计划内容: 3.2.3 维修班根据维修计划组织实施维修工作。 3.3 委外维修 3.3.1 对于设备故障需要委外维修、加工的,由维修班申请,科室主管审核后,报请部门领导 批准后执行。 3.4 厂家维修 3.4.1 设备故障在维修中发现故障情况依靠公司自己的维修力量不能够解决, 产厂家维修时,维修员要把此情况及时报告科室主管, 经科室主管审核, 报请部门领导批准后, 由科室主管与设备生产厂家联系维修事宜。 3.5 特殊维修情况 3.5.1 设备故障在维修中发现缺少维修零部件,需要联系购买时,设备维修人员要在《设备故 障报修单》上注明设备需要待修,以及待修的原因;维修人员要把此情况及时报告科室主管, 由科室主管及使用部门主管确认并签字后,科室主管联系采购部门购买配件。 3.5.2 设备维修时,由于维修任务繁多导致设备不能够立即进行维修,要及时报告科室主管, 由科室主管和使用部门沟通协调,另外确定维修时间或者维修计划。 3.6 维修中的现场管理 3.6.1 检修人员使用不合格的零部件、紧固件、各种阀门、材料等,设备使用部门有权拒绝使 最新可编辑 word 文档 3.2.2.1 维修项目。 3.2.2.2 维修方案和开停车方案。 3.2.2.3 计划进度。 3.2.2.4 备品配件及辅助材料的准备。 3.2.2.5 维修人员的选定。 3.2.2.6 维修图纸或资料的准备。 3.2.2.7 维修工具的准备。 需要联系设备生
