当前位置:文档之家› 肉类加工厂的过程控制标准

肉类加工厂的过程控制标准

肉类加工厂的过程控制标准
肉类加工厂的过程控制标准

肉类加工场过程控制标准

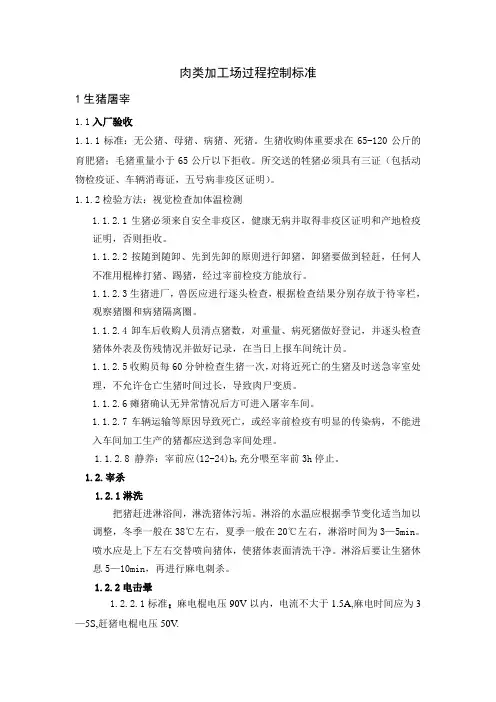

1生猪屠宰

1.1入厂验收

;毛猪重量小于65公斤以下拒收。所交送的牲猪必须具有三证(包括动物检疫证、车辆消毒证,五号病非疫区证明)。

,健康无病并取得非疫区证明和产地检疫证明,否则拒收。

,卸猪要做到轻赶,任何人不准用棍棒打猪、踢猪,经过宰前检疫方能放行。

,兽医应进行逐头检查,根据检查结果分别存放于待宰栏,观察猪圈和病猪隔离圈。

,对重量、病死猪做好登记,并逐头检查猪体外表及伤残情况并做好记录,在当日上报车间统计员。

,对将近死亡的生猪及时送急宰室处理,不允许仓亡生猪时间过长,导致肉尸变质。

,或经宰前检疫有明显的传染病,不能进入车间加工生产的猪都应送到急宰间处理。

静养:宰前应(12-24)h,充分喂至宰前3h停止。

1.2.宰杀

把猪赶进淋浴间,淋洗猪体污垢。淋浴的水温应根据季节变化适当加以调整,冬季一般在38℃左右,夏季一般在20℃左右,淋浴时间为3—5min。

喷水应是上下左右交替喷向猪体,使猪体表面清洗干净。淋浴后要让生猪休息5—10min,再进行麻电刺杀。

,电流不大于1.5A,麻电时间应为3—5S,赶猪电棍电压50V.

左手抓住猪后腿,右手用链圈扣住猪后脚跗骨节,将其提升,注意将链圈扣紧。

从麻电致昏至刺杀放血,不得超过30秒,刺杀放血刀口长约5-7cm,刀口深15cm,沥血时间不得少于5min,道口要正、准、不得割断食管和气管,不得刺破心脏,不得呛嗝、淤血。

进刀的部位是:纵的位置是在猪的颈部正中及食道的左侧2cm处,横的位置是颈部第一对肋骨水平下3.5—4.5cm,这个纵与横的交叉点就是进刀放血的部位。

生猪经栓链提升入自动轨道后,刺杀人员用左手抓住猪的左前蹄,右手持刀,将刀尖对准应刺入的部位。握刀必须正直,大拇指压在刀背上,不得偏斜,刀尖向上,刀刃与猪体颈部垂直线形成15—20 的角度,倾斜进刀。刺入后刀尖略向右斜,然后再向下方拖刀,将颈部的动、静脉切断,刀刺入深度一般在15cm左右,刀口长度5-7厘米。刀不要刺得太深,以免刺入胸腔和心脏,造成淤血。

沥血时间不少于5min。

,浸烫时间控制在2-3min,也可根据原料、品种、季节适当调整,以不烫生烫老为准。打毛时间不超过30秒,打毛机负荷不超过4头/次,机内不断进水,严禁打断肋骨,不伤及皮下组织。

,浸烫时间控制在2-3min,也可根据原料品种、季节适当调整,以不烫生烫老为准。

我厂现使的是180型立式刮毛机,产量300头/小时,电极功率15KW。机身内有三个滚桶,成“品”字型,滚轴上安装软硬刮创,各朝不同方向旋转。

机身外有温水箱,向机内喷水。猪尸烫好后,被用翻铲翻进三个滚轴之间,边上下滚动,边刮去鬃毛,然后拉动操纵杆,猪身从机内滚出,但四肢夹裆残毛仍需人工刮除。打毛时间不超过30秒,打毛机负荷不超过4头/次,机内不断进水,严禁打断肋骨,不伤及皮下组织浸烫脱毛是带皮猪屠宰加工的重要环节,浸烫脱毛的好坏与白条肉质量有直接关系。

1.2.6刮后肢余毛挑刀口

用刀刮去后肢余毛,特别是道口以上部位的毛,以去蹄后后腿上没毛为标准。

挑刀口,刀口不得超过5厘米并不得把肌肉漏在皮外,最后用铁扁担穿好两边刀口,挂上滑轮。

去股毛:使猪背对操作人员,将猪屁股上的毛去干净.

挑裆:猪体腹部与人相对.操作者有左手抓住左肋,以其固定和着力作用,沿两股之间切开皮肤,脂肪层和腹壁

去裆毛:.将猪后裆中的毛和大腿内侧残留的毛去净。

刁门圈:操作者面对肉尸背面,刀尖向下,从尾根下面落刀,轻轻划开该部皮肉,然后以左手食指伸入肛门口,拉紧下刀部位皮层,右手刀刃沿肛门饶刀刁成圆形,刀尖稍向外,割开肛圈四周皮肉,割断尿梗、筋络,使直肠头脱离肉尸,操作时应该注意勿使刀尖戳破里面直肠,也不要戳入后腿肌肉、

肉类加工厂的过程控制标准(18P)
