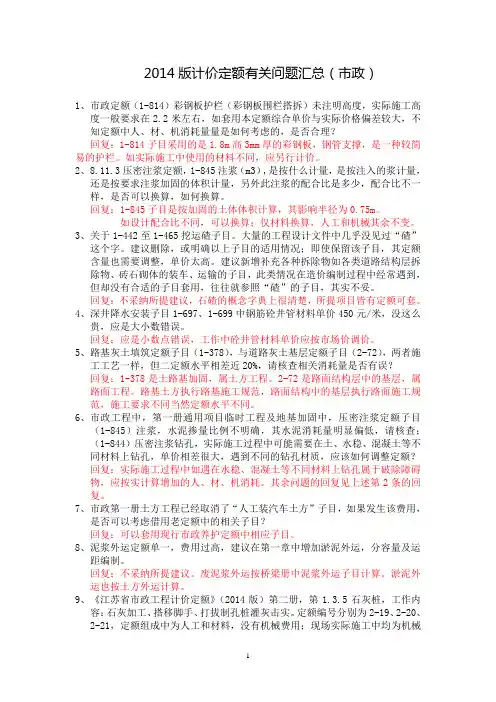

2014版计价定额有关问题汇总(市政)

1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高

度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理?

回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。如实际施工中使用的材料不同,应另行计价。

2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量,

还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。

回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。

如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。

3、关于1-442至1-465挖运碴子目。大量的工程设计文件中几乎没见过“碴”

这个字。建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。

回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。

4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么

贵,应是大小数错误。

回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。

5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施

工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误?

回复:1-378是土路基加固,属土方工程。2-72是路面结构层中的基层,属路面工程。路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。

6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目

(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;

(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额?

回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。其余问题的回复见上述第2条的回复。

7、市政第一册土方工程已经取消了“人工装汽车土方”子目,如果发生该费用,

是否可以考虑借用老定额中的相关子目?

回复:可以套用现行市政养护定额中相应子目。

8、泥浆外运定额单一,费用过高,建议在第一章中增加淤泥外运,分容量及运

距编制。

回复:不采纳所提建议。废泥浆外运按桥梁册中泥浆外运子目计算。淤泥外运也按土方外运计算。

9、《江苏省市政工程计价定额》(2014版)第二册,第1.3.5石灰桩,工作内

容:石灰加工、搭移脚手、打拔制孔桩灌灰击实。定额编号分别为2-19、2-20、2-21,定额组成中为人工和材料,没有机械费用;现场实际施工中均为机械

施工,故应增加机械施工石灰桩的定额;

回复:定额为人工打孔,可以考虑补充机械打孔定额,需要调研。

10、目前景观工程中,有很多广场铺装花岗岩板或块都是异形或者拼花的,

且有些石材都是大规格、大厚度的石材,如套用子目2-372显然不符合施工要求,因此希望增加或修正此类子目。同时还建议增加花岗岩板子厚度不同之分的定额子目,如5公分以上或以内,或者是否可以考虑增加一些换算的说明。(包括人工、机械、辅材等);

回复:景观工程铺装花岗岩板应套用园林专业相关定额。

11、定额编号2-451~2-453【线条】和定额编号2-466~2-468【横道线】,相

同材质的划线,按面积折算(线条按15cm宽计算),横道线的定额基价是线条定额基价的三倍。是否合理?

回复:线条单位是km, 横道线单位是m2,线条与横道线不具有可比性。

12、定额编号2-367铺苏普洛克砖和定额编号2-373铺荷兰砖人工差异较大,

2-367铺苏普洛克砖22.07工日/100m2,2-373铺荷兰砖12.87工日/100m2。

是否合理?

回复:2-367铺苏普洛克砖是人工拌砂浆,2-373铺荷兰砖是机械拌砂浆,当然人工差异大。

13、2014计价定额2-264定额中的石屑含量是否有误,ES-3的骨料含量要比

ES-2要高,可以查公路工程沥青路面施工验收规范。

回复:2-264 石屑含量小数点有误, 应该是5.245t。

14、市政定额(2-388~2-393)中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆

按01/04定额解释为平侧石的基础,现道路工程平侧石的基础都设计为砼基础,1:3石灰砂浆应取消的说明,原01/04定额有这类说明,现14定额缺少相关说明;

回复:2-388~2-393中1:3水泥砂浆为勾缝砂浆,1:3石灰砂浆为安砌砂浆,实际为砼基础则扣除安砌砂浆后另套相应定额。

15、市政定额(2-468)热容漆定额价格与市场价格差距较大,请复核一下消

耗量是否有误?

回复:定额价格与市场价格差距较大的原因很复杂,有消耗量的因素也有市场供求行情和行业垄断的的因素,不能简单地归为消耗量定额问题。

16、市政道路水泥稳定碎石基层采用摊铺机摊铺施工的较多,但市政定额中

2-241中厂拌机铺的机械为平地机,与实际采用的施工机械不一致,实际套用时不太方便;

回复:可套用二灰结石厂拌机铺子目,将主材二灰结石换算成水泥稳定碎石。

17、市政定额2-554~2-561铺设邮电、电力穿线管适用于什么样的管道,强

电或弱电,对管径是否有什么要求,是否不分管径大小都套一样的定额?

回复:2-554~2-561铺设邮电、电力穿线管适用于交通标志和信号设施所用电力线,属于弱电。管径按相应标准设计图确定。

18、第三册钻孔灌注桩工程量计算规则第4条,“灌注桩工作平台按本册第9

章有关项目计算。”该说明容易被理解为:即使在平地上,实际不需搭设工作平台也应计算搭设工作平台的费用。应明确为“如需要搭设工作平台,可按本册第9章有关项目计算”。

回复:陆上支架平台就是钻机下垫枋木,是施工中保持钻机安全平稳所必须做的工作。

19、第三册钻孔灌注桩工程量计算规则第1条,“灌注桩成孔工程量按入土深

度计算。定额中的孔深H指护筒顶至桩底的深度。”后一句的作用是按孔深不同对选用哪个定额子目作出界定,并不能将第一句中的“入土深度”与后一句的“孔深H”画上等号。建议对“入土深度”进一步明确,是否包括护筒的长度;如包括,是否包括护筒顶至地面之间的高度(根据施工规范,护筒顶应比地面高出几十厘米)。

回复:打桩成孔入土深度不等于孔深H。入土深度是从护筒内土面到桩底深度(护筒中部分土在埋设时已先行挖除了)。定额步距孔深H是护筒顶至桩底的深度。

20、IPN防腐,只有5-241外防腐三遍的定额,遍数不同如何换算,内防腐

如何计算?

回复:IPN外防腐涂料,定额按施工规范喷(涂)三遍测算,低于规范要求会降低工程质量,不予考虑。

21、定额编号8-324硬塑料管地埋敷设公称直径(70mm以内) ,人工消耗

14.76工日/100m,工作内容不含土方开挖和回填,而安装定额中定额编号

4-1281公称直径(70mm以内) 埋地敷设半硬质塑料管,人工消耗13.21工日/100m,工作内容土方开挖和回填;定额消耗量是否合理?

回复:市政工程与安装工程没有可比性,施工环境和施工效率完全不同。22、市政路灯工程计价定额“硬塑料管地埋敷设”,直径70mm及100mm的管

道敷设定额中主材损耗率分别为16%、19%,而直径50mm及以下的管道敷设定额中主材损耗率分别为6%,实际工程中较常使用的管子为承插接口的塑料管道,一般不需要管接头损耗很小。建议降低直径70mm及100mm主材损耗率,或补充编制承插接头塑料管地埋敷设计价定额。

回复:不采纳。直径70mm和100mm的是直管,施工损耗大,直径50mm及以下是盘管,损耗小。

23、市政工程中电气或给水的塑料管采用牵引方式敷设时,定额仅有DN300

及以上的牵引管道计价定额,而实际工程中较多使用DN75、DN100单根或多根管道并排牵引施工,市场费用与DN300管道牵引施工计价定额的费用差异较大,建议增补DN300以下管道牵引管施工计价定额。

回复:可参照部里15版《市政工程消耗量定额》套用。

24、明确沥青混凝土(玄武岩骨料)套用沥青玛蹄脂碎石混合料路面子目。

回复:道路册68页表下有注解。

25、关于市政工程类别划分及说明中第13条,“土石方工程量包含弹软土基

处理、坑槽内实体结构以上路基部位(不包括道路结构层部分)的多合土、砂、碎石回填工程量。大型土石方应按标段内的单位工程进行划分。”,道路中石子垫层和砂包封是否应计入大型土石方工程,应予以明确。

回复:在路基范围内的填筑的应并入土石方工程中;属路面结构中的碎石垫层或砂垫层不计入土石方工程中。

26、今年出的市政定额勘误第9条更改的第一款错误,借用其他专业定额子

目,其管理费和利润率正常情况下要按本主专业确定。

回复:今年出的市政定额勘误没有文字错误。

27、机械破除砼路面,实际施工中正常采用挖掘机换钻头破除,定额中只有

岩石破碎机破除,如采用岩石破碎机则价格不能满足要求,应如何套用?

回复:定额中的液压岩石破碎机就是在挖掘机的底盘上装液压破碎机钻头。

28、管道工程中井点降水综合单价较市场价高出较多,与土建专业中井点降

水的综合单价误差也较大。

回复:市政和土建专业的施工环境不同,施工效率不同,没有可比性。29、井点降水南通水位高,1.8的含量能否调整?

回复:省14版轻型井点定额就是在原南通补充的轻型井点定额基础上修编的,没采用全统定额。

30、路牙、沿铺设的人工费用,市场价比定额价高,该项的定额人工含量偏

低。

回复:定额铺100米路牙、沿用工10.83工日,折合每个工日铺9.23米,不低。不能拿外包的市场价价格来和定额比较。

31、水池定额水平远低于地下室定额水平。

回复:市政和土建专业的不同结构物没有可比性。

32、建议取消工期定额。

回复:需要调研。

33、市政工程中,拆除桥梁,如按拆除钢筋混凝土套用单价太低,定额是否

可按拆除立柱、梁板等进行区分?

回复:桥梁整体拆除适合采用爆破的方法,套专业爆破定额,不适合采用液压岩石破碎机拆除钢筋混凝土子目。小型装配式桥梁应该先将装配部件折卸至地面后再用液压岩石破碎机拆除钢筋混凝土子目,这样拆除桥面板梁与拆除一般钢筋混凝土无差异。

34、市政定额中“井深2m内”,是一个区间,其表述不合理,建议改为“井

深2m”;以方便实际应用;

回复:不采纳。同规格的井其井深只体现在井筒高度不同,超出定额步距可再套用井筒砌筑定额。

35、市政定额,道路灰土基层中,含量中有没有考虑施工地点到拌灰地点基

本运距,若包含了基本运距,是按照多少米考虑的?

回复:厂拌材料的运费含在材料单价中,现场指定拌灰点到施工点的运距超过150米场内运距要另计运输费。

36、14市政定额,拖管(塑料管)项目缺少对接热熔机械台班数量,是否调

整?

回复:对接热熔子目套用燃气册相应子目。

37、建议,市政工程凡是涉及砼的子目,也像土建一样区分现场拌制和预拌

砼分别列定额子目,以方便执行定额;

回复:这样会成倍增加很多砼定额子目,不采纳,总说明中明确了换算方法。

38、苏住建价【2014】4号文规定,市政工程现浇混凝土模板包含在相应混

凝土项目中,但在混凝土接触面积不确定或砼断面有变更但模板接触面积不变(如水池池壁)的情况下导致综合单价中不尽准确,故,市政工程模板能否像土建一样单独列项计算?

回复:不采纳,招标文件的图纸必须是经审图后的详细施工图,不应该有不确定的图纸工程量。设计变更后综合单价的调整应该遵循清单规范的规定。39、水泥稳定碎石市场交易和信息价是按“t”为单位计量的,定额含量是按

“m3”计的,水泥稳定碎石的压实密度应按多少进行计算?。

回复:各个工程的水泥稳定碎石其碎石材质不同、粒径不同(分大、中、小碎石,空隙率不同),混合料的水泥含量不同,压实密度也就不同,要现场取

样实测。

40、通用项目

(1)拆除砼路面及砼障碍物目前常用机械拆除为带破碎锤挖机,建议增

加相关子目。

回复:同上述第27条之回复。

(2)路面铣刨机铣刨沥青路面定额价格远远低于市场价,建议调整。

回复:定额是按施工企业自有机械进行编制。采用租赁机械的承包商要在投标报价时按租赁机械价格组价而不是按相应定额组价,中标后按清单综合单价结算。市场租赁价格报价受到市场行情因素影响,造价远高于定额价格。如果投标时按定额报价,实际施工时租赁第三方机械施工,则承包商自己承担由此产生的费用价差。

(3)建议增加移动式水码施工围挡定额子目。且围挡子目建议按按成品

主材编制。

回复:需要调研。

(4)路牙沿定额(2-388至2-393)中使用材料有水泥砂浆和石灰砂浆,

但在实际施工中均未遇到过采用石灰砂浆,设计图纸中也不采用,建议统一改为水泥砂浆。

回复:同第14条答复。

41、道路部分

(1) 2.1石灰土基层定额中建议增加常用的6%灰土含量子目。

回复:不采纳,石灰土配合比不同时按章说明自行换算。

(2) 4.1人行道板安砌定额中建议增加常用的10CM砼基础及增减1CM砼

基础子目。(备注中有人行道、彩色道板下基础另套定额说法,但是本章

并没有定额参考)。

回复:不采纳,套2-401,厚度不同时可以调整定额砼用量。

(3) 建议增加彩色沥青砼子目。

回复:需要调研。

(4) 建议增加轻骨料(陶粒)砼基层子目。

回复:需要调研。

(5) 道路交通设施中标志线实际应用中均按平方面积结算,建议增加以

m2为单位的定额子目。

回复:横道线是按m2计算的,道路分隔线延绵几十公里按km计算更合理。结算时业主的要求多种多样,自行换算。

42、桥梁工程

(1)建议增加安装桥梁成品吊索子目。

(2)建议增加成品预应力空心板梁安装子目。目前在简支板梁桥实际施工

中,采用厂家生产的成品板梁比较多见。

(3)建议增加干挂花岗岩子目。

(4)建议增加安装成品花岗岩栏杆子目(以米为单位)。

(5)建议增加桩基声测管子目。

(6)建议增加玻璃钢成品泄水管子目。

回复:上述建议需要调研。

43、排水工程

(1)目前正常使用的是《给水排水标准图集》(苏S01-2012)图集,而现

在第六册排水工程计价定额中仍然按照苏S01-2004编制,给实际套用带来很多不便,建议增加与新图集对应的定额子目。

(2)建议增加排水图集中120°、180°、360°砂石基础定额子目。

(3)人机配合下管定额中吊装机械为汽车式起重机,实际施工中多为挖掘

机吊装,可否考虑增加挖掘机吊装的定额子目。

(4)排水册第一章说明第七条,大直径管道的内接口增加的人工材料建议

按管径区分。

(5)建议增加玻璃钢成品检查井、模块检查井子目。

(6)管道闭水试验项目中建议增加水泵等机械费。

(7)建议增加TV内窥镜检查管道子目。

(8)建议增加顶管拖拉管施工中孔道扩孔部分注浆定额。

回复:上述建议需要调研。

44、市政定额中拖管费用,正常情况下是套钻孔、扩孔、回拖布管等3个定

额子目,如果管道材料是钢管或者大管径PE管,是否需要再单独套取管道接头定额。

回复:需要。

45、道路两侧分别设置的电力和电信管道,管道为φ200和φ100塑料管,每

侧管道12根,管道整齐排放铺设后采用混凝土包封,以上管道铺设套用市政中的什么定额较为合适?

回复:强电电力管线应该套用相关专业定额,如果是用于交通标志和信号设施所用电力和电信管(属于弱电)可套用2-554~2-561铺设邮电、电力塑料穿线管。混凝土包封可套用排水册非定型渠道混凝土基础定额。

46、HDPE管道铺设按焊接工艺编制,目前市场上均为胶圈连接

回复:需要调研。

47、厂拌机铺水泥稳定碎石目前均用沥青摊铺机施工,定额中采用平地机。

回复:可套用二灰结石厂拌机铺子目,将主材二灰结石换算成水泥稳定碎石。

48、市政工程计价定额2014版水泥稳定碎石基层定额中,包含了养护的工作

内容,未养护覆盖物材料。

回复:2014版水泥稳定碎石基层定额已做勘误,删除定额中洒水车台班。养护不等于养生,养生另套相关养生定额。

49、市政中有自卸汽车运土,但是没有自卸汽车运淤泥,现实中存在泥罐车

运淤泥,最好能增补相应定额;

回复:自卸汽车运淤泥执行汽车运土子目。泥罐车运淤泥应遵守当地环卫部门要求,价格参照当地的市场价格。

50、围堰工程中:不管是筑土围堰还是草袋围堰,定额中都是考虑驳船和夯

实机配合搭设的,现实中很少这样施工,能否增加挖机筑拆围堰;

回复:《通用项目》第三章《围堰工程》适用于人工筑拆的围堰,如围堰为机械筑拆,应套用第一章《土石方工程》相应子目。

51、市政排水:本册各种省补定型管道基础及井系数按2004年颁发的《给水

排水图集》苏S01-2004编制,这个图集在新定额出具之前就取消了,能否调整为苏S01-2012;

回复:需要调研。

52、绿化工程中,苗木起挖移植费用偏高,有的时候移植一株苗木比购置价

格还高。水生植物的养护费用偏高,不符合实际;苗木的定额损耗量偏低;

回复:绿化工程不属市政解释范畴。

53、大型土石方界限范围不够详尽明确,道路结构层内的灰土路基是否也按

大型土石方取费,建议明确下范围;

回复:同问题5答复。

54、自卸汽车运土按1km、3km、5km、7km以内划分,区间范围过大,因为土

方量往往都比较大,比如3.01km按5km以内套合理吗,建议缩小区间或者改成增减类型?

回复:不采纳,运土车不是计程车,要考虑限时运输和回车空放因素。55、土方开挖施工中,遇到翻土、甩方时,对挖机操作范围,臂长等未做说

明,组价时不好确定翻甩次数;

回复:请根据施工组织设计中所用机械的相关参数确定翻甩次数。

56、拆除破碎混凝土定额内有液压岩破碎,手持风镐破碎两种作业方式,但

目前实际施工中基本用挖机加钻头破碎方式,建议增设定额,液压岩破碎单价过低,严重偏离市场;

回复:同问题27答复。

57、应明确市政类混凝土模板的计算规则,是按接触面还是按含模量,尤其

桥梁类按这两种计算方式组价都低于实际施工,建议调整;

回复:不采纳。模板计算规则中明确按接触面积计算,没说按含模量计算。含模量在估算中使用。

58、道路路基定额内说明按基层顶面养生,实际过程中每一层都需要养生,

偏离实际,建议调整;

回复:设计图纸上要求每层养生的则按实际发生的工程量计算养生面积。设计无要求的则只按顶层计算养生。

59、排水工程目前多采用塑料检查井,定额说明内套定额应按规则扣除检查

井长度,塑料检查井如何扣减建议说明;

回复:塑料检查井也按检查井扣除。

60、拆除塑料管道、混凝土管道,定额内说需另行计算运输和回收价值,建

议对回收价值进行说明并增加拆除塑料管定额;

回复:拆除管道的回收价值要根椐现场的实际情况确定,重复利用的和卖废品的价值相差很大,无法事先说明。拆除塑料管定额需要调研。

61、伐树定额内为人工拆除,实际过程中基本为挖机挖除、外运,建议修改

定额;

回复:不采纳。行道树根系发达,要人工斩断树兜四周的根系(截断),挖机挖除会因拨出根系而破坏四周路面,不是文明施工的做法。

62、拆除工程中经常会遇到拆除路面、混凝土结构等项目,套用机械拆除定

额与破碎机破碎定额价格相差非常大,有的时候套用破碎机破除定额组出来的价格会低于成本

回复:同问题27答复。

63、拆除工程中会遇到拆除面积较大的剪力墙墙洞,定额里没有合适的子目

可以套用

回复:剪力墙墙洞是钢筋混凝土做的,应套相应钢筋混凝土拆除子目。64、道路工程及土石方工程中分别都有路基填筑及处理,单位分别为m3与

m2,在定额套用时,如何区分

回复:同问题5答复。

65、关于顶层多合土养生如何计取,建议在章节说明或备注中说明清楚,否

则计取的时候容易歧义。

回复:同问题58答复。

66、市政的定额运距是否为150m?道路工程中场内场外是否以建筑红线以

外150m作为分界线?

回复:99版全统市政定额交底资料上规定场内运距=基本运距50米+100米超运距=150米。道路工程中场内场外以围栏为界,材料运距超过150米要另计运输费。

67、定额缺项

1)道路工程中缺混凝土基层

回复:砼面层定额子目适用于混凝土基层和面层。

2)缺砼模块井

回复:需要调研。

3)增加碎石土回填的定额(河塘回填),明确碎石比例

回复:不采纳所提建议。

4)钢制管件三通和异径管安装有定额,但制作市政定额没有(安装定额中有),

是否市政定额可以补充。

回复:市政钢制三通无子目,在管道上挖眼接管,仅计算挖眼接管,不计三通安装;成品三通安装套三通安装子目;现场制作三通再安(拼)装的,制作部分缺项,安装可直接套三通安装子目,制作套用安装册定额子目不合适(现行施工是成品钢管切割组焊,定额为钢板卷管再制作,施工形式和条件不同),要调研补充。

5)钢筒砼管道安装、接头无定额,无信息价;

回复:钢筒管管件无标准件图,编制补充子目尚不具备条件。

6)切割球墨铸铁管、钢管、钢筋砼管无定额子目;

回复:给水球墨铸铁管敷设子目中,包括割管内容,一般不另行列项计算。

7)建议增加水下切割定额子目;

回复:需要调研。

8)建议增加水下封堵定额子目;

回复:需要调研。

9)建议增加管道数字化仪检测定额子目;

回复:需要调研。

10)建议增加铁垫板定额子目;

回复:需要调研。

11)建议补充挖机打木桩定额子目。

回复:不采纳。挖机打木桩挖机打木桩属非规范施工方法。

12)市政定额,第一册通用项目拆除工程中,建议增加拆除花岗岩路面面层的子

目。

回复:不采纳。可套用拆除砼子目。

13)铺砌弧形花岗岩道板,定额能否增加相关附注,相应提高人工、机械含量。

回复:花式道板铺砌可参照园林定额。

14)能否增加大管径塑料管热熔定额,或在相关附注中相应提高人工、机械含量

回复:需要调研。

15)关于围堰定额子目。应补充不需要用船,用挖掘机、推土机等机械直接筑成

围堰的子目,重新测算含量。

回复:不采纳。用挖掘机、推土机等机械直接筑成围堰则套用相应挖掘机挖土和推土机推土定额。

16)补充水稳用摊铺机的定额。

回复:不采纳。可套用二灰结石厂拌机铺子目,将主材二灰结石换算成水泥稳定碎石。

17)预应力构件场外运费需补充定额

回复:不采纳。按大件运输公司的收费标准计算。

18)有些桥梁工程中,需要加工定型钢模(不能采用组合钢模),需补充定额。

回复:不采纳。根椐工程具体情况自行测算。

19)现在好多城市存在道路白改黑,需要对混凝土路面破除,道路基层原地再生

(二灰碎石再生)等等新工艺,应增补相应的定额(可以先作为试用定额参考试用)

回复:需要调研。

20)铣刨沥青路面定额仅为1~5cm,超过5cm怎么计价没有说明。

回复:详见《拆除工程》章工程量计算规则第5条。

21)市政工程目前各种机械设备的使用功能的提高,建议增加挖机(震动桩机)

对陆上基础圆木桩、工具圆木桩及小型预制桩的打桩定额。

回复:挖机打拔工具桩是不规范的作业方式,故不采纳。

22)市政建议增加透水砼(素色及彩色)计价定额。

回复:需要调研。

23)建议增加运动场地塑胶定额;

回复:运动场地属土建定额范畴。

24)市政工程中,拉森钢板桩应用较为广泛,建议补充拉森钢板桩定额子目;

回复:可以套用第一册、第2章、第2.10节(1-522~1-529子目)。

25)清淤项目中,槽罐车运淤泥无相关定额,建议补充槽罐车运淤泥定额;

回复:详见上述第49条之回复。

26)室外景观的木平台的面板,龙骨定额缺项,建议补充;

回复:室外景观不属市政定额范畴。

27)目前,道路两侧电力电缆入地较为普遍,需铺设电力电缆线保护管,向缺少

相应的排管定额,管材品种包括:镀锌钢管(卡箍连接)、,MPP管、玻璃钢RPM管、CPVC管(胶圈连接)、PE管(热熔连接),这些管材应用较广,建议补充;

回复:需要调研。

28)缺少电力保护管四周的混凝土包裹相应的定额子目,建议补充;

回复:混凝土包封可套用排水册非定型渠道混凝土基础定额。

29)市政路灯工程中,缺少小于16mm2电缆安装定额子目,建议补充;

回复:需要调研。

30)市政中仅有人行道基层8cm厚砼基层定额。对于车行道路下常常设计有20cm

或其他厚度砼基层,上面再作沥青面层,对于砼基层无定额参考,建议补充;

回复:砼面层定额子目适用于混凝土基层和面层。

31)鉴于目前SMW工法桩和MJS工法桩应用较为广泛,建议补充该工艺的计价定

额;

回复:套相应专业定额。

32)市政定额中,清道渣、混道渣便道暂无相应定额,建议补充;

回复:方言看不懂,不采纳。

33)实际施工中,塑料成品检查井使用已非常普遍,能否新增一条塑料检查井的

安装定额,以明确安装所需要的人工和机械费用。以下材料也是同样的情况:窖井防坠网、成品石质栏杆、成品的塑料电缆支架、运动场的塑胶面层;

回复:需要调研。

34)市政定额中,建议增加道路水泥稳定碎石基层上采用土工布覆盖养生的定额

子目;

回复:不采纳。可套相应养生定额。

35)市政定额中,建议增加旋挖桩钻土孔和钻岩石孔的相关定额子目;

回复:需要调研。

36)市政定额中,建议增加长臂挖掘机挖土方定额、井内砖砌溜槽。

回复:长臂挖掘机挖土方定额可参照全国统一《市政工程消耗量定额》(2015版)第一册《土石方工程》中相应定额。

37)多跨桥梁采用架桥机施工较多,市政定额中无架桥机的进出场及拆卸安装定

额,架桥机的进出场及拆卸安装应套取什么定额?

回复:市政桥梁属中小型桥梁,定额中采用了单导梁、双导梁和跨墩门架施工,相应设备的场外运输按大件运输公司的运输费用计算。

38)通用册缺2、打拔工具桩柴油打桩机陆上拔圆木桩子目;陆上拔槽型钢板桩

子目、水上拔圆木桩、水上拔槽型钢板桩子目。

回复:柴油打桩不具备拔桩功能。

39)桥梁工程中先张预制空心板梁目前均在加工厂预制后运输至现场吊装,定额

中仍然按现场预制,如按现场预制需计算的费用较多如预制场地的费用、张拉台座等费用,建议增补成品预制板梁安装定额,成品板梁按主材费列入。

回复:不采纳。成品预制板梁按成品价列入清单,安装套第8章安装工程定额。

40)建议增加按新图纸编制的“砼模块井”定额。

回复:需要调研。

41)增加“路灯工程中PE管(几百米/卷)敷设”的定额。

回复:不采纳。小口径(50mm及以下)就是盘管。

42)增加“定向钻入岩层敷设管道”的定额子目。

回复:需要调研。

43)应增加预应力钢线的计算规则,明确是否含工作长度。

回复:预应力钢线的计算长度为图纸设计长度(包括钢筋图和图上说明)44)围挡:建议补充水马围挡定额;

回复:详见上述第40(3)条回复。

45)市政2-24抛石挤淤机运人抛;现实中都是挖机抛填的,能否补充相应定

额;

回复:不采纳所提建议。

46)现实生活中,渣土便道、渣土回填比较多,能否增加这方面的定额;

回复:不采纳所提建议。可参照相应定额。

47)承插管铺设定额内无胶圈接口,建议定额内增加胶圈;

回复:问题不清,无法回复。

48)道路工程中经常会有水泥石灰综合土原槽拌合处理,能否增加此方面的定额

回复:不采纳所提建议。可参照相应定额。

49)实际施工过程中使用水马围挡比较多,能否增加水马围挡定额

回复:详见上述第40(3)条回复。

50)能否增加混凝土压模地坪定额

回复:不属于市政定额范畴。

51)定额中第六章排水工程,HDPE管铺为900mm~2600mm焊接接口,然而现在的

设计院设计和现在施工时绝大多数采用的是热熔接口,而且污水管管径相对而言都比较小,只有污水主管能用到比较大的管径(并不常见而且接口也不对),常见的是300mm-500mm的管径,但定额中最小的就是900mm。综上所述:定额中缺少常用的DN300-500HDPE管(热熔接口)子目,建议增加

回复:需要调研。

52)建议增加土工布养护定额子目;

回复:见34)答复。

53)建议增加透水性沥青混凝土定额子目;

回复:需要调研。

54)建议市政工程增加深沉搅拌桩定额子目。

回复:不采纳所提建议。可参照相应专业定额。

55)建议道路机械拆除按目前常使用的拆除机械及方案补充子目。

回复:问题不明确,无法回复。

56)市政中的钢筋砼井、成品塑料井、地面及人行道铺装砼垫层。

回复:问题不明确,无法回复。

江苏定额解释完整版

江苏定额解释

江苏定额解释 问:安装工程中辅材价格是否可以调整? 答:清单报价中可以调整。 问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗? 答:应根据设计图纸要求及施工组织设计方案要求进行计算 问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础? 答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。 问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价? 答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。 问:安装工程按层数划分工程类别时,地下室是否作为一层? 答:地下室一般不作为安装工程划分类别的标准。 问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?

答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。 问:安装工程中机电设备安装工程中的拆除部分如何进行计价? 答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。 问:分包工程是否能计算施工现场安全文明施工措施费? 答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。 问:灯具、明、暗开关、插座、按钮等的预留线如何计算? 答:灯具、明、暗开关、插座、按钮等的预留线已分别综合在相应定额里,不另行计算。配线进入单独安装的铁壳开关、闸刀开关、启动器、线槽进出线盒时应计算相应预留长度。 问:电缆防火堵洞每处在0.25㎜2以内有无勘误? 答:电缆防火堵洞每处应在0.25M2以内。 问:近年来关于定额人工单价调整的文件属不属于政策性调整? 答:定额人工单价调整的文件属于建设行政主管部门发布的政策性调整文件。

2014市政定额解释资料

2014版计价定额有关问题汇总(市政) 1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高 度一般要求在2.2米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理? 回复:1-814子目采用的是1.8m高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。如实际施工中使用的材料不同,应另行计价。 2、8.11.3压密注浆定额,1-845注浆(m3),是按什么计量,是按注入的浆计量, 还是按要求注浆加固的体积计量,另外此注浆的配合比是多少,配合比不一样,是否可以换算,如何换算。 回复:1-845子目是按加固的土体体积计算,其影响半径为0.75m。 如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。 3、关于1-442至1-465挖运碴子目。大量的工程设计文件中几乎没见过“碴” 这个字。建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。 回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。 4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么 贵,应是大小数错误。 回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。 5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施 工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误? 回复:1-378是土路基加固,属土方工程。2-72是路面结构层中的基层,属路面工程。路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。 6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目 (1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查; (1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额? 回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。其余问题的回复见上述第2条的回复。 7、市政第一册土方工程已经取消了“人工装汽车土方”子目,如果发生该费用, 是否可以考虑借用老定额中的相关子目? 回复:可以套用现行市政养护定额中相应子目。 8、泥浆外运定额单一,费用过高,建议在第一章中增加淤泥外运,分容量及运 距编制。 回复:不采纳所提建议。废泥浆外运按桥梁册中泥浆外运子目计算。淤泥外运也按土方外运计算。 9、《江苏省市政工程计价定额》(2014版)第二册,第1.3.5石灰桩,工作内 容:石灰加工、搭移脚手、打拔制孔桩灌灰击实。定额编号分别为2-19、2-20、2-21,定额组成中为人工和材料,没有机械费用;现场实际施工中均为机械

《浙江市政工程预算定额》[2010版]

总说明 一、《浙江省市政工程预算定额》(2010版)(以下简称本定额)共分八册,具体包括:第一册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》。 二、本定额是指导设计概算、施工图预算、投标报价的编制以及工程合同价约定、竣工结算办理、工程计价纠纷调解处理、工程造价鉴定等的依据。全部使用国有资金或国有资金投资为主的工程建设项目,编制招标控制价应执行本定额。 三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。 四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺和劳动组织编制的,反映了社会平均消耗量水平。 五、本定额是在《浙江省市政工程预算定额》(2003版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省(市)相关定额,以及有代表性的工程设计、施工资料和其他资料。 六、关于人工工日消耗量: 本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本 用工、超运距用工、人工幅度差和辅助用工。其中土石方工程人工为一类人工,其余均为二类人工。 七、关于材料消耗量: 1?本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计人了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。 2?混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等材料的消耗量均以体积表示。定额中混凝

297405_江苏省建设工程费用定额(2014)[苏建价[2014]299号]

. . . .. . 江苏省建设工程费用定额 (2014年) 江苏省住房和城乡建设厅

. . . .. . 江苏省住房和城乡建设厅文件 苏建价〔2014〕299号 省住房城乡建设厅关于颁发《江苏省 建设工程费用定额》的通知 各省辖市建设局(委)、省有关厅、局: 根据住房和城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)及其9本计算规范、《建筑安装工程费用项目组成》(建标〔2013〕44号),我厅组织编制了《江苏省建设工程费用定额》(2014年),现予颁发。 本定额自2014年7月1日起在全省范围内施行,原建设工程各专业费用定额同时停止执行。由江苏省建设工程造价管理总站负责解释和管理。 江苏省住房和城乡建设厅 2014年6月18日抄送:住房和城乡建设部、省人民政府。

. . . .. . 目录 一、二、三、总则 建设工程费用的组成工程类别的划分 (一)建筑工程类别划分及说明 (二)单独装饰工程类别划分及说明 (三)安装工程类别划分及说明 (四)市政工程类别划分及说明 (五)仿古建筑及园林绿化工程类别划分及说明(六)房屋修缮工程类别划分及说明 (七)城市轨道交通工程类别划分及说明(八)各专业工程交叉时的类别划分及说明四、工程费用取费标准及有关规定 (一)企业管理费、利润取费标准及规定(二)措施项目取费标准及规定 (三)其他项目取费标准及规定 (四)规费取费标准及有关规定 (五)税金计算标准及有关规定 五、工程造价计算程序

一、总则 (一)为了规范建设工程计价行为,合理确定和有效控制工程造价,根据《建设工程工程量清单计价规范》(GB50500-2013)及其9本计算规范和《建筑安装工程费用项目组成》(建标〔2013〕44号)等有关规定,结合江苏省实际情况,江苏省住房和城乡建设厅组织编制了《江苏省建设工程费用定额》(以下简称本定额)。 (二)本定额是建设工程编制设计概算、施工图预(结)算、最高投标限价(招标控制价)、标底以及调解处理工程造价纠纷的依据;是确定投标价、工程结算审核的指导;也可作为企业内部核算和制订企业定额的参考。 (三)本定额适用于在江苏省行政区域内新建、扩建和改建的建筑与装饰、安装、市政、仿古建筑及园林绿化、房屋修缮、城市轨道交通工程等,与江苏省现行的建筑与装饰、安装、市政、仿古建筑及园林绿化、房屋修缮、城市轨道交通工程计价表(定额)配套使用,原有关规定与本定额不一致的,按照本定额规定执行。 (四)本定额费用内容是由分部分项工程费、措施项目费、其他项目费、规费和税金组成。其中,安全文明施工措施费、规费和税金为不可竞争费,应按规定标准计取。 (五)包工包料、包工不包料和点工说明: 1.包工包料:是施工企业承包工程用工、材料、机械的方式。 2.包工不包料:指只承包工程用工的方式。施工企业自带施工机械和周转材料的工程按包工包料标准执行。 3.点工:适用于在建设工程中由于各种因素所造成的损失、清理等不在定额范围内的用工。 4.包工不包料、点工的临时设施应由建设单位(发包人)提供。 (六)本定额由江苏省建设工程造价管理总站负责解释和管理。

(现行最新2014版)江苏省建筑与装饰工程计价定额说明及计算规则

2014江苏省建筑与装饰工 程计价定额 (说明及计算规则)

总说明 一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。本定额共分上下两册。 二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。 三、本定额的编制依据: 1.《江苏省建筑与装饰工程计价表》; 2.《全国统一建筑工程基础定额》; 3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002); 4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008]; 5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008]; 7.《全国统一建筑安装工程工期定额》(2000年); 8.《全国统一施工机械台班费用编制规则》; 9.南京市2013年下半年建筑工程材料指导价格。 四、本定额的作用: 1.编制工程招标控制价(最高投标限价)的依据; 2.编制工程标底、结算审核的指导; 3.工程投标报价、企业内部核算、制定企业定额的参考; 4.编制建筑工程概算定额的依据; 5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。 五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。 六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。

市政工程计价定额说明

总说明 一、《吉林省市政工程计价定额》(JLJD-SZ-2014)(以下简称本定额),共分D.1土石方工程、D.2道路工程、D.3桥涵护岸工程、 D.4隧道工程、D.5市政管网工程、D.6路灯工程、D.7钢筋工程、D.8拆除工程、D.9措施工程。 二、本定额依据国家标准《建设工程工程量清单计价规范》(GB50500-2013)(以下简称计价规范)、《全国统一市政工程预算定额》(GYD-304-1999),结合我省实际情况编制的。 三、本定额适用于吉林省行政区域内城镇管辖范围内的新建、扩建市政工程。 四、本定额是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是工程量清单计价、编制招标控制价的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算指标、概算指标(定额)的基础;是投标报价和衡量投标报价合理性的基础。 五、本定额是以具有相应资质和施工能力的施工单位,按照正常施工条件和建设程序、常规的施工方法和技术工艺、合理的施工工期和劳动组织、合格的建筑材料和合理的施工损耗、常用的机械类型和合理的机械配置为基础编制的。 六、本定额反映了符合施工验收规范、质量评定标准、安全操作规程、竣工验收备案条件的合格建筑产品的社会平均消耗和价格水平。除定额规定允许调整的情况以外,一律不得以具体工程消耗与定额规定不同进行调整。 七、本定额人工工日消耗量和价格的确定: 1.、本定额人工工日不分工种、技术等级,均以综合工日表示。 2.本定额人工消耗量依据《劳动法》的规定,以现行《全国统一市政工程劳动定额》为基础,按照每工日8h工作制计算。内容包括基本用工、超运距用工、人工幅度差、辅助用工等因素。 3.本定额人工工日单价按105元/工日确定,其中包括:计时工资或计件工资、奖金、津贴补贴、加班加点工资及特殊情况下支付的工资。 八、本定额材料消耗量和价格的确定: 1.、本定额采用的建筑原材料、辅助材料、构配件、零件、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。 2.本定额材料消耗量包括施工中直接消耗的主要材料、辅助材料和零星材料等用量、周转性材料摊销量和材料场内运输及施工操作的损耗。 3.本定额材料消耗量中用量很少、占材料费比重很小的零星材料合并为其他材料费,以“元”表示。 4.本定额材料按《吉林省建设工程材料预算价格》(JLJD-CJ-2014)确定,其中包括:材料原价、运杂费、运输损耗费、采购及保管费。 九、本定额施工机械台班消耗量和价格的确定: 1.本定额机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的,并考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以内、使用年限在2年以内的不构成固定资产的小型工具式机械,不列入定额机械台班消耗量,包括在《吉林省建设工程费用定额》(JLJD-FY-2014)的企业管理费中。 3.本定额机械台班单价按《吉林省施工机械台班计价定额》(JLJD-JX-2014)确定,其中包括:折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费及税费。 4.本定额大型机械设备台班单价不包括机械安拆费及场外运费,发生时按《吉林省施工机械台班计价定额》(JLJD-JX-2014)执行。 十、本定额人工、材料、施工机械台班的消耗量是按施工人员驻地、施工机械集中停放场地和建筑材料(原材料、辅助材料、构配件、零件、半成品、成品)仓库、现场集中堆放地点、现场加工地点至施工

297405_江苏省建设工程费用定额(2014)【苏建价【2014】299号】

江苏省建设工程费用定额 (2014年) 江苏省住房和城乡建设厅

江苏省住房和城乡建设厅文件 苏建价〔2014〕299号 省住房城乡建设厅关于颁发《江苏省 建设工程费用定额》的通知 各省辖市建设局(委)、省有关厅、局: 根据住房和城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)及其9本计算规范、《建筑安装工程费用项目组成》(建标〔2013〕44号),我厅组织编制了《江苏省建设工程费用定额》(2014年),现予颁发。 本定额自2014年7月1日起在全省范围内施行,原建设工程各专业费用定额同时停止执行。由江苏省建设工程造价管理总站负责解释和管理。 江苏省住房和城乡建设厅 2014年6月18日抄送:住房和城乡建设部、省人民政府。

目录 一、二、三、总则 建设工程费用的组成工程类别的划分 (一)建筑工程类别划分及说明 (二)单独装饰工程类别划分及说明 (三)安装工程类别划分及说明 (四)市政工程类别划分及说明 (五)仿古建筑及园林绿化工程类别划分及说明(六)房屋修缮工程类别划分及说明 (七)城市轨道交通工程类别划分及说明(八)各专业工程交叉时的类别划分及说明四、工程费用取费标准及有关规定 (一)企业管理费、利润取费标准及规定(二)措施项目取费标准及规定 (三)其他项目取费标准及规定 (四)规费取费标准及有关规定 (五)税金计算标准及有关规定 五、工程造价计算程序

一、总则 (一)为了规范建设工程计价行为,合理确定和有效控制工程造价,根据《建设工程工程量清单计价规范》(GB50500-2013)及其9本计算规范和《建筑安装工程费用项目组成》(建标〔2013〕44号)等有关规定,结合江苏省实际情况,江苏省住房和城乡建设厅组织编制了《江苏省建设工程费用定额》(以下简称本定额)。 (二)本定额是建设工程编制设计概算、施工图预(结)算、最高投标限价(招标控制价)、标底以及调解处理工程造价纠纷的依据;是确定投标价、工程结算审核的指导;也可作为企业内部核算和制订企业定额的参考。 (三)本定额适用于在江苏省行政区域内新建、扩建和改建的建筑与装饰、安装、市政、仿古建筑及园林绿化、房屋修缮、城市轨道交通工程等,与江苏省现行的建筑与装饰、安装、市政、仿古建筑及园林绿化、房屋修缮、城市轨道交通工程计价表(定额)配套使用,原有关规定与本定额不一致的,按照本定额规定执行。 (四)本定额费用内容是由分部分项工程费、措施项目费、其他项目费、规费和税金组成。其中,安全文明施工措施费、规费和税金为不可竞争费,应按规定标准计取。 (五)包工包料、包工不包料和点工说明: 1.包工包料:是施工企业承包工程用工、材料、机械的方式。 2.包工不包料:指只承包工程用工的方式。施工企业自带施工机械和周转材料的工程按包工包料标准执行。 3.点工:适用于在建设工程中由于各种因素所造成的损失、清理等不在定额范围内的用工。 4.包工不包料、点工的临时设施应由建设单位(发包人)提供。 (六)本定额由江苏省建设工程造价管理总站负责解释和管理。

2018江苏省南京市造价造价处定额答疑解释汇总

2018江苏省南京市造价造价处定额答疑解释汇总

南京市2018年有关建设工程计价管理问题解答汇 编(三) 1、在执行《江苏省建筑与装饰工程计价定额》(2014年)时,满堂基础卷材防水定额缺项,是否执行平立面卷材防水定额? 答:在执行《江苏省建筑与装饰工程计价定额》(2014年)时,鉴于满堂基础卷材防水定额缺项,可以执行平立面卷材防水定额,同时按设计要求的搭接和附加层用量,调整定额中的卷材含量。 2、《江苏省建筑与装饰工程计价定额》(2014年)中定额13-163混凝土散水,如果采用商品砼(非泵送),定额含量如何调整? 答:可参照6-1现浇垫层与6-301基础无筋砼垫层的人工含量差扣0.41人工,扣除砼搅拌机。 3、《江苏省建筑与装饰工程计价定额》(2014年)13-42环氧树脂自流平地面子目中,环氧树脂厚度是多少? 答: 定额中环氧树脂的厚度约为1mm。市场上环氧树脂材料种类多,实际可根据设计涂层厚度和环氧树脂漆的比重调整,其中定额考虑环氧树脂漆损耗率为3%,石英砂损耗率3%,环氧树脂漆比重为每立方1.1t、石英砂浆每立方1.6t,供调整含量参考。 4、《江苏省建筑与装饰工程计价定额》(2014年)中18-64、65灯槽(灯带)子目、18-66、67明(暗)窗帘盒子目设计不同尺寸如何调整? 答:2014定额相应子目下有附注:不同规格按比例调整,

加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。”为避免不平衡报价造成的实际工程造价偏差,超过或减少部分的综合单价是否调整应基于综合单价是否符合市场的合理水平,在此基础上甲乙双方协商确定调整后的综合单价。 2、南京市工程建设材料市场指导价中商品混凝土区分泵送混凝土和非泵送混凝土两类,请问在地下连续墙施工中所采用的水下混凝土价格应执行哪一类? 答:泵送混凝土是指能满足泵送要求的混凝土,指导价中的泵送与非泵送混凝土的区别是在塌落度、流动性等方面的差异。地下连续墙施工用的混凝土,塌落度不宜小于180mm,要求较好的流动性和和易性,根据《泵送混凝土技术规程》(JGJ10-2011)中泵送混凝土的相关规定,水下混凝土属于泵送混凝土类别,编制控制价或结算调差等情况时应执行泵送混凝土指导价。 3、执行《关于加强建筑材料价格风险控制的指导意见》(苏建价(2008)67号)文件进行材料调差时,判断是否为主要建筑材料,可按照单位工程投标文件中材料费占单位工程费的百分比来划分。请问采用一般计税方法的工程,材料费是采用材料除税价还是含税价? 答:材料费采用材料除税价。

全国统一市政工程预算定额定额总说明

市政定额总说明 一、《全国统一市政工程预算定额》共分九册,包括: 第一册通用项目 第二册道路工程 第三册桥涵工程 第四册隧道工程 第五册给水工程 第六册排水工程 第七册燃气与集中供热工程 第八册路灯工程 第九册地铁工程 二、《全国统一市政工程预算定额》(以下简称本定额)是完成规定单位分项工程所需的人工、材料、施工机械台班的消耗量标准;是统一全国市政工程工程量计算规则、项目划分、计量单位的依据;是编制市政工程地区单位估价表、编制概算定额及投资估算指标、编制招标工程标底、确定工程造价的基础。 三、本定额适用于城镇管辖范围内的新建、扩建市政工程。 四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。 五、本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。 六、关于人工工日消耗量: 本定额人工不分工种、技术等级,均以综合工日表示。内容包括基本用工、超运距用工、人工幅度差和辅助用工。 七、关于材料消耗量: 1、本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。 2、混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积M3表示,各省、自治区、直辖市可按当地配合比情况确定材料的用量。混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的,可由各省、自治区、直辖市进行调整。定额中混凝土的养护,除另有说明者外,均按自然养护考虑。 3、本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。 4、组合钢模板、复合木模板等的回库维修费已计入其预算价格内。 5、用量少、价值小的材料合并为其他材料费,以占材料费(其中不包括未计价材料和其它材料费本身)的百分数表示。 八、关于施工机械台班消耗量: 1、本定额的施工机械台班用量包括了机械幅度差内容。 2、本定额未包括随工人班组配备并依班组产量计算的单位价值2000元以下的小型施工机械或工具使用费,价值2000元以下的小型施工机械或工具使用费列入其他直接费中生产工具用具使用费项下。 3、定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的水平和垂直运输所需要的人工和机械消耗量。如需要再次搬运的,应在二次搬运费项下列支。 九、本定额施工用水、电是按现场有水、电考虑的,如现场无水、电时,可由各省、自治区、直辖市制定有关调整办法。 十、本定额的工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在定额内。 十一、本定额适用海拔2000m以下,地震烈度七度以下地区,超过上述情况时,可结合高原地区的特殊情况和地震烈度要求,由各省、自治区、直辖市制定调整办法。

江苏定额解释汇总

江苏定额解释汇总 Revised by BLUE on the afternoon of December 12,2020.

南京市2018年有关建设工程计价管理问题解答汇编(一) 1、2014版《江苏省建筑与装饰工程计价定额》中2-15子目“高压旋喷桩钻孔”和2-17子目“双重管高压旋喷桩”子目,该页定额标注工作内容相同。在进行“双重管高压旋喷桩”项目组价时,除了套用2-17双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目 答:2014版《江苏省建筑与装饰工程计价定额》中2-15子目应分别与2-16、2-17、2-18子目配套使用。使用计价定额对“双重管高压旋喷桩”项目进行组价时,两个子目都要套取,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。 2、问:某大型地下室的土方工程,其中一个“挖一般土方”子目,项目特征描述为:人工配合机械修边坡。结算时,甲方认为基础底板下设计的基础反梁及集水坑处的土方应该执行该清单的单价,是否合理答:基础底板下设计的基础反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。 3、问:执行2014版计价定额时,大型机械进退场费是否计取管理费、利润 答:大型机械进退场费属于施工机具使用费,应作为管理费和利润的计算基础计取管理费和利润。 4、问:某道路工程两侧设置电力和电信管道,请问管道四周的混凝土包封套用市政中的什么定额较为合适 答:混凝土包封可套用排水册非定型渠道混凝土基础的定额子目。

5、请问《南京工程造价管理》中工程建设材料里的园林苗木市场指导价格包含哪些费用 答:园林苗木指导价格是包括了苗木圃存价、起挖费、普通包扎费、运输费、采购保管费等到工地现场(南京市区)所发生的综合费用。 6、现在推广使用的预拌砂浆与定额中的传统砂浆的对应关系是什么 答:预拌(干拌)砂浆与定额中的传统砂浆对应关系可参考下表: ? 注:上述预拌砂浆均按散装干拌考虑。

浙江省市政定额综合解释

市政定额综合解释 1、土石方工程中沟、槽、基坑发生湿土排水费用后,挖运土方是否乘湿土系数系数1.18? 答:按挖土相应定额乘系数1.18。 2、拆除砖石构筑物、砖砌雨水井如何计算工程量? 答:按实体积计算。 3、围堰工程定额中填心按粘土考虑,如实际采用其他土者,定额可否调整?答:围堰实际采用其他土填心,单价可以换算,定额量不变。 4、伸缝、缩缝的工程量如何计算? 答:伸缝、缩缝的工程量应按伸缝、缩缝的面积计算。93单估表第二册84页伸缩缝的计量单位应为10平方米。 5、问:市政单估表第二册第144页中料石价格637.3元/吨是否有误? 答:有误。料石价格应为340.6元/吨,定额字目3-152~3-157每10立方米基价相应改为5247.95,5235.61,5422.30,5261.79,5226.06,5346.40元。 6、彩色人行道板安砌补充定额 工作内容:放样、运料,砂浆拌合,铺设道板,扫缝。

7.采用井点降水后的土方,在套用挖、运定额过程中是否仍能乘湿土系数?答:采用井点降水后的土方应按干土计算,在套用相应定额时不再乘湿土系数。 8.市政定额中钻孔灌注桩工程中的灌注混凝土工程量是否应乘以扩孔系数?答:市政定额钻孔灌注桩工程中灌注混凝土子目在编制时没有考虑扩孔因素,所以在计算灌注混凝土工程量时应乘以扩孔系数,见下表: 9、针对目前市政定额防洪堤防工程中仅有干砌块石基础定额,没有干砌块石挡土墙定额的实际情况,现补充如下: 干砌块石挡土墙补充定额 工作内容:放线、选石料、锤改、对缝。 10、问:市政单估表第二册第280页中,定额单位100立方米是否有误? 答:有误。应改为100平方米。 11、排水工程第三章的非定型井砌筑定额中已综合了井内铁梯安装,定额说明规定使用时不再调整。但如实际施工中没有安装铁梯如何处理? 答:如实际施工中没有安装铁梯的,应扣除定额中的铁梯含量以及人工5.87工日。 12、市政定额第二册第283页圆钢Φ16的单位是否有误?

江苏2014定额解释说明

总说明 第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程 第五章钢筋工程第六章混凝土工程 第七章金属结构工程第八章构件运输及安装工程 第九章木结构工程第十章屋面及防水工程 第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程 第十五章天棚工程第十六章门窗工程 第十七章油漆、涂料、裱糊工程第十八章其它零星工程 第十九章建筑物超高增加费用第二十章脚手架 第二十一章模板工程第二十二章施工排水、降水 第二十三章建筑工程垂直运输第二十四章场内二次搬运 附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表 附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械台班预算单价取定表 附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土 附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土 附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表 附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表 附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量 附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三形体计算公式

总说明 一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。本定额共分上下两册。 二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。 三、本定额的编制依据: 1.《江苏省建筑与装饰工程计价表》; 2.《全国统一建筑工程基础定额》; 3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002); 4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008]; 5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008]; 7.《全国统一建筑安装工程工期定额》(2000年); 8.《全国统一施工机械台班费用编制规则》; 9.南京市2013年下半年建筑工程材料指导价格。 四、本定额的作用: 1.编制工程招标控制价(最高投标限价)的依据; 2.编制工程标底、结算审核的指导; 3.工程投标报价、企业内部核算、制定企业定额的参考; 4.编制建筑工程概算定额的依据; 5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。 五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。 六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。一般建筑工程、打桩工程的管理费与利润,已按照三类工程标准计入综合单价内;一、二类工程和单独发包的专业工程应根据《江苏省建设工程费用定额》(2014年)规定,对管理费和利润进行调整后计入综合单价内。定额项目中带括号的材料价格供选用,不包含在综合单价内。部分定额项目在引用了其它项目综合单价

市政工程定额计算规则和练习题

一、土方工程量计算规则 挖土方、挖沟槽工程量按图纸尺寸以立方米计算,修建机械上下坡的便道土方量并入土方工程量内计算,石方工程量按图纸尺寸加允许超挖量,一般坚石20CM,特别坚石15CM。夯实土堤按设计断面计算,清理土堤基础按设计规定以水平投影面积计算,清理厚度为30CM,废土运距按30M计算。 人工挖土堤台阶工程量,按挖前堤斜坡斜面积计算,运土另行计算 人工铺草皮按实铺面积计算,花格铺草皮不扣除空格部分。 机械挖土方如果需要人工辅助开挖(包括切边、修底),机械挖土按实际土方量计算,人工挖土土方量按实套相应定额乘以系数1.5 土石方体积均以天然密实土石方体积计算,回填土按辗压后体积计算(实方体积), 挖土方放坡、挖沟槽底部加宽按图纸尺寸计算,如无明确规定者,按表4-1-2计算 二、通用项目措施费 通用项目措施费 安全文明施工(含环境保护、文明施工、安全施工、临时设施) 夜间施工 二次搬运 冬雨季施工 大型机械设备进出场及安拆 施工排水 施工降水 地上地下设施建筑物临时保护设施 已完工程设备保护 市政项目措施费 围堰 筑岛 便道 便桥 脚手架 洞内施工的通风、照明、供水供电供气及通讯 驳岸块石处理 地下管线交叉处理 行车行人干扰 轨道交通工程路桥、市政基础设施施工监测、保护

市政工程练习题 系数的定额换算:人工挖沟槽,三类湿土,深5米,求换算后定额基价(挖运湿土时,人工和机械乘以系数1.18,从市政工程定额查得S1-10为1957元/100m3,) 解:换算后定额基价=1957*1.18=2309.26元/100m3 某土方工程,设计挖土数量为1800m3,填土数量为500m3,挖填土考虑现场平衡,试计算土方外运的数量 解:填土数量为500m3.,夯实后体积比为1:1.15,填方所需天然密实度方体积为500*1.15=575m3,所以土方外运为1800-575=1225m3 某路基工程,已知挖方为2800m3,其中可利用2200m3,填土4000m3,考虑现场挖填土平衡,计算土方外运和填缺土的数量 解:1、土方外运=2800-2200=600m3 2、填缺土的数量=4000*1.15-2200=2400m3 市政土石方工程计算工程量有三个方法 公式法;2、积距法;3、网格法 公式法案例:将相邻的横断面积平均后乘以两个横断面的距离 桩号0+000的挖方横断面积为11.5m2,填方横断面积为3.2m2;桩号0+050的挖方横断面积为14.8m2,填方横断面积为0,计算挖填工程方量。 解:V挖=1/2*(11.5+14.3)*50米=657.5m3 V填=1/2*(3.2+0)*50米=80m3 积距法案例:将土方面积分成若干个宽度相等的三角形和梯形,然后量取各三角形和梯形的平均高度的累计值,将累计值乘以宽度1m或者2m即得横断面的总面积 网格法:适合大面积开挖和填方 积距法和网格法的案例另行计算

江苏定额解释

江苏定额解释 问:安装工程中辅材价格是否可以调整? 答:清单报价中可以调整。 问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗? 答:应根据设计图纸要求及施工组织设计方案要求进行计算 问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础? 答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。 问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价? 答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。 问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。 问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整? 答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数

1.15,相应配套管件、法兰没有此项规定,不增加含量。 问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。 问:分包工程是否能计算施工现场安全文明施工措施费? 答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。 问:灯具、明、暗开关、插座、按钮等的预留线如何计算? 答:灯具、明、暗开关、插座、按钮等的预留线已分别综合在相应定额里,不另行计算。配线进入单独安装的铁壳开关、闸刀开关、启动器、线槽进出线盒时应计算相应预留长度。 问:电缆防火堵洞每处在0.25㎜2以内有无勘误? 答:电缆防火堵洞每处应在0.25M2以内。 问:近年来关于定额人工单价调整的文件属不属于政策性调整?答:定额人工单价调整的文件属于建设行政主管部门发布的政策

市政工程计量与计价

市政工程计量与计价复习资料 考试题型:填空15*1’ = 15’ 简答3个= 29’ 计算4个= 56’(土石方计算、路基(套用定额计算)、设计配合比和定额配合比) 第一章市政工程造价原理 1、市政工程建筑产品的特点: 1)单件性 2)固定性 3)流动性 4)艰苦性 2、工程建设程序主要包括: 1)可行性研究 2)编制设计任务书 3)编制设计文件 4)组织施工 5)竣工验收,交付使用 3、建设项目的划分: 1)建设项目 2)单项工程 3)单位工程 4)分部工程 5)分项工程 4.施工图预算:是指在施工图设计阶段,根据施工图纸,通过编制预算文件,对拟建工程所需投资预先测算的过程。 5、预算定额:是指在正常的施工条件下来完成单位合格工程建设产品的施工任务所需的人材机消耗量标准。 6.工程造价的费用构成: 1)直接费 ⑴直接工程费 ⑵措施费:文明施工、安全施工、冬雨期施工、夜间施工、材料二次搬运、临时设施等 2)间接费:企业管理费和规费 3)利润 4)税金:营业税、城市维护建设税和教育费附加 【注意】:建筑产品价格主要有两种表现形式,一是政府指导价,二是市场竞争价。用施工图预算确定的工程造价属于政府指导价;通过招投标实现的工程量清单报价属于市场竞争价。 7.确定工程造价的数学模型 1)单位估价法2)实物金额法3)分项工程完全单价计算法 单位估价法: 工程造价=直接费+间接费+利润+税金 即:以直接费为取费基础的工程造价= [∑(分项工程量X定额基价)i X(1+措施费费率+ 间接费费率+利润率)]X(1+税率) 以人工费为取费基础的工程造价= [∑(分项工程量X定额基价)i + ∑(分项工程量X 定额基价中的人工费)i X(措施费费率+间接费费率

山东省市政工程定额解释

山东省市政工程计价依据解释 1、 市政工程消耗量定额中机械挖淤泥使用机械为抓斗挖掘机,若使用反 铲挖掘机如何调整。 答:可参照《山东省市政工程消耗量定额补充册》有关项目执行。 2、间接费中的社会保障费是否由建设单位扣除并上缴当地统筹部门。 答:市政工程的社会保障费未进行统筹,应由施工企业按费用定额规定计取。 3、排水、人行道工程类别是否按道路工程类别确定。 答:根据市政工程类别划分标准,排水工程应按排水工程的类别划分标准确定工程类别;单独施工的人行道按道路三类确定工程类别。 4、道路工程中,挖掘机挖土定额子目是否包含场内运输,运距是多少。 答:挖掘机挖土定额子目是按将土堆放于槽边1.2米以外或装车考虑,如需要运输时,可执行相应的土方运输子目。 5、补充定额2-B4至2-B6是否已包括了养生后的清除。 答:补充定额2-B4至2-B6已包括了养生后的清除。 6、灰土基层上土所用机械与定额不同时,是否可调整。 答;灰土基层上土所用机械与定额不同时,不可调整。 7、临时供电,需用变压设备,如何执行。 答:临时供电所需用的变压设备费用未包含在临时设施费中,应单独计算。 8、校园内的田径场、篮球场工程应执行什么定额。 答:校园内的田径场、篮球场工程应执行建筑工程消耗量定额。 个人存档资料 刘万伦本页已使用福昕阅读器进行编辑。 福昕软件(C)2005-2010,版权所有, 仅供试用。

9、河道护坡工程按什么专业确定工程类别。 答:河道护坡工程按排水专业确定工程类别 10、河道清淤工程按什么专业确定工程类别。 答:河道清淤工程可按排水专业三类确定工程取费。 11、水泥混凝土抗折45#、50#如按抗压是多少。 答:水泥混凝土抗折45#、相当于抗压C30,抗折50#相当于抗压C35。 12、市政消耗量定额中的片石、毛石、块石、料石如何解释。 答:市政消耗量定额中将石类大致分为三类:毛石、片石(块石)及料石 (1)毛石:形状不规则,未经加工,要求中部厚度不小于150mm (2)片石与块石:有初步的形状,少许加工和挑选。 (3)料石:外形规则,有一定的尺寸或根据用方要求加工。 13、在冬季施工中,按设计和现场签证要求掺加泵送剂、抗冬剂、早强剂、钢筋防腐剂,冬季施工增加费中能否包括这些掺加剂的费用,如何处理。 答:冬雨季施工增加费中,未包括施工中所用的各种掺剂,如发生时,可按双方合同约定办理。 14、道路面层单独盖被,工程类别如何确定。 答:道路面层单独盖被,按原道路类别等级降一级(最低类别不降)确定。 15、单独的挡土墙,工程类别如何确定。 答:单独的挡土墙,应按所属工程类别等级降一级(最低类别不降)

江苏省建设工程费用定额2014年营改增后调整内容

附件一: 《江苏省建设工程费用定额》(2014年) 营改增后调整内容 一、建设工程费用组成 (一)一般计税方法 1、根据住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)规定的计价依据调整要求,营改增后,采用一般计税方法的建设工程费用组成中的分部分项工程费、措施项目费、其他项目费、规费中均不包含增值税可抵扣进项税额。 2、企业管理费组成内容中增加第(19)条附加税:国家税法规定的应计入建筑安装工程造价内的城市建设维护税、教育费附加及地方教育附加。 3、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。 4、税金定义及包含内容调整为:税金是指根据建筑服务销售价格,按规定税率计算的增值税销项税额。 (二)简易计税方法 1、营改增后,采用简易计税方式的建设工程费用组成中,分部分项 工程费、措施项目费、其他项目费的组成,均与《江苏省建设工程费用定额》(2014年)原规定一致,包含增值税可抵扣进项税额。 2、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。 3、税金定义及包含内容调整为:税金包含增值税应纳税额、城市建设维护税、教育费附加及地方教育附加。

二、取费标准调整 (一)一般计税方法 1、企业管理费和利润取费标准 建筑工程企业管理费和利润取费标准表 单独装饰工程企业管理费和利润取费标准表 安装工程企业管理费和利润取费标准表 市政工程企业管理费和利润取费标准表

仿古建筑及园林绿化工程企业管理费和利润取费标准表 房屋修缮工程企业管理费和利润取费标准表 城市轨道交通工程企业管理费和利润取费标准表 表4-7
