佛山市某办公楼室内精装修工程施工设计方案

佛山市某办公楼室内精装修工程施工设计方案
佛山市某办公楼室内精装修工程施工设计方案

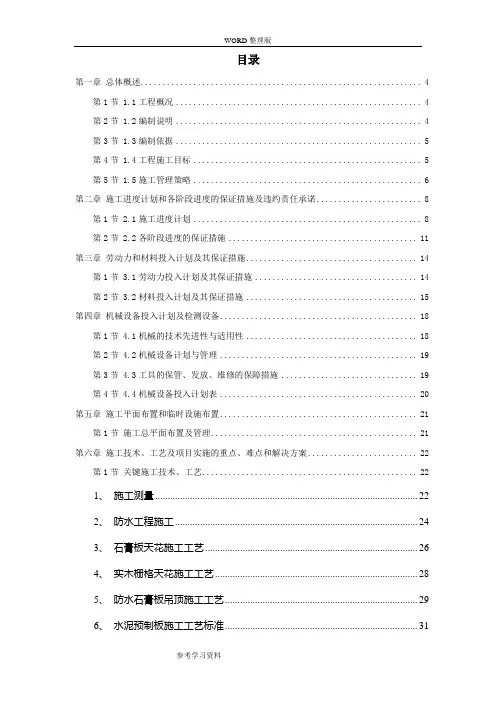

目录

第一章总体概述 (6)

第1节1.1工程概况 (6)

第2节1.2编制说明 (8)

第3节1.3编制依据 (8)

第4节1.4工程施工目标 (10)

第5节1.5施工管理策略 (13)

第二章施工进度计划和各阶段进度的保证措施及违约责任承诺 (19)

第1节2.1施工进度计划 (19)

第2节2.2各阶段进度的保证措施 (27)

第三章劳动力和材料投入计划及其保证措施 (34)

第1节3.1劳动力投入计划及其保证措施 (34)

第2节3.2材料投入计划及其保证措施 (38)

第四章机械设备投入计划及检测设备 (47)

第1节4.1机械的技术先进性与适用性 (47)

第2节4.2机械设备计划与管理 (49)

第3节4.3工具的保管、发放、维修的保障措施 (50)

第4节4.4机械设备投入计划表 (50)

第五章施工平面布置和临时设施布置 (54)

第1节施工总平面布置及管理 (54)

第六章施工技术、工艺及项目实施的重点、难点和解决方案 (58)

第1节关键施工技术、工艺 (58)

1、施工测量 (58)

2、防水工程施工 (63)

3、石膏板天花施工工艺 (68)

4、实木栅格天花施工工艺 (74)

5、防水石膏板吊顶施工工艺 (77)

6、水泥预制板施工工艺标准 (83)

7、墙面砖铺贴施工工艺 (89)

8、墙面石材干挂工艺 (93)

9、地面石材施工工艺 (104)

10、地面砖施工工艺 (112)

11、地毯铺设施工工艺 (120)

12、铝塑板镶贴施工工艺 (127)

13、装饰木门施工工艺 (131)

14、玻璃地弹门安装施工工艺 (139)

15、细木制品施工工艺 (147)

16、软膜天花施工工艺 (149)

17、木制品油漆工艺 (155)

18、墙面吊顶涂料工艺 (177)

19、氟碳漆工艺 (181)

20、洁具安装工艺 (185)

第2节工程项目实施的重点和解决方案 (186)

1、重点1及解决方案(天花安装) (186)

2、重点2及解决方案(细木制安) (188)

3、重点3及解决方案(饰面板施工) (189)

第3节施工难点及解决方案 (190)

1、难点1及解决方案(室饰面工程) (190)

2、难点2及解决方案(如何消除装修异味) (192)

第七章安全文明措施 (193)

第1节安全生产保证措施 (193)

第2节文明施工及环境保护保证措施 (217)

第八章质量保证与承诺 (222)

第1节工程质量管理和质量保证措施 (222)

第2节确保工程质量的技术组织措施 (226)

第3节质量检验的控制措施 (230)

第4节"三检"制度、隐蔽及半隐蔽工程验收制度、竣工验收方案 (231)

第5节成品保护的保证措施 (234)

第6节创优计划 (239)

第九章新技术应用与承诺 (244)

第1节新技术、新工艺 (244)

第2节本工程拟采用的新工艺技术 (246)

第十章项目经理业绩、项目班子及管理经验 (251)

第1节项目管理组织机构图 (251)

第2节项目班子及管理经验 (252)

第3节拟投入的项目经理简历表 (254)

第4节拟投入的项目副经理简历表 (258)

第5节项目技术负责人简历表 (261)

第6节项目管理机构配备情况辅助说明 (265)

总体概述

1.1工程概况

1.1.1 工程名称:市**中心室精装修工程

1.1.2 工程地点:市**区**镇**

1.1.3 建设单位:市**中心建设管理

1.1.4 设计单位:********设计研究院

1.1.5 招标代理机构:市**工程招标代理

1.1.6 建设规模:建筑面积为752

2.13 平方米

1.1.7 资金来源:**、**、**三大媒体单位自筹为主

1.1.8 工程围:

市**中心各媒体单位大堂、400 人会议室、70 人会议室即圆桌会议室(带高级接待厅及三个小会议室)、总经理办公室的室精装修工程等。

1.1.9 工程容:

室石膏板、实木条、实木栅格、软膜天花吊顶制安;墙柱面水泥预制板装饰,墙柱面石材、瓷砖,墙面贴墙纸,多种造型板装饰,铝塑板装饰;地面石材、瓷砖、亚麻油地板、毯的铺贴安装;木器油漆、乳胶漆喷涂;木制品、装饰窗帘制安;玻璃门、玻璃隔断、护栏安;防水工程、安装工程的施工。

1.1.10 工期要求:120 个日历天(以开工令为准)

1.1.11 工程质量标准:合格;质量目标:**中心工程质量标准为省优良样板工,创鲁班奖。

1.1.12 工程的特殊性和重要性:

市**中心工程项目,与市“世纪莲”体育中心、“岭南明珠”体育馆、中心组团新城区、东平大桥、平胜大桥并列为市中心组团六项工程之一,是2006年第十届省运动会和今后市委、市政府的**发布中心。整座建筑群体现了市当代的精神面貌和发展状况,更体现了**中心功能上要求新鲜、准确、快捷的特点,**各单位间的相互独立又相互整合这一特殊性。建成后将成为市标志性建筑。基于对本工程重要性和特殊性的认识和理解,在制定本工程室精装修施工组织设计时,必须坚持高标准、高水平、高要求,合理安排施工工序和作业流程,确保工程质量和进度,为整个工程最终达到省优良样板工程,争创鲁班奖打下坚实的基础。

1.2编制说明

按照市**中心室精装修工程招标文件、答疑文件的要求,以及建设单位提供的装饰施工图纸和工程量清单,依据我公司对该工程特殊性、重要性的理解和认识,特制定指导本工程进行施工生产活动的技术文件,以此作为施工过程中必须遵循的规定。本施工组织设计针对市**中心室精装修工程的施工进行编制,对本装饰工程的施工组织、施工管理、劳动力组织、材料、机械设备供应、施工总体部署、工艺流程、分部分项工程施工工艺、施工进度、质量与安全措施等做了详细而周全的总体规划,使本工程在装饰施工的全过程中,个环节始终处于受控状态,工程管理更加合理而有效,从而达到高质量、高标准、高水平,获得令业主满意的结果。我公司本着“诚信为本,求真务实”之宗旨,依靠综合实力和公平竞争,承揽此项

工程。我司将严格按照ISO9001、ISO14001、OHSASI8000“三合一”国际质量管理和质量保证体系进行管理,实现我司的质量目标:“用我们的承诺和智能雕塑时代的艺术品”。

1.3编制依据

1.3.1 甲方提供的本工程的招标文件、答疑文件、装饰施工图及工程量计算清单;

1.3.2 国家现行的施工验收规、强制性标准和施工操作规程;

1.3.3 国家及地方政府的有关建筑法律、法规、条文;

1.3.4 国家现行的有关机具设备和材料的施工要求及标准;

1.3.6 国家及地方政府有关安全生产、文明施工的规定;

1.3.7 我公司关于质量保证及质量要素程序的有关文件;

1.3.8 我公司有关施工安全生产、技术管理等文件;

1.3.9 施工规标准编制依据:

1.3.9.1《建筑工程施工质量验收统一标准》GB50300—2001

1.3.9.2《建筑装饰装修工程质量验收规》GB50210—2001

1.3.9.3《建筑地面工程施工及验收规》GB50209—95

1.3.9.4《建筑部装修设计防火规》GB50222—95

1.3.9.5《木结构工程施工及验收规》GBJ206—83

1.3.9.6《建筑工程施工现场用电安全规》GB50194—93

1.3.9.7《建筑机械使用安全规》JGJ33—86

1.3.9.8《室装饰工艺规程及质量验收办法》

1.3.9.9《房屋建筑工程质量保修办法》

1.3.9.10《民用建筑工程室环境污染控制规》

1.3.9.11《建筑给水排水及采暖工程质量验收规》

1.3.9.12《建筑防腐蚀工程施工及验收规》

1.3.9.13《市民用建筑室环境污染检测暂行规定》

1.3.9.14《智能建筑设计标准》(DBJ08-47-95)

1.3.9.15《建筑与建筑群综合布线系统工程设计规》(GB30511-2000)

1.4工程施工目标

1.4.1 质量目标

本工程已列入我公司2005年度重中之重的创优项目,以此确定该工程的质量目标并重承诺:严格按照《建筑装饰装修工程质量验收规》及《建筑工程施工质量验收统一标准》等现行国家规、标准、规程和设计图纸、设计要求、变更说明等组织施工,原汁原味体现设计思想,精益求精,追求最佳质量,确保承包围的工程项目100%达到国家现行的工程质量验收标准,塑造最优质的建筑装饰艺术精品。

1.4.2 工期目标

根据招标书中的计划工期要求,结合我公司以前对此类工程装饰施工的经验,在确保工程质量和合理的施工作业流程的前提下,我公司确定:以监理单位发出的开工令之日起算,累计有效工作日为118 个日历天,比原工期要求提前2 天完成。

1.4.3 安全目标

严格执行国家发布的相关安全生产法规、施工安全规程,杜绝死亡,消灭重伤,实现“六无”(无重伤、无伤亡、无触电、无中毒、无火灾、无重大事故)标准,年负轻伤频率低于0.5‰。

1.4.4 文明施工目标

严格按照《建筑施工安全检查标准》(JGJ59-99)和总包方现场管理制度组织施工,确保达到文明工地标准,

(1)、统一规划,统筹安排;挂牌施工,场地整洁;

(2)、搞好地方关系,尊重当地民风民俗和习惯;

(3)、争创文明施工样板工地及先进单位。

1.4.5 环境保护目标

严格遵照国家和当地政府有关环境保护的法律法规要求,切实做到防治环境污染,防止和减轻施工给周围环境造成粉尘、噪声、振动、废水、废料等污染。

(1)材料使用:

1)采用“推荐环境标志建材、优先选用环境管理体系和质量管理体系认证企业的产品”等施加影响的措施。

2)装饰材料有害物质达标排放的符合率100%。

(2) 污染控制:

1)施工项目场界噪声控制:昼间65dB、夜间55dB(100%符合当地允许场界噪声标准)。2)施工污水100%沉淀后排放。

1.4.6 服务目标

严格信守合同,妥善处理与有关各方的关系,接受业主、监理及当地各部门对本工程质量、工程进度、计划协调、现场管理的监督。

(1)、工程施工前:协助业主做好图纸深化,设备选型,办理与工程建设有关的手续,为工程尽早开工创造有利条件。

(2)、工程施工中:协助业主、土建单位做好与有关部门的协调工作,积极主动的提出各种合理化建议。

(3)、工程竣工后:向业主提交工程维修手册,手册中标明各预留、预埋部位,各易损零配件的生产厂家等,并定期回访,做好维修服务工作。

1.4.7 新技术、新工艺、新材料、新设备应用目标

全面贯彻、执行国家颁发的现行有关标准、规。应用目前最新的施工技术和施工工艺,采用与国外装饰公司同步的高科技设备和管理。在本工程中采用计算机进行辅助管理,建立项目局域网,并配备电子监控系统对各分项进行全方位监控,减少建设及监理管理人员的劳动强度,以提高工作效率,保护工程质量,同时达到对现场施工的动态管理,随时调整计划,周密安排劳动力和材料计划,最大限度的减少劳动力和材料的浪费。

1.5施工管理策略

1.5.1 合理安排施工,优化资源配置

1.5.1.1 科学划分施工作业段,每个作业段既相对独立又相互搭接,交叉作业、流水施工。

1.5.1.2 工程开工前,提前对工人进行工程质量要求和安全文明施工岗前培训;每道工序施工前,以图、表等书面形式向施工班组进行技术交底,并作详细解释,将设计图、施工方法等容清楚地传达到施工人员手中;工序交接以书面形式进行;严格执行现场巡查制度和现场技术员全过程监控重要工序施工的制度。

1.5.1.3 筹备成立“交叉作业协调办公室”,邀请各专业公司参加,努力起到主协调作用。

1.5.1.4 科学合理的安排材料供应计划,既不影响进度又不占用大额资金。

1.5.1.5 与各专业队共同建立成品保护制度,统一成品保护标志并全场挂牌。

1.5.1.6 利用社会资源为工人后勤工作生活提供保障。

1.5.1.7 储备充足的工人资源作后备力量,可随时调用。

1.5.1.8 成立设计技术部现场办公,负责深入设计的工作和指导现场施工。

1.5.1.9 建立与质量标准挂钩的奖罚制度,管理人员分层分段管理。各段施工班组挂牌施工,责任明确分区,奖罚分明,严格执行。

1.5.1.10 利用监理公司的质量监理权威性加强质量管理。

1.5.1.11 准备充足的流动资金以应付业主进度款不能及时到位时,工程能依计划进行。1.5.1.12 利用专业厂商和专业队伍参与施工。

1.5.2 施工管理控制流程图

室内装修设计方案

室内装修设计方案 郭兴瑞 二〇一二年

第一章工程概况 第一节任务需求 一、房屋说明 工程地点:西泽家园云庭院7号楼一单元502室 形式结构:二室一厅一厨一卫 房屋类型:经济适用房,建筑面积为74.42m2,实际使用 面积56m2。 面积大小:(单位:cm) 1、客厅:660×330×273,窗户76×145,窗台76×204,入户门96×216,墙厚24 2、大卧室:510×267×273,窗户146×145,门84×216,墙厚28.6 3、小卧室:301×270×273,窗户144×144.5,门85×214,墙厚30 4、卫生间:209×159×273,门77.5×214,墙厚16,马桶轴距34,马桶浴室柜侧距94 5、厨房:270×179×275,窗户146×143,门78×216,墙厚29 6、走廊顶:207×95 二、2室1厅的结构,希望客厅可以设计得大点,因为是小户 型,所以希望户型设计合理,功能齐全。 三、设计时要留下足够的空间来考虑贮物功能,可考虑在有

限的空间里设计多种储物柜。 四、总体原则:经济适用,保证安全,布局合理,智能化 第二节任务说明 1、为了在施工期间保证装修质量,减少矛盾,在缺乏户主装修思路的情况下拟定本方案,以便在装修过程中及时传达户主装修意愿,保证工程顺利。 2、避免错装,减少住户不必要损失。 3、为保持家装的效果具有明显的整体感,请各装修师傅在装修过程中进行连贯操作,这不仅是某道工序应由专人负责施工,在施工的时间上也要注意连贯,以免出现不良的装修后果。 4、因非专业人员,本方案若有不合理之处,望请各位师傅包涵,莫要笑话,及时沟通并提出宝贵建议,不胜感激。

办公楼装饰装修工程施工组织机构

办公楼装饰装修工程施工组织机构 第一节施工组织机构的建立 我公司针对此工程严格实行“项目法”施工,新组建一个由公司总经理亲自挂帅,公司总工程师任工程负责人,由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理。同时向某有限公司承诺:针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。 该项目经理部采用老、中、青相结合的方式,把老同志的丰富经验、中年同志的稳重干练、年轻同志的开拓进取精神有机结合,形成强有力的项目班子。其项目部主要人员均来自施工生产管理第一线的骨干力量,年富力强、精力充沛,施工组织机构框图见附图1 第二节施工组织机构的启动 1.根据本工程各方面情况及特点,有针对性的组建项目 班子,并且人选一旦经过甲、乙双方确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策

划工作),并且以无条件满足本工程需要为前题,未经业主同意中途变换人选,我公司愿意接受建设单位的处罚。 2.根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目经理的工作效率,有效促进管理整体实力强化,使项目经理部管理的工作效率,有效促进管理整体实力的强化,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗,无准备之仗。 3.以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。变”人管理人” “人盯人” 为“制度管理人” ,做到项目管理“有章可循,执法必严、违章必纠”,这样形成军令如山,赏罚分明的先进管理模式。 4.我公司项目管理向来将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。 5.具体做法是把项目施工职业道德的具体含义,标准分解落实到项目每个管理人员和操作人头上并与他们

办公楼室内精装修工程施工组织设计方案

施工组织设计2014年6月30日

目录 第一章工程概况及施工条件 一、编制说明; 二、工程内容; 三、工程施工条件; 第二章施工组织部署; 一、组织部署; 二、施工组织管理部署; 三、施工进度管理; 四、施工流水段划分; 五、计划工期管理; 六、进场机械设备一览表; 七、劳动力计划; 第三章施工准备; 一、技术准备; 二、施工条件准备; 三、施工用水、电; 第四章主要分部、分项工程施工方法 一、石膏角线; 二、塑钢铝扣板顶棚; 三、成品门套及成品门安装;

四、仿瓷涂料; 五、成品橱柜、洗面台及晾衣架安装; 六、卫生洁具安装; 七、灯具安装; 第五章施工组织技术措施 一、工期保证措施; 二、质量保证措施; 三、降低工程成本措施; 四、安全施工技术措施; 五、环境保护措施; 六、文明施工管理措施; 附表:7 质量管理保证体系图框 附表:8 安全文明卫生管理保证体系图框 第一章工程概况及施工条件 一、编制说明; 本《施工组织设计》是运城学院新校区教职工周转宿舍楼室内精装修工程的施工组织设计,是规范和指导该项工程从施工准备工作到竣工验收全过程的中综合性文件,是为该项工程的施工全过程能按科学规律组织规范施工、有计划的开展各分部分项工程的施工、保证各种资源的及时供应、协调各工种之间的工序和时间安排、按期保质保量完成施工任务而编制。 1、本《施工组织设计》是指导该工程室内精装修工程施工。 2、编制依据:

)本工程施工图纸。 )建设单位办公室室内精装修工程材料样品。 3、现行国家标准、施工规范和本企业的有关标准: 《建筑设计防火规范》 《建筑内部装修设计防火规范》 《建筑设计规范》 《建筑地面工程施工质量验收规范》 《建筑装饰装修工程施工质量验收规范》 《建设工程项目管理规范》 二、工程内容: 建筑室内根据图纸要求和招标文件要求,进行室内精装修。 三、施工现场及施工条件: 土建工程主体、水、电源均为既有,施工用水、电接驳点已预留。交通便利 施工现场已具备施工条件。 第二章施工组织部署 一、组织部署: 1、我公司已对该工程室内精装修工程,有针对性的配备好项目所需的各 种资源。 2、项目部、装修队伍尽入现场后,将严格按照装饰施工图纸及有关的规 范标准,合理安排现场及施工作业。 二、施工组织管理机构: 1、我公司将以业主单位的要求为准,快速、优质地完成精该工程室内精

室内装修设计、施工方案

两居室住宅——室内装修设计、施工方案 一、编制依据 二、工程概况 该工程为南方一套两居室住宅室内装修工程,包括一个客厅与餐厅连通,主 卧与次卧两个卧室,一个厨房以及一个卫生间。住宅结构为框架结构,墙为砖砌 体,层高3m,室内面积88.47㎡。 三、设计方案 地面:客厅连同餐厅为500*500地转铺设,两个卧室用实木地板铺设;厨房、卫生间、阳台为300*300防滑地砖铺设。 墙面:客厅、餐厅、两个卧室及阳台用乳胶漆饰面;厨房和卫生间为面砖。 顶面:客厅、餐厅、两个卧室为轻钢暗龙骨吊顶,白色乳胶漆饰面; 厨房、卫生间用铝扣板吊顶;阳台直接用乳胶漆饰面。 门窗:主门为钢质防盗门,两个卧室为实木门,卫生间为铝塑门,厨房,阳台为玻璃推拉门。窗均用铝合金塑钢推拉窗。 部分设计见图 四、施工方案 1、施工顺序:电路管道布置→室内大部墙面抹灰→厨卫间防水工程→水磨石楼地面→局部墙面抹灰→墙面顶棚刮腻子→室内墙裙零星油漆→清理→验收 2、施工准备:现场交接准备,技术准备,机具准备,材料准备, 人员准备。 五、主要项目施工方法 1、室内管线 确定室内水管、通风、烟管道布置,电线管路分布,并安装必要管道 2、抹灰工程 (1)工艺流程:

基层清理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→修补墙面箱、槽、孔洞→抹面层砂浆→养护 (2)操作工艺 1)基体清理:清除砖墙面未刮净的干涸砂浆。 2)吊垂直、套方、找规矩、贴灰饼:按墙上已弹的基准线,分别在门口 角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼大小一般为50×50mm,间 距不宜大于1.5m。 3)抹底层砂浆:抹1:3水泥砂浆,每遍厚度5-7mm,应分层分遍抹平, 并用大杠刮平找直,木抹槎毛。如抹灰层局部厚度大于或等于35mm时,应 按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。不 同材料墙体相交接部位的抹灰,应采用加强网,进行防开裂处理,加强网与 两侧墙体的搭接宽度不应小于100mm。 4)修补墙面上的箱、槽、孔洞:当底灰找平后,应立即把电气设备的箱 槽、孔洞口周边的砂浆杂物清理干净,使用1:3水泥砂浆把槽、孔洞口周边 修补平齐、方正、光滑。 5)抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5水泥砂浆或按设 计要求的水泥混合砂浆抹面层,厚度为5-8mm。操作时先将墙面湿润,然后 用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用 压尺刮平找直待其收水后,用铁灰板压实赶光,为防止出现花墙面,施工过 程中对于材料的配合比应注意,水灰比不能过大,要按技术交底控制水灰比。 6)养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于 5℃,养护时间不少于7天。 3、吊顶工程 暗龙骨吊顶 (1)工艺流程:弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装次龙骨→罩面板安装 (2)操作工艺: 1)、弹标高水平线、划龙骨分档线:用水准仪在房间内每个墙、柱角上抄出水平点,弹出1M水准线,从水准线量至吊顶设计高度加上12mm(一层石膏板的厚度或

行政中心办公大楼装饰装修施工专项方案

目录 第一章、编制依据及说明 (2) 第二章、工程概况 (3) (一)、概述 (3) (二)、工程概况 (3) 第三章施工部署 (4) (一)、技术准备 (4) (二)、材料准备 (5) (三)、人力准备 (5) 第四章、主要资源需用量计划 (5) (一)、主要施工机具需用量计划表 (5) (二)、主要材料需用量计划表 (6) (三)、主要劳动力需用量计划表 (7) 第五章、质量、安全文明等施工目标 (7) (一)、质量目标 (7) (二)、安全生产目标 (7) (三)、文明施工目标 (7) (四)、文明环境施工目标 (8) (五)、科技进步目标 (8) 第六章、环保控制 (9) (一)、工程特点 (9) (二)、合理施工 (9) (三)、合理选材 (9) (四)、各单位的密切配合 (10) 第七章、外墙抹灰施工 (10) (一)、外墙做法 (10) (二)、外墙抹灰要求 (10) 第八章、外墙油漆施工 (11) (一)、施工工艺 (11) (二)、施工注意要点 (12) (三)、安全措施 (13) (四)、材料设计性能、品牌、型号及验收规范 (13) 第九章、铝合金门窗施工 (14) (一)、料具准备 (14) (二)、材料保护及区分 (14) (三)、作业条件 (16) (四)、工艺要点 (16) (五)、合金门窗质量要求 (18) (六)、安全施工措施 (18) 第十章、瓷砖饰面施工 (19) (一)、施工准备 (19) (二)、施工工艺 (19) 第十一章、地砖施工 (20)

(一)、施工准备 (20) (二)、施工工艺 (21) 第十二章、外墙仿古面砖施工 (21) 第十三章、麦秸杆板施工 (22) 第十四章、玻璃雨棚及玻璃幕墙 (22) (一)、玻璃雨棚及玻璃幕墙的施工准备 (22) (二)、施工材料的验收 (23) (三)、玻璃雨棚及玻璃幕墙的施工工艺 (23) 第十五章、青砖施工 (24) (一)、青砖特点。 (24) (二)、施工技术措施 (24) 第十六章、亚麻仁油环保地材施工 (24) (一)、地板对基层的要求 (24) (二)、地板铺设焊缝方案一:热焊 (25) 第十七章、屋面工程 (25) (一)、设计做法 (25) (二)、施工准备 (25) (三)、施工工艺 (25) 第十八章、吊顶 (26) 一、施工准备 (26) 二、质量要求 (26) 三、工艺流程 (27) 四、施工工艺 (27) 第十九章、轻质隔墙 (28) 一、施工准备 (28) 二、施工操作 (28) 三、质量要求 (30) 第二十章、施工进度计划及工期保证措施 (31) (一)、施工进度计划表(附后) (31) (二)工期保证措施 (31) 第一章、编制依据及说明 本方案依据扬州永丰余造纸厂行政中心办公大楼项目建施图纸、招标文件等的技术要求,本工程项目的施工达到以下现行中华人民共和国建筑装饰行业的—切有关法规、规范的要求,如下述标准及规范要求如有出入则以现行国家、行业及扬州市地方标准和技术规范的要求。

室内装修施工方案计划.

1、吊顶工程 A、轻钢龙骨纸面石膏板吊顶 (1)工艺流程图: 弹线→安装吊杆→安装主龙骨→安装次龙骨及横撑→起拱调节平→安装石膏板 (2)操作要点: 1)依据图纸吊顶标高,沿墙、柱面1m高四周弹水平标高线作为吊顶安装标准控制线。 2)采用Φ8全丝吊杆,安装时先将长短适宜的螺杆调直,丝杆外露螺纹长度不应小于30mm。当吊杆与设备相遇时,不能将吊点设在设备支架上,应调整吊点构造或增设吊秆,以保证吊顶质量,调整吊点构造的主要方法为焊制角钢架。吊杆应通直并有足够的承载能力。 3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为600~1000mm之间,在吊点处可用冲击钻将吊点对应的楼板底打中φ10洞口,将装有吊杆的φ8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,确定主龙骨排列时,尽可能避开灯洞及风口等位置。 4)安装主龙骨时,先将主龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,主龙骨接长可用接杆件连接,并考虑顶棚起拱高度不少于房间短向跨度的l/200(10米跨内水平线上中心提高l公分)跨度越大起拱随之增大。主龙骨间距为800mm。

5)吊杆距主龙骨端部距离不得大于300㎜,当大于300㎜时,增加吊杆。当吊杆长度大于1.5m时,设置反支撑。当吊杆与设备相遇时,调整并增设吊杆。 6)次龙骨用挂件固定在主龙骨下面,吊挂件上端搭在主龙骨上,U型腿用钳子插入主龙骨内卡牢,次龙骨间距为400mm。当间距大于400时,增加次龙骨,次龙骨与主龙骨垂直,用吊挂件固定。 7)横撑龙骨与次龙骨垂直,装在罩面板拼接处,横撑龙骨与次龙骨的连接采用连接件连接,再安装沿边的异型龙骨或铝角条。横撑龙骨可用次龙骨截取,对装在罩面板内部或作边龙骨时宜用次龙骨截取,安装时横撑龙骨与次龙骨的底面平顺,以便安装罩面板。 8)龙骨调平:在安装龙骨前,因为己经拉好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜同时完成。调平关键是调平主龙骨,只要主龙骨平整标高正确,次龙骨一般不会有倾斜、高低不平等问题。 9)石膏板安装前需对己安装完的龙骨和石膏板进行检查,龙骨底面要平整,灯洞、风口、探头、喷头等位置龙骨要留出来,如遇主龙骨则要作加固处理,一切符合要求后方可进行面板安装,固定面板钉帽要沉入面板0.5~1mm并作防锈处理,后用油漆腻子嵌平。石膏板应错缝安装。 (3)石膏板的安装应符合的下列技术要求: 1)要求安装牢固、板面平整,无凹凸,无断裂,边角整齐。 2)从稳定方面考虑,龙骨与墙面之间的距离应小于10cm。

办公楼室内装饰设计方案说明书

办公楼室内装饰设计方案说明书 -------------------------------------------------------------------------------- 2012年02月20日 -------------------------------------------------------------------------------- ●设计理念之源: 随着20世纪中后期电脑与网络飞速发展、普及,人们不再拘泥于固定的办公时间、地点,办公方式有了革命性转变,人们的工作观念也发生了根本变化,人们要求在随意休闲、轻松愉悦的氛围中开展工作。针对这一人性化需求,现代办公空间着重体现工作与生活的有机融合。另外,在企业整体形象上,其独特的个性直接影响着每一个员工的行为举止,个性化办公空间非常重要的一点就是展现企业形象,满足企业精神和发展理念。 基于此,在为贵公司办公大楼的室内装饰设计考虑方案时,本人为迎合其现代的个性化办公氛围,特提炼出“灵透之材,蓬勃之势”为主题。本案就其“钢之灵透”,用象征化的表现手法,多元化的设计元素,力求整体风格与整栋大楼协调、清新、大气的外观设计保持一致,企业气质内外浑然一体,展现出富有深刻内涵的视觉空间及该企业独特的个性与特点,将机械制造行业复苏这一时代特性渗透于整个空间,既突显阳刚的机械制造企业特质,又蕴涵贵公司新兴而极具冲击力的蓬勃发展之势! ●设计理念之表达:

围绕其“灵透”,在本案中大量使用了玻璃、银色系列及浅色调的洁净材料,如玻璃幕墙、银质铝塑板、水晶白麻石材、玻化砖等,围绕本案主题,构筑个性化空间,该色彩搭配除了清透、雅致、稳重、大气之外,亦表现出一种力度感和效率感。渗透入贵机械制造企业之“清透感”,亦反衬企业之“柔美感”。以似乎矛盾的手法,又体现出古人之哲理“刚之极则柔,柔之极则刚”。老子说“上善若水”,该案则就其“善”渗透到每一个空间,极尽让每个功能区都具有清透之灵性,尽显灵动、清澈、时尚、大气之空间气韵。 ●办公楼各要部设计理念阐述: 【大厅设计说明】: 进入大厅,首先闯入眼帘的是企业形象墙,以其企业文化的新兴、蓬勃、严谨为主题,两侧以“居有竹、步步高”的银色墙柱带来视觉冲击感,加上企业形象色的类比色、浅色石材及不锈钢条的运用,显示出金属的质感和工业文明的主题;然而休息区的陈设却明丽葱郁,充满人文情感的自然气息,恰恰弥补了视觉中的刚硬个冷竣,使人倍感亲切。 华堂地面采用稳重而灵巧的地面拼花图案,直中见曲,意在直接打破单一、整齐的格局,打破原寂静的空间;华堂上方呼应以直线为主调、大笔勾勒而出的时尚型弧面吊顶,大直大方显示出强烈的纵深感,加之以清透、明媚的光色渲染,工整气派、大家风范,反衬出贵公司办公楼的现代时尚特性,以干练快捷的设计节奏,展示出质量与效率并举的时代精神。 拾阶而上,洁白如玉的梯口柱、造型简洁雅致的围栏扶手、云纹质地的楼梯,为这座机械制造企业的阳刚华堂平添了几许南方的细腻,单纯亮丽、意趣盎然,包装出一片超凡脱俗的境界;在石阶的两边镶上蓝灰色石材,统一协调中又有变化之趣。 【走道设计说明】: 在走道的处理上,由于原走道较长, 为突显建筑开间较舒适之优点,特设计了过道各柱体间镶嵌不锈钢条及玻璃护栏上的磨砂条来点缀的装修主题,同时,地面用拼花色带打破,与方正而美观的吊顶上下呼应;办公室靠近走道的墙面,为将自然光透入走道,同时又

(完整word版)办公楼装修施工组织设计

办公楼装修施工组织设计 一、工程概况 1、本工程为经济技术开发区社区办公楼装修及改造工程。 2、工程地址:位于经济技术开发区一期 3、工程范围:该工程分为四层,总装修面积2200m2。 工程开工日期2010-6-1,竣工日期2010-7-15。根据国家相关规范和甲方要求为标准,严格控制施工质量。 二、施工准备及工作计划 (一)、项目组织机构 岗位职责: 1、项目经理:负责组织制订进度计划,监督进行落实和调整,主持召开进度分析会,安排进度、协调影响进度的各种外界关系。 2、施工员:负责检查进度的落实考核,与各班组签订工期任务书,并协调各班组、各专业矛盾,进度按计划实施。 3、技术员:负责制订进度计划、进度保证措施,记录整理进度资料。向项目经理提供进度计划与实施情况。 4、质安员:负责质量、安全检查,工程按计划顺利施工。 5、材料员:负责组织材料按计划进场,保证施工连续。 6、班组长:负责本工种的施工进度,保证按月、旬形象进度计划进入和撤出工作面。

〈二〉制定进度控制工作制度 1、施工员提前向班组交底,使其了解进度要求,与班组签 订工期合同,落实奖罚措施。主持召开班前交底会,参与班后验 收工作,做到早交底、晚验收。 2、质安员加强日常监督检查,及时发现出现的返工和安全 隐患。 3、施工员按日进行劳动考核,加强劳动纪律管理。 4、严格按施工平面图布置,保持道路畅通,减少二次搬运。 5、每周召开各方参加的生产会,掌握施工现场现状,做好 计划调度工作,协调各环节、各专业、各工种的矛盾,解决计划 执行中的问题,落实已列入计划或未列入计划的各种施工条件(图纸、资料、场地、交通、材料、构件、机具、资金等),迅速准确 地传达各项决策意图,确保工程按进度顺利进行。 6、资料员加强日常及定期的工期检查,详细记录时间、时 差利用等内容,以横道图的形式上报项目经理决策。 7、项目实行24小时值班制度,时刻有人解决问题。 (二)施工进度计划安排 2.1施工进度文字说明 1、在确保质量和合理施工顺序的前提下,必要时组织连续施工,以充分利用有限时间。 2、制订工期控制计划;按现场指挥部确定的工期进度计划,每天进行自检,每周作一次工期分析,确保施工进度。

室内装饰装修工程施工组织设计方案修改版

巫山县民政福利救助综合楼装饰装修工程 施 工 组 织 设 计 编制单位:重庆市渝煌(建设)集团有限公司编制人: 审核人: 审批人: 编制时间:2016 年 7月 25日

目录 A.第一章总则.......................................... 错误!未定义书签。 概述......................................................... 错误!未定义书签。 适用范围..................................................... 错误!未定义书签。 编制依据..................................................... 错误!未定义书签。B.第二章工程概况......................................... 错误!未定义书签。 工程概况..................................................... 错误!未定义书签。 工程特点..................................................... 错误!未定义书签。 工程工期..................................................... 错误!未定义书签。 工程质量..................................................... 错误!未定义书签。C.第三章施工组织指导方针................................. 错误!未定义书签。 主要指导方针................................................. 错误!未定义书签。 科学组织、精心施工.......................................... 错误!未定义书签。 质量第一、安全至上.......................................... 错误!未定义书签。 科技先导、争创一流.......................................... 错误!未定义书签。D.第四章现场管理组织机构、劳动力组织..................... 错误!未定义书签。 现场管理组织机构网络图(见附表一)........................... 错误!未定义书签。 现场项目部人员组成.......................................... 错误!未定义书签。 施工劳动力.................................................. 错误!未定义书签。E.第五章工程施工方案及施工措施............................ 错误!未定义书签。 轻钢龙骨矿棉板天花施工....................................... 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 铝合金活动平顶施工........................................... 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 石材墙面施工................................................. 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 石材地坪施工................................................. 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 乳胶漆施工................................................... 错误!未定义书签。 施工工艺................................................. 错误!未定义书签。 操作要点................................................. 错误!未定义书签。 施工工艺.................................................................. 施工要点.................................................................. 、电气安装.................................................................... 、规范要求................................................................ 材料说明................................................. 错误!未定义书签。 、卫生洁具安装及上下水管道改造安装........................... 错误!未定义书签。

办公室装修设计方案

随着20世纪中后期电脑与网络飞速发展、普及,人们不再拘泥于固定的办公时间、地点,办公方式有了革命性转变,人们的工作观念也发生了根本变化,人们要求在随意休闲、轻松愉悦的氛围中开展工作。针对这一人性化需求,现代办公空间着重体现工作与生活的 有机融合。另外,在企业整体形象上,其独特的个性直接影响着每一个员工的行为举止,个性化办公空间非常重要的一点就是展现企业形象,满足企业精神和发展理念。 基于此,在为贵公司办公大楼的室内装饰设计考虑方案时,本人为迎合其现代的个性 化办公氛围,特提炼出“灵透之材,蓬勃之势”为主题。本案就其“钢之灵透”,用象征化的表现手法,多元化的设计元素,力求整体风格与整栋大楼协调、清新、大气的外观设计 保持一致,企业气质内外浑然一体,展现出富有深刻内涵的视觉空间及该企业独特的个性 与特点,将机械制造行业复苏这一时代特性渗透于整个空间,既突显阳刚的机械制造企业 特质,又蕴涵贵公司新兴而极具冲击力的蓬勃发展之势! ●设计理念之表达: 围绕其“灵透”,在本案中大量使用了玻璃、银色系列及浅色调的洁净材料,如玻璃幕墙、银质铝塑板、水晶白麻石材、玻化砖等,围绕本案主题,构筑个性化空间,该色彩搭配 除了清透、雅致、稳重、大气之外,亦表现出一种力度感和效率感。渗透入贵机械制造企业之“清透感”,亦反衬企业之“柔美感”。以似乎矛盾的手法,又体现出古人之哲理“刚之 极则柔,柔之极则刚”。老子说“上善若水”,该案则就其“善”渗透到每一个空间,极尽让每个功能区都具有清透之灵性,尽显灵动、清澈、时尚、大气之空间气韵。 ●办公楼各要部设计理念阐述: 【大厅设计说明】: 进入大厅,首先闯入眼帘的是企业形象墙,以其企业文化的新兴、蓬勃、严谨为主题,两侧以“居有竹、步步高”的银色墙柱带来视觉冲击感,加上企业形象色的类比色、浅色 石材及不锈钢条的运用,显示出金属的质感和工业文明的主题;然而休息区的陈设却明丽葱郁,充满人文情感的自然气息,恰恰弥补了视觉中的刚硬个冷竣,使人倍感亲切。

办公楼室内装饰装修工程施工方案

装饰装修工程主要施工方案 一、水泥砂浆找平层施工工艺 1、材料要求 水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32·5级以上;不同品种、不同强度等级的水泥严禁混用; 砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5㎜;且含泥量不大于3%。 2、工艺流程 检验水泥、砂子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设砂浆面层→搓平→压光→养护→检查验收。 3、操作工艺 a.基层处理:把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天酒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。 b.找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。 c.按线拉水平线抹找平墩(6×6方,与面层完成面同高,用同种砂浆),间距双向不大于2m。有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。 d.面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形冲筋,高度与灰饼同高,形成控制标高的"田"字格,用刮尺刮平,作为砂浆面层厚度控制的标准。 e.搅拌: 砂浆的配合比应根据设计要求通过试验确定。 投料必须严格过磅,精确控制配合比或体积比。应严格控制用水量,搅拌要均匀。砂浆的稠度不应大于35, 水泥石屑砂浆的水灰比宜控制为0:4。 f.铺设:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,将

搅拌均匀的砂浆,从房间内退着往外铺设。 g.搓平:用大杠依冲筋将砂浆刮平,立即用木抹子搓平,并随时用2m靠尺检查平整度。 二、轻钢龙骨石膏板吊顶施工 1.施工工艺

室内装饰工程施工组织设计方案

电信科技发展 置谷大楼呼叫中心装饰工程 施 工 组 织 设 计 批准: 审核: 编制: 房屋装饰工程 2009年12月26日

目录 第一章施工现场平面布置 (1) 一.施工技术准备 (1) 二.施工现场材料堆放和垂直运输 (1) 三.现场临时设施布置 (1) 第二章施工总进度计划表 (3) 一、总体施工步骤部署施工条件资料 (3) 二、工程概况 (4) 三、进度计划安排 (5) 四、形象进度控制原则 (5) 五、工期保证措施 (5) 六、保证工程进度的管理措施 (5) 七、施工进度计划表(附后) (6) 第三章施工主要施工机械设备及质检设备 (7) 一、施工主要机械设备表 (7) 二、主要试验检测设备仪器表 (8) 第四章主要施工方案及施工工序 (9) 一、施工前准备工作 (9) 二、工程施工方案 (9) 三、各分部分项工程施工方案 (10) (一)轻钢龙骨隔墙施工方案 (10) (二)纸面石膏板吊顶施工方案 (13) (三)墙面乳胶漆施工方案 (16) (四)玻璃隔断安装方案 (18) (五)装饰灯具安装施工方案 (22) (六)开关、插座安装施工工艺 (25) (七)木装饰施工方案 (26) (八)木制品油漆施工方案 (27) (九)五金件安装施工方案 (28) (十)其它工种施工方案 (28) (十一)砖砌体工程施工方法 (30) (十二)抹灰工程施工方法 (32) 第五章保证施工质量的技术措施 (33) 一.工程质量控制的依据 (33) 二.施工准备阶段的质量管理措施 (33) 三.施工过程中的质量控制 (34) 四.材料质量的控制措施 (35) 五.工程质量问题的纠正和预防控制措施 (40) 六.质量保证体系及措施 (46) 第六章质量管理、安全文明施工措施 (52) 一.安全文明施工目标 (52) 二.保证安全生产管理措施 (52) 三.保证安全生产技术措施 (54)

别墅区公寓楼及自用办公楼室内精装修工程施工合同协议范本

别墅区公寓楼及自用办公楼室内精装修工程施工合同 甲方(发包人): 法定代表人: 地址: 联系方式: 乙方(承包人): 法定代表人: 地址: 联系方式: 上述各方经平等自愿协商,签订本合同以共同遵守。 根据《中华人民共和国合同法》、《中华人民共和国建筑法》及国家有关法规规定,各方在平等自愿、协商一致的基础上达成一致,甲方将本工程以包工、包料的形式发包给乙方,并形成以下条款,供各方共同遵守。 第1条工程概况 1.1工程名称:_________________ 。 1.2工程地点:_________________ 。 第2条合同文件组成及优先解释顺序 本合同由以下文件构成,且互为说明。下列文件中对同一内容的约定如有不一致之处,除非文件中对此另有约定,以下列顺序在先者为准;同一顺序中不同文件对同一内容的约定如有不一致之处,除非文件中对此另有约定,以签署在后者为准;合同条款中就某一事项未做明确约定者,以下列文件中对该事项做出明确约定或说明者为准;对某一内容或

事项未做约定者,则以国家、项目所在地省市或其他政府机构、履行政府机构职能的社会机构颁布的标准、规范和其他有关技术资料、技术要求等为准。 2.1本合同条款及其附件、补充协议; (1)在本合同生效后,双方签署的洽商、变更等书面协议或文件视为协议书的组成部分。 (2)施工图纸; (3)设计图纸; (4)经甲方确认的工程报价单或预算书; (5)工程量清单; (5)乙方报送且符合本合同约定的施工组织计划及进度计划 第 3 条合同文件使用的语言文字、标准和适用法律 3.1本合同文件使用汉语语言文字书写、解释和说明。 3.2适用国家和项目所在地有关法律、行政法规和地方性法规,除非合同中另有约定。国家及项目所在地建设行政主管部门和其他有关主管部门制定的行政规章和规范性文件也适用于本合同。 3.3适用国家和项目所在地现行质量评定标准和施工技术验收规范。 3.4国家和项目所在地有关法律法规没有明确规定或各种法律条文、解释之间不能完全统一造成双方理解出现异议时,根据双方协商,并以双方的书面意思表示为准。 第 4 条承包范围 4.1 承包范围 本工程承包范围由发包方书面确认别墅区公寓楼及自用办公楼室内精装修工程施工图所规定的全部内容(甲分包工程除外)。 4.1.1甲供材料:墙地砖、踢脚线、过门石、窗台板、灯具、开关插座、卫生间排风扇、

超高层室内精装修专项施工方案

高层室内精装修专项施工策划 10.1、项目精装修概况 本项目X栋XXF高层住宅,交付标准为室内精装修。 10.2、施工进度计划:(插入高层住宅室内装修工程专项进度计划表)室内精装开始时间为项目完成竣工备案后开始施工:20XX年XX 月31日,完成时间为20XX年X月XX日。 10.2、施工组织与部署 (1)装修施工的基本规则: 1)装饰工程分项多,工序杂,又是高层建筑,立体交叉作业,施工前必须要合理安排施工顺序,尽量避免返工,造成材料的浪费和成品的污染。 2)装饰材料品种多,材质差异大,对工程质量好坏有直接 影响,必须严格按公司制定的采购控制程序组织进货,把住材料

3)完善土建总包单位与精装单位工作界面的验收及移交手 续。 (2)结合本工程的特点,对装修施工作如下部署: 1)在结构施工期间完成选材料、选厂家和订货的工作,避免装饰施工与结构施工脱节。尽早完成上述工程是保证装饰质量和进度的首要问题。 2)协调好各工序及装饰与设备安装的关系,要形成互相创造施工条件的良性施工循环和密切合作的良好风尚。 3)对从事装饰项目的参施队伍和人员要进行优选,选择历年来创优质工程卓有成绩的装饰队伍参加施工,管理方面要以经验丰富的施工员严抓狠管,合理安排,保证质量。 4)合理安排施工工序,避免工序颠倒。 主体施工期间,及时插入二次结构工程与装修工程施工,在主体工程完成后,内外装修施工同时展开。装修作业要充分利用时间和空间,形成立体交叉流水作业,不但在时间上适时组织粗细装修进场施工,而且充分利用空间,有工作面出现就插入装修,且与水、电安装施工紧密配合,即有交叉,又给各工种留出一定的时间。 5)装饰施工前编制详细的施工方案,并要作好各项技术交底工作,使施工人员明确施工的工艺标准及要求。施工操作要严格按照施工工艺标准及要求进行施工。

室内装修施工方案

浙建监 A2 施工设计方案报审表 本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

浙江省电力公司(凤起路)配套用房 卫生间改造工程 施 工 设 计 方 案 浙江国兴建设集团有限公司 二00八年十二月十八日 浙江省电力公司(凤起路)配套用房 卫生间改造工程 施工设计方案

编制 审核 批准 浙江国兴建设集团有限公司 二00八年十二月十八日 第一章工程概况及各分部分项工程的施工方法 1.1 工程概况 1、工程名称:浙江省电力公司(凤起路)配套用房卫生间改造工程 2、建设单位:浙江省电力综合服务公司 3、建设地点:浙江杭州凤起路451号 4、设计单位:杭州江南建筑设计研究院有限公司 1.2 施工条件 1、施工用水、电:可满足施工要求。 2、本单位的施工技术和管理水平:我司系房屋建筑工程施工总承包一级企业。技术力量雄厚,设备齐全,并且拥有一批中、青年技术骨干,从高级工程师到工程师、助理工程师、技术员,形成一个比较合理的技术力量层。我司已先后承建多项同类工程,积累了较丰富的施工经验。 1.3 主要施工方法

1.3.1 吊顶工程施工方法本工程采用天棚轻钢龙骨纸面石膏板、铝合金扣板吊顶. 主龙骨在吊放时尽量避开。 主龙骨的间距必须按 800-1000 之间,次龙骨的间距在于 300-500 之间。先用吊件加工固定铁件,主龙骨吊点按 1 平方米内一根吊杆设置,吊杆应为ф8 圆钢,钢筋不够长需焊接时,必须焊牢固,不存在虚焊,同时做防锈处理,用吊杆将各条主龙骨安装在主龙骨上予以固定,次龙骨的安装间隔按施工图规定安排。龙骨安装时应有起拱度且不小于房间最短跨度的 1/200。初步安装后,全面校正主次龙骨的位置和水平度,其它工程也紧密配合,做好各自的隐蔽作业,以便封闭。 迭级天花有暗藏灯槽制作好(用木夹板制作背面油防火漆)预先吊起在预定高度,进行水平校正,吊顶与窗帘盒相接的地方则将窗帘盒制作好,预先固定在预定高度。 接到天棚隐蔽工程记录认可表后,开始石膏板(包括夹板)的安装,安装时采取在吊顶上交错布置的方法,以减少变形量和对接缝集中在一起现象。安装时螺钉与板边距离不小于 15MM 为宜,板与板之间缝隙在 3-5MM 左右,固定时从一块板的中间向四边固定,不得多点同时操作。 凡夹板封顶,木构件内面应做防火处理。螺钉眼先防锈后用石膏泥点补,缝隙在填满后必须用纱布封闭,然后根据面层的装饰材料,做好基层的平整、防潮处理。偏差范围应严格控制在有关规定之内。 1、施工工艺: 墙面弹水平线划吊顶位置线在墙上钉铝边龙骨吊杆安装校正管线位置安装龙骨 安装铝扣板清理表面。 2、操作要点: (1)安装吊杆、主次龙骨部分要点与轻钢龙骨硅钙板吊顶骨架安装要点一致。

办公楼室内装饰设计方案说明书

办公楼室内装饰设计方案说明书

办公楼室内装饰设计方案说明书 -------------------------------------------------------------------------------- 02月20日 -------------------------------------------------------------------------------- ●设计理念之源: 随着20世纪中后期电脑与网络飞速发展、普及,人们不再拘泥于固定的办公时间、地点,办公方式有了革命性转变,人们的工作观念也发生了根本变化,人们要求在随意休闲、轻松愉悦的氛围中开展工作。针对这一人性化需求,现代办公空间着重体现工作与生活的有机融合。另外,在企业整体形象上,其独特的个性直接影响着每一个员工的行为举止,个性化办公空间非常重要的一点就是展现企业形象,满足企业精神和发展理念。 基于此,在为贵公司办公大楼的室内装饰设计考虑方案时,本人为迎合其现代的个性化办公氛围,特提炼出“灵透之材,蓬勃之势”为主题。本案就其“钢之灵透”,用象征化的表现手法,多元化的设计元素,力求整体风格与整栋大楼协调、清新、大气

的外观设计保持一致,企业气质内外浑然一体,展现出富有深刻内涵的视觉空间及该企业独特的个性与特点,将机械制造行业复苏这一时代特性渗透于整个空间,既突显阳刚的机械制造企业特质,又蕴涵贵公司新兴而极具冲击力的蓬勃发展之势! ●设计理念之表示: 围绕其“灵透”,在本案中大量使用了玻璃、银色系列及浅色调的洁净材料,如玻璃幕墙、银质铝塑板、水晶白麻石材、玻化砖等,围绕本案主题,构筑个性化空间,该色彩搭配除了清透、雅致、稳重、大气之外,亦表现出一种力度感和效率感。渗透入贵机械制造企业之“清透感”,亦反衬企业之“柔美感”。以似乎矛盾的手法,又体现出古人之哲理“刚之极则柔,柔之极则刚”。老子说“上善若水”,该案则就其“善”渗透到每一个空间,极尽让每个功能区都具有清透之灵性,尽显灵动、清澈、时尚、大气之空间气韵。 ●办公楼各要部设计理念阐述: 【大厅设计说明】:

办公楼装饰装修工程施工管理措施范本

整体解决方案系列 办公楼装饰装修工程施工 管理措施 (标准、完整、实用、可修改)

编号:FS-QG-45564办公楼装饰装修工程施工管理措施Construction management measures for office building decoration works 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 办公楼装饰装修工程施工管理措施 一、生产计划管理 1、按工程总工期要求,用施工进度计划统筹(网络)图进行控制,安排好每个作业组的工作,组织好各工序间的衔接,结合现场的实际情况,经常调整平衡,用大计划指导小计划,用小计划保证大计划的实现。 2、做好施工日记,绘制实际进度图表,使各级管理人员随时能够了解掌握施工进度,并与统筹图对照检查施工计划的执行情况。 3、作业施工现场的平面管理工作,材料与设备堆放整齐有序,保证施工道路畅通无阻。 4、配合进度,安排专职修理人员对工程各种机械设备检查维修。

5、主要施工用料水泥、木材、砂、石应有较大的储备,避免供不应求。 二、安全生产管理 1、成立本工程安全生产领导小组,建立健全安全生产责任制。 2、贯彻执行以下规范、规定、标准及有关文件: ⑴《建筑施工安全检查评分标准》 ⑵《施工现场临时用电安全技术规范》 ⑶《建设工程施工现场管理规定》 3、工地安排专职安全员每日巡回检查施工情况,工地有安全检查记录,对检查出的责任落实到人,限期整改,工程处每半个月在工地进行全面检查一次,公司每月检查一次。 4、坚持进行安全教育,新工人进入工地进行教育,变换工种进行教育,危险作业环境进行特殊交底教育。 5、实行奖罚并重制度,表扬奖励先进,惩罚促进后进,发生事故,采取"三不放过"。 三、技术质量管理 1、健全质量保证体系,质量责任落实到人,工地配专职
