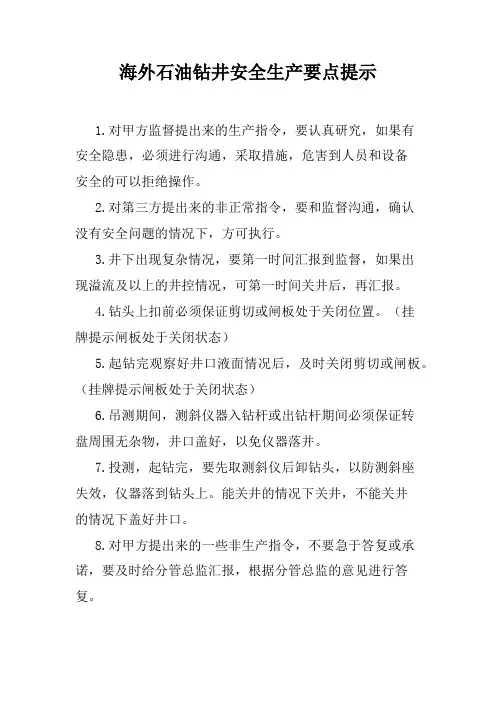

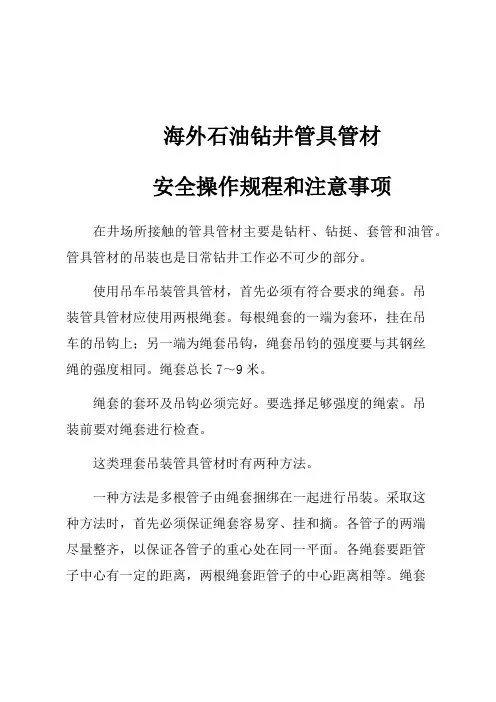

海外石油钻井下套管与固井安全注意事项

海外石油钻井下套管与固井安全注意事项
海外石油钻井下套管与固井安全注意事项

海外石油钻井

下套管与固井安全操作规程

一、下管套

下套管的方法有多种。目前,国际上普遍采用的是得

克萨斯绳索法。这种方法操作简单、工作效率高而又安全;其特殊之处就是套管扣吊卡及扶正在套管扶正台处进行、

从场地上拉套管利用游车、单根提升吊卡,而不用猫头或

吊车、我们推荐采用得克萨斯绳索法下套管。

无论采用哪种下套管方法,其整个过程的安全注意事

项基本相同。首先,下套管的安全注意事项与下钻杆的基

本相同。下套管需要特别注意的是要安全地从场地上拉套

管和正确使用套管扶正台。

下套管前,必须做好充分准备。准备好的绳套、绳环等,其端部应固定牢靠,长度应适中,无破损或断丝并保

证强度。套管扶正台或临时搭成的工作台应固定牢靠,整

个台面任何处都能承受2000牛顿的力,扶正台上的栏杆应

完好无损,其要求与二层平台栏杆相同。

要认真检查游动系统、死活绳头,保证完好并能承受

所下套管可能遇到的最大负荷。刹车应灵活。检查并润滑

套管钳和套管吊卡。尤其是下尺寸较大、较深的套管,更

要引起高度重视。

下套管前的最后一次起钻期间,要注意把钻具均匀、

紧凑地摆放在钻杆盒上,以使钻台通往大门坡道留有足够

大的通道。

钻台大门坡道口的两边应有两根具有足够强度的兜绳桩。兜绳桩根牢牢地焊接在钻台上。桩柱螺纹与桩根连紧;桩高1—1.2米S桩柱上端应有便于绑缠兜绳的小环。兜绳

的一端绑在一根桩柱上;另一端缠在另一根桩柱上。

当套管公接头将到达钻台面时,司销操作必须放慢;

套管公接头到钻台面时,卸护丝动作要快,卸护丝的手在

护丝两边转动而不得伸到护丝端面,以免摆动的套管与钻

台面接触砸到手。缠在立桩一端的兜绳要慢慢松开。兜绳

的长度要够,但要注意不能缠到人。

夜间下套管时。要有充分的照明。注意场地与钻台之

间的联络。任何人都要注意避开大门跑道、大门坡道及其

周围。套管护丝不得随便往钻台下面甩,应由适当强度的

棕绳串好,用气动或电动绞车放至钻台下面在钻台上扣吊

卡时,周围的人要躲开。

在套管扶正台或临时工作台上扣吊卡时,要注意与司

钻的配合。千万注意,套管扣上好后才能摘开单根提升吊卡,扣上套管吊卡。

在套管扶正台或临时工作台上工作的人,要系好安全带.安全带的尾绳要来牢牢地绑在井架上,而不是扶正台

的栏杆上。扶正台上所有零散小件应清除干净、扶正台电

动绞车工作应正常,刹车在调整好后的位置刹死。

往套管内灌钻井液时,应使用专门的灌钻井液管线,

灌钻井液管线的压力要低。灌钻井液时注意使钻井液不要

洒到钻台上。

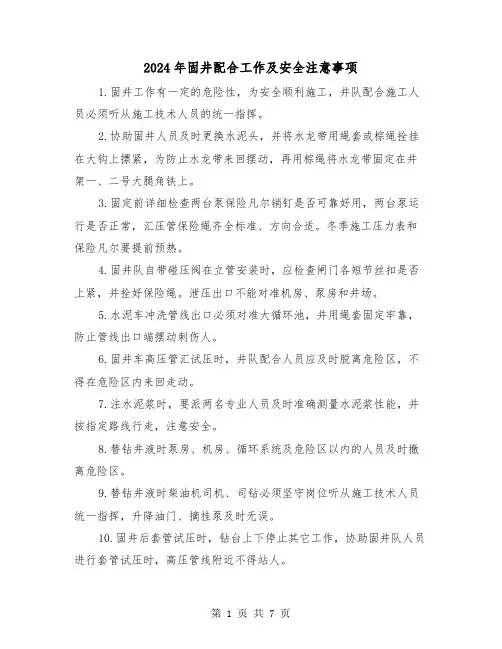

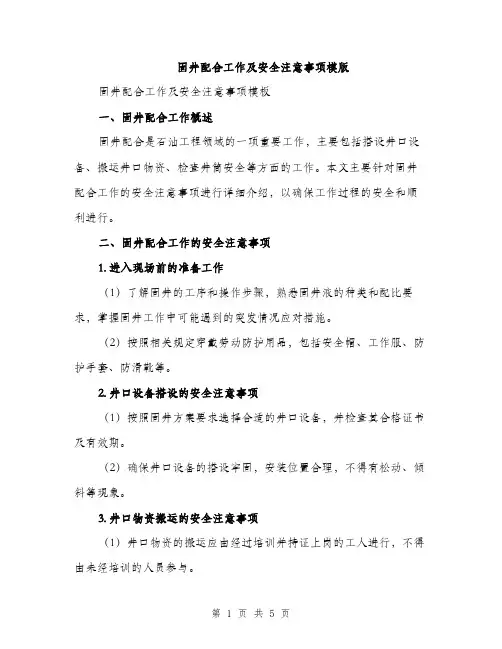

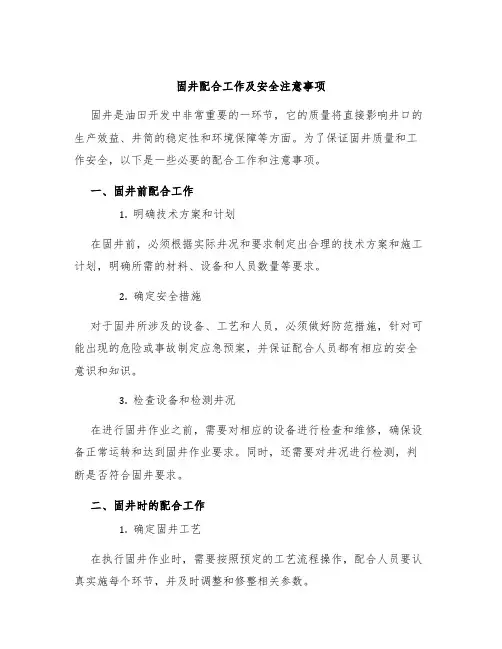

二、固井

固井时,井队人员要注意与固井公司人员密切配合,

服从统一指挥.固井管线要固定牢靠。固井管线为高压管线,应用钢锭缠紧在牢靠的物体上。

固井管线看起来很繁杂,在实施注水泥作业前,应对

每根管线都进行认真检查。管线不得泄漏,连接应正确。

在用锤子敲打由壬上扣时,要注意别碰到周围的人。

周围的人也应让开。

在注水泥过程中,所有的人都要避开注水泥高压管线,尤其是高压管线转弯处。

下套管及固井前,建议召开一个安全生产会,使每个人都知道自己应干什么、应采取哪些安全措施及如何相互配合。

石油工作者必备--下套管与固井

193.什么是插入式固井? 答:插入式固井一般是在下大直径的套管时进行。套管下完后,在钻杆下边接一个插入接头,然后把钻具下入套管内。下完钻后,再把插入接头插在套管下边的插入座里边。水泥浆通过钻杆经插入座和引鞋返出,入环空。这就是插入式固井。 194.插入式固井与普通固井相比具有那些优点? 答:其优点主要是:1缩水注水泥浆时间和替钻井液时间;2可以有效地防止水泥浆与钻井液在套管内发生混浆;3由于水泥浆只经过钻杆,因此可以有效地防止套管灌“香肠”。 195.进行插入式固井都要做好哪些准备工作? 答:除做好普通固井的准备工作外,还要做好下列四项准备工作:1准备一套插入座与插入接头,并注意检查插入接头的密封圈是否完好,与插入座的内径是否匹配;2准备一个与钻杆外径和套管内径相匹配的扶正器,目前现场上主要用两种尺寸,和;3准备一块下钻杆时放在套管接箍上的钻杆吊卡垫叉,目前现场上也只用两种和;4为节约时间,防止固井前开泵困难在开钻之前,最好先把固井时用的钻杆接成立柱,以便下完套管后即可顺利下钻。 196.下套管之前都应该做好哪些准备工作? 答:1井眼准备,认真进行通井或划眼,处理好钻井液,保证下套管畅通无阻;2工具准备,包括套管吊卡,套管大钳(或钳头),灌钻井液管线及配合接头,管线上的控制闸门,遇阻时用的循环接头,相应尺寸的套管头及卡瓦,上扣用的旋绳及吊套管的绳索,套管扶正台及配件等;3材料准备,主要有水泥添加剂和水泥,备足固井用水;4技术措施准备,计算好水泥用量及替钻井液量,做好稠化及凝固试验,订好施工步骤;5设备准备,除固井车、供水车之外,井队的两大泵也必须完好,保证注灰、循环或钻井液时不出任何故障。 197.5"油层套管和技术套管在结构上都有哪些不同之处? 答:5"油层套管结构是:5"生铁引鞋+1或2个单根+回压凡尔+套管根数+磁性定位短节+套管数根至井口。 技术套管结构是:可钻式引鞋(有时内装回压凡尔)+1或2个单根+可钻式回压凡尔+套管根数+分级箍(有时也可不加)+套管数根至井口。 它们的不同之处就是:套管有时装有双级固井用的分级箍,而无磁性定位短节,所用回压凡尔一般都是可钻的,不必用磨鞋磨。5"油层套管多装一个磁性定位短节所用引鞋和回压凡尔一般都是不可钻的。不论是5"油层套管还是技术套管,在套管柱上都要装扶正器。

固井对钻井要求

需要钻井单位配合内容 1)井底发生漏失的井,固井前进行堵漏作业,堵漏后要求做地层承压试验,满足水泥浆上返要求; 2)井队提供真实地破试验数据,钻进过程中发生漏失和堵漏情况,下套管前按照工程设计要求做地层承压试验; 3)严格按照规范进行通井、下套管、循环洗井等工作,为固井提供一个良好的井眼; 4)为保证固井套管居中度,177.8mm技术套管要求目的层每3根安放一个弹性扶正器,非目的层每10根安放一个弹性扶正器;139.7mm套管目的层每3根安放一个树脂扶正器,非目的层段每10根安放一个弹性扶正器。由于2019年测井新添SBT测井项目,对套管居中度要求较高,因此井队严格按照要求加放扶正器; 5)下套管过程及中途循环过程发生漏失、遇阻等复杂情况,井队记录好套管下入位置,漏失情况,及时汇报; 6)固井前循环期间,若发生漏失,钻井队及时请示甲方下一步施工方案;若无法建立循环的井,经甲方批准后采取正注反挤技术措施,井队提供不少于30m3的泥浆,用于大排量冲刷目的层井段; 7)固井前循环要求:套管到位后,小排量低泵压顶通,0.3-0.5m3/min小排量循环出环空泥浆量,泵压和排量稳定的情况下逐步提升排量,达到循环泥浆上返速度不低于1.2m/s,原则上循环时间不低于2个循环周,循环过程中调整钻井液性能,在保证钻井液密度波动在±0.02g/cm3基础上,降低粘度至45-50s,钻井液循环均匀,循环压力稳定,振动筛无泥饼、岩屑后进行固井施工; 8)固井前,井队保证备水充足,满足固井施工要求,备好多余泥浆罐收集固井返出的泥浆和水泥浆; 9)按设计要求生产套管固井,替浆采取清水替浆,井队提前清洗泥浆罐,做好备水准备,按设计排量替浆,若井队因泥浆罐无法单独隔离储备清水,导致无法实现大泵替清水,需提前告知固井队,经固井队更改固井方案,经甲方审批后采用双车替浆; 10)固井期间,井队电工现场值班,保证供电连续;

下套管和固井作业

下套管和固井作业 1 下套管作业 1.1 下套管准备 1.1.1 进入井场的套管按下井顺序进行卸车,卸车一律用抓管机或吊车进行(卸套管时作业人员要站在安全位置)。用吊车进行卸套管作业时要办理三级作业许可,并组织召开相关作业人员交底分工会。将套管在管架上分层摆放(不超过三层),用管架挡销或铁丝捆绑固定好套管。 1.1.2 钻井队技术员与工程监督共同对到井套管进行验收,并清点到井套管的数量,逐根进行登记。 1.1.3 钻井队负责对到井的套管(包括短套管、联顶节)进行逐根通径,采取气驱通径规通套管时,严禁人员处于套管通径规出口前方,控制好气量大小;技术员负责对到井的套管(包括短套管)进行丈量和编号(丈量人员要选好站位,防坠落伤害)。 1.1.4 钻井队技术员负责对到井的下套管工具及附件进行验收;作业人员准备好套管密封脂。 1.1.5 接好灌钻井液装置,备好套管与方钻杆变扣接头。 1.1.6 装好井口装置,未安装环形防喷器的井应换装套管闸板芯子;检查地面所有的设备符合要求。 1.1.7 安装好专用套管液压大钳。 1.1.8 准备φ25.4mm长度15m的扶正棕绳一根;φ15.9mm长度10m绳套1根;专用吊带2根。 1.1.9 在钻台大门处拴一根φ25.4mm长度合适的防碰兜绳;装好猫道套管防滑装置。 1.1.10 钻井队长组织作业人员进行作业前安全分析,共同识别装、下套管作业过程中存在的风险,以及防范措施,办理三级作业许可,进行下套管作业安全、技术措施交底,并分工明确,尤其要明确在使用气动绞车提升套管入鼠洞过程中,防止钢丝绳、套管等刮碰吊卡活门的措施。 1.1.11 冬季下套管作业时,应对地面高压管线、立管、水龙带、泥浆泵、灌浆管线等采取防冻措施。距离套管母接头1.5m内除霜、除雪。

海外石油钻井下套管与固井安全注意事项

海外石油钻井 下套管与固井安全操作规程 一、下管套 下套管的方法有多种。目前,国际上普遍采用的是得 克萨斯绳索法。这种方法操作简单、工作效率高而又安全;其特殊之处就是套管扣吊卡及扶正在套管扶正台处进行、 从场地上拉套管利用游车、单根提升吊卡,而不用猫头或 吊车、我们推荐采用得克萨斯绳索法下套管。 无论采用哪种下套管方法,其整个过程的安全注意事 项基本相同。首先,下套管的安全注意事项与下钻杆的基 本相同。下套管需要特别注意的是要安全地从场地上拉套 管和正确使用套管扶正台。 下套管前,必须做好充分准备。准备好的绳套、绳环等,其端部应固定牢靠,长度应适中,无破损或断丝并保 证强度。套管扶正台或临时搭成的工作台应固定牢靠,整 个台面任何处都能承受2000牛顿的力,扶正台上的栏杆应 完好无损,其要求与二层平台栏杆相同。 要认真检查游动系统、死活绳头,保证完好并能承受 所下套管可能遇到的最大负荷。刹车应灵活。检查并润滑

套管钳和套管吊卡。尤其是下尺寸较大、较深的套管,更 要引起高度重视。 下套管前的最后一次起钻期间,要注意把钻具均匀、 紧凑地摆放在钻杆盒上,以使钻台通往大门坡道留有足够 大的通道。 钻台大门坡道口的两边应有两根具有足够强度的兜绳桩。兜绳桩根牢牢地焊接在钻台上。桩柱螺纹与桩根连紧;桩高1—1.2米S桩柱上端应有便于绑缠兜绳的小环。兜绳 的一端绑在一根桩柱上;另一端缠在另一根桩柱上。 当套管公接头将到达钻台面时,司销操作必须放慢; 套管公接头到钻台面时,卸护丝动作要快,卸护丝的手在 护丝两边转动而不得伸到护丝端面,以免摆动的套管与钻 台面接触砸到手。缠在立桩一端的兜绳要慢慢松开。兜绳 的长度要够,但要注意不能缠到人。 夜间下套管时。要有充分的照明。注意场地与钻台之 间的联络。任何人都要注意避开大门跑道、大门坡道及其 周围。套管护丝不得随便往钻台下面甩,应由适当强度的 棕绳串好,用气动或电动绞车放至钻台下面在钻台上扣吊 卡时,周围的人要躲开。

固井技术规定

固井技术规定 第一章总则 第一条固井是钻井工程的关键环节,其质量好坏不仅关系到钻井工程的成败和油气井的寿命,而且影响到油气田勘探开发的整体效果。为保证固井工程质量,特制定本规定。 第二条固井工程必须从设计、准备、施工、检验四个环节严格把关,采用适合地质特点及各种井型的先进固井工艺技术,确保质量,达到安全、可靠、经济。 第三条固井作业必须按固井设计执行,否则不得施工。 第二章固井设计 第一节设计格式与审批 第四条固井设计格式按勘探与生产分公司发布的《xx井xx套(尾)管固井设计》要求执行。 第五条固井审批程序按勘探与生产分公司发布的《中油股份公司勘探与生产工程技术管理办法》执行。 第二节套管柱强度要求 第六条套管柱强度设计方法SY/5322-2000执行。其中,在高压气井和超深井的强度设计时,必须考虑密封因素。 对安全系数的要求见下表数据。 系数名称安全系数 抗挤安全系数≥1.125 抗内压安全系数≥1.10

抗拉安全系数管体屈服强度≥1.25 螺纹连接强度直径244.5mm及以上套管≥1.6 直径244.5mm以下套管≥1.8 第七章套管柱抗挤载荷计算在正常情况下按已知产层压力梯度、钻井液压力梯度或预测地层孔隙压力值计算。遇到盐岩层等特殊地层时,该井段套管抗挤载荷计算取上覆地层压力梯度值,且该段高强度套管柱长度在盐岩层段上下至少附加50m 第八条套管柱强度设计应考虑热采高温注蒸汽过程中套管受循环热应力的影响。 第九条对含有硫化氢等酸性气体井的套管柱强度设计,在材质选择上应明确提出抗酸性气体腐蚀的要求。有关压裂酸化、注水、开采方面对套管柱的技术要求,应由采油和地质部门在区块开发方案中提出,作为设计依据。 第三节冲洗液、隔离液和水泥浆要求 第十条冲洗液及隔离液 1、使用量:在不造成油气侵及垮塌的原则下,一般占环空高度的300~500m。 2、性能要求:冲洗液和隔离液能有效冲洗、稀释、隔离、缓冲钻井液,与钻井液及水泥浆具有良好的相容性,并能控制失水量,不腐蚀套管,不影响水泥环的胶结强度。 第十一条水泥浆试验按SY/T5546-92执行,试验内容主要包括:密度、稠化时间、滤失水、流变性能、抗压强度等。

深井固井井眼准备及下套管技术

深井固井井眼准备及下套管技术 川庆钻探工程公司工程技术处二0一0年七月二十七日

第一部分井眼准备及下套管技术 一、井眼准备 川渝地区地质构造复杂,地层承压能力低及井漏普遍存在,为确保套管柱下入和注水泥施工的安全顺利进行,因此井眼准备是下套管及注水泥施工作业前的最重要的工作之一。 1、地层承压能力试验 固井施工作业前应了解和掌握地层的三条压力曲线,即地层压力、地层漏失压力和地层破裂压力,固井施工最理想状态是使整个管柱环空当量液柱压力,大于地层压力而小于地层漏失压力,上述几条压力曲线是设计固井施工参数(水泥浆密度、注替排量等)的最重要依据。地层压力和地层破裂压力可通过钻井设计和实钻资料了解和掌握,而地层漏失压力多数情况下不得而知,常常需要对地层做承压试验来了解。在下套管作业前,通常采用三种方式对地层进行承压试验,即井口憋回压(其前提条件:在不发生静止井漏或循环井漏的情况下,井内静液柱压力与憋压值之和折算为当量泥浆密度应小于上层套管鞋处地层破裂压力梯度,否则不能采用)、加重钻井液摸拟固井施工压力和加大循环排量摸拟固井施工压力,或上述几种的综合应用,如龙岗构造、九龙山构造、七里北构造等各构造的井普遍进行了承压试验,根据试压结果最终确定施工方案和施工主要参数。 2、堵漏及提高地层承压能力

为了满足固井施工安全和固井质量要求,对于实钻中发生井漏和承压试验发生漏失的井,都必须进行堵漏作业。针对不同漏失性质分别采取颗粒级配的复合堵漏材料、随钻堵漏材料和注水泥堵漏等多种方法。九龙山构造的龙16井、龙17井和铁山坡构造的坡1-X2井等在下生产套管前,都耗费了大量物力、财力进行了长达数十天的堵漏及提高地层承压能力工作。 3、钻井液性能处理及循环 固井施工作业前,钻井液性能是否得到优化处理和调整以及充分有效的循环对于固井作业安全和提高固井质量的严重影响愈来愈受到固井界工程技术人员的高度重视。充分认识到钻井与固井是两套不同的钻井液性能要求,钻井主要重视钻井液对砂屑的携带、悬浮和对井壁保护的能力,而固井则要求其具有较低的粘切和屈服值,使其易于被顶替;注水泥前对钻井液充分有效的循环有助于破坏其结构力、改善其流动性和对井筒的清洁、净化,更有利于确保施工安全和进一步提高水泥浆顶替效率。固井施工设计中即规范了固井对钻井液性能和钻井液的循环要求,彻底改变了以前固井前不管泥浆性能好坏,下完套管开泵正常即施工的习惯做法。 4、通井 针对目前川渝地区所钻直井、定向井、水平井及井身结构情况,按照摸拟入井套管柱的刚性、尺寸的原则,规范和制定了从

钻井队通井、下套管技术措施(新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 钻井队通井、下套管技术措施(新 版)

钻井队通井、下套管技术措施(新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 一、通井技术措施 1、钻具结构以8寸井眼为例:应用215.9mm钻头+扶正器+钻铤+加重钻杆+钻杆的钻具结构通井(扶正器大小和加放位置根据现场井下实际情况定),下钻中途,避开造斜井段和薄弱易漏地层打通循环钻井液。 2、在斜井段要严格控制下钻速度,遇阻严禁硬压强下,开泵循环划眼通过,以上提下放为主,避免划出新井眼。 3、下钻到井底后,先小排量平稳开泵,待井下情况正常后再逐渐增大至正常钻进排量充分循环钻井液,循环清洗井眼时间不少于2周,震动筛处无明显岩屑;循环过程中,严密监视钻井液性能变化,起钻前,要循环观察有无油气侵,并停泵观察有无溢流,确认井下无溢流后方可起钻。起钻前在斜井段打入加润滑剂的钻井液封闭斜井段。 4、起钻前搞好短起下作业,达到不阻不卡,确保井眼畅通;起钻过程中,在油层井段严禁使用高速档,防止抽汲诱发溢流或井喷。

下套管及固井要求

下套管及固井作业的规定 (试行) 油气勘探公司 钻井工程部

下套管及固井作业的规定 一、总则 为进一步加强落实套管使用管理规定,严格执行下套管各项技术措施,提高安全意识,把井下安全、工程质量、规范操作放在第一位,杜绝违章指挥、违章操作,确保下套管及固井质量,现制定下套管及固井作业有关规定。 二、职责 (一)钻井队 1套管、附件准备及验收 1.1套管到井后,井队技术员应及时清点送井套管、短套管及套管附件,检查其数量、型号是否与送井清单一致;套管和套管附件送井时要有检验合格证和检验记录。钻井队技术员应收集好套管及附件合格证备查。送井套管公扣和母扣端必须戴齐护丝,以防止碰坏丝扣。 1.2逐根清洗并检查套管及附件的丝扣。 1.3下套管工具必须完好,套管吊卡应有明显标记,不能与钻杆吊卡混用。 1.4对所送套管要复查套管丝扣、壁厚、钢级,由工程技术员组织丈量(套管长度不含公扣长度,长圆扣套管从公扣根部起丈量,特殊扣套管从“Δ”标记处起丈量)套管,将套管长度用红漆标记在套管本体上,数据要求两对口。按入井顺序编排套管,检查累计的套管长度是否满足井深要求,入井套管和剩余套管分开摆放,将不下的套管用棕绳捆绑,作好标记,

并与套管数据复核一致。联顶节长度必须符合井架底座高度要求,两端丝扣抹黄油戴护丝保护好,避免挤压变形。 1.5对送井套管在井场上逐根通内径,内径规尺寸标准见表。并记录通内径情况,由操作者签字。 检查工具质量。 1.7计算套管数据时,要确保浮箍位置低于要求人工井底位置不小于5米。工程技术员必须清楚套管总数、入井根数、剩余根数及入井套管的编排顺序。套管长度输入计算机后必须打印出来与实际的长度、位置相校核并确认一致,坚决杜绝将长度、顺序输错导致的严重质量事故。 1.8套管原始记录在测三样前必须保留。 2设备及其它准备 2.1在完井电测期间,钻井队要对设备进行一次全面检查,保证在通井划眼、下套管及固井施工期间设备连续运转,确保各项工序连续进行。 2.2合理安排通井下套管固井时间,下完套管循环2~3周必须固井,不能长时间循环,影响固井质量。 2.3电测完后,测井队及时将数据送钻井工程部技术科。固井队及时到技术科取完井电测井径数据和实际地质分层,便于及时计算灰量组织装灰。 3井眼准备 3.1钻井过程要确保井眼规则,无大肚子井眼,防止井径扩大率和全角变化率超标,影响套管的顺利下入和固井质量。 3.2钻井液性能应能保证井壁稳定、井眼干净、无油气侵和无漏失,符

尾管及双级固井技术

尾管及双级固井技术 前言 尾管固井、双级固井较常规固井而言属于特殊固井工艺技术,它们均是依靠专用的井下工具附件,通过特殊的施工工艺达到固井的目的。 尾管主要是指其顶部低于井口的套管柱,它的管柱主体包括套管(筛管)部分和钻杆等下入工具部分,它的完井方式为射孔完成和筛管完成。 1、尾管分类 1)按应用目的分类 ①中间尾管(又称技术尾管或钻井尾管) 这类尾管常用于深井。它的目的同中间套管一样,主要用以封隔漏失、封隔高低压地层、封隔不稳定地层(坍塌、塑性等),保证钻井顺利,如果下部再下尾管时它也起生产套管的作用。 ②生产尾管(油层尾管) 用以封隔油气层,建立油气生产通道,可以节省套管,减轻钻机负荷,降低套管的钢级、壁厚和螺纹等级要求。 ③保护性尾管(短回接尾管) 可以将原有尾管回接到井内任何位置,它主要起修复保护作用。 ④回接尾管 通过回接装置将原尾管回接并延伸到井口,它在修复、保护原有套管的基础上,为井内提供一层全新的套管柱,提高套管的防腐、耐压能力。 2)按悬挂器类型分类 尾管悬挂器是将尾管下入井内,座挂在上层套管下部的预定位置上,并能完成固井施工作业的特殊固井井下工具。尾管固井作业的顺利、成功与否,在很大程度上取决于尾管悬挂器设计和使用的科学性、合理性和可靠性。具体的要求是:下得去、

挂得住、倒得开、可回接,并具有满足施工的流通通道。根据尾管悬挂器设计原理、工具结构和座挂原理的不同,它又可以分为机械式和液动式两种,而目前常用的是液压式这种悬挂器主要是依靠专门的结构附件,通过井内蹩压来实现尾管座挂,可用于任何井型(直井、定向井)。 2、液压悬挂器主要结构及附件 1)悬挂器主要由两部分组成:悬挂器本体和送入工具 本体:锥体、液压缸、活塞、剪切销钉、推进杆、卡瓦、回接筒、扶正块等。如果是双液缸的,卡瓦分上卡瓦和下卡瓦等,只能一次性使用。 送入工具:提升短节、变扣接头、倒扣螺母、中心管等组成,可以回收,检修后可重复使用。 2) 配套使用的附件:浮鞋、浮箍、球座短节、大小胶塞及铜球 3)悬挂器主要规格: φ339.7mm×φ244.5mm φ244.5mm×φ177.8mm/139.7mm、 φ177.8mm×φ127mm/114.3mm 3、液压式悬挂器的使用原理(以DYX-A型为例) 投球蹩压后,压力通过液体压进流孔作用于活塞上,当液体压力增至11-12Mpa时,剪断液压缸销钉,液压推动活塞上行,活塞带动推杆及卡瓦上升至锥体,使尾管卡紧并固定在上层套管上,实现座挂。当一次座挂不成时,可以重新座挂,否则就要将尾管下入至井底,进行固井。 4、性能特点 ①液压控制实施座挂,可用于多种井况。 ②胶塞球座均设计锁紧装置,碰压可防止回移,且具有良好的可钻性。 ③密封总成利用“W”形多组合密封,双向密封性能好。 ④悬挂器上下均配有扶正环,可以保证扶正效果。又可以保护液缸、卡瓦不受损伤。

《完井与井下作业》第2阶段在线作业2020

《完井与井下作业》第2阶段在线作业2020 试卷要求: 答题要求: 判断下列说法是否正确 1(5.0分) 孔隙型岩石的渗透性与孔隙度无关。 ?A) 正确 ?B) 错误 错误 2(5.0分) 侧钻井眼的钻头可采用偏心钻头,故钻出的井筒是常规井眼尺寸。 ?A) 正确 ?B) 错误

错误 3(5.0分) 对接法适用于套管破漏较浅、损坏较少、对接位置以上地层结构较 好、不坍塌的情况。 ?A) 正确 ?B) 错误 正确 4(5.0分) 低渗透储集层的完井中一定要用下套管固井,将低渗透层射开的完 井方法。 ?A) 正确 ?B) 错误

正确 5(5.0分) 负压射孔时不会产生对产层的液体污染。 ?A) 正确 ?B) 错误 错误 6(5.0分) 大位移井是指井的水平位移与井的垂深之比等于或大于2的定向井。 ?A) 正确 ?B) 错误

正确 7(5.0分) 聚合物射孔液主要用于可能产生严重漏失(裂缝)或滤失(如高渗透)以 及射孔压差较大、速敏较严重的油层。 ?A) 正确 ?B) 错误 正确 8(5.0分) 裂缝型岩石的渗透性是指流体流过裂缝的能力。 ?A) 正确 ?B) 错误 正确

9(5.0分) 化学防砂是将化学药剂注入地层,把疏松的地层砂胶结起来,形成 具有一定强度和渗透性的挡砂屏障。 ?A) 正确 ?B) 错误 正确 10(5.0分) 低渗透层在射孔时,应使用较高的射孔密度,深度要深(至少应在3 00 mm),较小直径的射孔孔径。 ?A) 正确 ?B) 错误 正确

11(5.0分) 分支井的主井筒和分支井用水泥封固,各层压力分隔,接合点及分 支井段为机械支撑,分支井可再次进入,可合采或分采,该种完井 方式称为五级完井。 ?A) 正确 ?B) 错误 正确 12(5.0分) 管内砾石充填完井的基本方式为在井中下套管固井,然后射孔。在 井中的出砂井段再下筛管,在筛管与套管的环形空间充填砾石。 ?A) 正确 ?B) 错误 正确

双级固井

2、双级注水泥固井设计 构造位置:施工井队: ╳╳井Ф244.5mm技术套管双级 固井施工设计 ╳╳固井队 年月日 ××井Фmm技术套管双级固井施工设计 一、基本数据 二、井眼状况 1、井身结构

1、起下钻遇阻、遇卡与落物: 2、钻进过程中垮塌与漏失: 3、油气水显示(溢流、井涌、井喷、油气上窜速度等) 4、其它: 三、地质资料

四、本次固井目的和方法 1、质量目标:封固低压层长裸眼段,为下步钻进揭开盐层创造有利条件; 2、方法:采用双级注水泥浆固井,双级箍位置选择在m左右致密稳定层段 第一级水泥浆返深m左右,水泥塞长度设计50m; 第二级水泥浆返至m。 五、固井难点与主要技术措施 固井难点: 1、钻遇多个油气显示层,有一定的防气窜难度。 2、注入水泥浆量及替浆量大,施工时间长,对设备性能要求高; 3、套管重量大,在下套管后期套管接箍容易变形、钻机负荷较大; 4、大尺寸套管固井,水泥浆顶替效率不易保证,且容易窜槽,固井质量难以保证; 5、二级充填水泥浆与常规水泥浆易发生置换,影响固井质量; 6、封固段长,套管内外静液柱压差较大,会导致施工中替浆泵压过高,对井队循环系统要求较高;同时浮鞋、浮箍承受的反向压力较大。 固井主要技术措施: 采用双卡盘和液压套管钳进行下套管作业; 采用性能良好的浮鞋、浮箍; 严格按设计下入扶正器,保证套管居中度〉66.7%; 最后m套管可不灌浆,以减小钻机负荷; 5、为了保证有效提高油气显示地层的固井质量,一级尾浆返高m,优选双级箍安放位置在m左右; 6、采用化学冲洗液,提高胶结界面的清洁度,同时改变流态,有效提高固井质量; 7、井队检查保养好两台泥浆泵,以保证替浆所需的排量和最后碰压时的泵压,并保证施工的连续性; 8、为提高固井质量,优选注、替水泥浆施工参数(密度、排量、用量和压力); 9、二级固井,中间段用低密度水泥浆作为充填水泥浆,减小静液柱压力,防止漏失; 10、替入部分重浆,降低替浆过程的压力,防止高泵压; 11、替浆时采用流量计、泥浆罐以及录井泵冲三方计量,替浆过程中随时进行校核,最终以 泥浆罐计量为准。 六、管柱强度校核与扶正器安放位置 1、套管串设计 浮鞋+2根套管+浮箍+2根套管+挠性塞座+套管组合+1#定位短节+套管组合+2#定位短节+套管组合+3#定位短节+套管组合+双级箍+套管组合+套管组合+水泥头 注:1、附件均为API偏梯扣。 2、定位短节的具体数量和位置由录井队确定。 2 1

固井复杂问题

固井复杂问题 固井作业不仅关系到油气井能否顺利完成,影响投产后油气井质量的好坏、油气井寿命的长短及油气井产量的高低,而且其成本在整个钻井工程中也占有很大的密度(占20%~30%)。固井技术发展的目标一直围绕如何进一步提高固井质量及减少固井事故等。固井又是一个系统工程,影响因素复杂多样,具有其特殊性,主要表现在以下几个方面: (1)固井作业是一个一次性工程,如质量不合格,即使采用挤水泥等补救方法也难以取得良好的效果。 (2)固井作业是一项系统工程、隐蔽性作业,涉及到材料、流体、化学、机械、力学等多种学科,施工时未知因素多,风险大。 (3)固井作业施工时间短,工作量大,技术性强,费用高。 因此,要求固井作业要精心设计、精心准备、精心施工,并要有较完备的预防固井复杂情况的预处理方案,确保优质高效地完成固井作业。 固井作业涉及套管、水泥浆浆体性能设计、注水泥现场施工、水泥胶结质量等方面,为此,固井复杂问题和事故也可以分为以下几类。第一类:套管及下套管复杂情况,包括下套管阻卡、套管断裂、套管泄漏、套管挤毁、套管附件和工具失败、下套管后漏失或循环不通等。 第二类:水泥浆浆体性能事故,包括水泥浆闪凝、水泥浆触变性、水泥浆过度缓凝等。

第三类:注水泥现场施工复杂情况,包括注水泥漏失、环空堵塞、注水泥替空等复杂情况和事故。 第四类:水泥胶结质量复杂情况,包括油气水层漏封、水泥胶结质量差、环空气(水)窜等。 下面就上述固井复杂情况及事故发生的主要原因及预防、处理方法分别加以论述。 1、下套管复杂情况 1、1套管阻卡 套管阻卡一般可分为以下三类:一是套管粘吸卡,二是井眼缩经卡,三是井眼坍塌或砂桥卡。 1)管阻卡的原因及影响因素 1.套管粘吸卡是由于套管的外径往往大于钻杆的外径,套管与井壁的接触面积大于钻杆的接触面积,上扣时间要大于钻杆的上扣时间,且下套管时又难以旋转,因此,卡套管的发生机率较大。 2.井眼缩径卡套管是由于井眼不稳定,特别是钻遇蠕动性岩盐层或由于钻井夜性能不好形成较厚的假泥饼,导致井眼缩径,造成缩径卡套管事故。 3.井眼坍塌或砂桥卡套管是在下套管过程中或下套管结束后发生井眼坍塌或形成砂桥造成卡套管事故。 4.下套管前没有认真通井,对缩径段没有很好地划眼,易造成卡套管事故。 5.下套管作业没有认真准备(包括组织、工具等),造成下套管时间

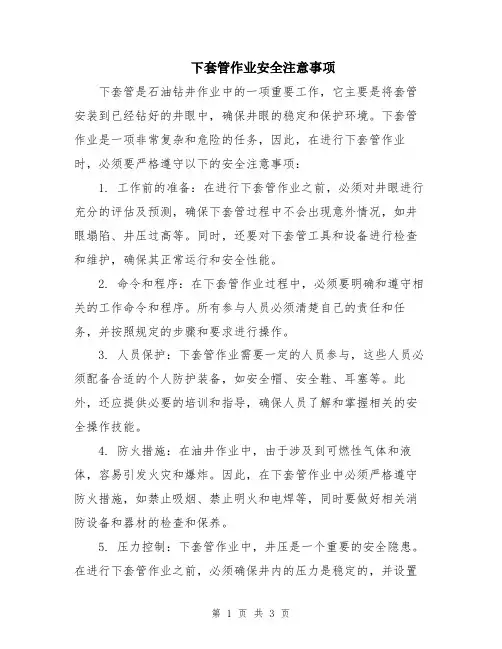

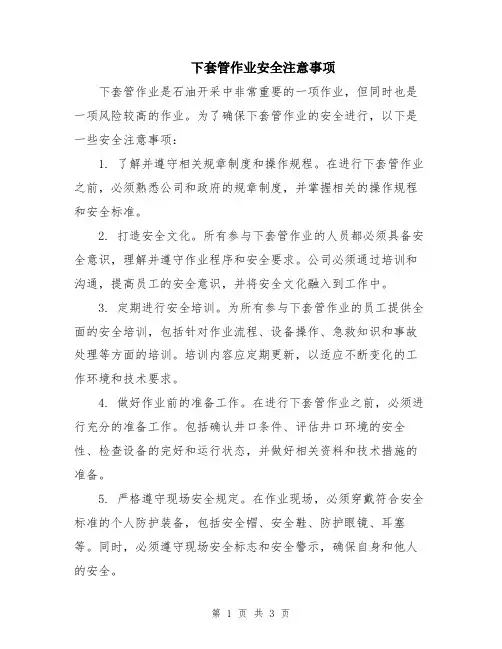

下套管作业安全措施.docx

下套管作业安全措施 1目的 为了保证下油气层套管作业的顺利进行,保护施工人员不受伤害,特制定本作业指导书。2范围 适用于重庆钻井分公司所属井队下油层(技术)套管作业。 3岗位要求 4岗位职责 5作业程序 危害识5.1下套管前的准备 5.1.1人员组织 5.1.1.1在下套管前由值班干部组织召开会议,进行人员分工,交待技术要求和安全措施,进行识别和风险评价。 5.1.1.2下套管作业时,井队安全员必须在现场进行安全监控。 5.1.1.3各岗位应按规定穿戴好劳保用品。 5.1.1.4各岗位操作应按SY5974—94《钻井作业安全规程》中4.3.2的规定执行。 5.1.2套管、工具的准备 5.1.2.1套管到井队后,井队技术人员根据交接单据对套管进行验收,组织对套管进行清洗丝扣、丈量、挑选,用符合标准的通径规进行通内径,将合格套管按下井顺序进行编号,涂匀套管密封脂;将复查不合格的套管涂上明显标记,并与合格套管分开,计算复查准确无误。 5.1.2.2用气通套管内径时,气管线两端固定牢固,防止蹩掉伤人,通径规出口端正面不准站人。 5.1.2.3由技术人员检查验收送井的下套管工具,规格准确、丝扣完好、灵活好用、配件齐全。 5.1.2.4由技术员检查套管下部结构及附件,并组织将下部结构粘胶。 5.1.3设备的准备 5.1.3.2 由司钻负责对顶驱系统、刹车系统、防碰天车、钢丝绳、死绳固定器等进行检查和整改。 5.1.3.3由副司钻负责对钻井泵和循环系统、灌泥浆管线、闸门进行检修保养。 5.1.3.4由井架工负责绑牢井架上的钻杆、钻铤,对天车、气动绞车、井架和底座、悬吊滑轮等润滑、固定、连接螺栓和销钉、钢丝绳磨损等情况进行检查保养。

超深井下套管固井技术

超深井下套管固井技术 摘要:随着勘探开发的不断深入,深井、超深井数量越来越多,套管的下深也越来越大,对下套管技术也提出了越来越高的要求。在各次下套管前,认真通井做好井眼准备、调整好钻井液性能。下套管作业中严格执行制定的技术措施,保证了各次套管顺利下到预定井深。 关键词:超深井套管设计、下套管钻井、固井工艺。 典型举例: 一、超深井套管设计 (一)超深井主要应解决6个方面技术难点: (1)井深结构的局限性导致固井质量难以满足要求。 (2)技术套管磨损严重,导致下部钻进困难。 (3)套管柱设计难以完善,固井工具可靠性差。 (4)地下水质变化大,导致水泥石的腐蚀严重。 (5)井下漏失和井涌问题等井壁稳定问题突出。 (6)穿越高压层和低压盐膏层、含硫地层。 (二)套管设计 现在虽然有成熟的设计方法和设计标准但由于外在的计算条件难以确定,深井套管柱设计依然是一项困难的工作。经常发生这样的情况:按照规范设计很好的管串,在以后的生产过程中出现挤毁、破裂、变形、磨损等问题。

例如:克参1井的地层压力高达124MPa,完井选用V150、P110和NKT140梯形扣套管,试油时套管发生破裂。因此,超深井的套管设计、应适当增加安全系数,并对各种生产条件全面衡量,经过谨慎权衡后,确定最终的外载条件。用于超深井固井的主要工具、附件有内管注水泥工具、分级注水泥接筛、尾管悬挂器、浮箍、浮鞋、扶正器。扶正器对于保证顶替效果、提高固井非常重要,它的重要作用有两个:套管居中和造成局部紊流。按以下原则:(1)套管鞋部位下入1~2个扶正器。(2)油气层段及上下50m内,每根套管加1个扶正器。(3)在大肚子井段,每根套管加一个扶正器。(4)其他井段酌情下入扶正器。 二、水泥浆和前臵液设计 深井、超深井的水泥浆密度一般较高,因此,在密度一定的情况下,最重要的性能就是失水控制了。由于配制一定密度的水泥浆所需的水灰比小,所以,少量的失水就会对水泥浆性能特别是稠化时间和粘度产生极大影响,因此API失水最好在50m以内或更低。深井、超深井中往往难以采用紊流固井技术。当套管尺寸大时,虽然顶替排量较大,但由于环空容积大水泥返速较低,当套管尺寸小时,由于流体摩擦阻力大,顶替排量小。这两种情况都难以实现紊流固井。因此,最现实的方法是:低返速固井和大排量顶替固井。最佳的顶替原则是保证水泥浆在环空的壁面剪切应力接近30MPa。如果井下条件不允许,至

固井井控普及知识

固井井控技术规范 固井是钻井施工的重要组成部分,包括下套管、注替水泥浆等工作。搞好固井施工中的井控工作,关系到油气井的寿命和油气资源的保护。 一、固井前期准备过程中的井控工作 固井前的井筒准备是固井井控安全的基础,包含井身结构和套管柱设计、通井作业中的井控措施等。 1、井身结构和套管柱设计 为满足井控要求,井身结构和套管柱设计应满足以下条件: (1)同一裸眼段内,原则上不应有两个以上压力梯度值相差过大的油气水层; (2)探井、超深井、复杂结构井的井身结构,应充分估计不可预测因素,留有一层备用套管; (3)在地下采掘区钻井,井筒与采掘坑道、矿井通道之间的距离不少于100m,表层或技术套管下深应封住开采层并超过开采段100m以上; (4)套管下深要考虑下部钻井最高钻井液密度和溢流关井时的井口安全关井余量; (5)含硫化氢、二氧化碳等有害气体和高压气井的油层套管,其材质和螺纹应符合相应的技术要求,且水泥浆应返至地面。 2、通井作业期间井控措施 下套管前的最后一趟通井作业应以井筒顺畅无挂卡,井下无井漏、油气水侵、溢流和井涌为目的,确保井下情况稳定。 (1)起钻前循环井内钻井液时间不应少于一周半;短程起下钻后的循环观察时间也应达到一周半以上;进出口密度差不超过0.02g/cm3。短程起下钻应测油气上窜速度,根据具体情况控制气井的油气上窜速度小于20m/h,控制油井的油气上窜速度小于15m/h,满足井控安全要求才能进行起下钻作业。 (2)对钻井液进行稀释处理时必须坚持加入稀释剂稀释钻井液的原则,不得采用大量加清水处理钻井液的办法降低密度。 (3)低压漏失井下套管前应先使用钻井液堵漏或其它堵漏方式提高地层承压能力,所需承压能力一般应根据下套管和注水泥时的最大井底动态液柱压力确

下套管作业安全措施

下油气层(技术)套管作业指导书 1目的 为了保证下油气层套管作业的顺利进行,保护施工人员不受伤害,特制定本作业指导书。2范围 适用于重庆钻井分公司所属井队下油层(技术)套管作业。 3岗位要求 4岗位职责 5作业程序 危害识下套管前的准备 5.1.1人员组织 5.1.1.1在下套管前由值班干部组织召开会议,进行人员分工,交待技术要求和安全措施,进行识别和风险评价。 5.1.1.2下套管作业时,井队安全员必须在现场进行安全监控。 5.1.1.3各岗位应按规定穿戴好劳保用品。 5.1.1.4各岗位操作应按SY5974—94《钻井作业安全规程》中的规定执行。 5.1.2套管、工具的准备 5.1.2.1套管到井队后,井队技术人员根据交接单据对套管进行验收,组织对套管进行清洗丝扣、丈量、挑选,用符合标准的通径规进行通内径,将合格套管按下井顺序进行编号,涂匀套管密封脂;将复查不合格的套管涂上明显标记,并与合格套管分开,计算复查准确无误。 5.1.2.2用气通套管内径时,气管线两端固定牢固,防止蹩掉伤人,通径规出口端正面不准站人。 5.1.2.3由技术人员检查验收送井的下套管工具,规格准确、丝扣完好、灵活好用、配件齐全。 5.1.2.4由技术员检查套管下部结构及附件,并组织将下部结构粘胶。 5.1.3设备的准备 5.1.3.2 由司钻负责对顶驱系统、刹车系统、防碰天车、钢丝绳、死绳固定器等进行检查和整改。 5.1.3.3由副司钻负责对钻井泵和循环系统、灌泥浆管线、闸门进行检修保养。 5.1.3.4由井架工负责绑牢井架上的钻杆、钻铤,对天车、气动绞车、井架和底座、悬吊滑轮等润滑、固定、连接螺栓和销钉、钢丝绳磨损等情况进行检查保养。 5.1.3.5由内钳工负责对绞车传动系统、绞车固定等进行检查和保养。 5.1.3.6由套管钳工负责对液压套管钳进行检查保养。 5.1.3.7由电器工分别负责对动力设备、传动系统等进行检查保养,确保下套管完井作业期间,设备运转正常。 5.1.3.8由QHSE管理员负责对防护护罩、死活绳头卡固、气动绞车绳、起吊套管的钢丝绳、吊车吊钩等安全设施进行检查。 5.1.4井眼的准备 5.1.4.1下套管前,必须下钻通井,下钻到底循环钻井液不低于两周,充分活动钻具,将井底钻屑携带干净,钻井液以维护为主,一般不做大幅度的调整,起钻时控制起钻速度,确保井下安全,并连续向井内灌满钻井液。 5.1.4.2通井时,如果发生井下漏失,必须先采取措施堵漏,井底试压正常后再进行起钻下套管作业。 5.1.4.3通井时,如果油气上返速度大于5米/小时,必须先采取措施加重,井下恢复正常后再进行起钻下套管作业。

双级固井技术

双级固井技术 所谓双级固井工艺技术是指通过一种特殊固井工具-分级箍及其各种配套的塞子,来实现将较长的水泥封固井段分成两段进行封固。 1、分级固井工艺技术的应用范围 (1)一次注水泥封固段太长,压差过高,一般注水泥设备难以满足施工要求。(2)低压易漏失井固井时,由于一次封固段太长,压差过高,容易引起固井漏失。 (3)一次封固段太长,上下温度太大,水泥浆性能无法保证固井要求。(4)油气分布不均,不连续且中间间隔距离太长时。 (5)其它特殊情况。 2、双级注水泥方式选择 双级固井的注水泥方式一般有三种,可根据工程、地质和封固要求进行选择。(1)非连续式:也叫正规式双级固井。它适用油气层间隔大,地层压力系数较低,井斜角较小和环空水泥不连续封固。这是目前应用最多的一种双级固井方式,它的实际应用情况已不局限于上述范围。 (2)连续式:封固较长,压力较低,水泥连续封固。 (3)连续打开式 3、分级箍的规格类型 目前常用的分级箍其规格尺寸有φ244.5mm,φ177.8mm,φ139.7mm,127mm。类型分为机械式和液压式两种,它们的主要区别在于: (1)机械式:用于直井或井斜角小于25度的井,依靠重力塞打开循环孔进行二级固井,其打开压力较低。 (2)液压式:用于任何井型,可以不用重力塞而直接蹩压,打开循环孔进行二级固井,其打开压力较高。 4、分级箍的工作原理(以正规式双级固井为例) 水泥头装有一级碰压塞,所有的固井程序同常规井相同。如果是机械式的分级箍,当一级碰压后打开水泥头投放重力塞,以1m/s速度计算重力塞到达分级箍位置后,开泵蹩压5-7Mpa,将分级箍下内套销钉剪断,下内套下行露出循环孔,循环出多余水泥浆,准备二级固井。二级固井的工序基本同常规固井最主要的区别在于碰压后还要进行蹩压,依靠关闭塞剪断上内套销钉,上内套下行关闭循环孔,实现套管可靠密封。关闭压力一般要比液柱压差大10.5Mpa。如果是液压式分级箍,则第一级碰压后,再进行蹩压打开循环孔,然后进行二级固井。其打开压力要大于一级碰压压力3—5Mpa,并以此调整销钉数量。 5、分级箍安放位置的确定原则:是依据油气水层及漏层位置决定。 (1)全井封固的井,一般安放位置在井深1/2处,同时考虑地层、井径、井斜方位及垮塌情况。 (2)主要油气层间隔距离较大时,其位置选择在上部油气层底界以下40-60m

下套管作业程序

下套管作业程序 编制: 审核: 塔里木第三勘探公司2012年4月

下套管作业程序 1 作业应具备的条件 1.1设备准备:主要包括地面设备和动力设备,井架、底座、提升系统、指重表钢丝绳、钻机传动部分,操作系统、刹车系统、泥浆泵、柴油机、井控设备等进行严格细致的检查。井深、套管柱重量大的井,必要时绷下部分钻具。油气井装封井器后,下套管前必须换装与套管尺寸相符的封井器闸板芯子。上述准备工作在最后一次通井前做好,通井起钻完立即下套管。 1.2人员准备:各岗位人员必须到位,劳保护具穿戴整齐,精力集中。 1.3设备、人员、自然条件具备的情况下准备下套管。 2 HSE提示和削减措施

3 设备和工具的检查 3.1套管尺寸的检查。 3.2浮箍、浮鞋的检查。 3.3短套管位置的检查。 3.4套管扶正器的检查。 3.5套管与其相符尺寸防喷器闸板的检查。 3.6套管所用吊卡的检查。 3.7套管所用的专用绳套的检查。 3.8套管所用的B型大钳和钳头的检查。 3.9套管所用的液压套管钳和锷板的检查 3.10液气大钳的液压装置及备用件的检查。 3.11一个循环头和/或一个与钻杆相连的配合接头。 3.12套管专用密封脂检查。 3.13方钻杆下旋塞的配合接头。

3.14用来清洗公扣和母扣的软毛刷子、清洗液。 3.15套管灌泥浆管线。 4 准备工作 4.1根据钻井设计或施工的要求更换适合套管尺寸的闸板和已经试压的防喷器。 4.2换掉磨损的方补心。 4.3提前校准套管液压大钳确保合适的上扣扭矩。 4.4下套管之前充分循环泥浆。 4.5套管送达井场,检查套管(丝扣)损坏情况。 4.6套管大钳操作者要保证足够的上扣扭矩。 4.7套管必须丈量和通径并有记录。 4.8 准备好下套管缆绳以及专用起吊绳索。 4.8钻井工程师准备套管记录并通知司钻、跟班干部、甲方监督。 注意:记录上应标注日期、时间。 5 作业步骤 5.1、起钻完,清理钻台,准备下套管的工具(套管吊卡、套管B 型大钳、垫叉、旋绳、尾绳、专用绳套)并就位。 5.2、对提升系统和循环系统做一次全面检查。 5.3、套管上钻台前,清洗丝扣、涂好密封脂(丝扣胶在钻台涂抹),戴好护丝,上提套管时,做到不碰、不挂。 5.4、套管上钻台使用吊车,使用专用绳套,挂好尾绳起吊,起吊套管专人指挥。

2015年南方公司固井总结

中原固井2015年勘探分公司探区 固井技术总结 中原固井西南项目部 2015-10-6

2015年度,我们在勘探分公司和中原西南钻井公司的关怀下,在各协作单位的大力配合支持下,对固井工艺进行了改进,引入了工程院泡沫水泥浆技术,优选固井方案,优化水泥浆配方,克服了很多固井难题,创造了一些记录,引入了新技术新工艺,取得了一些成绩。但是,由于认识水平有限,也出现了一些问题。现将2015年固井技术管理工作总结如下: 一、工作量及质量情况 1、川东南探区

2、元坝探区 2015年我公司在勘探分公司探区内进行339.7 mm (346.1mm)套管固井4井次、244.5mm技套固井4井次,273.1mm和139.7m技术尾管2井次,回接固井2井次,零星作业20井次,累计32井次。 固井质量合格率100%,但是也存在部分问题:1、焦页6井产层固井二界面质量差;2、焦页9井技套固井上部约900m低密度水泥浆段固井质量差;3、元陆176井回接固井质量声幅偏高。 二、取得的成绩 1、焦页9井引入工程院泡沫水泥浆体系 在勘探分公司和钻井公司的大力支持下,我们与工程院合作,在焦页9井先后2次成功使用了泡沫水泥浆体系,是机械发泡式泡沫水泥浆第一次在国内正式使用。 表层固井时,泡沫水泥设计密度1.55 g/cm3,泡沫水泥浆封固段0-1600m(见图1),实际密度0.65-1.65g/cm3(见图2)。

由于经验不足,施工时气体提前冒出井口,现场立即决定停止替浆,坐套管头悬挂器,密封井口,然后利用气体的可压缩性,继续替浆。这种处理措施,减少了管内水泥塞的长度,也确保了固井质量。实际测井,本次固井一、二界面固井质量均良好。 图1泡沫水泥浆返高图 图2 泡沫水泥浆密度剖面图 00.5 1 1.5 2 44.9284.9425525625725825900.8100011001200130015051954 水泥浆密度,g/cm 3 井深,m

固井施工工作流程

固井施工工作流程 This manuscript was revised by the office on December 10, 2020.

现场固井施工工作流程 一、固井预备: 1、翻阅《钻井工程设计书》,了解该井的基本情况。 2、了解钻井的井下情况,特别是异常情况的收集。 3、依据该井的井下情况以及生产进度,现场取水样,提出水泥浆试验预 案。 4、掌握需要固井的油顶、油底、完井要求。 二、准备工作: 1、依据《油井水泥试验报告单》,了解水泥外加剂品种及用量,稠化时间 等基本数据是否符合本井固井要求。 2、根据油顶、油底,及时与地测处(或井队)联系,获得井眼容积(井 径)、油层井段、短套(磁性套管)下深、最大井斜、表层(技术)套管规格以及测井解释成果表等。 3、及时与钻井工程技术部联系确定是否下封隔器、分级箍、悬挂器等特殊 井下工具。 4、依据油顶、油底、真油顶或成果表,确定套管下深、凡尔下深、水泥返 高、短套下深位置。 5、依据油顶、套管下深、井径、井斜、油层井段确定扶正器用量及位置。 6、依据返高、套管下深、井眼容积(井径)计算确定水泥用量。 7、依据上述,开套管附件及固井工具送井队。 三、固井协作会: 1、了解该井的实际井身结构、钻井的基本参数。 2、了解该井在钻井中是否有漏层、高压油、气、水层、邻井是否有注水井 以及注水动态,或者完井期间发生的垮塌、后效等异常情况。 3、了解地质分层以及现场录井情况,对该井的主要目的层有充分的了解。 有条件要搞清地层压力梯度,异常压力层。 4、了解泥浆体系及基本性能。 5、对该井的钻进、井下情况,有针对的制定出相宜的技术措施,制定出 《下套管固井作业施工任务书》。 6、对送井套管进行现场查看,包括根数、总长、钢级、壁厚、排放。 7、对井场及供水提出要求。 8、对井队设备提出要求。 9、观察井场条件,确定车辆摆放方案,如有要求,及时提出,以便协调 10、根据井队施工进度,与井队协商确定到井时间; 11、将《下套管固井作业施工任务书》工程技术部审核签字后,交井 队实施。 12、了解行车路线。 四、固井前准备工作: 1、依据固井协作会制定出的技术措施,进行《固井施工方案》设计。送审 核,并且有主管领导批准。 2、依据《固井施工方案》,下达配置前置液、隔离液、压塞液类型及用 量。 3、检查胶塞是否装好。
