土石方爆破工程监理实施细则

一、总则

1.1本细则适用于土石方开挖和爆破工程的监理。

二、开工xx申请程序

2.1承建单位应在开工以前,完成施工测量控制网设计和建立,并将下列成果资料报监理部批准。

(1)控制网xx及测量技术设计书。

(2)控制网测量平差计算成果。

(3)施工控制网加密测量技术设计书,技术总结及成果表。

2.2承建单位应在开工以前,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准。措施计划应包括下述内容:

(1)施工区周围平面和高程控制点设置、校测、编号及平面图。

(2)计算放样数据。

(3)放样方法及其点位精度估算。

(4)放样程序、技术措施及要求。

(5)数据记录及资料整理制度。

(6)测量专业人员设置,设备配置及其检验和校正情况。

(7)质量控制与验收措施。

2.3承建单位应在工程开工前14天以前,根据设计文件、有关施工规程规范、现场地形地质条件和施工水平,完成土石方和爆破工程施工组织设计编制,并报送监理部批准。施工组织设计应包括下述主要内容:

(1)工程概况。

(2)施工xx。

(3)爆破方法及典型爆破参数。

(4)边坡和岩基保护措施。(5)土石方调配方案。

(6)施工质量控制措施。

(7)施工排水措施。

(8)施工进度计划。

(9)施工安全与环境保护措施。

(10)施工设备、辅助设施及配置计划。

(11)劳动力及材料供应计划。

(12)施工组织管理机构与质量控制措施。

2.4在需采用控制爆破保护建筑物或保留岩体、或采用岩基面一次爆破和水平光爆开挖技术、或控制爆破粒径,承建单位应先进行必须的爆破试验,并于试验前编制爆破试验计划,报监理部批准。

爆破试验计划报告内容应包括:

(1)试验内容和目的。

(2)试验地点和部位选择。

(3)试验组数和爆破设计。

(4)观测布置、方法、内容和仪器设备。

(5)试验工作量和作业进度计划。

(6)安全防护措施。

(7)其他必须报送的材料。

2.5承建单位在任一土石方分部工程开工7天以前,应进行施工区地形的实测和开挖面的实地放样,并将成果报监理部审核。

2.6上述报送文件连同相应的A 类表均一式四份,经承建单位项目经理(或其授权代表)签署并加盖公章后报送,监理部审阅后限时返回二份。审查意见包括"同意"、"修改后再报"、"不同意"等内容。2.7除非接到的审查意见为"同意",承建单位可即时向监理部申请开工许可证。

监理部将于接受承建单位申请后的48h内开出相应工程项目的开工许可证或开工批复文件。

2.8如果承建单位未能按期向监理部报送上述文件,由此造成施工工期延误和其他损失,均由承建单位承担合同责任。若承建单位在期限内未收到监理部的审查意见或批复文件,可视为已报经审阅。

2.9承建单位用于施工实施的测量放样、爆破设计(包括其他中间或试验成果引用)应用前必须得到监理部的批准或认证。

2.10根据公安管理部门的要求,土石方的爆破施工方案须首先报公安局审查批准后,才能组织实施。

三、施工质量控制

3.1施工过程中,承建单位应按报经批准的施工组织设计和爆破设计等文件和施工技术规范按章作业、文明施工,加强质量和技术管理,做好原始资料的记录、整理和工程总结工作。当发现作业效果不符合设计或施工技术规程、规范要求时,应及时修订施工组织设计或调整爆破设计,报送监理部批准后执行,爆破作业必须严格执行监理部规定的申报程序。

3.2施工过程中,承建单位应随施工作业进展做好施工测量工作,施工测量工作应包括下述内容:

(1)根据设计图纸和施工控制网点进行测量放线,在施工过程中,及时测放、检查施工断面及控制施工面高程。

(2)测绘或搜集开挖前后的地形、断面资料,如原始地面、施工场地布置、土石方分界、竣工建基面等纵、横断面图与地形图。

(3)提供工程各阶段和完工后的土石方测量资料。

(4)按合同文件规定或监理部要求进行的其他测量工作。

3.3为确保放样质量,避免造成重大失误和不应有的损失,必要时,监理部可要求承建单位在监理人员直接监督下进行对照检查与校测。但监理部所进行的任何对照检查和校测,并不意味着可以减轻承建单位对保证放样质量所应负的合同责任。

3.4承建单位应坚持“安全生产、质量第一”的方针,健全质量控制体系,加强质量管理。施工过程中,坚持施工技术员、调度员、质检员、安全员到位和三级自检制度,确保工程质量。对出现的质量或安全事故,要认真处理。

3.5爆破作业过程中,应注意做好对钻孔、装药、起爆的质量控制。(1)造孔设备、孔位布置、钻孔角度、孔径和孔深应按爆破设计规定或技术要求进行,必须报请监理现场检查。

(2)已完成的钻孔,应及时清除孔内石碴和岩粉并盖好孔口,在经检查合格后才可装药。

(3)炮孔的装药、堵塞、爆破网格的联结和起爆必须严格按批准的爆破申请单或技术要求,由爆破员按规定进行。

(4)爆破后应及时调查爆破效果,并根据爆破效果和监测成果,及时调整和优化爆破参数。

(5)爆破作业过程中,要注意做好作业记录与成果整理。

3.6边坡开挖完成后,应及时进行保护。对于高边坡或岩体可能失稳的边坡还应排危。

3.7按合同或设计文件规定进行边坡稳定监测,以便及时判断边坡的稳定情况和采取必要的加固措施。

3.8除非另行报经监理部批准,否则承建单位应在完成上一工序并完成相应部位地形测量和地质测绘后,报经监理质量检验合格后,方可进行下一工序施工。监理的质量检验均应在承建单位的三级自检合格基础上进行,且不减轻承建单位应承担的任何合同责任。

3.9施工过程中,承建单位若:

(1)不按批准的施工组织设计、爆破设计等文件实施;

(2)违反国家有关技术规范、爆破安全规程和劳动保护条例施工;(3)不按规定的路线、场区出碴、弃碴;

(4)出现重大安全、质量事故等情况;

(5)因弃碴不当造成造成对环境的污染;

(6)其他违反工程承建合同文件的情况。

监理人员有权采取口头违规警告、书面违规警告,直至返工、停工整改等方式予以制止。由此而造成的一切经济损失和合同责任,均由承建单位承担。

3.10场平工程完成后,承建单位应及时完成施工区域完工测量。3.11在整个施工期间,承建单位应依照合同文件规定,做好安全监测和施工原始记录及其整理工作。

四、施工进度控制

4.1由于承包人的原因造成的工程进度延误时,监理部有权按合同文件规定,要求承建单位加快工程进度,调整或修改计划,以使施工进度符合施工承包合同对工期的要求。如果承包人拒绝接受监理部加快工程进度的指令,或虽采取了加快工程进度的措施,但仍不能赶上预期的工程进度并在合同工期内难以完成时,监理部有权按合同文件规定,对承包人的施工能力重新进行审查评价,并发出书面警告,同时向业主提出书面报告,必要时建议对工程的一部分实行强制性分割或考虑更换承包人。

4.2由于业主或监理工程师的原因,或承包人在实施工程中遇到不可遇见或不可抗拒的因素,使工程计划延误,监理部有权按合同文件规定,要求承包人对原进度计划进行调整,并按调整后的进度计划实施。

五、施工投资控制

5.1对计量的控制

监理工程师根据承包合同规定的程序和方法对工程准确计量,避免因工程隐蔽而无法对工程量进行复核而导致索赔事件。

5.2对变更的控制

监理工程师结合工程施工特点和施工条件,对工程变更的必要性,可行性与合理性继续研究分析,通过技术经济比较后向业主提出建议,慎重决策,减少不必要的变更。

5.3对索赔的控制

监理工程师采用谨慎的态度,合理的方法,尽量避免和减少工程承包人向业主提出索赔,同时作好业主向承包人的合同索赔调查,认证和费用计算工作。

5.4对风险的控制

监理工程师对施工部位进行风险预测,制定风险防护措施,尽可能地减少风险对投资和工程施工进度的影响。

六、施工安全控制

6.1爆破施工,承建单位应事先编制作业方案,报经县以上主管部门批准,并征得地方公安局同意后,方可进行爆破作业。6.2石方爆破应根据工程特点、地质条件、工程量大小、施工条件和气象条件等合理选用爆破方法,其爆堆高度、爆落范围、石渣块径等均应与装渣方法相适应。

6.3爆破作业前,承建单位应做好下列安全准备工作:

(1)建立指挥机构,明确爆破人员的职责和分工;

(2)确定爆破源与人员和其他保护对象的安全允许距离;

(3)在危险区内的建筑物、构筑物、机械、设备等应采取安全保护措施,防止爆破地震、飞石和冲击波的破坏;

(4)防止爆炸有害气体、粉尘、噪声等对人体的危害;

(5)在爆破危险区的边界设立警戒哨和警告标志;

(6)发布爆破通告,将爆破地点、每次爆破起爆时间、安全警戒范围、警戒标志、起爆信号等以书面形式通知当地有关部门、周围单位和居民,并以布告形式进行张贴。

(7)爆破指挥部应与爆破施工现场、主要警戒哨建立并保持通讯联络。

6.4爆破施工时,承建单位应指定专人负责安全,爆破作业人员应参加培训经考核并取得有关部门颁发的相应类别和作业范围、级别的安全作业证,持证上岗。

6.5梯段爆破作业最大一段起爆药量(换算为2号岩石硝铵炸药用量)不得大于施工技术规范及设计要求有关规定值,承建单位应严格控制最大一段起爆药量不得大于施工技术规范、设计要求有关规定值及公安部门批准的最大装药量。

6.6爆破器材的安全管理,应由承建单位的主要领导人负责,组织制定爆破器材的发放、使用制度、安全管理制度和安全技术操作规程,建立岗位安全制,教育从业人员严格遵守。

爆破器材的购买、运输、储存、保管、检验、使用、销毁等,应遵守国家关于爆炸物品管理条例的规定。

起爆器材的加工,应在专设的加工房或指定的安全地点进行,加工数量不应超过当班爆破作业用量。

6.7承建单位完成爆破作业后,应超过爆后检查时间,方准许检查人员进入爆破作业地点。

爆后检查内容应包括:(1)确认有无盲炮;(2)爆堆是否稳定,有无危岩、危石;(3)松软岩土或砂矿床爆破后,应在爆区设置明显标志,并对空穴、陷坑进行安全检查,确认无塌陷危险后,方准许恢复作业。6.8处理盲炮前,承建单位爆破领导人应定出警戒范围,并在该区域边界设置警戒,处理盲炮时无关人员不准许进入警戒区。

处理盲炮,承建单位应严格按国家有关安全规程执行。

七、工程支付与合同管理制度

工程支付坚持以“承包合同为依据,分项工程为基础,施工质量为保证,量测核定为手段”的原则。对承包人提交的工程支付申请,监理部实行三级审核制度,即:监理员负责核定其所负责的施工项目的工序、分项工程工程量的计量,标段监理工程师复核合格工程量,总监全面核定计量并签署工程款支付凭证。

八、信息管理

施工过程中的各种往来文件、表格、记录,由总监办公室分发签收并按业主和监理部档案管理的要求,分门别类整理编目,妥善保管。如需查阅,须经总监批准,不得携带离开。

九、工程验收

9.1挖方、填方工程和爆破工程竣工验收时,承建单位应提供以下资料:(1)土石方竣工图;

(2)有关设计变更和补充设计的图纸和文件;

(3)施工原始纪录;

(4)隐蔽工程验收记录;

(5)质量检查和验收纪录

(6)xx控制桩和水准点的测量结果;

(7)工程竣工报告。

(8)其他应准备或报送的材料与资料。

希望以上资料对你有所帮助,附励志名3条:

1、积金遗于子孙,子孙未必能守;积书于子孙,子孙未必能读。不如积阴德于冥冥之中,此乃万世传家之宝训也。

2、积德为产业,强胜于美宅良田。

3、能付出爱心就是福,能消除烦恼就是慧。

工程监理实施细则全完整版

工程监理实施细则全 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

GD220206□□ 中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线车间) 模板监理实施细则 编写: 审批: 东莞市大业建筑技术咨询有限公司中储粮油脂工业东莞有限公司加工技改扩能项目监理部 2016年10月 18 日 目录

一.工程概况 工程名称:中储粮油脂工业东莞有限公司加工技改扩能项目 建设地点:东莞市麻涌镇新沙港后工业园 建设单位:中储粮油脂工业东莞有限公司 设计单位:河南工大设计研究院 施工单位:中国南海工程有限公司 监理单位:东莞市大业建筑技术咨询有限公司 本工程为中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线生产车间建筑工程),由中储粮油脂工业东莞有限公司兴建,建设工程合同工期为150日历天(工期计算从实际签发开工令日期起计算),新建生产车间一栋八层,占地面积㎡,计算容积面积㎡,建筑面积㎡,配套建设地坪、外网管线等总图工程。本工程结构使用年限50年, 本工程抗震设防烈度为7级,钢框架抗震等级为四级,钢筋混凝土结构构造要求三级抗震,建筑结构安全等级为二级。 二.专业工程特点 本工程承台、地梁、±以下结构柱、构造柱以及局部板均采用木质模板,模板工程的质量(包括制作安装)对于钢筋、砼结构与构件的外观平整和几何尺寸的准确以及结构的强度和刚度等将起重要的作用。为确保整体结构工程的质量,特编制模板工程的监理实施细则。 三.监理工作依据 1.《建设工程监理规范(GB50319—2013)》。 2.经监理公司批准的监理规划。 3.经监理批准的施工组织设计。 4.业主提供的本工程全套施工图纸、设计文件。

爆破工程施工监理细则

城市轨道交通号线 工程标 爆破施工监理实施细则 工程咨询有限公司 深项目部 二O 年四月四日

爆破施工监理实施细则 适用范围: 编制人:_______________________ 审批人:_______________________ 有限公司 2013年04月04日

第一章工程概况 .................................. -2 - 一、......................................... 工程位置-2 - 二.标段范围................................. -2 - 第二章编制依据 ................................... -3 - 一、........................................... 工程合同文件 -3 - 二、......................................... 设计文件-3 - 三、............................................................ 国家及政府有关质量管理方面的法律法规性文件 ................................................... -4 - 四、相关质量检验与控制的专门技术法规性文件-4 - 第三章专业工程特点 ................................ -4 - 第四章监理工作的流程 .............................. -6 - 第五章监理工作的控制要点及目标值.................... -6 - 一、........................................... 爆破前准备工作-6 - 二、................................................ 爆破监理工作控制要点-7 - 三、........................................... 爆破开挖目标值-11 - 第六章监理工作的方法及措施 (11) 一、........................................... 监理工作方法 -12 - 二、监理工作的措施........................... -13 - 三、.................................................... 爆破施工质量保证措施及验收标准 -19 - 四、质量验收............................... -19 -

某建筑地面工程监理实施细则(doc 8页)

某建筑地面工程监理实施细则(doc 8页)

建筑地面工程监理实施细则 (以厨卫间有防水要求的板块面层为例) 一、专业工程特点 工程做法:楼板,1:8水泥炉碴垫层找坡,水泥砂浆找平层30厚。防水层聚胺脂防水涂料2mm,水泥砂浆保护层20厚,地板砖300×300×6。 预计施工的环境:施工的月份,预计最低气温。 验收规范:GB 50209-2002,GB 50300-2001,GB 50207-2002 二、监理工作流程

记录方可进行建筑地面工程的施工。 (2)建筑地面工程各构造层和面层的铺设,均应待其下层检验合格后方可施工上一层。建筑地面工程各层铺设前与相关专业的分部工程、分项工程以及设备管道安装工程之间,应进行交接检验。 (3)建筑地面施工时,各层环境温度的控制应符合下列规定: 采用掺有水泥,石灰的拌合料铺设以及用石油沥青胶结料铺贴时,不应低于5℃。 采用有机胶粘剂粘贴时,不应低于10℃。 采用砂、石材料铺设时不应低于0℃。 (4)铺设有坡度的地面采用砼板上炉碴垫层,铺设的厚度须达到设计要求的坡度。 (5)检验水泥砂浆强度试块的组数,按每层不少于1组,当每层建筑面积大于1000平方米时,每增加1000平方米应增做1组试块,小于1000平方米按1000平方米计算。当配合比改变时,亦应相应地按规定组数制作试块。 (6)地砖面层的铺设宜地室内装饰工程基本完工后进行。 (7)建筑地面工程质量的检验应符合下列规定。 基层和各类面层的分项工程的施工质量验收应按每一层次或每层施工段做为检验批,高层建筑的标准层可按每三层做为体验批(不足三层按三层计) (8)建筑地面工程的分项工程施工质量检验的主控项目必须达到GB50209-2002规定的质量标准,认定为合格,一般项目80%以上的检查点符合GB50209-2002规范规定的要求,其他检查点不得有明显影响使用,并不得低于允许偏差值的50%为合格。达不到质量标准按GB50300的规定处理。 (9)建筑地面工程完工后,施工质量验收应在施工自检的基础上,由监理单位组织有关单位对分项工程、子分部工程进行检验。 (10)检验方法应符合下列规定: 允许偏差应采用钢尺、2米靠尺、楔形塞尺、坡度尺和水准仪。空鼓向用敲击的方法。检查有防水要求的建筑地面的基层和面层,应采用泼水或蓄水方法,蓄水时间不得少于24小时,表面面层采用观感的方法。 (11)建筑地面完工后,应对面层采取保护措施。

环山土石方爆破工程监理实施细则

环山平基土石方爆破工程监理实施细则 一、工程概況 1.1、工程名程:贵州茅台酒股份有限公司环山酒库区场地平整土石方工程 1.2、工程地点:工程位于仁怀市茅台镇环山酒库区境内 1.3、工程规模:161万m3 1.4、工期:2012年7月15日~2013年 1月 15日( 6 個月) 1.5、主要建筑结构特征: 1.6、工程地质情況 从地质勘探资料和原地面露出的地质表明,该工程石质主要为中厚层状碳质灰岩、较坚硬,岩石性质较好,开挖主体岩石坚固系数f=8~12,节理发育,层理分明,地表为弱风化。 1.7、周围环境情况 场平区东侧为民房和二层到四层砖砼结构居民楼,离爆区最近的为15米,最远的为110米,南为空地和居民楼,居民楼离爆区为110米,西侧为施工道路和便道,在西侧爆区的边缘有一组10KV高压线,离爆区有30米,高压线投影到地面的距离为20米,另在西侧有一通信塔,相离爆破区为220m;北侧为民房(二层砖砼)和环山1号酒库(框架结构),民房离爆区为25米,环山1号酒库离爆区为80米。见下图。

二、总则 1.1 本细则依据工程承建合同文件、文件以及有关规程、规范等要求编制。 本工程项目主要采用的技术标准、规程和规范目录

1.2 本细则适用于土石方开挖、回填和爆破工程的。 三、开工许可证申请程序 2.1 承建单位应在开工以前,完成施工测量控制网和建立,并将下列成果资料报监理部批准。 (1)控制网布置图及测量技术设计书。 (2)控制网测量平差计算成果。 (3)施工控制网加密测量技术设计书,技术总结及成果表。 2.2 承建单位应在开工以前,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准。措施计划应包括下述内容: (1)施工区周围平面和高程控制点设置、校测、编号及平面图。 (2)计算放样数据。 (3)放样方法及其点位精度估算。 (4)放样程序、技术措施及要求。 (5)数据记录及资料整理制度。 (6)测量专业人员设置,配置及其检验和校正情况。 (7)质量控制与验收措施。 2.3 承建单位应在工程开工前14 天以前,根据设计文件、有关施工规程规范、现场地形地质条件和施工水平,完成土石方和爆破工程施工组织设计编制,并报送监理部批准。施工组织设计应包括下述主要内容:

爆破工安全作业指导书(金属矿山安全生产宝典之三)

爆破工安全作业指导书 1【适用范围】 本作业指导书适用于金属矿山井下爆破工岗位作业。 2【岗位要求】 身体健康,无有关职业禁忌症,符合有关法律法规规定,达到法定年龄。 具备岗位必须的安全知识和技能,并经安全教育、考核合格方能上岗操作。 已按规定取得特种作业资格证书或执业资格证书。 严格遵守本岗位安全操作规程,执行公司各项安全管理规章制度。 3【作业内容】 在采区进行爆破作业,移交下道工序:完成炸药领送、采区爆破装药及警戒任务,维护保养设备等作业。 爱护和正确使用与爆破岗位有关的工器具和设备(施)。 紧急情况时,在确保自身安全的前提下,主动参与应急抢险救援。 及时上报事故隐患和生产安全事故。 4【安全目标】 安全完成当班作业任务。 做到“三不伤害”。 杜绝险肇、轻伤及其以上事故。 5【安全健康职责】 牢固树立“安全第一、预防为主、综合治理”的思想,自觉遵守安全生产法律法规和公司各项安全管理规章制度。 爱护和正确使用机器设备、工具,正确佩戴防护用品。 不违章作业和违反劳动纪律,并随时制止他人违章作业。有权拒绝他人违章指挥和强令冒险作业。 关心企业安全生产情况,积极参加各种安全活动。 自觉接受各类安全培训,努力学习安全知识和技能,熟练掌握本工种安全操作规程。 坚持开展岗位安全生产隐患排查,发现事故隐患和不安全因素应及时上报。 积极提出安全生产合理化建议,努力改善生产作业环境。 发生工伤事故要立即报告,并积极抢救伤员,做好现场保护工作。协助、配合事故调查。 6【常用个体防护用品及工器具的使用规定】 常用个体防护用品使用规定

(1)上岗前必须按规定穿着本岗位配发的劳动保护用品。 (2)工作服必须做到“三紧”。即:袖口、领口、下摆的扣子必须扣上。 (3)安全帽必须系好下颔带。拴紧以下颌有约束感,但不难受为宜。 (4)防护鞋必须系好鞋带,不应有开裂、脱线、脱胶等现象,进入井下作业时必须穿井下专用雨鞋。 (5)防护眼镜必须比较牢靠的挂在双耳上;以不压迫眼部、头部两侧为适宜。 (6)防护手套必须完好,投有破漏。带电作业用绝缘手套要根据电压选择适当的手套,使用前要检查表面有无裂痕、发粘、发脆等缺陷,如有异常禁止使用。 (7)防护口罩应严密的罩在面部,不能出现漏风现象。同时,口罩罩在面部不能使呼吸器官有局促感。 (8)安全带使用前应检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好。要按“高挂低用”的使用规定,将安全带挂在牢固的物体上。使用中要防止摆动、碰撞和绳子打结。禁止擅自接长安全带。不得接触高温、明火、强酸、强碱或尖锐物体。 (9)所有防护用品应按规定保管,存放地方应干燥、通风,防止霉变。 (10)应按规定定期清洗本岗位配发的防护用品,经常检查防护用品是否存在缺陷,发现 缺陷应立即更换。 (11)不得将防护用品挪作它用或擅自变卖、兑换其他物品。 常用工器具使用规定 使用手锤时应注意 种类及用途 (1)种类:采矿厂常用的有八角锤(二锤)、圆头锤(奶子榔头)等。 (2)用途:八角锤用于手工锻打金属材料、敲击木桩、敲固铆钉、敲碎石块、安装机器及 敲打钢钎、锚杆等。 使用注意事项 (1)木柄要选用无裂纹的硬木材料,木柄和锤头必须装配牢固。 (2)使用前必须检查木柄和锤头是否装配牢固,若不牢固不可使用。锤柄有裂纹需及时更换。 (3)锤柄和锤头不得沾有油脂,否则易从手中滑脱。 (4)锤头卷曲或不平时应修理好后再用。 (5)使用手锤应注意附近人的安全,锤头不得对着人。 使用工业雷管综合起爆器时应注意 工业雷管综合起爆器由使用工区管理,发放由当班工区长负责。 工业雷管综合起爆器在工区保管处,必须由其备爆破作业资格的爆破员才能领取 使用。

房屋建筑工程的监理实施细则

. . . z 蓬溪县任隆镇等4人集资建房 房建工程监理实施细则 审批人: 编制人: 泰兴工程建设监理公司 二○一一年十月

房屋建筑工程监理实施细则 工程概况及特点: 蓬溪县任隆镇邓人集资建房工程位于蓬溪县任隆镇,建筑结构为底框结构建筑,基础为独立柱基和人工挖桩复合基础。土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留洞较多,工程地质情况较为复杂。 2

. 资料. 1、房屋建筑工程监理工作

2、土工程 2.1 土开挖 2.1.1监理工程师审批施工案,重点审查开挖式、支护形式、临时排水措施、回 填案及施工安全措施。 2.1.2监理工程师复测承包单位上报的基础工程轴线定位点、水准基点。 2.1.3土开挖控制要点: 1、当基底位于地下水位以下时,检查开挖时采取的降水措施,地下水位 应降至基坑底0.5m以下。雨季施工时,应在基坑围设置排水通道。 2、检查开挖边坡形式,当现场不宜进行放坡开挖时,应格检查基坑支 护。施工过程中,应对支护结构、围环境进行观察和监测,出现异常 情况,应协调各及时处理。 3、地基土不得超挖、扰动。当地基表面被水浸泡和扰动,必须经过妥 善处理,达到设计要求。 4、监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载 力。 5、检查基底高程和表面平整度。 2.2回填土 2.2.1回填土质量控制要点: 1、基坑回填必须在建筑物地下部分隐蔽工程检查验收合格后及时进行。 2、控制回填程序,防止引起不均匀沉降。 4

. 资料. 3、监理工程师见证检验回填土压实度。 4、监理工程师检查回填土的高程、表面平整度。 5、检查填土施工时的压实机具,对分层厚度、压实遍数、含水率等进 行控制。 3、地基基础工程 3.1基础检验 3.1.1监理工程师审查施工案,承包单位必须格按照批准的施工案进行组织施工。 3.1.2基坑开挖后经监理工程师、设计单位、承包单位联合验槽后可继续后续施 工。 3.1.3监理工程师检查基底平面位置、尺寸、基底标高、基底土质,检查基底地 质情况和承载力是否与设计相符,基底检验情况应详细纪录地基检验表。 3.1.4监理工程师按施工案和设计要求检查土质边坡坡度、基槽外形尺寸、边坡 支护和临时支撑。 3.2地基处理 3.2.1灰土、砂、砂、三合土地基质量控制要点: 1、地基处理须经参建各共同验槽合格后进行。 2、灰土地基:监理工程师按施工规和设计要求检查灰土的配合比、含水量、 拌和的均匀性、虚铺厚度、夯实机具的种类。 3、砂和砂地基:监理工程师检查砂和砂和砂级配、含水量,采用的施工法 (平振法、插振法、水撼法、夯实法、碾压法)。 4、三合土地基:监理工程师按施工规和设计要求检查所有碎的粒径、拌和 均匀性、三合土铺设厚度、铺平夯实度。

顶管施工监理实施细则99581

一、工程概况和特点 南京市铁北污水处理系统一期工程服务范围北至长江,东至绕城公路,西南方向至紫金山山脉、经五路、迈化路及和燕路围合的区域,服务范围约为26.3平方公里。太新路污水管道工程总长2260米,1+004~1+154以及1+600~1+925段穿越铁路污水管不在本合同范围内。污水主干管管径为DN1000~DN1500,设计纵坡0.001。d1000污水管道设计充满度0.75,d1200污水管道设计充满度0.65。太新路支管管径为d800钢筋混凝土管顶管,管材为钢筋混凝土III级管,接口采用“F-B”型接口。W32~W36段顶管长度为285米,W36~W39段顶管长度为176米, W39~W40段顶管长度为150米。 为DN1200钢筋砼管,管道埋深13.97~17.00米,管顶覆土12.65~15.68米。管道外径为1.44m,爆破开挖管道直径为1.5m,W36为管道进口,W36至W32爆破开挖长度约240m,W36至W39爆破开挖长度约40m,W39至W40爆破开挖长度约40m,爆破方量约500方。爆破岩石为中风化细砂岩、粉砂岩:灰黄色,岩体比较完整,局部胶结较差,微裂隙发育,主要为较软岩和较硬岩,部分为软岩,岩体基本质量等级为III~IV,强度高(饱和单轴抗压强度最大为61.9MPa)。 二、监理工作的流程 一、监理工作依据 (一)、本细则适用于有关监理人员实施爆破顶管施工工艺施工监理,细则中各条款为顶管施工监理常用条款,未涉及的其他内容及与国家现行标准、规范、规程不符的地方,以国家现行标准、规范、规程为准。 (二)、给排水专业监理人员介入项目,进驻现场后,参照本细则展开现场施工监理工作。 (三)、本细则根据以下有关规范,规程与标准制定。 参考标准: 1、GB 50202-2002 《建筑地基基础工程施工质量验收规范》 2、GB50204-2002 《混凝土结构工程施工质量验收规范》 3、GB50268-2008 《给水排水管道工程施工及验收规范》 4、GB50141-2008 《给水排水构筑物施工及验收规范》 5、JGJ 79-2002 《建筑地基处理技术规范》 6、JGJ18-2003《钢筋焊接及验收规程》 7、JGJ81-2002《建筑钢结构焊接技术规程》 8、JGJ107-2003 《钢筋机械连接通用技术规程》

隧道开挖爆破作业指导书

中铁十九局集团新建云桂铁路 隧道开挖爆破施工安全专项方案 编制: 审核: 批准: YGZQ-4标项目部十一工区 二0一0年八月

隧道开挖爆破施工安全专项方案 一、目的/适用范围 1、目的:通过对不同围岩的爆破进行设计,并在实际施工过程中进行不断优化,选择适合隧道开挖施工的最优爆破设计一方面通过爆破设计有效控制隧道开挖轮廓线,防止欠挖并严格控制超挖,减少因爆破设计不当对围岩造成的扰动,通过对隧道爆破设计的控制来保证隧道施工的安全,另一方面可以通过实践来优化和探索适合不同围岩的爆破设计,积累这方面的知识和经验。 2、适用范围:云桂铁路Ⅳ标段坡录元隧道出口段、孟合山隧道施工。 二、职责 1、由经过岗前培训取得资格证书的施工人员进行施工。 2、测量人员负责对洞身开挖面尺寸及高程进行控制。 3、各作业队队长和质检员负责过程控制。 4、安全员负责施工过程中的安全并进行教育和宣传。 5、技术人员负责复测、检验。 三、技术标准/质量标准 1、现行铁路工程施工国家和行业施工规范、验收标准。 客运专线铁路标准规范

2、云桂铁路Ⅳ标段坡录元隧道出口段、孟合山隧道施工设计图、参考图及部颁标准图。 四、作业前准备 1、炸药库的及其内部设置已经通过当地公安机关验收合格,各种涉爆制度已健全并通过验收。 2、测量人员对各种量测仪器已进行鉴定。 3、试验人员对各种试验仪器已进行鉴定。 4、根据设计Ⅴ级围岩采用大拱脚台阶法、CRD法施工,Ⅳ、Ⅲ级围岩采用台阶法开挖,Ⅱ级围岩采用全断面法开挖;Ⅱ、Ⅲ级围岩采用光面爆破技术,减少围岩震动破坏,发挥围岩自身承载力。 五、施工技术要求 Ⅱ级围岩采用全断面光面爆破开挖;Ⅲ级围岩台阶法开挖,采用光面爆破技术,对于软弱破碎不稳定围岩实施浅眼多循环、勤支护、早封闭的开挖原则,确保施工安全。 (一)、爆破方案设计 1、总的爆破设计原则 爆破设计的原则是安全稳妥、施工便利、合理循环进尺、保持各工序

土建工程监理实施细则

监理实施细则 工程名称:经纬·御贤府 专业:土建工程 编制: 审核: 项目监理部(盖章) 浙江木石建设项目管理咨询有限公司 年月日 土建工程监理实施细则一、工程概况及土建工程监理目标

1.1进度目标:项目工期457天,从2014年7月31日至2015年10月31日。 1.2质量目标:《本工程监理规划》列出的专业质量控制要求。 1.3投资目标:以《工程施工承包合同》中所列的专业投资目标,静态投资控制在万元。 二、土建工程监理实施的依据 表1 监理实施的依据 文件名称编号工程施工承包合同、招投标文件 监理委托合同 业主提供的施工图纸及地质勘探等有关资料 建筑工程施工质量验收统一标准GB50300-2001 建筑地基基础工程施工质量验收规范GB50202-2002 砌体工程施工质量验收规范GB50203-2002 混凝土结构工程施工质量验收规范GB50204-2002 钢结构工程施工质量验收规范GB50205-2001 地下防水工程质量验收规范GB50208-2002 建筑桩基技术规范JGJ 94-94 混凝土结构设计规范GB50010-2002 地基与基础工程施工及验收规范GBJ 202-83 钢筋焊接及验收规程JGJ 18-96 建筑钢结构焊接规程JGJ 81-91 玻璃幕墙工程技术规范JGJ 102-96 建筑地面工程施工及验收规范 建筑装饰工程施工及验收规范 本地区现行的有关预算、结算定额及文件 《中华人民共和国工程建设标准强制性条文—房屋建筑部分》2002年版 《屋面工程质量验收规范》GB50207-2002经审批的主体结构工程施工组织设计 本工程监理规划 三、质量控制工作内容 1. 审查该工程主体结构工程施工组织设计; 2.检查混凝土工程的轴线与标高; 3.检查模板、钢筋制作安装质量,参加隐蔽工程验收; 4.检查商品混凝土及其浇捣质量; 5.检查现浇结构工程施工质量;

爆破监理实施细则

爆破监理实施细则 Revised by Liu Jing on January 12, 2021

工程 监理实施细则 XXXXXX有限公司 二0一一年七月二十二日监理实施细则审批意见表

编号:JGJL-实施- - 目录

一、本工程特点 XXXX位于XXXXX。土石方约340万立方米,其中开挖约215万立方米,爆破约125立方米。 一、地形、地貌及气候 本合同项目位于XXXXX。区域地势为西高东低,工程区中西部多为山区,地势较高,沟谷纵横,地势起伏不平,路线由东部的冲击平原向西部的中山成坡状展部,地面标高为。 本区地XXXXXX,夏湿春干气候区。根据XXX市多年气象资料统计,年平均气温12℃,最高气氛℃,最低气温℃,年温差℃,日温差25℃;日降雨量最大为,年平均降雨量为,年最小降雨量;月平均相对湿度为93%,年平均相对湿度为

83%;最大风速为40m/s,最大风力5级。年丰水期为5-9月(其中汛期为6-8月),枯水期为上年10月-次年4月。 二、地质和水文 本项目拟建场地位于XXXX,其原始地貌为岩溶地貌,地貌形态组合类型属风从盆地,其特点石盆地内地形平缓,阶地和斜坡不明显,上覆第四系残积层,薄厚不均。岩石较破碎,张性裂隙较为发育,场地基岩为可溶性碳酸盐岩,受地下水的溶蚀作用,岩溶发育规模在纵向和横向上均变化较大,形成较复杂的岩溶地基。 三、工程特点 1、工序复杂,对所需设备的投入和组织要求较高。 2、山区爆破后坡度需满足施工要求较高,对工期控制不利。 3、爆破时要确保原有便道畅通,确保爆破目标周围的设备、人员、民宅的安全,工程量大、施工难度大。 四、爆破施工技术方案设计 本项目土石方量较大:约340万m3,其中开挖约215万立方米,爆破约125立方米。表层土、风化石和软石挖方采用挖掘机挖装,自卸汽车运输;硬质石方开挖采用爆破方法,挖掘机挖装自卸汽车运输。严格按照设计和规范要求组织爆破监理。为减少对边坡的挠动,保证土石方开挖成型质量,并结合施工单位自由设备及人员优势,在石方开挖爆破过程中,必须最大限度地降低爆破振动对边坡稳定所造成的不利影响,绝对禁止采用集中装药的大爆破。石方爆破采用毫秒微差定向控制爆破法施工,控制爆破冲击波、振动、噪音和飞石,避免对山体和现有植被的破坏。考虑意外飞石采取安全距离警戒,考虑爆破地震效应对周围建筑物及构筑物造成破坏影响。

爆破工程监理细则

爆破工程监理实施细则 金龙〃星岛国际广场工程位于贵阳市云岩区北京西路,工程总建筑面积约329995㎡,拟建栋号24栋,工程结构主要采用框架剪力墙结构,抗震设防烈度为6度,抗震设防类别为丙类,主体结构的设计使用年限为50年,建筑场地类型为二类,下卧基岩属于稳定岩石类型。 本项目建设单位为贵阳恒怡房地产开发有限公司,贵州中建建筑科研设计院有限公司设计。 本工程场平爆破包括:山体石方爆破,形成基础工作面和基础范围内预裂爆破形成路槽,以及与之有关的材料、设备和相应事项。(一)一般规定 1、施爆方应考虑到用爆破法开挖的路段空中是否有缆线,地下是否有管线,并调查开挖边界线处的建筑物结构类型、完好程度,距开挖界距离,再制定爆破方案。特别是要考虑到居民住宅区较近时,爆破方案需慎重选择,确保人、畜以及空中缆线、地下管线和施工区边界处建筑物的安全。要求承包人事先就就编制出详细的施爆方案,征得公安部门同意后,报驻地监理工程师审批。 2、监理工程师就检查承包人实施爆破工程理否有专人负责,爆破工作人员是否受过必要的训练,监理工程师、爆破员、安全员、保管员、押运员要经过爆破业务培训考核,明确岗位责职,要有公安

部门核发的上岗证,并挂牌操作。 3、爆破技术人员应熟悉爆破器材的性能、爆破器材的储存、运输、检验、销毁安全规则。就掌握爆破工程地质、爆破对象性质、爆破作用原理和爆破技术以及各类爆破方法的特点和实用条件。施爆单位必须熟练掌握爆破安全规程和国家有关法规以及所从事的现工程爆破设计、施工计划、组织管理。早炮、盲炮的预防处理以及所从事的现工程爆破设计、施工计划、组织管理。早炮、盲炮的预防处理以及爆破事故的抢救技术。施爆单位应充分调动施工人员和管理技术人员的积极性。落实责任制,各队、各班组应层层落实责任,各负其职。工程项目经理要加强质量和进度意识,应亲临现场跟班作业,及时掌握现场情况,发现问题及时解决。 4、监理工程师应检查承包人所使用的爆破材料是否符合本工程的要求,与地质条件相适应,是否符合现行国家标准、部颁标准。新型爆破材料,使用前需获得国家有关部门的批准,不合格的爆破材料不得进入现场和投入使用。 5、监理工程师就监督爆破材料的购买、运输、储存和保管,是否遵守国家关于爆炸物品管理条例的规定。 6、施爆单位对主要爆破参数应通过试验确定,并报驻地监理工程师审批。 7、爆破前、监理工程师必须监督承包人做好以下安全准备工作: ①、成立指挥机构,明确爆破人员责任与分工; ②、划定危险区,危险区内的建筑物,管线和设备应采用保护

爆破作业指导书

石方爆破施工作业指导书 二〇一六年十一月

目录 1.0编制目的 (1) 2.0范围 (1) 3.0相关文件 (1) 4.0术语/定义: (1) 5.0职责 (1) 6.0技术管理 (2) 7.0工作流程 (2) 8.0记录总结 (6) 8.0爆破事故处理措施 (6) 9.0文明施工实施措施 (6) 10.0施工安全措施 (7)

溢洪道建筑工程 石方爆破施工作业指导书 1.0编制目的 为了保证溢洪道石方爆破施工《施工合同书》的原则,满足达到安全、质量、工期等要求,使建设单位各项要求得到有效保证。确保溢洪道石方爆破开挖施工的各项活动在受控状态下进行,使现场施工及管理人员有章可查,有据可依,并满足操作人员可操作性,特编制此作业指导书。 2.0范围 此作业指导书适用于总工程师、安全总监、质量副经理、生产副经理、工程管理部部、质量管理部、安全环保部部、质检站、爆破作业队。 3.0相关文件 4.0术语/定义: 石方爆破建筑物安全 5.0职责

5.1本作业指导书由质量副经理负责保持与改进,生产副经理配合协助; 5.2工程管理部负责该作业指导书的编制、归口、控制,工程管理部与爆破作业队具体实施,测量队检查,质量部、安全部检测验收。 6.0技术管理 6.1爆破区周围环境情况 溢洪道周边无居民区,左岸紧临已完建的泄洪洞及输水洞(进水塔已建成,距溢洪道水平最近距离15m),其中输水洞(洞径2.2m)从溢洪道桩号0+000—0+090段下部穿过,洞顶距溢洪道泄槽底板高度约7m;泄洪洞与溢洪道轴线基本平行,两结构物相临边水平距离约30m。右岸为依据设计开挖成形的土质边坡,及距溢洪道斜距约167m的110KV高压电线从进口引渠段高空。 6.2施工方案 综合考虑爆区地形、地质、环境条件、设备和技术条件,拟采用露天中深孔、浅孔爆破方案,边坡控制采取预裂爆破技术进行施工;整体自上而下逐层、自下游向上游先中间开槽在两侧的方法进行。通过爆破设计参数不断调整优化,控制好地震波和飞石对附近地下、地面建筑物的危害。因此,对溢洪道爆破施工进行分区,采用不同设计参数进行爆破作业。溢洪道爆破分区见图1。 图1 溢洪道爆破分区示意图 7.0工作流程

工程监理实施细则

工程监理实施细则 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

模板工程监理实施细则 监理单位: 编制: 审批: 日期: 2016年04月04日 目录 1工程概况 (1) 2编制依据 (1) 3监理工作的内容和流程 (2) 4监理工作的控制要点和目标值 (4) 5监理工作的方法和措施 (6)

1 工程概况 2 编制依据 已审核批准的监理规划。 与专业工程相关的工程标准、设计文件和技术资料。 与专业工程相关的主要工程标准有(不限于): 1 《建设工程监理规范》(B50319—2013) 2 《混凝土结构工程施工及验收规范》(GB50204-2002) 3 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 4 《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010) 5 《建筑工程大模板技术规程》(JGJ74-2003) 6 《建筑施工模板安全技术规范》(JGJ162-2008) 7 《建筑工程施工质量验收统一标准》(GB50300-2013) 8 国家其地方颁布的与专业工程相关的规章制度 已审核批准的施工组织设计、施工方案及专项施工方案。 建设单位的其他有关专业管理规定。 同类工程项目的相关资料。 3 监理工作的内容和流程 监理工作内容 模板工程的监理工作是整个工程监理工作的重要组成部分,模板工程质量的优劣直接影响钢筋砼工程和装修工程等后续工程质量的优劣,必须按部就班,环环相扣地监理好模板工程的施工。 熟悉施工图纸,了解钢筋砼构件所需模板的规格、数量和大致拼装方法。

拆除工程安全监理细则

拆除工程安全监理细则 一、拆除工程基本要求: 拆除工程概况:(拆除范围,拆除建筑物的高度、宽度、长度,属混凝土结构还是砖墙结构及拆除四周边的环境等等)。 监理项目部对拆除工程,应督促施工单位必须建立健全全过程的拆除规章制度,实行谁拆除谁负责的统一管理,明确职责,强化拆除过程中的监督检查,确保人身安全得到保障,拆除工程顺利进行。 国家对拆除工程施工实行许可证制度。所以监理应在拆除前,要求拆除工程的单位向工程所在区域的地方建设行政主管部门办理相关手续,取得拆除工程许可证。 二、拆除工程安全监理依据: JGJ147—2004《建筑拆除工程安全技术规范》 GB6722《爆破安全规程》 三、拆除工程强制性条文: 4.1.1进行人工拆除作业时,楼板上严禁人员聚集或堆放材料,作业人员应站在稳定的结构或脚手架上操作,被拆除的构件应有安全放置场所; 4.1.2人工拆除施工应从上至下、逐层拆除分段进行,不得垂直交叉作业。作业面的孔洞应封闭; 4.1.3人工拆除建筑墙体时,严禁采用掏掘或推倒的方法; 4.1.7拆除管道及容器时,必须在查清残留物的性质,并采取相应措施确保安全后,方可进行拆除施工; 4.2.1当采用机械拆除建筑时,应从上至下、逐层分段进行;应先拆除非承重结构,再拆除承重结构。拆除框架结构建筑,必须按楼板、次梁、主梁、柱子的顺序进行施工。对只进行部分拆除的建筑,必须先将保留部分加固,再进行分解拆除; 4.2.3拆除施工时,应按照施工组织设计选定的机械设备及吊装方案进行施工,严禁超载作业或任意扩大使用范围。供机械设备使用的场地必须保证足够的承载。作业中机械不得同时回转、行走。 4.3.2从事爆破拆除工程的施工单位,必须持有工程所在地法定部门核发的《爆炸物品使用许可证》,承担相应等级的爆破拆除工程。爆破拆除设计人员应具有承担爆破拆除

水下爆破施工(作业指导书)

水下爆破施工作业指导书 一、水下爆破施工工艺流程: 爆孔设计→锚定钻孔作业平台→移机就位→确定孔深→钻孔→成孔冲洗→测量验孔→装药→连线→平台撤离(同时封锁航道和陆路交通)起爆→解除警戒→清渣→下施工循环。 二、施工方法 1、钻孔作业平台设计 为顺利实施石方开挖工程水下爆破的施工任务,因地制宜就近制作了简易钻爆作业平台船(16m×6m)。作业平台可采用钢体驳船组装,两船间距5m。通过槽钢、工字钢将两船焊接为一双体船。钻机由脚手架钢管铰接固定在平台上,组成钻机作业平台,可供4台潜孔钻机工作之用。为加快钻机就位速度,钻机平台可沿槽钢轨道滑动移位。 钻孔时,利用全站仪进行测量定位,指挥钻机船锚泊定位,做到钻孔定位准确,防止漏钻和叠钻。根据当天当时的水位、设计水深及超深值计算该点的钻孔深度。施工时要按要求钻到所需求深度以避免二次爆破。 2、钻爆技术措施 (1)水下爆破采用垂直钻孔作业。其优点是钻孔定位易于控制,简便操作,利于装药,提高工效。 水下爆破工程钻孔机具计划选用KSZ-100型地质钻,孔径Φ100mm。为了确保开挖达到设计的深度,钻孔应有一定的超钻深度,考虑到保护桥墩基础基岩的持力层,超钻深度取0.5m。 (2)火工品的品种及防水。选用具有防水性能良好的乳化炸药,由Φ80mm塑料包装。非电雷管用环氧树脂灌封后,再用防水白粘胶布密封。起爆网络采用微差复式起爆网络,以确保传爆的准确性。 (3)每船(平台)可钻4排共24个炮孔,一般一个船次为一爆破区域,当钻孔完毕后,利用潜水员进行集中装药,装药时应注意对雷管脚线的保护。为了确保安全,用粗砂将炮孔堵满,防止冲炮。在每只爆孔孔口用砂袋封口覆盖,砂袋系一浮球露出水面,其作用有:①作为爆破孔位标记,便于集中装药;②装药后便于连接导爆管脚线,形成起爆网络。 (4)导爆管的放置。在水中放置浮胎,使其锚定地飘浮在水面上,将“每船同排”的导爆管按绑在一只轮胎上,按照“从后到前的顺序”将轮胎上的导爆管用“同段”非电雷管连接起来,为了不使传爆雷管将其他导爆管炸断造成拒爆现象,连接时应将雷管置于浮胎上面,并用泡沫盒包住扎紧,不能浮在水面随波漂移。

幼儿园建设工程监理实施细则 精品

XX社区文明小区幼儿园建设工程 监理实施细则 编制人: 审核人: XXXX建设监理有限责任公司 年月日

1、工程概况及特点 (1) 1.1工程概况 (1) 1.2工程特点 (1) 2、监理工作流程 (2) 2.1施工准备阶段 (2) 2.2施工过程阶段 (3) 2.3施工验收阶段 (5) 3、监理工作的控制要点及目标值 (7) 3.1施工准备阶段 (7) 3.2施工过程阶段 (8) 3.3竣工验收阶段 (34) 4、监理工作方法及措施 (34) 4.1质量控制 (35) 4.2进度控制 (36) 4.3投资控制 (36) 4.4安全控制及文明施工 (37) 4.5合同控制 (33) 4.6信息管理 (37) 4.7组织协调 (38)

1.0工程概况及特点 1.1工程概况 XX社区文明小区幼儿园工程,建设地点:东营市河口区。建设单位:XX社区管理中心。建筑面积:4062.66平方米,局部四层,建筑高度14.830米。结构形式为框架结构,建筑工程等级为三级,抗震设防烈度7度,设计使用年限50年。 1.2工程特点 本工程规模为大型,项目所在地的气候区为寒冷区 2.0监理工作流程 2.1施工准备阶段 2.1.1参加建设单位组织的设计交底,并组织图纸会审。 2.1.2参加建设单位组织的第一次工地会议,并进行监理交底。 2.1.3承包单位施工前,应向监理提交必要的资料以供审查。 2.1. 3.1施工企业资质等级证书复印件; 2.1. 3.2企业法人营业执照复印件; 2.1. 3.3管理人员资格证书和特殊工种人员上岗证复印件; 2.1. 3.4检测仪器、工具的核定证书复印件; 2.1. 3.5施工组织设计、专项施工方案; 2.1. 3.6开工报告及其它有关资料等; 2.1.4检查承包单位质保体系、HSE体系是否健全; 2.1.4.1施工质保体系、HSE体系组织机构落实情况; 2.1.4.2施工质保体系、HSE体系的主要规章制度; 2.1.5进场材料与设备的检查及报验手续

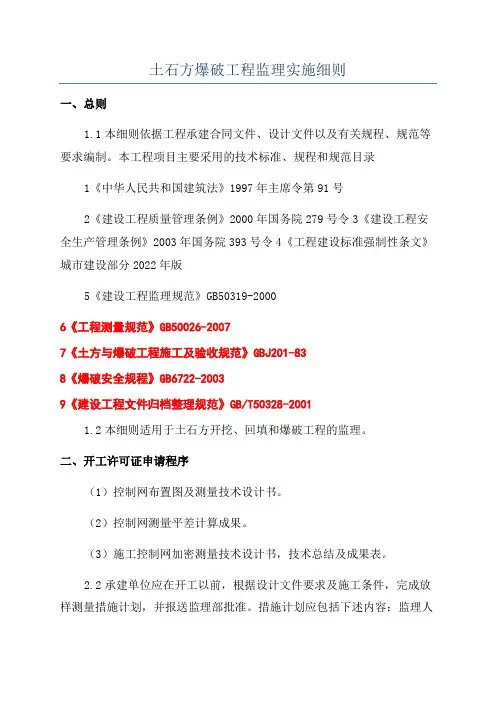

土石方爆破工程监理实施细则

土石方爆破工程监理实施细则 一、总则 本细则适用于土石方开挖和爆破工程的。 二、开工许可证申请程序 承建单位应在开工以前,完成施工测量控制网和建立,并将下列成果资料报监理部批准。 (1)控制网布置图及测量技术设计书。 (2)控制网测量平差计算成果。 (3)施工控制网加密测量技术设计书,技术总结及成果表。 承建单位应在开工以前,根据设计文件要求及施工条件,完成放样测量措施计划,并报送监理部批准。措施计划应包括下述内容: (1)施工区周围平面和高程控制点设置、校测、编号及平面图。 (2)计算放样数据。 (3)放样方法及其点位精度估算。 (4)放样程序、技术措施及要求。 (5)数据记录及资料整理制度。 (6)测量专业人员设置,配置及其检验和校正情况。 (7)质量控制与验收措施。

承建单位应在工程开工前14 天以前,根据设计文件、有关施工规程规范、现场地形地质条件和施工水平,完成土石方和爆破工程施工组织设计编制,并报送监理部批准。施工组织设计应包括下述主要内容: (1)工程概况。 (2)施工布置图。 (3)爆破方法及典型爆破参数。 (4)边坡和岩基保护措施。 (5)土石方调配方案。 (6)控制措施。 (7)施工排水措施。 (8)施工进度计划。 (9)施工安全与环境保护措施。 (10)施工设备、辅助设施及配置计划。 (11)劳动力及材料供应计划。 (12)施工组织管理机构与质量控制措施。 在需采用控制爆破保护物或保留岩体、或采用岩基面一次爆破和水平光爆开挖技术、或控制爆破粒径,承建单位应先进行必须的爆破试验,并于试验前编制爆破试验计划,报监理部批准。 爆破试验计划报告内容应包括:

房屋建筑工程施工监理实施细则

兰州西至武威南增建二线 房建工程监理实施细则 (C2监理标段) 审批人: 编制人:苏未宁陈世清 西南交通大学工程建设监理公司 兰武二线监理站 二○○四年六月

房屋建筑工程监理实施细则 工程概况及特点: 兰武二线房建工程位于兰武线各站内,建筑结构为框架结构低层建筑,基础为井桩基础,填充墙采用粘土空心砖。土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留孔洞较多,工程地质情况较为复杂。

1、房屋建筑工程监理工作

2、土方工程 2.1 土方开挖 2.1.1监理工程师审批施工方案,重点审查开挖方式、支护形式、临时排水措施、 回填方案及施工安全措施。 2.1.2监理工程师复测承包单位上报的基础工程轴线定位点、水准基点。 2.1.3土方开挖控制要点: 1、当基底位于地下水位以下时,检查开挖时采取的降水措施,地下水位 应降至基坑底0.5m以下。雨季施工时,应在基坑周围设置排水通道。 2、检查开挖边坡形式,当现场不宜进行放坡开挖时,应严格检查基坑支 护。施工过程中,应对支护结构、周围环境进行观察和监测,出现异 常情况,应协调各方及时处理。 3、地基土不得超挖、扰动。当地基表面被水浸泡和扰动,必须经过妥善 处理,达到设计要求。 4、监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载力。 5、检查基底高程和表面平整度。 2.2回填土 2.2.1回填土质量控制要点: 1、基坑回填必须在建筑物地下部分隐蔽工程检查验收合格后及时进行。 2、控制回填程序,防止引起不均匀沉降。 3、监理工程师见证检验回填土压实度。 4、监理工程师检查回填土的高程、表面平整度。 5、检查填土施工时的压实机具,对分层厚度、压实遍数、含水率等进行 控制。 3、地基基础工程 3.1基础检验 3.1.1监理工程师审查施工方案,承包单位必须严格按照批准的施工方案进行组织 施工。

爆破作业指导书1

爆破作业指导书 一、为了保证爆破作业的正常进行和安全,所有爆破操作人员必须持证上岗,项目部主管安全干部现场监督施工作业。 二、装药前,爆破分队(段)长应对爆破作业区的工作面和炮孔进行清理和验收。如有不合格孔,应及时处理。 三、爆破作业在装药作业时,严格按照爆破设计技术人员设计的单孔装药量装药,严禁随意增减单孔装药量。 四、装孔应使用木质或竹质炮棍装药,装起爆药包时,禁止投掷或冲击。 五、炮孔的填塞用小于炮孔直径十分之一粒径的钻孔碎屑渣或黄泥土填塞,填塞长度要大于或等于最小抵抗线。 六、爆破区起爆网络的布设和连接,应按爆破设计中规定,由有经验的爆破员或队(段)长来完成。 七、爆破网络连接后,由爆破设计工程师和爆破分队(段)长进行复检,是否和爆破设计相符合,如不相符合需更正后再连接。 八、电力起爆时,应现场测量网络总电阻,计算起爆该网络的总电流值,求出单个电雷管所需的最小准爆电流,判断是否准爆。 九、爆破工作开始前,必须确定危险区的边界,并设置明显的标志。爆破前必须发出声响和视觉信号,使危险区的人员听到和看到,应使全体施工和附近居民,事先知道警戒范围,警戒标志和音响信号的意义,以及发出信号的方法和时间。 十、装药网络连接符合要求后,爆破人员应及时清理爆破作业面,未用完的爆破器材整理归类由专人负责退库。 十一、爆破施工时,一定要对从事爆破作业人员从严要求,一定要按爆破设计的规定接线联网,完成后要认真检查,确认无误,方可考虑起爆。 十二、爆破完毕后,爆破技术人员、安全人员、队(段)长要对爆破效果进行分析,做好分析记录,为下一次爆破设计提供经验。 中国安能建设总公司桐柏工程项目指挥所 二OO二年九月二十九日

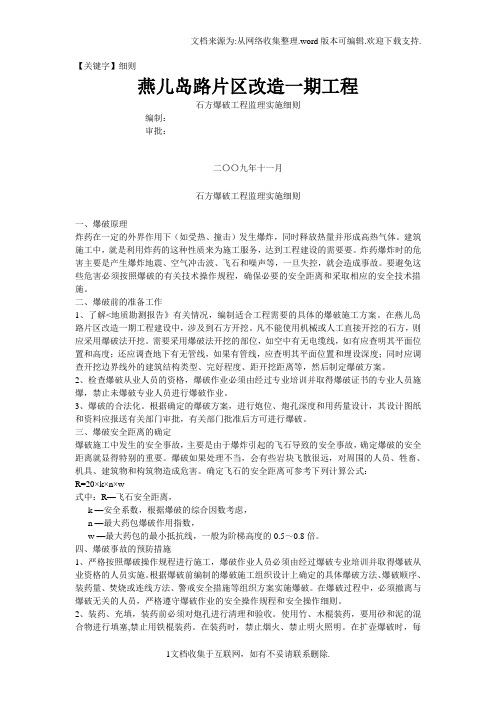

石方爆破工程监理方案

编号:AQ-JS-03937 ( 安全技术) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 石方爆破工程监理方案 Supervision scheme of rock blasting engineering

石方爆破工程监理方案 使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科 学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。 一、工程概况 1、工程名称:CCCC基础爆破工程 2、工程类别:土岩爆破 3、工程级别:C级 4、周围环境:爆区位于CCCCC与CCC路交汇处西北角;东邻C桥路沿街楼约10米,西邻施工路、距县委办公楼及家属楼30米,南邻莲C山路沿街楼15米,北距居民房15m《住户已搬迁》。板C路CC县主要交通路,车流量非常大。爆区环境十分复杂,在爆破设计、施工时必须充分考虑这些因素,严格控制有害效应,确保施工安全。 5、爆破方法:根据工期和设计要求,采用小孔径钻孔、密集布孔、逐孔起爆、严密防护、控制单孔装药量,严控爆破飞石、爆破振动和爆破冲击波的城市浅孔控制爆破方案。

6、防范重点:爆破振动,爆破飞石,爆破冲击波等有害效应。 二、监理人员:CC、C、刘C。 三、监理内容及时间安排 1、爆破作业使用的爆破器材应符合现行国家标准或行业标准。 2、爆破器材进场后,施工单位应组织人员对外观、出厂证、合格证进行检验,并认真填写爆破器材质量检验单和进场数量清单。 3、在爆破作业前,施工单位应对所使用的起爆器和导线进行可靠性试验。 4、未经核查认可的爆破器材,不得在本工程中使用;质量不合格的应及时清退出场。 5、在现场的临时存放库房应经当地公安机关许可,临时存放库房应按规定划定警戒范围,严禁无关人员进入。 6、使用爆破器材,必须建立严格的领取、清退制度。领取的爆破器材必须完全在本工程施工现场内使用,严禁藏匿和外带,未使用的爆破器材必须及时退还库房,领用和退还爆破器材必须进行登记,做到帐目清楚,帐物相符。

相关主题
文本预览
相关文档 最新文档
