当前位置:文档之家› 雨棚施工方案(1)

雨棚施工方案(1)

雨棚施工方案(1)
雨棚施工方案(1)

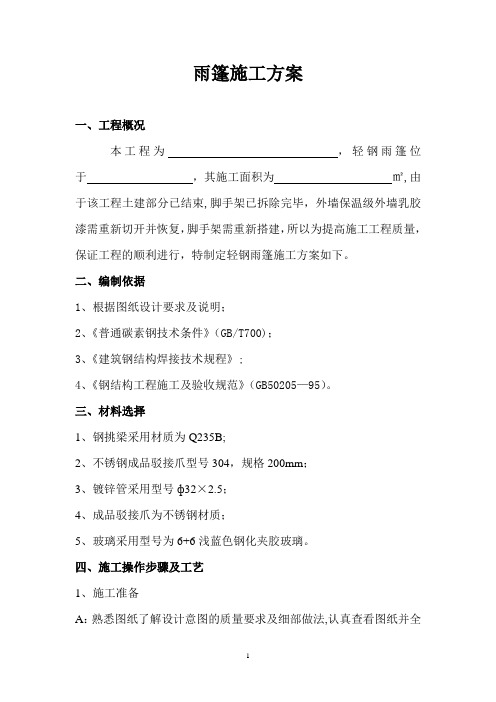

雨篷施工方案

一、工程概况

本工程为,轻钢雨篷位于,其施工面积为㎡,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙乳胶漆需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下。

二、编制依据

1、根据图纸设计要求及说明;

2、《普通碳素钢技术条件》(GB/T700);

3、《建筑钢结构焊接技术规程》;

4、《钢结构工程施工及验收规范》(GB50205-95)。

三、材料选择

1、钢挑梁采用材质为Q235B;

2、不锈钢成品驳接爪型号304,规格200mm;

3、镀锌管采用型号ф32×2.5;

4、成品驳接爪为不锈钢材质;

5、玻璃采用型号为6+6浅蓝色钢化夹胶玻璃。

四、施工操作步骤及工艺

1、施工准备

A:熟悉图纸了解设计意图的质量要求及细部做法,认真查看图纸

并全部领会,对照图纸与现场有不相同或不理解施工图纸,可向项目部和设计人员提出问题或意见,核对图纸无误后再进行施工。

B:按施工指定场地整齐堆放各种材料,组织施工机械的架设,安装与调试。

C:勘察施工现场并与监理、业主、土建方、项目部确定设计标高线,并对设计标高进行三方签字确认。校对三方确认标高线并引至各楼层做好标记。

D: 驳接爪、玻璃、钢型材定货加工:按照设计确定的钢型材、驳接爪、玻璃样品进行定货加工。必须注意加工的质量,它关系到现场的施工质量。

2、质量关键步骤

玻璃板块分格放线必须准确,钢型材焊接防锈处理符合设计及规范要求。驳接爪、钢型材连接、焊接必须符合设计规范。保证驳接爪、钢型材水平度、垂直度符合设计规范。钢型材、驳接爪、玻璃板块进场时需核对数量、规格、编号,并对安装的每块板块进行安装前检查,避免玻璃板块的缺角、爆边对质量的影响。

3、施工工序流程

按工艺分为:现场测量放样放线→检查验线→检查预埋件或(安装锚栓)→安装后置预埋件→制作钢结构及连接件→检查验收埋件→安装钢结构→检查、校正钢结构牛腿焊接→安装连接件及连接拉杆→检查调整钢结构牛腿、连接件及连接拉杆水平度及落水坡度→安装驳接爪转接件及所有钢架满焊→玻璃放样、校对规格尺寸→隐蔽检查办

理工序验收→钢结构饰面喷涂油漆→玻璃板块安装→自检检查板块安装质量报项目部验收→打胶检查及清理、班组自检→项目部检查验收。

安装时注意钢结构牛腿的垂直度、平整度保证在允许偏差范围内,连接点按照图纸要求进行连接点检查控制,牛腿与埋件焊接焊渣清理并做好防锈漆处理。牛腿连接钢管(钢梁)安装对照施工图尺寸加工孔位或弯圆后于牛腿连接固定,焊接转接件,确保转接件安装水平度及垂直度,制作板块必须注意玻璃尺寸偏差及对角线偏差,对于结构胶、耐候胶粘接构件部位进行严格的净化处理,打胶检查胶的品牌是否符合图纸要求,打胶时先在板块表面贴上纸胶带,打胶时上下应两层同时打胶,保持打胶胶缝平直光滑无气泡,符合规范要求。

4、作业流程

(一):放控制线:

1、组织技术人员对施工现场按照交底标高进行测量放线,按标高线要求在墙体上弹出1M水平控制线和板块分格线。并在墙上做好水平控制标线桩。放线完毕后要进行自检,互检,最后会同项目部进行最后验线,确定无误后,方可进入下道工序。在全部放线过程中均采用水平仪、经纬仪和吊垂为测量工具。

2、墙面基层处理:

组织技术人员、施工人员先对施工范围的建筑基层表面划出预埋件位置,除去埋板位置所在梁上的水泥沙浆层或保温层,保证埋板安装在砼梁或墙体上能平整贴合。

(二)、锚栓安装与后置埋件

1、钻孔:根据放线工提供的基准,确定埋板的位置后,将埋板上安装孔的位置准确标在墙体上,用电锤在标出的固定点钻孔,钻孔直径与设计的锚拴钻孔直径相符。如在钻孔中碰到预埋钢筋等物体时应适量移位,避开钢筋的位置。

2、上筋锚栓:用毛刷和用气泵皮管深入已打孔中,将孔中灰沙反复掏出和吹冲干净,确保无灰沙后,把化学药剂或植筋胶置入孔中,将螺栓慢慢伸进后,将其摆正固定。锚栓植入深度以设计锚栓规格为准。(在安装埋板前,必须对锚栓进行抗拉拔试验,并满足设计要求。)装埋板和角码;埋板通过埋设锚栓固定在墙体上,拧紧安装螺母。埋板安装后需进行检查合格。

(三)、安装钢结构牛腿及连接件、转接件、驳接爪、玻璃板块

1、前期准备:在安装埋板的期间内,组织人员对牛腿、连接件进行下料加工,另组织人员对牛腿、连接件进行划线打孔,并将牛腿、连接件根据现场位置进行编号。

2、牛腿安装:先将一根牛腿安装于一个施工立面的最边牛腿,采用角码临时点焊于埋件,用线垂吊直,确定水平度、垂直度达到要求后将其牛腿焊接预埋件,再将另一根牛腿安装于立面另一端,并用角码连接点焊于埋件。两端牛腿校正达到标准要求后,将二根牛腿之间用钢丝绳拉出其牛腿的施工面,然后逐根安装,最后调整完毕后,将所有焊接牛腿固定。

3、连接牛腿安装连接件及连接拉杆,先按分格确定连接件、拉

杆位置尺寸,连接件焊接于两牛腿之间,再进行拉杆焊接于牛腿确定位置。钢梁牛腿与埋板、连接件、拉杆焊接完毕后清除焊渣。检查焊缝质量达到要求后报项目部验收合格。

4、钢梁牛腿、连接件、拉杆焊接完毕后,将驳接爪、转接件焊接于牛腿上部,焊接转接件时需拉线校正平整度、垂直度,保证转接件位置尺寸统一。电焊作业施工在焊接下方需设立防火斗。

5、隐蔽工程验收:钢构件安装完工后,施工班组长对隐蔽部位进行自检,合格后报项目部验收并办理工序验收单,由项目部通知业主,监理,质检站等组织隐蔽验收。隐蔽工程验收合格后方可进入下一道工序施工。

6、钢构件油漆前,需采用专用磨片、钢丝抛盘对钢构件进行抛光出亮,采用专用防锈底漆对钢构件进行前处理,底漆完成后进行原子灰腻子修补、磨平,进行底漆喷涂两遍,完成底漆打磨平整后施工饰面漆喷涂(具体油漆按实际要求施工)。

7、安装驳接爪:安装驳接爪件时需对油漆进行保护,驳接爪安装时需对爪件螺栓统一调整到统一高度,并检查好落水坡度、平整度。

8、安装玻璃板块时注意尺寸偏差以及对角线偏差,以便控制板块安装时质量。爪件与玻璃板块安装好后及时调整平整度、落水坡度,拧紧爪件螺栓固定玻璃。确保玻璃安装符合设计要求及规范要求。

9、打胶:对雨棚、采光顶板块间的胶缝进行处理,采用丙酮擦洗板块打胶处,在缝口两侧粘贴纸胶带,最后嵌入中性硅胶,硅胶嵌填要密实,光滑平顺,要求胶缝成内圆弧形,胶缝顺直无气泡,待完

成后轻轻将纸胶带撕掉,使打胶边成一条直线。雨天及玻璃板块潮湿时严禁打胶,室外温度低于该密封耐侯胶要求的最低操作温度时,(一般为-5°C以下),则停止打胶作业。

10、清理:勾缝或打胶完毕后,必须待胶凝固后,再用壁纸刀、棉纱等物对板块表面清理。

五、质量标准:

允许偏差和检验方法:

六、成品保护:

(1)运输板块时应特别小心,避免磕碰边角,必要时用地毯与软物包住边角。

(2)堆放板块要整齐牢固,堆放位置要在房间或室外选好,避免来回搬运及雨淋,板块堆放要立着堆放,下面用木方固定。

(3)施工完毕后,应做好警示牌或设置防护栏杆。

(4)在施工过程中垃圾应及时清理,做到工完场清,责任到人,奖罚分明。

(5)安装完成后对特殊板块材质面层应采用木板、地毯或塑料布等进行保护。

七、施工注意事项

1、施工人员必须正确佩戴安全帽。

2、高空作业、危险区施工系好安全带。

3、施工焊接时注意防火防电。

八、工程质量保证措施

1、安全施工措施

为了保证该工程的安全工作,特制订如下保证措施

(1)在公司的具体领导下,委派专职安全员一名具体分管该项工作。

(2)选派高素质的施工人员具体施工该工程,公司定期召开安全工作会议,对安全工作定期检查。

(3)建立健全安全生产责任制,分工明确,责任到人。

(对安全工作做的好的个人将给予奖励,对有隐患和不重视安

全工作的个人进行罚款直至开除。)

(4)严格按照国家技术规程组织施工,安全防护用品和安全保护齐全。

(5)定期组织工地安全大检查并做好总结工作,发现质

雨棚拆除施工方案精编版

****站1#站台雨棚拆除工程 施 工 方 案 编制人: 审核人: 日期: 2017 年 05 月 24 日

一、编制依据 (1)现场勘察、现场建筑物及管线布置、周边环境、图纸资料等。 (2)《建筑工程拆除工程安全技术规范》JGJ147-2004 (3)《施工现场临时用电安全技术规范》JGJ46-2005 (4)《建设工程安全生产管理条例》2003.11 (5)《建筑施工高处作业安全技术规范》JGJ80-91 (6)《城市建筑垃圾和工程渣土处置管理规定》 (7)《城市市容和环境卫生管理条例》 (8)《建筑施工扣件式钢筋脚手架安全技术规范》JGJ130-2001 二、工程概况 1、工程概况: 工程地点: 位于****市肥东县****镇境内,是xx站到xx 站的交通枢纽。本次拆除工程为****站1#站台钢筋混凝土雨棚面板及立柱的拆除。 2、工程范围 2.1 依据现场技术交底对****站1#站台钢筋混凝土雨棚面板及立柱的拆除 2.2 依据建筑结构现状对****站1#站台钢筋混凝土雨

棚面板及立柱的拆除,含雨棚面板立柱、构筑物、场地清理、整平。 2.3 应先对****站1#站台进行全封闭围挡,悬挂警示标志并采取保护措施。 2.4 拆除安全、技术文明施工措施要求:按JCJ147《建筑工程拆除安全技术规范》等文件实施。 2.5 验收及质量评定办法: 施工范围内干净、整齐、拆除至雨棚正负零,由招标人组织验收。工程竣工后由承包人以书面形式提出申请组织验收,并提供有关资料。如验收不合格返工及延误工期造成经济损失由承包方承担。 2.6 工程结构 主体结构为钢筋混凝土结构。 3、周围环境 该拆除工程地处****市肥东县****镇,属居民区施工作业。工期短,质量要求比较高,施工场地小,作业面狭窄,现场环境复杂,作业难度大。 4、工程特点 作业难度大,工序复杂,主要作业工序采取人工加机械方式进行拆除,要在规定时间完成人力、物力、技术、财力都必须做好充分准备,施工区域应采取全封闭,并按时段进

高速公路雨棚维修施工设计方案

收费站雨棚维修工程 施 工 组 织 技 术 方 案 编制单位:工程公司

编制日期:二〇一二年一月二十六日 目录 第一章施工组织设计总则 ----------------- 3 第二章编制依据、工程概况及特点 ---------- 3-5 第三章施工部署 ------------------ 5-10 第四章施工方案 -------------------- 10-18 第五章工程质量保证措施 ----------------- 18-22 第六章安全施工保证措施 ----------------- 22-25 第七章文明施工保证措施 ----------------- 25-26 第八章工期保证措施 ------------------ 26-27

第一章施工组织设计总则 1、认真贯彻执行国家及部颁有关基本建设的技术规范、规程。遵循 设计单位技术文件上的质量要求,实施质量控制及检验。 2、统筹全局、集中力量、保证重点、组织好与有关单位的协作、分期 分批配套地组织施工。 3、做好整体施工部署和分部施工方案,合理安排施工顺序、组织平行 流水立体交叉作业,充分利用空间和时间发挥作业面的使用效益。 4、坚持“百年大计,质量第一”确保安全施工,贯彻执行各项规章制度。 5、因地制宜、就地取材、厉行节约、采取革新、改造、挖潜措施、减 少投资、降低成本。强化现场科学管理、创安全、文明样板工地。 6、做好人力、物力的综合平衡调度,做好雨季施工安排,确保均衡施工, 按时完成施工任务。 7、合理紧凑的安排好施工现场平面布局,局部压缩施工临时用地。 8、贯彻执行国家,地区对环保、劳动安全、工业卫生、计量、消防的 有关规定和标准。 第二章编制依据、工程概况及特点 一、编制依据 1、招标文件、施工图纸等资料。 2、广东省建筑工程安装文明施工规范、标准。

钢结构雨棚施工方案

蓝湖温泉经营配套改造工程 钢 结 构 雨 棚 施 工 方 案 深圳市建侨设计装饰工程有限公司 2015年9月1日

目录 一、工程概况 (2) 二、编制依据 (2) 三、施工准备 (2) 四、施工方法 (3) 五、成品保护 (5) 六、质量控制重点 (6) 七、施工安全措施 (7)

一、工程概况 本工程为蓝湖温泉经营配套改造工程,其中一层北侧入口处设钢结构雨棚,为提高施工工程质量,保证工程的顺利进行,特制定钢结构雨棚施工方案如下。 二、编制依据 1、根据图纸设计要求及说明; 2、《普通碳素钢技术条件》(GB/T700); 3、《建筑钢结构焊接技术规程》; 4、《钢结构工程施工及验收规范》(GB50205-95)。 三、施工准备 (一)材料准备 1、材料管理 a、所采购的材料必须有材质证明书,并应符合设计要求。 b、材料入库时,要认真检测尺寸并验收其供货质量,严格执行材 料入库和领出制度。 2、构件检验及资料验收 对进入现场的构件的主要几何尺寸进行复检,要明确构件是否符合安装条件,防止由于构件的缺陷影响质量、进度。对于尺寸偏差超过规范要求的构件退回制造厂家,必须保证结构上使用的构件全部合格。 对进入现场的构件必须带有制作厂家的钢材材质证明、产品质量合格证书、制作过程中用到的各种辅料的合格证和质量证明书,每项资料和

构件必须符合本工程所规定的质量要求。 3、现场构件的防护 a、构件卸车应小心,防止损坏,构件之间防止互相碰撞挤压。 b、如果发现构件在运输过程中涂层有损坏及时通知制作单位进行 处理。 c、吊装前应将构件表面上的油污、泥沙和灰尘等清理干净。 4、现场构件的堆放 因现场场地比较狭小,工期紧张,本工程钢构件进场后按指定的场地码放整齐。 5、人员准备 所有参加施工的人员必须持有身份证、上岗证等相关证件,工程施工用工必须符合劳动法有关规定。 (二)作业条件 1、雨篷施工方案经监理、建设单位审批合格。 2、钢结构施工所需材料已到现场,并经验收合格。 3、测量放线完毕,并经验收合格。 4、脚手架按照搭设方案搭设完毕。 5、预埋件经隐蔽检查合格。 四、施工方法 1、测量放线 首先复核结构的尺寸是否准确,如出现偏差及时通知监理、建设单位,共同研讨解决方案。 结构无偏差的情况下,放控制线及埋件中心线,检查预埋件的位

玻璃雨棚施工方案

目录 一、编制依据及说明 (2) 二、工程概况………………………………………………………………5 三、施工部署………………………………………………………………9 四、施工方案及主要技术措施……………………………………………15 五、质量管理目标及保证措施 (22) 六、施工进度计划及工期保证措施………………………………………32 七、施工进度计划及工期保证措施………………………………………34

第一章编制依据及说明 第一节编制依据及原则 一、编制依据 1、采用标准及规范 (1)幕墙工程技术规范、规程 《建筑幕墙》JG3035-1996 《玻璃幕墙工程技术规范》JGJ102-96 《建筑玻璃应用技术规程》JGJ113-97 《铝及铝合金阳级氧化、阳极氧化膜的总规范》GB8013 《铝及铝合金加工产品的化学成分》GB/T319 (2)结构设计规范 《建筑结构荷载规范》GB50009-2001 《建筑设计防火规范》GBJ16-87 《建筑用铝型材铝板氟碳涂层》JC133-2000 (3)材料标准 《碳素结构钢》GB700-88 《焊接结构用耐候钢》GB/T4172-2000 《铝合金建筑型材》GB/T5237-2000 《钢化玻璃》GB/T9963-1998 《中空玻璃》GB11944-89 《建筑用安全玻璃防火玻璃》GB15763-2001 《硅酮建筑密封胶》GB/T14683-93 《建筑用硅酮结构密封胶》GB16776-1997 (4)施工规范 《玻璃幕墙工程质量检验标准》JGJ/T139-2001 《涂装前的钢材表面锈蚀等级和防锈等级》GB8923-88 《建筑钢结构焊接规程》JGJ81-91 《建筑施工高处作业安全技术规范》2016

拆除施工方案28684

绵竹市危旧房棚户区改造项目---人民医院住宅楼 1#、3#、4#、5#、7#、9#、10#房屋拆除工程 施工方案 一、编制依据 经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。 参考规范及文件如下: 1. 现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、 《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》; 2. 由甲方提供的拆除建(构)筑物的范围示意图; 3 . 其它相关专业规范及行业标准。 4.《建筑施工安全检查标准》。 5.《建筑施工扣件式钢管脚手架安全技术规范》。 6.被拆除建筑物的结构、建筑、水、电、设备及外管线,施工现场勘察得来的资料和信息。拆除工程有关的施工验收规范、安全技术规范、安全操作规程和国家、省有关安全技术规定,以及本单位的技术装备条件。 二、工程概况 1.被拆除旧建(构)筑物工程概况。 工程地点:绵竹市大南街人民医院内; 建(构)筑物结构形式:砖混结构 平面尺寸及建筑面积:包括1#、3#、4#、5#、7#、9#、10#建筑物及构筑物地面以上部分拆除工程,总占地面积约为5000平米,总建筑面积约15896平米; 层数:四至六层。 2.被拆除旧建(构)筑物周围环境。 本拆除工程位于人民医院内部,四周由民房围墙维护,出口南门一处,人民医院内来往的车辆多,施工场地狭小,建渣外运输更为不利。 4.拆除工程的合同工期或其他要求。 本工程工期;计划工期为30日历天(已安全维护和开工令送达之日算)。

本工程拆除高度,拆至室外地坪,并将拆除建渣全部清理干净,地面须达到基本平整。 三、施工组织机构的建立 针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。人员配备情况如下: 2、施工组织管理机构框图:

施工方案-雨棚施工方案

雨篷施工方案 一、工程概况 本工程为,轻钢雨篷位于,其施工面积为㎡,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙乳胶漆需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下。 二、编制依据 1、根据图纸设计要求及说明; 2、《普通碳素钢技术条件》(700); 3、《建筑钢结构焊接技术规程》; 4、《钢结构工程施工及验收规范》(50205-95)。 三、材料选择 1、钢挑梁采用材质为Q235B; 2、不锈钢成品驳接爪型号304,规格200; 3、镀锌管采用型号ф32×2.5; 4、成品驳接爪为不锈钢材质; 5、玻璃采用型号为6+6浅蓝色钢化夹胶玻璃。 四、施工操作步骤及工艺 1、施工准备 A:熟悉图纸了解设计意图的质量要求及细部做法,认真查看图纸并全

部领会,对照图纸与现场有不相同或不理解施工图纸,可向项目部和设计人员提出问题或意见,核对图纸无误后再进行施工。 B:按施工指定场地整齐堆放各种材料,组织施工机械的架设,安装与调试。 C:勘察施工现场并与监理、业主、土建方、项目部确定设计标高线,并对设计标高进行三方签字确认。校对三方确认标高线并引至各楼层做好标记。 D: 驳接爪、玻璃、钢型材定货加工:按照设计确定的钢型材、驳接爪、玻璃样品进行定货加工。必须注意加工的质量,它关系到现场的施工质量。 2、质量关键步骤 玻璃板块分格放线必须准确,钢型材焊接防锈处理符合设计及规范要求。驳接爪、钢型材连接、焊接必须符合设计规范。保证驳接爪、钢型材水平度、垂直度符合设计规范。钢型材、驳接爪、玻璃板块进场时需核对数量、规格、编号,并对安装的每块板块进行安装前检查,避免玻璃板块的缺角、爆边对质量的影响。 3、施工工序流程 按工艺分为:现场测量放样放线→检查验线→检查预埋件或(安装锚栓)→安装后置预埋件→制作钢结构及连接件→检查验收埋件→安装钢结构→检查、校正钢结构牛腿焊接→安装连接件及连接拉杆→检查调整钢结构牛腿、连接件及连接拉杆水平度及落水坡度→安装驳接爪转接件及所有钢架满焊→玻璃放样、校对规格尺寸→隐蔽检查办理工

雨棚施工方案2

施工前准备-加工钢梁及玻璃-搭设脚手架-将原来的保温层、抹灰层及外墙涂料层重新切口-将切口处按规格打孔-固定化学螺栓-钢梁底座固定在化学螺栓上并旋紧-将提前焊接好的钢梁并经过喷砂处理进行喷漆后,焊接在钢梁底座上-将二次加固的钢板焊接在钢梁上和墙面固定-将驳接爪底座焊接在钢梁上-矩形管按图纸焊接在钢梁上,镀锌管穿入钢梁孔中并进行焊接-校正,恢复钢梁底座并将破环的保温层、抹灰层、油漆进行恢复-安装玻璃-封镀锌管堵头并校正、恢复-交验。 3、加工钢梁及玻璃 将钢板按照图纸尺寸做好模具,切割并打孔后,采用2.5#天津大桥牌焊条进行焊接,并校正用磨光机进行喷砂打磨,然后喷漆,玻璃进行钢化并加胶生产。 4、搭设脚手架 本工程外墙脚手架采用双排立柱沿阳台周圈进行搭设,立柱间距1.5m,架宽1.5m,步距1.6m,架子离墙0.3m,选用Φ48×3.5?普通建筑用钢管、普通建筑用铸铁扣件搭设。脚手架操作层必须有180mm高档脚板和高1.2m的护身栏(两道水平钢管紧贴外立杆侧,用扣件扣牢)。脚手架使用荷载不大于2KN/m2,施工中严禁超栽。脚手架必须由架子工专门搭设,搭设后必须经安全等验收合格后方可使用。 5、切割涂料层、保温层、抹灰层

将原来已经施工完毕的涂料层、保温层、抹灰层等切开大于钢梁底座100mm左右(以便固定底座)。 6、固定化学螺栓 将电动工具按照底座孔眼进行打孔,打孔后用化学螺栓专用工具毛刷进行清理干净并将化学螺栓药液喷入打孔中,固定化学螺栓。 7、固定底座 化学螺栓固定后,将钢梁底座固定在化学螺栓上,并拧紧螺丝、校正。 8、焊接钢梁 钢梁底座固定后,然后将焊接好的钢梁平衡的焊接在底座上,并且进行平衡样正。 9、钢梁与底座焊接完成后,再将二次加固钢板焊接在钢梁上,并固定在墙体上,并校正。 10、焊接驳接爪 钢梁校正以后,将驳接爪底座焊接在钢梁上,并注意间隔距离。 11、镀锌管、矩形管焊接 按照要求商业部分将镀锌管穿入钢梁事先打好的孔中并且焊接,住宅部分将矩型管焊接在钢梁的外接头处,并且打磨光滑。 12、校正、恢复钢梁底座、油漆、保温层、涂料层

外立面幕墙拆除方案

凯德MALL望京外立面装修项目 幕 墙 拆 除 施 工 方 案 编制: 审核: 批准:

一、建筑工程概况 1、工程概况表 该项目由1栋11层塔楼及1栋4层商业裙房组成,为商业综合体建筑,其中裙楼建筑高度为19.41米,塔楼建筑高度为52.95米;项目 占地面积约20501.07平方米,建筑面积约88046.17平方米。 项目整体装饰效果图 该项目所在地位于北京市朝阳区广顺北大街33号,位于广顺南大街及阜通西大 街交汇处,交通运输较为便利,地理环境优越,施工材料可通过以上路线(按规定 时间运输)顺利运输至工地现场。

二、幕墙工程概况 1、幕墙工程总体概况 该工程幕墙面积约8800平方米,幕墙形式包括裙楼立面铝板幕墙系统、塔楼立面竖明横隐玻璃幕墙系统、裙楼首层石材幕墙系统、玻璃雨棚系统等装饰形式。施工范围包括现有幕墙拆除及新增幕墙安装。 三、施工段的划分 该项目塔楼及裙楼界限明显、相对独立,塔楼及裙楼均采用框架式幕墙设计,为了具备更大的施工工作面,拆除施工时将采用裙楼和塔楼流水施工的方式进行,裙楼将从A区向B区施工,C区塔楼将采取自上而下的施工顺序进行。 施工顺序平面示意图 四、原有幕墙拆除方案 (一)、A区原有幕墙拆除方案 A区是该工程的裙楼部分,是华联商场的主入口,幕墙顶部标高为20.85米,大部分为铝板,局部为点式玻璃,入口处有铝板雨棚。以下为该部分的拆除方案: 1、点式幕墙的拆除

现状图(照片)实际节点 现有幕墙装饰面变化不大,且距 离主体结构面距离较小,为了方便施工并展开工作面作业,对于原有幕墙部位的拆除将自下而上采用吊篮进行。 1.1施工准备 1.1.1、施工人员必须认真熟悉该处结构及节点图纸,对拆除部位有清楚的了解。 1.1.2、施工前工长深化对《玻璃幕墙拆除方案》的理解,并对拆除施工操作人员进行详细安全、技术交底,使操作工人对图纸和规范要求、施工准备、施工方法和措施、注意事项有详细了解。 1.1.3、吊篮详见吊篮的施工方案; 1.1.4、机械管理人员负责将施工用电合理布置,以满足现场施工需求。 1.1.5、队伍进场前由生产经理带队对室内安全防护进行全面检查,安全员负责监督落实将楼层临边防护搭设完、洞口封堵完,在拆除过程中由专人统一指挥地面设有警戒区并竖立警戒标志,安排专人指挥和监督禁止非作业人员靠近操作区。。 1.1.6、检查楼顶部的插杆擦窗机及其配件能否正常使用。 1.1.7、施工前施工员必须对拆除安全玻璃工人进行技术及安全交底。 1.1.8、施工员在施工前应检查施工队伍工具如扳手、美工刀、玻璃吸盘、电动葫芦等以及拆卸工程所需的高空作业劳保用品。

钢结构雨棚施工方案72494

新建浦江镇C-1地块商品住宅项目地下车库钢结构雨棚工程 施 工 组 织 设 计 方 案 编制单位:江西建工装潢有限责任公司

日期:2016年1月18日 第一章编制说明 本工程施工方案根据上海保利建衡房地产有限公司有关设计图纸,结合我公司从事建筑施工中积累的丰富经验及综合我公司劳动力资源,机械设备,技术力量编写而成。 施工方案共分七章,对工程概况、施工总体部署、劳动力和设备进场计划,施工进度计划、组织机构及质量管理,安全管理等进行较详细的阐述。 1.1编制依据: a.《钢结构工程施工质量及验收规范》(GB50205-2002) b.《钢结构高强度螺栓连接的设计施工及验收规程》(JGJ82-91) c.《冷弯薄壁钢结构技术规范》(GB50018-2002) d.《建筑钢结构焊接规程》(JGJ81-2002) e.《屋面工程质量验收规范》(GB50207-2002) f.《涂装前钢材表面除锈及除锈等级》(GB8923) g.《我公司现行的质量、安全手册及项目管理手册》。 1.2工程概况: 汽车坡道雨篷2个,自行车坡道雨篷2个,钢结构用钢采用Q235钢;构架节点全部采用焊接,构件接触面采用表面氟碳喷涂焊缝质量检验级别为二级。

第二章工程管理目标 2.1质量目标 1、竣工验收达到国家验收评定标准的合格以上等级。 2、质保资料和分部分项质量评定与施工同步,内容真实完整。 2.2 文明施工目标 按公司的文明工地管理条例严格管理,争创文明施工先进工地。

第三章技术力量配备 3.1组织机构 在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。项目经理部以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO2000标准和公司质量保证体系文件,达到创优质高效的目标。 项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,项目经理部对公司实行经济责任承包。项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。 项目管理层由项目经理、技术负责人、施工员、安全员、质量员、等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划、组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。 作业层人员的配备:施工人员均挑选有丰富施工经验和劳动技能的正式工和合同工,分工种组成作业班组,挑选技术过硬、思想素质好的正式职工带班。 为保证项目部管理层指令畅通有效,工作安排采用“施工任务书”的形式。要求签发人和执行人签字,项目经理层作为执行的监督者。施工任务书的工作内容完成后由签发人封闭并签字,如未能封闭必须找出原因并对执行人进行处罚。 3.2项目主要人员配置 项目经理一名,项目负责人一名,安装负责人一名,安全人员一名,防火人员一名,玻璃安装人员五名,焊接负责人一名,电焊工人二名,喷漆工一名,技术员二名,钢架安装人员五名

雨棚施工方案

一、编制依据 1、无锡飞马纺机地块雨蓬施工图 2、规范、规程: 《建筑工程施工质量验收统一标准》 《玻璃幕墙工程质量验收标准》 《建筑钢结构焊接技术规程》 《建筑施工安全检查标准》 二、工程概况 本工程大雨篷位置在大多位于大堂的入口处,其中17#楼位于南北里面。其中玻璃雨蓬三块共计65.475㎡,铝板雨蓬11块共计48.64㎡。 主钢梁的安装,是施工中的难点,施工时分两步进行: 首先施工将主钢梁吊装的同时进行焊接固定。 钢梁施工完毕后搭设活动架,进行纵、横向钢龙骨的安装。 三、施工准备 (一)材料准备 1、材料管理 a、所采购的材料必须有材质证明书,并应符合设计要求。 b、材料入库时,要认真检测尺寸并验收其供货质量,严格执行材料入库和领出制度。 2、构件检验及资料验收 对进入现场的构件的主要几何尺寸进行复检,要明确构件是否符合安装条件,防止由于构件的缺陷影响质量、进度。对于尺寸偏差超过规范要求的构件退回制造厂家,必须保证结构上使用的构件全部合格。 对进入现场的构件必须带有制作厂家的钢材材质证明、产品质量合格证书、制作过程中用

到的各种辅料的合格证和质量证明书,每项资料和构件必须符合本工程所规定的质量要求。 3、现场构件的防护 a、构件卸车应小心,防止损坏,构件之间防止互相碰撞挤压。 b、如果发现构件在运输过程中涂层有损坏及时通知制作单位进行处理。 c、吊装前应将构件表面上的油污、泥沙和灰尘等清理干净。 4、现场构件的堆放 因现场场地比较狭小,工期紧张,本工程钢构件进场后按总包指定的场地码放整齐,施工时方钢采用汽车吊吊装的方法,其余材料人工搬运。 5、人员准备 所有参加施工的人员必须持有身份证、上岗证等相关证件,工程施工用工必须符合劳动法有关规定。 现场施工人员如下: 现场电工 1名焊工 2名 安装工 3名其他工种 2名 合计:8名 (二)作业条件 1、雨篷施工方案经总包、监理审批合格。 2、钢结构施工所需材料已到现场,并经验收合格。 3、测量放线完毕,并经验收合格。 4、脚手架按照搭设方案搭设完毕。 5、预埋件经隐蔽检查合格。 四、施工布署 根据甲方需要进场施工。主要分两步进行施工:雨篷骨架施工需要时间10天;雨篷玻璃、

拆除方案(施工)

防灾科技学院1#2#3#宿舍加固维修改造工程 拆除施工方案 施工单位:中国京冶工程技术有限公司 编制: 审批: 日期: 2015 年 5 月 15 日 目录 1. 工程概况 (3) 2. 编制依据 (4) 3. 施工准备 (4) 4. 施工方案 (5) 4.1拆除内容及原则: (5) 4.2重点部位拆除方法 (6) 4.3改造拆除方法: (6) 4.4渣土运输消纳措施 (8) 4.5旧料处置措施方案 (9) 5. 安全文明措施 (10) 6. 环保措施 (10)

1.工程概况 防灾科技学院南校区1#2#3#学生公寓加固维修改造工程,1#2#3#公寓均为四层砌体结构,首层层高3.8m,其余三层高均为3m。 本工程加固改造涉及到拆除、加固、增层的具体工作内容为: 1、加固区域水、暖、电力设施的拆改。 2、室外花岗岩、透水砖、混凝土路面及草坪拆除。 3、室外散水拆除。 4、需增加柱子及增大截面柱子处地面拆除。 5、一至四层走廊板墙、走廊面板以及公寓整体外墙面喷射混凝土加固区域 墙皮铲除。 6、五层活动室和楼梯房拆除。 7、需粘贴碳纤维、增大截面的梁及柱的抹灰层拆除,以及梁柱所关联的墙 体拆除;需增加约束支撑的部位墙体拆除。 8、四层顶部楼板屋面工程部分的拆除。 9、四层顶部女儿墙的拆除。 10、室内水、电、暖气、吊顶、等附属物品拆除; 11、建筑不需要的墙体、栏杆、扶手、外墙铝塑板及屋顶构筑物的拆除、 外墙挑檐的拆除、雨棚拆除。 2.编制依据 1、1#2#3#学生公寓加固维修改造加固工程施工图纸; 2、合同中关于拆除工作的条款; 3、与建设单位商定的拆除范围; 4、施工现场的具体情况; 5、相关技术、安全规定:《中华人民共和国建筑法》、《中华人民共和国大 气污染防治法》、《中华人民共和国环境保护法》、《中华人民共和国环境噪音污染防治法》、《安全生产条例》、《建设工程质量管理条例》、《建筑施工安全检查标准》、河北省建设工程施工现场管理办法、河北省建设工程施工现场环境保护工作基本标准、河北省建设工程文明安全施工管理暂行规定。

老旧小区改造施工方案及技术措施

主要分部分项工程施工方案和技术措施 第一节拆除工程 因小区数量多,面积大,位置分散,为此,我公司将为本工程成立专门的拆除违建工作小组,分社区设置负责人,进场后立即启动该项工作。与街道居委会、街道分指挥部等相关部门密切配合开展工作。摸清违建对应住户,主动登门拜访,晓之以情、动之以理,宣传综合整治工作的重大意义,争取绝大多数违建户的理解和支持,便于拆违工作的进行。 对于个别钉子户,说服工作要不耐其烦,力争在先拆违工作的影响下,接受拆违。对顽固分子,我们将会同政府相关部门,协助政府部门综合执法,拆除违建,满足工程进度要求,达到综合整治工作目的。 一、施工方案的编制原则 从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。 被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、北京市有关安全技术规定,以及单位的技术装备条件。 二、施工前准备及主要施工机械设备 1、技术准备工作 1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。 2)对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。 3)踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。 2、现场准备 1)清理施工现场,保证运输道路畅通。 2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。 3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。 4)搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行。 5)在拆除危险区设置警戒区标志。 6)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。保证施工时水电畅通。 3、技术准备

轻钢雨棚施工方案

轻钢雨篷施工方案 一、工程概况 本工程为,轻钢雨篷位于,其施工面积为㎡,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙乳胶漆需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下。 二、编制依据 1、根据图纸设计要求及说明; 2、《普通碳素钢技术条件》(GB/T700); 3、《建筑钢结构焊接技术规程》; 4、《钢结构工程施工及验收规范》(GB50205-95)。 三、材料选择 1、钢挑梁采用材质为Q235B; 2、不锈钢成品驳接爪型号304,规格200mm; 3、镀锌管采用型号ф32×2.5; 4、成品驳接爪为不锈钢材质; 5、玻璃采用型号为6+6浅蓝色钢化夹胶玻璃。 四、施工操作步骤及工艺 1、施工准备

A:熟悉图纸了解设计意图的质量要求及细部做法,认真查看图纸并全部领会,对照图纸与现场有不相同或不理解施工图纸,可向项目部和设计人员提出问题或意见,核对图纸无误后再进行施工。 B:按施工指定场地整齐堆放各种材料,组织施工机械的架设,安装与调试。 C:勘察施工现场并与监理、业主、土建方、项目部确定设计标高线,并对设计标高进行三方签字确认。校对三方确认标高线并引至各楼层做好标记。 D: 驳接爪、玻璃、钢型材定货加工:按照设计确定的钢型材、驳接爪、玻璃样品进行定货加工。必须注意加工的质量,它关系到现场的施工质量。 2、质量关键步骤 玻璃板块分格放线必须准确,钢型材焊接防锈处理符合设计及规范要求。驳接爪、钢型材连接、焊接必须符合设计规范。保证驳接爪、钢型材水平度、垂直度符合设计规范。钢型材、驳接爪、玻璃板块进场时需核对数量、规格、编号,并对安装的每块板块进行安装前检查,避免玻璃板块的缺角、爆边对质量的影响。 3、施工工序流程 按工艺分为:现场测量放样放线→检查验线→检查预埋件或(安装锚栓)→安装后置预埋件→制作钢结构及连接件→检查验收埋件→安装钢结构→检查、校正钢结构牛腿焊接→安装连接件及连接拉杆→检查调整钢结构牛腿、连接件及连接拉杆水平度及落水坡度→安装驳接爪

雨棚拆除施工方案计划

**** 站1#站台雨棚拆除工程 施工方 案 编制人:审核人:日期:2017 年05 月24 日

、编制依据 1)现场勘察、现场建筑物及管线布置、周边环境、图纸 资料等。 (2)《建筑工程拆除工程安全技术规范》JGJ147-2004 (3)《施工现场临时用电安全技术规范》JGJ46-2005 (4)《建设工程安全生产管理条例》2003.11 (5)《建筑施工高处作业安全技术规范》JGJ80-91 (6)《城市建筑垃圾和工程渣土处置管理规定》 (7)《城市市容和环境卫生管理条例》 (8 )《建筑施工扣件式钢筋脚手架安全技术规范》JGJ130-2001 二、工程概况 1、工程概况: 工程地点: 位于**** 市肥东县**** 镇境内,是xx 站到xx 站的交通枢纽。本次拆除工程为**** 站1#站台钢筋混凝土雨棚面板及立柱的拆除。 2、工程范围 2.1 依据现场技术交底对**** 站1#站台钢筋混凝土雨棚面板及立柱的拆除 2.2 依据建筑结构现状对**** 站1#站台钢筋混凝土雨

棚面板及立柱的拆除,含雨棚面板立柱、构筑物、场地清理、整平。 2.3 应先对**** 站1#站台进行全封闭围挡,悬挂警示标志并采取 保护措施。 2.4 拆除安全、技术文明施工措施要求:按JCJ147《建筑 工程拆除安全技术规范》等文件实施。 2.5 验收及质量评定办法:施工范围内干净、整齐、拆除至雨棚正负零,由招标人组织验收。工程竣工后由承包人以书面形式提出申请组织验收,并提供有关资料。如验收不合格返工及延误工期造成经济损失由承包方承担。 2.6 工程结构 主体结构为钢筋混凝土结构。 3 、周围环境 该拆除工程地处**** 市肥东县**** 镇,属居民区施工作业。工期短,质量要求比较高,施工场地小,作业面狭窄,现场环境复杂,作业难度大。 4 、工程特点 作业难度大,工序复杂,主要作业工序采取人工加机械 方式进行拆除,要在规定时间完成人力、物力、技术、财力都必须做 好充分准备,施工区域应采取全封闭,并按时段进 行作业。

高速公路雨棚维修施工方案

高速公路雨棚维修 施工方案

收费站雨棚维修工程 施 工 组 织 技 术 方 案 编制单位:工程公司 编制日期:二〇一二年一月二十六日

目录 第一章施工组织设计总则 ----------------- 3 第二章编制依据、工程概况及特点 ---------- 3-5 第三章施工部署 ------------------ 5-10 第四章施工方案 -------------------- 10-18 第五章工程质量保证措施 ----------------- 18-22 第六章安全施工保证措施 ----------------- 22-25 第七章文明施工保证措施 ----------------- 25-26 第八章工期保证措施------------------ 26-27 第一章施工组织设计总则 1、认真贯彻执行国家及部颁有关基本建设的技术规范、规程。遵循 设计单位技术文件上的质量要求,实施质量控制及检验。

2、统筹全局、集中力量、保证重点、组织好与有关单位的协作、分期 分批配套地组织施工。 3、做好整体施工部署和分部施工方案,合理安排施工顺序、组织平行 流水立体交叉作业,充分利用空间和时间发挥作业面的使用效益。 4、坚持“百年大计,质量第一”确保安全施工,贯彻执行各项规章制度。 5、因地制宜、就地取材、厉行节约、采取革新、改造、挖潜措施、减 少投资、降低成本。强化现场科学管理、创安全、文明样板工地。 6、做好人力、物力的综合平衡调度,做好雨季施工安排,确保均衡施工, 按时完成施工任务。 7、合理紧凑的安排好施工现场平面布局,局部压缩施工临时用地。 8、贯彻执行国家,地区对环保、劳动安全、工业卫生、计量、消防的 有关规定和标准。 第二章编制依据、工程概况及特点 一、编制依据 1、招标文件、施工图纸等资料。 2、广东省建筑工程安装文明施工规范、标准。 3、广东省建筑施工节点图集、ISO9001质量保证体系标准文件,质量手 册等技术指导性文件以及现有同类工程的施工经验、技术力量。 4、根据国家现行的有关标准和规范要求:

轻钢雨棚施工方案

轻钢雨棚施工方案 YUKI was compiled on the morning of December 16, 2020

轻钢雨篷专项施工方案 一、工程概况 本工程为福斯汽车电线有限公司新都厂区项目,轻钢雨篷位于 1#、2#生产用房门厅雨棚,其施工面积为 4*28 ㎡,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙纸皮砖需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下。 二、编制依据 1、根据图纸设计要求及说明; 2、《普通碳素钢技术条件》; 3、《建筑钢结构焊接技术规程》; 4、《钢结构工程施工及验收规范》。 三、材料选择 1、钢挑梁采用材质为Q235B; 2、不锈钢成品驳接爪型号304,规格200mm; 3、镀锌管采用型号ф100×50×; 4、彩钢板采用业主指定彩钢板颜色和版型。 四、施工操作步骤及工艺 1、施工工艺流程 施工前准备→出具结构荷载计算书→加工钢梁→搭设脚手架→将原来的保温层、抹灰层及外墙纸皮砖重新切口→将切口处按规格打

孔→固定化学螺栓→钢梁底座固定在化学螺栓上并旋紧→将提前焊接好的钢梁并经过喷砂处理进行喷漆后,焊接在钢梁底座上→将二次加固的钢板焊接在钢梁上和墙面固定→矩形管按图纸焊接在钢梁上,镀锌管穿入钢梁孔中并进行焊接→校正,恢复钢梁底座并将破环的保温层、纸皮砖层进行恢复→安装彩钢板→封镀锌管堵头并校正、恢复→交验。 2、施工操作步骤 (1)施工人员配备 项目经理一名,项目负责人一名,安装负责人一名,安全人员一名,防火人员一名,彩钢板生产负责人一名,彩钢板安装人员三名,焊接负责人一名,电焊工人三名,喷漆工一名,技术员一名,钢架安装人员六名。 (2)材料准备 施工前按照图纸设计要求将所有钢板、矩形钢、镀锌管、电焊条、M12化学螺栓、油漆、彩钢板购买回来,检验是否符合国家规范标准。 (3)施工人员进行岗前培训,做技术交底。 3、加工钢梁及玻璃 将钢板按照图纸尺寸做好模具,切割并打孔后,焊条进行焊接,并校正用磨光机进行喷砂打磨,然后喷漆,彩钢板业主选型和颜色确认后生产。 4、搭设脚手架

玻璃雨棚施工方案

玻璃雨棚施工方案 玻璃雨棚生产工艺与施工方案: 加工准备及下料→测量放线→预埋件安装处理→悬挂臂安装焊接→校准检验 →连接受力拉索→不锈钢玻璃爪安装焊接→防锈喷漆处理→夹胶玻璃加工制作安装 →调整检验→上下打胶→修补检验→玻璃清洗→清理现场→竣工验收。 施工工艺及施工要点: 1、加工准备及下料:按照施工图 放样,放样和号料时要预留焊接 收缩量和加工余量,根据放样作 样板。钢材矫正:钢材下料前必 须先进行矫正,矫正后的偏差值 不应超过规范规定的允许偏差 值,以保证下料的质量。热加工 的型钢先热加工,待冷却后再号 孔。钢板预埋件及其他零件切割 钻孔及喷防腐漆处理。 2、测量放线:根据土建标高基准 线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。 3、预埋件安装处理:定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。 4、悬挂臂安装焊接:悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。然后以此两条悬挂臂为基准拉出悬挂臂的最高、最底标高线,一一焊接剩余悬挂臂。并焊接无缝钢管。型钢需接长时,先焊接头并矫直。采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后气割切除并磨平。 5、校准检验:悬挂臂安装后首先检查现场连接部位的质量。悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对悬挂臂竖向面的侧面下垂;悬挂臂坡度。保证悬挂臂符合设计受力状态及整体稳定要求。 6、连接受力拉索:定位拉杆基准线、标高 线,按要求安装预埋件,焊接栏杆。 7、不锈钢玻璃爪安装焊接:按设计尺寸弹 出纵横线及设计标高,用夹具夹紧,进行定 位点焊,装配完毕,焊接玻璃爪底座。 8、防锈喷漆处理:应清除熔渣及飞溅物, 不锈钢件表面喷白漆多遍防锈喷漆处理。涂

雨棚施工方案67350

车库雨棚施工方案 车库雨棚施工方案:本工程玻璃雨棚支撑结构采用150*150*2普通镀锌方管,横梁为150*150*2,黑色树脂漆饰面。玻璃采用10mm厚钢化玻璃。现场施工需进行钢结构安装施工。 1)支撑安装雨篷结构布置情况为采用立方管作为水平方向支撑结构,方管通过预埋件与主体结构连接。立柱方管安装应编制更详细的施工计划,临时支撑及稳定措施必须进行计算,绘制详细图纸,安装程序必须保证结构的稳定性和不导致永久变形。①测量放线及埋件校核 a.根据施工图计算出结构各定位轴线的角度和各个构件长的精确位置,并记录成测量用表,需要强调的是,立柱结构的安装必须和方管的制作、验收及建筑结构施工用的量具应按同一标准进行鉴定,并具有相同的精度。 b.按照测量用表各数值,检查结构的定位轴线,精度要达到1/15000以内,以保证放线准确无误。 c.放出立柱安装位置及辅助线,精确到0.5mm。 d.对照图纸,确定实际放线与图纸标注尺寸间的误差。根据误差部位及大小,可进行主体结构修正或者对钢构件本身进行修正,以消除误差影响,保障安装精度。 e.安装前应根据放线结果检验预埋件位置及与主体结构连接情况,保证预埋件的精度和可靠性。 2)支座安装根据在埋件上弹出的定位线安装钢结构支座,定位准确后初步固定,点焊连接。 4)立柱安装注意事项 a.在现场吊装之前,应经计算确定,保证吊装过程中结构及构件的强度、钢度和稳定性。当天安装的立柱应形成稳定的空间体系。吊装机械、临时支撑点对主体结构反作用力,应以书面的形式提供给主设计师雨棚施工方案活动方案。 b.在安装面与临时堆放地点之间,留出适当宽度的道路,用于成品运送的汽车、起吊设备的交通。 c.安装过程中应做好大跨度钢架的现场安装与土建工程的进度配合及其他结构 的技术配合,尽量减少对楼面结构的影响 d.电焊连接工艺应根据钢材种类,选择相应焊条类型。如:钢材用Q235b钢,焊条相应的选用E43××。焊条要烘干后使用。焊接工作要编出焊接工艺卡,采取保证焊缝质量要求,且使产生的内应力和整个钢结构变形最小的焊接措施。 5)电焊连接应符合以下要求: a.焊条要求放在干燥的房间保管。 b.在焊条箱内放入除湿剂。 c.除去焊接体表面的湿气,结露用干燥的布将水除去。

钢结构玻璃雨棚施工方案设计

目录 一、工程概况 (2) 二、工程管理目标 (2) 三、施工现场的准备 (3) 四、厂制作 (3) 五、安装 (5) 六、确保施工工期措施 (6) 七、确保安全生产措施 (6) 八、文明生产、工地卫生保证措施 (7) 九、工程质量保证措施 (8)

新邦.名郡项目人防钢架玻璃雨棚及采光项工程 施工方案 一、工程概况: 工程名称:新邦.名郡项目人防钢架玻璃雨棚及采光项工程 建设单位:新邦房地产开发 监理单位:东营广厦建设监理 施工单位:东营大华装饰工程 本工程是新邦.名郡项目人防钢架玻璃雨棚及采光项工程中,本钢结构雨棚共两处分别位于崂山路沙子段口及石老人段。本工程展开面积约为700㎡,建筑物地下部分为混凝土框架结构,已施工完成。 本工程为钢结构雨蓬,最大长度为13m,宽度为3.54m。雨棚定为灰色铝塑板+亚克力装饰板弧形造型。两侧为钢结构弧形柱造型,安装钢化夹胶玻璃。构件做防锈氟碳漆处理。 1、特点 1.1、本工程施工时应注意钢结构造型方面的美观、玻璃的加工安 装及吊装安装工艺,保证尺寸的正确性。 1.2、因钢结构造型复杂,为了造型美观达到如期效果,加快进度, 工程施工将采用穿插交叉进行,主要构件厂加工后,构件根据条件现场制作安装。(如造型柱、次梁、预埋件等) 定应科学、合理,做到易操作、易修改调整。 二、工程管理目标: 1、工程工期 我们技术人员通过对工程各项容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀的施工队伍等一系列的保障措施,密切与业主精诚协作,在施工组织上拟实行流

水作业,加快施工进度和平衡现场劳动力,并计划在30天工作日完成安装任务。 2、工程质量 我们将通过严格的管理措施,在严把工程质量关,严格自检、自查的基础上虚心听取业主、监理、设计、质监等单位的意见,接受他们对工程的各项施工的质量监督,确保工程质量达到合格。 3、工程安全 本工程将严格执行国家有关安全操作规程,杜绝工伤之事故的发生,把安全意识落实到每个职工的头脑中,确保工程达到安全文明。 三、施工现场的准备 1、要求施工现场基本完成土建工作。 2、施工用电: 施工用电从甲方已设电源引入并设配电箱,以满足施工要求。 3、施工临时设施: 在工程开工前搭设临时设施。 4、施工材料堆放: 在现场施工阶段,现场堆放按钢结构吊装次序和吊装就近的原则进行放置,运输按吊装计划顺序进行,尽量做到边运输边吊装,每阶段都必须经严格按照布置计划进行,材料不准任意堆放。 四、厂制作 厂制作的部件包括钢结构用柱、梁、次梁等产品。 1、对设计图、翻样图严格按规定要求进行审核和交底,公司有关部门都必须参与。 2、所有原材料必须经检验合格后方可进仓入库,入库后由各仓库进行分类、分批次和按产品特性要求堆放并标识,做好防锈、防腐、防潮、防损坏、防混淆的工作,做到先进先出、定期检查。特别是对焊条、焊丝、焊剂严格做到防潮、防锈和烘干处理。

相关主题
文本预览
相关文档 最新文档
