工业项目建设审批办理流程

一、办理建设项目选址意见书(规划局)

1、申请书:项目基本情况(包括位置、用地面积、建筑面积、投资额),申请单位盖章;

2、城区选址意见书审批表;

3、委托授权书;

4、勘测定界图2份;

5、土地性质说明或出让合同;

6、规划方案纸质及电子版及方案批复等材料;

7、方案平面图;

8、方案效果图;

9、收费标准:不收费。

二、办理建设项目用地预审意见书(国土局)

1、建设项目用地预审申请表;

2、建设项目用地预审申请报告;

3、项目选址意见书;

4、可行性研究报告;

5、压矿与地灾报告;

6、平面布局图;

7.涉及污染项目需提供环境评价报告;

8、勘测定界图;

9、收费标准:不收费。

三、环境影响评价文件批复(环保局)

1、环境影响评价报告书(报告表、登记表);

2、收费标准:不收费。

四、水土保持方案文件批复(水利局)

1、水土保持方案报告书;

2、缴纳水土保持补偿费凭证;

3、收费标准:1元/㎡,按占地面积计算,属县级收费。

五、办理企业投资项目立项(发改局)

1、项目申请人提交的申请核准的请示文件;

2、丙级及以上资质的工程咨询机构编制的项目申请报告;

3、不需要新征建设用地的,提交原有土地证明;新征建设用地的项目,提交相应国土资源行政主管部门出具的预审意见;工业用地需提交土地“招、拍、挂”的《成交确认书》或《中标通知书》;

4、相应环境保护部门出具的关于环境影响评价的审批文件;

5、城市规划区内的重大项目,以划拨方式提供国有土地使用权的,提交城市规划行政主管部门出具的项目选址意见书;

6、合作各方签署的投资意向书或增资、并购项目的公司董事会决议;

7、合作各方的资信证明和营业执照证明;

8、年耗能依据国家发改委第6号令(2010年)规定,需提交相应工程咨询机构编制的节能评估报告书或节能评估报告表;填写节能登记表;

9、依法必须进行招标的提供建设项目招标方案;

10、水利部门出具的水保方案的审批意见;

11、收费标准:不收费。

六、办理建设用地规划许可证(规划局)

1、申请书:项目基本情况(包括位置、用地面积、建筑面积、投资额),申请单位盖章;

2、建设用地审批表;

3、委托授权书;

4、勘测定界图2份;

5、出让合同或土地性质说明;

6、规划方案及方案批复等材料;

7、方案平面图;

8、方案效果图;

9、可行性研究报告(提供原件);

10、立项;

11、环评;

12、选址意见书;

13、收费标准:不收费。

七、办理土地使用证(国土局)

1、县政府批复;

2、国有土地使用权出让合同;

3、建设用地批准书;

4、竞买成交确认书;

5、交地确认书;

6、出让金收据;

7、契税完税证;

8、耕地占用税完税证;

9、完税证明信;

10、企业法人营业执照、组织机构代码证、法人代表身份证、代办人身份证复印件;

11、授权委托书;

12、收费标准:工本费20元/件。

八、办理抗震设防要求审核(地震局)

1、选址意见书;

2、结构总说明;

3、建设工程施工图设计文件审查合格书;

4、建设工程抗震设防要求审核申请表;

5、收费标准: 2.5(砖混)元/㎡,4.0(框架)元/㎡,其中上缴省市15%,85%属地方留成。

九、办理人防审批意见(人防办)

1、立项;

2、红线图;

3、人防异地建设申报表;

4、施工图2套;

5、收费标准:15元/㎡,上缴省市15%, 85%属地方留成。

十、防雷装置设计审核(气象局)

1、防雷设计审批表;

2、雷电风险评估报告;

3、收费标准:1.1元/㎡;

十一、办理建设工程规划许可证(规划局)

1、选址意见书;

2、环境影响评价报告书或报告表或登记表;

3、建设工程立项文件;

4、土地出让合同(划拨土地不需提供土地出让合同);

5、建设用地规划许可证;

6、土地权属证件;

7、人防审查意见;

8、经批准的规划方案(附电子版)及批复;

9、施工图纸审查合格书及审查报告;

10、审查合格的建筑施工图建筑部分(审查合格的建筑施工图建筑部分原件需加盖市审图中心审查章、设计资质章、建筑师章,原件附电子版);

11、建设工程设计方案:(1)设计说明;(2)效果图(彩色):需用红框标注所申请范围;(3)总平面图(包含:建

筑红线、位置、尺寸、建筑定位坐标、土地边界定位坐标、与周边建筑物关系等)需用红框标注所申请范围;(4)日照分析图;(5)建设工程各层平面图、各立面图、剖面图,建设工程设计方案要求:规划方案总平面图尺寸为A3或者A4(A4需能看清文字、数字),效果图、各立面图、剖面图尺寸为A4;

12、申请书:项目基本情况,申请办理内容;

13、收费标准:不收费。

十二、办理报建证(住建局)

1、立项;

2、环评;

3、建设用地规划许可证;

4、建设工程规划许可证;

5、招标备案表;

6、收费标准:不收费。

十三、办理建筑工程消防设计审核(消防大队)

1、建设工程消防设计审核申报表;

2、建设单位的工商营业执照等合法身份证明文件(盖章);

3、建设工程规划许可证;

4、设计单位资质证明文件(盖章);

5、消防设计文件;

6、全套施工图纸;

7、收费标准:不收费。

十四、办理建设工程类别鉴定(住建局)

1、工程设计图纸;

2、建设工程规划许可证;

3、立项;

4、项目资金来源证明;

5、收费标准:不收费。

十五、办理建设工程施工监理招标(公共资源交易中心)

1、招标人依法成立,具有独立法人资格的相关证件(营业执照、组织机构代码证);

2、立项;

3、招标项目资金证明;

4、建设工程规划许可证;

5、报建证;

6、符合要求的施工图审查合格证或相关审查意见;

7、收费标准:不收费。

十六、办理建设工程施工许可证(住建局)

1、立项;

2、环评;

3、规划证书:选址意见书、建设用地规划许可证、建设工程规划许可证;

4、土地使用权证;

5、图纸审查合格书和审查合格图纸、建筑施工技术性

审查报告;

6、报建证;

7、招投标:投标书(原件)、招标委托代理合同(原件)、招标代理报告(原件);

8、中标通知书(勘察、设计、施工、监理);

9、建设工程施工合同(原件)、监理合同(原件);

10、规费交费证明单据、资金到位证明;

11、防雷装置设计审查报告书、抗震设防;

12、施工企业安全生产许可证副本、营业执照副本、资质证书副本、“三类人员”安全考核合格证书原件及复印件、建造师留存原件;

13、监理企业资质证书、营业执照、工程监理人员名单、证书及复印件;

14、施工组织设计(附项目现场管理人员名册)和专项施工方案;

15、外地企业进入汶上县建筑市场注册登记证复印件;

16、建筑工程热工计算书;

17、山东省居住/公共建筑节能设计审查备案登记表;

18、无拖欠农民工工资保证书;

19、收费标准:(1)、城市基础设施配套费:县城区项目96元/㎡,其中教育配套费16元/㎡,80元/㎡属县级收费;乡镇项目10元/㎡,属县级收费;(2)、供热基础设施配套费30元/㎡,需供热就收费,不用不收;(3)、新型墙

材材料专项基金10元/㎡,上缴省市5%, 95%地方留成;(4)、建设工程档案代理整理费0.8元/㎡,属县级收费;(5)、建筑企业养老保险金2.6%总造价,上缴省市30%,70%交县社保局,返还施工企业;(6)、建筑劳务工资保证金2%总造价,属县级代收,完工后,全额退还建设单位;(7)、散装水泥专项资金2元/㎡,全额上缴省市,其中能提供散装水泥发票可返还40%-70%;(8)、卫生保洁费(施工企业缴)1.5元/㎡,属县级收费。

十七、办理建设工程竣工验收备案(住建局)

1、建设项目竣工验收;

2、建设项目消防竣工验收;

3、建设项目规划竣工验收;

4、建设项目环保竣工验收;

5、建设项目防雷设施竣工验收;

6、建设项目档案竣工验收;

7、收费标准:不收费。

十八、办理房产证(房管局)

1、土地使用证;

2、建设工程规划许可证;

3、建设工程施工许可证;

4、建设工程竣工验收备案;

5、房屋测绘报告;

6、收费标准:不收费。

基本建设项目审批程序

基本建设项目审批程序 按照国家计委、国家经委、国家统计局《关于更新改造措施与基本建设划分的暂行规定》(计资〔1983〕869号),基本建设是指利用国家预算内基建资金、自筹资金、国内外基建贷款以及其他专项资金进行的,以扩大生产能力(或新增工程效益)为主要目的新建、改扩建工程及有关工作。具体包括以下几个方面: 第一,为经济、科技和社会发展而平地起家的新建项目; 第二,为扩大生产能力(或新增效益)而增建分厂、主要生产车间、矿井、铁路干支线(包括复线)、码头泊位等改扩建项目; 第三,为改变生产力布局而进行全厂性迁建的项目; 第四,遭受各种灾害,毁坏严重,需要重建整个企、事业的恢复性项目; 第五,行政、企事业单位增建业务用房和职工宿舍等项目。 项目总投资在2亿元以上(包括2亿元),或产权隶属关系为省属,或省参股投资的基本建设项目,一律报省或由省审核后转报国家审批;项目总投资在2亿元以下、产权隶属关系为地市县属的基本建设项目,凡建设资金及其它建设、生产条件不能自求平衡的,均需报省或转报国家审批(省里已明确下放审批权限的除外)。 需要国家和省审批的基本建设项目,必须经过五道审批手续,即:项目建议书、可行性研究报告(含招标方案)、初步设计、年度投资计划和开工报告,这五道手续均需要报福建省发展计划委员会或由省发展计划委员会审核后转报国家计委审批。房屋建筑项目和一些小型的农业

项目(不含水利)、高技术产业化项目审批手续可适当简化,项目建议书和可行性研究报告两道审批手续可合并为一道手续;此外,列入省重点、大中型项目中长期规划或年度前期工作计划、需要报省审批的基建项目可免予审批项目建议书,直接报批项目可行性研究报告。根据国家计委《关于简化基本建设项目审批手续的通知》(计资〔1984〕1684号),可行性研究报告是项目决策的依据,应按规定的深度做到一定的准确性,投资估算和初步设计概算的出入不得大于10%,否则需对项目重新进行决策。 (一)项目建议书的审批 各部门、各地区、各企业根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,对项目进行预可行性研究,在此基础上提出项目建议书。 1、项目建议书的内容 (1)建设项目提出的必要性和依据。 引进技术和进口设备的,还要说明国内外技术差距和概况以及进口的理由。 (2)产品方案,拟建规模和建设地点的初步设想。 拟在城市规划区建设的非生产性建设项目,还要说明城市规划和行政主管部门的初步审核意见。 (3)资源情况、建设条件、协作关系和引进国别、厂商的初步分析。 (4)投资估算和资金筹措设想。

建设项目申报审批程序

基本建设项目审批 法定依据: 国家计委、国家经委、国家统计局《关于更新改造措施与基本建设划分的暂行规定》(计资〔1983〕869号) 国家计委《关于简化基本建设项目审批手续的通知》(计资〔1984〕1684号)。 申请条件 基本建设是指利用国家预算内基建资金、自筹资金、国内外基建贷款以及其他专项资金进行的,以扩大生产能力(或新增工程效益)为主要目的的新建、改扩建工程及有关工作。具体包括以下几个方面:第一、为经济、科技和社会发展而平地起家的新建项目; 第二、为扩大生产能力(或新增效益)而增建分厂、主要生产车间、矿井、铁路干支线(包括复线)、码头泊位等改扩建项目; 第三、为改变生产力布局而进行全厂性迁建的项目; 第四、遭受各种灾害,毁坏严重,需要重建整个企、事业的恢复性项目; 第五、行政、企事业单位增建业务用房和职工宿舍等项目。 项目总投资在2亿元以上(包括2亿元),或产权隶属关系为省属,或省参股投资的基本建设项目,一律报省或由省审核后转报国家审批;项目总投资在2亿元以下、产权隶属关系为地市县属的基本建设项目,凡建设资金及其它建设、生产条件不能自求平衡的,均需报省或转报国家审批(省里已明确下放审批权限的除外)。 办理程序 需要国家和省审批的基本建设项目,必须经过五道审批手续,即: 1.项目建议书审批 各部门、各地区、各企业根据国民经济和社会发展的长远规划、行业规划、地区规划等要求,对项目进行预可行性研究,在此基础上提出项目建议书。项目建议书的内容: (1)建设项目提出的必要性和依据。 引进技术和进口设备的,还要说明国内外技术差距和概况以及进口的理由。 (2)产品方案,拟建规模和建设地点的初步设想。 拟在城市规划区建设的非生产性建设项目,还要说明城市规划和行政主管部门的初步审核意见。 (3)资源情况、建设条件、协作关系和引进国别、厂商的初步分析。 (4)投资估算和资金筹措设想。 利用外资项目要说明利用外资的可能性,以及偿还贷款能力的大体测算。 (5)项目的进度安排。 (6)经济效益和社会效益的初步估计。 2.可行性研究报告(含招标方案)审批 按照批准的项目建议书,部门、地区或企业负责组织可行性研究,对项目在技术、工程、经济和外部协作条件上是否合理可行,进行全面分析、论证,作多方案比较,认为项目可行后,推荐最佳方案,编制可行性研究报告上报。可行性研究报告内容: (1)总论 A、项目提出的背景(改扩建项目要说明企业现有概况),投资的必要性和经济意义。 B、研究工作的依据和范围。 (2)根据经济预测、市场预测确定项目建设规模和产品方案 A、市场需求情况的预测。 B、国内、省内现有企业生产能力的估计。 C、销售预测、价格分析、产品竞争能力。

完整版工业建设项目报建流程

工业建设项目报建流程-证件办理明细 一、办理项目选址意见书 审批程序: 1、建设单位向区规划办领取规划用地审请表 2、填报表格,资料准备齐全后交规划初审、加具意见上报市规划局; 3、市规划局科审核,通过后核发《选址意见书》; 提交资料: 1、选址意见书申请表二份 2、规划用地申请表一份 3、用地可行性报告二份 4、选址规划图三份 5、规划设计总平面图三份 6、单位设计方案二份电子文件 7、收费项目:规划测量:测量费为0、1元/亩 规划设计费为15000元/公顷; 计算机制图费2000-3000元/份 8、联系人:区规划办(区府 联系人:联系电话:镇区规划办 市规划局规划科: 地址: 二、购买土地 1、买卖双方确认价格,,实地测量,卖方提供用地红线图。 2、公司提供规划方案图。(平面图)卖方协助办理相关手续。 3、联系部门:联系人:联系电话: 三、用水、用电、锅炉、电梯、电视、电话申请 、用电申请(供电局):报手续及报装费均由建设单位承担1. 2、用水申申请(自来水公司):联系电话:联系人: 3、电话申请(电信局):联系人:联系电话: 申装费:2000元/对工料费:300元/对 4、有线电视申请联系人:联系电话:费用: 5、锅炉报装、电梯报装均(质量监督局)由施工方负责,此项可与公司外事联系人:联系电话: 四、地质勘探 1、委托地质勘探院进行地质勘探作地质报告,费用:55元/-已降至45元/至45元/。触探检测费用:300元/点(点地面 积1000M2以内不少于6个点,以上部分每增加300M2增加一个点) 2、勘探院联系人: 五、新增建设用地预审 审批程序:区国土局 1、建设单位向区规划办领取规划用地审请表领取项目用地预审申请表、填写: 2、建设单位备齐材料交国土分局初审; 3、国土局将有关预审材料送市发展中国家窗办文; 4、窗口收齐资料移交资源规划科审核; 5、国土局按照要求在5 个工作日内完成初审,加具初审意见

工业项目建设报批流程的实施方案

工业项目建设报批流程的实施方案 为进一步优化x经开区投资环境,促进签约招商项目顺利开工建设,根据问题导向原则,就切实解决园区工业项目开工建设审批程序复杂、涉及部门过多、服务效率不高及项目推进缓慢等问题,结合我市实际,制定本实施方案。 一、优化行政审批流程 本着理顺报批流程、缩短办结时限,加快项目开工建设的原则,大力优化建设项目审批流程。调整后的建设项目审批流程如下:(一)环评审批阶段 项目立项(备案)后,x经开区督促项目单位编制预平面布置图,由市规划局审核后盖章。同时,市规划局出具规划设计条件及选址意见书。项目单位依据批准的选址意见书和预平面布置图开展环评报告编制、报审工作,市环保局全程给予指导。 (二)规划报建阶段 1、规划设计方案审批:项目单位在开展环评工作的同时,根据规划设计条件,编制规划设计方案并报市规委会审查,审查通过后,项目单位编制正式规划方案文本、开展施工图设计及施工图审查工作。取得项目环评批复后,市规划局及时审批项目规划设计方案,所需的总平面图消防、人防等审查工作由市规划局负责协调办理。

2、建设工程规划许可证办理:施工图编制后,项目单位及时报送中介组织审查,审查后的施工图及相关材料报市规划局,属市规划局核发或审批的文件不再作为申请材料,由市规划局自行调档核实。 (三)施工许可阶段 建设工程规划许可证办理后,x经开区与项目单位要及时准备好相关材料,申请办理建筑工程施工许可证。市住建局根据报送的材料情况,在保证工程质量、安全的前提下,适时安排质监站提前介入,促成项目尽快开工建设。 二、明确审批(收费)项目 进一步减轻企业负担,简化行政审批手续,除“一卡通”、工伤保险和农民工工资保障金办理环节涉及的应缴费用,各部门在项目行政审批过程中,不得将其它收费作为前置条件。各单位办理行政审批要严格按照规定执行,不得自行增加其他内容。 三、完善建设用地证明 对已经落实用地计划,但尚未取得国有建设用地使用权证的项目,市国土资源局负责出具“用地报批手续正在办理过程中(报批地块附意向摘牌单位名称)”的证明文件。各部门在项目行政审批时,不得再要求企业出具国有建设用地使用权证。 四、加强审批组织协调 x经开区作为项目落户地,对加快项目的开工建设负有主要责任,要在优化自身服务的同时,加强对项目的统筹协调。市国土、环保、规划、建设等部门明确一名分管负责人作为联系人,负责x经开区工

项目审批程序流程图

XX市项目审批程序流程图 政府投资项目审批程序流程图 城市建设项目核准流程图 城市建设项目审批流程图 城市建设项目备案流程图 城市建设项目转报流程图 (种植业、林业、畜牧、海洋渔业、水利)项目备案流程图 农业、水利项目核准流程图 农业、水利项目核准流程图 交通类:公路、独立公路桥梁、机场扩建项目 能源类:风电站、电网工程项目核准流程图 (省政府划分的地方政府投资主管部门核准权限属市级投资主管部门核准的项目)交通类:铁路、公路、独立公路桥梁、水运、新建机场 能源类:火电站、燃煤热电站、风电站转报流程图 (属省级以上投资主管部门核准的项目) 工业项目备案流程图 商贸流通项目转报流程图 利用外资项目核准流程图 利用外资项目转报流程图 社会事业项目申请上级补助资金转报流程图 高技术项目申请上级补助资金转报流程图 社会事业项目备案流程图 高技术产业项目备案流程图 社会事业项目备案流程图 申请省以上政府直接投资或资本金注入的基本建设项目初步设计转报流程图 申请市政府直接投资或资本金注入的基本建设项目初步设计审批流程图 基本建设项目招标方案核准流程图

政府投资项目审批程序流程图 ---------→ ----------→ | | | | | | | | | |

-------- → -------- → ------→ | | | | | | | | | | | | | | | | | | | | | | |

-------→资金拨付 | | | | | |

城市建设项目核准流程图 --------→ --------→ --------→ | | | | | | | | | | | | | | | | | | | | |

工业用地项目审批流程

工业用地项目审批流程 在宝泉岭经济技术开发区办理工业用地手续的,需按下列程序办理。 一、用地单位提出用地申请 接件单位:宝泉岭国土资源所 申请用地单位提交材料: 1、农垦宝泉岭分局或上级人民政府有关部门下达的建设项目批准文件; 2、宝泉岭分局城镇规划局出具的规划选址意见书 3、建设项目的平面布置图;建筑面积的核算表 宝泉岭国土资源所对用地单位提交的材料进行审查,经审查,申请用地单位提交的材料齐全且有效之日起3个工作日报宝泉岭国土资源分局主管副局长。 二、用地现场踏查 宝泉岭国土资源分局主管副局长在接到宝泉岭国土资源所申请现场踏查之日起3个工作日,组织有关科室进行现场踏查。 主要查看:1、查看现场,确定选址位置的用地条件,看是否是耕地、是否是基本农田、是否符合宝泉岭农场土地利用总体规划。2、查看宝泉岭城镇地籍调查情况,看用地现场的现状是否符合农垦宝泉岭分局城镇规划局下达的选址面积;3、区分不同情况(是否符合土地利用总体规划、是否占用耕地、是否占用基本农田),向有关科室、国土资源所下达工作任务。 三、用地预审 接件单位:宝泉岭国土资源所 承办单位:宝泉岭国土资源分局规划利用科 (一)农垦宝泉岭分局批准的建设项目 用地申请单位应提交的材料: 1、建设项目用地预审申请表

2、用地预审申请 3、建设项目立项批准文件 4、建设项目可行性研究报告 5、环评报告 6、补充耕地方案 7、补充耕地的位置图 8、建设项目平面布置图 宝泉岭国土资源所审查用地申请单位应提交的材料,是否齐全有效,齐全有限之日起2个工作日内,组卷报宝泉岭国土资源分局规划利用科。 宝泉岭国土资源分局规划利用科对宝泉岭国土资源所提交的材料审查合格后,2个工作日内报局领导审批,并出具用地预审文件。 (二)省政府及有关部门批准的建设项目 宝泉岭国土资源所按(一)要求组卷上报,宝泉岭国土资源分局规划利用科初审,报局领导审查批准后,报农垦总局国土资源局,由农垦总局国土资源局报省国土资源厅。 审批机关:黑龙江省国土资源厅 四、宗地测量 接件单位:宝泉岭国土资源所 承办单位:黑龙江省宝泉岭农垦金土测量有限公司 用地预审通过后,由宝泉岭国土资源所委托黑龙江省宝泉岭农垦金土测量有限公司进行宗地定界、面积的测量。 工作时限:5个工作日 (确定土地使用权人后,由土地使用权人向黑龙江省宝泉岭农垦金土测量有限公司缴纳测量费) 五、农用地转为建设用地 接件单位:宝泉岭国土资源所

建设工程项目审批流程图

地质灾害危险性评估确认前期工作(征询部门:国土部门)

社会稳定风险评估 (征询部门:维稳部门) 1、项目审批阶段 政府投资类 政府投资类 发改部门、建设主管部门 政府投资项目建议书审批 「规划部门 建设项目选址意见书核发 1 1 1 1 1 1 国土部门 建设项目用地预审意见核发 '不涉及新增用地,在己批准的建 设用地范围内,进行扩建项目?不 需用地审批) 1 1 1 J 1 1—厂 1 1 1 环保部门 重大项目的环境影响评价审批文 件 1 1 1 1 1发改部门 投资项目节能审查1 发改部门、建设主管部门 I政府投资项目可研报告(实施方 案)审批 企业高效项目备案类 发改部门(经信部门、外经贸部门、建 设主管部门) 权限内分管企业投资(技术改造)项目 备案 发改部门、经信部门、外经贸部门、建 设主管部门 建设项目(技术改造项目))审批 准备案文件(上述四单位按项目管理权 限确定牵头部门) 注:实行备案制管理的企业投资项目?由 牵头部门实行备案后,再办理有关规划 选址、用地预审和环等审批手续。 在项目审批阶段涉及人防、地震、 地名、命名、概算评审、国家安全、文 物、港口、河道、水利,排水、园林绿 化、用海、防雷、气候可行性论证,非 煤矿矿山建设项目和危险化学品建设项 目安全设立条件评价等事项的,由牵头 部门组织征求相关部门的审查意见;其 中 依法确需审批的。列入本阶段审批事项 实行并联审批 由建设单位征求意见 1.依法明确要求建设单位征求意见的 事项 2.涉及市级以上部门协调的事项 3.审批时间难以控制的事项 修建性详细规划审查咨询服务 1.修详规电子报批规划指标技术审查。 2. 轨道交通控制保护区内建设工程。3?涉及 园林(绿化用地)、国土(物管用房)、 电力(变电站等)、交通(公交站场)、 民政(社区用房)、教育(幼儿园、中小 学配套)、消防(消防通道设置)等部门 相关公共服务配套需征求意见。4.市规 划局:修建性详细规划咨询服务

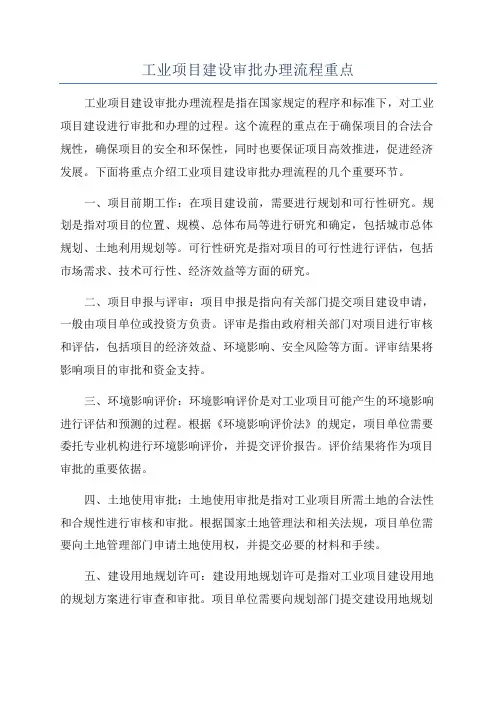

工业项目建设审批办理流程重点

工业项目建设审批办理流程 一、办理建设项目选址意见书(规划局) 1、申请书:项目基本情况(包括位置、用地面积、建筑面积、投资额),申请单位盖章; 2、城区选址意见书审批表; 3、委托授权书; 4、勘测定界图2份; 5、土地性质说明或出让合同; 6、规划方案纸质及电子版及方案批复等材料; 7、方案平面图; 8、方案效果图; 9、收费标准:不收费。 二、办理建设项目用地预审意见书(国土局) 1、建设项目用地预审申请表; 2、建设项目用地预审申请报告; 3、项目选址意见书; 4、可行性研究报告; 5、压矿与地灾报告; 6、平面布局图; 7.涉及污染项目需提供环境评价报告; 8、勘测定界图;

9、收费标准:不收费。 三、环境影响评价文件批复(环保局) 1、环境影响评价报告书(报告表、登记表); 2、收费标准:不收费。 四、水土保持方案文件批复(水利局) 1、水土保持方案报告书; 2、缴纳水土保持补偿费凭证; 3、收费标准:1元/㎡,按占地面积计算,属县级收费。 五、办理企业投资项目立项(发改局) 1、项目申请人提交的申请核准的请示文件; 2、丙级及以上资质的工程咨询机构编制的项目申请报告; 3、不需要新征建设用地的,提交原有土地证明;新征建设用地的项目,提交相应国土资源行政主管部门出具的预审意见;工业用地需提交土地“招、拍、挂”的《成交确认书》或《中标通知书》; 4、相应环境保护部门出具的关于环境影响评价的审批文件; 5、城市规划区内的重大项目,以划拨方式提供国有土地使用权的,提交城市规划行政主管部门出具的项目选址意见书; 6、合作各方签署的投资意向书或增资、并购项目的公司董事会决议;

政府投资项目审批基本流程图及有关说明

宝安区政府投资项目审批基本流程图 4.(区环保水务局)环 评(15个工作日) 6.(市规划国土委宝安管理局)用地方案图( 20个工作日) 7.(市规划国土委宝安管理局)用地规划许可(20个工作日) 11.(市规划国土委宝安管理局)土地使用权出让(45个工作日) 9.(市规划国土委宝安 管理局)方案设计 (20个工作日) 10.(区民防办) a.自建人防审核 (6个工作日) b.易建免建人防审核 (5个工作日) 16.(区建设局) 预算(标底)审核 (15个工作日) 15.(市规划国土委宝安管理局)工程规划许可 (20个工作日) 17.(区建设局)招标公告备案(5个工作日) 19.(区建设局)施工许可(5个工作日) 20.(区财政局)工程进度拨款(5个工作日) (3)(市规划国土委宝安管理局)规划验收(20个工作日) (1)(区消防大队)消防验收 (17个工作日) (2)(区民防办)人防验收备 案(即来即办) 24.(区审计局)审计 决算(45个工作日) 26.(区财政局)竣工决算及产权登记 (10个工作日) 22. 竣工验收 23.(区建设局)造价 结算(45个工作日) 12.(区环保水务局) 水务(水保、防洪、排水)方案 审核 (12 个工作日) 8.(区消防大队) 消防设计核准 (20个工作日) (4)(区环保水务局)环保验 收 (10个工作日) (6)(区建设局)建设工程竣 工验收备案 14.(区发改局)初步设计 及概算(8个工作日) 1.(区发改局)项目前期研究批复(15个工作日) 3.(市规划国土委宝安管理局)用地选址 、用地预审(20个工作日) 5.(区发改局)可行性研究报 告(8个工作日) 21.(区建设局、审计局) 变更备案(17个工作日) 项 目建议书阶可行 性研 究阶 段 初步 设计 及概算施 工 阶 审计 决算阶段 18.(区发改局)下达新开工资金计划(5个工作日) 25.(区发改局)下达 审计决算资金计划 (45个工作日) 13.(区建设局) 节能审核 (12个工作日) (5)(区建设局)节能验收(10 个工作日) 2.(区发改局)项目建议书(10个工作日) 项目决策阶段 实行分级审批 项目正式立项并列入年度计划C 类项目 项目 单 位 负 责阶段 项 目 建设 单 位 负 责阶段 项目预算不突破概算投资的,涉及建安费变更的,由项目建设单 位报区建设、审计部门备案,其 框内说明为修订稿程序 项目前期立项

工业项目报建手续流程

一、立项审批 1 、项目立项申请报告书(原件一份) 2 、项目建议书或项目可行性研究报告(一份) 3 、建设用地的权属文件或建设项目用地预审意见书(一份) 4 、项目建设投资概算(一份) 5 、银信部门出示的资金证明(原件一份) 6 、企业法人营业执照副本(复印件一份);(房地产项目需提供资质证明一份) 7 、项目地形图(一份) 8 、有关职能部门的意见。 二、规划设计 1 、由市规划局根据城市总体规划和立项文件核发勘察设计红线,提供规划设计条件。 2 、建筑设计分为三个阶段,即方案设计、初步设计和施工设计。 3 、市城建局负责联系市有关部门对初步设计进行会审批复。 三、建设工程报建 (一)建设工程报建,首先要提供如下资料到建委办理登记手续。 1 、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2 、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3 、国土部门核发的《国有土地使用证》; 4 、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5 、人防办核发的《人民防空工程建设许可证》; 6 、消防部门核发的《建筑工程消防设计审核意见书》; 7 、防雷设施检测所核发的《防雷设施设计审核书》; 8 、地震办公室核发的《抗震设防审核意见书》; 9 、建设资金证明; 10 、工程预算书和造价部门核发的《建设工程类别核定书》; 11 、法律、法规规定的其他资料。

(二)公开招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工公开招标申请表; 3 、建设工程监理公开招标申请表。 (三)邀请招标的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设工程施工邀请招标审批表; 3 、建设工程监理邀请招标审批表; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、其他申请邀请招标理由证明。 (四)直接发包的建设工程,要补充如下资料到招标办办理手续。 1 、建设单位法定代表人证明或法定代表人委托证明; 2 、建设单位申请安排建设工程施工单位报告; 3 、建设单位申请安排建设工程监理单位报告; 4 、工商部门签发的私营企业证明; 5 、法人营业执照; 6 、建设工程直接发包审批表。 (五)办理建设工程质量监督,要提供如下资料到质监站办理手续。 1 、《规划许可证》; 2 、工程施工中标通知书或工程施工发包审批表; 3 、工程监理中标通知书或工程监理发包审批表; 4 、施工合同及其单位资质证书复印件; 5 、监理合同及其单位资质证书复印件; 6 、施工图设计文件审查批准书; 7 、建设工程质量监督申请表; 8 、法律、法规规定的其他资料。

建设项目审批流程

第一步:编制可研报告,取得发改委“立项批复”。 第二步:取得国土局“用地预审意见”。 第三步:取得环保局“环境评估审查意见”。 第四部:取得规委给发改委的“规划意见函复”。 第五步:取得规委给建委的“规划意见函复”。 第六步:取得建委的“选址意见通知书”。 第七步:取得发改委的“招投标方式通知书”。 第八步:委托招投标代理公司完成设计招投标,发出中标通知书,取得规委的“设计招投标备案回执”。 第九步:取得规委的“规划意见通知书(选址)”。 第十步:完成方案设计,取得规委的“设计方案审查意见”。 第十一步:完成初步设计及概预算编制,取得发改委的“初步设计及概预算审查意见”。 第十二步:取得规委的“钉桩通知单”,委托测绘院钉桩,取得“钉桩成果通知书”。 第十三步:取得规委的“用地规划许可证”。 第十四步:取得建委的“征地计划通知书”。 第十五步:取得国土局的“建设用地批准书”。 第十六步:完成人防报批图纸设计,取得人防办的“人防设计审查意见”。 第十七步:完成消防报批图纸设计,取得消防局的“消防设计审查意见”。 第十八步:完成园林报批图纸设计,取得园林局的“园林设计审查意见”。 第十九步:委托编制交通影响评估报告,取得交通委的“交通审查意见”。 第二十步:委托勘察院进行地质勘探,取得“地质勘探报告”。 第二十一步:取得建委的“年度施工计划通知书”。 第二十二步:设计院完成规证报批图纸设计,取得规委的“工程规划许可证“。 第二十三步:与原土地方完成安置补偿工作,签定“安置补偿协议”。 第二十四步:完成水、电、气、暖、信、路等市政供源方案设计,取得市政院的“市政供源方案”。 第二十五步:取得园林局的“树木伐移许可证”。 第二十六步:取得建委的“拆迁许可证”及“渣土消纳许可证”。 第二十七步:取得国土局的“国有土地划拨决定书” 第二十八步:取得国土局的“国有土地使用证”。 第二十九步:设计院完成全套施工图设计,取得审查机构的“施工图审查合格书”。 第三十步:完成监理招投标手续,取得建委“中标监理公司及监理合同备案回执”。 第三十一步:完成施工招投标手续,取得建委“中标施工单位及施工合同备案回执”。

(完整版)工业项目报建手续流程

精心整理 一、立项审批 1、项目立项申请报告书(原件一份) 2、项目建议书或项目可行性研究报告(一份) 3、建设用地的权属文件或建设项目用地预审意见书(一份) 4、项目建设投资概算(一份) 5、银信部门出示的资金证明(原件一份) 6 7 8 1 2 3 1、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书; 2、规划部门核发的《建设用地规划许可证》和《建设工程规划许可证》; 3、国土部门核发的《国有土地使用证》; 4、符合项目设计资格设计单位设计的施工图纸和施工图设计文件审查批准书; 5、人防办核发的《人民防空工程建设许可证》;

6、消防部门核发的《建筑工程消防设计审核意见书》; 7、防雷设施检测所核发的《防雷设施设计审核书》; 8、地震办公室核发的《抗震设防审核意见书》; 9、建设资金证明; 10、工程预算书和造价部门核发的《建设工程类别核定书》; 11、法律、法规规定的其他资料。 1 2 3 1 2 3 4 5、法人营业执照; 6、其他申请邀请招标理由证明。 (四)直接发包的建设工程,要补充如下资料到招标办办理手续。

2、建设单位申请安排建设工程施工单位报告; 3、建设单位申请安排建设工程监理单位报告; 4、工商部门签发的私营企业证明; 5、法人营业执照; 6、建设工程直接发包审批表。 1 2 3 4 5 6 7 8 1、建设单位提供的资料: (1)工程施工安全监督报告; (2)工程施工中标通知书或工程施工发包审批表;(3)工程监理中标通知书或工程监理发包审批表;(4)工程项目地质勘察报告(结论部分);

(6)工程预算书(总建筑面积、层数、总高度、造价); 2、施工单位提供的资料: (1)安全生产、文明施工责任制; (2)安全生产、文明施工管理目标; (3)施工组织设计方案和专项技术方案; (4)安全生产、文明施工检查制度; (5 (6 (7 (8 (9 (10 (11 1 2 3 4、使用商品混凝土《购销合同》或经建设行政主管部门批准现场搅拌的批文; 5、质量监督申请安排表; 6、安全监督申请安排表; 7、建设工程质量监督书; 8、建设工程施工安全受监证;

工业项目建设前期所涉及的行政审批事项

工业项目审批流程说明 工业项目建设前期所涉及的行政审批事项有13项,竣工验收阶段有5项。其中: 一、建设前期行政审批事项。 1、选址、红线。项目供地后,业主须先至规划局用地规划科办理《建设项目选址意见书》并划定用地红线图。须提供的相关收件材料包括:授权委托书、委托代理人身份证复印件、《建设项目选址意见书》纸质申请表并加盖公章,说明申报原因、建设规模、建设方案实施设想的申请报告,并由开发区国土规划建设局提供同意选址的函件。办理时限为20个工作日。 选址结束后,业主应立即委托有资质设计院进行厂区总平布置设计,并确定用电、用水、通讯需求。 2、基建立项。计委办理基建立项手续,所须提供的材料包括:开发区经发局建设项目申请表、法人代表身份证明(复印件)、投资者开业证明(复印件)、选址意见书及红线图复印件及扩建项目总平面布置图。办理时限为7个工作日。 3、环评审批。环保局环保监督管理科,办理时限3-10个工作日(登记表3个工作日,报告表5个,报告书10个)。须提供的相关材料包括申请报告、可行性研究报告、立项批复、建设项目基本情况概况和平面图、红线图、选址意见书、总平面图、管线综合图,或建筑使用功能确认函、环境影响登记表或有资质评价单位编制的环境影响报告表(含行业主管部门预审意见)或有资质评价单位编制的环境影响报

告书(报批稿)(含行业主管部门预审意见及环境影响报告书专家审查意见);登记表或报告表或报告书在环评初审阶段确定。 4、总平审批即办理《建设用地规划许可证》。规划局用地规划科,办理时限20个工作日。须提供的收件材料包括:授权委托书原件、代理人身份证复印件(若与选址是系同一人可不提供)、申请报告、《建设用地规划许可证》申请表加盖单位公章、选址意见书及附件复印件、总平面规划方案图纸(1:500)一式八份及相应的电子文件光盘一份、立项批文复印件、工商营业执照复印件、“企业法人登记证”复印件(限于新设立企业法人在选址阶段未提供的项目)、涉及征求相关部门意见的项目,应提交相关部门意见原件。 总平审批后应委托有资质的地质勘察单位进行施工图设计前的地质勘探工作,待地勘报告出来后,委托设计院进行施工图设计,并经施工图审查单位审图后(由设计院负责委托),由规划局组织进行管综(综合管线总平面规划图)会审并进行施工图审查。即 5、建筑设计方案审查。规划局建审科,办理时限10个工作日。提供的收件材料包括:授权委托书原件、代理人身份证复印件、申请报告、《建筑方案设计规划审查意见书》电子申请表、立项批复、批准的总平面规划图复印件、综合管线总平面规划图及会审纪要复印件、《建设用地规划许可证》及附件复印件、《建设用地批准书》及附件或《土地使用权证》复印件、方案设计图及设计说明文件一式三份(含绿地系统系统平面图、交通系统平面图、透视效果图原件,审查后退还二份)、方案设计阶段电子图形文件1份、提供设计单位盖章的建筑面

工程建设项目审批流程图

工程建设项目审批流程图 立项规划选址阶段 ︵ 7 个 工 作 日 ︶ 监理、施工 招标阶段 ︵ 11 个 工 作 日 ︶ 核发《建设项目选址意见书》 牵头单位:规划局 时间:7个工作日 项目建议书审批 可行性研究报告审批 项目申请报告 单位:发改局(经贸局) 时间:6个工作日 有关部门审批意见(水利、地震等) 时间:5个工作日出具初审意见, 20个工作日内完成(可并联) 消防预审(甲、乙类生产仓储项目) 单位:消防局 时间:5个工作日 环保部门立项意见 单位:环保局 时间:5个工作日 用地预审 单位:国土局 时间:5个工作日 环评报告审批 单位:环保局 时间:进入初步设计审批阶段之前 核发《建设用地规划许可证》 牵头单位:规划局 时间:5个工作日 出具规划、建筑设计条件 单位:规划局 时间:6个工作日 项目规划设计审批(招标)阶段 ︵19个工作日 ︶ 设计方案招标与/或规划 设计方案审批 牵头单位:规划局与/或发改(经贸)局 时间:5个工作日 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 部门审批意见(消防、人防、水利、管线、海事、航道、地震等) 单位:规划条件要求的部门 时间:4工作日 监理、施工招标 牵头单位:发改(经贸)局 时间:8个工作日(同时进 行) 部门审批意见(消防、环保、水利、人防、气象、国土、管线等) 单位:有关单位 时间:4个工作日 初步设计审批 牵头单位:规划局 时间:5个工作日 核发建设工程规划许可证 单位:规划局 时间:3工作日 办理用地审批手续 单位:国土局 时间:16个工作日内完成(可并联) 建设用地 审批阶段 ︵ 5 个 工 作 日 ︶ 建设工程交易中心招投标 单位:建设工程交易中心 时间:3个工作日 审核中介机构编制的预算 单位:财政局 时间:发招标文件前完成 (可并联) 报建施 工 阶 段 ︵ 3 个 工 作 日 ︶ 建设施工报建、核发《建设项目 施工许可证》 牵头单位:建设(房管)局 时间:3个工作日 施工图审查 单位: 审图中心与气象局、人防 时间:进入报建施工阶段之前 房屋白蚁防治合同备案 单位:建设(房管)局 时间:2个工作日 7 说明: 1、整个审批流程为45个工作日。 2、圆角矩形是可选过程;虚线是指审批可跨阶段完成。 3、以上流程属市、区审批权限项目,如报省审批项目,无时间承诺。 建设工程质量、安全监督 单位:质量(安全)监督站 时间:0个工作日 人防设备合同备案 人防质量监督申请表 单位:人防办 时间:2个工作日

工业项目申请办理全流程

第一步: 工业园区签订协议 第二步: 项目核准备案(市发改委窗口或工业园区办理) 提交材料: 1、营业执照; 2、用地协议; 3、项目简介(核准项目提供可研报告); 4、申请报告(市发改委窗口受理、办理时限1-2个工作日办结)。 第三步: 规划选址意见书(含设计条件)(规划局窗口) 提交材料: 1、项目核准备案批文; 2、与工业园区签订的协议; 3、地形图2xx; 4、建设项目选址意见书申请表(加盖印章); 5、相关单位审核意见 办理程序: 窗口受理→经办人现场勘查→局(分局)业务会通过→并联审批会通过(需征求相关部门意见)→窗口审批

时限: 选址5个工作日,设计条件10个工作日 征用土地: 与园区签订意向性用地协议(国土部门预审通过的)→核准备案、选址→国土局(分局)组织实施挂牌→市政府批准后→出让金(企业缴纳)→登记、发证(需出公告的,公告期15天) 第四步: 1、企业委托设计单位设计规划总平面方案,单体方案(符合资质要求的设计院)(重大工程或涉及主次干道的项目,先设计总平面规划方案,待总平面规划方案审查通过后,再设计单体方案) 2、企业委托有资质的环评机构做环境影响评价报告表(书) 第五步: 建设用地规划许可证(含总平面方案、单位方案审查)(规划局窗口)提交材料: 1、申请表(加盖印章); 2、选址意见书设计条件及地形图; 3、方案电子文件及平面规划图2xx; 4、相关单位部门审核意见; 5、规划部门要求提供的其他材料; 6、项目核准备案批文 办理程序: 窗口受理→现场勘查→局(分局)业务会通过→(需征求相关部门意见)中心并联审批会通过→窗口审批时限:

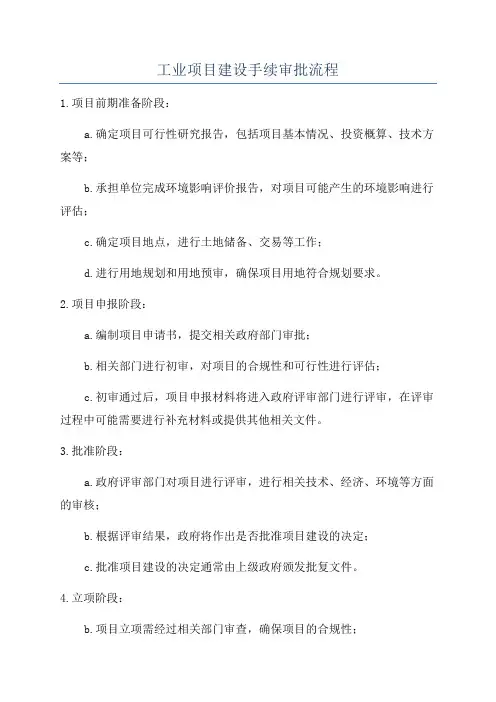

工业项目建设手续审批流程

工业项目建设手续审批流程 工业项目建设前期所涉及的行政审批事项有13项,竣工验收阶段有5项。其中: 一、建设前期行政审批事项。 1、选址、红线。项目供地后,业主须先至规划局用地规划科办理《建设项目选址意见书》并划定用地红线图。须提供的相关收件材料包括:授权委托书、委托代理人身份证复印件、《建设项目选址意见书》纸质申请表并加盖公章,说明申报原因、建设规模、建设方案实施设想的申请报告,并由开发区国土规划建设局提供同意选址的函件。办理时限为20个工作日。 选址结束后,业主应立即委托有资质设计院进行厂区总平布置设计,并确定用电、用水、通讯需求。 2、基建立项。计委办理基建立项手续,所须提供的材料包括:开发区经发局建设项目申请表、法人代表身份证明(复印件)、投资者开业证明(复印件)、选址意见书及红线图复印件及扩建项目总平面布置图。办理时限为7个工作日。 3、环评审批。环保局环保监督管理科,办理时限3-10个工作日(登记表3个工作日,报告表5个,报告书10个)。须提供的相关材料包括申请报告、可行性研究报告、立项批复、建设项目基本情况概况和平面图、红线图、选址意见书、总平面图、管线综合图,或建筑使用功能确认函、环境影响登记表或有资质评价单位编制的环境影响报告表(含行业主管部门预审意见)或有资质评价单位编制的环境影响报告书(报批稿)(含行业主管部门预审意见及环境影响报告书专家审查意见);登记表或报告表或报告书在环评初审阶段确定。 4、总平审批即办理《建设用地规划许可证》。规划局用地规划科,办理时限20个工作日。须提供的收件材料包括:授权委托书原件、代理人身份证复印件(若与选址是系同一人可不提供)、申请报告、《建设用地规划许可证》申请表加盖单位公章、选址意见书及附件复印件、总平面规划方案图纸(1:500)一式八份及相应的电子文件光盘一份、立项批文复印件、工商营业执照复印件、“企业法人登记证”复印件(限于新设立企业法人在选址阶段未提供的项目)、涉及征求相关部门意见的项目,应提交相关部门意见原件。 总平审批后应委托有资质的地质勘察单位进行施工图设计前的地质勘探工作,待地勘报告出来后,委托设计院进行施工图设计,并经施工图审查单位审图后(由设计院负责委托),由规划局组织进行管综(综合管线总平面规划图)会审并进行施工图审查。即

工程建设项目审批流程

工程建设项目审批流程图

工程建设项目审批流程操作说明 工程建设项目审批流程分为立项规划选址、建设用地审批、项目建设招标(审批)、监理施工招标和报建施工五个阶段。每个阶段,都由牵头部门先受理审批业务,并指引申办人到其他联办部门办理相关的审批手续。办理结果最后由牵头部门集中答复申办人(立项规划选址阶段除外)。申办人办理报建的具体操作步骤如下: 第一阶段:立项规划选址阶段 一、到规划局(牵头部门)窗口办理《建设项目选址意见书》的审批: (一)提交办理《建设项目选址意见书》所需材料,并领取签收《审批跟踪监督卡》(以下简称《监督卡》)。 (二)凭《监督卡》分别到发改局、环保局、消防局、国土局等联办部门窗口提交相关审批材料,并在《监督卡》上签名确认。 (三)将全部联办部门窗口已签收确认的《监督卡》送回规划局窗口。 (四)到规划局窗口领取和签收《建设项目选址意见书》以及《监督卡》等有关材料,办理承诺时限为7个工作日。 二、到发改局(牵头部门)窗口办理建设项目立项审批(项目不需要办理《建设项目选址意见书》的,由发改局牵头)。 (一)以登记备案方式立项的项目 1.提交办理《企业投资项目登记备案》所需材料,并领取《监督卡》。 2.到发改局窗口领取审批结果,并在《监督卡》上签名确认,办理承诺时限为5个工作日。 (二)以其他方式立项的项目 1.提交办理《项目建议书》或《可行性研究报告》所需材料,并领取签收《监督卡》。 2.凭《监督卡》分别到环保、国土、规划等联办部门窗口提交相关审批资料,并在《监督卡》上签名确认。 3.将全部联办部门窗口已经签收确认的《监督卡》送回发改局窗口。 4.到发改窗口领取和签收立项意见,办理承诺时限为6个工作日。 第二阶段:建设用地审批阶段

厂房买卖之新建工业厂房项目的审批流程介绍

厂房买卖之新建工业厂房项目的审批流程介绍 中工招商网 新建工业厂房项目的审批流程如下: 第一步:申请土地 1、土地储备机构向区招拍挂办公室申报挂牌公告。区招拍挂办公室上报市房地局发布土地出让公告。 2、意向单位向区房地产交易中心购买标书、提出竞买资格申请。 3、挂牌截止时,意向单位凭项目准入告知单和竞买资格证书参加市土地有形市场实施的工业用地挂牌活动,确定竞得人,并签订成交确认书. 4、申请签订土地使用权出让合同。 5、付清土地出让金后,申领建设用地批准书。 6、缴纳契税、申领土地证。 第二步:厂房项目建设 1、向区经委申请备案。办理工业厂房项目IC卡。 2、厂房新建施工图设计,审查。(环保局审批、环卫局审批、卫生监督所及药监局审批、民防办审批、园林所审批、水务局审批、交警大队审批) 3、申领工程规划许可证。(规土局测量队放样,检查队灰线复验) 4、防雷办、厂房施工合同备案,外来人员综合保险,监理发包手续,渣土办,申报质、安监。 5、申领新建厂房施工许可证。 第三步:工业厂房项目竣工 1、消防验收、排海公司签订排污协议、环保验收、卫生验收、绿化验收、墙体办验收、防验收、规划竣工测量。 2、规划档案验收。 3、质检站备案。 4、规划竣工验收。 5、土地核验。 6、工业厂房竣工测量。

第四步:申领房产证所需资料 1、规划许可证正本复印件。 2、厂房施工许可证复印件。 3、发改委批文复印件。 4、工业厂房建设总平面图(规划局章) 5、公司章程 6、办理人委托书。 7、法人、委托人身份证。 8、营业执照副本(出示原件、收复印件) 9、土地证(出示原件、收复印件) 10、工程竣工备案表(建设局窗口) 11、消防、环保验收。

工程项目建设前需审批程序及手续

工程项目建设前需审批程序及手续 第一节 一、由市土地局出具用地规划设计要点函给规划局。 二、市规划局综合处提出该地块设计条件要求作为市土地局市场中心拍卖该地块的依据。 三、市土地局市场中心准备挂牌上市前期各项工作并通知有关处室看现场。 四、市土地局基础测绘中心给该地块做出建设项目用地勘测定界成果报告书和建设项目土地权属地类面积审核表。 五、市土地局市场中心准备该宗地块挂牌方案报局务会审批。 六、市土地局局务会批准后由市场中心报市政府审批。 七、市政府批准后市土地局发布国有建设用地使用权挂牌出让公告。 八、按公告时间到市土地局市场中心报名并提交有关文件和保证金等。 九、按公告时间到市土地局市场中心摘牌并签订国有建设用地使用权挂牌出让成交确认书。 十、由市场中心转入土地利用处办理并签订国有建设用地使用权出让合同。 十一、建设单位到市规划局用地处办理总平面规划审批和建设用地规划许可证。 十二、市土地局利用处办理用地批复和建设用地批准书。 十三、建设单位到市规划局建设规划管理处办理建设工程规划许可证

副本。 十四、市土地局基础测绘中心办理地籍调查表。 十五、市土地局登记处办理土地证初始登记。 十六、市土地局发证办发给该宗国有土地使用证。 十七、该工程竣工后,由市规划局组织各部门综合验收后换发建设工程规划许可证正本。 十八、市房地产管理局产权监理处办理房屋所有权证。 第二节 工业项目建设前期所涉及的行政审批事项有13项,竣工验收阶段有5项。其中: 一、建设前期行政审批事项。 1、选址、红线。项目供地后,业主须先至规划局用地规划科办理《建设项目选址意见书》并划定用地红线图。须提供的相关收件材料包括:授权委托书、委托代理人身份证复印件、《建设项目选址意见书》纸质申请表并加盖公章,说明申报原因、建设规模、建设方案实施设想的申请报告,并由开发区国土规划建设局提供同意选址的函件。办理时限为20个工作日。 选址结束后,业主应立即委托有资质设计院进行厂区总平布置设计,并确定用电、用水、通讯需求。 2、基建立项。计委办理基建立项手续,所须提供的材料包括:开发区经发局建设项目申请表、法人代表身份证明(复印件)、投资者开业证

工程建设项目审批流程图

工程建设项目前期审批流程图

一、相关说明 如果项目为招商引资项目,项目需经过项目洽谈和项目准入阶段后,才进入项目立项阶段,其他项目直接进入项目立项阶段。 1、项目的洽谈 拟选址长沙县域范围内项目由乡镇、街道(园区)招商部门负责前期接触、洽谈。如初步确定能达到项目准入相关标准,由投资商提供项目落户申请书、可行性研究报告、初步概念设计方案及投资商相关资格证明材料,乡镇、街道(园区)应按要求填写好《长沙县招商引资项目综合评估报告》(见附件3) 2、项目的准入 (1)、乡镇、街道(园区)研究 项目选择所在地乡镇、街道(园区)对拟引进的项目进行初步考察,并召开党政专题会议进行研究后,乡镇、街道(园区)主要负责人签署意见,对拟引进的项目,根据产业类别,将项目综合评估报告、可行性研究报告、项目投资计划书(见附件4)及部门意见审核表提交各业务主管部门(农业项目由示范区管委会负责、工业项目由工信局负责、服务业项目由商务局负责、社会公共事业项目由发改局负责)。 (2)、项目考察 如需对项目进行实地考察,由乡镇、街道(园区)提出申请,由业务主管部门报请分管领导同意,并报请招商分管领导批准后,由商务局和业务部门牵头组织,相关部门参加。 (3)、前置会议初审 (a)业务主管部门将乡镇申报材料分送至各相关职能部门,职能部门给出具体审核意见。 (b)业务主管部门综合各职能部门主要负责人出具的审核意见后,报县分管领导审核同意。 (c)将项目相关材料送县商务局汇总,县商务局将汇总材料报县主管领导审核。 (d)县主管领导同意后,由招商引资前置领导小组办公室组织召开招商引资工作领导小组前置会议,进行集体会审,参加前置会人员原则上为各参会单位的主要负责人或分管负责人。 (e)一、二、三产业重大项目需报县分管领导同意,由业务主管部门送商务局汇总,报请招商引资分管领导批准同意,必要时报请县委、县政府主要领导审定后,直接上项目建设领导小组会议。 (4)、领导小组会议决定 对招商引资工作领导小组前置会议通过的项目、直接上会的重大项目以及社会公共事业项目(发改局提供),由项目建设领导小组办公室报请县委、县政府主要领导批准后,召开项目建设领导小组会议,对项目的准入会审研究,并以会议纪要形式予以确定。 (5)、办理工商注册、税务登记等相关手续 会审通过的项目,由拟选址乡镇、街道(园区)招商部门协助办理工商注册等相关手续。所有招商项目必须在长沙县办理工商注册和税务登记,并在长沙县纳税。 (6)、签订招商引资合同 会审通过的项目,由项目所在地(乡镇、街道、园区)政府与投资商商定《招商引资项目合同》(初稿),并

相关主题
文本预览
相关文档 最新文档
