施工组织设计(方案)报审表工程名称:宣城市环城大道一标段

施工组织设计(方案)审批表

土路基掺3% 生石灰改良施工方案

一、工程概况

本合同段起点桩号为K2+540,终点桩号为K7+880,全长5.34公里, 其中K5+346 —K6+086 段为跨皖赣铁路桥范围,此桥梁不属本工程设计范围。

二、准备工作

1、技术准备

(1)熟悉设计图纸,并对施工队伍进行技术交底。

(2)组织施工技术人员学习施工规范、规程,严格按规范进行要求组

织施工。

(3)按规范要求,对取土场及原材料的各项技术指标进行试验。

2、施工准备

(1)施工便道:在施工便道进行修整,保证施工的正常需要。

(2)进行机械设备的保养、维修,以保证施工期间设备的正常运转。

三、掺3% 石灰改良土施工

(一)、试验段结论

1、松铺厚度

对试验段数据综合分析,为了保证压实度及高程要求,松铺厚度采用30.6?31.8cm,压缩系数为1.25左右,填筑压实厚度为24.5?25.5cm。

2、含水量对压实度的影响

从试验数据分析,当含水量略高于最佳含水量2%时为最佳碾压时间。保证施工现场土的含水量不低于最佳含水量,以利于保证工程质量。

3、机械配合与最佳碾压遍数试验段经过六遍振压,二遍静压,路基压实度均达到96 以上,因此改良土采用六遍振压,二遍静压的方案进行施工,即在保证含水量的情况下,用振动式压路机先快速静压一遍,行车速度控制在

3.0km/h ,复压采用振动式压路机振压五遍(一遍指相邻两次的轮迹应重叠1/2 的轮宽,后轮压完路面全宽时,即为一遍),速度控制在 2.0~2.5km/h ,遵循先边后中,先慢后快的碾压顺序,两台压路机前后平行作业。后用20T 光轮压路机快速静压一遍,碾压时,应重叠1/3 轮宽,速度控制在 3.5km/h ,以保证路基整体密实。

(二)、掺3%石灰土施工

1、准备下承层:在准备施工路段使其路基表面平整、坚实、具有规定的路拱,高程、平整度、压实度符合规范要求。

2、施工放样:用全站仪恢复中线、边线,每侧边线比设计宽出90cm,并用钢尺校核路基宽度。

3、备料、摊铺土:首先清除下承层表面的杂物,依据1.25 的松铺系数控制施工现场的虚铺厚度。根据每车运土量,用石灰画出方格,一格一车;用推土机完成粗平,粗平时注意推出路基1.5%的横坡,松铺厚度30.6?31.8 要求。粗平后检测土体含水量,如果土体含水量偏高,采用翻松晾晒的方法来降低土体的含水量。如果土体含水量偏低,采用洒水的方法增加土体的含水量,使土体含水量满足规范要求。然后用平地机精平,测量顶面高程。

4、卸置和摊铺石灰

a、备灰:现场平整一块空旷的场地并铺设一层碎石,将外购的石灰堆放于此处充分浇水消解7—10 天。

b、石灰消解后过1cm 筛,消解后的石灰应要保持一定的湿度,既不能产生扬尘,也不可过湿成团。

c、根据石灰的容重,按每平方米需消石灰用量计算摊铺厚度,用石灰在土层上画出网格,以挂线方式控制摊铺厚度。人工将充分消解好的石灰均匀摊铺。现场技术人员全过程检查摊铺厚度,直至符合要求为止。

5、拌和并洒水

a、用翻耕机进行拌和,拌和过程中,现场技术人员随时检查拌和深度,并配合路拌机操作员调整拌和深度。

b、在拌和结束后,检查混合料的灰剂量及含水量,如灰剂量不能满足要求时,应及时添加石灰;如果混合料含水量不足,需用洒水车补充水分,洒水范围超出拌和段2m 以上。

c、正在进行拌和路段严禁洒水车调头和停留,以防局部水量过大。补水后土体再次进行拌和,使水分在混合料中分布均匀。

6、闷料:当所有指标都符合设计及规范要求时进行闷料。

7、整平和静压:用平地机进行整平后,用20T 振动压路机快速静压

1-2 遍,使其表面平整。

11、整形

a、混合料拌和均匀后,应立即用推土机稳压,然后用平地机初步整形,由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。测量高程,作好记录。

b、用振动压路机立即在初平的路段上快速碾压一遍,以暴露潜在的不平

整。对于局部低洼处,人工将其表面5cm 以上翻松并用新拌和的混合料进行找平。

c、再用平地机整形一次,将高处料直接刮出路基外,不能形成薄层贴补现象。

d、每次整形都应进行高程测量,使路段具有规定的坡度和路拱,特别注意接缝必须顺适平整。

12、碾压

a、整形后,当混合料的灰剂量满足设计要求,含水量大于最佳含水量1-2% 时,立即用20T 振动压路机进行碾压,直线和不设超高的平曲线段,由两侧路肩向路中心碾压;碾压时,应重叠1/2 轮宽,后轮压完路面全宽时,即为一遍。根据试验路段结论,需碾压5-6遍,压路机的碾压速度,控制在 2.0-2.5km/h。在碾压到5遍时进行压实度的检测,当压实度达到96区时停止碾压,如果不够继续进行碾压,直到压实度达到设计要求。

b、再用20T 光轮压路机由两侧向中心进行碾压,碾压时,应重叠1/3 轮宽,碾压1-2 遍。

c、碾压过程中,综合土表面应始终保持湿润,如水分已蒸发过快,及时补撒少量的水;如有“弹簧”、松散、起皮等现象,及时翻开重新拌和,使其达到质量要求。

13、养生:采用洒水养生,在养生期间综合土表面始终保持一定湿度,不能过湿或忽干忽湿,养生期间大于7 天。在养生期间禁止除洒水车外任何车辆通过。

14、压实度的检测方法(环刀法)

检查频率每1000m2检验3点,不足1000m2时,至少检验3点,必须

每个点都符合规范要求,必要时可根据《公路工程质量检验评定标准》JTJ071-98频率需要增加检测点。

15、施工注意事项

⑴、路基进行灰土施工前必须进行路基进行复测工作,使之达到设计要求的高程。

⑵、进行灰土施工时必须恢复中桩、边桩,并且挂线施工。

⑶、土的性能应符合设计要求。

⑷、石灰用量要准确控制。未消解生石灰必须剔除。

⑸、灰土每层压实厚度控制在300mm左右,压实度96%以上,检测方法采用环刀法,每层按1000m2检测3个点,抽检为自检的20%以上,应达到层层必检、点点合格。

⑹、石灰土从拌制到碾压成型的时间必须控制在12小时内。碾压时压路机压不到的地方,必须使用小型机动夯具加以夯实,并确保结构完好无损,压实区不留死角。

⑺、两工作段的衔接处应采用搭接形式,前一段拌和整形后,留5米

不得碾压,后一段施工时,应与前段留下的未压部分一块再进行拌和。

⑻、不得采用半幅施工的方法(除非有特殊要求或特殊情况,须经监理工程师同意)。

⑼、施工时严禁用薄层贴补的办法进行找平。

⑽、分层施工时,下层石灰土碾压完成后,可以立即铺筑上一层石灰土,

不需专门的养生期。

(11)、雨季施工时,应及时排除表面水,防止材料过湿,并采取措施保

护石灰土雨淋。

(12)、灰土碾压成型后应进行保湿养生。养生期要符合规范要求。

四、质量保证体系

4.1 质量保证体系

严格按照ISO9001 质量体系标准质量管理,全部施工作业过程处于受控制状态,质量管理体系见附图。

4.2 组织保证

4.2.1 建立强有力的现场质量管理体系,加强施工质量措施的落实管理,

实行质量一票否决制,严把各道工序施工质量关。

4.2.2 维护监理工程师的权威性,执行质量否决权,自觉主动接受监理工程师的检查、指导。

4.3 施工过程中的质量保证措施:

4.3.1 施工中认真测量,现场的控制桩应有明显标志加以保护,并定期进行复核、检查。

4.3.2 及时整理有关质量文件:场地定位测量结果、现场施工记录、现场签证、工序质量评审等有关工程资料,加强原始资料归档管理工作。

4.4 每项工程完成后,先进行自检,报监理工程师抽检,合格后方可进行下道工序。

五、安全文明施工和环境保护1、认真执行《安全生产法》、全员树立“安全生产、人人有责、预防事故、消除隐患”的安全生产方针,实现安全文明生产无事故,配备专职

安全员对工地施工安全进行管理,严格按施工安全操作规程施工,禁止违章作业。

2、环境保护工作是一项重要工作,施工过程中要对噪音、粉尘、水资源等环境影响大的项目进行严格控制,做到各项指标不超标,施工做到方民、利民、不扰民。

水泥改良土施工方案设计

大广高速公路深州至大名段大名互通连接线增设工程分项工程开工申请单 承包单位:合同号:

掺4%水泥改良土施工方案 一、工程概况及主要工程量 1、概述 大广高速公路深州至大名段大名互通连接线增设工程全长 7.595Km,路基宽度 24.5m,断面布设为:0.75m(土路肩)+2.5m(硬路肩)+2x3.75m(车行道)+0.5m(左侧路缘带)+2m(中央分隔带)+0.5m(右侧路缘带)+ 2x3.75m(车行道)+2.5m(硬路肩)+0.75m(土路肩)=24.5m。 省道 S215 处平交口处所采用的路基加宽渐变方式为拓展两条路外侧硬路肩增加右转车道,完善等级路交叉。其中主线硬路肩由 2.5m 渐变为 6m, 减速车道渐变段长度 50m,拓宽段长度 40m;加速车道渐变段长度 50m,拓宽段长度80m。被交路硬路肩由 2m 渐变为 5.5m,减速车道渐变段长度 40m,拓宽段长度 20m;加速车道渐变段长度 40m,拓宽段长度 55m。 路线起终点、中间控制点、全长、沿线主要城镇、河流、公路及铁路等: 项目起点为大名县西环与南环交叉处,终点位于省道邯大公路(S313)。路线走向总体由西向东。沿线主要控制点有:县道 X153、省道临大公路(S215)、省道邯大公路(S313)。 所经过的主要村镇有:老堤北村、张潭村、丘堤村 所经过的主要河流有:超级干渠、引河 2、地形与地质简况 大名县城城区范围内地形较平坦、局部略有起伏。老城区内有多处坑塘。区域底层主要为第三、第四系,由巨厚的松散沉积物组成。根据工程地质钻孔及机井揭露城区范围内浅部地层(自然地表向下 15 米为浅部地层),主要第四纪新近沉积粘性土。有粉土、粘土及亚粘土。此外局部上分布有杂填土及灰褐色含有机质的粘性土。粉土为黄褐色,一般呈可塑状态。属中压缩性。其容许承载力一般为 120—130KPa亚粘土及粘土为黄褐色及红褐色。一般呈可塑状态。呈薄层状或层状。其容许承载力为110—120KPa。含有机质的粘性土一般为灰色及灰褐色,含有机质、碎砖及瓦片。其容许承载为 110—120KPa,局部较低为 90—100KPa,局部有杂填土一般有碎砖,杂土等组成。大名中心城区未进行详细的工程地质勘察。随着近几年城市建设的加快,一些大型公建的建设,目前已有 15 个钻孔。据邯郸工程勘察处对大名府路北侧,邮电局西侧的工程地质勘察,地表普遍分布有厚 0.5 米左右的

(完整word版)路基石灰土填筑施工方案

石灰土填筑路基施工方案 一、施工准备 (一)、接桩复测 配合设计院、业主、监理工程师,在现场进行控制性桩点的交接,并保护好交桩成果。接桩后进行复测,资料报监理工程师审批。在复核过程中,对控制点桩位进行加固和保护,并设置明显标志。 (二)、技术准备 1、建立健全质量、环保、安全管理体系和质量检测体系。 2、对各类施工人员进行岗位培训和安全技术交底,让全体参建人员目标明确,任务明确,标准明确,责任明确。 3、临时工程满足正常施工需要,保证路基施工影响范围内原有道路、结构物及农田水利等设施的使用功能不受影响。临时排水系统与永久性排水设施相结合,防止施工路段的雨水、施工废水等排入农田、耕地,造成污染,路基工程施工期间,场地应具有良好的排水状态,不受冲刷破坏。同时做好路田分界的明显标志,以防发生地界矛盾。 (三)、测量放样 1、导线点及水准点复测:在正式施工前,对导线点及水准点进行复测,导线测量精度应满足相关要求; 2、恢复定线 根据设计线路坐标及设计图纸,用全站仪定出路线的主要控制桩,然后进行中线放样及测放边线;复测原地面高程,并将测量资料报送监理工程师审核批准。 (四)、场地清理

在路基施工前,将施工路段及取土场内的树木、灌木、杂草、树根、垃圾、秸杆、腐植物等清除,原地面的表土、草皮清除范围和深度按图纸及监理工程师要求进行,清理物运至指定地点存放,填方地段应按设计要求整理压实,压实到规定的密实度,并经监理工程师验收。开挖的表土堆积在经工程师批准的合适位置处。 (五)、试验路段 正式施工以前,选择在地质条件、断面形式等工程特点具有代表性的地段进行试验段施工,路段长度不小于100m。试验段施工主要包括以下内容: 1.填料试验、检测报告等。 2.压实工艺及主要参数。 3.过程质量控制方法、指标。 4.优化后的施工组织方案和机械设备组合方式。 5.对施工设计图的修改、建议等。 二、路基石灰土填筑施工 1、准备工作 (1)、抓紧路基工程填土施工,掺灰处理采取分段施工,即路基填土完成一段,立即进行一段路床顶掺灰处理。 (2)、石灰采用Ⅲ级以上块灰,消解后经过7天可以使用。 (3)、土源的选择选择液、塑限、CBR值等技术指标符合规范及设计要求的土源。 2、路基初步成型 在路基顶层掺灰处理前,对路基填土进行初步整型,控制填土数量。(1)、路基压实标准与压实度及填料强度要求

公路路基土方工程施工方案

土方路基施工方案 一、工程概况: 本工程是农十二师西山—乌鲁木齐国家级开发区公路乌鲁木齐市国家级开发区十二师合作分区重要的出路口,服务于“西山工业园区”和“经济技术开发区与十二师合作区”,将为两个开发区物资人员流动创造快捷的通行条件,对促进区域优势资源开发和经济协调发展具有十分重要的意义。 二、施工方法: 1、施工流程: 路堤填筑施工按三阶段、四区段、八流程水平分层填筑。三阶段:准备阶段→施工阶段→检查签证阶段;四区段:填筑区→摊铺平整区→碾压区→检验区;八流程:施工准备→基底处理→分层填筑→摊铺整平→碾压夯实→检验签证→路面基成型→边坡整修。 2、工程进度计划: 3、主要施工工序及施工方法: 路堤工程开工前组织技术人员认真完成技术准备工作,主要包括全面熟悉施工设计图纸并进行核对;全面进行地质核查;交接桩及施工复测;测量、补桩、划线、复测导线点和水准控制点,并在施工范围内全面恢复中线。填料调查及试验;建设工地试验室;编制实施性施工组织设计及开工报告;进行技术培训等。 路基放样结束将填筑范围内表层的杂草、树根等杂物全部按设计要求清理干净,并挖好临时排水沟。并在填筑前按照设计和规范要求进行基底清理、平整和碾压作业,使基底土层的强度和密度大致设计标准。 基底按规定做出地面横坡,对不符合规定的原地面横坡要进行处理,使地面平顺无坑,以利于排水。 (3)试验段填筑 为指导路基填筑施工,掌握路基填筑施工的参数,保证路基工程达到优良,在正式施工前对不同填料、不同改良措施的路基进行工艺试验,确定填筑及改良工艺、技术参数及质量控制措施。选取典型的路基填筑地段进行路基试验段填筑施工,试验段长度应按不少于200m考虑,通过试验段确定本标段各种路基填料的填筑厚度、最佳含水量、碾压遍数及各类机具的合理配置等方案,结合设计、规范要求,以此指导本标段的路基填筑施工。 (4)基床以下路堤填筑工艺及方法 逐段实施路基放样,用白灰标定边界范围。路堤填筑前,先根据填土高度和试验确定的分层厚度、压实机械及技术参数等,计算出分层数、松铺厚度及碾压遍数,现场绘出分层施工图,以便控制填土厚度,科学安排施工进度,合理调配施工机械。 按照试验段取得的施工参数、施工机械组合及碾压工艺等按“三阶段、四区段、八流程”的方法进行路基填筑施工。施工按填筑分层和作业区分段的方式,进行横断面全宽、纵向分层填筑。推土机配合装载机或挖掘机装料,自卸汽车运输,采用推土机配合平地机摊铺平整,振动压路机压实。 1)一般填料路基填筑方法 一般路基填筑施工工艺流程见图1-1

石灰改良土施工方案(最新)

石灰改良土施工施工 为更好地指导施工生产,规范现场施工,有效控制施工质量,并达到规定的技术质量标准。特编制本交底来规范本标段内路基填筑石灰改良土施工作业,请遵照执行。 一、施工准备 1、基底处理 在填筑段清淤换填后,进行片石填筑施工,并进行填隙碎石,经检验合格后,方可进行路基石灰改良土施工。 2、测量放线 用全站仪放出路基中线和施工边线,每20m钉设中桩和边桩。为保证路基边坡的压实度等指标满足设计及验标要求,路基施工边线比设计路基边线宽50cm,(左右两侧设计路基挡土墙则以挡土墙为路基边线)。用水准仪精确测出路基各断面点的标高,根据路基填筑高度算出路基填筑层数,以控制路基填筑。并便于计算路基填层松铺厚度和压实厚度,以换算松铺系数,每10m在路基两侧用钢筋插设标杆,控制填料的松铺厚度。 3、路基填筑 该试验段属于路堤段,需采用横断面全宽或纵向分段分层填筑、碾压成型。通过对路基填筑材料掺入6%、8%灰土施工。路基填筑两侧各超宽50cm,(左右两侧设计路基挡土墙则以挡土墙为路基边线)。路基与路基、路基与过渡段的纵向接头部位每层预留不小于2m的接头台阶,在进行接头施工时先将预留的台阶部位的表层洒水湿润,并晾晒3小时,使其含水量调整至最佳含水量允许偏差范围内,然后与后施工的段落同步碾压成型。

二、填料的拌合、运输与填筑 1、石灰的选择 石灰掺入比拟选定分别为6%、8%灰土层。采用的掺灰比的控制性标准为:改良土强度满足路基填筑质量要求;无荷膨胀率<1%;浸水72h无明显崩解。石灰应充分消解,并尽快使用,消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团。 2、取土场的规划 在取土场内进行规划,将其分为石灰储备区、消解区、取土晾晒区、闷拌初拌区。取土晾晒区和闷料初拌区循环交替使用。取土区内分层取土,每层约0.5~0.6m,保持每层所取土质一致。 3、石灰改良土施工工艺流程 生石灰消解→按6%(采用5~6%比例)、8%(采用7~8%比例),取土场内挖掘机翻拌3~5遍、闷料)→运输到填筑段→摊铺平整→挖掘机拌和→试验检测合格→精平碾压→洒水养生。 4、石灰消解 根据生石灰用量,按不小于30%比例加水消解5~7天。掺灰、闷料6%改良土施工时:生石灰消解后按6%比例掺灰,即一平方米面积上土厚为1米时,布石灰约为15cm厚(或6铲土掺1铲石灰)。8%改良土施工时:生石灰消解后按8%比例掺灰,即一平方米面积上土厚为1米时,布石灰约为20cm厚(或9铲土掺2铲石灰)。然后挖掘机翻拌3-5遍,目测拌和比较均匀,石灰无堆积现象,而后进行打堆闷料。 5、运输

石灰土路基处理施工方案

启东市灵秀路新建工程 12%石灰土路基处理 首件工程施工方案 启东市交通工程有限公司 灵秀路新建工程项目经理部 二OO八年四月十日

第一节、工程简介 启东市灵秀路为启东市城区的一条次干路。道路的起点为建设路道路中心线,终点位于民胜路道路中心线,道路全长米,实际起点为:K0+,终点为:K0+。规划道路宽度23米,横断面为双幅路形式,其中机动车道宽15m,人行道2×4m,机动车道横坡为2%,两侧人行道横坡为1%向内。在机动车道采用20cm6%石灰土原槽处理、30cm8%石灰土及20cm12%石灰土处理。 第二节、施工组织安排 为使石灰土底基层处理得以成功,我项目部安排道路施工员孙辉同志为现场施工总负责,朱耀辉同志担任技术指导,项目经理韩钱春同志总协调。 人员方面:参与施工的人员有技术员徐俊、机械人员俞建昌、李洪生等,施工人员在30人左右。 测量方面:我项目部根据在原地面处理时所保留的护桩进行重新放中线,并进行水准点的复核。 机械方面:我项目部应准备的机械为:16t振动压路机一台、三轮压路机18-21T一台、大铧犁(带大型旋耕机)一辆、路拌机一辆、平地机一台、装载机一辆、挖掘机一台、洒水车一辆、农用车15辆。 第三节、12%石灰土路面底基层首件施工技术方案 一、施工准备工作: 在施工前进行了各项基础试验工作:石灰土的灰剂量工作曲线、最大干密度及最佳含水量,无侧限抗压强度,对进场的原材料(III级石灰)进行了检测,不合格的材料决不允许用于本工程。 二、施工测量 在土方路基施工结束后,对全线导线点进行复核,对已遗失的导线点进行增设,本标段的施工导线精度完全可以满足施工的需要,依据该导线对土方路基的中线进行复核,同时所放的正确中桩用于底基层12%灰土的施工。水准点根据已经闭合的水准线路对施工结束的土方路基顶进行高程复核,水准复核依据监理工程师规定的断面数量进行复核,在施工前放出路面的边线,依据设计标高及松铺系数测设好样墩。 三、详细施工方案

素土路基施工方案

一、工程概况 建设从到,宽度为8 米的素土路面。 二、施工方案 1、素土路基填筑路基素土填筑严格按“四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程见表1。 四区段为:填筑区T平整区T碾压区T检验区,每区段长度视现场情况和机械设备施工能力按50?100m划分。 填筑区是专供自卸汽车或铲运机卸载路基填料的作业区域;平整区是专供推土机和平地机进行摊铺平整的施工区域;碾压区是专供压路机进行碾压施工的作业区域;检验区是专供试验、检测人员进行路基填土压实密度等各项指标检测的作业区域。 八流程为:施工准备-基底处理-分层填筑-摊铺平整(洒水、晾晒、拌合改良)-机械碾压-检验签证-路面整形-边坡整修。 各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行。各区段、各工序相对独立进行作业,各种机械设备在各自的作业区域内独立、高效的进行施工作业,互不干扰,充分发挥机械化生产效能,提高生产效率,确保工程质量。 2、施工准备 ①测放中线线路复测后测放出线路主要控制桩,对施工现场按设计断面进行复核(包括中线、标高、水准点的复查与增设,横断面的测量与绘制),放出路基坡脚和施工边线以及排水沟的具体位置,在施工前做好排水系统的施工,并保证排水沟不被路基填料和施工机械破环。 ②检测土样对路堑挖方的土质取有代表性的土样,按标准试验方法进行天然密实度、含水量、液限指数和颗粒分析,确定填土层的最佳含水量和最佳密实度。 3、基底清理 基底清理:在铺筑前,应将下层的表面拉毛,并洒水湿润。 4、分层填筑 在分层填筑前,依据技术标准、压实机械性能、土质类别,取得最佳含水量、分层填筑厚度和各类机械压实遍数、速度等各项参数后,确定填筑施工工艺,并报监理工程师审批。 路堤填筑采取全断面、纵向分层方式。当原地面高低不平时,先从最低处分层填筑,每层由里向外填筑。 路基填筑水平分层填筑压实,分层厚度根据试验确定,严格控制,每 10m r 20m设一组标高点,每层填筑厚度不超过25cm,最大虚铺厚度不超过 30cm。 为保证路堤边缘填土的压实度,边坡外侧超填0.3 ~ 0.5m,竣工时刷坡

盐渍土路段路基的处理

盐渍土路基的养护维修 摘要 通过在我国西部地区进行盐渍土路段铁路路基的勘察设计工作的切身体会,结合一些其他项目的处理措施,简要介绍目前盐渍土路段路基成功的处理措施。 陇海铁路是中国一条从江苏连云港通往甘肃兰州的铁路干线,于1905年起动工,经过四十余年的分段建设,至1952年全线建成,目前全长1759公里,为I级双线电气化线路。陇海铁路是贯穿中国东、中、西部最主要的铁路干线,也是从太平洋边的中国连云港至大西洋边的荷兰鹿特丹的新亚欧大陆桥的重要组成部分。陇海铁路沿线主要城市有徐州、商丘、郑州、西安、兰州。 在我国的西部地区——宁夏、青海、甘肃、新疆等地,广泛分布着盐渍土(盐渍土是盐与碱土的总称),具有较强的吸湿、松胀、溶蚀及腐蚀,常见的易融盐有氯盐、硫酸盐、碳酸盐。长期以来,由于建设资金的不足,在这些地区修建铁路时,大都是因陋就简,直接取用路侧的盐渍土填筑路基,未做任何处理。由于盐渍土有随温度降低体积膨胀的特性,土中含硫酸盐量越多,膨胀越严重。从深秋至次年春融以前,它使路基产生不均匀膨胀,引起地表松胀使路面产生波浪、鼓包至开裂破坏,从而降低道路的通行能力和服务水平。对一些特殊路基尤其是盐渍土的处理进行了一系列的试验,积累了许多宝贵的经验,逐步形成了一套成功的处理措施。 一、盐渍土的分类 盐渍土是盐土与碱土的总称。在地表层1.0m的厚度范围内易融盐的含量大于0.5%时称盐渍土。盐渍土具有较强的吸湿、松胀、溶失及腐蚀等特性,土中常见的易融盐有氯盐、硫酸盐和碳酸盐。 ㈠盐渍土的工程性质 1、氯盐渍土 氯盐的盐溶解度大,有较大的吸湿性,具有保持水分的能力,结晶时体积不膨胀,溶解冰点较纯水显著降低。具有较强的吸湿性和保湿性,这在干旱地区有利于路基施工与保养,在潮湿地区则易吸水软化,降低土体强度。 2、硫酸盐渍土

改良土专项施工方案

改良土专项施工方案

中交一公局兰渝铁路LYS-12标段项目经理部 改良土 专项施工方案 中交第一公路工程局有限公司 二O一O年一月

改良土专项施工方案 一、工程概况 兰渝铁路北起甘肃省兰州市枢纽兰州东站,经榆中县、渭源县、岷县、宕昌县、陇南市(武都区),然后向东经四川省的广元市、苍溪县、南充阆中市、南部县到南充市(顺庆区),在南充分线(高坪区),一条经武胜县到重庆市,另一条经广安市、三汇坝到重庆市。 LYS-12标起讫里程: DIK754+000~DIK792+474.137,DK811+500~DK881+500,全长108.342公里,南充地区相关联络线长度28.991公里。 第三分部施工范围: DK815+350~DK851+047正线里程35.697公里,线路经过南充市嘉陵区、广安市武胜县。 根据本标段目前施工图到位情况以及征地拆迁、取土场、现场交通、水电情况等综合分析比较。 工作内容:路基土石方,软基处理,边坡防护,绿化工程。 工程内容主要包括:拆迁及征地、临建、路基施工等。 二、编制依据 (1) 兰渝铁路公司相关文件; (2) 新建铁路兰州至重庆线广元至重庆段LYS-12施工图、通用图(中国中铁二院工程集团有限责任公司); (3) 有关合同文件; (4) 新建铁路兰州至重庆线广元至重庆段路基设计图; (5) 新建铁路兰州至重庆线线路平面图和线路详细纵断面图

(LYS-12); (6) 新建兰州至重庆铁路广元至重庆段LYS-12标工程现场踏勘调查 (7) 现行的国家有关方针政策及国家和铁道部有关标准、规范、验标及施工指南等。 (8) 中交一局LYS-12标项目部总体施工组织设计、总体施工进度计划。 三、编制原则 (1)符合性原则 遵守合同文件要求,满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。 (2)科学、经济、合理的原则 树立系统工程的理念。统筹分配各专业工程的工期,搞好专业衔接;合理安排施工顺序,组织均衡、连续生产;以关键线路为中心,建立数学模型进行工期、资源优化;管理目标明确,指标量化、措施具体、针对性强。 (3)坚持专业化作业与综合管理相结合的原则 充分发挥专业人员和专用设备的优势,综合管理,合理调配,采用先进的施工技术,科学安排各项施工程序,突出重点项目和关键工序,整个工程统筹组织,超前计划,合理安排工序衔接。运用网络施工管理技术,组织连续、均衡、紧凑有序地施工。四、施工方法

石灰土路基施工质量控制措施

中汽中心盐城汽车试验场项目高速环道路基及进场桥 工程 1标项目经理部 石灰土路基施工质量控制方案 中国交通建设 中交一公局第五工程有限公司中汽中心盐城汽车试验场高速环道路基及进场桥工程1标项目经理部

高速环道石灰土路基施工质量控制方案 一、施工工艺 破除桩头→原地面整平→测量放样及原地面标高复测→碎石及土工格栅施工→测量放样→沉降板设置→路基填筑→堆载土预压→沉降观测→卸载预压土→整形 二、施工工艺工法 1、破除桩头及原地面整平 使用挖掘机将桩头敲碎后,使用推土机将表面推平。 2、测量放样及原地面标高复测 (1)施工前复测原地面标高,根据标高计算路基宽度,避免路基宽度不足。 (2)圆曲线段每10米一点,缓和曲线段每5米一点,放出路基设计基准线和边桩。放样时内侧要超宽70,外侧超宽50。 3、碎石及土工格栅施工 (1)根据整平后的原地面标高和碎石设计顶标高,控制碎石层填筑厚度。 (2)土工格栅搭接宽度为30,接头位置应错开50。 (3)根据路基横坡,搭接处低的一幅在下,高的一幅在上。 (4)铺设完成后,检查有无破损处,若有则补放土工格栅。 (5)土工格栅铺设完成后,必须当天完成上保护层的铺筑。三、高速环道曲线段路基横断面结构分析及施工注意事项 南环部分:

1、南环曲线段水泥搅拌桩停浆面在7.5米范围内为2.087,7.5米——9.5米增设了过渡段,停浆面由2.087米渐变到3米。 2、在2米的渐变段施工中水泥搅拌桩的停浆面均不相同,即每根桩的桩顶标高均不相同,要求现场技术人员对每根桩的停浆标高进行准确计算。 3、反开挖边线位置的确定:结合所有的设计变更文件和最新下发的端部大样图,从硬路肩外边缘外扩3米为第一层灰土的边点,测量放样以此为准。在施工时用白灰洒出边线,以方便施工。 4、碎石垫层施工时,只铺设到硬路肩外边缘向外1米。原因:a、碎石垫层主要作用是和水泥搅拌桩结合为一体,起到扩散行车荷载应力和增强承载力的作用;b、土路肩范围内无行车荷载。 5、直线段低填路段,需要原地面反开挖的,则根据路面高程返算第一层灰土的高程,现场技术人员及施工员要熟悉掌握此类高程及路面结构尺寸等等的数据,以方便施工。基底用5%石灰土或3%石灰土+3%水泥综合处置,压实度要求为92%,处理深度20,宽度至土路肩外边缘,依次顺序填筑,达到压实度要求。 6、特别的,在曲线段有水泥搅拌桩的地方一定挖出桩头,若填筑路基时存在搅拌桩和灰土间有夹层土的话可能导致碾压不实和弹簧现象。 7、南环泵站地基处理按照新下发的图纸施工,涵管两侧三角区注意水泥搅拌桩停浆面的渐变。 北环部分:

土路基施工方案

宁启铁路东北联络线工程 路基施工方案 一、编制依据: 1、宁启铁路东北联络线工程线路设计施工图。 《宁启联络线施(线)—01》 《宁启联络线施(站)—02》 《宁启联络线施(路)—02》 《宁启联络线施(路)—03》 《宁启联络线施(线)—03-2》 2、《铁路路基施工规范》 二、工程概况: 我部的工程施工范围为LIDK1+780—LIDK2+871。其中特殊路堤有膨胀土路堤和水塘路堤,具体里程位置为:LIDK1+780—LIDK2+120;LIDK2+315—LIDK2+590 三、主要工程数量:(施工长度:1091米) 土方:113739.1立方米; 抛填片石:11293.5立方米; 渗水土:2969.1立方米。 四、施工方案: (一)一般路基施工: 开工前对各类用于填筑的填料在施工现场进行土质试验,取得各类填料的施工工艺参数并报监理工程师签认后作为施工的依据。

路堤填料选择透水性较好的土,路基基床表层采用渗水土填筑,路堤基床以下部位填料采用移挖作填,不足部分为外来土。 填土路基按三阶段、四区段、八流程水平分层填筑施工。三阶段是:准备阶段、施工阶段、整修验收阶段。四区段是:填土、整平、碾压、检测。即:填、平、压、检。八流程是:施工准备测量放样、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、路面整修、边坡整形。各区段单独作业,不许交叉作业,在既有线边施工时,按规定做好相应的防护设施。每区长度可根据使用的机械生产能力,台车数量决定,但为保证有足够的安全作业长度,最短不少于40米;如长度不够或桥涵隔断不连续,也应按四区段施工程序安排施工。 路堤填筑施工工艺流程见下图:

盐渍土路基施工方案

盐渍土路段路基专项施工方案 根据全线地质勘察结果,全线对路基稳定性具有影响的特殊性土主要是盐渍土和湿陷性土,其中主线共有盐渍土路基需要处理,化工园区连接线线共有盐渍土路基需要处理。 本项目沿线地表存在盐渍土情况的路段虽较长,但以浅层为主,且大部分为弱盐,项目区气候属于暖温带大陆气候干旱、半干旱区,地下水位埋藏较深。沿线地表土质,剥蚀丘陵表层粉土、粉砂为主,2~3m以下为泥岩层,上质坚硬:冲积平原地表土质以砾类土为主。针对本项目的气候条件、地下水、土质等综合条件特制订盐渍土路段路基专项施工方案。 一、盐渍土路段施工方案 考虑到当地盐渍土的水盐状态特点,应力求在路基填料不发生冻结,也不积水的枯水季节施工。一般在地下水位高的黏土盐土地区,以夏季施工为宜,砂性土盐土地区,以春季和夏初施工为宜,强盐渍土地区,在表层含盐量较低的春季施工为宜。 针对盐渍化程度采用路基换填、设隔断层、改善排水条件等有效措施,具体处理措施如下: (1)对于地表为弱盐的路段,清除表土30cm后铺筑路基。清除地表盐渍土并压实,采用砾石土回填,地表以上路基填料选择非盐渍土的砾石类土填筑。

(2)对于地表为中盐以上路段,清除表土为30cm后铺筑路基,并在路床层位内设置土工布隔断层,以隔断毛细水的上升对路基的不利影响。 (3)路基填料选择非盐砾类土筑;完善路基、路面排水系统,避免地表降水侵入路基。 二、盐渍土地段路基填筑施工质量的控制 路基基底表层处理,清除表层盐结皮及盐渍土,地表盐渍土清除厚度30cm,铲除后的地表应做成由路中心向两侧约3%的横坡。盐渍土路段应采取分段连续的施工方式,段落不宜过长,力求一次施工到路床顶面设计标高,最好于当年铺筑路面基层。如果当年不能铺筑路面时,应采取防止雨、雪水侵入路基的措施。在设置隔断层的地段,要一次做到隔断层的顶部。 1、盐渍土路堤施工的依据以《公路路基施工技术规范》 (JTG F10-2006) 为施工标准,而《盐渍土地区公路设计与施工指南》仅作为参考,不作为盐渍土段路基施工控制的标准。 2、盐渍土地区路堤填料的可用性以《公路路基施工技术规范》(JTG F10-2006) 为准。 3、运料汽车必须背筛用以控制超粒径料。 4、盐渍土路堤的施工要求:料场闷料、挂线打网格。 5、盐渍土路堤施工方法:分段施工,整体推进,盐渍土路基的施工,自清除表土开始,连续施工,一次做到路床设计标高,不可间断。

改良土施工方案

新建铁路上海至南京城际轨道交通工程 改良土试验段 施工方案 编制: 校核: 批准: XX铁路工程站前Ⅲ标项目部 二〇〇八年九月

改良土试验段施工方案 一.编制依据 1.招标图纸及投标文件 2.现场调查资料 3.设计施工图 4.《铁路路基施工规范》TB10202-2002和《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2005]160号 5.国家、铁道部、上海铁路局有关安全管理办法、规定等 6.《新建时速200km铁路改良土路基施工技术》 二.工程概况 路基试验段位于DK81+340~DK81+470段,全长130m,其中DK81+340-+420位于旱地,基床填土高度小于3m,采用厂拌法施工。DK81+420-+470位于旱地,基床填土高度大于3m,采用路拌法施工。填方高度大于3m路段,DK81+457-+470边坡3m范围内铺设一层双向土工格栅,层间距0.5m。此段最大高差0.5m,位于纵坡0.4%直线段上。本段路基基床底以下路堤填高具体如下: 三.施工准备 1、人员准备 针对改良土试验段成立以工区副经理为组长的领导小组,人员已全部到位,并对试验段所有参加施工人员进行了技术、安全、质量的专题培训。所有特殊工种人员一律持证上岗。

表3-1 试验段施工人员分工 2、机械准备

3、测量、试验设备准备

4、技术准备 4.1试验室内(含灰率按设计要求5%掺灰)配合比已完成,最大干密度ρ d =1.79g/cm3,最佳含水率w o =16%。 4.2、原地基处理各项指标已检测(详见基底处理说明),经现场试验检测原基底 碾压最佳含水率12.7%。 4.3、各整里程处的原地面标高已测量(用于计算松铺系数)。 4.4、改良土拌和站已标定,经监理验收完成。 5.物资准备 5.1、试验段的各种原材料已进场,并进行了各项检测。 土样试验:土样经现场取样检测,土液限WL=37(%)(h=17mm),塑限Wp=21.4(%)(h=12mm),塑性指数Ip=WL-Wp=15.6,土工程分类:低液限粉质黏土,为C组填料,需化学改良。 掺合料:石灰已检测,(CaO+MgO)含量(%)为77.2。 (1) 掺入石灰时,石灰选用消解石灰,其各项指标达到合格标准。施工前指派试验人员对石灰厂的石灰进行取样试验,检测有效钙、镁含量,评定其等级,不符合设计要求的石灰不能进场,其技术指标应达到国标3级以上。熟石灰必须过10mm的细

(完整版)石灰土路基施工方案

石灰土基层 1.原材料试验 (1)应取所定料场中有代表性的土样进行下列试验:颗粒分析、液限和塑性指数、击实试验、碎石或砾石的压实值、有机质含量(必要时)、硫酸盐含量(必要时)。 (2)如使用碎石、碎石土、砂砾、砂砾土等级配不好的材料,宜先改善其级配。 (3)检验石灰的有效钙和氧化镁含量。 2.根据设计文件的要求,按土壤种类及石灰质量确定配合比。确定石灰土最佳含水量、最大干容重。 3.施工前进行100m~200m试验段施工,确定机械设备组合效果、压实虚铺系数和施工方法。 材料要求: 4.土 (1)稍具粘性的土壤(塑性指数大于4)砂性土、粉砂土、粘性土均可使用;以塑性指数10~20的粘性土为宜;用石灰稳定无塑性指数的级配砂砾、级配碎石、未筛分碎石时,应添加15%左右的粘性土;使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15mm。 (2)土的有机含量超过10%,硫酸盐含量超过0.8%时不宜用石灰稳定。 (3)使用特殊类型的土壤如级配砾石、砂石、杂填土等应经试验决定。碎石或砾石的压碎值应符合以下要求:用于城市快速路及主干道基层应不大于30%;用于次干路基层应不大于35%。 5.石灰、水和掺加料应符合以下要求: (1)石灰宜用1~3级的新灰。对储存较久或经过雨期的消解石灰应经过试验,根据活性氧化物的含量,决定使用办法。考虑具体情况建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm方孔)。 (2)水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。

6. 机具设备 (1)石灰土施工主要机械:推土机、平地机、振动压路机、轮胎压路机、装载机、水车。厂拌时选用强制式拌合机,路拌时选用路拌机、圆盘耙、铧犁等。 (2)小型机具及检测设备:蛙夯或冲击夯、四齿耙、双轮手推车、铁锨;水准仪、全站仪、3m直尺、平整度仪、灌砂筒等。 7. 厂拌法施工 (1)石灰土拌和:原材料进场检验合格后,按照生产配合比生产石灰土,当原材料发生变化时,必须重新调试灰土配比。出场石灰土的含水量应根据当时天气情况综合考虑,晴天、有风天气一般稍大1%~2%,应对石灰土的含水量、灰剂量进行及时监控,检验合格后方能允许出场。 (2)石灰土运输:采用有覆盖装置的车辆进行运输,按照需求量、运距和生产能力合理配置车辆的数量,运输车按既定的路线进出现场,禁止在作业面上急刹车、急转弯、掉头、超速行驶: (3)石灰土摊铺:在湿润的下承层上按照设计厚度计算出每延米需要灰土的虚方数量,设专人按固定间隔、既定车型、既定的车数指挥卸料。卸料堆宜按照梅花桩形布置,以便于摊铺作业。摊铺前人工按虚铺厚度用白灰撒出高程点,用推土机、平地机进行摊铺作业,必要时用装载机配合。 (4)粗平整型:先用推土机进行粗平1~2遍,粗平后宜用推土机在路基全宽范围内进行排压1~2遍,以暴露潜在的不平整,其后用人工通过拉线法用白灰再次撒出高程点(预留松铺厚度),根据大面的平整情况,对局部高程相差较大(一般指超出设计高程±50mm时)的面继续用推土机进行整型,推土机整平过程中本着“宁高勿低”的原则,大面基本平整高程相差不大时(一般指±30mm以内时),再用平地机整型。 (5)稳压:先用平地机进行初平一次,质检人员及时检测其含水量,必要时通过洒水或晾晒来调整其含水量,含水量合适后,用轮胎压路机快速全宽静压一遍,为精平创造条件。 (6)精平整型:人工再次拉线用白灰撒出高程点,平地机进行精平1~2次,并及时检测高程、横坡度、平整度。对局部出现粗细集料集中的现象,人工及时处理。对局部高程稍低的灰土面严禁直接采取薄层找补,应先用人工或机械耕松

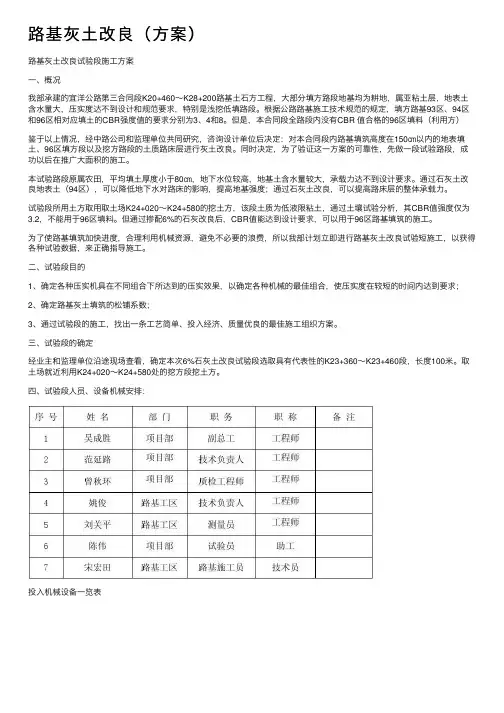

施工方案-软土路基施工方案

软土路基施工方案 1编制依据 1.1设计文件、资料 (1)贵州省余庆至凯里(含施秉支线)高速公路第7合同段(K57+400~K63+400)两阶段施工图设计; (2)贵州省余庆至凯里高速公路工程项目施工招标文件; (3)贵州省下发的有关地方法律、法规、文件和批文; (4)贵州省高速公路建设标准化文件; (5)现场调查资料。 1.2规范、标准 (1)公路路基施工技术规范(JTG F10-2006) (2)公路工程质量检验评定标准(JTG F80/1-2004) (3)公路工程施工安全技术规程(JTJ 076-95) (4)公路土工试验规程(JTG E40-2007) (5)公路工程石料试验规程(JTGE41-2005) (6)公路工程路基路面现场测试规程(GB/T 50315-2011) (7)公路工程技术标准(JTGB01-2003) 2工程概况 2.1设计线路概述 贵州省余庆至凯里高速公路是贵州省规划的“678”网中第6横-余庆至安龙高速公路的前段,起点在余庆附近连接拟建的“678”中的第2横-江口至六盘水高速公路,终点在凯里市鸭塘附近与沪昆高速公路交叉,连接与本项目同期建设的凯里至羊甲高速公路,其间经过黄平县,路线全长约85公里 本合同段开始于凯里市黄平县重安镇石家寨右侧(K57+400),顺接本项目第6合同段终点,设重安大桥跨过凯施二级公路及河谷从重安中学东侧的山脊通过杨司院,在桂花坪附近设重安互通连接凯施二级公路;出互通后路线沿山腰布线至五水庄(K63+400,本合同段终点),顺接第8合同段终点,路线全长6公里。本项目合同额3.11亿元,合同工期24个月,起讫里程主线桩号为K57+400~K63+400。 2.2主要技术标准

盐渍土路基施工 (1)

盐渍土路基施工技术总结 一、盐渍土的定义 1.水溶盐与易溶盐 盐是由金属离子(包括氨离子)和酸根离子组成的化合物。按其在水中的溶解度大小,分为易溶盐、中溶盐和难溶盐三种 常见的易溶盐:Nacl 、Mgcl 2、Cacl 2、Na 2SO 4、MgSO 4、Na 2CO 3、NaHCO 3、KNO 3、NaNO 3 常见的中溶盐:CaSO 4 常见的难溶盐:CaCO 3 2.定义 碱土是土壤胶体吸附代换性钠离子较多,或含有碳酸钠、重碳酸钠,因而呈碱性反应的土。而盐渍土是不同程度盐碱化图的总称。一般地:在公路工程中,地表以下1.0m 范围内易溶盐含量平均大于0.3%的土称为盐渍土。 二、盐渍土的分类 1、 盐渍土按含盐性质分类表 表 1 注:离子的含量以100g 干土内的mg 当量计 2. 分级(按盐渍化程度分类) 盐渍土按盐渍化程度分类表 表2 --2 41so cl ---++2 4 1323so cl HCO co

注:离子的含量以100g干土内的mg当量计 三、盐渍土的工程性质及工程问题 一、主要工程性质 (一)氯化物盐渍土 1.土的液、塑限随着含盐量的增大而减小,需在低含水量下压实。2.湿化后密度降低,强度丧失快;干后有粘固性,使得土很硬。3.含盐量多,有结晶时压实后遇水,出现孔隙空洞。所以压实时注意含盐量。最佳含盐量5%~8%(轻型标准);3%~6%(重型标准)。4.结晶时体积不变化。不会出现盐胀导致土体结构破坏。 ( 二)硫酸盐渍土 1.土的液、塑限随着含盐量增大而增大,压实时需较大含水量。2.湿化强度降低,含盐量越大,强度降低越多,干时粘固性小。3.密实度随含盐量的增加而降低,当含盐量超过2%时,松胀严重。4.结晶时体积膨胀。 若土中含有氯盐和硫酸盐,则性质介于二者之间。 (三)碳酸盐渍土 1.液、塑限随含盐量的增加而增大,故压实时需较大含水量。2.密实度随含盐量的增加而降低,最佳含水量随含盐量的增加而增大。Na2CO3含量超过0.5%时,膨胀量显著增大。 3.湿化强度降低不明显,干时粘固性大。 4.吸附性Na+多,因此,膨胀厉害,不透水,毛细现象不明显。 二、盐渍土地区的主要道路病害 1、盐胀:在低温作用下,盐分吸水结晶,体积膨胀,致使路基、路面出现鼓胀开裂,路肩以及边坡松散剥蚀; 2、溶陷:在高温的作用下,结晶体失去水分,体积减小,路基密实度减小,在荷载的作用下,路基、路面易出现塌陷变形;

路基石灰土改良土施工方案

施工组织设计(方案)报审表工程名称:宣城市环城大道一标段

施工组织设计(方案)审批表

土路基掺3% 生石灰改良施工方案 一、工程概况 本合同段起点桩号为K2+540,终点桩号为K7+880,全长5.34公里, 其中K5+346 —K6+086 段为跨皖赣铁路桥范围,此桥梁不属本工程设计范围。 二、准备工作 1、技术准备 (1)熟悉设计图纸,并对施工队伍进行技术交底。 (2)组织施工技术人员学习施工规范、规程,严格按规范进行要求组 织施工。 (3)按规范要求,对取土场及原材料的各项技术指标进行试验。 2、施工准备 (1)施工便道:在施工便道进行修整,保证施工的正常需要。 (2)进行机械设备的保养、维修,以保证施工期间设备的正常运转。 三、掺3% 石灰改良土施工 (一)、试验段结论 1、松铺厚度 对试验段数据综合分析,为了保证压实度及高程要求,松铺厚度采用30.6?31.8cm,压缩系数为1.25左右,填筑压实厚度为24.5?25.5cm。 2、含水量对压实度的影响 从试验数据分析,当含水量略高于最佳含水量2%时为最佳碾压时间。保证施工现场土的含水量不低于最佳含水量,以利于保证工程质量。

3、机械配合与最佳碾压遍数试验段经过六遍振压,二遍静压,路基压实度均达到96 以上,因此改良土采用六遍振压,二遍静压的方案进行施工,即在保证含水量的情况下,用振动式压路机先快速静压一遍,行车速度控制在 3.0km/h ,复压采用振动式压路机振压五遍(一遍指相邻两次的轮迹应重叠1/2 的轮宽,后轮压完路面全宽时,即为一遍),速度控制在 2.0~2.5km/h ,遵循先边后中,先慢后快的碾压顺序,两台压路机前后平行作业。后用20T 光轮压路机快速静压一遍,碾压时,应重叠1/3 轮宽,速度控制在 3.5km/h ,以保证路基整体密实。 (二)、掺3%石灰土施工 1、准备下承层:在准备施工路段使其路基表面平整、坚实、具有规定的路拱,高程、平整度、压实度符合规范要求。 2、施工放样:用全站仪恢复中线、边线,每侧边线比设计宽出90cm,并用钢尺校核路基宽度。 3、备料、摊铺土:首先清除下承层表面的杂物,依据1.25 的松铺系数控制施工现场的虚铺厚度。根据每车运土量,用石灰画出方格,一格一车;用推土机完成粗平,粗平时注意推出路基1.5%的横坡,松铺厚度30.6?31.8 要求。粗平后检测土体含水量,如果土体含水量偏高,采用翻松晾晒的方法来降低土体的含水量。如果土体含水量偏低,采用洒水的方法增加土体的含水量,使土体含水量满足规范要求。然后用平地机精平,测量顶面高程。 4、卸置和摊铺石灰 a、备灰:现场平整一块空旷的场地并铺设一层碎石,将外购的石灰堆放于此处充分浇水消解7—10 天。

石灰土路基施工方案

石灰土路基施工要点 1、工程内容: 本工程为A30大修工程,其施工关键是施工进度,主要路基工程施工节点是路面拆除外运,灰土翻挖清理,底槽处理,灰土填筑等。根据以往大修施工经验,为保证施工质量,底槽必须采用原槽掺灰处理,而石灰土施工层次多工期长,受天气影响大,是路基施工中的关键工序 本工程路基填筑中采用20cm石灰土,压实度达到96%。石灰土路基施工采用堆场拌合+辅助路拌施工,堆场采用挖掘机拌和,二次路拌施工采用WBL21型稳定土拌和机。 2、施工内容: (1)拌灰 为快速降低土的含水量,石灰土的拌和采用2次拌灰,即第一次使用块灰集中拌灰,拌和采用挖机在堆场翻挖,拌灰时按设计剂量或比设计低1-2%左右掺拌,先初拌一遍闷料1-2天,再进行2次复拌,拌好后再闷料1-2天,再进行3次拌和闷料,应注意每次拌和均匀,土粒应尽量打碎,闷料充分;在上土前测定灰剂量以确定二次掺灰量。 第二次在现场初碾平整后使用路拌机第二次拌灰,要求将灰土充分打碎,拌和均匀。如堆场灰土运至现场含水量仍偏大,应先晾晒,待含水量合适后掺灰拌和;或根据灰剂量二次掺灰采用掺水泥处理。拌和能力要与运输和摊铺碾压能力相匹配,避免发生脱节现象。 (2)粉碎灰土 根据施工条件尽量提前充分闷料,以保证土方颗粒的细度及灰土的均匀性,对二次拌灰的,至施工段落后将采用路拌机对灰土进行充

分拌和,根据松铺系数确定方格内上灰量,使用路拌机进行灰土拌和,至此含水量损失为4%~5%。 (3)碾压 每一施工段至少配备XS220型振动压路机一台和18-21吨钢三轮一台碾压。同时施工2个断面则要求XS220振动压路机要达到2台、18~21T钢三轮压路机2-3台。 碾压遍数根据目前试验段确定,先用XS220型压路机静压一遍,再以弱振碾压一遍,接着用XS220型压路机以强振碾压4遍,再用18-21吨钢三轮进一步加压的混合作业方式。 遵循先边后中、先轻后重、先稳后振、先低后高、先慢后快的原则,碾压轮迹应重叠,宽度不少于后轮的一半,碾压速度不超过30m/分钟,碾压遍数6~8遍,以达到质量要求为准。石灰土压实后,表面应平整密实,无明显轮迹。严禁重型车辆机械在压好后的表面行驶,以免破坏已压实的土层。两块分块施工场地前一块施工到接缝处时要用木条分隔或在后一块施工时将接缝处因压实度不够的松散料铲除。弹簧处应整层翻挖后,用新料摊铺碾压。石灰土层施工时, 严禁用薄层贴补的方法进行找平。石灰土层施工时应根据施工能力划块施工,宜当天拌和,当天碾压完毕,最迟不得超过48小时。机械设备不得在碾压好的石灰固结土层上调头和停留。 (4)养生 碾压完成后灰土必须洒水养生, 不使土层表面干燥, 也不应过分潮湿。遇到突降暴雨,必须对灰土采用覆盖彩条布进行挡水,养生时间不少于7天。石灰土施工最终标高为路基顶面以下80cm。

素土路基施工方案

一、工程概况 建设从到,宽度为8米的素土路面。 二、施工方案 1、素土路基填筑 路基素土填筑严格按“四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程见表1。 四区段为:填筑区→平整区→碾压区→检验区,每区段长度视现场情况和机械设备施工能力按50~100m划分。 填筑区是专供自卸汽车或铲运机卸载路基填料的作业区域; 平整区是专供推土机和平地机进行摊铺平整的施工区域; 碾压区是专供压路机进行碾压施工的作业区域; 检验区是专供试验、检测人员进行路基填土压实密度等各项指标检测的作业区域。 八流程为:施工准备→基底处理→分层填筑→摊铺平整(洒水、晾晒、拌合改良)→机械碾压→检验签证→路面整形→边坡整修。 各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行。各区段、各工序相对独立进行作业,各种机械设备在各自的作业区域内独立、高效的进行施工作业,互不干扰,充分发挥机械化生产效能,提高生产效率,确保工程质量。 2、施工准备 ①测放中线 线路复测后测放出线路主要控制桩,对施工现场按设计断面进行复核(包括中线、标高、水准点的复查与增设,横断面的测量与绘制),放出路基坡脚和施工边线以及排水沟的具体位置,在施工前做好排水系统的施工,并保证排水沟不被路基填料和施工机械破环。 ②检测土样 对路堑挖方的土质取有代表性的土样,按标准试验方法进行天然密实度、含水量、液限指数和颗粒分析,确定填土层的最佳含水量和最佳密实度。 3、基底清理 基底清理:在铺筑前,应将下层的表面拉毛,并洒水湿润。 4、分层填筑

在分层填筑前,依据技术标准、压实机械性能、土质类别,取得最佳含水量、分层填筑厚度和各类机械压实遍数、速度等各项参数后,确定填筑施工工艺,并报监理工程师审批。 路堤填筑采取全断面、纵向分层方式。当原地面高低不平时,先从最低处分层填筑,每层由里向外填筑。 路基填筑水平分层填筑压实,分层厚度根据试验确定,严格控制,每10m~20m设一组标高点,每层填筑厚度不超过25cm,最大虚铺厚度不超过30cm。 为保证路堤边缘填土的压实度,边坡外侧超填0.3~0.5m,竣工时刷坡整平、压实。 路堤填筑成型后,用平地机细平路床表面,做好路拱。 中途停工,路堤表层及边坡加以整理,防止积水及冲刷。 5、摊铺、平整 根据设计填土高度及由试验段确定的分层松铺厚度及压实参数,采用推土机摊铺平整,平地机精平,做到摊铺面在纵向和横向平顺均匀,以保证压路机压轮表面能均匀地接触地面进行碾压,达到碾压效果。 素土平整完毕后,根据素土量撒出方格网进行堆放素土,再用人工或机械将素土均匀摊铺。 在摊铺的同时,填筑层顶面向两侧做成3%~4%的横向排水坡,以利路基面排水。 路基素土填筑时严格控制填料的含水量,使其不超过试验所确定最佳含水量的±2%; 当路基填料含水量过小时,在平整区内采用洒水车洒水湿润,洒水量经过试验确定,做到洒水均匀,防止洒水过多,碾压成橡皮土。 当路基填土含水量过大时,采用拖拉机或推土机挂圆盘耙翻松、晾晒,达到最佳含水量的±2%时再进行碾压,确保路基的压实密度。 用大型振动压实机械及时进行碾压,并及时检查压实度。 每工作1台班末端要留出3~5m左右不碾压,在下段施工时重新整平碾压成型,使之接缝平顺致密。 6、机械碾压 填土压实作业采用重型振动压路机、按照先轻、后重的方法分层压实,按照填土压实密实度标准、填层厚度及控制压实遍数进行碾压。 压实前,由领工员、值班班长、压路机司机进行检查,确认填层厚度、平整度和含水量符合要求后,才能进行碾压。
