关于调整执行建设工程定额人工费的实施意见

(发稿时间:2010-11-23 阅读次数:16501)

造计〔 2010〕 25号

各市造价(定额)站:

根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔 2010〕211号)文件精神, 我省建设工程定额人工费单价调整为 47元 /工日。为便于贯彻实施,经研究提出如下实施意见:

一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程,均按调整定额人工费文件要求进行调整。

二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等其他费用。

三、执行清单计价的工程:

1、对于执行 2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为 31元 /工日,现调整为 47元 /工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日 70元。

2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册) 计价定额综合单价》的,定额人工费单价由 39元 /工日调整到 47元 /工日,调整增加的人工费不参与取费, 只计取税金。

3、对于执行 2010年《安徽省城市轨道交通工程计价定额综合单价》的,定额人工费单价由 39元 /工日调整到 47元 /工日,调整增加的人工费不参与取费,只计取税金。

四、执行定额计价的工程:其定额人工费单价统一调整为 47元 /工日(含流动施工津贴),取消定额人工工日地区和定额项目差价。

1、对于执行 2000年定额计价依据的,原定额人工费单价(分别为 27.64元 /工日、25.84元 /工日、 24.55元 /工日)统一调整到 47元 /工日,其价差计取税金后,计入工程总价。

2、对于执行 1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价 (分别为 19.69元 /工日、 22.00元 /工日、 26.00元 /工日)

现统一调整为 47元 /工日,其价差计取税金后,计入工程总价。

3、对于执行 1999年《全国统一房屋修缮工程预算定额安徽省综合价格》的, 原定额人工费单价为 19.69元 /工日,现调整为 47元 /工日,其价差计取税金后,计入工程总价。

4、对于执行 2000年《全国统一市政工程预算定额安徽省估价表》的,原定额人工费单价为 25.84元 /工日,现调整为 47元 /工日,其价差计取税金后,计入工程总价。

5、对于执行 2002年《安徽省抗震加固工程估价表》的,原定额人工费单价为31.14元 /工日,现调整为 47元 /工日,其价差计取税金后,计入工程总价。

6、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,结合工程量,分析机械台班用工后,进行人工价差调整,其调整部分计取税金后,计入工程总价。

五、调整的定额人工费单价,自 2011年 1月 1日起执行。对于跨年度的工程按工程合同约定办理。

安徽省建设工程造价管理总站二○ 一○ 年十一月二十三日

人工费调整的函1

关于粤北人民医院 门急诊医技综合楼人工费调整的函 韶关市建设工程造价管理站: 根据韶市建字〔2011〕33号:关于调整建设工程人工综合单价的通知:“二、执行《广东省建筑工程计价依据》(2006)、《广东省装饰装修工程计价依据》(2006)、《广东省安装工程计价依据》(2006)、《广东省市政工程计价依据》(2006)、《广东省园林绿化工程计价依据》(2006)的建设工程人工工资调整。 (一)从2011年4月1日起,我市市区建设工程人工工资单价调整为:一类工53.87元/工日、二类工51.47/工日、三类工49.08元/工日、四类工46.68元/工日。 (二)2011年4月1日以前开工的在建工程,已完成的工作量,其人工单价仍按原施工合同的约定执行;未完成工作量的人工工资单价,经发承包双方协商参照执行,并签订补充协议。”结合由我公司承建的粤北人民医院门急诊医技综合楼工程实际情况,现将2011年4月前、后的工程进度中的人工费进行划分如下: 1、2011年4月1日以前开工已完成的工作量,按工程进度报表为依据:4月1日以前清单工日数为:148465.8工日(一~四类工合计);人工费合计为:6115755.45元,其人工单价仍按原施工合同的约定执行,不作调整。(附2011年4月1日以前进度汇总表一份)

2、 2011年4月1日以后完成的工作量等于:410248.70工日(清单:一~四类工总工日扣除4月1日以前清单: 一~四类工总工日)人工单价按韶市建字〔2011〕33号执行:一类工53.87元/工日、二类工51.47/工日、三类工49.08元/工日、四类工46.68元/工日。人工费价差为:3684829.27元。(附2011年4月1日后人工价差汇总表一份) 以上是根据韶市建字〔2011〕33号:关于调整建设工程人工综合单价的通知,结合本工程实际进度完成情况汇总分析,恳请韶关市建设工程造价管理站根据“韶市建字〔2011〕33号”文件精神,给我司和粤北人民医院关于调整人工费事宜给个明确的指导意见。 广东省第五建筑工程有限公司 二0一一年八月一十五日

人工费调整

关于人工费调整,你了解多少? 开心九妹 加关注 等级: 地区:唐山发帖数:1 回复数:7 帮筑币:570 魅力值:2 大家都来探讨一下,关于人工费调整的问题? 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费?? 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调? 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整?? [考考你]-关于人工费调整l,你了解[合同与招投标] 变更与签证精华帖大集锦 [合同与招投标] 建筑工程合同变更及签证问题 [合同与招投标] 合同与招投标> 建筑工程合同谈判的[合同与招投标] 造价员在工程各阶段的工作流程 [合同与招投标] 建筑工程合同谈判的技巧 [合同与招投标]

工程承包商 加关注 等级: 发帖数:0 魅力值:1 回复于:2012-10-24 11:04:41 只看该作者1#得分:0 我觉得这三个问题的根本区别在于:招标文件中约定的计价方式是哪种计价方式,如果是清单计价方式、又是固定单价合同,根本就不存在人工费的调增问题,清单报价一切都要以市价价格为准,要考虑施工期间的各种风险,不受政府之后的什么人工费调差之约束。结算时其固定单价也是不能调的。 如果招标文件中约定的计价方式约定采用定额计价的话,哪就要按政策调整了,现在这种方式也不是政府主导的方向了。 zhen 加关注 等级: 发帖数:0 魅力值:0 回复于:2012-10-15 12:40:44 只看该作者2#得分:0 我认为要看招标文件中对这块的约定是怎样的?要是与合同一样,那就可以调整,不管你当时投标时人工单价是高还是低,应该可以进行调整。只是调整的标准应为投标时政府文件当时的人工单价作为调整基数。 还没有回复 回复于:2012-10-24 09:54:05 只看该作者3#得分:0 情况1和2:做法不妥,也没有人这么做。竣工结算时肯定不会予以调增人工费的。 问题3. 在报价的时候人工费必须按照现行的人工费用标准执行。 没有人投标时在人工工日单价上想办法!

四川地区人工费调整2012年1月1日起

成都市等19个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价2012年1月1日开始执行 序号地区 本次调整后人工费调整幅度(%) 本次调整后人工费调整幅度与上次人工费调整幅度差 值(%) 计日工人工单价(元/工日) 备注建筑、市 政、园林绿 化、抹灰工 程、措施项 目 装饰工程 (抹灰工 程除外) 安装工程 建筑、市政、园林 绿化、抹灰工程、 措施项目 装饰工程(抹灰工程 除外) 安装工程 建筑、市 政、园林 绿化、抹 灰工程、 措施项 目普工 建筑、 市政、 园林绿 化、措 施项目 混凝土 工 建筑、 市政、 园林绿 化、抹 灰工 程、措 施项目 技工 装饰普 工(抹 灰工程 除外) 装饰技 工(抹 灰工程 除外) 装饰细 木工 安装技 工、普工 1 成 都 市 成都市区 (青羊、锦江、 金牛、武侯、 成华及高新 区) 84.00 94.00 96.00 7.00 10.00 10.00 66 84 90 73105 120 98 近郊区(龙泉、 新都、双流、 郫县、温江) 79.00 88.00 90.00 7.00 9.00 9.00 62 79 85 6999 113 92 成都市的其他 区(市)、县 76.00 85.00 86.00 7.00 9.00 9.00 59 76 81 6695 108 88

序号地区 本次调整后人工费调整幅度(%) 本次调整后人工费调整幅度与上次人工费调整幅度差 值(%) 计日工人工单价(元/工日) 备注建筑、市 政、园林绿 化、抹灰工 程、措施项 目 装饰工程 (抹灰工 程除外) 安装工程 建筑、市政、园林 绿化、抹灰工程、 措施项目 装饰工程(抹灰工程 除外) 安装工程 建筑、市 政、园林 绿化、抹 灰工程、 措施项 目普工 建筑、 市政、 园林绿 化、措 施项目 混凝土 工 建筑、 市政、 园林绿 化、抹 灰工 程、措 施项目 技工 装饰普 工(抹 灰工程 除外) 装饰技 工(抹 灰工程 除外) 装饰细 木工 安装技 工、普工 2 德 阳 市 德阳市63.86 52.70 51.36 9.46 5.23 7.36 58 80 88 58 92 98 80 不含 广汉 市旌阳区62.23 51.17 49.85 9.37 5.17 7.29 57 79 87 57 91 97 79 绵竹市59.77 48.88 47.58 9.23 5.10 7.18 57 78 86 57 90 96 78 什邡市59.77 48.88 47.58 9.23 5.10 7.18 57 78 86 57 90 96 78 中江县55.67 45.07 43.79 8.99 4.96 6.99 55 76 84 55 87 93 76 罗江县54.85 44.30 43.04 8.94 4.94 6.96 55 76 83 55 87 93 76 3 广汉45.00 38.40 40.00 3.20 3.20 4.00 51 66 72 5 4 7 5 78 70

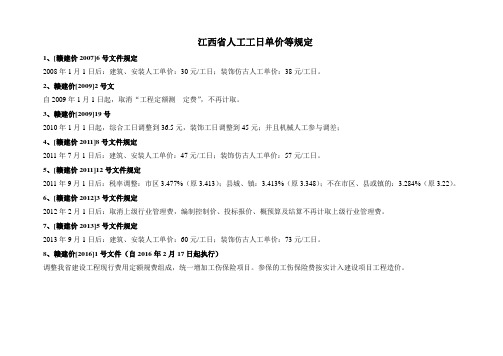

最新江西人工费调整

关于调整江西省建设工程定额综合工日单价的通知 发布时间:?? 文章字号:??????????????文章字体:???? 赣建价〔2018〕5号? 各设区市和省直管试点县(市)建设局(建委)、城管局(委)、园林局、房管局、水务局,各国家、省级风景名胜区管理局(管委会),赣江新区城乡统筹局,省直有关部门和单位: 为加强建设工程定额综合工日单价的动态管理,维护发承包双方的合法权益,合理确定工程造价,我厅根据住建部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标〔2013〕44号)的规定,结合我省建设市场实际,经测算,决定调整我省建设工程定额综合工日单价标准,现将有关事项通知如下: 一、调整范围和标准 (一)2017年12月1日之前颁布,目前尚在使用的建设工程定额:建筑、安装、市政、市政设施养护维修、城市轨道交通、房修和园林绿化工程定额综合工日单价调整为64元/工日;装饰、仿古建筑工程定额综合工日单价调整为78元/工日。 (二)2017版建设工程定额:建筑、安装、市政工程定额综合工日单价调整为91元/工日;装饰工程定额综合工日单价调整为102元/工日。 二、执行时间 本次调整的综合工日单价自2018年10月1日起执行。 三、有关事项 (一)本通知适用于本省范围内执行现行定额的建设工程。 (二)2018年10 月1日及以后签订施工合同的工程,必须执行本通知规定。 (三)2018年10月1日前签订合同的工程,2018年10月1日以后完成的工程量,按施工合同的约定调整综合工日单价。 (四)定额综合工日的调整价格与现行定额综合工日价格的价差部分,作为价差处理,按规定计取有关税金。

建设工程定额人工费单价调整为47元工日(文件)年

建设工程定额人工费单价调整为47元工日(文件)2011年 关于调整执行建设工程定额人工费的实施意见 (发稿时间:2010-11-23 阅读次数:16501) 造计〔 2010〕 25号 各市造价(定额)站: 根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔 2010〕211号)文件精神, 我省建设工程定额人工费单价调整为 47元 /工日。为便于贯彻实施,经研究提出如下实施意见: 一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程,均按调整定额人工费文件要求进行调整。 二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等其他费用。 三、执行清单计价的工程: 1、对于执行 2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为 31元 /工日,现调整为 47元 /工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过每工日 70元。 2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册) 计价定额综合单价》的,定额人工费单价由 39元 /工日调整到 47元 /工日,调整增加的人工费不参与取费, 只计取税金。 3、对于执行 2010年《安徽省城市轨道交通工程计价定额综合单价》的,定额人工费单价由 39元 /工日调整到 47元 /工日,调整增加的人工费不参与取费,只计取税金。 四、执行定额计价的工程:其定额人工费单价统一调整为 47元 /工日(含流动施工津贴),取消定额人工工日地区和定额项目差价。 1、对于执行 2000年定额计价依据的,原定额人工费单价(分别为 27.64元 /工日、25.84元 /工日、 24.55元 /工日)统一调整到 47元 /工日,其价差计取税金后,计入工程总价。 2、对于执行 1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价 (分别为 19.69元 /工日、 22.00元 /工日、 26.00元 /工日)

关于人工费调整--探讨

大家都来探讨一下,关于人工费调整的问题? 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费?? 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调? 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整? 一、 情况1.:投标报价时合理的把人工费降低,以低价中标,合同采用的是固定单价合同,合同中约定政策性文件属于可调范围。请问投标时没有采用当时现行的人工费标准,而是合理的降低,这个行为是不是属于合理让价范围?如果属于合理让价,是不是政策性文件也不预调整??还是需要调整?那什么是属于合理让价低价中标范围呢?-竣工结算时是否予以调增人工费??大部分人的感觉,固定单价不给调或者依据合同约定调整,但是这可能是一个误区,是根据合同约定调整,但是像这种政策性的调整,是无法预料的,所以出现这种情况出于保护施工方的利益,要给与调整,如果是正规合同,即使专用条款没约定,在通用条款也有条款的。只是按你调低的价为基数还是以当时定额价,是存在争议的。 情景2:同样是固定单价合同,投标时给了拦标价。为了最高限度的接近而且比较合理的中标,在投标报价时将人工费适当的比现行的人工费标准调高。中标后结算时因施工期间政策性文件人工费的调整,合同同样约定政策性文件予以调整,但是政策性文件的单价比合同内的单价还低。请问竣工结算时是否需要将人工费下调?这个不会下调。因为虽有调价文件,但是人工费是允许按企业定额、市场价自主报价的,且经过招投标和合同约定,具有法律效力。 问题3. 投标报价的时候,业主没有指定各类人工的单价。那是不是在报价的时候人工费必须按照现行的人工费用标准执行?在没有采用时遇到政策性文件调整时是否需要给予调整??可以按照企业定额或市场价自主报价。

人工费价格参考

甲级防火窗600元/m2 乙级防火窗450元/m2 玻璃雨棚650元/m2 百叶窗180元/m2 玻璃幕墙280元/m2 全玻门650元/m2 甲级防火门600元/m2 乙级防火门550元/m2 丙级防火门500元/m2 套装门750元/m2 单扇防盗门1500元/m2 双扇防盗门4500元/m2 单扇套装门1200元/m2 钢制电动卷帘门220-280元/m2 不锈钢推拉门1000元/m2 瓷质抛光地砖600*600 60元/m2 瓷质抛光地砖800*800 80元/m2 瓷质抛光地砖300*300 70元/m2 瓷质防滑地砖300*300 40元/m2 瓷质内墙面砖300*450 60元/m2 瓷质内墙面砖200*150 45元/m2 瓷质内墙面砖400*400 55元/m2 三聚氰胺板120元/m2 大理石饰面板150元/m2 花岗岩楼梯踏步板150元/m2 聚氨酯涂膜防水25元/m2 铝塑板130-180元/m2 密封岩棉板470元/m2 聚苯乙烯泡沫板40mm厚32元/m2 断桥铝合金窗550元/m2 断桥铝合金玻璃门650元/m2 断桥铝合金门联窗650元/m2 断桥铝合金玻璃幕墙800元/m2 人防门3000元/m2 卫生间隔断150元/m2 实木地板300元/m2 复合木地板120元/m2 石膏天花板25元/m2 真石漆80元/m2 景观灯4000元/套 草坪灯850元/套 地埋灯650元/个 水泥植草砖52元/ m2 屋面防水30元/m2

黄沙140元/m3 铸铁井口水篦子(400*800)150元/套道路沥青 5.7元/kg SBS改性沥青 6.2元/kg 成套灯具80-180元/个 普通灯2-4元/个 节能灯15-20元/个 单管荧光灯(带应急)30-50元/套 双管荧光灯(带应急)50-120元/套 三管荧光灯60-150元/套 自带电源事故照明灯150-200元/套 应急疏散指示标志灯50-80元/套 应急照明灯35元/套 人员安全出口灯40-100元/套 嵌入筒灯40元/套 仿古吊灯500元/套 深照型灯50-60元/套 防水防尘弯灯55-80元/套 防水防尘灯25-40元/套 半圆吸顶灯30元/套 声光控制灯40元/套 双联5孔插座10元/套 信息插座底盒或接线盒10-12元/个 单相5孔暗插座8元/套 空调插座15元/套 5孔插座10/套 地面插座10/套 单相二极加三极暗插座10/套 防水安全插座(带开关)10元/套 五孔安全插座(带开关)10元/套 接线、开关、灯头盒1元/个 成套插座25-35元/个 电话、电视插座10元/个 密闭单联开关15-20元/套 单联单控开关8元/套 双联单控开关10元/套 三联单控开关12元/套 单联暗装开关7元/套 成套三联开关10-15元/套 红外开关12元/套 防水双极开关14元/套

关于调整浙江省现行定额人工单价

关于调整浙江省现行定额 人工单价 Revised by Hanlin on 10 January 2021

附件一: 关于调整浙江省现行定额人工单价的通知 建建发[2009]135号 各市建委(建设局)、发改委、财政局、绍兴市建管局,义乌市建设局:为维护建设工程发、承包双方的合法权益,合理确定工程造价,经研究,决定对本省2003版计价依据的定额人工单价作如下调整: 一、调整范围 浙江省行政区域内的建筑、装饰、安装、市政、房屋修缮、园林绿化及仿古建筑等工程按现行2003版计价依据计算工程造价的,均按本文件规定,调整定额人工工日单价。 二、调整内容 浙江省2003版计价依据中的一类人工工日单价调整到31元,二类人工工日单价调整到34元,三类人工工日单价调整到39元。 上调定额人工单价后,施工取费费率应作相应调整,具体费率由省建设工程造价管理总站另行发文公布。 定额人工工日单价调整自2009年7月1日起执行。 各地在执行过程中遇到问题,请及时向省建设工程造价管理总站反映。 浙江省住房和城乡建设厅 浙江省发展和改革委员会 浙江省财政厅 二○○九年五月二十六日 附件二: 关于《浙江省建设工程施工取费定额》 (2003版)费率调整的通知 浙建站计(2009)28号 各市建设工程造价管理站(处、办)、义乌市造价站:

根据浙江省住房和城乡建设厅、浙江省发展和改革委员会、浙江省财政厅《关于调整浙江省现行定额人工单价的通知》(建建发[2009]135号)文件精神,经测算,上调定额人工单价后,施工取费费率作相应调整,现将费率调整及有关问题通知如下: 一、《浙江省建设工程施工取费定额》(2003版)及有关取费计价文件中相关费率采用系数调整办法,系数调整后的费率保留位数与原定额相一致。具体调整系数见附件。 二、编制招标控制价时,施工组织措施费、综合费用应按弹性费率的中值计取。 三、本通知自2009年7月1日起执行。 附件:费率调整系数表 浙江省建设工程造价管理总站 二〇〇九年六月二十六日

人工费调整为57元文件

[安徽省]关于调整执行建设工程定额人工费的实施意见 各市造价(定额)站: 根据省住房和城乡建设厅《关于调整建设工程定额人工费的通知》(建标〔2011〕267号)文件精神,我省建设工程定额人工费单价由47元/工日调整为57元/工日。为便于贯彻实施,经研究提出如下实施意见: 一、适用范围:凡执行我省现行建设工程计价依据的,包括建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑、城市轨道交通、抗震加固等工程,均执行本实施意见。 二、调整的人工费单价所包括的内容:主要包括定额人工费组成的内容及流动施工津贴,不包括社会保障费、住房公积金等其他费用。 三、执行清单计价的工程: 1、对于执行2005年《建设工程工程量清单计价规范》及其配套清单计价依据的,原定额人工费单价为31元/工日,现调整为57元/工日,调整增加的人工费不参与取费,只计取税金。其中装饰装修工程定额人工费单价可以由当事人视工程技术特点、难易程度等,在合同中约定单价标准,但不得超过85元/工日。 2、对于执行2009年《安徽省建筑、装饰装修工程计价定额综合单价》、《安徽省安装工程(常用册)计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为57元/工日,调整增加的人工费不参与取费,只计取税金。 3、对于执行2010年《安徽省城市轨道交通工程计价定额综合单价》的,原定额人工费单价为39元/工日,现调整为57元/工日,调整增加的人工费不参与取费,只计取税金。 四、执行定额计价的工程:其定额人工费单价统一调整为57元/工日,原定额中3.5元/工日的流动施工津贴均不再计取。取消定额人工工日地区差价。

1、对于执行2000年定额计价依据的,原定额人工费单价(分别为27.64元/工日、25.84元/工日、24.55元/工日)统一调整到57元/工日,其价差计取税金后,计入工程总价。 2、对于执行1999年《全国统一建筑工程基础定额安徽省装饰工程综合估价表》的,原定额人工费单价(分别为19.69元/工日、22.00元/工日、26.00元/工日)现统一调整为57元/工日,其价差计取税金后,计入工程总价。 3、对于执行1999年《全国统一房屋修缮工程预算定额安徽省综合价格》的,原定额人工费单价为19.69元/工日,现调整为57元/工日,其价差计取税金后,计入工程总价。 4、对于执行2000年《全国统一市政工程预算定额安徽省估价表》的,原定额人工费单价为25.84元/工日,现调整为57元/工日,其价差计取税金后,计入工程总价。 5、对于执行2002年《安徽省抗震加固工程估价表》的,原定额人工费单价为31.14元/工日,现调整为57元/工日,其价差计取税金后,计入工程总价。 6、施工机械台班费中的人工费调整应根据相应的定额和施工机械台班费用定额,分析机械台班用工量后,进行人工价差调整,其调整部分计取税金后,计入工程总价。 五、本实施意见自2012年1月1日起执行。跨年度工程按工程合同约定办理。 安徽省建设工程造价管理总站 二○一一年十一月八日

2018人工费的调整市基价

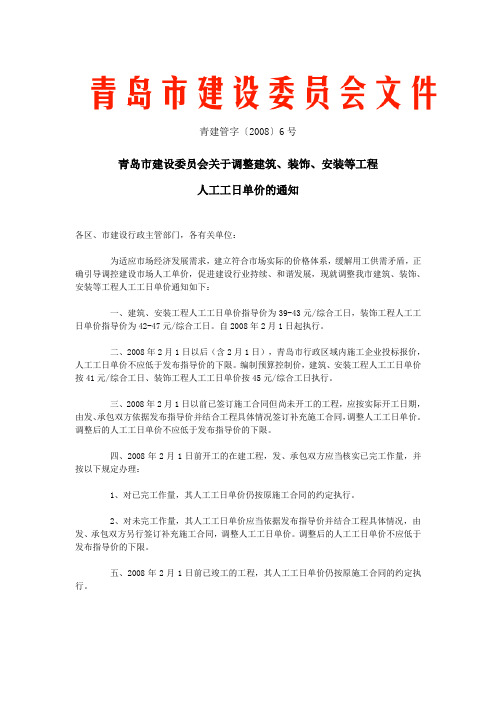

关于调整我市建设工程定额人工综合工日单价的通知 ?制发机关:青岛市城乡建设委员会 ?成文日期:2018-10-31 ?发布日期:2018-11-01 ?索引号:00511773400020020180129 ?编号:青建管字[2018]61号 各区、市建设行政主管部门,青岛西海岸新区城市建设局,各相关单位:为客观反映建设市场人工价格水平,合理确定工程造价,保障建设市场各方权益,结合我市实际,现调整我市建筑、装饰、安装、市政、园林绿化、轨道交通、房屋修缮、仿古建筑工程定额人工综合工日单价。相关事宜通知如下: 一、各专业定额人工综合工日单价。 1.执行《山东省建筑、安装、市政、园林绿化工程消耗量定额》(鲁建标字〔2016〕39号)计价的建筑、装饰、安装、市政、园林绿化工程定额人工综合工日单价调整为:建筑工程为113元/工日,装饰工程为126元/工日,安装工程为122元/工日,市政工程为103元/工日,园林绿化工程为100元/工日。 2.2017年7月1日前已发布招标文件且执行《山东省建筑、安装工程消耗量定额》(鲁建标字〔2003〕3号)、《山东省市政工程消耗量定额》(鲁建标字〔2002〕11号)、《山东省园林绿化工程消耗量定额》(鲁建标字〔2005〕7号)计价的建筑、装饰、安装、市政、园林绿化工程定额人工综合工日单价调整为:建筑、安装工程为92元/工日,装饰工程为107元/工日,市政工程为86 元/工日,园林绿化工程为78元/工日。 3. 执行《山东省房屋修缮工程计价定额》(鲁建标字〔2008〕5号)、《山东省仿古建筑工程计价定额》(鲁建标字〔2008〕8号)、《山东省市政养护维修工程消耗量定额》(鲁建标字〔2005〕3号)、《城市轨道交通工程预算定额》(CG103-2008)计价的房屋修缮、仿古建筑、市政养护、城市轨道工程定额人工综合工日单价调整为:房屋修缮中的建筑、安装和仿古建筑工程为92元/工日,房屋修缮中的装饰工程为107元/工日,市政养护工程为86元/工日,城市轨道工程为90元/工日。

人工费调整通知

鄂建文[2011]80号 关于调整我省现行建设工程计价依据定额人工单价的通知 各市、州、神农架林区住房和城乡建设委员会、各有关建设、设计、施工、造价咨询单位:省建设工程造价管理总站依据建设工程定额人工单价动态管理制度的规定,对去年下半年以来建设工程市场人工单价变动情况进行了广泛调研,经测算,建设工程市场人工单价涨幅已突破调整界值。经研究决定对现行建设工程计价依据定额人工单价进行调整,现就调整的有关事项通知如下: 一、调整的范围 我省现行的各专业消耗量定额及统一基价表(或估价表)、预算定额、概算定额,按本通知的规定调整定额人工单价。 二、调整的标准 1、定额人工以普工、技工、高级技工表现的定额及统一基价表(或估价表),人工单价调整为:普工52元/工日;技工 60元/工日;高级技工 75元/工日。机械台班费用定额中的人工单价按技工标准调整。 2、定额人工以综合工日表现的定额及统一基价表(或估价表),及机械台班费用定额中的人工单价调整为:59元/工日。 三、调整的方法 不论采用定额计价模式或工程量清单计价模式,调整后的人工费与原人工费之间的差额,计取税金后单独列项,计入含税工程造价。 四、执行的时间 本通知从2011年6月1日起执行。 1、2011年6月1日起进行招投标的工程,应按本通知规定的人工单价和调整方法计算招标控制价。 2、在建工程,2011年6月1日起完成的工程量按本通知的规定执行; 2011年6月1日前(2011年6月1日—2010年6月30日)完成的工程量,由承发包双方协商调整。 3、本通知执行之日已办理完竣工决算的工程,均不得进行调整。 二○一一年五月二十五日 湖北省住房和城乡建设厅

2013清单计价规范关于人工费调整条款的问题分析

2013清单计价规范关于人工费调整条款的问题分析规范条款: 3.4 计价风险 3.4.2 由于下列因素出现,影响合同价款调整的,应由发包人承担: 1.国家法律、法规、规章和政策发生变化; 2.省级或行业建设主管部门发布的人工费调整,但承包人对人工费或人工单价的报价高于发布的除外。 条文说明: 3.4 计价风险 3.4.2~3.4.4 根据我国工程建设特点,投标人应完全承担的风险是技术风险和管理风险,如管理费和利润;应由限度承担的是市场风险,如材料价格、施工机械使用费等的风险;应完全不承担的是法律、法规、规章和政策变化的风险。 本规范定义的风险是综合单价包含的内容。根据我国目前工程建设的实际情况,各省、自治区、直辖市建设行政主管部门均根据当地人力资源和社会保障行政主管部门的有关规定发布人工成本信息或人工费调整,对此关系职工切身利益的人工费不宜纳入风险,材料价格的风险宜控制在5%以内,施工机械使用费的风险可控制在10%以内,超过者予以调整,管理费和利润的风险由投标人全部承担。 ——按规范条文3.4.2条第2点的意思应该是:非“国家法律、法规、规章和政策发生变化”的但只要报价低于“发布的”价格也均可调整了。 而可调整的“发布”价在规范中又未考虑造价行业有不同发布内容的情况,如:一种是因计价定额编制期问题,对定额(基价)人工进行的调整(相当于定额消耗量不变而定额基期项目单价都调整的情况),这种调整是不频繁的,可以说不知几年可能会调整一次; 另一种是按市场信息价发布的人工单价变化,这个看各地的信息发布情况,一般可以每月、每季的发布,所以是市场人工连续的动态变化(且按现行的环境都是上升的趋势)。

关于调整我省交通建设工程人工费单价的通知

江苏省交通厅 苏交质〔2008〕32号 关于调整我省交通建设工程人工费单价的通知 各市交通局、各有关单位: 根据有关文件精神,结合我省工程实际,现将我省交通建设工程人工费单价调整如下: 一、公路工程人工费单价的调整 根据交通部2007年第33号公告公布的施行的“《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)的公告”的通知精神(以下简称《新办法》《新定额》),及部有关文件要求,《新办法》《新定额》将在2008年7月1日起全面施行。为配合《新办法》《新定额》在我省的公路工程中全面施行,结合工程我省公路工程实际情况,现将我省的公路 工程人工费单价调整如下: 1、人工费单价调整至52.02元/工日;机械人工费单价调整至58.14元/工日。 2、执行时间2008年7月1日起,在此之前已批复的工程可行性研究估算和初步设计概算不再调 整。 二、水运工程人工费单价的调整 1、水运工程(内河航道、船闸、港口码头)人工费单价调整至30元/工日。待交通部修改完善后 的《内河航运定额》发布施行后,水运工程人工费单价再做新的调整。 2、执行时间2008年7月1日起,在此之前已批复的工程可行性研究估算和初步设计概算不再调 整。 三、交通养护工程的人工费单价可参照执行。 四、人工费单价仅作为概、预算编制的依据,不作为施工企业实发工资的依据。 二〇〇八年七月二日 发布时间:2008-07-04 16:13:10

2011062402 2000定额人工费调整

关于成都市等10个市、州“二○○○”计价定额人工费调整的批复 发表时间:2011-6-24 11:42:24 阅读:2765次 四川省建设工程造价管理总站 川建价发〔2011〕19号 各有关市、州工程造价管理机构: 你们关于四川省“二○○○”计价定额人工费调整的请示收悉。根据省建设厅《关于颁发<四川省建筑工程计价定额>等三部定额的通知》(川建厅价发[2000]0130号)、《关于颁发<四川省市政工程计价定额>等三部定额的通知》(川建厅价发[2000]0823号)和《关于规范建设工程人工费调整测算、发布制度的通知》(川建价发[2008]33号)的规定,现批准成都市等10个市、州“二○○○”计价定额人工费调整幅度(见附件)。 一、此次批准的人工费调整幅度从2011年7月1日起执行。 二、此次人工费调整适用于2010年4月2日前已发出招标文件或已签订施工合同以及开工建设,但至2011年7月1日仍未竣工的工程。 三、此次人工费调整按结转工程量分段执行,已办理结算的工程不再调整。 四、人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。

附件:成都市等10个市、州“二000”计价定额人工费调整幅度表 二○一一年六月二十四日 主题词:工程造价计价定额管理批复 抄送:各市、州工程造价管理站(处、办) 四川省建设工程造价管理总站办公室 2011年6月24日印

附件: 成都市等10个市、州“二○○○”计价定额人工费调整幅度表 序号地区 本次调整后人工费调整幅度(%) 本次调整后人工费调整幅度与上次人工费调整幅度 差值(%) 备注建筑 工程 装饰 工程 市政 工程 安装 工程 维修 工程 仿古园林 工程 建筑 工程 装饰 工程 市政 工程 安装 工程 维修 工程 仿古园 林工程 1 成 都 市 成都市区(青 羊、锦江、金 牛、武侯、成 华及高新区) 141.00 149.00 141.00 180.00 141.00 141.00 11 13 11 15 11 11 近郊区(龙泉、 新都、双流、 郫县、温江) 133.00 141.00 133.00 169.00 133.00 133.00 11 13 11 14 11 11 成都市的其 他区(市、县) 127.00 134.00 127.00 162.00 127.00 127.00 10 12 10 13 10 10 2 德 阳 市 德阳市91.88 88.40 91.88 88.00 91.88 91.88 21.88 20.40 21.88 21.50 21.88 21.88 不含广汉市旌阳区89.96 86.52 89.96 86.12 89.96 89.96 19.96 18.52 19.96 19.62 19.96 19.96 绵竹市87.08 83.69 87.08 83.30 87.08 87.08 17.08 15.69 17.08 16.80 17.08 17.08 什邡市87.08 83.69 87.08 83.30 87.08 87.08 17.08 15.69 17.08 16.80 17.08 17.08 中江县82.29 78.98 82.29 78.60 82.29 82.29 12.29 10.98 12.29 12.10 12.29 12.29

关于调整浙江省现行定额人工单价

关于调整浙江省现行定 额人工单价 内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

附件一: 关于调整浙江省现行定额人工单价的通知 建建发[2009]135号 各市建委(建设局)、发改委、财政局、绍兴市建管局,义乌市建设局:为维护建设工程发、承包双方的合法权益,合理确定工程造价,经研究,决定对本省2003版计价依据的定额人工单价作如下调整: 一、调整范围 浙江省行政区域内的建筑、装饰、安装、市政、房屋修缮、园林绿化及仿古建筑等工程按现行2003版计价依据计算工程造价的,均按本文件规定,调整定额人工工日单价。 二、调整内容 浙江省2003版计价依据中的一类人工工日单价调整到31元,二类人工工日单价调整到34元,三类人工工日单价调整到39元。 上调定额人工单价后,施工取费费率应作相应调整,具体费率由省建设工程造价管理总站另行发文公布。 定额人工工日单价调整自2009年7月1日起执行。 各地在执行过程中遇到问题,请及时向省建设工程造价管理总站反映。 浙江省住房和城乡建设厅 浙江省发展和改革委员会 浙江省财政厅 二○○九年五月二十六日 附件二: 关于《浙江省建设工程施工取费定额》 (2003版)费率调整的通知 浙建站计(2009)28号 各市建设工程造价管理站(处、办)、义乌市造价站:

根据浙江省住房和城乡建设厅、浙江省发展和改革委员会、浙江省财政厅《关于调整浙江省现行定额人工单价的通知》(建建发[2009]135号)文件精神,经测算,上调定额人工单价后,施工取费费率作相应调整,现将费率调整及有关问题通知如下: 一、《浙江省建设工程施工取费定额》(2003版)及有关取费计价文件中相关费率采用系数调整办法,系数调整后的费率保留位数与原定额相一致。具体调整系数见附件。 二、编制招标控制价时,施工组织措施费、综合费用应按弹性费率的中值计取。 三、本通知自2009年7月1日起执行。 附件:费率调整系数表 浙江省建设工程造价管理总站 二〇〇九年六月二十六日

2015年7月2015定额人工费调整

四川省建设工程造价管理总站 川建价发〔2015〕18号 四川省建设工程造价管理总站 关于对广汉市等14个市、州2015年《四川省建设工程工程量清单计价定 额》人工费调整的批复 各有关市、州工程造价管理机构: 你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。根据2015 年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现 1

批准广汉市等14个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。 此次批准的人工费调整幅度和计日工人工单价从2015年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行。2015年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。 附件:广汉市等14个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价 四川省建设工程造价管理总站 2015年5月29日 2

3

4

5

注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装安装执行通用安装工程相应标准。 2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。 6

人工费调整通知

关于调整合肥地区建设工程定额人工费的通知 合肥地区各有关单位: 根据安徽省建设厅《关于调整建设工程定额人工费的通知》(建定函〔2007〕897号)和《关于调整执行建设工程定额人工费的实施意见》(造计〔2007〕33号)文件精神,现对合肥地区定额人工费调整做如下规定: 一、调整范围: 合肥地区的建筑、安装、装饰装修、市政、房屋修缮、园林绿化及仿古建筑等工程按现行的计价依据计算工程造价的,均按本文件要求进行定额人工费调整。 二、调整内容: 1、以定额为工程造价计算依据的,调整后的建筑、安装、市政、房屋修缮、园林绿化及仿古建筑等工程人工工日单价:市区41.73元/工日、三县37.05元/工日(含流动施工津贴),装饰装修工程人工工日单价调整为: 市区44.04元/工日、三县39.36元/工日(含流动施工津贴),具体调整按下表进行:

(1) 以上定额人工费调整只计取税金。 2、以工程量清单为工程造价计算依据的(不分市区与三县) (1)、发包方在编制工程拦标标底时,其消耗量定额人工费单价由31元/工日调整为 39元/工日,调整增加的人工费不计取管理费、利润、组织措施费、规费(不可竞争费),只计取税金。

(2)、为保障建筑工人工资(农民工工资)的最低支付标准,承包方在投标报价时,其人工费工日单价不得低于39元/工日。 三、调整时间和调整方式: 1、调整的定额人工费,自2008年1月1日起执行。 2、2008年1月1日以前开工的在建工程,按以下规定办理: ⑴、已完的工作量,其人工工日单价仍按原施工合同的约定执行。 ⑵、未完的工作量,其人工工日单价执行本文件第二条。 ⑶、以工程量清单为计价依据的工程项目,其投标报价中人工工日单价低于39元/工日,可进行调整,但调整的人工工日单价不得超过8元/工日且增加的工日单价不得超过39元/工日。 3、调整增加的人工费列入工程造价,按合同约定的方式支付 二〇〇七年十二月二十九日

省人工费调整

鲁建标字[2010]18号 关于发布我省建设工程定额人工最低工日单价、综合工 日单价及有关问题的通知 为适应建筑市场发展的需要,保障建设领域劳动者的基本权益,维护建筑市场经济秩序,客观反映建筑市场人工价格水平,根据省政府第188号令《山东省企业工资支付规定》及劳动和社会保障部门有关规定,结合我省实际,经研究,决定调整我省建设工程定额人工费水平,现就有关问题通知如下: 一、根据山东省人民政府公布的全省最低工资标准(鲁政字[2010]74号)以及劳动和社会保障部有关工资折算的规定,经测算,我省建设工程(包括建筑、安装、市政、园林绿化、房屋修缮、仿古建筑工程等)定额人工最低工日单价分别为42元/工日、35元/工日、28元/工日(省内各地最低工日单价详见附表)。 二、根据我省的经济发展和建筑工人工资水平增长等情况,经研究测算,调整我省建设工程消耗量定额中的综合工日单价,由原来的44元/工日提高到53元/工日,其中包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,该单价为全省建设工程计价依据中人工工日单价的平均水平,是计取各项费用的计算基础,由省建设行政主管部门统一管理。 三、各市工程造价管理机构应根据本市市场情况,定期测算各类建筑工种人工成本信息价格,按照有关规定报省工程造价管理机构统一发布。 各市在规定定额中的本市人工工日单价时,应注意与省统一规定保持协调,并在发布前报省工程造价管理机构备案。 各市发布的建筑工种人工成本信息价格和定额人工工日单价,作为建设市场有关主体工程计价的指导。 四、本通知由山东省工程建设标准定额站负责解释。 五、本通知自二〇一〇年八月十五日起执行。 二〇一〇年八月六日

定额人工费调整

年月定额人工费调整

————————————————————————————————作者:————————————————————————————————日期: 2

2017年7月成都市等15个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价 序号地区 本次调整后人工费调整 幅度(%) 本次调整后人工费调整幅度与 上次人工费调整幅度差值(%) 计日工人工单价(元/工日) 备注房屋建筑与装饰、 仿古建筑、市政、 园林绿化、构筑物、 城市轨道交通、爆 破、房屋建筑维修 与加固工程 通用安 装工程 房屋建筑与装饰、 仿古建筑、市政、 园林绿化、构筑物、 城市轨道交通、爆 破、房屋建筑维修 与加固工程 通用安装 工程 土建、市政、园林 绿化、抹灰工程、 构筑物、城市轨道 交通、爆破、房屋 建筑维修与加固 工程普工 土建、市政、园 林绿化、构筑 物、城市轨道交 通、房屋建筑维 修与加固工程 混凝土工 土建、市政、园林 绿化、抹灰工程、 构筑物、城市轨道 交通、爆破、房屋 建筑维修与加固 工程技工 装饰普 工(抹 灰工程 除外) 装饰技 工(抹灰 工程除 外) 装饰 细木 工 通用安 装技 工、普 工 1 成 都 市 成都市区 (含天府新区成都 直管区、青羊、锦 江、金牛、武侯、 成华)、高新区(不 含高新东区)及双 流区 27.00 33.00 2.00 3.00 87 108 117 97 137 159 126 龙泉、新都、郫都、 温江区 26.00 32.00 2.00 3.00 84 104 112 94 132 153 121 成都市的其他区 (市)、县 26.00 31.00 2.00 3.00 81 99 108 92 126 146 116 高新东区23.00 27.00 10.00 11.00 81 95 106 85 121 140 111 简阳市18.00 21.00 5.00 5.00 80 92 106 82 120 130 110 2 广汉市26.50 22.40 2.60 2.40 86 115 118 84 129 136 117 3 雅安市8.9 4 5.88 1.4 5 1.17 80 90 104 78 111 13 6 103 含六县二区

2018年7月人工费调整--2015定额

2018年7月人工费调整--2015定额

四川建设工程造价管理总站 川建价发〔2018〕8号 四川建设工程造价管理总站关于对成都市等16个市、州2015年《四川建设工程工程量清单计价定额》 人工费调整的批复 各有关市、州工程造价管理机构: 你们关于2015年《四川建设工程工程量清单计价定额》人工费调整的请示收悉。根据2015年《四川建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川建设工程工程量清单计价定额〉人工费调整系数公式和〈2015年〈四川建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等16个市、州2015年《四川建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。 此次批准的人工费调整幅度和计日工人工单价从2018年7月1日起与2015年《四川建设工程工程量清单计价定额》配套执行,2018年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。 附件:成都市等16个市、州2015年《四川建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价 四川建设工程造价管理总站 2018年5月30日 2

成都市等16个市、州2015年《四川建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价 序号地区 本次调整后人工费调整 幅度(%) 本次调整后人工费调整幅度与 上次人工费调整幅度差值(%) 计日工人工单价(元/工日) 备注房屋建筑与装饰、 仿古建筑、市政、 园林绿化、构筑物、 城市轨道交通、爆 破、房屋建筑维修 与加固工程 通用安 装工程 房屋建筑与装饰、 仿古建筑、市政、 园林绿化、构筑物、 城市轨道交通、爆 破、房屋建筑维修 与加固工程 通用安装 工程 土建、市政、园林 绿化、抹灰工程、 构筑物、城市轨道 交通、爆破、房屋 建筑维修与加固 工程普工 土建、市政、园 林绿化、构筑 物、城市轨道交 通、房屋建筑维 修与加固工程 混凝土工 土建、市政、园林 绿化、抹灰工程、 构筑物、城市轨道 交通、爆破、房屋 建筑维修与加固 工程技工 装饰普 工(抹 灰工程 除外) 装饰技 工(抹灰 工程除 外) 装饰 细木 工 通用安 装技 工、普 工 3
