当前位置:文档之家› 单元测试-风电机组机头部分的安装与调试1概要

单元测试-风电机组机头部分的安装与调试1概要

单元测试-风电机组机头部分的安装与调试1概要
单元测试-风电机组机头部分的安装与调试1概要

《风电机组的安装与调试》课程单元测试卷

风电机组机头部分的安装与调试单元

班级__________ 学号______________ 姓名__________ 分数__________ 一、判断题(共20分,每题5分)

1.()用液压扳手卸螺栓时要调到最大值。

2.()风力发电机组风轮的吊装必须自按规定的安全风速下进行。

3.()叶片外观检查主要为有无裂纹、撞伤、“0”刻度标记、重心标记、排

水孔等。

4.()吊装时第三截塔筒吊装完后须立即吊装机舱。

二、单选题(共20分,每题5分)

1.当风力发电机组排列方式为矩阵分布时,在综合考虑后,一般各风电机组的

间距应不大于()倍风轮直径。

A. 1

B. 2

C.3~5

D.9

2.风能的大小与风速的()成正比。

A.平方

B.立方

C.四次方

D.五次方

3.风力发电机组现场进行维修时( )。

A.必须切断远程监控

B.必须停止风机

C.风速不许超出10m/s

D.必须按下紧急按钮

4.发电机失磁后,机组转速将()。

A.升高

B.降低

C.不变

D.以上都不对

三、填空题(共20分,每题5分)

1.速度编码器安装在滑环盖的末端,用于监控发电机的()。

2.吊装时螺栓喷涂二硫化钼的作用是()。

3.发电机由()、()、()等部件组成,其中定子由()和()等组成,转子由()及()等部件组成。

4.在风力发电机组中通常在高速轴端选用()连轴器。

四、名词解释(共8 分,每题4分)

1.平均风速

2.切入风速

五、简答题(共20分,每题10分)

1.风力发电机组的连轴器有哪两种?各用在什么位置?2.简述异步发电机的结构及其工作原理。

六、综合题(共12分,每题12分)

1.简述叶轮吊装的主要步骤?

风电机组调试大纲

作业指导书 Operation Guidance Book 文件名称:《风电机组现场调试作业指导书(试行)》 文件编号:GP/WI-003-010 编 制: 审 核: 批 准: 生效日期:2009年8月1日 受控编号: 国电联合动力技术有限公司 国电风电设备调试所

目录 1.目的 (1) 2.适用范围 (1) 3.职责 (1) 4.调试工作原则 (2) 5.调试准备工作 (3) 5.1 接线检查 (3) 5.2 上电顺序 (4) 5.3 其他要求 (5) 6.静态调试 (5) 6.1 通讯测试 (6) 6.1.1通讯状态指示 (7) 6.1.2通讯故障的处理 (8) 6.2 风机静止条件下安全链各环节的动作测试 (13) 6.2.1 安全链端子状态检查 (13) 6.2.2 塔底柜复位按钮测试 (15) 6.2.3 塔底柜急停测试 (15) 6.2.4 机舱柜急停测试 (16) 6.2.5 PLC急停测试 (16) 6.3 液压站静态测试 (16) 6.3.1 液压泵的启动 (16)

6.3.2 系统压力的检测 (17) 6.3.3 转子刹车压力的检测 (17) 6.3.4 转子刹车的检测 (18) 6.3.5 偏航压力的测试 (18) 6.3.6 转子自动刹车测试 (19) 6.3.7液压油加热器测试 (19) 6.4 齿轮箱系统的静态检测 (20) 6.4.1 温度检测 (21) 6.4.2 油泵的调试 (21) 6.5 偏航系统单独测试 (23) 6.5.1 偏航旋转方向测试 (24) 6.5.2 偏航编码器及扭缆开关调试 (25) 6.5.3 偏航液压系统刹车测试 (26) 6.5.4 偏航扭缆开关和自动解缆测试 (26) 6.5.5 自动对风测试 (28) 6.6 变桨系统单独测试 (31) 6.6.1 变桨调试准备 (32) 6.6.2 轮毂内紧急顺桨和手动变桨 (32) 6.6.3 叶片编码器读数校零 (33) 6.6.4 机舱手动变桨测试 (34) 6.6.5 自动变桨测试 (35) 6.7 发电机系统的静态检测 (38)

风力发电机组调试作业指导书

x x x x x有限公司技术文件 金风科技1500kW风力发电机组调试作业 指导书 版本:A1 编制: 校对: 审核: 标准化: 批准: 日期: xxxx股份有限公司

本文件适用于xx项目xx台金风77/82/1500系列风力发电机组的静态调试。 (1、Verteco变流系统2、Freqcon变桨系统3、Hydac水冷系统4、硬件安全链系统) 1调试步骤 请按照下面表1中所列出的各项先后顺序进行静态调试。 表1 静态调试步骤 相变上电后检测入口电压是否符合690V并在有条件的现场检测相序。 进行加水以及上电之前必须检查Verteco变流器03号柜体内的水管是否紧固。如出现用手都能够旋动的情况,必须用活动扳手加以紧固。 注意:紧固时的力度适当,以看不到主水管上的螺纹或者能够看到一个螺纹为准,力度不能过大,否则有可能破坏水管,对变流系统的运行造成潜在隐患。 2设置空开状态以及各设备硬件整定值 检查1F10的小箭头是否指向4。如果不是的话,需要顺时针拨动直到其对准4为止,见图1。

图1 Verteco变流器1F10的整定图示 各柜体整定内容见表2-表6。 序号整定元器件整定结果 1 1Q1的Micrologic单元Ir=0.95,tr=2s,Isd=1.5 2 2Q1、2Q2的Micrologic单元Ir=0.9,tr=2s,Isd=1.5 3 1F10 小箭头指向4 4 1Q1的机械锁定钥匙机械锁定钥匙把位于水平位置 5 3S4 3S4开关打到“service”状态 6 1U1控制单元的SLOTE 确认3-Red,4-Green,1-地 序号整定元器件整定结果` 1 4S7 整定值为35度 2 4S8 整定值为5度 3 6Q3 整定值为3A 4 13CX2 地址为10,DP端子拨到“OFF”位置 5 14BK1 地址为11,DP端子拨到“OFF”位置 序号整定元器件整定结果 1 102Q 2 整定值为20A 2 105Q2 整定值为1.1A 3 107S9 整定值为5度 4 108Q2 整定值为3A 5 119BC3 地址为20,DP端子拨到“OFF”位置 序号整定元器件整定结果 1 BK3150 地址为8,DP端子拨到“OFF”位置 2 151Q4 整定值5A 3 151Q6 整定值5A 4 151Q8 整定值5A 5 151Q10 整定值5A 6 151Q12 整定值6A 7 125S3 整定值为25度 8 152S5 整定值为5度 表6 变桨柜的整定内容

风电机组整体启动调试大纲

麻风电场一期工程风电机组整体启动调试大纲风力发电有限责任公司 二零一零年八月 麻风电场一期 风机整套启动调试大纲会签单

目录 1调试试运组单位及组织机构 2整套启动调试的目的 3编制依据 4整套启动调试围、机构设置、要求及职责分工5整套启动调试的原则安排 6启动调试试运应具备的条件 7单台机组启动调试试运项目 8工程整套启动调试试运

1调试试运单位及组织机构 根据银星能源股份[2010]号《关于麻风电场一期49.5MW工程整体调试安排的通知》 1.1调试试运单位 1.2组织机构 组长: 组员: 2 整套启动调试的目的 启动调试是对设备、设计和施工等环节的全面考核和检验,是衔接基建和生产的一个重要阶段,起着承上启下的作用。只有经过整套设备的调试实验,才能使整套机组形成生产能力。机组调整试运阶段也是对设计,设备和安装质量的动态检验,启动调试的质量状况将直接影响机组的移交水平和投产后的经济效益. 本期调试为48台机组、3条35kV线路及一座110kV升压站。启动调试的目的在于对麻风电场一期工程进行全面动态调试考核,以检验机组是否能满足电厂安全稳定发电的要求,是否达到设计和设备的技术保证数据的要求。 3编制依据 3.1《中华人民国合同法》 3.2《风力发电场项目建设工程验收规程》 3.3《电力建设安全工作规程》 3.4《电力建设安全健康与环境管理工作规定》 3.5《电力生产安全规定》3.6《电业生产安全工作规定》 3.7《防止电力生产重大事故的二十五项重点要求》 3.8《电力工业技术管理法规》 3.9制造厂图纸、安装和使用说明书、质保书和出厂证明书 3.10设计文件、图纸、说明书、调试有关文件和会议纪要等上述标准、规程、规均应是现行有效版本。在调试过程中,如遇到国家、部、局的有关标准和技术规与供货合同或会议纪要中规定的标准不一致时,由业主主持有关单位协商解决。原则上按照供货合同、会议纪要规定中的较高标准执行。 4整套启动调试围、机构设置、要求及职责分工 4.1麻风电场一期49.5MW工程调试工作围将按照《风力发电场项目建设工程验收规程》。不免除制造厂、施工单位等其他单位应该承担的调试责任。 4.2机组整套联合启动的时间围,是指由风力发电机组、35kV箱式变、35kV架空线路、110kV升压站第一次联合启动开始,直至机组完成240小时带负荷试运为止。 4.3整套启动调试的职责分工按照《风力发电场项目建设工程验收规程(2004年版)》麻风电场建设工程试运指挥部的决定和有关合同协议执行。其原则是: 4.3.1整套启动试运工作由麻风电场建设工程试运指挥部统一领导指挥。其主要职责是全面组织、领导和协调机组启动调试试运工作;对调试试运中的安全、质量进度全面负责;审批重要的启动调试方案和措施;协调解决调试试运中出现的重大问题。建设工程试运指挥部下设整套调试试运组,组长由主体调试单位负责,其主要职责是负责检查机组整套调试试运应具备的条件,提出整套调试试运计划和顺序安排,负责组织实施启动调试方案和措施,全面负责整套启动调试试运的现场指挥和具体协调工作。 4.3.2建设单位全面协助调试试运指挥部做好整套启动调试试运中的组织管理工作,参加试运各阶段的检查、协调、交接验收和竣工验收的日常工作;协调解决参建各单位合同执行中出现的问题和外部联系。为工程整套启动调试试运提供工程建设总结。

风力发电机组安装调试课程标准

《风力发电机组安装调试》学习领域(课程)标准 课程编号: 适用专业:风能与动力技术机电一体化(风电方向) 课程类别:岗位核心学习领域 修课方式:必修 教学时数:60学时 一、课程的性质和任务 (一)课程定位 《风力发电机组安装调试》学习领域是风能与动力技术专业、机电一体化技术专业、机械制造及其自动化专业的一门核心学习领域课程。通过本课程的学习,使学生掌握机械零部件装配的基础知识,学会风力发电机机舱、叶轮、发电机等部件的装配工艺,熟练操作钳工、电工,学会各种典型工具的使用方法。 使学生在完成课程的同时,在创新意识、团队协作、交流表达、信息处理、分析问题与解决问题等各方面得到提高。 (二)学习目标 通过《风力发电机组安装调试》的学习,使学生掌握以下专业能力、方法能力、社会能力。 1.专业能力目标 (1)掌握机械零部件加工的基础知识: (2)掌握机组零部件组装; (3)学会配线工艺制定及装配; (4)学会典型零件的装配工艺的编制方法; (5)熟练检测工具的运用; (6)熟练掌握风机装配的基本方法; (7)学会装配部件的检测调试方法; (8)学会典型工具的使用方法。 2.方法能力目标 (1)能独立制定工作计划并进行实施; (2)具有独立进行分析、设计、实施、评估的能力; (3)具有获取、分析、归纳、交流、使用信息和新技术的能力; (4)具有自学能力、理解能力与表达能力; (5)具有将知识与技术综合运用与转换的能力; (6)具有综合运用知识与技术从事程度教复杂的技术工作的能力。 3.社会能力目标 (1)具有较强的口头与书面表达能力、人际沟通能力。 (2)具有较强的团队精神和协作精神。 (3)具有良好的心理素质和克服困难的能力。

风力发电机组验收标准

国电电力山西新能源开发有限公司 风力发电机组验收规范为确保风力发电机组在现场安装调试完成后,综合检验风电机组的安全性、功率特性、电能质量、可利用率和噪声水平,并形成稳定生产能力,制定本验收标准。 一、编制依据: 1、风力发电机组验收规范 GB/T20319-2006 2、建筑工程施工质量验收统一标准GB50300 3、风力发电场项目建设工程验收规程 DL/T5191-2004 4、电气设备交接试验标准GB50150 5、电气装置安装工程接地装置施工及验收规范GB50169 6、电气装置安装工程盘、柜及二次回路结线施工及验收规范GB50171 7、电气装置安装工程低压电器施工及验收规范GB50254 8、电器安装工程高压电器施工及验收规范GBJ147 9、建筑电气工程施工质量验收规范GB50303 10、风力发电厂运行规程DL/T666 11、电力建设施工及验收技术规程DL/T5007 12、联合动力风电机组技术说明书、使用手册和安装手册

13、风电机组订货合同中的有关技术性能指标要求 14、风力发电机组塔架及其基础设计图纸与有关标准 二、验收组织机构 风电机组工程调试完成后,建设单位组建验收领导小组,设组长1名、副组长4名、组员若干名,由建设、设计、监理、施工、安装、调试、生产厂家等有关单位负责人及有关专业技术人员组成。 三、验收程序 1 现场调试 (1)风力发电机组安装工程完成后,设备通电前应符合下列要求: (a)现场清扫整理完毕; (b)机组安装检查结束并经确认(内容见附表1); (c)机组电气系统的接地装置连接可靠,接地电阻经检测符合机组的设计要求(小于4欧姆); (d) 测定发电机定子绕组、转子绕组的对地绝缘电阻,符合机组的设计要求; (e) 发电机引出线相序正确,固定牢固,连接紧密; (f) 照明、通讯、安全防护装置齐全。 (2) 机组启动前应进行控制功能和安全保护功能的检查和试验,确认各项控制功能好安全保护动作准确、可靠。

风电场风力发电机组调试作业指导书

附件9 中国国电集团公司 风电场风力发电机组调试作业指导书 1 目的 本作业指导书是为规风力发电机组的现场调试工作编制,主要包含了风力发电机组现场调试工作的项目、步骤和记录,为保证调试工作的标准化提供了参考依据。 2 围 本作业指导书适用于中国国电集团公司全资或控股建设的风力发电机组的现场调试工作,各项目公司应参照本指导书要求,结合风力发电机组型号,分别编制对应机型的调试作业指导书。 现场具体机型的调试作业指导书应包括但不限于本作业指导书中涉及到的技术容。 3引用标准和文件 《风力发电机组安全要求》GB/T 1845.1.1-2001 《风力发电机组通用试验方法》GB/T 19960.2-2005 《风力发电机组功率特性试验》GB/T 18451.2-2003,IEC61400-12:1998 《风力发电机组控制器试验方法》GB/T 19070-2003 《风力发电机组齿轮箱》GB/T 19073-2003 《风力发电机组验收规》GB/T 20319-2006 《电能质量公用电网谐波》GB/T 14549-93

《风力发电机组异步发电机试验方法》JB/T 19071.2-2003 《风力发电场安全规程》DL 796-2001 《风力发电机组偏航系统第2部分试验方法》JB/T 10425.2-2004 《风力发电机组制动系统第2部分试验方法》JB/T 10426.2-2004 《风力发电机组一般液压系统》JB/T 10427-2004 《风力机术语》JB/T 7878-1995 4 术语和定义 本作业指导书中的术语及定义均参照《风力机术语》使用。 根据风力发电机组不同机型具体调试容的差异,本指导书所涉及的特定术语的指示或有不同,宜根据调试的具体机型编制适用的术语和定义。 5 调试前的准备 调试前须确认风力发电机组、配电变压器等相关设备安装工作已通过验收,无遗留缺陷;检查基础接地报告检测数据合格;风力发电机组已具有紧急情况下能够使用的安全设备(安全带、安全绳、安全滑轨等)、灭火器、急救装置等。 5.1技术文件准备 (1)调试方案。 (2)调试技术手册:各零部件说明书及接线图,必要的电气、液压、机械图纸、机组通讯连接拓扑图等。 (3)对应机组的参数列表。 (4)出厂调试记录。

风电项目达标创优规划(终板)

XXX风电项目 达标创优规划 编制: 审核: 批准: XXX风电有限公司 2014年5月 1编制目的 为了优质、高效的建设XXX风电场工程项目,在项目建设的全过程中认真落实《中国电力优质工程奖评选办法2012》、《风力发电工程达标投产验收规程》(NB/T31022-2012)等的要求,把本项目建设成北京XXX新能投资有限公司示范风电场工程和中国电力行业优质工程,通过分解和细化本工程争创国家级优质工程的目标,制定相关针对性的管理、技术等措施,明确相关工作的责任主体,指导本工程施工管理及施工队伍开展工程创优活动,最终实现工程达标创优目标。 通过达标创优深入落实“大质量关”观,倡导系统性、科学性、经济性、环保性统一的工程质量管理理念,贯彻工程建设全过程质量控制,实现过程达标和过程一次成优。 创建中国电力行业优质工程,不断提升公司风电建设管理水平。 强化质量中心站监督、公司监管、监理单位监查,施工单位监控的“四监”原则。 2编制依据 2.1 《中国电力优质工程奖评选办法2013》; 2.2 《风力发电工程达标投产验收规程》(NB/T31022-2012);

2.3《创建电力优质工程—策划与控制Ⅱ》(中国电力建设专家委员会编); 2.4《电力建设工程质量监督检查典型大纲》(风电 2009版); 2.5《风力发电场项目建设验收规程》DL/T5191-2004; 2.6《建筑工程施工质量评价标准》GB/T50375-2006; 2.7中华人民共和国国务院令第279号《建筑工程质量管理条例》 2.8《电气装置安装工程质量检验及评定规程》DL/T 5161.1~5161.17-2002 2.9《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》Q/GDW183-2008 2.10《工程建设标准强制性条文(电力工程部分)》建标(2012) 2.11《工程建设标准强制性条文(房屋建筑部分)》2012年版 2.12《国家重大建设项目文件归档要求与档案整理规范》DA/T 28-2002 2.13《关于印发<国家电网公司输变电工程建设创优规划编制纲要>等7个指导文件的通知》基建质量[2007]89号 2.14《输变电工程建设强制性条文实施规程》Q/GDW 248-2008 2.15《国家电网公司输变电质量通病防治工作要求及技术措施》基建质量[2010]19号 2.16《关于强化输变电工程施工过程质量控制数码采集与管理的工作要求》基建质量〔2010〕322号 2.17《输变电工程安全文明施工标准》Q/GDW 250-2009 2.18《绿色施工导则》(建质[2007]223号) 2.19《电力建设工程质量评价管理办法》(2012版) 2.20《风力发电企业科技文件归档与整理规范》(NB/T31021-2012) 2.21 北京XXX新能投资有限公司《达标创优策划方案》2011-12 2.22 北京XXX新能投资有限公司《风电工程设计管理制度》TR-MR/0703-0101 2.23北京XXX新能投资有限公司相关管理制度。

单元测试-风电机组机头部分的安装与调试1概要

《风电机组的安装与调试》课程单元测试卷 风电机组机头部分的安装与调试单元 班级__________ 学号______________ 姓名__________ 分数__________ 一、判断题(共20分,每题5分) 1.()用液压扳手卸螺栓时要调到最大值。 2.()风力发电机组风轮的吊装必须自按规定的安全风速下进行。 3.()叶片外观检查主要为有无裂纹、撞伤、“0”刻度标记、重心标记、排 水孔等。 4.()吊装时第三截塔筒吊装完后须立即吊装机舱。 二、单选题(共20分,每题5分) 1.当风力发电机组排列方式为矩阵分布时,在综合考虑后,一般各风电机组的 间距应不大于()倍风轮直径。 A. 1 B. 2 C.3~5 D.9 2.风能的大小与风速的()成正比。 A.平方

B.立方 C.四次方 D.五次方 3.风力发电机组现场进行维修时( )。 A.必须切断远程监控 B.必须停止风机 C.风速不许超出10m/s D.必须按下紧急按钮 4.发电机失磁后,机组转速将()。 A.升高 B.降低 C.不变 D.以上都不对 三、填空题(共20分,每题5分) 1.速度编码器安装在滑环盖的末端,用于监控发电机的()。 2.吊装时螺栓喷涂二硫化钼的作用是()。 3.发电机由()、()、()等部件组成,其中定子由()和()等组成,转子由()及()等部件组成。 4.在风力发电机组中通常在高速轴端选用()连轴器。 四、名词解释(共8 分,每题4分) 1.平均风速 2.切入风速

五、简答题(共20分,每题10分) 1.风力发电机组的连轴器有哪两种?各用在什么位置?2.简述异步发电机的结构及其工作原理。 六、综合题(共12分,每题12分) 1.简述叶轮吊装的主要步骤?

QGW 2FW1500.18-2012 金风1.5MW系列风力发电机组现场调试检查清单-C1 刘志-20110821

密级: Goldwind Science & Technology Co., Ltd. https://www.doczj.com/doc/2611748155.html, info@https://www.doczj.com/doc/2611748155.html, 金风1.5MW机组现场施工检验规范 Q/GW 2FW1500.18-2012 版本:C1 编制: 校对: 审核: 标准化: 批准: 日期:

Q/GW 2FW1500.18-2012 为人类奉献蓝天白云,给未来留下更多资源 Preserving white clouds and blue sky for human beings and reserving more resources for future 2 1 试运行 金风1.5MW系列风力发电机机组试运行检查清单

Q/GW 2FW1500.18-2012 为人类奉献蓝天白云,给未来留下更多资源 Preserving white clouds and blue sky for human beings and reserving more resources for future 3 备注: 试运行技术负责人签名:日期:试运行验收负责人签名:日期:监理工程师签名:日期:

Q/GW 2FW1500.18-2012 为人类奉献蓝天白云,给未来留下更多资源 Preserving white clouds and blue sky for human beings and reserving more resources for future 4 金风1.5MW系列风力发电机组240小时试运行记录

Q/GW 2FW1500.18-2012 为人类奉献蓝天白云,给未来留下更多资源 Preserving white clouds and blue sky for human beings and reserving more resources for future 5 2 现场机组质量问题记录单 项目名称: 序号

风力发电机调试步骤指导和措施

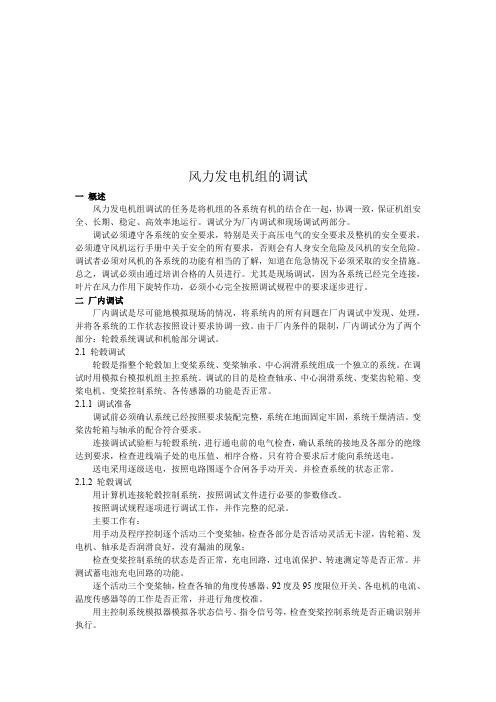

风力发电机调试程序和措施 大唐峰峰发电厂风电生产准备部 风力发电机调试程序和措施 一. 概述 1. 风力发电机组调试的任务是将机组的各系统有机的结合在一起,协调一致,保证机组安全、长期、稳定、高效率地运行。调试分厂内调试和现场调试两部分。 2. 调试必须遵守各系统的安全要求,特别是关于高压电气的安全要求及整机的安全要求,必须遵守风机运行手册中关于安全的所有要求,否则会有人身安全危险及风机的安全危险。调试者必须对风机的各系统的功能有相当的了解,知道在危急情况下必须采取的安全措施。总之,调试必须由通过培训合格的人员进行。尤其是现场调试,因为各系统已经完全连接,叶片在风力作用下旋转做功,必须小心完全按照调试规程中的要求逐步进行。 二. 厂内调试 风机厂内调试是尽可能地模拟现场的情况,将系统内的所有问题在厂内调试中发现、处理,并将各系统的工作状态按照设计要求协调一致。由于厂内条件限制,厂内调试分为两个部分:轮毂系统调试和机舱部分调试。 1. 轮毂调试 1.1. 轮毂是指整个轮毂加上变桨系统、变桨轴承、中心润滑系统组成一个独立的系统。在调试时用模拟台模拟机组主控系统。调试的目的是检查轴承、中心润滑系统、变桨齿轮箱、变桨电机、变桨控制系统、各传感器的功能是否正常。 1.2. 调试准备 1.2.1. 调试前必须确认系统已经按照要求装配完整,系统在地面固定牢固,系统干燥清洁。变桨齿轮箱与轴承的配合符合要求。 1.2.2. 连接调试试验柜与轮毂系统,进行通电前的电气检查确认系统的接地及各部分的绝缘达到要求,检查进线端子处的电压值、相序正确。只有符合要求后才能向系统送电。 1.2.3. 送电采用逐级送电,按照电路图逐个合闸各手动开关。并检查系统的正常状态。 1.3. 轮毂调试

风电机组维护手册

.. 广东明阳风电技术有限公司 MY1.5s风力发电机组 维护维修手册 编写: 校对: 审核: 批准:

发布日期:2010年1月 目录 前言 (10) 第一部分 (14) 第一章MY1.5S风机简介 (15) 1.1MY1.5S风力发电机组的结构概述 (15) 1.2MY1.5S 风力发电机组电气概述 (17) 第二章叶片 (19) 2.1简介 (19) 2.2叶片的检查与维护 (21) 2.2.1外观检查 (22) 2.2.2叶片螺栓的维护和检查 (25) 2.2.3叶片的安装及拆卸 (27) 2、3工具与备料 (30) 2.3.1维护工具清单 (30) 2.3.2 修复材料及工具 (31) 第三章轮毂及变桨系统 (33) 3.1简介 (33) 3.2构成示意图 (33) 3.3注意事项 (34) 3.4变桨轴承的维护维修 (35) 3.4.1 变桨轴承结构图: (35) 3.4.2 变桨轴承的维护 (35) 3.4.3变桨轴承螺栓检查 (36) 3.4.4变桨轴承滚道和齿面润滑 (38) 3.5变桨电机 (39) 3.5.1变桨电机技术参数: (39) 3.5.2变桨电机检查 (39) 3.5.3检查绝对值编码器和变桨编码器连接螺栓 (41) 3.6变桨齿轮箱 (42) 3.6.1技术参数 (42) 3.6.2变桨齿轮箱与变桨小齿轮维护 (43) 3.6.3 变桨齿轮箱螺栓检测 (44) 3.6.4变桨齿轮箱润滑 (44) 3.7变桨控制 (46) 3.7.1变桨控制装置检查: (46) 3.7.2变桨控制箱螺栓紧固 (47)

3.7.4检查限位开关 (48) 3.7.5检查轮毂与滑环连接电缆 (48) 3.8轮毂 (49) 3.8.1轮毂外表检查与维护 (49) 3.8.2轮毂与主轴连接螺栓紧固 (49) 3.9滑环 (50) 3.9.1 原理与作用 (50) 3.9.2 滑环的维护维修 (51) 3.10轮毂与变桨系统各部件明细清单 (51) 第四章主轴及其组件 (53) 4.1简介 (53) 4.2主轴及其组件的维护维修 (57) 4.2.1 表面清洁度检查 (57) 4.2.2 防腐检查 (57) 4.2.3 主轴锁定装置检查 (57) 4.2.4 主轴轴承检查 (59) 4.2.5 主轴锁定盘检查 (60) 4.2.6 螺栓力矩检查 (60) 第五章齿轮箱 (61) 5.1简介 (61) 5.1.1 功能 (61) 5.1.2 原理 (61) 5.1.3齿轮箱数据 (62) 5.1.4结构名称图 (62) 5.2维护与维修 (63) 5.2.1齿轮箱外表检查与维护 (65) 5.2.2检查主要紧固螺栓力矩 (65) 5.2.3 齿轮箱润滑油维护 (67) 5.2.4 检测齿轮箱噪音 (68) 5.2.5 检测齿轮箱振动 (69) 5.2.6 检查齿轮副啮合及齿面情况 (69) 5.2.7 检测传感器 (69) 5.2.8 检测弹性支撑 (69) 5.2.9润滑泵及冷却系统 (70) 5.2.10检查避雷装置 (70) 5.2.11 其它需检查的内容 (70) 5.3齿轮箱易损件的拆卸及更换 (70) 5.3.1 润滑系统滤清器的拆卸及更换 (70) 5.3.2弹性支撑的拆卸及更换 (71) 5.3.3温度传感器拆卸及更换 (71) 5.3.4避雷接地线的拆卸及更换 (71) 5.3.5更换齿轮箱润滑油 (71)

风电专业考试题库带答案

风电专业考试题库以下试题的难易程度用“★”的来表示,其中“★”数量越多表示试题难度越大,共526题。 一、填空题 ★1、风力发电机开始发电时,轮毂高度处的最低风速叫。 (切入风速) ★2、严格按照制造厂家提供的维护日期表对风力发电机组进行的预防性维护是。(定期维护) ★3、禁止一人爬梯或在塔内工作,为安全起见应至少有人工作。(两) ★4、是设在水平轴风力发电机组顶部内装有传动和其他装置的机壳。(机舱) ★5、风能的大小与风速的成正比。(立方) ★6、风力发电机达到额定功率输出时规定的风速叫。(额定风速) ★7、叶轮旋转时叶尖运动所生成圆的投影面积称为。 (扫掠面积) ★8、风力发电机的接地电阻应每年测试次。(一) ★9、风力发电机年度维护计划应维护一次。(每年) ★10、SL1500齿轮箱油滤芯的更换周期为个月。(6) ★11、G52机组的额定功率 KW。(850) ★★12、凡采用保护接零的供电系统,其中性点接地电阻不得超过。(4欧)

★★13、在风力发电机电源线上,并联电容器的目的是为了。 (提高功率因素) ★★14、风轮的叶尖速比是风轮的和设计风速之比。(叶尖速度) ★★15、风力发电机组的偏航系统的主要作用是与其控制系统配合,使风电机的风轮在正常情况下处于。(迎风状态) ★★16、风电场生产必须坚持的原则。 (安全第一,预防为主) ★★17、是风电场选址必须考虑的重要因素之一。(风况) ★★18、风力发电机的是表示风力发电机的净电输出功率和轮毂高度处风速的函数关系。(功率曲线) ★★19、风力发电机组投运后,一般在后进行首次维护。 (三个月) ★★20、瞬时风速的最大值称为。(极大风速) ★★21、正常工作条件下,风力发电机组输出的最高净电功率称为。(最大功率) ★★22、在国家标准中规定,使用“downwind”来表示。 (主风方向) ★★23、在国家标准中规定,使用“pitch angle”来表示。 (桨距角) ★★24、在国家标准中规定,使用“wind turbine”来表示。 (风力机) ★★25、风力发电机组在调试时首先应检查回路。(相序) ★★26、在风力发电机组中通常在高速轴端选用连轴器。(弹性)

风电场风力发电机组调试作业指导书

风电场风力发电机组调试作业指导书

附件9 中国国电集团公司 风电场风力发电机组调试作业指导书 1 目的 本作业指导书是为规范风力发电机组的现场调试工作编制,主要包含了风力发电机组现场调试工作的项目、步骤和记录,为保证调试工作的标准化提供了参考依据。 2 范围 本作业指导书适用于中国国电集团公司全资或控股建设的风力发电机组的现场调试工作,各项目公司应参照本指导书要求,结合风力发电机组型号,分别编制对应机型的调试作业指导书。 现场具体机型的调试作业指导书应包括但不限于本作业指导书中涉及到的技术内容。 3引用标准和文件 《风力发电机组安全要求》GB/T 1845.1.1- 《风力发电机组通用试验方法》GB/T 19960.2- 《风力发电机组功率特性试验》GB/T 18451.2- ,IEC61400-12:1998 《风力发电机组控制器试验方法》GB/T 19070- 《风力发电机组齿轮箱》GB/T 19073- 《风力发电机组验收规范》GB/T 20319- 《电能质量公用电网谐波》GB/T 14549-93

《风力发电机组异步发电机试验方法》JB/T 19071.2- 《风力发电场安全规程》DL 796- 《风力发电机组偏航系统第2部分试验方法》JB/T 10425.2- 《风力发电机组制动系统第2部分试验方法》JB/T 10426.2- 《风力发电机组一般液压系统》JB/T 10427- 《风力机术语》JB/T 7878-1995 4 术语和定义 本作业指导书中的术语及定义均参照《风力机术语》使用。 根据风力发电机组不同机型具体调试内容的差异,本指导书所涉及的特定术语的指示或有不同,宜根据调试的具体机型编制适用的术语和定义。 5 调试前的准备 调试前须确认风力发电机组、配电变压器等相关设备安装工作已经过验收,无遗留缺陷;检查基础接地报告检测数据合格;风力发电机组已具有紧急情况下能够使用的安全设备(安全带、安全绳、安全滑轨等)、灭火器、急救装置等。 5.1技术文件准备 (1)调试方案。 (2)调试技术手册:各零部件说明书及接线图,必要的电气、液压、机械图纸、机组通讯连接拓扑图等。 (3)对应机组的参数列表。 (4)出厂调试记录。

风电项目达标投产实施细则

沾化五机部49.5MW项目工程达标投产实施细则 山东龙源风力发电有限公司

1.范围 本细则规定了沾化五机部49.5MW项目达标投产全过程管理的实施职责和要求。 本细则适用于沾化五机部49.5MW项目各参建单位达标投产的年度考核自检及风力发电机组投产考核自检工作。 2.规范性引用文件 《风电项目工程建设达标投产考核办法》 《达标投产规划》 3.组织机构 3.1领导小组组成: 组长:XXXX 副组长:XXXXX 成员:XXXXXX 3.2办公室组成: 办公室主任:XXXXX 办公室成员:XXXXXXXX 3.3达标投产下设三个达标投产专业管理组: 3.3.1安全质量组(安全管理、质量与工艺) 组长:范巍 成员:王祥、赵建 3.3.2技术设备组(调整试验和技术指标)

组长:祝恩东 成员:郭年鑫、杨智平 3.3.3综合管理组(工程档案、工程综合管理) 组长:刘宗海 成员:张妍、马平 4.职责 4.1达标投产领导小组职责: 4.1.1在集团公司达标领导小组的领导和指导下,全面贯彻公司对达标工作的要求。 4.1.2结合工程实际情况,在设备和施工招标前组织编写达标投产规划,作为施工组织设计大纲的一个附件提交审查。在集团公司达标领导小组审定的达标投产规划基础上,指定达标投产细则。 4.1.3在所有的承包合同和工程实施的全过程中,将达标要求写入合同并与进度款和尾款相联系,全方位的逐项逐条落实本办法和达标投产规划及细则的各项要求,并完成各项考核指标。 4.1.4定期召开达标工作例会。根据工程进展的不同特点,逐项检查达标计划的完成情况,及时协调解决有关问题,组织参建单位全面完成各类专项检查提出的达标整改要求。 4.1.5组织并主持项目自查。负责按本办法的要求、达标投产规划和细则,对项目进行自查,并将自查结果书面呈报集团公司达标领导小组。 4.1.6组织并主持达标自检,提交达标自检报告。

20080613-金风1500KW风力发电机组现场调试手册B0(Verteco、Freqcon、高澜)-赵亮

s I CS 新疆金风科技股份有限公司企业标准 Q/JF Q/JF 2SJ1500SM.4-2008 2008-00-00发布 2008-00-00实施 新疆金风科技股份有限公司 发布 金风1500kW 系列风力发电机组 现场调试手册 (Verteco 变流系统、Freqcon 变桨系统、 高澜水冷系统) 版 本:B0 编 制: 校 对: 审 核: 标准化: 批 准:

目次 前言 (Ⅱ) 1 范围 (1) 2 调试条件 (1) 3 调试步骤 (1) 附录A(规范性附录)主控程序下载 (6) 附录B(规范性附录)安全链程序下载 (7) 附录C(规范性附录)就地监控程序下载 (8) 附录D(规范性附录)水冷系统参数检查 (10) 附录E(规范性附录)变流器空开闭合测试 (11) 附录F(规范性附录)兆欧表 (12) 附录G(规范性附录)发电机拖动测试 (13) 附录H(规范性附录)并网测试说明 (15) 附录I(规范性附录)调试工具清单 (17)

前言 本文件用于指导金风1500kW风力发电机组(Verteco变流系统、Freqcon变桨系统、高澜水冷系统)现场整机联调。(本版本以提高现场调试机组效率为基础编写,区别于前一版本的熟悉调试流程为基础。)本文件的附录A、附录B、附录C、附录D、附录E、附录F、附录G、附录H为规范性附录,附录I为资料性附录。 本文件由新疆金风科技股份有限公司提出并归口。 本文件起草单位:新疆金风科技股份有限公司电控事业部 本文件主要起草人:赵亮 本文件代替文件的历次版本发布情况为:本标准替代并废止Q/JF 2SJ1500SM.4-2007 A0版本。 本文件批准人:孙志勇

风电机组整体启动调试大纲

风电机组整体启动调试 大纲 标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

麻黄山风电场一期工程风电机组整体启动调试大纲风力发电有限责任公司 二零一零年八月 麻黄山风电场一期 风机整套启动调试大纲会签单 目录

1调试试运组单位及组织机构 2整套启动调试的目的 3编制依据 4整套启动调试范围、机构设置、要求及职责分工 5整套启动调试的原则安排 6启动调试试运应具备的条件 7单台机组启动调试试运项目 8工程整套启动调试试运 1调试试运单位及组织机构 根据宁夏银星能源股份有限公司[2010]号《关于麻黄山风电场一期49.5MW工程整体调试安排的通知》 调试试运单位 组织机构 组长: 组员: 2 整套启动调试的目的

启动调试是对设备、设计和施工等环节的全面考核和检验,是衔接基建和生产的一个重要阶段,起着承上启下的作用。只有经过整套设备的调试实验,才能使整套机组形成生产能力。机组调整试运阶段也是对设计,设备和安装质量的动态检验,启动调试的质量状况将直接影响机组的移交水平和投产后的经济效益. 本期调试为48台机组、3条35kV线路及一座110kV升压站。启动调试的目的在于对宁夏麻黄山风电场一期工程进行全面动态调试考核,以检验机组是否能满足电厂安全稳定发电的要求,是否达到设计和设备的技术保证数据的要求。 3编制依据 《中华人民共和国合同法》 《风力发电场项目建设工程验收规程》 《电力建设安全工作规程》 《电力建设安全健康与环境管理工作规定》 《电力生产安全规定》《电业生产安全工作规定》 《防止电力生产重大事故的二十五项重点要求》 《电力工业技术管理法规》 制造厂图纸、安装和使用说明书、质保书和出厂证明书

XE105-2000风电机组现场调试方案设计

实用标准文档 省永州市江华县大路铺风电场(48MW)风力发电机组调试方案 湘电风能 2013年6月

编写:湘电风能大路铺项目部审核: 批准:

批准: (2) 1编制目的 (4) 2编制依据 (5) 3、调试质量目标 (5) 4概述 (5) 5调试围 (6) 5.1程序控制系统 (6) 5.2偏航系统 (7) 5.3变浆系统 (7) 5.4冷却系统 (7) 6调试前应具备的条件 (7) 7调试工作程序 (8) 8调试步骤 (9) 8.1外观检查 (9) 8.2 向电路供电 (10) 8.4 检查塔基、机舱电气设备 (11) 8.6 变频器检测 (11) 9 安全注意事项 (12) 9.1 安全要求 (12) 9.2 个人保护装置 (13) 9.3 安全说明 (13)

9.5 轮毂锁安全指导 (15) 9.6 设定轮毂锁 (15) 10 人员及设备配置 (15) 10.1 人员配置 (15) 10.2 设备配置 (16) 附表1 调试质量控制点 (18) 附表2 风电机组调试记录表 (19) 1编制目的 1.1为了指导、规风力发电场风电机组设备的调试工作,保证风电场风电机组设备能够安全正常投入运行,制定本措施。 1.2检查偏航、变浆系统电气、信号装置、各柜体工作状态,确认其动作可靠。 1.3检查风电场风电机组设备的运行情况,发现并消除可能存在的缺

陷。 2编制依据 1、《XE-105安装手册》 2、《XE-105安全手册》 3、《XE-105操作说明书》 4、《XE-105技术说明书》 3、调试质量目标 执行风力发电场项目建设工程验收规程中有关系统及设备的各项质量标准要求,全部检验项目合格率100%,满足机组整套启动要求。 专业调试人员、专业组长应按附录1(调试质量控制点)对调试质量的关键环节进行重点检查、控制,发现问题应及时向上级领导汇报,以便协调解决,保证启动调试工作顺利进行。 4概述 4.1本细则包括XE-105风力发电机组在现场调试的所有项目。 4.2在进行任何工作中,必须时刻考虑最新的标准、规和规则以及风力发电发展水平。如果存在若干标准、规和规则适用于同一条款,则工作中必须遵循最严格的标准执行。

风电机组整体启动调试大纲审批稿

风电机组整体启动调试 大纲 YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】

麻黄山风电场一期工程风电机组整体启动调试大纲风力发电有限责任公司 二零一零年八月 麻黄山风电场一期

目录 1调试试运组单位及组织机构 2整套启动调试的目的 3编制依据 4整套启动调试范围、机构设置、要求及职责分工5整套启动调试的原则安排 6启动调试试运应具备的条件 7单台机组启动调试试运项目 8工程整套启动调试试运

1调试试运单位及组织机构 根据宁夏银星能源股份有限公司[2010]号《关于麻黄山风电场一期49.5MW工程整体调试安排的通知》 调试试运单位 组织机构 组长: 组员: 2 整套启动调试的目的 启动调试是对设备、设计和施工等环节的全面考核和检验,是衔接基建和生产的一个重要阶段,起着承上启下的作用。只有经过整套设备的调试实验,才能使整套机组形成生产能力。机组调整试运阶段也是对设计,设备和安装质量的动态检验,启动调试的质量状况将直接影响机组的移交水平和投产后的经济效益. 本期调试为48台机组、3条35kV线路及一座110kV升压站。启动调试的目的在于对宁夏麻黄山风电场一期工程进行全面动态调试考核,以检验机组是否能满足电厂安全稳定发电的要求,是否达到设计和设备的技术保证数据的要求。 3编制依据 《中华人民共和国合同法》 《风力发电场项目建设工程验收规程》 《电力建设安全工作规程》 《电力建设安全健康与环境管理工作规定》 《电力生产安全规定》《电业生产安全工作规定》 《防止电力生产重大事故的二十五项重点要求》 《电力工业技术管理法规》 制造厂图纸、安装和使用说明书、质保书和出厂证明书 设计文件、图纸、说明书、调试有关文件和会议纪要等上述标准、规程、规范均应是现行有效版本。在调试过程中,如遇到国家、部、局的有关标准和技术规范与供货合同或会议纪要中规定的标准不一致时,由业主主持有关单位协商解决。原则上按照供货合同、会议纪要规定中的较高标准执行。 4整套启动调试范围、机构设置、要求及职责分工 宁夏麻黄山风电场一期49.5MW工程调试工作范围将按照《风力发电场项目建设工程验收规程》。不免除制造厂、施工单位等其他单位应该承担的调试责任。 机组整套联合启动的时间范围,是指由风力发电机组、35kV箱式变、35kV架空线路、110kV升压站第一次联合启动开始,直至机组完成240小时带负荷试运为止。 整套启动调试的职责分工按照《风力发电场项目建设工程验收规程(2004年版)》宁夏麻黄山风电场建设工程试运指挥部的决定和有关合同协议执行。其原则是: 整套启动试运工作由麻黄山风电场建设工程试运指挥部统一领导指挥。其主要职责是全面组织、领导和协调机组启动调试试运工作;对调试试运中的安全、质量进度全面负责;审批重要的启动调试方案和措施;协调解决调试试运中出现的重大问题。建设工程试运指挥部下设整套调试试运组,组长由主体调试单位负责,其主要职责是负责检查机组整套调试试运应具备的条件,提出整套调

XE105-2000风电机组现场调试方案

- -- 省永州市江华县大路铺风电场(48MW)风力发电机组调试方案 湘电风能 2013年6月

编写:湘电风能大路铺项目部审核: 批准:

批准: (2) 1编制目的 (4) 2编制依据 (4) 3、调试质量目标 (4) 4概述 (5) 5调试围 (6) 5.1程序控制系统 (6) 5.2偏航系统 (6) 5.3变浆系统 (6) 5.4冷却系统 (7) 6调试前应具备的条件 (7) 7调试工作程序 (8) 8调试步骤 (8) 8.1外观检查 (8) 8.2 向电路供电 (9) 8.4 检查塔基、机舱电气设备 (10) 8.6 变频器检测 (11) 9 安全注意事项 (11) 9.1 安全要求 (12) 9.2 个人保护装置 (12) 9.3 安全说明 (13) 9.5 轮毂锁安全指导 (14) 9.6 设定轮毂锁 (14) 10 人员及设备配置 (15) 10.1 人员配置 (15) 10.2 设备配置 (16) 附表1 调试质量控制点 (17) 附表2 风电机组调试记录表 (18)

1编制目的 1.1为了指导、规风力发电场风电机组设备的调试工作,保证风电场风电机组设备能够安全正常投入运行,制定本措施。 1.2检查偏航、变浆系统电气、信号装置、各柜体工作状态,确认其动作可靠。 1.3检查风电场风电机组设备的运行情况,发现并消除可能存在的缺陷。 2编制依据 1、《XE-105安装手册》 2、《XE-105安全手册》 3、《XE-105操作说明书》 4、《XE-105技术说明书》 3、调试质量目标 执行风力发电场项目建设工程验收规程中有关系统及设备的各项质量标准要求,全部检验项目合格率100%,满足机组整套启动要求。 专业调试人员、专业组长应按附录1(调试质量控制点)对调试

相关主题
文本预览
相关文档 最新文档
