当前位置:文档之家› 旁站监理的关键部位、关键工序

旁站监理的关键部位、关键工序

旁站监理的关键部位、关键工序
旁站监理的关键部位、关键工序

目录

关键部位、关键工序旁站监理工作方案 (2)

一、土建及装饰组须旁站监理的重要部位、关键工序清单 (2)

1、混凝土灌注桩(钢筋笼) (2)

2、地下结构及防水 (2)

3、混凝土结构 (3)

4、砌体结构 (3)

5、钢结构 (4)

6、涂膜防水施工 (4)

7、装饰装修工程 (4)

8、其他 (5)

二、水电弱电组须旁站监理的重要部位、关键工序清单 (5)

1、建筑给排水工程 (5)

2.建筑电气工程 (5)

三、本工程主要的特殊过程、部位、工序一览表 (6)

旁站监理方案 (7)

一、工程概况 (7)

二、监理工作范围 (10)

旁站监理工作目标 (10)

1、监理服务质量目标 (10)

2、质量控制目标 (10)

3、分项、分部工程目标 (10)

4、投资控制目标 (11)

5、进度控制目标 (11)

三、编制依据 (11)

四、本工程旁站监理的关键工序、重点部位 (13)

五、旁站监理记录 (13)

六、旁站监理的监理措施及方式 (14)

关键部位、关键工序旁站监理工作方案

在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。主要包括:混凝土灌注桩(钢筋笼)、土方开挖及回填、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力张拉、装配式结构安装、钢结构安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。在本工程中具体须旁站监理关键部位、关键工序清单如下

一、土建及装饰组须旁站监理的重要部位、关键工序清单:

1、混凝土灌注桩(钢筋笼)

(1)桩基定位测量及试桩施工;

(2) 钢筋笼施工;

(3)混凝土的配制与浇筑;

(4)见证取样试件、试块的留置;

(5)桩位平面图测量;

(6)桩基检测;压桩和补桩施工;

2、地下结构及防水

(1)地下结构施工

(2)防水混凝土、水泥砂浆的制作;

(3)见证取样试件、试块的留置;

(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙

管道、埋设件等的设置和施工;

(5)卷材防水层、涂料防水层的施工及转角处、变形缝、

穿墙管道等细部的施工。

(6)管线预埋暗敷、孔洞预留、各种管网线缆出入口位置

及部位预设、预留、预埋

(7)防雷及接地焊接施工

3、混凝土结构

(1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工;

(2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑;

(3)梁柱节点钢筋隐蔽过程;

(4)预留洞口周围钢筋的设置及钢筋端头的处理;

(5)预应力筋的施工;

(6)见证取样试件、试块的留置;

(7)施工缝的留置;

(8)预制构件的吊装和连接;

4、砌体结构

(1)墙体轴线定位;

(2)见证取样试件、试块的留置;

(3)门窗洞口位置留置;

(4)预留洞口及过梁、预埋件留置;

(5)墙体开槽施工;

5、钢结构

(1)钢构件的加工;

(2)焊接质量;

(3)高强螺栓连接质量;

(4)预拼装情况;

(5)钢结构安装;

6、涂膜防水施工

(1)找平层的排水坡度施工;

(2)保温层的施工;

(3)防水层施工;

7、装饰装修工程

(1)装修材料有害物质检测;

(2)在墙体上开槽、打洞时施工;

(3)吊顶的固定和重型灯具的安装;

(4)饰面板拉拔强度的检测;

(5)样板间的施工;

(6)重要特殊部位装饰装修施工;

(7) 预埋件的防腐及后置埋件的现场拉拔强度检测;

(9) 卫生间、洗涤间、屋面防水工程施工

8、其他

塔吊、井架安拆等高危作业施工、路面处理。

二、水电弱电组须旁站监理的重要部位、关键工序清单:

1、建筑给排水工程

(1)管道试水试压;

(2)防腐与防潮施工;

(3)卫生洁具及水龙头安装

2.建筑电气工程

(1)接地装置、等电位及防雷系统

a、接地装置、等电位(均压环)及防雷引线隐蔽施工;

b、接地装置接地电阻摇测。

c、接地系统焊接施工。

(2)配管、配线及桥架安装与电缆敷设

a、桥架的安装及跨接、接地施工;

b、管道线路暗敷预埋、电缆直埋;

c、电线、缆、母线槽中间接头及伸缩补偿装置安装;

d、线路及电力电缆试验,绝缘电阻及接地电阻测试;

(3)硬裸母线、插接式封闭母线槽接头搭接面、防潮密封施工。

(4)成套配电柜、控制柜和动力、照明箱、盘安装。

(5)低压电机及电动执行机构

a、低压电机接线施工;

b、电阻测试,手动操作,试运行。

(6)照明器具、开关插座安装

a、安全通电检查;

b、大型器具安装;

(7)其他

a、设备材料进场的现场复试抽样检查;

b、电柜、泵机、变压器、发电机等设备安装及电源接线;

c、机电弱电设备安装及调试;

d、弱电末端设备安装及调试;

e、电动机干燥检查及试运转,电气系统调试及试运行

三、本工程主要的特殊过程、部位、工序一览表

旁站监理方案

一、工程概况

1、项目名称:多肽工业园1#2#3#厂房

2、建设单位:湖北浩远高科技有限公司

3、设计单位:武汉华阳宏创建筑设计有限公司

4、施工单位:武汉市武湖建设工程有限公司

5、建设地点:高新区神墩五路

6、占地面积: 1#厂房20221.92㎡2#厂房9638.18㎡

3#厂房16876.34㎡总建筑面积:46736.44 ㎡

二、监理工作范围

旁站监理工作目标

为确保该工程的施工过程质量和安全,确保监理人员到位、监理工作到位、监理规范运作,履行监理合同规定的监理人的义务、责任和权利,实现施工全过程在受控状态下顺利推进和工程整体目标最优地实现。

1、监理服务质量目标

按有关法律、法规和监理合同的规定实施监理服务;督促承包商按照施工规范、验收标准进行施工,按照安全文明生产、文明施工标准对工地进行管理;在保证工程安全,符合质量要求的前提下,尽可能节省投资,实现工期要求;监理合同履约率100%,顾客满意率达到85%以上,工程验收率100%。

2、质量控制目标

根据本工程监理投标的工程质量要求以及业主与工程承包商签订的工程合同(或协议)。

3、分项、分部工程目标

根据本工程业主与工程承包商签订的工程合同(或协议),本工程质量控制目标为市、省合格工程。按照《建筑工程施工质量验收统一标准》GB 50300-2001的规定,本工程质量应符合:

(1)所含分项、分部(子分部)工程的质量均应验收合格

100%率;

(2)质量控制资料应完整;

(3)所含分部工程有关安全和功能的检测资料应完整;

(4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定;

(5)观感质量为好。

4、投资控制目标

根据施工合同的要求,实施有效的组织管理措施、技术措施和经济措施,严格合同管理,根据施工招标的单价包干和合价包干的特点,作好标后的计量审核工作,协调好索赔问题,把工程的实际投资控制在概算以内。

5、进度控制目标

本工程完工日期目标为2012年12月30日。通过研究、分析承包商投标进度网络进度计划,结合业主的要求,牢牢抓住节点工期的关键点,对日进度计划、周进度计划、月进度计划进行分解并督促检查落实,随时跟踪监理施工网络进度计划,对可能影响关键工序接点工期的现象提前向承包商提示,采取措施及时调整施工网络进度计划。在保证安全和施工质量的前提下,确保工程进度目标的实现。

三、编制依据

1、建设工程有关法律、法规:主要有《中华人民共和国建

筑法》、《建筑工程管理条例》、《中华人民共和国合同法》、《房屋建筑工程施工旁站监理管理办法(试行)》

2、合同:本工程的建设工程监理合同、建筑工程施工合同。

3、设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、

设计变更文件、经设计确认的工程变更文件等)。

4、技术标准、规范、规程:主要有

《建设工程监理规范》(GB50319-2000)

《建筑工程施工质量验收统一标准》(GB50300-2001)

《地下防水工程质量验收规范》(GB50208-2002)

《建筑地基基础工程施工质量验收规范》(GB50202-2002)

《混凝土结构工程施工质量验收规范》(GB50204-2002)

《砌体工程施工质量验收规范》 (GB 50203-2002);

《建筑地面工程施工质量验收规范》(GB 50209-2002);

《建筑装饰装修工程施工质量验收规范》(GB 50210-2001)《屋面工程质量验收规范》(GB 50207-2002)

《钢结构工程施工质量验收规范》(GB50205—2001)

《建筑给水排水及采暖工程施工质量验收规范》(GB

50242-2002)

《建筑电气工程施工质量验收规范》(GB 50303-2002)

《通风与空调工程施工质量验收规范》(GB50243—2002);《电梯工程施工质量验收规范》(GB50310—2002);

《建筑与建筑群综合布线系统工程验收规范》GB/T50312--2000;

《民用建筑工程室内环境污染控制规范》(GB50325—2001;《玻璃幕墙工程质量检验收标准》(JGJ/T139—2001);

《金属与石材幕墙工程质量技术规范》(JGJ133—2001);

《建筑装修消防规范》;

《建设工程文件归档整理规范》(GB/T50328—2001) ;

5、施工及监理文件:施工组织设计(或方案)、《单位工

程施工组织设计》、《关键工序、重要分项工程施工方案》、《质

量创优施工方案》、《样板引路施工方案》、《监理实施细则》、《监理实施方案》等。

四、本工程旁站监理的关键工序、重点部位

详见本章笫五节须旁站监理的重要部位,关键工序清单

五、旁站监理记录

旁站监理记录是监理工程师或者总监理工程师依法行使有

关签字权的重要依据。对于需要旁站监理的关键部位、关键工序

施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程

师或者总监理工程师不得在相应文件上签字。在工程竣工验收后,监理企业将旁站监理记录存档备查。

旁站监理记录表填写要求:

1、项目监理部要根据旁站监理记录表的内容填写,如实准

确地做好旁站监理记录。

2、凡旁站监理人员和施工企业现场质检人员未在《旁站监

理记录表》上签字的,不得进行下一道工序施工。

3、特别对钢筋绑扎、砼浇捣、防水工程、预制管桩等施工过程专门编制针对性的《旁站监理记录表》,详见本节附表中钢筋绑扎、砼浇捣、防水工程、预制管桩旁站监理记录表样。

六、旁站监理的监理措施及方式

1、旁站监理的方式:采用现场监督、检查的方式

2、关键部位和关键工序(隐蔽工程)的旁站监理措施

(1)充分做好旁站前的监理准备

a、开工前,审核有关技术文件、报告,全面掌握设计图纸和规范标准的要求。

b、审核施工单位提交的施工组织设计,施工方案,控制工程施工质量的有效方法和可靠的技术保证措施。

c、审核施工单位提交的有关材料、半成品和构配件的质量证明文件,电气材料设备进场应按规定检查试验。

d、审核技术操作人员的相关专业培训资格证书、上岗证书。操作前严格执行技术交底。

e、检查开工前准备工作,确定能否保证满足大面积或大规模正常施工的要求和工程的施工质量。必要时应建立样板先行制度。

(2)切实做好施工过程旁站监理工作

a、检查工序施工过程中的人员、施工设备机械、材料、施工方法及工艺或施工环境条件是否均处于良好状态。

b、检查是否按设计图纸、规范标准要求施工,是否符合保证工程质量和人员安全的要求。若发现有问题应及时纠正,必要时应停工整顿。

c、工序产品的检查、工序交接检查和隐蔽工程检查,应在施工单位自检与互检的基础上进行,其中特别是隐蔽工程和电气检测调试必须在监理人员检查确认才允许转入下一道工序。

d、对于施工难度大的电气安装工程或容易产生质量通病的施工部位,监理人员应采取一些测试仪器和设备等检验手段以判断施工质量。

e、需要时可要求施工单位通过对施工工序的检验取得数据,监理人员则可借助检验资料数据及时判断质量,采取措施防止质量问题的延续与积累。

f、做好旁站监理记录,保存旁站监理原始资料。

(3)做好安装工程检测调试的监理旁站

a、对安装工程检测,应采用经计量检定的检测仪器,严格按照使用条件及规范操作,力求检测数据准确无误,对不符合检测条件或不规范的操作应重新检测。

b、安装设备系统调试前应检查外部条件和环境是否满足调试要求,在条件成熟后按系统功能和负荷大小分批分次进行。

c、安装设备系统调试应严格遵守调试程序进行,前道程序未完成或未合格严禁转入下道程序,以确保安装设备及操作人员安全。

d、工程交接验收时,监理人员应按照相关施工及验收规范要求执行,收集现场检测的数据记录,掌握第一手资料,做好试验报告、检查记录、产品说明书等有关资料和文件移交。

(5) 建筑材料见证及功能性检验进度计划

说明∶双控材料,必须先核实产品合格证后抽样;功能检测时要作好关键部位的试验部位记录;进口的材料及设备还必须有商检等有商检权的部门的验证资料和报关手续等。

七、旁站监理的程序

1、对旁站监理人员进行旁站技术交底、配备旁站监理设施。

2、对施工单位人员、机械、材料、施工方案、安全措施及上一道工序质量报验等进行检查。

3、具备旁站监理条件时,旁站监理人员按照旁站监理的内容实施旁站监理工作,并做好旁站监理记录。

4、旁站监理过程中,旁站监理人员发现施工质量和安全隐患时,应及时上报。

5、旁站结束后,旁站监理人员在旁站记录上签字。

6、旁站监理人员认真履行职责,对需要实施旁站监理的关键部位、关键工序和特殊过程在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在《旁站监理记录表》上签字的,不得进行下一道工序施工。

八、隐蔽工程旁站监理安排

九、旁站监理人员的主要职责

现场监理部全体监理人员都担任本专业现场旁站监理工作并履行现场旁站监理人员工作职责。

1、检查施工企业现场质检人员到岗、特殊工种持证上岗及施工机械安全运转情况和建筑材料准备情况。对停水、停电、机械故障的起止时间进行记录。

2、核查进场材料、构配件、设备的质检报告,并按规定在现场进行取样送检。

3、跟班监督关键工序、重要部位及要求见证点、停止点的施工情况,是否与所执行的施工方案及强制性标准相符合。

4、旁站监理人员实施旁站时,及时发现和处理旁站监理过程中出现的质量问题,如实填写《旁站监理记录表》,做好工程现场计量和监理日志的记录,保存旁站监理的原始材料。

5、发现施工企业违反工程强制性标准行为的责令其改正。发现其施工活动已经或可能危机工程质量和安全的,应及时向总监和建设单位现场代表汇报并采取相应措施,及时制止事态的扩大。

6、跟踪检查现场用电、安全生产和文明施工情况。

7、完成监理部负责人交办的其他旁站监理任务。

旁站监理的内容和要求

旁站监理的内容和要求 旁站监理范围项目监理部根据工程特点,首先应确定各主要分部、分项工程的关键部位和关键工序,对关键部位和关键工序从施工材料检验到施工质量验收进行全过程现场跟班旁站监理。 旁站监理的内容根据《房屋建筑工程施工旁站监理管理办法》有关内容,初步确定了各专业工程的关键部位和关键工序。各专业可根据本专业特点和实情况,从中选择旁站监理内容。 旁站程序 1.按要求编制旁站监理方案; 2.施工单位在关键工序施工前24小时,书面通知监理单位; 3.监理单位按计划实施施工全过程现场跟班监督; 4.按工序做好旁站记录; 5.发现问题,提出处理意见; 6.旁站记录未经施工单位质检员签字或问题未处理,不得进入下道工序施工。 旁站的区域和活动行为旁站是监理工作中较易有争议的一项工作。有关旁站范围,在“办法”公布后已经明确,超出“办法”范围的旁站要求,建设单位应另行支付监理费用。现在争议点主要有2点,即旁站区域和旁站活动行为。旁站是一个区域,而不是一个点,旁站区域可以是由工艺或运输联结起来的一条线,也可以是同种工种同时开展时的若干片。点线状区域不必每点设人,层片状区域不必每层设人,仅需每个区域设一人即可。如浇筑混凝土的旁站监理,就属于从搅拌站搅拌混凝土经运输过程,到达浇筑地点实施浇筑的一条线。搅拌站的旁站子项目有混凝土的配合比复检、搅拌机械的正常运转、计量复检、坍落度检验等,运输过程的旁站子项目有坍落度损失、冬季有出罐和人模温度差、漓析处理等,浇筑过程的旁站的子项目有钢筋等隐蔽覆盖项目的保证情况、浇筑次序、试件监制、振捣方法、施工缝处理、紧急情况的应急措施及方法等。说明仅浇筑混凝土一项的旁站内容很多,并点位分散,这说明旁站要根据工程情况,划分旁站活动的位置和各活动位置的时间分配,并在监理实施细则中予以明确和细化。旁站活动的位置要视野顾及整个操作点或片,重点在易出现问题的部位监控和记录其施工和监理情况,不同的点或片按时间分配原则行走贯通。旁站是一个区域的概念,回答了一些建设单位认为旁站就是有人干活的地方就要站人的误解,只要旁站区域内有监理人员活动,旁站工作的安排就是到位的。 旁站活动的行为是监督和控制,不是指导或指挥承包单位,只要承包单位一切正常,整个旁站活动无需有多少语言。其行为也不是陪同,个别行政主管部门或建设单位,以在现场呆了很久都无监理人员过来陪同,作为旁站到位与否的依据是没有道理的。 旁站监理人员的主要职责 l.检查施工企业现场人员到岗、特殊工种人员持征上岗以及施工机械、建筑材料准备情况。 2.在现场跟班监督关键部位、关键工序的施工中执行施工方案及工程建设强制性标准情况。 3.核查进场建筑材料、建筑构配件、设备和商品砼的出厂质量证明、质量检验报告,督促施工企业进行现场检查和必要的复验。 4.做好旁站记录和监理日记,并保存好旁站监理原始资料。施工质检人员应在旁站记录上签字,未经签字,不得进行下一道工序施工。 5.旁站监理过程中,发现有违反工程建设强制性标准行为的,有权责令施工企业立即改正;发现施工活动可能危及工程质量时,应及时向总监理工程师报告,由总监理工程师采取必要的措施对旁站记录的要求 旁站记录是监理工程师或总监理工程师依法行使有关签字权的重要依据,是对工程质量的签认资料。旁站记录必须做到: 1.记录内容要真实、准确、及时。 2.对旁站的关键部位或关键工序,应按照时间或工序形成完整的记录。例如:地下室防水,可按卷材检验、基层处理、铺贴过程、细部处理等工序填写检查记录表。 3.记录表内容填写要完整。 4.记录表内施工过程情况是指所旁站的关键部位和关键工序施工情况。例如:人员上岗情况、材料

重点工序及关键部位领导带班制度和关键工序特殊工序旁站制度

重点工序及关键部位领导带班制度 为进一步加强施工现场安全质量管理工作,明确安全质量管控重点,强化施工过程领导责任,根据《国务院关于进一步加强企业安全生产工作的通知》(国发〔2010〕23 号)的有关要求,制定本制度。 一、本制度所指的领导为项目部领导班子成员。 二、项目经理为施工现场带班制度的第一责任人,对落实带班制度全面负责。 三、项目施工前,应根据相关要求并结合实际情况,确定本项目重点工序及关键部位。重点工序及关键部位指隐蔽工程、大体积混凝土浇筑、大型吊装、大临结构的安装与拆除等。 四、制定带班计划,带班计划应包括带班内容、带班领导、人员分工、带班记录、交接班注意事项等,带班计划应以红头文件形式进行下发。 五、带班领导对带班内容存在的安全质量风险要进行全面掌握,对带班过程中出现的安全质量问题要及时进行解决,认真填写带班记录并签字。项目部安质部为领导带班记录的归口管理部门,按月进行收集、整理、存档。 六、带班领导原则上不允许请假,带班期间不允许迟到、早退或中途离岗。如遇特殊情况不能参加本班次带班时,必须提前向项目经理请假,由项目经理安排其他领导进行带班。 七、带班领导必须严格履行带班职责,认真做好当班中的各项工作。因未认真履行职责导致事故发生或因指挥实施现场应急处置措施不当导致事故扩大的,公司将按有关处罚规定执行。

八、施工现场调度人员应提前24小时将重点工序及关键部位的施工时间告知带班领导,带班领导应按时、按要求进行带班。 九、领导带班实施结果奖惩制度,对带班过程中安全质量管控情况由安质部进行核定,未发生安全质量事故的对带班领导进行奖励,否则进行处罚。 十、各项目部应结合实际情况,编制领导带班实施细则,细化领导带班要求。 关键工序、特殊工序旁站制度 为进一步加强施工现场的质量管理工作,对施工过程进行跟班监督,更好的控制关键工序、特殊工序的施工质量,保证工程质量总体水平,特制定本制度。 一、本制度所称的工序旁站(以下简称旁站)是指项目管理人员在施工阶段中,对关键工序、特殊工序的工程质量和施工安全实施过程现场跟班的监督活动。 二、根据工程部位、工序的不同特点,以及对工程质量和施工安全的影响程度,分为关键工序、特殊工序和一般工序。 关键工序:指存在重大危险源,或技术极其复杂、质量要求极高的工序,如不加以严格监控,很容易发生重大安全、质量事故,如大型吊装、钻孔桩终孔等。 特殊工序(过程):指事后不易或不能经济地进行工程质量验证,或存在一般危险源的工序,如重要设备构件吊装、影响地下管线设施的作业、隐蔽工程、水下混凝土工程等。 一般工序:指上述规定以外的其他工序,容易进行安全旁站,其工程质量一般在过程结束后验证。

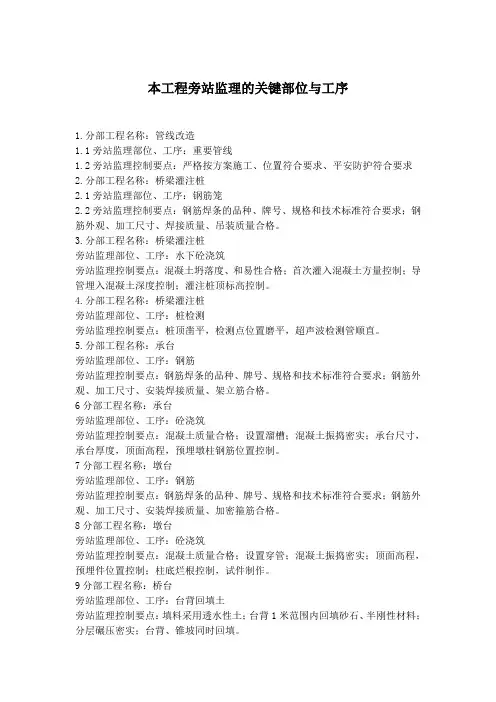

关键部位主要工序旁站制度

关键部位主要工序旁站制度

关键部位、主要工序旁站制度 一、编制目的 为了进一步加强我项目对工程质量管理工作,更好的控制工程质量,保证工程质量总体水平,使该工程施工质量更加程序化、规范化,确保工程施工质量目标和项目经理部各项目标实现。依据公司【工程项目精细化管理手册】及项目部质量管理办法、质量内控体系、质量管理目标,结合本工程特点特编制本工程旁站监控制度。 二、编制依据 1.中铁三局集团有限公司《工程项目精细化管理手册》, 《项目质量管理制度》。 2.企业标准化手册 3.国家现行法规、标准、规范、建筑工程施工质量检测 与验收手册、施工手册、工程标准。 三、适用范围 本制度仅针对国道303线别锡项目。 四、重要工序旁站制度要求 结合工程特点加强对土方回填、砼灌注桩浇灌、梁柱节点钢筋隐蔽过程砼浇筑、施工缝处理、结构吊装、新技术、新工艺、新材料、

新设备试验过程。重要工序施工现场旁站,从而保证工程的质量。 1.工程开工前,项目安质部部长在项目经理和项目总工 领导下建立旁站体系。制定旁站计划,填写重要工序旁站计 划表,工程项目的所有重要部位,重要工序必须全部得到过 程监控,实施旁站,旁站计划中应明确不同施工工序及其旁 站人员。工程施工期间人员发生变化时要及时修改旁站计划, 调整旁站人员。 2.旁站人员依据监控项目的不同由项目领导专职质检员和栋号长组成。 (1)关键工序:由项目领导、专职质检员旁站。 (2)特殊工序:由专职质检员和工区长旁站。 (3)一般工序:由专职质检员和工区长旁站。 3.旁站人员的主要职责 (1)检查施工操作人员的技术水平、操作条件是否满足施工工序要求,施工质量是否达到相关要求,劳动力、施工机械、材 料准备情况。 (2)检查关键部位,关键工序的施工方案,质量标准、技术、规范、设计文件及施工组织设计执行情况。 (3)检查进场材料,构配件和设备的出厂合格证及检验报告。注

旁站部位规定

旁站的部位是关键部位和关键工序。下列工程部位或工序应实行旁站监理: (一)基础工程:桩基工程、沉井过程、水下混凝土浇筑、承载力检测、独立基础框架结构、基础土方回填; (二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装; (三)钢结构工程:重要部位焊接、机械连接安装; (四)设备进场验收测试、单机无负荷试车、无负荷联动试车、试运转、设备安装验收、压力容器等; (五)隐蔽工程的隐蔽过程:回填土; (六)建筑材料的见证取样、送样; (七)新技术、新工艺、新材料、新设备试验过程; (八)建设工程委托监理合同规定的应旁站监理的部位和工序。 (九)根据地区规定在安全也需要旁站,如塔吊安拆、整体爬升架安拆和提升等。 建设部颁发的试行管理办法规定,违规企业行为将作为不良记录载入企业信用档案并影响企业资质年检。 从2003年1月1日起,凡在房屋建筑工程施工中不按规定实施旁站监理的监理企业和有关监理人员将作为不良记录载入有关信用档案;情节严重的,在资质年检时定为不合格,并按照下一个资质等级重新核定其资质等级。这是近日建设部颁发的《房屋建筑工程施工旁站监理管理办法(试行)》(详见五版)中所作出的规定。 《房屋建筑工程施工旁站监理管理办法(试行)》(以下简称《试行办法》)对“房屋建筑工程施工旁站监理”(以下简称旁 站监理)作出了明确的定义,即指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟 班的监督活动。 《试行办法》所规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。 《试行办法》规定,监理企业在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。 《试行办法》所规定的旁站监理人员应履行的主要职责是:检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制

旁站巡视及平行检验制度

旁站巡视及平行检验制度

旁站、巡视及平行检验制度 一、旁站制度 1、本工程旁站监理的关键部位、关键工序,主要包括: (1)、隐蔽工程、桩基施工、承台施工、墩柱施工、箱梁施工、桥面系施工、路基填土、排水(雨水井、管道排水、雨水口等﹚、水稳结构层、路面结构层沥青砼及各种机械进场施工按规范操作等。 (2)、见证取样:主要原材料的试(化)验见证取样、封存及送样;现场检测,使用功能试验及新技术、新工艺、新材料的使用。(3)、根据工程实际情况确定的旁站项目。 2、旁站监理依据: (1)、《房屋建筑工程施工旁站监理管理办法(试行)》(建市[2002]189号) (2)、《建设工程监理规范》(GB50319-2000) (3)、《建设工程质量管理条例》(国务院令279号令) (4)、有关法律、法规、规定及现行规范、规程、标准;(5)、建设工程委托监理合同、建设工程施工合同及其他相关合同; (6)、设计文件(地质勘察资料、设计文件、标准图集、设计变更文件、设计交底及图纸会审资料) (7)、监理规划、监理细则、施工组织设计、作业指导书等。 3、根据旁站内容,结合施工进展情况,要求施工方在需要实施旁站监理的关键部位、关键工序在施工前24小时通知监理项目部,在总监理工程师(或总监代表、副总监)的指导下,安排现场监理人员实施。

4、旁站监理人员应当认真履行职责,现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实准确的做好旁站监理记录,旁站监理及施工方现场质检员应在记录上签字,否则不得进入下道工序施工。旁站监理人员可检查施工方质检员到岗、特殊人员持证上岗及施工机械、材料情况;监督施工方执行施工组织设计(施工方案)及强制性标准情况;核查现场工程材料构配件、设备和商品砼质量检验报告、材质证明等,并可在现场监督施工方进行检验或者委托具有资格的第三方进行复检,拒绝不合格产品或三无产品用于工程;旁站监理发现施工违反了工程强制性标准行为的,有权责令施工方立即整改,发现施工中已经或可能危及到工程质量的,应当及时向监理工程师或者总监理工程师(或总监代表)报告,由总监下达局部暂停施工指令或者采取其它应急措施。 5、旁站监理记录是监理工程师或总监依法行使有关签字权的重要依据,对于确定旁站的关键部位、关键工序施工,凡没有实施旁站监理或没有旁站监理记录的,监理工程师或总监不得在相关文件上签字。旁站监理记录不得丢失,要存档备查。 6、根据本项目部的具体情况及专业分工,土建关键部位、关键工序由监理人员全过程旁站,监理工程师巡视,总监代表具体现场负责,总监全面负责。 二、巡视制度 1、监理项目部现场监理工程师、监理员应每天定期对工程现场进行巡视检查,并编写巡检记录,按规定的时间对发现问题报监理项目部。巡视检查内容: (1)施工形象进度、施工质量和安全隐患;

《关键部位与关键工序及旁站监理工作方案》

武汉鹦鹉洲长江大桥正桥J-1监理标《关键部位与关键工序及旁站监理工作方案》 湖北省公路水运工程咨询监理公司 武汉鹦鹉洲长江大桥正桥J-1监理部 2011年4月

目录 一、工程概况 二、监理服务的工程范围及内容 三、关键部位与关键工序 四、旁站监理方案及旁站监理人员主要职责 五、旁站监理工作重点

一工程概况 鹦鹉洲长江大桥位于武汉市中心城区,是《武汉市城市总体规划(20 09~2020年)》中明确的过长江通道,大桥建成后将和长江二桥构成武汉市新的一环线。桥址距下游长江大桥2.0公里,距上游规划杨泗港过江通道约3.2Km,距白沙洲大桥6.3公里。北接汉阳的鹦鹉大道,南连武昌的复兴路。 鹦鹉洲长江大桥将作为城市一环线上的一个重要的长江大桥,是城市新一环的重要组成部分,是主城区“三环十三射”道路网系统的重要组成部分,也是一环线西进、南扩的关键性、控制线工程,大桥的建设,对于完善城市道路网络系统、增加一条沟通汉阳与武昌之间的过江通道、有效分流武汉长江大桥的车流,减缓长江大桥的交通压力均具有重要的作用,同时还形成一条贯穿中央活动区,特别是滨江片区的通道。 该桥采用三塔四跨结构,主孔两跨过江桥型方案,主孔跨径取850m,主桥桥跨布置为225+2×850+225m,主桥为双铰式三塔四跨全悬吊悬索桥方案,全长2150m。 图1-2 主桥立面布置图 该桥项目采用BT建设模式,在建施工由中铁大桥局股份有限公司融资建设移交武汉市城投公司。

二监理服务的工程范围及内容 J-1监理标负责主桥北岸汉阳侧正桥所有工程施工监理项目: 1#主塔及基础、大桥北岸汉阳岸锚碇及基础、汉阳岸锚碇处伸缩缝至2#墩伸缩缝1050米主桥钢-混凝土结合梁的制作及安装,北引桥主线及鹦鹉大道上下匝道桥的所有工程以及相关的附属工程;上述所有工程施工准备阶段、施工阶段和交工验收及缺陷责任期阶段的监理服务。

旁站管理制度

工程关键部位、工序旁站制度 一、目的 为了规范工程关键部位、工序旁站制度管理工作,特制订本制度。 二、适用范围 三、总则 为进一步落实各级管理人员的安全质量管理责任,加强施工过程的质量和安全生产的监督、管理,杜绝违章,确保施工现场安全生产管理规范有序,保证产品的最终质量,特制定制度: 1、本制度中所指的旁站是项目的专业副经理、安全质量管理人员、技术人员和队长在施工现场对关键部位或关键工序的施工过程进行的监督管理活动;各施工班组应该自觉接受监督管理。 2、凡涉及建设工程结构安全的基础施工、主体结构和设备安装工程的关键部位和工序,均应实行旁站内部安全质量旁站员。 3、本工程项目必须根据施工现场的实际情况,建立、健全安全质量旁站机构,明确各管控重点人员设置及相关责任要求。 4、在旁站实施前由项目经理指派专业工程师、技术主管、安全管理人员和质量管理人员,并作出计划性安排。项目经理和安全总监统一组织管理。 5、安全质量旁站人员必须经项目经理部进行专项培训,应佩戴

“旁站监督”袖标。 6、对需要旁站监督的部位和工序,项目工程部应根据分项工程的特点安排旁站人员提前2~5小时到达施工现场。 7、旁站人员的监督管理行为必须依据: 1)建设工程相关法律、法规; 2)相关技术标准、规范、规程、工法; 3)建设工程承包合同文件; 4)经批准的设计文件和变更、施工组织设计、专向方案或作业指导书。 8、旁站人员监督管理的工作内容的:熟悉相关的技术规范、设计图纸、建设工程施工合同;检查施工班组的施工准备情况,并将检查结果上报项目工程部当班领导;当发现施工活动存在质量、安全问题或隐患时及时制止,并监督施工班组整改;当发现重大施工质量、安全问题或隐患时,必须立即制止施工并报项目工程部当班领导。 9、旁站人员对跟踪部位所存在的安全隐患、施工质量或与方案不符等问题,必须行使监督权,消除隐患杜绝违章。 10、旁站人员在旁站期间发现质量问题、安全隐患或违章,经制止不服从管理者,情节严重的有权下达停工或处罚通知书。 11、旁站人员必须严格执行交接班制度,同一旁站管控项次日连续施工的应每天填写安全旁站记录表(见附件1)。 12、对于未认真履行职责的旁站人员,根据情节的严重程度处以50~200元/次罚款或撤销其职务。

2020年工程旁站监理制度

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2020年工程旁站监理制度 Safety management is an important part of production management. Safety and production are in the implementation process

2020年工程旁站监理制度 1、旁站监理方案要实施前分别送建设单位和施工单位,抄送工程质量监督机构。 2、凡没有实施旁站监理或没有旁站记录的,总监理工程师不得在相应文件上签字。 3、旁站监理在总监理工程师的指导下,由现场监理人员负责实施。 4、旁站监理范围:施工阶段对关键部位、关键工序、危险性较大工程施工进行的旁站监理。 5、旁站监理内容: (1)基础工程:土方回填、混凝土灌注桩浇注、地下连续墙、土钉墙、后浇带及其它结构混凝土、防水混凝土浇筑、卷材防水层细部构造处理、钢结构安装。 (2)主体工程:梁柱节点钢筋隐蔽过程、混凝土浇筑、预应力

张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装。 (3)安全监理:施工起重机械的安装、拆除和加减节的施工;高支模的搭设、高支模的混凝土浇注施工;大型设备、构件的起重、吊装作业;其它重要的和危险性较大的工程施工。 6、旁站现场问题处理 (1)旁站监理人员发现承包商有违反工程建设强制性标准的,有权责令承包商现场整改,并作好现场记录。 (2)发现施工单位的施工活动已经或可以危及工程质量和安全或有重大安全隐患的,及时报告总监理工程师,由总监理工程师下达局部暂停施工指令或采取其它应急措施。 (3)旁站监理人员对现场使用的材料、设备质量情况有怀疑时,应要求施工单位暂停作用并进行必要的检验和检查。 7、旁站监理人员职责 (1)检查施工企业现场质检和专职安全人员到岗、特殊工种人员持证上岗及施工机械、建筑材料准备情况。 (2)在现场跟班监督关键部位、关键工序和危险性较大专项安

监理旁站的部位及要求

监理旁站的部位及要求

旁站监理方案 1旁站监理组织形式 1.1、旁站监理方案由总监理工程师根据相关法规和本工程特点组织专业监理工程师编制并监督执行。 1.2、现场监理人员在总监的指导下,负责具体实施。 2旁站范围及内容 旁站监理是指在施工过程中,监理人员对建筑工程的关键部位、关键工序的施工质量实施全过程现场跟班监督。 2.1、土方回填 ⑴旁站部位: ①基坑基槽回填 ②场内道路范围内的管沟、坑池回填 ⑵旁站工序: 上述范围内每步回填及碾压后的密实度检测全过程。密实度实验必须由有资质的实验室独立完成。在实验前24小时,承包商必须书面通知监理。 2.2、灌注桩砼浇注 旁站部位及工序:每根桩浇注砼的全过程。旁站人员应做好如下工作: ⑴记录砼搅拌车进场时间和离场时间。 ⑵记录每根桩的灌注开始时间和完成时间。 ⑶检查并记录砼的摊落度数据。试块留设情况。 ⑷检查导管是否接头是否漏气、漏水。接头处的橡胶密封圈是否老

⑤下次浇注前施工缝是否已按要求处理。 ⑥抽查砼摊落度情况,记录试块流设情况。 ⑦有无其他异常,如出现,立即报告。 2.5、卷材防水层细部构造处理 ⑴旁站部位:屋面、卫生间、有防水要求的工作间、地下室等部位卷材防水细部。如:转角、收口、与雨落管管口相接处、与管道相接处、予留洞口处等。 ⑵现场应做的工作并作好记录: ①检查基层是否符合要求。 ②施工人员是否持证上岗。 ③工程材料是否与监理批准的材料一致。 ④铺贴方法、顺序、搭节长度、与墙体连接等方面是否符合相关要求。 2.6、主体砼浇注 ⑴砼浇注顺序和开始及完成时间是否与施工方案要求一致。梁板砼浇注和墙体砼浇注在各个接茬部位是否会形成冷缝。 ⑵检查后浇带、施工缝位置和做法是否符合规范及施工方案的要求。 ⑶不同强度等级的砼有无错浇现象。 ⑷砼振捣是否密实,摸板是否有变形及漏浆情况。 ⑸下次浇注前施工缝是否已按要求处理。 ⑹抽查砼摊落度情况,记录试块留设情况。 ⑺有无其他异常,如出现,立即报告。

工程旁站监理方案(关键部位、关键工序)

工程旁站监理方案 旁站监理的范围与内容 旁站监量是指监理人员在施工阶段的监理中,对与工程结构、使用功能有重大关系,事后难于检查、补救的关键部位、特殊过程的施工质量实施全过程现场跟班监督活动。 旁站监理是工程监理的重要形式之一,也是确保工程质量的重要手段。《建筑工程质量管理条例》第五章第38条规定:“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。”《建设工程监理规范》第5.4.8要求:“总监理工程师应安排监理人员对施工过程进行巡视和检查。对隐蔽工程的隐蔽过程、下道工序施工完成后难于检查的重点部位,专业监理工程师应安排监理员进行旁站。” 旁站监理是施工过程中监理人员对施工作业连续监控的监理活动,是监理工作经常采用的一种主要的现场检查形式。在施工过程中,监理人员应加强对现场的巡视、旁站监督和检查,及时发现违章操作和不按设计要求、不按图纸或规范、规程施工的行为,消除质量隐患。在旁站监理的过程中,监理人员要严格履行职责,按作业程序及时跟班到位进行监督检查,做好旁站记录,对达不到质量要求的工程不予签字。 我项目监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。

旁站监理的关键部位、关键工序有:土方回填、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理、后浇带、节能保温工程。(根据工程项目具体情况增加删减) 旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。 一、旁站监理依据 1、工程建设有关标准、规范、规程。 2、设计图纸和设计变更等。 3、经批准的施工组织设计。 4、经批准的旁站监理方案和监理细则。 二、旁站监理程序 在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量 制定旁站监理方案→监理工程师检查施工记录→下道工序施工→审批承建商作业计划→承建商在旁站部位施工前24小时通知监理安排旁站人员→检查施工准备情况→旁站监理施工全过程→纠正施工中的偏差,有危及工程质量情况的,向总监报告→平行试验→填写旁站监理记录→承建商质检员、监理签字

监理旁站的部位及要求

旁站监理方案 1旁站监理组织形式 1.1、旁站监理方案由总监理工程师根据相关法规和本工程特点组织专业监理工程师编制并监督执行。 1.2、现场监理人员在总监的指导下,负责具体实施。 2旁站范围及内容 旁站监理是指在施工过程中,监理人员对建筑工程的关键部位、关键工序的施工质量实施全过程现场跟班监督。 2.1、土方回填 ⑴旁站部位: ①基坑基槽回填 ②场内道路范围内的管沟、坑池回填 ⑵旁站工序: 上述范围内每步回填及碾压后的密实度检测全过程。密实度实验必须由有资质的实验室独立完成。在实验前24小时,承包商必须书面通知监理。 2.2、灌注桩砼浇注 旁站部位及工序:每根桩浇注砼的全过程。旁站人员应做好如下工作: ⑴记录砼搅拌车进场时间和离场时间。 ⑵记录每根桩的灌注开始时间和完成时间。 ⑶检查并记录砼的摊落度数据。试块留设情况。 ⑷检查导管是否接头是否漏气、漏水。接头处的橡胶密封圈是否老

化。导管是否撞瘪,变形,管内是否有异物。不符合要求的导管不得使用。 ⑸检查料斗容积是否满足初惯量的要求。 ⑹检查球塞是否满足要求。 ⑺检查搅拌车和其他工具、人员是否能满足连续施工的要求。 ⑻随时监测砼灌注和导管提升情况。保证导管在砼中合适的埋深,作到勤提勤拆。 ⑼观察有无异常,如出现异常,马上报告。 2.3、土钉墙 ⑴旁站部位及工序: ①土钉安装及注浆全过程。包括:插钢筋、注浆、设垫板。 ②土钉基本抗拔力实验和验收抗拔力实验全过程。 2.4、基础结构及防水砼 ⑴旁站部位:全部基础结构砼和防水砼。 ⑵旁站人员应检查并记录如下工作: ①砼浇注顺序和开始及完成时间是否与施工方案要求一致。对大体积砼如果分层浇注,要记录两层之间的时间间隔并确认在下层浇注时上层是否已超过初凝时间。梁板砼浇注和墙体砼浇注在各个接茬部位是否会形成冷缝。 ②检查后浇带、施工缝位置和做法是否符合规范及施工方案的要求。 ③不同强度等级和不同抗渗等级的砼有无错浇现象。 ④砼振捣是否密实,摸板是否有变形及漏浆情况。

关键部位、重点工序旁站制度

关键部位、重点工序旁站制度 1管理目标 促使项目经理部进一步加强施工现场的质量管理工作,对施工全过程现场跟班监督,更好的控制关键工序、特殊工序的施工质量,保证工程质量总体水平。 2意义 由于施工过程不规范行为容易引起的质量事故或者隐患,加强工程旁站,及时整改旁站监控中发现的各类质量问题,使关键工序、特殊工序工程施工质量管理更加程序化、规范化,确保工程施工质量目标的实现。 3依据 (1)项目经理部界定的关键工序、特殊工序。 (2)项目经理部编制的办法和文件。 (3)与业主签订的合同、补充规定和文件、旁站施工部位的设计图纸、设计图交底及相关变更设计。 (4)验收标准、施工技术指南、经批准的施工组织设计、施工方案、施工作业指导书、技术交底及其他现行规范、规程。 (5)承包合同、质量管理办法和质量内控体系。 4职责 (1)项目施工前,项目经理部工程部应对关键工序、特殊工序进行界定,并编制作业指导书及旁站计划,旁站计划包括旁站内容、人员分工、旁站记录表等。 (2)旁站人员结束旁站后,及时填写旁站记录,记录资料需在旁站结束后24小时内交项目经理部安质部,并每月汇总旁站资料电子

扫描件文档上报子分公司安质部。鼓励各单位建立使用电子网络系统,录入旁站信息。 (3)子分公司安质部将旁站记录按项目进行分类刻盘存档。 5内容及标准、方法及要求 (1)旁站的范围和部位一般为项目经理部界定的关键工序、特殊工序,包括以下几个方面: ①房屋建筑工程 土方回填,混凝土灌注桩浇筑,地下连续墙,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。 ②铁路工程 a.土石方及路基工程 路基:地基土换填、排水砂井、粉喷桩、CFG桩、塑料排水板的主要施工过程。过渡段填筑。重力式挡墙基坑地基承载力试验。 b.混凝土和钢筋混凝土工程 混凝土工程:重要结构、重要部位混凝土灌筑。预应力混凝土工程:施加预应力过程。特殊情况下的混凝土工程:水下混凝土灌筑、高强混凝土配制。 c.桥涵工桥 基础工程:扩大基础开挖、基底处理,钻孔桩水下混凝土的灌筑,打入桩施工工艺试验。墩台工程:墩台身混凝土浇筑。梁部工程:现场预制梁的混凝土浇筑及预应力施加。 d.隧道工程

旁站监理的重要部位、关键工序

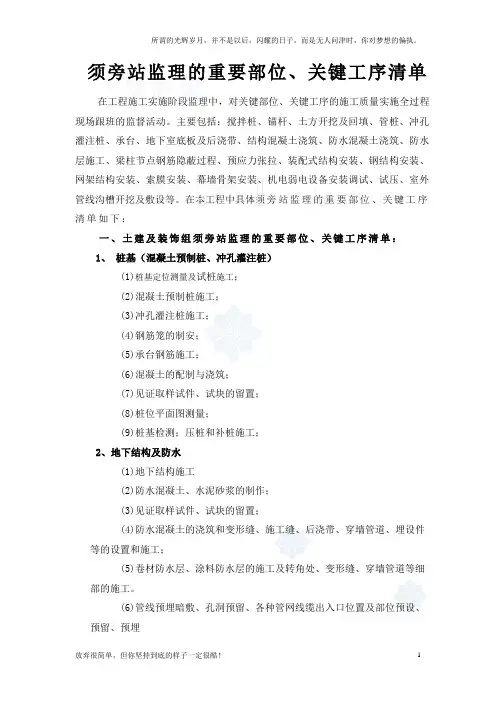

须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。主要包括:搅拌桩、锚杆、土方开挖及回填、管桩、冲孔灌注桩、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。在本工程中具体须旁站监理的重要部位、关键工序清单如下: 一、土建及装饰组须旁站监理的重要部位、关键工序清单: 1、桩基(混凝土预制桩、冲孔灌注桩) (1)桩基定位测量及试桩施工; (2)混凝土预制桩施工; (3)冲孔灌注桩施工; (4)钢筋笼的制安; (5)承台钢筋施工; (6)混凝土的配制与浇筑; (7)见证取样试件、试块的留置; (8)桩位平面图测量; (9)桩基检测;压桩和补桩施工; 2、地下结构及防水 (1)地下结构施工 (2)防水混凝土、水泥砂浆的制作; (3)见证取样试件、试块的留置; (4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件 等的设置和施工; (5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细 部的施工。 (6)管线预埋暗敷、孔洞预留、各种管网线缆出入口位置及部位预设、 预留、预埋

(7)防雷及接地焊接施工 3、砌体结构 (1)墙体轴线定位; (2)见证取样试件、试块的留置; (3)门窗洞口位置留置; (4)预留洞口及过梁、预埋件留置; (5)墙体开槽施工; 4、混凝土结构 (1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工; (2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑; (3)梁柱节点钢筋隐蔽过程; (4)预留洞口周围钢筋的设置及钢筋端头的处理; (5)预应力筋的施工; (6)见证取样试件、试块的留置; (7)施工缝的留置; (8)预制构件的吊装和连接; 5、钢(网架)结构 (1)钢构件的加工; (2)焊接质量; (3)高强螺栓连接质量; (4)预拼装情况; (5)钢结构、网架结构安装; 6、涂膜防水施工 (1)找平层的排水坡度施工; (2)保温层的施工; (3)防水层施工; 7、装饰装修工程 (1)装修材料有害物质检测; (2)在墙体上开槽、打洞时施工; (3)吊顶的固定和重型灯具的安装;

建筑工程关键部位、关键工序旁站监理方案-secret

建筑工程关键部位、关键工序旁站监理方案- s e c r e t -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

目录 一、工程概况: ................................................................. 错误!未定义书签。 二、旁站监理方案依据 ..................................................... 错误!未定义书签。 三、旁站监理员职责、制度 ............................................. 错误!未定义书签。 四、旁站监理范围、程序和方法。.................................. 错误!未定义书签。 五、旁站监理的主要内容 ................................................. 错误!未定义书签。 六、本工程主要旁站项目清单.......................................... 错误!未定义书签。 七、关键部位、关键工序旁站监理的质量控制要点 ...... 错误!未定义书签。 1、基坑回填施工中旁站监理的质量控制要点.......... 错误!未定义书签。 2、基础混凝土浇筑施工中旁站监理的质量控制要点错误!未定义书签。 3、每层梁、柱节点钢筋隐蔽工程旁站监理的质量控制要点错误!未定义书签 4、每层梁、柱、板混凝土浇筑施工中旁站监理的质量控制要点错误!未定义 5、防水工程施工旁站监理的质量控制要点.............. 错误!未定义书签。 6、建筑电气、给排水、消防工程旁站监理的质量控制要点:错误!未定义书 7、设备基础旁站监理控制要点: ............................. 错误!未定义书签。 8、保温施工旁站控制要点 ......................................... 错误!未定义书签。 一、工程概况:

重要工序旁站制度 (2)

张唐铁路ZTZH—1标段 重要工序旁站 编制: 审批: 批准: 单位名称:中铁电化局集团张唐工程项目部(章) 2014年11月1日

重要工序旁站制度 第一条为加强对工程重要工序施工的现场旁站,保证工程质量和施工安全,制定本制度。 第二条本制度所称重要工序旁站(以下简称旁站)是指项目管理人员在施工阶段中,对重要部位、重要工序的工程质量和施工安全实施过程现场跟班的监督活动。 第三条根据工程重要部位、重要工序的不同特点,以及对工程质量和施工安全的影响程度,分为关键工序、特殊工序(过程)和一般工序。 关键工序,指存在重要危险源,或技术极其复杂、质量要求极高的工序,如不加以严格监控,很容易发生重大安全、质量事故,如钢管柱混凝土浇筑施工、钢结构吊装等。 特殊工序(过程),指事后不易或不能经济地进行工程质量验证,或存在一般危险源的工序,如重要设备构件吊装、影响地下管线设施的作业、隐蔽工程、混凝土工程、结构构件安装、防水工程等。 一般工序,指上述规定以外的其他工序,容易进行安全旁站,其工程质量一般在过程结束后验证。 项目部根据工程特点、合同要求、资源状况等因素,识别关键工序、特殊工序(过程)和一般工序。 第四条工程开工前,项目部安全质量部门在项目经理和项目总工领导下建立旁站体系,制订旁站计划,填写重要工序旁站计划表(见附件1)。 工程项目的所有重要部位、重要工序必须全部得到监控和验收。旁站计划中要明确不同施工工序及其旁站人员。工程施工期间人员发生变化时,要及时修改旁站计划,调整旁站人员,并上报项目质量部。 第五条旁站人员根据监控项目的不同由项目部领导、各类技术人员和经过培训的企业员工组成: (一)关键工序,由项目部领导旁站; (二)特殊工序(过程),由项目部各类技术人员或经过培训的企业员工旁站; (三)一般工序,由项目部经过培训的企业员工旁站。 第六条工程项目技术负责人应对旁站人员进行书面技术交底,说明设计和规范要求、施组方案、工艺流程、安全质量及环保要求等。必要时应对旁站人员进行培训考核。 第七条施工调度人员根据项目部制定的旁站计划,应在施工前24小时通知计划

监理需旁站的重要部位工序清单

旁站工作是质量监理控制的重要手段之一1、需旁站的重要部位、工序清单 2、

2、本工程旁站监理方案 3、旁站责任人: 旁战是监理在现场进行质量控制的主要手段。旁站责任人由监理工程师安排的监理员承担,监理员基本上每天都应做一张或多张的旁站记录。 4、旁站的内容 4.1 涉及结构安全的重点部位和隐蔽工程施工: 4.1.1 砼管桩:定位、接桩、桩顶标高、静载试验。 4.1.2 基槽开挖:基坑围护、土层验槽、垫层标高、凿桩头、锚筋焊接。 4.1.3 基础砼浇捣:配合比、塌落度、浇捣顺序、振捣情况。

4.1.4 主体结构钢筋工程:各类焊接和机械连接、钢筋绑扎、直径间距、尺寸、锚固、搭接。 4.1.5 结构模板:是否按施组方案施工,模板强度、稳定、排架安全、模板尺寸、埋件、留孔、位置、垂直度、缝隙。 4.1.6 砼浇捣:配比、塌落度、浇捣顺序、钢筋保护层、楼板厚度、施工冷缝处理、拆模后砼缺陷修补、轴线偏移、截面尺寸、平整度、垂直度、砼试块、标养室检查。 4.1.7 砌筑工程:砂浆配碧、试块、砌筑砂浆饱满度、拉结筋、过梁、圈梁、构造柱、预留孔洞及埋件做法。 4.2 影响使用功能的关键部位: 4.2.1 防水、保温: 屋面:落水度、排气孔、天沟泛水、排水坡度、刚性防水密实度、填嵌、保温层厚度、含水率、坡度。 厕浴间:防水隔离层、墙底反梁。 墙面水泥砂浆防潮层设置、地下室外墙防水涂料、卷材铺贴。 4.2.2 门窗:门窗制作、门窗安装隐检、滴水线、发泡剂施打、硅胶、窗台泛水。 4.2.3 墙面:外墙面刮糙、外墙脚手孔封堵、穿墙螺栓截断和封堵、穿墙套管预埋、电管预埋、砖墙上为管道开槽及修补。 4.2.4 地面装饰材料铺贴前的基层清理、铺面砖平整不空鼓。 4.2.5 管道及给水:管道的各种连接接头、管道各种支吊架、管道坡度、标高、走向、交叉安排、阀门安装、油漆、保温、冲洗、试压。

工程旁站监理方案(关键部位、关键工序)

工程旁站监理方案 旁站监理的范围与内容旁站监量是指监理人员在施工阶段的监理中,对与工程结构、使用功能有重大关系,事后难于检查、补救的关键部位、特殊过程的施工质量实施全过程现场跟班监督活动。旁站监理是工程监理的重要形式之一,也是确保工程质量的重要手段。《建筑工程质量管理条例》第五章第38 条规定:“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。”《建设工程监理规范》第 5.4.8 要求:“总监理工程师应安排监理人员对施工过程进行巡视和检查。对隐蔽工程的隐蔽过程、下道工序施工完成后难于检查的重点部位,专业监理工程师应安排监理员进行旁站。”旁站监理是施工过程中监理人员对施工作业连续监控的监理活动,是监理工作经常采用的一种主要的现场检查形式。在施工过程中,监理人员应加强对现场的巡视、旁站监督和检查,及时发现违章操作和不按设计要求、不按图纸或规范、规程施工的行为,消除质量隐患。在旁站监理的过程中,监理人员要严格履行职责,按作业程序及时跟班到位进行监督检查,做好旁站记录,对达不到质量要求的工程不予签字。我工程监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。旁站监理的关键部位、关键工序有:土方回填、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理、后浇带、节能保温工程。(根据工程工程 具体情况增加删减)旁站监理的内容有:施工准备情况、施工自然

条件的符合性、施工操作过程、施工原材料检验、现场原材料实验、突 发事件的应急处理、施工记录检查、旁站监理记录等。 旁站监理依据 工程建设有关标准、规范、规程。1、 2、设计图纸和设计变更等。 3、经批准的施工组织设计。 4 、经批准的旁站监理方案和监理细则。二、旁站监理程序在本工程的旁站监理过程中,我工程监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量 制定旁站监理方案T监理工程师检查施工记录T下道工序施工T审 批承建商作业计划T承建商在旁站部位施工前24小时通知监理安 排旁站人员-检查施工准备情况-旁站监理施工全过程-纠正施工 中的偏差,有危及工程质量情况的,向总监报告T平行实验T填写 旁站监理记录-承建商质检员、监理签字三、旁站监理人员的职责 1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机 械、建筑材料准备情况; 2、在现场跟班监督关键部位、关键工序的施工方案以及工程建设强制性标准执行情况; 3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验; 4、做好旁站监理记录和监理日志,保存旁站监理原始资料;

旁站监理知识大全

旁站监理知识大全 一、哪些项目应当实行旁站监理? 建筑工程需要进行旁站监理的关键部位,关键工序具体内容如下 1.基础工程方面包括:土方工程,混凝土灌注桩浇注,地下连续墙,土钉墙,后浇带及其他结构混凝土,防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装。 2.主体结构工程方面包括:梁柱节点钢筋隐蔽工程,混凝土浇注,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。 3.其它方面包括:外墙外保温施工,脚手架安拆,大型机械设备安拆。 二、旁站监理人员的主要工作有哪些? 1.旁站监理人员应对旁站监理的部位,工序现场跟班监督,及时处理旁站中发现的问题,并如实,准确地做好旁站监理记录,保存好旁站监理的原始资料。 2.检查施工现场施工条件是否满足要求,质检人员,安检人员到岗情况以及特殊工种人员持证上岗情况。 3.核查现场建筑材料,构配件,设备和预拌混凝土等的质量证明文件。 4.监督施工单位执行施工方案以及工程建设强制性标准的情况,检查现场施工过程及操作方法是否符合施工方案的要求。 5.实施旁站监理并和施工单位现场质检人员共同在旁站监理记录上签字,未签字的,不得进行下一道工序施工。 三、旁站监理人员有什么权限? 发现施工单位有违反建设工程强制性标准或施工方案行为的,有权要求施工单位立即整改,发现其施工活动已经或可能危及工程安全,质量的,应当向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。 四、混凝土结构工程的旁站监理应做哪些工作? 1.检查施工准备情况 1)核对预拌混凝土供应单位的名称。 2)明确对所浇筑混凝土的技术要求,主要包括;强度等级,抗渗等级,塌落度,初凝时间,终凝时间,混凝土浇筑量等。 3)检查施工通道是否畅通,通道及泵车等输送设备的地基是否平整,照明是否充足。 4)检查振捣设备型号,数量配备是否满足工程需要。 5)检查质检员,施工员,试验员等现场管理人员是否到岗,并核对人员。 6)检查钢筋及预埋管线等隐蔽工程各方签字是否齐全。 7)检查《混凝土浇筑申请书》是否报送项目监理部。 8)检查是否已进行施工方案交底。 2.对施工过程进行监理

关键部位主要工序旁站制度

关键部位、主要工序旁站制度 一、编制目的 为了进一步加强我项目对工程质量管理工作,更好的控制工程质量,保证工程质量总体水平,使该工程施工质量更加程序化、规范化,确保工程施工质量目标和项目经理部各项目标实现。依据公司【工程项目精细化管理手册】及项目部质量管理办法、质量内控体系、质量管理目标,结合本工程特点特编制本工程旁站监控制度。 二、编制依据 1.中铁三局集团有限公司《工程项目精细化管理手册》,《项目质量管理制度》。 2.企业标准化手册 3.国家现行法规、标准、规范、建筑工程施工质量检测与验收手册、施工手册、工程标准。 三、适用范围 本制度仅针对国道303线别锡项目。 四、重要工序旁站制度要求 结合工程特点加强对土方回填、砼灌注桩浇灌、梁柱节点钢筋隐蔽过程砼浇筑、施工缝处理、结构吊装、新技术、新工艺、新材料、新设备试验过程。重要工序施工现场旁站,从而保证工程的质量。 1.工程开工前,项目安质部部长在项目经理和项目总工领导下建立旁站体系。制定旁站计划,填写重要工序旁站计划表,工程项目的

所有重要部位,重要工序必须全部得到过程监控,实施旁站,旁站计划中应明确不同施工工序及其旁站人员。工程施工期间人员发生变化时要及时修改旁站计划,调整旁站人员。 2.旁站人员依据监控项目的不同由项目领导专职质检员和栋号长组成。 (1)关键工序:由项目领导、专职质检员旁站。 (2)特殊工序:由专职质检员和工区长旁站。 (3)一般工序:由专职质检员和工区长旁站。 3.旁站人员的主要职责 (1)检查施工操作人员的技术水平、操作条件是否满足施工工序要求,施工质量是否达到相关要求,劳动力、施工机械、材料准备情况。 (2)检查关键部位,关键工序的施工方案,质量标准、技术、规范、设计文件及施工组织设计执行情况。 (3)检查进场材料,构配件和设备的出厂合格证及检验报告。注意天气的变化或施工现场周边是否给工程质量带来不利影响,做好重要工序旁站记录。 (4)及时发现和处理旁站监控过程中出现的质量问题,发现劳务队有违反工程建设强制标准行为的,有权责令劳务队伍立即整改。发现其施工活动已经或可能危及工程质量的及时向项目部汇报,有项目部总工下达局部暂停施工指令或采取其他应急措施。 4.项目安质部应对旁站情况进行检查,定期评价、旁站保证运行

相关主题
文本预览
相关文档 最新文档
