泸州职业技术学院

建筑工程系

××××房建工程砂石换填地基

专业

班级

姓名

指导教师

二〇一二年三月十九日

目录

第一章编制依据 (1)

第二章工程概况 (1)

第三章软土地层开挖施工方法 (1)

3.1软土基坑人工边坡形式 (1)

3.2换填地层和深度的确定 (1)

3.3软土基坑几何尺寸的确定 (2)

3.3.1 换填砂石层的厚度 (2)

3.3.2 换填砂石层底的宽、长度 (2)

3.3.3 软土基坑底的几何尺寸 (2)

3.3.4 软土基坑上口几何尺寸 (2)

3.4软土基坑的土方开挖量计算 (3)

3.5开挖方法及开挖施工机具 (3)

3.6基坑放线 (3)

3.7基坑验槽 (3)

第四章砂石土料的开挖施工方法 (3)

4.1砂石土料需要量 (4)

4.2挖掘机具 (4)

第五章换土层回填施工方法 (5)

5.1压实方法及压实机械 (5)

5.2压实施工 (5)

第六章施工安全 (5)

第七章施工进度 (6)

第八章准备工作 (6)

第九章质量要求与控制 (7)

第十章环境保护措施 (8)

××××房建工程砂石换填地基施工方案

第一章编制依据

《混凝土结构工程施工质量验收规范》(GB 50204-2002)

地质勘察报告

《建筑地基基础工程施工质量验收规范》(GB50202-2002)

《混凝土泵送施工技术规程》JGJ/T 10-95

《建筑地基处理技术规范》(JGJ79-2002)

《国家建设标准设计图集》(03G101-1)

《建筑机械使用安全技术规程》(JGJ33-2001)

第二章工程概况

第三章软土地层开挖施工方法

3.1 软土基坑人工边坡形式

因该被开挖地层为杂填土和粉土,主要是杂填土,因此采取放坡开挖,不作支护。

3.2 换填地层和深度的确定

本工程的建筑物高度不等,建筑荷载大小不同,建筑荷载传至基底的压力约1500Kpa-3000Kpa,按最大荷载设计。

根据地层承载力情况和地层自身的性质情况,拟将杂填土换出,即将其开挖后,回填砂石土层,并碾压密实,形成人工地基。同时考

虑与之相接触的下层粉土情况,因此软土换出的开挖深度暂定4.50m。

3.3 软土基坑几何尺寸的确定

3.3.1 换填砂石层的厚度

按换填砂石地层的相关经验,其厚度不超过3.00m,本工程因基底压力较大,因此换填砂石地层厚度取3.00m。

3.3.2 换填砂石层底的宽、长度

根据给定的资料,筏板基础大体为矩形,考虑荷载传递,其长度99.00m,宽度28.00m。

按b/z=3.00/28.00=0.107<0.25,且本工程的杂填土主要由碎石、瓦砾和少量腐植物质组成,因此查相关资料,该地层的应力扩散角取Θ=20°。

据此计算换填砂石层底的宽B=28+3×tan20°=30.00m,长度L=99+3×tan20°=101.00m。

3.3.3 软土基坑底的几何尺寸

软土基坑底的宽度B1=30+2=32m,长度L1=101+2=103m。

3.3.4 软土基坑上口几何尺寸

被开挖的软土层主要是杂填土,且在坑内作业,查相关资料,其坡度系数应为0.33。因此,软土基坑上口宽度B2=B1+0.33×H=32.00+0.33×4.50×2=35.00m,上口长度L2=L1+0.33×H=103.00+0.33×4.50×2=106.00m。

3.4 软土基坑的土方开挖量计算

软土基坑为矩形台体,其土方开挖量V=H×(B1×L1+B0×L0×4+B2×L2)÷6=4.50×(32×103+33.5×104.5×4+35×106)÷6=15500m3。

3.5 开挖方法及开挖施工机具

为了保证施工进度,减轻劳动强度,拟采用机械开挖方法,采用一班工作制。

根据当地的开挖机械情况和本公司的习惯,采用反铲挖掘机,WY-600,2台。

采用自卸汽车运输,载重10吨。根据施工场地情况,弃土场距离施工场地约2.00公里,按挖汽配合计算,一台挖掘机配置4台汽车,因此需要8辆汽车。

弃土需要平整和压实,因此需要一台推土机,T-30。

3.6 基坑放线

3.7 基坑验槽

第四章砂石土料的开挖施工方法

根据甲方提供的地勘资料,在拟建场地10公里内,有一砂石场,级配较好,可以满足地基处理的要求。因此,只考虑开挖与运输。

4.1 砂石土料需要量

1.砂石换填地层基坑底的几何尺寸

基坑底的宽度B1=30+2=32m,长度L1=101+2=103m。

2. 砂石换填地层上口几何尺寸

砂石换填地层上口宽度B2=B1+0.33×H′=32.00+0.33×3.00×2=34.00m,上口长度L2=L1+0.33×H′=103.00+0.33×3.00×2=105.00m。

换填压实后地层体积V=H′×(B1×L1+B0×L0×4+B2×L2)÷6=3.00×(32×103+33×104×4+34×105)÷6=10300.00m3。

3.松散砂石土料方量

查表取得本工程采用的松散砂石的可松散系数Ks=1.28,Ks′=1.05,根据可松性系数的公式,松散状态的砂石土料方量=Ks×Ks′×V3=1.28×1.05×10300=13900m3。

4.2 挖掘机具

1.开挖时间。在软土基坑开挖后进行。

2.挖掘机。采用反铲挖掘机,WY-600,2台。

3.运输机械。自卸汽车运输,载重10吨。一台挖掘机配置8台汽车,因此需要16辆汽车。

第五章换土层回填施工方法

5.1 压实方法及压实机械

由于换填土料为砂石,因此采用振动平碾方法较好。选用振动平碾机,型号徐工8-22吨,1台。

5.2 压实施工

1.粉土层面压实

先对粉土层面压实,回转套压式开行方式,每轮回套压为碾轮长度的三分之一,注意转角处的碾压,不能漏压。压实遍数不少于3遍,同时根据粉土层含水量情况,对其调节,洒水或晾晒。

2.换填砂石层的压实

分层碾压,边铺边压,前进后退式开行方式,每趟套压为碾轮长度的三分之一,注意后退处的碾压,不能漏压。铺土厚度暂定500mm,人工摊铺,压实遍数不少于4遍。

第六章施工安全

1、严禁穿木屐、拖鞋、高跟鞋及不戴安全帽进入施工现场作业。

2、严禁一切人员在提升架、吊篮及提升架井口和吊物下操作、站立、行走。

3、严禁非专业人员私自开动任何施工机械及驳接、拆除电线、电器。

4、严禁在操作现场玩耍、吵闹和从高处抛郑材料、工具、砖石、沙泥及一切物体。

5、严禁土方工程不加支撑深基坑开挖施工。

6、严禁在没栏杆或其他安全措施的高处作业和在单行墙面上行走。

7、严禁在未设安全措施的同一部位同时上下交叉作业。

8、严禁携带小孩进入施工现场作业。

9、严禁在高压电源危险区域进行冒险作业及不穿绝缘水鞋进行机动水磨石操作。

10、严禁危险品、易燃品、木工棚的现场仓库吸烟、生火。

第七章施工进度

第八章准备工作

1、施工单位要参与初步设计、技术设计方案的讨论,并据此组织编织施工组织设计

2、施工单位要和建设、设计单位签订合同和有关协议,在确定

建设工期和经济效益的前提下,明确分工协作的责任和权限

3、调整部署施工力量。根据工程任务特点,调整施工组织机构

4、确定建筑材料、成品、半成品的资源和运输方式,要尽量减少中间装卸环节,充分利用当地已有生产能力和运输力量

5、接通水源、电源、场内外交通道路、排水渠道。修建现场供水、排水、供电、供热干线、主要道路

6、进行建设区域的工程测量、放线定位,设置永久性的经纬坐标和水平基桩,补做必须的现场水文、地质勘定工作、清除现场施工障碍和平整场地。土方工程要全面规划,挖填平衡,采用机械化一次性场地平整,尽可能减少重复倒运量

工料机的计划。

第九章质量要求与控制

1、施工前应检查砂、石等原材料质量及砂、石拌合均匀程度

2、施工过程中必须检查分层厚度,分段施工时搭接部分的压实情况、加水量、压实遍数、压实系数

3、砂垫层每层夯实(振)后,用环刀取样试验或贯入仪测试时,取样点应位于每层厚度的2/3深度处,密实度应达到设计要求或中密标准,及孔隙比不应小于0.65,干密度不小于1.55~1.60t/m3。测定方法采用容积不小于200cm3的环刀取样,如为砂砾石垫层,则在其中设纯砂检查点,在同样条件下,用环刀取样检验。通过环刀取样,检

查夯实后每层的平均压实系数符合设计要求后才能铺上一层

4、贯入度测定方法应先将垫层表面的砂刮去3cm左右,并用贯入仪、钢筋或钢叉等译贯入度大小检查砂垫层的质量。钢筋贯入是用直径20cm、长1250mm的平头钢筋,距离砂面700mm自由落下,检查点距离不得大于4m,插入深度以不大于通过试验所确定的贯入度数值为合格。用水撼法使用的钢叉,距离砂层面500mm自由落下,插入深度不大于根据该砂的控制干密度测定的深度为合格。每层测定完毕应绘制成图,把每个检验点的贯入数据记于图上

5、施工结束后,应检查砂及砂石地基的承载力

第十章环境保护措施

10.1施工机械使用时的环保措施

1.使用推土机、装载机、挖掘机、平地机、压路机、打夯机等施工机械时,应注意其粉尘、尾气的排放,以免污染大气。

2. 应注意机械油箱是否是否有跑、冒、滴、漏油现象,以免流入土壤,造成土壤污染。

3. 机械噪音量应控制在范围之内,以免对社区造成噪音污染。

4. 机械用油应节约使用,节约能源。

5. 机械冲洗时应节约用水,节约水资源。

6. 带油机械冲洗水应合理排放,以免污染市政管道。

7. 带油棉纱、手套应做处理后弃置垃圾堆,以免污染土壤

10.2土方运输、渣土堆放、消纳时的环保措施

1. 渣土应分类,有利于垃圾处置,渣土沉坑深层填埋,以节约土地资源。

2. 渣土中有用固体废弃物应回收利用,以节约资源,减少污染。

3. 有害渣土应处理排放,以免污染土壤及社区。

4. 清运渣土应注意粉尘排放问题,以免污染大气。

5. 土方运输车在从土源出场时将松土拍实、整形,并加以覆盖;现场存土点用绿色密目网覆盖。

土方外运时应注意避免遗撒及粉尘污染路面及大气。施工道路每天安排洒水车进行洒水降尘。注意运输土料、渣土过程中的遗撒问题,避免影响污染市容。

10.3施工机械作业时的环保措施

1.为避免重型机械对周围居民的影响,防止周边建筑物被震裂,在采用较大几吨位压实机械静压的同时,在路基与居民区及建筑物间挖防震沟。

2. 依据《工业企业噪声卫生标准》,工作人员应轮流操作筑路机械,减少接触高噪声的时间,或穿插安排高噪声和低噪声的工作。对距噪声源较近的施工人员,除采取戴防护耳塞或头盔等劳保措施外,还应适当缩短其劳动时间。

3.为保证施工现场居民的夜间休息,对距居民区150米以内的施工现场,夜间22:00~6:00时间停止施工。

10.4 施工现场环保措施

1、施工垃圾随时清运,严禁随意凌空抛撒垃圾,并每天洒水降尘。

2、水泥和其它易飞扬细颗粒散体材料,要库内存放或有覆盖物封闭,运输要防止遗撒、飞扬,卸运应有降尘措施。

3、施工道路面每天一次清扫,三次洒水,路面要结合设计中的永久道路布置硬化施工道路,并设有洗车处。清扫生产垃圾要有效防止二次扬尘。洒水、洗车用水适度,不得造成浪费。

4、各种运输车辆的尾气排放需达到国家有关标准,超标车禁止上路行驶。

5、充分利用空地搞好绿化工作,美化环境。

10.5混凝土工程

商品混凝土的运输过程中,运输车会发出很大的噪声,排放尾气等。这要求运送车辆在车况良好的情况下使用。车辆必须保修得当,在车辆上料过程中,洒在车身上的各种骨料必须清理干净,以免遗撒在运输道路上。运输车应集中冲洗,且用水适当,不得随意清洗排放,浪费水资源。

混凝土施工:确保混凝土泵送设备的良好工作状态。泵送时间停顿过长,易造成泵管堵塞,从而造成冲洗泵管和敲打泵管,造成浪费水资源和产生噪声。振捣时采用无声振捣棒,尽量避免振击模板,以减少噪声。泵送设备要经常维修,避免漏油及排放废气过多而污染土地及大气。

混凝土养护:对混凝土进行养护时,必须集中使用。保证水的充分利用,对苫布和塑料薄膜要保护好,以备回收利用。草帘和其它东西经多次利用后统一收集废弃。冬季施工时不能用明火养护,蒸汽养护时要封闭,避免热能散失。

十一、计算书

级配砂石回填施工方案[1]

级配砂石回填施工方案 施工准备 1、技术准备 1)施工前进行回填分项工程的技术交底工作。 2)做好标高的抄测和厚度标定工作。 3)施工前做好隐蔽工程验收工作,同时做好分项工程的验收评定工作等。 4)HQ达到强度要求且检验合格。 2、材料准备 1)人工级配砂石:采用质地坚硬的中砂、粗砂、碎(卵)石等。 5)、砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过5%,含泥量小于5%。 6)、碎石或卵石最大粒径不得大于20mm,石子中有机质含量不超过5%,含泥量小于5%。 3、主要机具 本工程使用的主要机具有:打夯机、平板振动器、手推车、铁锹、铁耙、人工夯、环刀、水准仪、塔尺、钢尺、量斗、筛子、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。 施工要点 1、作业条件 1)、设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在环墙弹上水平标高线或钉上水平标高木橛。 2)、检查环墙周围基坑的边坡是否稳定,并清除基底上的浮土和积水。 2、施工工艺流程 施工工艺流程为:检验砂石质量→铺筑砂石→洒水→夯实→找平验收。 1)、本工程砂石垫层采用机械拌和、机械铲运、机械压实、人工配合的施工方法施工。 2)、砂石级配搅拌和运输回填: (1)根据设计相关规范的要求,选定材料进场后,在施工场地内平整、宽阔位置,将砂子和石子进行分类堆放。 (2)根据设计的砂石级配要求(砂:石子体积比为4:6),提前进行拌合堆放。砂石搅拌时,用搅拌机将现场的砂、石按比例掺在一起,将拌合均匀的砂石料,单独堆放至另外场地,不得与未级配搅拌的砂、石放在一起,以方便回填使用。 (3)对搅拌好的级配砂石进行技术鉴定,其质量和配比均应达到设计要求或规范的规定。

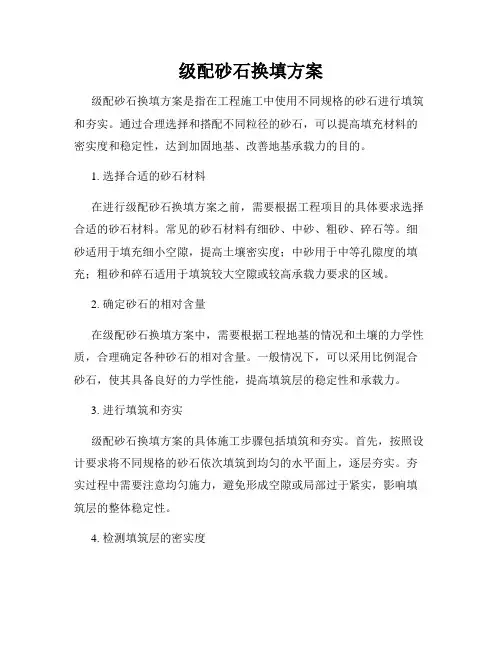

级配砂石换填方案

一、编制依据 1、《建筑地基处理技术规范》 2、〈〈建筑地基基础工程施工质量验收规范〉〉 二、工程概况 本工程位于**************************,本工程为*******************,其中*****************楼为两层网点房上部居民住房,其余楼座为居民住房。 本项目为施工总承包项目,总建筑面积约**********,建筑高度为*******米,底层储藏室层高为**米,标准层高为**米,结构均为砖混结构形式,基础的形式为条形基础,局部设计筏板。 *****楼为底层框架上部砖混结构,其基底超深位置采用级配砂石换填。 三、施工方案: 1、施工机械配置: ZL50装载机2部自卸汽车10辆 YZ-18JC振动压路机2台220挖掘机2台 18-21T光轮压路机2台 2. 材料及主要机具: 2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。 2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石

或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。 2.1.3 主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。 2.2 作业条件: 2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。 2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。 2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。 2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 3.1 工艺流程: 检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收 3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。 3.3 分层铺筑砂石

天然级配砂石换填施工方案

衢化片区安全隐患综合整治建设项目“厂中村”搬迁安置工程(西片区一期)基础代建工程(46省道排渠边16栋) 176#楼天然级配砂石换填施工方案 建设单位:浙江汇盛投资集团有限公司 监理单位:浙江南方工程建设监理有限公司 施工单位:浙江金旭环境建设有限公司 编制:郑燕丽 审核: 浙江金旭环境建设有限公司 二零一六年三月二十八日 天然级配砂石换填施工方案

一、工程概况: 衢化片区安全隐患综合整治建设项目“厂中村”搬迁安置工程(西片区一期)基础代建工程(46省道排渠边16栋)176#楼,位于衢州市柯城区46省道排渠边王千秋村,基础独立承台基础,基础上部为一层架空过水层、三层普通农民住宅、一层斜屋面阁楼层,房屋檐口高度10m。本工程±0.000为m,基础底标高设计为m,其基底相对设计标高为- m。 二、编制依据: 1、根据甲方提供的地勘报告、图纸、施工现场平面布置图。 2、地基与基础工程工质量验收规范GB 50202—2002 3、建筑工程施工质量验收统一标准GB 50300—2001 4、建筑机械使用安全技术规程JGJ 33—2012 5、建筑工程施工安全技术操作规程 三、地质、设计及现场简介: 1、地质情况: 根据江西省勘察设计研究院提供的本工程的地质勘察报告,基础持力层应为第2层粘质粉土层。地基承载力特征值为Kpa。 2、开挖情况: 本工程基础设计开挖深度为- m,在基础开挖过程中,当挖到设计标高后,发现了淤泥土(原排渠多年沉积形成),由于土质较差,暂停开挖。 3、开挖方案确定: 经建设单位、监理单位、勘察单位、设计单位及施工单位共同对现场情况勘察,并最终做出如下施工方案:176#楼基底标高不变,以发现的淤泥最低标高点为最低点,将此范围内的全部地基土挖除,之后用天然级配砂石回填,并达到设计要求。 4、回填具体要求如下: (1)天然级配砂石回填夯实至设计标高。处理后地基承载力特征值为Kpa。 (2)换填时应分层碾压,每层厚度不大于300mm。 (3)换填的天然级配砂石宽度不少于基础边沿1000mm。 (4)换填后应按规范要求进行静载试验,要求天然级配砂石垫层承载力特征值不小于Kpa。 四、施工准备 1、技术准备

砂石回填施工方案

砂石回填施工方案 工程概况: 现场底标高566.890,筏板垫层底标高569.790。沙石回填高度2900㎜ 编制依据: 1. 2. 施工部署: 1. 材料选择及质量要求: 级配砂石:采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm 。 质量要求:分层厚度虚铺不大于300㎜,填至筏板垫层底标高569.790,共分10层,每层厚度290㎜。压实系数不小于0.94。 2. 施工准备: 机具准备: (1)装运土方机械有:自卸汽车、装载机、挖掘机。 (2)辗压机械有:振动辗 (3)一般工具有:蛙式打夯机、手推车、铁锹(平头及尖头两种)、2m 钢卷尺、20#铅丝、胶皮管等。 作业条件 回填前,应对填方基底和已完工程进行检查和中间验收,合格后要作好记录及验收手续。施工前,做好水平高程标志的布置。每10m 标记标准高程点。 3. 施工方法 1.工艺流程: 2.. 3. 分层铺筑砂石 3.130cm ,分层厚度用样桩控制。选用10t 的压路机碾压。 3.2 砂和砂石地基底面铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭搓处应注意压(夯)实。施工应按先深后浅的顺序进行。

3.3分段施工时,接搓处应做成斜坡,每层接岔处的水平距离应错开1.0m,并应充分压(夯)实。 3.4 铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。 3.5 洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~12%。 3.6碾压;碾压的遍数采用压路机往复碾压,一般碾压不少于4 遍,其轮距搭接不小于50cm.边缘和转角处应用人工或蛙式打夯机补夯密实。 3.7找平和验收: 3.7.1 施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3的环刀取样,测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯人度进行检查,小于试验所确定的贯入度为合格。每层取点10个 3.6.2 最后一层压(夯)完成后,表面应拉线找平,符合设计规定的标高。 4.质量要求: 厚度及压实遍数要求: 填土每层的铺土厚度和压实遍数 回填土必须按规定分层夯压密实。取样测定压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差,不应大于0.08g/m3,且不应集中。环刀法取样的方法及数量应符合规定。 允许偏差项目 回填土工程允许偏差

砂石换填地基施工方案

泸州职业技术学院 建筑工程系 ××××房建工程砂石换填地基 施 工 方 案 专业 班级 姓名 指导教师 二〇一二年三月十九日

目录 第一章编制依据 (1) 第二章工程概况 (1) 第三章软土地层开挖施工方法 (1) 3.1软土基坑人工边坡形式 (1) 3.2换填地层和深度的确定 (1) 3.3软土基坑几何尺寸的确定 (2) 3.3.1 换填砂石层的厚度 (2) 3.3.2 换填砂石层底的宽、长度 (2) 3.3.3 软土基坑底的几何尺寸 (2) 3.3.4 软土基坑上口几何尺寸 (2) 3.4软土基坑的土方开挖量计算 (3) 3.5开挖方法及开挖施工机具 (3) 3.6基坑放线 (3) 3.7基坑验槽 (3) 第四章砂石土料的开挖施工方法 (3) 4.1砂石土料需要量 (4) 4.2挖掘机具 (4) 第五章换土层回填施工方法 (5) 5.1压实方法及压实机械 (5) 5.2压实施工 (5)

第六章施工安全 (5) 第七章施工进度 (6) 第八章准备工作 (6) 第九章质量要求与控制 (7) 第十章环境保护措施 (8)

××××房建工程砂石换填地基施工方案 第一章编制依据 《混凝土结构工程施工质量验收规范》(GB 50204-2002) 地质勘察报告 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《混凝土泵送施工技术规程》JGJ/T 10-95 《建筑地基处理技术规范》(JGJ79-2002) 《国家建设标准设计图集》(03G101-1) 《建筑机械使用安全技术规程》(JGJ33-2001) 第二章工程概况 第三章软土地层开挖施工方法 3.1 软土基坑人工边坡形式 因该被开挖地层为杂填土和粉土,主要是杂填土,因此采取放坡开挖,不作支护。 3.2 换填地层和深度的确定 本工程的建筑物高度不等,建筑荷载大小不同,建筑荷载传至基底的压力约1500Kpa-3000Kpa,按最大荷载设计。 根据地层承载力情况和地层自身的性质情况,拟将杂填土换出,即将其开挖后,回填砂石土层,并碾压密实,形成人工地基。同时考

砂石换填基础施工方案

砂石换填地基施工方案

目录 -一. 工程概况 (2) 二. 施工依据 (2) 三. 施工工艺 (2) 四. 施工测量 (2) 五. 土层回填施工方法 (6) 六. 施工安全技术措施 (7) 七. 环境保护措施 (8) 八. ............................................................ 技术措施.. (8) .工程概况 杂填土成分较复杂,有碎石、瓦砾和少量腐植物质,且较疏松和不均 匀。建筑物高低错落,分三部分,中心楼共16层,左面裙楼10 层,右面裙楼7层建,筑荷载传至基底的压力约1500Kpan 3000Kpa。采用砂石换填法处理地基并选用筏板基础。 根据建设单位提供的地勘资料,在拟建场地10公里内,有一砂 石场,级配较好,可以满足地基处理的要求。

表1地基中地层情况及力学指标 .施工依据 1、根据甲方提供的地质勘探报告,施工现场平面布置图。 2、国家颁布的施工规范及验收标准,安全规范及安全操作工程 三. 施工工艺 防线-开挖设计软土层-验槽-基地压实-回填土分层压实-验收 四. 施工测量 开挖基坑前应根据现场控制点,定出单体轴线控制点,作为轴线 控制和放样的依据。用经纬仪测出各控制线及轴线,用钢卷尺丈量垫层和基础的位置以及开挖的宽度和长度,为了便于轴线和各个边长度的复核,在基坑四周定木桩控制轴线位置,书面报请监理复核,认定签字后开始开挖,将各轴线及控制标咼引至基坑周围,并用红油漆做 上标记,便于桩标高及中心的控制。 第一章软土底层开挖施工方案 4.1软土基坑开挖放坡形式的确定 由于软土地基基坑深度为4.5m,则需要考虑开外放坡,所以采用斜

砂石回填施工方案.doc

砂石地基工程施工方案 一、施工准备: 1、材料及主要机具: ○1人工及河砂:宜采用质地坚硬的中砂、粗砂。 ○2河砂材料,不得含有草根、树叶、塑料袋等有机杂物及 垃圾,含泥量不宜超过3%。 ○3主要机具:一般应备有木夯、蛙式或柴油打夯机、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。 2、作业条件: ○1设置控制铺筑厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。 ○2铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、等。应在未做地基前处理完毕并办理隐检手续。 ○3检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 二、操作工艺: 1、工艺流程: 检验砂质量分层铺筑砂洒水夯实或碾压找平验收 2、对级配砂进行技术签定,其质量均应达到设计要求或规范的规定。

3、分层铺筑砂 ○1铺筑砂分二层进行,每层厚度应做试孔,使压实厚度符合设计200㎜的厚度要求。 ○2铺筑的砂应均匀。如发现砂窝或成堆现象,应将该处砂子挖出,分别重新回填砂子。 ○3洒水:铺筑的砂应在级配砂石夯实碾压前,根据砂干湿程度和气候条件,适当地洒水以保持砂的最佳含水量,一般为8%—12%。 ○4夯实或碾压;夯实或碾压的遍数,由现场实验确定。用木夯或蛙式打夯机时,应保持落距为400~500㎜,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。边缘和转角处应用人工或蛙式打夯机补夯密实。 4、找平和验收: ○1施工时应分层找平,夯压密实,并应设置纯砂检查点,用200㎝3的环刀取样,测定干砂的质量密度。检验数量每100平方米至少应有一点。 ○2压(夯)完成后,表面应拉线找平,要符合设计规定的标高。 三、质量标准 1、保证项目: ○1基底土质必须符合设计要求。 ○2纯砂检查点的干质量密度,必须符合设计要求。 2、基本项目:

换填方案-基础连砂石整体换填施工方案

一、概况: (一)编制依据: 一、绵阳博源建筑设计有限公司提供的本工程换填设计图纸及说明。 二、现场踏勘情况。 三、我公司的技术、机械设备装备情况及管理制度。 四、国家现行施工验收规范,标准及省市有关文件规定。 (二)工程概况: 本工程位于安县高川镇,结构为框架结构,基础开挖方式为大开挖方式。开挖后经地勘单位现场勘察,基底持力层无法满足设计图纸要求,后经相关单位确认,基底持力层改为连砂石换填层。换填深度为2.2 米(最薄处)。 换填时车辆可直接进入施工现场基坑旁,施工时应做到提前备料。 施工场地为原高川居民区。为此施工区域要作硬化处理才可直接作为施工道路及材料堆放场地,施工用电、施工用水现已由建设单位引入施工现场,能满足施工需要。 二、材料选择: 本工程换填料按设计图纸要求,所有换填料均外购级配 良好的连砂石进行换填。 三、施工要求: 先用挖掘机挖除需要换填的软弱土方,若基槽以下超过换填厚度以

下若仍存在杂填土层,应采用振动压路机压实,若为耕植土或淤泥应先将耕植土或淤泥挖出,再连砂石进行回填。基坑采用振动压路机压实,基槽底密实度要求大于94%,处理后地基经有证机关检测其地基承载力准值必须大于等于180Mpa ,换填应采用分层压实,每层松铺厚度应不大于30cm 。 换填时,自卸汽车从取料场将换填料运至基坑旁,按一定间距卸连砂石于基坑。推土机按要求的厚度平整换填料将连砂石堆摊铺,辅于人工配合。测量控制铺土厚度。然后对换填的土方进行含水量检查,根据土质的干湿度适当作洒水,雨后换填新料时则减薄换填料厚度,同时清除表面浮土。 连砂石运输采用10T 自卸汽车,平土采用50 型推土机平土,碾压用15T 振动压路机。 换填分以下三种情况: (1)填料 采用水平分层换填法施工,即按照横断面全宽从最 低处逐层向上水平换填 推土机采用穿梭法进行作业。作业时,推土机铲满

砂石基础换填方案

小海路1#安置房基础砂石回填方案 一、工程概况 。。。。。。。。 开挖面积为3669.85㎡,总的回填方量约为8807.64m3。 二、设计要求 1、应按地质勘查报告应挖至粉质粘土层,并请相关单位进行验收;验 收过后才能进行回填。 2、基础超深部分应以级配碎石作换填材料回填至标高1467.600m。 3、回填的平均厚度为2.4m,每隔0.3m分层碾压密实,并分层做质量检测;质量检测应由具有相应资质单位负责。 4、换填材料应采用砂石:砂为40%,碎石为60%(砂为青石中粗砂, 石子的最大粒径不大于50mm),级配砂石应分层回填压实,每铺 一层400m-500mm厚砂石垫层后用16吨以上振动式压路机压实, 压实系数不小于0.97,承载力fak不应小于200KPa,压缩模量 E0不应小于15MPa。 5、砂石铺摊到地基外的尺寸为伸出独立基承台边沿1.6m外。由于 回填较深,应设置挡墙,挡墙的定位及做法详见挡墙定位图。6、施工单位应做好相应的施工组织设计,确保回填后均满足以上要 求。 7、回填后的承载力与压缩模量应由检测单位确定。

三、技术要求 1)级配砂石填入基坑前,应基坑表面进行处理,清除表面的浮土和杂物,平整基坑; 2)坑底挖至粉质粘土层后,采用直径小于30cm的块石全部经过铺填,其厚度控制在50cm左右,碾压密实后方可进行级配砂石的回填; 3)级配砂石虚铺厚度为400~500mm,采用16t以上振动压路机压实,一般先用压路机静压两遍,再振动8遍,压实碾压速度拟定为40m/min,压路机碾压轮迹应重叠1/3~1/2,边缘或转角处(碾压不到位),用蛙式打夯机补振和平板振动器振平。 四、施工方法 1)砂石级配的确认 级配砂石采用设计配合比:碎石:中粗砂 = 3:2,由我公司技术负责人确定最大干容重后进行换填,级配砂石在现场按配比采用挖机与装载机配合拌制后直接铺摊碾压。 2)级配砂石的要求: 中粗砂:选用坚硬的人工青石砂(粒径2≥d≥0.25mm),含泥量≤5%, 碎石:选用粒径粒径50≥d≥20mm,含泥量≤5%, 砂石材料进场时,要注意按比例控制车数;避免发生二次转运或造成拌合不均等现象出现。 以上材料均要求级配良好,不含植物残体、垃圾等杂质。 3)操作工艺: 验槽---砂石拌和---分层铺筑砂石料---洒水---反复碾压最少10遍---取样试验---下层砂石铺摊---找平验收---密实度检测---静载试验---验收合格

基础砂石垫层换填施工方案

基础砂石垫层换填施工 方案 Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998

亚龙年产150套煤粉燃烧装置建设项目2#3#楼 基础砂石换填施工方案 (03) 编制人: 审核人: 批准人: 南阳市住宅建筑工程有限公司 二零一六年十二月十九日 基础砂石垫层换填施工方案 1、工程概况: 根据设计图纸及设计、勘察等有关单位共同验槽后形成会议纪要,地下车库及2#楼筏板基础砼垫层下采用人工级配砂石换填,其厚度最薄处大于等于2米,局部软弱层深挖部位最厚处约4米。 2、技术要求: 砂、石垫层级配根据设计为:20~50mm 青石:中粗砂=3:7由验室根据级配做试验,提供最大干密度。 分层碾压,分层厚度200~300mm,压实系数大于等于。 垫层顶面每边超出基础底边不小于300mm。 压实后垫层的承载力特征值按180Kpa控制。 3、施工机械: 18t压路机1台,厦工50型装载机2台,10t自卸车4台。蛙式打夯机2台

4、操作方法: 预先设好料场铲车按照比例调配均匀,然后用铲车将砂石铺200~300mm厚,整个基础按由西向东先深后浅的顺序回填。先静压1~2遍,再振动压实,机械碾压速度及每层压实遍数暂定为50m/min,遍数8~10遍,纵横碾压。最后以静压一遍完成每层的碾压。 施工顺序为:砂石拌合现场取样送检符合设计要求分层回填分层碾压分层检验整体验收。 5、施工工艺方法要点: 严格控制填料级配:人工级配砂石料配比直接影响垫层质量。为此,在回填前要进行填料的抽样送检,在检验结果满足设计要求后,方能进行回填施工,回填过程中配比的抽检按每500立方米抽检一次。 铺设垫层前应验槽,将基底表面浮土、杂物清除干净,局部低于坑底的坑洼处,先人工开挖成规则的矩形。然后沙石回填,人工分层夯实。 基坑中间局部软弱层深挖处土面要挖呈阶梯状,并按先深后浅的顺序施工,搭接处应夯压密实。分层铺设时,接头应做成斜坡或阶梯形搭接,每层错开~1.0m,并并注意充分压实。 垫层应分层铺设,分层压实,坑边四周要抄上控制桩,中间厚度可以两边桩上拉线检验,确保每层施工均在监控之中。 振动碾压过程中可先按长度方向行驶,然后补压短边压不到的地方,或辅以蛙式打夯机补振。保证地基均获得规定遍数的压实功能,并保证边缘部位的压实质量。碾压时,轮迹应相互搭接1/3~1/2。

级配砂石回填施工方案

陕西宇航建设有限公司 级 配 砂 石 回 填 方 案 编制人: 审核人: 编制时间: 年月日

目录 一、工程概况 (2) 1、工程简介 (2) 2、工程的主要特点 (2) 二、施工准备 (2) 1、概况 (2) 2、作业条件 (2) 3、施工机具 (2) 三、质量要求 (2) 四、工艺流程 (2) 五、操作工艺 (2) 六、质量保证措施 (3) 1、质量目标 (3) 2、质量控制原则 (3) 3、施工管理措施 (3) 七、雨季、夜间施工措施 (3) 1、雨季施工措施 (3) 2、夜间施工措施 (3) 八、安全施工措施 (3) 九、文明施工、环境保护措施 (4)

级配砂石回填方案 一、工程概况 1、工程简介 本项目位于渭南市高新区东兴街11号。项目名称:渭南市公安局业务技术用房二一栋,框剪结构,建筑层数:地上五层;地上建筑面积约3987.5平方米。 由于本工程是渭南市重点项目,工期紧,任务重。我项目部综合施工中的各项因素且在保证工程工期及质量的前提下,针对填方区下卧层的地质,编制本土石方级配回填施工方案。本方案作为本工程施工组织设计的组成部分,具有施工组织设计的同等效应。 2、工程的主要特点 2.1砂石回填量大,工期紧,任务重。回填量约2600m3,且不得扰动基底土。 二、施工准备 1、概况 场区基坑平均回填深度为2m。 2、作业条件 2.1将场区内的土方开挖完毕,经自检合格,报相关单位验收、地基验槽,同意进行下道工序施工后,方可进行砂石的回填。 2.2 级配材料准备:按照实验室出具的体积配合比进行回填。 2.3施工前沿区域边每隔10m设置控制标高的木桩,木桩上弹上分层厚度标高控制线,并拉线,以控制回填料的铺筑厚度(每层30cm 厚)。 2.4回填料报相关单位现场检测,测定砂石的含水率、含泥量、最大粒径、有机质含量等指标,合格后再进行级配、回填。 3、施工机具 液压反铲挖掘机1台、装载机2台、振动压路机1台、铁锹、3-5m钢尺、20#铅丝、胶皮管等。 三、质量要求 验槽→检验基质→分层虚铺300厚级配回填料→机械压实→检验密实度→修整找平验收。 五、操作工艺 1.1外购回填料选用1-3、0-5碎石及水洗砂,不得含有杂草、树根等有机杂质,含泥量不得超过5%。 1.2按照配合比的要求,严格控制其配比。 1.3配料:按不同品种的砂、石分别堆码,用装载机先翻挖两次,然后进行分层铺设。 1.4级配砂石应分层压实,基坑内预先安好控制桩,用装载机推平,按30cm厚控制每层的铺设厚度,用振动压路机分遍碾压,边缘和转角处用人工配合夯实,不得遗漏。 1.5施工时,在地基中设置检查点,用直径400mm高400mm的容器取样,测定密实度。 1.6施工中施工机械严禁扰动基底土,所有的施工机械应行走在砂石上。

砂石级配换填工程施工设计方案

XXXXXX工程 XXXX建筑工程 XXXX年XX月XX日

审批栏 编制人: 审核人: 审批人:

目录 一、概况 1.1工程名称、地址及参建单位 1.2 工程结构状况 二、级配砂石换填方案 2.1 材料及主要机具: 2.2 作业条件 三、换填工艺 四、保证项目 五、注意事项 六、技术措施 七、安全环保措施

一、概况 1.1工程名称、地址及参建单位 工程名称:XXXXXXX 建设地点:XXXXX 建设单位:XXXX 监理单位:XXXXXX 设计单位:XXXXXX公司 施工单位:XXXXX公司 建筑面积: XXXm2 (约) 1.2 工程结构状况: 1.2.1 该工程基础形式为:采用柱下钢筋混凝土十字交叉梁条形基础。 1.2.2 基坑开挖面验槽情况如下: 基底设计标高处,持力层圆砾层厚度不大。地基下的③层土为软弱层。 1.2.3 为了达到设计要求,决定基底持力层圆砾层以级配砂石换填上2m做持力层,250mm厚一层夯实,压实系数0.97,并进行现场静力触探确定地基承载力≥150kpa,基础以上场地的回填土均应分层夯实。 二、级配砂石换填方案 2.1 材料及主要机具: 2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬(符合建筑用砂标准)的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。

2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。 2.1.3 主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。 2.2 作业条件 2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。 2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。 2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。 2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。 三、换填工艺: 3.1 检验砂石质量→ 分层铺筑砂石→ 洒水(晾晒)→ 夯实或振捣(平板振动器)→ 找平验收 3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规的规定。 3.3 分层铺筑砂石

砂石换填现场施工方法

精心整理 遵义医学院职工住宅项目 水木清华 砌体施工方案 1233、4、《地基与基础工程施工质量验收规范》GB50202-2002 5、《建筑结构荷载规范》GB50009-2001 6、《高层建筑筏形与箱形基础技术规范》JGJ6-2011 7、《建筑地基处理技术规范》JGJ79-2012 二、工程概况

1、概况: 3、设计概况:

层、再进行换填并分层夯实。以换填的砂石层作为基础持力层。压实系数不小于0.95。 三、施工准备 1、技术准备: (1)在基坑周边设置轴线控制桩、标高桩以控制开挖及换填。 (2)施工前对工人进行详细的技术交底和定位放线。 (3)换填施工前组织相关单位共同验槽。 (4)开挖前做好四周的排水。

2、材料准备: 换填材料为3:7砂石,级配良好,砂选用颗粒级配良好,质地坚硬的中砂,不得含有杂草、树根等有机物资,含泥量小于3%。碎石选用级配良好的碎石,最大粒径不大于50mm,不含植物残体、垃圾等杂质,含泥量小于3%。换填厚度不小于1500mm。 3、机具准备: 4 1 不挖去,待铺填垫层前再挖至设计标高。严禁扰动垫层下的软弱土层,防止其被践踏、受冻或受水浸泡。在碎石或卵石垫层底部宜设置150-300mm厚砂垫层或铺一层土工织物,以防止软弱土表的局部破坏,同时必须防止基坑边坡丹土混入垫层。换填宽度应满足垫层应力扩散角30°要求,回填垫层厚度达1米时,回填宽度应从基础外边缘起应各外扩0.6米,余下按垫层厚度类推。 2、换填的准备工作在开挖完成前必须完成。包含场地、水电、材料、机械、

人员,以及防雨措施(如:材料的防雨布)。 3、工艺流程: 检查砂石质量——准备施工机具——基层清理——设置标高桩——分层铺筑砂石——洒水——夯实或碾压——找平验收 4、操作工艺: (1)铺设砂石垫层前应将基地表面淤泥、杂物清理干净,将原有地基进行平 整。 (2 于 0.95 求。 。表面拉线找平,并且要符合设计规定的标高。 五、质量标准 1、表面不应有沙窝、石堆等质量缺陷。 2、砂石垫层的允许偏差应符合下表: 砂垫层和砂石垫层表面的允许偏差和检验方法(mm)

砂石级配换填施工方案

鞍山龙之梦衡园9#地块 地下车库工程 鞍山龙之梦衡园项目部 二零一零年九月十二日

目录 一、概况 (3) 1.1工程名称、地址及参建单位 (3) 1.2 工程结构状况: (3) 二、级配砂石换填方案 (3) 2.1 材料及主要机具: (3) 2.2 作业条件 (4) 三、换填工艺: (4) 四、保证项目: (5) 五、注意事项 (5) 六、技术措施 (6) 七、安全环保措施 (6)

一、概况 1.1工程名称、地址及参建单位 工程名称:鞍山龙之梦衡园项目DN9地块地下车库 建设地点:辽宁省鞍山市建国南路(旧堡路) 建设单位:鞍山龙之梦长峰房地产开发有限公司 监理单位:辽宁鞍山嘉信监理公司 设计单位:中国建筑东北设计研究有限公司 施工单位:龙元建设集团股份有限公司鞍山项目部 建筑面积: 7.1万m2 (约) 1.2 工程结构状况: 1.2.1 该工程地下车库±0.000相对于绝对标高31.2m,基础形式为:柱下独立基础,墙下条形基础加构造底板,板厚350mm,构造底板顶标高为-8.800m,独立基础厚度为800mm~1000mm。 1.2.2 基坑开挖面验槽情况如下: ①基底设计标高处,除小部分区域是中粗砂层,其余大部分为粉质粘土层 ②基底下有300~1200mm厚不等的粉质粘土层。 1.2.3 为了达到设计要求,甲方决定对独立基础底下粉质粘土层进行清理,以级配砂石换填,300mm厚一层夯实,压实系数0.94,并进行现场静力触探确定地基承载力,据此重新确定独立基础大小。 二、级配砂石换填方案 2.1 材料及主要机具: 2.1.1 天然级配砂石或人工级配砂石:宜采用质地坚硬(符合建筑用砂标准)的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。

基础砂石换填方案

#### 砂 卵 石 换 填 方 案编制: 审核: 审批:

####建筑工程有限公司 2017年12月25日 砂卵石换填施工方案 一、工程概况: 1、####工程位于位于河南省####市####县滨河大道西侧,高新九路南侧,交通便利。本项目总建筑面积188708.74㎡,地下一层、地上25层;属一类高层建筑,其中地下建筑面积25099.28㎡,地上建筑面积163609.46㎡,建筑基底面积为14983.18㎡,本项目结构形式为框筒结构。 2、####工程建筑场区的的西北部有近期堆填的杂填土,层厚为1.7-2.8m,以下地层为第四纪冲洪积形成的粉土、中砂、卵石以及第三纪沉积形成的泥质砂岩。地貌单元属伊河漫摊。 3、该工程根据地质报告,主要换填情况如下:

1)、B座、C座公寓楼下部均为第③层卵石层,第③层卵石修正后的地基承载力特征值大于420kpa,满足建筑荷载要求,可以作为天然地基,基础筏板直接坐在第③层卵石层上,挖至基底标高时要对基底原状进行碾压,且不少于3遍,承载力应由静载荷试验确定。 2)A座公寓楼、D座公寓楼和D座周边地下车库、商业裙房地基持力层均不同一,属不均匀地基,不能采用天然地基进行设计,需进行地基处理,处理方法可采用级配砂卵石垫层法。 a、A座公寓楼以第③层卵石为持力层,将基底局部存在的第③1层中砂进行挖除后采用级配砂卵石垫层进行换填至基底标高,整体换填厚度不小于0.5m。 b、D座公寓楼及其周边地下车库、商业裙房以第③层卵石、第④层泥质砂岩为下卧层,采用级配砂卵石垫层进行换填至基底标高,整体换填厚度不小于1.0m。 c、本工程的砂卵石应采用级配砂卵石,其配比关系为5:2:3,即卵石5(粒径50≥d>20mm):圆砾2(粒径20≥d>2mm):中粗砂3(粒径2≥d>0.25mm)。最大粒径不超过50mm,含泥量(<0.1mm颗粒含量)不超过3%。砂卵石填料中,不得含有草根、垃圾等有机杂物。 f、级配砂卵石垫层应分层回填压实。单层虚铺厚度300mm,应采用18t以上的震动压路机碾压,压实遍数不小于12遍,分层回填碾压至基底标高,压实系数不小于0.97时,承载力特征值不小于500kpa,级配砂卵石垫层的承载力应由静载荷试验确定。

基础连砂石换填施工方案

统建农民安置小区(金河绿洲)项目工程 施工总承包 软 弱 层 换 填 施 工 方 案 成都建筑工程集团总公司 金河绿洲项目部 二0一六年五月

目录 一、工程概况 (3) 二、施工依据 (3) 三、地质、设计及现场简介: (3) 四、施工工艺 (5) 五、施工测量 (6) 六、施工准备 (6) 七、软弱层开挖施工方法 (7) 八、换填施工方法 (7) 1、级配连砂石换填工艺流程及施工方法: (7) 2、混凝土换填模板工艺流程及施工方法 (8) 九、施工质量控制 (12) 十、施工安全技术措施 (12) 十一、环境保护措施 (13) 十二、技术措施 (13) 十三、附换填区域图 (14)

一、工程概况 1、本工程为成都天府新区三怡新农村投资有限公司投资新建的双流县九江镇统建农民安置小区(金河绿洲)工程1~2号楼、3号楼(含2个物管用房)、5号~10号楼、11号楼(含2个物管用房)、12号楼、13号楼、15号楼、16号楼(含物管用房)、17~20号楼、A地块地下室、B地块地下室、A地块生活垃圾压缩中转站、B地块生活垃圾压缩中转站、小区道路、地上停车位、全民健身场所、路灯。 2、本工程位于成都市双流县九江镇。 3、基坑规模:开挖面积:71162.3㎡,开挖深度:6~7米。 二、施工依据 1、根据甲方提供的地勘报告、设计图、施工现场现状平面布置图 2、地基与基础工程工质量验收规范GB 50202—2002 3、建筑工程施工质量验收统一标准GB 50300—2013 4、建筑机械使用安全技术规程JGJ 33—2012 5、建筑工程施工安全技术操作规程 三、地质、设计及现场简介: 1、地质情况: 根据四川屹华建筑设计有限公司设计,本工程采用墙下条型基础+独立基础+抗浮板,以稍密卵石层作为持力层,地基承载力特征值fak350kPa。 2、开挖情况: 本工程基坑开挖过程中,开挖至设计基底标高时,A地块、B地块出

砂石换填施工方案

西藏林芝丽沃思工布庄园度假酒店基础砂石换填施工方案 一、编制依据 1、中外建工程设计与顾问有限公司设计的结构施工图纸; 2、行业现行有关技术规范、规程及标准; 3、《建筑地基基础设计规范》GB50007-2002 4、《地基与基础工程施工质量验收规范》GB50202-2002 5《建筑结构荷载规范》GB50009-2001 二、工程概况 本项目位于西藏林芝地区米林县热嘎村黄牡丹园地块(北、东、南三面环山、西至雅鲁藏布江,地块中间有306省道穿越)。距离林芝机场约四公里,距离米林县十公里左右,交通便利。本工程为西藏林芝丽沃思工布庄园度假酒店,建筑占地面积11685.6㎡,建筑面积为44696.3㎡,建筑物室内+0.000标高相当于绝对标高2910.00米,地上6层,建筑高度为17.6-29.3米,结构型式为框架结构。按设计要求,该工程将基坑开挖至下卧层(细砂层)一定深度,再进行换填。以回填的砂卵石层细砂层共同作为基础持力层。设计承载力特征值为150kpa.在挖至细砂层后,对基坑进行卵石换填,并分层夯实。回填层最低厚度控制在不低于2.0米。压实系数不小于0.97(压实度97﹪)。 三、施工准备 1、技术准备: (1)在基坑周边设置标高桩,以控制砂石铺筑厚度。 (2)施工前已组织相关单位共同验槽。 (3)施工前对工人进行详细的技术交底和定位放线。 2、材料准备: 级配良好的砂卵石(砂.石比例4:6),最大粒径不宜大于50mm,不含植物残体、垃圾等杂质,含泥量不宜超过3%。 3、机具准备:

3.1、挖掘机2台; 3.2、大型推土机1台。 3.3、自卸汽车12台。 3.4、水准仪1套。 3.5、经纬仪1套。 3.6、污水泵4台。 除以上列示外,另外还有蛙式打夯机、手推车、平头铁锹、喷水用胶管、工程线、卷尺等. 4、明确土建队、专业施工队、土方队各自的责任及配合事项。 四、施工方法 1、换填做法:基坑开挖时应避免坑底土层受扰动,可保留约200m厚的土层暂不挖去,待铺填垫层前再挖至设计标高。严禁扰动垫层下的软弱土层,防止其被践踏、受冻或受水浸泡。在卵石或卵石垫层底部宜设置150-300mm厚砂垫层或铺一层土工织物,以防止软弱土表的局部破坏,同时必须防止基坑边坡丹土混入垫层。回填宽度应满足垫层应力扩散角30°要求,回填垫层厚度达1米时,回填宽度应从基础外边缘起应各外扩0.6米,余下按垫层厚度类推。 2、回填的准备工作在开挖完成前必须完成。包含场地、水电、材料、机械、人员,以及防雨措施(如:材料的防雨布)。 3、工艺流程: 检查砂石质量——准备施工机具——基层清理——设置标高桩——分层铺筑砂石——洒水——夯实或碾压——找平验收 4、操作工艺: (1)铺设砂石垫层前应将基地表面淤泥、杂物清理干净,将原有地基进行平整。

级配砂石换填施工方案

人工级配砂卵石换填地基处理施工方案 一、工程概况 本工程为**********工程,位于*******,基础主要由************组成。 二、编制依据 1、根据甲方提供的地勘报告、设计蓝图、施工现场现状平面布置图。 2、国家颁布的施工规范及验收标准,安全规范及安全操作规程。 三、地质、设计及现场简介: 1、地质情况: 根据本工程的地质勘察报告,基础设计标高以下有软弱土层,结构松散,达不到设计的承载力要求,不能作为基础持力层。根据设计要求需做换填处理。 2、设计要求: ⑴本工程采用的采用独立基础(框架结构)和条形基础(砖混结构)两类基础类型,持力层为人工级配砂卵石换填层,地基承载力特征值fak不小于150Kpa。 3、回填具体要求如下: ⑴砂石配合比:中粗砂:50%,粒径小于10~30mm的圆砾30%,粒径20~50mm的卵石50%。 ⑵基础底面(标高-1.700)以下的地基用人工级配砂卵石换填(级配良

好,不含植物残体、垃圾等杂质,粒径小于2mm的部分不应超过总重的45%,最大粒径不宜超过50mm),基础底部先换填大卵石500mm 厚,再换填人工级配砂卵石1500mm厚,需挖除表层耕植土和软塑粉质粘土,以可塑粉质粘土为下卧层(如因基底开挖至可塑粉质粘土下卧层后换填厚度超过1500 mm,其工程量经业主、监理、施工单位现场共同确认计量签字)。级配砂卵石要求每隔300mm厚层层夯实,15T 压路机压实,保证压实系数和地基承载力必须分别不小于0.95和150kpa。压缩模量Es不小于12MPa ⑶基坑开挖时应避免坑底上层受扰动,可保留200mm的土暂不挖去,待铺垫垫层前再挖至设计标高,严禁扰动垫层下的软弱土层,防止其被践踏或受水浸泡和软弱土层表面的局部破坏,同时必须防止基坑边坡坍土混入垫层。 ⑷挖出薄弱层时应注意放坡,扰动的卵石层应清除掉。 ⑸基础换填时须保证换填层(人工级配砂卵石)顶部边缘距离基础边缘大于等于1200mm.。 ⑹换填后地基应进行承载力检测,要求人工级配砂石换填地基承载力特征值不小于150 Kpa。 ⑺砂石垫层换填前及基础施工前应分别采用不小于15t振动压路机对基底进行碾压处理,并不小于4遍。 四、施工准备 1、技术准备:首先熟悉图纸和勘探报告,找出不符合处。做好技术交底和定位放线。

人工级配砂石换填施工方案

某小区8#—13#楼人工级配砂石换填施工方案 一、编制说明 1、某小区8—13号楼设计标高及施工现场环境编制。 2、某小区岩土勘测工程报告。 3、某小区8—13号楼设计图纸。 4、国家和地方有关部门的现行政策、法规、法令和本企业内部规 章制度。 二、工程概况 1、某小区8#、9#楼室设计内标高(±0.000)相当于绝对高程127.900M。建筑面积:8#楼2250.16㎡,9#楼2709.50㎡共6层,采用条形基础,8#楼人工级配砂石换填设计厚度为2.09M;9#楼为2.24M。基坑开挖后面积约为8#楼为899.61㎡,9#号楼为824.76m2。 2、某小区10#、、11#楼设计室内标高(±0.000)相当于绝对高程127.400M,建筑面积:10#楼2250.16㎡,11#楼2709.50㎡共6层,采用条形基础。人工级配砂石换填厚度10#楼为0.86M,11#楼为1.16M;基坑开挖后面积10#楼约为824.76㎡,11#楼约为899.61m2。 3、某小区12#、13#楼室设计内标高(±0.000)相当于绝对高程127.900M。建筑面积:12#楼、13#楼均为2250.16㎡,采用条形基础。根据设计基础埋深及地质报告12#楼、13#楼不用换填级配砂石。 三、设计技术要求 1、本工程基础持力层为I—3层细砂,基础开挖至进入持力层

300mm以下,然后用人工级配砂石分层碾压回填至设计基底标高,要求回填垫层承载力特征值不小于300KPa(通过现场静载试验确定)。 2、采用人工级配砂石回填,每层厚度不超过300mm,用18t震动压路机碾压不少于10遍,每层均做干密度及压实系数实验,压实系数不小于0.97。 3、人工级配砂石配合比为 材料名称中粗砂 2.0cm以内的圆石2~5cm碎石 体积百分比20 30 50 4、基坑回填完成后按照规范要求做现场静载试验,达到设计要求后方可继续施工。 四、施工准备 (一)、材料及主要机具: 1.人工级配砂石所用材料进场后,颗粒级配按图纸设计取样做级配砂石土工击实报告试验,确定最佳含水率、干密度。 2.人工级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,含泥量不得超过3%。 3.主要机具:装载机、振动碾(18 t)、蛙式打夯机、手推车、平头铁锹、喷水用胶管、2m靠尺、小线、钢尺等。 (二)作业条件: 1.设置控制虚铺厚度的标志,固定基槽四周。 2.铺筑前,组织有关单位共同验槽,包括轴线尺寸、水平标高、
