当前位置:文档之家› 综合脚手架工程量计算规则

综合脚手架工程量计算规则

综合脚手架工程量计算规则
综合脚手架工程量计算规则

脚手架工程量计算规则-模板工程量计算规则

1.综合脚手架

为了简化脚手架工程量的计算,一些地区以建筑面积为综合脚手架的工程量。

综合脚手架不管搭设方式,一般综合了砌筑、浇筑、吊装、抹灰等所需脚手架材料的摊销量;综合了木制、竹制、钢管脚手架等,但不包括浇灌满堂基础等脚手架的项目。

综合脚手架一般按单层建筑物或多层建筑物分不同檐口高度来计算工程量,若是高层建筑还须以高层建筑高增加费。

2.单项脚手架

2.1一般规则

1)建筑物外墙脚手架:凡设计室外地坪至于檐口(或女儿墙上表面)的砌筑高度在15m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超过外墙表面积60%以上时,均按双排脚手架计算。

2)建筑物内墙脚手架:凡设计室内坪至顶板下表面(或山墙高度的1/2处)的砌筑高度在3.6m以下的(含3.6m),按里脚手架计算;砌筑高度超过3.6m以上时,按单排脚手架计算。

3)石砌墙体,凡砌筑高度超过1.0m以上时,按外脚手架计算

4)计算内、外墙脚手架时,均不扣除门、窗洞口、空圈洞口等所占的面积。

5)同一建筑物高度不同时,应按不同高度分别计算。

例1 根据图11-4图示尺寸,计算建筑物外墙脚手架工程量。

单排脚手架(15m高)

=(26+12×2+8)×15=870m2

双排脚手架(24m高)

=(18×2+32)×24=1632m2

双排脚手架(27 m高)=32×27=864m2

双排脚手架(36 m高)=(26-8)×36=648m2

双排脚手架(51m高)=(18+24×2+4)×51=3570m2

6)现浇钢筋混凝土框架柱、梁按双排脚手架计算。

7)围墙脚手架:凡室外自然地坪至围墙顶面的砌筑高度在3.6m以下的,按里脚手脚计算;砌筑高度超过3.6m以上时,按单排脚手架计算。

8)室内顶棚装饰面距设计室内地坪在3.6m以上时,应计算满堂脚手架。计算满堂脚手架后,墙面装饰工程则不再脚手架。

9)滑升模板施工的钢筋混凝土烟囱、筒仓,不另计算脚手架。

10)砌筑贮仓,按双排外脚手架计算。

11)贮水(油)池,大型设备基础,凡距地坪高度超过1.2m以上时,均按双排脚手架计算。

12)整体满堂钢筋混凝土基础,凡其宽度超过3m以上时,按其底板面积计算满堂脚手架。

2.2 砌筑脚手架工程量计算

1)外脚手架按外墙外边线长度,乘以外墙砌筑高度以平方米计算,突出墙面宽度在24cm以内的墙垛,附墙烟囱等不计算脚手架;宽度超过24cm

以外时按图示尺寸展开计算,并入外脚手架工程量之内。

2)里脚手架按墙面垂直投影面积计算。

3)独立柱按图示柱结构外围周长另加3.6m,乘以砌筑高度以平方米计算,套用相应外脚手架定额。

2.3 现浇钢筋混凝土框架脚手架计算

1)现浇钢筋混凝土柱,按柱图示周长尺寸另加3.6m,乘以柱高以平方米计算,套用外脚手架定额。

2)现浇钢筋混凝土梁、墙、按设计室外地坪或楼板上表面至楼板底面之间的高度,乘以梁、墙净长以平方米计算,套用相应双排外脚手架定额。

2.4 装饰工程脚手架工程量计算

1)满堂脚手架,按室内净面积计算,其高度在3.6~5.2m之间时,计算基本层。超过5.2m时,每增加1.2m按增加一层计算,不足0.6m的不计。

2)挑脚手架、按搭设长度和层数,以延长米计算。

3)悬空脚手架,按搭设水平投影面积以平方米计算。

4)高度超过3.6m的墙面装饰不能利用原砌筑脚手架时,可以计算装饰脚手架。装饰脚手架按双排脚手架乘以0.3计算。

2.5 其他脚手架工程量计算。

1)水平防护架,按实际铺板的水平投影面积,以平方米计算。

2)垂直防护架,按自然地坪至最上一层横杆之间的搭设高度,乘以实际塔设计长度,以平方米计算。

3)架空运输脚手架,按塔设长度以延长米计算。

4)烟囱、水塔脚手架,区别不同塔设高度以座计算。

5)电梯井脚手架,按单孔以座计算。

6)斜道,区别不同高度,以座计算。

7)砌筑贮仓脚手架,不分单筒或贮仓组,均按单筒外边线周长乘以设计室外地坪至贮仓上口之间高度,以平方米计算。

8)贮水(油)池脚手架,按外壁周长乘以室外地坪至池壁顶面之间高度,以平方米计算。

9)大型设备基础脚手架,按其外形周长乘以地坪至外形顶面边线之间高度,以平方米计算。

10)建筑物垂直封闭工程量,按封闭面的垂直投影面积计算。

2.6 安全网工程量计算

立挂式安全网按网架部分的实挂长度乘以实挂高度计算。

挑出式安全网,按挑出的水平投影面积计算。

一、现浇混凝土及钢筋混凝土模板工程量计算规则

1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以m2计算。

2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6m以内为准,超过3. 6m以上部分,另按超过部分计算增加支撑工程量。

3.现浇钢筋混凝土墙、板单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。

4.现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算。

5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。

6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。

7.构造柱外露面均应按图示外露部分计算模板面积。构造柱与墙接触面不计算模板面积。

8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。挑出墙外的牛腿梁及板边模板不另计算。

9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。

10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。

11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。

二、预制钢筋混凝土构件模板工程量计算规则

1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。

2.小型池槽按外型体积以m3计算。

3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算

三、构筑物钢筋混凝土模板工程量计算规则

1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。

2.大型池槽等分别按基础、墙、板、梁、柱等有关规定计算并套相应定额项目。

3.液压滑升钢模板施工的烟囱、水塔塔身、贮仓等,均按砼体积以m3计算。预制倒圆锥形水塔罐壳模板按砼体积以m3计算。

4.预制倒圆锥形水塔罐壳组装、提升、就位,按不同容积以座计算。

四、混凝土模板项目工程量计算举例

1、如图所示,求100块预应力钢筋砼空心板模板工程量。

解:工程量=3.28×〔(0.57+0.59)×0.12÷2-π/4×0.0762×6 〕×

100=0.139×100=13.9m3

2.如图所示,求现浇钢筋砼螺旋楼梯模板工程量(已知该工程为三层建筑,不上人屋面)。

解:(1)梯井 D=600mm,应扣除其所占面积。

(2)工程量=(18×16+65)/360×π× ( 1.02-0.32 )×2层=353/360×3.14×0.91×2=5.60m2

3、如图所示,求现浇钢筋砼雨蓬模板工程量。

解:工程量=1.2×2.4=2.88m2

4、如图所示,求现浇钢筋砼拱板模板工程量(计算中跨度板)

解:(1)拱板支模板接触面积是其内拱面积;

(2)工程量=Ra π /180×48.00= 8.613×105× 0.01745×

48.00=757.50m2

5、某工程现浇混凝土构造柱断面如图示,其中有4根布置在直角转角处,4根布置在T形转角处,该工程墙体厚度为240mm,构造柱高为20.04m,求其模板工程量。

解:(1) 20.04 ×(0.24+0.06)×2×4根=20.04×0.6×4= 48.10m2

(2) 20.04×(0.37+0.06×2+0.065×2) ×4根=20.04×0.62×

4=49.70m2

工程量=48.10+49.70=97.80m2

脚手架的计算方法

脚手架的计算方法 目前,在我国脚手架工程量的计算方法有两种:即综合脚手架和单项脚手架。 比如北京(综合)、河北(单项)。 ?综合脚手架 为简化脚手架工程量的计算,以建筑面积做为脚手架的工程量,不分搭设方式,一般综合了砌筑,浇注,吊装,装饰等所需脚手架的摊销量,综合了木制,竹制,钢管脚手架等(满堂基础另算)计算原则一般按多层,高层及檐高来计算,若是高层建筑要计算高层建筑超高增加费。( 20M ) ?单项脚手架 依工程项目不同的方式搭设 ( 1 )砌筑脚手架:按墙面垂直投影面积以 M 2 计算 外墙脚手架: S= 外墙外边线长 * 外墙高度 内墙脚手架: S= 内墙净长 * 内墙净宽 山墙脚手架: S= 山墙长 * 平均墙高 独立柱脚手架: H ≤ 3.6M S= 柱周长 * 高 H > 3.6 S= (柱周长 +3.6 ) * 高 外墙双面抹灰脚手架:外墙含在砌筑中, H > 3.6 考虑抹灰脚手架 砖基础脚手架:室外地坪至垫层上面,大于 1.5M ,按砌墙计算 ( 2 )现浇混凝土脚手架: 基深> 1.5M B 条> 3M B 坑> 16M 2 按土方放坡内的底面积计算,套满堂脚手架定额后乘 0.3 。 梁、柱、墙高大于 3.6M ,计算浇捣脚手架 S (梁) = 梁净长 * 高度(地面到顶面) S (柱) = (周长 +3.6 ) * 柱高 S (墙) = 墙净长 * 室内地面至板底高度 ( 3 )抹灰脚手架 梁,柱,墙高度大于 3.6M ,计算抹灰脚手架,公式同上,如有满堂脚手架可利用时,不再计算。 ( 4 )满堂脚手架 天棚高度大于 3.6M ,按净面积计算,不扣除柱,垛所占面积。 室内高度超过 5.2M ,计算增加层, 1.2M 为一层,少于 0.6M 不计 三、工程量计算规则( P114-115 ) 四、定额说明

脚手架计算规则(全)

外脚手架搭拆工程量按外墙外边线的凹凸(包括凸出阳台)总长度乘以脚手架的搭设高度计算搭设面积以m2计算。门、窗洞口、空圈洞口等所占面积不扣除。 一、建筑物外脚手架工程量按以下规则计算。 1.外脚手架搭拆工程量按外墙外边线的凹凸(包括凸出阳台)总长度乘以脚手架的搭设高度计算搭设面积以m2计算。门、窗洞口、空圈洞口等所占面积不扣除。 2.外脚手架使用工程量按脚手架搭设面积乘以脚手架在施工现场的有效使用天数以"100m2·10天"为单位计算。 3.脚手架搭设高度的确定。 (1)有施工组织设计文件的,按照经审核的施工组织设计文件中的规定确定;无施工组织设计文件时,可按平均的设计室外地坪标高与建筑物的顶板面的结构标高(有女儿墙时计至女儿墙顶)的高度差,再加上1.5m综合取定。地下室外墙脚手架搭设高度为从设计室外地坪至底板垫层底高度。 (2)同一建筑物高度不同时按不同高度分别计算。如果沿建筑物的顶层板外墙外边线的结构标高(有女儿墙时计至女儿墙顶)出现不同时:间断变化时(标高变化不连续,如局部突出屋面的楼梯间)可按不同高度分段计算脚手架的搭设高度;连续变化时(如坡屋面)按照平均标高计算脚手架的搭设高度。 (3)当屋顶楼梯间、设备房平面面积大于屋顶平面面积的三分之一时,其脚手架工程量并入整个建筑物,高度计至屋顶楼梯间、设备房顶板结构标高(有女儿墙时计至女儿墙顶)。 (4)当屋顶楼梯间、设备房平面面积小于屋顶平面面积的三分之一时,其脚手架工程量按其自身高度单独计算,按相应高度的单排脚手架子目执行。 (5)建筑物上部外墙缩入或者裙楼上部塔楼缩入时,计算脚手架搭拆时应该分段计算搭设面积,但搭设高度步距应统一自室外地坪标高算起。 (6)裙楼外墙边线与塔楼外墙边线间的距离1.5m的裙楼区段,单独按规定计算该区段脚手架,高度计至裙楼檐口(或女儿墙上表面);当裙楼外墙边线与塔楼外墙边线间的距离≤1.5m的裙楼区段,与该区段塔楼脚手架一并计算,高度计至塔楼檐口(或女儿墙上表面)。 4.单排脚手架与综合脚手架的区分。 (1)当沿建筑物外墙外边线的建筑物脚手架的搭设高度小于15m时,按单排脚手架计算;大于15m时,按综合脚手架计算。 (2)建筑物上部墙体外边线挑出1.5m以上时,按照上层的外墙外边线凹凸长度乘以建筑物总高度计算外脚手架搭设面积;下部墙体缩入部分按照围护结构的垂直投影面积按相应自身高度的单排脚手架计算。 (3)凹入部分的采光开井:当外口宽度(外墙结构间距)≤3.5m时,按凹入部分内侧外墙垂直投影面积计算单排脚手架,采光井外口不论有无连梁,均与外墙一并计算综合脚手架;当外口宽度(外墙结构间距)3.5m时,按凹入部分内侧外墙垂直投影面积以m2计算综合脚手架,采光井外口有连梁的,与外墙一并计算综合脚手架,无连梁的不计算脚手架。 (4)石墙砌筑不论内外墙,高度超过1.2m时,计算一面综合脚手架;墙厚大于40cm 时,计算一面综合脚手架及一面单排脚手架。 (5)大型设备基础高度超过2m时,按其外形周长乘以基础高度以面积(m2)计算单排脚手架。 (6)屋顶女儿墙内面超过屋面高度1.2m时,可按其内面垂直投影面积以m2计算单排脚手架。 (7)围墙高度超过1.2m时,按相应垂直投影面积以m2计算单排脚手架,围墙单面装饰的按单面计算,双面装饰的按双面计算

脚手架工程量计算规则及说明

脚手架工程量计算规则及说明 一、工程量计算规则 脚手架分综合脚手架、单项脚手架两种形式。凡能计算建筑面积的、且由一个施工单位总承包的工业与民用建筑单位工程,均应执行综合脚手架定额;凡不能计算建筑面积而必须搭设脚手架的、或能计算建筑面积但建筑工程和装饰装修工程分别由若干个施工单位承包的单位工程和其他工程项目,可执行单项脚手架定额。 (一)综合脚手架 1.综合脚手架工程量,按建筑物的总建筑面积以m2计算。 2.综合脚手架定额项目中的单层建筑物是指一层和一层带地下室的单位工程,多层建筑物是指二层以上(不计地下室层)的单位工程。 3.影剧院、礼堂带有吊顶者,其吊顶高度在 4.5m以上时,所需满堂脚手架,可按影剧院、礼堂增加满堂脚手架定额计算。 4.综合脚手架定额项目内不包括建筑物垂直封闭、垂直防护架及水平防护架、防护栏杆,实际需要时应另行计算。 5.按综合脚手架定额计算时,除以上规定可增加计算的单项脚手架外,不得再计算其他脚手架。 (二)单项脚手架 1.外脚手架及建筑物垂直封闭工程量按外墙外边线长度,乘以室外地坪至外墙顶高度以m2计算,突出墙外面宽度在24cm以内的墙垛,附墙烟囱等不展开计算脚手架工程量,超过24cm以外时按图示尺寸展开计算,并入外脚手架工程量之内。不扣除门窗洞口,空圈等所占的面积。 2.里脚手架工程量按墙面垂直投影面积计算。 3.独立柱按单排外脚手架定额项目计算,其工程量按图示柱结构外围周长另加3.60m乘高度以m2计算。 4.室内天棚装饰面距设计室内地坪在3.60m以上时,应计算满堂脚手架,计算满堂脚手架后,墙面装饰工程则不再计算脚手架。满堂脚手架工程量按室内净面积以m2计算,其高度在3.60~ 5.20m之间时,计算基本层,超过5.20m时,每增加1.20m按增加一层计算。计算式如下: 满堂脚手架增加层数=(室内净高度-5.20(m))/1.20(m) 5.架空运输脚手架工程量按搭设长度以延长m计算。 6.悬空脚手架工程量按搭设水平投影面积以m2计算。 7.斜道工程量按不同高度以座计算。 8.烟囱及水塔脚手架工程量按筒径和高度以座计算。 9.电梯井脚手架工程量按单孔以座计算。 10.水平防护架工程量按铺板的水平投影面积以m2计算。 12.垂直防护架工程量按室外地坪至最上一层横杆之间的搭设高度乘搭设长 度以m2计算。

脚手架工程量计算规则

一、工程量计算规则脚手架分综合脚手架、单项脚手架两种形式。凡能计算建筑面积的、且由一个施工单位总承包的工业与民用建筑单位工程,均应执行综合脚手架定额;凡不能计算建筑面积而必须搭设脚手架的、或能计算建筑面积但建筑工程和装饰装修工程分别由若干个施工单位承包的单位工程和其他工程项目,可执行单项脚手架定额。(一)综合脚手架1.综合脚手架工程量,按建筑物的总建筑面积以m2计算。 2.综合脚手架定额项目中的单层建筑物是指一层和一层带地下室的单位工程,多层建筑物是指二层以上(不计地下室层)的单位工程。 3.影剧院、礼堂带有吊顶者,其吊顶高度在4.5m以上时,所需满堂脚手架,可按影剧院、礼堂增加满堂脚手架定额计算。 4.综合脚手架定额项目内不包括建筑物垂直封闭、垂直防护架及水平防护架、防护栏杆,实际需要时应另行计算。 5.按综合脚手架定额计算时,除以上规定可增加计算的单项脚手架外,不得再计算其他脚手架。 (二)单项脚手架 1.外脚手架及建筑物垂直封闭工程量按外墙外边线长度,乘以室外地坪至外墙顶高度以m2计算,突出墙外面宽度在24cm以内的墙垛,附墙烟囱等不展开计算脚手架工程量,超过24cm以外时按图示尺寸展开计算,并入外脚手架工程量之内。不扣除门窗洞口,空圈等所占的面积。 2.里脚手架工程量按墙面垂直投影面积计算。 3.独立柱按单排外脚手架定额项目计算,其工程量按图示柱结构外围周长另加3.60m乘高度以m2计算。 4.室内天棚装饰面距设计室内地坪在3.60m以上时,应计算满堂脚手架,计算满堂脚手架后,墙面装饰工程则不再计算脚手架。满堂脚手架工程量按室内净面积以m2计算,其高度在3.60~5.20m之间时,计算基本层,超过5.20m时,每增加1.20m按增加一层计算。计算式如下:满堂脚手架增加层数=(室内净高度-5.20(m))/1.20(m) 5.架空运输脚手架工程量按搭设长度以延长m计算。 6.悬空脚手架工程量按搭设水平投影面积以m2计算。7.斜道工程量按不同高度以座计算。8.烟囱及水塔脚手架工程量按筒径和高度以座计算。9.电梯井脚手架工程量按单孔以座计算。10.水平防护架工程量按铺板的水平投影面积以m2计算。12.垂直防护架工程量按室外地坪至最上一层横杆之间的搭设高度乘搭设长度以m2计算。13.立挂式安全网工程量按架网部分的长度乘高度以m2计算。14.挑出式安全网工程量按挑出安全网的水平投影面积以m2计算。15.屋面防护栏杆按图示屋面檐口以延长米计算,楼层临边防护栏杆按图示临边长度以延长米计算。16.楼梯防护栏杆按图示以水平投影长度计算。17.洞口垂直防护栏杆按图示洞口长度以延长米计算,洞口水平防护网按图示洞口长W宽度以m2计算。18.挑脚手架工程量按搭设长度以延长米计算。二、其他说明 1.水塔脚手架按相应的烟囱脚手架计算,其中人工乘系数1.11,其他不变。 2.架空运输道,以架宽2m为准,如架宽超过2m时,应将人工、材料、机械用量乘系数1.2,超过3m时应将人工、材料、机械用量乘系数1.50。 3.建筑物垂直封闭定额项目的封闭材料采用竹笆板,如采用纺织布时,应将竹笆板换算为纺织布,人工乘系数0.80。 4.同一建筑物高度不同时,应按不同高度分别计算。 5.外脚手架单排、双排按以下规则取定:①砌筑高度在15m以下的按单排脚手架计算;②砌筑高度在15m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超过外墙表面积60%以上时,按双排脚手架计算。 6.外脚手架定额中均综合了上料平台,护卫栏杆等。7.水平防护架和垂直防护架指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工与其他物体隔离等的防护。8.烟囱脚手架综合了垂直运输架、斜道、缆风绳、地锚等。9.滑升模板施工的钢筋混凝土烟囱筒身,水塔塔身及筒仓,不得再计算脚手架。10.砌筑贮仓,按双排外脚手架计算。11.贮水(油)池池壁高度超过 1.20m 时,应按里脚手架的砌筑架计算。水池内池顶及池壁抹面应按满堂脚手架计算,其池壁抹面不得再计算脚手架。12.室外地沟墙高度超过1.20m时,按里脚手架计算。13.计算了综合脚手架,又计算建筑物密目网垂直防护架、建筑物密目网垂直封闭时,尼龙安全网不扣除。

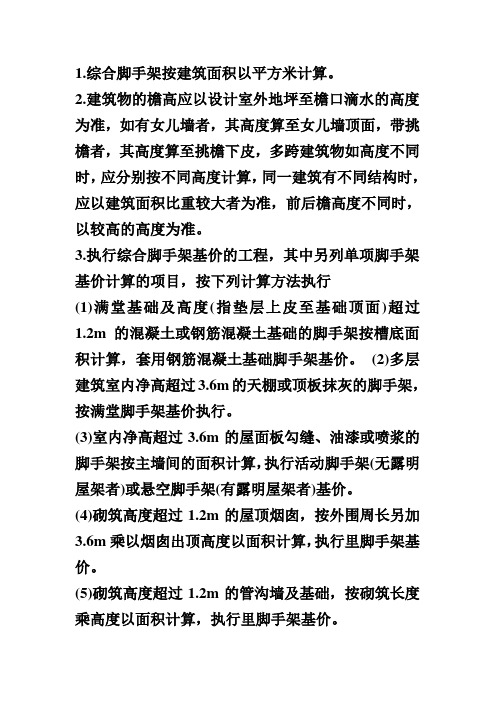

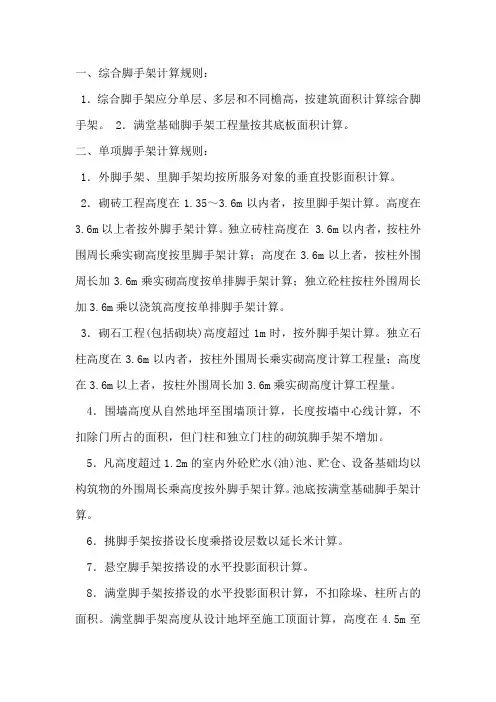

综合脚手架计算规则

1.综合脚手架按建筑面积以平方米计算。 2.建筑物的檐高应以设计室外地坪至檐口滴水的高度为准,如有女儿墙者,其高度算至女儿墙顶面,带挑檐者,其高度算至挑檐下皮,多跨建筑物如高度不同时,应分别按不同高度计算,同一建筑有不同结构时,应以建筑面积比重较大者为准,前后檐高度不同时,以较高的高度为准。 3.执行综合脚手架基价的工程,其中另列单项脚手架基价计算的项目,按下列计算方法执行 (1)满堂基础及高度(指垫层上皮至基础顶面)超过1.2m的混凝土或钢筋混凝土基础的脚手架按槽底面积计算,套用钢筋混凝土基础脚手架基价。(2)多层建筑室内净高超过3.6m的天棚或顶板抹灰的脚手架,按满堂脚手架基价执行。 (3)室内净高超过3.6m的屋面板勾缝、油漆或喷浆的脚手架按主墙间的面积计算,执行活动脚手架(无露明屋架者)或悬空脚手架(有露明屋架者)基价。 (4)砌筑高度超过1.2m的屋顶烟囱,按外围周长另加3.6m乘以烟囱出顶高度以面积计算,执行里脚手架基价。 (5)砌筑高度超过1.2m的管沟墙及基础,按砌筑长度乘高度以面积计算,执行里脚手架基价。

(6)水平防护架,按建筑物临街长度另加10m,乘搭设宽度,以平方米计算。 (7)垂直防护架,按建筑物临街长度乘建筑物檐高,以平方米计算。 (8)电梯安装脚手架按座计算。 4.满堂脚手架按室内主墙间净面积计算,其高度以室内地面至天棚底(斜形天棚按平均高度计算)为准,凡天棚高度在3.6~ 5.2m之间者,计算满堂脚手架基本层,超过5.2m时,再计算增加层,每增加1.2m计算一个增加层,尾数超过0.6m时,可按一个增加层计算。 5.悬空脚手架和活动脚手架,按室内地面净面积计算,不扣除垛、柱、间壁墙、烟囱所占面积。 6.混凝土梁脚手架按脚手架垂直面积以平方米计算,高度从自然地坪或楼层上表面算至梁下皮,长度按梁中心线长度计算。 7.挑脚手架,按搭设长度乘层数,以米计算。 8.单独斜道与上料平台以外墙面积计算,其中门窗洞口面积不扣除。 9.烟囱脚手架的高度,以自然地坪至烟囱顶部的高度为准,工程量按不同高度以座计算,地面以下部分脚手架已包括在基价内。

脚手架工程量计算规则

脚手架工程量计算规则 10.0.1建筑物脚手架工程量计算: 1 综合脚手架分不同墙高,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算。套相应定额步距,有女儿墙者高度和步距计至女儿墙顶面。 地下室外墙综合脚手架高度从设计外地坪至底板垫层底。 上层外墙或裙楼上有缩入的塔楼者,工程量分别计算,但套用定额步距的高度由设计外地坪至塔楼顶面计算。 裙楼的高度应按设计外地坪至裙楼顶面的高度计算,套用定额时按相应高度步距计算。 多层建筑工程中,上层飘出的,按最长一层的外墙长度计算综合脚手架;下层缩入部分,按围护面垂直投影面积,套相应高度的单排脚手架。 外墙为幕墙时,幕墙部分按幕墙外围面积计算综合脚手架。 屋面上的楼梯间、水池、电梯机房等的脚手架工程量应并入主体工程量内计算。 2 计算综合脚手架时,门、窗、洞口及穿过建筑物的通道的空洞面积不扣除;有山墙者,以山尖二分之一高度计算,山墙高度的步距按檐口高度为准。 3 水池墙、烟道墙等高度在3.6m以内套用单排脚手架,3.6m以上套用综合脚手架。石墙砌筑不论内外墙,高度超过1.2m

时,计算一面综合脚手架,墙厚大于40cm时,则计算一面综合脚手架及一面单排脚手架。 4 毛石挡土墙砌筑高度超过1.2m,计算一面综合脚手架。 5 滑升模板施工的钢筋混凝土烟囱、筒仓,不再计算脚手架。 6 整体满堂红钢筋混凝土基础,凡其宽度超过3m以上,深度在1.5m以上时,增加的工作平台按基础底板面积计算满堂基础脚手架。 7 各种类型的预制钢筋混凝土及钢结构屋架,如跨度在8m以上,吊装时按屋架外围面积,套10m以内单排脚手架乘以系数2计算。 8 现浇钢筋混凝土屋架以及不与板相接的梁,其脚手架工程量从地面或楼面算起。屋架计至架顶平均高度,单梁高度计至梁面,套综合脚手架计算。在外墙轴线的现浇屋架,单梁及与楼板一起现浇的梁均不得计算脚手架。 9 吊装系梁、吊车梁、柱间支撑、屋架等(未能搭外脚手架时),搭设的临时柱架和工作台,按柱(大截面)周长加3.6m 后乘以高,套单排脚手架计算。 10 天棚装饰(包括抹平扫白)楼层高度超过3.6m时,计算满堂脚手架。满堂脚手架按室内净面积计算,其高度在3.6m 至5.2m,按满堂脚手架基本层计算,超过5.2m每增加1.2m按

综合脚手架工程量计算规则

脚手架工程量计算规则-模板工程量计算规则 1.综合脚手架 为了简化脚手架工程量的计算,一些地区以建筑面积为综合脚手架的工程量。 综合脚手架不管搭设方式,一般综合了砌筑、浇筑、吊装、抹灰等所需脚手架材料的摊销量;综合了木制、竹制、钢管脚手架等,但不包括浇灌满堂基础等脚手架的项目。 综合脚手架一般按单层建筑物或多层建筑物分不同檐口高度来计算工程量,若是高层建筑还须以高层建筑高增加费。 2.单项脚手架 2.1一般规则 1)建筑物外墙脚手架:凡设计室外地坪至于檐口(或女儿墙上表面)的砌筑高度在15m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超过外墙表面积60%以上时,均按双排脚手架计算。 2)建筑物内墙脚手架:凡设计室内坪至顶板下表面(或山墙高度的1/2处)的砌筑高度在3.6m以下的(含3.6m),按里脚手架计算;砌筑高度超过3.6m以上时,按单排脚手架计算。 3)石砌墙体,凡砌筑高度超过1.0m以上时,按外脚手架计算 4)计算内、外墙脚手架时,均不扣除门、窗洞口、空圈洞口等所占的面积。 5)同一建筑物高度不同时,应按不同高度分别计算。 例1 根据图11-4图示尺寸,计算建筑物外墙脚手架工程量。 解 单排脚手架(15m高) =(26+12×2+8)×15=870m2 双排脚手架(24m高) =(18×2+32)×24=1632m2 双排脚手架(27 m高)=32×27=864m2

双排脚手架(36 m高)=(26-8)×36=648m2 双排脚手架(51m高)=(18+24×2+4)×51=3570m2 6)现浇钢筋混凝土框架柱、梁按双排脚手架计算。 7)围墙脚手架:凡室外自然地坪至围墙顶面的砌筑高度在3.6m以下的,按里脚手脚计算;砌筑高度超过3.6m以上时,按单排脚手架计算。 8)室内顶棚装饰面距设计室内地坪在3.6m以上时,应计算满堂脚手架。计算满堂脚手架后,墙面装饰工程则不再脚手架。 9)滑升模板施工的钢筋混凝土烟囱、筒仓,不另计算脚手架。 10)砌筑贮仓,按双排外脚手架计算。 11)贮水(油)池,大型设备基础,凡距地坪高度超过1.2m以上时,均按双排脚手架计算。 12)整体满堂钢筋混凝土基础,凡其宽度超过3m以上时,按其底板面积计算满堂脚手架。 2.2 砌筑脚手架工程量计算 1)外脚手架按外墙外边线长度,乘以外墙砌筑高度以平方米计算,突出墙面宽度在24cm以内的墙垛,附墙烟囱等不计算脚手架;宽度超过24cm 以外时按图示尺寸展开计算,并入外脚手架工程量之内。 2)里脚手架按墙面垂直投影面积计算。 3)独立柱按图示柱结构外围周长另加3.6m,乘以砌筑高度以平方米计算,套用相应外脚手架定额。 2.3 现浇钢筋混凝土框架脚手架计算 1)现浇钢筋混凝土柱,按柱图示周长尺寸另加3.6m,乘以柱高以平方米计算,套用外脚手架定额。 2)现浇钢筋混凝土梁、墙、按设计室外地坪或楼板上表面至楼板底面之间的高度,乘以梁、墙净长以平方米计算,套用相应双排外脚手架定额。 2.4 装饰工程脚手架工程量计算 1)满堂脚手架,按室内净面积计算,其高度在3.6~5.2m之间时,计算基本层。超过5.2m时,每增加1.2m按增加一层计算,不足0.6m的不计。

综合脚手架工程量计算

综合脚手架工程量计算 1.综合脚手架 为了简化脚手架工程量的计算,一些地区以建筑面积为综合脚手架的工程量。 综合脚手架不管搭设方式,一般综合了砌筑、浇筑、吊装、抹灰等所需脚手架材料的摊销量;综合了木制、竹制、钢管脚手架等,但不包括浇灌满堂基础等脚手架的项目。 综合脚手架一般按单层建筑物或多层建筑物分不同檐口高度来计算工程量,若是高层建筑还须以高层建筑高增加费。 2.单项脚手架 2.1一般规则 (1)建筑物外墙脚手架:凡设计室外地坪至于檐口(或女儿墙上表面)的砌筑高度在15 m以上的或砌筑高度虽不足15m,但外墙门窗及装饰面积超过外墙表面积60%以上时,均按双排脚手架计算。 (2)建筑物内墙脚手架:凡设计室内坪至顶板下表面(或山墙高度的1/2处)的砌筑高度在3.6m以下的(含3.6m),按里脚手架计算;砌筑高度超过3.6m以上时,按单排脚手架计算。 (3)石砌墙体,凡砌筑高度超过1.0m以上时,按外脚手架计算 (4)计算内、外墙脚手架时,均不扣除门、窗洞口、空圈洞口等所占的面积。 (5)同一建筑物高度不同时,应按不同高度分别计算。 例1 根据图11-4图示尺寸,计算建筑物外墙脚手架工程量。 解: 单排脚手架(15m高)=(26+12×2+8)×15=870m2 双排脚手架(24m高)=(18×2+32)×24=1632m2 双排脚手架(27 m高)=32×27=864m2 双排脚手架(36 m高)=(26-8)×36=648m2 双排脚手架(51m高)=(18+24×2+4)×51=3570m2 (6)现浇钢筋混凝土框架柱、梁按双排脚手架计算。 (7)围墙脚手架:凡室外自然地坪至围墙顶面的砌筑高度在3.6m以下的,按里脚手脚计算;砌筑高度超过3.6m以上时,按单排脚手架计算。 (8)室内顶棚装饰面距设计室内地坪在3.6m以上时,应计算满堂脚手架。计算满堂脚手架后,墙面装饰工程则不再脚手架。 (9)滑升模板施工的钢筋混凝土烟囱、筒仓,不另计算脚手架。 (10)砌筑贮仓,按双排外脚手架计算。 (11)贮水(油)池,大型设备基础,凡距地坪高度超过1.2m以上时,均按双排脚手架计算。 (12)整体满堂钢筋混凝土基础,凡其宽度超过3m以上时,按其底板面积计算满堂脚手架。

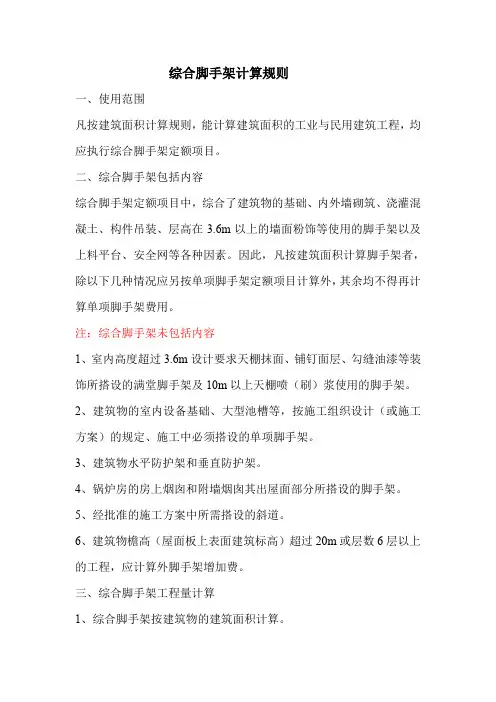

综合脚手架-计算规则

综合脚手架计算规则 一、使用范围 凡按建筑面积计算规则,能计算建筑面积的工业和民用建筑工程,均应执行综合脚手架定额项目。 二、综合脚手架包括内容 综合脚手架定额项目中,综合了建筑物的基础、内外墙砌筑、浇灌混凝土、构件吊装、层高在3.6m以上的墙面粉饰等使用的脚手架以及上料平台、安全网等各种因素。因此,凡按建筑面积计算脚手架者,除以下几种情况应另按单项脚手架定额项目计算外,其余均不得再计算单项脚手架费用。 注:综合脚手架未包括内容 1、室内高度超过3.6m设计要求天棚抹面、铺钉面层、勾缝油漆等装饰所搭设的满堂脚手架及10m以上天棚喷(刷)浆使用的脚手架。 2、建筑物的室内设备基础、大型池槽等,按施工组织设计(或施工方案)的规定、施工中必须搭设的单项脚手架。 3、建筑物水平防护架和垂直防护架。 4、锅炉房的房上烟囱和附墙烟囱其出屋面部分所搭设的脚手架。 5、经批准的施工方案中所需搭设的斜道。 6、建筑物檐高(屋面板上表面建筑标高)超过20m或层数6层以上的工程,应计算外脚手架增加费。 三、综合脚手架工程量计算 1、综合脚手架按建筑物的建筑面积计算。

2、多层建筑物层高超过6m、单层建筑物6m以上及单层厂房的天窗高度超过6m(其面积超过建筑物占地面积10%)时,按本章每超过1m定额项目计算脚手架增加费(增加高度在0.6m以内者不计算增加层,0.6m以上者按一个增加层计算。) 3、钢结构工程(钢柱、钢梁、彩钢板屋面、彩钢板墙)综合脚手架按建筑面积的34.6%计算。 例题: 某单层厂房层高7.4m,建筑面积1800m2,计算其综合脚手架工程量。计算: (1)按建筑面积计算综合脚手架 11-1 单层6m以内综合脚手架S=1800m2; (2)按规定计算6m以上增加层 7.4-6=1.4 本工程计算一个增加层 11-2 单层6m以上每增加1米 S=1800m2 四、檐高20m (6层)以上外脚手架增加费,按超过20m或层数6层以上的建筑面积计算 例题: 某工程建筑面积3200m2,每层建筑面积800m2,共四层。檐口高度22m,第四层高度5m,计算超过20m以上的建筑面积。 计算:超过部分高度 22-20=2(米) 计算虚拟建筑面积比例:2(米)/ 5(层高)= 0.4 计算虚拟建筑面积:800m2*0.4=320m2

脚手架工程量计算规则与范例 有详细的分析

脚手架工程量计算规则与范例 一、脚手架工程量计算规则 1.砌筑脚手架的工程量计算 (1)外墙脚手架的工程量,按外墙外边线总长乘以外墙的砌筑高度以平方米(㎡)面积计算。突出外墙面宽度在24cm以内的墙垛、附墙烟囱等,不另计算脚手架。但突出外墙面宽度超过24cm时,按其图纸尺寸展开面积计算,并入外墙脚手架的工程量内。 (2)内墙里脚手架的工程量,按装饰墙面的垂直投影面积以平方米(㎡)计算。 (3)砌筑独立柱脚手架的工程量,按图示柱外围周长另加3.6m乘以柱高,以平方米(㎡)面积计算。 2.现浇钢筋混凝土柱框架脚手架工程量计算 (1)现浇混凝土柱的脚手架工程量,按柱图示周长另加3.6m乘以柱高,以平方米(㎡)面积计算。 (2)现浇混凝土梁、墙的脚手架工程量,按设计室内地坪或楼板上表面至楼板底之间的高度,乘以梁、墙的净长,以平方米(㎡)面积计算。 3.装饰工程脚手架的工程量计算 (1)室内满堂脚手架的工程量,按室内主墙间净面积计算。满堂脚手架基本层适用于搭设高度在3.6m~5.2m之间,其高度超过5.2m后,每超过1.2m按一个增加层计算,超过高度不足0.6m的,不计算增加层。但超过高度虽不足1.2m而大于0.6m,应计算增加层。 (2)挑脚手架的工程量,按搭设长度和层数以延长米(m)计算。 (3)悬空脚手架的工程量,按搭设水平投影面积以平方米(㎡)计算。 4.其他脚手架的工程量计算 (1)水平防护架的工程量,按实际铺板的水平投影面积,以平方米(㎡)计算。 (2)垂直防护架的工程量,按自然地坪至最上一层横栏之间的搭设高度,乘以实际搭设长度以平方米(㎡)面积计算。 (3)架空运输脚手架的工程量,按搭设长度以延长米(m)计算。 (4)烟囱、水塔脚手架的工程量,应区分不同搭设高度,以座计算。 (5)电梯井脚手架的工程量,按单孔以座计算。 (6)附属斜道脚手架的工程量,应区分不同高度以座计算。 (7)砌筑贮仓脚手架的工程量,不分单筒或贮仓组,均按单筒外边线周长乘以室外地坪至贮仓上口之间的高度,以平方米(㎡)面积计算。 (8)贮水(贮油)池脚手架的工程量,按外壁周长乘以室外地坪至池壁顶面边线之间的高度,以平方米(㎡)面积计算。 (9)大型设备基础脚手架的工程量,按其外形周长乘以室外地坪至外形顶面边线之间高度,以平方米(㎡)面积计算。 (10)建筑物垂直封闭脚手架的工程量,按其封闭面的垂直投影面积,以平方米(㎡)计算。 5.安全网脚手架的工程量计算 (1)立挂式安全网脚手架的工程量,按架网的实挂长度乘以实挂高度,以平方米(㎡)面积计算。 (2)挑出式安全网脚手架的工程量,按挑出的水平投影面积,以平方米(㎡)计算。

脚手架计算规则整理..

广东2010定额脚手架计算规则整理 一、建筑与装饰工程脚手架说明 (一)脚手架一般说明 1、本章以钢管脚手架考虑。 2、综合脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板、安全网等,高层脚手架50.5m至200.5m还包括托架和拉杆费用。 3、里脚手架包括外墙内面装饰脚手架、内墙砌筑及装饰用脚手架、外走廊及阳台的外墙砌筑与装饰脚手架,走廊柱、独立柱的砌筑与装饰脚手架,现捣混凝土柱、混凝土墙结构及装饰脚手架费用,但不包括吊装脚手架,如发生构件吊装,该部分增加的脚手架另按有关的工程量计算规则计算,套用单排脚手架。 4、脚手架防火费用,另按各市有关规定计算。 5、靠脚手架安全挡板套算高度,如搭设一层,按综合脚手架高度步距计算;搭设二层及以上时,按综合脚手架高度套低一级步距计算。 6、烟囱脚手架综合垂直运输架、斜桥、风缆、地锚等子目。水塔、独立筒仓脚手架按相应烟囱脚手架人工乘以系数1.11,其他不变。 7、架空运输道,适用特殊施工环境,按施工组织设计计算。定额以架宽2m 为准,如架宽大于2m时应按相应子目乘以系数1.20;超过3m时按相应子目乘以系数1.50。 8、独立安全水平挡板和垂直挡板,是指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护和施工现场与其他危险场所隔离等防护。 9、定额里脚手架、满堂脚手架子目适用于搭设高度10m以内;搭设高度超过10m时,按照审定的施工方案确定。 (二)建筑脚手架说明 1、外墙采用钢骨架封彩钢板结构,按单排脚手架计算。 2、1.5m宽以上雨篷(顶层雨篷除外),如没有计算综合脚手架的,按单排脚

手架计算。 3、楼梯顶板高度计算是按自然层计算。 4、斜板、拱形板、弧形板屋面和架空阶梯的计算高度按平均高度。 5、水池墙、烟道墙等高度在3.6m以内套用单排脚手架,3.6m以上套用综合脚手架。 6、石墙砌筑不论内外墙,高度超过1.2m时,计算一面综合脚手架;墙厚大于40cm时,则计算一面综合脚手架及一面单排脚手架。 7、毛石挡土墙砌筑高度超过1.2m,计算一面综合脚手架。 8、人工挖孔桩凿护壁,不得计算脚手架。 9、滑升模板施工的钢筋混凝土烟囱、筒仓,不再计算脚手架。 10、天棚装饰(包括抹平扫白)楼层高度超过3.6m时,计算满堂脚手架。 11、天棚面单独刷(喷) 灰水时,楼层高度在5.2m以下者,均不计算脚手架费用,高度在5.2m至10m按满堂脚手架基本层子目的50%计算。 12、满堂基础脚手架套用满堂脚手架基本层定额子目的50%计算。 13、整体满堂红钢筋混凝土基础、条形基础,凡其宽度超过3m以上,深度在1.5m以上时,增加的工作平台按基础底板面积计算满堂基础脚手架。 (三)单独装饰工程脚手架说明 1、本节适用于单独承包建筑物装饰工作面高度在1.2m以上的需重新搭设脚手架的工程。 2、外走廊、阳台的外墙、走廊柱及独立柱的砌筑、捣制、装饰和外墙内面装饰的脚手架,高度在3.6m以内的按活动脚手架子目执行,高度超过3.6m的按单排脚手架子目执行。 3、宽度在1.5m以上的雨篷(顶层雨篷除外)檐口装饰,如没有计算综合脚手架的,按单排脚手架计算。 二、建筑与装饰工程脚手架计算规则

脚手架的工程量怎么计算

脚手架的工程量怎么计算 推荐答案 建筑物脚手架工程 外墙综合脚手架工程量,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算;不扣除门、窗、洞口及穿过建筑物的通道的空洞面积。屋面上的楼梯间、水池、电梯机房等的脚手架工程量应并入主体工程量内计算。 多层建筑工程中,上层飘出的,外墙综合脚手架按最长一层的外墙长度计算;下层缩入部分,按围护面垂直投影面积,套相应高度的单排脚手架。 外墙为幕墙时,幕墙部分按幕墙外围面积计算综合脚手架。 加层建筑物工程外墙脚手架工程量,按以下规则计算: 1 原有建筑物部分,按两个单排脚手架计算,其高度以原建筑物的外地坪至原有建筑物高度减2.5m。 2 加层建筑工程部分,按综合脚手架计算,其高度按加层建筑物的高度加2.5m,脚手架的定额步距按外地坪至加层建筑物外墙顶的高度。 围墙脚手架按设计外地坪至围墙顶高度乘以围墙长度以面积计算,套相应高度的单排脚手架,围墙双面抹灰的,增加一面单排脚手架。 砌筑石墙,高度在1.2m以上时,按砌筑石墙长度乘以高度计算一面综合脚手架;墙厚40cm以上时,按一面综合脚手架、一面单排脚手架计算。 现浇钢筋混凝土屋架以及不与板相接的梁,按屋架跨度或梁长乘以高度以面积计算综合脚手架,高度从地面或楼面算起,屋架计至架顶平均高度,单梁高度计至梁面在外墙轴线的现浇屋架,单梁及与楼板一起现浇的梁均不得计算脚手架。吊装系梁、吊车梁、柱间支撑、屋架等(未能搭外脚手架时),搭设的临时柱架和工作台,按柱(大截面)周长加3.6m后乘以高,套单排脚手架计算。 建筑面积计算范围外的独立柱、柱高超过1.2m时,按柱身周长加3.6m后乘以高度,套单排脚手架,在外轴线上的附墙柱的脚手架已综合考虑。 大型设备基础高度超过2m时,按其外形周长乘以基础高度以面积计算单排脚手架。 各种类型的预制钢筋混凝土及钢结构屋架,如跨度在8m以上,吊装时按屋架外围面积计算脚手架工程量,套10m以内单排脚手架乘以系数2计算。 凿桩头的高度如超过1.2m时,混凝土灌注桩、预制方桩、管桩每凿1m3桩头,计算单排脚手架16m2;钻(冲)孔桩按直径乘以4加3.6m再乘以高以面积计算单排脚手架。 满堂脚手架工程量,按室内净面积计算,其高度在3.6m至5.2m,按满堂脚手架基本层计算,超过5.2m每增加1.2m按增加一层计算,不足0.6m的不计。计算式表示如下: 满堂脚手架增加层=(楼层高度-5.2m)/1.2m。 房屋建筑里脚手架,楼层高度在3.6m以内按各层建筑面积计算,层高超过3.6m 每增1.2m按调增子目计算,不足0.6m不计算。在有满堂脚手架搭设的部分,里脚手架按该部分建筑面积的50%计算。没有建筑面积部分的脚手架搭设按相应子目规定分别计算.

脚手架的计算规则

脚手架的计算规则 一般规定(《计算规则》P47) (一)计算内、外墙脚手架时,均不扣除门窗洞口、空圈洞口等所占的面积。 (二)同一建筑物高度不同时,应按不同高度分别计算。 (三)总包施工单位承包工程范围不包括外墙装饰工程或外墙装饰不能利用主体施工脚手 架施工的工程,可分别套用主体外脚手架定额10-1-74~10-1-92和装饰外脚手架定额 10-1-93~10-1-99。 (四)现浇砼圈梁、过梁、构造柱,楼梯、雨篷、阳台、挑檐中的梁和挑梁,各种现 浇砼板,现浇砼楼梯均不单独计算脚手架。(04年《综合解释》P20第4、5条) (五)“现浇砼单梁、连续梁、框架梁和现浇砼墙,其外脚手架按设计室外地坪或楼 板上表面至楼板底之间的高度乘以梁、墙净长以M2计,套用双排外脚手架项目”主要 指建筑物外围套用单排外脚手架的的情况;此时现浇砼梁、墙部位按上面规则计算后套用双排外脚手架子目,剩下的外围墙体按外脚手架计算规则计算后套用单排外脚 手架子目;当建筑物外墙脚手架满足套用双排外脚手架的的情况时,其中的现浇砼梁、 墙不再单独计算脚手架。现浇砼梁、墙在室内时,按里脚手架计算规则计算工程量后 仍然套用双排外脚手架子目。梁下为砼墙(梁和墙为同一轴线)且梁和墙整体现浇时, 只计算一次脚手架工程量。(《计算规则》P47,06年《综合解释》P80) (六)现浇砼板不单独计算脚手架是因为其脚手架工程量已包括在模板消耗量定额内。 有梁板的板下梁不计算脚手架。(06年《综合解释》P80 "3") 二、外脚手架 建筑物外墙脚手架高度自设计室外地坪算至檐口(或女儿墙顶);工程量按外墙外 边线长度(凸出墙面宽度大于240mm的墙垛等,按图示尺寸展开计算,并入外墙长度内), 乘以高度以M2计算。(《计算规则》P47) (一)计算外墙脚手架高度,自室外地坪起算至: 1.平屋顶算至女儿墙顶面或檐口板顶面,檐口如果带檐沟,算至沟壁上口。 2.套用定额时,高出屋面的电梯间、水箱间不计入建筑物总高度,但应按其高度计算脚手 架面积。 3.坡屋面山尖脚手架面积按山尖面积的1/2计算,但按山尖定面高度套用相应定额。

装饰脚手架工程量计算规则

建筑装饰脚手架工程量计算规则 建筑装饰的工程量的计算包括: (1)内墙、外墙、幕墙脚手架的计算 ①凡砌筑高度超过l.5 1T1的砌体应按墙面(单面)垂直投影面积以平方米计算; ②幕墙或外墙面镶(挂)贴面砖,按墙外边线长度乘高度以平方米计算。计算脚手架时, 不扣除门、窗洞口、空圈所占面积; ③外墙面部分幕墙、部分镶(挂)贴块料面层均由装饰企业施工,自搭脚手架的工程量按 上述计算规则的第②条的规定计算。仅幕墙由装饰企业施工,自搭脚手架的应从室外地坪至 幕墙的顶端高度计算(在高度范围内有其他装饰面时,其高度不予扣除); ④同一建筑物幕墙高度不同时,按不同高度分别计算工程量; ⑤里脚手架以内墙净长乘内墙净高计算。 (2)室内装饰脚手架的计算 ①室内梁、柱、各种墙高度超过3.6m的装饰按以下规定计算脚手架: 梁:以梁净长乘室内地面(或楼面)至板底面的高度计算(无楼板时算至梁面); 柱:室内(外)柱按柱装饰外围周长加3.6m乘柱高计算,按抹灰脚手架定额执行; 墙:以墙净长×净高计算。 ②天棚装饰高度超过3.6m,按室内主墙净面积以平方米计算满堂脚手架,不扣除柱、墙垛、附墙烟囱所占面积。 基本层:高度在8m以内计算基本层,增加层:高度超过8m,每增加2m,计算1层增加层。 余数不足0.6m,不计算增加层。超过0.6m不足2m,按增加l层计算。 ③室内挑台栏板外侧共享空间的装饰如无满堂脚手架利用时,按地面至栏顶面高度乘栏 杆长度以平方米计算,套抹灰脚手架子目。 (3)檐高超过20 m的外墙镶贴面层或幕墙脚手架按墙面的垂直投影面积以平方米 计算(计算高度从室外地坪至设计高度)。 (4)室内装饰 ①单位工程由一个施工单位承包施工,檐高在20 m以内的各种装饰工程量应合并计算, 超过20 m的工程量应分段计算并分别套用定额; ②单位工程由2个或2个以上的施工单位承包,其各种装饰的工程量应分段计算并分别 套用定额。

脚手架工程量计算--最新版

有关脚手架工程量计算的统一 1、主体工程与装饰工程如何计算脚手架的问题 脚手架搭拆工程属于施工措施项目费。建筑装饰工程消耗标准中册建筑工程和下册装饰装修工程中均例有脚手架搭拆项目。按以下原则计算其搭拆费(施工措施费)。 即:建筑装饰工程由一个施工单位承包者,按中册建筑工程中的脚手架计算;建筑工程与装饰工程(主要是外装饰)由建设单位分别发包给两个施工单位,且装饰施工单位需要另外搭拆外装饰脚手架者,分别按中册建筑工程与下册装饰工程脚手架执行。二次装饰或再次装饰按下册装饰脚手架执行。 另外一种情况:虽然主体与装饰分别包给两个施工单位,但装饰单位可以利用主体工程的脚手架,不需搭拆外装饰架,其脚手架费用的计算有两种处理办法: 一是装饰单位向建设单位计算装饰脚手架费用,再支付一定比例的工程配套给主体施工单位。 二是装饰单位不计算装饰脚手架费用,由建设单位直接向主体施工单位支付一定比例的配套费及脚手架材料费。 具体采取哪一种方法计算,由建设、主体及装饰施工单位商定。 2、在编制投标报价或编制上限值、标底价时,如何计取各单项脚手架费用(以主体与装饰由一个施工单位为例说明)。 脚手架工程应该计算以下项目(如有施工方案或施工组织设计者按其规定计算,没有规定参照以下规定): (1)外脚手架(竹、木、钢管。按本地区通常使用的材料计算)按照297页说明第八条,工程量计算规则第一条,交底第3条,解释16条计算(100m2)。 a.外架:[(20+4)×2+(12+4)×2+(1×2+4)] ×高(设计室外地坪标高至女儿墙顶)。 b.外墙以外单独的单梁计算一道外架(已并入上式计算)。 c.每100m2外架改装饰架应计算1.28工日改架工。 (2)砌筑里脚手架 按照说明第八条,工程量计算规则第四、六条,交底27页有关说明第2条规定计算(100m2)。 a.一般砖混结构建筑物计算了外脚手架的外墙,不再计算外墙里脚手架,但外墙为框架梁,除计算外架还应计算一道砌砖里架。室内混凝土单梁、混凝土墙、砖墙、 轻质墙每根轴线均应计算一道里脚手架,但不再计算浇灌运输道。

脚手架计算规则

0.0.1建筑物脚手架工程量计算: 1 综合脚手架分不同墙高,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算。套相应定额步距,有女儿墙者高度和步距计至女儿墙顶面。 地下室外墙综合脚手架高度从设计外地坪至底板垫层底。 上层外墙或裙楼上有缩入的塔楼者,工程量分别计算,但套用定额步距的高度由设计外地坪至塔楼顶面计算。 裙楼的高度应按设计外地坪至裙楼顶面的高度计算,套用定额时按相应高度步距计算。 多层建筑工程中,上层飘出的,按最长一层的外墙长度计算综合脚手架;下层缩入部分,按围护面垂直投影面积,套相应高度的单排脚手架。 外墙为幕墙时,幕墙部分按幕墙外围面积计算综合脚手架。 屋面上的楼梯间、水池、电梯机房等的脚手架工程量应并入主体工程量内计算。 2 计算综合脚手架时,门、窗、洞口及穿过建筑物的通道的空洞面积不扣除;有山墙者,以山尖二分之一高度计算,山墙高度的步距按檐口高度为准。 3 水池墙、烟道墙等高度在3.6m以内套用单排脚手架,3.6m以上套用综合脚手架。石墙砌筑不论内外墙,高度超过1.2m时,计算一面综合脚手架,墙厚大于40cm时,则计算一面综合脚手架及一面单排脚手架。 4 毛石挡土墙砌筑高度超过1.2m,计算一面综合脚手架。 5 滑升模板施工的钢筋混凝土烟囱、筒仓,不再计算脚手架。 6 整体满堂红钢筋混凝土基础,凡其宽度超过3m以上,深度在1.5m 以上时,增加的工作平台按基础底板面积计算满堂基础脚手架。 7 各种类型的预制钢筋混凝土及钢结构屋架,如跨度在8m以上,吊装时按屋架外围面积,套10m以内单排脚手架乘以系数2计算。 8 现浇钢筋混凝土屋架以及不与板相接的梁,其脚手架工程量从地面或楼面算起。屋架计至架顶平均高度,单梁高度计至梁面,套综合脚手架计算。在外墙轴线的现浇屋架,单梁及与楼板一起现浇的梁均不得计算脚手架。 9 吊装系梁、吊车梁、柱间支撑、屋架等(未能搭外脚手架时),搭设的临时柱架和工作台,按柱(大截面)周长加3.6m后乘以高,套单排脚手架计算。 10 天棚装饰(包括抹平扫白)楼层高度超过3.6m时,计算满堂脚手架。满堂脚手架按室内净面积计算,其高度在3.6m至5.2m,按满堂脚手架基本层计算,超过5.2m每增加1.2m按增加一层计算,不足0.6m的不计。计算式表示如下: 满堂脚手架增加层=(楼层高度-5.2m)/1.2m 11 天棚面单独刷(喷)灰水时,楼层高度在5.2m以下者,均不计算脚手架费用,高度在5.2m至10m按满堂脚手架基本层子目的50%计算,10m以上按80%计算。 12 安全挡板编制预算时,每层安全挡板工程量,按建筑物外墙的凹凸面(包括凸出阳台)的总长度加16m乘以宽度2m计算。建筑物高度在三层以内或9m范围内不计安全挡板。高度在三至六层或在9m至18m计算一层,以后

建筑物脚手架工程量计算

建筑物脚手架工程量计算: 1 综合脚手架分不同墙高,按外墙外边线的凹凸(包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或檐口的高度以面积计算。套相应定额步距,有女儿墙者高度和步距计至女儿墙顶面。 地下室外墙综合脚手架高度从设计外地坪至底板垫层底。 上层外墙或裙楼上有缩入的塔楼者,工程量分别计算,但套用定额步距的高度由设计外地坪至塔楼顶面计算。 裙楼的高度应按设计外地坪至裙楼顶面的高度计算,套用定额时按相应高度步距计算。 多层建筑工程中,上层飘出的,按最长一层的外墙长度计算综合脚手架;下层缩入部分,按围护面垂直投影面积,套相应高度的单排脚手架。 外墙为幕墙时,幕墙部分按幕墙外围面积计算综合脚手架。 屋面上的楼梯间、水池、电梯机房等的脚手架工程量应并入主体工程量内计算。 2 计算综合脚手架时,门、窗、洞口及穿过建筑物的通道的空洞面积不扣除;有山墙者,以山尖二分之一高度计算,山墙高度的步距按檐口高度为准。 3 水池墙、烟道墙等高度在3.6m以内套用单排脚手架,3.6m以上套用综合脚手架。石墙砌筑不论内外墙,高度超过1.2m时,计算一面综合脚手架,墙厚大于40cm时,则计算一面综合脚手架及一面单排脚手架。 4 毛石挡土墙砌筑高度超过1.2m,计算一面综合脚手架。 5 滑升模板施工的钢筋混凝土烟囱、筒仓,不再计算脚手架。 6 整体满堂红钢筋混凝土基础,凡其宽度超过3m以上,深度在1.5m以上时,增加的工作平台按基础底板面积计算满堂基础脚手架。 7 各种类型的预制钢筋混凝土及钢结构屋架,如跨度在8m以上,吊装时按屋架外围面积,套10m以内单排脚手架乘以系数2计算。 8 现浇钢筋混凝土屋架以及不与板相接的梁,其脚手架工程量从地面或楼面算起。屋架计至架顶平均高度,单梁高度计至梁面,套综合脚手架计算。在外墙轴线的现浇屋架,单梁及与楼板一起现浇的梁均不得计算脚手架。 9 吊装系梁、吊车梁、柱间支撑、屋架等(未能搭外脚手架时),搭设的临时柱架和工作台,按柱(大截面)周长加3.6m后乘以高,套单排脚手架计算。 10 天棚装饰(包括抹平扫白)楼层高度超过3.6m时,计算满堂脚手架。满堂脚手架按室内净面积计算,其高度在3.6m至5.2m,按满堂脚手架基本层计算,超过5.2m每增加1.2m按增加一层计算,不足0.6m的不计。计算式表示如下: 满堂脚手架增加层=(楼层高度-5.2m)/1.2m 11 天棚面单独刷(喷)灰水时,楼层高度在5.2m以下者,均不计算脚手架费用,高度在5.2m至10m 按满堂脚手架基本层子目的50%计算,10m以上按80%计算。 12 安全挡板编制预算时,每层安全挡板工程量,按建筑物外墙的凹凸面(包括凸出阳台)的总长度加16m乘以宽度2m计算。建筑物高度在三层以内或9m范围内不计安全挡板。高度在三至六层或在9m至18m计算一层,以后每增加三层或高度9m者计一层。安全挡板结算时,除另有约定外,按实搭面积计算。 13 加层建筑物工程外墙脚手架的计算: 1) 原有建筑物按两个单排脚手架计算,其高度以原建筑物的外地坪至原有建筑物高度减2.5m。 2) 加层建筑工程部分,按综合脚手架计算,其高度按加层建筑物的高度加2.5m,脚手架的定额步距按外地坪至加层建筑物外墙顶的高度。
