一、08定额主要内容

管理部门为了适应建筑市场发展变化的需要,合理确定和有效控制工程造价,根据相关规定结合实际颁发08定额 凡全部使用国有资金投资或国有资金为主的工程建设项目及招标工程,应执行08定额

既适用于工程量清单计价方式,同时也适用于定额计价方式 是编制工程量清单、工程量清单计价,招标控制价或拦标价的依据;是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调节处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础

二、08定额与04定额基本不同点

1.进行量价合一

2.定额编号和清单编码是一一对应的,有利于清单项目的描述

3.人工工日的单价由原来的综合工日改为普工和技工,单价进行了调整

4.材料费进行调整,不包括检验试验费

5.小型机械费调整

6.措施费,能计量的措施费的回归定额子目中,方便调整,不能计量的以项为单位仍然在取费中计取

7.降效,调整计算方式及步距

8.费用标准,管理费下调,利润上调,取费基数是人工费+机械费

9.对国家清单计价规范进行补充,没有改变清单计价的宗旨

三、定额的编制依据

依据国家标准《建设工程工程量清单计价规范》的统一要求进行编制的

依据国家建设部《全国统一建筑工程基础定额》

依据现行国家有关建筑产品标准、设计规范、施工验收规范、技术操作、质量评定标准进行编制的。

近几年建筑工程新的施工技术,新的材料新工艺在实际施工中应用比较成熟的施工方法和工艺进行编制的。

四、计价定额的消耗量标准基础性规定

A基础单价方面人工费

(一)人工费:

即人工工资单价它包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。

①其中人工等级分为普工和技术工

②普工40元/工日、技术工55元/工日

③(土建)抹灰工技术工65元/工日。

B基础单价方面材料费

(二)材料费:

即建筑材料半成品、成品的基价是指材料由来源地到达施工工地仓库或工地堆放材料地的全部费和。

1.材料费基价包括材料的原价(或供应价)运杂费、运输损耗费、采购保管费。检验试验费按实际发生计算。

2.建筑材料的含量均按合格的标准规格产品统一编制。

3.材料消耗量方面:建筑材料半成品、成品的消耗量包括了从工地仓库现场集中堆放损耗、运输损耗、施工操作损耗。材料运距、场内的搬运运距按300米考虑的,设备场内搬运运距按150米考虑的。

4.材料中的辅助材料和零星材料在材料的比重很少,合并为其他材料费,以“元”来表示。

5.本计价定额的设备与材料的划分,定额中材料栏内已有消耗量,章节说明中、定额注解中明确的为材料,未明确的为设备。

C基础单价方面机械费

1.本计价定额施工机械台班消耗量是按合理的机械配备,机械施工工效确定的,并已考虑了机械幅度差因素。

2.本计价定额施工机械原值在2000元以内使用年限在2年以内不构成固定资产的小型机械,未列入本定额的机械台班消耗量。这部分费用管理部门把它移到《辽宁省建设工程费用标准》的工具用具使用费用中。

3.本计价定额中的加工机械泵类机械、焊接机械设备的操作人员人工工资含量均含在相应的定额子目的人工消耗量中。行走机械、吊装机械的司机在施工机械的台班内。

4.本计价定额吊装机械项目,已含在A.12(第十二章)措施项目垂直运输机械费中,因工程特殊情况必须使用其它起重机械吊装时,按相应子目另行计算,不扣除定额项目中垂直运输费。本定额吊装机械项目仍不能满足吊装需要时可另行编制单位估价表。

5.本计价定额施工机械的台班单价是按《辽宁省建设施工机械台班费用标准》确定的。

五、措施项目的确定

1、技术措施费:管理部门把能计量的部分列为技术措施费,在计价定额中提到了一章里 A.12(第十二章),措施项目它包括砼及砼模板、脚手架、垂直运输、施工排水、降水、其它措施费。

2、其它措施费:管理部门把不能计量或施工现场签证费用列为其它措施费,它包括:安全文明施工费、夜间施工增加费、二次搬运费、已完工程及设备保护费、冬雨季施工费、市政干扰费及其它。

六、土建定额主要变化部分

1、定额子目的变化

2、计算规则的变化,例如:

(1)建筑高度的计算,本计价定额建筑物檐高是指从室外自然地面至檐口高度,突出屋顶的电梯间、水箱间、女儿墙均不计算檐口的高度之内。

斜(坡)屋面的檐高是指自然室外地面至斜(坡)屋面的平均高度计算。有组织排水屋面按楼板上表面计算高度。

(2)挖土方原来是几个项目综合在一起按实体积计算工程量现在改为按计价定额子目,每一个子目,一个子项不综合。

3、定额中列入了未计价材料,带括号()的为未计价材料,以前建筑定额是没有未计价材料的。

4、定额的含量做了调整:人工、材料、机械的含量都有不同程序的调整,主要在A.1、A.4和A.12章变化较大

5、新工艺、新技术、新材料三新的补充定额(预拌砂浆现场搅拌站等)

6、移植的项目:楼地面工程和抹灰工程是从装饰定额中移植过来的并且做了适当补充。这部分内容国家规范没有编码和子目,管理部门这次做了补充。

7、人工工资单价和工日发生了变化,由原来的综合工日,改为现在的普通工和技术工。四级工以下为普通工,四级工以上为技术工8、建筑定额(A)取费基数和取费方法也发生了变化。取费基数是人工+机械。

9、编码也有变化,在原来的清单编码基础上又增加了定额编码,既有清单编码又有定额编码。

土建部分

A.1 土、石方工程

(一)增加:

(1)机械挖管沟(010104006)P73

04年定额没有此项目,08年定额做了补充。

(2)自卸汽车运土方(010104008)P79

1.增加了自卸汽车运土项目各不同载重量每增加1公里5个子目。

2.增加了自卸汽车载重量(15T)运土方12个子目

(二)04年定额机械挖土方工程量:按机械挖土的90%,人工挖土的10%计算,人工挖土部分按相应定额项目人工乘以系数2

(三)08年定额机械挖土方工程量:按实际挖土方量计算;机械挖土方套机械挖土方、机械挖不到需人工挖土时,按人工挖土定额项目执行;桩间挖土按相应定额项目的机械台班乘以1.1;开挖深度超过6米时机械台班乘1.09。

(四)08中增加了坑内作业和坑上作业的说明

(五)挖淤泥流沙深度也适当加深

(六)所有挖土放坡系数变化大,全部下调,例如四类土:原放坡系数为0.25,现调整为0.15

A.2 桩与地基基础工程

(一)增加:

送桩P121、长螺旋钻孔桩P127、震动沉管灌注混凝土桩P133、截桩P138、锚杆直护P159等

(二)修改:

液压净力压桩机压预制钢筋混凝土桩是按压方桩考虑的,如压管桩按压方桩定额中的人工、机械乘以系数1.36

A.3 砌筑工程

(一)增加:

砖贮水池P196、一砖半多孔砖墙P197、一砖半空心砖墙P198、陶粒空心砌块P199、页岩多孔砖P200、砌块墙P200、浆砌料石栏杆P207

(二)修改:

1.定额中增加了弧形砖墙;除实心砖墙外,其他品种弧形砖墙其弧形部分每m3砌体按相应项目人工增加15%,砖增加5%,其他不变

2.砌筑砂浆中未计价材料的计入(个别零星项目除外),所有砌体不包含砂浆搅拌机的价格,砂浆价格和搅拌机的价格在第七节砌筑砂浆定额项目中考虑

3.把原来的承重、非承重空心砖墙改为空心砖墙

4.修改了空心砖规格:原是240*115*115现是240*175*115

5.砖砌围墙的计算规则原是按面积计算,现按体积计算

A.4 混凝土、钢筋工程

(一)增加:

各个构件商品砼项目、一次成活砼台阶、砼后浇带、风道梁等(二)修改:

1.现场搅拌站搅拌砼的浇捣养护可按相应的商品砼项目执行,满堂基础是按无梁式考虑的,有梁式满堂基础的梁(突出板上、下表面部分),按基础梁项目执行

2.现浇混凝土空调板执行阳台板定额项目,人工乘以系数1.05

3.框架结构中的间墙、构造柱、圈梁、过梁按相应项目人工乘系1.3

4.将各个砼构件,钢筋砼和现浇砼同时列项

5.删除有梁板和无梁板,规定其各个组成构件分别套项

6.塑料薄膜对砼进行养生,将原来的草袋子换成塑料薄膜

7.删除了机械费用,机械原值在2000元以内的小型机械,这个费用放到工具用具使用费中考虑

8.剪力墙内暗梁、暗柱、端柱并入墙内计算

9. 08定额里钢筋接头和04定额的区别

(Ⅰ)在04年的定额中钢筋规格搭接,按10-25mm以内的每8m 一个接头;25mm以外的每6m一个接头,接头长度(含弯钩)按现行施工及验收规范规定计算

(Ⅱ)在08年的建筑工程计价定额中钢筋规格搭接,按10-25mm 以内的每12m 一个接头,25mm以外的每8m一个接头,定尺搭接的数量按工程总量的70%计算,搭接长度实际施工无论采取何种方式均

按30倍钢筋直径综合考虑

A.5 厂库房大门、特种门及木结构工程

(一)无增减,顺序依据清单计价有所改变

(二)把门和窗的子目分开了,把装饰门合并到装饰定额中

(三)在此章子目中木材是以自然干燥条件下含水率为准编制,实际需人工干燥时,其费用另行计算

A.6 金属结构工程

(一)增加:

1、钢柱、金属构件制作、安装、不锈钢网架、焊接空心球网架、金属网、钢管柱、钢漏斗、压型钢板楼板以及墙板、CZ檩条、U型爬梯、

2、金属结构的探伤、除锈、刷油,钢结构的防火涂料,套相关项目更加方便

A.7 屋面及防水工程

(一)增加:

英红瓦、西班牙瓦、钢板止水带、玻璃纤维多彩瓦屋面、UPVC 落水管、防水涂料、填缝防水材料、盖板安装等

(二)对防水材料价格进行调整

A.8 防腐、保温、隔热工程

增加:挤塑板、外墙保温砂浆

A.9 楼地面工程

(一)增加:

本章定额与04年定额相比增加项目是4节44个子目都属于新增项目。特别是商品砼垫层,商品细石砼垫层都是04年定额没有的子目。

(二)修改:

对楼地面的找平层和整体面层的人工进行了调整,技术工是按65元/工日考虑的,细石砼面层也是这次增加的子目。

A.10 抹灰工程

(一)增加:

属于从装饰定额中的移植项目,没有清单编码,做以补充,本章定额与04年定额相比增加项目6节117个子目都属于新增项目,本章的第六节是04定额没有的子目,主要是增加了预拌砂浆和现场搅拌砂浆。

(二)修改:

本章抹灰定额的水泥砂浆的机械费灰浆搅拌机从定额子目中拿出来,放到水泥砂浆子目中去,目的是为换算方便。

A.11 建筑物超高人工、机械降效及水泵加压台班

(一)无增减

(二)修改:

1.对计算建筑面积规则做了修改。例如:同一建筑物檐高不同时,按不同檐高的高度垂直分割计算建筑面积。分别套相应的定额子目

2.各项降效系数中包括的内容指建筑物基础以上的全部工程项目.(从自然室外地坪算到檐口滴水)。

A.12 措施项目

(一)增加:

1.删除了现浇砼模板、带型基础毛石砼、无筋砼共8个子目,因为模板支护跟钢筋没有多大关系。以上子目可以套用带型基础、有梁套有梁的,没有梁套没有梁的子目

2. 现浇砼模板、有梁板、无梁板删除共8个子目,现浇砼板执行平板定额子目,梁执行现浇砼梁的定额相关子目。

3.垂直运输删除20米以上;30米—100米以上9个子目,增加20米以上;20米—60米以内;60米以上—100米以内、100米以上—150米以下;150米以上、150米以上每增加10米8个子目。

4.增加地上满堂脚手架子目。

七、土建定额章节明细变化部分

(一)修改:

1、有梁板与无梁板,梁就执行梁的相应定额子目,板就执行板的定额子目

2、超高垂直运输重新设置定额子目和步距,高度增加150米以上和150米以上每增加10米的子目,这样也适用越来越多高层建筑。构筑物的垂直运输也适当增加它的步距,解决原来步距小的问题。

3、特、大型机械一次安拆费中自升塔式起重机,小于1000kN.m自升塔式起重机不得执行自升式起重机一次性安拆费的子目,执行

600kN.m以内定额子目。

4、施工电梯不分型号和单笼、双笼均执行本定额

5、管理部门对定额中脚手架的部分含量做了适当调整,例如独立斜道等。

6、施工排水、降水中把A.1章的抽水机排水深度1米以内,2米以内、3米以内3个子目移到A.12章第5节中。

7、补充人工挖孔桩通风照明2个子目。

装饰部分

一、装饰定额

1、本定额是依据国家《建设工程工程量清单计价规范》统一划分项目,统一编码,重新编制,有增加项目也有减少项目,一个定额子目就是一个清单项目。

2、本定额人工工日:分为普工、技工,普工人工工日单价为40元,技工65元。

3、本定额子目表现形式是有量有价,量价合一。

4、工程量计算规则进行调整

(1)灯带清单计价规范按平方米计算,本定额按延长米计算。

(2)门、窗清单计价按樘计算,本定额按平方米计算。

(3)窗台板清单计价规范按延长米计算,本定额按平方米计算。(4)柜类、货架清单计价规范按个计算,本定额按平方延米、组等计算。

(5)竖式标箱、灯箱清单计价规范按个计算,本定额按平方米、立方米计算。

5、本定额有部分项目的含量进行调整。

6、计量单位是按定额计量单位形式来表示的。

7、费用计取规则:以计价定额分部分项工程费中的人工费+机械费之和为计费基数。

8、本定额电锺未列入本定额机械台班消耗量,包括在工具用具使用费中。

9、本定额木门、窗柜扇料、木装修及木地板的木材机械干燥,自然干燥费均包括在材料单价中。

10、本定额均包括3.6米以内简易脚手架的搭设及拆除,3.6米以上的天棚装饰工程可计算满堂红脚手架,实际施工中未采用满堂红脚手架, 按满堂红脚手架的30%计算脚手架费用

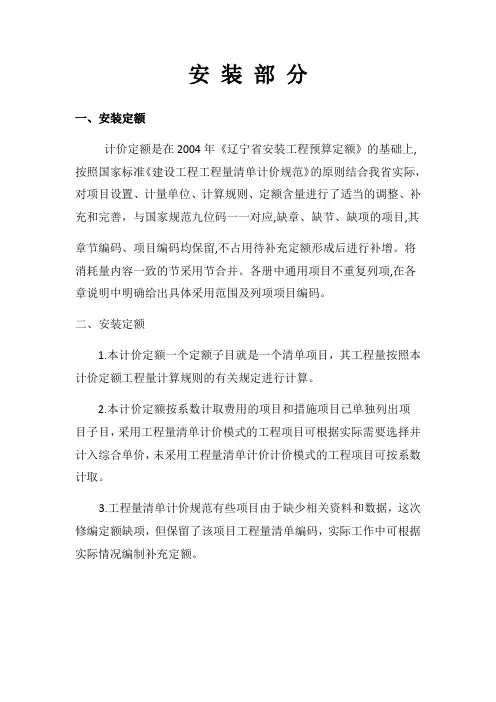

安装部分

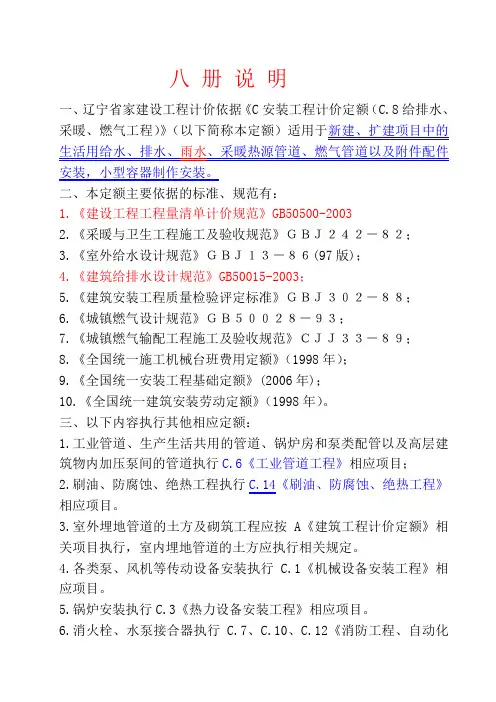

一、安装定额

计价定额是在2004年《辽宁省安装工程预算定额》的基础上,按照国家标准《建设工程工程量清单计价规范》的原则结合我省实际,对项目设置、计量单位、计算规则、定额含量进行了适当的调整、补充和完善,与国家规范九位码一一对应,缺章、缺节、缺项的项目,其章节编码、项目编码均保留,不占用待补充定额形成后进行补增。将消耗量内容一致的节采用节合并。各册中通用项目不重复列项,在各章说明中明确给出具体采用范围及列项项目编码。

二、安装定额

1.本计价定额一个定额子目就是一个清单项目,其工程量按照本计价定额工程量计算规则的有关规定进行计算。

2.本计价定额按系数计取费用的项目和措施项目已单独列出项目子目,采用工程量清单计价模式的工程项目可根据实际需要选择并计入综合单价,未采用工程量清单计价计价模式的工程项目可按系数计取。

3.工程量清单计价规范有些项目由于缺少相关资料和数据,这次修编定额缺项,但保留了该项目工程量清单编码,实际工作中可根据实际情况编制补充定额。

安装定额—C.1 机械设备安装工程

1. 本定额将措施项目新列为一章,并给予项目编码,使工程量清单报价更加方便。

2. 如采用可调垫铁或者特殊垫铁则应将增加的可调垫铁或者特殊垫铁按实计算。消耗量内的垫铁含量扣除。

3. 凡是设备安装消耗量标准中包括灌浆工作内容的子目,若实际施工未做灌浆,则应按消耗量标准扣除人工、材料、机械等耗用量。

4. 单件重量在60t以上的大型设备的吊装,本定额未考虑特殊技术措施,发生时应另行计算。

安装定额— C.5静置设备与工艺金属结构制作安装工程

关于各项费用的规定:

1.安装与生产同时进行增加的费用,按人工费的10%计算。

2.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

C.5.14.2 措施项目:

1.脚手架搭拆费按下列系数计算,其中人工工资占25%

(1)静置设备制作按人工费的5%计算。

(2)除静置设备制作工程以外,本定额其他项目均按人工费的10%计算。

安装定额—C.7消防工程

本定额与其他计价定额的关系:

1.电缆敷设、桥架安装、配管配线、接线盒、动力、应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装,均执行C.2《电气设备安装工程》相应项目。

2.套管的制作安装,不锈钢管和管件,铜管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等执行C.6《工业管道工程》册相应项目。

3.水箱制作安装执行C.8《给排水、采暖、燃气工程》相应项目。4.各种消防泵、稳压泵等机械设备安装及二次灌浆执行C.1《机械设备安装工程》相应项目。

5.各种仪表的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄漏报警开关的接线、校线执行有关项目。

6.泡沫液储罐、设备支架制作、安装执行C.5《静置设备与工艺金属结构制作安装工程》相应项目。

7.设备及管道除锈、刷油及绝热工程执行C.14《刷油、防腐蚀、绝

热工程》相应项目。

8.本定额项目划分:共分6章,设置项目57项,257个子目

使用中应注意的问题:

(一)关于下列系数的问题:

1.本定额的操作高度是按5m编制的,若操作高度超过5m时,按其超过部分的人工乘以以下系数。

2. 设置于管道间、管廊内的管道,其人工乘以系数1.3。

3.主体结构为现场浇注采用钢模施工的工程:内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03。

4.脚手架搭拆费按人工费的5%计算,其中人工工资占25%

安装定额—C.8 给排水、采暖、燃气工程

1、按系数计取的项目:

(1)高层建筑增加费:计算基数全部工程量的人工费。

(2)超高增加费:计算基数超高部分发生的人工费。

(3)设置于管道间、管廊内的管道、阀门、法兰、支架安装增加费:计算基数是指管道间、管廊内操作的那部分人工。

(4)主体结构为现场浇注采用钢模施工的工程:内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03。

(5)安装与生产同时进行增加的费用,按人工费的10%计算。

(6)在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

2.措施项目:脚手架搭拆费单独承担的埋地管道工程不计取。

安装定额—C.9 通风空调工程

本计价定额与其他计价定额的关系:

1.通风、空调的刷油、绝热、防腐蚀,执行C.14《刷油、防腐蚀、绝热工程》相应项目:

⑴风管刷油和风管制作工程量相同,风管部件刷油按部件重量计算。

⑵薄钢板风管刷油按其工程量执行相应项目,仅外(或内)面刷油者,乘以系数1.2,内外均刷油者,乘以系数1.1(其法兰加固框、吊托支架已包括在此系数内)。

⑶薄钢板部件刷油按其工程量执行金属结构刷油项目,乘以系数

1.15。

⑷不包括在风管工程量内而单独列项的各种支架(不锈钢吊托支架除外)按其工程量执行相应项目。

⑸薄钢板风管、部件以及单独列项的支架,其除锈不分锈蚀程度,一律按其第一遍刷油的工程量执行轻锈相应项目。

⑹绝热保温材料不需要粘结者,执行相应项目时需减去其中的粘结材料,人工乘以系数0.5。

2.通风空调工程中的冷却水、冷冻水管道安装工程执行C.8《给排水、采暖、燃气工程》相应项目。

安装定额—C.10自动化控制仪表安装工程

一、关于下列各项费用的规定:

1.安装与生产同时进行增加的费用,按人工费的10%计算。

2.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

二、措施项目费:脚手架搭设费按人工费的4%计算,其中人工工资占25%

安装定额—C.12建筑智能化系统设备安装工程

一、关于各项费用的规定:

1.高层建筑(指高度在6层或20m以上的民用建筑)增加的费用计取以人工费为基础。注:计算基数含6层或20米以下的全部工程量的人工费。

2.本计价定额中的操作高度(指操作物高度距楼地面的距离),均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以系数。

3.安装与生产同时进行增加的费用,按工程总人工费的10%计算。

4.在有害身体健康的环境中施工增加的费用,按工程总人工费的10%计算。

5.为配合业主或认证单位验收测试而发生的费用,在合同中协商确定。

6.本计价定额的设备、天线、铁塔安装工程按成套购置考虑,包括构件、标准件、附件和设备内部连线。

7.本计价定额中的工作内容已说明了主要的施工工序,次要工序虽未说明,但均已包括在内。

二、措施项目费:脚手架使用费按单位工程人工费为基础的4%计算,其中人工工资占25%

安装定额—C.14 刷油、防腐蚀、绝热工程

1.按系数计取的项目:

(1)高层建筑增加费:计算基数全部工程量的人工费。

(2)超高增加费:计算基数超高部分发生的人工、机械。

(3)厂区外1~10km施工增加费:计算基数超高部分发生的人工、机械。

(4)安装与生产同时进行增加的费用,按人工费的10%计算。(5)在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

2.措施项目:脚手架搭拆费分刷油工程、防腐蚀工程、绝热工程。市政

市政园林部分

项目设置及子目调整情况

1、为了适应国家清单计价规范要求,管理部门将措施项目单列为D.9措施项目。

2、道路、桥梁、隧道、排水工程中的钢筋制作安装合并到D.7钢筋工程。

3、拆除工程从通用册中分离出来,单列为D.8拆除及其他工程。

4、通用册中的挡土墙护坡列入桥梁工程的第五节,名称为挡墙、护坡。

5、城市路灯未编,相关内容并入安装工程计价定额。

6、市政部分的D.6地铁工程,由住房和城乡建设部标准定额司统一组织编写,确保全国统一。

7、管理部门按住房和城乡建设部统一规定,城市防汛工程执行水利定额。

市政定额—D.2道路工程

1、取消原来道路面层定额章说明中运输费用表,专门编了水泥混凝土熟料运输项目、沥青混凝土运输、水泥稳定砂砾及多合土运输项目。

2、重要修改厂拌水泥稳定砂砾、多合土等材料,按“t”计价装入相应定额子目(原定额按m3),这样就减少许多争执。(虚方、压实系数)

3、道路定额凡使用石灰的子目,均不包括消解石灰的工作内容。在编制预算中,应先计算石灰总量,然后套用消解石灰子目。

4、在道路基层定额中设有“每增减”子目,适用于压实厚度20cm 以内,压实厚度20cm以上应按两层结构层铺筑。

5、沥青混凝土摊铺项目,在说明中均增加了碾压内容。

6、洒底油项目,取自补充定额,但增加了其他材料费内容。管理部门为了让大家减少争议,特标明:石油沥青、乳化沥青的粘层油及透层油的损耗均为4.2%。

7、路面铣刨项目,增加了运输车辆内容。

辽宁省2008定额《B装饰装修工程计价定额》

《B装饰装修工程计价定额》 册说明 一、辽宁省建设工程计价依据《B装饰装修工程计价定额》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范》、《全国统一预算定额》、国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。 二、本定额是全部使用国有资金投资或国有资金投资为主体的工程建设项目及招标投标工程的计价依据。是编制工程量清单、工程量清单计价、招标控制价或拦标价的依据;是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础;是编制投资估算指标、概算(定额)指标的基础。 三、本定额适用于在我省行政区域范围内的新建、扩建、改建的工程建设项目。四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期进行编制的。 五、本定额是按照国家标准《建设工程工程量清单计价规范》的原则并结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善,一个定额子目就是一个清单项目。 六、本定额是完成规定计量单位分项工程所需人工、材料、施工机械台班消耗量的标准。 七、本定额消耗量和价格的确定: (一)人工工日: 1.本定额人工工日是按现行的全国统一劳动定额为基础按八小时工作制计算的,人工等级分普通工(简称普工)和技术工(简称技工),消耗量包括基本用工、超运距用工、人工幅度差和辅助用工。 2.本定额人工工日单价为:普工40元,技工65元。 (二)材料: 1.本定额采用的建筑材料、成品、半成品均按国家质量标准和相应的设计要求的合格产品考虑的;材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料并包括了施工损耗和现场内运输损耗;用量很少,占材料比重很小的零星材料合并为其他材料费,以“元”表示。 2.本定额材料的场内搬运距离按300m考虑的;设备场内搬运距离为150m。 3.本定额材料价格包括材料供应价(原价)、运杂费、采购保管费,不包括材料检验试验费;材料价格水平是综合取定的。 4.本定额的设备与材料划分,凡定额中材料栏内已列消耗量、章节说明中说明、定额注解中明确的均为材料;上述未确定的均为设备。 (三)施工机械台班: 1.本定额施工机械台班消耗量是按正常合理的机械配备、机械施工功效确定的,并已考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以内、使用年限在2年以内的不构成固定资产的小型机械,未列入本定额机械台班消耗量,包括在《辽宁省建设工程费用标准》的工

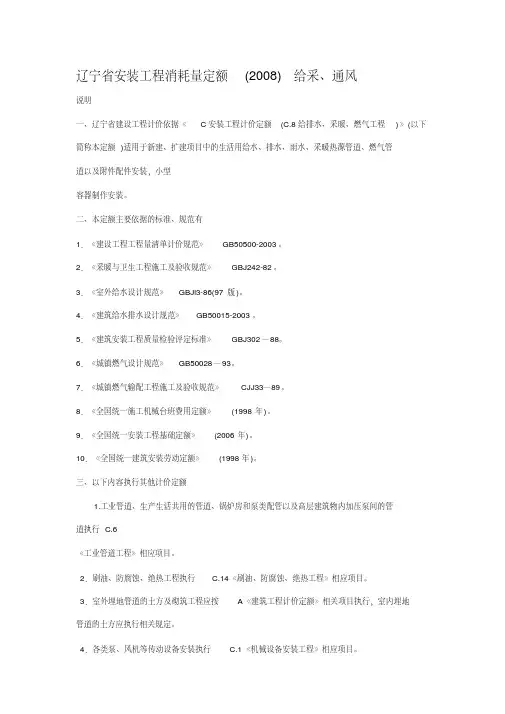

100886_辽宁省2008安装工程消耗量定额解释

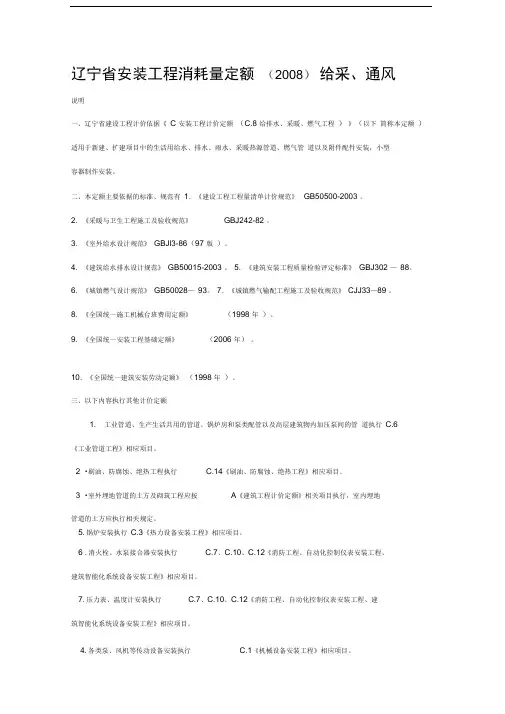

辽宁省安装工程消耗量定额(2008) 给采、通风 说明 一、辽宁省建设工程计价依据《C安装工程计价定额(C.8给排水、采暖、燃气工程)》(以下简称本定额)适用于新建、扩建项目中的生活用给水、排水、雨水、采暖热源管道、燃气管 道以及附件配件安装,小型 容器制作安装。 二、本定额主要依据的标准、规范有 1.《建设工程工程量清单计价规范》GB50500-2003。 2.《采暖与卫生工程施工及验收规范》GBJ242-82。 3.《室外给水设计规范》GBJl3-86(97版)。 4.《建筑给水排水设计规范》GB50015-2003。 5.《建筑安装工程质量检验评定标准》GBJ302—88。 6.《城镇燃气设计规范》GB50028—93。 7.《城镇燃气输配工程施工及验收规范》CJJ33—89。 8.《全国统一施工机械台班费用定额》(1998年)。 9.《全国统一安装工程基础定额》(2006年)。 10.《全国统一建筑安装劳动定额》(1998年)。 三、以下内容执行其他计价定额 1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管 道执行 C.6 《工业管道工程》相应项目。 2.刷油、防腐蚀、绝热工程执行 C.14《刷油、防腐蚀、绝热工程》相应项目。 3.室外埋地管道的土方及砌筑工程应按A《建筑工程计价定额》相关项目执行,室内埋地 管道的土方应执行相关规定。 4.各类泵、风机等传动设备安装执行 C.1《机械设备安装工程》相应项目。

5.锅炉安装执行 C.3《热力设备安装工程》相应项目。 6.消火栓、水泵接合器安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、 建筑智能化系统设备安装工程》相应项目。 7.压力表、温度计安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建 筑智能化系统设备安装工程》相应项目。 四、本定额的工作内容除各章节已说明的工序外,还包括工种间交叉配合的停歇时间、临 时移动水电源、配合质量检查和施工地点范围内的设备、材料、成品、半成品、工器具的运 输等。 五、为了方便使用将 C.8《给排水、采暖、燃气工程》计价定额、 C.9《通风空调工程》计价定额合编成本册计价定额;使用时,因管道用途不同分别使用,各章节中的调整系数也分别使用。 六、按系数计取费用的项目与措施项目见 C.8.7、C.8.8。 七、本说明未尽事宜见各章节说明。 给排水、采暖、燃气管道 五、相关规定 1.承插煤气铸铁管是以N1和X型接口形式编制的,安装X型、Φ400铸铁管接时,每个口增加螺栓 2.06套,人工乘系数 1.08。如果采用N型和SMJ型接口时,其人工乘系数 1.0 5。 2.燃气管输送压力大于0.2Mpa时,承插煤气铸铁管安装人工乘系数 1.3。 3.燃气输送压力(表压)分级: 燃气输送压力(表压)分级 名称低压燃气管 道 中压燃气管道高压燃气管道B A B A 压力(MPa) P≤0.005 0.005

调整2008年《辽宁省建设工程计价定额》人工费

关于调整意外伤害保险、社会保障费及人工费、安全防护文明施工措施费用的通知 【信息发布时间:3/30/2011 阅读次数:1691】【我要打印】【关闭】 沈阳市建设工程造价管理站文件 沈建价发(2011)1号 关于调整意外伤害保险、社会保障费及人工 费、 安全防护文明施工措施费用的通知 各建设、设计、施工、工程造价咨询单位及招标代理机构:根据辽宁省住建厅、沈阳市政府及沈阳市城乡建设委员会有关文件精神,现对意外伤害保险、社会保障费及人工费、安全防护文明施工措施费用计取进行调整。 一、危险作业意外伤害保险 根据辽宁省建设厅《辽宁省建筑施工人员意外伤害保险实施办法》文件精神,意外伤害保险费按建筑面积计算,每平方米 1.50元,如无法计算建筑面积的可按工程总造价计算,每千元按1.50元计取。 二、社会保障费 根据《沈阳市人民政府办公厅转发市建委等部门沈阳市建设

工程社会保障费管理办法的通知》(沈政办发[2010]66号)、《沈阳市建设工程社会保障费管理办法实施细则》(沈建发[2010]61号)文件精神,社会保障费(养老保险、医疗保险、工伤保险、失业保险、生育保险、农民工医疗工伤综合保险)实行统筹管理,由建设单位直接向沈阳市建筑业管理站缴纳,社会保障费的计取标准为建设工程总造价的3.07%。投标单位在投标报价时不再包含此项费用。 三、人工费 根据《关于调整辽宁省建设工程计价定额人工日工资单价的通知》(辽住建发[2011]5号)文件精神,调整2008年《辽宁省建设工程计价定额》中人工日工资单价,在2010年《关于调整2008年<辽宁省建设工程计价定额>人工日工资单价的通知》(辽住建[2010]36号)文件基础上,再调增8元/工日,调整后的人工费作为各项费用的取费基数。 四、安全防护文明施工措施费用 在编制工程造价时应按辽宁省建设工程计价依据《建设工程费用标准》(辽建发[2007]87号)中的安全防护文明施工措施费用标准执行。但该标准不包括工地地面硬化处理(硬覆盖)、工地临时道路硬化处理、施工现场设置密闭式垃圾站、施工垃圾必须采用相应容器或管道运输、工地出入口洗车及窨井等文明施工措施费用。在编制工程造价时要根据拟建工程的特点、周边环境及我市对安全防护文明施工措施的要求,要进行充分考虑。 有关部门对安全防护文明施工措施费用的使用、收缴、拨付、管理,应按《辽宁省建筑工程安全文明施工费管理实施细则》(辽住建发[2009]10号)、《沈阳市建筑工程安全防护文明施工措施费用管理实施办法(试行)》(沈建发[2010]126号)、《关于印发沈阳市建筑工程安全防护文明施工措施费用管理实施方案的通知》(沈建发[2011]16号)的文件精神执行。

辽宁省2008装饰定额说明

总说明 一、辽宁省建设工程计价依据《B装饰装修工程计价定额》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范》、《全国统一预算定额》、国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。 二、本定额是全部使用国有资金投资或国有资金投资为主体的工程建设项目及招标投标工程的计价依据。是编制工程量清单、工程量清单计价、招标控制价或拦标价的依据;是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础:是编制投资估算指标、概算(定额)指标的基础。 三、本定额适用于在我省行政区域范围内的新建、扩建、改建的工程建设项目。 四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期进行编制的。 五、本定额是按照国家标准《建设工程工程量清单计价规范》的原则并结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善,一个定额子目就是一个清单项目。 六、本定额是完成规定计量单位分项工程所需人工、材料、施工机械台班消耗量的标准。 七、本定额消耗量和价格的确定: (一)人工工日: 1.本定额人工工日是按现行的全国统一劳动定额为基础按八小时工作制计算的,人工等级分普通工(简称普工)和技术工(简称技工),消耗量包括基本用工、超运距用工、人工幅度差和辅助用工。 2.本定额人工工日单价为:普工40元,技工65元。 (二)材料: 1.本定额采用的建筑材料、成品、半成品均按国家质量标准和相应的设计要求的合格产品考虑的;材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料并包括了施工损耗和现场内运输损耗;用量很少,占材料比重很小的零星材料合并为其他材料费,以“元”表示。 2.本定额材料的场内搬运距离按300m考虑的;设备场内搬运距离为150m。 3.本定额材料价格包括材料供应价(原价)、运杂费、采购保管费,不包括材料检验试验费:材料价格水平是综合取定的。 4.本定额的设备与材料划分,凡定额中材料栏内已列消耗量、章节说明中说明、定额注解中明确的均为材料;上述未确定的均为设备。 (三)施工机械台班: 1.本定额施工机械台班消耗量是按正常合理的机械配备、机械施工功效确定的,并已考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以内、使用年限在2年以内的不构成固定资产的小型机械,未列入本定额机械台班消耗量,包括在《辽宁省建设工程费用标准》的工具用具使用费中。 3.本定额加工机械、泵类机械、焊接机械及动力机械的操作人工均含在相应定额子目的人工消耗量中;行走机械、吊装机械的司机包括在施工机械台班内。 4.本定额施工机械台班单价是按《辽宁省建设工程施工机械台班费用标准》确定的。 八、本定额均已综合了搭拆3.6m以内简易脚手架用工及脚手架摊销材料,3.6m以上需搭设的装饰装修脚手架按本定额第八章规定计算。 九、本定额除普通木门窗以外的其他项目,定额中的木材不分板材与方材,均以××(指硬木、杉木或松木)锯材取定,即:经过加工的称锯材,未经过加工的称圆木。本定额木种分类规定如下: 第一、二类:红松、水桐木、樟木松、白松(云杉、冷杉)、杉木、杨木、柳木、椴木。 第三、四类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦楝木、梓木、黄波椤、椿木、楠木、柚木、

分享辽宁省安装工程消耗量定额(2008)_消防

细分招聘专家,精准求职首选:电气就业网https://www.doczj.com/doc/224462511.html, 辽宁省安装工程消耗量定额(2008) 消防 消防工程 册说明 一、辽宁省建设工程计价依据《C安装工程计价定额(C.7消防工程)》(以下简称本定额)适用于工业与民用建筑中的新建、扩建和整体更新改造工程。 二、本计价定额共分六章 1.水灭火系统 2.气体灭火系统 3.泡沫灭火系统 4.火灾自动报警系统 5.消防系统调试 6.其他项目 三、本计价定额主要依据的标准、规范 1.《火灾自动报警系统设计规范》GB50116—98。 2.《火灾自动报警系统施工及验收规范》GB50166—92。 3.《自动喷水灭火系统设计规范》GBJ84—85。 4.《自动喷水灭火系统施工及验收规范》GB50261-96。 5.《全国通用给排水标准图集》86S164、87S163、88S162、89SSl75。 6.《卤代烷1211灭火系统设计规范》GBJll0—87。 7.《卤代烷1211灭火系统设计规范》GB50163—92。 8.《二氧化碳灭火系统设计规范》GB50193—93。 9.《气体灭火系统施工及验收规范》GB50263—97。 10.《低倍数泡沫灭火系统设计规范》GB50151—92。

细分招聘专家,精准求职首选:电气就业网https://www.doczj.com/doc/224462511.html, 11.《高倍数、中倍数泡沫灭火系统设计规范》GB50196—93。 12. 飞泡沫灭火系统施工及验收规范》GB50281—98。 13.《入侵报警工程技术规范》。 14.《保安电视监视工程技术规范》。 15.《全国统一施工机械台班费用定额》(1998年)。 16.《全国统一安装工程施工仪器仪表台班费用定额》GFD—201—1999。 17.《全国统一安装工程基础定额》。 18.《全国统一建筑安装劳动定额》(1998年)。 四、下列内容执行计价定额其他册相应项目 1.电缆敷设、桥架安装、配管配线、接线盒、动力、应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装,均执行C.2《电气设备安装工程》相应项目。2.套管的制作安装,不锈钢管和管件,铜管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等执行C.6《工业管道工程》册相应项目。 3.水箱制作安装执行C.8《给排水、采暖、燃气工程》相应项目。 4.各种消防泵、稳压泵等机械设备安装及二次灌浆执行C.《机械设备安装工程》相应项目。 5.各种仪表的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄漏报警开关的接线、校线执行有关项目。 6.泡沫液储罐、设备支架制作、安装执行C.5《静置设备与工艺金属结构制作安装工程》相应项目。 7.设备及管道除锈、刷油及绝热工程执行C.14《刷油、防腐蚀、绝热工程》相应项目。 五、按系数计取费用的项目与措施费项目见C.7.7。 水灭火系统 说明

2008辽宁定额说明

总说明 一、辽宁省建设工程计价依据《A建筑工程计价定额》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范》、《全国统一预算定额》、国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。 二、本定额是全部使用国有资金投资或国有资金投资为主体的工程建设项目及招标投标工程的计价依据。是编制工程量清单、工程量清单计价、招标控制价或拦标价的依据;是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础;是编制投资估算指标、概算(定额)指标的基础。 三、本定额适用于在我省行政区域范围内的新建、扩建、改建的工程建设项目。 四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期进行编制的。 五、本定额是按照国家标准《建设工程工程量清单计价规范》的原则并结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善,一个定额子目就是一个清单项目。 六、本定额是完成规定计量单位分项工程所需人工、材料、施工机械台班消耗量的标准。 七、本定额消耗量和价格的确定: (一)人工工日: 1.本定额人工工日是按现行的全国统一劳动定额为基础按八小时工作制计算的,人工等级分普通工(简称普工)和技术工(简称技工),消耗量包括基本用工、超运距用工、人工幅度差和辅助用工。 2.本定额人工工日单价为:普工40元,技工55元(其中抹灰、装饰65元)。 (二)材料: 1.本定额采用的建筑材料、成品、半成品均按国家质量标准和相应的设计要求的合格产品考虑的;材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料并包括了施工损耗和现场内运输损耗;用量很少,占材料比重很小的零星材料合并为其他材料费,以“元”表示。 2.本定额材料的场内搬运距离按300m考虑的;设备场内搬运距离为150m。 3.本定额材料价格包括材料供应价(原价)、运杂费、采购保管费,不包括材料检验试验费:材料价格水平是综合取定的。 4.本定额的设备与材料划分,凡定额中材料栏内已列消耗量、章节说明中说明、定额注解中明确的均为材料;上述未确定的均为设备。 (三)施工机械台班: 1.本定额施工机械台班消耗量是按正常合理的机械配备、机械施工功效确定的,并已考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以内、使用年限在2年以内的不构成固定资产的小型机械,未列入本定额机械台班消耗量,包括在《辽宁省建设工程费用标准》的工具用具使用费中。 3.本定额加工机械、泵类机械、焊接机械及动力机械的操作人工均含在相应定额子目的人工消耗量中;行走机械、吊装机械的司机包括在施工机械台班内。 4.本定额构件吊装机械费已含在A.12措施项目垂直运输机械费中。因工程特殊情况必须使用其他起重机械吊装时,按相应子目另行计算,不扣除定额项目垂直运输费。本定额吊装机械项目仍不能满足吊装需要时,另编估价表。 5.本定额施工机械台班单价是按《辽宁省建设工程施工机械台班费用标准》确定的。 八、本定额建筑物檐高:是指从室外自然地坪至檐口滴水的高度。突出屋顶的电梯间、水箱间、女儿墙等均不计入檐口的高度之内。斜(坡)屋面的檐高是按自然室外地坪至斜(坡)屋面的平均高度计算。 九、本定额除脚手架、垂直运输机械台班定额已注明其适用高度外,均按建筑物檐口高度20m以下编制的;檐口高度超过20m时,另按本定额建筑物超高人工、机械降效定额项目计算。 十、本定额项目中未包括材料、构件的垂直运输及构件的吊装,另按A.12《措施项目》相应定额计算。十一、混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行

辽宁2008建筑定额混凝土模板及脚手架计算规定

说明 一、本定额包括混凝土及钢筋及支架、建筑物垂直运输、桩架90°调面及移动、构件吊装、脚手架、施工排水、降水及打拔钢板桩等措施项目。 二、蒸汽养护费可按施工组织设计或施工方案另行计算入措施项目。 一、混凝土及钢筋混凝土模板及支架 说明 模板工作内容包括:清理、场内运输、安装、刷隔离剂、浇灌混凝土时模板维护、拆模、集中堆放、场外运输。木模板包括制作(预制包括刨光,现浇不刨光),组合钢模板、复合木模板包括装箱及回库维修费用。 1.现浇混凝土模板按不同构件,分别以组合钢模板、钢支撑、木支撑,复合木模板、钢支撑、木支撑,木模板、木支撑配制的。 (1)现浇混凝土梁、板、柱、墙是按支模高度3.6m内编制的,超过3.6m时,超过部分工程量按超高的项目计算。 现浇砼中的斜梁、斜板、斜柱的模板,按相应定额人工乘以系数1.05。 (2)电梯井壁直形墙模板:电梯井如与墙体相连时,分别计算其模板工程量;管道井壁模板可按电梯井壁相应定额及说明计算。 (3)本定额中框架轻板项目,只适用于全装配式定型框架轻板住宅工程。 2.现场预制钢筋混凝土模板,按不同构件分别以组合钢模板、复合木模板、木模板、定型钢模,并配制相应的砖地模、砖胎膜编制的。 3.构筑物钢筋混凝土模板: (1)用钢滑升模板施工的烟囱、水塔及贮仓是按无井架施工计算的,并综合了操作平台。 (2)用钢滑升模板施工的烟囱、水塔、提升模板使用的钢爬杆用量是按100%摊销计算的,贮仓是按50%摊销计算的。 (3)倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。 (4)烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑升模板均已包括直筒、门窗洞口等模板用量。 工程量计算规则 1.现浇混凝土及钢筋混凝土模板工程量计算: (1)现浇混凝土及钢筋混凝土模板工程量,除另有说明者外,均应区别模板的不同材质,按混凝与模板接触面的面积以㎡计算。 (2)现浇钢筋混凝土柱、梁、板、墙的支模高度是指自然地坪至板底、梁底或板面至板底、梁底之间的高度,以3.6m以内为准,超过3.6m部分,按超过部分计算增加支撑工程量,若超过高度不足1.0m时,舍去不计。 (3)现浇钢筋混凝土墙、板上单孔面积在0.3㎡以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3㎡以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。附墙柱并入墙内工程量计算。 (4)现浇钢筋混凝土框架分别按梁、板、柱、墙有关说明计算。 (5)杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。 (6)柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。 (7)构造柱外露面均按图示外露部分计算模板面积。 (8)现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。挑出墙外的牛腿梁及板边模板不另计算。 (9)现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500㎜楼梯

辽宁省2008市政工程预算定额

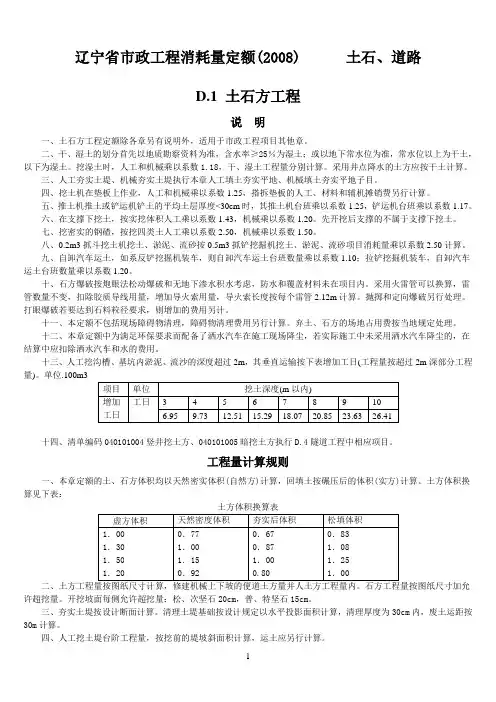

《辽宁省2008市政工程预算定额》说明及计算规则 D1.土石方工程 说明 一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。 二、干,湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水为准,常水位以上为干土,以下为湿土。挖湿土时,人工和机械乘以系数 1.18,干、湿土工程量分别计算。采用井点降水的土方按干土计算。 三、人工夯实土堤,机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。 四、挖土机在垫板上作业,人工和机械乘以系数 1.25,搭拆垫板的人工、材料和铺机摊销费另行计算。 五、推土机推土或铲运机铲土的平均土层厚度<30cm 时,其推土机台班乘以系数 1.25,铲运机台班乘以系数1.17。 六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。先开挖后支撑的不属支撑下挖土。 七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。 八、0.2m3抓斗挖土机挖土、淤泥、流沙按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。 九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。 十、石方爆破按炮眼松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。抛掷和定向爆破另行处理。打眼爆破若要达到石料粒径要求,则增加的费用另计。 十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。弃土、石方场地占用费按当地规定处理。 十二、本章定额中为满足环保要求而配备了洒水车在施工现场降尘,若实际施工中未采用洒水车降尘的,在结算中应扣除洒水汽车和水的费用。 十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2米,其垂直运输按下表增加工日。(工程量按超过2米深部分工程量) 单位:100m3 工程量计算规则 一、本章定额的土、石方体积均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。

辽宁2008建设工程计价定额编制说明(一

辽宁2008建设工程计价定额编制说明摘录(一) 工程量清单编制应按《辽宁省建设工程计价定额》的清单项目编码、项目名称、项目特征、计量单位、工程量计算规则、及本书规定的附表编制 工程量清单的工程数量不能直接作为竣工结算的工程数量 发包人提供的工程量清单中有未列、漏项的项目、在竣工结算时应按实际发生的工程项目予以补充,不能包括在其它项目中 措施项目是指定额中规定的措施项目中不包括的且不可计量的,为完成工程项目施工,发生与该工程施工前和施工过程中非工程实体项目以项为单位 普工40元、技工55元抹灰工65元每工作日8个小时 计价定额材料的场内搬运距离是按300米考虑的设备场内搬运距离为150m 凡定额中材料栏内以列消耗量、章节说明中说明、定额注解中明确的均为材料上述为确定的均为设备 材料设备暂估价有招标人提供填写 人工费+材料费+机械费+管理费+利润并考虑风险因素,管理费与利润计算应按2008年《建设工程费用标准》中工程费用取费程序表中规定执行计算基数为人工费与机械费之和 风险因素(P13) 坡屋面建筑高度指室外自然地面至坡屋面平均高度计算 土方 开挖深度超过6米人工乘以系数1.09 人工挖土为湿土时人工乘以系数1.18 干湿的划分以地下常水位为准划线 挖土按机械或人工分别套用相应定额 人工挖孔桩孔内垂直运输方式按人工考虑如深度超过12米时16m内按12米项目人工用量乘以系数1.3 20米以内乘以1.5计算如遇流砂、淤泥另行处理 人工挖桩间土方扣除各种桩所占体积,人工乘以系数1.05 档土板分密撑和疏撑(P30) 在档土板下挖土方人工乘以系数1.2 人工挖淤泥流砂(P30) 机械土方(p30) 土方体积折算表 沟槽:底宽3米以内,沟槽长大于宽3倍以上 基坑:基地面积在20m2以内 凡沟槽宽在3米以上坑底面积在20m2以上,平整场地挖填土方在30cm以上均按挖土方处理

辽宁省2008年定额解释

一、08定额主要内容 管理部门为了适应建筑市场发展变化的需要,合理确定和有效控制工程造价,根据相关规定结合实际颁发08定额 凡全部使用国有资金投资或国有资金为主的工程建设项目及招标工程,应执行08定额 既适用于工程量清单计价方式,同时也适用于定额计价方式 是编制工程量清单、工程量清单计价,招标控制价或拦标价的依据;是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调节处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础 二、08定额与04定额基本不同点 1.进行量价合一 2.定额编号和清单编码是一一对应的,有利于清单项目的描述 3.人工工日的单价由原来的综合工日改为普工和技工,单价进行了调整 4.材料费进行调整,不包括检验试验费 5.小型机械费调整 6.措施费,能计量的措施费的回归定额子目中,方便调整,不能计量的以项为单位仍然在取费中计取 7.降效,调整计算方式及步距 8.费用标准,管理费下调,利润上调,取费基数是人工费+机械费 9.对国家清单计价规范进行补充,没有改变清单计价的宗旨

三、定额的编制依据 依据国家标准《建设工程工程量清单计价规范》的统一要求进行编制的 依据国家建设部《全国统一建筑工程基础定额》 依据现行国家有关建筑产品标准、设计规范、施工验收规范、技术操作、质量评定标准进行编制的。 近几年建筑工程新的施工技术,新的材料新工艺在实际施工中应用比较成熟的施工方法和工艺进行编制的。 四、计价定额的消耗量标准基础性规定 A基础单价方面人工费 (一)人工费: 即人工工资单价它包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。 ①其中人工等级分为普工和技术工 ②普工40元/工日、技术工55元/工日 ③(土建)抹灰工技术工65元/工日。 B基础单价方面材料费 (二)材料费: 即建筑材料半成品、成品的基价是指材料由来源地到达施工工地仓库或工地堆放材料地的全部费和。 1.材料费基价包括材料的原价(或供应价)运杂费、运输损耗费、采购保管费。检验试验费按实际发生计算。

2017辽宁省定额说明

总说明 一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),就是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中得应用编制得。 二、本定额得适用范围:我省行政区域内得国有投资或国有投资为主得新建、扩建、改建得工业与民用房屋建筑与装饰工程项目。 三、本定额得作用:就是国有投资或国有投资为主得建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算得依据;就是评定投标报价合理性得依据;就是调解处理工程造价争议与纠纷、审计与司法鉴定得依据;就是编制投资估算指标、概算指标与概算定额得依据。非国有资金投资得建设工程使用本定额时,应遵循本定额得规定进行工程计价。 四、本定额就是按正常施工条件,合理得施工机械配备、施工中常用得施工方法、施工工艺与劳动力组织以及合理得施工工期编制得。 五、本定额就是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当得补充与完善;一个定额项目就就是一个清单项目。本定额就是以综合单价得形式表现得,内容包括人工费、材料费、机械费、管理费与利润。 六、本定额消耗量与价格得确定: (一)人工工日: 1.本定额人工工日以综合工日表现,就是按八小时工作制编制得,人工等级 分普通工(简称普工)、技术工(简称技工)与高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工与生产班组组织者用工。 2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。 3.定额人工费,就是指本定额项目综合单价中得人工费、按章节说明规定按系数调整得人工费以及定额中规定调整人工工日数量得人工费。按人工工日数量调整得人工费除章节有规定得工种外,均按普工工资标准调整人工费。 (二)材料: 1.本定额采用得建筑材料、成品、半成品均按国家质量标准与相应得设计要求得合格产品考虑得;材料消耗量包括施工中消耗得主要材料、辅助材料、周转性材料与零星材料;定额中得材料消耗量包括净用量与损耗量,损耗量包括了施

辽宁省2008建设工程费用标准(word版)

2008年辽宁省建设工程费用参考标准 第一部分建设工程费用组成 根据建设部、财政部建标[2003]206号文件《关于印发<建筑安装工程费用项目组成>的通知》精神,结合我省实际情况,确定建设工程费用项目组成如下:建设工程给用由直接费、间接费、利润和税金组成。 一、直接费 直接费由计价定额分部分项工程费和措施项目费组成。 ㈠计价定额分部分项工程费:由直接工程费和技术措施费组成。 直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。 1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括: ⑴基本工资:是指发放给生产工人的基本工资。 ⑵工资性津贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 ⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。 ⑷职工福利费:是指按规定标准计提的职工福利费。 ⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费等。 2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。内容包括: ⑴材料原价(或供应价格)。 ⑵材料运杂费:是指材料自来源地运至工地仓库或指定地点所发生的全部费用。 ⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。 ⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。 包括:采购费、仓储费、工地保管费、仓储损耗。 ⑸检验试验费:是指对原材料、辅助材料、构配件、零件、半成品进行鉴定、检查所发生的费用。(2008年各专业计价定额的材料费中未包含该费用)3.施工机构使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运输费。 施工机械台班单价应由下列七项费用组成:

辽宁2017定额宣贯资料(市政工程)

2017版辽宁省定额市政工程册、绿化工程册 2017版市政工程定额共计十一册,分别是:土石方工程、道路工程、桥涵工程、隧道工程、市政管网工程、水处理工程、生活垃圾处理工程、路灯工程、钢筋工程、拆除工程、措施项目,其中新增三册,分别是水处理工程、垃圾处理工程、路灯工程。 第一册土石方工程 共有八章260个项目,其中较2008版减少238个项目。 增加项目:机械凿挖极软岩、长臂挖掘机挖土方、小型挖掘机挖土、机械挖管沟土方共计、人工清理爆破基底、人工修整爆破边坡共计、机械破碎冻土、增加河道水冲法清淤。 删除项目:正铲挖掘机挖土、人工装卸汽车运土石方等。 合并项目: 将2008定额的自卸汽车运土方、石方共计80项合并为自卸汽车运土方、石方及每增运一公里共计4项。 注意几点: 一、桩间挖土:指桩间外边线间距1.2m范围内的挖土。相应项目人工、机械乘以系数1.50。 二、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0.3m的人工清理和修整。使用时不得调整,人工基底清理和边坡修整不另行计算。 三、土壤及岩石分类表更新。

四、2008市政工程计价定额规定采用人力垂直运输土、石方,垂直深度每米折合水平运距10m计算修订为采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算。 五、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。 六、人工挖(含爆破后挖)冻土,按实际冻土厚度,以体积计算。机械挖冻土,冻土层厚度在300mm以内时,不计算挖冻土费用;冻土层厚度超过300mm时,按设计图示尺寸,以体积计算,执行“机械破碎冻土”项目。破碎后冻土层挖、装、运执行挖、装、运石渣相应定额项目。 七、坑、槽底加宽增加250mm宽度以上规格。 八、2008市政工程计价定额计算规则管沟回填土应扣除管径在200mm以上的管道所占的体积,修订为管沟回填土应扣除300mm以上管道所占的体积。 第二册道路工程 共有五章662项目,其中较2008版增165个项目。 增加项目: 路基处理预压地基(堆载预压、真空预压)、路基换填(山皮石垫层、石灰土垫层、粒料石灰土垫层)、铺设荆笆、机械抛石挤淤、

辽宁建筑工程消耗量定额2008

辽宁建筑消耗量定额(2008)

11-1土方工程人工平整场地100m2110.88110.880.000.00 21-2土方工程人工挖土方一、二类土深度(m)以内 1.5100m3635.36635.360.000.00 31-3土方工程人工挖土方一、二类土深度(m)以内 2100m3830.72830.720.000.00 41-4土方工程人工挖土方一、二类土深度(m)以内 4100m31254.881254.880.000.00 51-5土方工程人工挖土方一、二类土深度(m)以内 6100m31556.201556.200.000.00 61-6土方工程人工挖土方三类土深度(m)以内 1.5100m31148.921148.920.000.00 71-7土方工程人工挖土方三类土深度(m)以内 2100m31344.281344.280.000.00 81-8土方工程人工挖土方三类土深度(m)以内 4100m31768.441768.440.000.00 91-9土方工程人工挖土方三类土深度(m)以内 6100m32069.762069.760.000.00 101-10土方工程人工挖土方四类土深度(m)以内 1.5100m31761.401761.400.000.00 111-11土方工程人工挖土方四类土深度(m)以内 2100m31956.761956.760.000.00 121-12土方工程人工挖土方四类土深度(m)以内 4100m32380.922380.920.000.00 131-13土方工程人工挖土方四类土深度(m)以内 6100m32682.242682.240.000.00 141-14土方工程人工挖沟槽基坑挖沟槽一、二类土深度2m以内100m31187.641187.640.000.00 151-15土方工程人工挖沟槽基坑挖沟槽一、二类土深度4m以内100m31531.921531.920.000.00 161-16土方工程人工挖沟槽基坑挖沟槽一、二类土深度6m以内100m31974.001974.000.000.00 171-17土方工程人工挖沟槽基坑挖沟槽三类土深度2m以内100m31891.281891.280.000.00 181-18土方工程人工挖沟槽基坑挖沟槽三类土深度4m以内100m32327.082327.080.000.00 191-19土方工程人工挖沟槽基坑挖沟槽三类土深度6m以内100m32681.882681.880.000.00 201-20土方工程人工挖沟槽基坑挖沟槽四类土深度2m以内100m32861.042861.040.000.00 211-21土方工程人工挖沟槽基坑挖沟槽四类土深度4m以内100m33111.683111.680.000.00 221-22土方工程人工挖沟槽基坑挖沟槽四类土深度6m以内100m33407.363407.360.000.00 231-23土方工程人工挖沟槽基坑挖基坑一、二类土深度2m以内100m31312.241312.240.000.00 241-24土方工程人工挖沟槽基坑挖基坑一、二类土深度4m以内100m31755.081755.080.000.00 251-25土方工程人工挖沟槽基坑挖基坑一、二类土深度6m以内100m32118.002118.000.000.00 261-26土方工程人工挖沟槽基坑挖基坑三类土深度2m以内100m32227.442227.440.000.00 271-27土方工程人工挖沟槽基坑挖基坑三类土深度4m以内100m32597.042597.040.000.00 281-28土方工程人工挖沟槽基坑挖基坑三类土深度6m以内100m32941.682941.680.000.00 291-29土方工程人工挖沟槽基坑挖基坑四类土深度2m以内100m33219.403219.400.000.00 301-30土方工程人工挖沟槽基坑挖基坑四类土深度4m以内100m33492.563492.560.000.00 311-31土方工程人工挖沟槽基坑挖基坑四类土深度6m以内100m33831.163831.160.000.00 321-32土方工程人工挖沟槽基坑人工挖桩孔二类土深度6m以内100m3404.80404.800.000.00 331-33土方工程人工挖沟槽基坑人工挖桩孔二类土深度8m以内100m3485.40485.400.000.00 341-34土方工程人工挖沟槽基坑人工挖桩孔二类土深度10m以内100m3546.32546.320.000.00 351-35土方工程人工挖沟槽基坑人工挖桩孔二类土深度12m以内100m3607.20607.200.000.00 361-36土方工程人工挖沟槽基坑人工挖桩孔三类土深度6m以内100m3506.88506.880.000.00 371-37土方工程人工挖沟槽基坑人工挖桩孔三类土深度8m以内100m3608.24608.240.000.00 381-38土方工程人工挖沟槽基坑人工挖桩孔三类土深度10m以内100m3684.64684.640.000.00 391-39土方工程人工挖沟槽基坑人工挖桩孔三类土深度12m以内100m3760.32760.320.000.00 401-40土方工程人工挖沟槽基坑人工挖桩孔四类土深度6m以内100m3760.32760.320.000.00 411-41土方工程人工挖沟槽基坑人工挖桩孔四类土深度8m以内100m3912.40912.400.000.00

辽宁省2008定额解释

2008定额解释 一、08定额主要内容 管理部门为了适应建筑市场发展变化的需要,合理确定和有效控制工程造价,根据相关规定结合实际颁发08定额。 凡全部使用国有资金投资或国有资金为主的工程建设项目及招标工程,应执行08定额。 既适用于工程量清单计价方式,同时也适用于定额计价方式。 是编制工程量清单、工程量清单计价,招标控制价或拦标价的依据;是编制建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调节处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础。 二、08定额与04定额基本不同点 1.进行量价合一 2.定额编号和清单编码是一一对应的,有利于清单项目的描述 3.人工工日的单价由原来的综合工日改为普工和技工,单价进行了调整 4.材料费进行调整,不包括检验试验费 5.小型机械费调整 6.措施费,能计量的措施费的回归定额子目中,方便调整,不能计量的以项为单位仍然在取费中计取 7.降效,调整计算方式及步距 8.费用标准,管理费下调,利润上调,取费基数是人工费+机械费

9.对国家清单计价规范进行补充,没有改变清单计价的宗旨 三、定额的编制依据 依据国家标准《建设工程工程量清单计价规范》的统一要求进行编制的 依据国家建设部《全国统一建筑工程基础定额》 依据现行国家有关建筑产品标准、设计规范、施工验收规范、技术操作、质量评定标准进行编制的。 近几年建筑工程新的施工技术,新的材料新工艺在实际施工中应用比较成熟的施工方法和工艺进行编制的。 四、计价定额的消耗量标准基础性规定 A基础单价方面人工费 (一)人工费: 即人工工资单价它包括生产工人的基本工资及工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。 ①中人工等级分为普工和技术工 ②工40元/工日、技术工55元/工日 ③(土建)抹灰工技术工65元/工日。 B基础单价方面材料费 (二)材料费: 即建筑材料半成品、成品的基价是指材料由来源地到达施工工地仓

100886_辽宁省2008安装工程消耗量定额解释

辽宁省安装工程消耗量定额(2008)给采、通风 说明 一、辽宁省建设工程计价依据《C 安装工程计价定额(C.8 给排水、采暖、燃气工程)》(以下简称本定额)适用于新建、扩建项目中的生活用给水、排水、雨水、采暖热源管道、燃气管道以及附件配件安装,小型 容器制作安装。 二、本定额主要依据的标准、规范有1.《建设工程工程量清单计价规范》GB50500-2003 。 2.《采暖与卫生工程施工及验收规范》GBJ242-82 。 3.《室外给水设计规范》GBJl3-86(97 版)。 4.《建筑给水排水设计规范》GB50015-2003 。5.《建筑安装工程质量检验评定标准》GBJ302 —88。6.《城镇燃气设计规范》GB50028—93。7.《城镇燃气输配工程施工及验收规范》CJJ33—89 。8.《全国统一施工机械台班费用定额》(1998 年)。 9.《全国统一安装工程基础定额》(2006 年)。 10.《全国统一建筑安装劳动定额》(1998 年)。 三、以下内容执行其他计价定额 1. 工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行C.6 《工业管道工程》相应项目。 2 ?刷油、防腐蚀、绝热工程执行 C.14《刷油、防腐蚀、绝热工程》相应项目。 3 ?室外埋地管道的土方及砌筑工程应按A《建筑工程计价定额》相关项目执行,室内埋地 管道的土方应执行相关规定。 5.锅炉安装执行C.3《热力设备安装工程》相应项目。 6 .消火栓、水泵接合器安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、 建筑智能化系统设备安装工程》相应项目。 7.压力表、温度计安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建 筑智能化系统设备安装工程》相应项目。 4.各类泵、风机等传动设备安装执行 C.1《机械设备安装工程》相应项目。
