一、工程概况

本工程为华电潍坊发电有限公司#2锅炉引风机改造工程,主要施工项目是机务专业#2机组引风机拆除安装及增压风机拆除,引风机安装场地在2#机组电除尘东侧。#2机组烟气系统引风机安装总计2台,与烟道共同组成烟气系统。本工程引风机是上海鼓风机厂生产的轴流引风机,风机主要由转子、中间轴和联轴器、供油装置、测量仪表、进气箱、括压器、连接件组成,按顺序在基础上组合。增压风机拆除是将原风机全部拆除,新系统不设置增压风机。

(返回目录)

二、编制依据

编制依据的版本必须是最新版本,保证施工各工序所应达到的标准,确保作业活动的质量得到有效控制。

(返回目录)

三、开工应具备的条件和施工前应做的准备

开工前的准备工作应保证开工后项目的连续性,验证人应对执行情况进行验证并签字,做好以下工作:

(返回目录)

四、人员组织、分工及有关人员的资格要求

本项目的人员组织、分工及对人员资格的要求应是完成任务的基本保证,参加作业的人员必须接受本作业指导书的安全与技术交底,并熟悉其内容。

(返回目录)

五、所需的施工、工器具及要求

作业项目所需的机械、工器具等必须准备齐全,规格型号满足要求,性能良好,验证人必须认真、详细落实。

引风机基础施工方案

一、工程概况 本工程为南阳热电一期2×210MW供热机组工程,拟建引风机基础及支架基础埋深为-3.50m,支架基础为三层台阶式基础,砼等级为C30;引风机基础为独立基础,上部轴周挑沿,并留有设备安装预留螺栓孔,砼等级C30;支加上部结构梁柱平面表示详见03G101图集《混凝土结构施工图平面整体表示方法制图规则和构造详图》,柱为600*800,设计砼为C30,结构层有11.00米层和16.865米层。 二、编制依据 1、引风机基础及检修设施图(F3161S-T0307) 2、火电施工质量检验评定标准(土建工程篇) 3、建筑施工手册(第四版) 4、现行国家施工及验收规范等编写 三、施工准备 1、认真熟悉图纸,熟悉设计交底和图纸会审纪要,了解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法。 2、施工所需钢材、水泥、砂石、粉煤灰、外加剂等,提前报出需用计划,根据工程进度,依次进场。施工前各项材料进场检验完毕。 3、工程施工所需周转用钢架管、钢模板等及时组织进入现场。 4、施工机械已就位,并调试完成,现场施工用水、用电已完成并具备施工条件。 5、劳动力已按时进场,并满足施工需要。 四、施工布置

基础及支架模板采用组合式塑钢模板,基础外挑耳部位采用胶合板背面用50×100方木做背棱支撑,对拉螺栓和双排钢管脚手架双层加固;柱子钢筋采用钢管架和方木刻槽固定;柱子施工缝在基础顶面(-2.00m)和一层柱中(+5.00m)和底层柱顶(+11.00m),引风机基础一次支模浇筑成型。 五、施工方法 引风机基础及支架施工顺序流程如下: 定位放线——土方机械开挖和人工清基——垫层浇筑——基线复核----弹基础及柱子等模板线----支架基础施工——引风机基础施工——支架柱施工至+5.00米——基础模板拆除——支架一层施工——支架二层施工——模板拆除——土方回填。 1、测量定位放线 (1)根据引风机基础及检修设施布置,东西方向设二个控制点,南北向根据需要,设置控制点不少于四个。 (2)施工测量所用仪器:S—3自动安平水准仪,NTS—352光电测距仪及经纬仪。 (3)施工测量由专业测量人员进行施测,施工过程中,要加强对测量控制网点的保护,并定期对控制点进行复核。 2、模板工程 基础垫层在土方开挖完成,地基验槽后即可进行模板支设,支设时用200㎜方木做模板,用ф12钢筋将模板固定在地基上,模板支设时应注意保持模板的标高准确。 基础垫层硬化具有一定强度后,组织测量员首先复核基准线,放出基础模板边线及柱子边线,并把柱子四角以三角形标志形式在垫层上明显表示出来,

电炉除尘风机方案

电炉除尘风机安装方案 1.概述 ××工程设置了3套除尘系统,两台电炉分别设计一套完全独立的除尘系统,相应的LF精炼炉、上料除尘系统并入对应的电炉除尘系统;铁水倒罐站设置了一套除尘系统,用于鱼雷罐车在倾倒铁水时除尘。由于系统风量每台电炉除尘系统选用2台风机并联运行,铁水倒罐站除尘为1台风机除尘。 在除尘系统所有设备安装中风机的安装精度相对要求较高,下面主要对风机机械设备安装进行阐述。 2.设备性能参数 2.1电炉除尘风机性能参数 风机型号Y4-60- 2-33F 2台 风量1050000 m3/h(加料期)850000 m3/h(冶炼期)风机全压5000 pa(加料期)6000 pa(冶炼期) 电机YKK800-8 2台,10kV,IP54 N=2240 kw n=730rpm 液力偶合器型号:YOTcs1250 数量:2台 输入转速:750rpm 传递功率范围:1150~2500 KW 额定滑率差:1.5~3% 2.2铁水倒罐站除尘风机性能参数 风机型号Y4-73 No.25D 1台 风量400000 m3/h 风机全压4500 Pa 电机YKK5601-6 1台 N=800 kW n=960rpm 液力偶合器型号:YOTcs875 数量:1台 输入转速:960rpm 传递功率范围:310~910 KW 额定滑率差:1.5~3%

2.编制依据 2.1业主提供的设备图 2.2《冶金机械设备安装工程施工及验收规范》(合订本)YBJ202-83 2.3《冶金机械设备安装工程检验评定标准(炼钢设备)》YB9244-92 3.设备安装工艺流程(见下页) 4.风机安装细则 4.1技术资料准备 风机安装前应具备如下技术资料和图纸:产品使用维护说明书,产品交货技术条件(包括设备成套明细表,机组装箱单,备品清单,随机工具清单,随机图样资料清单,预装配检验记录等),机组设备图、安装图、基础图及有关工艺图,进行认真详细学习和审查,领会设计意图,掌握机组的结构和安装技术要求,必要时进行图纸会审并提出质疑,根据图纸和安装规范编制风机安装方案,做好安全技术交底,并与业主代表沟通听取各种意见。 4.2现场及物质准备 积极主动与设备部门联系,确定到货时间;并作好运输车辆,吊装索具、手拉葫芦、测量仪表、和各种材料等准备;认真作好工序交接和现场物资清场,确保三通一平;风机正式安装前,技术负责人或工程技术人员,应对参加施工的人员进行技术交底和安全技术教育。 4.3基础验收 基础验收时设备安装前的重要工序,基础中交后,其一是进行基础的外观检查:移交安装的基础不得有裂纹、蜂窝、孔洞、露筋等缺陷,预埋件要齐全合格;其二是复测风机基础的轴线、标高,

锅炉拆除方案07568资料

1 工程概况 1.1 工程简况: 山东海阳市永平热电有限责任公司新建工程是从湖南株洲南方热电有限公司拆除3台75吨/小时循环流化床锅炉和2台12MW发电机组的全部设备,再将拆除的设备检修后,安装到山东海阳市永平热电有限责任公司。 1.2 工程规模: 本期工程为2×12MW发电机组、3台75吨/循环流化床锅炉及其配套设备。 2. 编制依据 ⑴《中华人民共和国招投标法》 ⑵《火力发电工程施工招标程序及招标文件范本》 ⑶山东海阳热电工程招标文件 ⑷施工组织设计大纲 ⑸《电力建设施工及验收规范》各篇 ⑹《火电施工质量检验及评定标准》各篇 ⑺《建筑机械使用安全技术规程》 ⑻《机械设备安全工程施工及验收通用规范》 ⑼《工业金属管道工程及验收规范》 ⑽《压缩机、风机、泵安装工程施工及验收规范》 ⑾《连续输送设备安装工程施工及验收规范》 ⑿《现场设备、工业管道焊接工程施工及验收规范》 ⒀《超重设备安装工程施工及验收规范》 ⒁《电气装置安装工程电气设备交接试验标准》 ⒂《电气装置安装工程电电缆线路施工及验收规范》 ⒃《电气装置安装工程接地装置施工及验收规范》 ⒄《电气装置安装工程旋转电机施工及验收规范》 ⒅《电气装置安装工程盘、柜及二次回路经线及施工及验收规范》 ⒆《电气装置安装工程低压电器施工及验收规范》 ⒇《电气装置安装工程低压电器施工及验收规范》 《电业安全工作规程》DL408—91 3.总则: ⑴系统拆卸前,根据图纸按系统对所拆卸的设备和管道电气、仪表进行编号,做好记录。 ⑵所有管道的接口处应做好标记,阀门应按系统进行分类、编号,并做好记录。 ⑶主要设备的零部件、附件等应分类进行编号、保管、包装、运输。 ⑷厂房内拆卸的设备和管道运到厂区内按系统进行分类、包装。每个系统应为一个总的目录分册,每个设备、每段管道都应有编号,并写在明显之处。 ⑸拆除步骤与安装步骤逆序机具相同。 ⑹施工拆除时应遵循由高及底、由外向内的原则。 ⑺拆除弃物尽可能回收至框中,人工从高处系至地面,严禁高空抛洒弃物。 75T/H循环流化床锅炉拆除施工方案 关于此75T/H循环流化床锅炉拆除经过实地详细考察,我们编制拟定了如下拆除方案,原则上按照安装工序逆工序从外向内,再从内向外,从下到上,再从上到下进行。确保所拆除的设备完好无损,标识清晰,零部件完整齐全。 2.1.8取源部件及敏感元件拆卸、保管、运输 A压力一次阀门及短管拆卸 a选取拆卸目标,一般按系统进行。

二次除尘风机安装施工措施

重钢集团环保搬迁炼钢除尘系统安装工程 风施 机工 安措 装施 编制: 审核: 批准:

重钢集团三峰科技有限公司 二00九年九月 目录 1. 工程概况 3 2. 主要编制依据及规范标准 3 3. 涉及的主要措施 4 4、安全管理及主要措施 10 5. 文明施工、环境、职业健康管理及主要措施 12

1. 工程概况 重钢环保搬迁项目炼钢二次除尘A 系列1#除尘系统风机安装是重钢集团环保搬迁炼钢项目的重要组成部分,该系统由由上机壳、下机壳、叶轮、轴承、轴承座、高压电机及消声器组成。为保证整个风机的安装质量,风机的叶轮安装及刮瓦工作是安装工作的重中之重,本风机选用的电机型号无YKK800-8.功率2240KW 电压10KV。风机的外形尺寸为进口4750×1180,进口角度135度。出口尺寸为3335×2860,出口角度0度。风机的整体外形尺寸长11552mm.宽7109㎜.高8709㎜。转子组的重量为11780㎏.电机的重量为21300kg,风机机壳重量为52900㎏,该设备的传动方式为膜片联轴器联接传动。 2. 主要编制依据及规范标准 2.1主要编制依据 2.1.1本工程施工合同及业主对质量、安全、工期、现场布置等的要求及现场实际;施工设计图及相关技术文件、设备随机技术文件; 2.1.2风机结构和设备的制造及到场形式;制造单位提供的有关技术标准及配套的安装说明书; 2.1.3国家及行业现行有关施工规范、规程、标准;施工组织设计; 2.1.4本公司质量、环境、职业健康安全管理“三合一”体系文件; 2.1.5本公司工程技术人员对现场的实地踏勘、实测; 2.1.6大型液压汽车吊的有关技术性能;

引风机基础及检修支架基础施工方案.

1.工程概况和工程范围 1#机组引风机基础及检修支架基础位于1#机组主厂房锅炉间南侧,锅炉基础轴线K6列距引风机基础及检修支架基础A轴线56.40m,主厂房5轴线(锅炉中心线)为引风机基础及检修支架基础的第五轴线。引风机基础及检修支架基础横向1~9轴总长61.40m,纵向A列~D列总宽15.30m。引风机基础及检修支架基础零米以下基础为现浇钢筋混凝土独立基础,检修支架基础间采用剪力墙和联系梁相连接,基底标高-3.80m。引风机基础及检修支架基础±0.00m标高相当于绝对标高4.40m,其高程控制以厂区控制桩为基准点,进行测量。因引风机基础及检修支架基础地下水位在-3.00m 以上,根据水质报告,地下水对砼有强腐蚀,固此,所有基础砼(包括垫层)中均需掺入SRA-I型防腐剂,掺入量为水泥用量的2%,所有基础外侧均刷厚浆型环氧煤沥青防腐涂料2遍。 2.编制技术方案依据的技术文件 《电力建设消除施工质量通病守则》 《火电施工质量检验及评定标准》土建工程篇 《电力建设施工及验收技术规范》SDJ69-87 《电力建设安全工作规程》第一部分:火力发电厂,DL5009.1-2002《电力建设安全健康与环境管理工作规定》国电电源[2002]49号 《混凝土结构工程施工质量验收规范》GB50204-2002 《引风机基础及检修支架基础施工图》10-F038S-T0342 《1#机组基础外防腐工程施工技术方案》Ⅲ-WD1-JZ-FF-A1

3.施工应具备的条件 3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。 3.2建立测量控制网,并经甲方、监理等验收合格。 3.3对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。 3.4钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。 3.5施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。 4.施工工艺流程及施工方法、技术措施 4.1施工步骤及施工方法: 4.1.1 施工步骤 一次剔凿预制桩→布设控制桩后放开挖线→土方开挖→二次剔凿预制桩 引风机基础垫层→引风机基础定位放线→引风机基础 钢筋绑扎→引风机基础模板安装→引风机基础砼浇筑 →基础外防腐 检修支架基 4.1.2预制桩剔凿

除尘风机设备安装方案

锻造间除尘设备改造 施工方案 编制人: 审核人: 批准人: 汉中市建筑工程总公司 2016年11月1日

目录 1、工程概况 2、编制依据 3、施工准备 4、施工工艺流程及技术要求 5、质量保证措施 6、安全保证措施

一、工程概况 西安安泰叶片技术有限公司锻造间除尘系统改造工程由我单位负责安装。根据贵公司的要求,本次需要改造锻造间砂带打磨机生产线除尘系统。 二、编制依据 1、我公司与贵公司签订的技术协议以及我公司的设计图纸; 2、各风机随机设备设计图纸; 3、有关的规范标准: 1、《工业企业设计卫生标准》(GBZ1—2002) 2、《布袋式除尘器》(JB/T10341-2002) 3、《工业企业厂界噪声标准》(GB12348~12349—90) 4、《大气污染物综合排放标准》(GB16297—1996) 5、室内排放达到中华人民共和国卫生部《职业病危害因素分类目录》中的规定各类物质排放标准。 三、施工准备 1.技术准备 (1)认真作好图纸的自审、会审和随机资料的学习,发现问题及时与设计部门和设备制造厂家取得联系,做出处理意见; (2)图纸审核完毕后,编写施工方案及指导施工的技术交底及技改措施,让施工人员明了设计意图、施工任务及工程特点,明了安装技术要求和施工程序。 2、材料准备及验收 (1)按照设计要求规定的规格、型号、材质向有关部门提出工程所需的材料

计划; (2)材料到货后,按照有关技术规定进行检查,发现问题及时向有关部门反映,若质量和要求达不到规定要求的应拒绝使用。 3、人员、机具计划 1)、人员计划 2)、机具计划 四、施工工艺流程及技术要求 1、安装前检查准备 设备到场后,对设备进行开箱检查,风机的开箱检查应符合下列要求:

射流风机安装工程施工方案

风机安装工艺流程图风机安装工艺流程图如下: 监理、业主 监理、业主

风机安装实施方案 (1)施工准备 a.组织全体施工人员熟悉施工图纸,安装使用说明及有关射流风机的规范标准;施工技术人员做好图纸会审,对作业人员的技术交底工作。 b.施工现场临时电源的设置,每一接线盒处安装刀闸及漏电开关。 c.施工用工机具的准备:电焊机、切割机、角磨机、气焊工具,以及活动高、低架子车,倒链等工机具应提前运输进场。 d.施工用小型材料的准备。本着材质不合格不用于施工的原则,把好质量关。 (2)风机支架及轨道及拉拨安装 a.检查预埋件的位置桩号是否符合设计要求。 b.检查预埋件的数量、位置是否满足设计及安装要求。其预埋件的偏差应不大于通风机安装的允许偏差,既中心线平面位移小于10,标高小于±10。 c.将风机的连接附件焊接在预埋件上,并加载荷做预埋件的抗拉拨力的实验。 d.划线工在预埋件上定测好连接件应焊的位置并划线。电焊工实施将连接件焊在预埋件上,各工种应持证上岗。风机连接件定位后,固定焊接采用直流焊机选用碱性焊条E4315;用Φ3.2焊条打底,焊接电流控制在80-100A;用Φ4焊条填充,盖面,焊接电流控制在120-150A,焊缝应按随机文件执行,无明确规定时h=12。按《纲结构工程施工及验收规范》焊缝质量等级及缺陷分级表中二级外内检查标准100%外观检查。 风机连接件焊缝部位的防腐处理的要求: 清洁焊缝部位,气刷二遍防腐漆,再刷二遍黑色环氧树脂漆,漆层厚度≥60μm。 e.将几个焊在预埋件上的风机连接件连在一根钢丝绳上,并用倒链与重物相连接,重物总重为风机与连接附件的15倍。做一钢性比较好的支架,上放置一块压力表,以便于观察在重物作用下预埋件的变化情况,时间分别设定为0.5h,1h,1.5h,2h,每半小时测一次;如果目测与压力表均无变化时,则静载荷实验完毕。抗拉拨力实验可根据要求适当地选择几组或全部做抗拉拨力实验。 (3)风机到货后的验收

引风机基础工程施工方案

湖南耒阳电厂二期(2X300MW)机组工程 引风机基础工程

施工 案湖南省第四工程公司耒阳电厂项目部

二00二年九月 湖南耒阳电厂二期(2X300MW)机组工程 引风机基础工程施工方案 编制单位: 批准: 审a: 编制人: 一、工程概况 耒电二期工程包括两个锅炉引风机基础:即3#和4#机锅炉引风机基础。

3# 机的定位坐标为A二458.59、B二650.20和A二477.59、B二616.20; 4#机的定位坐标为A二458.59、B二733.00 和A二477.59、B二699.00。 引风机基础的±0.00米相当于绝对标高86.0米(自然地坪标高详施工前的 测量记录)。因3#、4#机所处的土质情况不同,故地基处理方式有所不同: 3#机基础部分采用人工挖孔灌注桩基础(4个),部分采用独立柱基础(12个);4#机基础全部采用人工挖孔灌注桩基础,共15个。人工挖孔桩桩径为900mm, 桩长约17m左右,上设有1200mmX 1200mm的承台;独立柱基础下截面为2600mmX3200mm,上截而为1200mmX 1200mmo基础与基础之间设有地梁,梁截面为300mm X 700mm。除垫层采用C10混凝土外,其余均采用C20混凝土。 每个锅炉引风机基础内设有2个引风机设备基Wl: 14532mmX3600mm, 埋置深度为2.5m。基础除垫层采用C10混凝土外,其余均采用C20混凝土。 引风机基础地面采用细石混凝土地面。 二、主要施工要点 1>施匸顺序:定位放线 ----------- 土方开挖人匸挖孔桩基础独立柱基础、基础梁一一引风机设备基础一一地面。 2、施工测量:由专业的测量人员根据耒阳电厂项目部提供的测量控制网进行定位放线,并用经纬仪及钢卷尺定出各桩轴线及中心位置,并设置好龙门桩和基准点。 3、土方开挖:根据本工程的特点,拟采用机械和人工相结合的开挖方式。根据各轴线及中心位置点,放出各承台和独立柱基础的开挖边线(其平面尺寸加上工

除尘风机机组分解

宁夏通达煤业集团有限公司110万t/a焦化工程地面除尘风机机组采购 技 术 协 议 需方: 宁夏通达煤业集团有限公司 供方: 2011年10月30日

通达煤化工110万t/a地面除尘风机机组采购技术协议 一、概述: 本技术协议规定了宁夏通达煤业集团煤化工110万t/a焦化工程5.5M捣固焦炉(2*55孔TJL5550D型)地面除尘风机机组采购供货范围、技术说明、性能参数、特殊要求、制造和检验采用的规范与标准、售后技术服务。 1.1 供方提供符合本技术协议要求的优质产品。 1.2本技术协议所使用的标准如遇与供方所执行的标准发生矛盾时,根据国家标准、行业规范、及检验大纲按较高标准执行并符合设计要求。 1.3在合同签订后,需方有权提出因图纸、标准、规程和规范发生变化而产生的修订要求,具体事宜由供需双方协商以传真、数据电文等书面形式确定。 1.4 供方对所供标的物的总体性能负全部责任,保证达到系统设计要求和满足运行需要。 二、操作环境: 气象条件 本工程位于宁夏太阳山地区,主要气象特征如下: 2.1. 历年极限最高气温:37.4℃ 2.2. 历年极限最低气温:-27.1℃ 2.3. 历年平均气温: 9.0℃ 2.4. 年平均气压:862.3hpa 2.5. 年平均蒸发量:2364.5 mm 2.6. 年平均降水量:266.1 mm 2.7. 最大降水量:7 3.5 mm 2.8. 相对湿度:48% 2.9. 平均风速:2.1m/s

2.10.年最大风速:28m/s 2.11.历年最大积雪: 11mm 2.12.最大冻土深度:140cm 2.1 3.地震烈度:8度 2.14.厂区海拔高度:1368.5米 2.15.使用位置:宁夏通达煤化工110万t/a焦化工程地面除尘系统。 三、供货范围:出焦除尘风机机组 3.1 安装位置:室内 3.2 用途:设置在地面除尘站内,高、低速间隔运行;高速运转时,将经除尘器净化后的出焦烟气送入烟囱;低速运转时,从非常阀吸入室外常温空气为冷却器降温,为下一次出焦除尘作好准备。 3.3 风机工艺技术要求 3.3.1 输送物料名称:含尘空气(含尘量:<100mg/m3)温度:-10℃~110℃; 3.3.2 80℃(工况)时含尘空气流量:324000 m3/h; 3.3.3 全风压:7500 Pa; 3.3.4 风量允差:+10%~0;风压允差:+5%~0; 3.3.5 风机每~10min 高低速转换一次; 3.3.6 风机系统设置抗震防震措施。 3.4 除尘风机机组性能要求 3.4.1 除尘风机 1)、风机旋转方式:顺时针旋转(从电机端正视风机) 2)、除尘风机结构形式:双吸双支撑离心式。 3)、风量调节方式:采用液力耦合器调速。 4)、进口采用双吸式,风机入口配套调节阀门及电动执行装置,初次整定系统风量设定最大开度。风量调节阀门要有开启角度显示装置,电动执行装

通风机安装施工方案

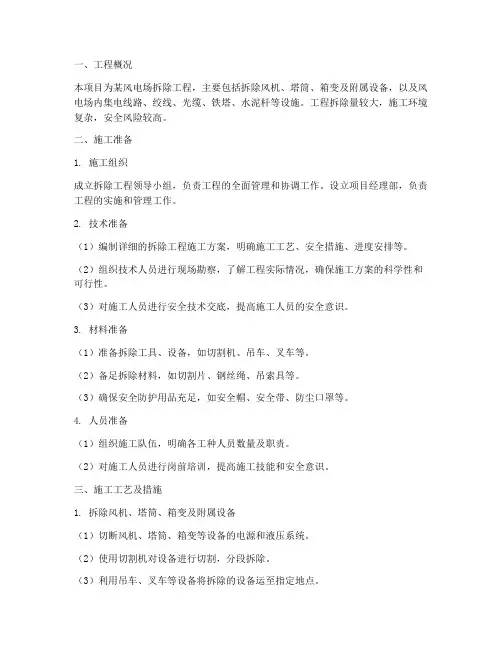

湖北沪蓉西高速公路20标 米汤山、漆树槽隧道通风机安装施工方案 1 工程概况 米汤山、漆树槽隧道通风采用专用可逆流射流风机,近期共设计16台,其中米汤山隧道8台,漆树槽隧道8台。远期共设计18台,其中米汤山隧道10台,漆树槽隧道8台。风机主要技术参数如下:风机型号:112J;风机长度:本体长度1.286米,进出口各加2D 销声器后长度 5.59米;口径 1.12米,加销声器后 1.32米.转速:1470rev/min;电机功率:30KW;出口风量:30.5m3/s。 2 施工准备 2.1 材料及主要机具 (1)风机安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。 (2)风机开箱检查,配件符合设计要求,有无缺损等情况。 (3)风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂。 2.2投入施工主要机具 序号设备名称规格型号数量进场日期技术状况 1 简易操作平台 2 2008-4-10 良好 2 发电机55KW 2 2008-4-10 良好 3 装载机ZL40 2 2008-4-10 良好 4 电动葫芦2T 4 2008-4-10 良好 5 电焊机 2 2008-4-10 良好

6 升降机 1 2008-4-10 良好 3 安装操作工艺 3.1 工艺流程: 支座安装、验收→开箱检查→搬运→清洗→安装、找平、找正→试运转、检查验收 3.2支座安装 (1)风机支座根据设计要求,由风机生产厂家统一生产,安装时必须在厂家技术指导专家在场才能安装。 (2)风机支座与隧道预埋的钢板采用双面焊接,要求采用满焊,焊缝饱满,平滑、无裂缝,不能出现未溶合、夹渣、未填满弧坑、焊瘤等外观缺陷。 (3)风机支座与预埋钢板焊接好后需采用1cm的钢板进行邦焊加强,支座每侧增加3块钢板,并与预埋钢板、支座满焊连接。 (4)支座安全好后,焊缝、预埋钢板、支座涂刷防锈油漆和防水涂料,确保支座不锈蚀。并按设计要求进行静载试验。 3.3 支座验收 (1)风机安装前应根据设计图纸对设备支座进行全面检查,是否符合尺寸要求。 (2)风机安装前,应对预埋在隧道衬砌内风机悬挂件作加载试验,加载荷载应为风机总重量的15倍,试验合格后,方可安装射流

引风机基础及检修支架基础施工方案

Ⅲ-WD1-JZ-010-A3 锅炉地下设施引风机基础及检修第1页共18页 支架基础工程 1.工程概况和工程范围 1#机组引风机基础及检修支架基础位于1#机组主厂房锅炉间南侧,锅炉基础轴线K6列距引风机基础及检修支架基础A轴线56.40m,主厂房5轴线(锅炉中心线)为引风机基础及检修支架基础的第五轴线。引风机基础及检修支架基础横向1~9轴总长61.40m,纵向A 列~D列总宽15.30m。引风机基础及检修支架基础零米以下基础为现浇钢筋混凝土独立基础,检修支架基础间采用剪力墙和联系梁相连接,基底标高-3.80m。引风机基础及检修支架基础±0.00m标高相当于绝对标高4.40m,其高程控制以厂区控制桩为基准点,进行测量。因引风机基础及检修支架基础地下水位在-3.00m以上,根据水质报告,地下水对砼有强腐蚀,固此,所有基础砼(包括垫层)中均需掺入SRA-I型防腐剂,掺入量为水泥用量的2%,所有基础外侧均刷厚浆型环氧煤沥青防腐涂料2遍。 2.编制技术方案依据的技术文件 《电力建设消除施工质量通病守则》 《火电施工质量检验及评定标准》土建工程篇 《电力建设施工及验收技术规范》SDJ69-87

《电力建设安全工作规程》第一部分:火力发电厂,DL5009.1-2002 《电力建设安全健康与环境管理工作规定》国电电源[2002]49号《混凝土结构工程施工质量验收规范》GB50204-2002 《引风机基础及检修支架基础施工图》10-F038S-T0342 《1#机组基础外防腐工程施工技术方案》Ⅲ-WD1-JZ-FF-A1 施工应具备的条件3. Ⅲ-WD1-JZ-010-A3 锅炉地下设施引风机基础及检修第2页共18页 支架基础工程 3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。 3.2建立测量控制网,并经甲方、监理等验收合格。 3.3对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。 3.4钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。 3.5施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。 4.施工工艺流程及施工方法、技术措施 4.1施工步骤及施工方法: 4.1.1 施工步骤

引风机起重机安全滑触线修理施工方案

引风机起重机安全滑触线修理施工方案(总7页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

锅炉分场3、4号引风机电机侧起重机安全滑触线更换施工组织方案 批准: 审定: 审核: 编制: 2015年02月05 日 锅炉分场3、4号引风机电机侧起重机安全滑触线更换施工组织方案一、设备或系统简介 锅炉分场3、4号引风机室内装有2台22t单轨式起重机,单台起重机起升电动机功率是:18.5kw、额定电流:52.1A、启动电流:229A,以安全滑触线做为主电源供电。单根安全滑触线长度为50米,总长度为150米,目前安全滑触线为铝芯50A。 二、设备修理前存在的问题 自电建交付后投产使用至今。由于该设备供电电源安全滑触线处在(高温、粉尘大)的环境,再加上电动机启动电流已超出滑触线额定电流4倍之多,使用时曾多次发生过电流,集电器短路起火等故障。 目前在使用过程中,一直处于高故障状态运行,故障率非常高,经常出现滑线、集电器着火、脱落、漏电、绝缘外壳碎裂、外

漏、接触不良等现象,造成设备无法正常运行,严重时一天多次出现断电现象。 三、具体内容 (1)集电器更换12套; (2)安全滑触线拆除; (3)更换铜芯300A无接缝安全滑触线; (4)起重机机集电器单侧授电变为双侧授电; (5)更换支架、悬吊架、接头盒、终端护套; (6)安全滑触线调整 (二)技术准备 1、施工方案编制情况; 2、图纸、技术资料准备以及技术交底情况; 3、对参加人员的技术培训情况。 (三)材料准备 1、需要外委项目技术协议或技术服务合同签订情况(含合同价格); 2、需要招标的设备招标情况; 3、其他材料准备情况。 表3.1 材料明细表单位:元

风机安装施工方案

目录 一、工程概况 (2) 二、标准及规范 (2) 三、施工前准备工作 (2) 四、施工程序 (3) 五、设备开箱和验收 (4) 六、基础验收 (4) 七、基础表面处理 (4) 八、风机安装 (5) 九、人员、机具动员计划 (7) 十、质量保证措施 (8)

云南天安50万吨/年合成氨项目热电装置安装工程有风机9台:其中引风机3台; 二次风机3台;一次风机3台; 本次风机属于解体到货,,其参数如下: 二、标准及规范 1、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98) 2、《机械设备安装工程施工及验收通用规范》(GB50273-98) 3、随机文件和设计图纸和资料 4、现场的施工条件 三、施工前准备工作 1、审阅出厂证明书和检验记录。 2、施工工器具准备。 3.设计及其它技术文件齐全,施工图纸已经会审,技术交底和必要的技术培训。 4.材料、劳动力、机具基本齐全。 5.基础施工完毕,混凝土强度已达要求.

五、设备开箱和验收 1、由甲方组织我方人员参加,清点随机出厂合格证明书、图纸及文件等技术资料。 2、应按设备装箱单清点风机的零件部件和配套件并应齐全。 3、应核对叶轮机壳和其它部位的主要安装尺寸并应与设计相符。 4、风机进口和出口的方向或角度应与设计相符叶轮旋转方向和定子导流叶片的导流方向应符合设备技术文件的规定。 5、风机外露部分各加工面应无锈蚀,转子的叶轮和轴颈齿轮的齿,面和齿轮轴的轴颈等主要零件部件的重要部位应无碰伤和明显的变形、是否缺陷和损坏、锈蚀等情况。 6、移交后要妥善保管。 六、基础验收 安装施工前基础须经正式交接验收。基础施工队应提交质量合格证明书、测量记录及其它施工技术资料: 1、基础移交时,应附有标高、外形尺寸、中心、测量记录和有关的技术资料。 2、基础复测检查: a、外观检查,不应有裂纹、缝隙、孔洞、露筋等缺陷。 b、基础中心、标高、水平度误差在允许范围内。 c、地脚螺栓预留孔,预埋地脚螺栓应符合设计要求 七、基础表面处理 1、在地脚螺栓两侧及机座的立筋及纵向中心线部位或负荷集中的地方铲出垫铁位置,用铁水平检查垫铁的水平度。 2、除垫铁位置外基础表面铲麻,以利二次灌浆结合良好。 3、配置垫铁每组垫铁(包括一对斜垫铁)不得超过4块,如果基础标高过低,则应采用较厚垫铁或预埋垫铁,以减少垫铁块数。垫铁的间距不大于500mm。 4、垫铁大小根据设备大小或技术文件要求来确定;

离心式引风机安装步骤 方案学习资料

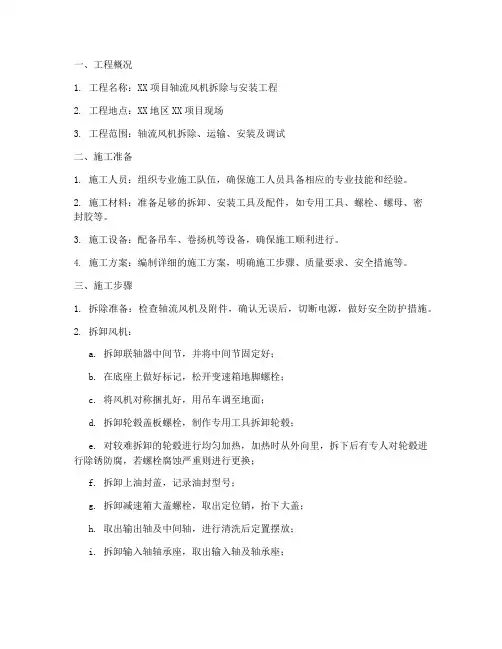

离心式引风机安装步 骤方案

风机的安装 1.安装前应清点风机所有的零部件是否齐全、五损伤。彻底清洗轴承和轴承箱等轴承部各件。 2.首先将机壳的下半部、进气箱的大半部,进风口的大半部安放于原基础上,并调整就位好(进风口的口圈先不要安装)。将机壳地脚板焊好。 3.将轴承底座放在基础上,轴向水平偏差及轴承对的横向水平偏差均为 0.10/1000。 4.将轴承箱就位在轴承底座上,轴承箱与轴承底座之间采用定位销(GB881,规格为25X200),先把合轴承箱与轴承底座的螺栓与螺母,然后将销钉安装好。 5.转子组与轴承部的安装 5.1轴承部安装前应仔细清理轴承箱中分面及内表面,轴衬的各表面尤其是瓦面更应仔细清理。 5.2在双头螺栓的螺纹上涂一层凡士林油脂,清除轴承箱及轴衬定位销及销孔的赃物。 5.3为确保轴衬与轴承箱能很好的接触,用一些颜料涂在轴衬的外球面,将轴衬安放在轴承底座上球面上,然后在轴承座中转动轴衬,取出轴衬,检查轴衬球面与轴承座球面的接触情况,在轴承底座底部起,两侧各60°范围内的球面上,接触面积应在60%以上。 5.4轴衬与轴承箱接触面修整检查合格后,调整轴承箱的水平,将风机转子连同进风口口圈、风机侧半联轴器就位于轴承箱上的轴衬上,测量轴承箱内孔(装

轴承处)与主轴的间隙,调整轴承箱及底座位置,使轴承箱内孔与主轴的间隙均匀,主轴水平偏差小于0.1/1000。 5.5就位轴衬上半部分,按附图5检查轴承部轴衬瓦面与主轴轴颈的顶隙,侧隙及总推力间隙。注意轴衬与下轴衬要配套使用,不允许互换。侧隙和总推力间隙可用塞尺进行检查,顶隙应采用压铅丝的方法检查。 5.6就位轴衬上半部分,安装定位销及连接螺栓、螺母并拧紧螺母。 5.7就位轴承箱上盖,检查轴承箱上盖球面与轴衬上半部分球面的表面接触情况(方法同5.3)及轴承箱与轴衬的过盈量。轴承箱与轴衬的过盈量为0.02— 0.04。 5.8以上各部分均检验合格后,安装密封垫。密封间隙为0.2—0.6。密封间隙有少许偏小时,允许刮削密封。 5.9清理擦拭轴承箱内表面、水平中分面及轴衬各表面,向轴衬与轴颈之间注入一定量的干净N46透平油。 5.10就位轴承箱上盖,安装定位销,把合轴承箱水平中分面联接螺母螺栓。 6.安装盘车装置 7.安装进风口口圈,调整进风口与叶轮的间隙符合图纸要求。 8.安装进风口豁口部分并把和螺栓,安装机壳上半部分并把合螺栓。 9.安装进气箱上半部分并把合螺栓,安装调节门及联动组并把合螺栓。安装联动组时,应调整两侧调节门的导叶片,使其同步开关。 10安装电动执行器及连杆。 11.安装电动机及联轴器,电动机轴线与风机主轴轴线一致,联轴器的找正见说明书。一般径向跳动为0.1mm,断面跳动为0.1mm。

除尘风机安装使用安全技术措施标准范本

解决方案编号:LX-FS-A10684 除尘风机安装使用安全技术措施标 准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

除尘风机安装使用安全技术措施标 准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、概况: 掘进201队现施工2111(1)轨顺保护巷,采用EBZ200型综掘机掘进,巷道采用锚索网支护,现巷道跟层位施工。为降低施工过程中粉尘浓度,改善井下作业现场工作环境,做好降尘、除尘工作,特编制本措施,待审批后贯彻执行。 二、完善综合防尘设施: (一)除尘风机的安装: 1、除尘风机下井前必须检查整机是否完好,并对配用的电动机按《煤矿安全规程》规定进行下井前

防排烟系统风机吊装施工方案

防排烟系统风机 安装\吊装方案 工程项目: 中国重庆人力资源服务产业园一期工程建设单位:重庆人力资源和社会保障局建设办 编制人员:罗聪 技术负责:罗聪 项目经理:张勇 报送日期: 2014.04 重庆建工集团股份有限公司

防排烟系统风机安装/吊装方案 一、工程概况 该工程位于渝北区两路组团F标准分区F58-1/02,F59-1/02地块,总建筑面积约202347平方米,包含1#、2#、3#楼。 1#楼由9层主楼与5/6层副楼,以及2层地下建筑组成,一层及以上为档案和办公,负一、负二层为车库与设备用房,建筑高度为38.5米。2#楼由14层主楼与7/12层副楼,以及1层地下建筑组成,一层及以上为档案和办公,负一层为车库与设备用房,建筑高度为58.5米。1#、2#楼共有防排烟风机、排风机、送风机、正压送风机共85台。 3#楼由21层塔楼、5层裙楼以及2层地下建筑组成。负一层为车库、餐厅与设备用房,负二层为车库与设备用房,一层为专业技术人员国家级继续教育基地、服务中心,二层为国家级继续教育基地、人才交流中心,三、四层为继续教育教室等、五层以上为专业技术人员国家级继续教育基地产业办公,建筑高度为97.9米。3#楼共有防排烟风机、排风机、送风机、正压送风机共104台。 二、通风防排烟施工说明及参考规范、图集 1、消声隔振 (1)、风机座地安装时底部与素混凝土基础间均垫以橡胶块,进、出口风管均采用200mm防火软接。 (2)、吊装的风机进出机房处与运转设备相连接的管道均须采用减振支吊架,与风机连接处的风管均采用防火软接。

2、风机安装前应检查电机接线正确无误,通电试验,叶片转动灵活、放线正确,机械部分无摩擦、松脱,无漏电及异常声响。 3、风机落地安装的基础标高、位置及主要尺寸、预留洞的位置和深度应符合设计要求;基础表面应无蜂窝、裂纹、麻面、露筋;基础表面应水平。 4、风机安装应符合下列规定: 1)、风机安装位置应正确,底座应水平; 2)、落地安装时,应固定在减震底座上,底座尺寸应与基础大小匹配,中心线一致,隔振底座与基础之间应按设计要求设置减震装置; 3)、风机吊装时,吊装及减震装置应符合设计及产品技术文件的要求。 5、参考规范、图集: (1)、GB50738-2011 通风与空调工程施工规范 (2)、12K101-1 轴流通风机安装 (3)、05K102_风机安装图集 三、风机安装 1、风机搬运 整体出厂的风机搬运和吊装时,绳索不得捆绑在转子和机壳上盖或轴承上盖的吊耳上。风机搬运时,要注意保护风机外壳油漆。 2、风机吊装 (1)方案(一) 方案(一)中,风机吊机固定于顶板或梁上,采用10mm厚钢板作

引风机拆除及安装施工方案审批稿

引风机拆除及安装施工 方案 YKK standardization office【 YKK5AB- YKK08- YKK2C- YKK18】

TPRI 合肥第二发电厂2号机组引风机设备安装 及烟道改造工程 引风机拆除及安装施工方案 编制: 审核: 批准: 西安西热锅炉环保工程有限公司 合肥第二发电厂项目部 2017年 3月

目录 1、施工范围 (2) 7、工艺质量标准 (6) 1、施工范围

安徽省合肥联合发电有限公司(以下简称:合肥二电厂)1、2号机组为2×350MW 超临界燃煤发电机组, 本次改造为配合超低排放改造工程的引风机设备安装及烟道改造工程,拆除原引风机、电机并对其基础进行改造后,重新安装新设备;本工程采用EPC 方式,范围包括2号炉两台引风机及电机的设计、供货、运输、安装施工、调试、试运行、保证性能指标测试配合、试运行消缺及维护技术培训等工作。 2、编制依据 图纸 引风机改造图纸、引风机改造土建施工图。 标准、规范 《电力建设施工质量验收及评价规程》锅炉机组篇DL/ 《电力建设施工及验收技术规范》 (火力发电厂焊接篇) 《电力建设施工及验收技术规范》 (锅炉机组篇) 《电力建设安全工作规程》 (火力发电厂部分) 3、施工人员组织 机构 项目负责人:熊昆 技术负责人:马青辉 施工负责人:乔增光 安全监护人:苏海波 职责 项目负责人:负责引风机改造工程全面工作,现场施工人员的总体协调工作把握整体的质量、安全、进度,保证改造工作安全顺利进行。? 技术负责人:负责引风机改造过程中现场的技术支持,确定施工方案,编制引风机改造过程的工序卡、安全风险预控措施、质量控制措施和其它相关技术文件。在施工过程中按所编着的技术文件执行,负责质量验收工作。 施工负责人:负责引风机改造工程过程施工的人员组织工作,服从项目负责人的工作安排,对改造工程过程的成员进行安全技术交底,合理安排并检查改造过程中成员的工作。负责引风机改造工程质量监察工作,监督引风机改造过程的质量控制措施的正确执行。负责质量验收工作。检查发现质量隐患及时提出整改措施。

风机施工方案

通风机安装施工工艺标准 1. 适用范围 本工艺标准适用于风压小于或等于0.01~0.015MPa的各类离心式通风机、各类轴流式通风机的安装工程,其用途包括一般通风换气、排尘通风、输送煤粉、防腐蚀、工业炉吸风、耐高温、防爆炸、矿井通风、电站锅炉引风、电站锅炉通风、冷却塔通风、一般通风换气等。 2. 施工准备 2.1 技术准备 2.1.1 安装前,应掌握有关设备安装的技术资料,包括设备参数表,施工图纸,供货商提供的安装或装备详图,安装运行和维护手册,基础要求、载荷、紧固件有关资料等; 2.1.2 有关施工标准规范 ①《压缩机、风机、泵安装工程施工及验收规范》GB50275 ②《化工机器安装工程施工及验收规范》(通用规定)HG20203 ③《化工设备安装工程质量检验评定标准》HG20236 ④《一般用途轴流式通风机技术条件》GB/T13274 ⑤《一般用途离心通风机技术条件》GB/T13275 2.1.3 在熟悉有关图纸、资料的情况下,应及时编制施工方案,并由设计人员、厂商代表、安装技术人员等对施工人员进行详细的技术交底。 2.2 作业人员 表2-2 主要作业人员 备注:除五大工种需持证外,其他技术工种应持经企业考核颁发的上岗证,所有人员都要岗前培训。 2.3 设备、材料的验收及保管 2.3.1 设备验收:安装通风机前,应由厂家,业主(总承包商,工程监理)安装单位共同对设备进行开箱验收。将现场的实物与装箱清单核对。随机文件及配件应齐全,将破损件,缺件填写在开箱记录清单上。 2.3.2 施工用的辅助材料如型钢、电焊条、垫铁、地脚螺栓等,必须要求材料供应商提供材料的材质证明及合格保证。 2.3.3 风机润滑油(脂)等应按风机说明书要求选用,一般由建设单位供应。 2.3.4 风机备品备件应按原设备装配图型号选用,并应对材质外观质量、尺寸等进行测量检查。 2.4 主要施工机具 2.4.1 施工机械设备 吊车、卷扬机、电焊机。 2.4.2 主要工具 倒链、电气焊工具、千斤顶、各类扳手、拉马、铁锤、铜棒等。

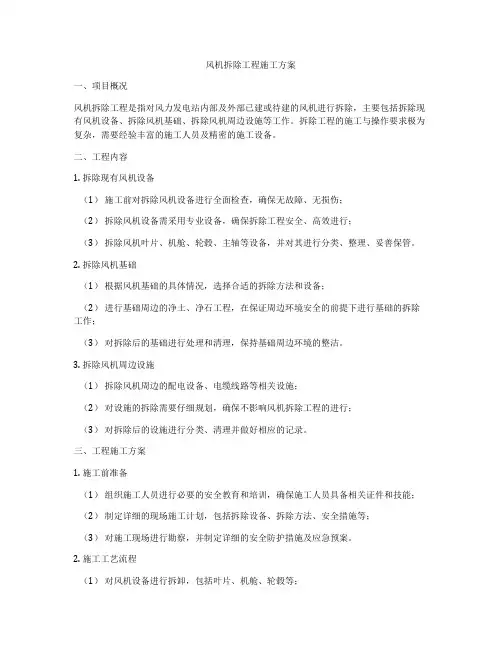

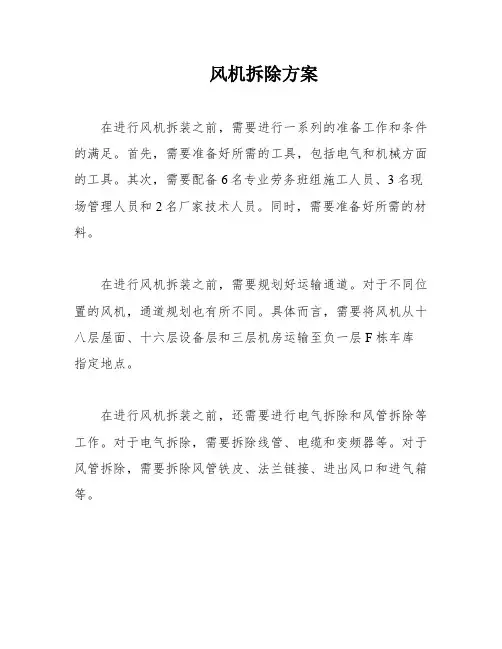

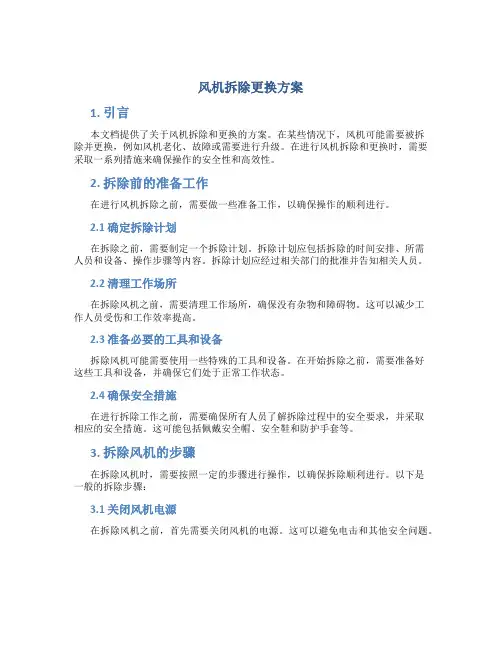

风机拆除及安装方案.

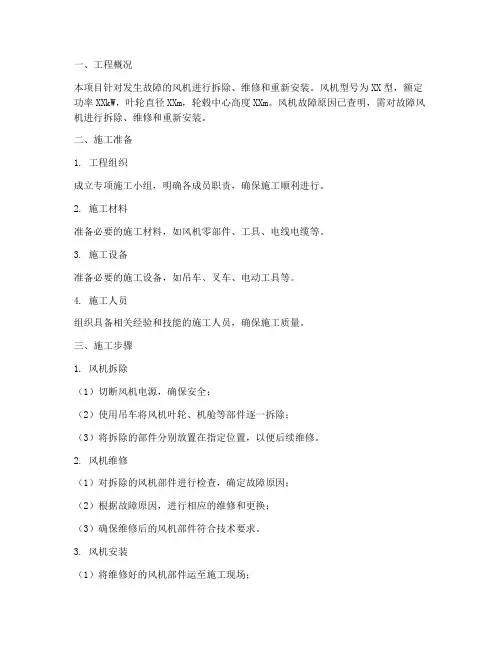

作业指导书风机拆除及安装/版次:A 一、工程概况 本工程为华电潍坊发电有限公司#2锅炉引风机改造工程,主要施工项目是机务专业#2机组引风机拆除安装及增压风机拆除,引风机安装场地在2#机组电除尘东侧。#2机组烟气系统引风机安装总计2台,与烟道共同组成烟气系统。本工程引风机是上海鼓风机厂生产的轴流引风机,风机主要由转子、中间轴和联轴器、供油装置、测量仪表、进气箱、括压器、连接件组成,按顺序在基础上组合。增压风机拆除是将原风机全部拆除,新系统不设置增压风机。 (返回目录) 山东电力建设第一工程公司第1页共27页

华电潍坊发电有限公司#2锅炉引风机改造工程风机拆除及安装作业指导书 二、编制依据 编制依据的版本必须是最新版本,保证施工各工序所应达到的标准,确保作业活动的质量得到有效控制。 (返回目录) 山东电力建设第一工程公司第2页共27页

华电潍坊发电有限公司#2锅炉引风机改造工程风机拆除及安装作业指导书 三、开工应具备的条件和施工前应做的准备 开工前的准备工作应保证开工后项目的连续性,验证人应对执行情况进行验证并签字,做好以下工作: 山东电力建设第一工程公司第3页共27页

华电潍坊发电有限公司#2锅炉引风机改造工程 风机拆除及安装作业指导书 山东电力建设第一工程公司 第4页 共27页 (返回目录)

华电潍坊发电有限公司#2锅炉引风机改造工程风机拆除及安装作业指导书 四、人员组织、分工及有关人员的资格要求 本项目的人员组织、分工及对人员资格的要求应是完成任务的基本保证,参加作业的人员必须接受本作业指导书的安全与技术交底,并熟悉其内容。 (返回目录) 山东电力建设第一工程公司第5页共27页

建筑施工通风机安装工艺

建筑施工通风机安装工艺

1范围 本工艺标准适用于风压低于3kPa(≈300mmH2O)范围内的中低压离心式或轴流式通风机,以及同等原理的各类型风机。 2施工准备 2.1材料及主要机具: 2.1.1通风、空调的风机安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。 2.1.2风机开箱检查,皮带轮,皮带,电机滑轨及地脚螺栓是否齐备,符合设计要求。有无缺损等情况。 2.1.3风机轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂。 2.1.4地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注。2.1.5倒链、滑轮、绳索、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平尺、钢板尺、钢卷尺、线坠、平板车、高凳、电锤、油桶、刷子、棉布、棉丝等。 2.2作业条件: 2.2.1施工现场环境,除机房内的装修和地面未完外,基本具备安装条件。 2.2.2风机安装应按照设计要求进行,并有施工员书面的质量、技术和安全交底。 3操作工艺 3.1工艺流程: →→→→→ 3.2基础验收 3.2.1风机安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求。 3.2.2风机安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合。 3.3通风机开箱检查应符合下列规定: 3.3.1按设备装箱清单,核对叶轮、机壳和其它部位的主要尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录。 3.3.2叶轮旋转方向应符合设备技术文件的规定。 3.3.3进、出风口应有盖板严密遮盖。检查各切削加工面,机壳的防锈情况和转子是否发生变形或锈蚀、碰损等。 3.3.4风机设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求。 3.5设备清洗: 3.5.1风机设备安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,装配后使其转动,
