当前位置:文档之家› 土地整理监理工作总结

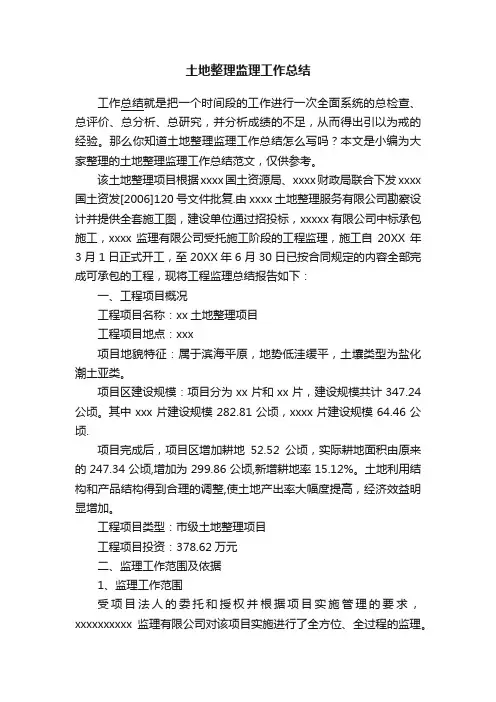

土地整理监理工作总结

土地整理监理工作总结
土地整理监理工作总结

蕲春县管窑岭镇寒婆岭2013年度高标准

基本农田土地整理项目

罗田县广厦建设工程监理有限责任公司

土地整治工程项目监理部

2015年5月9日

项目名称:蕲春县管窑镇寒婆岭高标准基本农田土地整治项目

技术负责人:________________________________________ 总监理工程师:______________________________________

报告编写:__________________________________________

业主签收:__________________________________________

一、项目建设概况

(一)建设概况

蕲春县管窑镇寒婆岭2013年度高标准基本农田土地整治位于蕲春县管窑镇,涉及寒婆岭村、胡岗村、楼岗村、土城岗村等4个行政村。项目区建

设规模为666.6667公顷,总投资2439.71万,其中工程施工费2058.82万,规划后实现新增耕地11.38公顷,新增耕地占建设规模的1.71%

标段范围:

一标:总投资为415.90万元,主要涉及胡岗村,标段面积约为209.02 公顷(包括不动工面积),。

二标:总投资为415.08万元,主要涉及胡岗村,标段面积约为68.50公顷(包括不动工面积)。

三标:总投资为417.14万元,主要涉及寒婆岭村,标段面积约为103.45 公顷(包括不动工面积)。

四标:总投资为402.45万元,主要涉及寒婆岭村、土城岗村,标段面积约为584.88公顷(包括不动工面积)。

五标:总投资为408.24万元,主要涉及楼岗村、土城岗村,标段面积约为428.56公顷(包括不动工面积)。

(二)项目工程实施概况

1、项目参建各方及主要负责人

2、项目实施概况

经监理机构审核施工单位施工准备工作已满足施工要求于2015年1月10日批准项目正式开工。于2016年5月9日工程全部竣工

实际完成的主要工程量(见附表1)

完工工程量清单项目名称:蕲春县管窑镇寒婆岭2013年度高标准基本农田土地整治示范项目

燃气临时管线安装工程监理工作总结

地铁桂城站燃气临时管线安装 工 程 监 理 总结 地铁桂城站燃气临时管线安装工程监理工作总结 一、工程的基本情况 1?工程名称:地铁桂城站二期临迁管Z1 —Z2段安装工程 2?工程内容:①219X 6输气管线185M; 3PE外防腐;1800mmX 1200mm阀井一座;DN200波纹管一根,DN200闸阀一座。 b5E2RGbCAP 3?管线施工投资:人民币21.5万元 4.工程开工与竣工日期:2009年1月14日至2009年3月30日 5?工程质量要求:良好

?工程建设有关单位及负责人 三?监理组织机构及人员 为实施地铁桂城站燃气临迁管线工程施工阶段监理工作,根据监理工作规 范、监理大纲、监理合同,公司成立了佛山监理工程部,由公司总工赖先福领导分管,由监理工程师王永担任总监理工程师,专业监理工程师冯军、李小军、余毅晗负责各专业施工现场监理,并承担相应责任。plEanqFDPw 四?工程质量控制情况 1?工程合同约定的质量目标为优良。根据《南海燃气总公司工程建设技术规范》CJJ33-2005《输油输气管道线路工程施工及验收规范》等有关行业标准及设计要求,对工程实施了监理工作,实际检查结果,从施工测量放线、管道外防腐、焊接拍片检查、管沟开挖回填、阀门阀井设备安装等个分部分项工程均符合验收要求,可以评定为良好工程。DXDiTa9E3d 2?施工过程中严格按照南海燃气总公司的HSE实行了管理控制,未 出现质量问题及安全事故。 3?为实施地铁桂城站燃气临迁管线工程施工阶段监理工作,根据监理工作规范、监理大纲、监理合同,公司成立了佛山监理工程部,由公司监理工程师王永担任总监理工程师,专业监理工程师冯军、李小军、余毅晗负责各专业 施工现场监理,并承担相应责任。 RTCrpUDGiT 1)事前控制

工程项目监理部年度工作总结 范本

*******工程 2010年度项目监理部工作总结 2010年7月份,我监理部受公司委派至******项目开展工程监理工作。半年来,我监理部严格遵守国家法律、法规和各项制度,爱岗敬业,坚持为业主服务的思想意识,对工作认真负责,严格按照设计要求和有关标准、规范进行监理,监理工作成果做到了让业主满意、让公司放心,圆满的完成了本项目本年度的监理任务。 一、在监工程概况 1 、工程名称:******* 2 、工程类别:******* 3 、工程地址:******* 4 、建设单位:******* 5 、设计单位:******* 6 、施工承包单位:******* 7 、工程概况:******* 二、监理工作情况 在本项目的监理工作中,我监理部工作人员能够严格遵守国家法律、法规和各项制度,爱岗敬业,对工作认真负责,诚实守信。坚持为业主服务的思想意识,对工作认真负责,严格按照设计图纸和相关专业技术标准、规范进行监理,围绕“三控制三管理一协调”的工作方针,在建设单位的领导、施工单位的配合以及我公司领导的长期关注下,将工程质量作为监理工作的重中之重,认真抓好安全生产和文明施工,做好工程施工过程中各方的协调工作,圆满完成了本项目本年度的监理工作任务,基本情况如下: 1、质量控制方面:工程质量的监理为监理工作的重中之重。在日常的监理工作中,我项目部根据相关专业工程技术验收规范及设计图纸对工程质量进行了严格的监控。在具体操作时,对不符合要求的部位和工序,现场及时向施工单位提出整改意见,对重要部位和隐蔽工程的施工我监理人员按要求进行了旁站监理。自工程开工以来,未出现工程质量事故,保证了工程的质量。 2、进度控制方面:本工程正式开工时间为8月1日,自工程开工以来,我监理部即要求施工单位按照建设单位的进度要求及合同工

监理个人年度工作总结报告

监理个人年度工作总结报告 监理个人年度总结报告1 20__年已经结束,加入公司工作3个多月时间,有很多收获,经历了从一名没有实战经验到逐步提升的一个过程,这也是一个充实的过程。不过有这些收藏还得感谢我的同事们对我的关心和帮助和提点。现暂新的20__年已经到来,本人就上年度重要工作情况总结如下: 一、个人年度主要工作内容 在我加入公司以来主要在市纪检站工地从事水电监理工作。 二、岗位职责履行情况 在这几个月的工作中,我抱着边工作边学习的态度进行各项工作,根据细看施工图、及领导提供的专业知识方面的书籍,找出不明白的问题,并向领导同事请教,一点一滴的积累经验,到目前自己觉得已基本符合一个监理员的要求,20__年目标是成为一个完全符合标准的监理员 总结一下自己学习和成长的方式就是理论结合实际,先看图、再多到现场看具体施工,最后不懂的有疑问的向领导救援,如果真的是施工存在问题的就立即要求施工方进行整改。另一方面就是到施工单位施工人员处学习,通过和他们交流从而从中学到一些实际施工中容易碰到的问题和施工人员平时的施工习惯,得知哪些地方是要重点核查的。对于要求施工方整改的地方,等他们整改完成后再去复查一遍直至整改完成。工程资料方面,平时根据工地现场情况写好监理日

记。 三、工作体会感受及不足 通过今年的监理工作,我觉得作为一名监理人员只有勤检查才能找出施工中存在的问题,有责任心才能尽到监理的义务。严于律己、融入团队、尊重他人、工作认真负责才会赢得别人的尊重。这几个月的工作我收获很大,但是也存在工作经验不足,专业知识欠缺等弱点,这些不足也导致自己的工作存在一些的瑕疵。在以后的工作中我会勤学习,不断总结经验,吸取教训,改正自己的不足,争取做到扬长避短。 四、明年个人职业发展意见 监理员年终工作总结从事监理工作,懂得再多也嫌少,绝不能满足于现在,因此我明年我依然要多问、多学、多做,按照工作需要逐步深入的学习好各项专业知识。工作生活上遵守公司的各项管理制度,加强团队意识培养,进一步融入我们这个集体,并且利用业余时间多学习一些规范多看一些相关论文,提高自己的业务水平。 监理个人年度总结报告2 随着时间的推移,年即将过去,在这年终岁末之时,回首过去一年工作,平下心来,总结自己工作成绩和收获,从而找出不足,以利于今后工作。总结过去一年工作,诚恳希望大家对总结不当之处给予提示,对我来说是莫大的帮助。过去的一年,在公司和项目部的领导大力支持和关心下,我认真坚持预控,规范,科学,优质的工作指导思想,牢固树立确保每一个业主满意的服务宗旨,尽心尽职,努力工作。下面谈谈我在年的工作与表现:

kV线路工程监理工作总结

XXXX)线路工程监理工作总结XXXXX监理有限公司 2014年11月

批准:年月日审核:年月日编写:年月日

目录 -、工程概况 0 二、监理组织机构、监理人员和投入的监理设施 (3) 2.1监理组织机构 (3) 2.2监理人员和投入的监理设施 (3) 三、监理合同履行情况 (4) 3.1策划阶段监理工作情况 (4) 3.2质量控制情况 (5) 3.3安全文明控制情况 (7) 3.4进度控制情况 (7) 3.5造价控制情况 (8) 3.6合同管理情况 (9) 3.7信息管理与组织协调 (10) 3.8技术管理情况 (10) 四、监理工作成效 (10) 五、监理工作中发现的问题及其处理情况 (11) 六、说明和建议 (11) 一、工程概况 (一)工程简介 工程名称: 工程名称:XXXXX110kV输变电工程110kV配套线路工程

建设规模 XXXX110k\变电站位于XXXX血西环路与钟惺路交汇处石家村, 110kVXXXXX:程配套110kV线路4条如下: ①竟陵-汉北桥110kV双回输电线路 本线路起为竟陵220kV变110kV构架,终点为汉北桥110kV变构架。线路全长3.722km,利用竟天线#1-#4杆1.135km(原导线LGJ-185), 原导线金具不换;新建线路长 2.587km,其中沿西环路采用钢管杆 1.589km,竟陵变出线段铁塔0.998km。导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B光缆。同时将竟天线#1-#4段GJ-35地线更换为OPGW fc缆,更换光缆长度为1.135km。 ②汉北桥-天门110kV输电线路 本线路起点为汉北桥110kV变110kV构架,终点为原110kV竟天线#18止。线路从构架至西环路沿线采用双回预留一回通道,新建线路长2.414km,双回设计单边挂线沿西环路采用钢管杆,至原110kV 竟天线#18止。导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B光缆。同时将原竟天线 #18-#43段GJ-35地线更换为OPGWfc缆,更换光缆长度为7.665km。 ③110kV竟赵、竟岳线路调整 由于间隔调整,原110kV竟岳线、110kV竟赵线需要新增铁塔2 基满足出线需要。新增架线1.379km,其中原110kV竟岳线新架设导地线1.266km,原110kV竟赵线新架设导地线0.113km,全部为单回。导线选用LGJ-240/30型钢芯铝绞线,地线选用GJ-50镀锌钢绞线。

7燃气管道工程监理细则

二环线(二标段)中压燃气管道改造工程 监理细则 编制: 审批: 武汉扬子江工程监理有限责任公司 二零零九年九月二日

目录 (二)、进度监理控制要点及目标值 ........ 错误!未指定书签。

一.工程项目概况 1、工程概况 工程名称:二环线(二标段)中压燃气管道改造工程 建设单位:武汉市天然气有限公司 设计单位:武汉市燃气热力规划设计院 承包单位:武汉市燃气热力工程公司 工程地点:汉西路以北至振兴四路 工程内容:本工程为二环线(二标段)中压燃气管道改造工程,设计压力为0.4MPa,压力级别为中压A级,输送介质为天然气,该工程燃气管道全长2262米,其中DN500管道495米,DN400管道1570米,DN300管道140米,管道类型为钢管。 工期:90天 2、工程特点 (1)本工程为配合市政配套的改造项目,其它相邻地下管线复杂。 (2)本工程形式单一、专业性强,主要为DN500-DN300 mm燃气管道安装。 (3)本工程根据合同要求,施工工期为90天,施工工期短,协调量大。 3、工程实施难点 (1)本工程经过地段土质复杂,可能遇到粘土层、淤泥及淤泥质土层、流砂层等多种地质条件,需采取不同的基础处理措施以满足设计及规范要求。 (2)本工程为改造工程,工程路线长,将会出现其他管道偏线造成施工红线被占或管道间的间距不够的情况,搞好施工协调工作,确保工程有序进行。 (3)为确保顺利地处理好新、老管网的连接,尽量减少因施工对停气的影响。严格按照业主的要求施工,保证对供气无影响。

(4)安全文明施工要求高,本工程在交通繁忙的道路上施工,行人、车辆多,要加强安全文明施工的监督。 4、编制依据 (1)、监理规划、公司质量管理体系文件等。 (2)、工程建设监理合同、施工承包合同及施工组织设计。 (3)、现行的施工验收规范标准: 1)《城镇燃气输配工程施工及验收规范》CJJ33-2005 2)《工业金属管道工程施工及验收规范》GB50235-97 3)《聚乙烯燃气管道工程技术规范》CJJ-95 4)《现场设备、工业管道焊接工程施工及验收规范》GB50236 5)《建筑燃气安全技术规程》DB42/408-20062 (4)、设计的施工图纸、工程变更联系单和工程地质勘察报告。 (5)、国家有关政策、文件、法律、法规,政府批准的工程建设文件和设计文件。 二、监理工作的流程 (一)、质量监理工作流程 1、施工阶段监理工作流程

监理项目部年度工作总结

监理项目部年度工作总结 监理项目部年度工作总结1 回首20XX年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难时的惆怅,时间过得飞快,不知不觉中,充满希望的20XX年就要到来,现将本年度工作情况总结如下: 在这一年的时间里,我主要参与了圣光厂房二期扩建工程,宝棉厂房二期扩建工程。在这一年的工作中,我仍然抱着边工作边学习的态度进行各项工作,总结每项工作的流程和要点,找出不明白的问题,及时查阅规范并向领导同事请教,一点一滴的积累工作经验。作为一名监理人员,没有一份好的工总态度是不行的,工作上不容一点马虎,要注意细节,所谓失之毫厘差以千里。 工程质量方面,根据监理规范、工程图纸和《监理细则》严格监督。我平时大部分时间都在工地现场,工程看似简单,但是工地范围很大,多点同时施工,必须抓住监理重点才能在即减少工作量的同时又能提高工作效率和效果。如果发现自己解决不了的问题及时向项目负责人汇报并查阅相关规范,在解决问题的同时,也填补了自己在该方面的知识空缺,下次再遇到类似情况就可以独立解决了。对需要旁站的部位进行全程旁站并做好旁站记录,对要验收的隐蔽工程严格按照验收规范进行验收,如果验收不合格,则严禁进行施工下

道工序。对进场材料、设备等的原始凭证检测报告质量证明 文件进行检查和确认,对钢筋、联锁块等进行见证取样和平 行检测。对于有交叉作业的工程,现场协调各施工单位的施 工顺序,力求达到最优。每个月末将现场的施工情况与施工 计划进行核对,如果进度落后及时要求施工单位在保证质量 的前提下采取措施加快施工。 工程资料方面,每天根据工地现场情况写好监理日记,并将 当天的旁站记录等资料整理归档,督促施工单位上报相应的 工程资料。定期将见证取样、平行检测等资料整理归档,并 且将各项的台账做好,力求在工程结束时资料也备齐归档。通过今年的监理工作,我觉得作为一名监理人员只有做到品 行端正、严于律己、融入团队、尊重他人、工作认真负责才 会赢得别人的尊重。在工地我接触到了很多新事物,在总监 的细心指导、帮助下我学到了很多新的理论知识和实践经验,拓宽了我的知识面。这一年的工作我收获很大,但是也存在 很多的不足,工作经验不足,面对强度较大工作的时候不够 细致,不够耐心,这些不足也导致自己的工作存在很多的瑕疵。社会在进步,时代在发展,不学习,不总结施工经验,就只有落后。在以后的工作中我会勤学习,做到在工作中学习,在学习中成长。不断总结经验,吸取教训,改正自己的 不足,争取做到扬长避短。 从事监理工作,懂得再多也嫌少,绝不能满足于现在,因此

(新)市政工程监理工作总结

重庆金隅大成黄桷垭项目市政道路及综合管网一期工程 监 理 总 结 四川省宏基工程项目管理有限公司 2014年9月

监理工作总结 一、工程概况 (一)工程名称:重庆金隅大成黄桷垭项目市政道路及综合管网一期工程(二)建设单位:金隅大成房地产开发有限公司 (三)设计单位:中煤科工集团重庆设计研究院 (四)勘察单位:中兵勘察设计研究院 (五)监理单位:四川省宏基工程项目管理有限公司 (六)施工单位:重庆第六建设有限责任公司 重庆市泰诚建设工程有限公司 重庆建工第七建筑有限责任公司 重庆迎龙建筑有限责任公司 (七)道路工程内容、计划工期及施工单位: 本工程道路部分由大成路、大成一路、大成一支路、大成二路单项工程组成,道路部分总长度2287.07米。其中,大成路道路等级为I级城市次干路,设计车速为:30km/h;其余道路等级为城市支路,设计车速为20km/h。设计年限为10A。 大成路、大成一路、大成二路、大成一支路选用材料: 上面层:AC-13C改性沥青混凝土厚5cm 下面层:AC-20C沥青混凝土厚7cm 稀浆封层:ES-2改性乳化沥青厚0.6cm 基层:5%水泥稳定级配碎石厚20cm 底基层:4%水泥稳定级配碎石厚25cm 1、大成路:K0+235.915~K0+338.036,长度1569.563M、宽26米。 合同工期:

施工单位:施工单位为重庆第六建设有限责任公司 2、大成一路由两段组成: ⑴K0+000.00~K0+057.60,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 ⑵K0+162.40~K0+659.90,长度661.093M、宽16米。 合同工期: 施工单位:施工单位为重庆第六建设有限责任公司 3、大成二路:K0+000.00~K0+281.192,长度281.192米、宽16米;施工单位为重庆建工第七建筑有限责任公司 4、大成一支路:K0+000.00~K0+243.857,243.857米、宽12米。 合同工期: 施工单位:施工单位为重庆迎龙建筑有限责任公司 (八)桥梁工程内容、工期及施工单位: 本桥位于重庆金隅大成黄桷垭项目大成一路,是黄桷垭项目的重要通道,已是本项目重点打造的标志性建筑。该桥起讫桩号为KO+57.600~KO+162.400,桥梁全长为104.8m。单幅桥结构,桥梁单幅横断面:4m(人行道)+8m(行车道)+4m (人行道)=16m。桥梁中间孔两侧设置观景平台,观景平台宽3m。桥跨度布置为8m(实心板引桥)+23.5+15+23.5m(钢筋混凝土板拱)+8m(实心板引桥)。上部构造主桥为27.1+18.6+27.1m现浇实心板,拱座处桥墩墩顶处设伸缩缝其余拱上立柱顶设2cm油毛毡垫层,桥台采用U台,桩基础。 合同工期:240天 施工单位:施工单位为重庆市泰城建设工程有限公司

110kV线路工程监理工作总结

XXXXX线路工程监理工作总结 XXXXXX监理有限公司 2014年11月

批准:年月日审核:年月日编写:年月日

目录 一、工程概况 0 二、监理组织机构、监理人员和投入的监理设施 (2) 2.1监理组织机构 (2) 2.2监理人员和投入的监理设施 (3) 三、监理合同履行情况 (4) 3.1策划阶段监理工作情况 (4) 3.2质量控制情况 (5) 3.3安全文明控制情况 (7) 3.4进度控制情况 (8) 3.5造价控制情况 (9) 3.6合同管理情况 (9) 3.7信息管理与组织协调 (10) 3.8技术管理情况 (10) 四、监理工作成效 (10) 五、监理工作中发现的问题及其处理情况 (11) 六、说明和建议 (12) 一、工程概况 (一)工程简介 工程名称: 工程名称:XXXXX110kV输变电工程110kV配套线路工程 建设规模 XXXX110kV变电站位于XXXXX市西环路与钟惺路交汇处石家村,110kVXXXXX工程配套110kV线路4条如下: ①竟陵-汉北桥110kV双回输电线路 本线路起为竟陵220kV变110kV构架,终点为汉北桥110kV变

构架。线路全长3.722km,利用竟天线#1-#4杆1.135km(原导线LGJ-185),原导线金具不换;新建线路长2.587km,其中沿西环路采用钢管杆 1.589km,竟陵变出线段铁塔0.998km。导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B1光缆。同时将竟天线#1-#4段GJ-35地线更换为OPGW光缆,更换光缆长度为1.135km。 ②汉北桥-天门110kV输电线路 本线路起点为汉北桥110kV变110kV构架,终点为原110kV竟天线#18止。线路从构架至西环路沿线采用双回预留一回通道,新建线路长 2.414km,双回设计单边挂线沿西环路采用钢管杆,至原110kV竟天线#18止。导线采用LGJ-300/40型钢芯铝绞线,地线一根采用GJ-80镀锌钢绞线,另采用一根OPGW-24B1光缆。同时将原竟天线#18-#43段GJ-35地线更换为OPGW光缆,更换光缆长度为7.665km。 ③110kV竟赵、竟岳线路调整 由于间隔调整,原110kV竟岳线、110kV竟赵线需要新增铁塔2基满足出线需要。新增架线1.379km,其中原110kV竟岳线新架设导地线1.266km,原110kV竟赵线新架设导地线0.113km,全部为单回。导线选用LGJ-240/30型钢芯铝绞线,地线选用GJ-50镀锌钢绞线。拆除110kV旧塔2基。 ④220kV柳竟线升高 由于竟陵-汉北桥110kV线路将2次穿越220kV柳竟线(原

燃气工程监理工作总结的主要内容标准范本

安全管理编号:LX-FS-A78629 燃气工程监理工作总结的主要内容 标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

燃气工程监理工作总结的主要内容 标准范本 使用说明:本安全管理资料适用于日常工作环境中对安全相关工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 燃气工程监理工作总结应包括以下内容。 (1) 工程概况包括:工程的名称、位置、性质、等级、规模,工程的实际总造价,工程实际的开工日期、竣工日期,工程质量情况及受奖励情况(市优、泰山杯、鲁班奖等)。 (2) 监理组织机构、监理人员和投入的监理设施一般在每月的监理月报中都有反映,为了反映随施工进展情况,投入的人力物力变化情况,可在最后的监理工作总结中选择有代表性的几个阶段将项目监理机构人员配置的数量和专业的变化情况等写入监理工作

监理项目部年度工作总结

监理项目部年度工作总结 ——WORD文档,下载后可编辑修改—— 监理员是一份辛苦的同时也是非常锻炼人的工作,对于人的要求很高。下面小编给大家整理了监理项目部年度工作总结,希望对大家有所帮助。 监理项目部年度工作总结1 回首20XX年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难时的惆怅,时间过得飞快,不知不觉中,充满希望的 20XX年就要到来,现将本年度工作情况总结如下: 在这一年的时间里,我主要参与了圣光厂房二期扩建工程,宝棉厂房二期扩建工程。在这一年的工作中,我仍然抱着边工作边学习的态度进行各项工作,总结每项工作的流程和要点,找出不明白的问题,及时查阅规范并向领导同事请教,一点一滴的积累工作经验。作为一名监理人员,没有一份好的工总态度是不行的,工作上不容一点马虎,要注意细节,所谓失之毫厘差以千里。 工程质量方面,根据监理规范、工程图纸和《监理细则》严格监督。我平时大部分时间都在工地现场,工程看似简单,但是工地范围很大,多点同时施工,必须抓住监理重点才能在即减少工作量的同时又能提高工作效率和效果。如果发现自己解决不了的问题及时向项目负责人汇报并查阅相关规范,在解决问题的同时,也填补了自己在该方面的知识空缺,下次再遇到类似情况就可以独立解决了。对需要旁站的部位进行全程旁站并做好旁站记录,对要验收的隐蔽工程严格按

照验收规范进行验收,如果验收不合格,则严禁进行施工下道工序。对进场材料、设备等的原始凭证检测报告质量证明文件进行检查和确认,对钢筋、联锁块等进行见证取样和平行检测。对于有交叉作业的工程,现场协调各施工单位的施工顺序,力求达到最优。每个月末将现场的施工情况与施工计划进行核对,如果进度落后及时要求施工单位在保证质量的前提下采取措施加快施工。 工程资料方面,每天根据工地现场情况写好监理日记,并将当天的旁站记录等资料整理归档,督促施工单位上报相应的工程资料。定期将见证取样、平行检测等资料整理归档,并且将各项的台账做好,力求在工程结束时资料也备齐归档。 通过今年的监理工作,我觉得作为一名监理人员只有做到品行端正、严于律己、融入团队、尊重他人、工作认真负责才会赢得别人的尊重。在工地我接触到了很多新事物,在总监的细心指导、帮助下我学到了很多新的理论知识和实践经验,拓宽了我的知识面。这一年的工作我收获很大,但是也存在很多的不足,工作经验不足,面对强度较大工作的时候不够细致,不够耐心,这些不足也导致自己的工作存在很多的瑕疵。社会在进步,时代在发展,不学习,不总结施工经验,就只有落后。在以后的工作中我会勤学习,做到在工作中学习,在学习中成长。不断总结经验,吸取教训,改正自己的不足,争取做到扬长避短。 从事监理工作,懂得再多也嫌少,绝不能满足于现在,因此明年我依然要多问、多学、多做,按照工作需要逐步深入的学习好各项专

监理工作总结

邕江综合整治和开发利用工程(南岸:清川大桥-五象大桥)景观工程(桃源大桥-滨江丽景花园)标段监理总结 一、项目概况 邕江综合整治和开发利用工程(南岸:清川大桥-五象大桥)景观工程(桃源大桥-滨江丽景花园)标段项目全长8.3千米,划分三区段(桃源大桥-凌铁大桥、凌铁大桥-白沙大桥、白沙大桥-滨江丽景花园),共占地面积约64.63万㎡。 本工程工程主要分为绿化工程、土建铺装工程、水电工程、道路工程、桥梁工程等,本次验收为竣工验收。 二、监理组织及监理的依据 1.《建设工程监理规范》GB/T50319—2013 2.《园林绿化工程施工验收规范》CJJ 82—2012 3.《市政工程质量等级评定规定》(建设部建城〔1992〕68号) 4.《市政工程质量等级评定补充规定》(建设部(95)建城市字第1号) 5.《城镇道路工程施工及验收规范》(CJJ1-2008) 6.《给水排水管道工程施工及验收规范》(GB50268-2008) 7.《城市桥梁工程施工与质量验收规范》(CJJ2-2008) 8. 监理委托合同、施工承包合同及附件 9. 工程招标文件、合同工程清单及说明 10.经过批准的设计文件、图纸及其相关的规范、标准 11.本工程执行的施工技术规范和验收标准 12.以及国家颁布的有关强制性标准 13.已批准的监理规划及施工组织设计 三、监理工作情况 1、我公司于2017年7月8日接到建设单位的监理委托任务后,立即建立现场监理机构,设总监理工程师1人,土建专业监理工程师1名,绿化专业监理工程师1名,监理员3名。 2、监理部成立后,按施工承包合同、施工设计图纸及相关规范和标准的要求,对施工单位编制的施工组织设计、绿化专项施工方案

风电监理工作总结材料

华能南华瓦窑风电工程监理工作总结报告 内蒙古康沃工程建设监理有限责任公司华能南华瓦窑风电项目监理处 2016年10月

目录 1.工程概况................................................ .. (1) 1.1工程简介 (1) 1.2参建单位 (1) 1.3建设规模 (1) 2.监理组织机构、监理人员和投入的监理设施 (2) 2.1项目监理组织机构形式 (2) 2.2安全文明与环境管理网络 (3) 2.3质量管理网络 (3) 2.4人员配备 (4) 2.5监理设备配备 (5) 3.监理合同履行情况 (5) 3.1策划阶段监理工作情况: (5) 3.2质量控制情况: (6) 3.3安全文明控制情况: (8) 3.4进度控制情况: (10) 3.5造价控制情况: (11) 3.6合同管理情况: (12) 3.7信息管理与组织协调: (13) 3.8技术管理情况: (14) 4.施工过程中发现问题的处理方式 (14) 5.监理工作成效 (15) 5.1质量控制目标 (15) 5.2安全控制目标 (15) 5.3进度控制目标: (15) 5.4投资控制目标 (15) 5.5环境保护目标: (16) 6.工程大事记 (16) 7.监理工作体会 (16)

监理工作总结报告(王鸿) 1.工程概况 1.1工程简介 本工程华能南华瓦窑风电(49.5MW)场工程是做为云台山风电场工程的二期工程,工程装机容量为49.5MW,拟安装33台1500kW的风力发电机风力发电机。云台山风电场工程与瓦窑风电场工程共用一座110kV升压站。 1.2参建单位 建设法人单位:华能南华风力发电有限公司 监理单位:内蒙古康沃工程建设监理有限责任公司 设计单位:云南电力设计院 施工单位:中国能源建设集团江苏省电力建设第三工程有限公司、中国能源建设集团黑龙江省火电第三工程有限公司 运行单位:华能南华风力发电有限公司 1.3建设规模 1.本工程华能南华瓦窑风电(49.5MW)场工程是做为云台山风电场工程的二期工程,工程装机容量为49.5MW,拟安装33台1500kW的风力发电机风力发电机。云台山风电场工程与瓦窑风电场工程共用一座110kV升压站。 2.风机基础本期工程将安装33台风力发电机组。风机型号为UP1500-85、UP1500-97基础钢筋混凝土圆锥型,基础垫层100mm,C15混凝土,埋深 3.6m,基础C35混凝土,风机UP1500-85砼量436m3,钢筋量45T,风机UP1500-97砼量480m3,钢筋量45T。基础要求坐落在地基承载力大于250 kPa的持力层上。 3.本工程分为2回路送至110kv升压站。一回线路起于瓦窑12号风机出线终端塔(Ⅰ-N1电缆上塔),讫与110kv升压站,路劲长度5.805km,其中Ⅰ回主干

绿叶燃气工程监理要点

工程概况 本工程为克拉玛依市绿叶家苑住宅小区庭院及户内天燃气管道工程,规模为多层民用户224户。管道接入点为古田南小区天然气预留口,本工程中压燃气管道设计压力为0.4Mpa,低压燃气管道设计压力为3kPa。 本工程庭院部分为无缝钢管,户内为镀锌钢管,焊接部分15%接头射线照象,质量等级为二级。 第一章工艺设备及管道安装工程 1.0适用范围 工艺设备及管道安装包括压力容器及常压容器安装、机泵安装、阀门安装、计量设备安装、清管设施安装及相关的工艺管道安装。站内设备及工艺管道的防腐应属工艺安装范围。 2.0设备、材料及管道附件的检验 工艺安装使用的压力容器、常压容器、管材、阀门等必须具有出厂合格证书,检验项目及指标应符合相应的设计要求。管材、管件现场外观检查应符合下述

要求: 2.1无裂纹、气孔、重皮及褶皱等缺陷; 2.2无超过壁厚10%的蚀坑或凹陷; 2.3规格、型号、公称直径与压力等级应符合设计要求; 2.4法兰密封面应光洁,不得有碰损、径向沟槽、气孔、裂纹等降低强度和影响密封的缺陷。 2.5阀门现场检验应符合下列要求 2.5.1外观无裂纹、砂眼等缺陷,法兰密封面应平滑,无影响密封性能的划痕、划伤; 2.5.2阀杆无加工缺陷及运输保管过程中的损伤; 2.5.3阀门安装前应进行强度和严密性试验; 2.5.4试压合格的阀门应及时排出内部积水和污物,密封面涂防锈油,关闭阀门,封闭进出口,作好标记并填写试验记录; 2.5.5进口阀门的检验应按业主提供的标准和要求进行。 3.0安装 3.1在工艺设备及管道上安装的用于仪表自动化的管嘴、温度计插孔、节流装置孔板、液位检测元件等取样设施,以及调节阀等执行机构的施工过程监理应遵守GB50494-2009,J404-2005)规范验收。 3.2不同种材料的焊接均需进行焊接性能试验。根据试验结果拟定焊接工艺规程,提交业主审定。施工单位必须完成上述不同材料之间的焊接性能试验,采用电热熔焊接。 4.0焊缝质量检验

2020监理项目年终工作总结范文(通用版)

2020监理项目年终工作总结 范文(通用版) The work summary can correctly understand the advantages and disadvantages of the past work; it can clarify the direction and improve the work efficiency. ( 工作总结) 部门:_______________________ 姓名:_______________________ 日期:_______________________ 本文档文字可以自由修改

2020监理项目年终工作总结范文(通用版) 20XX年项目部全体监理人员在**公司及**分公司的正确领导下,紧紧围绕在以“工程质量、安全管理”为重点,严格过程控制,在计划的目标内将工程建成并投入使用为目的,坚持“守法、诚信、公正、科学”为准则,以有关“设计图纸、技术标准、建设工程合同”为依据,使工程质量、安全、进度基本达到了“业主持续满意”的服务宗旨。 一、监理工作成效 项目监理部在业主的大力支持下,与各参建设单位密切配合,坚持原则、事实求是、超前指导、严格控制、按规范规程办事、讲究科学态度,提供热请服务。在委托授权范围内公正、独立、自主的开展监理工作,在监理业务活动中即维护建设单位的合法权益时,又不损害承建单位的合法权益;对承建单位的不当

建设行为进行监督管理,对施工过程、施工工艺进行控制、检查、验收。同建设单位、设计单位、施工单位一起,努力做好项目的组织、协调、监督、管理工作。下大工夫,千方百计做好四大控制(质量、投资、进度、安全)。按国家的方针政策和业主的指令认真履行监理的义务,虚心接受各级领导的检查,定期向业主报告工作。并针对不同的情况,对各参建单位采用“促、激、监、保、帮”等不同形式,同他们一起随时认真分析研究在建设中的各种受控因素,提早采取措施,实现主动控制和被动控制相结合,加强科学管理和严格监督,处处事事坚持择优原则,努力使工程建设达到“两高一底”(高速度、高质量、低造价)。 二、20XX年的监理工作 **市会展中心项目自20XX年5月1日开工,20XX年8月30完成地下室封顶,预计20XX年12月底主体结束,地基与基础工程工程经验收合格。在结构施工中,监理部一直坚持“三控、三管、一协调”,始终树立“安全第一,质量第一”的思想,增加业主的满意度,按期完成业主确定的目标。

工作总结 工程监理工作总结三篇

工程监理工作总结三篇 篇一 在公司的领导下,全体职工努力践行科学发展观、团结协作、顽强拼搏,圆满完成了xx年监理任务,实现了精神文明和物质文明的双丰收,在项目部的正确领导下,在总监以及总监代表的合理安排下,以公司质量目标为工作目标,本着“携手恒丰、共创共赢”的企业精神,通过一年的努力,本人基本实现了本年度的工作目标,主要包括日常监理和竣工验收工作。作为监理公司的一员,现将本年度工作、学习情况向领导作以下汇报: xx年x月x月至今本人主要担xx小区C、D、F的监理工作,由于后期人员少又承接了小区大门、主道路及C、D、F室外园林绿化监理工作,我始终坚持以一个合格监理人员的标准要求自己,热爱自己的本职工作;有良好的工作作风和吃苦耐劳精神;工作态度严谨,思想品德端正;遵守国家的法律、法规和企业的规章制度;服从组织分配,吃苦在前,享受在后,尽职尽责,认真完成监理部交给的各项工作。日常工作中能高标准严要求自己,严格履行自己的岗位职责,站在公正的立场上,独立地解决实际问题。生活中,能够尊重领导,团结同事。 工地现场管理方面较为混乱。施工队伍甲方单独分包多达30多家,交叉作业复杂,缺乏统一的管理,导致了现场管理较混乱的局面,因人员和设备均不能满足施工要求导致进度缓慢。由于施工单位技术

力量及经济实力较弱,本人积极给施工单位的施工工艺、施工工序出谋划策;发现过程中存在的问题,及时要求施工单位进行整改,避免了成品的不合格率的降低,加快了工程进度。 在监理实际工作中,本人要求施工单位推行全面质量管理,建立健全质量保证体系,做到开工有报告,施工有措施,技术有交底,定位有复查,材料、设备有试验,隐蔽工程有记录,质量有质检、专检,交工有资料。 在工程质量控制方面,采取主动控制与被动控制相结合,监理工作主动进行,以预防为主,对承包商资质进行审查,重点审查企业注册证明和技术等级,交验有关证件(复印件),了解技术力量简况,主要施工安装经历等,检查砂、石、水泥、钢筋等材料的供应情况及砼、砂浆的配合比。 进行事前控制,确保工程质量事故不发生或少发生。例如:冬季施工,气温较低,砼浇灌、砌体砌筑、墙壁抹灰等都不易保证质量,因此要求施工单位提供冬季施工方案,提前预防,避免冻害发生。 加强事中控制,在监理xx建筑公司的施工过程中,发现该队伍使用的建筑材料建菱砖有质量问题,虽然承包商有实验室的质检报告,但本着为业主负责的态度,及时对该批建菱砖采取平行检验手段进行抽检,确信其各项强度指标满足设计要求后方允许施工单位使用。该队伍在浇筑砼、砌体砌筑、墙壁抹灰施工中也存在质量问题,为保证施工质量,本人及时下发监理通知并要求施工单位对质量有缺陷的部位做修补处理,并达到设计、规范要求的质量标准。

某变送电线路工程监理工作总结(doc 7页)

某变送电线路工程监理工作总结(doc 7页)

表号:DJS-B21 编号:JL-01 110kV庆太线改接至220kV新湖变送电线路工程监理工作总结 建设管理单位:太仓供电公司 设计单位:苏州苏信电力设计咨询有限公司 承包单位:苏州电建公司 监理单位:江苏兴源电力建设监理有限公司 总监理工程师: 日期:二零一零年四月二十八日

建设管理单位:太仓市供电公司 设计单位:苏州苏信电力设计咨询有限公司 工程监理单位:江苏兴源电力建设监理有限公司 施工单位:苏州电建公司 工程工期目标:计划开工时间为2009年8月28日,竣工时间为2009年12月底,计划工期约4个月。 工程质量目标:竣工合格率达100%,达标投产。 1.监理组织机构 本公司受太仓供电公司委托,负责施工阶段的监理,监理部实行总监理工程师负责制,任赵建民为本工程总监理工程师,有现场监理人员2名。 3.监理合同履行情况 3.1 工程质量控制 基础与接地分部:本工程于2009年8月20日召开施工图图纸会审及设计交底会议,2009年8月22召开第一次工地例会,2009年9月1日正式批准基础开工。一方面监理工程师立即投入现场对施工工序进行监督、检查;另一方面按照监理程序的要求,对施工单位递交的施工组织设计、特殊作业人员的上岗证、施工用仪表仪器的检定证书、分包商资质等级进行审查。2009年8月10日监理现场取送样(钢筋、砂、石、水泥、水)至苏州建设工程质量检测中心,2009年8月18日审查原材料复检报告全部检测合格。2009年9月7日首基(B40钢管杆基础)浇筑,在施工过程中监理工程师严格按照验收规范和设计图纸对桩基孔深、直径、钢筋笼规格数量和焊接工艺、砼配比、大

天然气加气站工作总结

五师双河市82团天然气入户(撬站)工程 监理工作总结 一、工程概况: 该工程位于82团博精公路旁,建筑面积59.74㎡,该工程为1层的砖混结构。建筑的结构安全等级为2级,建筑的抗震设防类别为三类,抗震设防烈度为7度,结构设计使用年限为50年。 该工程基础为条形C30砼,一层为M7.5混合砂浆砌MU10烧 结多孔砖。整个建筑物砼均采用C30砼浇筑,钢筋使用HPB300级、HRB400E级钢筋。 本工程中压管道全长1731m,管径De110为1249m,管径De90为482m。设计压力0.4MPa,输送介质为天然气,设计温度为常温,压力管道类别为GB类,级别为GB1。本工程管线起点为82团拟建天然气储配站减压撬后民用管线沿团部拟建道路由西向东敷设,再从团部道路由北向南敷设至腾飞路。管道全线采用直埋方式敷设,管顶以上覆土为1.7m。本工程庭院部分合计460户。 二、监理组织机构、监理人员和投入的监理设施: 1、项目监理组织机构图:

2、监理人员配备状况: 项目总监:黄剑萍 总监代表:沈菊林 土建专业监理:沈菊林 设备专业监理:黄剑萍 电气专业监理:黄剑萍 现场监理员:李博天,马亚平,周国平 3、投入的监理设施 本工程特点及施工进度项目监理部投入的监理设施主要有:游标卡尺,钢卷尺,施工及监理规范。 三、监理合同履行情况 1、根据施工指标和施工准备阶段的工程信息,完善项目控制性进度计划。 2、严格审查施工单位报审的施工进度计划,确认其可行性,并优化满足项目控制性、进度性要求。 3、依据施工单位进度计划控制报告,督促施工单位实施,并检查施工方案是否可行,为确保工期,优化施工方案和施工工艺。 4、在施工过程中,我监理方驻守工地,随时进行分部分项隐蔽验收,尽量减少工序间歇时间,为下一工序的进行节省时间。 5、为了确保工期,按时召开监理例会,解决协调施工过程中存在的问题,及时进行进度协调,及时协调有关各方关系,使工

2020年度监理项目工作总结范文,年度工作总结

2020年度监理项目工作总结范文,年度工作总结 鸿业兴园二期工程项目由海建第四项目监理部负责施工阶段的工程监理工作,本工程项目建筑面积为250754㎡,由13座住宅楼及地下车库及小学、幼儿园及配套公建等20座建筑物组成。项目部在监理工作中做到责任明确到人、各负其责,分工不分家,互相配合、支持、团结协作,较好地完成了今年的项目监理工作,现项目已通过北京市长城杯检查验收,项目施工质量、安全、文明施工,在市区等多次检查中得到了好评,下面对一年中的主要工作总结如下: 一、严格质量标准,加强质量管理 本项目质量目标是结构长城杯,围绕这一质量目标,项目监理部在质量管理上首先组织监理人员认真熟悉图纸和各种规范、规程的要求,根据工程特点,制订具体的监理细则和质量控制计划,同时要求施工单位建立质量保证体系。在施工控制中,认真监理项目部工作总结审核施工单位报的施工方案和技术交底,在施工过程中,加强对工序和检验批施工质量的控制,做到及时发现问题及时采取措施处理。监理在质量控制中通过监理通知和工作联系单及巡检单,对施工中存在的问题提出要求,并督促施工单位限期完成整改并报监理复查。今年,共审批施工方案和技术交底114次;提出建议和要求59条;发出监理通知 49次;工作联系单和巡检单共216次;对检验批进行了17928次检查验收;同时监理进行了平行检验和检验批检收8225次;进行见证取样1511次,较好地保证了工程质量。 为确保施工质量,积极做好事前控制,及时发出提醒性的监理通知和工作联系单,提出质量要求和施工中应注意的事项,并对特殊部位和关键工序进行旁站监理。

在对分包队伍的管理上,要求队伍在进场前必须报送资质、施工方案,在施工前要进行技术交底、材料报验,并及时对分包队伍进行仔细考察,合格了才允许进场,今年先后考察13家分包队伍和材料供应厂家。为了确保工程质量,我们在监理工作中注意针对施工重点、难点,及时召开施工专题会议,有针对性地提出要求,加强质量意识和质量管理,使分包队伍明确难点,心中有数,较好地保证了施工质量。今年,先后召开专门的施工专题会议5次,有针对性、有重点地解决了相关问题。 二、做好安全文明施工管理工作 由于本工程项目同时开工面积大,施工分包队伍多,施工人员多,安全文明施工的管理工作难度大,我们在安全文明施工管理中主要做好以上几个方面的工作: 1、分工明确,责任到人,互相配合。各楼号监理工程师、各专业监理工程师是本楼号、本专业安全文明施工的第一责任人,日常的巡检中,安全文明施工是一项必查项目,发现问题及时指出,限期整改。 2、配备了专职的安全监理工程师,坚持日常巡检和每周、 每月一次安全检查相结合,发现安全隐患,及时通报,提出要求,限期完成整改前进行复查。

工程监理员工个人工作总结

工程监理员工个人工作总结 工程监理员工个人工作总结 工程监理员工个人工作总结范文一 时间一晃而过,如白隙之间,20xx年已接近尾声,回顾自己在接触工程监理的这一年来的工作,在领导的悉心关怀和指导下,在同事的帮助和鼓励下,通过自身的不懈努力,掌握了一定的知识,但也存在了诸多不足。现就就本年工作总结汇报如下: 一、个人年度主要工作内容 在今年的工作中,我参与了丹东市新区医院工程的监理工作,在此期间我抱着边工作边学习的态度进行各项工作,总结每一项工作的流程和要点,找出不明白的问题,及时查阅规范并向领导和同事请教,一点一滴的积累工作经验。 工作质量方面,根据监理规范,工程图纸和监理细则严格监督。在新区医院工程,我大部分时间都是在工地现场,从去年的主体工程开始一直到现在的外墙装饰及内墙抹灰。在此期间发现自己很多不明白的地方,通过查阅规范等方式填补了自己在该方面的空缺,下次在遇到类似的情况就可以独立解决了。对于需要旁站的部位做好旁站记录,对于验收的隐蔽工程严格按照规范进行验收,如果验收不合格,则严禁进行下道工序作业,例如今年10月份B区和E区砌筑工程存在的构造柱和水平系梁钢筋绑扎和植筋质量缺陷问题,监理发现存在质量问题之后多次口头通知其进行整改,施工单位总是拖拖拉拉的想

蒙混过关,我严格遵守规范及监理细则进行监理工作,对其存在的且拒不整改的问题下发了监理通知单,并通知施工单位项目经理关于工程存在的一些问题,并且对施工单位上报的砌筑工程报验资料严格审查,不合格或未整改的地方绝不签字。对进场材料、设备等的原始凭证检测报告质量证明文件进行检查和确认,对进场钢筋进行见证取样后跟随施工方送达质检站等一系列的跟踪工作。由于现场的建设单位的一些资金情况,导致施工进度情况与施工计划进行比较严重滞后,杜总和我也一直在中间协调建设单位按时拨付进度款,施工单位合理安排工序,即保证质量又保证工期。在这一年的学习和杜总的关照下,我严把质量关,对材料、验收批、分项、分部工程的验收必须做到亲自检查,结论和实物必须相符。对于工程的验收有过似是而非,检验不到位,走过场等情况的发生,杜总及时给予了指导和帮助,是我更加能够掌握工作的要点。 二、工作体会感受及不足 工作体会感受及不足,通过今年的监理工作,我感觉作为一名监理人员只有做到品行端正、严于律己、融入团队、尊重他人、工作认真负责才会赢的别人的尊重。在工地我接触了很多新鲜的事物,在杜总的细心指导和帮助下我学到了很多新的理论和实践经验,不但充实了我在专业领域规范和图集中学不到的知识,更是拓宽了我在这个行业的知识面。这一年让我学会了不少专业技术知识和人际交往工作协调的能力,继续在社会脚踏实地的努力工作学习,摆正自己的心态,从初涉社会工作的被动状态转变到开始适应社会的主动状态,以放松
