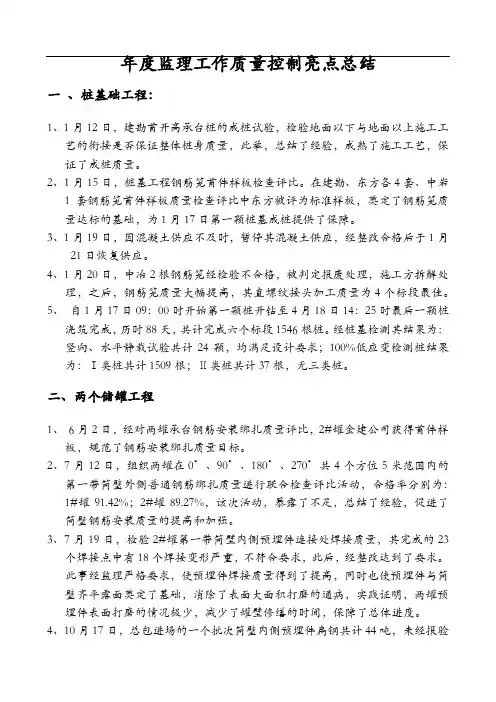

年度监理工作质量控制亮点总结

一、桩基础工程:

1、1月12日,建勘首开高承台桩的成桩试验,检验地面以下与地面以上施工工

艺的衔接是否保证整体桩身质量,此举,总结了经验,成熟了施工工艺,保证了成桩质量。

2、1月15日,桩基工程钢筋笼首件样板检查评比。在建勘、东方各4套、中岩

1套钢筋笼首件样板质量检查评比中东方被评为标准样板,奠定了钢筋笼质量达标的基础,为1月17日第一颗桩基成桩提供了保障。

3、1月19日,因混凝土供应不及时,暂停其混凝土供应,经整改合格后于1月

21日恢复供应。

4、1月20日,中冶2根钢筋笼经检验不合格,被判定报废处理,施工方拆解处

理,之后,钢筋笼质量大幅提高,其直螺纹接头加工质量为4个标段最佳。

5、自1月17日09:00时开始第一颗桩开钻至4月18日14:25时最后一颗桩

浇筑完成,历时88天,共计完成六个标段1546根桩。经桩基检测其结果为:竖向、水平静载试验共计24颗,均满足设计要求;100%低应变检测桩结果为:Ⅰ类桩共计1509根;Ⅱ类桩共计37根,无三类桩。

二、两个储罐工程

1、6月2日,经对两罐承台钢筋安装绑扎质量评比,2#罐金建公司获得首件样

板,规范了钢筋安装绑扎质量目标。

2、7月12日,组织两罐在0°、90°、180°、270°共4个方位5米范围内的

第一带筒璧外侧普通钢筋绑扎质量进行联合检查评比活动,合格率分别为:1#罐91.42%;2#罐89.27%,该次活动,暴露了不足,总结了经验,促进了筒璧钢筋安装质量的提高和加强。

3、7月19日,检验2#罐第一带筒壁内侧预埋件连接处焊接质量,其完成的23

个焊接点中有18个焊接变形严重,不符合要求,此后,经整改达到了要求。

此事经监理严格要求,使预埋件焊接质量得到了提高,同时也使预埋件与筒璧齐平露面奠定了基础,消除了表面大面积打磨的通病,实践证明,两罐预埋件表面打磨的情况极少,减少了罐壁修缮的时间,保障了总体进度。

4、10月17日,总包进场的一个批次筒璧内侧预埋件扁钢共计44吨,未经报验

检验合格,便用于预制施工,不符合材料使用规定。

5、11月14日,吊顶用不锈钢吊杆扁钢宽度为负偏差,暂停使用,后经设计解

决此问题,依照执行。

6、11月13~14日,检查2#罐抗压环焊接施工现场检查:一名焊工无证;一捆

放在原包装内的焊条;一名焊工的焊条桶内混放均已受潮的CHE507和CHE427两种焊条,并使用带锈且未烘干的CHE427焊条施焊设计为CHE507焊条的预埋件焊缝,对此,该焊工所焊预埋件磨掉焊肉重新焊接的处罚,并对总包单位罚款5000元的处理。此举,严肃了工艺纪律。

1#罐和2#罐是整个罐区施工进度的前两名,每道工序的开始都是质量行为的首次实践,其完成的好坏,对其他罐区的施工质量起到了警示、提醒、参照的作用,而对于我们第一次接触该种施工工艺的人来说,一切都是陌生的,但我们凭借严谨细致的工作,迎难而上,完成了监理工作,并获得质量、进度收丰收。

2013.12.12编写

公路工程监理如何进行工程质量控制

题名:浅谈公路工程监理如何进行工程质量控制 学生姓名: 指导教师: 专业: 班级: 教学点: 二〇一六年四月

摘要:随着国民经济的飞速发展,基础建设尤其是公路建设发生了质的飞跃,为更好的适应新形势下公路建设和工程监理发展需要,加强工程质量管理,提高公路使用质量和资金效益,是非常必要的。对工程建立制度的推行是我国工程建设管理体制中的一项重大改革。在进行公路工程施工时,工程监理制度能有效地强化对公路工程质量的管理,通过对工程质量和进度的控制提高投资的经济效益和施工管理水平。工程监理的主要任务是在工程建设时起到对质量、进度以及投资的控制作用,其工作的依据应当为合同条款、设计文件、国家颁布的施工技术规范和监理规范。监理在公路工程项目进行工程监理的工作期间,应当做到对工程的“三大控制”(质量控制、进度控制、投资控制)、“两个管理”(合同管理、信息管理)、“一协调”(组织协调)等工作。文章将结合监理工作的工作实践,总结在监理公路工程中如何做好质量控制。 关键词:公路工程;工程监理;质量控制

前言 近些年来,随着我国经济的飞速发展,国家也加大了对公路工程项目的建设力度,同时也开始全面推行了工程监理制度。通过以往公路工程建设实践可以看到,在公路工程的建设中广泛地推行和采用工程建立制度,能在很好地保证工程质量的同时,还能实现投资效益的提高,在对公路工程项目的管理上发挥了重要的作用。 1 公路工程施工监理综述 1.1 概述 公路工程施工监理是指具有相应资质的监理单位,按照国家有关规定受项目业主的委托,依据合同文件和技术规范,综合运用法律、经济、技术等手段,对公路工程施工质量、进度、费用等实施的监督和管理活动,是公路建设管理体制改革的重要内容,是强化质量管理、控制工程造价、提高投资效益及施工管理水平的有效方法。 1.2 工程监理有关的行为主体及其关系 在工程实施中,其行为主体包括业主、承包人(设计单位、施工单位)与监理工程师。各方之间关系是:业主与设计单位或施工单位是发包与承包合同关系,凡直接与业主签订承包合同的都是承包方或承包人。业主与监理工程师签订监理服务合同,二者是委托与被委托关系,要做到各负其责,独立工作,相互尊重,密切合作。监理工程师与设计单位或施工单位之间没有合同关系,而是监理与被监理的关系,监理工程师应依据合同对承包人在工程项目实施全过程中监理(监督与管理),承包人应按合同规定接受监理工程师的监督与管理。总之,业主、监理工程师、设计单位及施工单位四方不是领导与被领导关系,但均受到与业主签订的合同的约束,这可以说是工程监理的核心实质所在。 1.3 公路工程质量保证体系 我国公路工程中政府监督、法人管理、社会监理、企业自检是构成严密、完整、有机的工程质量保证体系必不可少的四个环节,为了适应此情况,公路工程项目施工须建立健全“政府监督、法人管理、社会监理、企业自检”的质量保证体系,即严格实行质量自检,加强质量监理和质量监督。 1.4 公路工程施工监理依据、任务和内容

工程开工前监理的工作内容及程序

工程开工前监理的工作内容及程序 一、成立项目监理组织机构 1、项目监理机构的组织形式和规模,应根据监理合同规定的服务内容、服务期限、工程类别、规模、技术复杂程度、工程环境等因素确定。 2、监理人员应包括总监理工程师、专业监理工程师和监理员,必要时可配备总监理工程师代表。项目监理机构的监理人员应专业配套、数量满足工程项目监理工作的需要。 3、监理单位应监理合同签订后十天内将项目监理机构的组织形式、人员构成及对总监理工程师的任命书通知建设单位。当总监理工程师需要调整时,监理单位应征得建设单位同意并书面通知建设单位;当专业监理工程师需要调整时,总监理工程师应书面通知建设单位和承 包单位。 二、监理合同签订后第一次工地会议前专业监理负责到公司经营部领取下列物品: 1、中标通知书 2、监理合同 3、项目监理组织机构框图 4、总监理工程师任命书 5、现场监理人员名单及职称证、上岗证复印件加盖公章 6、企业营业执照、资质证书、进疆登记证复印件加盖公章 7、收发文登记本、第一次工地会议签到表 8、项目所需办公用品(如:安全帽、稿纸、签字笔、项目公章、见证取样章、钢卷尺等)。 9、监理日记 三、总监组织专业监理编写监理文件: 1、监理规划(应在签订监理合同及收到设计文件后开始编制,完成后经监理单位负责人审核批准,并在召开第一次工地会议前报送建设单位),其主要内容应包括: 1.1 工程项目概况 1.2 监理工作范围 1.3 监理工作内容 1.4 监理工作目标 1.5 监理工作依据 1.6 项目监理机构的组织形式 1.7 项目监理机构的人员配备计划 1.8 项目监理机构的人员岗位职责

1.9 监理工作程序 1.10 监理工作方法及措施 1.11 监理工作制度 1.12 监理设施 2、监理实施细则(专业监理编写,总监审批),其主要内容应包括:2.1 专业工程的特点 2.2 监理工作的流程 2.3 监理工作的控制要点及目标值 2.4 监理工作的方法及措施 3、安全监理规划,其主要内容应包括: 3.1 工程建设项目概况 3.2 安全监理工作范围 3.3 安全监理工作内容 3.4 监理工作目标 3.5 安全监理工作依据 3.6 监理机构的人员配备计划 3.7 监理机构的人员岗位职责 3.8 监理工作程序 3.9 安全监理方法和措施 3.10 监理工作制度 4、安全监理实施细则,其主要内容应包括: 4.1 工程概况 4.2 安全监理范围 4.3 安全监理的依据 4.4 安全监理的目的 4.5 安全监理的职责和权限 4.6 安全监理人员的配备 4.7 安全监理的实施方法 4.8 主要施工工序的安全检测及验收方法 4.9 安全监理组织体系及程序 4.10 安全监理保证措施 5、旁站监理方案,其主要内容应包括: 5.1 旁站监理的编制依据

监理工作质量保证措施

平罗县新后渠节水改造工程 质 量 与 安 全 控 制 体 系 宁夏铸诚监理咨询有限公司

监理工作质量保证措施 一、监理机构的设置 1、监理机构设置为总监理工程师和驻地监理组。 根据工程实际情况设立1个驻地组。驻地组包括1名驻地监理工程师及相应的旁站监理人员和其它人员。 宁夏铸诚监理咨询有限公司 总监理工程师 安全监理工程师安全监理员 2、总监理工程师安全监理职责 (1)全面负责本监理合同段的安全监理工作,为本监理合同段安全生产监理的总负责人。 (2)主持编制安全生产监理计划,审批专项安全施工监理细则。 (3)经常对本监理项目的监理机构人员进行安全教育,加强本项目监理机构人员的安全意识。 (4)督促施工单位做好施工现场的安全管理,齐抓共创文明施工,严防安全事故的发生。 (5)负责组织审核批准施工单位的《施工组织设计方案》及专项安全施工方案,使之符合安全施工的要求。

(6)在安全监理过程中应重点控制“人为的不安全行为”和“物的不安全状态”,以杜绝或避免安全事故的发生。 (7)定期召开安全监理例会,提出整改要求、预防措施,使安全工作落到实处。 3、安全监理工程师安全监理职责 (1)服从总监理工程师的安排,具体负责总监办及其所监理合同段安全监理工作。对总监负责。 (2)负责审查专项安全方案,监督施工单位安全施工方案的落实。 (3)负责日常安全生产监理工作,经常巡视工地安全情况,包括:文明施工、安全防护、施工用电、防火防爆防汛和模板支撑等方面,发现问题及时要求施工单位纠正,并向总监理工程师汇报。 (4)负责向各驻第监理工程师进行安全交底工作。 (5)经常向总监理工程师汇报工地现场的安全生产监理情况,提出改进建议或措施。 (6)参加定期和不定期的安全监理检查,能坚持原则,敢于提出安全问题,认真跟踪施工单位落实整改。 (7)检查驻地组安全监理资料的整理收集和记录工作,审核施工单位的安全资料。监督、督促施工单位对施工人员进行安全技术交底和对新工人进行“三级”安全教育。 (8)指导督促施工现场人员遵守安全纪律,正确使用个人防护用品。 (9)事故发生时,协助有关部门调查取证事故原因,能积极收

公路工程监理及质量控制措施论文

谈公路工程监理及质量控制措施 摘要:质量控制是实现建设目标控制的重要组成部分,其目的是为了使建设项目产品、体系或过程的固有特性达到规定的要求,即满足顾客、法律、法规等方面所提出的质量要求,对工程项目的质量控制是目前我国工程监理的重点和核心工作。本文对公路工程监理工作主要任务和公路工程质量控制措施进行了论述。 关键词:公路;工程监理;质量控制;措施 abstract: quality control is an important part of achieving the control of building goal control, its purpose is to make the inherent characteristics of the construction project product, system or process to meet the stipulated requirements, meet the quality requirements of customers, laws, regulations, etc.,quality control of the project is the focus and core of our project supervision. the main task of the highway construction supervision work and highway engineering, quality control measures are discussed. key words: roads; project supervision; quality control; measures 中图分类号:u492.8+5文献标识码:a文章编号: 一、公路工程监理工作主要任务 公路工程监理工作的主要内容就是“三控制、两管理、一协调”,即:质量控制、进度控制、费用控制,合同管理、信息管理,组

工程监理工作流程与工作方法

工程监理工作流程与工作方法 1

工程 电气专业监理实施细则 一.监理工作流程 项目监理部熟悉图纸、收集资料------各专业监理组编制监理工作实施细则-------项目监理部向施工单位进行监理交底------审查专业工程施工方案-----监理人员巡视------(材料进场或工序完成)施工单位进场材料报验、检验批报验-----监理人员审查质保资料,对材料监督取样送检,对检验批进行平行检验,对重要部位、关键工序旁站监理------监理人员指出问题,施工单位纠正问题,监理人员签署认可意见------对分项工程进行验收-----在总监的主持下参与分部工程验收,编写分部工程质量评估报告-----参与业主组织的工程竣工验收,整理资料,编写专业监理工作总结。 2

二.监理工作控制要点及目标值 根据电气工程工程特点,其监理工作要点及目标如下: (一).关键控制点: 1.防雷接地; 2.变、配电室 3.配电箱 4.总等电位 3

(二).施工准备阶段: ⒈熟悉整个工程概况,合同内容。 ⒉熟悉电气专业的设计,审阅图纸、资料,并对相关土建、空调及水专业了解,做到心中有数。 ⒊做好质量预控工作:审查施工组织设计,要求做到安排合理科学,有计划、有措施、高标准、严要求。审阅设计图纸,做好技术交底、参加图纸会审工作。尽可能做到在施工前解决错、漏、缺、碰的问题。 ⒋协助业主选购主要设备,并对供货商的资质进行审查,协助考察供货商生产能力和质量,选择信誉好,节能降耗,采用新材料、新工艺、新技术的产品,参照宁质技监质字( )165#文”终端组合电器必须持有江苏省工业产品准产证”,无准产证的电器设备不得进入工地。 ⒌审查施工单位进场人员的资质,包括项目经理、施工员、质检 4

监理质量控制方案

质量控制内容、保证措施和手段 质量控制的任务概括起来,就是实现既定工程的质量目标。对于施工监理来说,工程的质量目标,在设计的过程中已经确定下来,监理的任务是通过对工程的全过程监理,最终实现工程质量目 标。 为了保证工程质量目标的实现,监理对工程施工进行全过程的质量控制。在招投标阶段,质量控制的任务是修订“技术规范”、完善和补充质量目标、审查评估投标人的资质和投标方案,使承包人的施工队伍有充分的能力保证工程的施工质量。在施工准备阶段,要审查施工队伍的开工准备工作,包括人员、设备的进场计划,调查材料供货商并审查认可,承包人质保体系的完善和建立,施工技术方案的审查和批准等等,以保证施工正常有序持续地进行。在施工阶段则要求监理以旁站、试验、测量等方式进行全过程的监督管理,每一个施工环节,每一道工序进行检查、认可,以保证工程施工之前,有充分的准备。施工中,每道工序都能保证施工质量,最后每项工程都要在质量符合要求的前提下验收、认可;在缺陷责任期,则指示承包人对工程缺陷按期修复,签发缺陷责任终 止证。 为保证质量目标的实现,完善施工质量管理是十分重要的,监理应重视承包人的质量管理工作,督促承包人健全质量保证体系、质量管理的组织机构和运作制度,坚持承包人质量自检制度,质量责任制度,完善承包人的测量、试验等质量检测手段。 要有效地控制工程质量,一定要坚持监理工作程序。要做好开工前的审查批准工作,每道工序都必须经过认真仔细的检查认可,关键部位要进行旁站监理。在开工申请、工序检验和中间交工阶 段这些重要的环节上把好质量关。 针对本工程建设工程的特点,我们将把重点放在事前控制和主动控制上,坚持“先审核后实施、先验收后施工(进入下道工序)”的基本原则,严格落实各项监理控制程序、工作制度,积极采取组织措施、技术措施、经济措施和合同措施,使工程项目质量处于全面受控状态。 一、质量控制的原则 1、强化质量意识,牢固确立和坚决贯彻工程建设“百年大计、质量第一”的方针。 2、实施对施工全过程、对质量因素全方位的全面质量控制。 3、实行质量预控、过程监控和事后验控相结合并以预防为主的控制方针,把质量风险控制到 最小程度。 4、突出质量控制的针对性,准确把握工程关键和施工难点,在全面监控的基础上,加强对重

质量控制重点及监理措施

第二章、质量控制重点及监理措施 本工程总地上建筑面积为㎡,地下建筑面积为㎡,,工程总投资约 万元,含施工图所含内容的施工阶段的监理。要达到工程项目的质量控 制目标,必须采取有效的工作方法狠抓施工的质量控制。 第一节、质量控制的目标 按照《建筑工程施工质量验收统一标准》规定,确保工程质量合格,验收达到施工单位承诺的质量标准。工程质量以合同文件、设计文件和 技术规范为依据,遵循监理单位与招标人签定的监理合同协议书规定的 职责权限,应用各种工程监理方法、措施和手段,对施工各阶段的工程 质量和各个施工阶段中的各道工序实施全面的质量控制和管理,使各施 工项目和各分项工程的施工质量签合设计要求,达到施工验收技术规范 的各项检测验收指标与标准,外观质量良好,工程施工资料完整、齐全,从而保证工程建成后能安全、舒适、高效地投入使用。 第二节、质量控制的工作任务 建设工程质量控制的主要任务是通过对施工投入、施工和安装过程、产出品进行全过程控制,以及对参加施工的单位和人员的资质、材料和 设备、施工机械和机具、施工方案和方法、施工环境实施全面控制,以 期按标准达到预定的施工质量目标。为完成施工阶段质量控制任务,监 理工程师应当做好以下工作: 1、协助业主做好施工现场准备工作,为施工单位提交质量合格的施 工现场; 2、确认施工单位资质;

3、审查确认施工分包单位; 4、做好材料和设备检查工作,确认其质量; 5、检查施工机械和机具,保证施工质量; 6、审查施工组织设计; 7、检查并协助搞好各项生产环境、劳动环境、管理环境条件; 8、进场施工工艺过程质量控制工作; 9、检查工序质量,严格工序交接检查制度; 10、做好各项隐蔽工程的检查工作; 11、做好工程变更方案的比选,保证工程质量; 12、进行质量监督,行使质量监督权; 13、认真做好质量签证工作; 14、行使质量否决权,协助做好付款控制; 15、组织质量协调会; 16、做好中间质量验收准备工作; 17、做好竣工验收工作; 18、审核竣工图。 第三节、质量控制的工作方法? (一)事前控制 1、审核承包单位的技术资质对于总包单位的技术,已在招标阶段进行审查。但总包单位进场后,监理单位根据其投标承诺,核查其项目经理和主要管理人员是否与投标所报的一致,其施工单位队伍是否为该单位所属。对总包单位通过招标选择的分包施工单位,需经监理单位审

监理工作流程以及工作重点

思想决定行动,行动决定习惯,习惯决定品德,品德决定命运。良好的积极向上的思想将会决定你的命运。 监理工作流程以及工作重点通信工程监理工作始终是围绕“四控两管一协调”开展监理工作,监理人员在进行监理工作中必须按照监理工作流程开展工作,下面围绕整个通信工程监理流程以及监理工作重点进行详细说明。 目前我们监理的工程项目都是施工阶段监理,其监理工作分三个阶段:施工前准备阶段、施工阶段、工程竣工阶段。 一、施工前准备阶段㈠首先业主委托监理并签订 首先业主委托监理并签订监理合同监理合同 监理合同。 。 监理合同的内容比如:监理范围,监理内容,委托人和监理人的权利、义务、责任,质量目标、工期、安全目标、投资控制目标等。这也是合同管理的一项内容。㈡工程项目部组织监理人员熟悉、审核设计文件、审查承包商质保体系、施工资质、施工组织设计(方案资质、施工组织设计(方案) )。1、熟悉、审核设计文件内容:图纸是否符合规范,图纸是否有明显错误,图 纸是否能指导施工,预算中工作量、材料、设备有无出路、设计技术要求是否符合等;2、 3、审查承包商施工组织设计(方案):首先应清楚施工组织设计(方案)应具 备的内容。审查中重点是:施工人员配备、施工机具(包括设备、仪表) ;技术措施、质量保证措安全保证措施是否得当;施工进度计划安排是否合理、工序是否衔接。 ㈢编写监理规划和监理实施细则。监理规划由总监理工程师(项目负责人)组

织编写,监理实施细则由专业监理工程师编写。其内容: 1、监理规划内容:工程概况(工程简介、主要工作量),监理依据(合同、法 律法规、设计文件、施工验收规范、业主相关标准),监理工作范围、内容 监理实施细则:就监理具体工作按照事前控制、事中控制、事后控制进行详细说明,是监理规划中工作的的细化,特别是对于事中控制工作应详细结合验收规范里面一些具体的指标和要求进行编写。 ㈣参加业主组织的协调会。参加业主协调会很重要,有关工程施工前的一些重要会议,也是建设、设计、监理、施工、材料供应等相关单位碰头会议,如设计交底(会审)、第一次(监理)协调会等。 1、设计交底(会审):对设计中出现的问题和差错提出合理性建议; 2、第一次(监理)协调会:在工程开工前,一般由建设单位组织工程相关单 位,授权确定建设单位代表人员,承包单位项目经理及有关职能人员,监理单位项目总监其内容:宣布项目总监并向其授权,并宣布建设单位负责人和工程项目经理,相互各方组织机构(专业人员、职务分工)介绍认识; 确定各方的协调关系;项目经理汇报施工现场准备情况;总监做监理规划和监理实施细则报告;承包单位做施工技术方案交底;明确工程有关的其他事项。这里值得注意的是总监做监理规划和监理实施细则报告时应重点 思想决定行动,行动决定习惯,习惯决定品德,品德决定命运。良好的积极向上的思想将会决定你的命运。

钢结构监理工作流程

钢结构监理工作流程 目录 一、工程概况 二、钢结构分部(子分部)工程监理实施细则编制的依据 三、监理工作流程图及工作内容 (一)、监理工作内容 (二)、监理工作流程图 四、钢结构分部(子分部)工程准备工作监理 (一) 施工单位资质审查 (二)、焊工素质的审查 (三)、图纸会审及技术准备。 (四)、施工组织设计方案审查 (五)、例会 五、钢结构分部(子分部)工程质量监理要素及手段 (一)、施工管理质量监理 (二)、质量要素监理 六、钢结构分部(子分部)工程工艺过程质量监理控制点和控制方法 (一)、原材料及成品进场验收 (二)、钢结构焊接工程 (三)、紧固件连接 (四)、钢结构零部件加工 (五)、钢构件预拼装工程 (六)、钢结构安装工程 (七)、钢结构涂装工程 七、钢结构分部(子分部)工程造价监理控制方法和措施 八、工程质量的检验和见证检测项

一、钢结构监理实施细则 监理项目概况: 1、项目名称: 2、建设单位: 3、设计单位: 4、总承包单位: 5、建设地点: 6、建筑规模:项目是一座高为米,地下共层,地上共层,建筑面积平方米的建筑、构筑物。 8、计划钢结构分部(子分部)工程投资: 9、计划钢结构分部(子分部)开工工期:年月日 10、计划钢结构分部(子分部)工程完工日期:年月日 11、工程钢结构分部(子分部)工程总工期:个月 12、相关钢结构分部(子分部)工程施工方案: 13、专业监理范围:钢结构分部(子分部)工程现场加工、制做、安装等工程的监理、工程量审查与结算;施工阶段的质量、进度、投资监理控制,并做好合同和信息管理;搞好协调、配合工作;监督施工单位安全生产文明施工。 二、钢结构工程监理实施编制依据: 1、建设工程监理规范GB50319-2000; 2、建设工程施工质量验收统一标准GB50300-2001; 3、钢结构工程施工质量验收规范GB50205-2001; 4、已批准的本工程【监理规划】; 5、施工图、设计文件和技术资料; 三、监理工作流程图以及工作内容 (一)监理工作内容 1、钢结构专业监理工程师是在项目总监理领导下的专业监理责任人,也是项目总监理的助手,每周的监理例会时,提出现场施工进度、质量、安全等出现的问题和处理方案,每周为总监理提供必要的资料。 2、钢结构专业工程师对钢结构施工承包人进行工程进度的控制,对工程质量进行监督、检查,对施工安全进行督促,如发现有违章违规现象,首先口头提出,不改者再进行函件警告(监理通知)。对将发生质量事故、人身安全等问题,应有预控措施,并向施工承包人发出整改通知或停工令,但下达前,应征得总监理工程师的同意,直至改正,经检查达到要求才发出继续施工或复工令。 3、钢结构专业监理工程师参加图纸会审,检查钢结构施工图纸与相关专业图纸有关矛盾之处,会同施工单位的会审意见一起填写好会审意见送交总监理工程师、设计及甲方,并组织图纸会审,经各方共同确认后,与图纸一起使用。 4、审核钢结构专业承包人的钢结构资质证件,工种人员的上岗证件、施工组织设计方案、开工报告。 5、对钢结构材料检查验收,应根据广东省、广州市建委有关建筑文件要求,对钢结构材料进行抽样、见证、送检。 6、对现场制作零件、予埋件及隐蔽工程的检查验收。

监理工作质量目标及保证措施

监理工作质量目标及保证措施 (一)、监理工作质量目标 1、严格执行监理规范、监理程序,对工程质量、工期、投资进 行有效得控制,对工程关键部位、关键工序得监理旁站率达到100%。 2、严格履行监理合同,按照ISO9000质量体系要求,加强监理 服务过程得控制,建立自查自纠机制,不断改进监理工作,纠正不合格监理服务得有性达100%。 3、加强与业主得沟通,主动征求业主得意见,满足业主得合理要 求,业主对监理服务得满意率达到95%。 4、加强试验测量设备得管理、维护,确保正常使用,其完好率 达100%。 5、监理组签认得各种文件与工程报验单不超过规定期限,工 程报验单签认准确率达100%。 6、工程试验抽检频率不低于规范要求。 7、监理资料与有关文件得收集、整理、归档达到规定要求。 8、监理人员得业务培训率达到100%。 9、加强廉政建设,不发生违纪违规事件。 10、本项目争取评为优质工程,监理组争取评为“十佳监理组” 或受业主、公司得表彰。 (二)保证措施 1、监理组组织机构保障:

(1)建立、健全监理组组织机构,监理组设置道路(包括中、小桥)、结构物、测量、试验等专业组,按各专业要求展开监理工作。 (2)明确监理组、专业监理得职责与各级监理人员岗位职责,做到专业技术分工明确,工作规范化。 (3)监理组制订各项规章制度,使监理组开展工作协调一致、工作规范有序,保证监理工作质量。 2、建立监理组与项目经理部各级定期会晤制度。 (1)驻地工程师与项目经理每月定期召开工地会议,就工程得全面执行情况与下—阶段得计划目标等进行全方位讨论与商定。 (2)专业监理负责人与项目经理部工程部相应负责人每星期定期会晤就该专业工程方面得有关问题进行商定。 (3)监理组旁站监理与现场施工负责人随时就工程方面有关问题进行会晤与商定。 3、坚持监理工作原则 (1)严格按照合同技术规范要求与总监代表规定及批准得技术要求进行监理,督促承包人执行进度计划。热情帮助承包人解决有关技术问题,为承包人提出有益于保证质量与促进工程进度得合理化建议,帮助承包人纠正各种不符合技术规范要求得习惯性操作工艺,积极主动帮助承包人超前考虑施工中可能会遇到或发生得问题。 (2)坚持质量验收标准,秉公办事,在检查验收中,坚持以测试数据作为评定标准。

主要监理工作程序

三、主要监理工作程序 (一)监理工作总程序及实施要点 实施要点 (1)委派具有丰富监理经验的监理工程师担任项目总监,并针对本项目特点召集相关专业方面有经验的监理人员组成强有力的监理班子。 (2)派驻现场的监理人员应持证上岗、专业配套、人员按合同规定及时到位。 (3)配备必要的检测设备和工具,满足现场检验工作需要。 (4)按照《建设工程监理规范》要求及《施工监理合同》开展各项监理工作,按制工程质量,管理建设工程合同,协调建设单位与工程建设有关各方关系。 (5)严格执行我司《质量手册》各项工作要求;在监理项目部建立完善质量管理体系,保证我司质量方针和质量目标实现。 (6)按照本工程特点和要求分阶段编制监理实施细则。加大主动控制、事前控制力度、保障项目目标的实现。 (7)根据竣工备案制要求,严格执行质量检查和验收制是度,分阶段及时对工程进行总结和评估。 (8)强化监理档案资料管理。实施过程中开展监理控制

(二)施工准备阶段监理工作程序 1、施工准备阶段监理工作总程序 (1)参加设计交底、审查施工组织设计(方案);审查承包单位现场管理体系、审查分包单位资格、测量放线控制成果等程序细化。 (2)审查开工准备情况要注意以下事项:施工许可已获政府主管部门批准,施工组织设计已获总监批准,承包单位人员、机具已到位,主要建筑材料已落实,进场道路及水、电、通讯已满足开工要求。 (3)总监理工程师应组织监理人员参加第一次工地会议,并介绍监理项目部的组织机构、人员及其分工,监理规划主要内容,并对施工准备情况提出意见和要求。 (4)第一次工地会议纪要应由监理项目部起草,并经与会各方代表会签。 (5)《工程开工报审表》必须由总监理工程师审批,不得授权其他人员执行。

监理工作质量保证体系

监理工作质量保证体系 为确保我公司的监理工作质量,我单位按照ISO9000要求建立了完善的质量管理体系,并编制了质量管理手册。公司对各项目部的工作提出了具体要求,制订了考核办法并与个人经济效益挂钩,公司质检组定期检查各项目部工作质量,以确保各项目部监理工作质量。同时,我公司以集团为依托,有了强大的专业人才库作为后盾,能够及时解决各类技术问题。 本项目部依据公司《质量管理手册》制定本项目监理工作质量保证体系如下: 一、质量方针和目标 1、管理方针 管理方针是公司质量和安全管理的宗旨和方向,是指导公司各项目管理活动的总则。根据我公司的实际情况,公司总经理制定、颁布公司的质量、安全管理方针。 A、“依法监理,科学管理,确保工程质量”:以国家、地方的法律、法规、技术标准、规范、规程为依据,对建设工程进行程序化、规范化、科学化监理,确保工程质量达到工程合同及规范要求。 B、“安全第一,预防为主,确保工程安全”:预防为主、防治结合,以人为本,认真履行建设工程安全生成管理法定职责,确保工程安全。 C、“诚信为本,持续改进,增进顾客满意”:以真诚的服务、敬业的态度面对顾客,不断学习、持续改进以提高专业技术水平,以优质的服务增进顾客满意。 2、管理目标 “工程合格率100%”:采取一切合法手段,确保各分部、分项工程、单位工程、单项工程100%合格。 “合同履约率100%”:全部合同的全部约定条款100%履行。 二、项目监理部工作基本要求 (一)、总体要求: 严格执行国家法律法规和各项规范,按照工程建设监理合同要求做好质量控制、安全控制、进度控制、投资控制、合同管理、资料信息管理工作,协调好工程内部各方工作关系,熟悉施工图纸、规范、监理细则、施工组织设计(方案)、相关的图集标准,努力学习相关专业知识,提高自身业务水平,达到业主满意。 (二)、资料要求:

公路工程质量管理及控制措施

公路工程质量管理及控制 措施 This model paper was revised by the Standardization Office on December 10, 2020

公路工程质量管理措施 公路工程建设是一个系统工程,影响公路工程质量的因素很多,国家政策、技术、、管理水平、工作质量及设计、施工、监理、业主、监督各单位的建设行为等因素都与工程质量息息相关。 一、公路工程质量控制的主要措施 (一)加强源头控制 首先,对公路工程质量的控制要从工程设计方面入手,工程施工设计方案必须符合设计规范要求和工程现场的实际情况。 其次,工程设计方案除了要确保结构的稳定性之外,还必须具有可实施性,也就是说要综合工程所在地的地质情况、施工条件、气候特点以及人文环境等方面的实际情况,因地制宜,综合考虑,使设计方案具有可行性、安全性和效益性。 最后,在工程施工过程中,设计单位应作好后续的服务跟踪工作。在公路工程建设过程中,在设计阶段不可能面面俱到,很多问题只有在施工过程中才能发现,如地质变化、自然灾害等。对于在施工过程中发生的设计变更,设计单位必须遵循质量至上、安全第一的原则,不能为了追求进度、节约成本而降低设计要求。 (二)加强过程控制 公路工程的质量控制,主要体现在施工过程中,设计、施工、监理、业主、监督各单位应各负其责,相应履行工程设计、施工控制、质量监管、监督审查的职能。从施工方面来说,控制工程质量的具体措施如下: 1.建立、健全质量保证体系 建立、健全质量保证体系是质量控制的先决条件,科学合理的质保体系能保证质量控制有序、高效运行,能为质量控制提供决策保证。没有切实可行的质量保证体系,质量控制就成了无源之水,无本之木。 2.制定、完善质量控制措施

现场监理工作流程与具体内容

现场监理工作流程 (试行稿)

目录 一、现场监理人员日常工作程序 (1) 二、现场监理工作流程图 (3) 三、现场监理工作流程及具体容……………………………4-24 四、监理师安全文明控制工作容及要点 (25) 五、附件一(表格)…………………………………………………26-63 A类表(施工单位用表) A1工程开工/复工报审表 (26) A2施工组织设计(方案)报审表 (27) A3分包单位资格报审表 (28) A4 报验申请表 (29) A5工程款支付申请表 (30) A6监理工程师通知回复单 (31) A7工程临时延期申请表 (32) A8费用索赔申请表 (33) A9工程材料/构配件/设备报审表 (34) A10工程竣工报验单 (35) A11主要设备开箱报审表 (36) A12大型施工机械(专业施工机具)检验统计表 (37) A13特殊工种作业人员资质报审表 (38) A14施工计量器具检测仪表报验申请表 (39)

A15承包单位试验室及人员资质报审表 (40) A16工程质量事故处理方案报审表 (41) A17单机试车申请表 (42) B类表(监理单位用表) B1监理工程师通知单 (43) B2工程暂停令 (44) B3工程款支付证书 (45) B4整改通知单 (46) B5备忘录 (47) B6旁站监理记录表 (48) B7监理工程师巡视纪要 (49) B8定期安全检查记录表 (50) B9监理工作日志 (51) B10顾客满意度调查表 (52) B11监理月报 (53) C类表(各方通用表) C1监理工作联系单 (56) C2工程变更单 (57) C3 会议签到表 (58) C4会议纪要 (59) C5文件接收登记表 (60) C6文件发放登记表 (61) C7 监理包封皮 (62) C8 监理包审核表 (63)

施工监理工作程序、方法和制度

施工监理工作程序、方法和制度 1.1 基本工作程序 1.1.1 签订监理合同,明确监理范围、内容和责权。 1.1.2 依据监理合同,组建现场临理机构,选派总监理工程师、监理工程师、监理员和其他工作人员。 1.1.3熟悉工程建设有关法律、法规、规章以及技术标准,熟悉工程设计文件、施工合同文件和监理合同文件。 1.1.4编制项目监理规划。 1.1.5 进行监理工作交底。 1.1.6 编制各专业、各项目监理实施细则。 1.1.7 实施施工监理工作。主要监理工作流程参照本规范附录C实施。 1.1.8 督促承包人及时整理、归档各类资料。 1.1.9 参加验收工作,签发工程移交证书和工程保修责任终止证书。 1.1.10 结清监理费用。 1.1.11 向发包人提交有关档案资料、监理工作总结报告。 1.1.12 向发包人移交其所提供的文件资料和设施设备。 1.2 主要工作方法 1.2.1现场记录。监理机构认真、完整记录每日施工现场的人员、设备和材料、天气、施工环境以及施工中出现的各种情况。 1.2.2发布文件。监理机构采用通知、指示、批复、签认等文件形式进行施工全过程的控制和管理。 1.2.3旁站监理。监理机构按照监理合同约定,在施工现场对工程项目的重要部位和关键工序的施工,实施连续性的全过程检查、监督与管理。 1.2.4 巡视检验。监理机构对所监理的工程项目进行的定期或不定期的检查、监督和管理。 1.2.5跟踪检测。在承包人进行试样检测前,监理机构对其检测人员、仪器设备以及拟订的检测程序和方法进行审核;在承包人对试样进行检测时,实施全过程的监督,确认其程序、方法的有效性以及检测结果的可信性,并对该结果确认。 1.2.6平行检测。监理机构在承包人对试样自行检测的同时,独立抽样进行的检测,核验承 1

施工测量监理工作流程图

施工测量监理工作流程图 部门: xxx 时间: xxx 制作人:xxx 整理范文,仅供参考,可下载自行修改

二、施工测量的工作划分 1、控制测量包括: <1)开工前的交桩和接桩; <2)控制网建立,导线点加密,基线的铺设和测量; <3)控制水准点的布设和测量。 2、定位测量包括: <1)测放样路线中桩、路线用地界桩、路堤坡脚桩和控制桩等; <2)测放构造物的轴线点位,桩与柱的中心定位; <3)墩台的中轴线位等。 3、现场放样:包括测放构造物的轴线和轮廓线,路线中线和边线等。 4、工程计算的测量。 5、中间交工和竣工验收测量。 三、测量工作的管理 1、施工单位测量工作的组织。 <1)施工单位必须有一位有经验的测量工程师负责施工的测量放样工作,并有固定的专业测工从事测量工作。 <2)施工单位使用的测量仪器必须定期由国家主管部门进行标定,证明精定合格后,方可使用。 2、监理测量工作的组织 监理组设测量监理工程师一人,工程师助理2人,配置经过标定的测量仪器,负责所管工程范围内全部测量的监理工作。测量监

理工程师应巡视和检查全站测量工作的情况,指导和检查全路线的测量工作。b5E2RGbCAP 3、工作关系 施工单位测量组负责施工测量工作的实施,在工作全过程中必须严格按本细则的监理程序执行,全面接受监理组的监理。监理组对本段的测量放样负有全面监理责任,并严格按本细则规定的监理程序实施监理。测量监理工程师应对放样的成果进行复核和签证。p1EanqFDPw 四、监理程序及工作内容 1、交接桩的监理工作程序 <1)由设计单位按图纸到现场交桩和提交桩点坐标,包括导线桩、水准点等。 <2)施工单位接桩后,应在14天内对全路线导线进行复测,复测导线时,必须和相邻施工段的导线闭合经平差计算,测量精度应满足设计要求。DXDiTa9E3d <3)施工单位复测后,认为各桩点坐标高程值符合精度要求,即可书面表示接受并负责保护直至竣工。若有错误桩点的编号和经复测量计算的坐标或高程值报测量监理工程师。RTCrpUDGiT <4)施工单位在复测结束后,应向监理组提交一份桩位复测报告,交测量监理工程师审核,报告应包括: a、全部复测的记录<导线水平角观测记录、测距记录、四等水准测量记录)。

2013年监理工作质量控制亮点回顾

年度监理工作质量控制亮点总结 一、桩基础工程: 1、1月12日,建勘首开高承台桩的成桩试验,检验地面以下与地面以上施工工 艺的衔接是否保证整体桩身质量,此举,总结了经验,成熟了施工工艺,保证了成桩质量。 2、1月15日,桩基工程钢筋笼首件样板检查评比。在建勘、东方各4套、中岩 1套钢筋笼首件样板质量检查评比中东方被评为标准样板,奠定了钢筋笼质量达标的基础,为1月17日第一颗桩基成桩提供了保障。 3、1月19日,因混凝土供应不及时,暂停其混凝土供应,经整改合格后于1月 21日恢复供应。 4、1月20日,中冶2根钢筋笼经检验不合格,被判定报废处理,施工方拆解处 理,之后,钢筋笼质量大幅提高,其直螺纹接头加工质量为4个标段最佳。 5、自1月17日09:00时开始第一颗桩开钻至4月18日14:25时最后一颗桩 浇筑完成,历时88天,共计完成六个标段1546根桩。经桩基检测其结果为:竖向、水平静载试验共计24颗,均满足设计要求;100%低应变检测桩结果为:Ⅰ类桩共计1509根;Ⅱ类桩共计37根,无三类桩。 二、两个储罐工程 1、6月2日,经对两罐承台钢筋安装绑扎质量评比,2#罐金建公司获得首件样 板,规范了钢筋安装绑扎质量目标。 2、7月12日,组织两罐在0°、90°、180°、270°共4个方位5米范围内的 第一带筒璧外侧普通钢筋绑扎质量进行联合检查评比活动,合格率分别为:1#罐91.42%;2#罐89.27%,该次活动,暴露了不足,总结了经验,促进了筒璧钢筋安装质量的提高和加强。 3、7月19日,检验2#罐第一带筒壁内侧预埋件连接处焊接质量,其完成的23 个焊接点中有18个焊接变形严重,不符合要求,此后,经整改达到了要求。 此事经监理严格要求,使预埋件焊接质量得到了提高,同时也使预埋件与筒璧齐平露面奠定了基础,消除了表面大面积打磨的通病,实践证明,两罐预埋件表面打磨的情况极少,减少了罐壁修缮的时间,保障了总体进度。 4、10月17日,总包进场的一个批次筒璧内侧预埋件扁钢共计44吨,未经报验 检验合格,便用于预制施工,不符合材料使用规定。 5、11月14日,吊顶用不锈钢吊杆扁钢宽度为负偏差,暂停使用,后经设计解

公路工程质量管理及控制措施

公路工程质量管理及控 制措施 集团档案编码:[YTTR-YTPT28-YTNTL98-UYTYNN08]

公路工程建设是一个系统工程,影响公路工程质量的因素很多,国家政策、技术、、管理水平、工作质量及设计、施工、监理、业主、监督各单位的建设行为等因素都与工程质量息息相关。 一、公路工程质量控制的主要措施 (一)加强源头控制 首先,对公路工程质量的控制要从工程设计方面入手,工程施工设计方案必须符合设计规范要求和工程现场的实际情况。 其次,工程设计方案除了要确保结构的稳定性之外,还必须具有可实施性,也就是说要综合工程所在地的地质情况、施工条件、气候特点以及人文环境等方面的实际情况,因地制宜,综合考虑,使设计方案具有可行性、安全性和效益性。 最后,在工程施工过程中,设计单位应作好后续的服务跟踪工作。在公路工程建设过程中,在设计阶段不可能面面俱到,很多问题只有在施工过程中才能发现,如地质变化、自然灾害等。对于在施工过程中发生的设计变更,设计单位必须遵循质量至上、安全第一的原则,不能为了追求进度、节约成本而降低设计要求。 (二)加强过程控制 公路工程的质量控制,主要体现在施工过程中,设计、施工、监理、业主、监督各单位应各负其责,相应履行工程设计、施工控制、质量监管、监督审查的职能。从施工方面来说,控制工程质量的具体措施如下:

1.建立、健全质量保证体系 建立、健全质量保证体系是质量控制的先决条件,科学合理的质保体系能保证质量控制有序、高效运行,能为质量控制提供决策保证。没有切实可行的质量保证体系,质量控制就成了无源之水,无本之木。 2.制定、完善质量控制措施 质量控制措施是对质量保证体系的完善和细化,是质量保证体系得以有效运行的保障。 实施质量控制首先要建立、健全质量自检措施。自检措施应从检测程序、检测设备、检测手段、技术力量等方面着手,层层把关,环环紧扣。尤其是要注重项目的控制性工程和隐蔽工程的自检,检测不合格的一律不得进行下一道工序的施工。 实施质量控制在具体实施过程中一是要注重对主要原材料的检测控制。要从入围厂家的选择、进场材料的试验检测、加工安装的工序监控等方面着手,严格把关,杜绝不合格材料进入施工工序,在施工过程中及施工完成后发现材料质量问题的,必须严格按照设计图纸及技术规范的要求采取返工或其它能够满足设计规范要求的补救措施。 其次要注重对施工工序的过程控制。纵然原材料合格,施工方案可行,保障措施完备,但是如果施工工序不当,往往会使前面的努力付诸东流。施工工序除了按照一般的施工原理、技术措施、工艺流程进行之外,还必须遵循项目的专项对工序的相关要求。 最后还要根据工程所在地的地理、气候特征制定冬季、雨季施工技术方案。 3.制定、执行质量奖惩措施

监理工作程序及实施要点

监理工作程序及实施要点 1.监理服务总程序及实施要点(见图一) 2.设备设计阶段监理工作流程图(见图二) 3.设备制造阶段监理工作流程图(见图三) 4.设备安装阶段监理工作流程图(见图四) 5.设备调试阶段监理工作流程图(见图五) 6.施工阶段监理主要工作程序图(见图六) 7.图纸会审监理工作程序及实施要点(见图七) 8.分包单位资格审核监理工作程序及实施要点(见图八) 9.施工组织设计(方案)审批监理工作程序(见图九) 10.开工条件审查监理工作程序及实施要点(图十) 11.原材料、成品、半成品验收审查监理工作程序及实施要点流程(见图十一)12.进口材料、设备核定监理工作程序及实施要点(见图十二) 13.检验批分项工种施工过程检查验收监理工作程序(见图十三) 14.分部工程质量验收监理工作程序及实施要点(见图十四) 15.设备安装工程质量监理工作程序(见图十五) 16.电气安装工程质量监理程序(见图十六) 17.仪表安装工程质量监理程序(见图十七) 18.液压及润滑安装系统质量监理程序(见图十八) 19.工程质量事故处理方案审核监理工作程序及实施要点(见图十九) 20.巡视检查监理工作程序及实施要点(见图二十) 21.已完工程事物量计量审核监理工作程序及实施要点(见图二十一) 22.隐蔽工程验收监理工作程序及实施要点(见图二十二) 23.单位(子单位)工程验收监理工作程序及实施要点(见图二十三) 24.资料管理控制流程(见图二十四) 25.地基与基础工程监理工作流程(见图二十五) 26.模板工程监理工作程序(见图二十六) 27.钢筋工程监理工作程序(见图二十七) 28.钢筋混凝土工程监理工作程序(见图二十八) 29.砌体工程监理工作程序(见图二十九)

相关主题
文本预览
相关文档 最新文档
