枞阳县旗山公园烈士陵园

浮雕景墙、雕塑

建设单位:枞阳县旗山公园工程建设领导领导小组

施工单位:合肥欧宇城市景观工程有限公司

日期:

枞阳县旗山公园烈士陵园浮雕景墙、雕塑

组织施工方案

一施工准备及现场平面布置

1对方案进行深化设计(浮雕墙、主雕、烈士的校对等),交由甲方进行确认。

2进行石材的采样,交由甲方确认。

3对参加施工的所有人员进行专项培训。

二车间泥塑制作及甲方验收和模型制作

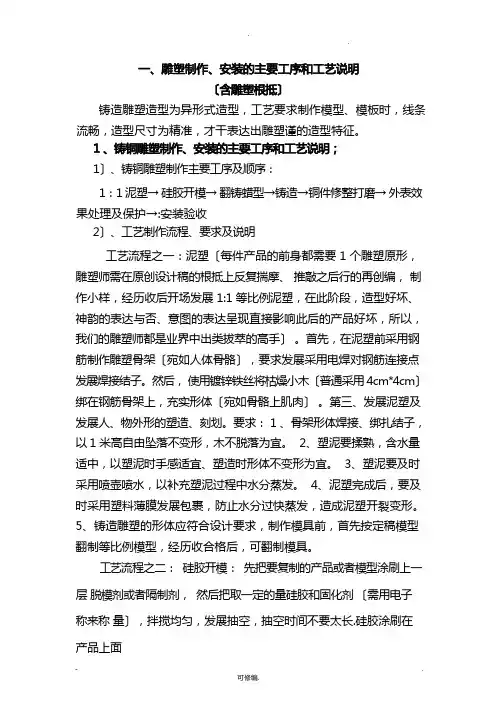

1泥塑由主创设计师亲自制作,带领6--8人进行严格把关制作。

2组织业主单位进行泥塑部分验收。(验收阶段认真听取业主的意见,把意见贯彻到雕塑里面,做好用雕塑语言去把业主意见表达出来。)

3模具制作。(模具的制作采用高强度石膏定型,表面木方加固,防止模具变形)

4进行模型生产阶段(模型生产是整个工序中比较关键的环节,雕刻师主要根据模型来在石材上面放样)。

三烈士陵园浮雕石材打制施工措施

1根据现场墙体的外形尺寸将画面进行分割,由于现场墙体的高度不一致,水平定位以后用预埋的龙骨架进行找平,石材的尺寸采用60*100cm的规格,厚度设定在8cm。(部分浮雕为了画面人物的完整性,采用了不同规格的石材尺寸)

2画面放样:设计人员配合雕刻师将整个画面按1:1的比例放样平铺到石材上,进行雕刻,力求把设计师的指导思想和画面完美的结合起来,图案要准确,线条要流畅。

3粗略打制,主要是把整体感觉把握好,根据模型对雕刻的位置,深浅把控,使画面整体立体感呈现出来,开凿时要准确把握好人物的动态特征和气势。

4细部刻画,随着整体大型已经确定,开始进入细部刻画,整体进度保持一致,互相比较,做到眼和心的默契配合,保证雕刻的准确性。

四主雕石材打制施工措施

1为了保证主雕在整体环境中的效果,我们建议甲方在雕塑下方加一个1100cm*300cm*90cm的底座,根据底座来确立主雕的具体高度,石材的尺寸采用100*60*80cm的规格,(部分雕刻为了画面人物的完整性,采用了不同规格的石材尺寸)

2画面放样:设计人员配合雕刻师将整个画面按1:1的比例放样,石材按照上下分层,上下层之间破缝处理方法进行雕刻,力求把设计师的指导思想和画面完美的结合起来,图案要准确,线条要流畅。

3粗略打制,主要是把整体感觉把握好,根据模型对雕刻的位置,深浅把控,使画面整体立体感呈现出来,开凿时要准确把握好人物的动态特征和气势。

4细部刻画,随着整体大型已经确定,开始进入细部刻画,整体进度保持一致,互相比较,做到眼和心的默契配合,保证雕刻的准确

性。

五浮雕安装措施和主雕安装措施

1浮雕安装措施

(1)浮雕采用干挂形式安装,先用膨胀螺丝将L50*50等边角钢固定在墙体上,形成刚支架,整个钢支架焊接牢固以后再进行防锈处理,再用钢挂件将浮雕固定在钢支架上,浮雕安装要求牢固,尺寸准确,平整,线形美观。

(2)浮雕干挂安装采取从下往上从中间往两边顺序安装,严格拼装好每一块的位置关系。

(4)最后做整体的调整,达到最佳的艺术效果,使画面生动完美。2主雕安装措施

(1)分层安装主雕,主体部分分为五层,层与层之间错缝处理,每一块之间岑扁铁进去,缝与缝之间灌上白水泥,进行挤压

(2)手臂和枪支部分的安装,在安装的接头部位打上孔,岑上钢筋,然后加上大理石胶插进去。

(3)最后根据整体做现场调整,达到最佳的艺术效果,使每一个人物生动完美。

六安全生产措施、文明施工措施、质量保证措施及工期保证措施1安全生产措施

(1)项目经理为安全第一负责人,现场有专职安全员明确安全责任

制,把安全工作放在首位。

(2)实行全面的安全管理,从项目经理到每个工人都要有安全责任意

识,从施工准备到收尾竣工每一个阶段实行安全全过程管理,只要有生产劳动和工作的地方,都要有安全防范措施,做到事事讲安全,处处保安全的全员管理。

(3)由于石材体量较大的,在搬运和组装的工序中严格按照“吊机施

工规范”来操作。

(4)对高空作业的,搭建的钢架及脚手架的牢固性每天收工后开工前

进行检查,加强安全防范。

2文明施工措施

(1)按照程序施工,作业顺序合理,不因工序颠倒造成返工、浪费和阻碍其他项目作业。作业计划明确,人员和机构安排有条理,不混乱不窝工。

(2)不乱堆、乱放施工材料,按照甲方或总包方指定的的区域施工。(3)确保施工现场的路畅通,不发生现场阻碍交通和场内排水不通的情况。

(4)物料堆放整齐,施工中的设备、材料、成品堆放整齐,要有适当的保管措施,做到不损坏不丢失。

(5)保持施工现场整洁,经常打扫。

3质量保证措施

(1)实行“主创设计师艺术跟踪负责制”,主创设计师全程跟踪把关,

确保达到最佳的艺术效果。

(2)为保证最佳艺术效果泥塑过程由主创设计师亲自制作。

(3)认真审图,严格按照设计创意的图纸施工。

(4)认真贯彻施工方案,进行详细的技术交底,注意艺术和技术的要

点、重点、难点做到心中有数。

(5)做好各施工环节的质量检查,不合格的原材料和不合格的雕刻产

品不使用,上道工序不合格不得转入下到工序。

(6)及时做好隐蔽部分和分项工程的检验。

(7)金属结构焊接的部分严格执行焊接工艺操作流程,焊接部分刷上

镀锌的防锈漆。

(8)施工过程中的每道工序邀请甲方参与和质量把控。

4工期保证措施

(1)科学合理的组织施工,人员安排,搞好个工种之间的交叉作业。

(2)工程实行划分流水段,采用多班组平行流水作业,采用“统筹方

法”(例如泥塑制作期间可以进行石材的采购)从而充分发挥工期效应。

(3)加强质量预控,保证各分项工程做到一次到位(例如半成品的运输

及组装过程一次搬运到位)争取零返工、杜绝误工现象,并制定相应的奖罚措施与进度挂勾,确保工期按计划完工。

(4)建立每周一次的生产例会制度,解决一周内施工中存在的矛盾,

安排好下周生产计划,并定期和不定期的与甲方协调配合,请甲方指导施工,确保工期按计划交工。

(5)充分考虑到雨水天气等不利因素的影响,必要时采用分作业段搭

建临时帐篷的方式进行施工。

(6)施工过程中工地取消节假日和星期天,加班加点在有限工期之内

保质保量的完成。

七分项设计施工

1烈士题名墙刻字

根据业主提供的烈士名单进行姓氏和笔画的排序,认真核对进行雕刻,对生僻字体进行认真查找,确保没有任何失误。

最新文件仅供参考已改成word文本。方便更改

雕塑工艺及安装工程施工组织方案

某市珠江新城L4/L8/L13地块二期L13区雕塑工艺及安装工程 施 工 组 织 计

划 书 编制单位:xxxxx 目录 第一章综合说明及施工组织方案的编制特点 第二章施工组织机构 第三章总施工部署 第四章主体雕塑的施工组织 1. 综合说明 2. 雕塑制作施工过程与艺术监督配合措施: 3. 大稿模型翻制方案

4. 雕塑材料的加工制作方案 5. 运输方案 6. 安装(吊装) 7. 确保工程制作安装质量的技术措施 8. 确保工程制作、安装安全的保证措施 9. 雕塑交验后的服务措施 10.技术创新、保证工期,提高质量的建议和措施 附: 第一章综合说明及施工组织方案的编制特点本工程为雕塑供应及安装工程,总雕塑20个。基础为钢筋混泥土结构,雕塑钢结构造型骨架的紫铜锻造雕塑。 1. 编制特点 一、本施工组织设计严格按照工程施工合同范围及图纸进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建工程、雕塑主体工程两大部份组成。 二、根据本工程设计特点、功能要求,本着对本项目资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。

三、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握项目单位要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 四、本施工组织设计由以下两个部份编制。 第一部份为土建工程部份。 第二部份为主体雕塑部份。 五、本施工组织设计凡未注明计量单位均为“mm” 2. 编制依据 一、某市珠江新城L4/L8/L13地块二期L13区雕塑供应及安装工程(以下简称本工程)的施工合同。 二、xxxxxx有限公司对本工程的设计图纸。 三、我公司的技术、机械设备装备情况及管理制度。 四、国家和行业现行的施工及验收规范。 《工程测量规范》(GB50026-93) 《混凝土质量控制标准》(GB50164-92) 《混凝土强度检验评定标准》(GB107-87) 《建筑地基基础施工质量验收规范》(GB50202-2002) 《砼结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002)

施工组织方案雕塑景观

目录 第一章综合说明及施工组织方案的编制特点 第二章施工组织机构 第三章总施工部署 第四章主体雕塑的施工组织 1. 综合说明 2. 雕塑制作施工过程与艺术监督配合措施: 3. 大稿模型翻制方案 4. 雕塑材料的加工制作方案 5. 运输方案 6. 安装(吊装) 7. 确保工程制作安装质量的技术措施 8. 确保工程制作、安装安全的保证措施 9. 雕塑交验后的服务措施 10.技术创新、保证工期,提高质量的建议和措施

第一章综合说明及施工组织方案的编制特点本工程为某锻铜雕塑。 雕塑尺寸:20000㎜×8700㎜×11600㎜(长×宽×高);雕塑材质为3毫米厚304亮光不锈钢锻造,镜面光度为8K,内部为钢架网状支撑,主干为工字钢,基础为钢筋C25混凝土结构。 1. 编制特点 一、本施工组织设计严格按照工程施工合同范围及图纸进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建工程、雕塑主体工程两大部份组成。 二、根据本工程设计特点、功能要求,本着对本项目资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。 三、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握项目单位要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 四、本施工组织设计由以下两个部份编制。 第一部份为土建工程部份。 第二部份为主体雕塑部份。

五、本施工组织设计凡未注明计量单位均为“mm” 2. 编制依据 一、祈福鸽子雕塑的施工合同。 二、----------设计有限公司对本工程的设计图纸。 三、我公司的技术、机械设备装备情况及管理制度。 四、国家和行业现行的施工及验收规范。 《工程测量规范》(GB50026-93) 《混凝土质量控制标准》(GB50164-92) 《混凝土强度检验评定标准》(GB107-87) 《建筑地基基础施工质量验收规范》(GB50202-2002) 《砼结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑施工安全检查标准》(JGJ59-99) 《钢结构工程施工质量验收规范》(GB50205-2001) 《建筑钢结构焊接技术规程》(JGJ81-2002) 《钢结构高强度螺栓连接的施工验收规程》(JCJ82-91) 《碳素结构钢》(GB/T700-88) 《建筑结构用板》(GB/T19879-2005) 《低合金高强度结构钢》(GB/T1591-94) 《溶化焊用钢丝》(GB/T14957-94) 《碳素钢埋弧焊用焊剂》(GBT5293-85) 《碳钢焊条》(GB/T5118-95)

雕塑施工组织设计

目录 第一章施工组织设计总说明 (4) 第1节第一节工程概况 (4) 第2节第二节与工程相关周围环境 (4) 第3节第三节业主的要求 (5) 第4节第四节本工程的质量、工期、安全、文明施工及环境保护目标及承诺 (6) 第二章施工现场总平面布置及临时用地表 (7) 第1节第一节施工平面布置图 (7) 第2节第二节临时用地表 (10) 第三章施工总体部署 (11) 第1节第一节施工总体安排 (11) 第2节第二节施工前期准备工作 (14) 第3节第三节施工组织与管理机构 (16) 第四章施工技术方案 (21) 第1节第一节绿化工程 (21) 第2节第二节园林土方工程 (38) 第3节第三节园路、广场铺装及园林小品工程施工 (40) 第4节第四节基础、结构工程 (59) 第5节第五节水体工程 (61) 第6节第六节水电安装 (63) 第7节第七节自动喷淋系统 (72) 第8节第八节园林建筑及小品工程施工技术方案 (73) 第五章保证措施 (89) 专业资料

第1节第一节施工质量保证措施 (89) 第2节第二节材料、设备质量保证措施 (113) 第3节第三节安全生产保证措施 (115) 第4节第四节文明施工保证措施 (124) 第六章施工总进度计划 (130) 第1节第一节计划开、竣工日期 (130) 第2节第二节施工计划横道图、网络图 (131) 第3节第三节确保工期的技术组织措施 (131) 第4节第四节工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (133) 第5节第五节劳动力安排计划 (138) 第6节第六节用款计划 (139) 第7节确保工程质量技术组织措施.doc (140) 第七章冬、夏、雨季施工措施 (140) 第八章地下管线及其它地上地下设施的加固措施 (144) 第1节第一节概述 (144) 第2节第二节保护方法 (145) 第九章工程竞争措施和优惠条件 (151) 第十章工程验收及保修期内质量保证措施及承诺 (151) 专业资料

雕塑施工组织设计方案

百色全国廉政教育基地配套建设项目室外艺术类工程制作与安装 施工组织设计

第一章工程概况 本工程位于百色起义纪念公园范围内,主要包括石牌坊、展厅大浮雕、警钟雕塑、百廉图铺装,以及石艺刻字等工程。主要通过题词墙景、廉坊、廉池、名言石刻、名人廉典、楹联、廉廊、警廉铜钟、廉栏石刻、景石等景观艺术形式展示廉政文化教育题材,以丰富广场廉政文化,是室内陈列的拓展和延续,突出廉政主题,其形体尺寸、视觉效应与周围环境统一、协调。第二章施工组织设计 一、编制依据 1、招标文件 2、《混凝土结构施工及验收规范》GB50204-92 3、《砖石工程施工及验收规范》GBJ203-83 4、《建筑装饰工程施工及验收规范》JGJ73-91 5、《建筑安全技术规程》 二、基础工程施工 土方开挖→垫层C10砼浇筑→基础支模、扎筋、浇筑砼→土方回填1、土方开挖施工方案 定位放线确定基础开挖尺寸后进行土方开挖。土方采用机械整体大开挖,自卸式装卸车运输弃置于建设单位指定的堆场。 2、基础开挖尺寸: 按设计基础砼垫层尺寸,并周边预留300mm作施工操作面开挖基础。

3、基础开挖放坡: 因无详细地勘资料。故按较为恶劣的情况考虑,土方开挖按1:0.75 放坡,正式地勘资料出来后作适当调整。 4、开挖顺序:因工程工期紧,土方开挖时间较短,故采取双向同时开挖,土方分别集中集放于两侧空地。 施工注意事项: 6、土方开挖随挖随运,轴线及整个基础基坑外0.8m范围内不堆土 防止遇水垮塌; 7、土方开挖至设计标高20~30cm时复核开挖位置,确定其正确后继续开挖至垫层顶标高时及时会同建设、设计、质监部门、监理验槽;签字认定后及时浇筑垫层砼封闭;做到随挖随检,随验随浇,避免雨水、地表水浸泡土质发生变化; 8、土方开挖至设计标高后,及时浇筑砼垫层,并在基坑一边角设300×300×300(净空尺寸)的集水坑,集水坑周边采用120厚MU10红砖,M5水泥砂浆砌筑护边,基础施工期间水坑设一台一寸水泵排地表水。 三、基础垫层砼施工 基础承台及联系梁垫层随挖随浇,采用JDY350搅拌机搅拌,插入式 动棒振捣,浇筑前做好各施工准备,材料准备;运输采用人工手推车运输;垫层模板采用10cm宽木模关注,φ8钢筋L=60cm打入土中固定模板。 四、基础钢筋施工

雕塑工程施工设计方案(建文)

施工组织设计 目录 第一章工程概况 第二章施工组织设计 一、编制依据 二、基础工程施工顺序 三、基础垫层砼施工组织技术指导文件 四、基础模板施工组织技术指导文件 五、基础钢筋施工组织技术指导文件 六、基础砼施工组织技术指导文件 七、砌体工程施工组织技术指导文件 八、外墙面砖施工组织技术指导文件 第三章雕塑主体施工组织技术指导文件 一、雕塑主体施工顺序 二、雕塑创作步骤 第四章管理目标 一、质量目标及质量保证体系 二、工期安排 三、材料供应计划 四、劳动力配制计划 五、机械设备配制计划 第五章文明施工、安全管理措施

第一章工程概况 盘龙城大桥位于黄陂南端、府河中段。北起黄陂巨龙大道,与川龙大道相连,可直达黄陂城区。南越东西湖金银潭,与中环、汉口发展大道相连,可直达汉口城区。大桥桥身全长公里、宽米、六车道,桥下可通行大型船舶,是介于岱黄高速公路与机场高速之间的高等级桥梁。盘龙城大桥的建成,将从空间、进度、心理上拉近盘龙城与汉口中心城区的距离。盘龙城大桥将成为市区向北延伸和实现辐射农村的“扭带桥”,成为黄陂区敞开招商引资门户的“发展桥”,成为广大投资客户投资回报的“发财桥”,成为黄陂人民村民变市民的“圆梦桥”,在盘龙城经济开发区发展史上具有划时代的意义。盘龙城大桥也是府河上七座进入市区的桥梁中唯一免费通行的大桥。 本雕塑工程临近被喻为“城市之根”的“盘龙城”遗址附近。雕塑主体反映了的历史文化涵,体现其深厚的文化底蕴,本雕塑的形体尺寸和可视面满足桥梁公路行车视觉效应,与周围环境统一,协调。 第二章施工组织设计 一、编制依据 1、招标文件 2、《混凝土结构施工及验收规》- 3、《砖石工程施工及验收规》-。 4、《建筑装饰工程施工及验收规》-

景观绿化施工组织设计方案

红格阳光温泉酒店绿化工程施工 施 工 组 织 计 划 XXXX 园林工程有限公司 年月日

46 64 目录 一、工程概况 ----------------------------- 45 二、设计依据 ----------------------------- 46 三、设备人员动员周期和设备人员、材料运往施工现场的方法 四、主要工程项目的施工方案、施工方法 ---------------- 47 五、各分项工程的施工顺序 ----------------------- 59 六、确保工程质量和工期的措施 -------------------- 61 七、重点(关键)和难点工程的施工方案、方法及其措施 ---- 八、冬季和雨季的施工安排 --------------------- 66 九、质量、安全保证体系 ----------------------- 67 十、其他应说明的事项 ------------------------- 72 附: 1、 项目经理质量职责 ------------------------ 83 2、 质量检查员岗位责任制 ----------------------- 84 3、 工组长岗位责任制 ------------------------ 85 4、 工组技术员岗位责任制 ---------------------- 86 5、 施工人员岗位责任制 ------------------------ 87 6、 安全员岗位责任制 ------------------------ 88 红格阳光温泉酒店绿化工程施工组织计划

雕塑施工组织设计(精选.)

枞阳县旗山公园烈士陵园 浮雕景墙、雕塑 组 织 施 工 方 案 建设单位:枞阳县旗山公园工程建设领导领导小组 施工单位:合肥欧宇城市景观工程有限公司 日期:

枞阳县旗山公园烈士陵园浮雕景墙、雕塑 组织施工方案 一施工准备及现场平面布置 1对方案进行深化设计(浮雕墙、主雕、烈士的校对等),交由甲方进行确认。 2进行石材的采样,交由甲方确认。 3对参加施工的所有人员进行专项培训。 二车间泥塑制作及甲方验收和模型制作 1泥塑由主创设计师亲自制作,带领6--8人进行严格把关制作。 2组织业主单位进行泥塑部分验收。(验收阶段认真听取业主的意见,把意见贯彻到雕塑里面,做好用雕塑语言去把业主意见表达出来。) 3模具制作。(模具的制作采用高强度石膏定型,表面木方加固,防止模具变形) 4进行模型生产阶段(模型生产是整个工序中比较关键的环节,雕刻师主要根据模型来在石材上面放样)。 三烈士陵园浮雕石材打制施工措施 1根据现场墙体的外形尺寸将画面进行分割,由于现场墙体的高度不一致,水平定位以后用预埋的龙骨架进行找平,石材的尺寸采用60*100cm的规格,厚度设定在8cm。(部分浮雕为了画面人物的完整性,采用了不同规格的石材尺寸)

2画面放样:设计人员配合雕刻师将整个画面按1:1的比例放样平铺到石材上,进行雕刻,力求把设计师的指导思想和画面完美的结合起来,图案要准确,线条要流畅。 3粗略打制,主要是把整体感觉把握好,根据模型对雕刻的位置,深浅把控,使画面整体立体感呈现出来,开凿时要准确把握好人物的动态特征和气势。 4细部刻画,随着整体大型已经确定,开始进入细部刻画,整体进度保持一致,互相比较,做到眼和心的默契配合,保证雕刻的准确性。 四主雕石材打制施工措施 1为了保证主雕在整体环境中的效果,我们建议甲方在雕塑下方加一个1100cm*300cm*90cm的底座,根据底座来确立主雕的具体高度,石材的尺寸采用100*60*80cm的规格,(部分雕刻为了画面人物的完整性,采用了不同规格的石材尺寸) 2画面放样:设计人员配合雕刻师将整个画面按1:1的比例放样,石材按照上下分层,上下层之间破缝处理方法进行雕刻,力求把设计师的指导思想和画面完美的结合起来,图案要准确,线条要流畅。 3粗略打制,主要是把整体感觉把握好,根据模型对雕刻的位置,深浅把控,使画面整体立体感呈现出来,开凿时要准确把握好人物的动态特征和气势。 4细部刻画,随着整体大型已经确定,开始进入细部刻画,整体进度保持一致,互相比较,做到眼和心的默契配合,保证雕刻的准确

布展工程施工设计方案

南充市顺庆区文庙布展工程 施工组织设计 一工程概况 宋庆龄伟大光辉一生博物馆陈列展厅位于郑州市郑东新区九如东路的宋庆龄基金会青少年儿童活动中心1号楼的2层。陈列展厅分东、西厅及走道区。展厅面积约:930平方米;根据设计图纸要求;陈列展厅主要通过历史文物、历史图片、文字说明及视像、等进行展示宋庆龄的伟大光辉的一生。工程施工项目主要有基础装修工程(顶面收光喷黑、展墙制作、地面找平、塑胶地板铺装、展墙表面乳胶漆)、设备安装工程(配电线路敷设、照明灯具及布展灯具的安装、消防应急指示、背景音乐、导览系统、视频监控)。 本工程是博物馆陈列展示工程项目,与一般装饰工程有区别;除按图纸施工外,还应按博物馆陈列展示工程特点组织施工作业。期间密切与甲方和设计单位配合、施工人员的安排、材料组织、存放,各工序、工种之间的交接是本装饰工程的关键。因此,必须在施工安排上有明确的计划,协调安排好多工种的穿插施工,使工程有条不紊地进行,并达到预期的效果。 二施工组织工作 工程开展前期,在工程项目管理部的统筹领导下、设立陈列布展项目工程部,实行专人负责制。工程部设工程项目经理一名,施工员

根据实际工作情况安排,原则上各工种项目有专门人员负责,现场施工管理由项目经理负责,设材料管理人员1人,材料采购人员1人,质检员1人,财务及预算由公司专人负责。工地安全员由项目经理兼任,实行岗位责任制。 施工队伍根据工作量和工种安排人员,各工种依据工程进度需要安排人员进场施工。所有施工人员在开工前,必须要熟悉图纸和进行安全技术学习及文物保护知识学习。 三材料组织 由预算员根据工程量和施工进度做好材料计划,结合各阶段用料情况,填写详细购料计划单,经主管人员审批后,安排专职人员按计划所需日期及时进场。对需外地采购的材料或需预定的材料均要有详细计划提前进行。材料进场后由材料保管员统一验收入库保管。 四施工准备工作 工程开工前,工程主管及各部门管理人员做好进场前的准备工作,

雕塑工程施工组织设计方案

六、技术方案 第一章:施工总说明 一、编制说明 本方案是根据工程施工招标文件以及国家有关技术规范、验收标准和施工规范等进行编制。编制原则为保证建筑施工安全可靠并具有可操作性;保证施工工期和工程质量要求;降低工程成本,提高工程的经济效益和社会效益。 1.1本方案为我单位递交工程的技术标文件,重点阐述了我们对本工程施工管理中的有关设想、部署、主要采用的技术保障措施等。 1.2我们完全接受招标文件及业主提出的有关本工程施工质量、施工进度、安全、文明施工、环保等一切要求,并落实各项施工方案和技术措施。 1.3通过认真学习和研究、分析了本工程的重点、难点、关键点、技术要点后,我们有充分的信心,在工程安全施工前提下,保证以高质量、高速度全面完成本工程招标文件规定承包范围内的全部施工任务。 1.4我们将全力以赴,尽快做好施工前期准备和施工现场生产设施的总体规划布置工作。发挥本企业管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在建设、监理单位的领导和监督管理下的项目管理制度。通过对专业技术人员、机械设备、材料、方法和信息的优化处理,实现工期、质量、安全、经济和信誉的预期目

标效果。 1.5施工中将严格按照国家施工技术规范标准和天津市建委有关的质量规定进行施工,工程验收质量达到国家施工验收规范合格标准。 1.6我们将建立严格的质量保证体系,现场设项目总工程师加强施工质量验收制度,在工程实施过程中,诚恳地接受工程监理及市各级质量监督部门的监督直至工程竣工验收。 1.7为了确保安全生产,本企业将在现场安排专职安全管理人员进行工程施工安全全过程管理、监督。编制好施工组织设计与专项施工方案经建设单位、监理审查批准后组织施工,全过程接受建设、监理及设计单位对工程进度、质量、安全的监督管理。 1.8我企业各类施工机械装备完好,设备材料储备雄厚,完全能满足本工程施工进度和使用要求。 1.9我企业将严格按照天津市建设工程文明施工管理规定组织施工,保证施工现场整洁、料具整齐、工完料清,充分体现业主及我企业形象和实力。 1.10根据招标文件中的工期要求及建设单位要求,我公司保证总工期内完成招标文件要求的全部施工任务。 二、编制依据 2.1北洋园主题雕塑修复改造工程的招标文件。

【完整版】雕塑施工组织设计

施工组织设计

目录第一章工程概况 第二章施工组织设计 一、编制依据 二、基础工程施工顺序 三、基础垫层砼施工方案 四、基础模板施工方案 五、基础钢筋施工方案 六、基础砼施工方案 七、砌体工程施工方案 八、外墙面砖施工方案 第三章雕塑主体施工方案 一、雕塑主体施工顺序 二、雕塑创作步骤 第四章管理目标 一、质量目标及质量保证体系 二、工期安排 三、材料供应计划 四、劳动力配制计划 五、机械设备配制计划 第五章文明施工、安全管理措施

第一章工程概况 盘龙城大桥位于黄陂南端、府河中段。北起黄陂巨龙大道,与川龙大道相连,可直达黄陂城区;南越东西湖金银潭,与武汉中环、汉口发展大道相连,可直达汉口城区。大桥桥身全长1.2公里、宽27米、六车道,桥下可通行大型船舶,是介于岱黄高速公路与机场高速之间的高等级桥梁。盘龙城大桥的建成,将从空间、时间、心理上拉近盘龙城与汉口中心城区的距离。盘龙城大桥将成为武汉市区向北延伸和实现辐射农村的“扭带桥”,成为黄陂区敞开招商引资门户的“发展桥”,成为广大投资客户投资回报的“发财桥”,成为黄陂人民村民变市民的“圆梦桥”,在盘龙城经济开发区发展史上具有划时代的意义。盘龙城大桥也是府河上七座进入武汉市区的桥梁中唯一免费通行的大桥。 本雕塑工程临近被喻为“武汉城市之根”的“盘龙城”遗址附近。雕塑主体反映了武汉的历史文化内涵,体现其深厚的文化底蕴,本雕塑的形体尺寸和可视面满足桥梁公路行车视觉效应,与周围环境统一,协调。 第二章施工组织设计 一、编制依据 1、招标文件 2、《混凝土结构施工及验收规范》GB50204-92 3、《砖石工程施工及验收规范》GBJ203-83;

主题公园园林景观工程施工组织设计方案

园林景观工程 施 工 组 织 设 计 方 案 工程名称: 编制单位: 编制日期:

一、工程概况 ****华南医药城李时珍主题公园园林景观工程位于***华南医药城主干道时珍路与逸港路交叉处,公园景观工程主要由景观石、中心广场区、休闲区等组成。 (1)主题公园景观石:高5.6米,宽2.3米,石材为黄蜡石。 (2)中心广场区:由广场、花坛组成,从公路拾阶而上,步入广场,设置花坛。 (3)休闲区:共设置四个休闲区。第一休闲区位于中心广场右侧,由一个四角亭组成;第二休闲区位于中心广场后部,由一组花架组成;第三休闲区位于公园最内侧,设置一组石凳和一组(2个)蘑菇亭组成;第四休闲区设在中心广场左侧,由一现代四角亭组成。中心广场和各休闲区由园林小路连接,沿线设置小石凳等。 本工程由************发展有限公司投资,*********工程有限公司承包,*********城建工程咨询监理有限责任公司负责监理。 工程总投资80万元,计划工期为60天。开工日期以监理批开工令为依据。 二、施工布置:根据本工程的设计及施工现场情况,结合本公司 以往的施工经验和工作能力,确定本工程的施工布置。 1、布置原则:加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。 2、为确保施工的顺利进行,保证工程质量,成立“中山华南医药城李时珍主题公园园林景观工程项目部”,负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、分项施工,确保工程质量和施工进度。 3、施工组织管理机构。 3.1、项目组织机构的建立和分工

儿童公园施工组织设计方案

第一节工程概况 一、概述 工程名称:番禺儿童公园—东沙涌东段南岸整治工程工程地点:番禺区儿童公园内工程建设单位:广州市番禺区基本建设投资管理办公室监理单位:广州宏元建设工程咨询有限公司工程设计单位:广州市林华园林建设工程有限公司施工单位:广州锐骏建筑工程有限公司 二、工程概况 本项目位于东沙涌以南,番禺儿童公园以北,东至大北路. 总占地面积约为16882川,其中绿化面积约为6964川,铺装面积约为9918川,以及5米宽人行跨涌桥梁。设置自行车绿道、休闲广场、特色树池、雕塑、座椅等,突出有岭南水乡文化的带状性滨水公园绿化功能,为迎合环保低碳的设计主题,在入口广场摆设利用风能、太阳能等新能源发电的设施。分为健身娱乐区、西广场区、休闲步道区。具体施工项目如下:健身娱乐区:1 、修复挡墙;2、彩色沥青路;3、平台及园路;4、特色回路铺装; 5、平地式种植池; 6、儿童游乐设施; 7、混凝土路侧石道牙; 8、花 池挡墙;9、原坐凳改造;10、花池挡墙等。 西广场区:1、残疾人坡道;2、景墙;3、花池挡墙;4、彩色沥青路;5、水泥砖人行园路;6、混凝土路侧石道牙;7、平地式种植池等。 休闲步道区:1、人行跨涌桥;2、坐凳;3、平地式种植池;4、改造景墙;5、园路

及平台;6、树池;7、混凝土路侧石道牙;8、红色彩色沥青;9、台 阶等。 (一)具体做法 1、儿童游乐设施基础施工:素土夯实——200 厚石粉垫层掺7%水泥——C25混凝土(预埋5厚200镀锌圆钢管,埋深650mm。 2、原有坐凳与矮墙改造,在原有坐凳上安装LX115X30厚菠萝格,凳后砌砖,砖面贴光面黄锈石。 3、圆形树池施工,B型:素土夯实一一100厚C25混凝土一一320厚M5砂浆Mu10砖砌体——55厚1:2.5水泥砂浆——5厚黄蓝混色玻璃马赛克。 A 型:素土夯实——100厚C25混凝土——240厚M5砂浆Mu10砖砌体——20厚1:2.5 水泥砂浆——光面中国黑。 4、挡土墙的修复15 米;临水栏杆59 米。在已完成的水下基础部分上用M10浆砌石挡土墙,并安装临水栏杆。 5、花池挡墙及台阶,花池挡墙采用180厚M5砂浆MU1(砖砌体。台阶:分层素土夯实一一100厚7%水泥石粉稳定层一一M7.5水泥砂浆砌筑MU1(砖一一30 厚1 :2.5 水泥砂浆——花岗石。 6、景墙改造,共3处,原有景墙部分剥落,重新铺设外墙饰面。重新铺设马赛克,部分安装艺术字牌。 7、绿化、园路铺装(混凝土路侧石道牙。:素土夯实——200 厚7%水泥石粉稳定层一一180厚C25混凝土一一30厚1:2.5水泥砂浆一一铺装面层。 &平台及园路:100厚7%水泥石粉稳定层一一100厚C25混凝土一一30厚1 :2.5 水泥砂浆——铺装面层。 9、水泥砖人行园路:素土夯实——100 厚石粉垫层(掺7%水泥。——180 厚C25混凝土一一30厚中砂一一彩色水泥砖。 10、、彩色沥青路:素土夯实——100 厚石粉垫层(掺7%水泥。——100 厚C25混凝土一一60厚红色彩色沥青 (二)、景观桥工程 采用D300预应力高强混凝土管桩,共8根。桩端以强风化泥岩作为持力层,单桩坚向承载力特征值Ra=500KN桩长约14~16米,本工程采用静压法施工,终压值1200KN

雕塑施工方案

宿州市新汴河景观雕塑工程设计与施工项目 第 3 标包 投标文件 (商务标) 投标人:合肥欧宇城市景观工程有限公司 法定代表人或其委托代理人: 2014 年 10 月 15 日 目录 (1)委托代理人授权委托书 (2)诚信投标承诺书 (3)投标函 (4)清单报价书 (5)商务标电子标书 (1)授权委托书 本授权委托书声明:我徐江琴(姓名)系合肥欧宇城市景观工程有限公司的法定代表人,现授权委托曾焱坤为我公司法定代表人授权委托代理人,参加宿州汴河建设工程有限责任公司的宿州市新汴河景观雕塑工程设计与施工项目工程第 3 标包的投标活动。代理人在投标、开标、评标、合同谈判过程中所签署的一切文件和处理与之有关的一切事务,我均予以承认。 代理人无转委托权,特此委托。 授权代理人:

投标人:合肥欧宇城市景观工程有限公 司 法定代表人: 日期: 2014 年 10 月 15 日 (2)诚信投标承诺书 本人以企业法定代表人的身份郑重承诺: 一、将遵循公开、公正和诚实信用的原则自愿参加宿州市新汴河景观雕塑工程 设计与施工项目的投标; 二、所提供的一切材料都是真实、有效、合法的; 三、不出借、转让资质证书,不让他人挂靠投标,不以他人名义投标或者以其他 方式弄虚作假,骗取中标; 四、不与其他投标人相互串通投标报价,不排挤其他投标人的公平竞争、损害招 标人的合法权益; 五、不与招标人、招标代理机构或其他投标人串通投标,损害国家利益、社会公 共利益或者他人的合法权益; 六、严格遵守开标现场纪律,服从监管人员管理; 七、保证中标后不转包及使用挂靠施工队伍,若有分包征得建设单位同意; 八、保证中标之后,按照投标文件承诺派驻管理人员及投入机械设备,如有违反, 同意接受建设单位违约处罚; 九、保证企业及所属相关人员在本次投标中无行贿等犯罪行为; 十、如在投标过程和公示期间发生投诉行为,保证按照宿州市相关招标采购活动 投诉处理办法要求进行。投诉内容符合要求,投诉材料加盖企业公章或由法定代表人 授权委托人签字,并附有关身份证明复印件。不恶意投诉,对本公司提供的投诉线索 的真实性负责,否则愿接受有关部门的处罚。 以上内容我已仔细阅读,本公司若有违反承诺内容的行为,自愿依法接受取消投 标资格、记入信用档案、取消中标资格、没收投标保证金等有关处理,愿意承担法律

雕塑工程施工组织设计方案

施工组织设计 项目名称: 投标文件内容:综合标部分 投标人: 法定代表人或其委托代理人:(签字或盖章)日期:

目录 第一章、施工部署及方案 (2) 第二章、工程重点难点分析 (3) 第三章、拟投入的主要施工机械设备表...... 错误!未定义书签。第四章、主要材料使用计划表.............. 错误!未定义书签。第五章、劳动力的安排计划表 第六章、计划开、竣工日期和施工进度网络图或横道图 第七章、施工总平面布置图................ 错误!未定义书签。第八章、场地交通疏解图.. (2) 第九章、临时用地表 (3) 第十章、主要管理措施.................... 错误!未定义书签。 一、确保工程质量的技术组织措施 二、确保安全生产及文明施工的技术组织措施 三、确保施工进度的技术组织措施 四、确保环境的技术组织措施 五、应对关键工序、复杂环节重点提出相应技术措施,协调的有关措施 六、应对地上地下设施及邻近建筑物等公共环境提出安全防护、保护措施以及相关应急 措施 七、工程的风险源统计、编制相应的风险源管理方案 八、相关的协调和配合措施 第十一章、售后服务承诺.................. 错误!未定义书签。

第一章、施工部署及方案 一、编制依据和说明 1、编制依据 1.1业主提供的图纸、施工说明 1.2国家、地方现行相关施工管理规定及国家编制相关强制条文。1.3本工程的招标文件。 1.4我公司现有的施工管理能力、管理制度和施工经验. 1.5根据国家现行有关的建设文件及施工定额、地方政府有关规定、本公司施工人员组织、机械设备配置能力; 1.6 国家和行业现行的施工规范、规程、验收标准及设计所选用标准图集 1.7我公司依据已建类似工程的施工经验编制的《企业操作规程》中适用本工程的施工方法、技术和项目施工管理办法等。 2、编制说明 本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料类似工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。 为使该项目的施工全过程能按照科学规律组织规范施工,有计划开展各部分分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调各专业工种之间工序搭接安排,保证施工的顺利进行,按期保质完成施工任务,特制定施工组织设计,

雕塑工程施工工艺设计说明书及施工组织设计

雕塑施工工艺说明及施工方案 工程特点:根据本工程要求制作工期紧,表面铜和不锈钢两种不同材质锻造结合,雕塑造型为对称式造型,工艺要求制作模型、模板时线条流畅,造型尺寸精准,才能体现出雕塑严谨的造型特征。现场基台已施工完毕,现雕塑安装位置在公园内9米高的山坡上,公园已基本建设完毕,道路已基本铺装完,运雕塑的货车和吊车都不能进入公园吊装施工,需用人工从公园外把每单组雕塑抬到安装位置,搭设钢管龙门架,用葫芦移位提升,定位安装,为保证工程质量,提快施工时间,结合本工程情况,我公司准备采用以下工艺方案施工。 一、雕塑家1:1泥塑创作造型放大部分 这一阶段根据甲方提供的定稿方案,用雕塑专用陶泥1:1创作造型塑造。主要解决雕塑的层次与结构关系,需专业雕塑家亲自动手制作与塑造,以确保雕塑的艺术效果和作品质量。泥塑完工后,请相关领导到泥塑施工现场进行审稿并签字验收,再进行下一步模具翻制工作。 二、专业技工玻璃钢、石膏模型翻制部分 这一阶段在验收定稿后的泥塑模型上,进行阴阳模分块翻制工作。在这一阶段严把质量关。安排专业技工细致翻制。以确保雕塑不失型、不变型。并进行阴模子加固处理,确保每一分块的完整性。玻璃钢模型的翻制环节要在翻制过程中控制稀释的比例,做到操作工艺严谨、合理,使翻制玻璃钢模型温度均匀,收缩系数控制在1%内,确保翻制成型的模型硬度大,且无变形现象。为确保模型的准确性,整个过程由雕塑家亲自监理完成。 三、模型分块部分 在翻制好的模型上,根据锻造所要求加工的尺寸进行严格分块。这一阶段重点是分块的合理性、科学性,分块缝要避开大平面部分,分缝要求尽量做到隐蔽以保证整体效果。 四、金属锻造部分 金属锻造部分是整个制作工程中最重要的阶段,首先我公司在原材料采购上把好质量关,所使用的材料必须是正规厂家生产的优质产品,符合设计要求

雕塑项目施工设计方案

(此文档为word格式,下载后您可任意编辑修改!) 施工组织设计

目录第一章工程概况 第二章施工组织设计 一、编制依据 二、基础工程施工顺序 三、基础垫层砼施工方案 四、基础模板施工方案 五、基础钢筋施工方案 六、基础砼施工方案 七、砌体工程施工方案 八、外墙面砖施工方案 第三章雕塑主体施工方案 一、雕塑主体施工顺序 二、雕塑创作步骤 第四章管理目标 一、质量目标及质量保证体系 二、工期安排 三、材料供应计划 四、劳动力配制计划 五、机械设备配制计划 第五章文明施工、安全管理措施

第一章工程概况 盘龙城大桥位于黄陂南端、府河中段。北起黄陂巨龙大道,与川龙大道相连,可直达黄陂城区;南越东西湖金银潭,与武汉中环、汉口发展大道相连,可直达汉口城区。大桥桥身全长1.2公里、宽27米、六车道,桥下可通行大型船舶,是介于岱黄高速公路与机场高速之间的高等级桥梁。盘龙城大桥的建成,将从空间、时间、心理上拉近盘龙城与汉口中心城区的距离。盘龙城大桥将成为武汉市区向北延伸和实现辐射农村的“扭带桥”,成为黄陂区敞开招商引资门户的“发展桥”,成为广大投资客户投资回报的“发财桥”,成为黄陂人民村民变市民的“圆梦桥”,在盘龙城经济开发区发展史上具有划时代的意义。盘龙城大桥也是府河上七座进入武汉市区的桥梁中唯一免费通行的大桥。 本雕塑工程临近被喻为“武汉城市之根”的“盘龙城”遗址附近。雕塑主体反映了武汉的历史文化内涵,体现其深厚的文化底蕴,本雕塑的形体尺寸和可视面满足桥梁公路行车视觉效应,与周围环境统一,协调。 第二章施工组织设计 一、编制依据 1、招标文件 2、《混凝土结构施工及验收规范》GB50204-92 3、《砖石工程施工及验收规范》GBJ203-83; 4、《建筑装饰工程施工及验收规范》JGJ73-91

施组方案—办公楼装修施工组织设计

第一章总体概述 第1节1.1工程概况 1.1.1 工程名称: 1.1.2 工程地点: 1.1.3 建设单位: 1.1.4建设规模:建筑面积为1700平方米 1.1.5工程范围:办公楼局部精装修 1.1.6工程内容: 室内石膏板、天花吊顶制安;墙柱面水泥预制板装饰,瓷砖,地板、毯的铺贴安装;木器油漆、乳胶漆喷涂;木制品、门、玻璃隔断、护栏安;防水工程、安装工程的施工。 1.1.7工期要求:35个日历天(以开工令为准) 1.1.8工程质量标准:合格; 第2节1.2编制说明 按照工业地产光为三期局部办公装修工程室内精装修工程招标文件、答疑文件的要求,以及建设单位提供的装饰施工图纸和工程量清单,依据我公司对该工程特殊性、重要性的理解和认识,特制定指导本工程进行施工生产活动的技术文件,以此作为施工过程中必须遵循的规定。本施工组织设计针对工业地产光为三期局部办公装修工程的施工进行编制,对本装饰工程的施工组织、施工管理、劳动力组织、材料、机械设备供应、施工总体部署、工艺流程、分部分项工程施工工艺、施工进度、质量与安全措施等做了详细而周全的总体规划,使本工程在装饰施工的全过程中,个环节始终处于受控状态,工程管理更加合理而有效,从而达到高质量、高标准、高水平,获得令业主满意的结果。我公司本着“诚信为本,求真务实”之宗旨,依靠综合实力和公平竞争,承揽此项工程。我司将严格按照ISO9001、ISO14001、OHSASI8000“三合一”国际质量管理和质量保证体系进行管理,实现我司的质量目标:“用我们的承诺和智能雕塑时代的艺术品”。 第3节1.3编制依据 1.3.1 甲方提供的本工程的招标文件、答疑文件、装饰施工图及工程量计算清单; 1.3.2 国家现行的施工验收规范、强制性标准和施工操作规程; 1.3.3 国家及地方政府的有关建筑法律、法规、条文; 1.3.4 国家现行的有关机具设备和材料的施工要求及标准; 1.3.6 国家及地方政府有关安全生产、文明施工的规定; 1.3.7 我公司关于质量保证及质量要素程序的有关文件; 1.3.8 我公司有关施工安全生产、技术管理等文件; 1.3.9 施工规范标准编制依据: 1.3.9.1《建筑工程施工质量验收统一标准》GB50300—2001 1.3.9.2《建筑装饰装修工程质量验收规范》GB50210—2001 1.3.9.3《建筑地面工程施工及验收规范》GB50209—95

大学实验楼建筑工程施工组织设计

施工组织设计 一、编制依据 1.吉林装饰大学睿敏实验楼建筑工程施工招标文件及答疑文件。 2.国家现行的建设安全、文明施工以及环境保护等方面规范及吉林省有关法规条例。 3.国家及吉林省强制性技术质量标准,施工验收规范、规程。 4.有关工具性参考资料。 5.建设单位对该项工程的介绍、期望和要求。 6.施工现场关资料和数据。 二、工程概况 本工程吉林装饰大学睿敏实验楼建设,本工程位于吉林装饰大学学校院 内,拟建筑面积为844.46平方米,建筑总高度为19.200米。结构类型为钢 筋混凝土框架结构,抗震设防烈度为7度,建筑物耐火等级为二级,合理使 用年限为50年。 三、建筑和结构设计 建筑设计 1、墙体:不同墙体材料的连接处抹灰前均需300㎜宽钢板网一层,并钉 牢绷紧。 2、楼、地面:本工程设计卫生间地坪标高均低于室内地坪20mm,多水房 间设地漏,其周围1m范围内楼、地面应做不小于1%的坡度坡向地漏, 地漏口标高应低于楼、地面10 mm。 室内原地面进行人工剔毛处理后,进行地板砖粘贴。 3、室内、外装修:外墙面粉刷及贴面材料部位及要求详图见立面图。 室内原墙面粉刷层人工铲除,清污冲洗后再进行粉刷。

4、油漆:凡金属制品,露明部分除锈后用红丹(防绣漆)打底刷白色醇 酸磁漆二度。凡硬木制品(隔断,扶手等)刷底油,清漆二度。 5、防水:本工程屋面、外墙、卫生间等防水设计,施工、工程验收及保 养均应遵照有关建筑防水工程技术规程的要求进行。 屋面防水:屋面为不上人屋面,屋面防水为二级柔性卷材防水屋面。 结构设计 本工程为钢筋混凝土框架结构、整体现浇。基础为钢筋混凝土有梁基础,抗震设防烈度为七度。 1、混凝土:基础垫层为C15,基础为C30,框架梁、柱为C30,其余均为 C30。 2、钢筋:φHPB235,ФHRB335,型钢Q235. 3、砌体:一至四层:机制粘土砖MU10,M5混合砂浆。 五层:MU10轻质混凝土砌块,M5混合砂浆。 4、梁柱植筋:梁、柱植筋严格按照规范要求的直锚长度进行施工,钻眼后植入钢筋并采用植筋胶加固。钢筋直径为Ф16—Ф25。 5、所有马凳均用钢筋制作,间距500呈梅花形布置。 6、钢筋焊接均采用电渣压力焊接方式连接。 7、对建筑物原有梁进行粘钢加固,粘钢前剔除原混凝土构件粉刷层直至结构基层,粘钢后再用螺栓固定。 四、工程项目机构设置和领导职责 1.施工项目管理组织机构 该工程公司派有专人配合工地做好管理工作,项目经理部现场统一协调,

铸铜雕塑施工组织设计

技术标文件 项目名称: 投标文件内容:综合标部分 投标人:曲阳县楚鑫石材雕刻有限公司 法定代表人或其委托代理人:(签字或盖章) 日期: 2014 年 10 月 28 日 目录 第一章、施工部署及方案.................. 错误!未定义书签。第二章、工程重点难点分析................ 错误!未定义书签。第三章、拟投入的主要施工机械设备表...... 错误!未定义书签。第四章、主要材料使用计划表.............. 错误!未定义书签。第五章、劳动力的安排计划表 第六章、计划开、竣工日期和施工进度网络图或横道图 第七章、施工总平面布置图................ 错误!未定义书签。第八章、场地交通疏解图.................. 错误!未定义书签。第九章、临时用地表...................... 错误!未定义书签。第十章、主要管理措施.................... 错误!未定义书签。 一、确保工程质量的技术组织措施 二、确保安全生产及文明施工的技术组织措施 三、确保施工进度的技术组织措施 四、确保环境的技术组织措施 五、应对关键工序、复杂环节重点提出相应技术措施,协调的有关措施 六、应对地上地下设施及邻近建筑物等公共环境提出安全防护、保护措施以及相关应急 措施 七、工程的风险源统计、编制相应的风险源管理方案 八、相关的协调和配合措施

第十一章、售后服务承诺.................. 错误!未定义书签。 第一章、施工部署及方案 一、编制依据和说明 1、编制依据 1.1业主提供的图纸、施工说明 1.2国家、地方现行相关施工管理规定及国家编制相关强制条文。1.3本工程的招标文件。 1.4我公司现有的施工管理能力、管理制度和施工经验. 1.5根据国家现行有关的建设文件及施工定额、地方政府有关规定、本公司施工人员组织、机械设备配置能力; 1.6 国家和行业现行的施工规范、规程、验收标准及设计所选用标准图集 1.7我公司依据已建类似工程的施工经验编制的《企业操作规程》中适用本工程的施工方法、技术和项目施工管理办法等。 2、编制说明 本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料类似工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。 为使该项目的施工全过程能按照科学规律组织规范施工,有计划开展各部分分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调各专业工种之间工序搭接安排,保证施工

雕塑施工组织设计

目录 第一章施工组织设计总说明 (3) 第1节第一节工程概况 (3) 第2节第二节与工程相关围环境 (3) 第3节第三节业主的要求 (4) 第4节第四节本工程的质量、工期、安全、文明施工及环境保护目标及承诺 (5) 第二章施工现场总平面布置及临时用地表 (6) 第1节第一节施工平面布置图 (6) 第2节第二节临时用地表 (7) 第三章施工总体部署 (8) 第1节第一节施工总体安排 (8) 第2节第二节施工前期准备工作 (10) 第3节第三节施工组织与管理机构 (12) 第四章施工技术案 (16) 第1节第一节绿化工程 (16) 第2节第二节园林土工程 (28) 第3节第三节园路、广场铺装及园林小品工程施工 (30) 第4节第四节基础、结构工程 (43) 第5节第五节水体工程 (46) 第6节第六节水电安装 (47) 第7节第七节自动喷淋系统 (53) 第8节第八节园林建筑及小品工程施工技术案 (54) z.

第五章保证措施 (66) 第1节第一节施工质量保证措施 (66) 第2节第二节材料、设备质量保证措施 (83) 第3节第三节安全生产保证措施 (84) 第4节第四节文明施工保证措施 (91) 第六章施工总进度计划 (96) 第1节第一节计划开、竣工日期 (96) 第2节第二节施工计划横道图、网络图 (96) 第3节第三节确保工期的技术组织措施 (97) 第4节第四节工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (98) 第5节第五节劳动力安排计划 (102) 第6节第六节用款计划 (103) 第7节确保工程质量技术组织措施.doc (104) 第七章冬、夏、雨季施工措施 (104) 第八章地下管线及其它地上地下设施的加固措施 (107) 第1节第一节概述 (107) 第2节第二节保护法 (108) 第九章工程竞争措施和优惠条件 (113) 第十章工程验收及保修期质量保证措施及承诺 (113) z.
