为进一步规范隧道施工技术员日记填写,现将具体要求明确如下:

1、隧道开挖:

①进洞前,检查记录边仰坡刷坡防护和防排水情况。检查弃渣场挡防工程是否符合设计要求。

检查记录导向墙施工、超前大管棚布管数量、孔深、钢管规格、钢花管制作、同一断面接头比例和接头间距、砂浆配合比及注浆压力。

②进洞后,记录当天开挖段落桩号,检查开挖工法,隧道开挖工法必须与设计相符。如与设计图纸明确的工法不一致,应在完善变更设计手续后再施工。

③初喷混凝土前,应检查记录掌子面围岩状况,进行简要地质描述(岩性、围岩完整状态、节理发育、层状岩层厚度、有无软弱夹层,渗水情况等),判定围岩级别是否与设计资料相符。

Ⅱ及和Ⅲ级围岩还应检查记录光爆效果。

④初喷混凝土时,检查是否使用湿喷机,记录初喷混凝土厚度。

⑤检查炸药库设置、民爆用品安全管理是否符合国家相关规定。

⑥隧道通过洞顶冲沟段,开挖之前应督促施工单位按设计要求进行地表注浆,并旁站施工。

2、初期支护:

技术员工程师应监督施工单位严格按照设计要求组织施工。

①检查记录型钢钢架或格栅钢架规格型号,实测钢架间距、连接板的尺寸、孔径和孔距,实测纵向拉筋间距,检查拱架与岩壁间,以及拱脚是否垫实,记录锁脚锚管的规格、数量、打入角度、是否压浆。检查记录钢筋网片规格和搭接长度。

②检查记录超前小导管规格、长度、根数、角度和是否压浆。

③检查记录系统锚杆规格及数量:可以记录当天开挖段落内打入系

统锚杆数量的累加值。所有锚杆应设置锚垫板。

④检查喷射混凝土施工工艺,检查是否使用湿喷机。初期支护表面应平整,无空鼓或裂缝,表面平整度允差:侧壁5㎝,拱部7㎝。

记录喷射混凝土厚度实测值。喷射混凝土平均厚度不应小于设计值,检查点数的80﹪及以上应大于设计厚度,喷射混凝土最小厚度值不小于设计厚度的2/3。

⑤检查超欠挖情况:

督促施工单位使用全站仪或激光断面仪检测隧道超欠挖情况。

隧道开挖须根据围岩级别预留适当的围岩变形量。

隧道开挖不应欠挖,当围岩完整、石质坚硬时,允许岩石个别突出部分侵入衬砌每1㎡不大于0.1㎡,高度不大于5㎝,拱脚至墙脚以上1米范围内严禁欠挖。

超挖部位应采用喷射混凝土填平,防止钢架背后出现空洞;如有空洞应注浆回填,避免形成病害。

技术员工程师应检查记录超欠挖情况,督促施工单位及时处治。

⑥检查洞内外监控量测布点是否规范,埋设是否牢固,是否按规定频率进行观测。

围岩监控量测断面间距按Ⅲ级围岩30米,Ⅳ及围岩20米,Ⅴ及围岩10米执行。

在每次签认监控量测记录时,应核对浅埋段地表沉降量、拱顶沉降量,以及拱脚收敛数据。从而判断围岩是否趋于稳定,初支措施是否足够,初支是否侵限。

⑦隧道掘进长度大于150米时,必须采用轴流风机进行强制式送风,技术员工程师应监督施工单位隧道通风专项方案的实施。

3、仰拱及二衬施工:

①二衬施工顺序须符合仰拱先行原则,拱墙整体一次浇筑。

②浇筑仰拱混凝土之前,应检查隧底有无虚渣、杂物、泥浆和积水,

并用高压风将隧底吹净;检查记录仰拱钢筋规格、间距实测值和钢筋焊接质量;检查施工缝中埋式止水带和钢边止水带的铺设及接头处理是否正确;浇筑混凝土前,现场技术员应核对混凝土出料单的混凝土强度等级(原材料检验及配合比由试验工程师负责监管),浇筑混凝土过程中应现场检测混凝土的坍落度,旁站仰拱施工。

仰拱到掌子面距离和二衬到掌子面距离必须符合安全距离的强制性规定,技术员工程师每班必须检查、记录。

③铺设防水板前,技术员工程师应检查初期支护的渗漏水情况,视具体情况采取局部注浆或埋设盲管引排等措施防治。

④检查记录土工布和防水板铺设质量

防水板采用无钉铺设,预留适当松弛度。技术员工程师应检查记录

防水板的搭接宽度实测值,检查焊缝质量。

⑤在二衬混凝土施工前,可从台车混凝土窗口再次尺量实测,记录二衬混凝土厚度实测值。

⑥浇筑二衬混凝土前,现场技术员应检查混凝土运输罐车数量、混凝土输送泵及振捣机构是否处于正常工作状态,核对混凝土出料单的混凝土强度等级(原材料检验及配合比由试验工程师负责监管),现场检测混凝土的坍落度。旁站二衬混凝土施工,填写旁站记录。

4、明洞及洞门施工

建议关注以下几个问题:

①一般洞口段围岩较差,个别隧道偏压,存在塌滑和落石风险。

技术员工程师应经常检查记录边、仰坡的稳定情况,督促施工单位及早施工明洞及洞门,可以规避风险,确保隧道施工安全。

②明洞施工前,须按设计要求完成边坡防护工程,完善防排水系统;明洞开挖施工中,应经常检查边坡稳定;长度大于10米的明洞应分层、分段开挖,严禁拉通槽,以免造成边坡失稳。

③技术员工程师应检查记录明洞的仰拱、二衬钢筋计混凝土施工及防水板铺设质量。检查项目和暗洞相同。

④旁站洞门端墙、翼墙和挡土墙地基承载力检测,并记录。

5、超前地质预报

①技术员工程师应认真研究设计资料,进行地质核对,研究隧道风险评估资料和风险处理措施,认真审批超前地质预报方法、仪器设备配置和预报人员资质。

②本项目隧道多为浅埋短隧道。主要风险为塌方落石、涌水涌泥,以及毗邻既有铁路、公路的安全运营。

超前地质预报的常用方法是:地质调查法、地震波检测法、地质雷达、红外探测,以及超前水平钻。

③现场技术员应监督施工单位超前地质预报实施大纲的实施,检查记录进行超前地质预报的时间、预报方法、所用设备类型和数量、专业技术人员数量和能力,超前地质预报有效距离,以及预报的数据采集和结论意见。

说明:文中黑体字为技术员工程师需要检查记录的内容。

隧道施工日志填写要求

隧道施工技术员日志填写要求 为进一步规范隧道施工技术员日记填写,现将具体要求明确如下: 1、隧道开挖: ①进洞前,检查记录边仰坡刷坡防护和防排水情况。检查弃渣场挡防工程是否符合设计要求。 检查记录导向墙施工、超前大管棚布管数量、孔深、钢管规格、钢花管制作、同一断面接头比例和接头间距、砂浆配合比及注浆压力。 ②进洞后,记录当天开挖段落桩号,检查开挖工法,隧道开挖工法必须与设计相符。如与设计图纸明确的工法不一致,应在完善变更设计手续后再施工。 ③初喷混凝土前,应检查记录掌子面围岩状况,进行简要地质描述(岩性、围岩完整状态、节理发育、层状岩层厚度、有无软弱夹层,渗水情况等),判定围岩级别是否与设计资料相符。 Ⅱ及和Ⅲ级围岩还应检查记录光爆效果。 ④初喷混凝土时,检查是否使用湿喷机,记录初喷混凝土厚度。 ⑤检查炸药库设置、民爆用品安全管理是否符合国家相关规定。 ⑥隧道通过洞顶冲沟段,开挖之前应督促施工单位按设计要求进行地表注浆,并旁站施工。 2、初期支护: 技术员工程师应监督施工单位严格按照设计要求组织施工。 ①检查记录型钢钢架或格栅钢架规格型号,实测钢架间距、连接板的尺寸、孔径和孔距,实测纵向拉筋间距,检查拱架与岩壁间,以及拱脚是否垫实,记录锁脚锚管的规格、数量、打入角度、是否压浆。检查记录钢筋网片规格和搭接长度。 ②检查记录超前小导管规格、长度、根数、角度和是否压浆。 ③检查记录系统锚杆规格及数量:可以记录当天开挖段落内打入系

统锚杆数量的累加值。所有锚杆应设置锚垫板。 ④检查喷射混凝土施工工艺,检查是否使用湿喷机。初期支护表面应平整,无空鼓或裂缝,表面平整度允差:侧壁5㎝,拱部7㎝。 记录喷射混凝土厚度实测值。喷射混凝土平均厚度不应小于设计值,检查点数的80﹪及以上应大于设计厚度,喷射混凝土最小厚度值不小于设计厚度的2/3。 ⑤检查超欠挖情况: 督促施工单位使用全站仪或激光断面仪检测隧道超欠挖情况。 隧道开挖须根据围岩级别预留适当的围岩变形量。 隧道开挖不应欠挖,当围岩完整、石质坚硬时,允许岩石个别突出部分侵入衬砌每1㎡不大于0.1㎡,高度不大于5㎝,拱脚至墙脚以上1米范围内严禁欠挖。 超挖部位应采用喷射混凝土填平,防止钢架背后出现空洞;如有空洞应注浆回填,避免形成病害。 技术员工程师应检查记录超欠挖情况,督促施工单位及时处治。 ⑥检查洞内外监控量测布点是否规范,埋设是否牢固,是否按规定频率进行观测。 围岩监控量测断面间距按Ⅲ级围岩30米,Ⅳ及围岩20米,Ⅴ及围岩10米执行。 在每次签认监控量测记录时,应核对浅埋段地表沉降量、拱顶沉降量,以及拱脚收敛数据。从而判断围岩是否趋于稳定,初支措施是否足够,初支是否侵限。 ⑦隧道掘进长度大于150米时,必须采用轴流风机进行强制式送风,技术员工程师应监督施工单位隧道通风专项方案的实施。 3、仰拱及二衬施工: ①二衬施工顺序须符合仰拱先行原则,拱墙整体一次浇筑。 ②浇筑仰拱混凝土之前,应检查隧底有无虚渣、杂物、泥浆和积水,

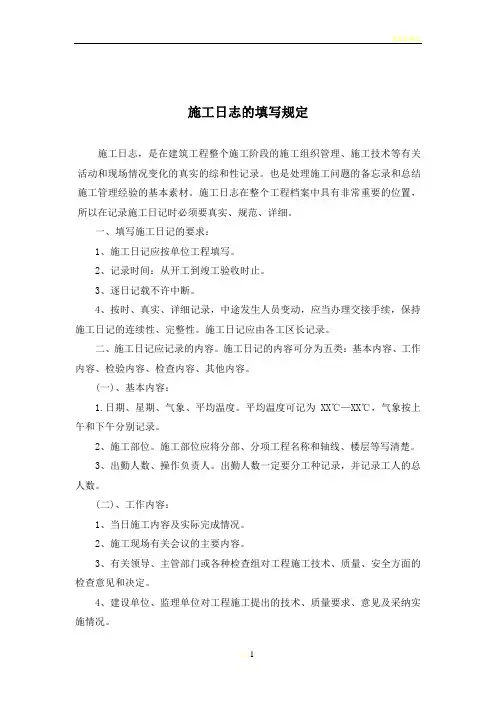

施工日志填写规定

施工日志填写规定 施工日志也叫施工日记,是在建筑工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材,是工程交竣工验收资料的重要组成部分。 1.一般规定 1.1.各个工程的施工部门(水上、陆上、预制场……)填写,施工过程中可以由部门负责人 或部门技术负责人进行记录,但必须由部门负责人做最后总结成册; 1.2.每本施工日志只能填写一个工程的施工内容,同时施工的不同工程项目的施工日志要分 别填写; 1.3.施工日志的记录时间从开工到竣工验收时止; 1.4.按时、真实、详细的记录施工中的情况,若中途发生人员变动,应当办理交接手续,必 须保持施工日志的连续性、完整性; 1.5.施工日志的填写必须及时、规范、逐日记载、不得中断; 1.6.施工日志的字迹必须工整,不得出现涂抹、涂改、勾画、圈点、污染等现象。若出现错 误,可将错误内容用横线划掉,然后在其右上方填写正确内容; 1.7.施工日志应采用黑色(蓝黑色)墨水钢笔或黑色中性笔书写,禁止使用圆珠笔、铅笔或 电脑打印等; 1.8.当施工日志某日所记内容较多时,可以续页,也可以附加页说明; 1.9.施工日志应当保存完好,不得出现破损或缺页。 2.各部分内容的填写 2.1.封面填写 封面工程名称必须填写全称,如:龙口港2×5万吨级通用泊位工程;记录人应填写为:某某分部×××(姓名);日期栏填写阿拉伯数字,例如:2008年3月9日至2008年12月31日。 2.2.基本内容的填写 2.2.1.日期按照实际年月日填写不得略写,星期后面采用汉字。如:2010年5月23日星期 日不得写成10年5月23日星期日; 2.2.2.天气、气温等的填写应以天气预报为基础,并结合当天的实际情况;气温应为最低到 最高温度值(16-23℃)。 2.3.工作摘要填写的主要内容 2.3.1.当日施工内容及实际完成情况 2.3.1.1.预制场部分 2.3.1.1.1.记录钢筋加工、模板拼装、砼浇筑等的完成量(部位)和起止时间; 2.3.1.1.2.预制构件的二次振捣、拆模的数量(部位)和时间; 2.3.1.1.3.小型预制构件的预制数量、型号等; 2.3.1.1.4.配合其它部门出运的构件数量、型号及时间; 2.3.1.1.5.对其它施工内容的记录。 2.3.1.2.陆上分部部分 2.3.1.2.1.记录钢筋加工、模板拼装等的完成量(部位)和起止时间; 2.3.1.2.2.砼浇筑、二次振捣、拆模的时间和部位; 2.3.1.2.3.各种砌筑工程的部位、规格、型号及数量; 2.3.1.2.4.预埋件的位置、尺寸、数量、种类及固定情况; 2.3.1.2.5.面层的表观处理措施(压光、扫毛、掺加纤维等)的落实情况及观感度;

施工日志填写要求及样本

赣龙铁路扩能改造工程 施工日志 (第册共册) 标段名称: GL-5标 工程名称:设计的单位工程名称 施工里程: 施工单位:中国中铁五局(集团) 监理单位:西安铁一院工程咨询监理公司 记录人:负责本工程的技术主管 开工日期:年月日(实际开工时间) 竣工日期:年月日(本记录工程完工时间)

填写要求 一、施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。不得几项工程混合或交叉填写。 二、施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。 三、施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。与工程施工和质量形成无关的内容不得写入其中。 四、填写内容至少应包括: 1.在首页上单独描述本工程的基本概况。主要包括设计概括、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。 2.在施工日志的顶端应写上工程地点(里程或部位)、日期、气候等。 3.按施工先后顺序如实记录工程形成的全过程: (1)工程形象进度(施工内容)。 (2)水文、地质情况。 (3)主要施工方法。 (4)施工内容及施工数量。 (5)机械配置及使用情况。 (6)人员配置情况。 (7)安全、质量、环保、文明施工情况 (8)变更设计情况。 (9)超前地质预测预报情况 (10)隧道监控量测情况。 (11)隐蔽工程检查验收情况。 (12)技术交底、施工方案、测量放样。 (13)材料进场情况及试验取样、检验情况。 (14)安全质量、技术教育培训情况。 (15)上级人员检查情况及整改情况。 (16)其他。 4. 施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。

施工日志填写范本

日期××年×月×日星期× (℃) 气候 施工部位作业 班组 作业 人数 班组长上午下午 ×栋×号楼三层6.000~9.000 2-1~2-7×2-K~2-V;2-9~2-14×2-A~2-M;2-15~2-22×2-H~2-R 木工班 钢筋班 架子班 机械班 18 8 8 2 赵×× 钱×× 孙×× 李×× 28 晴晴转阴 温度 (℃) 上半夜下半夜 阴 当日施工内容 木工班3人负责吊运钢管、扣件、模板等周转材料。15名技工搭设满堂架﹝350㎡﹞。钢筋工5人加工棚内下料制作箍筋,3人现场焊接竖向构件钢筋。 晚上木工班3人加班吊运钢管模板等周转材料﹝19;30~23;30﹞。 设计变更或技术核定 技术交底 已对木工班组进行交底,特别针对立杆间距、横杆及扫地杆间距。 顶托自由端高度等施工方案的实施。架工班已作外架搭设方案交底。隐蔽工程验收 试块、试件取样送检情况 现场汇同监理见证取样×组钢筋焊接试件,钢筋原材料试件××组。 取样人:王×× 原材料进场、送检情况钢筋原材料于昨晚进场60T,今日上午已向监理报验,并取样送检。 质量情况木工部分立杆、横杆、扫地杆间距过大,超过技术方案交底要求,已责承班组整改。 钢筋箍筋内皮尺寸较小,误差20~30㎜,已要求班组返工。 进度情况 木工满堂架搭设完成形象进度的1∕6,钢筋工竖向构件气压焊完。 箍筋加工约40﹪ 安全情况架子班8人开始搭设外架操作层。 其他 上午停电3小时﹝9点~12点﹞

日期××年×月×日星期二 (℃) 气候 施工部位作业 班组 作业 人数 班组长上午下午 ×栋×号楼三层6.000~9.000 2-1~2-7×2-K~2-V;2-9~2-14×2-A~ 2-M;2-15~2-22×2-H~2-R 木工班 钢筋班 架子班 机械班 18 8 8 2 赵×× 钱×× 孙×× 李×× 29 晴晴 温度 (℃) 上半夜下半夜 晴 当日施工内容 木工班14人继续搭设满堂架,4人铺设梁底板,2名工人吊运周转材料。钢筋班5人加工棚内制作钢筋,3人现场绑扎柱筋。下午通知监理验收柱筋,并同意我方封柱模﹝共31根﹞ 晚木工班3人加班吊运周围材料﹝20;00~23;30﹞ 设计变更或技术核定接甲方工程联系函××字,将在三层2-4轴交2-7~2-V轴间增设一 根梁200×500 技术交底针对甲方所发工程联系函,立即对班组进行现场交底。同时转发函 给劳务分包。让木工班长赵××、钢筋班长钱××签收,已在图上 标注。 隐蔽工程验收三层框架柱已作好隐蔽记录,同时也请监理验收签认。试块、试件取样送检情况 原材料进场、送检情况 质量情况立杆,横杆、扫地杆木工班已作调整。基本达到方案的要求。 钢筋班也按图示尺寸加工箍筋。 进度情况 木工满堂架基本搭完,完成形象进度的2∕6,钢筋班箍筋加工完成 90﹪ 安全情况架子班8人搭设外架操作层护栏,挂安全网。

施工日志填写范例样本

填写要求 一、施工日志是重要的工程施工技术履历档案, 应按单位或单项工程分别单独填写, 并纳入竣工文件。 二、施工日志由工程( 点) 施工负责人或技术负责人按规定内容逐页连续填写, 不得隔日、跳日或断日填写; 字迹工整清晰, 不得涂改; 应采用黑色签字笔书写, 不得使用其它墨汁书写或电脑打印; 对记录问题的地方应在”备注”栏中用”*”标识并注明纠正和验证情况的记录页码。 三、施工日志记录应详略得当, 突出重点, 着重记录与工程质量形成过程有关的内容, 确保工程质量具有可追溯性, 与工程施工和质量形成无关的内容不得写入其中。 四、填写内容至少应包括: 1、在首页上单独描述本工程的基本概况。主要包括设计概况、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期以及简要的工程形象示意图等。 2、按施工先后顺序如实记录工程形成的全过程: ( 1) 施工期内每日气候、施工方法、劳力布置、机械配置、施工操作、施工进度和工程地质变化情况。 ( 2) 相关工作记录, 如现场取样、检测、测量、技术交底等, 并应与相关资料进行现场核对, 防止差、错、漏、缺、误记现象, 确保相关资料的一致性。 ( 3) 工序检查、隐蔽工程检查验收情况及检查验收结论。

( 4) 每日使用的主要材料规格、数量及检测结果。 ( 5) 施工中遇到的重大技术问题, 变更设计、主要工程材料代用等所采取的主要措施和效果记录。 ( 6) 施工中发生的工程质量事故和处理改进情况记录。 ( 7) 停工及原因( 停工期间重要事件应记录) 。 ( 8) 上级人员检查时提出的有关质量要求、发现的问题及相关指令, 施工中存在的问题及整改情况。 ( 9) 施工中采用的新工艺、新材料、新设备、新技术情况。 ( 10) 其它与工程施工和质量形成有关的情况。 3、施工日志中记录的问题必须有纠正和验证记录, 做到问题闭合。 施工日志范例说明 1、本次施工日志范例编写参照兄弟单位经验进行编写, 范围包括: 钻孔桩施工、承台施工各工序; 2、编写过程中没有写到的内容: (1)未考虑现场实际施工情况出现的工序间隔时间所需要连续编写的内容。 (2)施工中遇到的变更设计等内容。 (3)上级检查时提出的有关质量要求, 发现的问题, 整改情况等内容。

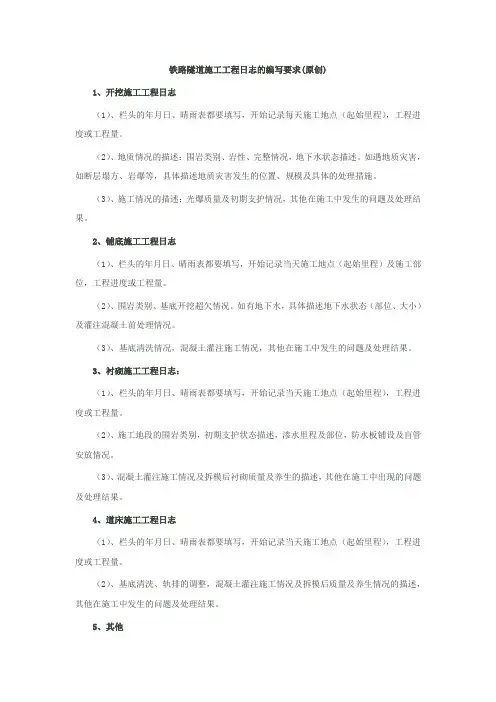

施工日志范本(隧道)

施工日记记录内容 (隧道专业) 填写说明: 1、为规范各技术人员的施工日志记录工作,确保施工日志记录如实、全面反映工程施工全过程中的质量、进度、安全和环水保情况,现就路基、桥涵、隧道等工程的分部、分项工程中日常现场检查项目和内容,编制出施工日志应该记录的内容和格式,印发给大家,供大家参考。 2、施工日志填写要求:及时、真实、详尽、字迹清楚,条理清楚,用碳素墨水填写,不得缺页,施工日志每本60页,不一定每天只记1页,如果内容较多,也可记多页,每月也不一定只记一本;禁止撕去其中任何一页。 3、有关栏目填写说明及要求 1)气候方面:主要包括当日最高温度、最低温度,晴、阴、雾、雨、雪、风等,必须填写,具体当天气候可在网上查询,也可咨询施工单位调度。用以控制不同季节及不良气候施工时应采取的措施,如:大体积砼施工的控制。 2)技术人员填写后,技术员由技术负责人定期检查;每月记录完毕后定期交由工程部保存。每月检查不得少于2次。 3)施工日志在记录中要注意时效性,每日完成的技术工作要在当日记录,不能拖延。在填写时还要注意闭合问题,日记内容不仅与技术工作联系单(通知单)、旁站记录、平行检测记录以及报验资料闭合,日记本身还要自身闭合,还要与其他记录人员的闭环,如:工地检查,会议,学习等。 4、本次制定隧道专业施工日志填写内容,也作为技术工程师日常技术检查的项目参考。 5、各分站技术人员记录施工日志时不一定局限于本次列出的项目,但不能少于列出的内容;如果认为需要补充,可在此基础上进行补充。

施工日志应该记录的内容、格式 (一)工序质量方面 1、人员,设备、原材料进出场情况: 架子队领班:技术员:质检员安全员试验员 测量人员 施工现场人员: 施工工班: 施工设备: 爆破工: 材料进出场情况:原材料进场的品种、数量场地、拟用部位、及见证检验情况。 2、上导坑开挖: 上导坑:掘进米,桩号,累计米。 围岩状况描述:围岩节理裂隙发育情况,有无裂隙水或涌水现象,是否有明显的变化,围岩是否与设计相符等。 开挖质量描述:有无大的超欠挖现象,超挖最大有多少,是光面爆破的要有炮眼残痕率,两茬炮错台是否符合要求等。 初喷内容:初喷厚度 cm。 3、上导坑初期支护: 1)立拱架几榀,间距 cm cm cm。 安装质量描述:垂直度:,接头垫板密实,螺栓已上紧。 2)锚杆:直径:φ22(25),设计长度: m,实测长度: m

引水隧洞施工日志

XXX工程总干渠工程施工Ⅲ标段 施工日志 (第册共册) 工程名称:XXX工程总干渠工程施工X标段 施工单位:XXX水利港航建设集团有限公司 监理单位:XXX江河工程建设监理有限公司 建设单位:XXX蓬源发电有限责任公司 记录人: 日期:年月日至年月日

填写要求 一、施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。不得几项工程混合或交叉填写。 二、施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。 三、施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。与工程施工和质量形成无关的内容不得写入其中。 四、填写内容至少应包括: 1.在首页上单独描述本工程的基本概况。主要包括设计概括、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。 2.在施工日志的顶端应写上工程地点(桩号或部位)、日期、气候等。 3.按施工先后顺序如实记录工程形成的全过程: (1)工程形象进度。 (2)地质围岩情况。 (3)主要施工方法。 (4)施工内容。 (5)机械配置及使用情况。 (6)人员配置情况。 (7)安全、质量、环保、文明施工情况 (8)变更设计情况。 (9)隧洞监控量测情况。 (10)隐蔽工程检查验收情况。 (11)技术交底、施工方案、测量放样。 (12)原材料进场及送检情况。 (13)安全质量、技术教育培训情况。 (14)上级人员检查情况及整改情况。 4. 施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。

施工日志填写内容及规范

施工日志填写内容及规范: 主要内容:1.施工进度 2.安全质量 3.环水保 4.文明施工 5.物资机械进场情况 6.现场存在问题及整改情况 注意:日期需具有连续性 1.开工日期,施工勘测资料,工程进度安排及上级有关指示。 1)首页填写开工日期,工程进度安排 示例:***工程施工前期准备工作完毕,设计文件齐全、施工勘测资料齐全,开工 报告报送***监理公司**监理站审批,经监理工程师***、总监理工程师***审批, 准许开工。工程进度安排:计划基础工程:*月*日~*月*日共**天,主体工程:* 月*日~*月*日共**天,砌筑工程:*月*日~*月*日共**天,装饰工程:*月*日~*月* 日共**天。 2)标准页填写上级有关指示: 示例:通霍筹备组(或中铁九局通霍项目、中铁九局四公司……)**部门下发“关 于*****的要求”作业队队长组织全员召开落实会议,要求各部门按上级要求立即 组织落实。 2.施工组织、人员、机具配备及使用情况(包含水电内容)。 示例:今日作业内容:1区基础土方开挖、2区独立基础钢筋绑扎、3区独立基础模板安装、4区独立基础混凝土浇筑、5区一层框架梁板模板拆除、6区脚手架搭设、后台钢筋下料……工作。 1)1区土方开挖施工,基坑土方开挖严格按照**号施工图(如有设计变更填写按照** 号施工图及**号设计变更施工),严格按照土方开挖施工方案及技术交底施工,采 用机械开挖人工配合方式,参加施工人员:放线员:**人,力工**人,使用机具:320反铲挖掘机一台,铁锹、镐等。 2)2区独立基础钢筋绑扎,钢筋绑扎严格按照**号施工图(如有设计变更填写按照** 号施工图及**号设计变更施工),严格按照技术交底施工,参加施工人员:钢筋 工:**人,力工**人,使用机具:采用塔式起重机垂直及水平运输(采用龙门架进 行垂直运输)等,机械运转正常。 3)3区独立基础模板安装,模板安装严格按照**号施工图(如有设计变更填写按照** 号施工图及**号设计变更施工),严格按照技术交底施工,参加施工人员:木工:**人,力工**人,使用机具:采用塔式起重机垂直及水平运输(采用龙门架进行垂 直运输)、木工电锯、手锯、手锤等,机械运转正常。 4)4区独立基础混凝土浇筑,4区独立基础钢筋绑扎及模板安装施工完毕,经质检员 **、技术员**自检完毕报监理工程师**检查合格同意进行下一道工序施工。上午(或 下午)**时开始进行独立基础混凝土浇筑施工,严格按照施工方案及技术交底施工,搅拌采用350强制搅拌机、运输采用手推车及龙门架,浇筑采用人工浇筑、振捣采 用插入式振捣器机械振捣,技术员**、质检员**现场监督指导工作,监理工程师** 旁站施工,于**时浇筑施工完毕,浇筑过程中留置两组混凝土试块,试块编号: ********,监理工程师现场见证取样送检(送检时成型日期必须与本日期相同)。

施工日志的填写应注意的内容

施工日志填写注意事项 施工日志是在公路工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,是处理施工问题的备忘录和总结施工管理经验的基本素材,也是工程交竣工验收资料的重要组成部分。施工日志可按单位工程、分部工程或施工工区建立,由技术员负责收集、填写记录、保管。 一、施工日志填写要求 1.施工日志按每个工区施工段,桥梁涵洞、路基及边坡防护工程分单位工程,分部、分项工程填写。 2.记录时间:从开工到竣工验收时止。 3.逐日记载不许中断(如连续下雨中断施工可在一页连续说明,而不必每页只记录“下雨停工”之类的话占用整页纸张)。 4.按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日志的连续性、完整性。施工日志应由现场技术人员详细记录。 5.蓝黑色钢笔或黑中性笔填写,严禁使用圆珠笔和纯蓝钢笔填写,施工日志要妥善保管。 6.施工日志中的人员名称要写清姓名,不宜用称呼或简写。 7.施工日志中的工程名称、里程或地点要与设计或竣工文件一致。 8.施工日志中记录的问题和要求,要有相应的纠正和落实情况的验证记录,做到有问题、有措施、有纠正、有验证,不得只有问题提出,没有实施和验证结果,要有起因有结果。 二、施工日志内容 施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 1.基本内容: 1.1.日期、星期、天气、气温(最高和最低气温);重点记录恶劣的气象条件及自然灾害,记录人签字必须完善。 1.2.施工部位。施工部位应将分部、分项工程名称(具体施工里程)等写清楚。 1.3.出勤人数、操作负责人。出勤人数一定要分工种记录,上午、下午、

隧道施工日志

施工日志 工程名称XXX隧道工程负责人xxx 记录人XX X年X月X日至X年X月X日

施工日志

8、施工人员:开挖立架XX人,喷锚XX人,钢筋绑扎XX人,混凝浇筑XX人,司机XX人。 9、形象进度 今日开挖完成XX米;仰拱及填充完成XX米,拱墙二衬浇筑XX米 二、工程质量及施工安全情况: 1、若无安全质量问题或隐患,填“施工正常,无安全质量问题”。 2、若问题,填写些轻微的安全质量小问题,同时与后面第七项的内容要吻合。 三、隐蔽工程检查、验收情况: 1、开挖立架XX榀,采用I16工字钢,间距XX;超前小导管,间距XX,数量XX 根,单根长度XXm;网片规格20×20cm,搭接长度25cm;连接筋间距1.2m;中空注浆锚杆XX根,砂浆锚杆XX根,单根长度XXm;锁脚锚管(杆)XX根,单根长度XXm;质检员XX进行了自检,经现场检查符合设计及验标要求,并经监理工程师XX 检查合格同意进行了下道工序。 2、仰拱衬砌钢筋环向间距XX,纵向间距XX施工完成,纵向止水带外露高度15cm,环向止水带安装居中,经现场检查符合设计及验标要求,并经监理工程师XX检查合格同意进行了混凝土的施工。 3、无纺布搭接宽度XX,防水板焊缝宽度XX,搭接宽度XX,,环向盲管安装1环,纵向盲管采用无纺布包裹,安装高度距仰拱填充面XX,固定牢固;衬砌钢筋环向间距XX,纵向间距XX施工完成,经现场检查符合设计及验标要求,并经监理工程师XX检查合格同意进行了混凝土的施工。 只要是设计图纸中的设计措施,必须严格按照设计要求体现出来,尤其是尺寸和数量必须按照设计图纸填写。

查现未发现安全隐患。) 2、洞内安排专人负责打扫卫生,进行洒水;施工污水经沉淀池沉淀后排放;施工便道由专人洒水养护。(或:在中午检查时发现隧道内灰尘过大,立即安排施工人员进行了清扫并洒水。……) …………………………………… 施工负责人XX(片长)记录人XX 施工日志的内容必须严格按照设计、验标的要求填写,必须全部是满足设计的要求;里程要与检验批里面的一致;大的质量问题内容里面不能体现!轻微的记录,必须在下个时间内要闭合。业主的检查问题日志内不要体现,在干部记录本里面有就可以。

施工日志填写规范要求(修订版)

施工日志填写规范 1、施工日志填写不允许有空白项; 2、施工简况:应记录施工项目形象进度、施工负责人、技术、安全负责人; 3、形象进度:应记录当日完成工程的部位、具体工程数量; 4、材料、设备进场及使用情况:当日进场设备、材料需记录,并记录材料使用在何部位; 5、材料、设备检测或送检情况:进场材料需送试验室的应记录清楚,并检查其合格证、出厂检测报告;写明有哪个监理见证、取样人是谁取样;不需送试验室,现场应检验其合格证、出厂检测报告; 6、主要机械设备进场使用情况:机械设备的运转情况正常与否; 7、技术交底情况:当日作业内容技术交底,写明交底人,接受人,交底内容; 8、安全交底及现场安全检查情况:当日作业内容技术交底,写明交底人,接受人、交底内容; 9、工程质量检查验收情况及验收工作记事:每个检验批均需检查,写明检查验收情况,合格与否,符合不符合设计及施工质量规范要求,应写明规范名称及编号; 10、监理指令或通知情况:记录当日监理对工程质量、安全情况的指示或通知; 11、上级或其他单位安全质量检查情况及指令:记录建指、监理、

质检站等单位对工地的安全质量检查情况; 12、检验批、分项、分部工程报检及验收情况:记录当日报验的检验批、分项、分部工程情况; 13、设计图纸及设计变更情况:当日的设计图纸变更情况; 14、技术核定单及技术核定的内容; 15、洽商记录及洽商记录的内容; 16、要清楚施工日记应记录的内容。施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 一、基本内容: 1、日期、星期、气象、平均温度。平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。 2、施工部位。施工部位应将分部、分项工程名称和轴线、楼层等写清楚。 3、出勤人数、操作负责人。出勤人数一定要分工种记录,并记录工人的总人数。 二、工作内容: 1、当日施工内容及实际完成情况。 2、施工现场有关会议的主要内容。 3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。 4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

项目施工日志填写标准

项目施工日志填写标准 一、总则 施工日志是施工现场工程管理活动的最原始的记录证据,要求每日系统、全面、真实的记录现场的各项管理工作的计划安排、执行情况和其他相关的管理活动内容。为完善工程资料管理,结合项目实际,特制订本标准。 二、适用范围 所有工程类施工项目。 三、施工日志填写总体要求 1、施工日志由项目经理或项目经理委托专人填写,施工安全日志由安全员填写;中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。 2、填写施工日志要求字迹工整清晰,必须妥善保管; 3、施工日志记录者应根据当日项目所有工作内容和行动结果; 4、项目资料员每月汇总施工日志情况,及时归档。 5、记录时间:从开工到竣工验收时止。 四、施工日志填写内容 1、日期、天气、气温、水位情况。 日期:年、月、日、星期; 天气:晴、阴、雨、雪(大、中、小、阵),降雨、雪起止时间等; 气温:早、晚时及夜间(夜间施工时也应记录)的气温,最高气

温、最低气温。 2、施工部位。经过工程项目划分的分部、单元工程记录施工部位,记清分部、单元工程编号、桩号、高程等要素。 3、人员、机械设备:投入人员、设备、施工单位管理、质检、技术人员到位情况及参加施工的工种和人员数量、投入的主要施工机械种类和数量。 4、材料情况:主要材料管护、加工及消耗情况,材料、构配件进场(名称、品种、规格型号、数量等)及累计数量。 5、完成工程量:当日完成工程量和累计完成工程量。工程量应有计算公式,线性工程以“米”为单位,小型分散型工程以“处”、“座”、“块”、“个”等为单位,圬工工程以“平方米”、“立方米”为单位。 6、施工现场有关会议的主要内容。 7、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。 8、监理单位、业主单位对工程施工提出的技术、质量要求、意见及采纳实施情况。 9、隐蔽工程验收情况。应写明隐蔽的内容、分项工程、验收人员、验收结论等。 10、试块制作、焊接工艺评定等情况。应写明名称、部位、组数,材质、焊接条件、焊条型号、热处理条件、焊接结果判定等。 11、材料进场、送检情况。应写明批号、数量、生产厂家以及进

隧道施工日志样本

日期:xxxx年xx月xx日天气:温度:xx℃ 施工机械:当日施工所用到的所有机械 施工人员:开挖班xx人,支护班xx人,喷锚班xx人,衬砌班xx人 现场值班:技术主管或者技术员;施工队代班 今日施工内容: xx时xx分—xx时xx分,(上、中左、中右、下左、下右)台阶DKxx+xx—DKxx+xx开挖,采用(人工配合机械或乳化炸药)开挖,装载机配合自卸车出碴;初喷混凝土3~5cm局部超挖采用同等级喷射砼回填。经xxx自检合格后,向监理工程师xxx报检,同意进入下道工序施工。 xx时xx分—xx时xx分,(上、中左、中右、下左、下右)台阶DKxx+xx—DKxx+xx支护,锚杆(拱部中空组合锚杆,边墙砂浆锚杆)型号、长度,间距(环x纵);(型号)钢筋网片,间距;(型号)钢架间距(设计±2cm);锁脚锚管长xx米x根,用L型钢筋与钢架焊接牢固。经xxx自检合格后,向监理工程师xxx报检,同意进入下道工序施工。 xx时xx分—xx时xx分,(上、中左、中右、下左、下右)台阶DKxx+xx—DKxx+xx喷锚,采用(混凝土等级)砼喷锚,由下而上分层喷锚,喷锚密实无空洞,喷锚厚度xcm,满足设计要求。 xx时xx分—xx时xx分,DKxx+xx—DKxx+xx隧底开挖,采用(人工配合机械或乳化炸药)开挖,装载机配合自卸车出碴,隧底虚碴清理干净、无积水。经xxx自检合格后,向监理工程师xxx报检,同意进入下道工序施工。 xx时xx分—xx时xx分,DKxx+xx—DKxx+xx(仰拱或二衬)绑扎钢筋,仰拱(横向钢筋型号,间距;纵向钢筋型号,间距)或二衬(环向钢筋型号,间距;纵向钢筋型号,间距)采用xx形式连接(套筒连接或焊接),连接质量符合设计要求。经xxx自检合格后,向监理工程师xxx报检,同意进入下道工序施工。 xx时xx分—xx时xx分,DKxx+xx—DKxx+xx(仰拱或二衬)浇筑砼,设计xm3,实际浇筑xxm3,坍落度xxxmm,含气量xx%,入模温度xx℃。浇筑混凝土时用xx振捣器进行振捣,振捣密实。

施工日志书写要求

施工日志书写要求 第一、要弄懂填写施工日记的要求: 1、施工日志应按单位工程填写,注明施工楼层及施工部位。 2、记录时间:从开工到竣工验收时止。 3、施工日记应由栋号工长记录,中间不允许间断。 第二、要清楚施工日记应记录的内容。 施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 一、基本内容: 1、日期、星期、气象、平均温度。平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。 2、施工部位。施工部位应将分部、分项工程名称和轴线、楼层等写清楚。 3、出勤人数、操作负责人。出勤人数一定要分工种记录,并记录工人的总人数。 二、工作内容: 1、当日施工内容及实际完成情况。 2施工现场有关会议的主要内容。 3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。 4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。 三、检验内容: 1、隐蔽工程验收情况:应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结果(自检、专检、交接检及监理验收的结果)等。 2、试块制作情况。应写明试块名称、楼层、轴线、试块组数。 3、材料进场、送检情况。应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。 四、检查内容: 1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。 2、安全检查情况及安全隐患处理(纠正)情况。 3、其他检查情况,如文明施工及场容场貌管理情况等。

施工日志填写内容

施工日志填写内容 第一、要弄懂填写施工日志的要求: 1、施工日志应按单位工程填写。 2、记录时间:从开工到竣工验收时止。 3、逐日记载不许中断。 4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。施工日记应由栋号工长记录。 第二、要清楚施工日志应记录的内容。 施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 一、基本内容:1、日期、星期、气象、平均温度。平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。2、施工部位。施工部位应将分部、分项工程名称和轴线、楼层等写清楚。3、出勤人数、操作负责人。出勤人数一定要分工种记录,并记录工人的总人数。 二、工作内容:1、当日施工内容及实际完成情况。2、施工现场有关会议的主要内容。3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。 三、检验内容:1、隐蔽工程验收情况。应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。2、试块制作情况。应写明试块名称、楼层、轴线、试块组数。3、材料进场、送检情况。应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送

检后的检验结果。 四、检查内容:1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。2、安全检查情况及安全隐患处理(纠正)情况。3、其他检查情况,如文明施工及场容场貌管理情况等。 五、其他内容1、设计变更、技术核定通知及执行情况。2、施工任务交底、技术交底、安全技术交底情况。3、停电、停水、停工情况。4、施工机械故障及处理情况。5、冬雨季施工准备及措施执行情况。6、施工中涉及到的特殊措施和施工方法、新技术、新材料的推广使用情况。 第三、在填写过程中应注意一些细节。1、书写时一定要字迹工整、清晰,最好用仿宋体或正楷字书写。2、当日的主要施工内容一定要与施工部位相对应。3、养护记录要详细,应包括养护部位、养护方法、养护次数、养护人员、养护结果等。4、焊接记录也要详细记录,应包括焊接部位、焊接方式(电弧焊、电渣压力焊、搭接双面焊、搭接单面焊等)、焊接电流、焊条(剂)牌号及规格、焊接人员、焊接数量、检查结果、检查人员等。5、其他检查记录一定要具体详细,不能泛泛而谈。检查记录记得很详细还可代替施工记录。6、停水、停电一定要记录清楚起止时间,停水、停电时正在进行什么工作,是否造成损失。

施工日志的书写要求

施工日志的书写要求 施工日志主要内容主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺;人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工安全情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等。记录人员要签字,主管领导定期也要阅签。如何记好施工日志第一、要弄懂填写施工日志的要求: 1、施工日志应按单位工程填写。 2、记录时间:从开工到竣工验收时止。 3、逐日记载不许中断。 4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。施工日记应由栋号工长记录。 第二、要清楚施工日志应记录的内容。 施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 一、基本内容:1、日期、星期、气象、平均温度。平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。2、施工部位。施工部位应将分部、分项工程名称和轴线、楼层等写清楚。3、出勤人数、操作负责人。出勤人数一定要分工种记录,并记录工人的总人数。二、工作内容:1、当日施工内容及实际完成情况。2、施工现场有关会议的主要内容。3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。4、建设单位、监理单

位对工程施工提出的技术、质量要求、意见及采纳实施情况。 三、检验内容:1、隐蔽工程验收情况。应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。2、试块制作情况。应写明试块名称、楼层、轴线、试块组数。3、材料进场、送检情况。应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。 四、检查内容:1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。2、安全检查情况及安全隐患处理(纠正)情况。3、其他检查情况,如文明施工及场容场貌管理情况等。 五、其他内容1、设计变更、技术核定通知及执行情况。2、施工任务交底、技术交底、安全技术交底情况。3、停电、停水、停工情况。 4、施工机械故障及处理情况。 5、冬雨季施工准备及措施执行情况。 6、施工中涉及到的特殊措施和施工方法、新技术、新材料的推广使用情况。 第三、在填写过程中应注意一些细节。1、书写时一定要字迹工整、清晰,最好用仿宋体或正楷字书写。2、当日的主要施工内容一定要与施工部位相对应。3、养护记录要详细,应包括养护部位、养护方法、养护次数、养护人员、养护结果等。4、焊接记录也要详细记录,应包括焊接部位、焊接方式(电弧焊、电渣压力焊、搭接双面焊、搭

铁路施工日志填写范例

铁路局档案馆审核过施工日志填写示例 施工日志要从正式开工前一天开始记录,描述各项工作的准备情况,如图纸、测量、征地及拆迁、临时工程、人员、材料、机械设备等情况,及开工报告的报验情况。 施工日志一定要记录详细完整,对上级检查人员、设计变更四方会审人员等要注明单位、职务、,对测量人员、技术交底人员、接收人员等要注明具体人员。 注意资料的闭合,施工日志要和其它资料如检验批、技术交底、试验报告等吻合。 每天的施工日志都要包含质量描述,如混凝土外观质量、钢筋焊接及绑扎质量等。例如XX大桥的承台基坑开挖,要写一天开挖多少米,怎么开挖,开挖尺寸误差等;日志中混凝土支模板,要写支多少,即这一天的支模量(具体化),支模的自检过程要写出来,混凝土拆模后要自检,还要向监理报验。 施工日志要连续,开工、竣工及中间停工要有说明。每天的施工日志都要按照一定的顺序填写。 一般情况下一个单位工程单独成册,第一页要对本单位工程做简要概述。

一篇完整的施工日志应包括如下内容(如有): 1)日期、填写人、气候、气温等情况; 2)施工现场定位放线的情况; 3)现场技术人员对作业队的交底情况; 4)主要材料的进场情况; 5)主要结构施工部位的施工情况; 6)设计单位现场解决设计问题与施工图纸修改的情况; 7)机械设备运行情况、事故的发生情况及分析处理情况; 8)施工方法或在紧急情况下采取的措施; 9)有关技术领导、质检部门对工程的生产技术、质量等各方面的决议或建议; 10)用工种类及数量; 11)工地组织的各种检查及验收情况; 12)工程进度或完成的工程量; 13)某月某日存在问题的处理结果。

工程日志(第一页)

施工日志填写要求

施工日志填写要求 主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺;人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工安全情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等。记录人员要签字,主管领导定期也要阅签。 第一、要弄懂填写施工日志的要求。 1、施工日志应按单位工程填写。 2、记录时间:从开工到竣工验收时止。 3、逐日记载不许中断。 4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。施工日记应由栋号工长记录。 第二、要清楚施工日志应记录的内容。 施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。 (一)基本内容 1、日期、星期、气象、平均温度。平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。 2、施工部位。施工部位应将分部、分项工程名称和轴线、楼层等写清楚。 3、出勤人数、操作负责人。出勤人数一定要分工种记录,并记录工人的总人数。 (二)工作内容 1、当日施工内容及实际完成情况。 2、施工现场有关会议的主要内容。 3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。 4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

(三)检验内容 1、隐蔽工程验收情况。应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。 2、试块制作情况。应写明试块名称、楼层、轴线、试块组数。 3、材料进场、送检情况。应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。 (四)检查内容1、质量检查情况:当日混凝土浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;混凝土养护记录,砂浆、混凝土外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。 2、安全检查情况及安全隐患处理(纠正)情况。 3、其他检查情况,如文明施工及场容场貌管理情况等。 (五)其他内容 1、设计变更、技术核定通知及执行情况。 2、施工任务交底、技术交底、安全技术交底情况。 3、停电、停水、停工情况。 4、施工机械故障及处理情况。 5、冬雨季施工准备及措施执行情况。 6、施工中涉及到的特殊措施和施工方法、新技术、新材料的推广使用情况。 第三、在填写过程中应注意一些细节。 1、书写时一定要字迹工整、清晰,最好用仿宋体或正楷字书写。 2、当日的主要施工内容一定要与施工部位相对应。 3、养护记录要详细,应包括养护部位、养护方法、养护次数、养护人员、养护结果等。 4、焊接记录也要详细记录,应包括焊接部位、焊接方式(电弧焊、电渣压力焊、搭接双面焊、搭接单面焊等)、焊接电流、焊条(剂)牌号及规格、焊接人员、焊接数量、检查结果、检查人员等。 5、其他检查记录一定要具体详细,不能泛泛而谈。检查记录记得很详细还可代替施工记录。 6、停水、停电一定要记录清楚起止时间,停水、停电时正在进行什么工作,是否造成损失。

隧道施工日志模板

施工日志 标段名称: 工程名称:设计的单位工程名称 施工里程: 施工单位: 监理单位: 记录人:负责本工程的技术主管 开工日期:年月日(实际开工时间) 竣工日期:年月日(本记录工程完工时间)(第册共册)

填写要求 一、施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。不得几项工程混合或交叉填写。 二、施工日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。 三、施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。与工程施工和质量形成无关的内容不得写入其中。 四、填写内容至少应包括: 1.在首页上单独描述本工程的基本概况。主要包括设计概括、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。 2.在施工日志的顶端应写上工程地点(里程或部位)、日期、气候等。 3.按施工先后顺序如实记录工程形成的全过程: (1)工程形象进度(施工内容)。 (2)水文、地质情况。 (3)主要施工方法。 (4)施工内容及施工数量。 (5)机械配置及使用情况。 (6)人员配置情况。 (7)安全、质量、环保、文明施工情况 (8)变更设计情况。 (9)超前地质预测预报情况 (10)隧道监控量测情况。 (11)隐蔽工程检查验收情况。 (12)技术交底、施工方案、测量放样。 (13)材料进场情况及试验取样、检验情况。 (14)安全质量、技术教育培训情况。 (15)上级人员检查情况及整改情况。 (16)其他。 4. 施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。
