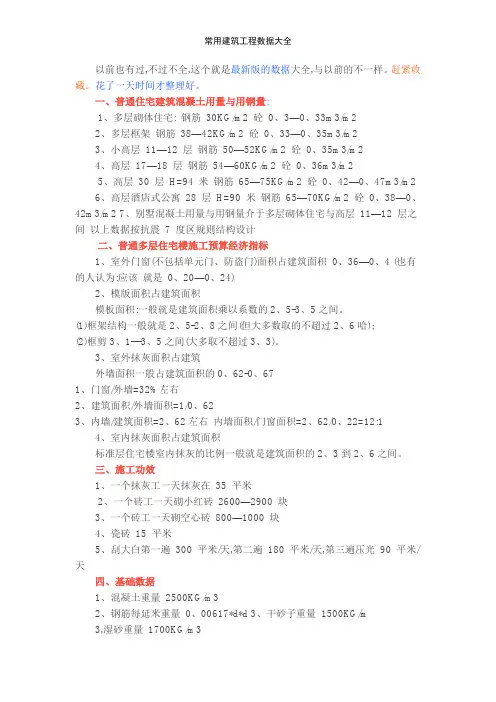

一、砖混结构: 1、水泥用量160Kg/㎡

2、用砖量140-160块/㎡

3、钢筋用量18-20Kg/㎡

4、外墙抹灰面积=0.7-1倍建筑面积

5、内墙抹灰面积=1.7倍建筑面积

6、室内抹灰面积=3-3.4

倍建筑面积 7、240砖墙 529块/m3;370砖墙 522块/m3;490砖墙 518块/m3;120砖墙 552块/m3;180砖墙 539块/m3;60砖墙 606块/m3 8、外墙瓷砖面积=0.3-0.33倍建筑面积

二、工程造价: 1、砖混结构:620-630元/㎡ 2、框架结构:900-1100

元/㎡ 3、底框结构:650-680元/㎡ 4、剪力墙结构:1200元/㎡ 5、短肢剪力墙结构:860-900元/㎡ 6、厂房框架:1300元/㎡ 7、别墅:1000-1200元/㎡ 8、办公楼框架:1300-1500元/㎡

三、水泥地面抹灰3㎡/袋

四、框架结构: 1、水泥用量175-190Kg/㎡ 2、用砖量110-130块/㎡ 3、钢筋用量35-40Kg/㎡;公共建筑50-60Kg/㎡:厂房:70Kg/㎡ 4、外墙抹灰0.7-0.9建筑面积 5、内墙抹灰面积=1.7倍建筑面积 6、粘灰面积=2

倍建筑面积

五、损耗外墙瓷砖:横贴20-25%;竖贴10-15%;

六、配合比 C10配合比 1:3.97:4.66:0.85 水泥用量235Kg/m3 C15配合比 1:1.769:3.76:0.49 水泥用量325Kg/m3 泵送 C20配合比 1:

2.08:

3.69:0.58 水泥用量330Kg/m3 2:4:6 C25配合比 1:1.74:3.23:0.47

水泥用量373Kg/m3 2:3:5 C30配合比 1:1.48:2.76:0.41 水泥用量

424Kg/m3 2:2:4 2:1:2 C35配合比 1:1.67:3.25:0.44 水泥用量398Kg/m3 2:2:3 42.5水泥

1、一般的框架结构中的混凝土用量可以按“建筑面积*0.22”得出,即一个标准层的折算厚度在22cm左右;

2、框架结构的含钢量暂按每m2含钢量60kg计(暂时不考虑影响各建筑物含钢量的因素):。

3、综合上面的数据:每立方混凝土的含钢量=1/0.22*60=273kg。

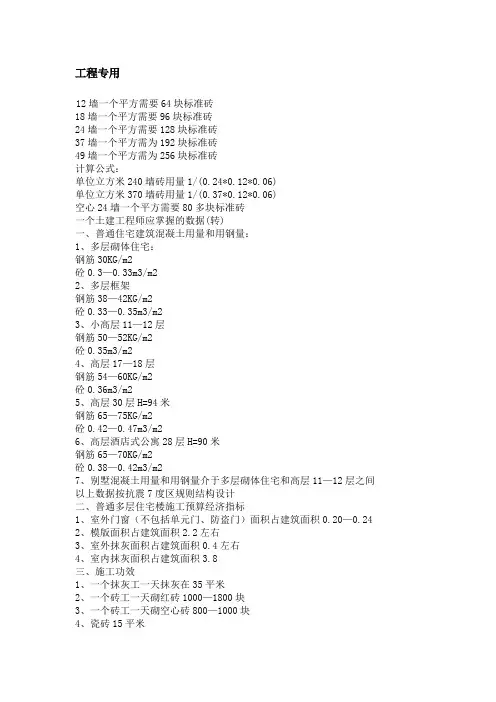

常见的基础常识

12墙一个平方需要64块标准砖

18墙一个平方需要96块标准砖

24墙一个平方需要128块标准砖

37墙一个平方需为192块标准砖

49墙一个平方需为256块标准砖

计算公式:

单位立方米240墙砖用量1/(0.24*0.12*0.6)

单位立方米370墙砖用量1/(0.37*0.12*0.6)

空心24墙一个平方需要80多块标准砖

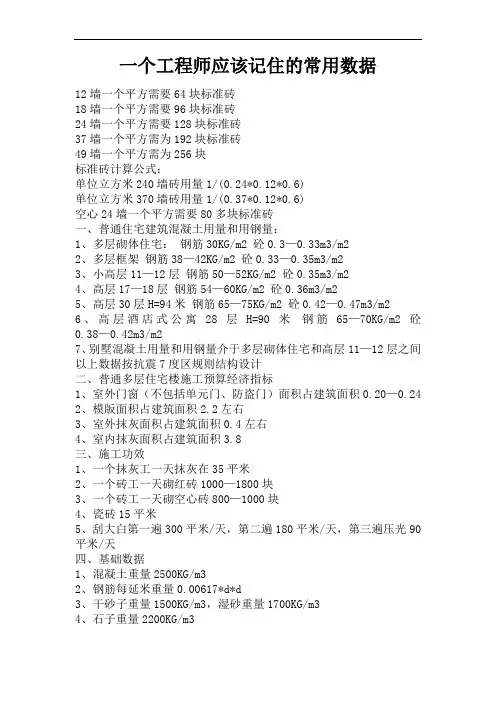

一个土建工程师应掌握的数据(转)

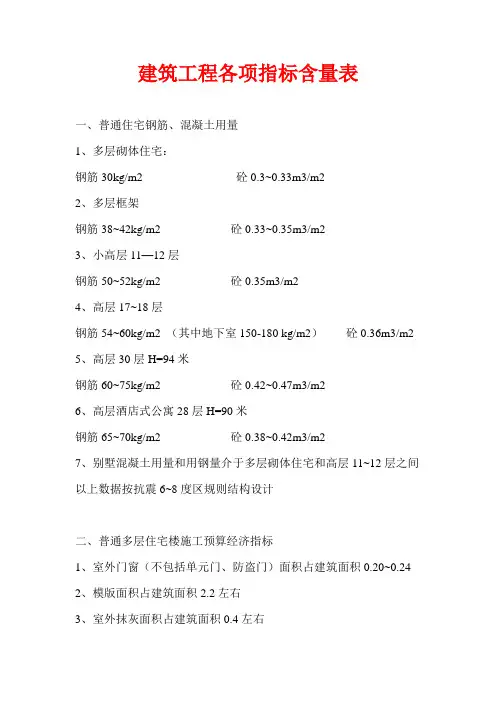

一、普通住宅建筑混凝土用量和用钢量:

1、多层砌体住宅:

钢筋30KG/m2

砼0.3—0.33m3/m2

2、多层框架

钢筋38—42KG/m2

砼0.33—0.35m3/m2

3、小高层11—12层

钢筋50—52KG/m2

砼0.35m3/m2

4、高层17—18层

钢筋54—60KG/m2

砼0.36m3/m2

5、高层30层H=94米

钢筋65—75KG/m2

砼0.42—0.47m3/m2

6、高层酒店式公寓28层H=90米

钢筋65—70KG/m2

砼0.38—0.42m3/m2

7 、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间

以上数据按抗震7度区规则结构设计

二、普通多层住宅楼施工预算经济指标

1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.24

2、模版面积占建筑面积2.2左右

3、室外抹灰面积占建筑面积0.4左右

4、室内抹灰面积占建筑面积3.8

三、施工功效

1、一个抹灰工一天抹灰在35平米

2、一个砖工一天砌红砖1000—1800块

3、一个砖工一天砌空心砖800—1000块

4、瓷砖15平米

5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天

四、基础数据

1、混凝土重量2500KG/m3

2、钢筋每延米重量0.00617*d*d

3、干砂子重量1500KG/m3,湿砂重量1700KG/m3

4、石子重量2200KG/m3

5、一立方米红砖525块左右(分墙厚)

6 、一立方米空心砖175块左右

7、筛一方干净砂需1.3方普通砂

补充:多层砌体住宅:

我们曾经做过钢筋 18KG/m2 ,但楼板是预应力空心板

一点不同观点:

1、一般多层砌体住宅:钢筋25-30KG/m2,其中经济适用房为16--18KG/m2.

2、一般多层砌体住宅,室外抹灰面积占建筑面积0.5--0.7。

3、一般多层砌体住宅,模版面积占建筑面积1.3--2.2,根据现浇板多少、柱密度变化很大。

4、一个砖工一天砌240砖墙1000—1800块,370或500墙2000--3000块。

5、钢筋混凝土重量2200KG/m3 ,素混凝土重量2100KG/m3。

6、工程石子重量1800KG/m3 。 )

0.617是圆10钢筋每米重量。钢筋重量与直径(半径)的平方成正比。

G=0.617*D*D/100

每米的重量(Kg)=钢筋的直径(mm)×钢筋的直径

(mm)×0.00617

其实记住建设工程常用的钢筋重量也很简单φ6=0.222 Kg φ6.5=0.26kg φ8=0.395kg φ10=0.617kg φ12=0.888kg Φ14=1.21kg Φ16=1.58kg Φ18=2.0kg Φ24=2.47kgΦ22=

2.98kgΦ25=

3.85kgΦ28=

4.837kg............

Φ12(含12)以下和Φ28(含28)的钢筋一般小数点后取三位数,Φ14至Φ25钢筋一般小数点后取二位数

Φ6=0.222Kg

Φ8=0.395Kg

Φ10=0.617Kg

Φ12=0.888Kg

Φ14=1.21Kg

Φ16=1.58Kg

Φ18=2Kg

Φ20=2.47Kg

Φ22=3Kg

Φ25=3.86Kg

我有经验计算公式,你自己计算一个表格就可以了。也可以去买一本有表格的书,用起来也很方便的。

钢材理论重量计算简式

材料名称理论重量W(kg/m)

扁钢、钢板、钢带 W=0.00785×宽×厚

方钢 W=0.00785×边长2

圆钢、线材、钢丝 W=0.00617×直径2

钢管 W=0.02466×壁厚(外径--壁厚)

等边角钢 W=0.00785×边厚(2边宽--边厚)

不等边角钢 W=0.00785×边厚(长边宽+短边宽--边厚)

工字钢 W=0.00785×腰厚[高+f(腿宽-腰厚)]

槽钢 W=0.00785×腰厚[高+e(腿宽-腰厚)]

备注

1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。

2、f值:一般型号及带a的为3.34,带b的为2.65,带c 的为2.26。

3、e值:一般型号及带a的为3.26,带b的为2.44,带c 的为2.24。

4、各长度单位均为毫米

钢筋含量经验值(包括混凝土含量经验值)2009-05-08 08:34◆影响钢筋用量的因素:

1.混凝土钢筋含量应该分结构类型、高度、有无地下室等来讨论

2.厂房还应考虑柱距、生产工艺等因素

3.当然,这是平均数值,主要指标准层,转换层有所不同

4.与钢筋等级有关,三级钢较省量

5.这只是一般的情况下,但时很多时候这个数字都只能是作为一个参考.每一幢楼还是要认真的抽筋才行.

6.新的钢筋混凝土结构设计规范和其他规范实施后,钢筋用量又有较大副度提高,

高层住宅主楼装饰装修工程施工方案

高层住宅主楼装饰装修工程施工方案高层住宅主楼装饰装修工程施工方案提要:吊顶不平:主龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致;施工时应认真操作,检查各吊点的紧挂程度,并拉通线检查标高 高层住宅主楼装饰装修工程施工方案 装修工程是体现【XX】设计院高层住宅主楼工程整体建筑艺术水准的重要组成部份,其装修工程施工质量的优劣不仅影响建筑物的使用效果,而且还将影响建筑物艺术水准的充分展示。本工程装修工作量较大,为了能保质、保工期完成装修工作,项目经理部将精心组织施工,施工中组织砌砖、抹灰、面砖、门窗、木作、涂料等多种专业班组,施工前,对各专业班组进行详细的技术交底和必要的操作培训,施工中保持人员稳定。 (一)主要工序交叉施工原则及措施 1、结构施工与粗装修的插入交叉施工原则 解决装修总工期紧张的关键在于必须采取装修提前插入,因此结构采取分阶段验收的方法,在主体框架结构施工到15层,即插入下部砌筑工程施工,为竣工赢得时间。 (1)工作面交叉: 装修插入后要与结构工作面适当隔离,划分区域,有一

定的独立性,避免过多的干扰。应以不影响结构施工为原则。 (2)安全防护设施方面的交叉: 在装修工作而上部分防护设施可能会防碍施工,在确保安全的情况下可;临时拆除,施工完后马上恢复。严禁私自拆除必要的防护设施,以保证结构施工安全为原则。 2、装修与水电安装之间的交叉施工 装修与水电风安装之间的交叉施工,向来是工程施工中最尖锐的交叉矛盾,装修工作与水电安装交叉工作面大,内容复杂,如处理不当将出现相互制约,相互破坏的不利局面,土建与水电的交叉问题是一切交叉中的重点,必须重点解决。解决此矛盾的原则: (1)水电安装进度必须服从总控进度计划,选择合理的穿插时机,要在统一的协调指挥下施工,使整个工程形成一盘棋。 (2)明确责任,正确划分利益关系。 (3)建立固定的协调制度。 (4)一切从大局出发互谅互让,土建要为水电通风安装创造条件,水电通风安装要注意对土建成品及半成品的保护。 3、内外装修的交叉施工 进入装修阶段内外装修亦存在许多交叉点,但总体遵循的原则为:先外后内,内装修要为外部装修提供条件和工作

完整高层建筑全流程施工过程,看完一目了然

完整高层建筑全流程施工过程,看完一目了然 建筑工程项目案例为一栋高层住宅楼,总高30层,地下1层,高强预应力管桩-筏板基础,框剪结构。 一、前期施工准备阶段 1、地质勘察 地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。 2、文物勘察 根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。 3、建筑边坡与深基坑工程的设计方案评审 设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理

等方面的技术性论证。其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定: 建设单位应委托评审组织机构对建筑边坡与深基坑工程的 设计方案进行评审。 4、工程测量定位 是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。放线工具为“全站仪”或“比较高级的经纬仪。 5、施工现场市政临水临电报批 建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。 6、三通一平 三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通)) 7、工地围栏及大门建设 1)施工现场实行封闭式施工。主要路段围墙不低于米,一般路段的围墙不低于米(用于企业宣传的围挡钢架及基础应

目前居住区的技术经济指标一般由两部分组成

目前居住区的技术经济指标一般由两部分组成:土地平衡及主要技术经济指标。为综合技术经济指标表,有必要指标和选用指标之分。即反映基本数据和习惯上要直接引用的数据为必要指标;习惯上较少采用的数据或根据规划需要有可能出现的内容列为可选用指标。 居住区用地包括住宅用地、公共服务设施用地(也称公建用地)、道路用地和公共绿地四项,它们之间存有一定的比例关系,主要反映土地使用的合理性与经济性,它们之间的比例关系及每人平均用地水平是必要的基本指标。在规划范围内还包括一些与居住区没有直接配套关系的其他用地,如外围道路或保留的企事业单位、不能建设的用地、城市级公建用地、城市干道、自然村等,这些都不能参与用地平衡,否则无可比性。但“其他用地”在居住区规划中也必定存在(外围道路),因此它也是一个基本指标,居住区用地加“其他用地”即为居住区规划总用地。 反映居住区规模有用地、建筑与人口(户、套)三个方面内容,除用地外,人口(户、套)、住宅和配建公共服务设施的建筑面积及其总量也是基本数据为必要指标。非配套的其他建筑面积是或有或无,因此,是一个可选用的指标。 平均层数与住宅建筑密度关系密切,是基本数据,属必要指标,高、中高层住宅比例也是住宅建设中的控制标准属必要指标;毛密度由于反映居住区用地中的总指标,反映了在总体上相对的经济合理性,所以它对开发的经济效益,征地的数量等具有很重要的控制作用。住宅建筑套密度是一个日渐被人认识、重视的指标,在详细规划的实

施阶段根据户型的比例、标准的要求等去选定住宅类型后,可以通过居住区用地、住宅用地等基本数据计算;住宅建筑面积净密度是与居住区的用地条件、建筑气候分区、日照要求、住宅层数等因素对住宅建设进行控制的指标 ,是一个实用性强、习惯上也是控制居住区环境质量的重要指标之一,属必要指标;建筑面积毛密度是每公顷居住区用地内住宅有公建的建筑面积之和,它可由居住区用地内的总建筑面积推算出来。由于公建在控制性详细规划阶段还没有进行单体设计而是按指标估算,因配建的公建与住宅建筑面积有一定的比例关系,即住宅是基数,住宅量一确定,配建公建量也相应确定,因而以往宅建筑面积的毛、净密度、建筑面积毛密度(也称容积率)为常用的基本指标。 环境质量主要反映在空地率和绿地率等指标上。与住宅环境最密切的是住宅周围的空地率,习惯上以住宅建筑净密度来反映,即以住宅用地为单位1.00,空地率=1-住宅建筑净密度。居住区的空地率习惯上以建筑毛密度反映,即居住区的空地率:1-建筑(毛)密度。住宅建筑净密度和建筑毛密度越低其对应的空地率就越高,为环境质量的提高提供了更多的用地条件。绿地率是反映居住区内可绿化的土地比率,它为搞好环境设计、提高环境质量创造了物质条件,为此都属必要指标。 居住区建筑密度,是居住区内各类建筑的基底总面积与居住区用地面积的比率(%)。是居住区重要的环境指标,属必要指标。 由于旧区改建规划范围内一般都有拆迁,因此“拆建比”在一定

高层建筑施工顺序

一般高层民用建筑的工序 一、施工准备 1、施工现场准备 a、杂物、遗留物清理 b、配备施工用水、电等临时设施 c、复核测量控制点 d、对施工污染问题向环保局提出申请,暂住人员向公安机关申报临时户口 e、调查施工现场隐蔽体,周边居民对开工的意见 f 、设置安全设施 2、施工生产资料准备 a、准备作业队伍和管理人员 b、准备施工材料 3、施工技术准备 a、学习图纸 b、编织施工组织设计、编织详细的可行的分步、分项工程施工方案和施工措施 c、技术交底 d、提交新技术、新工艺、新材料应用项目的可行性报告和计划 e、建立施工档案 f、编制施工图预算和施工预算

二、地基与基础工程 1、地基处理 a、开挖基坑 b、设置基坑支护 c、设置基坑排水结构 d、强夯地基 2、桩基础 a、灌注桩 (1)钻机成孔 (2)吊放钢筋骨架、灌注混凝土 (3)捶击或震动桩靴使桩沉至要求深度 b、预制桩 (1)制作预制桩 (2)起吊预制桩 (3)运输预制桩 (4)堆放预制桩 (5)沉桩 三、地下结构工程 1、承台 2、地下连续墙 3、地下室楼板 四、主体结构工程

1、脚手架分项工程 a、外脚手架 (1)、搭设外脚手架 (2)、外装饰工程完成后拆除外脚手架 b、随用随搭脚手架,用完即可拆除 2、模板工程 a、模板拼接、组合 b、搭设支撑体系 c、安装模板 d、拆除模板 e、拆除支撑体系 3、钢筋分项工程 a、配置钢筋 b、连接钢筋 c、安装钢筋 4、混凝土分项工程 a、现浇混凝土 (1)(机械准备)浇灌混凝土 (2)混凝土捣实 (3)养护 b、预制混凝土构件 (1)预制构件的运输

常用普通多层住宅楼施工预算经济指标共13页文档

一、砖混结构: 1、水泥用量160Kg/㎡ 2、用砖量140-160块/㎡ 3、钢筋用量18-20Kg/㎡ 4、外墙抹灰面积=0.7-1倍建筑面积 5、内墙抹灰面积=1.7倍建筑面积 6、室内抹灰面积=3-3.4 倍建筑面积 7、240砖墙 529块/m3;370砖墙 522块/m3;490砖墙 518块/m3;120砖墙 552块/m3;180砖墙 539块/m3;60砖墙 606块/m3 8、外墙瓷砖面积=0.3-0.33倍建筑面积 二、工程造价: 1、砖混结构:620-630元/㎡ 2、框架结构:900-1100 元/㎡ 3、底框结构:650-680元/㎡ 4、剪力墙结构:1200元/㎡ 5、短肢剪力墙结构:860-900元/㎡ 6、厂房框架:1300元/㎡ 7、别墅:1000-1200元/㎡ 8、办公楼框架:1300-1500元/㎡ 三、水泥地面抹灰3㎡/袋 四、框架结构: 1、水泥用量175-190Kg/㎡ 2、用砖量110-130块/㎡ 3、钢筋用量35-40Kg/㎡;公共建筑50-60Kg/㎡:厂房:70Kg/㎡ 4、外墙抹灰0.7-0.9建筑面积 5、内墙抹灰面积=1.7倍建筑面积 6、粘灰面积=2 倍建筑面积 五、损耗外墙瓷砖:横贴20-25%;竖贴10-15%; 六、配合比 C10配合比 1:3.97:4.66:0.85 水泥用量235Kg/m3 C15配合比 1:1.769:3.76:0.49 水泥用量325Kg/m3 泵送 C20配合比 1: 2.08: 3.69:0.58 水泥用量330Kg/m3 2:4:6 C25配合比 1:1.74:3.23:0.47

一般建筑工程的技术经济指标

一般建筑工程的技术经济指标 一工业建筑设计方案的主要技术经济指标 (一)工业厂区总平面设计方案的技术经济指标 1、建筑密度指标 建筑密度指标是指厂区内建筑物、构筑物、各种堆场的占地面积之和与厂区占地面积之比,它是工业建筑总平面设计中比较重要的技术经济指标,反映总平面设计中,用地是否紧凑合理。其表达方式如下: 建筑密度=F2+F3/F1*100% 其中F1厂区占地面积,指厂区围墙(或规定界限)以内的用地面积; F2建筑物河构筑物的占地面积 F3有固定装卸设备的堆场(如露天栈桥、龙门吊堆场)和露天堆场(如原材料、燃料等堆场)的占地面积 2、土地利用系数 土地利用系数是指厂取得建筑物、构筑物、各种堆场、铁路、道路、管线等的占地 面积之和与厂区占地面积之比,它与建筑密度更能全面反映厂区用地是否经济合理 的情况。其表达式如下: 土地利用系数=F2+F3+F4/F1*100% 其中F4铁路、道路、管线和绿化占地面积。 3、绿化系数 绿化系数=绿化面积/厂区占地总面积*100% (二)单项工业建筑设计方案的技术经济指标 单项工业建筑设计方案的技术经济指标除占地(用地)面积、建筑面积、建筑体积指标外,还考虑一下指标:生产面积、辅助面积和服务面积之比; 单位设备占用的生产面积;平均每个工人占用的生产面积。 二、居住建筑设计方案的技术经济指标 (一)适用性指标 1、居住面积系数(k) k=标准层的居住面积/建筑面积*100% 居住面积系数反映居住面积与建筑面积的比例,k〉50%为佳,k<50%为差。 2、辅助面积系数(k1) k1=标准层的辅助面积/使用面积*100% 使用面积也乘坐有效面积。他等于居住面积加上辅助面积。辅助面积系数k1,一般在20%~27%之间。 3、结构面积系数(k2) k2=墙体等结构所占面积/建筑面积*100% 结构面积系数,反映结构面积与建筑面积之比,k2一般在20%左右。 4、建筑周长系数(K‘) k‘=建筑周长/建筑占地面积(m/m2) 建筑周长系数,反映建筑物外墙周长与建筑占地面积之比。 5、每户面宽 每户面宽=建筑物总长/总户数(m/户) 6、平均每户建筑面积 平均每户建筑面积=建筑总面积/总户数(m2/户) 7、平均每户居住面积

住宅经济指标大全

建筑经济指标大全 建筑经济技术指标常见词汇整理与计算方法 建筑经济技术指标常见词汇整理与计算方法 (1)容积率:即规划地块内各类总建筑面积与地块面积之比 计算公式为:容积率=总建筑面积/土地面积 容积率可根据需要制定上限与下限.容积率的下限是保证地块开发的效益,防止无效益或低效益开发造成土地的浪费。容积率上限防止过渡开发带来的城市基础设施超负荷运行。容积率还可以根据建筑用途的不同,分为全部建筑容积率,公共建筑容积率,住宅建筑容积率等。 建筑总楼板面积与建筑基地面积的比值,与建蔽率为不同概念。例如:在1万平方米的建筑基地上,建有单楼层5千平方米,共两层楼的建筑,则容积率为100%,建蔽率为50%。公式:容积率=总建筑面积/总用地面积(与占地面积不同) (2)建筑密度:即规划地块内各建筑基底占地面积与地块面积之比,计算公式:建筑密度=建筑基底占地面积/地块面积 (3)绿化率,亦称绿地率:指的是规划地块内各类绿地面积的总和占规划地块面积的比率,计算公式: 绿地率=绿地面积/土地面积 绿地率通常以下限控制。这里的绿地包括公共绿地、宅旁绿地、公共服务设施所属绿地(道路红线内的绿地),不包括屋顶、晒台的人工绿地。公共绿地内占地面积不大于百分之一的雕塑、水池、亭榭等绿化小品建筑可视为绿地。 (4)建筑物占地面积:以外墙(底层勒脚以上)的外围水平面积计算。构筑物占地面积以占地轮廓计算,但不包括铁路、道路,围墙及管线。 (5)总建筑面积:指在建设用地范围内单栋或多栋建筑物地面以上及地面以下各层建筑面积之总和。 以上所提到的规划建设用地面积是指项目用地红线范围内的土地面积,一般包括建设区内的道路面积、绿地面积、建筑物(构筑物)所占面积、运动场地等等。 规定建筑物应距离城市道路或用地红线的程度,多层一般不小于退让5m,高层退让不小于10M 容积率是指一个小区的总建筑面积与用地面积的比率。 建筑密度是指在具体“宗地”内建筑物基底面积与宗地面积之比。 对于发展商来说,容积率决定地价成本在房屋中占的比例,而对于住户来说,容积率直接涉及到居住的舒适度。绿化率也是如此。绿化率较高,容积率较低,建筑密度一般也就较低,发展商可用于回收资金的面积就越少,而住户就越舒服。这两个比率决定了这个项目是从人的居住需求角度,还是从纯粹赚钱的角度来设计一个社区。一个良好的居住小区,高层住宅容积率应不超过5,多层住宅应不超过3,绿化率应不低于30%。但由于受土地成本的限制,并不是所有项目都能做得到。容积率比净容积率要低50%左右。这两个指标都是合法的,除特别说明外,说到容积率时一般都是指净容积率。但国家没有明文规定开发商只能宣传净容积率,于是,一些开发商就钻法律的空子,将净容积率换算成毛容积率来宣传,购房人弄不明白其中的奥妙,还以为这个小区的容积率真的很低,入住后才发现上当了。什么是容积率按照《成都市土地使用和建筑规划管理技术规定(试行)》的解释,容积率是地面以上各建筑面积的总和与建筑用地面积的比值。容积率和建筑密度直接关系居住的舒适度,容积率越低,居住密度越小,人们的居住舒适度就越高,反之则舒适度越低。但对于开发商来说,容积率决定地价成本在房屋价格中的比例,决定被开发土地的含金量。因此,容积率越高,开发商的利润就越大。 其他基本词汇,住宅: 建筑面积=套内建筑面积+公摊面积(一般测绘部门会给出) 总建筑面积=所有建筑物的建筑面积的和 公摊面积=每户分摊的公共部位的面积(一般由测绘部门给出)

房建工程顺序

工程资料顺序 一、在工程图纸拿上后,根据图纸做施工组织设计方案及安全资料,施工组织设计方案报审表及审批表各一式四份,须签字盖章齐全(注:如监理或建设局需要施工组织设计及方案时,我们须把报审表及审批表附一份,其余留着我们备用) 二、按原则讲开工前应先办好安全、质量监督手续和施工许可证,办这三样手续去建设局咨询须提供哪些资料,办这三项手续所出资料一式四份,须签字盖章齐全,手续办完后工程开工,我们开始做资料咯 三、首先如土方开挖是我们施工单位所挖,我们须文施工员要准确的原始地面测量的数据,(因为原始地面测量的数据也是我们挖土方算费用的依据),然后出原始地面测量记录资料(也须出报审表,原始地面测量记录在软件的 C03-4),如挖土为甲方所挖,我们就不用出原始地面测量记录的资料了,只出工程定位测量放线记录(C03-1)和基槽开挖测量记录(C03-2)(都要出报审表),以后的顺序如下:地基与基础分部工程(包含了基础与地下室)(所出检验批及放线、测量等资料都须出报审表) 1、土方开挖(C18-1-1); 2、在土方挖完之前,我们须把地基验槽图画好,并把地基验槽所需资料准备好,土方挖完后进行地基验槽(地基验槽的前两天把地基验收申请书递与质监站,地基验槽须通知监理、建设、设计、勘察和质监站,我们六方验收,地基验槽所需资料: 1 、地基验收申请书; 2、地基验槽报审表; 3、地基验槽记录 C03-5 在此表里可画图; 4、地基子分部结构工程质量验收监督记录,此表上的监督注册号为质量监督手续上的号,在验收的当场把此表递与各方签字,验完后第二天把此表送到质监站签字盖章即可,只要是验收资料须出一式四份) 3、地基验槽完后,工程有垫层时就出垫层的资料(模板安装,混凝土施工(如混凝土为自拌,还需出混凝土原材料和混凝土配合比设计检验批,模板拆除) 4、垫层资料出完做基础资料,顺序为:基础平面放线记录C03-3;基础标高抄测记录C03-4 (放线及测量记录日期在垫层混凝土打完后的第二天);基础钢筋、基础模板安装、基础混凝土、基础模板拆除、基础现浇结构(此检验批是 根据基础类型而定的,以后看基础类型细说)。 5、基础做完后有地下室时出地下室资料,无地下室时进行基础验收。地下室资料:

高层住宅楼施工顺序

以34层住宅楼为例,说说工程施工的全过程! 2015-07-10筑龙施工筑龙施工 本解读以高强预应力管桩-筏板基础,框剪结构,地下1层,地上34层住宅楼为例。 一、前期施工准备阶段 地质勘察 地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。 文物勘察 根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。 考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。 建筑边坡与深基坑工程的设计方案评审 设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开

挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。 工程测量定位 是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。放线工具为“全站仪”或“比较高级的经纬仪。

建设工程项目的主要技术经济指标

第四节建设工程项目的主要技术经济指标 一、工业建筑设计的主要经济技术指标 (一)工业厂区总平面设计方案的技术经济指标 1.建筑密度指标 建筑密度指标是指厂区内建筑物、构筑物、各种堆场的占地面积之和与厂区占地面积之比,它是工业建筑总平面团}中比较重要的技术经济指标,反映总平面设计中,用地是否合理紧凑。其表达式为: 2.土地利用系数 土地利用系数指厂区的建筑物、构筑物、各种堆场、铁路、道路、管线等的占地面积之和与厂区占地面积之比,它比建筑密度更能全面反映厂区用地是否经济合理的情况。其表达式为: 3.绿化系数 (二)单项工业建筑设计方案的技术经济指标 单项工业建筑设计方案的技术经济指标除占地(用地)面积、建筑面积、建筑体积指标外,还考虑以下指标: (1)生产面积、辅助面积和服务面积之比; (2)单位设备占用面积; (3)平均每个工人占用的生产面积。 二、居住建筑设计方案的技术经济指标 (一)适用性指标 1.居住面积系数( K ) 2.辅助面积系数( K l )

使用面积也称作有效面积。它等于居住面积加上辅助面积。辅助面积系数 K1,一般在 2在20~27%之间。 3.结构面积系数( K2 ) 结构面积系数,反映结构面积与建筑面积之比,一般在 20 %左右。 4.建筑周长系数( K’) 建筑周长系数,反映建筑物外墙周长与建筑占地面积之比。 5.每户面宽 6.平均每户建筑面积 7.平均每户居住面积 8.平均每人居住面积 9.平均每户居室及户型比 10.通风 主要以自然通风组织的通畅程度为准。评价时以通风路线短直、通风流畅为佳;对角通风次之;路线曲折、通风受阻为差。 11.保温隔热 根据建筑外围护结构的热工性能指标来评价。

高层住宅楼建筑新技术应用

高层住宅楼建筑新技术应用(四) 一.桩基工程环保综合施工技术 主楼采用群桩体系,砼强度为C45;车库采用一柱一桩,砼强度为C40,每栋楼320根桩,桩断面为450×450mm。为了避免打桩振动对周围环境的影响,施工顺序按照背离周围建筑物的方向进行施工。A10工程打桩先从南向北,再从西向东,以减小对南边的苏州河和西侧的真如港闸的影响。A11工程打桩先从东向西,再从南向北,以减小对东边的宜川西泵站和南侧苏州河的影响。 施工中对周围环境采取了保护措施:在场地南侧约10m处沿苏州河开挖一条防震沟,沟深2m,上口宽2m,下口宽1.5m,以减小打桩对防汛墙的影响。在靠近宜川西泵站的污水管线处,设一条防挤沟,尺寸同上,沟内打设一排大口径桩,直径400mm,深度10m,间距1m,便于超静水压力的扩散。在西侧靠近真如港闸处,采取先挖孔后打桩的办法,以减少表层土的挤压作用。打桩期间在周围建筑物上设沉降观测点,打桩期间每天观测2次。通过以上措施,在桩基施工过程中,周围环境未受到影响,施工质量及环保效果较好。 二.水泥土搅拌桩及土钉墙基坑支护施工技术 本工程基坑面积较大,呈不规则的长方形,基坑长度为135.45m,宽度为100.85m。工程基坑开挖深度约为5m,地下水在地表下0.5~3m。场地西侧靠近苏洲河真如港闸,距基坑边最近处为4m;南侧的苏州河距基坑边也只有10m左右,工程的基础一半被苏州河和小叉河包围着,该处地层的渗透性又较大。 根据现场及地质情况,基坑的东侧、西侧及南侧不宜采用大放坡开挖的形式,必须采取有效的隔水、降水措施。经分析对比选择了重力式水泥土搅拌桩挡土墙结构,其优点是水泥土搅拌桩挡土墙一方面有较好的止水性能,可以有效地阻止苏州河水向基坑内渗透,其次是水泥土搅拌桩挡土墙施工方便、施工速度较快,费用相对较低,是5米深基坑软土地基较经济的挡墙支护结构。水泥土搅拌桩挡墙为3.2m宽格栅型,桩长11m,双头垂直于坑边,搅拌桩共2013根。桩水泥掺入量为13%,水灰比0.45,适当掺加TMS早强剂。基坑北侧场地位置较大,考虑到大放坡挖土施工的土方开挖量较大,随之回填量也增大,而且土体边坡的整体稳定性又较差,综合分析,采用了土体放坡与土钉墙板围护方案。基坑降水采用轻型井点降水,电梯井深基坑采用二级降水。基坑开挖后,基坑内设置盲沟、集水井明排地表水。 本工程基坑根据具体情况采用水泥土搅拌桩和土钉墙进行支护,不仅保证了基坑施工的安全,而且也节约了费用,保证了施工工期,综合效益显著。 三.1.9m厚基础底板及地下室超长结构防渗抗裂技术 本工程地下室底板由三部分组成:厚度1.9m的A10、A11底板和厚度0.45m的车库底板。其中A10、A11底板约呈“L”形,边长尺寸为45.4×41.0m。车库底板长136.5m,宽64.4m,中间设一条1m宽后浇带。砼强度等级均为C40、抗渗标号S60为减小大体积砼的内外温差,在征得设计同意后,以砼60d强度代替28d标准强度;水泥采用水化热低的525#矿渣水泥,掺加1级磨细粉煤灰,以减少水泥用量、减缓水泥水化热释放速度,改善砼的和易性和泵送性。掺加高效缓凝早强剂,延缓砼初凝时间,防止出现裂缝;采用低坍落度砼,现场实测值控制在12±2cm。 底板砼采用分块法进行浇筑,主楼底板各自为1块,车库底板分为2块。共设置5台汽车泵,采用“斜面分层、自然流淌、连续推进、一次到底”的施工方法。每台泵的泵送量为

超高层住宅工程技术经济指标分析

超高层住宅工程技术经济指标分析 超高层住宅工程技术经济指标分析 一、主要经济技术指标: 1、工期目标: 信守合同,确保合同工程按时完工。 说明:由于本工程工期短、质量要求高,为有效提高工作的可靠性、搅拌质量好、生产效率高、能耗低、噪声小、计量准确;确保按施工合同的目标工期完成工程任务;我公司拟在本项目高层住宅楼居中合理安排劳动力、科学组织施工,周密计划每一道工序、每个分项、分部工程的衔接、配合和协调,充分利用多层面作业的有利条件,最大可能的进行流水作业和交叉作业。 2、质量目标:确保本工程达到国家规范要求,争创”佛山市优良样板工程” 工程质量验收标准按国家颁发的《建筑工程施工质量验收统一标准》执行,、 说明:严格按照《建筑装饰工程施工及验收规范》、《装饰装修工程质量检验评定标准》等国家有关技术规范,实行技质量监督检查层层负责制,从选用材料、施工作业、成品与半成品等方面强化质量管理严格控制达标情况,不折不扣的把好每一道质量关。 3、安全管理目标: 杜绝重大安全、火灾故事发生, 创标准化管理工地,轻伤事故频率控制在3%以内,重伤事死亡事故频率为零。 说明:安全是保证施工顺利进行的关键,必须贯彻”预防为主”的方针,坚持对现场人员的安全思想教育,保持安全生产常抓不懈,消灭安全隐患,杜绝安全事故。 4、文明施工目标: 维护场容场貌,创佛山市一流文明施工样板工地。 说明:文明施工是企业形象的重要标志,无论是现场容貌、工地卫生,还是环保意识、服务态度等,都必须有现代文明的风范,因而加强文明工地建设,提高现场人员文明施工的自觉性,是我们贯穿于工程始终的重要课题。 5、新技术应用目标: 根据本工程施工情况,总结出1~2项集团内部工法,2~3项集团及以上科技成果。 6、总耗工: 平均8.5工日/M? 7、成本降低成本率及三材节约指标不低于1.85%。 成本钢材2.0%,木材2.5%,水泥1.5%。 二、降低工程造价的主要措施: 1、科学组织施工,使各专业,各工种工序顺畅施工并保持密切的配合,避免窝工浪费的情况发生。 2、严格执行材料采购和施工质量的检查和验收制度,防止质量问题造成返修,浪费人力和资财。 3、严格材料采购程序,在保证材料质量的前提下,依据施工所需的材料数量定点采购,以获得”量大从优”的销售利益。 4、合理选用新工艺、新设备、新技术,提高施工质量,节省人力资源,加快工程进度。 5、发挥自身材料商场和加工厂的优势,尽量减少从其他渠道购买或加工订制同类产品。 6、做好材料运输和材料保管工作,防止物材损坏受潮和霉变。 7、做好成品保护工作,无关人员不得私闯成品区域,保证成品一次性制成和移交。 8、工程下料前,认真理解图纸做到开料、配料最大限度地降低材料的损耗。

总体现场施工顺序

1.1总体施工顺序 坚持先地下后地上,先深后浅,先主体后装修,先土建后安装,安装工程与土建穿插 进行的原则组织施工。 有地下室单体桩基先行施工,为地下室施工创造条件。后进行条基下桩基施工。等桩基动测稳定后,进行地下室开挖和基础施工。1#、2#(一段)楼下基础及人防地下室先行施工,相继再进行4#楼及17#楼(二段)地下室及基础施工。再进行8#楼、15#楼(三段)基础施工。管理用房在主体结构全部封顶后进行施工。 小高层进行立体交叉作业,结构施工至三层,即可进行下面墙体的砌筑,结构至九层,地下室至六层可进行中间验收,合格后内装修开始施工。待主体结构施工完成后,可进行屋面施工,外墙幕墙、门窗、涂料等面层可即时进行。 地下室的踏步与地下室结构同步施工。坡道可在室外总体施工前完成。 1.1.1总体施工流程 ?小高层(剪力墙) 施工准备→桩基→挖土→垫层→地下室底板结构施工→地下室结构→验收及土方回填→上部主体结构工程施工→屋面工程施工→主体验收→内、外装饰工程施工→机电安装 工程→竣工验收 ?多层及复式别墅 施工准备→桩基→挖土→垫层→条基→砖基础→上部砖混结构→屋面工程施工→主体验收→内、外装饰工程施工→机电安装工程→竣工验收 1.1.2剪力墙结构主体施工流程 测量放线→墙柱钢筋绑扎→墙柱钢筋验收、侧模封闭→满堂脚手架搭设→梁底模板铺设→平台底模(梁侧模)支设→(暗)梁钢筋绑扎→楼板钢筋绑扎→钢筋、模板验收→混 凝土浇捣、养护→下一楼层施工 在结构施工过程中,要及时穿插安装预埋、预留工作。 1.1.3砖混结构主体施工流程 测量放线→承重墙体砌筑→脚手架搭设→构造柱、圈过梁施工→梁底模板→平台底模(梁侧模)支设→梁钢筋绑扎→楼板钢筋绑扎→钢筋、模板验收→混凝土浇捣、养护→下 一楼层施工

建筑经济技术指标大全

常用建筑经济技术指标 建筑经济指标 1、建设用地面积:是指项目用地红线范围内的土地面积,一般包括建筑区内的道路面积、绿地面积、建筑物所占面积、运动场地等等。 2、总建筑面积:指在建设用地范围内单栋或多栋建筑物地面以上及地面以下各层建筑面积之总和。 3、建筑面积:指建筑物外墙(或外柱)外围以内水平投影面积之和,包括阳台、挑廊、地下室、室外楼梯等。 4、基底面积:建筑基底面积是指建筑物接触地面的自然层建筑外墙或结构外围水平投影面积。(一层建筑面积) 5、建筑密度:建筑物总基底面积与总用地面积的比率(用百分比表示)。 6、建筑容积率:系指建筑总面积与总用地面积的比值, 例如:在1万平方米的建筑场地上,建有单楼层5千平方米,共两层楼的建筑,则容积率为100%, 公式:容积率=总建筑面积/总用地面积。 7、绿化率:指项目规划建设用地范围内的绿化面积与规划建设用地面积之比。 8、道路面积率=(道路用地总面积/建设用地总面积) 9、建筑占地面积:建筑物总基底面积和 10、檐口高度:指结构外墙体和屋面结构板交界处的屋面结构板顶,檐口高度就是檐口标高处,到室外设计地坪标高的距离。檐口”又被误叫作“沿口”一般说的屋面的檐口是指大屋面的最外边缘处的屋檐的上边缘,即“上口”,不是突出大屋面的电梯机房、楼梯间的小屋面的檐口。

11、建筑红线:也称“建筑控制线”,指城市规划管理中,控制城市道路两侧沿街建筑物或构筑物(如外墙、台阶等)靠临街面的界线。任何临街建筑物或构筑物不得超过建筑红线。建筑红线一般由道路红线和建筑控制线组成。道路红线是城市道路(含居住区级道路)用地的规划控制线;建筑控制线是建筑物基底位置的控制线。基底与道路邻近一侧,一般以道路红线为建筑控制线。 相关解释 1、绿地面积:指能够用于绿化的土地面积,不包括屋顶绿化、垂直绿化和覆土小于2米的土地。 2、建筑覆盖率:又称“建筑密度”,是指建设用地范围内所有建筑物基底面积之和与建设用地面积的比率(%),它可以反映出一定用地范围内的空地率和建筑密集程度。除特别注明的外,计算时一般包括附属建设物。 3、计算公式:建筑密度=建筑物的基底面积总和/规划用地面积。 [1]比如一块地为10000平方米,其中建筑底层面积3000平方米,这块用地的建筑密度就是3000/10000=30% 。 4、用地面积:建设项目报经城市规划行政主管部门取得用地规划许可后,经国土资源行政主管部门测量确定的建设用地土地面积(准确界限由土地供应图标明), 6、绿地率:项目规划建设用地范围内的绿化面积与规划建设用地面积之比。但绿化率只是开发商宣传楼盘绿化时用的概念,并没有法律和法规依据。法律法规中明确规定的衡量楼盘绿化状况的国家标准是绿地率,绿地率是指小区用地范围内各类绿地的总和与小区用地的比率,主要包括公共绿地、宅旁绿地、配套公建所属绿地和道路绿地等,其计算要比绿化率严格很多。 计算公式:绿地率=绿地面积/用地面积

建筑项目工程经济指标

12墙一个平方需要64块标准砖 18墙一个平方需要96块标准砖 24墙一个平方需要128块标准砖 37墙一个平方需为192块标准砖 49墙一个平方需为256块标准砖 单位立方米240墙砖用量1/(0.24*0.12*0.6)单位立方米370墙砖用量1/(0.37*0.12*0.6)空心24墙一个平方需要80多块标准砖 普通住宅建筑混凝土用量和用钢量 1、多层砌体住宅 钢筋30KG/㎡ 混凝土0.3—0.33m3/㎡ 2、多层框架m a t ch 钢筋38—42KG/㎡ 混凝土砼0.33—0.35m3/㎡ 3、小高层11—12层 钢筋50—52KG/㎡ 混凝土0.35m3/㎡ 4、高层17—18层 钢筋54—60KG/㎡ 混凝土0.36m3/㎡

5、高层30层H=94米 钢筋65—75KG/㎡ 混凝土0.42—0.47m3/㎡ 6、高层酒店式公寓28层H=90米 钢筋65—70KG/㎡ 混凝土0.38—0.42m3/㎡ 7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间 ※以上数据按抗震7度区规则结构设计 普通多层住宅楼施工预算经济指标 1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.24 2、模版面积占建筑面积 2.2左右 3、室外抹灰面积占建筑面积0.4左右 4、室内抹灰面积占建筑面积 3.8 施工工效 1、一个抹灰工一天抹灰在35平米 2、一个砖工一天砌红砖1000—1800块 3、一个砖工一天砌空心砖800—1000块 4、瓷砖15平米 5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天 基础数据 1、混凝土重量2500K G/m3

高层住宅工程施工全过程

高层住宅工程施工全过程 前期施工准备阶段 地质勘察? 地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提。供所需的工程地质资料文物勘察?根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。建筑边坡与深基坑工程的设计方案评审?设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。定:工程测量定位?是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。放线工具为“全站仪”或“比较高级的经纬仪。施工现场市政临水临电报批?建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。三通一平?三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通))工地围栏及大门建设?(一)现场围档1、施工现场实行封闭式施工。主要路段围墙不低于2.5米,一般路段的围墙不低于1.8米(用于企业宣传的围挡钢架及基础应进行专项设计)。2、主入口处应设置大门,高度与围墙相适应,宽度不宜小于己于5米。大门内侧应设置门卫室,其内张贴门卫制度。大门外侧应当在围墙醒目处悬挂五牌一图,包括工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌和施工现场平面图。办公区、生活区搭建? 组织员工培训及图纸会审?图纸会审是指工程各参建单位在收到设计院施工图设计文件后,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。地基与基础施工阶段基坑放线?根据城市规划部门给定的水准点位,依据土方开挖图施测建筑工程基坑开挖边线,撒灰线时要考虑工作面和放坡系数。基坑降水施工?若设计基底高程低于地下水位,在基坑开前要进行降水工程。因此开挖前需把地下水位降低到边坡面和坑底以下,以防止边坡的塌陷和流,并保证过程中处于疏干和坚硬的工作条件下进行开挖,持续时第一次土方开挖为桩基施工作准备?(开挖应分层、分段开挖,分层对基坑进行支护)基坑支护?从开挖到完成地面以下的全部隐蔽工程,常需经历多次降雨、周边堆载、振动、施工不当等许多不利条件,其安全度的随机性较大,事故的发生往往具有突发性。最常用的支护型式为土钉墙喷锚支护。桩基施工?由桩和连接桩顶的桩承台桩组成的深基础或由柱与桩基连接的单桩基础,简称桩基,按受力特点可分为摩擦桩和端承桩,按照施工方式可分为预制桩和灌注桩。单桩静载检测?桩基施工结束并达到休止期后(对于砼灌注桩,龄期达到28d或预留同条件养护试块强度达到设计强度),开始做单根。,且不小于3桩静载检测,其抽检数量为施工桩总数的1%第二次大开挖至基底设计标高?桩间土开挖应注意对桩身的保护,并遵循““开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,预留20~30CM进行人工清挖,引定位桩检查基坑开挖尺寸、标高是否正确。机械截桩头?超过设计桩顶标高的部分采用机械截除(个别低于设计标高按设计要求接桩),截桩完成后应保证同一基坑内桩顶标,确保桩身无破损。高一致(高于基垫层顶5CM)桩基小应变检测桩?根。10,抽检数量不应小于总桩数的20%,且不少于目的:检测桩身缺陷及其位置,判定桩身完整性类别 地基验槽验收目的:?、核对其平面位置、平面尺寸、槽底标高是否满足设计要求;1 、核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;2 、检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。3

高层住宅工程各阶段施工顺序及图解

高层住宅工程各阶段施工顺序及图解 内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

高层住宅工程各阶段顺序及图解 (1)基础及结构工程 定位放线→验线→土方开挖→钎探→验槽、地基处理→垫层→基础底板防水→筏板基础→地下室墙、柱→地下室顶板→地下室防水→回填土→地上一层施工→地上二层→ ――― →十八层 (2)室内装修工程施工 围护砌筑→门窗立口→墙面抹灰→地面基层→墙面砖→地面面层→墙顶腻子→门扇安装→油漆涂料→竣工 (3)室外装修工程施工 围护砌筑完成→窗安装→外墙抹灰→墙面放线→外檐及外墙装饰→散水台阶→竣工 1、土方开挖后,承台砖胎膜砌筑 2、承台基础梁砖胎膜砌筑 3、承台、底板垫层砼浇捣后 4、地下室底板及承台基础梁施工 5、绑扎中 6、地下室外墙及消防水池的施工缝处的止水焊接施工中 7、外墙施工缝处模板挂模 8、外墙模板挂模。注意要用止水螺杆 9、管道预埋 10、高低跨处模板的下部我们焊上了支架 地下室高低跨处模板挂模

11、止水在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水有直接通过柱的箍筋,也就是箍筋断开,止水不断,然后箍筋采取焊接。有的地方就是止水到柱边就断开,保证柱箍筋不断开。 12、地下室底板砼浇捣后 13、地下室放线,柱头砼凿毛 14、模板架搭设 15、外墙施工缝处凿毛 16、柱脚焊的定位 17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。 18、柱的垂直度检查 19、地下室柱的砼浇捣完毕

高层住宅楼塔吊施工方案.

工程概况: 本工程拟建御景龙庭项目位于海南省儋州市阳光路,项目主要由 A块地及B块地组成,目前施工为A块地,主要由4栋28-30F高层住宅楼,3栋3F 联排别墅(首层为商铺),1栋1F会所及1F地下车库组成,高层住宅楼及会所设地下室,各建筑物基础平面上主要呈矩形分布,上部拟采用框剪或框架结构。A块地总建筑面积为84015.58m2。其中1#楼建筑面积占18373.63 m2;2#楼建筑面积占17866.07 m2; 3#楼建筑面积占16732.31 *; 4#楼建筑面积占17748.67 m2;A会所建筑面积占594.4 m2;商铺/别墅建筑面积占1288.1 m2;地下室建筑面积占11412.40 m2;本工程共设计两台半径56m塔吊基本覆盖整个建筑面积。详:施工总平面图(附图) QTZ63(5610)型塔吊安装方案。 一、塔吊性能概况 1、QTZ63(5610)型自升附着塔式起重机,是重庆中建机械制造有限公司 按最新标准GB5144-2006《塔式起重机安全规程》和GBT5031-2008《塔式起重机》设计和生产的新型塔式起重机。塔机性能、安全快速地安装和正确使用,保证工程顺利完成。该塔吊在本工程应用中选用56m臂长的标准吊臂;塔身标准节 1.63 X 1.63 X 2.50 ;最大额定起重量6T,最大起重力矩897kn ?最 在幅度起重量2.3T,平衡臂长12.4m,每台塔吊配重各6块,其中重2800您的有4块,1500kg的2块,共计14200kg。其自由高度可达40m本工程士0.000上高度最大值为35m整机安装高度 约48.282m;电功率85KVA 380V, 50Hz,配有力矩限制器,重量限制器,变幅限
