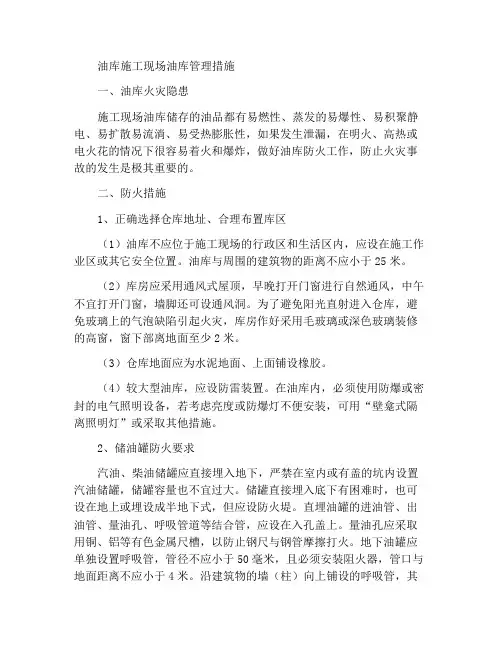

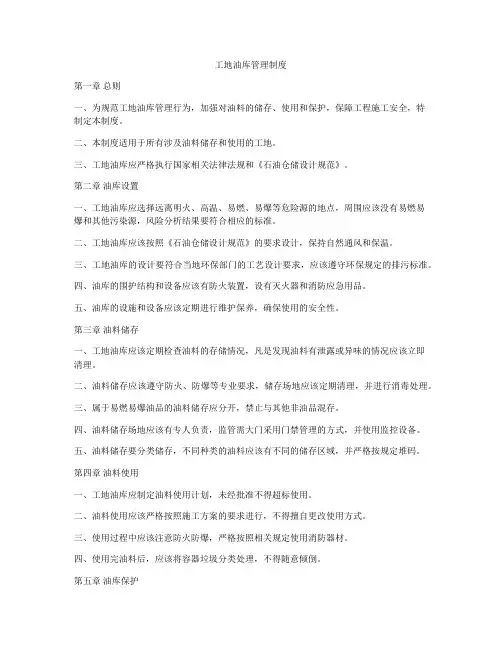

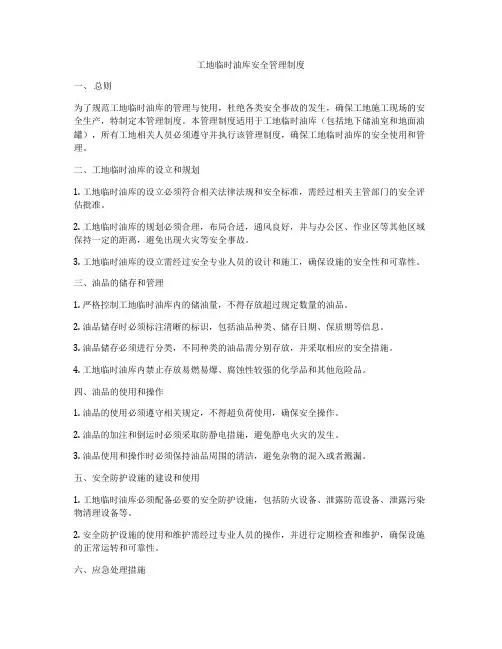

一、油库的火灾危险性

施工现场油库储存的油品都有易燃性、蒸发的易爆性、易积聚静电、易扩散易流淌、易受热膨胀性,一旦泄漏遇明火高热或电火花极易起火爆炸,做好油库防火工作,防止火灾事故的发生是极其重要的。

二、防火措施

1、正确选择库址、合理布置库区

(1)油库不应设在施工场所的行政管理区和生活区,应设在施工作业区或其它安全位置。油库与周围的建筑物的距离不应小于25米。

(2)库房应采用通风式屋顶,早晚打开门窗进行自然通风,中午不宜打开门窗,墙脚还可设通风洞。为避免阳光直射入库和因玻璃上的气泡疵点引起聚焦着火,库房作好采用毛玻璃或深色玻璃装修的高窗,

窗下部离地面至少2米。

(3)库房地面应为水泥地面、上面铺设橡胶。

(4)较大型油库,应设防雷装置。在油库内,必须采用防爆型或密封型的电气照明设备,若考虑亮度或防爆灯不便安装,可用“壁龛式隔离照明灯”或采取其他措施。

2、储油罐的防火要求

汽油、柴油储罐应直接埋入地下,汽油储罐严禁设在室内或用盖板掩盖的坑内,储罐容量也不宜过大。储罐直接埋入底下有困难时,也可设在地上或埋设成半地下式,但应设防火堤。直埋油罐的进油管、出油管、量油孔、呼吸管道等结合管,应设在入孔盖上。量油孔应采取用铜、铝等有色金属尺槽,以防止钢尺与钢管摩擦打火。地下油罐应单独设置呼吸管,管径不应小于50毫米,且必须安装阻火器,管口与地面距离不应小于4米。沿建筑物的墙(柱)向上铺设的呼吸管,其管口应高于建筑物1米,与门窗的净距离不应小于3米。地下油罐入孔应设在坚固的操作井内,

井盖应用碰撞时不产生火花的材料制成。另外还要有防雷和防静电装置,防静电接地装置每年应检测两次。

3、桶装油品库房的防火要求

(1)桶装库房均应为地面建筑,不得用地下或半地下式,以免油气积聚。仓库用耐火材料建筑,耐火等级应根据储存油品的闪点不同而分别定为一、二、三级,最低不能低于三级耐火标准。库内地面应是不渗漏油品和撞击不会发出火花的地面,并带有1%的坡度。

(2)为加强通风,库房应开足够的窗户和门,门的宽度不小于2.0米。且离最近户外通道行间距不大于30米。门坎(坡)高大于0.15米。

(3)库房照明应采取用相应等级的整体防爆装置或室外布线及装在墙上壁龛里的反射灯照明。但汽油等易燃液体桶装仓库,应采用防爆型灯具装置照明。

(4)储油库房与其他建筑间应保持适当的安全距离。

(5)储存在库房中的桶装油品应直立,堆放一般

不能超过二层。

(6)库内主要通道宽不小于1.8米,堆垛之间不小于1米。垛与墙间距不小于0.25-0.5米,以便于检查和疏散。

(7)桶装库房耐火等级和允许最大建筑面积应符合有关规定。

(8)露天堆放的桶装油品,应加盖不燃结构遮棚,并采取喷淋降温等措施。堆放场应远离公路干线,保持四面地形平缓,场地应平整并高出地面0.2米,四周以高0.5米的土堤、围墙保护。

(9)桶装油品容量一般应使桶内保持5-7%的气体空间。在不同季节,不同的油品,由于气温等的影响,其充装容量规定亦有所不同,所以在储存时也应采取相应措施。

(10)油桶应经常检查,发现渗漏时应立即换桶,防止油品漏在库房地上或进入排水沟里。4、准备阶段的安全管理

(1)施工现场准备

①施工单位在正式开工之前,应对施工现场进行清理、平整,按施工方案在现场周围设立围档。内部划分区域,设立明显的标志和警示牌。

②组织施工机具和施工材料进场,要求摆放整齐有序,不得堵塞消防通道和影响油库业务作业、巡检等。

③标明施工机械车辆在库内和施工现场的行驶路线和停放场地。办理特别通行证,并应有明确的时效性。

要求其机械车辆做到安全阻火设施齐全完好,符合国家标准,必须按指定路线限速行驶,按指定位置停放。

④办理施工临时用水、用电、用风手续,严禁用消火栓给施工供水。

(2)安装施工临时用电线路设备

油库施工一般都离不开用电,往往需架设临时用电线路,安装临时用电设备。由于临时线路和设备不符合要求而酿成事故的屡见不鲜,对此必须严加管理。

安装临时用电线路必须由正式电工操作,严禁擅自接用电源。应按供电电压等级正确选用,所用电气元件必须符合国家规范标准要求。其施工、安装也必须严格执行电气施工安装;规范。这方面应特别注意以下几点:

①在防爆场所使用的临时用电电源,电气元件和线路要达到相应的防爆等级要求,并采取相应的防爆安全措施。

②临时用电的单相和混用线路应采用五线制。

③临时用电线路架空时,不能采用裸线,装置内(如油罐内)净空高度不得低于2.5m,穿越道路时净空高度不得低于5.0m,且要有可靠的保护措施,严禁在树上或脚手架上设临时用电线路。

④采用暗管埋设时及地下电缆线路,必须设有“走向标志”,及安全警示标志。电缆埋深不得小于0.7m,穿越公路若有可能受到机械伤害地区应设保护套管、盖板等保护措施。

⑤临时用电设施必须安装符合规范要求的漏电保

护器,移动工具、手持式电动工具应一机一闸一保护。

⑥临时供电执行部门送电前,应对临时用电线路、电气元件进行检查,确认满足送电要求后方可送电。而且,每天必须进行巡回检查,确保临时用电设备完好。

⑦临时移动照明和危险场所临时照明可参照中国石化要求执行:行灯电压不得超过 36V;在特别潮湿的场所或油罐内作业,装设的临时照明行灯电压不得超过12V。

三、油库内发生泄漏和火灾应采取哪些措施

1、泄露

由于泄漏是种突然、无计划、不受控制的紧急情况,因而如何正确的进行应急,便成为控制泄漏的关键。

(1)当发现油库有油泄漏时,马上通知油库区附近的作业人员撤离现场,现场责任人应对现场进行控制。

(2)现场人员应确认泄漏的源头在那里、泄漏的

数量大概有多少、泄漏的油会流到什麽地方,是否发生人员伤亡等等。

(3)现场人员了解情况后马上通过电话向自己的主管领导报告,及时报119,并通知指挥部应急救援领导小组,有人员受伤时,还要拨打当地医疗急救电话120。

(4)现场人员要寻找合适设施对泄漏区域进行封锁,并悬挂“危险,不得入内!”的警示标识,以防止非相关人员的误入而导致的不必要的伤亡。

(5)现场人员马上组织救援小组控制油品泄漏。一般采用对泄漏部位转向上,并移到安全区域,然后对泄漏部位钉木楔、注射密封胶等堵住泄漏口,最后将物料转移到另外合适的容器中。

(6)对泄漏出的油品要加以控制,避免油品流到水源、植被区对其造成污染,对泄漏出的油品统一收集,统一进行处理。

(7)对泄漏事故进行调查,寻找泄漏发生的根本原因,并采取纠正措施来避免类似事故的再次发生。

工地及人员管理规章制度

施工及人员 管理规章制度 为了加强规范化管理,完善各项工作制度,促进公司发展壮大,提高经济效益,特制订管理制度大纲。全体员工须自觉遵守一切规章制度,服从各级主管人员的合理支配,做到上下一心,禁止任何部门,个人做有损公司利益、形象、声誉或破坏公司发展的行为。 一、施工现场管理制度 1、员工应严格遵守上下班时间,不得迟到早退,在工作时间内未经批准不得擅自离开工作岗位,否则按旷工处理。员工的考勤情况参考《考勤管理规范》由各部门负责人进行监督。因工程进度需要加班时,所有工作人员必须服从。 2、项目组人员外出执行任务需要向项目经理请示,施工队长外出执行任务需要向分管项目经理请示填获准后方可外出。员工请假需提前1-2个工作日提出申请,申请通过后方可离职,否则按旷工处理。(特殊情况除外) 3、施工项目经理外出需向项目副经理通报。 4、病假需出示病假证明书。 5、事假要向项目经理申请,填写请假条。 6、无故旷工三次或连续三天者除名处理。 二、施工现场例会制度 1、自工程开工之日起至竣工之日止,坚持每日举行一次碰头会,每周举行一次安全生产及技术交底会。 2、每周例会由施工项目经理召集,项目组管理人员、施工队长参加。例会内容及决定由项目组指定专人记录归档。施工项目经理可根据具体问题扩大参加例会人员范围。 3、施工中发现的问题必须提交例会讨论,重要事项报公司总经理。例会中做出的决定必须坚决执行。 4、各施工队、班组间需协调的问题提交每日例会解决。例会中及时传达有关上级指示精神、作业要求、安全状况及最新工程动态。 5、每月例会由公司总经理召集,由施工项目经理、项目组人员参加。例会内容及决定由项目组指定专人记录归档。公司总经理可根据具体情况扩大参加人员范围。 6、公司部门间的协调问题、甲乙双方等的协调问题提交周例会解决。例会传达公司最新工程动态、最新公司文件及精神。 7、如有特殊情况,负责人可根据情况更改会议时间。 8、外施工管理人员须与办公室各个部门,保持联系畅通,及时沟通。 三、施工现场档案管理制度 1、档案管理由项目组专人负责,必须做好每天的施工日志及相关记录。 2、做好施工现场每日例会记录、每周例会记录、临时现场会议记录等。 3、现场工作人员登记造册。施工班组人员身份证,复印件整理归档。 4、工程中签证单、工程任务书、设计变更单、施工图纸、工程检查资料、采购资料、合同等的整理归档。 5、工程中其它文件、资料、文书往来整理归档。 6、各类档案资料分类保管,做好备份,不得遗失。同时建立相关电子文档,便于查阅。

施工现场项目管理制度

施工现场项目管理制度 第一条 工程开工前,建设单位、施工单位及监理单位分别明确各自驻施工现场的组织机构、人员及分工,施工单位应当指定项目经理,监理单位应确定总监理工程师,并及时将相关人员的职 务及联系方式上报汇总形成本工程通讯录,互相通知对方,并按合同约定到位。 第二条 工程实行总包和分包,由总包单位负责统一管理施工现场并监督检查分包单位的施工现场活动。分包单位应当在总包单位的统一管理下,在其分包范围内建立施工现场管理责任制,认真组织实施。总包单位负责协调施工现场内各分包单位的施工现场活动。 第三条 监理公司总监,各施工单位项目经理每周必须保证5天在施工现场,有事要向建设单位请假。 第四条 施工单位、监理单位进场后,必须于一周内制作施工人员胸牌,佩带上岗。 第五条 工程开工前,施工单位必须编制该项工程的施工组织设计及施工现场平面布臵图,经监理公司审核同意后报建设单位项目部、设计技术部

审批;该项工程实行总包、分包的应由总包单位负责编制施工组织总设计及分包施工组织设计。施工组织设计内容及深度应按有关规定执行,施工必须按照批准的施工组织设计进行;施工应当在批准的施工场地内组织进行,需要临时征用施工场地或临时占用道路的,应由相关方依法办理有关批准手续。 第六条 每周定期由监理组织召开工程例会,特别情况另行确定,施工单位项目经理、技术负责人必须按时参加,必要时施工单位的法人代表(或单位主管负责人)按建设单位项目部的通知参加例会。如确有特殊原因不能到会者,应提前一天通知建设单位 项目部和工程总监,对无故不参加例会的施工单位项目经理,每出现一次罚款壹仟元人民币,迟到一次罚款叁佰元人民币,连续三次迟到或累计两次无故不参加工程例会时,建设单位将要求施工单位更换项目经理或给施工单位一定的经济处罚(不低于伍仟元人民币)。 第七条 施工单位项目部要认真履行甲乙双方签订的工程承包施工合同,对执行合同中发生的异议应及时书面向建设单位和监理提出,在对合同争议未达成一致时,必须按监理的指令执行,否则按不听从监理指令处理。 第八条 施工单位项目部必须确保安全、文明施工,特别是要做好各项安全工

论建筑工程施工现场技术管理措施 何文月

论建筑工程施工现场技术管理措施何文月 发表时间:2019-08-05T10:15:40.937Z 来源:《基层建设》2019年第15期作者:何文月[导读] 摘要:随着施工管理的发展趋于现代化和计算机化,建筑施工对现场管理的要求越来越严格。 身份证号码:13092119881105XXXX 河北沧州 061000 摘要:随着施工管理的发展趋于现代化和计算机化,建筑施工对现场管理的要求越来越严格。现场管理对项目的质量和效率有直接影响。然而,施工场地存在许多不确定因素,需要施工管理注意的事项非常庞杂。如果在管理过程中发生疏忽,可能会对整个项目造成不可挽回的损害。为了确保项目的整体质量和安全,项目管理因此必须注意现场管理。在本文中,分析了施工现场管理在施工中的内容和作用,分析一些不足之处,并提出提高的措施和方案。 关键词:建筑工程;施工现场;技术管理 引言 随着经济社会的逐步发展和进一步发展,人们对建设项目的要求越来越高。项目现场管理直接影响建筑项目的整体质量,间接影响建筑公司的经济效益。这是企业生存和发展的重要问题。做好项目管理,符合国家政策法规要求,为人民生活水平的提高指引方向。因此,建筑公司应加强对项目现场的研究和管理,妥善管理施工的材料,设备和施工人员。不断提高公司的工程现场管理水平,确保项目现场施工秩序,并确保项目按时完成。 1、建筑工程施工现场管理的重要性 从市场经济体系的宏观角度来看,任何商业活动的质量决定了商业价值,公司的声誉,甚至商业的生存。卓越的施工管理能力使建筑公司能够在激烈的竞争中获得市场份额。建筑工地的管理是生产和公司的运营的基础,它是公司经济利益的首要来源,建筑工地施工管理水平,承包商的综合管理要实现这一点,需要不断提高现场管理水平。在主管和工程部门提交施工过程中出现的质量问题后,设计单位应立即提示进行更正或修复,通知设计部门设计方案的问题,并更正设计方案。在设计该项目时,该单元必须遵循指导模型方法的原则。本项目建设前,经监督单位和技术部门批准后,单位完成施工方案的评估后进行施工工作。建筑公司的施工质量,安全,成本和持续时间的评估也在现场进行。在建筑工地上有许多户外任务,许多类型的任务是交叉操作。同时,加强施工现场管理,加强施工现场“人工,机械,材料”的有机整合。它可以减少低效劳动,减少材料浪费,增加建筑收入,提高建筑合同的资源利用率。提高公司的声誉并确保公司的效率。科学管理和精心施工是确保建设项目质量和安全的关键。在人为因素,技术因素,材料和设备因素,机械因素,土壤因素,资本因素,气候因素和环境因素等方面,应对项目管理进行全面分析和严格控制。随着当今建筑业的快速发展,新的施工项目在建设中,拥有大量的摩天大楼和主要的CBD项目,新技术,新技术和新材料。设计结构更加复杂,需要不断提高生产技术水平,不断提高技术管理要求,强调现场施工管理的重要性。 2、工程现场技术管理中的要点问题分析 2.1材料和设备没有有效管理 材料和设备的管理也是项目现场最重要的管理任务之一:例如,施工现场后材料分配不当,施工时间延迟,影响施工进度。练习首先是材料管理。首先,许多施工现场发现施工期间或施工结束后材料不足,新材料不能及时生产,影响施工进度。第三,无法确定材料损失,使用期间的材料损失,储存,运输和发病后的原因,要明确运输过程中责任。二,设备管理。首先,在施工期间,发生机器故障,这影响了正常的施工方法,其次,设备可能因设备的误用或运输而损坏。第三,许多公司不定期维护施工设备,施工后不按时维护,这可能会缩短设备的使用寿命。 2.2安全管理意识不强 虽然这是现代管理中非常重要的一部分,但仍有许多施工现场管理人员没有足够的安全管理。然而,这是管理者缺乏专业知识率的利润和管理者的责任意识不强。建设项目的安全性非常重要。忽略安全管理结果是不可想象的,这对公司来说也是一个很大的打击。在现场管理期间,管理员没有充分考虑各种安全措施和保护装置。另一方面,如果使用粗略而简单的方法,建筑工人不太容易受到施工过程中出现的安全问题的影响,因为没有施工人员的安全培训课程,因此无法及时解决施工中的问题。 2.3施工设计不符合要求 在建设项目之前,应进行相关的设计工作,设计人员应对施工区的地形和自然环境进行现场调查和勘探。由于设计工程师在实际设计过程中缺乏专业知识,建筑材料符合交付要求,但图纸设计基本上与他们自己的实践经验和理论知识以及设计相结合,忽略了实际客观环境。因此,不可能提高施工现场的安全性,并且缺乏对施工的技术支持。 3、完善及加强工程项目施工现场管理的相关措施 3.1加强工程项目管理团队建设的措施 建立一支高素质,高效率的管理团队是顺利完成建设工作的根本保证。项目负责人不仅要具备良好的技术和技术技能,先进的协调和组织能力,还要有强烈的敬业精神和责任感。由于现场管理是一个跨学科和跨行业的综合管理系统,因此在项目管理部门的每个岗位上选择和雇用员工必须确保每个职位都适合手头的工作。应该注意自己的能力。管理经理的合理责任。项目经理是管理团队的领导者,团队合作和凝聚力是项目经理的重点。项目经理加强与领导的沟通,快速回应问题,解决冲突,营造和谐的工作环境,加强研究,并提供每项工作所需的技能。应该促进整个团队的施工质量不断提高。该项目可以在项目部门工作,推广适当的办公管理软件,在信息技术和技术快速发展的时代,提高整体管理效率,优化管理结构,降低管理成本。 3.2完善规章制度 随着科学合理的规章制度对土木工程现状,规章制度的有效实施,土木工程的发展和整体工程规划的重要性日益提高,质量通过管理,成本控制等方式变得越来越重要。然而,在采用这些规则时,主管部门主要为以下几点做好准备:第一,安全管理系统:安全是创建项目时的首要任务,项目经理准备说。应该组织设计师和技术。员工对工地进行全面检查和了解,了解现场现状,识别施工过程中的困难和危险场所,并根据以往的管理和施工功能合理设计,制定安全管理制度。目前中国经济竞争日趋激烈,建筑企业之间的竞争正在从纯技术向综合竞争转变,新兴科技在机械工程中发挥着越来越重要的作用。标准化的施工场地和工艺有效地防止了施工过程中的安全问题和浪费不必要的材料,从而提高了现场管理水平,确保了建筑业的可持续发展。

施工现场管理措施

施工现场管理措施 一.安全、防火管理措施 (1)加强安全防火意识,增强安全防火责任心,进行规范化操作。严禁在禁火区(施工场地、仓库等)吸烟及使用明火。 (2)对现场的木花、木屑等易燃物,每天清除干净,对损坏的闸刀、插头、插座等及时调换。 (3)对油漆等易燃品,实行严格的收发制度,仓库内禁止使用日光灯,碘钨灯照明,在显眼易取处放置灭火器二台及黄沙箱二只,并由专人看护。 (4)要经常宣传用电安全知识,工地的电气设备不得超负荷运行,线路不得超容量使用,发现绝缘层发热、发烧现象,立即切断电源、查出原因,进行整改,确保无火灾,无触电事故发生。 (5)在进行油漆作业时,严禁使用碘钨灯照明,粘有易燃物的余、废料丢弃到指定区域。 (6)凡需要动用电焊等明火作业时,必须得到工地负责人的同意,并切实做好周围的安全、防火工作,特别是木花、木屑等易燃物一定要清除后才能进行作业。 (7)各种临时设施不能影响消防要求,确保顺畅的安全通道。 (8)按规定使用脚手架、人字梯。不搭飞跳板,不站在人字梯上移动梯子,并系好安全带。 二.现场临时施工用电管理措施 (1)施工用电必须严格执行国家颁布的《施工现场临时用电安全技术规范》。 (2)施工临时用电设施的安全、维修、改动或拆除必须由电工主管安排电工进行,其他施工人员不得擅自处理,严禁乱接乱拉电源。 (3)各类施工用电机具在使用前必须其电气装置和保护设施是否完好,严禁设备带病运转。 (4)搬迁、移动、拆除或维修施工用电机具必须切断电源并妥善处理后进行,严禁带电操作。 (5)由维修电工进行施工现场临时施工用电设施安全检查,发现问题及时处理,在故障没有处理前,严禁重新合闸。 (6)现场电气设施严禁超载使用。 (7)现场设置的开关箱1.8米内严禁堆放可燃物质。 (8)使用电气设施的人严禁赤膊赤足作业。天棚内照明必须使用应急照明灯具。 (9)所有用电设施的电缆拖线必须保证绝缘完好,严禁使用绝缘破损的电缆、电线。 (10)机具的连接头必须使用安全插头,严禁使用裸线直接插接。施工电缆、地拖线均要求悬挂或沿墙敷设。三.技术、质量保证措施 (1)严格图纸交底及技术交底制度,合理完成施工工序,未经图纸会审及技术交底,任何人不准开工。(2)严格实行“三检制”,自检、专检、交接检,逐层检验,责任到人,严格按质保体系的检查点和检查表格规定的内容,认真检查填写。经检查上道工序不合格者,未经整改,下道工序不许施工。 (3)及时进行现场清理、回收边脚料及杂物,并做好产品保护的实施和检查工作,避免碰撞、污染。四.环保、文明施工管理措施 (1)项目部全体参建人员应严格按单位规定着统一服装,戴不同颜色的安全帽。 (2)主要道口必须设置明显的标牌,标明工程名称、施工单位、工程负责人等内容。 (3)施工现场的布置必须严格按施工平面图进行,严禁乱拖乱拉。 (4)施工现场的材料堆放应按其规格、型号的不同分别堆放整齐,并应避开主要通道。 (5)施工班组及时进行现场清理、回收边脚料及杂物,并做好产品保护的实施和检查工作,避免碰撞、污染。(6)大力提倡文明礼貌,杜绝不文明行为,严禁随地大小便,一经发生将立即清除出场。 (7)施工用设备应定期维修保养,现场排列整齐美观。 (8)节约用水、用电,最大限度的降低施工噪音,降低对施工周围环境的干扰。 (9)危险作业区域应用红白小旗围起来,以示警戒。 (10)施工人员进入工地一定要遵守工地的有关规章制度,文明用语,言行检点,不在工地内发生任何违法行

施工现场安全管理方案.doc

施工现场安全管理方案1 泛海物业管理有限公司 二期现场安全管理方案编制日期:二○一二年三月 施工现场安全管理方案 公司以现场安全为主,坚持“安全第一,预防为主”的管理方针,施工期间不发生重大责任事故(火灾、人员),并将公司安全管理制度落实在施工过程中的安全管理。针对目标,特制定如下施工安全管理工作方案: 一、总体任务 强化二期施工现场安全监管工作,提高施工人员的安全生产意识和防护自救能力,杜绝施工过程中的重特大事故,有效控制一般事故的发生。 二、安全管理目标 2.1杜绝重伤、死亡、火灾、设备等重大事故。 2.2社会、员工的重大投诉为零。 2.3争创市优工程。 三、管理方案控制目标 员工宿舍:无火灾事故发生;无非法聚众赌博发生。 工作面:无物料倒塌事故发生;

四、人员组织 成立安全生产管理工作组,处理日常现场安全管理工作的事务。 安全管理工作组职责:按照国家相关政策同时结合公司各项规章制度,负责做好开展安全管理的组织协调具体工 作;对总包方开展安全生产治理工作的情况进行监督检查;推广典型施工经验,结合实际状况制定可行办法。 具体机构和人员组成如下: 组长:?? 副组长:?? 成员:????????等全体安全管理人员组成。 工作组下设办公室 五、职责分工 5.1组长:负责牵头工作,综合协调、指导开展施工安全生产突出问题进行安全治理工作。负责组织联合督查,汇总安全治理工作情况,督促各有关部门落实工程建设领域安全生产监管责任,修订和完善相关现场管理制度,促进安全生产工作规范。牵头查处安全责任事故,提出防范措施,严肃追究有关人员的责任。 5.2副组长:负责督促现场相关人员加强施工现场安全的监督管理,加强安全教育培训宣传,落实安全措施,防范重特大生

施工现场项目部架构

施工现场项目部设置: (1)项目部领导层:设项目经理1人负责项目全面管理,项目副经理1人负责项目生产及安全管理,项目技术负责人1名负责项目的技术及质量管理。(2)项目管理层:设行政专职1人(负责项目部日常办公生活后勤保卫等的管理),施工技术专责3人(土建1人负责建筑施工技术管理,电气1人负责设备及照明用电的施工技术管理,机械1人负责设备安装及调试的技术管理),质检专责1~2人(负责项目的质量管理),安全专责1~2人(负责项目的安全管理),预结算专责1人(负责项目的经济管理及结算),物资管理专责1人(负责项目设备物资采购及管理),财务专责1人(负责项目财务管理),另设资料员,仓管,出纳各1人。(3)施工作业层:根据施工内容设置测量班(3人),桩基础班(6人),机械班(含运输车辆及挖土机起重6人),结构施工班(负责搭设脚手架,钢筋绑扎,模板按拆,混凝土浇筑等30人),装饰施工班(负责砌体,抹面及贴砖,油漆等20人),设备及管道安装班(含金属件制按8人),电工班(负责设备电气接入及照明接地等6人),杂工班(负责保卫,抽水,清洁等6人)。具体见如下组织机构图:

项目施工组织机构图 项目经理 项目副经理项目技术负责人 安全专责质检专责(土建、安装)施工技术专责(土建、安装)预结算专责物资专责行政专责财务专责 测量班桩基础班机械班结构施工班装饰施工班设备安装班电工班杂工班

项目安全管理组织: 建立以项目经理为首,主管副经理具体负责,安全专职管理人员落实至施工班组的监督管理体系,落实班组长为班组第一安全责任人,班组设置兼职安全员。全面按照国家安全法律法规及建设单位要求,在坚持企业安全环境管理体系的基础上,建立本项目的安全管理措施及制度,落实日常安全管理的各级责任。具体见安全管理组织机构图:

施工现场人员管理实施方案

施工现场人员管理方案 1.项目管理组织机构的选择 1.1组织管理机构选择原则 (1)适应施工项目的一次性特点,使项目的资源配臵需求可以进行动态的优化组合,能连续,均衡地施工。 (2)有利于项目管理依靠企业的正确决策,适应复杂多变的市场竞争环境和社会环境,为企业获得良好的社会效益和经济效益。 (3)有利于强化对和对外的合同管理,提高企业信誉。 (4)组织形式有利于项目经理的指挥和企业对项目经理部的管理,二者兼顾。 (5)适应项目的需要及企业的管理体制。 (6)层次简单,分权明确,指挥方便 1.2组织机构选择 结合已完工程经验及承接工程模式采用部门式项目组织,如下图示意:

各部门及施工队以适应工程需要为原则,采用该种组织形式能尽快投入运行;能充分发挥人才的作用;职责明确,职能专一;能适应企业的管理体制;单位能够有效地对项目进行控制,且又不妨碍项目经理部独立进行施工管理,从而保证有效地履行合同。 2.管理人员职责 2.1项目经理 项目经理是企业法定代表人在承包的建设工程项目上的授权委托代理人。项目经理应由法定代表人任命,并根据法定代表人授权的围、期限和容,履行管理职责,并对项目实施全过程、全面管理。 项目管理目标责任书:项目挂历目标责任书是企业的管理层与项目经理部签订的明确项目经理部应达到的成本、质量、工期、安全和环境等管理目标及其承担的责任,并作为项目完成后考核评价依据的文件。 项目经理的主要责任: (1)确定组织机构,组建项目经理部; (2)制定岗位责任制度; (3)制定管理的总目标、阶段性目标机总体控制计划,控制实施; (4)及时、准确的管理决策; (5)协调组织部及外部各方面关系; (6)建立完善的部和外部信息管理系统,确保信息的畅通无阻。 项目经理应履行的职责: (1)项目管理目标责任书规定的指责; (2)主持编制项目管理实施规划,并对项目目标进行系统管理; (3)对资源进行动态管理; (4)建立各种专业管理体系,并组织实施; (5)进行授权围的利益分配 (6)收集工程资料,准备结算资料,参与工程竣工验收; (7)接受审计,处理项目经理部解体的善后工作; (8)协助组织进行项目检查、鉴定和评奖申报工作。

浅析建筑工程项目管理及施工现场管理

浅析建筑工程项目管理及施工现场管理 发表时间:2018-09-18T11:14:18.827Z 来源:《基层建设》2018年第25期作者:张鸿斌 [导读] 摘要:工程项目管理是研究在时间、资金一定的条件下,如何科学地计划、控制和组织达到既定目标的科学。 身份证号码:44058219900919XXXX 浙江杭州 摘要:工程项目管理是研究在时间、资金一定的条件下,如何科学地计划、控制和组织达到既定目标的科学。现场管理作为工程项目管理的重要组成部分在工程管理中发挥着重要作用。本文从严格把好材料关;重视人员的因素,建立有效的管理制度;应建立完善的质量管理保证体系和领导体系,强化质量意识;科学编制施工方案;加强机械设备的管理等方面就建筑工程的施工现场管理进行了深入的探讨。 关键词:项目管理;工程;现场管理 1.前言 工程项目管理是研究在时间、资金一定的条件下,如何科学地计划、控制和组织达到既定目标的科学。现场管理作为工程项目管理的重要组成部分在工程管理中发挥着重要作用。现场管理具有实践性、基础性、整体性、动态性等特点。在现场管理中要做好从材料到设备,从人员到工序的全方位管理,合理配置资源,充分发挥现场管理职能。任何一个工程项目从立项、规划、设计、审核到施工,及至竣工验收,资料归档管理,整个流程都是环环相扣,任何环节都不能有丝毫闪失,否则其所引起的损失均是难以估量的。因此,对于项目的现场施工管理,必须百分之百的重视、投入。 2.严格把好材料关 现代建筑工程有材料新、技术含量高、品种多的特点,并且经常有许多最新兴材料出现和应用的问题。所以,建筑材料的有效管理是建筑工程施工中的物质条件和技术条件的综合保障之本。建筑材料质量和技术条件是建筑工程质量保障的基础,建筑材料质量不符合要求,工程质量也就不可能符合标准。所以加强建筑材料的质量控制,是提高工程质量的重要保证。影响建筑材料质量的因素主要由材料的成分、物理性能、化学性能、技术标准等,保障建筑工程总体质量的关键在于建筑材料的控制,更取决于各个管理环节。 ①用现代知识优选建筑材料采购人员,提高他们的道德素质和建筑材料质量鉴定水平,使进入建筑施工现场的建筑材料符合标准;②应用现代网络技术掌握建筑材料最新信息,从而优选建筑材料的供货厂家;③合理的统筹建筑材料供应节奏,确保正常施工;④加强建筑材料的质量检查验收,严把质量关:⑤抓好材料的现场施工管理,做到建筑材料的合理使用;⑥搞好材料的试验、检验、记录工作。 3.重视人员的因素,建立有效的管理制度 人是决定工程成败的关键。所有的工程项目均是通过人将材料组织而创造出来的。只有拥有一支富有创造力的、纪律严明的施工队伍才能完成一项质量优良的工程项目。怎样才能将施工队伍中的技术管理人员和技术工人有机地组合成近卫军呢?首先,必须营造出一种荣辱与共的氛围,职责分明但不失亲和力,让所有的员工都感到自己是这个项目的大家庭中的一员。这就需要我们施工现场管理人员充分发挥自己的才智,对工人要奖罚分明,多鼓励、多举办各类生产生活竞赛活动,从精神物质上双管齐下,培养凝聚力。其次,必须明确施工队伍的管理体制,各岗位职责,权利明确,做到令出必行。一支纪律严明的施工队伍,面对工期紧迫、技术复杂的工程,只有坚决服从指挥,才能按期保质完成施工任务。再者,针对具体情况适当使用经济杠杆的手段,对人员管理必定起到意想不到的作用。项目施工管理要结合工程对象规模、特点及要求,确定施工项目的管理目标,建立适应项目管理需要的组织机构,在项目经理的领导下使项目班子能精干高效的运转,对于项目明确了总体管理目标后,还有施工期各阶段的分目标,即工程质量,进度等产品成果性目标,工程成本,劳动生产率等管理效率性目标。为落实制定的目标,一是要落实目标的责任主体,即谁对目标的实现负责;二是要明确目标主体的责、权、利;三是要落实对目标责任主体进行检查、监督的上一级负责人及手段;四是要落实目标实现的保证条件。具体来说:项目施工管理的首要条件,是一个精干、高效的项目班子,在项目经理的统一指挥下,分工明确、管理到位、责任到岗位,加上企业的管理体系提供的监督和保证,最终实现项目的各项目标。 4.应建立完善的质量管理保证体系和领导体系,强化质量意识。 落实质量责任,并强化质量技术管理工作,及时对工人进行技术交底,强化工人的质量责任心,同时层层签订质量责任保证书,明确质量责任,使质量目标的实现落实到每一个人,并按规定建立奖罚制度,与各级工作人员的经济利益挂钩。严格执行质量验收制度,对工程质量进行巡回检查,走动管理,对发现的问题必须查明原因,追查责任,并跟踪检查整改措施的落实情况,同时在全面抓好施工质量的同时,应针对不同阶段的工程特点有针对性地加大管理措施,严把材料采购和进场质量验收关,杜绝不合格品材料混入现场。 5.科学编制施工方案 施工方案是施工组织设计的一部分,施工组织设计是指导整个建筑施工全局技术经济文件,其内容主要根据工程的性质、规模、结构、施工复杂程度、工期要求和建设地区的自然经济条件等进行编制,优秀的施工组织设计能指导项目部合理利用人力、物力、财力,用较低投入来换取最合理的效果。施工组织设计的编制好坏直接影响工程造价,不同的施工方案,所需的费用也不同,有时甚至差距很大,在开工前,应组织相关人员,包括技术、质量、施工、机械、材料、劳力等,齐商共讨,科学合理编制施工组织设计方案,在施工过程中再根据工程实际情况编制相应的施工方案,施工方案出台后,在施工中要认真执行,如与实际情况不符,及时反馈,相关人员及时调整,保证方案的科学性及时性和实际紧密结合,做到不用假的、空的、套搬的方案画饼充饥。 6.加强机械设备的管理 加强建筑机械的技术及操作人员的专人管理与专业教育培养,在建筑企业中培养一支高素质的专业操作、维护、管理技术人员队伍。首先要抓好操作、维护、管理人员的选配和培养,通过培训、自学、函授等形式,提高他们的专业素质,使之成为具有现代科学操作、维护、管理知识和管理能力,善于在复杂条件下实施有效的操作、维护、管理的应变能力。其次要抓好各种建筑机械操作人员的教育与训练,要结合本单位本工程的实际,采取集中学习与分散自学相结合、定时请建筑机械专家辅导与集中测试相结合的方式,分层次地进行理论学习和专业技术培训,积极开展评先创优、岗位练兵和技术比武活动,多手段、全方位的培养员工的爱岗敬业的精神,对于未按规定使用、维护设备的要进行严厉的批评教育和必要的处罚,同时对严格执行机械设备管理规程、工作认真负责、成绩突出的给予奖励。真正把建筑机械设备管好、用好、修好,确保建筑工程施工的安全、高效、低耗。要抓好操作、管理、维修队伍的建设,通过单位自培、引进中等专业人才等办法,提高建筑施工企业的管理、维修和保障的技术力量,通过较好的维护保养作业,努力提高陈旧设备的活力与可靠性。

施工现场安全管理技术措施方案

整体解决方案系列 施工现场安全管理技术措 施 (标准、完整、实用、可修改)

编号:FS-QG-53222施工现场安全管理技术措施 Construction site safety management technical measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 根据工程的特点和施工实际情况,以“安全第一,预防为主”的安全生产方针贯彻整个施工全过程,施工期间要坚持执行《建设部JGJ59~88安全检查评分标准》和江苏省及地方有关施工现场安全生产管理的规定以及施工组织设计要求,科学地管理和组织施工。 一、安全生产组织管理体系 建立以项目经理为组长,工地专职安全员为副组长,其它各班级专兼职安全员参加的项目施工安全生产领导小组,形成一个安全生产保证体系,对施工过程中的安全工作进行全面管理及控制。 安全生产保证体系 二、安全保证技术措施 1、安全事故隐患控制

事故隐患的评审、纠正措施、预防措施、违章记录、事故档案。 2、动火作业管理 建立动火审批制度。运用预先申请,经批准后才可以进行,并抄送监理单位备案。操作时要带好特殊工操作证、动用明火审批许可证和灭火器,并落实动火监护人和监护措施。 3、教育和培训 新进场人员的教育、交换工种安全教育、节前节后的教育、各工种规程的学习、定期的安全教育、安全活动的记录。 4、安全资料的记录 (1)工程概况及安全生产须知; (2)管理职责:管理目标、体系结构图、职能、职责要素分解。 (3)安全生产岗位责任制及各类管理制度:责任制、各种管理制度、体系文件、保证计划审核记录。 (4)采购:(安全设施所需的材料、设备及防护用品)供应商资格评定、业绩评定、合格供应商名录、安全用品的合格证、质保书、不合格品评审的记录通知书。

施工现场人员管理方案

施工现场人员管理方案 1. 项目管理组织机构的选择 1.1组织管理机构选择原则 (1)适应施工项目的一次性特点,使项目的资源配臵需求可以进行动态的优化组合,能连续,均衡地施工。 (2)有利于项目管理依靠企业的正确决策,适应复杂多变的市场竞争环境和社会环境,为企业获得良好的社会效益和经济效益。 (3)有利于强化对内和对外的合同管理,提高企业信誉。 (4)组织形式有利于项目经理的指挥和企业对项目经理部的管理,二者兼顾。 (5)适应项目的需要及企业的管理体制。 (6)层次简单,分权明确,指挥方便 1.2组织机构选择 结合已完工程经验及承接工程模式采用部门式项目组织,如下图示意: 工安经 资程全 设技质 术量算 部部部

各部门及施工队以适应工程需要为原则,采用该种组织形式能尽快投入运行;能充分发挥人才的作用;职责明确,职能专一;能适应企业的管理体制;单位能够有效地对项目进行控制,且又不妨碍项目经理部独立进行施工管理,从而保证有效地履行合同。2. 管理人员职责 2.1 项目经理 项目经理是企业法定代表人在承包的建设工程项目上的授权委托代理人。项目经理应由法定代表人任命,并根据法定代表人授权的范围、期限和内容,履行管理职责,并对项目实施全过程、全面管理。 项目管理目标责任书:项目挂历目标责任书是企业的管理层与项目经理部签订的明确项目经理部应达到的成本、质量、工期、安全和环境等管理目标及其承担的责任,并作为项目完成后考核评价依据的文件。 项目经理的主要责任: (1)确定组织机构,组建项目经理部; (2)制定岗位责任制度; (3)制定管理的总目标、阶段性目标机总体控制计划,控制实施; (4)及时、准确的管理决策; (5)协调组织内部及外部各方面关系; (6)建立完善的内部和外部信息管理系统,确保信息的畅通无阻。项目经理应履行的职责: (1)项目管理目标责任书规定的指责; (2)主持编制项目管理实施规划,并对项目目标进行系统管理; (3)对资源进行动态管理; (4)建立各种专业管理体系,并组织实施; (5)进行授权范围内的利益分配 (6)收集工程资料,准备结算资料,参与工程竣工验收; (7)接受审计,处理项目经理部解体的善后工作; (8)协助组织进行项目检查、鉴定和评奖申报工作。

1.工程项目现场管理规程(修)

工程项目现场管理规程 一.总则 工程项目现场管理是实现投资目标的重要环节,负有对工程投资、进度、质量、施工安全、环境影响等协调、控制、指挥的权利和责任,旨在工程前期准备至招投标和施工合同签订后开展工作。工程部是工程项目施工现场唯一的组织协调机构。 二.职责 1.对工程实施过程中的投资、进度、质量、施工安全和环境影响负责。 2.严格执行公司工程投资、进度和质量计划,实施对施工单位、监理单位日常工作的考核与管理。 三.主要工作程序和内容 1.工程开工前由工程部明确项目责任人。项目接任后,必须熟悉所接任项目的招标文件、设计图纸、工程现场情况,拟定施工队伍进场计划和现场准备措施。 2.施工现场准备就绪后两天内正式通知监理单位、施工单位召开第一次工地会议,工地会议的主要目标是:转交业主对施工、监理管理的相关文件规定,察看施工现场,交代控制坐标点,确定工程技术交底日期和预定开工日期。

3.工程放线定位后及时组织监理单位,业主成本管理部门测定建筑物周边线外3m以内的现场高程及所占用施工场地的现场高程,三天内必须由施工单位在原始记录的基础上用简图形式整理一式四份,会同监理单位签证后,分别上报业主成本部门和工程管理部门。 4.工程动工后及时参加每周监理例会,传达业主对工程管理的要求和相关技术标准,协调施工、监理、业主三方日常管理和技术管理中的各项事务。会同业主成本部核签基础施工中土方进出的实际数量和基础开挖的实际深度。 5.加强日常巡视巡检,纠正施工监理工作的错误行为。协调配合施工单位做好主体施工。参加各分部分项工程的验收,协调政府行政管理部门的质检安检活动,核签各分部分项验收工程的资料。 6.严格执行各项管理制度,强化工程节点进度计划考核和每月25日的监理工作日常考核。 7.工程完工后及时组织工程竣工预验收,在预验收合格的前提下,及时申请行政主要部门进行竣工验收。 8.工程竣工验收后三个月内督促施工单位办妥备案,观察修复已交工房屋存在的缺陷,向业主售房部门移交前必须督促施工和监理单位逐户做好下述工作:①室内清洁,玻璃干净;②卫生试水不漏; ③下水通球检验;④供电、电视、智能化等检验合格,箱盖完好,设施完备;⑤门窗开启自如,关闭严密。 9.在按上述要求检查合格后,组织监理单位和施工单位向业主指定的售房管理部门分户复检合格移交,并见证移交会签。

论述施工现场安全管理的技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.论述施工现场安全管理的技术措施正式版

论述施工现场安全管理的技术措施正 式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 摘要: 文章论述了施工现场管理的内容,包括现场材料、进度、安全与质量方面的管理,并提出了如何加强施工现场管理的措施。施工现场管理是指对施工项目现场内的活动及空间所进行的管理。 关键词: 施工现场管理; 安全管理; 质量监控 建设工程所指的现场是指用于进行该项目的施工活动,经有关部门批准占用的场地。施工现场包括红线以内或红线以外的用地,但不包括施工单位自有的场地或生产基地。施工现场管理是指对施工项目现场

内的活动及空间所进行的管理。 一、施工现场管理的内容 1.施工现场材料管理 配合设计方确定所需材料的品牌、材质、规格,精心测算所需材料的数量,组织材料商供货;面对品类繁多的材料采购单,必须将数量、品牌、规格、产地等分别标识清楚,尺寸、材质、模板等必须一次到位,以避免材料订购不符,进而影响工程进度;根据实际现场情况及进度情况,合理安排材料进场,对材料做进场验收,抽检抽样,并报检于甲方、设计单位,整理分类,根据施工组织平面布置图指定位置归类堆放于不同场地;对于到场材料,清验造册登记,严格按照施工进度凭材料出库单发放使用,并

工程现场施工人员管理措施

施工安全管理制度

还在为抓到一个小鸟球而欢呼雀跃,下一刻大风就把小白球吹跑了;或者你才在上一个洞吞了柏忌,下一个洞你就为抓了老鹰而兴奋不已。 一、安全教育制度 1、在各作业班组进入工地后正式上岗作业前,项目部必须对班组职工进行“三级”安全教育(班组教育、项目部教育、企业安全管理教育),并建立教育记录挡卡;如果由于安全技术交底不清楚、不全面,职工发生工伤事故,必须追究教育或交底人的责任。 2、各级安全教育具有针对性,对待各班组不可千篇一律,应付差使。 3、项目部要经常组织干部学习有关安全生产的法律、法规,学习规范和标准,学习安全技术操作规程等,通过学习达到熟练掌握和运用的目的。 4、要坚持开展每周星期一安全活动日活动,每次活动要有组织、有内容、有目的、有要求,一般可小结上周安全工作情况,根据本周工作情况提出和强调搞好安全工作的措施,同时也有针对性的选学一些安全操作规程;安全活动的目的、内容及具体安排,由项目部专职安全员负责,项目经理或其他管理人员不得占用安全活动日时间召开其它会议和进行其他工作。 5、对新入场的职工在分配工作之前,必须进行三级安全教育,项目 部进行专业安全技术规程及规章制度的教育,班组进行具体的安全教只有凭借毅力,坚持到底,才有可能成为最后的赢家。这些磨练与考验使成长中的青少年受益匪浅。在种种历练之后,他们可以学会如何独立处理问题;如何调节情绪与心境,直面挫折,抵御压力;如何保持积极进取的心态去应对每一次挑战。往往有着超越年龄的成熟与自

还在为抓到一个小鸟球而欢呼雀跃,下一刻大风就把小白球吹跑了;或者你才在上一个洞吞了柏忌,下一个洞你就为抓了老鹰而兴奋不已。 育工作。 6、凡要求持证上岗的特种专作业人员,项目部必须于当地劳动部门联系,进行安全技术培训,经考核取得特种作业人员操作证方可上岗;上岗前仍应进行安全教育和安全技术交底。 7、职工更换工种或从事第二工种作业时,项目部必须重新对其进行安全培训和安全规程的学习,并经考核合格后方可上岗。 8、施工当中采用新技术、新机具、新设备和新工艺方法时,项目部应对操作人员进行操作技术培训和安全技术教育,经考核合格后方可作业。 二、安全检查制度 安全检查是消除事故隐患,预防事故,保证安全生产的重要手段和措施。为了不断改善生产条件和作业环境,使作业环境达到最佳状态。从而采取有效对策,消除不安全因素,保障安全生产,特制定安全检查制度如下: 一、安全检查的内容:按照建筑部颁发的《建筑施工现场安全检查评分标准》,对照检查执行情况、施工用电、施工机具安全设施,操作 行为,劳动防护用品的正确使用和安全防火等。 只有凭借毅力,坚持到底,才有可能成为最后的赢家。这些磨练与考验使成长中的青少年受益匪浅。在种种历练之后,他们可以学会如何独立处理问题;如何调节情绪与心境,直面挫折,抵御压力;如何保持积极进取的心态去应对每一次挑战。往往有着超越年龄的成熟与自

工地管理人员规章制度范本

工地管理人员规章制度范本 为了加强施工现场的管理,确保本工程质量、文明施工,同时为保障全体施工作业人员的人身安全,根据《中华人民共和国建筑法》、《建筑工程质量管理条例》及施工、监理合同规定,特制订本制度: 一、施工单位必须与进入_______生产楼工程项目(以下简称本项目)施工现场进行施工作业的班组签订“安全施工责任书 ”,对分包施工区域(段)及居住的生活区的安全全面负责。 二、施工单位必须对本单位成员进行安全教育,定期检查分管区域的安全情况,发生工程质量、安全事故应及时处理和上报。 三、施工单位应负责本工程的安全保安工作,非本工程作业人员未经许可不得擅自进入施工现场。 四、施工单位必须统一着装,凡进入本项目施工现场进行施工作业的,必须佩带项目部特制的“施工作业卡”。 五、特种工种必须持证上岗,严禁无证操作。无证操作、违章操作造成事故者,按事故情节轻重进行处罚。 六、进入施工区域必需配戴好安全帽,并正确使用劳动防护用品。不按规定配戴好安全帽的或虽戴安全帽,但不系帽带或戴帽的颜色不符应进行罚款。 七、违反防火规定造成火灾,所造成的损失全部由责任人承担,

情节严重者将由执法机关追究其法律责任。 八、在本项目施工的工作人员严禁打架斗殴、酗酒及酒后上班。 九、施工作业人员必须妥善保护好上道工序的成品及与其它工种作好密切配合。 十、本工程严禁任何偷工减料行为。严禁扣减水泥、钢筋等材料,以劣充优;钢筋焊接焊渣不清除;模板加固不当造成爆模;模板缝封闭不严,造成砼漏浆而起砂;砼出现峰窝、露筋,砼表面起砂或不平整;柱、墙施工缝不按规定处理;砼浇筑过程中未经同意,而拆除模板支撑;砼浇筑完毕不按规定养护等行为,应对相关责任人进行罚款;情节严重或造成其他严重后果的,暂停工程进度款支付;构成犯罪的,由执法机关追究法律责任。 十一、对施工单位违反施工现场的管理制度,造成工程质量事故或存在安全隐患的行为,监理工程师有权根据《中华人民共和国建筑法》、《建筑工程质量管理条例》及施工、监理合同规定签发工程暂停令,要求施工单位整改。 十二、本规定从即日起执行。 风险提示: 企业规章制度也可以成为企业用工管理的证据,是公司内部的 “法律”,但是并非制定的任何规章制度都具有法律效力,只有依法制定的规章制度才具有法律效力。 劳动争议纠纷案件中,工资支付凭证、社保记录、招工招聘登记表、报名表、考勤记录、开除、除名、辞退、解除劳动合同、减少

项目经理如何管理施工现场

项目经理如何管理施工现场 施工工地上,人员多、工种多、工序复杂,各岗位、各工序都应各施其责,否则很容易掐架! 项目经理:负责协调甲方和施工单位、施工单位和监理、施工单位和包工队及其施工对内部的关系;负责施工进度和质量的总体控制,施工方案和施工组织的编制等。 土建工长:负责土建方面的现场管理。土建方面的洽商的编写,施工中人员的使用,土建施工中质量的保障。 电气工长:负责电气方面的现场管理。电气方面的洽商的编写,施工中人员的使用,电气施工中质量的保障。 水暖工长:负责水暖方面的现场管理。水暖方面的洽商的编写,施工中人员的使用,水暖施工中质量的保障。 质量检查员:施工过程中施工质量的监督。(包括:土建质量检查员,水暖质量检查员,电气质量检查员) 资料员:施工中各种材料的进场报验,使用申请;施工中各种资料的收集整理,汇编等。 材料员:工程材料的订购,进场。 安全员:工程中安全制度的宣传,编制及施工中的安全管理。 实验员:到实验室做各种规范要求需要的材料实验和技术实验。 预算员:工程前的预算及工程后的结算工作。预算员要经常到现场,要作到对实际工程量作到心中有数,能够现场估价。还要能够及时结算,更多的为本公司节省利润。 施工中要求个人员相互配合,相互协调。既要作到各付其责,也要作到相互统一。主要的目的都要为公司赢利,为公司谋利,为公司节约材料,节省工时。施工人员可灵活调配和使用。很多情况下无须配满全部人员。 施工中容易出现使承包方受损失的环节 材料进场前:要对目前工地的使用材料有所了解。 (是甲方指定的材料,还是设计指定的材料,还是本方指定就可以;要对要使用的材料的质量,数量都要作到心中有数;对材料的市场价格要有所了解)。 注意的环节:材料员和材料经销商之间的默契的沟通。 比如说,材料经销商对某种材料开出的价钱为100元,这个价钱已经是很高的了,完全可以往下侃下一部分价钱(比如80元就可以成交),可是材料员却要以120元的买回来,这样材料员就挣了20元,而且材料经销商也赚了,这是一种双赢的买卖,受损失的是工程承包方。这就必须要求材料员是一个诚实可靠的人,对公司负责的人。否则对于一个大的工程来说,光订购材料这个环节就会损失大量的资金。你可以指定一个对公司忠诚的人来选购材料,他要求对选购的材料的价格,质量要求都要相当了解,能够最大程度的为公司节省资金。 材料进场中:材料进场时,材料员要对进场的材料的质量,数量严格检查。 材料使用过程中:材料在在提取使用前,施工主要负责人要熟悉施工图纸,对所用的材料的数量做到心中有数,要按时按量提取材料,尽量控制材料使用量,严格按照图纸施工,多用材料和少用材料土建工长都要以洽商的形式反映在书面上。也就是说主要负责人要对提取的材料严格把关,严禁多提错提,提取材料要有材料提取记录。
