办理五证先后顺序是:

1.建设用地规划许可证——

2.国有土地使用权证——

3.建设工程规划许可证——

4.建筑工程施工许可证(又称建筑工程开工证)——

5.商品房预售许可证

详细步骤介绍:

一、建设用地规划许可证和国有土地使用证

1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)

程序:

(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处

(2)用地处转总工室审查

(3)报局业务会批准

(4)领取选址意见书

2.规划院实地测量,并处定位图,收取测量费

3.建设用地规划许可证(规划局审批下发)

(1)企业持定位图、选址意见书、用地申请到用地处审查

(2)主管局长、主管局市长批准

(3)打交费单,领取用地规划许可证

4.国有土地使用证(由土地局审批下发)

(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处

(2)土地评估

(3)土地局测量对现场测量,出定界图

(4)缴纳土地出让金和契税,领取国有土地使用证

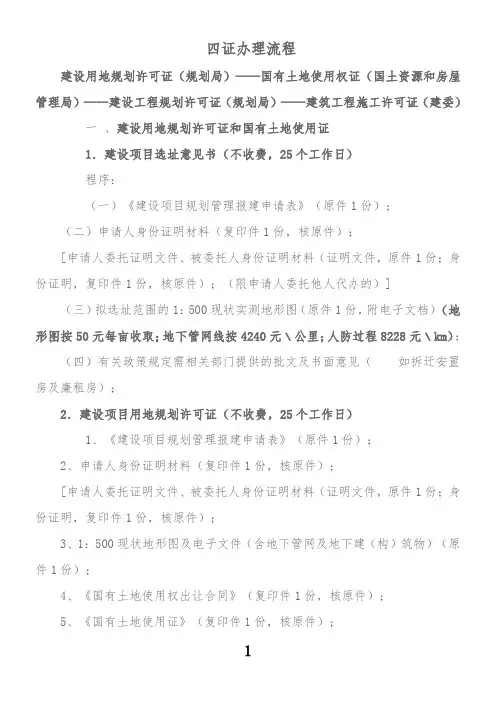

二、建设工程规划许可证

1.市消防支队盖章

(1)持消防审批表、全套施工图到市消防支队建审科进行审批

(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章

2.人防证明市人防办六十个工作日办理自建手续

3.房地产开发建设规模

建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理

4.建设工程规划许可证(由房管局规划处下发)???

(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处

(2)以上资料由总工室、局业务会审定后报处长、局长签字

(3)打交费单交费,领取建设规划许可证、放验线通知单

5.放线报告

持放线通知和施工图、红线图到规划院测量队放线。

三、建设工程施工许可证(由建委审批下发)

1.报建

提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图

2.现场勘察(3个工作日)

3.组织招标

4.抗震审查

5.施工合同审查

6.交费,办理建设工程施工许可证(建设施工合同、勘察合同、设计合同、监理合同、报建申请表、工程预算书、中标通知书、交费***

四、商品房预售许可证(由市房管局预售科下发)

申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发

房地产项目开发需办的证件及流程

一个完整的房地产项目从开始到竣工,大致可以分以下3大部分 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分6个阶段: 1、选址定点; 2、规划总图审查及确定规划设计条件; 3、初步设计及施工图审查; 4、规划报建图审查; 5、施工报建; 6、建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。

二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

房地产项目开发五证办理顺序及步骤

办理五证先后顺序是: 1.建设用地规划许可证—— 2.国有土地使用权证—— 3.建设工程规划许可证—— 4.建筑工程施工许可(又称建筑工程开工证)—— 5.商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证和国有土地使用证 1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)程序: (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业 营业执照和资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(规划局审批下发)

(1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证 4.国有土地使用证(由土地局审批下发) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、 土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量对现场测量,出定界图 (4)缴纳土地出让金和契税,领取国有土地使用证 二、建设工程规划许可证 1市消防支队盖章 (1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模

建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发) (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字 (3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告 持放线通知和施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(由建委审批下发) 1.报建 提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日) 3.组织招标 4.抗震审查

房地产项目开发五证办理顺序及步骤

办理五证先后顺序就是: 1、建设用地规划许可证—— 2、国有土地使用权证—— 3、建设工程规划许可证—— 4、建筑工程施工许可(又称建筑工程开工证)—— 5、商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证与国有土地使用证 1.选址意见书(审查用地性质、范围、面积就是否符合城市整体规划) 程序: (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业 营业执照与资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(规划局审批下发)

(1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证 4.国有土地使用证(由土地局审批下发) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、 土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量对现场测量,出定界图 (4)缴纳土地出让金与契税,领取国有土地使用证 二、建设工程规划许可证 1市消防支队盖章 (1)持消防审批表、全套施工图到市消防支队建审科进行审批 (2)核发消防设计审核意见书、建设工程规划许可证申请表盖章 2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模

建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发) (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字 (3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告 持放线通知与施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(由建委审批下发) 1.报建 提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日) 3.组织招标 4.抗震审查

房地产开发工作流程图及全过程【最新版】

房地产开发工作流程图及全过程

房地产项目开发流程全过程 目录 第一章:项目决策阶段 第二章:前期准备阶段 一、获取土地使用权 二、征地拆迁,申办并取得《房屋拆迁许可证》 三、规划设计 四、建设项目报建登记,申请招标,办理招标投标手续,确定勘察 五、申办《施工许可证》 六、招标 第三章:工程建设阶段

1、施工用水电及通讯线路接通,保证施工需要 2、施工场地平整,达到施工条件 3、施工通道疏通,满足施工运输条件 4、施工图纸及施工资料准备 5、施工材料和施工设备的准备 6、临时用地或临时占道手续办理 7、施工许可批文及办理开工手续 8、确定水准点与座标控制点,进行现场交验 9、组织图纸会审、设计交底 10、编制工程进度计划 11、设计、施工、监理单位的协调

第四章:项目销售阶段 一、申办《销售许可证》 二、商品房销售及按揭办理 三、申请竣工验收,取得《建筑工程竣工验收备案证》 四、申办建设工程规划验收 五、进行权属登记,取得《商品房权属证明书》 六、物业移交 第五章:交付使用阶段 从开发、建设、经营、管理的程序上讲,房地产开发一般可分为五个阶段,即可行性研究和项目决策阶段、建设前期准备阶段、建设阶段、销售阶段和交付使用阶段。 第一章: 项目决策阶段

产开发项目经董事会(企业主)批准初步立项后,转由企业战略发展研究中心(策划部)进行可行性研究。 1、可行性研究的内容 可行性研究的根本目的是实现项目决策的科学化、民主化,减少或避免投资决策的失误,提高项目开发建设的经济、社会和环境效益。 可行性研究的主要内容有: (1)项目概况; (2)开发项目用地的现场调查及动迁安置; (3)市场分析和建设规模的确定; (4)规划设计影响和环境保护; (5)资源供给及资本运作方案; (6)环境影响和环境保护;

房产开发五证办理流程(亲身体验版)

房产开发五证办理流程(亲身 体验版) 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-

一、国有土地公开招挂拍流程 第一步:查看招挂拍公告 第二步:到公共资源交易中心购买挂牌出让文件(1000元/本) 第三步:按照出让文件要求准备申请资料,准备齐全后上交公共资源交易中心: 1、带公司营业执照复印件、法人代表身份证复印件、 受委托人身份证复印件、委托书、公司出具的申请 书、公共资源交易中心出具的申请书到检察院开具 公司、法人代表、受委托人查询行贿犯罪档案结果 告知函; 2、带公司营业执照复印件、法人代表身份证复印件、 受委托人身份证复印件、委托书、公共资源交易中 心出具的申请书到土地局开具公司无土地闲置证 明;流程:办证大厅签字→到档案室开具土地登记 结果→利用科开具证明; 3、竞买保证金交纳凭证需到国地局财务科领取收据, 到国有土地储备中心备案确认; 4、金融机构的资信证明必须出据,但可以做工作只出 据竞买起始价的一半多一点,加上交纳的保证金,

不算违规。(已成功过)如全额交纳竞买保证金, 无需资金证明,只要开具信用证明即可。 第四步:参加现场竞价,如果只有一家,不再加价,签订土地竞买成交确认书(如果想分批交纳出让金,在此之前一定要做工作,在成交确认书上就要明确规定分几批交纳,否则就没有改动的余地)。此时要向规划局申领地块“控规批复”、“规划条件通知书”原件,尽量多要两份,然后把这两份原件和成交确认书原件多复印一些,盖上公司公章,以后用的多。 第五步:带上成交确认书原件,竞买保证金交纳收据,到土地局领取土地合同号,到财政局补齐剩余出让金,收好市财政局给的土地出让金专用发票,到土地局利用科签订土地出让合同,(签订合同时一定要注意90平方以下的房屋比例不低于70%一处要空着,不要填写)也可先签合同,最后补充齐出让金,但要协调,协调时尽量把合同的签定时间最大限度地合理向后拖延。 第六步:带上成交确认书复印件,去土地局测绘院出10份带坐标及四邻边界的详细定界图(要54坐标)、6份不带坐标的定界图,四邻要盖上章,再复印一些,盖上公司公章。

房地产企业开发十大步骤

房地产开发流程10个阶段: (一)开发商提出开发设想是整个房地产项目开发的起点在市场经济体制条件下,开发设想是房地产开发商最关键的一项工作,从这项工作起,整个房地产项目开发就进入了状态。开发设想是否准确地反映了市场的需要,将决定未来整个房地产项目开发的成败。这需要房地产开发商认真研究房地产市场的变化趋势,确定不同地段的发展前景,把握不同项目的市场需求状况。 (二)可行性研究是房地产项目开发的第二步,也是非常关键的一步 开发商提出了设想,但这种设想究竟有没有真正的市场前景,需要进行可行性研究。可行性研究是房地产项目开发不可缺少的一个阶段。 政府是否批准此项目立项,银行是否同意给予资金支持都需要参考可行性研究的结果。进行可行性研究,就可能有两种结果:一是可行性研究表明这个设想不可行,那么即使开发商不同意,这个项目开发的全过程实际上就结束了;二是可行性研究表明这个设想可行,则不出意外,这个项目就可以一直进行到最后的阶段。 目前,在我国忽视可行性研究,或者将可行性研究当成一种形式的风气,在房地产项目开发领域还相当浓厚,这造成了空置率居高不下等一系列恶果,需要政府认真对待。

(三)申请项目用地是房地产开发的第三步,也是正式启动项目开发的第一步 土地是所有建筑的基础,申请土地是房地产开发正式启动的第一步。在我国,由于人多地少,土地资源成为极为稀缺的资源,对许多开发商来说,拿到土地才是最关键的一步,有了土地就有了开发的全部条件,有土地就不愁项目赚不到钱。因此,在土地市场上各种腐败事件层出不穷。我国原来规定可以有划拨和出让两种获得土地的方式,划拨土地太多,冲击了正常的土地市场的运行,目前只有少数几种情况才可以获得划拨土地,绝大多数土地都是通过出让获得。但在实际上,从原土地使用者(即原来占有国有土地的国有企事业单位)获得土地却是主要方式。 开发商在获得了土地使用权的规定使用年限之后,要到建设行政主管部门备案,领取《房地产开发项目手册》。(四)项目设计是房地产开发的第四步,也是关系到项目是否符合市场需要的重要一步 根据项目的规模,设计的具体工作流程也有所不同。对于规模较大的房地产开发项目来说,一般要分成方案设计、初步设计和施工图设计3 个具体步骤。开发商在进行规划及建筑设计前,需要向城市规划行政管理部门申报规划设计条件,以获得规划设计条件通知书。房地产开发商根据规划设计通知书,委托有规划设计资格的单位。

房地产开发五证的取得程序

房地产开发五证的取得程序一般分为以下几步:(一)、立项批准。一般是由开发商向城市计划委员会提出申请报告, 根据当地的城市发展情况,一般情况这些申请大部分都可获得批准。 (二)、建设用地许可证。开发商拿着立项证明到规划局,规划局根据 各地的城市发展规划,发一个《建设用地规划许可证》,证明此宗土地可以 用于住宅建设。 (三)、土地使用权证。开发商凭着《建设用地规划许可证》到国土资 源管理局,交了土地出让金,给一个《国有土地使用权证》。 (四)、建设工程规划许可证。开发商得到了地,然后就要进行住宅设 计,将这个设计的内容再交给规划局,规划局经过审核,认为符合规划要求 的,就再发一个《建设工程规划许可证》。注意此证与上面所讲的《建设用 地规划许可证》是不一样的!《建设用地规划许可证》是证明此宗土地可以 进行住宅建设;《建设工程规划许可证》是证明这项工程的设计内容符合规 划要求。 (五)、《建设工程施工许可证》。开发商拿着上述几个证件以及与建 筑商签订的合同,到建设委员会进行登记,取得《建设工程施工许可证》。 (六)、《商品房预售许可证》。根据《城市房地产开发经营管理条例》 (国务院令第248号)第二十三条规定:“房地产开发企业 预售商品房,应当符合下列条件: (1)已交付全部土地使用权出让金,取得土地使用权证书; (2)持有建设工程规划许可证和施工许可证;

(3)按提供的预售商品房计算,投入开发建设的 资金达到工程建设总投资的25%以上,并已确定施工进度和竣工交付日期; (4)已办理预售登记,取得商品房预售许可证明。” 第二十四条规定: “房地产开发企业申请办理商品房预售登记,应当提交下列文件: (一)本条例第二十三条第(一)项至第(三)项规定的证明材料; (二)营业执照和资质等级证书; (三)工程施工合同; (四)预售商品房分层平面图; (五)商品房预售方案。” 第二十五条规定:“房地产开发主管部门应当自收到商品房预售申请之日起10日内,作出同意预售或者不同意预售的答复。同意预售的,应当核发商品房预售许可证明;不同意预售的,应当说明理由。” 五证的复印件只能作为一种参考。由于商品房预售五证问题涉及到商品房买卖合同的基础,特别是其中的《国有土地使用权证》和《商品房预售许可证》尤为重要。因为《国有土地使用权证》直接影响到购房者将来是否可以拿到房屋所有权证的问题;而《房屋的预售许可证》将直接影响到商品房买卖合同的法律效力问题。根据《最高人民法院关于审理商品房买卖合同纠纷案件

房地产项目开发五证办理顺序及步骤

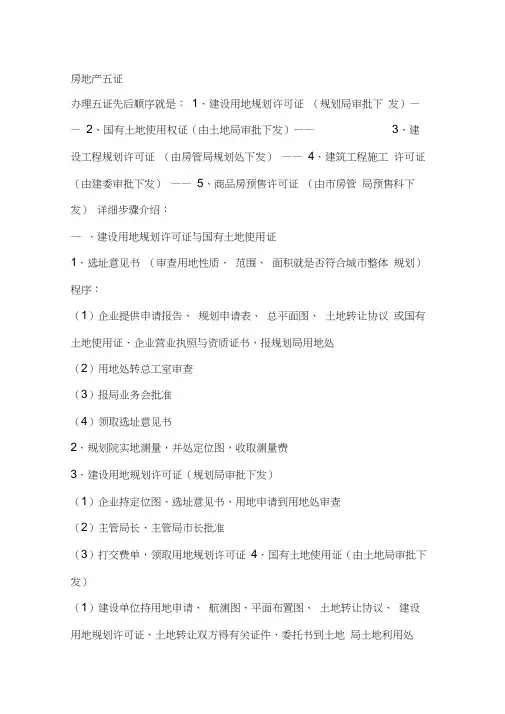

房地产项目开发五证办理顺 序及步骤 -标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

办理五证先后顺序是: 1.建设用地规划许可证—— 2.国有土地使用权证—— 3.建设工程规划许可证—— 4.建筑工程施工许可(又称建筑工程开工证)—— 5.商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证和国有土地使用证 1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划) 程序: (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业 营业执照和资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费

3.建设用地规划许可证(规划局审批下发) (1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证 4.国有土地使用证(由土地局审批下发) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、 土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量对现场测量,出定界图 (4)缴纳土地出让金和契税,领取国有土地使用证 二、建设工程规划许可证 1市消防支队盖章 (1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章 2.人防证明市人防办六十个工作日办理自建手续

3.房地产开发建设规模 建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发) (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告 持放线通知和施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(由建委审批下发) 1.报建 提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日) 3.组织招标

房地产五证拿证全套流程

让地产人了解从拿地到发售全套流程 办理五证先后顺序是: 1.建设用地规划许可证—— 2.国有土地使用权证—— 3.建设工程规划许可证—— 4.建筑工程施工许可证(又称建筑工程开工证)—— 5.商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证和国有土地使用证 1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划) 程序: (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(规划局审批下发) (1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证 4.国有土地使用证(由土地局审批下发) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量对现场测量,出定界图 (4)缴纳土地出让金和契税,领取国有土地使用证 二、建设工程规划许可证 1.市消防支队盖章 (1)持消防审批表、全套施工图到市消防支队建审科进行审批 (2)核发消防设计审核意见书、建设工程规划许可证申请表盖章 2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模 建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发)??? (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字 (3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告 持放线通知和施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(由建委审批下发) 1.报建 提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日)

房地产开发五证的取得程序一般分为以下几步

房地产开发五证的取得程序一般分为以下几步: (一)、立项批准。一般是由开发商向城市计划委员会提出申请报告,根据当地的城市发展情况,一般情况这些申请大部分都可获得批准。 (二)、建设用地许可证。开发商拿着立项证明到规划局,规划局根据各地的城市发展规划,发一个《建设用地规划许可证》,证明此宗土地可以用于住宅建设。 (三)、土地使用权证。开发商凭着《建设用地规划许可证》到国土资源管理局,交了土地出让金,给一个《国有土地使用权证》。 (四)、建设工程规划许可证。开发商得到了地,然后就要进行住宅设计,将这个设计的内容再交给规划局,规划局经过审核,认为符合规划要求的,就再发一个《建设工程规划许可证》。注意此证与上面所讲的《建设用地规划许可证》是不一样的!《建设用地规划许可证》是证明此宗土地可以进行住宅建设;《建设工程规划许可证》是证明这项工程的设计内容符合规划要求。 (五)、《建设工程施工许可证》。开发商拿着上述几个证件以及与建筑商签订的合同,到建设委员会进行登记,取得《建设工程施工许可证》。

(六)、《商品房预售许可证》。根据《城市房地产开发经营管理条例》(国务院令第248号)第二十三条规定:“房地产开发企业预售商品房,应当符合下列条件: (1)已交付全部土地使用权出让金,取得土地使用权证书; (2)持有建设工程规划许可证和施工许可证; (3)按提供的预售商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已确定施工进度和竣工交付日期; (4)已办理预售登记,取得商品房预售许可证明。”第二十四条规定:“房地产开发企业申请办理商品房预售登记,应当提交下列文件: (一)本条例第二十三条第(一)项至第(三)项规定的证明材料; (二)营业执照和资质等级证书; (三)工程施工合同; (四)预售商品房分层平面图; (五)商品房预售方案。”第二十五条规定:“房地产开发主管部门应当自收到商品房预售申请之日起10日内,作出同意预售或者不

2021年房地产五大证办理流程

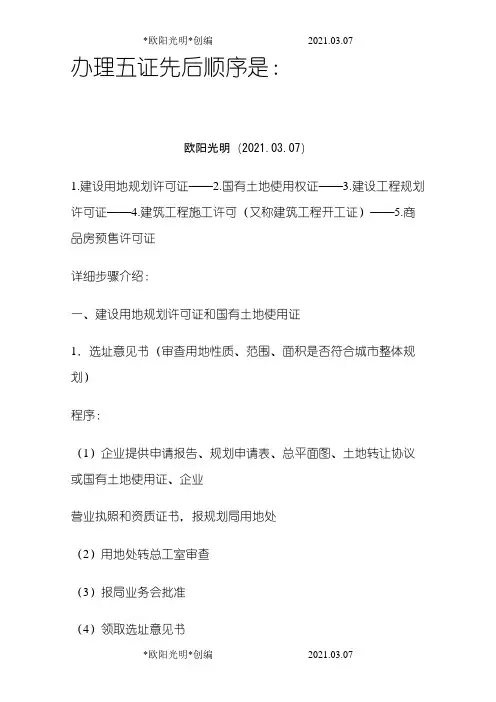

房地产五大证办理流程 欧阳光明(2021.03.07) 办理五证先后顺序是: 1.建设用地规划许可证—— 2.国有土地使用权证—— 3.建设工程规划许可证—— 4.建筑工程施工许可证(又称建筑工程开工证)—— 5.商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证和国有土地使用证 1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划) (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使 用证、企业营业执照和资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(规划局审批下发) (1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证

4.国有土地使用证(由土地局审批下发) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量队现场测量,出定界图 (4)缴纳土地出让金和契税,领取国有土地使用证 二、建设工程规划许可证 1.市消防支队盖章 (1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模,建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(由房管局规划处下发) (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地证、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告 持放线通知和施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(由建委审批下发)

房地产项目开发流程(完整版)

房地产项目开发流程(完整版) 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点; 2)规划总图审查及确定规划设计条件; 3)初步设计及施工图审查; 4)规划报建图审查; 5)施工报建; 6)建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

房地产项目开发的整个流程

房地产项目开发的整个流程大体上包括10个阶段 (一)开发商提出开发设想就是整个房地产项目开发的起点。 在市场经济体制条件下,开发设想就是房地产开发商最关键的一项工作,从这项工作起,整个房地产项目开发就进入了状态。开发设想就是否准确地反映了市场的需要,将决定未来整个房地产项目开发的成败。这需要房地产开发商认真研究房地产市场的变化趋势,确定不同地段的发展前景,把握不同项目的市场需求状况。 (二)可行性研究就是房地产项目开发的第二步,也就是非常关键的一步。 开发商提出了设想,但这种设想究竟有没有真正的市场前景,需要进行可行性研究。可行性研究就是房地产项目开发不可缺少的一个阶段。政府就是否批准此项目立项,银行就是否同意给予资金支持都需要参考可行性研究的结果。进行可行性研究,就可能有两种结果:一就是可行性研究表明这个设想不可行,那么即使开发商不同意,这个项目开发的全过程实际上就结束了;二就是可行性研究表明这个设想可行,则不出意外,这个项目就可以一直进行到最后的阶段。目前,在我国忽视可行性研究,或者将可行性研究当成一种形式的风气,在房地产项目开发领域还相当浓厚,这造成了空置率居高不下等一系列恶果,需要政府认真对待。 (三)申请项目用地就是房地产开发的第三步,也就是正式启动项目开发的第一步。 土地就是所有建筑的基础,申请土地就是房地产开发正式启动的第一步。在我国,由于人多地少,土地资源成为极为稀缺的资源,对许多开发商来说,拿到土地才就是最关键的一步,有了土地就有了开发的全部条件,有土地就不愁项目赚不到钱。因此,在土地市场上各种腐败事件层出不穷。我国原来

规定可以有划拨与出让两种获得土地的方式,划拨土地太多,冲击了正常的土地市场的运行,目前只有少数几种情况才可以获得划拨土地,绝大多数土地都就是通过出让获得。但在实际上,从原土地使用者(即原来占有国有土地的国有企事业单位)获得土地却就是主要方式。开发商在获得了土地使用权的规定使用年限之后,要到建设行政主管部门备案,领取《房地产开发项目手册》。 (四)项目设计就是房地产开发的第四步,也就是关系到项目就是否符合市场需要的重要一步。 根据项目的规模,设计的具体工作流程也有所不同。对于规模较大的房地产开发项目来说,一般要分成方案设计、初步设计与施工图设计3个具体步骤。方案设计反映了建筑平面布局、功能分区、立面造型、空间尺度、建筑结构、环境关系等方面的设计要求。初步设计在方案设计的基础上,应提出设计标准、基础形式、结构方案及各专业的设计方案。初步设计文件应该包括设计总说明书、设计图纸、主要设备与材料表、工程概算书4个部分。施工图设计就是初步设计基础上的更详细的设计,具有工程设备各构成部分的尺寸、布置与主要施工方法;并要绘制完整详细的建筑及安装祥图及必要的文字说明。开发商在进行规划及建筑设计前,需要向城市规划行政管理部门申报规划设计条件,以获得规划设计条件通知书(主要规定规划建设用地面积、总建筑面积、容积率、建筑密度、绿化率、建筑后退红线距离、建筑控制高度、停车位个数等)。房地产开发商根据规划设计通知书,委托有规划设计资格的单位完成方案设计,然后持方案设计报审表、方案设计及其说明书等有关资料,报经城市规划行政管理部门审查,确认符合规划要求后,核发《建设用地规划许可证》。方案设计得到批准后,即可以进行初步设计。城市规划行政管理部门对建设工程的初步设计方案进行审查,确认其符合规划设计要点后,建设单位就可以进行施工图设计。城市规划行政

房产开发五证详细流程

房地产开发应申办五证的取得程序 (一)、立项批准。一般是由开发商向城市计划委员会提出申请报告,根据当地的城市发展情况,一般情况这些申请大部分都可获得批准。 (二)、建设用地许可证。开发商拿着立项证明到规划局,规划局根据各地的城市发展规划,发一个《建设用地规划许可证》,证明此宗土地可以用于住宅建设。(三)、土地使用权证。开发商凭着《建设用地规划许可证》到国土资源管理局,交了土地出让金,给一个《国有土地使用权证》。 (四)、建设工程规划许可证。开发商得到了地,然后就要进行住宅设计,将这个设计的内容再交给规划局,规划局经过审核,认为符合规划要求的,就再发一个《建设工程规划许可证》。注意此证与上面所讲的《建设用地规划许可证》是不一样的!《建设用地规划许可证》是证明此宗土地可以进行住宅建设;《建设工程规划许可证》是证明这项工程的设计内容符合规划要求。 (五)、《建设工程施工许可证》。开发商拿着上述几个证件以及与建筑商签订的合同,到建设委员会进行登记,取得《建设工程施工许可证》。 (六)、《商品房预售许可证》。根据《城市房地产开发经营管理条例》(国务院令第248号)第二十三条规定:“房地产开发企业预售商品房,应当符合下列条件:(1)已交付全部土地使用权出让金,取得土地使用权证书; (2)持有建设工程规划许可证和施工许可证; (3)按提供的预售商品房计算,投入开发建设的资金达到工程建设总投资的25% 以上,并已确定施工进度和竣工交付日期; (4)已办理预售登记,取得商品房预售许可证明。”第二十四条规定:“房地产开发企业申请办理商品房预售登记,应当提交下列文件:(一)本条例第二十三条第(一)项至第(三)项规定的证明材料; (二)营业执照和资质等级证书; (三)工程施工合同; (四)预售商品房分层平面图; (五)商品房预售方案。”第二十五条规定:“房地产开发主管部门应当自收到商品房预售申请之日起10日内,作出同意预售或者不同意预售的答复。同意预售的,应当核发商品房预售许可证明;不同意预售的,应当说明理由。” 五证的复印件只能作为一种参考。由于商品房预售五证问题涉及到商品房买卖合同的基础,特别是其中的《国有土地使用权证》和《商品房预售许可证》尤为重要。因为《国有土地使用权证》直接影响到购房者将来是否可以拿到房屋所有权证的问题;而《房屋的预售许可证》将直接影响到商品房买卖合同的法律效力问题。根据《最高人民法院关于审理商品房买卖合同纠纷案件适用法律若干问题的解释》第二条“出卖

房地产的五证办理流程

房地产的五证办理流程Newly compiled on November 23, 2020

房地产的五证办理的大概流程 规划用地许可———土地使用许可———建筑规划许可———建设许可———预售许可。 项目建议阶段 城市规划行政主管部门应当了解建设项目建议书阶段的选址工作。各级人民政府计划行政主管部门在审批项目建议书时,对拟安排在城市规划区内的建设项目,要征求同级人民政府城市规划行政主管部门的意见。 可行性研究论证阶段 选址意见书 城市规划行政主管部门应当参加建设项目设计任务书阶段的选址工作,对确定安排在城市规划区内的建设项目从城市规划方面提出选址意见书。设计任务书报请批准时,必须附有城市规划行政主管部门的选址意见书。 申请建设项目选址意见书的程序:1.凡计划在城市规划区内进行建设,需要编制设计任务书(可行性研究报告)的,建设单位必须向当地市、县人民政府城市规划行政主管部门提出选址申请。2.建设单位填写建设项目选址申请表后,城市规划行政主管部门根据规定分级核发建设项目选址意见书。3.按规定应由上级城市规划行政主管部门核发选址意见书的建设项目,市、县城市规划行政主管部门应对建设单位的选址报告进行审核,并提出选址意见,报上级城市规划行政主管部门核发建设项目选址意见书。建设项目选址意见书应当包括建设项目地址和用地范围的附图和明确有关问题的附件。附图和附件是建设项目选址意见书的配套证件,具有同等的法律效力。 建设项目选址意见书,按建设项目计划审批权限实行分级规划管理。县人民政府计划行政主管部门审批的建设项目,由县人民政府城市规划行政主管部门核发选址意见书;地级、县级市人民政府计划行政主管部门审批的建设项目,由该市人民政府城市规划行政主管部门核发选址意见书;直辖市、计划单列市人民政府计划行政主管部门审批的建设项目,由直辖市、计划单列市人民政府城市规划行政主管部门核发选址意见书;省、自治区人民政府计划行政主管部门审批的建设项目,由项目所在地县、市人民政府城市规划行政主管部门提出审查意见,报省、自治区人民政府城市规划行政主管部门核发选址意见书;中央各部门、公司审批的小型和限额以下的建设项目,由项目所在地县、市人民政府城市规划行政主管部门核发选址意见书;国家审批的大中型和限额以上的建设项目,由项目所在地县、市人民政府城市规划行政主管部门提出审查意见,报省、自治区、直辖市、计划单列市人民政府城市规划行政主管部门核发选址意见书,并报国务院城市规划行政主管部门备案。 用地预审报告 建设项目可行性研究论证时,由土地行政主管部门对建设项目用地有关事项进行审

房地产开发详细流程

第一节房地产开发阶段划分 一、遵循开发程序的必要性 1、房地产产品的内在形成有规律。 2、周密设计项目,减小投资风险。 3、规范开发管理,使程序科学合理。 4、严格项目报建制度,促进市场健康发展。 二、房地产开发的主要阶段划分 投资决策阶段、前期工作阶段、工程建设阶段、租售与物业管理阶段。 第二节立项审批程序及操作流程 《城市规划法》规定:建设项目的审批程序实行“一书两证”制度。 选址意见书(permission notes for location):城市规划行政主管部门依法核发的有关建设 项目选址、布局的法律凭证。 建设用地规划证(land use permit) :经城市规划行政主管部门依法确认其建设项目位置和用地范围的法律凭证。 建设工程规划许可证(building permit) :城市规划行政主管部门依法核发的有关建设工程 的法律凭证。 具体审批程序及操作流程如下: 一、开发项目立项 开发商需提供: 1、可研报告 2、项目建议书(必要性分析、项目规模、地点、方案、投资估算、项目进度、综合效益) 二、申请定点 开发商需提供: 1、立项文件 2、申请用地函件 3、工程情况说明和选址要求 4、拟建方案 5、开发项目意向位置1/2000—1/500地形图 由城市规划管理部门审核并向土管部门发《征询意见表》 三、获《选址规划意见通知书》 开发商需提供: 1、各部门征询意见表 2、征地和安置补偿方案 3、征地协议 4、项目初步设计方案 5、总平面布置图或建设用地图 由城管部门审核,发《选址意见书》 四、获《建设用地规划许可证》 开发商需持有: 1、征地文件(政府批准)

房地产开发流程及五证办理流程

房地产开发流程及五证 办理流程 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

房地产开发流程及五证办理流程 原则上是:建设用地规划许可证——国有土地使用权证——建设工程规划许可证——建筑工程施工许可证(又称建筑工程开工证)——商品房预售许可证 详细查看下面: 一、建设用地规划许可证和国有土地使用证 1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)(30个工作日) 程序: (1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处 (2)用地处转总工室审查 (3)报局业务会批准 (4)领取选址意见书 2.规划院实地测量,并处定位图,收取测量费 3.建设用地规划许可证(30个工作日) (1)企业持定位图、选址意见书、用地申请到用地处审查 (2)主管局长、主管局市长批准 (3)打交费单,领取用地规划许可证 4.国有土地使用证(60个工作日) (1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处 (2)土地评估 (3)土地局测量对现场测量,出定界图 (4)缴纳土地出让金和契税,领取国有土地使用证

二、建设工程规划许可证 1.市消防支队盖章(15个工作日) (1)持消防审批表、全套施工图到市消防支队建审科进行审批 (2)核发消防设计审核意见书、建设工程规划许可证申请表盖章 2.人防证明市人防办六十个工作日办理自建手续 3.房地产开发建设规模(30个工作日) 建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理 4.建设工程规划许可证(30个工作日) (1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处 (2)以上资料由总工室、局业务会审定后报处长、局长签字 (3)打交费单交费,领取建设规划许可证、放验线通知单 5.放线报告(15个工作日) 持放线通知和施工图、红线图到规划院测量队放线。 三、建设工程施工许可证(建委) 1.报建(1个工作日) 提供资料:建设工程规划许可证、用地规划许可证、土地证、报建申请表4份、红线图、施工图、规划总平面图 2.现场勘察(3个工作日) 3.组织招标 4.抗震审查 5.施工合同审查 6.交费,办理建设工程施工许可证(建设施工合同、勘察合同、设计合同、

房地产五证办理流程整理版

房产五证办理流程

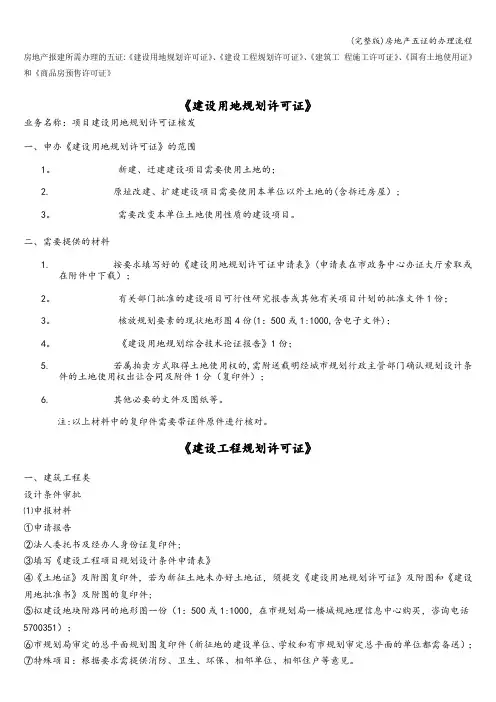

目录 办理五证先后顺序是: (2) 一、建设用地规划许可证 (2) (一)申办程序 (2) (二)提交材料 (4) 二、国有土地使用权证 (5) (一)申办程序 (5) (二)评估收费 (6) 三、建设工程规划许可证 (7) (一)申办程序 (7) (二)提交材料 (8) 四、建筑工程施工许可证 (9) (一)行政许可的条件 (9) (二)申办程序 (10) (三)提交材料: (10) 五、商品房预售许可证 (11) (一)行政许可的条件 (11) (二)申办程序 (11) (三)提交材料 (12)

房地产五证办理顺序流程 办理五证先后顺序是: 1.建设用地规划许可证 2.国有土地使用权证 3.建设工程规划许可证 4.建筑工程施工许可证(又称建筑工程开工证) 5.商品房预售许可证 详细步骤介绍: 一、建设用地规划许可证 (一)申办程序 1.建设单位在每个工作日(周一至周六,以下同)持有关材料到规划局窗口(以下简称窗口)申报。 2.窗口工作人员在核收申报材料时,如发现有可以当场更正的错误的,应当允许申请人当场更正;如发现材料不齐全或不符合要求,应当当场告知申请人需补正的全部内容。 3.窗口工作人员在核收申报材料时,应进行项目建设报件登记

并注明收件内容及日期。 4.申报材料经窗口工作人员核收后,将申报材料转项目经办人5.项目经办人接到窗口转来的申报材料,经审核认为需补正相关文件,一次性书面告知申请人需补正的全部内容转窗口,通知申请人补正材料后重新申报。 6.经审核申报材料合格后,项目经办人进行现场勘察,符合规划要求的项目,由项目经办人完成会签工作并转设计科核发《建设用地规划许可证》,经窗口发给项目单位;经研究不符合规划要求的报件,由项目经办人填写“退件通知”经窗口回复建设单位。 7.如在办理《建设用地规划许可证》过程中,发现该建设项目直接关系他人重大利益的,应当书面告知申请人、利害关系人;申请人、利害关系人有权进行陈述和申辩。 8.如申请人、利害关系人提出需要听证的,应当举行听证(听证程序按《长春市规划局规划行政许可听证工作规定》执行)。 9.申请人要求变更《建设用地规划许可证》内容的,应重新提出申请,按照规定程序换领《建设用地规划许可证》。 注:《建设用地规划许可证》有效期限为六个月,逾期未申请办理《建设工程规划许可证》的,该《建设用地规划许可证》自行失效。申请人需要延续依法取得的《建设用地规划许可证》有效期限的,应当在《建设用地规划许可证》有效期限届满30日前提出申请。

房地产开发流程大全

第一章房地产开发程序简介 (1) 第二章房地产开发公司的设立 (6) 第一步房地产开发公司设立的法律程序 (6) 第一项房地产开发公司设立的相关税费 (6) 第三章土地使用权取得流程 (6) 第二步取得开发土地使用权的法律程序 (7) 第二项取得开发土地使用权的相关税费 (7) 第三步拆迁安置阶段的法律程序 (8) 第三项拆迁安置阶段的相关税费 (8) 第四章房地产开发阶段 (9) 第四步立项和可行性研究的法律程序 (9) 第四项立项和可行性研究阶段的相关税费 (9) 第五步规划设计和市政配套法律程序 (9) 第五项规划设计和市政配套的相关税费 (10) 第五章项目建设阶段 (10) 第六步项目开工、建设、竣工阶段流程 (10) 第六项项目开工、建设、竣工阶段的相关税费 (12) 第六章销售经营阶段 (13) 第七步销售经营阶段的法律程序 (14) 第七项销售经营阶段的相关税费 (14) 第七章物业管理 (15) 第八步物业管理阶段的法律程序 (15) 第八项物业管理阶段的相关税费 (15) 附录:房地产开发专业术语 (15) 第一节面积类 (15) 第二节价格类 (18) 第三节实务类 (19) 第四节管理政策类 (27)

第一章房地产开发程序简介 房地产开发是指房地产开发企业,以盈利为目的投资开发房地产项目,从立项、规划、土地出让或转让、拆迁、建设、到销售等一系列经营行为。我 国《城市房地产管理法》第2条对房地产开发下的定义是“指在依据本法取 得国有土地所有权的土地上进行基础建设,房屋建设的行为”。房地产开发 流程主要包括以下几个程序。 1、前期的准备 前期准备工作主要包括由计委对房地产项目进行立项审批,规委对项目 进行规划审批,进行设计施工,土地出让或转让等。此阶段的主要工作是取 得项目开工建设的一系列许可证和取得项目建设用地的国有土地使用权。“五证”中的《建设工程规划许可证》、《建设工程开工许可证》都是在这 个阶段取得的。《国有土地使用权证》由于开发商支付土地出让金的时间不 同,取得的时间也不尽相同。 在房地产开发中,土地的取得是最重要的。现阶段,土地的取得有两种 方式:划拨和出让。划拨是指国家将土地无偿划拨给使用人使用,划拨出让 的土地由于未向国家交纳土地出让金,不允许作开发利用。一般都是划拨给 国家机关、学校等单位使用。出让是指与国家签订土地出让合同,交纳土地 出让金获得国有土地使用权的方式。目前的房地产开发除经济适用房外,都 属于这种方式。同样,如果要在划拨土地上进行开发,也要交纳土地出让金,将划拨土地转为出让土地。出让的土地由于其用途不同,土地的使用期限也 不相同。主要分为:居住用地70年,工业用地50年,商业用地40年等。 2、建筑施工阶段 建筑施工阶段是开发商委托建筑公司进行项目建设的阶段。该阶段是房 地产开发的重要阶段。在本阶段,为了更快的收回成本,回笼资金,实现赢利,开发商通常在建筑阶段采用项目预售的方式对物业进行销售。 3、销售阶段 销售阶段是开发商出售商品房,回收资金实现赢利的阶段。销售分为预售和 现房销售两个阶段,预售即通常所说的期房销售,是指开发商在建设工程竣 工之前进行销售,现房销售即开发商在取得《竣工证》或竣工验收合格文件 后进行销售。
