当前位置:文档之家› 汽轮机本体安装正式版

汽轮机本体安装正式版

汽轮机本体安装正式版
汽轮机本体安装正式版

目录

1 编制依据

2 工程概况

3 施工条件

4 施工工序及方法

5 施工主要工器具

6 质量保证措施

7 安全预防措施

8 环境控制措施

1 编制依据:

1.1 东方汽轮机厂提供的汽轮机图纸及相关技术资料;

1.2 《火电施工质量检验及评定标准》(汽机篇)1998年版;

1.3 《电力建设施工及验收技术规范》(汽轮机机组篇)DL5011-92;

1.4 《电力建设安全工作规程》(火力发电厂部分)DL 5009.1-2002;

1.5 《#5机组施工组织总设计》及《汽机专业施工组织设计》;

1.6 公司质量保证手册及质保体系文件。

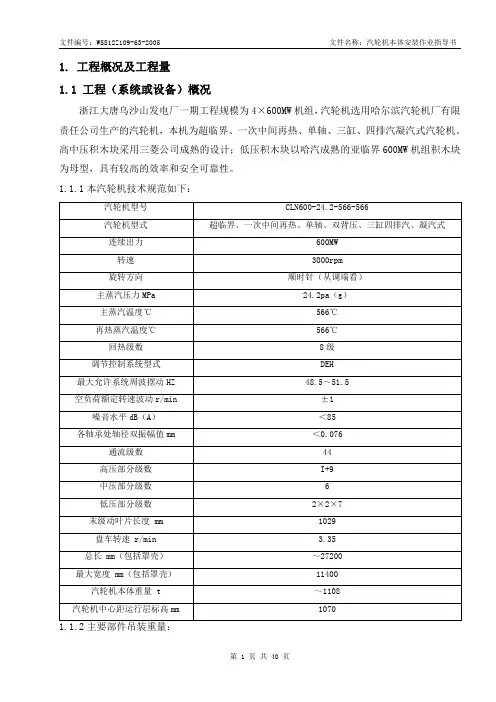

2 工程概况:

鹤壁三期2×600MW机组工程#1汽轮机为东方汽轮机厂生产的N600-24.2/538/566型单轴、三缸、四排汽、超临界、一次中间再热式汽轮机,额定功率600MW。

机组高、中压缸为合缸结构,内外双层缸布置,中部进汽,高中压部分汽流方向相反,以减小转子轴向推力。高中压缸隔板固定在缸体持环上。低压缸分高、低压部分,内外双层缸,采用双层缸双流结构,布置,分别用HIP、ALP、BLP表示。汽机侧用T表示,发电机侧用G表示;从汽轮机向发电机看,左侧用L表示,右侧用R表示。

汽轮机本体部分设备:高中压缸、低压A缸、低压B缸、前轴承箱、中间轴承箱、转子及隔板、轴封等,皆以散件供货.其中高中压缸分为内、外缸,分别以上、下半缸形式供货;低压缸分内外缸,内缸也为上下缸形式,外缸则上下半缸又分成汽机侧、中箱前侧、中箱后侧、电机侧四部分,现场拼装.汽轮机转子由高中压转子、低压A转子、低压B转子联结组成,支承在六只轴承上。

主要技术参数

型式:单轴、三缸、四排汽、超临界、一次中间再热式汽轮机

额定转速: 3000r/min

额定功率: 600MW

额定主汽压力:24.2MPa

额定主汽温度:538℃

再热蒸汽温度:566℃

通流级数:高压部分:1个单列调节级+7个压力级

中压部分:6个压力级

低压部分:4×7个压力级

轴承形式:#1和#2轴承为可倾瓦式#3-#6轴承为椭圆式

推力轴承为密切尔型

汽轮机中心距运行层标高: 760mm

转向:从汽轮机向发电机方向看为逆时针方向

3 施工条件

3.1 汽机厂房已封闭,各运转层毛地面做完,地面平整干净;

3.2 汽机平台临时栏杆已安装完毕,所有孔洞、沟道盖板已盖好,并设明显标记;

3.3 汽机房内的行车已安装完毕并能正常使用;

3.4 厂房内温度应保持在+5℃以上,低于0℃时应作好防寒、防冻措施;

3.5 厂房内应具备足够的水、电、照明、压缩空气等;

3.6 基础已交安装,验收检查合格,具备施工条件;

3.7 对施工人员进行明确的交底,加强施工人员的质量、安全意识;

3.8 螺栓、隔板、转子等支架及存放小零件的货架、工具箱等已提前制作完毕并可以使用;

3.9 设备已到货并开箱验收合格,技术资料完备;

3.10 厂房内消防设施齐全,临时电源接通可靠;

3.11 量具的校核与准备

为了保证工程质量,应在安装前对量具统一进行一次校核。量具校核以后,应由专人统一登记保管,进行管理;量具使用过程中,应轻拿轻放。用过之后,及时将量具放入量具包装盒内。

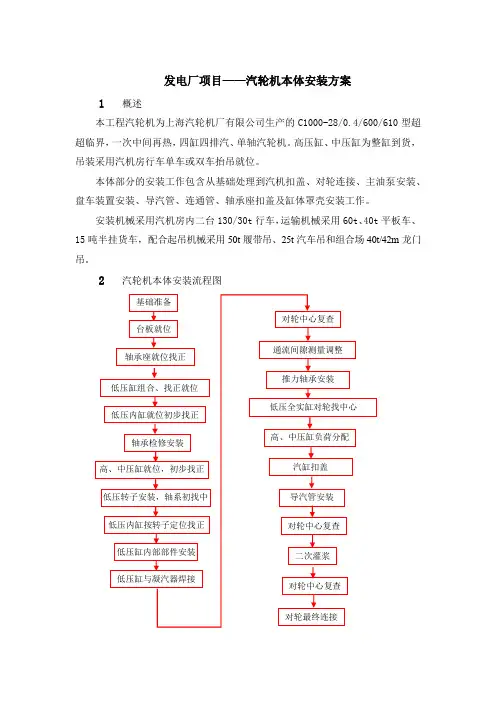

4、施工工序及方法

基础与地脚螺栓检查→基架就位→水泥垫块制作→低压缸安装找正→中箱、前箱就位→高中压外缸安装→转子安装找正→推力轴承安装→通流间隙测量→低压缸与凝汽器联接→汽缸扣盖→二次浇灌→轴系中心复查、联轴器联接→附件安装

4.1 基础与地脚螺栓检查

4.1.1 基础纵向中心线与前箱、中箱、低压缸(A、B)横向中心,发电机横向中心垂直度偏差≤2mm/m,总偏差值<5mm;前箱、中箱、低压缸(A、B)各横向中心距离(符合设备实际安装要求);基础纵向中心线与凝汽器横向中心线垂直度偏差小于2 mm/m且总偏差值<5mm;基础纵向中心线与发电机横向中心线垂直度偏差小于2 mm/m且总偏差值<5mm;基础预留孔洞、沟边尺寸符合设备实际安装要求;基础预埋地脚螺栓与基础横、纵向中心偏差<2mm;基础预埋地脚螺栓套管与基础横、纵向中心偏差<10mm;基础预埋锚固板与基础横、纵向中心偏差<3mm;承力面标高偏差(以基准线为准,水准仪测量)符合图纸要求;预埋地脚螺栓标高偏差(以基准线为准,水准仪测量)<3mm。

4.1.2 基础外观检查

基础表面平整、无裂纹、孔洞、蜂窝、麻面和露筋;地脚螺栓孔内无杂物;预埋地脚螺栓无损伤;

基础间隔震缝应清洁无杂物。

4.1.3 基础承力面凿毛

基础表面干净无油漆、污垢、油垢,凿去表面浮浆层,露出混凝土层深度约20mm左右(确保水泥垫块高度在66-86mm之间),凿毛宽度大于水泥垫块两侧各50mm,另侧100mm。

4.1.4 预埋地脚螺栓检查

清除地脚螺栓表面油漆、油污,螺栓与螺母应配合灵活无卡涩;螺栓规格(长度、直径、螺扣长度)应符合设计要求;地脚螺栓在套管内应有大于5mm的间隙;螺栓拧紧后应露出2-3扣;上述检查、测量进行时应及时作好各项记录。

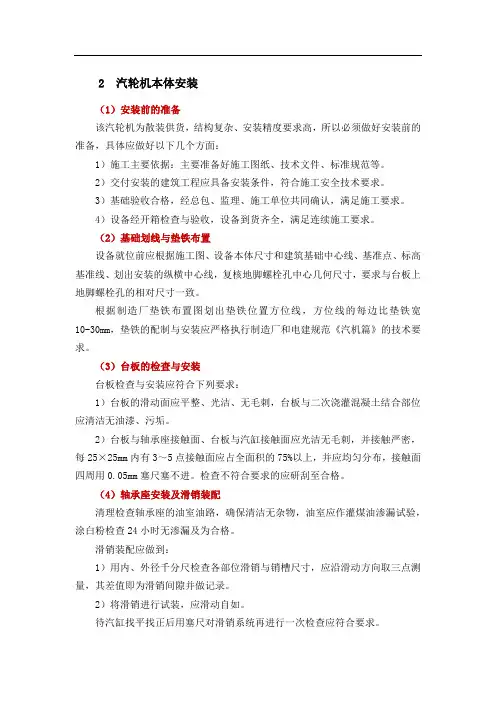

4.2基架就位

4.2.2 安装基架应按原编号顺序放置不得调换,同时将基架底部的所有埋入销安装正确

并敛牢;通过基架上的调整螺栓对基架进行找平,用光学合像水平仪确保水平度偏差≤0.02mm/m,累积水平度偏差≤0.125mm/m;

4.2.3 用水准仪检查基架上表面标高(13.7m)偏差±1.0mm;

4.2.4 复查基架横、纵向中心偏差小于1.0mm;

4.3 水泥垫块制作(另见《水泥垫块制作作业指导书》)

4.3.1 水泥垫块制作经验收合格后,对最终检查结果做记录(包括标高、水平度、横纵向中心偏差),随后检查轴承箱底面、低压缸台板面与基架接触达到80%以上时,复查对地脚螺栓长度,前箱、中箱基架上沉头孔的螺母的紧力应达到要求后点焊牢。同时测量凝汽器到基架顶面的距离,检查凝汽器喉部上的波形节法兰的平度和标高以及与基础四周的间隙,保证A、B低压缸就位不受影响。

4.3.2 二次灌浆内挡板安装

在所有安装孔内壁安装2mm厚二次灌浆内挡板,二次灌浆内挡板上边缘低于基架上平面20mm,二次灌浆内挡板安装尺寸应确保汽缸就位并与基础预埋铁焊牢,四周贴合严密,无较大变形和缝隙。

4.4 低压缸清理、组合、安装

在低压缸就位前,凝汽器的喉部、联体低加必须安装完毕,喉部的大管道预先吊入,避免低压缸就位后无法安装。套装油管与低压缸下半就位有干涉的部份的应预先就位。4.4.1 低压外缸清理、检查

低压外缸外观检查应无裂纹、夹渣、重皮、焊瘤、气孔、铸砂和损伤。各结合面、滑动承力面、法兰、洼窝、等加工面应光洁无毛刺、锈蚀和污垢,低压外缸内外防腐层用煤油全部清除,将蒸汽室内部彻底清理干净。低压外缸水平、垂直结合面螺栓、螺母、栽丝的丝扣应光洁无毛刺、损伤且配合灵活无卡涩,所有下栽丝应全部拧入汽缸,上栽丝扣应低于法兰平面,大气安全门及隔膜应符合制造厂的规定。

4.4.2 低压外缸组合

4.4.2.1 ALP外缸组合

ALP分四段组合,清理所有水平、垂直接触面应无毛刺、油污;测量纵向键的两侧纵向销与纵向销槽宽度(用内径千分尺)调整到符合制造厂要求并作记录;ALP后定心梁安装、调整应符合制造厂规定并做好记录;ALP外下缸放置到已调整好的基架上(由T到G)。

用0.03mm塞尺检查ALP与基架结合面不能塞入,如有塞入处在水泥垫块上加不锈钢垫片调整直至符合制造厂要求,并检查台板接触达到75%以上,同时检查各段缸水平中分面接口高低差,检查中分面骑缝销孔刮面应齐平。

打入低压外缸垂直面偏心轴套的定位销并在垂直面穿1/3螺栓并拧紧,用0.05mm塞尺在垂直面内、外均塞不入。如有两侧塞入总长度超过法兰宽度1/3的应用红丹涂色法检查其接触情况并用油石打磨直至符合制造厂要求为止。在垂直面涂专用的密封涂料将垂直面螺栓全部紧死。

将ALP外上缸分段(由T到G)放置到已调整好的ALP外下缸上,紧1/3垂直面及水平面螺栓用0.05mm塞尺检查水平面、垂直面接触情况。

紧固ALP上所有垂直面螺栓紧固水平结合面1/3螺栓后检查ALP水平结合面间隙。用0.05mm塞尺对应位置两侧插入深度之和不能大于法兰宽度的1/3。

吊开上半汽缸,对A、B低压外缸之间轴向定位,保证#3轴承中心至#5轴承中心距离为9100±0.5mm或#4轴承外油挡至#5轴承外油挡距离为d=620±0.5mm。

4.4.2.2 低压内缸装配

ALP低压内缸清理、检查与ALP外缸清理、检查相同;用外径千分尺分三点测量内缸定位键、定位键槽的宽度以及调整垫片厚度并做记录,测量两侧支撑块厚度及支撑块洼窝深度,制作工艺垫块(厚度约37~38mm),确保下缸水平中分面约低于汽缸水平面。

将低压内缸下半吊入外缸,调整工艺垫块厚度使内下缸中心ALP外下缸中心保持一致,测量内缸水平中分面的水平并记录;将低压进汽室内下半吊入低压内缸,装上与内缸之间的各调整垫片,再吊上进汽室上半,扣上内缸上半,紧1/3螺栓后检查水平中分面的间隙(0.05mm塞尺不入),测量、调整内缸猫爪垂弧符合制造厂规定(左右垂弧值小于0.125mm)及进汽室下半定位销与内缸上半之间的间隙应符合证明书要求。

内缸与外缸轴向定位,以A低压转子吊入缸中,检查#4、#5汽封轴向间隙和轴向通流间隙(H=20±0.50)或内缸反向第7级隔板出汽侧定位槽面到#4汽封定位面的距离符合制造厂要求为准。

4.4.3 隔板套、汽封套清理、检查、安装

隔板套、汽封套外观应无气孔、裂纹、夹渣、重皮、焊瘤及机械损伤,隔板套、汽封套水平结合面应光洁、无锈蚀、污垢、防腐层应全部清除干净;分流环位置不得装反,并打上标记,各部分间隙符合制造厂的规定,定位销与销孔配合不松旷,不错位;隔板套、汽封套水平结合面间隙检查,紧螺栓前小于0.1mm,紧螺栓后小于0.05mm;隔板套挂耳(悬挂销上垫片与汽缸水平中分面高差)应低于汽缸水平结合面0.08mm-0.20mm;隔板套斜切面间隙应小于0.5mm;定位销(底键总侧隙和顶隙)间隙配合应符合制造厂的规定。

4.5 BLP清理、检查、组合、安装

BLP清理、检查、组合、安装与ALP相同。(注意BLP安装时测量3#瓦中心到5#瓦中心距离必须符合图纸要求,同时测量ALP与BLP排汽中心距离应符合制造厂的规定)。内缸与外缸轴向定位,以内缸反向第7级隔板出汽侧定位槽面到#6汽封定位面的距离符合制造厂要求为准。

安装B低压缸后部与盘车箱体下半。调整盘车箱体下半与B低压缸后部标高,并检查盘车箱体与基架的接触。装入定位销,把紧螺栓,检查垂直法兰面用0.03mm塞尺不入,箱底部与基架间也0.03mm塞尺不入,并装上油管套管和按盘车装置箱与低压外缸联接图拼焊垂直面密封板。

4.6 中箱、前箱就位

4.6.1 前轴承箱清理、检查、安装

轴承箱的油室应彻底清洗、吹干,确保其清洁、畅通、无任何杂物。轴承座与轴承盖的水平结合面,紧好螺栓后用0.05mm塞尺应塞不进。通润滑油的油孔四周应用红丹涂色法检查其接触情况,四周应连续接触无间断,轴承座进出油管法兰的密封面、轴承座油封法兰及测速孔的密封面应平整光洁接触均匀并不得有贯通密封面内外边缘的沟痕。

前轴承箱应做24小时浸油试验,所有法兰螺栓的栽丝孔不得穿透前轴承箱壁,对前轴承箱的横、纵销进行测量和调整使之符合制造厂的规定,测量并做记录。

将前轴承箱就位,检查纵向键滑动间隙以及箱内油管在回油套管内的移动量,保证前箱相对基架向前移动量≥40mm,向后移动量≥10mm。然后确认前轴承箱与基架间相对位置;检查前轴承箱的标高,用以#3、#6瓦为基准拉钢丝确定前箱标高#1轴承洼窝中心相对#3、#6轴承洼窝中心高0.35~0.40mm;在找前箱基架标高时可相对中箱基架高约0.20~0.30mm;测量1#瓦中心到3#瓦中心距离应8770±0.5mm或中箱后油挡上侧端面至A低压缸#3轴承前油挡外侧端面距离为C=316mm,并做记录;地脚螺栓装好后安装两侧压销,调整压销与基架间隙符合制造厂的规定,前轴承箱安装完毕后应将所有滑动面外裸露缝隙处用密封胶条密封防止灰尘进入。

4.6.2 中间轴承箱检查、清理、安装

中间轴承箱检查、清理与前轴承箱相同。先就位中间轴承箱,并在中间轴承箱与基架之间预加垫片约 4.20~4.50mm。以#3、#4(或#3、#6)轴承洼窝中心为基准拉钢丝调整#2轴承洼窝中心应比#3轴承洼窝中心降低0.50~0.55mm。在检查中间轴承箱与基架接触的同时,兼顾A低压缸预组合与中低公用基架接触。

4.7 高、中压缸(HIP)的清理、检查、安装

4.7.1 HIP外缸的清理、检查、安装

外观应无气孔、裂纹、夹渣、重皮、焊瘤及机械损伤,水平结合面应光洁、无锈蚀、污垢、防腐层应全部清除干净,蒸汽室内部应无铸砂、铁屑及其它附着物;螺栓、螺栓孔、栽丝应外观光洁、丝扣完整、无伤痕、毛刺,配合松紧合适,螺母能自由拧到底;所有螺栓孔、栽丝孔应无错位,栽丝螺栓,下栽丝扣应全部拧入汽缸法兰内,上栽丝扣根部应低于上汽缸法兰平面。

将HIP外下缸翻转测量并检查猫爪配合间隙,用专用起吊用具HIP外下缸吊装到安装位置,用光学合像水准仪检查HIP外下缸的横、纵向水平应符合制造厂的规定并做记录。

4.7.2 HIP内缸的清理、检查、安装

HIP内缸的清理检查与HIP外缸基本相同;HIP内缸进汽管内部及夹层应进行仔细清理确保无杂物和铁屑;密封环应弹性良好,开口间隙符合制造厂的规定;密封环槽外观应光洁、平整、无毛刺,两侧总间隙应符合制造厂的规定;上下汽缸进汽管与进汽口轴向间隙应符合制造厂的规定;测量并调整轴向定位键配合间隙使之符合制造厂的规定;测量并调整支撑键与洼窝配合间隙使之符合制造厂的规定。

4.7.3 HIP隔板套、汽封套、喷嘴室的清理、检查、安装

无铸砂、裂纹、焊瘤、油污、边缘平整无卷曲,疏水孔应畅通;上下隔板套、汽封套、喷嘴室不得错位,中分面键与槽配合间隙符合制造厂的规定水平面定位销与孔配合不松旷;隔板套、汽封套、喷嘴室轴向无窜动;合金件检查、中分面间隙、轴向定位键间隙、挂耳间隙、隔板套抽汽口插管间隙应符合制造厂的规定并作记录。

4.8汽缸整体找平

测量、调整汽缸水平使之符合制造厂的规定,紧死所有地脚螺栓及联系螺栓,复侧轴承箱、汽缸水平及标高应符合制造厂的规定;

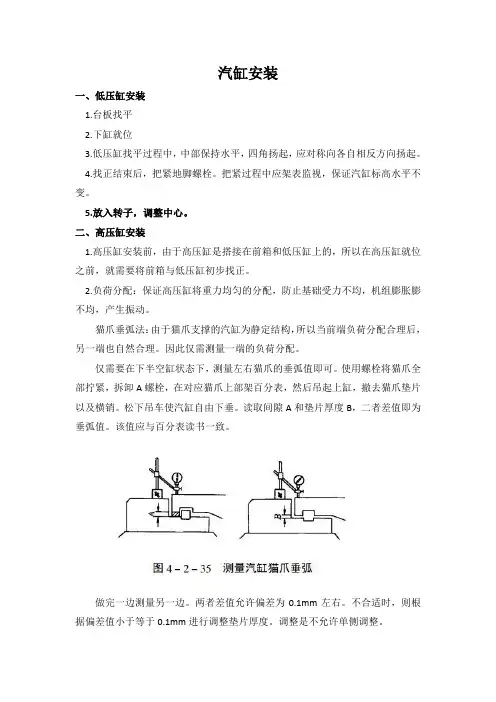

猫爪垂弧法进行负荷分配(进行汽缸负荷分配时下汽缸状态为全空缸既下汽缸内不放入隔板和转子)。

4.9 轴承的清理、检查、安装

检查轴承进、排油孔板位置、大小符合制造厂要求;油道、油孔清洁畅通,无铁屑、杂物,顶轴油油路、油孔应正确畅通;轴瓦乌金应无夹渣、气孔、凹坑、裂纹且轴瓦乌金做脱胎检验应无脱胎;上下轴瓦装配不得有错口,轴瓦与轴承座(瓦枕)球面接触面积75%以上,中分面间隙符合制造厂的规定。

轴瓦装配时先将定位销打入,然后拧紧水平面的螺栓,用内径千分尺测量轴瓦圆周度;轴瓦垫块与洼窝接触应均匀,接触面积应大于70%,用压铅丝法测量轴承的顶隙以及用塞尺复查侧隙应符合制造厂的规定。

轴承挡油环间隙

4.10 汽轮机转子的清理、检查

汽封、轴径、推力盘齿轮和联轴器外观应光滑、无锈蚀、毛刺、裂纹、油漆、油脂及其它损伤;轮毂上的平衡块、锁键、中心孔、堵板及其它锁紧零件应锁紧不松旷;叶片及复环无松动、损伤、镶装平整,无偏斜和凸出;转子弯曲度、轴径椭圆度、不柱度、联轴器端面瓢偏应符合制造厂的规定;联轴器止口应配合紧密,联轴器法兰止口径向晃度不大于0.02mm,推力盘端面径向跳动瓢偏值应小于0.03mm。

4.11 汽轮机各缸隔板、汽封清理、检查安装

各缸隔板、汽封、汽封块外观应无裂纹、焊瘤、油污和机械损伤;隔板和槽的结合面应光滑、无毛刺、油漆;隔板阻汽片、汽封片应完整、无短缺、卷边;下隔板疏水孔应畅通;隔板水平结合面间隙,中分面键与槽的间隙,分流环间隙应符合制造厂的规定;汽封块弹簧应能自动返回,汽封块及压板间隙应符合制造厂的规定;所有合金件应进行光谱检查并符合要求。

各级隔板汽封块应按规定顺序放入隔板槽,不得错放;上下隔板压销间隙应符合制造厂的

规定,并且上隔板能自由落到下隔板上;隔板应自由下落到隔板槽内。

拉钢丝测量隔板汽封左、右、下部到钢丝距离,注意隔板汽封洼窝处的测点应固定,不得随意移动,调整左、右侧悬挂销垫块使三段(a b c)距离符合制造厂的规定,(a-b=-0.50~0.30mm,c-(a+b)/2=△d±0.05mm);A、B低压缸各级隔板中心右侧比左侧大0.20mm(a-b=-0.40mm)。

4.12 推力轴承检修与安装

瓦块外观应光滑无毛刺、凹坑、道痕及机械损伤;瓦块乌金进行着色检查,乌金应无脱胎;红丹涂色法检查瓦块与推力盘接触面积应大于75%;用外径千分尺检查瓦块厚度差应不大于0.02mm;推力间隙,油封环总间隙应符合制造厂的规定,单位:mm

4.13 通流间隙、汽封间隙调整

通流间隙测量时转子推向机头侧推力盘紧贴推力瓦时进行,在危机遮断器飞锤向上和旋转90°时各测一次,隔板定位面紧贴汽缸,高中压缸内的高压内缸和中压内缸应推向定位面位置,再用楔形塞尺对通流轴向间隙测量,用塞尺对通流径向左、右间隙测量;用木楔楔紧隔板汽封和端汽封,在半实缸状态时,压铅丝法检查通流径向的上、下间隙(T、B值),按制造厂的证明书和图纸要求测量各汽封齿轴向间隙、汽封圈径向退让间隙和周

向膨胀间隙。

注意: 高中压、A低压、B低压应分别进行。高中压通流测定后,测出高中压转子后联轴器后端面相对中箱后油挡端面或#3箱基准面距离尺寸,吊出高中压转子然后吊入低压转子,测A、B低压通流。A、B低压转子定位确定后,测量A、B低压转子两联轴器间的间隙,确定联轴器调整垫片(D600B-222000A001)的厚度, 并测出A低压转子前联轴器端面相对中箱后端面距离,应与高中压转子后联轴器端面所测尺寸相等。

4.14 低压缸与凝汽器连接

应按制造厂的要求进行,制定防止汽缸变形的措施,同时在低压缸及轴承箱前后左、

右侧用螺栓千斤顶顶住固定(防止汽缸及轴承箱跑偏)。在低压缸基架及前、后轴颈位置架表,焊接过程注意监视汽缸水平度及轴颈扬度的变化,焊接完毕后复测低压缸及转子的中心。

4.15 汽缸扣盖

在汽缸扣盖工作前须完成下列工作:所有的零件和设备全部清理工作,所有的零件和设备正确地把紧连接工作,需要润滑的部位按照要求涂上润滑油或润滑脂。严禁外部异物掉入汽缸内。

4.1

5.1 扣盖准备

建立扣盖领导小组,由专人负责专项工作,责任明确;人员整齐,精神状态良好;所有安装项目验收单齐备,签证(含隐蔽工程签证)完全;行车工况良好,工具、材料齐备并逐个登记;扣缸施工区进行隔离,无关人员不得进入。

4.1

5.2 汽机扣盖前的检查

汽缸蒸汽室应清洁、无杂物;汽缸内部件应清洁,结合面光滑、无毛刺、组装位置正确,易松动部件锁紧;汽缸内部疏水孔应通畅;汽缸水平结合面光滑、无毛刺、道痕;内部套、中心、汽封通流部分间隙等测量调整项目完成,记录齐全;汽缸相连管道接至第一支吊架之外。

4.1

5.3 扣缸

装配前所有部件进行彻底吹扫;遵循先下后上,先内后外,先低压后高压的顺序;扣盖过程中盘动转子倾听有无摩擦声,无问题才能进行下一道工序;所有螺栓依要求力矩进行紧固,大螺栓热紧伸长量必须达到标准。

4.1

5.4 缸内装配工作

按要求拧紧内缸、汽封体等下半搭子压紧螺栓并检查。拧入低压内缸下半搭子压紧螺栓并安装垫圈,检查膨胀间隙应合格;拧紧喷嘴室下半搭子压紧螺栓,并配入防转销。拧紧汽封压紧螺栓和高、中压内缸猫爪压紧螺栓。

检查各隔板下半悬挂销凸出高度,配准上部压紧间隙(0.08~0.20mm);下半端汽封

安装检查,把紧下半外把式端汽封体,并配入销子敛缝和锁紧螺栓,低压汽封须按图要求(左右两6×150)与外缸焊牢(采用全氩弧焊)。

清理转子叶片、叶轮等部位无灰尘、油垢杂物。给轴承加上干净的透平油后放入转子并检查定位尺寸的正确性;清理每级隔板、汽封安装凹槽、汽封圈、复装汽封圈(弹簧片齐全),并检查隔板与汽缸间的底键配合间隙;按要求力矩值拧紧上下半连接螺栓,对高、中压内缸及外缸水平中分面的定位销敛缝。

4.1

5.5 螺栓紧固

螺栓紧固分冷紧、热紧两个阶段,螺栓紧固顺序及螺栓的伸长量等应严格执行制造厂的规定,把紧高中压缸下半前、后猫爪拉紧螺栓,并锁紧螺母。

4.1

5.6 高中压缸猫爪运行垫片切换

在高中压缸前后最外道汽封处架百分表监视,保证安装垫片切换到运行垫片后汽封口处的中心变化在0.02mm范围内。高中压缸运行状态为上缸猫爪支撑,在安装过程中为下缸猫爪支撑,在汽缸安装调整完毕后应将其下缸猫爪的安装垫片切换到上缸猫爪运行垫片,同时在高中压外缸前后猫爪处安装上安全垫片。

4.16 二次灌浆

二次灌浆前滑销及基架与汽缸、轴承座接合面粘胶条保证清洁,并仔细清理钢筋混泥土表面,基础表面须凿出新的毛面,同时进行吹扫(无油污和灰尘等杂物)。须浇水浸湿约二十四小时。在灌浆工作开始后,保证工作的连续性直到完成,特别是前、中间轴承箱基架下部的二次灌浆较困难,须仔细浇灌,使其基架下部充满浆料。配合土建加强养护,保证二次浇灌质量。养生符合要求后,应复查轴系中心,根据变化情况进行调整。灌浆料建议采用MASTERFLOW870C灌浆料

MASTERFLOW870C浆料规格:(25KG/袋)

性能参数:

试模尺寸:40×40×160 膨胀率:按ASTMC1090-92标准

养护:要防止过快硬化。

4.17 轴系中心复查、联轴器联接

测量和检查高中压与A低压转子间和B低压转子与发电机转子间联轴器止口配合尺寸应符合制造厂要求;复测联轴器中心,结果应符合制造厂的规定。在联轴器联接前、后测量各转子轴颈扬度并做记录;检查联接前、后联轴器跳动,并做记录;用定心销和工艺螺栓按联轴器外圆螺孔位置标记联接联轴器,检查各螺孔无错位和大小一致,再配磨螺栓,螺栓与螺栓孔的配合应符合制造厂的规定(间隙0.025±0.01);螺栓成套配重的重量差用天平称重并记录(对称位置重量差≤5g);螺栓伸长量应符合制造厂的规定并记录,其止动垫片锁紧封牢,安装联轴器冷却罩,使其与转子的间隙符合设计要求。

4.18 附件安装

4.18.1 联通管安装(在正式扣缸前应进行试扣缸和联通管的试装)

联通管内部应清洁无锈蚀;法兰面应光滑无毛刺,法兰对口无歪斜,不能强制对口;测量膨胀节冷拉变化量,膨胀节与连杆应符合制造厂的规定。

4.19.2 盘车装置的检查与安装

外观应无铸砂、裂纹、砂眼、部件光洁无毛刺,进油孔应干净、畅通;手动切换灵活,转动灵活、无卡涩;摆动齿轮与转子大齿轮间隙及水平结合面间隙应符合制造厂的规定。

4.18.3 低压缸上的大气阀安装及低压内、外缸人孔盖板安装

4.18.4 联轴器罩壳安装(注意动静之间的间隙)

4.18.5 低压喷水冷却管和汽封管道安装

4.18.6 轴承座扣盖

4.18.7 汽机化妆板安装(化妆板应平整、无损伤,螺栓齐全,不得防碍汽缸膨胀)

5 施工主要工器具

空压机 6m3/min 1台

台钻 1台

砂轮机 2台

平板 600mm×600mm 1块

400mm×400mm 4块

平头刮刀 5把

三角刮刀 5把

水准仪 1台

合像水平仪 1台

框式水平仪 200mm 2台

塞块 83件 1套

楔形塞尺 2套

游标卡尺 0~200mm 2把

内径千分尺 50~600mm 2套

外径千分尺 3套

深度游标卡尺 200mm 2把

螺旋千斤顶 50t 4台

螺旋千斤顶 32t 4台

呆扳手 3套

风动扳手 1台

钢盘尺 30m 1件

内六方扳手 3套

套筒扳手 2套

重型套筒扳手 1套

汽轮机厂供随机工具 1套

6 质量保证措施

6.1 坚决贯彻“安全第一、预防为主”的方针,严格按《电力建设施工及验收技术规范》及《火电施工质量检验及评定标准》的要求进行施工;

6.2 施工中确保单位工程合格率100%,优良率≥95%;分项工程合格率100%,优良率≥98%,消除质量通病;

6.3 四级验收项目和需办理签证的项目应提前24小时通知建设单位、监理工程师与质检科进行监督检查。凡达不到质量标准,不得进行下道工序。认真做好隐蔽工程记录和隐蔽工程签证;

6.4 施工现场的材料堆放整齐,始终保证物品存放有序,道路畅通,做到文明施工。同时应挂设标识牌,避免设备及物品混淆不清。严禁乱拿乱用;

6.5 施工人员严格按设计的施工图纸(包括设计变更单)、施工作业指导书的规定进行施工,不得私自变更。如确需更改,应经技术负责人同意报上级有关部门批准,并有正式技术核定单方可修改;

6.6 施工过程使用的计量器具应经过校验并在有效时间内;

6.7 施工过程原始施工记录齐全真实,严禁弄虚作假;

6.8 在施工过程中发现有问题应及时向技术负责人反映,进行协商解决;

6.9 质量记录与工程施工同步进行,质量记录填写完整,字迹清晰,内容准确,签证手续完备,不得擅自修改;

6.10 发现设备重大缺陷应及时上报,并填写设备缺陷单及缺陷处理单;并办理缺陷处理签证单。

7 安全预防措施

7.1 开工前进行安全交底和技术交底工作,并经本人签字认可。有危险的作业项目,应认真填写安全施工作业票,并经严格的审批方可进行;

7.2 施工区域周围的孔洞应统一用孔洞盖板按标准盖牢,现场施工人员不得违反《电力建设安全工作规程》;

7.3 上岗人员应经专业培训;工作期间必须佩戴上岗工作证,不许随意串岗和脱岗;7.4 使用电动工具严防触电,应有防止漏电的措施,接电源线时设立监护人;

7.5 施工中使用的电源线,严禁有裸露电线,各闸刀、插头、插座必须完好无损,施工用电的接线及拆线应由专业电工完成;

7.6 正式扣缸过程中,上缸人员应穿专用连体无兜工作服;扣缸区域设隔离带,非作业人员不得靠近;工器具、量具使用前登记造册,扣完汽缸后进行清点应完好,数量正确;扣缸过程正常情况下应连续进行,不能间断;

7.7 危险点源分析及预防控制措施

8 环境控制措施

8.1 未安装的螺栓、隔板、汽封应设定固定的地点放置,做到整齐划一;

8.2 设备清理时产生的带油破布、带油手套、毛刷、污油等放置到带油废弃物垃圾箱集中回收,统一处理;

8.3 各设备零件应挂标识牌,清洗过的设备零部件应用塑料布盖好,防止二次污染;8.4 每天对施工现场进行清理,废料、木头、焊条头等垃圾送至无害固体废弃箱,保持良好的工作环境,做到“工完、料净、场地清”。
